桩头环切施工作业指导书

桩头环切施工作业指导书
桩头环切施工作业指导书

一、质量标准

桩头环切施工作业指导书

桩基清凿后桩头标高:符合设计高程伸入承台 10cm。

凿完桩头后桩位允许偏差:±5mm。

桩头混凝土:凿毛充分,无杂物,无松散混凝土。

保证伸入承台部分桩基保护层不受破坏,从而保证桩基的完整性。

二、流程图

施工步骤说明:

1、位置标示:首先应逐桩进行高程测量,找出设计桩顶位置,然后在设计桩顶处标出环向切割线。

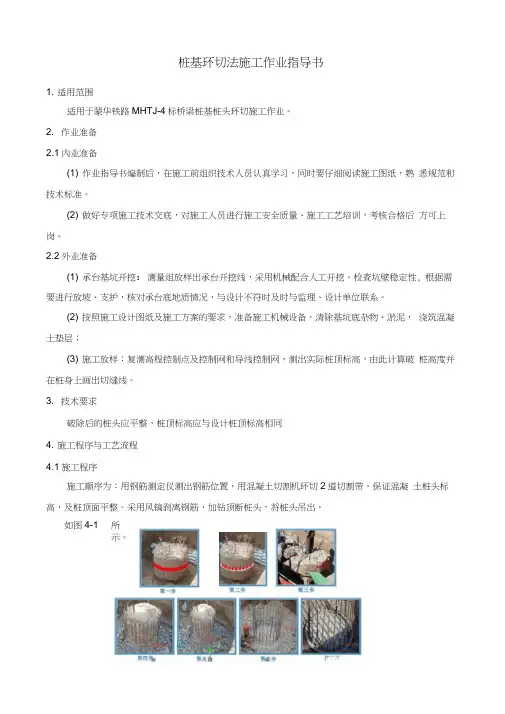

2、环向切割:施工前为保护桩头的整体性,先进行环向切割,深度控制在3cm 左右避免伤及主筋。

3、开槽:桩顶标高处环向切割缝切割完成后,在桩顶环切线上部5—10cm 位置再切一道环切缝,在 2 道环切缝中间用风镐小心地凿出一条环形槽(此为控制凿桩质量的关键步骤),槽宽5—10cm,深度以找出主筋为标准,在设计桩顶处形成一条保护隔离带,彻底消除破桩头时混凝土裂纹向下延伸的可能。

4、剥离钢筋:剥离钢筋是桩头凿除施工的主要步骤,在环形槽以上采用风镐凿出桩顶钢筋,使钢筋与混凝土彻底脱离。对于深护筒导致的大直径桩身,往往钢筋保护层很厚,为加快进度,可采用风镐直接劈裂桩头以上混凝土。

5、桩头切断:在环型槽位置水平打入钢钎,切断桩头。钢钎孔宜沿桩周对称布置 4 个,角度严禁向下倾斜,以免造成提桩头时桩芯标高低于设计标高。

6、起吊桩头:起吊前确保桩头和桩身完全分离,然后进行起吊,起吊时尽量轻起以免对钢筋造成损坏。吊装过程人员应远离操作范围,以防止桩头掉落发生事故。桩头吊出后放置在远离坑壁的地方。

7、桩顶修整找平:桩头起吊后,在断裂面会有部分地方凸凹不平需人工凿除处理,按设计标高将多余的部分凿掉,并使桩顶新鲜混凝土面外露。

8、钢筋调整及基底整平:待桩顶处理完后可将弯曲钢筋进行调直,

调直时人工手持钢筋扳手进行微调,整个基坑桩头钢筋调直完成后,

用高压水枪对桩头浮渣等附着物进行冲洗,待冲洗完后将积水及时排除。

9、把基坑底部的各种杂物及浮土进行人工清理运走,把基底整

平夯实。平整场地后,在承台基础四周采用方木支挡,浇筑水泥砂浆

进行整平。

三、人员和机械配置

三、质量控制点

1、如何避免切伤主筋

为避免对桩周进行环向切割时伤及甚至切断主筋,需分次(保护层厚时多次)进行切割施工确保钢筋不受损。

2、如何确保桩顶不凹陷

首先应抬高桩头的切断位置,以 5cm 为宜,其次应均匀的布置切断点,并控制好切入角度,最后采用吊车,垂直起吊,可以确保桩顶完整性。

3、如何确保桩头完美

保证破桩后桩头的完美措施有以下几条,一是要保证测量的准确性及标线的精度;二是要合理的配备相应的凿桩机具设备;三是选用熟练的专业工人进行开槽施工。

4、桩头凿除后表面平整,钢筋顺直,角度正确,声测管完好。每个承台桩头凿除完毕后,由现场技术员和领工员负责验收,桩头不得有松散的砼,验收合格后方可进行下道工序。

5、凿除桩头时要做好基坑周围防护,防止基坑上面物体掉入基坑,注意保护声测管和钢筋的完整性。凿除完毕后,吊车起吊桩头时

要上下垂直,避免破坏声测管和钢筋。

四、安全保证措施

1、施工人员进入施工现场,必须按规定佩戴安全防护用品,上岗工作前严禁饮酒,严禁穿短裤拖鞋进入施工现场。

2、施工现场出入口设有安全防护措施,必要时设专人监护,以防伤害行人。

3、施工现场各种防护装置、设施和安全标志齐全。

4、加强用电管理,所有带电机械需接地并有防雨措施,并安装触(漏)电保护器。

5、加强机械设备检查、维修、保养,不得带病工作,严格按照操作规程工作。

6、设专职安全人员在现场进行安全管理,发现违章立即处理。

7、基坑顶面提前做好地面防、排水设施。

8、施工作业时应随时观测基坑坡面稳定情况,当发现坑沿顶面出现裂缝、坑壁松塌时,应立即停止施工,加固处理后方可继续施工。

9、吊车作业回转尽量避免超出施工现场,作业半径内严禁站人,桩头起吊时设有专人指挥。

10、各吊具、吊车在投入使用前,由安全员组织施工负责人、起重工和技术员进行联合检查,不符合安全要求的严禁使用。
