给水排水工程(10个考点)
沉井施工技术P194 ★★
要求:
1. 沉井的构造;
2. 沉井准备工作;
3. 沉井预制;
4. 下沉施工;
5. 沉井封底;
近三年考情:
2017年2018年2019年
1分13分
单选题单选+案例沉井施工技术★★
沉井施工技术★★

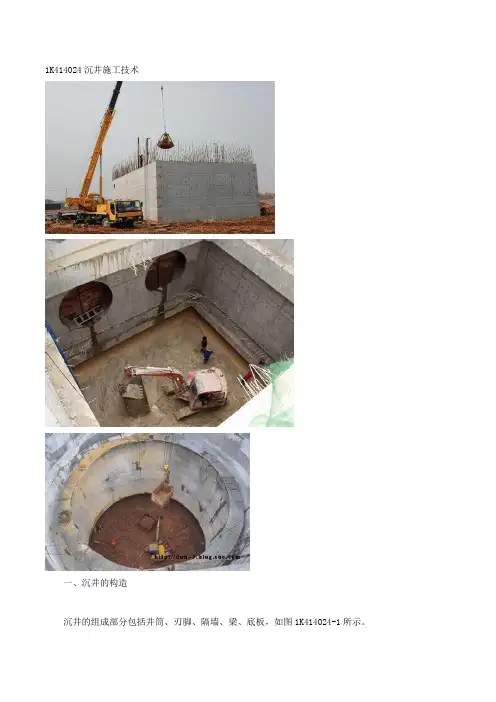

一、沉井的构造
沉井的包括井筒、刃脚、隔墙、梁、底板。
沉井施工技术★★
二、沉井准备工作
(一)基坑准备
3. 地下水位降到基坑以下0.5m;采用筑岛法制作时,岛面应比施工期最高水位高出0.5m以上。
沉井施工技术★★
(二)地基与垫层施工
1. 地基应具有足够的承载力。
2. 刃脚垫层采用(砂垫层上满铺垫木)或(砂垫层上浇筑素混凝土):
(1)垫层的结构厚度和宽度应经计算确定;素混凝土垫层的厚度还应便于沉井下沉前凿除。
(2)砂垫层宜用中粗砂,分层铺设、夯实。
(3)垫木铺设应使刃脚底面在同一水平面上,平面布置要均匀对称,垫木的长度中心应与刃脚底面中心线重合。
沉井施工技术★★
采用沉井筑岛法制作时,岛面标高应比施工期最高水位高出()m以上。
A. 0.3
B. 0.5
C. 0.7
D. 1.0
【答案】B
沉井施工技术★★
沉井施工技术★★
三、沉井预制
(二)分节制作沉井
1. 第一节制作高度必须高于刃脚部分;井内设有底梁或支撑梁时与刃脚部分整体浇捣。
2. 混凝土强度应达到设计强度等级75%后,方可拆除模板或浇筑后节混凝土。
沉井施工技术★★
3. 施工缝采用凹凸缝或设置钢板止水带;对拉螺栓的中间应设置防渗止水片。
沉井施工技术★★
4. 沉井每次接高轴线应重合,及时做好沉降和位移监测。
5. 应验算接高后稳定系数,严禁在发生倾斜和突然下沉;
6. 后续各节模板不应支撑于地面上,底部距地面应≮1m。
沉井施工技术★★
沉井施工分节制作时,如果设计无要求,混凝土强度应达到设计强度等级()后,方可拆除模板或浇筑后节混凝土。
A. 30%
B. 50%
C. 75%
D. 80%
【答案】C
沉井施工技术★★
【2019】关于沉井施工分节制作工艺的说法,正确的是()。
A.第一节制作高度必须与刃脚部分齐平
B.设计无要求时,混凝土强度应达到设计强度等级60%,方可拆除模板
C.混凝土施工缝应采用凹凸缝并应凿毛清理干净
D.设计要求分多节制作的沉井,必须全部接高后方可下沉
【答案】C
沉井施工技术★★
沉井施工技术★★
四、下沉施工
(一)排水下沉
排水下沉法--渗水量不大,稳定的黏性土;
不排水下沉法--深沉井/严重流沙。
沉井施工技术★★
(一)排水下沉
1. 下沉过程连续排水,保证沉井范围地层疏干。
2. 分层、均匀、对称挖土,严禁超挖。
3. 确保不危及周围建(构)筑物、道路或地下管线,并保证下沉过程和终沉时的坑底稳定。
4. 用抓斗取土时,井内严禁站人,严禁在底梁以下任意穿越。
沉井施工技术★★
(二)不排水下沉
1. 沉井内水位应符合施工设计控制水位;井内水位不得低于井外水位;流动性地层,井
内应高于井外≮1m。
2. 废弃土方、泥浆应专门处置,不得随意排放。
沉井施工技术★★
(三)沉井下沉控制
1. 下沉应平稳、均衡、缓慢,发生偏斜应通过调整开挖顺序和方式“随挖随纠、动中纠偏”。
2. 应按施工方案规定的顺序和方式开挖。
3. 沉井下沉影响范围内的地面四周不得堆放任何东西,车辆来往要减少震动。
沉井施工技术★★
4. 沉井下沉监控测量
(1)下沉时标高、轴线位移每班至少测量一次,每次下沉稳定后应进行高差和中心位移量的计算;
(2)终沉时,每小时测一次,严格控制超沉,沉井封底前自沉速率应小于10mm/8h;
(3)如发生异常情况应加密量测;
(4)大型沉井应进行结构变形和裂缝观测。
沉井施工技术★★
【2014】关于沉井下沉监控测量的说法,错误的是()。
A. 下沉时标高、轴线位移每班至少测量一次
B. 封底前自沉速率应大于10mm/8h
C. 如发生异常情况应加密量测
D. 大型沉井应进行结构变形和裂缝观测
【答案】B
沉井施工技术★★
(四)辅助法下沉
1. 井外壁与土之间均匀灌入黄砂,高差不应超过500mm。
2. 触变泥浆套助沉时,到位后用水泥砂浆置换。
3. 空气幕助沉时,开气应自上而下,停气应缓慢减压,压气与挖土应交替作业。
4. 爆破法开挖下沉时,应符合国家有关爆破安全的规定。
沉井施工技术★★
沉井下沉的辅助法下沉包括()。
A. 均匀灌入黄砂法
B. 触变泥浆套助沉
C. 空气幕助沉
D. 爆破方法开挖下沉
E. 真空负压助沉
【答案】ABCD
沉井施工技术★★
沉井施工技术★★
五、沉井封底
(一)干封底
沉井施工技术★★
1. 继续降水,并稳定保持地下水位距坑底不小于0.5m;在封底前应用大石块将刃脚下垫实。
2. 封底前应整理好坑底和清除浮泥,对超挖部分应回填砂石至规定标高。
3. 全断面封底时,混凝土应一次性连续浇筑;有底梁或支撑梁分格封底时,应对称逐格浇筑。
沉井施工技术★★
4. 钢筋混凝土底板施工前,井内应无渗漏水,且新、老混凝土接触部位凿毛处理,并清理干净。
5. 封底前设置泄水井,底板混凝土达到设计强度且满足抗浮要求时,方可封填泄水井、停止降水。
沉井施工技术★★
干封底施工时,封底前应设置泄水井,底板混凝土强度达到设计强度()且满足抗浮要求时,方可封填泄水井、停止降水。
A. 100%
B. 90 %
C. 80 %
D. 75 %
【答案】A
沉井施工技术★★
(二)水下封底
1. 基底应清除干净;软土地基应铺设碎石或卵石垫层。
3. 浇筑时能一次将导管底埋住。
4. 混凝土从低处向周围浇筑;井内有隔墙、底梁或混凝土供应量受限时,应分格对称浇筑。
沉井施工技术★★
5. 连续浇筑,导管埋深不小于1.0m,浇筑面上升速度大于0.25m/h,最终浇筑成的混凝土面应略高于设计高程。
6. 封底混凝土强度满足设计要求且沉井满足抗浮要求时,抽除井内水,凿除松散混凝土,浇筑底板。
沉井施工技术★★
【2013】采用排水下沉施工的沉井封底措施中,错误的是()。
A. 封底前设置泄水井
B. 封底前停止降水
C. 封底前井内应无渗漏水
D. 封底前用石块将刃脚垫实
【答案】B
沉井施工技术★★
【2018】关于沉井不排水下沉水下封底技术要求的说法正确的是()。
A. 保持地下位距坑底不小于1m
B. 导管埋入混凝士的深度不宜小于0.5m
C. 封底前应设置泄水井
D. 混凝士浇筑顺序应从低处开始,逐渐向周围扩大
【答案】D
【解析】A选项:应保持井内水位高出井外水位不少于1m。B选项:导管埋入混凝士的深度不宜小于1.0m。C选项:封底前应设置泄水井属于干封底的技术要求。
锦囊妙记
