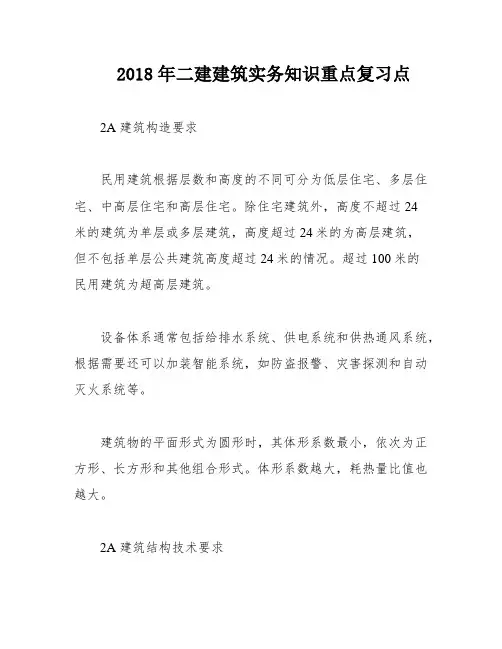

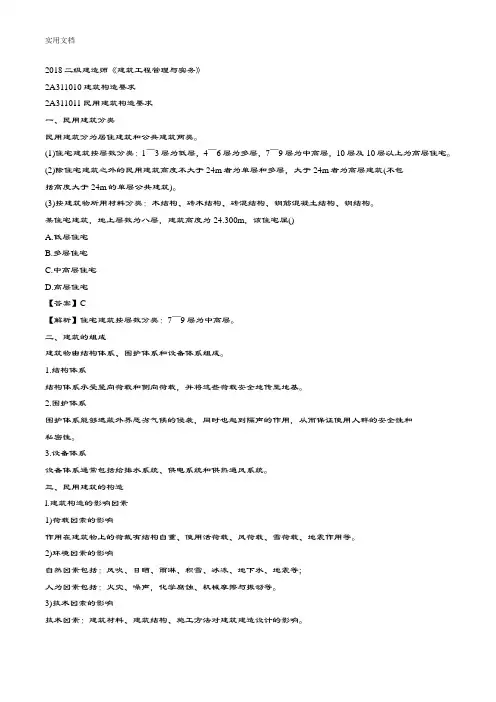

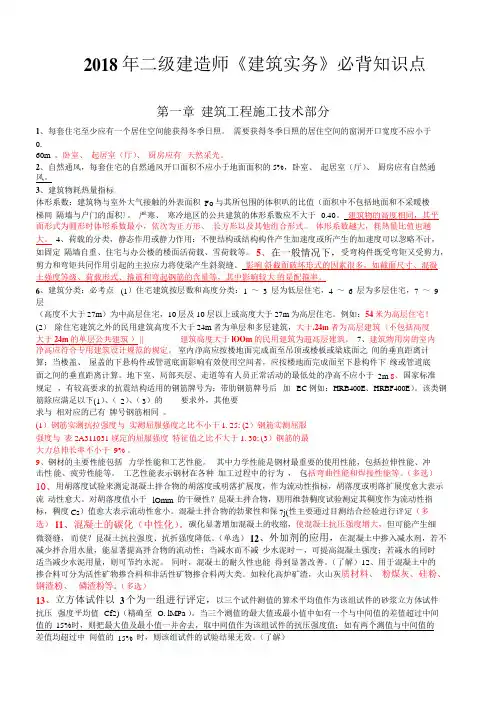

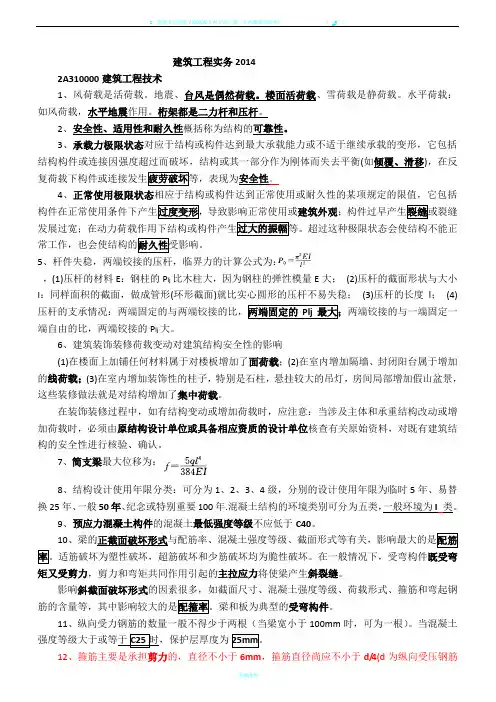

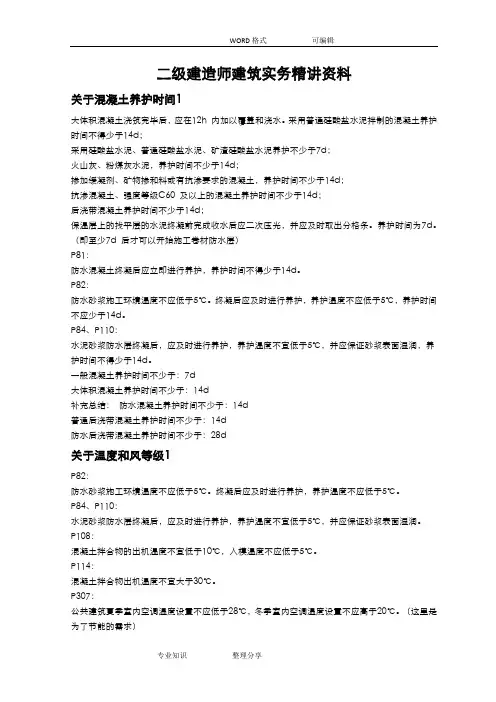

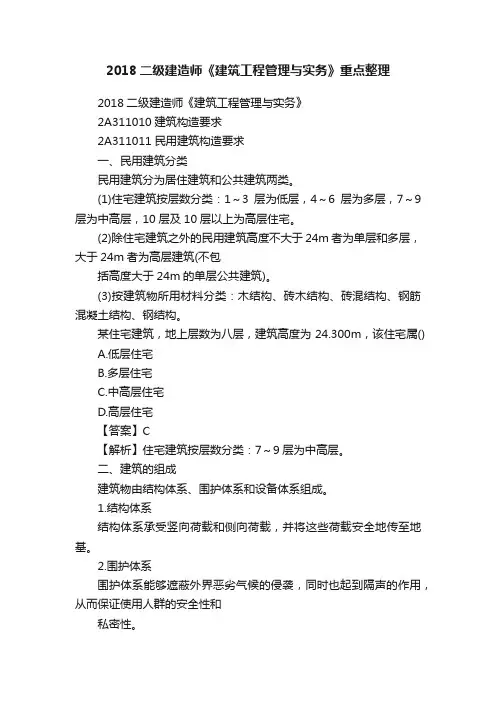

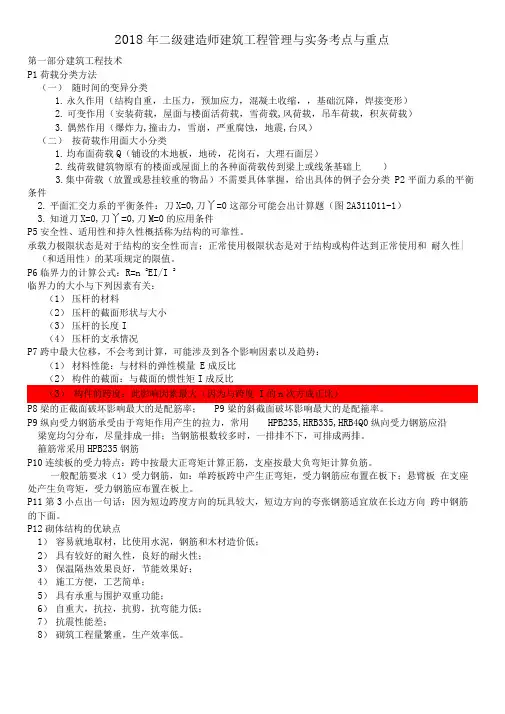

2018二建建筑实务知识点整理

2A310000技术:

1、住宅建筑按层数和高度分类:

1-3层为低层,4-6层为多层,7-9层(≤27m)为中高层,10层以上(大于27m)高层。

公建大于2m高层,大于100m超高层。

2、建筑构造的影响因素:荷载、环境、技术、建筑标准

3、非高度控制区内建筑:平屋顶:室外地坪至女儿墙;坡屋顶:室外地坪至屋檐和屋脊平均高度。楼梯间等面积超过1/4按其高度计入。

4、住宅通风开口面积不小于5%,公建不小于10%。

5、围护结构的传热系数越大越节能。

6、震害:柱高于梁,柱顶高于柱底,角柱高于内柱,短柱高于一般柱。

7、柱的箍筋加密:(1)柱截面高、净高1/6、500mm取大值。(2)底层柱下端不小于柱高1/3。(3)刚性地面上下各500mm

8、芯柱混凝土强度等级不低于cb20

9、跨中最大位移:f=4ql?4/384EI

10、设计使用年限:临时5年,易替换构件25年,普通50年,纪念性100年。

11、设计使用年限与混凝土强度:100年c30,50年c25,25年c25,预应力c40

12、钢筋保护层最小厚度:

(1)板、墙强度等级大于c25,c=20mm。

(2)(2)梁、柱强度等级c25,c=25mm;强度等级大于c30,c=20mm。温度大于20℃,湿度大于75%,增加5mm。

(3)直接接触土体的c≥70mm,优垫层除外。

(4)预制构件可减少5mm。

13、既有建筑可靠度评定:安全性、适用性、耐久性、抗灾害能力。

14、混凝土结构(重点):

优点:就地取材、耐久性好、耐火性好、整体性好、可模性好

缺点:自重大,抗裂性差、模板用量大、工期长

15、梁的破坏(重点):(1)正截面破坏:配筋率、混凝土强度等级、截面形式。(2)斜截面破坏:截面尺寸、混凝土强度等级、荷载形式、配筋率。

16、砌筑砂浆强度等级不低于M5。

17、HRB335钢筋屈服强度335,抗拉强度455。

18、抗震结构钢筋要求(重点):

(1)实测抗拉强度与实测屈服强度之比不小于1.25

(2)实测屈服强度与规定屈服强度之比不大于1.3

(3)伸长率不小于9%

19、钢筋的力学性能:拉伸性能,冲击性能,疲劳性能。拉伸性能指标:屈服强度、抗拉强度、伸长率(塑性)。

20、水泥的初凝时间应大于45min。硅酸盐水泥终凝时间应小于6.5h,其他应小于10h。

21、用胶砂法测定水泥的3d、28d的抗压强度、抗折强度。

22、矿渣水泥耐热性好;火山灰水泥抗渗性好;粉煤灰水泥抗裂性好。

23、混凝土和易性:流动性、粘聚性、保水性。

24、混凝土养护:150*150试块,20±2℃,湿度95%以上,28d。

25、影响混凝土强度的因素:(1)材料:水泥强度、水胶比、骨料数量种类质量、外加剂和掺合料。(2)工艺:振捣、养护、龄期。

26、混凝土的耐久性:抗渗性、抗冻性、抗侵蚀性、碳化、碱骨料反应。

27、砂浆技术性质:稠度、保水性、抗压强度和强度等级。保水性分层度≤30mm。

28、砂浆评定:三组试件,偏差在15%内取平均值;一组偏差超过15%取中位数;两组偏差超过15%,结果无效。

29、防水卷材及特点:

(1)SBS:不透水性好,抗拉强度高,延伸率大,耐高低温性好,施工方便。(2)PVC:拉伸轻度大,延伸率大,收缩率小,低温柔性好,寿命长。

(3)自黏式:强度高,延伸性好,自愈性好,施工方面,安全性好。

30、施工测量:先设施工控制网,再以其为基础开展轴线测量和细部放样工作。

31、平面控制网测量方法:直角坐标法、极坐标法、角度交会法、距离交会法。

32、轴线:高层采用内控法。标高:大型建筑宜3处传递。

33、土方开挖:考虑因素:土方量、土方运距、土方施工顺序、地址条件。目的:确定施工机械的作业线路、运土车的路线、弃土地点。

34、降水降至基底以下不小于0.5m

35、基坑开挖时应经常检查的项目:平面位置、水平标高、边坡坡度。

36、土方回填压实机具的选择:工程特点、土的性质、压实系数、施工条件。

37、土方回填需控制的参数:回填土含水量,铺土厚度,压实遍数。

38、验槽时必须具备的资料(重点):

(1)岩土工程勘察报告。(2)施工图阶段结构图。(3)其他.

39、验槽程序(重点):(1)施工单位自检合格后提申请。(2)总监或建设单位项目负责人组织建设、监理、勘察、设计及施工单位项目负责人、技术负责人。

40、验槽的主要内容(重点):(1)实际与设计是否相符。(2)实际与勘察报告是否相符。(3)基槽中是否有旧有建筑。(4)基坑开挖是否对周围建筑物有影响。(5)检查核实分析钎探资料。

41、验槽方法:观察法、钎探法(每次贯入30cm)、轻型动力触探。

42、大体积混凝土振捣和养护:(1)初凝前对混凝土进行二次振捣。(2)浇筑完成后12h内养护,普通硅酸盐水泥养护时间不小于14h。

43、大体积混凝土裂缝控制(重点):(1)采用水化热较低的水泥,加减水剂。(2)降低水胶比,减少水泥用量。(3)降低混凝土入模温度。(4)及时养护。(5)预埋冷却水管。(6)掺入适量膨胀剂。(7)设置后浇缝。(8)二次抹面。

44、基坑开挖较浅用排水沟集水井进行集水明排。软土地区超过3m要用井点降水。

45、大体积混凝土温控指标:

(1)入模温度不大于20℃,最大升温不大于50℃

(2)里表温差不大于25℃

(3)降温速率不大于2℃/d

(4)表面与大气温差不大于20℃

46、基坑降水方案的内容:(1)井点降水的方法。(2)井点管长度、构造和数量。(3)降水设备的型号的数量。(4)井点系统布置图。(5)井孔施工方法。(6)质量和安全技术措施。(7)降水对周围的影响和预防措施。

47、井点管安装完毕应试运转。完成后陆续关闭和逐根拔出井点管,孔洞用砂土

填实。

48、防止降水对周围环境影响的措施:(1)回灌。(2)减缓降水速度。

49、模板工程施工方案内容:(1)模板及支架的类型和材料要求。(2)模板及支架的计算书和施工图。(3)模板及支架安装、拆除的技术措施。(4)施工安全和应急措施。(5)文明施工要求。

50、底模拆除混凝土强度要求(重点):

板:跨度≤2m,50%;2m<跨度≤8m,75%;跨度>8m,100%

梁:跨度≤8m,75%;跨度>8m,100%

快拆支架:立杆间距小于2m,50%

51、光圆钢筋冷拉率小于4%,带肋小于1%

52、钢筋除锈:机械、喷砂、酸洗、手工

53、骨料最大粒径不超过截面最小尺寸的1/4,且不超过钢筋最小间距的3/4。对于板,不超过板厚1/3,且不超过40mm。

54、混凝土浇筑:(1)交底、隐检。(2)底部填30mm同配比水泥砂浆。(3)自由倾落高度符合规定,满足不了时加串筒、溜管、溜槽(4)分层浇筑振捣,振捣器插入不小于50mm。(5)顺次梁方向浇筑,单向板沿长边浇筑。

55、施工缝的留置位置:

(1)柱施工缝合结构上表面的距离为0-100mm,墙0-300mm

(2)有主次梁的楼板,留在次梁跨中1/3处

(3)单向板留在平行于短边任何位置

(4)楼梯留在跨端1/3处

(5)过梁跨中1/3

56、施工缝处继续浇筑混凝土(重点):

(1)已浇筑混凝土抗压强度不低于1.2mpa

(2)已硬化混凝土表面应清理、润湿、刷平、凿毛

(3)施工缝浇筑前先铺一层同成分水泥浆

57、混凝土养护:终凝前(浇筑后12h)。普通水泥大于7d,加外加剂14d。

58、砂浆配合比(重点):(1)应同时满足稠度、分层度、抗压强度的要求。(2)不宜采用强度等级小于M15的水泥砂浆替代同强度等级水泥混合砂浆,如需替代。则水泥砂浆应提高一个强度等级。

59、砂浆拌制时间:普通2min,掺外加剂3min。3h使用完毕,气温超过30℃时2h内使用完毕。

60、砖砌体施工:门洞口200mm,转角450mm范围内不能留脚手眼。

61、混凝土小型空心砌块施工:(1)防潮层以下砌体用不小于c20的混凝土填实孔洞。(2)多排孔砌块搭接长度不小于1/3,且不小于90mm。

62、钢结构安装前焊接工艺评定:(1)首次使用的钢材(2)焊接材料(3)焊接方法(4)接头形式(5)焊接位置(6)焊后热处理。

63、高强螺栓:(1)刚度大,约束力小(2)摩擦连接、张拉连接、承压连接(3)扩孔孔径不超过1.2倍螺栓直径。

64、预应力损失:(1)瞬间损失:孔道摩擦损失、锚固损失、弹性压缩损失。(2)长期损失:松弛损失、收缩徐变损失。

65、屋面防水:

(1)结构找坡坡度不小于3%,材料找坡坡度2%,找坡层最薄处不小于20mm (2)面层养护不少于7d

66、卷材防水面层施工(重点):

铺贴顺序:(1)由低处向高处铺贴(2)搭接缝顺应流水方向(3)平行屋脊铺贴,上下卷材不得垂直。

卷材搭接:(1)同一层相邻短边错开不小于500mm(2)上下层搭接不小于1/3幅宽(4)留在天沟侧面,不宜留在沟底。

厚度小于3mm的高聚物改性沥青防水卷材,严禁热熔法施工。

67、涂膜防水层施工:

(1)施工环境温度5-35℃

(2)阴阳角、预埋件、穿墙管等加强密封处理

(3)涂抹防水多遍成活,后一遍待前一遍干实后进行,前后两遍方向垂直(4)先刷立面,后刷平面。

68、防水混凝土施工:

(1)抗渗等级不小于p6,试配时提高0.2mpa

(2)胶凝材料用量不小于320kg/㎡,粉煤灰用量为胶凝材料量的20-30%,水泥用量不小于260kg/m3,砂率35-40%

(3)分层浇筑厚度不大于500mm,机械振捣

69、水泥砂浆防水层施工(重点):

(1)单层施工厚度6-8mm,双层施工厚度10-12mm,掺外加剂施工厚度18-20mm (2)水泥砂浆含泥量不大于1%

(3)防水层保持湿润养护,温度不小于5℃,时间不少于14d

(4)施工中不得随意加水,未硬化时不得浇水养护,硬化后可采用干湿交替养护。潮湿状态下可自然养护。

70、面积大于300㎡的吊顶,在主龙骨上每隔12m加一道横卧主龙骨,垂直主龙骨焊接牢固。

71、吊顶工程隐蔽验收的项目(重点,背):

(1)管道安装情况,水管试压,风管严密性检验

(2)吊杆与结构的连接

(3)反支撑的设置

(4)吊杆安装

(5)龙骨安装

(6)填充材料

(7)龙骨起拱尺寸及平整度

(8)面板的固定及接缝处理

72、饰面板材料复验(重点,背):

(1)室内花岗石的放射性

(2)粘结用水泥的凝结时间、安定性、抗压强度

(3)室外砖的吸水率

(4)寒冷地区室外砖的抗冻性

73、饰面板的隐蔽验收项目:

(1)预埋件(2)节点(3)防水层

74、地基基础:

冬施:(1)土方回填时,铺土厚度比平时减少20-25%,预留沉陷量增加。对于大面积、有路面路基、人行道可用冻土回填,冻土粒径不大于150mm,含量不超过30%。

(3)室内回填不得有冻土。

雨施:(1)坑顶做1.5m宽散水,混凝土路面。(2)坑内,挖排水沟,设集水井75、砌体工程

冬施:

(1)砂浆宜使用普通硅酸盐水泥拌制

(2)砂中不得含直径大于10mm冻块

(3)砂浆温度不得低于5℃,气温小于等于-15℃时砂浆强度应提高一级

(4)每日砌筑高度不宜大于1.2m

(5)增加一组同条件试块,用于检验转入常温28d的强度。

76、钢筋冬施:

(1)冷拉调直不低于-20℃,预应力张拉不低于-15℃

(2)气温低于-20℃不宜焊接,不得冷弯加工

77、混凝土工程

冬施:

(1)选用高水化热水泥。蒸汽养护时用矿渣水泥。

(2)选择较小的水胶比和塌落度。

(3)加热拌和水

(4)混凝土出机温度不低于10℃,入模温度不低于5℃

(5)防风、保温、保湿措施

(6)高水化热水泥受冻临界强度不小于设计强度的30%,低水化热40%。

(7)大于等于c50的不宜小于设计强度等级的30%

雨施:遮挡,防水,减小塌落度,检测沉降。

78、防水冬施:水泥砂浆施工和养护温度大于5℃,保持湿润养护14d。

79、保温冬施:施工温度大于-5℃,完成后24h,气温不低于5℃

80、装修冬施:气温5℃以下,塑料门窗安装前应在15℃下放置24h。

2A320000管理

81、单位工程施工组织设计内容(重要,背):

(1)编制依据

(2)工程概况

(3)施工进度计划

(4)施工现场平面布置

(5)施工准备和资源配置计划

(6)施工部署

(7)主要施工方法

(8)主要施工管理计划

82、施组的实施程序(重点,背):项目经理主持编制,全员参加,单位主管部门审核,单位技术负责人审批,项目经理组织对全体人员逐级交底,并做好记录。

83、施组发放与归档:施组审批后加受控章,由资料员报送和发放。

84、施工部署包括的内容:工程目标、重点难点分析、工程管理的组织、进度安排和空间组织、四新技术、资源配置计划。

85、施工顺序的确定原则(重点,背):工序合理、工艺先进、保证质量、安全施工、合理利用工作面、缩短工期。

86、施工平面布置图:(1)施工场地状况(2)拟建建筑物的位置尺寸轮廓(3)临设的位置和面积(4)临水临电设施和垂直运输机械的位置(5)安全消防保卫

设施(6)地上地下既有建筑物。

87、横道图的绘制(重点,书p126)

88、网络计划(重点,书p128)

89、进度监测报告的内容:进度情况综合概述、实际进度情况、资源配置情况、变更索赔和价款收支情况、产生偏差的原因和分析、解决问题的措施、计划调整意见。

90、预留沉降量不超过填方高度的3%

91、专项施工方案内容(重点,背):

(1)编制依据;(2)工程概况;(3)施工计划;(4)施工工艺技术;(5)安全保证措施;(6)劳动力计划;(7)计算书及图纸

92、灌注桩成孔的控制深度:

(1)摩擦型桩:高程为主,贯入度为辅

(2)端承型桩:贯入度为主,高程为辅

93、灰土地基控制含水率,人工夯实每层200-250mm,双轮压路机200-300mm

94、钢筋笼制作的考虑因素:(1)整体刚度;(2)材料长度;(3)起重设备有效高度。

95、验收程序(重点,背):施工单位自检合格后提出验收申请,由总监或建设单位项目负责人组织五方验收。

96、模板工程质量控制:

(1)层高小于5m可用木柱支模

(2)可调底座螺杆伸出长度不大于300mm,伸入立杆不小于150mm

(3)立杆步距不大于1.8m,顶层不大于1.5m.

(4)立杆垂直偏差不大于5‰,且不大于100mm

97、钢筋检验批(重点):

(1)原材:60t,经认证的120t,三同一且连续三次首检合格的120t

(2)成型钢筋:30t

98、钢筋抽验项目:(1)屈服强度;(2)抗拉强度;(3)伸长率;(4)质量偏差

99、水泥的检验批:(1)袋装200t;(3)散装500t

100、水泥的进场检验项目:(1)安定性;(2)抗压强度;(3)凝结时间。水泥出厂超过三个月应该复检。

101、砌筑砂浆的检验批:250m3砌体

102、芯柱混凝土浇筑要求:

(1)每次浇筑高度半个楼层,且不大于1.8m

(2)浇筑时,砌筑砂浆强度大于1MPa

(3)清孔,冲水

(4)浇筑前注入适量同成分无石子砂浆

(5)每400-500mm振捣

103、钢材全数抽样复检的情况:

(1)外国采购;(2)钢材混装;(3)厚度大于等于40mm,且有z向要求:(4)建筑安全等级为一级,大跨度钢结构的主要受力构架;

(5)设计有要求的;(6)对质量有疑问的。

复检内容:力学性能监测,化学成分分析。

104、高强六角螺栓:扭矩系数,紧固力。超六个月复验。

105、卷材防水层施工温度:

(1)热熔焊接不低于-10℃;(2)冷粘热粘不低于5℃;(3)自粘不低于10℃106、防水施工质量控制要点:建立自检、交接检、专职人员检查的“三检”制度,并有完整的检查记录。防水层施工完成后,在下一道工序前应采取保护措施。107、轻质隔墙检验批(同吊顶):每50间(墙面30㎡)。

108、基坑支护的主要方式(重点,背):简单水平支撑;钢板桩;混凝土排桩;地下连续墙;锚杆;土钉;放坡;逆作拱墙;水泥土桩。

109、基坑支护结构监测内容:

(1)围护墙的压力,弯曲应力和变形;(2)支撑的轴力,弯曲应力

(3)腰梁的轴力,弯曲应力;(4)柱的沉降

110、基坑周围环境监测内容:

(1)坑外地形变形;(2)临近建筑的沉降,倾斜;(3)管线的沉降,位移。111、基坑支护安全控制要点:

(1)编制施工方案,出具验算结果,总监签字实施

(2)支护结构要有足够的强度、刚度、稳定性

(3)实际水平位移和垂直位移要在设计允许范围内

(4)控制好基坑支护,降水工程的施工质量

(5)控制好基坑支护,降水,土方开挖的顺序和时间

(6)控制好管涌,地下水位变化和地表沉降

(7)控制后周围建筑的沉降和位移。

112、基坑施工应急处理措施:

(1)有应急预案;

(2)出现渗水情况时刻采用:排水沟,引流修补,密实混凝土封堵,压密注浆,高压喷射注浆。

(3)位移持续发展时采用:墙后卸载,假设支撑,加快垫层施工,加厚垫层。(4)临近建筑物沉降控制采用跟踪注浆。

(5)基坑周围管线应急保护措施:开挖隔离沟,管线架空

113、脚手架的检查验收程序:项目经理组织施工、技术、安全、作业班组负责人参加,按照技术规范、施工方案、技术交底分段验收。

114、脚手架检查验收时间节点:

(1)基础完工后,架体搭设前

(2)每搭设6-8m后

(3)达到设计高度后

(4)六级大风后

(5)停工超过一个月,重新投入使用前

(6)冻结地区解冻后。

115、脚手架定期检查主要内容:

(1)杆件连接,连墙件等是否符合要求

(2)地基是否有积水,底座是否松动

(3)扣件是否松动

(4)24m以上脚手架,立杆沉降和垂直偏差是否符合要求

(6)安全防护措施是否符合要求

(7)是否有超载现象

116、模板支撑体系要求:8-20m时,在最顶步距两水平杆间加一道水平拉杆。大于20m时,在最顶两步距加水平拉杆。

117、模板拆除施工安全要求:

(1)后张预应力混凝土底模在张拉完毕后拆除

(2)拆模前办理申请手续,待同条件养护试块达到要求时,技术负责人可批准拆模。

(3)拆模分段进行;(4)作业区设警戒线。

118、高处作业基本要求:悬挂安全警示牌,夜间施工有足够的照明,在危险部位设置红色警示灯。

119、高处作业安全防护验收的主要项目:

(1)临边、洞口防护措施的设置情况

(2)防护措施所用材料的规格和材质

(3)防护措施的节点构造和与结构的连接情况

(4)扣件连接件的紧固程度

(5)防护设备性能和质量是否合格。

120、洞口防护:(1)2.5cm-25cm的洞口盖板盖严:(2)25-50cm洞口盖板盖严,有放移动措施;(3)50-150cm洞口需设置网格栅;(4)150cm以上的四周有防护栏杆,设置防护网。(5)竖直洞口设1.2m防护栏杆。

121、施工用电安全管理:

(1)用电设备5台以上,或总容量50kw以上要编制用电组织设计

(2)用电组织设计由专业电气技术人员编制,由编制、审核、批准和使用部门共同验收后方可使用。

(3)总分开三级配电。

(4)开关箱应标明用途,并有统一编号;停止使用时应切断电源,箱门上锁;固定配电箱应有围栏,并有防雨防砸措施。(重点)

122、物料提升机安全控制:

(1)20m以下一道缆风绳,30m以下两道,30m以上刚性连接

(2)用立网进行防护,与建筑各层连接处应用卸料通道。

123、外梯和塔吊要有《准用证》,六级以上大风停止作业,总包、分包、出租、安装参与验收。

124、满堂脚手架工程保证项目(重点,背):

(1)施工方案;(2)架体基础;(3)架体稳定;(4)杆件锁件;(5)脚手板;(6)交底与验收。

125、基坑工程保证项目(重点,背):

(1)施工方案;(2)坑基支护;(3)降排水;(4)坑基开挖;(5)坑边荷载;(6)安全防护。

126、施工用电保证项目(重点,背):

(1)外电防护;(2)接地与接零保护系统;(3)配电线路;(4)配电箱和开关箱。

127、起重吊装保证项目(重点,背):

(1)施工方案;(2)起重机械;(3)钢丝绳与地锚;(4)索具;(5)作业环境;(6)作业人员。

128、安全检查评定:无零分项前提下,总分大于等于80为优秀,小于80大于等于70为合格,小于70为不合格。

129、安全文明施工费包括:环境保护费、安全施工费、文明施工费、临时设施费。

130、下列情形之一,发包人应调整合同价格:

(1)清单缺项漏项

(2)工程量清单偏差超出约定范围

(3)未按照国家规范计量

131、变更估计程序:承包人收到变更后14天内提出变更估价申请,监理在7

天内审查,发包人在收到变更估价申请14天内批复。

132、起扣点=年度工作量(不含暂列金额)-(预付备料款/主要材料所占比重)133、竣工结算程序:竣工验收合格后28d内提交最终结算申请,监理在14d内审查,发包人在14d内审批监理签发的竣工付款证书,审批后14d内完成付款。134、竣工调值公式(p216)

135、成本核算的依据:统计核算、会计核算、业务核算

136、成本分析的方法:

(1)基本分析方法:比较法、因素分析法(最常用)、差额分析法、比率法。(2)综合分析方法:分部分项成本分析、月度成本分析、年度成本分析、竣工成本分析。

137、《示范文本》包括的内容:合同协议书、通用条款、专用条款。附件:承包人承揽工程一览表、发包人供应材料设备一览表、工程质量保修书。

138、施工合同文件的构成(重点,背):

(1)协议书;(2)中标通知书;(3)投标函及附录;(4)专用条款及附件;(5)通用条款;(6)技术标注和要求;(7)图纸;(8)已标价工程量清单;(9)其他139、承包人的合同管理程序:

(1)合同评审(2)合同订立(3)实施计划(4)实施控制(5)综合评价(6)有关知识产权的合法使用。

140、索赔相关内容见书p227

141、消防安全工作的方针:预防为主、放消结合。

142、施工现场应认真识别风险源,编制防火安全应急预案,定期组织演练。临时消防设施与施工进度同步,与主体结构差距小于3层。

143、一级动火:(1)进货区域内(2)储存或储存过可燃液体气体的容器(3)各种受压设备(4)危险性较大的登高焊割作业(5)比较密闭的室内,容器内,地下室(6)堆有大量可燃、易燃物质的场所。

144、动火审批:(1)一级:项目经理编制防火安全技术方案,填写动火申请表,报企业安全部门批准。(2)二级:责任工程师组织编制防火安全技术措施,填动火申请表,报项目安全部门和项目经理批准。(3)三级:作业班组填写动火申请表,报责任工程师和项目安全部门批准。

145、消防器材的配备:(1)一般临设每100㎡两个10L灭火器,超过1200㎡应具备消防桶、消防锹、消防斧、消防砂箱等设施。(2)木工车间、油漆作业间每25㎡配一个灭火器。(3)超24m,临时消防立管75mm。

146、五牌一图:工程概况牌、管理人员名单牌、文明施工牌、消防保卫牌、安全生产牌,施工场地平面图。

147、安全警示牌类型:禁止标志、指令标志、警告标志、提示标志

148、分部工程:地基基础、主体结构、装饰装修、屋面、机电、电梯、节能。149、一类民用建筑甲醛含量小于等于0.08,苯含量小于等于0.09

150、室内环境验收检测数量:数量不小于5%,且不小于3间。样板间检测合格的,抽样数可减半。

151、单位工程竣工验收程序:施工单位自检合格后,总监组织各专业监理进行预验收,通过后施工单位向建设单位提交竣工验收报告,建设单位组织五方验收。152、危险性较大的分部分项工程(重点,背):

(1)基坑3m;(2)模板支撑高度5m以上,跨度10m以上;(3)非常规起重方法、单件起重重量10kn以上;(4)24m以上落地脚手架;(5)幕墙安装工程。153、超过一定规模的危险性较大的分部分项工程(重点,背):

(1)基坑深度5m

(2)模板支撑高度8m以上,跨度18m以上,总荷载15kn/㎡,线荷载20kn/㎡,满堂支撑点荷载700kg以上

(3)非常规方法起重100kn以上,300kn以上起重设备安装

(4)50m以上的落地脚手架,20m以上的悬挑脚手架

(5)爆破拆除

(6)施工高度50m以上幕墙

(7)开挖超过16m的人工挖孔桩。

156、专项施工方案的编制、审批及论证:总承包单位项目经理组织编制,公司技术负责人审批,总监签字,项目技术负责人交底。专业分包的由专业分包单位组织编制。

157、事故报告内容:时间、地点、人物、起因、经过、结果、其他

158、四不放过原则:事故原因未查清不放过、事故责任人未教育不放过、事故责任人未处理不放过、预防措施未落实不放过。

159、竣工验收备案提交的文件:竣工验收备案表、竣工验收报告、工程质量保修书、规划、环保、消防部门的相关文件、其他。

160、灰土地基检验数:不少于3个点,1000㎡以上每100㎡一个点,3000㎡以上每300㎡一个点,每个独立基础一个点,基槽每20m一个点。

161、桩基础每浇筑50m3有一组试块。

162、桩静载荷试验:不少于总数1%,且不少于3根。总数小于50根时,不少于2根。

163、桩身质量检测:有难度的抽检数不少于30%,且不少于20根;普通的不少于总是20%,不少于10根。

164、一级基坑:(1)重要工程或支护做主题一部分的;(2)开挖深度大于10m 的;(3)临近建筑距离在开挖深度以内的;(4)基坑范围内有历史文物、重要管线的。

165、混凝土强度随机抽样:

(1)每拌制100盘且不超过100m3的同配比混凝土,抽样不少于1次

(2)连续浇筑超过1000m3,每200m3不少于1次

(3)每层不少于1次。

166、装修安全和功能检测项目(重点、背):

(1)门窗工程:抗风压性能、空气渗透性能、雨水渗透性能。

(2)饰面板工程:后置埋件的拉拔强度、样板件的粘结强度。

(3)幕墙工程:胶的相容性、后置埋件的拉拔强度、抗风压性能、空气渗透性能、雨水渗透性能、平面变形性能。

167、装修项目100万-1000万的属于中型工程。群体工程3000㎡-100000㎡属于中型工程。单体建筑5-25层为中型工程、15-100m为中型工程。

最全面二级建造师建筑实务知识点整理

建筑工程管理与实务 2A310000 建筑工程技术 1、荷载如何分类? (1)按随时间的变异分类: ①永久作用(如结构自重、预加应力、混凝土收缩、基础沉降、焊接变形等)。 ②可变作用(如安装荷载、屋面与楼面活荷载、雪风、吊车荷载等)。 ③偶然作用(如爆炸力、撞击力、雪崩、严重腐蚀、地震、台风等)。 (2)按结构的反应分类 ①静态作用(如结构自重、楼面活荷载、雪荷载等); ②动态作用(如地震作用、吊车设备振动、高空坠物冲击作用等) (3)按荷载作用面大小分类: ①均布面荷载;②线荷载;③集中荷载。 (4)按荷载作用方向分类: ①垂直荷载(如结构自重、雪荷载等); ②水平荷载(如风荷载、水平地震作用等)。 8、结构设计要满足那几项功能? (1)安全性。在正常施工和正常使用条件下,能承受各种荷载和变形而不破坏;在偶然事件发生后,结构仍能保持必要的整体稳定性。 (2)适用性。在正常使用时,应具有良好的工作性能。(如吊车梁变形过大,水池出现裂缝等,都影响正常使用,即影响适用性)。 (3)耐久性。在正常维护的条件下,结构应能在预计的使用年限内满足各项功能要求。 9、结构的可靠性是什么含义? 结构的可靠性包括:安全性、适用性和耐久性。 10、结构的两种极限状态是指什么? (1)承载力极限状态。 承载力极限状态是对应予结构或构件达到最大承载能力或不适于继续承载的变形。它包括:因强度超过而破坏;在反复荷载下疲劳破坏;结构失去平衡(如倾覆、滑移)等。所以对所有结构和构件都必须按承载力极限状态进行计算,以满足结构的安全性。 (2)正常使用极限状态。 正常使用极限状态相应于结构或构件达到正常使用或耐久性的某项规定的限值。它包括:因过度变形,影响正常使用或外观;过早产生裂缝或裂缝发展过宽;在动力荷载作用下产生过大的振幅等。 11、杆件的受力形式有哪几种? 五种:拉伸、压缩、弯曲、剪切和扭转。 12、什么叫材料的强度?材料有哪几种强度? (1)材料发生破坏时的应力称为强度; (2)材料有抗拉强度、抗压强度、抗剪强度等。对有屈服点的钢材还有屈服强度和极限强度的区别。 13、受压杆件稳定的临界力如何计算?临界力与哪些因素有关? 临界力计算公式为:。临界力Pij与下列因素有关: (1)压杆的材料(钢柱的Pij比木柱大,因为钢柱的弹性模量E大); (2)压杆的截面形状与大小(截面大不易失稳,因为惯性矩I大); (3)压杆的长度l(长度大,易失稳); (4)压杆的支承情况(两端固定与两端饺接比,两端固定的Pij大,不易失稳;两端饺接的与一端固定一端自由的比,两端绞接的Pij大,不易失稳)。 15、在装饰装修过程中,如有结构变动或增加荷载时,应注意哪些问题? 1)在设计和施工时,将各种增加的装饰装修荷载控制在允许范围以内。如果做不到这一点,应对结构进行重新验算,必要时应采取相应的加固补强措施。 2)装饰装修设计必须保证建筑物的结构安全和主要使用功能。当涉及主体和承重结构改动或增加荷载时,必须由原结构设计单位或具备相应资质的设计单位核查有关原始资料,对既有建筑结构的安全性进行核验、确认。 3)装饰装修施工中,严禁违反设计文件擅自改动建筑主体、承重结构或主要使用功能;严禁未经设计确认和有关部门批准,擅自拆改水、暖、电、燃气、通信等配套设施。 16、如何简支梁跨中最大位移如何计算?影响位移的因素有哪些?

2018年二级建造师建筑实务真题及答案(全)

1、按照民用建筑分类标准,属于超高层建筑的是() A.高度50m的建筑 B.高度70m的建筑 C.高度90m的建筑 D.高度110m的建筑 答案:D 2、严禁将地下室作为主要用房的是() A.歌舞厅 B.老年生活用房 C.游戏厅 D.放映厅 答案:B

3、不属于应急照明光源的是() A.备用照明 B.疏散照明 C.延时照明 D.安全照明 答案:C 4、预应力混凝土构件的最低强度等级不应低于() A.C25 B.C30 C.C35 D.C40

答案:D 5、属于永久荷载的是() A.固定设备 B.活动隔墙 C.风荷载 D.雪荷载 答案:A 6、在工程应用中,通常用于表示钢材塑性指标的是() A.伸长率 B.抗拉强度 C.屈服强度 D.疲劳性能

答案:A 7、据国家的有关规定,终凝时间不得长于6.5h的水泥是() A.硅酸盐水泥 B.普通硅酸盐水泥 C.矿渣硅酸盐水泥 D.火山硅酸盐水泥 答案:A 8、影响混凝土和易性的主要因素是() A.石子 B.砂子 C.水泥

D.单位体积用水量 答案:D 9、木材在使用前进行烘干的主要目的是() A.使其含水率与环境温度基本平衡 B.减轻重量 C.防虫防蛀 D.就弯取直 答案:A 10、关于建筑花岗岩石特性的说法,正确的是() A.度低 B.呈酸性 C.密度小

D.硬度低 答案:B 11.下列哪些是用于工业用水的塑料管道?A.PVC-U管 B.PVC-C管 C.PP-R管 D.铝塑复合管 参考答案:B 12.下列不属于安全玻璃的是( )。 A.钢化玻璃 B.防火玻璃 C.平板玻璃

二建建筑实务真题与答案

1 / 35 一、单项选择题 (共题,每题分。每题的备选项中,只有个最符合题意) .某住宅楼位于实行建筑高度控制区内,其室外地面标高为,屋面面层标高为,女儿墙顶标高为,出屋面楼梯间屋顶最高点标高为,则该工程的建筑高度为( )。 『正确答案』 『答案解析』本题考查的是民用建筑的构造。实行建筑高度控制区内建筑的高度,应按建筑物室外地面至建筑物和构筑物最高点的高度计算。。参见教材。 .下列钢筋混凝土梁正截面破坏的影响因素中,影响最小的是( )。 .配筋率

2 / 35 . 箍筋 .截面形式 .混凝土强度 『正确答案』 『答案解析』本题考查的是钢筋混凝土梁的受力特点及配筋要求。梁的正截面破坏形式与配筋率、混凝土强度等级、截面形式等 有关,影响最大的是配筋率,选项,箍筋是影响梁的斜截面破坏的因素。参见教材。 .钢筋的塑性指标通常用( )表示。 .屈服强度 .抗拉强度 .伸长率 .抗压强度

.普通砂浆的稠度越大,说明砂浆的()。 .保水性越好 .强度越小 .粘结力越强 .流动性越大 『正确答案』 『答案解析』本题考查的是砂浆。砂浆的流动性指砂浆在自重或外力作用下流动的性能,用稠度表示。稠度是以砂浆稠度测定仪的圆锥体沉入砂浆内的深度(单位为)表示。圆锥沉入深度越大,砂浆的流动性越大。参见教材。 .楼层测量放线最常用的距离测量方法是()。 .全站仪测距 .经纬仪测距 .水准仪测距 3/ 35

.钢尺量距 『正确答案』 『答案解析』本题考查的是钢尺。钢尺量距是目前楼层测量放线最常用的距离测量方法。参见教材。 .通常情况下,向施工单位提供施工场地内地下管线资料的单位是()。 .勘察单位 .设计单位 .建设单位 .监理单位 『正确答案』 『答案解析』本题考查的是验槽前的准备工作。验槽前应要求建设方提供场地内是否有地下管线和相应的地下设施。参见教材。 4/ 35

2018年二建建筑实务真题及答案

2018年二级建造师建筑工程实务真题及答案 一、单项选择题(共60题,每题1分。每题的备选项中,只有1个最符合题意) 1、按照民用建筑分类标准,属于超高层建筑的是()。 A.高度50m的建筑 B.高度70m的建筑 C.高度90m的建筑 D.高度110m的建筑 【荣胜教育答案】D(民用建筑分类P1) 2.严禁将地下室作为主要用房的是()。 A.歌舞厅 B.老年生活用房 C.游戏厅 D.放映厅 【荣胜教育答案】B(民用建筑的构造P3) 3.不属于应急照明光源的是()。 A.备用照明 B.疏散照明

C.延时照明 D.安全照明 【荣胜教育答案】C(室内光环境P5) 4.预应力混凝土构件的最低强度等级不应低于()。 A.C25 B.C30 C.C35 D.C40 【荣胜教育答案】D(混凝土结构耐久性的要求P17) 5.属于永久荷载的是()。 A.固定设备 B.活动隔墙 C.风荷载 D.雪荷载 【荣胜教育答案】A(荷载的分类P11) 6.在工程应用中,通常用于表示钢材塑性指标的是()。 A.伸长率

B.抗拉强度 C.屈服强度 D.疲劳性能 【荣胜教育答案】A(建筑钢材的力学性能P25)。 7.根据国家的有关规定,终凝时间不得长于6.5h的水泥是()。 A.硅酸盐水泥 B.普通硅酸盐水泥 C.矿渣硅酸盐水泥 D.火山硅酸盐水泥 【荣胜教育答案】A(常用水泥的技术要求P27) 8.影响混凝土和易性的主要因素是()。 A.石子 B.砂子 C.水泥 D.单位体积用水量 【荣胜教育答案】D(混凝土的技术性能P29) 9.木材在使用前进行烘干的主要目的是()。

A.使其含水率与环境温度基本平衡 B.减轻重量 C.防虫防蛀 D.就弯取直 【荣胜教育答案】A(木材的含水率与湿胀干缩变形P36) 10.关于建筑花岗岩特性的说法,正确的是()。 A.强度低 B.呈酸性 C.密度小 D.硬度低 【荣胜教育答案】B(天然花岗石P34) 12、下列不属于安全玻璃的是()。 A.钢化玻璃 B.防火玻璃 C.平板玻璃 D.夹层玻璃 【荣胜教育答案】C(安全玻璃P61)

二建建筑实务考试(案例五大题型)

案例题型一:进度控制与索赔案例 相关知识点:①双代号网络计划中时间参数计算,关键路线的确 定和计算(计划)工期的计算,同时掌握各事件 发生后实际工期的计算。 ②由分析原因入手确定索赔的原则。发包方原因: 可进行工期索赔和费用索赔;不可抗力原因:可 进行工期索赔,一般情况下不能费用索赔。若不 可抗力造成的具体事件的工期索赔和费用索赔, 参照教材P213页内容;承包方原因:不可以进行 工期索赔和费用索赔。 ③工期索赔的多少需看该项工作总时差的大小;若 该项工作在关键路线上,即总时差为0时,延误 几天就索赔几天;若该项工作不在关键路线上, 即总时差不为0时,索赔天数为延误天数减去总 时差的差额。 ④费用索赔与是否在关键路线无任何关系,发生了 多少费用,即可索赔多少。同时特别重点注意教 材P192页可调价格合同中合同价款调整的因素, 如下所示: 法律、行政法规和国家有关政策变化影响合同价 款; 工程造价管理部门公布的价格调整; 一周内非承包人原因停水、停电、停气造成停工 累计超8h; ⑤索赔能够成立的3个前提条件,《施工管理》教材 P229。 与合同对照事件已经造成了承包人工程成 本的额外支出或直接工期损失; 造成工期损失和费用增加的原因按合同约 定不属于承包人的行为责任或风险责任; 承包人按波合同规定的程序和时间提交索 赔意向通知和索赔报告。 ⑥索赔意向通知包括的内容, 《施工管理》教材P230。 索赔事件发生的时间、地点和简单事实情况描述; 索赔事件的发展动态; 索赔依据和理由; 索赔事件对工程成本和工期产生的不利影响。 案例题型二:安全与现场管理案例 相关知识点:1)安全控制: ①分析安全事故的原因(直接原因、间接原因、 主要原因)。 ②安全事故的分类及其判别准则。《施工管理》教材 P184页。 轻伤、损失1至105个工作日的失能伤害; 重伤,损失工作日等于和超过1.5且最多不超过 6000工日的失能伤害; 死亡,超过6000工作日的失能伤害。 ③安全事故处理的原则(“四不放过”原则)的具体 内容:《施工管理》教材P185页 事故原因未查明不放过; 事故责任者和员工未受到教育不放过; 事故责任者未处理不放过; 整改措施未落实不放过。 ④安全事故报告的内容:《施工管理》教材P185页。 事故发生的地点、时间和工程项目、有关单位名 称; 事故的简要经过; 事故已造成或者可能造成的伤亡人数和初步估计 的直接经济损失; 事故的初步原因; 事故发生后采取的措施及事故控制情况; 事故报告单位或报告人员; 其他应当报告的情况。 ⑤安全事故现场处理工作内容,《施工管理》教材P186页。 施工单位的事故处理是落实“四不放过”原 则的核心环节,当事故发生后,事故发生单 位应严格保护现场并去有效措施抢救伤员 和财产,防止事故蔓延扩大;施工现场要建 立安全事故登记表,对发生事故人员的姓 名、性别、年龄、工种等级,负伤时间、负 伤程度、负伤部位及情况、简要经过及原因 记录归档;对安全事故必须进行以“四不放 过”为原则的事故分析,查出原因、分清责 任、提出防范措施;坚持安全事故月报制度, 当月无事故也要报空表。 ⑥需编制专项施工方案及需组织专家论证的情况, 教材P102~104页。 对达到一定规模危险性较大的工程需编制专项施 工方案,有:基坑支护、降水工程、土方开对达 到一定规模危险性较大的工程,承重支撑体系, 起重吊装及安装拆卸工程,脚手架工程,拆除、 爆破工程,建筑幕墙工程,钢结构、网架和索模 结构安装工程,人工挖扩孔桩工程,地下暗挖、 顶管及水下作业工程,预应力工程,采用新技术、 新材料、新工艺、新设备及尚无相关技术标准的 工程。对超过一定规模危险性较大的工程编制专 项施工方案后需请专家论证,有:深基坑工程, 模板工程技支撑体系,起重掉及安装拆卸工程, 脚手架工程,拆除、爆破工程,施工高度50m及 以上的建筑幕墙安装工程,开挖深度超过16m的 人工人工挖孔桩工程,地下暗挖工程,顶管工程, 水下作业工程,采用新技术、新材料、新工艺、 新设备及尚无相关技术标准的工程。 ⑦脚手架安全控制要点(P156),脚手架定期检查的 内容(P157),基坑支护安全控制要点(P181)。

2020年二级建造师《建筑实务》重要考点汇总

2020年二级建造师《建筑实务》重要考点汇总 2A310000建筑工程施工技术 P11考点1.荷载的分类: 引起结构失去平衡或破坏的外部作用主要有:直接施加在结构上的各种力,习惯上亦称为荷 载。 按随时间的变异分类永久作用(永久荷载或恒载):荷载值不变;如:固定隔墙的自重、水位不变的水压力、预应力、地基变形、混凝土收缩、钢材焊接变形、引起结构外加变形或约束变形 的各种施工因素。 可变作用(可变荷载或活荷载):荷载值随时间变化,且变化与平均值相比不可以忽 略不计的荷载,如:楼面活荷载、屋面活荷载和积灰荷载、活动隔墙自重、安装荷载、 车辆荷载、吊车荷载、风荷载、雪荷载、水位变化的水压力、温度变化等。 偶然作用(偶然荷载或特殊荷载):不一定出现,一旦出现其量值很大,且持续时间 很短的荷载,如:撞击、爆炸、地震作用、龙卷风、火灾等。 按荷载作用面大小分类均布面荷载:楼面、墙面的木地板、地砖、花岗石或大理石面层线荷载:梁、条形基础 集中荷载:柱、吊灯、洗衣机、冰箱 P11考点2.房屋结构的可靠性:安全性、适用性、耐久性: 1.安全性:在正常施工和使用时,结构整体稳定而不发生倒塌 2.适用性:在正常使用时,结构具有良好的工作性能(变形、裂缝) 3.耐久性:正常维护的条件下,结构在使用年限内满足各项功能要求(老化、腐蚀、锈蚀) P19-24考点3.钢筋混凝土结构、砌体结构、钢结构的特点: 1.钢筋混凝土结构的特点优点:(1)就地取材;(2)耐久性好;(3)整体性好;(4)可模型好;(5)耐火性好。缺点:(1)自重大;(2)抗裂性差;(3)现浇结构模板用量大;(4)工期长。 2.砌体结构的特点(1)容易就地取材,比使用水泥、钢筋和木材造价低;(2)具有较好的耐久性、良好的耐火性;(3)保温隔热性能好,节能效果好;(4)施工方便,工艺简单;(5)具有承重与围护双重功能;(6)自重大,抗拉、抗剪、抗弯能力低;(7)抗震性能差;(与抗震构造措施对应)(8)砌筑工程量繁重,生产效率低。 3.钢结构的特点优点:(1)材料强度高,自重轻,塑性和韧性好,材质均匀;(2)便于工厂生产和机械 化施工,便于拆卸,施工工期短;(3)具有优越的抗震性能;(4)无污染、可再生、节 能、安全,符合建筑可持续发展的原则,可以说钢结构的发展是21世纪建筑文明的体现。 缺点:易腐蚀,需要经常油漆维护,故维修费用较高。钢结构的耐火性差,当温度达到250℃ 时,钢结构的材质将会发生较大变化;当温度达到500℃时,结构会瞬间崩溃,完全丧失 承载能力。

2018二级建造师考试《建筑实务》案例分析题五

2018二级建造师考试《建筑实务》案例分析题五。山西二级建造师新公布的合格标准,你慌了吗?2018想要考二级建造师的朋友们,要抓紧备考了。学习有方法,专项要专练。小编今天给大家分享3个典型案例,帮助大家掌握案例答题方式。快学起来吧。 【案例1】 1.背景 某大学公共教学楼工程,建筑用地面积61672 m2,总建筑面积45026 m2,其中地上部分建筑面积为42589 m2,人防地下室建筑面积为2437 m2,建筑层数地上五层,地下一层,建筑总高度23.4m,现浇钢筋混凝土框架结构。基坑深度10 m、长100 m、宽8 m;基坑东、北两面距离建筑围墙3 m,西、南两面距离图书馆9 m。建筑外墙为370 m m厚红砖,内墙为A3.5加气混凝土砌块。 施工技术方案评议时,项目经理认为该项目的主要施工技术方案应采用: 土方工程:土方开挖采用机械一次挖至槽底标高,再进行基坑支护,基坑支护采用土钉墙支护,最后进行降水。 脚手架工程:外脚手架采用敞开式双排钢管脚手架。搭设脚手架时,要从底到顶,先搭设立杆、纵向水平杆和横向水平杆,最后搭设剪刀撑,并由底至顶连续设置。脚手架搭好后,铺设脚手板。拆除脚手架时,为了加快施工进度,可以上下同时作业,先将连墙件整层或几层拆除后再拆脚手架。 钢筋工程:直径12 m m以上受力钢筋,采用剥肋滚压直螺纹连接。 2.问题: 点击【二级建造师学习资料】或打开https://www.doczj.com/doc/4316245988.html,/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版

(1)该工程土方开挖方案是否合理?为什么? (2)该工程钢筋方案是否合理?为什么? (3)该工程脚手架方案是否合理?为什么? (4)脚手板的铺设应符合哪些规定? 3.答案与解析: (1)不合理。本方案采用一次挖到底后再支护的方法,违背了强制性规范规定土方开挖应遵循开槽支撑,先撑后挖,分层开挖,严禁超挖的原则。现场没有足够的放坡距离,一次挖到底后再支护,会影响到坑壁、边坡的稳定和周围建筑物的安全。 (2)不合理。因为:直径16m m以下采用剥肋滚压直螺纹连接,剥肋套丝后钢筋直径不能满足工艺要求,不具有可操作性。剥肋滚压直螺纹连接适用于直径16以上40以下的热轧Ⅱ、Ⅲ级同级钢筋的钢筋连接。 (3)脚手架的搭设和拆除不合理。根据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130 2001)规定,脚手架必须配合施工进度搭设,一次搭设高度不应超过相邻连墙件以上两步。剪刀撑搭设应随立杆、纵向和横向水平杆等同步搭设。拆除脚手架时,必须由上而下逐层进行,严禁上下同时作业;连墙件必须随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架。 (4)脚手板的铺设应符合下列规定: 1)脚手板应铺满、铺稳,离开墙面120~150mm; 2)脚手板对接平铺时,接头处必须设两根横向水平杆,脚手板外伸长应取 130~150mm,两块脚手板外伸长度的和不应大于300mm;脚手板搭接铺设时, 点击【二级建造师学习资料】或打开https://www.doczj.com/doc/4316245988.html,/category/jzs2?wenkuwd,注册开森学(学尔森在线学习平台)账号,免费领取学习大礼包,包含:①精选考点完整版

2020年二级建造师《建筑实务》重点考点分析

2A310000建筑工程施工技术 P11考点 1.荷载的分类: 引起结构失去平衡或破坏的外部作用主要有:直接施加在结构上的各种力,习惯上亦称为荷载。 按随时间的变异分类永久作用(永久荷载或恒载):荷载值不变;如:固定隔墙的自重、水位不变的水压力、预应力、地基变形、混凝土收缩、钢材焊接变形、引起结构外加变形或约束变形 的各种施工因素。 可变作用(可变荷载或活荷载):荷载值随时间变化,且变化与平均值相比不可以忽 略不计的荷载,如:楼面活荷载、屋面活荷载和积灰荷载、活动隔墙自重、安装荷载、 车辆荷载、吊车荷载、风荷载、雪荷载、水位变化的水压力、温度变化等。 偶然作用(偶然荷载或特殊荷载):不一定出现,一旦出现其量值很大,且持续时间 很短的荷载,如:撞击、爆炸、地震作用、龙卷风、火灾等。 按荷载作用面大小分类均布面荷载:楼面、墙面的木地板、地砖、花岗石或大理石面层线荷载:梁、条形基础 集中荷载:柱、吊灯、洗衣机、冰箱 P11考点 2.房屋结构的可靠性:安全性、适用性、耐久性: 1.安全性:在正常施工和使用时,结构整体稳定而不发生倒塌 2.适用性:在正常使用时,结构具有良好的工作性能(变形、裂缝) 3.耐久性:正常维护的条件下,结构在使用年限内满足各项功能要求(老化、腐蚀、锈蚀) P19-24考点 3.钢筋混凝土结构、砌体结构、钢结构的特点: 1.钢筋混凝土结构的特点优点:(1)就地取材;(2)耐久性好;(3)整体性好;(4)可模型好;(5)耐火性好。缺点:(1)自重大;(2)抗裂性差;(3)现浇结构模板用量大;(4)工期长。 2.砌体结构的特点(1)容易就地取材,比使用水泥、钢筋和木材造价低;(2)具有较好的耐久性、良好的耐火性;(3)保温隔热性能好,节能效果好;(4)施工方便,工艺简单;(5)具有承重与围护双重功能;(6)自重大,抗拉、抗剪、抗弯能力低;(7)抗震性能差;(与抗震构造措施对应)(8)砌筑工程量繁重,生产效率低。 3.钢结构的特点优点:(1)材料强度高,自重轻,塑性和韧性好,材质均匀;(2)便于工厂生产和机械 化施工,便于拆卸,施工工期短;(3)具有优越的抗震性能;(4)无污染、可再生、节 能、安全,符合建筑可持续发展的原则,可以说钢结构的发展是21世纪建筑文明的体现。 缺点:易腐蚀,需要经常油漆维护,故维修费用较高。钢结构的耐火性差,当温度达到250℃ 时,钢结构的材质将会发生较大变化;当温度达到500℃时,结构会瞬间崩溃,完全丧失 承载能力。 2020年二级建造师《建筑实务》考点分析

2018年二建建筑实务真题及答案解析

2018年二建建筑实务真题及答案解析 一、单顶选择题(共20分,每题1分。每题的备选顶中,只有1个最符合题意) 1.按照民用建筑分类标准,属于起高层建筑的是()。 A.高度50m的建筑 B.高度70m的建筑 C.高度90m的建筑 D.高度110m的建筑 【答案】D 【解析】建筑高度大于100m 的民用建筑为超高层建筑。 2.严禁将地下室作为主要用房的是()。 A.歌舞厅 B.老年生活用房 C.游戏厅 D.放映厅 【答案】B 【解析】严禁将幼儿、老年人生活用房设在地下室或半地下室。 3.不属于应急照明光源的是()。 A.备用照明 B.疏散照明 C.延时照明 D.安全照明 【答案】C 【解析】应急照明包括疏散照明、安全照明和备用照明,必须选用能瞬时启动的光源。 4.预应力混凝土构件的最低强度等级不应低于()。 A.C25 B.C30 C.C35 D.C40 【答案】D 【解析】预应力混凝土构件的混凝土最低强度等级不应低于C40。 5.属于永久荷载的是()。 A.固定设备 B.活动隔墙 C.风荷载 D.雪荷载 【答案】A 【解析】永久荷载包括结构构件、围护构件、面层及装饰、固定设备、长期储物的自重,土压力、水压力,以及其他需要按永久荷载考虑的荷载,例如:固定隔墙的自重、水位不变的水压力、预应力、地基变形、混凝土收缩、钢材焊接变形、引起结构外加变形或约束变形的各种施工因素。

6.在工程应用中,通常用于表示钢材塑性指标的是()。 A.伸长率 B.抗拉强度 C.屈服强度 D.疲劳性能 【答案】A 【解析】钢材的塑性指标通常用伸长率表示。 7.根据国家的有关规定,终凝时间不得长于6.5h的水泥是()。 A.硅酸盐水泥 B.普通硅盐酸水泥 C.矿渣硅盐酸水泥 D.火山灰硅盐酸水泥 【答案】A 【解析】硅酸盐水泥的终凝时间不得长于6. 5h,其他五类常用水泥的终凝时间不得长于10h。 8.影响混凝土和易性的主要因素是()。 A.石子 B.砂子 C.水泥 D.单位体积的用水量 【答案】D 【解析】影响混凝土拌合物和易性的主要因素包括单位体积用水量、砂率、组成材料的性质、时间和温度等。单位体积用水量决定水泥浆的数量和稠度,它是影响混凝土和易性的最主要因素。 9.木材在使用前进行烘干的主要目的是()。 A.使其含水率与环境湿度基本平衡 B.减轻重量 C.防虫防蛀 D.就弯取直 【答案】A 【解析】湿胀可造成表面鼓凸,所以木材在加工或使用前应预先进行干燥,使其含水率达到或接近与环境湿度相适应的平衡含水率。 10.关于建筑花岗岩石材特性的说法,正确的是()。 A.强度低 B.呈酸性 C.密度小 D.硬度低 【答案】B 【解析】花岗石构造致密、强度高、密度大、吸水率极低、质地坚硬、耐磨,为酸性石材,因此其耐酸、抗风化、耐久性好,使用年限长。 16.在现场施工,属于一级动火作业的是()。 A.小型油箱 B.比较密封的地下室 C.登高电焊 D.无明显危险因素的露天场所 【答案】

《建筑工程实务》二建考点知识:建

《建筑工程实务》二建考点知识:建 筑抗震构造 要求 考点一抗震构造的要求 1.框架结构的抗震构造措施 震害调查表明框架结构震害的危机部位多发生在框架梁柱节点和填充墙处;大凡是柱的震害重于梁,柱顶的震害重于柱底,角柱的震害重于内柱,短柱的震害重于大凡柱。 (1)梁的抗震构造要求。 ①梁的截面尺寸。 宜符合下列各项要求:截面宽度合宜小于200mm;截面高宽比合宜大于4;净跨与截面高度之比合宜小于4。 ②梁内钢筋配置规定: a.梁端纵向受拉钢筋的配筋率合宜大于2.5%。 b.一、二、三级框架梁内贯通中柱的每根纵向钢筋直径,对框架结构不应大于矩形截面柱在该方向截面尺寸的,或纵向钢筋所在位置圆形截面柱弦长的对其他结构类型的框架合宜大于矩形截面柱在该方向截面尺寸的,或纵向钢筋所在位置圆形截面柱弦长的。 C.梁端加密区的箍筋肢距,一级合宜大于200mm和20倍箍筋直径的较大值,二、三级合宜大于250mm和20倍箍筋直径的较大值,四级合宜大于 300mm。 (2)柱的抗震构造要求。 ①柱截面尺寸构造要求:

a.截面的宽度和高度,四级或不超过2层时合宜小于300mm,一、 二、三级且超过2层时合宜小于400mm;圆柱的直径,四级或不超过2层时合宜小于350mm,一、二、三级且超过2层时合宜小于450mm。 b.剪跨比宜大于2。 C.截面长边与短边的边长比合宜大于3。 ②柱纵向钢筋配置规定: a.柱的纵向钢筋宜对称配置。 b.截面边长大于400mm的柱,纵向钢筋问距合宜大于200mm。 C.柱总配筋率不应大于5%;剪跨比不大于2的一级框架的柱,每侧纵向钢筋配筋率合宜大于1.2%。 d.边柱、角柱及抗震墙端柱在小偏心受拉时,柱内纵筋总截面面积应比计算值增加25%。 e.柱纵向钢筋的绑扎接头应避开柱端的箍筋加密区。 ③柱箍筋配置要求: 柱的箍筋加密范围,应按下列规定采用: a.柱端,取截面高度(圆柱直径)、柱净高的和500mm三者的最大值; b.底层柱的下端不小于柱净高的: C.刚性地面上下各500mm; d.剪跨比不大于2的柱、因设置填充墙等形成的柱净高与柱截面高度之比不大于4的柱、框支柱、一级和二级框架的角柱,取全高。 (3)抗震墙的抗震构造要求。

二建建筑实务必背考点整理

2A310000建筑工程施工技术 第一章建筑工程技术要求 第一节建筑构造要求 一、民用建筑构造要求 (一)民用建筑的分类(2015单、多;2014单) 建筑物通常按其使用性质分为民用建筑和工业建筑两大类。其中,民用建筑又可分为居住建筑(住宅、公寓、宿舍等)和公共建筑(图书馆、车站、办公楼、电影院、宾馆、医院等)。 (1)住宅建筑按层数分类:一~三层为低层住宅,四~六层为多层住宅,七~九层为中高层住宅,十层及十层以上为高层住宅。

(记忆点:住宅以三层为界分为低、多、中高、高) (2)除住宅建筑之外的民用建筑高度不大于24m者为单层和多层建筑,大于24m者为高层建筑(不包括高度大于24m的单层公共建筑)。人们通常又将建筑高度大于100m的民用建筑称为超高层建筑。 (无论多高,单层永远为单层;多于1层的,分别以24m和100m为界,分为多、高、超高,界限归属于下部) (3)按建筑物主要结构所使用的材料分类可分为:木结构建筑、砖木结构建筑、砖混结构建筑、钢筋混凝土结构建筑、钢结构建筑。 (二)建筑的组成 建筑物由结构体系(包括基础、墙、柱、梁、屋顶等)、围护体系(包括屋面、外墙、门、窗等)和设备体系(包括给排水系统、供电系统、供热通风系统等)组成。 (三)民用建筑的构造 1.建筑构造的影响因素 (1)荷载因素:结构自重、使用活荷载、风荷载、雪荷载、地震作用等。 (2)环境因素:包括自然因素和人为因素。其中,自然因素包括风吹、日晒、雨淋、积雪、冰冻、地下水、地震等因素;人为因素包括火灾、噪声、化学腐蚀、机械摩擦与振动等。 (3)技术因素:主要指建筑材料、建筑结构、施工方法等技术条件。 (4)建筑标准:建筑标准一般包括造价标准、装修标准、设备标准等方面。 2.建筑构造的设计原则 建筑构造的设计原则包括:(1)坚固实用;(2)技术先进;(3)经济合理(尤其注意节约钢材、水泥、木材三大材料);(4)美观大方。 3.民用建筑主要构造要求(2015单;2014单) (1)实行建筑高度控制区内建筑高度,应按建筑物室外地面至建筑物和构筑物最高点的高度计算。 (2)非实行建筑高度控制区内建筑高度:平屋顶应按建筑物室外地面至其屋面面层或女儿墙顶点的高度计算;坡屋顶应按建筑物室外地面至屋檐和屋脊的平均高度计算;下列突出物不计入建筑高度内:局部突出屋面的楼梯间、电梯机房、水箱间等辅助用房占屋顶平面面积不超过1/4者,突出屋面的通风道、烟囱、通信设施和空调冷却塔等。(可考察多选题) (3)不允许突出道路和用地红线的建筑突出物: 地下建筑及附属设施包括:结构挡土墙、挡土桩、地下室、地下室底板及其基础、化粪池。 地上建筑及附属设施包括:门廊、连廊、阳台、室外楼梯、台阶、坡道、花池、围墙、散水明沟、地下室进排风口、地下室出入口、集水井、采光井等; 经城市规划行政主管部门批准,允许突出道路红线的建筑突出物,应符合下列规定: ①在人行道路面上空: a.2.50m以上允许突出的凸窗、窗扇、窗罩、空调机位,突出深度不应大于0.50m; b.2.50m以上允许突出活动遮阳,突出宽度不应大于人行道宽减1m,并不应大于3m; c.3m以上允许突出雨篷、挑檐,突出宽度不应大于2m; d.5m以上允许突出雨篷、挑檐,突出深度不宜大于3m。 ②在无人行道的道路路面上空,4m以上允许突出空调机位、窗罩,突出深度不应大于0.50m。 (4)地下室、局部夹层、走道等有人员正常活动的最低处净高不应小于2m。地下室、半地下室作为主要用房使用时,应符合安全、卫生的要求,并应符合下列要求:严禁将幼儿、老年人生活用房设在地下室或半地下室;居住建筑中的居室不应布置在地下室内;当布置在半地下室时,必须对采光、通风、日照、防潮、排水及安全防护采取措施;建筑物内的歌舞、娱乐、放映、游艺场所不应设置在地下二层及以下;当设置在地下一层时,地下一层地面与室外出入口地坪的高差不应大于10m。 (5)超高层民用建筑应设置避难层(间)。有人员正常活动的架空层及避难层的净高不应低于2m。 (6)台阶与坡道设置应符合:公共建筑室内外台阶踏步宽度不宜小于0.30m,踏步高度不宜大于0.15m,并不宜小于0.10m,室内台阶踏步数不应少于2级;高差不足2级时,应按坡道设置。室内坡道坡度不宜大于1:8,室外坡道坡度不宜大于1:10;供轮椅使用的坡道不应大于1:12,困难地段不应大于1:8;自行车推行坡道每段坡长不宜超过6m,坡度不宜大于1:5。

2018二级建造师建筑工程实务重要公式解析

2018年二级建造师《建筑工程管理与实务》重要公式解析 1、梁的变形公式 其实,很多学习过这个知识点的学员都知道,梁的变形公式主要就是以选择题的形式来考查,一般就是两个方向,一、梁的变形因素有哪些?这个问题比较简单,就是公式中荷载、材料性能、构件截面以及构件跨度。二、影响梁变形因素最大的是什么?教材明确写出,构件的跨度此因素影响最大,理解不了的学员也可以从公式入手,构件跨度l是四次方,其他因素均为一次方。是不是很简单? 2、高程计算 这应该是二建建筑实务教材中的最简单的公式了。主要考查也就是简单的计算。掌握好原理:后视点读数+后视点高程=前视点读数+前视点高程。一切问题迎刃而解。 3、预付款 (1)百分比法 工程预付款=年度工作量(或合同总造价)×预付款比例 百分比法是在考试时出现频率最多的考查形式,主要以预付款为合同总价的20%,求预付款为多少,这里很多学员都会直接用合同总价乘以20%,这是一个很多学员都会掉进去的陷阱,大家要 注意:这里的合同总价是不包括暂列金额的,所以在计算时合同总价需要减去暂列金额。 (2)数学计算法 此公式考查次数不多,但是需要注意的点有两个。一、年度施工天数要按照365日历天数计算。 二、跟百分比法一样,:这里的合同总价是不包括暂列金额的,所以在计算时合同总价需要减去 暂列金额。 4、起扣点 起扣点=年度工作量(或合同总造价)-(预付备料款/主要材料所占比重)

很多学员在这里纠结,后面的预付款在计算时已经减去了暂列金额,那么在计算起扣点时,合同总价还需不需要减去暂列金额?这里明确的告诉大家!要减去暂列金额!大家记住只要题目中出现合同总价和暂列金额,那么在计算预付款和起扣点时就要减去暂列金额。 5、竣工调值公式 这里很多学员都有一个容易犯错的地方。鑫鸿学校给大家提个醒,这里a0+a1+a2+a3+a4的和为1。在后续计算时为了避免漏项,大家可以通过这个小知识点来进行检查,以及a1、a2、a3、a4是占整个工程价款的比重,而不是占调值部分的比重,这个点一定要在后续计算中进行换算。

【精华】2018年二建建筑实务数字记忆要点走一波

2018年二建建筑实务数字记忆要点走一波 这波知识点来源于第一章,主要关于建筑工程技术要求方面,数字多到崩溃,属于硬性记忆。 1.建筑物分为民用和工业建筑。 2.民用建筑分为居住建筑(住宅、公寓、宿舍)和公共建筑(图书馆、车站、办公楼) 3.住宅建筑物:1-3层为低层住宅,4-6层为多层住宅,6-9层(或高度不大于27m)是中高层住宅,10层和10层以上或高度大于27m是高层住宅。 4.除住宅外的建筑物,高度大于24m者为单层或多层建筑,大于24m为高层建筑(不包括大于24m的单层建筑),大于100m为超高层建筑。 5.建筑物按材料分为:木结构、砖木结构、砖混结构、钢筋混凝土建和钢结构建筑。 6.建筑物由结构体系,围护体系(屋面、外墙、门、窗)和设备体系(给排水系统、供电系统、供热通风系统-水暖电)构成。 7.建筑构造的影响因素:荷载因素,环境因素(自然因素、人为因素),技术因素(建筑材料、建筑结构、施工方法-必考),建筑标准(造价标准、装修标准、设备标准)。 8.建筑构造设计的原则:坚固实用(足够的强度、刚度、整体性),技术先进,经济合理,美观大方。 9.实行建筑高度控制的,按建筑物室外地面至建筑物和构筑物最高点的高度计算。 10.非实行建筑高度控制的,按室外地面至其层面面层或女儿墙顶点的高度计算;坡层顶应按建筑物室外地面至层檐和屋脊的平均高度,不计局部突出的楼梯间(不超过1/4)。 11.不允许空出道路和用地红线的建筑突出物:结构挡土墙、挡土桩、地下室、化粪池、门廊、阳台、室外楼梯等。 12.允许突出道路红线的有:有人行道时2.5m以上允许突出的空调机位0.5m,无人行道上4m 以上允许突出的空调机位0.5m. 13.地下室局部夹层净高不应小于2m,严禁将幼儿、老年人生活用房设在地下室,歌舞、娱乐、放映、游艺场不应设在地下二层及以下,架空层、避难层不低于2m. 14.超高层应设置避难间。 15.台阶与坡道设置应:台阶踏步宽度不宜小于0.3m,踏步高度不宜大于0.15m~0.1m,室内台阶踏步数不应小于2级;临空高度在24米以下时,栏杆高度不应低于1.05m,临空高度在24m 或以上的栏杆高度不应低于1.10m;栏杆使用垂直杆件时,杆件净距不应大于0.11m. 16.楼梯的踏步一般不超过18级,亦不少于3级,楼梯平台上部及下部过道处净高不应小于 2m,楼段净高不宜小于2.2m,平台扶手处的最小宽度不应小于楼段净宽,并不得小于1.2m.

二建《建筑实务》 个必考重点汇总

二建《建筑实务》90 个必考重点汇总 二级建造师实务《建筑工程》90 个必考重点如下: 1、惯性矩的单位是:M4。 2、砼结构环境类别分:五类。 3、楼梯踏步的宽度B 和高度H 的关系:2H+B=600-620mm 。 4、人耳对声音最灵敏的音频是1000Hz。 5、钢板规格表示方法为度厚长,大于4M2 的钢板为厚板。 6、不锈钢是含铬量在12%以上的铁基合金钢。 7、生石灰:CaCO3 。 8、普通硅酸盐水泥:P.O 。 9、水泥强度等级是以水泥胶砂试件在3 天和28 天龄期来评定。 10、矿渣水泥耐热性最好,硅酸盐水泥适用于早期强度要求高的砼工程。 11、选用非活性骨料,就可以避免砼遭受碱骨料反应而破坏。 12、砌砂浆优先选用中砂,空心率小于25%称为实心砌体。 13、大理石属于碱性变质岩。 14、针叶树木实地板干密度不低于0.32g/cm2。阔叶不低于0.50g/cm2。 15、在一般工程中水准测量使用DS3 型水准仪。 16、普通经纬仪DJ6。 17 人工挖土预留15-30 一层土不挖。 18、在地下水位以下挖土,应将水位降至坑度500mm 以下。 19、基坑挖完前应进行:测量定位,抄平放线。 20、雨期施工,基坑应采取:分段开挖。 21、砖基础下面一层灰缝大于20mm 应用细石砼找平。 22、矿渣水泥,火山灰水泥大体积砼养护不得少于21 天。 23、大体积砼浇筑方案有:全面分层,分段分层,斜面分层。 24、砖、石基础特点:抗压性好,整体性好,造价较低。 25、大体积砼内外温差一般控制在25 度。 26、大体积磔浇完应在12 小时内加以覆盖和浇水。 27、大体积砼养护时间不得少于14 天。 28、钢筋强度标准值应具有不少于95%的保证率。 29、箍筋主要目的是:提高斜截面的承载能力。 30、钢砼梁中承受剪力的钢筋是:箍筋。 31、钢筋延伸率是衡量塑性性能的指标。 32、钢筋备料加工的依据是:钢筋配料单。 33、后浇带养护15 天的湿润养护。 34、在已浇筑的砼强度未达到1.2N/mm2 以前,不得在上面工作。 35、沉降缝是防止砌体房屋结构产生裂缝的措施之一,并且基础必须分开。 36、普通砖砌筑砂浆稠度为70-90mm。 37、砖墙的水平灰灰缝砂浆饱满度不得小于80%。

2018二建建筑实务真题和答案及解析

一、单顶选择题(共20分,每题1分。每题的备选顶中,只有1个最符合题意) 1.按照民用建筑分类标准,属于起高层建筑的是()。 A.高度50m的建筑 B.高度70m的建筑 C.高度90m的建筑 D.高度110m的建筑 【答案】D 【解析】建筑高度大于100m 的民用建筑为超高层建筑。 2.严禁将地下室作为主要用房的是()。 A.歌舞厅 B.老年生活用房 C.游戏厅 D.放映厅 【答案】B 【解析】严禁将幼儿、老年人生活用房设在地下室或半地下室。 3.不属于应急照明光源的是()。 A.备用照明 B.疏散照明 C.延时照明 D.安全照明 【答案】C 【解析】应急照明包括疏散照明、安全照明和备用照明,必须选用能瞬时启动的光源。 4.预应力混凝土构件的最低强度等级不应低于()。 A.C25

B.C30 C.C35 D.C40 【答案】D 【解析】预应力混凝土构件的混凝土最低强度等级不应低于C40。 5.属于永久荷载的是()。 A.固定设备 B.活动隔墙 C.风荷载 D.雪荷载 【答案】A 【解析】永久荷载包括结构构件、围护构件、面层及装饰、固定设备、长期储物的自重,土压力、水压力,以及其他需要按永久荷载考虑的荷载,例如:固定隔墙的自重、水位不变的水压力、预应力、地基变形、混凝土收缩、钢材焊接变形、引起结构外加变形或约束变形的各种施工因素。 6.在工程应用中,通常用于表示钢材塑性指标的是()。 A.伸长率 B.抗拉强度 C.屈服强度 D.疲劳性能 【答案】A 【解析】钢材的塑性指标通常用伸长率表示。 7.根据国家的有关规定,终凝时间不得长于6.5h的水泥是()。 A.硅酸盐水泥 B.普通硅盐酸水泥 C.矿渣硅盐酸水泥 D.火山灰硅盐酸水泥 【答案】A 【解析】硅酸盐水泥的终凝时间不得长于6. 5h,其他五类常用水泥的终凝时

二建建筑实务知识点整理

2018二建建筑实务知识点整理 2A310000技术: 1、住宅建筑按层数与高度分类: 1-3层为低层,4-6层为多层,7-9层(≤27m)为中高层,10层以上(大于27m)高层。 公建大于2m高层,大于100m超高层。 2、建筑构造得影响因素:荷载、环境、技术、建筑标准 3、非高度控制区内建筑:平屋顶:室外地坪至女儿墙;坡屋顶:室外地坪至屋檐与屋脊平均高度。楼梯间等面积超过1/4按其高度计入。 4、住宅通风开口面积不小于5%,公建不小于10%。 5、围护结构得传热系数越大越节能。 6、震害:柱高于梁,柱顶高于柱底,角柱高于内柱,短柱高于一般柱。 7、柱得箍筋加密:(1)柱截面高、净高1/6、500mm取大值。(2)底层柱下端不小于柱高1/3。(3)刚性地面上下各500mm 8、芯柱混凝土强度等级不低于cb20 9、跨中最大位移:f=4ql?4/384EI 10、设计使用年限:临时5年,易替换构件25年,普通50年,纪念性100年。 11、设计使用年限与混凝土强度:100年c30,50年c25,25年c25,预应力c40 12、钢筋保护层最小厚度: (1)板、墙强度等级大于c25,c=20mm。 (2)(2)梁、柱强度等级c25,c=25mm;强度等级大于c30,c=20mm。温度大于20℃,湿度大于75%,增加5mm。 (3)直接接触土体得c≥70mm,优垫层除外。 (4)预制构件可减少5mm。 13、既有建筑可靠度评定:安全性、适用性、耐久性、抗灾害能力。 14、混凝土结构(重点): 优点:就地取材、耐久性好、耐火性好、整体性好、可模性好 缺点:自重大,抗裂性差、模板用量大、工期长 15、梁得破坏(重点):(1)正截面破坏:配筋率、混凝土强度等级、截面形式。(2)斜截面破坏:截面尺寸、混凝土强度等级、荷载形式、配筋率。 16、砌筑砂浆强度等级不低于M5。 17、HRB335钢筋屈服强度335,抗拉强度455。 18、抗震结构钢筋要求(重点): (1)实测抗拉强度与实测屈服强度之比不小于1、25 (2)实测屈服强度与规定屈服强度之比不大于1、3 (3)伸长率不小于9% 19、钢筋得力学性能:拉伸性能,冲击性能,疲劳性能。拉伸性能指标:屈服强度、抗拉强度、伸长率(塑性)。 20、水泥得初凝时间应大于45min。硅酸盐水泥终凝时间应小于6、5h,其她应小于10h。 21、用胶砂法测定水泥得3d、28d得抗压强度、抗折强度。 22、矿渣水泥耐热性好;火山灰水泥抗渗性好;粉煤灰水泥抗裂性好。 23、混凝土与易性:流动性、粘聚性、保水性。 24、混凝土养护:150*150试块,20±2℃,湿度95%以上,28d。
