当前位置:文档之家› 全套建筑施工组织设计免费下载

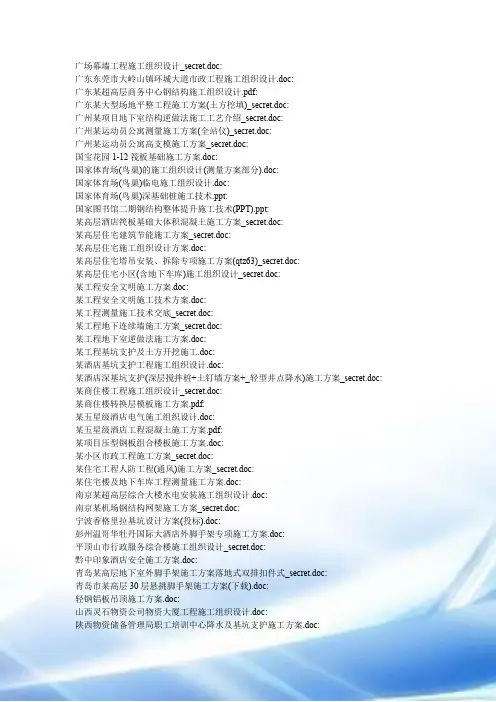

全套建筑施工组织设计免费下载

全套建筑施工组织设计免费下载
全套建筑施工组织设计免费下载

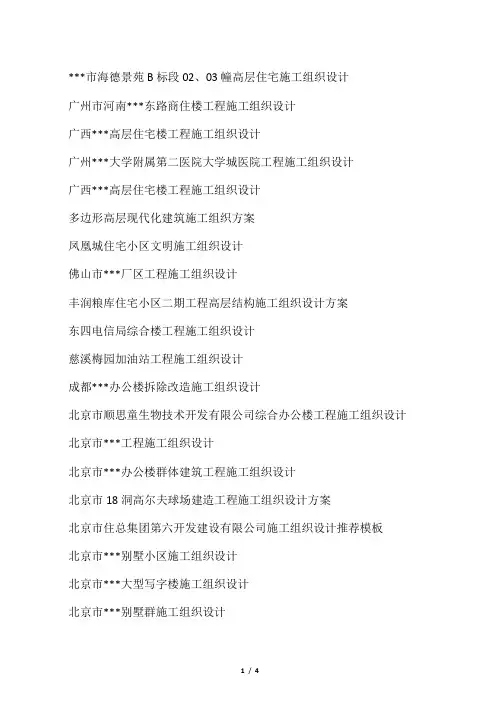

***市海德景苑B标段02、03幢高层住宅施工组织设计

广州市河南***东路商住楼工程施工组织设计

广西***高层住宅楼工程施工组织设计

广州***大学附属第二医院大学城医院工程施工组织设计

广西***高层住宅楼工程施工组织设计

多边形高层现代化建筑施工组织方案

凤凰城住宅小区文明施工组织设计

佛山市***厂区工程施工组织设计

丰润粮库住宅小区二期工程高层结构施工组织设计方案

东四电信局综合楼工程施工组织设计

慈溪梅园加油站工程施工组织设计

成都***办公楼拆除改造施工组织设计

北京市顺思童生物技术开发有限公司综合办公楼工程施工组织设计北京市***工程施工组织设计

北京市***办公楼群体建筑工程施工组织设计

北京市18洞高尔夫球场建造工程施工组织设计方案

北京市住总集团第六开发建设有限公司施工组织设计推荐模板

北京市***别墅小区施工组织设计

北京市***大型写字楼施工组织设计

北京市***别墅群施工组织设计

北京市***俱乐部公寓康乐中心工程施工组织设计

北京***5A级办公楼工程施工组织设计

***金融培训大厦施工组织设计方案

**市***医院综合住院大楼施工组织设计方案

3M中国有限公司新桥工厂扩建项目施工组织设计

北京市***大学游泳馆维修改造工程施工组织设计

百威(武汉)国际啤酒有限公司扩建工程施工组织设计方案

安阳四海嘉园小区1#住宅楼工程施工组织设计

***医院综合门诊楼工程施工组织设计

***研发大厦施工组织设计

***行政大厦施工组织设计

33#、36#住宅楼建筑施工组织设计方案

***大学图书馆施工组织设计

联合厂房施工组织设计

六层砖混砖混结构住宅楼施工组织设计

***大厦工程施工组织设计(小高层)

光华大厦施工组织设计

徐州市疾病预防控制中心施工组织设计

***小区住宅楼施工组织设计

厂房全套施工组织设计

哈尔滨市***超级市场施工组织设计

桂林***宾馆改造工程施工组织设计

鲁班奖的工程施工组织设计20个(合订本)

上海市***群体住宅工程装修施工组织设计

黄河绿色嘉园B区1#楼工程施工组织设计

福建***框架结构别墅施工组织设计

广东省***别墅群施工组织设计

哈尔滨市***大学图书馆施工组织设计

二军大长海医院中心楼装修施工组织设计

常熟***联体别墅施工组织设计

北京***学校教学楼施工组织设计

九栋高层公寓群施工组织设计

宜兴某商住楼地下车库工程施工组织设计

南京某体育中心工程施工组织设计

宁波尚野服饰有限公司厂房工程施工组织设计某学生公寓工程施工组织设计

鲁班奖施工组织设计50篇1~10

鲁班奖施工组织设计50篇11~20

鲁班奖施工组织设计50篇21~30

鲁班奖施工组织设计50篇31~40

鲁班奖施工组织设计50篇41~50

江苏某小高层住宅施工组织设计

华城公寓施工组织设计

土建施工组织设计方案范本

第一章工程概况 一、工程简介 工程名称:河南大学新校区生物逆境材料室改造工程 建设单位:河南大学 设计单位:河南大学工艺建筑设计研究所 建设地点:开封市经济开发区北部 建筑层数:两层 建筑面积:约650㎡ 抗震烈度:七度 二、建筑概况 外窗采纳70系列蓝灰色铝合金框料,5厚无色透明浮法玻璃。铝合金门采纳100系列蓝灰色框料,六层无色透明钢化玻璃,外窗开启扇加铝纱窗。 外墙:灰白色50*100面砖,实验室采纳水磨石地面,办公室采纳陶瓷地砖600*600铺地,吊顶为轻钢龙骨石膏装饰板吊顶,内墙面用混合砂浆。 二层走廊与机房之间的隔墙采纳木质板材,如纤维板或刨花板。 三、结构概况 材料:±0.000以下砖基础采纳MU10烧结一般砖M5水泥砂浆砌筑。±0.000以上砌体砖采纳MU10烧结黏土多孔砖,M5混合砂浆,基础垫层采纳C10砼,其余砼构件采纳C20砼。 第二章要紧施工方法

一、施工协调及任务划分 施工协调 我公司坚决按照施工组织设计及业要紧求,对施工活动进行有效操纵和指挥,使施工中的各个环节,在各专业、各工种之间相互协调均衡工作,保证施工任务圆满完成。 施工协调工作建立在打算治理的基础上,贯穿施工全过程。关键工序施工实行两班工作制,确保按打算施工。 建立现场生产调度例会制度,每天召开各有关科室、专业施工班组现场碰头会,及时处理当天施工存在的疑难问题,布置次日的生产活动。 与甲方、监理单位建立联系,互通信息,积极协商、妥善解决施工中的各种问题,积极配合安装、装饰队的施工。 任务划分 我公司是多个专业化工程公司分工合作的大型综合建筑施工企业,工程承接后成立工程项目经理部。主体工程由土建工程专业施工队承担,装修工程由装饰工程专业施工队负责,水电暖通等安装工程由工业设备安装工程专业施工队施工。土建、装饰、安装各专业工种配合打算详见“劳动力安排打算”的详细叙述,配合要求见《施工进度打算网络图》(文后附图)。 二、施工部署及方案选择 施工部署 依照施工现场的具体情况,本工程的施工现场设置钢筋加工车间、模板加工车间、混凝土搅拌站、现场办公及生活用房等临时设施。严格按照网络打算组织施工,采纳双班轮换昼夜连续施

建筑工程施工组织设计毕业设计【建筑施工精品】

建筑工程施工组织设计毕业设计【建筑施工精品】

重庆大学专科毕业设计(技术标)摘要 摘要 投标文件的编制是招投标活动中的重要环节。投标人在开标前对建筑工程招标的所有响应都须通过投标文件来反映。招标人要择优选择信誉可靠、技术能力强、管理水平高、报价合理的可信赖的投标人,也主要依据投标文件。在竞争日益激烈的市场环境下,投标人为了顺利中标,求得生存和发展,就必须编制一份具有竞争力的投标书,以达到中标获得工程建设权的目的。 技术标在采用综合评分法时是投标文件的重要项目。它是影响投标人是否中标的关键要素之一,对中标后施工单位能否实现施工项目管理的目标,是重要的决定因素之一。因此,建筑工程投标文件中的技术标编制的针对性、合理性、先进性就显得极其重要。 本次重庆立信大楼投标报价文件主要响应的是招标文书中的关于经济标、技术标两类文件综合评价法的评标方式而确定的。本技术标着重反映出了投标人对施工项目组织管理的经验与能力,其目的主要是为了争取中标,最终获得工程施工阶段的建设任务。 本次建筑工程施工组织设计(技术标)的主要内容包括以下十二个项目: 1、编制说明 2、施工项目概况及特点 3、施工准备 4、施工部署 5、土建工程施工方法 6、工程质量保证措施 7、成品保护措施 8、季节性施工措施 9、安全生产保证措施 10、文明施工与环境保护措施 11、降低成本、节约资源措施 12、应急预案 关键词:投标文件投标人建筑工程技术标

目录 摘要 (Ⅰ) 引言 1.1、投标 (9) 1.2、技术标 (9) 正文10 1 编制说明10 1.1编制依据 (10) 1.1.1、招标文件 (10) 1.1.2、现行的法律法规 (10) 1.1.3、技术规范和规程 (11) 1.2承包范围 (12) 1.2.1、招标范围:以施工图所示的全部土建 单位工程,以室外散水为界。 (12) 1.2.2、需要配合施工的项目: (12) 1.3承包合同实施的目标 (12) 1.3.1、工程项目的总目标 (12) 1.3.2、施工项目的目标 (12) 1.3.3、投标承诺 (12) 1.4施工的难点与处置原则 (13) 1.4.1、工程技术难点及处置原则 (13) 2 施工项目概况及特点14 2.1地理环境概况 (14) 2.1.1、地形地貌 (14) 2.1.2、水文地质条件与地层岩性 (14)

建筑施工组织设计范文完整版

某某某某学院 施工组织设计 课题名称多层砖混结构办公楼施工组织设计 学生姓名 __________ 学号 ____________ 院系 ____________ 专业 ____________ 班级 ____________ 指导老师 ______ 2016年6月9日 目录.

一、设计概况 -------------------------1 二、设计内容 -------------------------6 三、设计要求 -------------------------7 四、施工方案 ------------------------10 五、施工进度计划 --------------------23 六、施工现场平面布置图 --------------32 七、建筑技术组织措 ------------------35 八、参考文献 ------------------------37

施工组织课程设计任务书 ---多层砖混结构办公楼 一、设计条件 1、建筑物概况 本工程为四川省××公司的办公楼,位于成都市郊××公路边,建筑总面积为6262㎡,平面形式为L型,南北方向长61.77m,东西方向总长39.44m。该建筑物大部分为五层,高18.95m,局部六层,高22.45m,附楼(F~L轴)带地下室,在⑾轴线处有一道温度缝,在F轴线处有一道沉降缝。其总平面、立面、平面如附图所示。 本工程承重结构除门厅部分为现浇钢筋混凝土半框架结构外,皆采用砖混结构。基础埋深1.9 m,在C15素混凝土垫层上砌条形砖基础,基础中设有钢筋混凝土地圈梁,实心砖墙承重,每层设现浇钢筋混凝土圈梁;内外墙交接处和外墙转角处设抗震构造柱;除厕所、盥洗室采用现浇楼板外,其余楼板和屋面均采用预制钢筋混凝土多孔板,大梁、楼梯及挑檐均为现浇钢筋混凝土构件。 室内地面除门厅、走廊、试验室、厕所、后楼梯、踏步为水磨石面层外,其他皆采用水泥砂浆地面。室内装修主要采用白灰砂浆外喷106涂料,室外装修以涂料为主。窗间墙为干粘石,腰线、窗套为贴面砖。散水为无筋混凝土一次抹光。屋面保温为炉渣混凝土,上做二毡三油防水层,铺绿豆砂。上人屋面部分铺设预制混凝土板。 设备安装及水、暖、电工程配合土建施工。 2、地质及环境条件 2,地下根据勘测报告:土壤为Ⅰ级大孔性黄土,天然地基承载力为150kn/m水位在地表下7~8m。本地区土壤最大冻结深度为0.5 m。 建筑场地南侧为已建成建筑物,北侧西侧为本公司地界的围墙,东侧为××公路,距道牙3 m内的人行道不得占用,沿街树木不得损伤。人行道一侧上方尚有高压输电线及电话线通过(见总平面图)。 3、施工工期 本工程定于2011年4月1日开工,要求在本年12月30日竣工。限定总工期9

土建施工组织设计专业技术方案.doc

昆明工务段火烧坝林务工区生产设施改造工程 施 工 组 织 设 计 编制单位:云南华田建筑工程有限公司 编制人: 审核人: 编制日期:年月日 目录 第一章:编制说明和工程简况 第二章:施工组织管理机构 第三章:施工部署 第四章:施工计划 第五章:质量保证体系及技术措施 第六章:文明施工管理措施 第七章:季节性施工措施

第一章编制说明和工程简况 第一节编制说明 昆明工务段火烧坝林务工区生产设施改造工程位于昆明火烧坝林场。我公司非常荣幸能担任该工程的施工任务。我们承诺:精心组织,精心施工,以最快的速度将其建成优质工程。为投资方和我方争取良好的社会和经济效益。本《施工组织设计》编制时对施工组织管理、施工进度计划控制、主要施工方法、质量目标、材料及机械设备的配备、主要技术质量、安全措施、文明施工等诸多因素,尽可能作充分的考虑,突出科学性、实用性,力求文字简捷,突出重点。 在施工实施阶段,施工部署、主要施工方法等方面作更进一步的深化,编制专项施工方案。 本《施工组织设计》编制依据为: a.中铁八局集团昆明建筑设计有限公司昆明工务段火烧坝林务工区生产设施改造工程施工图; b.国家、地方现行相关建筑工程,建筑业的相关法规; c.国家、地方现行相关规范、规程、标准; 主要包括: 现行建筑工程施工质量验收统一标准 GB50300-2001 混凝土结构工程施工质量验收规范 GB50204-2002 混凝土结构设计规范 GB50010-2002 建筑地基基础工程施工质量验收规范 GB50202-2002 建筑地面工程施工质量验收规范 GB50207—2002 屋面工程质量验收规范 GB50207—2002 砌体工程施工质量验收规范 GB50203—2002 建筑工程工程管理规范 GB/T50326-2001 建筑工程文件归档整理规范 GB/50328-2001 建筑施工安全检查标准 JGJ59—99 d.我公司依据GB/T19001-2000idtISO9001:2000标准编制的公司质量手册,程序文件。

毕业设计(房屋建筑工程施工组织设计方案)

大学 本科毕业设计 广州某校6号教学楼施工组织设计与施工技术 年级: 2003级 学号: 姓名: 专业: 土木工程 指导老师: 二○○七年六月

院系 ****大学土木工程学院专业土木工程 年级 2003级姓名 题目广州某校6号教学楼施工组织设计与施工技术 指导教师 评语 指导教师 (签章) 评阅人 评语 评阅人 (签章) 成绩 答辩委员会主任 (签章) 年月日

毕业设计任务书 班级 2003级土木18班学生姓名 * *** 学号 发题日期:2007年4月 12 日完成日期:2007年6月12日 题目:广州某校6号教学楼施工组织设计与施工技术 1、本论文的目的、意义: 本设计结合具体工程实例,要求学生完成钢筋混凝土框架结构的施工组织设计。本设计要求学生积极搜集资料、加强现场调研,将所学到的施工组织理论扩展并应用到现场实际施工中去,使编制的施工组织设计合理可行。通过设计检验培养学生综合运用所学的基础理论、基本知识和基本技能,独立分析、解决工程实际问题的能力,锻炼培养学生办公软件(Office、AutoCAD等)及相关软件(如梦龙)的应用能力,加深对施工组织设计的理解与认识,同时使学生得到独立写作论文的初步训练,并培养学生正确的思想方法,树立严谨的治学态度、理论联系实际的工作作风。 2、学生应完成的任务: (1)、详细设计内容(文本); (2)、设计图纸(网络图、横道图、施工平面布置图); (3)、外文翻译; (4)、实习指导纪要; (5)、实习报告; (6)、实习日志。

3、论文各部分内容及时间分配:(共 8 周) 第一部分收集资料、学习补充相关知识( 2 周)第二部分工程量计算、施工方案设计( 2 周)第三部分编制网络进度计划、施工平面图设计( 2 周)第四部分文整( 1 周)评阅及答辩( 1 周)备注 指导教师:年月日 审批人:年月日

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

建筑施工组织设计方案

---------------------考试---------------------------学资学习网---------------------押题------------------------------ 目录 第一章工程概况 (2) 第二章施工部署 (4) 第三章施工准备 (7) 第四章施工平面布置 (10) 第五章施工进度 (10) 第六章主要机具计划 (11) 第七章劳动力安排 (11) 第八章主要施工方法 (11) 第九章质量、安全、消防、场容、环保管理措施 (21) 第十章降低成本技术措施和成品保护措施 (25) 第十一章冬、雨季施工措施: (26) 第十二章分项工程施工方案计划: (26) 第十三章本工程采用和推广新技术项目: (26) 第一章工程概况 ㈠工程特征: 本工程位某某大街西侧,某街南侧,用电总面崐积约为7240m2,建筑物占地面积约为1934m2。 建设单位: 设计单位: 施工单位: 本工程是一座多边形高层现代化建筑,结构形式为现浇框架──剪力墙结构,崐南北长50.4m,东西长50.4m,地下两层,地上十四层。总建筑面积为33240m2,?其崐中地下5300m2,地上27940m2。±0.000相当于绝对标高49.600M, 基底标高为-?11崐.600M, 建筑物最高点52.10M. 自然地坪约为绝对标高47.200M。 地下一层为地下停车场及其它备用房,层高3.9M, 地下二层为变配电间及其它崐备用房, 层高5.0M。首层为展厅及办公用房,层高4.5M, 二层为电话机房及办公用崐房、三层至十二层 为办公用房,十四(最高层)设有电梯机房及水箱间,其中二至崐十一层高为3.6M, 其余层层高分别为3.4M、3.3M、3.5M。

建筑工程专业毕业设计

1.建 筑 工 程专业毕业设计2012-3-1 10:23 阅读(1851) 高等学校技术科学专业及其他需培养设计能力的专业或学科应届毕业生的总结性独立作业。要求学生针对某一课题,综合运用本专业有关课程的理论和技术,作出解决实际问题的设计。 毕业设计答辩资料整理 综合楼毕业设计论文 8度某中学学生宿舍楼毕业设计 某厂区建筑设计毕业论文 建筑专业毕业设计 某商住区建筑工程毕业设计 高层建筑设计与城市空间 某大学实验综合楼施工组织毕业设计 某中学初中部教学楼设计 某图书馆建筑设计任务书 某小区双拼住宅毕业设计 毕业设计是高等学校教学过程的重要环节之一。相当于一般高等学校的毕业论文。目的是总结检查学生在校期间的学习成果,是评定毕业成绩的重要依据;同时,通过毕业设计,也使学生对某一课题作专门深入系统的研究,巩固、扩大、加深已有知识,培养综合运用已有知识独立解决问题的能力。毕业设计也是学生走上国家建设岗位前的一次重要的实习。 某图书馆结构设计验算任务毕业设计 建筑工程专业毕业设计指导书 现浇钢混高层住宅楼毕业设计计算书 某住宅小区电气工程毕业设计 某商业步行街楼房施工组织毕业设计 某中学教学楼毕业设计 关于普通房屋的建筑毕业设计 建筑设计技术专业毕业实习任务书 二层厂房建设工程毕业设计 7度某中学学生宿舍楼毕业设计 建筑工程学院毕业设计手册 学习的最终目的是为了应用。与实际结合的课程能激发学生的学习动力,产生强烈的学习爱好。在实际教学过程中,我们发现,拿到实用性强的课题的学生积极性明显高于其他学生。因此,课题应尽可能地贴近生产实际、生活实际。而注重课题的教学性能使知识承上启下,

建筑施工组织设计毕业设计

第一章工程概况 1.1 一般概况 工程名称:德阳市玉京名居二期6#楼工程 设计单位:××市建筑设计研究院 建设地点:德阳市玉京名居二期6#楼 建筑规模:12081.75㎡ 结构类型及层数:框架结构,地上6层局部7层。 工期:370天(日历天) 开工时间:2012年6月19日竣工时间:2012年7月24日质量等级:达到合格标准。 1.2 建筑设计概况 一、本工程为地上部分,总建筑面积为12081.75㎡,其中地下车库面积为2478㎡,地下一层,框架结构 二、建筑高度为21.674m。 三、本工程室内±0.000相对标高及绝对标高的关系,由规划管理部门、建设单位和设计单位共同确定。 四、本工程复杂等级为4级,主体结构设计合理使用年限为50年,耐火等级为二级,地下车库耐火等级为一级,地下车库停车位为69辆。 五、本工程位于罗江县万安路及金雁路之间,具体位置间总平面定位图,抗震设防烈度为6度,设计基本加速度为0.5g,Ⅱ类场地,设计特征周期为0.35S。

第二章施工总体部署 2.1 施工部署 一、工部署的原则 (一)以质量、安全、工期为主导进行整个施工过程中的劳动组织,做好配置施工设备和技术物资的供应。 (二)持先地下、后地上,先室外、后室内的原则科学组织小步距平行流水、立体交叉施工。 (三)在统筹安排的基础上,运用统筹网络法专业工种各自作战,抓好施工组织和季节性施工。要明确五个落实:责任落实、人员落实、技术物资、供应落实、材质落实和质量保证体系落实。 (四)为了部署的全部落实,管理要建立两个保证:一是在施工内部要组织好技术网络、质量网络、物资供应网络、现场管理网络及生产网络同步进行,二是外部要求组织好建设、设计、监理、质检部门、施工方定期和不定期共同协调、统一认识、及时排障,以求施工顺利进行。 二、施工部署的总体构想 为确保工程质量并如期完成,我们采取按单体结构分段,立体交叉小步距流水施工组织,达到早投入,早撤出,先紧后松,留有充分余地和时间,精心进行装修和完成配套工程。 施工中要重点把握好以下几个关健环节: (一)基础工程按先深后浅的顺序施工,确保基础工程及主体结构工程按计划完成。

建筑施工组织教案

建筑施工组织教案 课题第一章建筑施工组织概述 第一节建设项目及工程建设基本程序第二节建筑产品及施工特点 课时2课时授课方式理论课(∨)实验课()习题课()其它() 教学目标使同学学习之后了解建设项目的组成、建筑产品和建筑施工的各自特点,掌握我国现行的基本建设程序。 教学重点教学难点重点:建设项目的组成 难点:建设程序阶段的划分 教学方法直接讲述法、示例法、提问、启示法。教学用具传统教学用具 教学过程导入新课(5分钟) 针对我国目前的基本建设项目请同学们进行讨论,基本项目的组成有那些,然后请同学们针对自己对施工组织设计的理解发表看法,结合同学们所说的问题,然后进行总结归纳引出我们本节课的讲课内容。 新课讲授 第一章建筑施工组织概述 第一节建设项目及工程建设基本程序(1学时) 一、建设项目的概念: 二、建设项目的分类: 1、单项工程 2、单位工程 3、分部工程 4、分项工程 三、工程建设程序的概念: 四、工程建设程序阶段的划分 1、工程建设前期阶段 2、工程建设准备阶段 3、工程建设实施阶段 4、工程竣工与保修阶段 5、终结阶段 第二节建筑产品及施工特点(1学时) 一、建筑产品的概念: 二、建筑产品的特点 1、固定性 2、多样性 3、体形庞大 三、建筑产品生产的特点 1、流动性 2、单件性

3、地区性 4、生产周期长 5、露天作业多 6、高空作业多 7、生产组织协作综合复杂性 课堂小结 本节课我们通过学习对建筑产品有了基本的了解,希望同学们在课后要认真复习这些基础知识,为我们学习以后各章打好基础。此外重点为建设项目的分类和基本建设程序部分的知识希望同学课后加强复习巩固。 课后作业 1、工程建设、工程建设程序的概念。 2、试述建筑产品的特点及建筑施工的特点。 板书设计 主板副板 一.建设项目的概念 二.建设项目的分类 三.建设项目的程序划分 四.建筑产品的特点及施工特点 五.总结 导入新课 示例, 概念讲解 其它板书

施工组织设计方案范文

施工组织设计方案 范文 1 2020年4月19日

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》是指导揭阳军分区经济适用住房及营院改造工程施工的纲领性文件,编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。

在施工中,我公司本着对业主高度负责的态度,将积极与质监部门配合,服从建设单位及监理工程师的管理,从严控制工程质量,在保证工程质量的同时认真做好安全文明施工。制定环保措施,控制噪音及杜绝各种声、光、尘污染,减少投诉;制定安全生产措施,建立安全保证措施,提出更多合理化建议,力争少花钱、多办事,将建设单位投资的每一分钱落到实处,以达到有效控制投资的目的,更好更快地交出让业主满意的精品工程。 第二节编制依据 1、设计施工图纸; 2、揭阳军分区经济适用住房及营院改造工程工程施工文件; 3、《建筑工程施工质量验收统一标准》GB50300- 4、《建筑地基基础工程施工质量验收规范》GB50202- 5、《建筑地基基础设计规范》GB50007- 6、《桩基质量检测技术规程》SJG09-99 7、《广东省建筑地基基础设计规范》DBJ15-31- 8、《建筑桩基技术规范》JGJ94-94 9、《混凝土结构工程施工质量验收规范》GB50204- 10、《砌体工程施工质量验收规范》GB50203- 11、《木结构工程施工质量验收规范》GB50206- 12、《屋面工程施工质量验收规范》GB50207- 13、《地下防水工程施工质量验收规范》GB50208- 3 2020年4月19日

土建施工组织设计方案详细版

目录 4 .............................................................................................................................. 一、编制说明 4 .............................................................................................................................. 二、编制依据4................................................................................................ 三、施工方案具体方法及步骤 . 4............................................................................................................................ 、工程概述 .1 4............................................................................................................................ 2、工程特点 4 ............................................................................................................................ 3、组织措施7......................................................................................................................... 4、管理措施: 7 ................................................................................................................. 5、施工步骤及内容 8 ........................................................................................................ 四、项目质量监控与验收.................................................................................................................8.、质量方针与目标 1..............................................................................................8.、质量保证体系的组成及分工 2....................................................................................................................9 .3、质量保证措施..........................................................................................................9、质量过程控制与验收 4 ............................................................................................................ 10HSE组织与措施 五、 ................................................................................................................. 10HSE概述1、项目.......................................................................................................................... 10、安全承诺2................................................................................................................. 10.HSE、管理体系3 11 ................................................................................................................... 4、HSE技术措 施 .................................................................................................... 13、风险评估及安全措施: 5 .......................................................................................................................... 13、应急预案 6 ............................................................................................................... 17、文明施工管理: 7 .........................................................................................................................147、环境分析8施工进度 表 (20) .................................................................................. 19SCL)分析记录表附件1:安全检查(02分析记录 表 ................................................................................... (JHA) 附件2:工作危害.......................................................................................................... 21.:环境因素清单3附件附件4:项目HSE 评价表 .. (21) 企业资质 (23) 一、编制说明的检修土建项目施工。装置及**********、*****、*****本施工方案只适用于******************** 二、编制依据);1. 土方与爆破工程施工及验收规范(GB50201--2012 GB30871-2014)2.《化学品生产单位特殊作业安全规范》(GB50300-2001;3.《建筑工程施工质量验收统一标准》);《混凝土结构工程施工质量验收规范》(GB50204-20154. GB50205--2001)5. 钢结构工程施工验收规范(Q/SHS0001.1-2001 管理体系》《中国石油化工集团公司安全、环境

建筑施工组织毕业设计论文

黑龙江农垦科技职业学院 学生毕业论文(设计) 论文题目:施工组织设计 教学系(部):建筑工程系 专业.年级:建筑工程技术09级 学号: 200609200243 学生姓名:兰锋 成绩: 指导教师: . 2011年4月9日

目录 第一章、工程概况 (1) 第二章、分部分项工程的主要施工技术方案 (1) 第三章、技术组织措施 (15) 第四章、施工进度计划 (25) 第五章、施工现场总平面布置 (29) 第六章、质量目标及质量保证的技术措施 (31) 第七章、降低成本的措施 (43)

第一章工程概况 一、工程概况 1、工程名称:兴隆镇玖银花园4号楼 2、建设地点:哈尔滨市巴彦县兴隆镇 3、结构形式:砖混结构 4、计划工期:300天 5、质量标准:合格 6、开工日期:2011年4月25日 7、设计单位:绥化市建筑设计院 8、建筑总面积:总建筑面积4826.41m2。 9、建筑高度:层数7层, 1~7层层高均为3.000m 10、本工程室内外高差为0. 600m,建筑高度为21.800m。 11、本工程主体结构设计合理使用年限为50年。 12、本工程具体位置见总平面图定位图,抗震设防烈度为6度。 13、本工程所标注尺寸以mm为单位,标高以m为单位。

第二章分部分项工程的主要施工技术方案 一、施工测量放线 本工程我们将成立由测量工程师和技术员等人组成的测量小组,专门负责定位、轴线、标高的测设,保证建筑物的几何尺寸正确无误。施工放线前,应提前复核建筑与周边红线的距离,经规划部门现场验线及设计单位确认后方能正式施工。 1、工程平面控制 (1)控制点的选取 土方开挖前,要作好工程测量控制,根据工程场地实际情况,采用主轴线控制法,测设和作好建筑位置控制桩。具体以四角及转角轴线设置控制桩点,形成“#“形主轴线平面控制方案。控制点设在已有建筑物墙上或地面控制桩。 (2)控制点的定位 以城市规划或建设单位指定的红线桩和红线为基准,DJ2经纬仪测设轴线控制网,并据此测量出建筑物各轴线。各控制点测定后,在已有建筑物墙上的,应用红三角标记和注明轴线号;地面上的控制点用混凝土浇筑成300x300x1000mm桩,顶面覆以200x200x4mm钢板,板面上刻十字作为桩点标志,并砌筑窨井型式加以保护。 (3)工程高程控制 根据现场情况设四个水准点桩。实际测设时,应用精度为S2级水准仪。±0.000以上标高引测,主要是沿结构外墙,边柱或楼梯间等向上竖直进行。水准标高应由四处同时向上引测,以便相互校核。四处用钢尺向上引测投点后,把水准仪架设到施工层上,核测四点误差在3mm 以内,再以四点平均值为引测点在施工层上抄测标高。砌块墙砌好后,弹出每个楼层500mm高水平线。构造柱拆模后,同样在柱和墙壁上弹出每楼层500mm高水平线。 (4)沉降观测的保障措施 为了反映建筑物的沉降量、沉降差及沉降速度并计算基础倾斜、局部倾斜、相对变曲等,需要对建筑物在施工期间及使用期间进行沉降观测。沉降观测基点使用标高控制网基点,采取妥善保护措施,使控制网点在整个施工期间能准确、牢固地保留至工程竣工,并能移交给建设单位继续使用。 (1)沉降观测标志设置:沉降观测标志点的布置,以能全面反映建筑物地形特征和并结合地质情况及建筑结构特点为原则确定。 (2)沉降观测:首次观测的高程值是以后各次观测用以比较的根据,如初期精度不够或存在错误,不仅无法弥补,还会造成沉降观测中的矛盾,所以首次观测必须精确,要求进行两次观测,并及时检查计算是否正确、精度是否合格。 测量采用闭合法,采用精密水准仪和锢钢尺,视线长度控制在20~30m内,视线高度不低于0.3m。测量精度按Ⅱ级水准测量进行,同一观测点的两次观测之差不得大于1mm,闭合误差不大于±0.4 n mm(n 为水准仪安设的次数)。观测时,前后视应使用同一根水准尺,同时固定观测人员、固定水准仪、固定水准尺、固定观测方法,以保证观测结果的可靠性。及时分析每次观测的数据,校对无误后,及时填入沉降观测记录表中。第二次观测在首层完成后进行,之后每完成一层测量一次,竣工时再观测一次后移交建设单位。 二、基坑土方开挖施工方案 总体施工方案:本工程孔桩开挖时主要用人工开挖,钢筋混凝土护壁加固。 本工程孔桩开挖采用钢筋混凝土护壁加固方法,防止塌方造成事故,同时用50M扬程的潜水

建筑施工组织教案(doc 117页)

建筑施工组织教案(doc 117页)

《建筑施工组织》教案 第一讲 目的要求:(1)对该门课程有一个总体的认识; (2)对该门课程产生浓厚的学习兴趣。 重点难点:建设项目的组成、施工项目管理程序 教学过程: 第一章:绪论 §1.1建筑施工组织的研究对象和任务 对象——建设项目。 任务——研究如何根据具体的条件,以最优的方式解决施工组织的问题。即如何根据拟建工程的性质和规模、施工季节和环境、工期的长短、工人的素质和数量、机械装备程度、材料供应情况、构件生产方式、运输条件等各种技术经济条件从经济和技术统一的全局出发,从许多可行的方案中选定最优的方案。 §1.2建设项目的建设程序 一、建设项目及其组成 1、项目 定义:在一定的约束条件下,具有特定的明确目标和完整的组织结构的一次性任务或管理对象。 特征:项目的一次性、目标的明确性和项目的整体性。 2、建设项目 定义:是固定资产投资项目,包括基本建设项目和技术改造项目 管理主体:建设单位 3、施工项目 定义:施工企业自施工投标开始到保修期满为止的全过程中完成的项目,是一次性施工任务。 管理主体:施工承包企业 4、建设项目的组成 (1)建设项目:基本建设中按照一个总体设计来进行施工,经济上实行 第2页

第3页

(1)勘察设计; (2)建设准备; (3)工程实施; (4)竣工验收; (5)后评价影响评价、经济效益评价、过程评价 二、施工项目管理程序 定义:拟建工程项目在整个施工阶段中必须遵循的客观规律,是长期施工实践经验的总结,反映了整个施工阶段必须遵守的先后次序。 管理程序的组成环节: 1、编制项目管理规划大纲(或施工组织设计) 编制时间:由企业管理层在投标之前编制 内容:项目概况、项目实施条件、项目投标活动及签定施工合同的策略、项目管理目标、项目组织结构、质量目标和施工方案、工期目标和施工总进度计划、成本目标、项目风险预测和安全目标、项目现场管理和施工平面图、投标和签定施工合同、文明施工和环境保护等。 2、编制投标书并进行投标,签订施工合同 3、选定项目经理,组建项目经理部,签订“项目管理目标责任书” 4、项目经理部编制“项目管理实施规划”,进行项目开工前的准备 “项目管理实施规划”开工前由项目经理主持编制;经会审后, 第4页

建筑工程施工组织设计范本

施工组织设计 目录 第 1章工程概况 1 第 2章施工总体部署 1 2.1 施工部署 1 2.2 工期控制 1 2.3 施工准备 1 第 3章主要施工方法及技术措施 1 3.1 基坑支护工程 1 3.2 人工挖孔桩施工 1 3.3 施工测量 1 3.4 桩承台、地梁、底板施工 1 3.5 地下室结构施工 1 3.6 无粘结预应力钢筋施工 1 3.7 主体框架结构施工 1 3.8 砼泵送技术 1 3.9 砌体工程 1 3.10 乳胶漆施工 1 3.11 天花吊顶工程 1 3.12 楼地面工程 1 3.13 屋面坐砌陶质寸半方大阶砖 1 3.14 外墙面砖施工 1 3.15 墙面花岗岩施工 1 3.16 防水工程施工 1 3.17 抹灰、油漆工程 1 3.18 门窗安装工程 1 3.19 玻璃幕墙安装工程 1 3.20 外排栅搭设工程 1 第 4章施工进度安排 1 第 5章施工总平面布置 1 5.1 施工平面布置 1 5.2 施工临时用水计算 1 5.3 施工临时用电计算 1 第 6章设备配置及材料进场 1 6.1 主要施工机械计划表 1 6.2 主要材料进场计划 1 第 7章人力配备第 8章质量保证措施 1 8.1 质量控制程序 1 8.2 质量保证的检测、试验措施 1 8.3 质量保证技术措施 1 钢筋工程 1 模板工程 1 混凝土工程 1 砖砌体工程 1

抹灰工程 楼地面工程 1 门窗安装工程 1 油漆工程 1 8.4 质量保证体系 1 第 9章对专业施工单位的配合 第 10章文明施工及安全保证措施 1 10.1 安全施工管理体系 1 10.2 安全施工措施 1 10.3 临时用电安全 1 10.4 机械安全 1 塔吊使用安全 1 10.5 施工现场管理 1 10.6 施工现场的料具 1 10.7 施工现场的环境卫生 1 10.8 施工现场的环境保护 1 10.9 施工现场的消防保卫措施 1 第 11章工期保证措施 1 第 12章降低成本措施 1 第 13章成品保护措施 1 第 14章施工管理组织机构 1 第 15章施工进度计划横道图和网络图 1 第 16章施工平面布置图 1 第 17章基坑支护及土方开挖分区图 1 第 18章塔吊基础大样图 1 1

工程施工组织设计方案(最全)

XXXX智能化弱电集成系统工程施工 投标文件 项目名称: XXXX智能化弱电集成系统工程 投标文件容:投标文件技术标部分 投标人: (盖章) 法定代表人或其委托代理人: (签字或盖章) 编制日期:2014年7月21日

目录 第一章编制依据 (5) 1.施工组织设计的指导思想 (5) 2.编制围及容 (5) 3.施工组织设计编制技术依据 (6) 第二章工程概况 (7) 1.工程容 (7) 2.总工期要求 (7) 第三章工程实施组织计划 (7) 1.工程进度安排 (7) 2.项目管理机构的组建 (8) 2.1项目管理层——工程项目经理部 (9) 2.2 施工作业层——直接参与施工的作业班组..................... 错误!未定义书签。 3.施工组织机构框图 (9) 3.1公司组织机构框图 (9) 3.2项目管理人员岗位职责...................................... 错误!未定义书签。 3.3.施工组的职责............................................ 错误!未定义书签。 4.施工组织计划 (10) 4.1工程组织 (10) 4.2工作流程.................................................. 错误!未定义书签。 4.3规章制度.................................................. 错误!未定义书签。 5.项目管理机制 (11) 6.施工项目的高效运作机制........................................ 错误!未定义书签。 6.1明确项目经理部的责、权、利................................ 错误!未定义书签。 6.2树企业形象,创工程精品.................................... 错误!未定义书签。 7.保证施工项目高效运作的措施.................................... 错误!未定义书签。 8.工程施工准备 (11) 8.1施工技术准备 (11) 8.2主要施工工具准备 (12) 8.3劳动力计划安排 (12)

相关主题
文本预览
相关文档 最新文档
