公路建设项目文件材料立卷归档管理办法

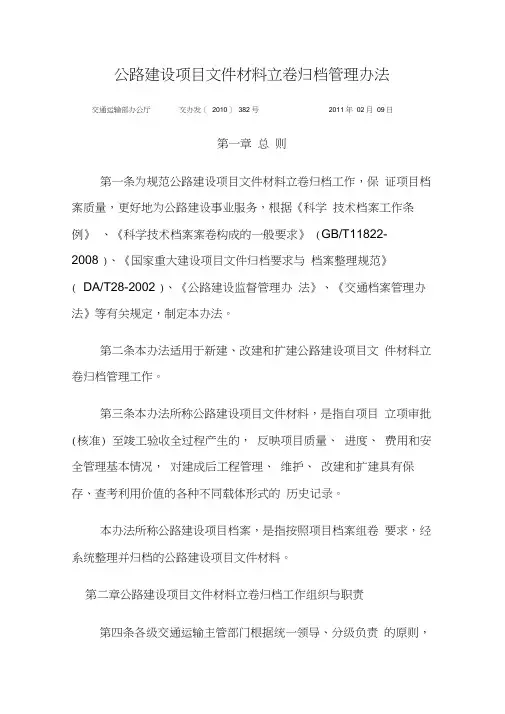

第一章总则

第一条为规范公路建设项目文件材料立卷归档工作,保证项目档案质量,更好地为公路建设事业服务,根据《科学技术档案工作条例》、《科学技术档案案卷构成的一般要求》(GB/T11822-2008)、《国家重大建设项目文件归档要求与档案整理规范》(DA/T28-2002)、《公路建设监督管理办法》、《交通档案管理办法》等有关规定,制定本办法。

第二条本办法适用于新建、改建和扩建公路建设项目文件材料立卷归档管理工作。

第三条本办法所称公路建设项目文件材料,是指自项目立项审批(核准)至竣工验收全过程产生的,反映项目质量、进度、费用和安全管理基本情况,对建成后工程管理、维护、改建和扩建具有保存、查考利用价值的各种形式和载体的历史记录。

本办法所称公路建设项目档案,是指按照项目档案组卷要求,经系统整理并归档的公路建设项目文件材料。

第二章公路建设项目文件材料立卷归档工作组织与职责

第四条各级交通运输主管部门根据统一领导、分级负责的原则,依法对所辖区域内公路建设项目文件材料立卷归档工作进行管理,同时接受公路建设项目所在地上级及同级档案行政管理部门的监督和指导。

第五条公路建设项目档案工作实行项目法人负责制。项目法

人单位负责做好本单位形成的公路建设项目文件材料的收集、整理和归档工作,承担各参建单位项目文件材料收集归档工作的组织、协调和监督、指导等管理职责;将项目文件材料立卷归档工作纳入工程建设管理程序、纳入招投标制,与工程建设同步收集、同步整理、同步归档,保证项目文件材料收集、立卷、归档的及时、准确、完整、系统和安全。

第六条项目竣工文件材料立卷归档工作应纳入工程合同管理,纳入监理工作内容,按照“谁形成谁负责”的原则,由文件材料的形成单位或部门负责,不得委托他人。

项目监理单位应负责对施工单位竣工文件材料形成、收集和整理归档工作进行监督、检查,在交工验收前向项目法人单位提交项目档案质量审核意见。

第七条各参建单位应配备具有相关工程专业知识、能够适应项目文件材料立卷归档工作需要的专职档案管理人员,并保持其稳定性;明确本单位有关岗位和人员项目文件材料收集归档的职责和要求;按规定做好项目文件材料的立卷归档和移交工作。

第三章公路建设项目文件材料的收集

第八条公路建设项目文件材料具体收集范围按照交通运输部《关于印发公路工程竣交工验收办法实施细则的通知》(交公路发…2010?65号)中附件2《公路工程项目文件归档范围》的规定执行。

已经实行计算机辅助项目管理的,电子文件须与纸质文件同步归档;在与设计单位签订合同时,应对电子版设计文件归档提

出明确要求;如无条件形成电子文件的,对利用率高的竣工文件,可采取图像扫描或缩微方式,进行档案复制。

第九条公路建设项目各阶段文件收集归档责任分工按照本办法附件1《公路建设项目文件材料收集归档单位》执行。

第十条各有关单位应按照收集归档责任分工,建立健全项目文件材料收集归档制度和预立卷制度,按照公路建设项目建设程序的不同阶段文件材料产生的自然过程,分别做好预立卷工作。

第十一条收集归档的项目文件材料应为原件。其中,项目立项审批等文件,原件保存在项目主管单位的,项目法人可将复印件归档保存;供货商提供的原材料及产品质量保证文件为复印件的,须在复印件上加盖销售单位印章并注明原件存放处后归档保存;热敏纸传真件,需复印保存。复印件应清晰。

第十二条收集归档的项目文件材料应能全面、准确地反映工程建设的实际过程。勘察及测量基础资料、施工记录须是现场原始记录,如需清稿,须将原始记录与清稿后的记录文件一并归档保存;表单填写内容规范,产生及使用部位标注清楚,相关签署手续完备,且为相关责任人亲笔签名。

第十三条项目文件材料应书写工整,字迹、线条清晰,修改规范;纸张优良,规格基本统一,小于A4纸规格的出厂证明、材质合格证等应粘贴在A4纸上;书写材料应符合耐久性要求。

第十四条数码照片应刻录在不可擦写光盘上保存,同时还须冲印出6英寸纸质照片与说明一并整理归档;照片档案的整理应符合国家档案局《照片档案管理规范》(GB/T11821-2002)要求。

第十五条电子文件及纸质文件数字化的形成和保存应符合

(GB/T18994-2002)、《CAD 国家档案局《电子文件归档与管理规范》

电子文件光盘存储、归档与档案管理要求》(GB/T17678.1-1999)和《纸质档案数字化技术规范》(DA/T31-2005)的要求。

第十六条竣工图编制要求

(一)竣工图由施工单位负责编制。编制完成的竣工图应由编制单位逐张加盖竣工图章并签署,经监理审核签字认可;如项目法人指定由设计单位编制或施工单位委托设计单位编制的,应明确施工单位和监理单位的审核及签字认可责任。

(二)竣工图应能全面、准确、清晰地反映项目竣工时的实际情况。竣工图编制说明应能充分体现已完工项目的建设过程和完工时的实际情况,包括主要建设内容、完成工程量、执行的规范标准、主要施工方案、采用的新技术新工艺新材料、特殊问题的处理、施工图的版本、变更情况以及修改完善情况、完工时间等。

(三)一般性变更及符合杠改或划改要求的,可在原施工图上修改,要注明修改依据,并加盖竣工图章作为竣工图;凡结构、工艺、平面布置等重大变更及图面变更面积超过10%的,须重新绘制竣工图;重新绘制竣工图的图签如能全面反映施工和监理单位签署情况的,可不另加盖竣工图章。重绘竣工图纸在原施工图号前加“竣”字。

(四)同一构筑物、建筑物重复使用的标准图、通用图可不编入竣工图中,但应在图纸目录中列出图号,指明该图所在位置

并在编制说明中注明;不同构筑物、建筑物应分别编制。

第四章公路建设项目文件材料的整理

第十七条公路建设项目文件材料归档移交前,由文件材料形成单位,在项目文件材料预立卷的基础上,按照文件材料的自然形成过程并保持其内在有机联系,进行系统化整理组卷,要做到分类科学,便于保管和利用。合同段未完成项目档案整理的,项目法人单位不得组织交工验收。

(一)立项审批阶段文件材料根据审批事项内在联系分别整理组卷。

(二)勘察设计阶段文件材料按照设计的不同阶段和专业分别整理组卷。

(三)招投标及合同文件材料按照招投标工作程序和合同内容分别整理组卷。

(四)工程准备阶段文件材料按照审批事项及相关手续办理过程分别整理组卷。

(五)工程管理文件材料按照问题结合时间分别整理组卷。

(六)变更文件以合同段为单位,按照变更文件编号依次汇总整理组卷,并编制设计变更与修改后的竣工图档号对照一览表(见附件2《设计变更文件与竣工图档号对照一览表》)。

(七)计量支付报表与附件、计划进度报表按照合同段结合时间分别整理组卷。

(八)施工日志按照合同段结合时间集中整理组卷。

(九)施工文件材料:

1.原材料质量保证文件、配合比设计文件属单位(分部、分项)工程专用的,按单位(分部、分项)工程,分别集中整理组卷。除此之外,可以合同段为单位分别集中整理组卷。

2.施工原始文件,包括就工序施工质量控制问题印发的整改指令性文件及相关整改报告等,均应按照分项(分部、单位)工程,结合施工工序,归入相应部分分别整理组卷。

3.竣工图按照专业、图号分别整理组卷。

(十)监理文件:

1.监理管理文件以监理合同段为单位,按照依据性文件、合同管理文件、工程质量控制文件、安全管理文件、计划进度控制文件、费用控制文件等分别整理组卷。

2.平行试验及独立抽检的文件材料按照单位工程分别整理组卷。

3.旁站监理记录按施工合同段整理组卷。

4.监理日志按照监理机构和形成时间整理组卷。

(十一)工程试运行及竣工验收工作文件材料按照检测观测记录及报告、缺陷整改情况、各专项验收和竣工验收工作内容分别整理组卷。

第十八条卷内文件材料系统化排列:

(一)立项审批文件按照批复、请示、相关审查及专家评审文件材料的顺序依次排列。

(二)设计审批文件按照批复、请示、相关审查及专家评审文件材料的顺序依次排列。

(三)工程准备阶段文件材料按照审批及相关手续办理程序依次进行排列。

(四)项目法人及监理就质量控制、计划进度控制、费用控制及安全管理等问题普发的文件材料,按照文件材料所反映问题的有机联系,结合重要程度依次进行排列。

(五)施工文件材料:

1.原材料质量保证文件按照原材料类别依次进行排列。

2.变更文件按照变更文件的文号顺序依次进行排列。

3.各单位、分部、分项工程质量评定表及汇总文件按照汇总及各单位、分部、分项工程评定工作程序依次进行排列。

4.按照分项(分部、单位)工程分别整理组卷的文件材料,依照分项(分部、单位)工程施工进程,结合施工工序顺序依次进行排列。

5.合同段交工验收文件按照交工验收证书、交工验收报告、质量监督机构出具的交工验收质量检测意见、各项工程总结依次进行排列。

6.竣工图按照专业结合图号依次进行排列。

7.设备安装及调试文件按照依据性、设备开箱验收、设备安装及调试、设备运行维护、随机文件等顺序依次进行排列。

(六)监理文件:

1.监理管理文件按照文件材料所反映问题的有机联系,结合重要程度依次进行排列。

2.旁站监理记录和平行试验及独立抽检文件材料按照单位、

分部、分项工程依次进行排列。

3.监理日志按照监理机构和日志形成时间依次进行排列。

(七)计量支付文件与附件及计划进度报表以合同段为单位,按时间依次进行排列。

(八)试运行及竣工验收工作文件材料按照检测观测记录、车辆通行情况、缺陷整改落实情况及各专项验收和竣工验收工作程序依次进行排列。

第十九条经系统化排列的卷内文件材料,双面书写的文件材料,在其正面右下角、背面左下角,单面书写的文件材料,在其正面右下角,用阿拉伯数字逐页编写页号。已装订成册的文件材料,如自成一卷的,不需重新编写页号,如与其他文件材料组成一卷的,该册文件材料排列在其他文件材料之后,并将其作为一份文件编写册号,不需重新编写页号。

第二十条案卷由案卷卷盒、内封面、卷内目录、卷内文件材料及备考表(封底)组成,其格式均应符合《科学技术档案案卷构成的一般要求》(GB/T11822-2008)。

第二十一条卷盒正面及卷脊可只填写案卷的档号和立卷单位。(卷盒内装有若干卷案卷的,卷盒正面及卷脊应填写盒内案卷的起止档号。)

第二十二条内封面由下列内容构成:案卷题名、立卷单位、起止日期、保管期限、密级及档号。

案卷题名应能准确反映本案卷的基本内容,包括公路建设项目名称、起讫里程、分项(分部、单位)工程名称及文件材料名

称。

立卷单位指案卷的组卷单位或部门。

起止日期指本案卷内文件形成的最早和最晚的时间—年、月、日(年度应填写四位数字)。

保管期限填写划定的保管期限。保管期限分为永久、30年、10年三种。应根据项目的实际情况、项目文件材料的特性及利用价值,分别确定案卷的保管期限。

密级根据国家及交通运输部有关保密规定确定并填写。

第二十三条卷内目录由下列项目组成:

(一)序号,按照文件排列顺序,用阿拉伯数字从1起依次标注。

(二)文件编号,填写文件材料的原始编号或图号。

(三)责任者,填写文件材料的形成单位或主要形成单位。属原材料报验和工序报验文件,责任者应填写施工单位和监理单位。

(四)文件题名,填写卷内文件材料标题的全称,没有标题或标题不能说明文件材料内容的,应自拟标题,并加[ ]符号。案卷内每份独立成件及单独办理报验和批准手续形成的文件材料,均应逐件填写文件标题。

(五)日期,填写文件材料形成最终日期。

(六)页次,填写每份文件材料首页上标注的页号,最后一份文件标注起止页号;属已装订成册的文件材料,在卷内文件目录页次栏中填写册数,并在备注栏中注明累计总页数。

(七)备注,填写需注明的情况。

卷内目录需纸质目录及电子目录各一份。

第二十四条备考表中须注明本案卷组卷情况及本案卷包含文件份数;说明复印件归档原因和原件存放地;立卷人指案卷组卷人员,检查人应为部门或项目技术负责人及监理。

第二十五条公路建设项目档案除蓝图及成册文件材料外,按照三孔一线方式进行装订。装订前,应去除塑胶、塑封、塑膜、胶圈等易老化腐蚀纸张的封面或装订材料。

不装订的图纸及成册文件材料,每份需加盖档号章。档号章内容包括该份文件材料所在案卷的档号和本案卷中所在页次(档号章式样见附件3《档号章式样》)。

第二十六条案卷系统化排列及编号:

案卷的编制单位应按工程进展的自然过程,对已经整理好的案卷进行系统化排列,并用铅笔在封面及卷脊编写案卷流水号。其中,施工单位应对本合同段形成的案卷,按照其自然形成过程,依照路线进行方向,结合单位工程排列顺序依次进行排列。监理单位按照监理工作程序,以合同段为单位,对形成的案卷进行系统化排列。

第二十七条案卷目录的编制:

经系统化排列和编号的案卷须编制案卷目录一式二份(含电子版),其格式应符合《科学技术档案案卷构成的一般要求》(GB/T11822-2008)。

第五章公路建设项目档案的移交与汇总整理

第二十八条公路建设项目各承包单位应在合同段交工验收前,将已经系统化整理的项目档案连同案卷目录(含电子版目录)和案卷编制说明,经项目法人单位和监理检查合格后,移交项目法人单位,并按规定办理移交手续。

案卷编制说明内容包括本合同段项目建设内容、档案整理执行的标准、项目档案整理情况及案卷数量、竣工图编制质量及其他需要说明的问题。

移交项目档案套数由项目法人单位根据实际需要确定,并在合同中明确。

第二十九条项目法人单位负责对接收的全部项目档案进行系统化整理和排列。案卷排列顺序按照立项审批、设计、工程准备、施工、交工、竣工等不同阶段依次进行汇总整理和排列。其中施工阶段案卷按照项目法人单位、施工单位及监理单位形成的案卷分别进行汇总、整理和排列;施工单位和监理单位形成的案卷,依路线进行方向,以合同段为单位依次进行汇总整理和排列。

招投标、合同及计量支付、计划进度报表类档案可单独整理和编目。

第三十条档号的编制:

档号由项目法人单位或档案接收单位编制。档号应简单、清晰。

第三十一条案卷总目录的编制:

项目法人单位负责对经系统化整理和排列的所有案卷汇总编制案卷总目录(含电子版)及项目档案整理情况说明。说明内容

包括项目立项审批及初步设计审批情况、建设规模及主要建设内容、项目档案整理执行的标准、项目档案整理情况及案卷数量、项目档案运用计算机管理情况及其他需要说明的情况。

第三十二条项目法人单位应在项目通过竣工验收3个月内,按照有关规定向有关单位办理项目档案移交手续。

第六章附则

第三十三条本办法由交通运输部负责解释。

第三十四条高速公路大修项目文件材料立卷归档工作可参照本办法。

第三十五条本办法自印发之日起实行。2001年6月13日交通部办公厅印发的《公路工程竣工文件材料立卷归档管理办法》(交办发…2001?390号)同时废止。

附件1

公路建设项目文件材料收集归档单位

设计变更文件与竣工图档号对照一览表

档案立卷归档制度

档案立卷归档制度 根据《档案法》、《建设工程文件归档整理规范》(GB/T50328-2001)及《全国中小学校舍安全工程档案管理办法(试行)》的要求制定本制度。 一、归档范围:校安工程在实施过程和各项目在排查鉴定、规划、加固改造等各个阶段以及其他正在实施或将要实施的所有中小学校舍建设工程所形成的、与校舍安全有关的、具有保存价值的各种形式的记录。 二、归档时间:随时发生随时收集,工程性档案在竣工验收或档案备案后进行全面清理、归档。 三、归档案卷的质量要求: 1、应归档文件要收集齐全,遵循文件的自然形成规律和特点,按照文件之间的有机联系分类立卷,要求分类准确。声像材料应用文字标出摄像或录音的对象、时间、地点、内容和责任者。 2、案卷封面的各个项目均应填写清楚,案卷标题要确切简明地反映卷内文件作者、内容和形式;要注明保管期限;并逐卷编写张页号,填写“卷内文件目录”和“卷末备考表”。 3、向档案室归档的所有案卷,都要按照一定的次序进行系统的排列,编以案卷顺序号,并编制案卷目录。 档案保管制度 一、档案工作人员必须时刻提高警惕,切实做好值班保卫工作,在发生意外事故或可疑现象时,应及时采取措施,确保档案的完整与安全。 二、档案库房是机密重地,严禁外人入内,要求门窗牢固,非工作时间必须关门落锁。

三、认真做好防盗、防光、防高温、防火、防潮、防尘、防鼠、防虫工作,达到“八防”要求,以最大限度地延长档案寿命。 四、档案库房内严禁吸烟、生火及存放易燃、爆炸、腐蚀物品,杜绝意外事故发生。 五、应定期对档案保管的状况进行全面检查,并作记录,发现问题及时向分管领导汇报,采取积极有效措施,保护档案的安全。如遇特殊情况,应及时检查,发现问题要及时解决。 六、不准随意销毁档案资料,对损坏严重的永久、长期案卷要及时进行修补或复制,对到保管期限的短期案卷和无保存价值的档案资料需要销毁时,必须严格按照规定办理审批手续。 七、档案人员调动工作时,必须在办理完移交手续后,方能离开岗位。 档案利用制度 一、校安档案工作人员要熟悉所藏档案的情况,主动了解机关各项工作对利用档案的需要,积极做好提供利用工作。 二、校安档案工作人员必须编制《案卷目录》著录或专题文件卡片等检索工具,为提供利用做好准备。 三、凡利用者都应办理利用手续,严格遵守保密制度。在规定地点查阅,未经同意不准带出,不准随意翻阅无关文件精神,不准拆散卷本或抽页,不准剪下。不得污损及在文件圈点、划线、添字、去字和删改、违者依法查处理。 四、档案材料一般不得借出,特殊情况确需借出者,应报请分管领导批准,办理借阅手续,限期归还。 五、查阅档案资料时,不得擅自摘抄、复制。如工作需要者,要将摘抄的材料校对无误,加盖印章,方可有效。对摘录、复制的档案资料,必须妥善保管,不得泄密,并有责任利用效果及时告知档案部门。

关于印发公路建设项目文件材料立卷归档管理办法的通知(交办发[2010]382号)

公路建设项目文件材料立卷归档管理办法 第一章总则 第一条为规范公路建设项目文件材料立卷归档工作,保证项目档案质量,更好地为公路建设事业服务,根据《科学技术档案工作条例》、《科学技术档案案卷构成的一般要求》(GB/T11822-2008)、《国家重大建设项目文件归档要求与档案整理规范》(DA/T28-2002)、《公路建设监督管理办法》、《交通档案管理办法》等有关规定,制定本办法。 第二条本办法适用于新建、改建和扩建公路建设项目文件材料立卷归档管理工作。 第三条本办法所称公路建设项目文件材料,是指自项目立项审批(核准)至竣工验收全过程产生的,反映项目质量、进度、费用和安全管理基本情况,对建成后工程管理、维护、改建和扩建具有保存、查考利用价值的各种形式和载体的历史记录。 本办法所称公路建设项目档案,是指按照项目档案组卷要求,经系统整理并归档的公路建设项目文件材料。 第二章公路建设项目文件材料立卷归档工作组织与职责 第四条各级交通运输主管部门根据统一领导、分级负责的原则,依法对所辖区域内公路建设项目文件材料立卷归档工作进行管理,同时接受公路建设项目所在地上级及同级档案行政管理部门的监督和指导。 第五条公路建设项目档案工作实行项目法人负责制。项目法

人单位负责做好本单位形成的公路建设项目文件材料的收集、整理和归档工作,承担各参建单位项目文件材料收集归档工作的组织、协调和监督、指导等管理职责;将项目文件材料立卷归档工作纳入工程建设管理程序、纳入招投标制,与工程建设同步收集、同步整理、同步归档,保证项目文件材料收集、立卷、归档的及时、准确、完整、系统和安全。 第六条项目竣工文件材料立卷归档工作应纳入工程合同管理,纳入监理工作内容,按照“谁形成谁负责”的原则,由文件材料的形成单位或部门负责,不得委托他人。 项目监理单位应负责对施工单位竣工文件材料形成、收集和整理归档工作进行监督、检查,在交工验收前向项目法人单位提交项目档案质量审核意见。 第七条各参建单位应配备具有相关工程专业知识、能够适应项目文件材料立卷归档工作需要的专职档案管理人员,并保持其稳定性;明确本单位有关岗位和人员项目文件材料收集归档的职责和要求;按规定做好项目文件材料的立卷归档和移交工作。 第三章公路建设项目文件材料的收集 第八条公路建设项目文件材料具体收集范围按照交通运输部《关于印发公路工程竣交工验收办法实施细则的通知》(交公路发…2010?65号)中附件2《公路工程项目文件归档范围》的规定执行。 已经实行计算机辅助项目管理的,电子文件须与纸质文件同步归档;在与设计单位签订合同时,应对电子版设计文件归档提

项目部工程资料文件归档管理办法整理

项目监理部工程资料 收集、整理、组卷和归档办法中咨工程建设监理公司 第二事业部 2010年10月

前言 为规范中咨工程建设监理公司第二事业部建设工程资料管理,进一步提高部门工程建设监理的水平,部门依据北京市建筑工程资料管理工程(DB11/T695-2009),结合我公司业务文件资料归档有关文件要求和部门具体情况编制了本《项目监理部工程资料现场收集、整理、组卷和归档方法》。为方便各项目监理部在进行资料管理时,有一个可参考的文件支持,分四个部分做了具体介绍。由于本《项目监理部工程资料现场收集、整理、组卷和归档方法》主要是根据北京市和公司对民用建筑项目的相关要求编制的。电力行业或北京以外的建设工程监理项目在使用《项目监理部工程资料现场收集、整理、组卷和归档方法》时,应首先满足电力行业和当地政府主管部门相关规定的要求。 由于时间仓促,本《项目监理部工程资料现场收集、整理、组卷和归档方法》中难免有不足之处,请部门各项目监理部在资料管理的操作过程中,提出宝贵的修改意见,以便再版时改进,。 中咨工程建设监理公司第二事业部 2010年10月

目录

第一部分监理资料的基本规定

一、总则 1、项目监理部在业务工作中资料管理形成的全部档案,是项目监理部针对工程施工过程中到工程竣工结束整体监理工作的真实记录,为有效指导项目部加强档案的科学管理,更好地为公司各项工作服务。根据行业标准《建筑工程资料管理规程》和公司发布《中咨监理公司文件整理归档与档案管理办法》及监办公【2003】20号《中咨工程建设监理公司业务文件资料归档管理办法》的通知及相关文件结合项目监理部实际情况,制定本办法。 2、根据国家集中统一管理档案的原则,各项目监理部在业务工作中形成的各种具有保存价值的文字、图表、声像材料及计算机盘片等,实行由各项目监理部分别整理归档、公司档案室集中统一管理。任何个人不得据为己有或随意销毁。 3、项目部资料收集、整理、编制工作在项目部总监领导下,由项目部工程资料人员管理,在业务上接受上级档案管理部门的指导、监督与检查。 4、项目部在档案工作中必须贯彻执行党和国家有关档案工作的方针、政策、法规等。 5、项目资料管理人员工作的基本任务是: ①管理项目部工程各专业资料的档案,负责档案的接收、整理、保管、统计和档案归档等项工作。

文书档案立卷归档制度

文书档案立卷归档制度 (一)总则 第一条根据邮电部《邮电文书立卷归档办法》为加强本公司文书立卷工作,特制定本制度。 第二条归档的文件材料必须按年度立卷,本单位内部机构在工作活动中形成的各种有保存价值的文件材料,都要按照本制度的规定,分别立卷归档。 第三条公文承办部门或承办人员应保证经办文件的系统完整(公文上的各种附件一律不准抽存)。结案后及时交专(兼)职文书人员归档。工作变动或因故离职时应将经办的文件材料向接办人员交接清楚,不得擅自带走或销毁。 (二)文件材料的收集管理 第四条坚持部门收集、管理文件材料制度。各部门均应指定专(兼)职文书人员,负责管理本部门的文件材料,并保持相对稳定。人员变动应及时通知档案室。 第五条凡本公司缮印发出的公文(含定稿和两份打印的正件与附件、批复请示、转发文件含被转发的原件)一律由办公室统一收集管理。 第六条一项工作由几个部门参与办理,在工作活动中形成的文件材料,由主办部门收集归卷。会议文件由会议主办部门收集归卷。 1.公司工作人员外出学习、考察、调查研究、参加上级机关召开的会议等公务活动的相关人员核报差旅费时,必须将会议的主要文件资料向档案室办理归档手续、档案室签字认可后财务部门才给予核报差旅费。 2.本公司召开会议,由会议主办部门指定专人将会议材料、声像档案等向档案室办理归档手续,档案室签字认可后财务部门才给予报会议费用。 第七条各部门专(兼)职文书的职责: 1.了解本部门的工作业务,掌握本部门文件材料的归档范围,收集管理本部门的文件材料。 2.认真执行平时归档制度,对本部门承办的文件材料及时收集归卷,每年的三月份前应将归档文件材料归档完毕,并向档案室办好交接签收手续。 3.承办人员借用文件材料时,应积极地提供利用,做好服务工作,并办理临时借用文件材料登记手续。 (三)归档范围〖HT〗 第八条重要的会议材料,包括会议的通知、报告、决议、总结、领导人讲话、典型发言、会议简报、会议记录等。 第九条上级机关发来的与本公司有关的决定、决议、指示、命令、条例、规定、计划等文件材料。 第十条本公司对外的正式发文与有关单位来往的文书。 第十一条本公司的请示与上级机关的批复。 第十二条本公司反映主要职能活动的报告、总结。 第十三条本公司的各种工作计划、总结、报告、请示、批复、会议记录、统计报表及简报。 第十四条信访工作材料。 第十五条本公司与有关单位签订的合同、协议书等文件材料。 第十六条本公司干部任免的文件材料以及关于职工奖励、处分的文件材料。 第十七条本公司职工劳动、工资、福利方面的文件材料。 第十八条本公司的历史沿革、大事记及反映本公司重要活动的剪报、照片、录音、录像等。 (四)平时归卷 第十九条各部门都要建立健全平时归卷制度。对处理完毕或批存的文件材料,由专(兼)职文书集中统一保管。

建设工程档案归档整理管理规定最版加

建设工程档案归档整理管理规定最版 加

曹妃甸工业区规划建设管理局 建设工程档案归档整理管理规定 一、建设工程文件的归档要求 建设项目文件的形成应符合国家相关的法律、法规、标准要求。建设项目档案必须真实反映工程竣工后的实际情况,具有归档保存价值的文件必须完整、准确、系统,能够反映工程建设活动的全过程。归档的文件必须经过分类整理,并应组成符合要求的案卷。各个程序要有责任者的签字或盖章手续,并必须齐全,具有法律效用。归档的项目建设文件,应做到书写材料符合档案保管要求、字迹工整、图像清晰,有利于保存。 归档时间应符合下列规定: 根据建设程序和工程特点,归档能够分阶段进行,也能够在单位或分部工程经过竣工验收后进行。 勘察、设计单位应当在任务完成时,施工、监理单位应当在工程竣工验收前,将各自形成的有关工程档案向建设单位归档。 勘察、设计、施工单位在收齐工程文件并整理立卷后,建设单位、监理单位应根据城建管理机构的要求对档案文件完整、准确、系统情况和案卷质量进行审查,审查合格后向建设单位移交。 施工单位城建档案一般做三套,一套(原件)移交曹妃甸工业区住建分局城建档案馆(室),一套移交建设单位,一套施工单位自己保存;建设单位需向档案馆(室)移交工程综合资料(前期开工手续及后期验收手续);监理单位需向城建档案馆(室)移交一套完整的监理资料。城建档案馆(室)只对建设单位办

理移交手续,建设单位填写城建档案交接目录、接收和移交证明书、鉴定表(一式两份),需在交接书上双方签字,盖章。 二、工程资料分类 根据《建设工程文件归档整理规范GB/T50328- 》和《城市建设档案著录规范》(GB/T50323- )规定,将工程资料分为四个部分。 (一)工程准备阶段和竣工验收资料,包括工程可研、立项、审批、征地、拆迁、勘察、设计、招投标、开工审批、概预算及工程竣工验收等阶段的项目建设文件与资料,由建设单位整理提供。 (二)监理资料,包括监理规划、进度控制、质量控制、监理通知、工程总结、合同、勘察、设计、施工等实施过程的监理资料,由监理单位整理提供。 (三)施工资料,包括工程质量验收、工程质量控制、工程安全与功能检验、观感质量检查和竣工图等资料,由施工单位负责整理提供。 (四)工程档案资料,包括工程档案立卷及移交等,由建设单位整理提供。 三、工程资料归档范围、质量要求、立卷原则及方法 (一)工程文件归档范围 对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件,均应收集齐全,整理立卷后归档。凡在曹妃甸工业区内,新建、改建、扩建投资额在20万元或建筑面积在500平方米及其以上的建筑工程资料均应归档。 (二)归档文件的质量要求 归档的工程文件应为原件。 工程文件的内容及其深度必须符合国家有关文件工程勘察、设计、施工、监理等方面的技术规范、标准和规程。工程文件的内容必须真实、准确,与工程实

文件材料立卷归档管理办法

公路建设项目文件材料立卷归档管理办法 交办发(2010)382 交通运输厅 第一章总则 第一条为规范公路建设项目文件材料立卷归档工作,保证项目档案质量,更好地为公路建设事业服务,根据《科学技术档案工作条例》、《科学技术档案案卷构成的一般要求》(GB/T11822-2008)、《国家重大建设项目文件归档要求与档案整理规范》(DA/T28-2002)、《公路建设监督管理办法》、《交通档案管理办法》等有关规定,制定本办法。 第二条本办法适用于新建、改建和扩建公路建设项目文件材料立卷归档管理工作。 第三条本办法所称公路建设项目文件材料,是指自项目立项审批(核准)至竣工验收全过程产生的,反映项目质量、进度、费用和安全管理基本情况,对建成后工程管理、维护、改建和扩建具有保存、查考利用价值的各种形式和载体的历史记录。 本办法所称公路建设项目档案,是指按照项目档案组卷要求,经系统整理并归档的公路建设项目文件材料。 第二章公路建设项目文件材料立卷归档工作组织与职责第四条各级交通运输主管部门根据统一领导、分级负责的原则,依法对所辖区域内公路建设项目文件材料立卷归档工作进行管理,同

时接受公路建设项目所在地上级及同级档案行政管理部门的监督和指导。 第五条公路建设项目档案工作实行项目法人负责制。项目法人单位负责做好本单位形成的公路建设项目文件材料的收集、整理和归档工作,承担各参建单位项目文件材料收集归档工作的组织、协调和监督、指导等管理职责;将项目文件材料立卷归档工作纳入工程建设管理程序、纳入招投标制,与工程建设同步收集、同步整理、同步归档,保证项目文件材料收集、立卷、归档的及时、准确、完整、系统和安全。 第六条项目竣工文件材料立卷归档工作应纳入工程合同管理,纳入监理工作内容,按照“谁形成谁负责”的原则,由文件材料的形成单位或部门负责,不得委托他人。 项目监理单位应负责对施工单位竣工文件材料形成、收集和整理归档工作进行监督、检查,在交工验收前向项目法人单位提交项目档案质量审核意见。 第七条各参建单位应配备具有相关工程专业知识、能够适应项目文件材料立卷归档工作需要的专职档案管理人员,并保持其稳定性;明确本单位有关岗位和人员项目文件材料收集归档的职责和要求;按规定做好项目文件材料的立卷归档和移交工作。

工程施工资料档案管理制度办法

工程施工资料档案管理制度办法 编制: 复核: 审批: ****项目经理部 20**年**月

目录 一、资料归档范围 (1) 二、资料员职责 (1) 三、资料档案的归档 (1) 四、工程技术资料借阅 (2) 五、施工设计图纸及相关文件的接收、登记 (3) 六、变更图纸的处置 (3) 七、资料档案的管理 (3) 八、资料档案要求 (4) 九、资料档案的保管 (4) 十、施工日志填写办法 (4) 十一、处罚制度 (6) 十二、资料相关记录表式 (6) 十三、工程竣工资料档案移交 (7)

公路工程施工技术资料档案管理制度办法 为了更好的规范工程资料、文件、设计图纸的保管、发放和使用,根据项目部档案资料及图纸数量的实际情况,本着为工程服务的原则,合理利用档案资源,达到施工、存档两不误的目的,制定本制度。 一、资料归档范围 从工程项目建议书始到工程竣工决算止所有与工程有关的,具有保存价值的文字、资料、图纸、图标、声像各种载体的文件材料等。 二、资料员职责 部门负责人指定专人负责档案管理工作(即资料员),资料员负责档案接收、收集、整理、立卷、保管、调阅、交接等工作。其主要职责包括: 1、收集、整理、立卷和归档工程项目的档案材料; 2、档案材料的保管; 3、档案材料的查借阅、催还; 4、项目结束后与综合部相关负责人完成档案资料的交接。 三、资料档案的归档 1、认真贯彻执行《档案法》、《保密法》及项目部的有关制度,严守项目部档案管理制度和保密守则,保护项目部的合法权益。 2、及时将收集的文件、资料、图纸等,整理分类,编写目录,装订成册,在保管过程中,严格遵守档案接收、查阅、出借、归还的登记制度。 3、归档的文件材料要完整、系统、准确。 4、档案按类别存放,在相应的档案盒上贴上标签。

档案立卷归档制度

为推行文件材料的平时立卷制度,保证各类档案齐全、完整、系统、及时地归档,特制定归档制度如下: 1.我院实行文书处理部门或业务部门的平时立卷制度。各职能部门将所形成的文件材料,按规范要求立卷后移交院档案馆。 2.归档范围:凡是针对我院工作具有指导性、指令性的上级来文;学院在教学、科研、管理各项活动中直接形成的、对学院和社会有保存价值的各种文字、图表、声像等不同载体的文件材料均属归档范围。 3.凡归档的文件材料要齐全完整,组卷正确,保持文件材料的内在联系。保管期限划分清楚,卷内文件排列要有条理,完整准确地编写卷内目录,按统一格式装订成保管单位(卷、册、袋、盒)。 凡归档的科技材料,底图蓝图必须符合国家颁发的图样管理制度要求,纸质优良,字迹工整,图样清晰。文字材料不得用圆珠笔、铅笔和复写纸书写,以利于长期保存。 会计档案要使用统一规格的记帐凭证簿、表册;必须装订完整,填写清楚,不得省略;帐簿名称与内容必须相符,否则档案部门拒绝接收。 4.归档时间和手续 (1)党政部门和能按年度归档的部门在次年六月底以前归档。 (2)教学档案在次年十月底以前归档。 (3)科研、基建项目和专题性、成套性档案在项目完成或通过鉴定验 收后两各月内归档。 (4)设备仪器档案应在设备、仪器安装后一个月内归档。 (5)外事档案应在每次外事活动结束后,把有关文件资料、音像载体 材料等汇总,整理后于次年六月底前按档案馆安排时间归档。 (6)出版物档案在年度终了时归档。 (7)会计档案在会计年度终了时,暂由原单位保管两年后再归档。 (8)接收档案必须履行手续,填写移交清册,一式两份,写明案卷标 题、卷内文件页数、案卷数量、移交时交接双方要签名盖章。 5.凡属永久保存的本机关重要发文要实行双套制。

工程影像资料拍摄及归档管理办法

济热力字〔2015〕16号 关于下发《济南热力有限公司 工程影像资料拍摄及归档管理办法》得通知公司各部门: 《济南热力有限公司工程影像资料拍摄及归档管理办法》已经公司党政联席会研究批准,现予以下发,请认真贯彻执行、 附件:济南热力有限公司工程影像资料拍摄及归档管理办法 二〇一五年二月九日 济南热力有限公司办公室2015年2月9日印发 附件: 济南热力有限公司 工程影像资料拍摄及归档管理办法 济南热力规【2015】X003第一条为完善工程影像资料得管理,规范工程影像资料得摄制、收集、整理与保存,结合建设工程项目管理实际,制定本办法。 第二条本办法适用于公司范围内重点工程项目、大小配套工程、“汽改水"工程、技改维修、抢修、环保及数控等全部工程项目。 第三条工程项目部就是影像资料拍摄得责任主体,负

责组织现场影像资料得拍摄、整理、归档工作,负责配备摄像器材得保管、 监理、施工单位等参建单位根据工作职责及需要各自拍摄影像资料,以备查阅。 第四条基建管理部、生产管理部、客服管理部、数控部、总工办依据职责分工负责不同工程类别影像资料拍摄过程得检查及存档前得审核。 第五条企管审计部负责施工过程中影像资料拍摄得检查工作,对特定工程项目得影像资料委外剪辑、制作。 第六条工程影像资料拍摄得设备以摄像为主,拍照为辅。 第七条工程影像资料得拍摄分为管网工程、热源厂设备安装工程、建筑工程等专项内容及共性拍摄内容,具体拍摄内容要点见附表。 第八条具体拍摄某一工序或特定情景时,先拍摄项目部人员全身影像,再边拍摄边介绍拍摄得人员姓名、时间、位置、事由等具体情况。如在拍摄设计变更时,同时由项目部人员介绍在何时、何具体位置引起设计变更得原因等;在拍摄因施工导致苗木迁移得影像资料时,同时介绍拟迁移苗木得时间、所处位置、迁移数量等信息、 第九条拍摄得方法可分为全景、局部及加设钢尺拍摄。反映工程原始状态、竣工全貌及局部开拍前得全景;隐蔽

一文书档案立卷归档制度

第三章档案管理制度 一、文书档案立卷归档制度 (一)总则 第一条根据邮电部《邮电文书立卷归档办法》为加强本公司文书立卷工作,特制定本制度。 第二条归档的文件材料必须按年度立卷,本单位内部机构在工作活动中形成的各种有保存价值的文件材料,都要按照本制度的规定,分别立卷归档。 第三条公文承办部门或承办人员应保证经办文件的系统完整(公文上的各种附件一律不准抽存)。结案后及时交专(兼)职文书人员归档。工作变动或因故离职时应将经办的文件材料向接办人员交接清楚,不得擅自带走或销毁。 (二)文件材料的收集管理 第四条坚持部门收集、管理文件材料制度。各部门均应指定专(兼)职文书人员,负责管理本部门的文件材料,并保持相对稳定。人员变动应及时通知档案室。 第五条凡本公司缮印发出的公文(含定稿和两份打印的正件与附件、批复请示、转发文件含被转发的原件)一律由办公室统一收集管理。 第六条一项工作由几个部门参与办理,在工作活动中形成的文件材料,由主办部门收集归卷。会议文件由会议主办部门收集归卷。 1.公司工作人员外出学习、考察、调查研究、参加上级机关召开的会议等公务活动的相关人员核报差旅费时,必须将会议的主要文件资料向档案室办理归档手续、档案室签字认可后财务部门才给予核报差旅费。 2.本公司召开会议,由会议主办部门指定专人将会议材料、声像档案等向档案室办理归档手续,档案室签字认可后财务部门才给予报会议费用。 第七条各部门专(兼)职文书的职责: 1.了解本部门的工作业务,掌握本部门文件材料的归档范围,收集管理本部门的文件材料。 2.认真执行平时归档制度,对本部门承办的文件材料及时收集归卷,每年的三月份前应将归档文件材料归档完毕,并向档案室办好交接签收手续。

工程资料整理及归档管理办法

工程资料整理及归档管理办法 一、目的:为了规范各项目部施工资料的填写、整理、归档等工作,根据国家、地方等有关规范、标准的规定,结合公司的实际情况,特制定本办法。 二、适用范围:公司所属范围内的各项目部。 三、职责: 1、项目部负责资料的编写、收集、整理,移交建设单位、档案局等,配合公司技术质量部移交公司档案室,保证资料的真实、有效。 2、安装事业部技术科负责对安装项目施工技术资料编制内容完整性、可追溯性、与工程同步性进行定期核查,并做好核查记录。 3、公司技术质量部负责对所有项目施工技术资料编制内容完整性、可追溯性、与工程同步性进行定期核查,并做好核查记录。 4、公司技术质量部负责竣工资料的审核与移交到公司档案室,并对安装事业部技术科的核查记录进行检查,审核资料做好审核记录。 四、施工资料的编制要求 1、资料填写:省内工程严格按照《建筑工程资料管理规程》、《山西省建筑工程施工资料管理规程》、《山西省建筑工程质量验收管理规程》、太原市质监站《关于竣工工程档案资料整理有关要求的通知》、《关于建筑节能工程施工质量资料有关要求的通知》、《山西省住宅工

程质量分户验收管理办法》、各地档案建设工程文件归档管理要求及规范、标准等执行。省外工程按照国家或当地有关规范、标准等执行。确保技术资料与工程同步,做到真实、准确、有效,质量控制资料完整,其他资料齐全。 2、签章要求: (1)各项目施工资料经项目部完善、安装事业部技术科核查后,方可报回公司签字盖章。 (2)各项目施工资料报回公司签字盖章时,应附相关资料,经技术质量部审查合格后予以签字盖章。 3、施工过程中形成的影像资料 影像资料管理执行集团公司《建设工程施工声像资料留存管理办法》。 五、竣工资料(包括竣工图)归档要求 1、归档时间: (1)竣工资料应在工程竣工后三个月内整理归档完毕。 (2)竣工时间以单位工程质量验收记录和竣工报告或竣工验收证明书盖章时间为准。 2、资料及竣工图装订: (1)组卷、目录及备考表编制:山西省内工程按《山西省建筑工程施工资料管理规程》中附录A的要求进行专业分类、组卷和编制目录。备考表填写必须真实、完整,立卷人、审核人填写齐全。省外工程按照国家或当地有关要求执行。

(档案管理)档案立卷归档制度最全版

(档案管理)档案立卷归档 制度

档案立卷归档制度 根据《档案法》、《建设工程文件归档整理规范》(GB/T50328-2001)及《全国中小学校舍安全工程档案管理办法(试行)》的要求制定本制度。 壹、归档范围:校安工程在实施过程和各项目在排查鉴定、规划、加固改造等各个阶段以及其他正在实施或将要实施的所有中小学校舍建设工程所形成的、和校舍安全有关的、具有保存价值的各种形式的记录。 二、归档时间:随时发生随时收集,工程性档案在竣工验收或档案备案后进行全面清理、归档。 三、归档案卷的质量要求: 1、应归档文件要收集齐全,遵循文件的自然形成规律和特点,按照文件之间的有机联系分类立卷,要求分类准确。声像材料应用文字标出摄像或录音的对象、时间、地点、内容和责任者。 2、案卷封面的各个项目均应填写清楚,案卷标题要确切简明地反映卷内文件作者、内容和形式;要注明保管期限;且逐卷编写张页号,填写“卷内文件目录”和“卷末备考表”。 3、向档案室归档的所有案卷,都要按照壹定的次序进行系统的排列,编以案卷顺序号,且编制案卷目录。

档案保管制度 壹、档案工作人员必须时刻提高警惕,切实做好值班保卫工作,在发生意外事故或可疑现象时,应及时采取措施,确保档案的完整和安全。 二、档案库房是机密重地,严禁外人入内,要求门窗牢固,非工作时间必须关门落锁。 三、认真做好防盗、防光、防高温、防火、防潮、防尘、防鼠、防虫工作,达到“八防”要求,以最大限度地延长档案寿命。 四、档案库房内严禁吸烟、生火及存放易燃、爆炸、腐蚀物品,杜绝意外事故发生。 五、应定期对档案保管的状况进行全面检查,且作记录,发现问题及时向分管领导汇报,采取积极有效措施,保护档案的安全。如遇特殊情况,应及时检查,发现问题要及时解决。 六、不准随意销毁档案资料,对损坏严重的永久、长期案卷要及时进行修补或复制,对到保管期限的短期案卷和无保存价值的档案资料需要销毁时,必须严格按照规定办理审批手续。 七、档案人员调动工作时,必须在办理完移交手续后,方能离开岗位。 档案利用制度 壹、校安档案工作人员要熟悉所藏档案的情况,主动了解机关各

工程资料整理及归档管理办法

工程资料整理及归档管理办法

工程资料整理及归档管理办法 一、目的:为了规范各项目部施工资料的填写、整理、归档等工作,根据国家、地方等有关规范、标准的规定,结合公司的实际情况,特制定本办法。 二、适用范围:公司所属范围内的各项目部。 三、职责: 1、项目部负责资料的编写、收集、整理,移交建设单位、档案局等,配合公司技术质量部移交公司档案室,保证资料的真实、有效。 2、安装事业部技术科负责对安装项目施工技术资料编制内容完整性、可追溯性、与工程同步性进行定期核查,并做好核查记录。 3、公司技术质量部负责对所有项目施工技术资料编制内容完整性、可追溯性、与工程同步性进行定期核查,并做好核查记录。 4、公司技术质量部负责竣工资料的审核与移交到公司档案室,并对安装事业部技术科的核查记录进行检查,审核资料做好审核记录。 四、施工资料的编制要求 1、资料填写:省内工程严格按照《建筑工程资料管理规程》、《山西省建筑工程施工资料管理规程》、《山西省建筑工

程质量验收管理规程》、太原市质监站《关于竣工工程档案资料整理有关要求的通知》、《关于建筑节能工程施工质量资料有关要求的通知》、《山西省住宅工程质量分户验收管理办法》、各地档案建设工程文件归档管理要求及规范、标准等执行。省外工程按照国家或当地有关规范、标准等执行。确保技术资料与工程同步,做到真实、准确、有效,质量控制资料完整,其它资料齐全。 2、签章要求: (1)各项目施工资料经项目部完善、安装事业部技术科核查后,方可报回公司签字盖章。 (2)各项目施工资料报回公司签字盖章时,应附相关资料,经技术质量部审查合格后予以签字盖章。 3、施工过程中形成的影像资料 影像资料管理执行集团公司《建设工程施工声像资料留存管理办法》。 五、竣工资料(包括竣工图)归档要求 1、归档时间: (1)竣工资料应在工程竣工后三个月内整理归档完毕。 (2)竣工时间以单位工程质量验收记录和竣工报告或竣工验收证明书盖章时间为准。 2、资料及竣工图装订: (1)组卷、目录及备考表编制:山西省内工程按《山西省建

工程施工竣工资料整理归档管理办法

关于加强竣工资料归档管理的通知 各项目监理部: 为使公司工程竣工资料整编科学、合理、规范,各项目监理部在整编工程竣工资料过程中,要严格按照公司《工程竣工资料整理归档管理办法》和宁夏建设工程质量监督总站编制的《建筑工程资料管理规程》DB64/266-2010的要求进行整编。在资料整编上要严肃、认真,确保质量,保证上交的工程竣工资料规范、合理,否则,竣工验收资料不合格公司将不予接收,并作为年底考核的内容。 附件:《工程竣工资料整理归档管理办法》 银川夯实工程咨询有限公司 二0一三年一月八日

工程竣工资料整理归档管理办法. 工程档案资料是工程建设的重要组成部分,是项目建设、管理、运行、维护、改建、扩建等工作的重要依据,也是落实工程质量终身责任制的重要凭证。为进一步加强工程档案资料的归档整理工作,做好工程竣工验收工作,依据《建设工程监理规范》(GB50319-2000)、《建设工程文件归档整理规范》 (GB50328-2001) 、《建筑工程资料管理规程》(DB64/266-2010)及公司管理手册、程序文件、质量记录等,特制定本办法。 一、工程监理文件的收集整理和归档 1、工程档案资料是整个工程建设全过程中形成的应当归档保存的文字、图纸、图表、声像、计算材料等不同形式与载体的各种历史记录。分三个阶段:项目准备阶段形成的文件、项目施工阶段形成的文件、项目竣工阶段形成的文件。 2、对与工程建设有关的重要活动、记载工程建设主要过程和现状、具有保存价值的各种载体的文件(包括电子版)均应收集齐全,整理立卷后归档。 3、总监理工程师为项目监理部监理资料的总负责人,应在项目监理机构明确专人负责监理资料的收集、整理和归档。 4、各专业工程监理工程师应随着工程项目的进展负责收集、整

文书档案立卷归档制度概述

文书档案立卷归档 制度概述 文书档案立卷归档制度 (一)总则 第一条根据邮电部<邮电文书立卷归档办法>为加强本公司文书立卷工作, 特制定本制度。 第二条归档的档材料必须按年度立卷, 本单位内部机构在工作活动中形成的各种有保存价值的档材料, 都要按照本制度的规定, 分

别立卷归档。 第三条公文承办部门或承办人员应保证经办档的系统完整(公文上的各种附件一律不准抽存)。结案後及时交专(兼)职文书人员归 档。工作变动或因故离职时应将经办的文件材料向接办人员交接清楚, 不得擅自带走或销毁。 (二)文件材料的收集管理 第四条坚持部门收集、管理档材料制度。各部门均应指定专 (兼) 职文书人员, 负责管理本部门的档材料, 并保持相对稳定。人员变 动应及时通知档案室。 第五条凡本公司缮印发出的公文(含定稿和两份列印的正件与附件、批复请示、转发档含被转发的原件)一律由办公室统一收集管理。 第六条一项工作由几个部门叁与办理, 在工作活动中形成的档材料, 由主办部门收集归卷。会议文件由会议主办部门收集归卷。 1. 公司工作人员外出学习、考察、调查研究、叁加上级机关召开的会议等公务活动的相关人员核报差旅费时, 必须将会议的主要档资料向档案室办理归档手续、档案室签字认可後财务部门才给予核报差旅费。 2. 本公司召开会议, 由会议主办部门指定专人将会议材料、声像档案等

向档案室办理归档手续, 档案室签字认可後财务部门才给予报会议费用。 第七条各部门专(兼)职文书的职责: 1. 了解本部门的工作业务, 掌握本部门档材料的归档范围, 收集管理本部门的档材料。 2. 认真执行平时归档制度, 对本部门承办的档材料及时收集归卷, 每年的三月份前应将归档档材料归档完毕, 并向档案室办好交接签收手续。 3. 承办人员借用档材料时, 应积极地提供利用, 做好服务工作, 并办理临时借用档材料登记手续。 (三)归档范围〖HT〗 第八条重要的会议材料, 包括会议的通知、报告、决议、总结、领导人讲话、典型发言、会议简报、会议记录等。 第九条上级机关发来的与本公司有关的决定、决议、指示、命令、条例、规定、计画等档材料。 第十条本公司对外的正式发文与有关单位来往的文书。 第十一条本公司的请示与上级机关的批复。 第十二条本公司反映主要职能活动的报告、总结。 第十三条本公司的各种工作计画、总结、报告、请示、批复、会议记录、统计报表及简报。 第十四条信访工作材料。 第壹拾伍条本公司与有关单位签订的合同、协议书等文件材料。第壹拾

最新建设工程竣工验收资料归档及移交管理细则

公司建设工程竣工资料归档及移交管理细则建筑施工工程竣工资料是反映建筑工程质量和工作质量状况的重要依据,也是许多建筑安装工程质量等级的重要依据,是单位工程日后维修、扩建、改造、更新的重要档案材料;为加强本公司各个竣工项目工程竣工验收资料的收集、整理与归档工作,确保向公司移交竣工验收资料的完整性与准确性,同时确保各相关部门移交工作的顺利进行,实现建设工程竣工验收资料归档及移交制度的规范化、标准化,特制定本实施细则: 一、基本原则: 1、凡我公司在工程项目建设管理和工程建设活动中直接形成的,具有保存价值的文字、图表、声像等各种形式的历史记录,均属工程项目资料档案范围。 2、工程项目资料档案必须实行集中统一管理的原则,确保档案材料完整、准确、系统、安全和有效利用。 3、工程项目资料档案必须要纳入公司职能部门管理制度和项目部管理人员职责范围之中,做到项目工程一开始就与建立档案工作同步进行;工程建设过程中,要与竣工资料的积累、整编、审定工作同步进行;工程竣工验收时,要与提交一整套合格的竣工图的验收同步进行。 二、归档范围及质量要求: 1、公司职能部门及项目部对与工程建设有关的重要活动、记载工程建设主要过程和现状具有保存价值的各种载体文件、包括综合管理、工程管理文件、施工、竣工、预算、决算等方面材料,均应收集齐全,按要求整理后归档,具体归档范围及归档时间见附表一。 2、归档的文件应该是原件(材料质保书、检验报告、检测报告),使用复印件必须注明原件存放地点,如特殊原因无法归原件的请在复印件上写明原件在哪里、复印人、复印日期,并盖项目章;如竣工资料是复印件

请写说明,并由项目经理签字、盖章,工程应在施工前确定具体归档份数。 3、文件的内容及其深度必须符合国家和本市有关工程勘察、设计、施工、监理等方面的技术规范,标准和规程。 4、工程文件的内容必须真实、准确,与工程实际相符合。 5、工程文件应采用耐久性强的书写材料,如碳素墨水、蓝黑墨水。 6、工程文件应字迹清楚,图样清晰、图表整洁、日期及签字盖章手续完备。 7、工程文件中文字材料幅面尺寸规格宜为A4幅面(297㎜×210㎜),图纸宜采用国家标准图幅;所有材料合格证及小的质保书都要贴在A4纸上,并盖项目章。 8、工程文件的纸张应采用能够长期保存的韧力大,耐久性强的纸张,图纸一般采用蓝晒图,用蓝晒图归档的竣工图应是新蓝图。 9、所用竣工图均应加盖竣工图章,竣工图章的基本内容应包括:"竣工图"字样,施工单位、编制人、技术负责人、编制日期、监理单位、现场监理、总监,竣工图章尺寸为:50㎜×80㎜。竣工图章应使用不易褪色的红印泥,应盖在蓝图右下角设计图签的上方或不压盖图形文字的地方。 三、整理原则和方法 1、要遵循工程文件的自然规律,保持文件的有机联系,便于档案的保管和利用;归档的文件要反映项目管理和项目建设的全过程,并具有成套性。 2、一个建设工程由多个单位工程组成时,工程文件应按单位工程整理归档。 3、确定归档材料的“件”,一般以每份材料为一件,按照装订、分类、排列、编号、编目、装盒的步骤进行。 4、归档文件的“件”不宜过厚,一般不超过40㎜,卷内不应有重复文件;

文书档案立卷归档制度模板

文书档案立卷归档 制度

文书档案立卷归档制度 (一)总则 第一条根据邮电部《邮电文书立卷归档办法》为加强本公司文书立卷工作, 特制定本制度。 第二条归档的档材料必须按年度立卷, 本单位内部机构在工作活动中形成的各种有保存价值的档材料, 都要按照本制度的规定, 分别立卷归档。 第三条公文承办部门或承办人员应保证经办档的系统完整(公文上的各种附件一律不准抽存)。结案後及时交专(兼)职文书人员归档。工作变动或因故离职时应将经办的文件材料向接办人员交接清楚, 不得擅自带走或销毁。 (二)文件材料的收集管理 第四条坚持部门收集、管理档材料制度。各部门均应指定专(兼)职文书人员, 负责管理本部门的档材料, 并保持相对稳定。人员变

动应及时通知档案室。 第五条凡本公司缮印发出的公文(含定稿和两份列印的正件与附件、批复请示、转发档含被转发的原件)一律由办公室统一收集管理。 第六条一项工作由几个部门叁与办理, 在工作活动中形成的档材料, 由主办部门收集归卷。会议文件由会议主办部门收集归卷。1.公司工作人员外出学习、考察、调查研究、叁加上级机关召开的会议等公务活动的相关人员核报差旅费时, 必须将会议的主要档资料向档案室办理归档手续、档案室签字认可後财务部门才给予核报差旅费。 2.本公司召开会议, 由会议主办部门指定专人将会议材料、声像档案等向档案室办理归档手续, 档案室签字认可後财务部门才给予报会议费用。 第七条各部门专(兼)职文书的职责: 1.了解本部门的工作业务, 掌握本部门档材料的归档范围, 收集管理本部门的档材料。 2.认真执行平时归档制度, 对本部门承办的档材料及时收集归卷, 每年的三月份前应将归档档材料归档完毕, 并向档案室办好交接签收手续。 3.承办人员借用档材料时, 应积极地提供利用, 做好服务工作, 并办理临时借用档材料登记手续。

各种档案立卷归档制度

蕉岭县环境保护局各类档案 立卷归档制度 为了加强我局档案的综合管理、完整系统地收集和保存日常管理和工作中形成的文书、基建、仪器设备、会计、专业档案等各种形式和载体的档案文件材料,特制定本制度。 一、归档范围 凡是本局在各种活动中形成的,反映我局环保工作和历史面貌的各种文字、图表、图纸、音像等不同形式和载体的,有查考利用价值的文件材料均应归档。 二、归档时间 1、文书档案,本局每年形成的办理完毕的党政工团的文件材料,由办公室兼职档案员收集齐全,于第二年三月底前交档案室统一立卷归档。 2、基建档案,在基建工程中建设文件材料的形成、积累、立卷归档由管理工程项目的部门承担指定兼职档案员或专人负责。在全部工程竣工验收后一个月归档。 3、仪器设备档案,档案人员参加5000元以上的设备仪器开箱验收工作。开箱后图纸资料由财会室立卷归档,5000元以下的设备仪器档案由使用部门管理。 4、会计档案,当年会计档案由会计部门于第二年上半年完成立卷工作,第三年六月份前移交档案室归档。 5、特殊载体档案,在音像制品、光盘形成后一个月内,交综合档案室统一立卷归档。实物档案于第二年三月份交档案室立卷归档。 6、已故人员档案,人事部门在干部、职工死亡后半年内,按规定整理,交档案室保存。 7、各部门专业档案由各部门兼职档案员于第二年三月底收集、整理、立卷归档立卷归档。 三、归档要求

(一)文书档案的归档要求 1、凡归档的文件材料都必须齐全完整。 2、凡是原来文件上有会生绣的金属物,归档时必须去掉,用不锈钢书订或细线将文件装订。 3、凡文件尺寸大于A4纸规格的,要按A4规格进行折叠或裁剪,小于16开规格及破损的要进行托裱。 4、归档文件材料中,各种报表、名册、图册、书刊等,一册(本)为一件。正本与定稿、正件与附件,两件作为一件。文件处理单(表)与被处理文本合为一本。 5、同一文件的不同稿本,正本在前,定稿在后;一般文件的请示与批复,批复在前请示在后。 6、不同年度的文件一般不得放在一起归档,跨年度的请示与批复,放在批复年度归档,没有复文的放在请示年归档,跨年度计划、总结、报告、统计报表等,应放在文件内容针对年度归档,长远规划应放在文件内容针对的头一年;多年的总结、报告,应放在文件针对的最后一年。 (二)基建和设备仪器档案的归档要求 1、凡归档的文件材料,应收集齐全、完整、系统和准确。 2、文件材料应做到线条、字迹清楚,纸质优良、签署完备。去掉文件材料的金属物,以卷为单位,立卷归档。 3、图纸要按A4规格折叠,盖档案分类章,按顺序排列,填写立卷说明表。 4、每一项工程或仪器设备文件材料的排列都是先排文件材料,然后再排图纸。 (三)会计档案的归档要求 1、各种形式的会计档案要按综合档案室要求编目造册,向档案室清点移交。 2、各种形式会计档案要去掉金属品装订成册,整齐美观,每卷要求有封底封面,填写封面和卷脊使用炭素墨水或墨汁,用毛笔或钢笔填写工整、清晰。

建设工程资料归档管理办法

word-文档系列学习交流 建设工程资料归档管理办法 1 目的: 为了加强和规范总公司建设工程资料归档管理工作,统一总公司工程技术资料的立卷和归档。 2 适应范围: 适应于以总公司名义签约承建约总承包工程。 3 建设工程资料归档的范围及内容: 3.1工程准备阶段资料 1)施工总承包合同及分包合同。 2)工程项目施工管理机构(施工项目经理部)以及负责人名单; 3.2施工资料: 3.2.1土建(建筑结构)工程: 3.2.1.1施工技术准备资料 1)施工组织设计 2)技术交底 3)图纸会审记录

word-文档系列学习交流3.2.1.2施工现场准备 1)控制网设置资料 2)工程定位测量资料 3)基槽开挖线测量资料 3.2.1.3地基处理记录。 1)地基钎探记录和钎探平面布点图 2)验槽记录和地基处理记录 3)桩基施工记录 4)试桩记录 3.2.1.4工程图纸变更记录 1)设计会议会审记录 2)设计变更记录 3)工程洽商记录 3.2.1.5隐蔽工程检查记录 1)基础和主体结构钢筋工程 2)钢结构工程 3)防水工程 4)高程控制 3.2.1.6施工记录. 1)工程定位测量检查记录 2)工程竣工测量 3)新型建筑材料 4)施工新技术

word-文档系列学习交流3.2.1.7工程质量事故处理记录 3.2.1.8工程质量检验记录 1)检验批质量验收记录 2)分项工程质量验收记录 3)基础、主体工程验收记录 4)幕墙工程验收记录 5)分部(子部分)工程质量验收记录 3.2.2 电气、给排水、消防、采暖、通风、空调、燃气、建筑智能化、电梯工程。 3.2.2.1一般施工记录 1)施工组织设计 2)技术交底 3.2.2.2图纸变更记录 1)图纸会审 2)设计变更 3)工程洽商
