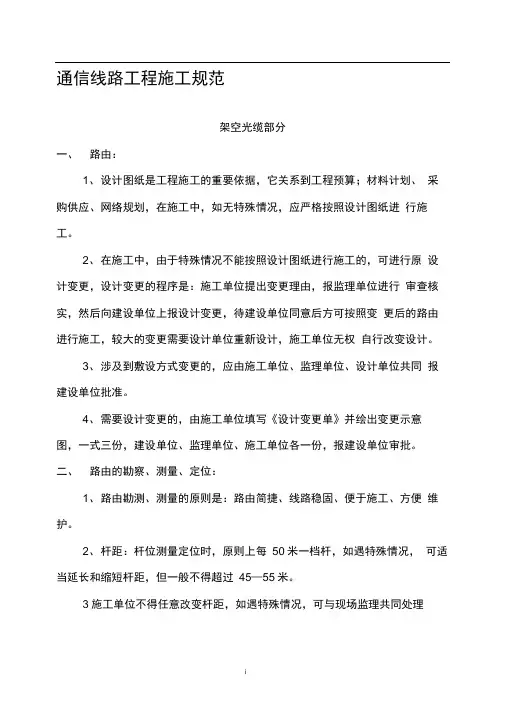

通信线路工程施工规范

架空光缆部分

一、路由:

1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工。

2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计。

3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准。

4、需要设计变更的,由施工单位填写《设计变更单》并绘出变更示意图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批。

二、路由的勘察、测量、定位:

1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护。

2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不得超过45—55米。

3施工单位不得任意改变杆距,如遇特殊情况,可与现场监理共同处理。

任意加大杆距不合格工程,后果应由施工单位负责。

三、立杆:

1、电杆洞深表

电杆类别普通土硬土水田石质

水泥杆7.5米 1.4米 1.3米 1.5米 1.0米

水泥杆8米 1.5米 1.4米 1.6米 1.2米

水泥杆9米 1.6米 1.5米 1.7米 1.4米

水泥杆10米 1.7米 1.6米 1.8米 1.6米

木杆7.5米 1.5米 1.3米 1.6米0.9米

木杆8米 1.5米 1.3米 1.6米 1.0米

木杆9米 1.6米 1.4米 1.7米 1.1米

木杆10米 1.7米 1.5米 1.8米 1.1米

木杆12米 1.8米 1.6米 2.0米 1.2米

2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、路由简捷、线路安全、便于维护的原则,测出最佳路由。

3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固。

4、角杆应在线路转角点做内移,水泥杆内移值为10—15公分,木杆内移值为20—40公分。

5、终端杆树立后,杆稍应向拉线倾斜10—20公分。

6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘距地面40公分,下卡盘距坑底30公分。

7、光缆线路在跨越各种道路时,要按照规范标准执行,其中:过铁路时,高度在7.5米以上,过国道、省道时高度应在6.5米以上,过乡间公路时,高度在5.5米以上。

8、根据地形起伏,决定电杆程式,尽量使吊线皱与平缓。

9、杆路在穿越山区、河滩及流沙地带时,应做护墩保护,护墩规格为:直径80公分,高度100公分(地面上下各50公分)。

10、光缆杆路应尽量避开树木及电力线及其他设施,如无法避开时,应加三线保护套保护,确保光缆安全。

11、直线杆、角杆、终端杆、单接杆、品接杆、以及H杆埋深一定要符合电杆洞深表的要求,埋深不够为不合格工程。

四、拉线

1、拉线距高比为1:1,由于地形限制达不到要求时,最小不得小于1:075.

2.双方拉线(防风拉线)每8挡杆做一处,四方拉线(防凌拉线)每32挡杆做一处。不得借口群众工作难做而任意扩大杆档数,更不能不做,否则为不合格工程。

3、角杆拉线、终端拉线、泄力拉线、四方拉线的顺线拉、均采用7/2.6钢绞线,双方拉线采用7/2.2钢绞线。

4、飞线杆和杆距在100—150米以上时,采用人字拉线或三方拉线。

5、防风拉线采用180公分地锚铁柄,地锚铁柄出土长度为30公分,其它拉线地锚铁柄长为210公分,地锚铁柄出土长度为30—60公分。

6、角杆角深在15米以内可做一条拉线,角深在15米以上做两条拉线。

角杆拉线在平分线左右偏差不超过5公分。

7、角杆拉线抱箍做在吊线上方10公分处,防风拉线抱箍做在吊线抱箍下方10公分出,四方拉线顺线拉做在吊线抱箍上方15公分处,顶头拉线和吊线同用一个抱箍。

8、按照设计要求,拉线上把和中把、吊线接头、终端全部采用缠绕法,其具体规格为:拉线上把、吊线接头、吊线终端为:衬环外缠绕10公分,间隔3公分,再缠绕10公分,最后留10公分余线并绑扎;拉线中把规格为:衬环外缠绕15公分,间隔28公分,再缠绕10公分,最后留10公分余线并绑扎。

9、拉线地锚埋深按照杆高相关标准执行,并与电杆形成45度夹角。

10、拉线地锚出土点不得偏差5公分,偏差5公分以上为不合格。

11、在市区、居民区、乡村内、道路旁以及人畜经常出入的地方,拉线根部采用绝缘警示管保护。

12、在直线杆路上,不得任意设置小角杆,逃避做双方拉线而影响杆路质量和美观。

五、吊线

1、吊线距离:吊线抱箍距离一般为杆顶下移50公分,如遇特殊地形、路口或电力线时可做适当调整,最低不低于距杆顶25公分。

2、吊线位置:第一条吊线沿杆路前进方向的左侧架设。

3、吊线垂度:冬季施工,吊线垂度不应大于13公分。夏季施工,吊线垂度不应大于18公分。

4、吊线质量:收紧吊线时,吊线不得出现断股、散股等现象,否则应

更换吊线。

5、仰俯角辅助线:仰角、俯角吊线超过水平线20度时,应做仰角、俯角辅助线。

6、辅助吊线:杆距超过100—150米以上时,应做辅助吊线。辅吊与主吊间隔为40公分。每当20米与主吊线固定一处,并要求垂度一致。

六、防雷、防强电

1、吊线在机房终端杆前3米处用大号蛋型隔电子做电气断开。吊线接头处用中号柱型隔电子做电气断开,一般距离为2公里,最长不得超过2.5公里。基站前第二颗杆做吊线装置。

2、避雷线:在有各种拉线处必做,其规格为:用4.0mm镀锌铁线。高出杆顶10公分,在距杆顶10公分处和抱箍距杆顶中间绑扎两处。下端固定在抱箍内,并与拉线缠绕5圈,要求接触良好。

3、直埋式地线:光缆线路在跨越10KV电力时,用4.0mm镀锌铁线从电杆中心穿过,电杆底端余留1米并连接接地体,电杆顶端将避雷线折下,用吊线夹板固定在吊线上。

4、总接地:在终端杆前一个杆上做总接地,其具体做法为:用4×4×4mm镀锌扁铁与杆路垂直开沟,深度约1米,扁铁长度1.2米,3跟间隙2米打入地下,用扁铁焊接在一起,在电杆底端外延6米,深1.2米,与接地体焊接牢固。

5、光缆在机房终端时,加强芯与ODF架地线孔做电气连接。

6、架空光缆与电力线交越时,加装Ω型绝缘电力保护管保护,保护管应超出电力线宽度每侧2米,并固定牢固,要求整齐美观。

七、光缆敷设

1、单盘测试:光缆在布放前,应做单盘测试,避免将不合格光缆用在线路上。

2、光缆配盘:光缆在布放前,应根据中继段长度、线路地形地貌、河流、障碍等进行统一配盘,避免光缆接头设在不适当位置。光缆在机房、基站前500米处不应设有接头。

3、光缆端别:光缆A、B端识别方法为红头、大号、光缆填充芯红绿顺序,顺时针为A端,绿头、小号、光缆填充芯红绿顺序,逆时针为B端。

4、光缆端别布放规定:局方、主干、上端基站为A端,分局、分支、下端基站为B端,光缆端别不得放错。

5、光缆布防时,角杆角深在5米以内时,光缆沿吊线侧布放,角杆角深超过5米时,一律沿角杆内侧布放。

6、光缆布放时按规定操作,要严密组织,统一指挥,不得出现拖拉、扭曲、背扣等现象,确保光缆布放安全。

7、光缆在施工时,其弯曲半径不得小于光缆直径的20倍,余缆圈直径不得小于60公分。

8、光缆余留:每10档杆余留5米,光缆接头每端余留15米,光缆进基站终端做余留20—30米,要求各种余留盘留留整齐美观,余缆不得乱放。

9、光缆余留架要装设在杆路前进方向的杆前。基站终端余留架要装设在终端杆拉线的反侧。一般余留为上盘留,接头余留为下盘留,不得盘错。

10、电杆上的光缆伸缩弯,冬季距吊线为25公分,夏季距吊线为30公分,在距电杆中心50公分处用单芯铁皮线绑扎固定,余弯用直径Φ2公分的纵刨软塑料管保护,其长度为50公分。

11、光缆挂钩间距:挂钩距离为47—50公分,一般不得超过50公分,50公分一个挂钩,左右偏差不得超过3公分,要求牢固整齐、美观一致。

12、光缆布放后要松紧一致,整齐美观,不得出现蛇形弯,不得损伤光缆外皮。

13、光缆沿墙壁墙挂时,一般采用夹板固定吊线,光缆垂直布放时一般采用打拉攀固定吊线和光缆,特殊情况采用塑料卡钉固定。

14、电杆编号顺序按A端向B端编排,喷号底端距地面2.5米。

15、电杆的喷号按照电信公司要求,20×50公分白底,上喷中国电信、××县、×—×、杆号。

16、架空光缆在跨越公路时应设置警示杆和警示牌。

17、基站光缆处理:终端杆上应设余留架:终端杆至机房间光缆用吊线固定;终端杆至机房间光缆用塑料管保护;光缆进线孔要封堵严密;光缆进线孔前应留滴水弯,光缆一律不准接触铁塔,不能在机房顶通过和盘放,应沿墙钉固或墙吊。

18、架空光缆线路要求为:电杆正、吊线紧、光缆顺、挂钩匀,杆路整齐、美观。

19、光缆在上游站和下游站点进线处、光缆接头处挂牌。

八、终端、测试

1、中继段光缆在基站终端和线路割接前,应向电信公司传输主管部门申请,并制定完善的割接方案,经批准后方可实施。

2、光缆成端的顺序为:光缆接头、机房终端、全程测试、线路割接,依次进行。

3、光纤衰减测试按两个窗口进行,即1310nm和155nm。测试标准为:接头衰减不大于0.08db/个;中继段衰减测试中,1310nm不大于0.36db/km;1550nm不大于0.22db/km。

4、光缆在接头、割接工作完成后,应在接头盒内如实填写《纤芯接续信息表》。光缆在基站(机房)终端完成后,应在综合配线柜内如实填写《光纤分配表》,注明光缆方向/芯数等使用情况。

直埋光缆部分

一、复测、划线

1、按照设计图纸,在挖沟前对光缆路由进行复测、划线。一般要求双线。

2、复测、划线要避开危险地段,不能避开时应采取保护措施。

二、开槽挖沟

1、直埋光缆埋深表

敷设地段及土质埋深

普通土、硬土≥1.2米

砂砾土、风化石≥1.0米

全石质、流沙≥0.2米

市郊村镇≥1.2米

市区人行道≥1.0米

穿越铁路(距道渣底) ≥1.2米

穿越公路(距路面)≥1.2米

过沟、渠、水塘≥1.2米

过河水线(路河底)≥1.5米

2、光缆沟上口宽度为60公分,沟底宽度为30公分,如敷设两条光缆,沟底宽度为40公分。

3、光缆沟要求线直、底平、深度符合要求。

4、光缆路由跨越公路和河流时,应做钢管保护,钢管规格为Φ80mm 镀锌钢管内穿50/60mm塑料管保护,其两端应长出路宽一米。

5、光缆路由穿过乡间公路、村庄、果树园、10KV以上电力线等应铺设50/60mm塑料管保护。

6、光缆路由穿过石质、半石质、硬土、灰喳等地段时应垫10公分细土和细沙,然后拆能放缆。

7、管道施工严格按照施工规范施工,原则上手孔宽90公分,长120公分,深150公分。管口处必须做喇叭口,喇叭口深度为5—8公分,手孔井内必须抹光。砌井前必须先打垫层,垫层为水泥混泥土,垫层厚度≥10公分,管道深度为120公分,遇有特殊情况,深度无法达到必须监理认可并拍照留档。管道沟必须线直、底平、深度符合要求。回填土必须先回填30公分细土并夯实,在填普通土夯实。

三、布放光缆

1、光缆在布放前,必须进行单盘测试和配盘,避免将接头设在危险地段。

2、布放光缆要严密组织,统一指挥,不得出现拖拉、扭曲、背扣等现象。

3、光缆布放时,应有专人进行捋缆检查,发现问题及时处理。

4、光缆布放后,光缆在沟内应呈蛇形弯,避免光缆拉的过紧而影响传输质量。

四、回填、标石

1、光缆布放后,先用细土回填30公分,然后全程回填,不得将砖头、石块、冻土填入光缆沟内,以免砸坏光缆。

2、光缆路由地形差大于80公分以上时,应做护坡保护。

3、直埋线路一般每50米埋设一块标石,特殊地段视情况适当增加标石数量。在接头、转弯、过公路、河流两侧、障碍物均应设置标石。

4、在光缆接头处要设置监侧标石,按规定引出测试线。

5、标石埋深:地下为60公分,地上为40公分。标石要用白底红字正楷字,按中继段A—B端统一编号。

6、各种标石符号应规范,直线标石、接头标石、监测标石、转角标石都要一一表明,并标有“地下光缆、不得移动”字样。

7、光缆接头处要用水泥板加盖,其规格为:用三块40×60×5公分水泥板,距接头盒30公分上方将接头部位覆盖。

8、直埋光缆与架空光缆相连接时,引上管制作方法为:用直径为80公分、长度为3米的钢管,地上2.5米,地下0.5米,内穿3根28/32子

管,在距地面40公分,距管口15公分处固定,子管与钢管长度一样。

通信光缆线路工程施工技术标准和要求概览

通信线路工程施工规范 架空光缆部分 一、路由: 1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工。 2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计。 3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准。 4、需要设计变更的,由施工单位填写《设计变更单》并绘出变更示意 图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批。 二、路由的勘察、测量、定位: 1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护。 2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不得超过45—55米。 3施工单位不得任意改变杆距,如遇特殊情况,可与现场监理共同处理 i

任意加大杆距不合格工程,后果应由施工单位负责 三、立杆: 2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、 路由简捷、线路安全、便于维护的原则,测出最佳路由。 3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固。 4、角杆应在线路转角点做内移,水泥杆内移值为10—15公分,木杆内移值为20—40公分。 5、终端杆树立后,杆稍应向拉线倾斜10—20公分。 6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘距地面40公分,下卡盘距坑底30公分。 2

工程技术标准及要求

工程技术标准及要求 一、施工单位资质要求: 1. 有效期内的营业执照、资质证书的复印件(应加盖公章)及资格简介。 2.具备中华人民共和国《中华人民共和国公司法》注册的、具有独立法人资格的、国家住建部或山东省建委核定的工民建工程总承包贰级(含)以上施工资质的施工企业。 3.必须有完善的质量管理体系、环境管理体系、职业健康安全管理体系并取得相应认证证书;有良好的市场信誉、雄厚的实力、完善的管理。 4.承包施工单位项目经理的要求:必须具有国家贰级以上项目经理资质,能常驻现场负责组织施工。 5.承包单位提供的管理体系架构人员配备必须符合国家标准配置,管理人员必须按报表配置组建并实名制,项目管理体系不得变动。 6、必须提供本次招标工程竣工后的保修、服务方案。 7.具有相应的施工机械、设备与质量检验测试手段。 二、现场条件和周围环境 招标人提供的现场条件和周围环境的其他资料和信息数据如下(也可以附表的形式表现): 1、本工程现有场地已具备“三通一平”,发包人所提供的现场条件为承包人所见到的现场踏勘现状。 2、鉴于本工程所处现场位置和周边情况,提示承包单位充分考虑在施工中可能存在的基础二次开挖工作对工期造成的影响,因此发生的费用在措施费用中予以充分考虑; 3、鉴于本工程所处现场位置和周边情况,提示承包单位须考虑设置施工围挡,因此发生的费用在措施费用中予以充分考虑; 4、鉴于本工程电梯设备、天燃气工程、户表前的电气设备设施发包人另行分包,提示承包单位充分考虑在施工中存在的施工配合工作; 三、承包(招标)范围: (一)甲分包施工的工程范围的详细说明: 二期机电工程除电梯设备、天燃气甲分包外,总包负责施工图纸中所有给排水、雨水、采暖、通风、空调工程、强弱电工程主体结构及二次装修全部及洽商内的工作内容等。含:

光缆线路施工规范(通用版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 光缆线路施工规范(通用版) Safety management is an important part of production management. Safety and production are in the implementation process

光缆线路施工规范(通用版) 光缆线路施工是建设高质量光纤通信系统的重要环节 与电缆相比较,光缆质量轻、直径小,给施工带来便利,但光纤直径小、韧性差,又对施工机具、仪表和施工技术提出了更高的要求,增加了施工的难度。 中继光缆施工涉及的主要内容包括:路由复测、光缆敷设、光缆接续、工程测量,我公司将严格按照按以下规定、措施进行保障工程施工工艺及质量: 一、路由复测 路由复测是以施工图为依据进行复核。通过复测,确定光缆敷设的具体路由位置、丈量地面的准确距离,为光缆配盘、敷设和明确地段等提供必要的依据。保障措施如下: 1、按设计要求核定光缆路由走向、敷设方式、环境条件及中继站站址。

2、丈量、核定中继间的地面距离(管道路由要测出各人孔间距离) 3、核定穿越铁路、公路、河流、水渠以及其它障碍物的技术措施及地段,并核定设计中各具体措施实施的可能性。 4、核定“三防”(防机械损伤、防雷、防白蚁)地段的长度、措施及实施可能性。 5、核定青苗、园林等赔补地段、范围以及对施工困难地段“绕行”的可能性。 6、初步确定接头位置。 7、为光缆配盘、分囤及敷设提供必要的数据资料。 8、核定、修改施工设计。 9、绘图 绘图按下列步骤进行。 ①核定复测的路由、中断站(光放站)位置与施工图设计有无变动。对于变动不大的可利用施工图进行部分修改。 ②路由因路面变化等原因变动较大时,应重新绘图。

(完整版)通信线路工程施工技术规范(新)

通信线路工程施工技术规范 通信线路工程 施工技术规范 一、施工测量 1.各施工班组进场后,根据初步设计为依据的前提下,以安全、稳固,便于维护,便于施工、减少投资等综合因素考虑选择路由,进行测量,测量时杆距为45-55米,无其他特殊情况不得小于45米、大于55米; 2.杆路跨越公路、铁路、河流两侧不能设角杆; 3.杆路跨越村路、县道应距公路路界5米外立杆,省道应距公路路界10米外立杆,测量时注意与原杆路保持倒杆距离; 4.测量时杆距为70-100米两端做终端拉线,100-120米两端做三方拉(加辅助线),120米以上两端做门形杆(8米电杆)。 二、打洞、立杆、挖沟 1.立杆,附注洞深:7米杆综合土1.5米,软石1.4米,坚石1.2米;8米杆综合土1.6米,软石1.5米,坚石1.3米;9米杆综合土1.7米,软石1.6米,坚石1.4米;10米杆综合土1.8米,软石1.7米,坚石1.5米; 2.杆洞土质如为坚石,洞深1.2米,另做石护墩保护; 3.立杆应做好相关安全工作; 4.立杆人员8-10人; 5.准备好立杆工具;

6.必须开好马槽、清理杆洞; 7.杆路不得有眉毛弯、S弯、梅花桩,杆根偏差不可以大于5厘米; 8.角杆杆根必须内移15厘米,杆稍向外偏移25度; 9.与高压线交越时,两端杆子在立杆前应先做好穿心地气线; 10.杆稍顶是空洞的,必须先用水泥浆堵好; 11.跨公路等特殊情况根据地形实际情况配杆。 三、吊线布放、拉线规格及程式 1.布放吊线时应用千斤顶或转盘布放,严禁打圈及死结; 2.与电力交越时,施工前应先做好防护措施; 3.吊线离地面高度不得低于3.5米,过公路不得低于5.5米,过铁路不得低于7.5米; 4.双方拉每隔8档一个,四方拉每隔32档一个,如遇到角杆时需前后移动2根电杆,遇到特殊情况时可前后移动; 5.拉线位置要打在角平分线上,角拉、双方拉、四方拉必须做拉线地气; 6.角深在7米以下装7/2.6拉线一条,7米以上装7/2.6拉线两条。 四、光缆敷设 1.杆路每隔500米需安装预留支架,每个支架盘留10-12米光缆; 2.挂钩间隔为50公分,必须全部一致;

工程施工要求和技术规范

第五章工程施工要求和技术规范 5.1施工要求 5.1.1施工准则 5.1.1.1施工单位必须严格按照批准后施工图设计进行施工。 5.1.1.2施工单位接到任务书,应制订详细的施工方案、计划和进度,保证按时完 成任务。 5.1.1.3施工单位接到施工图后,应组织相关的施工人员、讲解本次施工的要点、 要求和注意事项,使施工人员明确施工的性质、内容和任务。更好的,按期、按质、按量完成施工任务。 5.1.1.4施工单位必须遵守国家或部委颁发的法规、标准和规范。 5.1.1.5施工单位必须严格执行国家或部委颁发的工程施工及验收技术规范或工 程及验收暂行技术规定,以及省电信公司的有关文件规定和要求。 5.1.1.6施工质量应以施工质量第一位宗旨,施工单位必须加强施工现场的管理和 施工监督,严格执行施工规范。做到施工工艺精良,各种测试项目齐全、记录清楚、文字端正、数据准确。符合相关技术要求。 5.1.1.7施工单位必须严格按施工操作程序施工,做到文明施工、文明生产。施工 中应做好防火、防电、防雷、防化学气体、防事故等预防性的工作,做到施工人员的安全及设备材料的安全。 5.1.1.8施工完毕,各项测试指标合格,需对电路进行割接时、施工单位应制订出 详细的割接方案、步骤和方法报建设单位和主管单位批准后进行割接并保证做到万无一失。 5.1.2施工工艺要求和测试要求 5.1.2.1设备安装 设备机架安装应按施工图平面设计位置安装。机架安装要求垂直、牢固、安装位置正确、方向一致,符合原邮电部及信息部通信设备安装抗震加固或设计文件抗震加固要求。新旧设备内的各种插件应按设计文件进行插接,不能插错,插接位置正确、牢固、不松动。 5.1.2.2槽道或走线梯的安装 槽道或走线梯安装位置应符合施工图的设计要求,与设计高度或原有槽道高度、水平一致,吊挂要垂直,安装位置正确,各种连接件、紧固件安装牢固符合抗震加固要求。 5.1.2.3音频线的布放 5.1.2.3.1 音频线的布放应按施工图设计指引的路由和方向布放,在水平和垂直的位置,电缆布放要平直不弯曲,绑扎要整齐、松紧要适度,转弯的地方要弯位适当、整

工程施工技术标准和要求

工程施工技术标准和要求 第一节一般要求 1.工程说明 1.1 工程概况 l.1.1 本工程基本情况如下:。 1.1.2 本工程施工场地(现场)具体地理位置如下: 1.2 现场条件和周围环境 1.2.1 本工程施工场地(现场)已经具备施工条件。施工场地(现场)临时水源接口位置、临 时电源接口位置、临时排污口位置、建筑红线位置、道路交通和出入口、以及施工场地(现场)和周围环境等情况见施工场地(现场)现状平面图。 1.2.2 施工场地(现场)临时供水管径:满足施工现场临时供水需要。 施工场地(现场)临时排污管径:满足施工现场临时排水需要。 施工场地(现场)临时雨水管径:满足施工现场临时排水需要。 施工现场临时供电容量(变压器输出功率) 满足施工现场结构及安装阶段用电负荷。 1.2.3 现场条件和周围环境的其他资料和信息数据如下: / 。 1.2.4 承包人被认为已在本工程投标阶段踏勘现场时充分了解本工程现场条件和周围 环境,并已在其投标时就此给予了充分的考虑。 1.3 地质及水文资料 1.3.1 现场地质及水文资料和信息数据如下: 详细内容见地勘报告。 1.4 资料和信息的使用

1.4.1 合同文件中载明的涉及本工程现场条件、周围环境、地质及水文等情况的资料和信 息数据,是发包人现有的和客观的,发包人保证有关资料和信息数据的真实、准确。 但承包人据此作出的推论、判断和决策,由承包人自行负责。 2.承包范围 2.1 承包范围 2.1.1 承包人自行施工范围 本工程承包人自行施工的工程范围如下: 本标段工程的图纸、工程量清单、招标文件及答疑、补充文件(若有时)所包含的全部内容的施工。 2.1.2 承包范围内的暂估价项目 2.1.2.1 承包范围内以暂估价形式实施的专业工程见第五章“工程量清单”“专业工程暂估 价表”。 2.1.2.2 承包范围内以暂估价形式实施的材料和工程设备见第五章“工程量清单”“材料和 工程设备暂估单价表”。 2.1.2.3 上述暂估价项目与本节第2.1.1项承包人自行施工范围的工作界面划分如下: 发生时另行约定。 2.1.3 承包范围内的暂列金额项目 2.1. 3.1 承包范围内以暂列金额(包括计日工)方式实施的项目见第五章“工程量清单”“暂 列金额明细表”(不包括计日工)和“计日工表”,其中计日工金额为承包人在其投 标报价中按“计日工表”所列计日工子目、数量和相应规定填报的金额。 2.1. 3.2 暂列金额明细表中每笔暂列金额所对应的子目,包括计日工,均只是可能发生的 子目。承包人应当充分认识到,合同履行过程中所列暂列金额可能不发生,也可 能部分发生。即便发生,监理人按照合同约定发出的使用暂列金额的指示也不限 于只能用于表中所列子目。 2.1. 3.3 暂列金额是否实际发生、其再分和合并等均不应成为承包人要求任何追加费用和 (或)延长工期的理由。 2.1. 3.4 关于暂列金额的其他说明: / 。 2.2 发包人发包专业工程和发包人供应的材料和工程设备

通信架空管道直埋光缆线路工程施工规范

架空、管道、直埋光缆线路工程施工规范 第一部分架空光缆线路工程施工规范根据工程的特点,结合不同的施工工序,拟定不同的质量控制点。应按照这些控制点实施逐点控制,依据设计和相关规范要求的指标和标准对质量进行逐点检查和验收,以达到工程质量符合工程总体验收标准之目的。 1、杆路 1) 路由复测 施工单位应对所施工的工程进行复测丈量,以设计单位提供的施工图设计为依据,确定杆路路由的具体位置、准确长度以及每根电杆的杆位,确定线路穿越障碍物的具体位置和相应保护措施,复测中继段距离时,应根据地形起伏,核算包括接头重叠长度、各种必要的预留长度在内的敷设总长度,并确定接头的具体位置。监理工程师采用见证或巡视的方法,检查复测所取得的数据是否与施工图纸相一致,以及复测单位所采取的纠偏技术措施,出现设计文件和施工图纸与实际要求不一致或其他必须变更设计才可以满足施工要求时,施工单位需现场通知监理单位并通过设计变更后才能进行下一工序的施工。 (2) 杆距 电杆间的距离按设计规定,允许±5m偏差,但不得随意加大设计杆距。

(3) 电杆的垂直度 利用简易量具检查电杆的垂直度。直线段的电杆轴心线应上下垂直,其位置应在路由的中心线上,左右偏差应不大于50mm。 水泥电杆杆路的角杆向线路转角点内移100~150mm。因地形限制而不能内移或装撑木的角杆可不内移。 终端杆竖立后应向拉线侧倾斜100~200mm. (4) 杆根装置 施工时,监理必须及时检查杆根装置的装设。水泥电杆的杆根装置有卡盘和底盘两种,卡盘用“U”形抱箍固定在距地面400mm处。杆跟装置的安装应符合如下规定: ①直线路由上电杆杆根用的卡盘一般装在线路的一侧,相邻电杆均用卡盘时应交错装设;杆距长度不等时,装在长杆档的一侧。 ②角杆、终端杆根仅用一块卡盘时,装在拉线的反侧,与拉线方向呈“T”形垂直。用二块卡盘时,下装置装在电杆拉线侧,上装置装在拉线方向反侧。上下装置与拉线方向呈“T”形垂直。 ③在水稻田和松软的地段用水泥卡盘和水泥底盘固根,在水洼地、鱼塘、水流易冲刷的低洼地带的电杆,要做石护墩。 ④在泥土容易坍塌沉陷的地方和堤岸下、坡地、水塘边、溪沟附近等有被水冲掉杆根泥土等地方立杆时,采用围桩法或砌石护墩进行加固,在杆根泥土有可能被水冲刷不能存留的地方,采用水泥护墩进行加固。 3) 拉线

通信线路工程施工技术规范新精修订

通信线路工程施工技术 规范新 SANY标准化小组 #QS8QHH-HHGX8Q8-GNHHJ8-HHMHGN#

通信线路工程施工技术规范 通信线路工程 施工技术规范 一、施工测量 1.各施工班组进场后,根据初步设计为依据的前提下,以安全、稳固,便于维护,便于施工、减少投资等综合因素考虑选择路由,进行测量,测量时杆距为45-55米,无其他特殊情况不得小于45米、大于55米; 2.杆路跨越公路、铁路、河流两侧不能设角杆; 3.杆路跨越村路、县道应距公路路界5米外立杆,省道应距公路路界10米外立杆,测量时注意与原杆路保持倒杆距离; 4.测量时杆距为70-100米两端做终端拉线,100-120米两端做三方拉(加辅助线),120米以上两端做门形杆(8米电杆)。 二、打洞、立杆、挖沟 1.立杆,附注洞深:7米杆综合土米,软石米,坚石米;8米杆综合土米,软石米,坚石米;9米杆综合土米,软石米,坚石米;10米杆综合土米,软石米,坚石米; 2.杆洞土质如为坚石,洞深米,另做石护墩保护; 3.立杆应做好相关安全工作;

4.立杆人员8-10人; 5.准备好立杆工具; 6.必须开好马槽、清理杆洞; 7.杆路不得有眉毛弯、S弯、梅花桩,杆根偏差不可以大于5厘米; 8.角杆杆根必须内移15厘米,杆稍向外偏移25度; 9.与高压线交越时,两端杆子在立杆前应先做好穿心地气线; 10.杆稍顶是空洞的,必须先用水泥浆堵好; 11.跨公路等特殊情况根据地形实际情况配杆。 三、吊线布放、拉线规格及程式 1.布放吊线时应用千斤顶或转盘布放,严禁打圈及死结; 2.与电力交越时,施工前应先做好防护措施; 3.吊线离地面高度不得低于米,过公路不得低于米,过铁路不得低于米; 4.双方拉每隔8档一个,四方拉每隔32档一个,如遇到角杆时需前后移动2根电杆,遇到特殊情况时可前后移动; 5.拉线位置要打在角平分线上,角拉、双方拉、四方拉必须做拉线地气; 6.角深在7米以下装7/拉线一条,7米以上装7/拉线两条。

工程施工技术规范要求

模板工程施工技术规范要求 (1) 一般模板工程规则 ①应保证工程结构和构件各部分形状尺寸和相互位置的正确。 ②具有足够的强度、刚度和稳定性,能可靠地承受新浇的混凝土的重量和侧压力以及在施工过程中产生的荷载。 ③构造简单,拆装方便并便于钢筋的绑扎与安装,符合混凝土浇筑及养护等工艺要求。 ④模板接缝应密,不得漏浆。 (2)模工程的技术要求 a、应依据图纸编制施工方案,进行模板设计,并用根据施工条件确定的荷载对模扳及其支撑体系进行验算。 b、模板安装及浇筑混凝土时,应对模板及其支撑体系进进行观察和维护。发现异常情况时,应及时进行处理。 c、对模板工程所用的材料必须认真选取。应具备制作简单,操作方便,牢固耐用,运输整修容易等特点。 ②模极支撑技术要求: a、模板支撑系统应根据不同的结构类型和模板类型来选配,以便相协调配套。使用时,应对支承系统进行必要的验算和复核,尤其是支柱间距应经计算确定,确保其可靠稳固、不变形。 b、支撑体系的基底必须竖实可靠,竖向支撑基底如为土层时,应在支撑底铺垫型钢或脚手架等材料,或硬化必须支顶牢固,拉结和加固应可靠,必要时应采用打入地锚或在混凝土中预埋铁件和短筋头做撑脚。

c、对超大结构或大荷载结构以及超高结构形式模板支撑体系,应进行专门的设计、计算选用。 d、一般模板体系应与操作平台体系断开,严禁以模扳支撑架作为脚手架。模板支撑、斜拉杆、剪刀撑、链条或拉筋的花篮螺栓,严禁松动或改变位置。 ③模板安装技术要求 a、所有预埋件及预留孔洞,在安装前应与图纸对照,确认无误后准确固定在设计位上,必要时可用电焊或套框方法将其固定。对小型空洞、套框内可满填软制材料,防止漏浆。 b、测量、放线、弹线工作要事先制定好实施方案,所有测量器具必须符合计量检定标准,并妥善保管,施工中的轴线、标高、几何尺寸必须测放准确,标注清楚,引用方便。 c、模扳施工前,要求场地干净、平整、模板下口及连接处的混凝土或砌体,要求边角整齐、 表面平直,必要时可能先进行人工修整,以确保模板工程质量。 d、接头处模板、梁柱板交叉处模板,应认真检查,防止烂根、移位、胀模等不良现象。 e、对己施工完毕的部分钢筋或预埋件、设备管线等应进行检查,若影响模板施工处应及时 整改。 f、模板及其支撑体系应联结整体,竖向结构模板应加设支撑应扣成整体斜撑与剪刀撑。水

通信光缆施工规范

近年来通信光缆施工及维护技术得到了广泛的提高,特点鲜明,通信光缆施工产业发展前景看好,同时业内也有很多值得思考的问题有待解决,以下为通信光缆施工规范详细说明: 一、通信光缆施工规范架空光缆敷设要求 1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。 2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。 3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。 4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。 5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。 6)近公路边的电杆拉线应套包发光棒,长度为2米。 7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。 二、通信光缆施工规范管道光缆敷设要求 1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。 2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设, 3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。 4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。子孔在人手孔中的余长应露出管孔15cm左右。 5)手孔内子管与塑料纺织网管接口用pvc胶带缠扎,以避免泥沙渗入。 6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。 7)光缆出管孔15cm以内不应作弯曲处理。 8)每个手孔内及机房光缆和odf架上均采用塑料标志牌以示区别。

通信光缆线路项目施工标准规范-(2014年修订版)

光缆线路工程施工规范 一、电杆安装 1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m的有效间距,与其它管线、直埋线路应保持3米的距离,一些特 路和铁路等可根据实际地形选用杆高,杆高选用必须符合架空光缆线路最低线条及跨越其它建筑物的最小垂直净距标准,架空线路与其他电力交叉跨越平行时的间隔距离的要求详见下表:

于17.5条)。当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆 档考虑装置辅助吊线,应选用9米以上的电杆;当杆挡距离小于120米以下时,应考 虑选用8米以上的电杆; 4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm; 5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯; 6、电杆埋深必须符合下表要求: 9、电杆杆号必须面朝公路,并按照光缆线路A端到B端的方向递增编号,字体为白底黑色宋体,最下面字体距地面2.5米。具体要求及杆号模板如下:

二、拉线安装 1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。 2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm; 3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm; 4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm 采用3.0铁线另缠封尾5圈,具体做法详见下图:

通信基站施工技术规范

广东铁塔公司2015年第一批新建及改造站点工程项目施工 技术标准和要求 一基站配套部分 二土建装修部分 三其他说明 一基站配套部分 1.施工要求 1.1施工准则 1.1.1施工单位必须严格按照批准后施工图设计进行施工。 1.1.2施工单位接到任务书,应制订详细的施工方案、计划和进度,保证按时完成任务。1.1.3施工单位接到施工图后,应组织相关的施工人员、讲解本次施工的要点、要求和注意事项,使施工人员明确施工的性质、内容和任务。更好的,按期、按质、按量完成施工任务。 1.1.4施工单位必须遵守国家或部委颁发的法规、标准和规范。 1.1.5施工单位必须严格执行国家或部委颁发的工程施工及验收技术规范或工程及验收暂行技术规定,以及中国铁塔公司的有关文件规定和要求。 1.1.6施工质量应以施工质量第一位宗旨,施工单位必须加强施工现场的管理和施工监督,严格执行施工规范。做到施工工艺精良,各种测试项目齐全、记录清楚、文字端正、数据准确。符合相关技术要求。 1.1.7施工单位必须严格按施工操作程序施工,做到文明施工、文明生产。施工中应做好防火、防电、防雷、防化学气体、防事故等预防性的工作,做到施工人员的安全及设备材料的安全。 1.1.8施工完毕,各项测试指标合格,需对电路进行割接时、施工单位应制订出详细的割接方案、步骤和方法报建设单位和主管单位批准后进行割接并保证做到万无一失。 1.2施工工艺要求和测试要求 1.2.1设备安装 设备机架安装应按施工图平面设计位置安装。机架安装要求垂直、牢固、安装位置正确、方向一致,符合原邮电部及信息部通信设备安装抗震加固或设计文件抗震加固要求。新旧设备内的各种插件应按设计文件进行插接,不能插错,插接位置正确、牢固、不松动。 1.2.2槽道或走线梯的安装 槽道或走线梯安装位置应符合施工图的设计要求,与设计高度或原有槽道高度、水平

移动通信光缆线路工程施工建筑施工技术标准和要求

移动通信光缆线路工 程施工技术标准和要求 架空光缆部分 一、路由: 1、设计图纸是工程施工的重要依据,它关系到工程预算;材料计划、采购供应、网络规划,在施工中,如无特殊情况,应严格按照设计图纸进行施工。 2、在施工中,由于特殊情况不能按照设计图纸进行施工的,可进行原设计变更,设计变更的程序是:施工单位提出变更理由,报监理单位进行审查核实,然后向建设单位上报设计变更,待建设单位同意后方可按照变更后的路由进行施工,较大的变更需要设计单位重新设计,施工单位无权自行改变设计。 3、涉及到敷设方式变更的,应由施工单位、监理单位、设计单位共同报建设单位批准。 4、需要设计变更的,由施工单位填写《设计变更单》并绘出变更示意图,一式三份,建设单位、监理单位、施工单位各一份,报建设单位审批。 二、路由的勘察、测量、定位: 1、路由勘测、测量的原则是:路由简捷、线路稳固、便于施工、方便维护。 2、杆距:杆位测量定位时,原则上每50米一档杆,如遇特殊情况,可适当延长和缩短杆距,但一般不的超过45—55米。

3施工单位不得任意改变杆距,如遇特殊情况,可与现场监理共同处理。任意加大杆距不合格工程,后果应由施工单位负责。 三、立杆: 1、电杆洞深表 2、立杆前,应对设计路由进行认真复测,反复比较,本着赶路稳固、路由简捷、线路安全、便于维护的原则,测出最佳路由。 3、电杆位置立在线路中心线上,其差距左右不应大于5公分,电杆上下垂直,杆根培土牢固。 4、角杆应在线路转角点做移,水泥杆移值为10—15公分,木杆移值为20—40公分。 5、终端杆树立后,杆稍应向拉线倾斜10—20公分。 6、水田地立杆必须要时加盘底,松软地、水田地角杆加盘底、上卡盘

弱电项目施工标准及其技术要求

一、弱电管、线、槽施工标准及要求 严格执行施工规范,按施工图,施工手册进行施工。未经总工签名、项目经理同意并向监理公司申报,不得随意改动施工方案。对施工完成部分要做好成品保护。管槽施工必须横平竖直。吊线、格墨、打平水、拉直线(预埋管线除外)。 线、管、槽施工工艺要求 板槽安装及注意事项 垂直敷设的线槽必须按底架安装,水平部分用支架固定。固定支点之间的距离要根据线槽具体的负载量在1.5至2米之间。在进入接线盒、箱柜、转弯和变形缝两端及丁字接头不大于0.5米。线槽固定支点间距离偏差小于50毫米。底板离终点50MM处均应固定。 不同电压、不同回路、不同频率的强电线应分槽敷设,或加隔离板放在同一槽内。线槽与各种模块底座连接时,底座应压住槽板头。 线槽螺杆高出螺母的长度少于5毫米。 线槽两个固定点之间的接口只允许有一个,所有接口跨接处均装上接地铜线或片,每层保证可靠的重复接地。

线槽交叉、转弯、丁字连接要求:平整无扭曲,接缝紧密平直无刺无缝隙,接口位置准确,角度适宜。 槽板应紧贴建筑墙面,排列整齐。 导线不得在线槽内进行接头,接线在接线盒内进行。 穿在管、槽、架内的绝缘导线,其绝缘电压不应低于500V。 管线槽架内穿线宜在建筑物的抹灰及地面工程结束后进行,在配线施工之前,将线槽内的积水和杂物清除干净。 二.电缆桥架的安装 电缆桥架必须根据图纸走向及现场建筑特性设计弯头、马鞍、长度等。 电缆桥架安装必须横平竖直。 电缆桥架安装必须根据桥架大小,精确计算出承托点受力情况。要求均匀、整齐美观及牢固可靠。

桥架角弯必须有充分的弧度,防止将电缆拆散。 电缆桥架必须至少将两端加接地保护,本工程要求每隔20M接地一次,由于图纸上无明确如何接地,建议在桥架内加设一条BV16平方毫米的双色地线。 三.线管的敷设 1.视不同场合不同用途,选用镀锌管线管作线缆护套,室外裸露及天面部分,均采用自来水管作线管。镀锌管参照如下方法施工。 2.金属管的加工要求: 金属管应符合设计文件的规定,表面不应有穿孔,裂缝和明显的凹凸不平,内壁应光滑,不允许有锈蚀。 现场加工应符合下列要求: 为了防止在穿电缆时划伤电缆,管口应无刺和锐棱角。 为了减少直理管在沉陷时管口处对电缆的剪切力,金属管口宜做成喇叭形。

通信光缆施工规范具体要求

通信光缆施工规范具体要求 一、通信光缆施工规范 1、架空光缆敷设要求 1)架空光缆在平地敷设光缆时,使用挂钩吊挂,山地或陡坡敷设光缆,使用绑扎方式敷设光缆。光缆接头应选择易于维护的直线杆位置,预留光缆用预留支架固定在电杆上。 2)架空杆路的光缆每隔3-5档杆要求作u型伸缩弯,大约每1公里预留15米。 3)引上架空(墙壁)光缆用镀锌钢管保护,管口用防火泥堵塞。 4)架空光缆每隔4档杆左右及跨路、跨河、跨桥等特殊地段应悬挂的光缆警示标志牌。 5)空吊线与电力线交叉处应增加三叉保护管保护,每端伸长不得小于1米。 6)近公路边的电杆拉线应套包发光棒,长度为2米。 7)为防止吊线感应电流伤人,每处电杆拉线要求与吊线电气连接,各拉线位应安装拉线式地线,要求吊线直接用衬环接续,在终端直接接地。 2、管道光缆敷设要求 1)光缆敷设前管孔内穿放子孔,光缆选1孔同色子管始终穿放,空余所有子管管口应加塞子保护。 2)按人工敷设方式考虑,为了减少光缆接头损耗,管道光缆应采用整盘敷设。 3)为了减少布放时的牵引力,整盘光缆应由中间分别向两边布放,并在每个人孔安排人员作中间辅助牵引。 4)光缆穿放的孔位应符合设计图纸要求,敷设管道光缆之前必须清刷管孔。子孔在人手孔中的余长应露出管孔15cm左右。 5)手孔内子管与塑料纺织网管接口用PVC胶带缠扎,以避免泥沙渗入。 6)光缆在人(手)孔内安装,如果手孔内有托板,光缆在托板上固定,如果没有托板则将光缆固定在膨胀螺栓,膨胀螺栓要求钩口向下。 7)光缆出管孔15cm以内不应作弯曲处理。 8)每个手孔内及机房光缆和ODF架上均采用标志牌以示区别。

3、墙壁光缆敷设要求 1)除地下光缆引上部分外,严禁在墙壁上敷设铠装或油麻光缆。 2)跨越街坊或院内通道等,其缆线最低点距地面应不小于4.5米。 3)吊线程式采用7/2.2、7/2.6,支撑间距为8~10米,终端固定与第一只中间支撑间距应不大于5米。 4)吊线在墙壁上水平或垂直敷设时,其终端固定、吊线中间支撑应符合《本地网通信线路工程验收规范》。 5)钉固螺丝必须在光缆的同一侧。光缆不宜以卡钩式沿墙敷设。不可避免时,应在光缆上加套子管予以保护。光缆沿室内楼层凸出墙面的吊线敷设时,卡钩距离为1米。 4、局内光缆敷设要求 1)局内光缆在经由走线架、拐弯点(前、后)应予绑扎,垂直上升段应分段(段长不大于1米)绑扎,上下走道或墙壁应每隔50cm用2~3圈绑扎,绑扎部位应垫胶管,避免受到侧压力。 2)局内光缆不改变程式时,采用PVC阻燃胶带包扎作防火处理,进线孔洞要求用防火泥堵塞。 3)ODF架端子板上应清楚注明各端子的局向和序号。 4)局内光缆预留盘圈绑扎固定在走线架或墙壁上,基站光缆可预留在基站外的终端杆上。 5)局内光缆一般从局前手井经地下进线室引至光传输设备。局内光缆应挂按相关规定制作的标识牌以便识别。 6)光缆在进线室内应选择安全的位置,当处于易受外界损伤的位置时,应采取保护措施。 7)局内光缆应布放整齐美观,沿上线井布放的光缆应绑扎在上线加固横铁上。 8)按规定预留在设备侧的光缆,可以留在传输设备机房或进线室。有特殊要求预留的光缆,应按设计要求留足。 9)光缆引入局站后应堵塞进线管孔,不得渗水、漏水。 5、光缆成端 1)应根据规定或设计要求留足预留光缆。 2)在设备机房的光缆终端接头安装位置应稳定安全,远离热源。 3)成端光缆和自光缆终端接头引出的单芯软光纤应按照ODF的说明书进行。 4)走线并按设计要求进行保护和绑扎。

变电站技术标准和要求

技术标准和要求 1.本标工程采用的技术规范 1.1 工程规范 本标工程设计规范采用中国国家、国家电力公司颁布的有关标准、规范、规程、规定及其它相关的设计要求文件。施工中有关规范、规程及标准发生矛盾时由监理工程师及项目法人负责协调解决。 1.2 工程质量 国家及部(委)颁布的与本标工程有关的各种有效版本的技术规范、规程、设计院和制造厂技术文件上的质量标准和要求适用于本标工程。 本标工程施工质量检验评定标准按国家电力公司颁布的《电力施工质量检验技术评定标准》验评标准执行以及国家电力公司颁布的其它有关规定等。 本标工程执行的有关规范、规程详见本章中的规范、规程及标准清单。 以上标准若有新的标准则执行新标准,替代原有标准及其它相关标准。 除上述国家及原电力工业部颁布的规范、规程以外,检查验收仍需遵照如下图纸、文件: 经会审签证的施工图纸和设计文件; 批准的设计变更; 设备制造厂家提供的图纸和技术文件; 项目法人与施工单位、设备材料供货商单位签订的合同文件中有关质量的条款; 项目法人与监理单位签订的合同文件及相关监理文件; 1.3 施工组织方案编制

施工方案和措施应参照有关规定编制,本标段中标承包人应按照监理工程师的要求,在合同签定后二个月内完成全厂施工组织总设计,并具备审查条件。 1.4 安全生产、文明施工 有关电力建设项目安全管理工作,应遵照电力工业部颁布的《电力建设安全施工管理规定》和《补充规定》以及其它有关安全生产管理文件执行。 2.工程技术条件 2.1 施工范围交接口及施工协调 接口原则是根据施工图的设计界定,接口部位的连接由后完成者实施,现场各单位的要服从监理工程师和项目法人的统一安排、协调。 2.2 图纸交付计划 图纸交付进度根据施工进度安排,提前1 个月交到承包人,特殊项目根据承包人要求提前2 个月提交,届时承包人提出交图计划。 2.3 设备交付计划 设备交货进度按具备安装条件三个月内设备到达现场,交付计划按设备合同规定进度执行。 2.4 竣工移交 按新启规要求执行。资料在系统正常投入运行后,根据国家档案资料规定的要求移交项目法人。 3.图纸 3.1 项目法人在合同或进度计划规定的时间内,项目法人及监理工程师签发有效的按规定的份数提供给承包人用于合同和进度计划的总体布置图、工程施工详图或其它技术文件,项目法人的技术文件和图纸是合同的一部分。

通信光缆架空杆路地项目施工标准规范

通信工程架空光缆线路施工规范 目录 第一节杆路 (1) 第二节吊线 (1) 第三节拉线 (2) 第四节钢柄地锚 (2) 第五节高拉桩撑杆吊板拉 (3) 第六节光缆的器材检查 (3) 第七节光缆的配盘 (3) 第八节光缆的接续和安装 (4) 第九节光缆架设 (4) 第十节地线避雷线 (5) 第十一节标志杆号 (5) 水泥杆假终结安装示意图 (6) 架空光缆安装图(正、辅吊) (7) 光缆预留保护安装图 (8) 吊线、俯仰角、角杆辅助安装示意图 (9) 架空光缆接头预留保护示意图 (10) 吊线泄力安装示意图 (11) 单盘光缆主要技术性能表 (12) 终继段光功率计算 (12)

架空光缆的敷设 (14) 光缆线路的保护措施 (1) 第一节杆路 1.选择路由根据实际地形决定,尽量避开大型建筑物、闹市与开发区,要了解 当地村镇开发规划。在测量前和测量后,一定要征求当地村镇干部同意;2.直线杆路要习开三线杆路(电力杆路、通信杆路、广电杆路)与三结杆路平 行不得少于一个倒杆位。杆路离开公路的两侧排水沟;国道20米、省道15米、县道10米、乡道5米; 3.杆路穿越电力线路、长途光缆线路、一定要从下面穿过。杆路经过长途埋式 光缆,距埋式光缆15米以内不得立杆、埋拉线地锚石; 4.杆路不准有急转变,要习免角杆直接穿越公路、铁路。遇到角深大于规定值 时,可将一个角杆平分成两个相等转角。测量定要用标杆对标,角杆有角深记录,角杆要向内移10至20cm; 5.配杆要根据地形高低和穿越建筑物,电力线电压大小配置杆子长度。移动公 司标准杆为7米,配置杆7米到12米,标准杆档距为50米; 6.电杆埋深深度见附表(一),杆子高度不够不得加裁铁帽; 7.立在路边、岩石或其他电杆坑挖深不能满足要求的必须做水泥护墩,护墩尺 寸为上底直径80cm,下底直径120cm,高度80cm.。 第二节吊线 1、吊线抱箍距杆稍40至60cm处,背档杆吊线抱箍可以适当降低,吊档杆 抱箍可升高,距杆稍不得少于25cm。第一层吊线与第二层吊线间距40cm; 2、第一吊线应在杆路前进方向左侧,吊线位置不能任意改变方向; 3、吊线的背档杆和吊档杆5米以上的应做辅助装置。100米以上的长杆档

工程规范和技术要求园林景观

第四部分工程规范和技术要求 第一章适用于本工程的设计和施工规范 1. 一般规定 本规范中使用的名词术语采用中华人民共和国部颁标准等标准文件中所列者。本规范与合同条款、图纸的规定和要求是一致的,应能相互解释,互为说明。 本规范与图纸、工程技术要求、合同文件、其他标准等如有矛盾、缺陷或错误之处,则以标准高者为准,视为乙方已综合考虑在固定总价/固定单价/固定费率和工期中 各分项(分部)工程均应严格按图纸的规定和要求,甲方或监理的指令进行施工,对图纸的任何变更,均应报甲方批准。 2. 工程实施的技术标准和规范 适用于本工程的设计和施工验收规范包括但不限于: GB 50026 工程测量规范 GB 50300 建筑工程施工质量验收统一标准 CJJ/T82 城市园林绿化施工质量验收规范 CJ/T34 城市绿化和园林绿地用植物材料-木本苗 DB13(J)62 园林工程施工质量验收标准 GB 50202 建筑地基基础工程施工质量验收规范 GB 50209 建筑地面工程施工质量验收规范 GB50204 混凝土结构工程施工质量验收规范 JC 205 天然花岗石建筑板材 GB50203 砌体结构工程施工质量验收规范 JC/T446 混凝土路面砖 GB/T 9755 合成树脂乳液外墙涂料 GB 50205 钢结构工程施工质量验收规范 GB 50206 木结构工程施工质量验收规范 GB/T 1503 实木地板块 GB/T153 针叶树锯材

LY/T16365 防腐木材的使用分类和要求 GBJ 50303 建筑电气工程施工质量验收规范 GBJ 303 建筑电气安装工程质量检验评定标准 GB 50259 电气照明装置施工及验收规范 GB 50268 给水排水管道工程施工及验收规范 GBJ 85 喷灌工程技术规范 GB 50235 工业金属管道工程施工及验收规范 JGJ126 外墙饰面砖工程施工及验收规范 JGJ46 施工现场临时用电安全技术规范 在合同履行期间,本工程所采用的标准或规范若有修改或新颁,应按修改或新颁的内容执行。 倘若本规范及图纸中对材料和工艺并未做出规定,已颁布的现行标准也 无明确叙述,则乙方须在订购材料或施工前,应要求甲方、监理进一步 阐述有关事项。 对于本工程所采用的标准或规范的任何部分,当乙方报经甲方、监理审 批后,也可采用,但这种批准不免除或减轻此之外乙方根据合同规定应 承担的任何责任。关于原采用的标准或规范与所建议改用的其他标准或 规范之间的差异,应由乙方在向甲方、监理的报告中详细说明,并在期 望甲方、监理批准的日期前至少数14天提交。如甲方、监理认为乙方所 建议改用的其他标准或规范不能保证工程达到相同的质量时,则乙方仍 应执行原采用的标准或规范。 第二章工作范围 1. 工作范围说明 本款给出的本工程承包范围描述仅是概括性的,不能视为是完整无缺、绝对准确的。乙方被认为已详细阅读过构成本工程合同文件及其它有关文件,尤其是已充分研究了合同图纸并完全了解本工程的工程内容。 乙方应在投标报价前和开工前对施工现场进行详细踏勘,认真了解、咨询、调查施工区域内所有地下隐蔽工程情况。尤其是地下军用电线电缆和已有管线电缆、施工管网的标高和保护工作等费用已包含在合同价款中。

通信光缆线路施工规范(2014年修订版)

精心整理 光缆线路工程施工规范 一、电杆安装 1、为了确保架空光缆线路的安全、稳定、可靠,一般要求杆路离开水渠10m以外,离开县道、省道20m以外,离开国道、高速公路50m以外,当与其它通信杆路平行靠近时,一般应保持有10m 的有效间距,与其它管线、直埋线路应保持3米的距离,一些特殊地段可适当调整。电杆与其它

17.5条)。 当线路路由受地形或其它障碍物的原因杆档距离在120米以上,按长杆档考虑装置辅助吊线, 应选用9米以上的电杆;当杆挡距离小于120米以下时,应考虑选用8米以上的电杆; 4、角杆应在线路转角点内移10-15cm,因地形限制装设撑杆的角杆可不内移,吊线收紧后,角杆应向拉线方向倾斜半个杆梢左右;终端杆竖立后应向拉线侧倾斜10-20cm; 5、直线杆路的电杆位置应在线路路由中心线上,电杆中心线在路由中心线的左右偏差应不大5cm,电杆本身应上下垂直,不允许有眉毛或“∽”弯;

1、角杆拉线抱箍应装在吊线上面间距为10cm;终端拉线与吊线共用一个抱箍,距杆梢50cm,特殊情况下不能小于25cm。 2、杆上需装设两条吊线时,终端杆两个拉线抱箍间距为40cm; 3、双方拉线抱箍应装在吊线下面10cm;四方拉线顺拉抱箍应装在吊线下面10cm,侧拉线抱箍应装在四方拉顺拉线下面10cm; 4、拉线上把采用卡固法,使用三个U形卡子(即钢丝扣)各间距为100mm,再隔150mm采用3.0铁线另缠封尾5圈,具体做法详见下图: 9、地锚钢柄出土长度为300mm,允许偏差50mm,拉线地锚的实际出土点与规定出土点之 间的偏移不大于50mm,地锚的出土斜槽应与拉线上把成直线; 10、拉线地锚应按要求埋设端正,不得偏斜,地锚的拉线盘应与拉线垂直,出土点与地面倾斜呈45度。拉线地锚安装详见下图:

架空光缆施工规范[1]

架空光缆线路施工规范 实施细则 第一节杆路 1.选择路由根据实际地形决定,尽量避开大型建筑物、闹市与开发区,要了解当地村 镇开发规划。在测量前和测量后,一定要征求当地村镇干部同意; 2.直线杆路要习开三线杆路(电力杆路、通信杆路、广电杆路)与三结杆路平行不得 少于一个倒杆位。杆路离开公路的两侧排水沟;国道20米、省道15米、县道10米、乡道5米; 3.杆路穿越电力线路、长途光缆线路、一定要从下面穿过。杆路经过长途埋式光缆, 距埋式光缆15米以内不得立杆、埋拉线地锚石; 4.杆路不准有急转变,要习免角杆直接穿越公路、铁路。遇到角深大于规定值时,可 将一个角杆平分成两个相等转角。测量定要用标杆对标,角杆有角深记录,角杆要向内移10至20cm; 5.配杆要根据地形高低和穿越建筑物,电力线电压大小配置杆子长度。移动公司标准 杆为7米,配置杆7米到12米,标准杆档距为50米; 6.电杆埋深深度见附表(一),杆子高度不够不得加裁铁帽; 7.立在路边、岩石或其他电杆坑挖深不能满足要求的必须做水泥护墩,护墩尺寸为上 底直径80cm,下底直径120cm,高度80cm.。 第二节吊线 1、吊线抱箍距杆稍40至60cm处,背档杆吊线抱箍可以适当降低,吊档杆抱箍可 升高,距杆稍不得少于25cm。第一层吊线与第二层吊线间距40cm; 2、第一吊线应在杆路前进方向左侧,吊线位置不能任意改变方向; 3、吊线的背档杆和吊档杆5米以上的应做辅助装置。100米以上的长杆档吊线要 做辅助拉线,跨越杆应做三方拉线,终端杆做7/2.6的顶头拉线,超200米以

上飞线,跨越杆和终端杆的顶径在19cm以上。飞线跨越不能超过400米,如越过在中间需立过渡中间杆; 4、8米以上角深内角应做辅助线,角杆辅助线采用7*2.2钢铰线,从吊线抱箍穿 钉至封口60cm,用二只U型钢卡(10cm)间距10cm,5至7圈封头,5至8米角深内角吊线可有4.0铁线绑扎辅助;超8米以上角深、府角、仰角辅助线应与杆上主吊线相同钢绞线做做辅助线,吊线接续应采用3.0铁线另缠方法。 第三节拉线 1、拉线方位角深一定要用皮尺测定,丈量角深以50米标准杆距为测定依据 2、拉线抱箍在电杆的位置,终端拉,顶头拉,角杆拉,顺线拉线一律装设在吊线抱箍 的上方,侧面拉线装设在吊线抱箍的下方,拉线抱箍与吊线抱箍间距10cm±2cm. 第一道拉线与第二道拉线抱箍间距为40cm. 3、7×2.2钢绞线主吊线,角深在7.5米以下,拉线应采用7/2.6钢绞线;角深在7.5 米以上,拉线应采用7/2.6钢绞线;角深在7.5米以上,拉线应采用7/2.6钢绞线,顶头拉线都用7/2.6钢绞线. 4、15米以上角深的角杆,应做人字拉线.拉线距离比1:1,但不得少于0.75,防风拉 为8根杆一处,四方拉一般32杆左右设一处(最长不得大于48根杆距);四方拉必须做辅助线装置. 5、拉线上把见附表(二);中把见附表(三). 第四节钢柄地锚 1.钢柄原则上采用1800mm×12mm,2100mm×16mm,70×20mm 洋元;地描石 采用水泥制600mm×400mm方块和800mm×400mm方块; 2.凡角杆顺线拉线应用2100mm×16mm钢柄地锚,防风拉线侧面拉线应用1800mm× 12mm钢柄的地锚,特殊杆应用2400mm×20mm钢柄地锚,钢柄地锚出土为20至50厘米,角杆拉线方位允许偏差5厘米,其它钢柄地锚出土方位允许偏差10厘米. 八字拉钢柄地锚出土方位应向内移60—70厘米 3.埋设钢柄地锚斜口要深,要斜,上部拉线与钢柄成直线回土要夯实,吊板拉线钢柄 地锚原则上用混泥土浇注.
