广东东莞市大岭山镇环城大道市政工程施工组织设计

广东东莞市大岭山镇环城大道市政工程施工组织设计
广东东莞市大岭山镇环城大道市政工程施工组织设计

第一章编制依据及说明

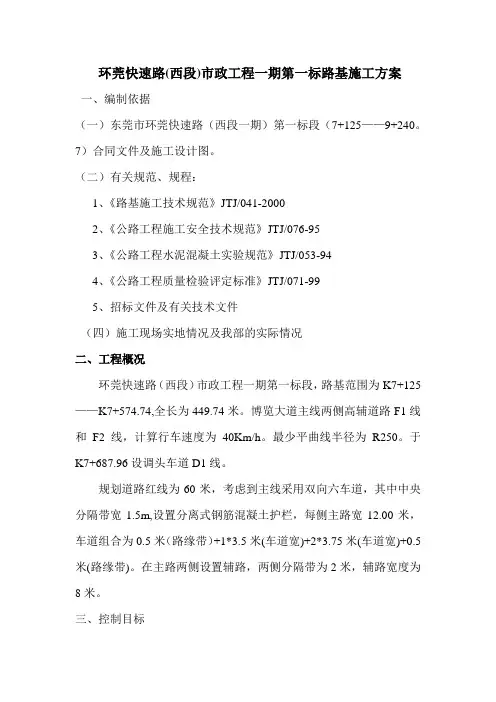

第一节编制的技术依据

1.东莞市大岭山镇环城大道市政工程《监理实施细则》

2.东莞市大岭山镇环城大道市政工程《招标文件》

3.东莞市大岭山镇环城大道市政工程《施工图设计》

4.交通部颁《公路工程技术标准》(JTJ001—97)

5.交通部颁《公路桥涵施工技术规范》(JTJ041—2000)

6.交通部颁《公路路基施工技术规范》(JTJ—033—96)

7.交通部颁《公路工程质量检验评定标准》(JTJ071—98)

8.交通部颁《公路路面基层施工技术规范》(JTJ034—2000)9.交通部颁《城市道路路基工程施工及验收规范》(GJJ044—91)

第二节工程概况

(一)地理位置

大岭山镇环城大道,起于厚大路,跨越东莞市大岭山镇多个村落,终于连马路,中间与107国道相交,由东莞市建工集团有限公司承建,起点里程桩号为K0+000,终点里程桩号为K4+980.932,里程4.981km。

(二)沿线自然地理概况

1.地形地貌

本路段所处地段位于珠江三角洲东江南支流的冲积平原地带,路线总的走向是由厚大路至连马路,地势平坦,全路段海拔高程在14.404~33.6m之间,以水塘、水稻田、旱地为主,其次为山岭及河流冲积阶地,路线大多沿冲积平原布设,局部翻越山岭、河流,主要植被为灌木、竹林和果树等,少量为水稻和蔬菜,大部分植被已完成,无水土流失现象,地面河沟较为发达。

2.气象

本标段所在地属亚热带季风气候区,太阳辐射强烈,日照时间长,气温高,温差小,雨量充沛,湿度大。全年最高气温38.1℃,最低气温约0℃。年均日照1702小时,年均无霜期332-350天。主要自然灾害为水灾、旱灾、低温和台风,降雨集中在4-9月份,占80%,尤以4-6月份较为集中,通常占全年降雨量的30-40%,暴雨则集中在7-9月份,全年约1-4次。

主导风向,全年4-8月份为南、东南风,其余月份为北、东北风,风力一般在1-3级左右(台风天气除外)。

3.道路工程地质条件和不良地质情况

路线穿越地区为山岭坡地,冲积阶地,上部地层主要为残坡积层,其次为冲洪积层,除局部淤泥质土外,均有一定的强度,适宜作天然路基。沿线出现的不良地质,需采取相应的处理措施。总观区域地质,断裂构造稳定,无大的不良地质现象,工程地质条件较好。

4.水文地质

路线经过地区属亚热带季风气候区,气候潮湿,雨量充沛,沿途地面水系发达,主要有河流及其支流,其次为一些沟渠及鱼塘等,地下水广泛分布,水位较低,由松散岩类孔

隙水、基岩裂隙水、湿地、滩地水组成。冲洪积层富水性较好,而残坡积层富水性较差,地下水主要受大气降水及附近河流补给,其动态变化规律受大气降水和河水控制。沿线部分地质为不良土,水质为重炭酸型,对砼有弱腐蚀性。

(三)工程规模

本合同段路线设计等级为平原小丘区城市I级主干道,路基宽度120m,主要的工程量有挖土方13.8万m3,填土方67.6万m3,水泥稳定石屑基层170400 m2,C35砼面层164430 m2,花岗岩侧铺9962m,花岗石平铺19924 m2, 中桥5座,涵洞8道,雨水混凝土管道铺设7994 m,污水混凝土管道铺设7994 m。

(四)主要技术指标

1.公路等级:城市I级主干道

2.计算行车速度:主道60km/h,辅道30km/h

3.平曲线半径:主道最小半径R=650m,辅道最小半径R=40m

4.纵坡:最小0.3%,最大0.8%

5.道路设计荷载:标准轴载BZZ-100KN

6.路面结构:刚性路面结构

7.道路横坡:主车道采用直线抛物线型路拱:车行道横坡 1.5%,人行道及自行车道横坡2.0%。

8.道路设计年限:15年

9.桥涵设计荷载:汽超—20,挂车—120

10.抗震设防起点:7度

第三节施工场地布置及设施

(一)施工场地布置

布置原则:

1.有利于生产,方便生活,便于管理。

2.临时工程设施不能影响永久性工程的施工。

3.沿线的水、电供应系统及交通设施条件相适应。

4.尽量减少施工用地,少占农田、果园,使平面布置紧凑合理。

依据以上原则,在大岭山镇距环城大道左侧100 m的龙江村里设置项目经理部,路基沿线设置路基处和桥涵处,项目经理部占地1500 m2,分办公室、生活区,以及工地实验室。生产、生活区布置见详图:环城大道SZ-1。

(二)临时设施

1.临时便道

环城大道的施工拟建四条施工便道:

(1)沿路线走向的一侧;

(2)在107国道相连处的项目经理部附近;

(3)在厚大路相连处。

(4)在连马路相连处。

主要利用原107国道、厚大路、连马路作运输便道(采取相应的安全及环保措施),运输原材料和就近线外取土填筑。

2.预制场

预制场设置在大岭山镇上,面积约5000m2,这里地势开阔,属闭散地带,无需占用果园、农田,是一个生产集中、工艺专业的预制场。

3.路基处

为方便施工,全段共设2个路基施工处驻地:

(1)K0+700左侧约100m,属租建的砼结构工程;

(2)K3+500右侧约50m,属租建的砼结构工程。

4.桥涵处

为方便施工,全段共设2个桥涵施工处驻地:

(1)K0+500左侧约100m,属租建的砼结构工程;

(2)K1+900右侧约50m,属租建的砼结构工程。

5.弃土场

依环境保护的要求,租用了4个弃土场,弃土场均设置在闲置的山地上(其中1个是采石场的采石废坑,1个是风化石山地,都能改造为果园,农田)。4个弃土场均符合相关的要求。

6.供电设施

宿舍厨房等生活用电:使用当地电力网络供应的电能。

施工用电:(1)K1+575箱涵、0+957.278(ZFD1)中桥、107国道箱涵、0+028.991(ZFD2) 中桥使用当地电网电能;

(2)其余施工点采用发电机供电。

7.供水设施

生活用水:由当地供水系统负责供水;

生产用水:采用沿线诸多的河流、沟水,清澈纯净,无杂质。

第四节工程数量

主要工程数量表

第二章施工部署

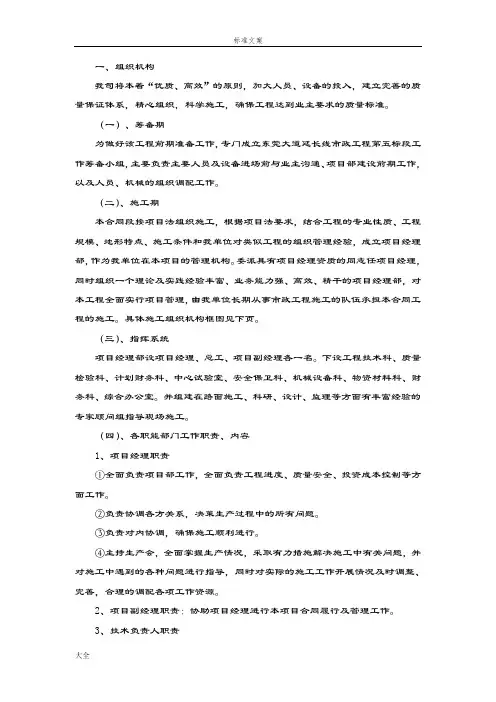

第一节施工组织管理机构及管理人员

为保证工程能保质保量并按规定工期完成任务,建立如图2-1所示管

图2-1管理机构

第二节技术、质量、安全管理体系为保证工程质量及安全施工,建立质保体系如图2—2:

图2-2 质量安全保证体系

第三章施工组织

第一节施工流程

(一)施工总流程

根据工期要求,组织较多人力进行全面开工,平行作业,施工总流程如图3-1。

图3—1 施工总流程图

第二节 施工机具及劳动力安排

(一) 施工机具(见表3—1)

工程施工机具 表3—1

(二)周转材料(见表3—2)

周转材料表3—2

1 / 173

测量、试验仪器的配备表表3—3

(四)劳动力安排计划

根据工期要求及机具设备情况,为确保2003年4月份全线贯通,劳动力安排计划如表3-4

劳动力安排计划表3-4

4 / 173

5 / 173

技术、施工管理人员表表3-5

6 / 173

第四章主要分项工程的施工方案

第一节路基工程

7 / 173

(一)工程概况

本合同段路线设计等级为城市I级主干道,路基宽度120m,主要的工程量有挖方13.8万m3,借方挖运53.8万m3,填方67.6万m3,外运弃方9万m3。

(二)土方路基工程

1.开工前的准备工作

为方便施工,全段共设2个路基施工处驻地(见实施性总体施工组织设计总平面布置图SZ-1):

(1)K0+700左侧约100m,属租建的砼结构工程;

(2)K3+500右侧约50m,属租建的砼结构工程。

现场恢复定线及测量放样,看原设计与现场地形、地貌工作是否相符,如不符,则请业主、设计院、监理公司等单位代表现场研定施工方案。

进行土样标准击实试验、最佳含水量试验及CBR试验,料土符合相关规范要求方可用于路基填筑。

人员、机械分别见本设计第10~15页;施工进度计划见第页。

2.路基填筑施工方案、施工工艺

(1)试验路段

首先做试验路段,由于客观条件变化和限制,本队路基开工前的试验路段只能选择在间。

试验路段开工前,参建人员全面学习熟悉图纸、规范,领会设计意图,深入调查熟悉施工现场,由技术主管向参加施工人员作技术交底。

通过试验路段,取得压实设备类型、最佳机械组合、松铺厚度具体值(≯30cm),确定分层碾压遍数、最佳含水量范围等,并以这些数据作为正式开工路基填筑施工工艺和质量控制的指导数据。

8 / 173

路基正式开工前,全面熟悉设计图纸,在试验路段取得经验的基础和前提下,按现场恢复定线及测量放样文件,先清除填挖地段表土,再进行填方路段的基底碾压,压实度合格后才可填土。

提前取土样,按规范要求做好标准击实试验、最佳含水量试验及土的强度试验(CBR值)等其它试验,确保填料符合规范要求,做好路基填筑的各项准备工作。第一阶段的重点是便道的贯通、场地清理、基底软基处理等工作,以保证路基的正常施工。

(2)路基填筑施工方案

A.在试验路段的基础上(通过试验路段),取得压实设备类型、最佳机械组合、松铺厚度和确定分层碾压遍数、

最佳含水量范围等,并以试验路段取得的数据作为填筑施工工艺和质量控制的指导依据。

B.路基填筑前应对基底进行处理,清除表面土,清表厚度不小于30cm,并用18t压路机进行清表后碾压,碾压

之后进行基底压实度检测,其压实度≥85%。当路基填土高度小于路床厚度时,基底的压实度不应小于路床的压实标准。

清除的表土运至弃土场,禁止用于临近段填土。

C.路基填筑采用自卸汽车运土,推土机粗平,平地机细平,压路机快速静压一遍,平地机再细平一遍后振动式压

路机压实。路基填方应分层平行摊铺,要求每层松铺厚度不得大于30cm,不得小于10cm并留2%~3%横坡度,以防止

路面积水,每层填料铺设的宽度应超出每层路堤设计宽度30cm,以确保路堤边缘有足够的压实度。

D.平地机细平时先以较大切土深度进行粗平,然后再以较小切土深度进行精平,反复修刮到符合标准。

E.路基表面平完后,以麻线拉出路肩线,平地机用刀片按边坡度,沿路肩线修刮整出路肩线及边坡面。

F.料土整平到需要的断面和坡度后,含水量等于或略小于最佳含水量时,立即用18t以上的振动压路机在路基全

宽范围内进行碾压。碾压方向平行路线纵向,按纵向进退式进行,直线段,由两边路肩向路中心进行碾压,曲线段则由

内侧向外侧进行碾压。

G.碾压时第一遍应静压,然后先慢后快,由弱振到强振,头两遍采用1.5~1.7 km/h,以后宜采用2.0~2.5 km/h。

9 / 173

横向接头应重叠0.4~0.5米,纵向重叠1.0~1.5米,并保证无漏压、无死角,碾压均匀。

H.碾压过程中,如发生“弹簧”松散起皮或干燥起尘现象,应翻松晾晒或洒水。

I. 对软土地基段要先进行排水,疏干湿土,将淤泥、不良土挖除到监理工程师满意的程度,换填后,再进行路堤修筑,或按管理处、总监办、设计院确定的变更设计的方案进行地基处理后,再进行路堤修筑。

J.尽量不用不同土质的混合填料填筑。若出现此种现象时应采取如下措施:A、以透水性较小的土填筑于路堤下层时,应做成4%的双向横坡。B、如用于填筑上层时,不应覆盖在由透水性较好的土所填筑的路堤边坡上。

K.自然地面横坡陡于1:5时,无论纵向、横向均做成向内倾斜3%的台阶进行处理,台阶宽度2m(如台阶在行车道上,宽度不小于3m)。

L.纵向新旧填土交接处要挖台阶,搭接长度不小于2m,台阶平面铺设土工格栅。

M.通过气象台了解天气变化的情况,随时掌握天气的动态变化,如预计中途会下雨时,路基填土要随挖、随运、随压实,每层表面横坡可适当加大,以利排水,雨前和收工前,将铺撒的松土压实完毕(雨季施工有专门叙述,请见第页~第页)。

N.当填筑到距涵、桥台2m以内无法用重型压实机压实的地方,填土厚度按10cm厚一层,以小型压路机静压或机夯或人工夯实等方法压实。

O.在施工中,按技术规范规定的每2000m2检测4个点的频率,每铺筑一层均应检测其压实度是否符合要求,并将测试资料及时报监理工程师,经审查批准后,方可进行下一层填土的施工。

P.路基填方每填2~3层测量一次标高及平整度,每层顶面须平整并设2%~4%横坡,严防集中汇水面出现。

Q.路基施工要自始至终尤其在雨季,要做好临时排水系统,严防路基受雨水浸泡和边坡冲槽。

R.料土每10000m3做土样标准击实试验,每逢土质变化时,做CBR试验,以确保填料符合相关的要求。

10 / 173

[广东]住宅工程施工组织设计fzb

目录 第一章、编制说明和工程概况 2 第二章、节能施工方案 3 第三章、施工管理目标及组织机构14 第四章、施工准备及总体部署18 第五章、进度计划及工期保证措施19 第三节、商品混凝土工程22 第六章、施工进度计划及工期保证措施29 第七章、工期资源配置及进场计划30 第八章、工程质量保证体系及措施31 第九章、施工安全保证体系及措施41 第十章、环境保护与文明施工43 第十一章、施工总平面布置图46

XXX住宅楼工程 施工组织设计方案 第一章编制说明和工程概况 第一节编制说明 本工程为XXX住宅楼工程,我公司以合同文件与设计图纸及国家或地方有效施工及验收规范、规程,并依据我们以往在该地区施工的经验及该地区地质和周边环境的熟悉程度,针对本项目的特点及技术难点,重点从施工方法及技术措施、施工难点及对策分析、施工进度安排、设备配置、人力配置、质量保证措施和文明施工及安全保证措施等方面,编写了本施工组织设计。 第二节工程概况 该住宅楼工程由XXX自筹款建设,位于高州市XXXX新邨61,62,63,64,65号,占地面积1123.4平方米,首层4.5米,标准层高3.2米,框架8+1层,建筑高度34.1米,建筑总面积10646平方米,一层地下室1123.4平方米。本工程1-1轴至3-7轴采用筏板基础,开挖基坑深度为4m,筏板混凝土等级C35,筏板厚700mm,局部厚800mm,基础持力层特征值为220KN。本工程4-1轴至5-7轴采用静压钢筋砼力管桩,类型为AB桩,桩身直径为φ400,壁厚95mm。桩身砼强度等级≥C80。设计单桩竖向承载力特征值为:700/1200KN(φ400)。 本工程由高州市工程地质勘察有限公司作地质勘察,由广东XXXX建筑设计有限公司承担设计,由高州市建设工程公司承包施工。任XXX同志为项目经理,XXX 同志为项目技术负责人,XXX同志为施工员;XXX同志为质安员。

公路工程总体工程施工组织设计方案

公路工程总体施工组织 设计方案 一、工程概况 1.1概述 1.1.1 工程概况 G105、G206、S319段大中修工程03标是合安路的重要组成部分,起讫桩号为K1095+389~K1132+889,全长37.5km。主要工程量为凿除原水泥混凝土路面15332.74m3,凿除水泥稳定碎石基层6850 m3,浇筑C15砼基层1501.9 m3,C35砼面板15332.74 m3,级配碎石基层1280 m2,水泥稳定碎石基层25406.25 m3,合同总产值为13742305元。 1.1.2自然地理概况 本项目东部位于江淮丘陵西段,路线西部为大别山余脉,整个地势为岗地,冲畈交错,起伏不断,但高差不大。路线经过地区属亚热带湿润季风气候区,四季分明,气候温和,雨量适中,春温多变,秋高气爽,梅雨显著,夏雨集中。公路自然区划为Ⅳ2区。沿线水系发达,地表水和浅地下水系对公路路基有一定的影响。根据《中国地震动峰值加速度区划图》该区动峰值加速度0.05g,对应地震基本烈度Ⅵ度。 1.1.3设计标准 公路等级为一级公路,设计车速为80km/h,路面断面形式采用水泥混凝土路面,路基宽26米,路面宽15米,维修后设计载荷为公路-Ⅰ级。 1.2交通 本工程所在位置沿线交通便利,工程材料运输有国省道和县乡道路利用。 1.3供电 沿线村镇密集,电力线、网分布齐全,工程、生活用电方便,施工时与有关部门协商后可就地利用。 1.4筑路材料

本项目各结构层所用工程材料料源稳定,料质良好,运输道路交通便利。 1.5施工组织设计编制依据和原则 1.5.1编制依据 a.本项目招标文件 b.现场考察情况 c.我公司历年从事类似项目的管理方法和经验 d.我公司现有可投入本工程的施工技术力量和机械设备 e.现行的部颁标准和技术规 1.5.2编制原则 施工组织设计按照业主提出的要求,以及招标文件的规定,将G105、G206、S319段大中修工程03标修建成优良工程的原则进行编制。具体表现在以下几方面: a.采用我单位近年来在公路建设中使用的先进施工方法、工艺设备,提高机械化、标准化施工作业水平。 b.调集我单位精锐的管理人员和最雄厚的技术力量,组成一个强有力的项目经理部。 c.树立视优良工程为合格工程的标准,一定要在G105、G206、S319段大中修工程03标施工中确保优良工程。 d.分别考虑各种不利施工进度和质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。 e.针对本合同段的施工重点、难点,着重考虑相应的施工方案和措施。 二、施工组织设计总体目标和施工部署 2.1 施工组织设计总目标 精心组织,确保工期;规施工,强化过程;以人为本,力创精品;预防为主,杜绝事故;健全机构,绿色环保;快速、有序、优质、高效地完成本标段全部工程和实施缺陷修复。 2.1.1质量目标 确保标段全部工程达到招标文件规定的工程质量验收标准,争创优良工程。具体目

公路施工组织设计说明书范本

公路工程施工准备 一、施工现场准备 施工单位接到中标通知书后,与业主进行合同签订的同时,开始施工现场准备工作,施工现场准备工作主要应做好以下几项工作: (一)复查和了解现场 复查和了解现场的地形、地质、文化、气象、水源、电源、料源或料场、交通运输、通信联络以及城镇建设规划、农田水利设施、环境保护等有关情况。 对于扩(改)建工程,应将拟保留的原有通信、供电、供水、供暖、供油、排水沟管等地下设施复查清楚,在施工中要采取保护措施,防止损坏。 (二)确定工地范围。施工单位应根据施工图纸和施工临时需要确定工地范围,及在此范围内有多少土地,哪些是永久占地、哪些是临时占地,并与地方有关人员到现场一一核实(是荒地或是良田、果园等)、绘出地界、设立标志。 (三)清除现场障碍。施工现场范围内的障碍如建筑物、坟墓、暗穴、水井、各种管线、道路、灌溉渠道、民房等必须拆除或改建,以利施工的全面展开。 (四)办妥有关手续。上述占地、移民和障碍物的拆迁等都必须事先与有关部门协商,办妥一切手续后方可进行。 (五)作好现场规划。施工单位按照施工总平面图搭设工棚、仓库、加工厂和预制厂;安装供水管线、架设供电和通信线路;设置料场、车场、搅拌站;修筑临时道路和临时排水设施等。在有洪水威胁的地区,防洪设施应在汛期前完成。 (六)道路安全畅通。道路施工需要许多大型的车辆机械和设备,原有道路及桥涵能否承受此种重载,需要进行调查、验算,不合要求的应作加宽或加固处理,保证道路安全畅通。 二、劳力、机具设备和材料准备 (一)劳力 道路施工需要大量劳动力,而且时间相对集中,因此,开工前落实劳力来源,按计划适时组织进(退)场,是顺利开展施工、按期完成任务、避免停工或窝工浪费的重要条件之一。 目前公路工程施工劳力多为民工,组织民工队伍时做好以下工作: (1)要注重素质。民工素质直接影响工程质量,民工队伍素质审查要严把“四关”,即政治素质、道德纪律、身体条件和技术水平四个方面。政治素质:主要看参加施工的动机,要有为社会主义建设作贡献、尽义务的意识,一切朝钱看的施工队伍是难以圆满完成任务的;道德纪律:主要看民工队伍的精神面貌、组织纪律性,要求是一支能吃苦耐劳、有组织、守纪律、过得硬、有领导的队伍;身体条件:道路工程施工劳动强度很大,作业时间长,有时要发扬连续作战的精神,没有健康的体格是难以完成任务的,故要选身强力壮以中青年为主的队伍;技术水平:应选择参加过公路工程施工的队伍,他们中有相对稳定的作业手、泥瓦工、木工、电工等技术工人,具有一定的独立施工能力。 (2)要注重教育。教育是先导,只有适时耐心的教育,才能使民工队伍的素质不断提高。教育内容要有针对性,包括:改革开放政策与形势教育、法制教育、作风纪律教育、文化技术教育等。特别是在开工前,对进场民工要进行集中教育。要把工程建设的意义、任务情况、质量要求、效益情况交待给大家,使大

厂区道路施工组织设计

厂区道路施工方案 一、编制依据 1、××设计院设计的厂区道路施工图 2、《水泥混凝土路面施工及验收规范》GBJ97-87 3、《公路路基施工技术规范》JTJ033-95 4、《公路路面基层施工技术规范》JTJ034-2000 5、《火电施工质量检验及评定标准》DL/T5210.1-2005 (土建工程篇) 6、《建筑施工手册》第四版 二、工程概况 本工程为2×25MW火力发电厂厂区道路,道路路面为C30、C25水泥混凝土路面和预制混凝土块料面层,道路基层为级配砂石(内掺10%水泥)。整个厂区道路根据使用情况分为通行载重车辆路面、通行非载重车辆路面、人行道等。 厂区混凝土道路宽度为7m、6m和3.5m,车间引道宽度根据单项工程设计情况确定。道路做法如下所示: 7m宽道路:基底素土夯实→30cm级配砂石基层→22cm C30混凝土面层;6m宽道路:基底素土夯实→25cm级配砂石基层→20cm C30混凝土面层;3.5m 宽道路:基底素土夯实→25cm级配砂石基层→20cm C25混凝土面层。通往各建筑物的引道:若车间引道路面宽小于4.0m,路面结构层做法同3.5m宽的路面;若车间引道路面宽大于4.0m,则路面结构层做法同6.0m宽的路面;若引道路面宽度小于2.5m,则做为人行通道,宽度同建筑物门宽。

胀缝的间距按100~200m控制,胀缝一般设在纵坡变化处及路线小半径曲线处。其余缩缝、纵缝、伸缝按图纸设计执行。 路缘石选用预制混凝土路缘石,路缘石高出路面100mm。 锅炉至烟囱处地坪为铺砌预制混凝土块,冷却塔处地坪为铺砌嵌草水泥砖,人行道做法为铺砌预制异形连锁块。 三、施工部署及任务安排 根据整个电厂建设项目的施工安排,厂区道路的施工顺序安排如下:110KV升压站范围内路面→西面、北面主干道路面→南面主干道路面→厂区内各分支路面→东面主干道路面→大门入口处路面 原土、级配砂石碾压:采用8t振动压路机,辅以蛙式打夯机进行压实,压实系数不得小于0.95。 级配砂石:在搅拌站按配合比拌和均匀后运至现场,直接进行铺筑。 面层混凝土:模板采用槽钢(局部利用木模板补齐);混凝土浇筑时,在泵管长度能到达的地方采用泵送混凝土,其余部分利用自卸车进行运输;混凝土振捣、整平采用振动棒和振动梁施工机械;面层防滑采用滚槽器滚槽;面层的缩缝和伸缝采用切割机进行切割。 四、施工准备 施工准备工作是做好每项工作的必要条件,施工准备工作的质量好坏,充分与否是决定该项工作成败的关键,因此必须引起各级管理人员和施工班组的注意。 施工前,工程、技术、质量各部门、各专业工长及有关管理人员要召开碰头会,沟通情况;施工班组要开准备会进行动员,明确任务、统一认识、统

广州工程施工组织设计方案模板

广州工程施工组织 设计方案

XXXXXX工程施工组织设计方案 本篇内容包括: 第一节、施工组织设计编制依据 第二节、施工综合说明

第一节本施工组织设计编制依据 本公司是具有国家建筑一级资质及相应管理水平的大型施工企业, 拥有雄厚的施工技术力量和机械装备、丰富的施工经验, 曾获得国家建筑工程质量鲁班奖, 并获多项省、市样板工程奖、”五羊杯”及文明施工奖。 本公司创立以来, 一贯以”百年大计、质量第一”为经营宗旨, 健全各项规章制度, 狠抓质量和安全施工管理, 坚持文明施工, 赢得了良好的社会信誉。单位工程竣工验收合格率100%, 优良率90%以上, 优良工程 一百多项, 其中广州天河”禾田大厦”获中国建筑工程最高荣誉——” 鲁班奖” , 中山大学化学楼、广州市天运阁、金地大厦、广电学校等十二个工程获”五羊杯”工程奖, 中山大学永芳堂、生命科学楼(宪梓堂)、广州纸厂95—2住宅楼、广州纸厂99-1 商住楼、广东工业大学教学主楼等二十六个工程分别获得省、市优良样板工程。1993 年至连续八年被评为创优良样板工程先进集体, 连续多年被评为市级安全先进单位和文明施工单位。 本公司一向尊重知识, 重视人才, 至今已培训和引进300 多名中级以上的工程技术人员, 形成了一支具有较高管理水平的专业知识队伍, 并拥有一大批装备精良、设备齐全的大中型施工机械和一整套适应各类施工的先进技术、科学管理方法, 特别在高层建筑施工方面占据优势。 本公司锐意开拓, 努力发展大型建筑规模经济, 愿意继续奉行以”优 良为起点, 样板为目标”的服务宗旨与社会各界精诚合作, 共创佳绩! 对承建XXXXXX 工程, 我公司具有极大的兴趣, 对与贵建设单位的合作充满诚挚的意愿。在收到招标文件后, 组织了有关的工程技术人员对文件及施工图纸进行

道路工程施工组织设计方案

目录 一、施工组织设计 (1) (一) ..................................... 编制说明及编制原则2 (二) ..................................... 工程概况3 (三) ..................................... 施工准备4 (四) ..................................... 主要施工工艺及方法6 (五) ........................... 质量目标及保证措施10 (六) ....................... 安全生产目标及保证措施13 (七) ............................. 进度计划保证措施14 (八) ................... 雨季施工安排及施工技术措施15(九) ........................... 文明施工及环境保护16十)工程进度形象表18

(一)编制说明及编制原则 一、编制说明: 1、依据山东力克碳素股份有限公司150kt 焙烧项目(二期)路面施 工工程招标文件。 2、现场考察的实际情况。 3、《市政工程施工规范》。 4、《市政工程质量检验评定标准》。 5、《市政工程施工及验收规范》。 6、本工程的特点、工期要求及本单位的技术水平和设备配套等情况。 二、编制原则 根据招标文件要求及工程特点,确定编制原则为:精心组织、科 学管理、合理安排、突出重点、重点环保、文明规范。 1、确保实现业主所要求的安全、质量目标 在充分理解业主意图的基础上,以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范和设计要求,确保施工安全和质量优良。 2、确保实现业主要求的工期目标 依据我单位现有技术水平、施工管理经验和设备配套能力,施工进度安排合理、高效,施工区段划分协调、统一,资源配置合理、有效,做到均

农村公路施工组织设计

施工组织设计 目录 第一章编制说明 ................................. 第二章工程概况 ................................. 第三章实施管理目标............................... 第四章施工部署 ................................. 第五章主要工程项目的施工方案、方法与技术措施................... 土石方施工................................ 路基整治................................ 道路工程................................ 第六章工期保证体系及保证措施........................... 第七章工程质量管理体系及保证措施........................ 第八章安全生产管理体系及保证措施........................ 第九章环境保护、水土保持保证体系及保证措施.................... 第十章文明施工、文物保护保证体系及保证措施................... 第十一章民工工资兑付措施............................. 第十二章资源配备计划.............................. 第十三章项目风险预测与防范,事故应急预案.................... 附表四:施工总平面图............................ 附表五:劳动力计划表............................ 附表六:临时占地计戈U表........................

厂区道路工程施工组织设计方案

潞安污水处理站 厂区道路工程施工组织设计 编制人:张林林 审核人: 审批人: 大元建业集团股份有限公司

目录第一章编制依据及工程概况 一编制依据 二工程概况与特点 第二章施工部署 一施工部署 二计划安排 第三章施工方案及技术措施 一施工准备 二工程测量 三雨水管道工程施工 四、路槽开挖 五、路基工程施工 六、水泥稳定碎石基层工程施工 七、路面工程施工 八、人行道工程施工 九、路缘石工程施工 第四章确保工程质量措施 一质量目标 二质量保证体系 第五章工期保证措施 一施工计划管理

二劳动管理保证措施 三技术保证措施 四物资保证措施 五设备保护措施 六农忙季节的工作安排 七其他保证措施 第六章冬季、雨季施工 第七章安全生产措施 一安全管理体系 二主要项目施工安全技术措施 三施工机械的安全技术措施 第八章文明施工管理措施 第九章环境保护措施和其他需要说明的措施一环境保护措施 二其他需要说明的事项 附图一:施工平面示意图 附图二:进度计划表

第一章编制依据及工程概况 一、编制依据 1、上海东硕环保有限公司道路工程施工招标文件。 2、上海东硕环保有限公司道路工程施工图纸。 3、现场实际情况。 4、我单位质量、安全、环境体系运行文件。 5、国家及省市现行有关规范、规程、标准等。《城镇道路工程施工质量验收规范》 《给水排水构筑物工程施工及验收规范》 《水泥混凝土路面施工及验收规范》 《砌体工程施工质量验收规范》 《混凝土结构工程施工及验收规范》 《电气装置安装工程接地装置施工及验收规范》 其他现行相关规范、标准。

二、工程概况与特点 1、工程概况 本工程为潞安污水处理站厂区道路工程,建设地点位于山西长治市襄垣县王桥镇。工程内容为生产区域主干道工程。工程内容包括混凝土道路约13000平米;硬化地面约2700平米;人行道约500平米;HDPE排水管道约2500米 2、工程做法: 2.1、主干道(宽度6米)水泥混凝土路面结构 250厚C30混凝土—面层 300厚6%水泥稳定碎石—基层 150厚碎石—垫层 路基土夯实 2.2、次干道、支道(宽度4米)水泥混凝土路面结构 180厚C30混凝土—面层 300厚6%水泥稳定碎石—基层 150厚级碎石—垫层 路基土夯实 2.3、硬化地面结构 120厚C30现浇混凝土—面层 300厚级配碎石—垫层 基土夯实 2.4、人行道结构 50厚预制混凝土方砖 30厚干砂浆铺砌找平

【最新人教版初中数学精选】广东省东莞市大岭山中学七年级数学上册 3.2-3.3复习教案 (新版)新人教版

第三章 一、双基回顾 1、移项 把等式一边的某一项 移到另一边,叫做移项。 〔1〕把方程2-2x=3x -1含未知数的项移到左边,常数项移到右边。 (注意:移项要变号。) 2、去括号 方法:运用乘法分配律。 〔2〕a+2 (b-c-d)= ; a-3 (b+c-d)= . 3、去分母 方程两边同乘以所有分母的 。 (注意:①每一项都要乘,不能漏乘;②去掉分数线后,分子要加上括号。) 〔3〕解方程21101510 1x x +--=时,去分母后正确的是〔 〕 A 、4x+1-10x+1=1 B 、4x+2-10x-1=1 C 、4x+2-10x-1=10 D 、 4x+2-10x+1=10 4、解一元一次方程的步骤: (1) ;(2) ;(3) ;(4) ;(5) 。 〔注意:具体解方程时,这些步骤要灵活处理,不能死搬硬套。〕 5、列方程解应用题的基本过程: (1) ; (2) ;(3) ; (4) ;(5) ;(6) ; (7) 。 (这是上节课的小结,考了同学们平时学习有没有记笔记的习惯) 二、例题导引 例1 解方程: (1)10y-2(7y-2)=5(4y+3)-2y (2)x-3/2[2/3(x/4-1)-2]=-2. 例2 解方程: 例3 某校一、二两班共有95人,体育锻炼的平均达标率(达到标准的百分率)是60%,如果一班达标率是40%,二班达标率是78%,求一、二两班的人数各是多少? 例4 国外营养学家做了一项研究,甲组同学每天正常进餐,乙组同学每天除正常进餐外每人还增加六百毫升牛奶。一年后发现,乙组同学平均身高的增长值比甲组同学平均身高的增长值多2.01㎝,甲组同学平均身高的增长值比乙组同学平均身高的增长值的3/4少0.34㎝,求甲、乙两组同学平均身高的增长值。 三、练习提高 五分钟测试 1、将方程4x+1=3x-2进行移项变形,正确的是〔 〕 A 、4x -3x=2-1 B 、4x+3x=1-2 C 、4x -3x=-2-1 D 、4x+3x=-2-1 2、已知y 1=2x+1,y 2=3-x,当x= 时,y 1=y 2. 3、将下列各式中的括号去掉: 4325236 x x x x ++--+=-(1)0.2131.50.3 2.5x x ---=(2)

施工组织设计范本-广东某工业区10KV线路改造电气施工方案

第一章工程概况 1、项目名称:×××工业区10KV线路改造工程 2、工作地点:×××,工程共分二段:(1)从×××站行政区线环球支线38#延伸至F424#塔;(2)从×××站行政区线环球支线18#T接一回过×××,再沿×××工业区公路至桥边止。 3、建设规模:本工程为×××供电所×××工业区10kV线路改造工程,导线采用LGJ-240/30钢芯铝绞线,电缆采用YJV22-3*240-8.7/15kV交联聚乙烯绝缘电缆,按四回设计双回架设、双回设计双回架设。 (1)、从×××站行政区线环球支线18#T接一回过×××大道,再沿×××工业区公路至桥边止,全长720米,其中过×××大道敷设电缆YJV223*240全长136米,顶管二回60*2米,直埋管76*1米修电缆井2个,架空线长584米; (2)、从×××站行政区线环球支线38#延伸至F424#塔止,长374米。 (3)、新立杆塔共20基:其中IVD83-11铁塔2基、IIC54-11铁塔2基、IIC69-11铁塔2基、Z43-04(15m)杆5基、Z2-2C-15m 杆8基,架设LGJ-240/30钢芯铝绞线5748米,敷设YJV22-3*240-8.7/15kV交联聚乙烯绝缘电缆长176米(含上塔盘圈),其中顶管二回共120米,穿管直埋一回共形阵天线76米,修电缆井2口。 (4)、拆除原有线路300米、电杆4基。 4、工作性质:原旧线路改造.

第二章施工组织机构 (一)、项目管理规划 1、本工程完成的两大阶段 A、施工前准备阶段:完成施工图审查、报建、地方材料选点采购、地方关系协调。拟分三个小组工作,一是技术组,主要完成线路调查、复测技术资料准备、施工图审查;二是关系协调组,主要配合建设单位完成报建和地方关系协调、青苗赔偿工作;三是供应组,负责调查选点采购和试验、运输、机具准备等工作。 B、施工阶段: 组建专职的组织机构即项目部,配备专职管理人员和技术人员,完成现场施工的全部工作至工程竣工移交。 2、本工程是重要的配电工程,必须确保工程质量合格,争创优质工程的质量目标完成,各小组、各部门、各岗位的工作目标都必须是以此为目标制定计划、实施和检查。 工程的内容包括工期、质量、安全、投资(成本)、服务(包括地方关系、采购人和监理的关系、文明施工、售后服务)。 (二)、施工组织机构 为确保施工管理各项目标的完成,公司拟组织精通业务的管理人员和技术人员组成施工组织机构即项目部,项目部的组成如下:项目管理班子配备情况: 施工总指挥: 施工现场工作总负责人: 施工技术总负责人: 公司安全员: 施工现场安全员: 工程项目负责人:

道路工程施工组织设计方案

道路工程施工组织设计方 案 Final revision by standardization team on December 10, 2020.

A4 施工组织设计(方案)报审表工程名称:安康今东物流园区室外工程

陕西省建设监理协会印刷 安康今东物流区室外道路工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 安康市康泰建筑工程有限公司 2017年2月12日 (一)编制说明及编制原则 一、编制说明: 1、陕西安康今东物流园项目道路工程施工合同;

2、陕西安康今东物流园项目道路工程施工图纸; 3、《城市道路路基工程施工及验收规范》(CJJ44-91) 4、《公路路面基层施工技术规范》(JTJ034-2000) 5、《公路路基施工技术规范》(JTJ033-95) 6、《公路工程质量检验评定标准》(JTGF80/1-2004) 7、《全国通用给水排水标准图集》(04S516) 8、《市政排水管道工程及附属设施》(06MS201) 9、《混凝土结构工程施工质量验收规范》(GB50204-2002) 10、《市政排水管渠工程质量检验评定标准》(CJJ3-90) 二、编制原则 根据工程特点,确定编制原则为:精心组织、科学管理、合理安排、突出重点、重点环保、文明规范。 1、确保实现业主所要求的安全、质量目标 在充分理解业主意图的基础上,以施工设计图纸为主导,采用先进、合理、经济、可行的施工方案,并满足施工规范和设计要求,确保施工安全和质量优良。 2、确保实现业主要求的工期目标 依据我单位现有技术水平、施工管理经验和设备配套能力,施工进度安排合理、高效,施工区段划分协调、统一,资源配置合理、有效,做到均衡生产,以确保工程施工总

厂区道路及室外管网施工组织设计方案

吉林奥铁科技产业园室外道路与管 网工程 施 工 组 织 设 计

目录 第一篇编制说明和依据 (3) 第二篇工程概况 (4) 第三篇施工进度计划 (5) 第四篇施工平面图布置 (5) 第五篇施工部署 (6) 一、施工准备 (6) 二、项目管理机构 (8) 三、施工力量组织 (10) 四、施工作业班次 (11) 第六篇主要施工方法及技术措施 (11) 一、施工准备 (11) 二、道路施工测量 (14) 三、道路工程 (15) 四、给水管道工程 (22) 五、排水管道工程 (33) 六、室外电缆工程 (33) 七、室外采暖管线工程 (36) 八、井室砌筑工程 (32) 九、化粪池工程 (33) 第七篇主要材料、机械、劳动力需用量计划 (41) 一、主要材料需用量计划 (41)

二、施工机械状况说明一览表 (42) 三、主要劳动力需用量计划 (43) 第八篇雨期施工-------------------------------44 第九篇工期保证措施 (44) 第十篇文明施工措施 (45) 一、现场容貌环境管理 (45) 二、现场材料堆放和道路排水管理 (45) 三、分工标志管理 (45) 四、现场防火管理 (46) 五、文明运输及外部公共关系管理 (46) 六、临时设施及生活环境管理 (46) 第十一篇质量目标及质量保证体系 (47) 一、质量目标 (47) 二、质量保证体系 (47) 三、管理措施 (47) 四、工程质量的具体要求 (48) 第一篇编制说明和依据 1.1编制说明 根据设计图纸及施工合同的要求,为了保质保量地完成施工任务,结合我公司已有的类似项目的施工经验,特编制本施工组织设计,作

广东某五层办公楼施工组织设计

第1章 总体概述 1.1 工程概况 1.1.1 项目总体概况 本工程为五层办公楼、二层营业大厅、一层汽车和一层摩托车检测线用房施工工程的土建、装饰、水电、安装等工程的施工。拟建建筑面积共6964平方米。工程造价为502.5万元。 1.1.2 结构工程概况 本工程为丙类建筑,抗震设防烈度为7度,结构的抗震等级为框架三级。办公楼为框架结构;汽车、摩托车检测线用房为排架结构,屋面板采用50厚大波纹暗扣彩钢夹心隔热板。本建筑物耐火等级为二级。设计基准期为50年,结构的设计使用年限为50年,建筑结构的安全等级为二级。结构构件纵向受力钢筋的混 汽车、摩托车检测线用房基础采用150×150预制方桩基础或天然扩展基础。 基础梁、承台下做100厚C10素混凝土垫层。 汽车、摩托车检测线用房桩台、基础梁及骨架墙柱混凝土均为C25混凝土。 1.1. 2.1 工程建筑做法 1.1. 2.2 其他 本工程从市电网引来1路220/380V 电源,进入配电箱供电。照明开关插座均推荐选用认证新产品,除注明者外,均为250V 、10A ,插座均为单相2孔及3孔联体插座。本工程照明以荧光灯为主,荧光灯自带功率补尝。 室内消防给水管采用镀锌钢管,丝扣连接。 室外排水管采用钢筋砼管,生活污水管用沥油膏接口,雨水管用水泥砂浆接口。

室内给水管采用PPR塑料给水管,热熔连接。 室内排水采用UPVC管,承插粘连式接头。 1.2 施工准备与施工方案选择 1.2.1施工准备工作 1.2.1.1作好调查工作 1.气象、地形和水文地质的调查 掌握气象资料,以便综合组织全过程的均衡施工,制定雨季、大风天气的施工措施。 2.各种物质资源和技术条件的调查 由于施工所需物质资源品种多,数量大,故应对各种物质资源的生产和供应情况、价格、品种等进行详细调查,以便及早进行供需联系,落实供需要求。 1.2.1.2做好与设计的结合工作 由技术部门协助项目组织有关人员认真学习图纸,并进行自审、会审工作,以便正确无误地施工。 通过学习,熟悉图纸内容,了解设计要求施工达到的技术标准,明确工艺流程。 进行自审,组织各工种的施工管理人员对本工种的有关图纸进行审查,掌握和了解图纸中的细节。 组织各专业施工队伍共同学习施工图纸,商定施工配合事宜。 组织图纸会审,由设计方进行交底,理解设计意图及施工质量标准,准确掌握设计图纸中的细节。 1.2.1.3认真编制施工组织设计 由技术部门认真编制该工程的施工组织设计,作为工程施工生产的指导性文件。 1.2.1.4编制施工图预算和施工预算 由预算部门根据施工图、预算定额、施工组织设计、施工定额等文件,编制施工图预算和施工预算,以便为施工作业计划的编制、施工任务单和限额领料单的签发提供依据。 1.2.1.5施工现场准备 1.场地控制网的测量,建立控制基准点 为保证施工控制网的精确性,工程施工时设置测量控制网,各控制点均为永久性的座标桩和水平基准点桩,必要时设保护措施,以防破坏,利用测量控制网控制和校正建筑物的轴线、标高等,确保施工质量。 2.组织机械设备进场 根据施工机具的需用量计划,按施工平面布置图的要求,组织施工机械设备进场,机械设备进场后按规定地点和方式布置,并进行相应的保养和试运转等项工作。 3.组织建筑材料和构配件的进场 根据建筑材料、构配件的需用量计划组织其进场,按规定地点和方式存放或堆放,并做好组织和保护措施。 4.进行临时供水、供电安装以及临时设施安装。 1.2.2单位工程施工流程

道路施工组织设计方案()

改造工程施工组织设计方案 一、工程概况 本工程为八圩港(横港—环城南路)改造工程,该路段计划施工工期为90日历天。 1.1、施工内容: 1.1.1、东岸新建挡墙桩号E0+168.4~E0+507,新建挡墙长338.6m,其中挡墙结构断面(一)长度为129.11m,挡墙结构断面(二)长度为209.49m。根据业主要求:本工程河道东岸桩号E0+168.4~E0+240.76区段列为二期工程建设,挡墙结构断面详见施工图; 1.1.2、西岸新建挡墙桩号W0+168.4~W0+504.07,新建挡墙长335.67m,其中挡墙结构断面(一)长度为43.2m,挡墙结构断面(二)长度为28.96m,挡墙结构断面(三)长度为158.99m,挡墙结构断面(四)长度为104.52m,挡墙结构断面详见施工图。 1.1.3、三江路桥为1跨16m、宽15m钢筋砼板式桥,河道蓝线宽度为14m,与道路中心线呈3度斜桥;桥台采用轻型桥台,下部基础均采用桩基础,上部结构为C50预应力空心板梁。 二、施工总体部署 2.1、施工准备 与甲方协议签订之后,本公司根据现场工程实际情况,调动一切积极因素,利用熟悉本地施工条件的优势,就近调集施工人员做好上场准备。 由项目经理带领施工技术部、安全质量部、物资设备部、计划部、等在本地的人员10人进驻现场,进行前期准备,其余人员在10天内调集完毕,在最短时间内进驻现场。并组织精测人员根据施工图纸及业主提供的原始测量基准点、测量标志、基准线或水准点或其他书面资料,按国家测绘标准和本工程精度要求,对本工程测设施工加密控制网,并及时提交监理单位,直至获得认可,在此同时,施工单位将陆续组织工程所需的各种施工机械、各项设备进场,联系各种材料厂家准备供料计划,并做好开工前的其他工作。

厂区道路工程施工组织设计

阜阳国祯燃气有限公司 临泉县加气东站路面硬化工程 施 工 组 织 设 计 燎原建设集团有限公司阜阳市政分公司二0一五年七月二十九日

目录 一、工程概况 二、工程管理目标 三、施工部署及准备 四、主要施工方法 五、工程质量技术组织措施 六、安全施工的技术组织措施 七、文明施工的技术组织措施

一、工程概况 1.1工程概况 该工程位于临泉县,工程主要内容为:场地平整,开挖土方,三七灰土垫层,路面硬化(约535㎡,C25商混,厚15cm),雨水、污水井破复,路牙石清除(约50米),余土外运,场地清理,具体参考图纸及工程量清单、现场实际情况等。 1.2 施工现场平面布置 1.2.1 施工现场平面布置原则 a满足施工总进度和施工强度的要求,现场平面随着工程进展进行布置和安排,阶段平面布置要与该时期的施工重点相适应; b充分利用场地条件及发包人提供的场地及设施; c方便施工,利于生活,易于管理,经济实用; d结合场内外主要站区线路条件,力求做到布局紧凑合理,节约用地。施工机械机具要满足施工的需要,且平面位置根据施工场地进行布置,达到最有效的使用率。 e中小型机械的布置,要处于安全环境中,要避开高空物体打击的范围; f符合环保要求。 1.2.2安全设施 在施工现场站区各道路口设置警示标志牌、急弯地段、危险地段设置警示牌,安全信号标志等。 生产与站区保持足够的安全距离,并进行安全围护。 电气设备按有关要求进行防护,并设置安全警示牌。 1.2.3环保设施 在主体工程完工后的规定期限内,拆除施工临时设施,清除施工区和生活区的施工废弃物,并按要求完成环境恢复。 1.2.4临时用水设计方案 本工程现场用水主要分为生活用水和生产用水两部分。根据本工程日用水强度,供水干管选用DN100塑料管由场外水源引至场内再用DN50支管引至各用水点。并在每个用水点设一个容积为5m3的水箱,满足日常用水的需要。

道路工程施工组织设计全面

第一部分组织篇 第一章编制说明 1、编制依据 1.1招标文件及业主提供的施工图纸 XXXXXX新建工程施工二标段施工招标文件 XXXXXX新建工程施工二标段工程工施工图 1.2工程应用的主要法规 《中华人民共和国建筑法》 《中华人民共和国环境保护法》 《中华人民共和国安全生产法》 《河北省建设工程质量管理条例》 《河北省建设工程安全生产管理条例》 1.3工程应用的相关规范、规程和质量评定标准 《公路路基施工技术规范》JTG F10—2006 《公路路面基层施工技术细则》JTJ /T F20—2015 《公路沥青路面施工技术规范》JTG F40—2004 《市政基础设施工程施工质量验收统一标准》DB13(J)53—2005 《市政基础设施工程施工质量验收通用规程》DB13(J)54—2005 《市政道路工程施工质量验收规程》DB13(J)55—2005 《城镇道路工程施工及质量验收规范》CJJ1-2008 《给水排水管道工程施工及验收规范》(GB50268-2008) 《给水排水构筑物工程施工及验收规范》(GB50141-2008) 《混凝土和钢筋混凝土排水管》(GB/T11836-2009) 2、编制原则 2.1创精品工程,实现质量目标 依据招标文件要求和创精品工程的原则,以高起点、高标准进行施工准备和施工部署,选用我公司具有丰富施工经验的优秀经理、组建我公司最有战斗力的项目经理部,加强施工组织,优化设备、人员的配置,严格工程质量控制,

创建精品工程,确保质量目标的实现。 本着“百年大计,质量第一”的原则。严格按照ISO9002国际质量体系对工程进行质量管理,科学组织施工,把好各施工工序的施工质量关,以高标准的工序质量来确保全部工程的施工质量,创精品工程。 2.2确保实现安全目标 响应招标文件要求,以设计文件及有关规范为依据,紧密结合现场实际情况,编制技术先进、切实可行、经济合理的施工方案,配备性能优良、配套的施工设备,确保实现安全目标,确保施工安全。 2.3确保工期目标 响应招标文件要求,依据我公司现有的技术水平、施工管理经验和设备配套能力,科学统筹安排施工进度,安排体现合理、高效,施工区段划分做到协调统一,均衡生产,以确保本工程施工总工期。 2.4确保实现环保目标 严格执行河北省相关法律、法规,保护环境、文物,争创文明工地。施工中采取周密的有效的环境保护措施,使之对环境破坏最小,占用场地合理,并注意搞好及当地居民之间的协调关系,避免扰民和民扰事件的发生,使本工程成为文明施工的典范。 2.5施工工艺及施工规范,设计要求相符,并达到完善。 2.6加强施工管理,降低工程造价。 第二章工程概况 1、工程概述 1.1设计状况 为配合XXXX的开发建设,提供市政基础配套设施,提高全区的交通通行能力,修建本路非常必要。 1.2现况状况: XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX XXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXXX XXXXXXXXXXX 1.3道路新建主要工作内容: 本工程道路设计包括道路的平面、纵断面、标准横断面、路面结构、横断

国际社区五人制足球场工程施工组织设计

目录 施工组织设计(方案)报审表.................................. 错误!未定义书签。第一章编制说明及编制依据. (4) 第一节编制依据 (4) 第二节编制说明 (4) 第二章工程概况及工程特点 (5) 第一节工程环境 (5) 第二节工程特点 (5) 第三章施工组织机构 (6) 第一节施工组织结构的建立 (6) 第二节施工组织结构框图 (7) 第三节施工组织管理机制 (8) 第四节施工组织机构的启动与高效 (9) 第五节施工组织机构高效运作保障措施 (10) 第四章施工部署 (11) 第一节指导方针 (11) 第二节建立质量、安全保证体系及质量检验体系 (11) 第三节质量及工期目标 (14) 第四节施工进度计划安排 (15) 第五节先进工艺及新技术措施 (15) 第六节主要技术经济指标 (16) 第五章劳动力、机械设备、材料等资源配备计划 (17) 第一节劳动力的配备计划 (17) 第二节主要施工机械需要计划 (17) 第三节材料、机具、设备供应保证的应急措施 (17) 第六章施工协调管理 (19) 第一节与业主的关系处理 (19) 第二节与政府部门之间的关系处理 (19) 第三节处理好与当地社区的关系 (19) 第三节与周边关系的协调 (20) 第七章施工总平面布置 (21) 第一节施工现场临时道路 (21) 第二节施工临时给、排水 (21) 第三节施工用电 (21) 第八章施工测量放线 (24)

第九章施工方案与技术措施 (25) 第一节足球场施工流程 (25) 第二节排水沟、管施工工程 (25) 第三节混凝土垫层施工方案 (26) 第四节砖砌体工程施工方案 (28) 第五节抹灰工程施工 (29) 第六节足球场的施工方案 (30) 第十章质量管理体系与措施 (32) 第一节建立质量管理机构 (32) 第二节工程质量保证体系 (36) 第三节质量组织管理措施 (37) 第四节原材料质量保证措施 (39) 第五节计量保证措施 (40) 第六节保证混凝土施工质量的措施 (40) 第七节成品保护措施 (40) 第十一章工程进度计划与措施 (41) 第一节施工进度计划 (41) 第二节组织管理措施 (41) 第三节新技术应用措施 (42) 第四节机械设备的配置措施 (42) 第五节施工组织技术措施 (42) 第六节确保工期的经济措施 (43) 第十二章安全管理体系与措施 (44) 第一节安全管理的实施 (44) 第二节避免工程施工对现场内工程人员造成安全隐患的措施 (47) 第三节建立施工现场治安保卫的措施 (48) 第四节施工现场消防措施 (49) 第五节避免工程施工对社会造成安全隐患的措施 (50) 第十三章环境保护管理体系与措施 (51) 第一节环境保护管理体系 (51) 第二节防止大气污染的措施 (51) 第三节防止水污染 (52) 第四节防止施工噪音污染 (52) 第五节废弃物管理和废渣处理 (53) 第六节材料设备的管理 (53) 第七节环保节能材料设备的选择 (53) 第八节传染病预防和控制措施 (53) 第九节卫生防疫措施 (55) 第十节施工排水和道理污染防治措施 (55)

初一(2)班 - 东莞市大岭山中学

2009-2010学年度三好学生名单 三好学生:277人 初一年级三好学生:80人 初一(1)班三好学生:10人 戴榕、黄丽娴、帅伟杰、黄舒媛、黄庆森、钟杰豪、黄迎、李明慧、王泽钦、何美芳、 优秀班干部:邝彭欣 初一(2)班三好学生:10人 刘姝媛、朱涛、罗扬阳、朱超铭、官志林、袁婷婷、方世维、林钰华 叶嘉泳、刘漫漫 优秀班干部:叶文豪 初一(3)班三好学生:10人 彭秉广、罗良、李佩君、何淑君、赖佳阳、刘嘉田、蔡慧仪、黎子莹 罗晓婷、黄志杰、 优秀班干部:黎群娣 初一(4)班三好学生:10人 李衍、陈建荣、王勇杰、陈南辉、李煜熴、陈吉东、范明堂、唐欣 李立轩、蔡鹭娜、 优秀班干:林惠敏 初一(5)班三好学生:9人 钟金苑、张贞媛、周一鸣、刘梦思、王翠颖、罗泽波、戴家乐、何曼青、刘绮霞、

初一(5)班优秀班干:邓少珠 初一(6)班三好学生:9人 廖威仲、钟媚、吴疆、陈泳君、李振忠、王德鸿、龚建南、叶英辉、何星志、 优秀班干部:陈汝炜 初一(7)班三好学生:9人 郑嘉信、邓晓玲、吴咏昕、郑连春、卿巧恬、卢敏敏、刘思程、黄景婷、邝伟清、 优秀班干部:曾文雅 初一(8)班三好学生:13人 黄惠琳、戴宗昆、何贵轩、周文涛、周文婷、彭秉发、叶志伟、钟丹丹 李俊威、叶诗敏、何咏珊、曾俊杰、陈玫琳 优秀班干:叶文林 初二年级三好学生:68人 初二(1)班三好学生:10人 袁晓婷、刁翠婷、李艳君、黄春媚、李佳宁、刘亦华、骆红珍、林芷茜、何金鹰、陈渝钦 优秀班干部:黎茂生 初二(2)班三好学生:11人 殷婉如、黎丽儿、殷嘉财、潘增文、邓敏怡、林俊、何倚倩、杨晓怡 洪思敏、黄思钰、何敏榆 优秀班干部:邓善文、

市政道路工程施工组织设计1

陇西县菜子镇道路及排水工程施工组织设计 编制: 审核: 审批: 陇西县市政工程公司 二0一二年四月一日

目录 第一章工程概况 ----------------------------------- 3 第二章施工总体部署 ------------------------------- 4 第三章主要工程项目施工方法 ----------------------- 6 第四章施工顺序 ---------------------------------- 34 第五章设备人员动员周期计划 ---------------------- 37 235KW ------------------------------- 错误!未定义书签。第六章确保工程质量、工期的措施 ------------------ 42 第七章雨季施工的工作安排 ------------------------ 45 第八章安全生产、环境保护及文明施工措施 ---------- 47 第九章附图1:主要分项工程施工工艺框图----------- 54 第十章附图2:质量保证体系图表------------------- 63

市政道路工程施工组织设计 第一章工程概况 第一节工程概述 陇西县菜子镇道路及排水工程为城市三级次干道,全长800米,道路红线宽36米,敷设供水管道1968米,敷设雨水管道1072米,污水管道896米,安装路灯44盏;位于菜子镇中心位置,西接209省道与药兴路,东接209省道延长线。 1.路面结构设计:车行道采用沥青砼面层,人行道设计设置盲道计缘石道路等无障碍设施,用预制混凝土彩色带路铺设。路面结构组合如下: 车行道:面层 AC-13 细粒式沥青砼 4cm AC-20粗粒式沥青砼 6cm 透水层 1.0gj/m2 基层 5%水泥稳定砂砾 20cm 底基层天然砂砾 30cm 土基原(填)土夯实 人行道:面层 AC-13 细粒式沥青砼 4cm AC-20中粒式沥青砼 5cm 基层 5%水泥稳定砂砾 20cm 底基层天然砂砾 20cm 2.给排水工程 道路给排水工程设计内容包括给水管道一根,雨水管道一根,污水管道一根。给水管道采用聚乙烯给水干管采用球墨铸铁管,分支管选用UPVC
