当前位置:文档之家› 电缆井工程量计算.pdf

电缆井工程量计算.pdf

电缆井工程量计算.pdf

电缆井工程量计算.pdf

一1号直线井3

1挖土方m32.6/6*(3.14*4.14+(3.14+

4.94)*(4.14+

5.94)+4.94*

5.94)53.64160.93

2填土方m30.00 3C15垫层m3 2.54*3.54*0.10.90 2.70

4砌砖m3(2.54+3.54)

*2*0.37*1.88.1024.30

5C20混凝土m3 2.54*3.54*0.3*1.5 4.0512.14

6C20混凝土m32.54*3.54*0.2-

3.14*0.4^2*0.2 1.70 5.09

7钢筋12以内kg45.95137.86 8盖板(内盖铸铁)块1 1.00 3.00 9混凝土盖板Ф800块 3.14*0.4^2*0.20.100.30 10钢筋8以内kg 2.517.54 11镀锌铁构件kg2020.0060.00 12接地扁钢

13接地极

四1号 90°井2

1挖土方m32.6/6*(3.74*3.74+(3.74+

5.54)*(4.74+5.54)+5.54*

5.54)60.70121.40

2填土方m30.00 3C15垫层m3(3.14*3.14-1.5*2)*0.10.69 1.37

4砌砖m3

(3.14+3.14)

*2*0.37*1.8*1.210.0420.08

5C20混凝土m3(3.14*3.14-1.5*2)

*0.3*1.5 3.09 6.17

6C20混凝土m3(3.14*3.14-1.5*1.5)

*0.2-3.14*0.4^2*0.2 1.42 2.84

7钢筋12以内kg36.0772.13 8盖板(内盖铸铁)块1 1.00 2.00 9混凝土盖板Ф800块 3.14*0.4^2*0.20.100.20 10钢筋8以内kg 2.51 5.02 11镀锌铁构件kg2020.0040.00 12接地扁钢

13接地极

2号 90°井2

1挖土方m32.6/6*(7.14*7.14+(7.14+

6.2)*(

7.14+6.2)+6.2*6.2

)115.86231.73

2填土方m30.00 3C15垫层m3(6.54*6.54-2*2)*0.1 3.887.75

4砌砖m3(6.54+6.54)

*2*0.37*2*238.7277.43

电缆井工程量

5C20混凝土m3(6.54*6.54-2*2)

*0.3*1.719.7739.55

6C20混凝土m3(6.54*6.54-2*2)*0.2-

3.14*0.4^2*0.2 1.42 2.84

7钢筋12以内kg169.56339.12

8盖板(内盖铸铁)块1 1.00 2.00 9混凝土盖板Ф800块 3.14*0.4^2*0.20.100.20 10钢筋8以内kg 2.51 5.02 11镀锌铁构件kg2525.0050.00 12接地扁钢

13接地极

电缆沟计算

1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设。定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。 2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。该地段所需的施工材料如固定桩、夹具等按实另计。 3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。 4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数 1.2,双屏蔽电缆头制作安装人工乘以系数1.05。 5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3;6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。单芯电力电缆敷设按同截面电缆定额乘以 0.67。截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。 6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。 7、桥架安装:

(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。 (2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。 (3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。 (5)不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。 8、本章电缆敷设系综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10KV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。 9、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。 10、直径Φ100以下的电缆保护管敷设执行本册配管配线章有关定定额。 11、本章定额未包括下列工作内容:

电缆工程量计算规则

电缆工程工程量计算规则 1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量: 直埋电缆的挖、填土(石)方量 注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规范的最低标准); ②每增加一根电缆,其宽度增加170mm; ③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。 3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度: ①横穿道路,按路基宽度两端各增加2m。 ②垂直敷设时,管口距地面增加2m。 ③穿过建筑物外墙时,按基础外缘以外增加1m。 ④穿过排水沟时,按沟壁外缘以外增加1m。 4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。 5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。

6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度: 电缆敷设的附加长度。 注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。 预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头1.5m和

柜半周,电缆进低压配电柜到底应该预留哪些东西?这三个是定额中都有的规定,计算的时候都要加上去吗?1是预留出电缆终端头的1.5米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。。。。长以及盘下进出线的2m? 盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。是要同时计取的。 请问各位老师我的电缆敷设图纸如下在计算电缆工程量是应计算电缆进入建筑物的预留2.0米变电所进出线预留1.5米电缆进入沟内预留1.5米高压配电柜及低压配电箱预留2.0米电缆终端头预留1.5米1.电缆长度=电缆长度=115+2.0×2+1.5+1.5×2+2.0×2+1.5

电缆沟工程量计算

电缆沟工程量计算 1、本章的电缆敷设定额适用于10千伏以下的电力电缆和控制电缆敷设。定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册第十章有关定额另计工地运输。 2、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。该地段所需的施工材料如固定桩、夹具等按实另计。 3、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。 4、本章的电力电缆头定额均按铝芯电缆考虑的,铜芯电力电缆头按同截面电缆头定额乘以系数 1.2,双屏蔽电缆头制作安装人工乘以系数1.05。 5、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,5芯电力电缆敷设定额乘以系数1.3;6芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。单芯电力电缆敷设按同截面电缆定额乘以0.67。截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。240mm2以上的电缆头的接线端子为异型端子,需要单独加工,应按实际加工价计算(或调整定额价格)。 6、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。 7、桥架安装:

(1)桥架安装包括运输、组合、螺栓或焊接固定,弯头制作,附件安装,切割口防腐,桥式或托板式开孔,上管件隔板安装,盖板及钢制梯式桥架盖板安装。 (2)桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式,实际施工中,不论采用何种固定方式,定额均不作调整。 (3)玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。(4)钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。 (5)不锈钢桥架按本章钢制桥架定额乘以系数1.1执行。 8、本章电缆敷设系综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10KV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行定额。 9、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。 10、直径Φ100以下的电缆保护管敷设执行本册配管配线章有关定定额。 11、本章定额未包括下列工作内容:

工程量计算规则解释电气

工程量清单计价的工程量计算 (1)工程数量的计算 工程数量的计算应按规范中规定的工程量计算规则进行。 工程量计算规则是指对清单项目工程量的计算规定。除另有说明外,所有清单项目的工程量应以实体工程量为准,并以完成后的净值计算;投标人投标报价时,应在单价中考虑施工中的各种损耗和需要增加的工程量。 电力电缆:按设计图示尺寸以长度计算(含预留长度及附加长度); 桥架:按设计图示尺寸以长度计算; 配线:按设计图示尺寸以长度以单线长度计算(含预留长度); 配管:按设计图示尺寸以长度计算; 定额工程量计算 电气配管工程量计算 定额说明: 1、各种配管应区别不同敷设方式、敷设位置、管材材质、规格,以“延长米”为计量单位,不扣除管路中间的接线箱(盒)、灯头盒、开关盒所占长度。 2、配管工程中未包括钢索架设及拉紧装置、接线箱、盒、支架的制作安装,其工程量应另行计算。 一、配管工程量计算 配管工程以所配管的材质、敷设方式以及按管的规格划分定额子目。 (一)计算规则及其要领:

1、计算规则:各种配管工程量以管材质、规格和敷设方式不同,按“延长米”计量,不扣除接线盒(箱)、灯头盒、开关盒所占长度。 2、计算要领:从配电箱起按各个回路进行计算,或按建筑物自然层划分计算,或按建筑平面形状特点及系统图的组成特点分片划块计算,然后汇总。千万不要“跳算”,防止混乱,影响工程量计算的正确性。 (二)计算方法:计算配管的工程量,分两步走,先算水平配管,再算垂直配管。 1、水平方向敷设的管,以施工平面布置图的管线走向和敷设部位为依据,并借用建筑物平面图所标墙、柱轴线尺寸进行线管长度的计算, 2、垂直方向敷设的管(沿墙、柱引上或引下),其工程量计算与楼层高度及与箱、柜、盘、板、开关等设备安装高度有关。 3、当埋地配管时(FC),水平方向的配管按墙、柱轴线尺寸及设备定位尺寸进行计算。穿出地面向设备或向墙上电气开关配管时,按埋的深度和引向墙、柱的高度进行计算 (三)配管工程量计算时应注意的问题 1.不论明配还是暗配管,其工程量均以管子轴线为理论长度计算。水平管长度可按平面图所示标注尺寸或用比例尺量取,垂直管长度可根据层高和安装高度计算。 2.在计算配管工程量时要重点考虑管路两端、中间的连接件: ①两端应该预留的要计入工程量(如进、出户管端); ②中间应该扣除的必须扣除(如配电箱等所占长度)。 3.明配管工程量计算时,要考虑管轴线距墙的距离,如在设计无要求时,一般可以墙皮作为量取计算的基准;设备、用电器具作为管路的连接终端时,可依其中心作为量取计算的基准。

电缆工井长度算例

电缆工井长度计算例 1.计算数据 1.1工井间距离 L=150m 1.2电缆假定参数 交联电缆 YJW 02—220kV 800mm 2铜芯铝护层单芯电缆 A=800mm 2 电缆自重W=161.3N/m 外径D=112mm=0.112m 铝护层平均外径d=0.112m 技术数据 参表D.1 电缆杨氏模量 E = 30000N/mm 2 线膨胀系数 α=20×10-6 1/℃ 接头阻力(反作用力) f =1000N 参表B.7塑料管摩擦系数 μ =0.3 2.电流温升后电缆伸长量计算 2.1临界温度t 计算 参(D.2-1) ()℃f WL AE t 29.1910 2030000800100021503.1613.0216=????+??=+=-μα 2.2按电缆弯曲半径要求计算温升65℃时 电缆升长量因65℃大于临界温度t ,因此电缆伸长量按(D.2-2)式计算 ????????? ??+-=f WL AE t L m 2212μα (D.2-2) ???????+??? ?????-??= -)1000221503.1613.0(30000800165102021506 m m 08.00799.0== 2.3按电缆弯曲半径要求计算温升25℃时电缆升长量 因25℃大于临界温度t ,因此电缆伸长量亦按(D.2-2)式计算 ????????? ??+-=f WL AE t L m 2212μα (D.2-2) ???????+??? ?????-??= -)1000221503.1613.0(30000800125102021506 mm m 91.1901991.0==

电缆工程计算规则

第三章电缆敷设 一、直埋电缆的挖、填土(石)方,设计有要求时,按设计规定;设计没有要求时,可按下表计算工程量,执行第一册“通用项目”相应项目。 直埋电缆挖、填土(石)方工程量 注:1.两根以内的电缆沟,系按上口宽度600mm,下口宽度400mm,深度900mm计算的土方量; 2.每增加一根电缆,其上、下口宽度各增加170mm; 3.以上土方量是按埋深从自然地坪算起,如设计埋深超过900mm时,多挖的土方量应另行计算。 二、电缆沟揭盖板,按每揭一次以延长米计算。如又揭又盖,则按两次计算。 三、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度。 1.横穿道路,按路基宽度两端各加2m。 2.垂直敷设时管口离地面加2m。 3.穿过建筑物外墙时,按外墙外缘以外加。 4.穿过排水沟,按沟壁外缘以外加1m。 四、电缆保护管埋地敷设时,其土方量施工图注明的,按施工图计算;施工图未注明的可按沟深,沟宽按最外边的保护管两侧外边缘每侧各加工作面计算。 五、电缆敷设均按四芯考虑,五芯电缆敷设人工、材料、机械乘以系数;六芯电缆敷设人工、材料、机械乘以系数(未计价材料数量不予调整)。 六、电缆头制作、安装项目是按四芯考虑的,五芯电缆头制作、安装执行定额时,按相应截面电缆头制作、安装定额乘以系数,六芯电缆头制作、安装乘以系数(未计价材料数量不予调整)。 七、电缆敷设长度应根据单根敷设水平和垂直敷设长度,另加下表规定附加长度计算。 电缆敷设附加长度 注:电缆附加及预留长度应计入电缆长度工程量之内。即: L=(水平敷设长度+垂直敷设长度+预留长度)× L─电缆敷设工程量 八、电缆终端头及中间头均以“个”为单位计算。一根电缆按两个终端头计算,中间头按设计数量计算,设计没有规定时按实际计算。

电缆预留量计算问题(有实例很详细)

关于电缆预留量的问题按照<全国统一安装工程预算工程量计算规则> 问题1:第3点,“电缆进入沟内或吊架时引上(下)预留”中,引上(下)预留,怎么理解? 是否引上算一次1.5米,引下也算一次1.5米?那就是两次了共3米? 其实是当电缆进去后,必然要断开做终端头进行接线的,所以不存在进去又出来;规则里是指电缆可能从下今日盘柜,也可能从下进,所以理解原话是进出实际发生是才计算;理解原话应为:,“电缆进入沟内或吊架时引上(或下)预留”;中间加了一个“或”真相就不会混淆了! 问题2:电缆进入盘柜,当第5、8点同时发生,即“进入高压开关柜及低压配电盘、箱,又做电力电缆终端头,”预留量是否2+1.5=3.5米?所以要根据实际发生,根据可能有一下四种组合: 3、电缆预留量:假定项目:落地式配电柜高2米*宽0.8米*厚0.6米电缆顺电缆沟从下面进入配电箱电缆总量=(己按图算至配电箱底+进箱预留量)*(1+2.5%)

问题:预留量:答案4个:1.预留=高+宽=2+0.8=2.8 2.预留=高+宽+电缆头=2+0.8+1.5=4.3 3.预留=2 (盘下进出线,定额规定)=2 4.预留量=2+1.5(箱预留+电缆头)=3.5 1、关于电缆敷设中套用垂直通道定额2-622子目与普通电缆子目2-618如何界定:(安徽或全国200 0安装定额) 现工程中电缆使用量较多,我公司在一幢18层高层建筑中,电缆敷设在电气竖井中竖直的桥架内(说明:电气竖井每层为长1.8M、宽1.5m、层高为2.9m,且每层竖井有顶及底板,预留桥架洞口,以后做防火封堵)人可以站在井内操作。) 问:这种电缆敷设工艺能否套用竖直通道定额子目?何种情况下套取竖直通道子目。 2:DN100的消防管安装,工艺方式为沟槽连接,使用成品的卡箍及三通、弯头等管件,定额使《安徽省2003补充定额》定额子目为B8-56,及B8-63子目,对管件定义发生分歧:工程内容:如安装DN100管道200米,弯头及三通合计36个,弯头及三通用卡箍78个,直管段管道用卡箍直接连接,使用卡箍40个。 疑问:就是定额B8-63管件的工程量应为多少。是36+78+40=154个呢,还是就是弯头与三通的数量36个,网络上也是每个人说法不一样。问题1、关于电缆敷设中套用垂直通道定额2-622子目与普通电缆子目2-618如何界定:(安徽或全国2000安装定额)。 答:这种电缆敷设工艺不能套用竖直通道定额子目。竖直通道子目仅适合于通道内没有操作平台的情况,比如电视塔的电缆井道等。 问题2:DN100的消防管安装,工艺方式为沟槽连接,使用成品的卡箍及三通、弯头等管件,定额使《安徽省2003补充定额》定额子目为B8-56,及B8-63子目,对管件定义发生分歧:工程内容:如安装DN100管道200米,弯头及三通合计36个,弯头及三通用卡箍78个,直管段管道用卡箍直接

电缆井工程量计算.pdf

一1号直线井3 1挖土方m32.6/6*(3.14*4.14+(3.14+ 4.94)*(4.14+ 5.94)+4.94* 5.94)53.64160.93 2填土方m30.00 3C15垫层m3 2.54*3.54*0.10.90 2.70 4砌砖m3(2.54+3.54) *2*0.37*1.88.1024.30 5C20混凝土m3 2.54*3.54*0.3*1.5 4.0512.14 6C20混凝土m32.54*3.54*0.2- 3.14*0.4^2*0.2 1.70 5.09 7钢筋12以内kg45.95137.86 8盖板(内盖铸铁)块1 1.00 3.00 9混凝土盖板Ф800块 3.14*0.4^2*0.20.100.30 10钢筋8以内kg 2.517.54 11镀锌铁构件kg2020.0060.00 12接地扁钢 13接地极 四1号 90°井2 1挖土方m32.6/6*(3.74*3.74+(3.74+ 5.54)*(4.74+5.54)+5.54* 5.54)60.70121.40 2填土方m30.00 3C15垫层m3(3.14*3.14-1.5*2)*0.10.69 1.37 4砌砖m3 (3.14+3.14) *2*0.37*1.8*1.210.0420.08 5C20混凝土m3(3.14*3.14-1.5*2) *0.3*1.5 3.09 6.17 6C20混凝土m3(3.14*3.14-1.5*1.5) *0.2-3.14*0.4^2*0.2 1.42 2.84 7钢筋12以内kg36.0772.13 8盖板(内盖铸铁)块1 1.00 2.00 9混凝土盖板Ф800块 3.14*0.4^2*0.20.100.20 10钢筋8以内kg 2.51 5.02 11镀锌铁构件kg2020.0040.00 12接地扁钢 13接地极 2号 90°井2 1挖土方m32.6/6*(7.14*7.14+(7.14+ 6.2)*( 7.14+6.2)+6.2*6.2 )115.86231.73 2填土方m30.00 3C15垫层m3(6.54*6.54-2*2)*0.1 3.887.75 4砌砖m3(6.54+6.54) *2*0.37*2*238.7277.43 电缆井工程量

电气工程量计算规则

工程量计算办法 一、电缆敷设 1、电缆敷设定额综合了不同的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。电缆敷设按不同截面以延长米计算并套用定额。其截面计算是电缆单芯计算套用定额,不得将三芯及零线的截面相加计算,电缆头制作及安装亦相同。 2、“竖直通道电缆”子目主要适用于高层建筑和电视塔等电缆工程,由于竖直电缆敷设定额是按电缆垂直敷设的安装条件综合考虑的,并不是高层建筑的专用电缆,因此应和其他电缆一样按规定条件计取各种应计取的费用。 3、单芯电缆敷设、终端头、中间接头可按同截面的三芯电缆敷设定额基价,乘以0.66的系数。 4、37芯以下的控制电缆敷设套用35mm2的电力电缆敷设定额。 5、电缆敷设及电缆头制作安装定额是按铝芯电缆编制的,因此,铜芯电缆敷设按相应截面的铝芯电缆安装定额人工和机械乘1.4的系数,电缆头制作安装按相应定额乘以1.2的系数。 6、电缆在山地、丘陵地区直埋敷设时,人工乘以1.3的系数,该地段所需的材料如固定桩、夹具等按实际用量计算。 7、厂外电缆(包括进厂部分)敷设,套用《电力建设工程预算定额》第四册“送电线路安装工程”35KV电缆敷设相应定额乘以0.9的系数。由于进厂电缆较远,需要另计工地运输,执行第四册“送电线路工程”的电缆敷设定额的相应项目。注:电力行业预算定额为第四册。

8、电缆桥架、托盘、槽盒等,如现场制作时,应套用第六章“轻型铁构件制作”定额,其安装应执行第十册“自动化控制装置及仪表工程”中第十一章“附件安装”定额的相应项目。9、电缆防火用的设备及材料的安装,可套用《全统定额》第十三册“刷油、绝热、防腐蚀工程”中的有关定额子目。 10、电缆敷设长度应根据敷设路径水平和垂直距离,另按表5规定增加附加长度。 电缆附加长度 表5 单位:%,M 序号 项目名称 预留长度 说 明 1 电缆敷设驰度、弯度、交叉2.5% 按全长计算 2 电缆进入建筑物2.0m 规程规定最小值 3 电缆进入沟内或吊架时引上余值1.5m 规程规定最小值 4 变电所进线、出线1.5m 规程规定最小值 5 电力电缆终端头1.5m 检修余量 6 电缆中间接头盒2.0m 两端各留,检修余量 7 电缆进控制及保护屏 高+宽 按盘面尺寸 8 高压开关柜及低压动力配电盘2.0m 盘下进出线

电缆电线工程量计算(汇编)

电缆电线工程量计算 第八节电缆 本节定额适用10KV以下的电力及控制电缆敷设,未考虑在河流积水区、水底、井下等条件下的敷设。35KV以上的各种型式、规格的电力电缆敷设、中间接头和终端头的制作安装,电力行业则执行《电力建设工程预算定额》第4册(送电线路安装工程)中的第七章电缆工程的相应定额。 一、电缆敷设 1、电缆敷设定额综合了不同的敷设方式,即土沟内、穿管、支架、沿墙卡设、钢索、沿支架卡设、垂直敷设七种方式,定额将这七种方式按一定的比例进行了综合扩大,因此,在实际工作中不论采取何种方式,一律不作换算和调整。电缆敷设按不同截面以延长米计算并套用定额。其截面计算是电缆单芯计算套用定额,不得将三芯及零线的截面相加计算,电缆头制作及安装亦相同。 2、“竖直通道电缆”子目主要适用于高层建筑和电视塔等电缆工程,由于竖直电缆敷设定额是按电缆垂直敷设的安装条件综合考虑的,并不是高层建筑的专用电缆,因此应和其他电缆一样按规定条件计取各种应计取的费用。 3、单芯电缆敷设、终端头、中间接头可按同截面的三芯电缆敷设定额基价,乘以0.66的系数。 4、37芯以下的控制电缆敷设套用35mm2的电力电缆敷设定额。 5、电缆敷设及电缆头制作安装定额是按铝芯电缆编制的,因此,铜芯电缆敷设按相应截面的铝芯电缆安装定额人工和机械乘1.4的系数,电缆头制作安装按相应定额乘以1.2的系数。 6、电缆在山地、丘陵地区直埋敷设时,人工乘以1.3的系数,该地段所需的材料如固定桩、夹具等按实际用量计算。 7、厂外电缆(包括进厂部分)敷设,套用《电力建设工程预算定额》第四册“送电线路安装工程”35KV电缆敷设相应定额乘以0.9的系数。由于进厂电缆较远,需要另计工地运输,执行第四册“送电线路工程”的电缆敷设定额的相应项目。注:电力行业预算定额为第四册。

防雷工程量计算

1、接闪器安装工程量计算 避雷针安装按在平屋顶上、在墙上、在构筑物上、在烟囱上及在金属容器上等划分定额。 1)、定额单位 ①平屋顶上、墙上、烟囱上避雷针安装以“根”或“组”计量。 ②独立避雷针安装以“基”计量,长度、高度、数量均按设计规定。 (2)避雷针加工制作,以“根”为计量单位。 (3)避雷针拉线安装,以三根为一组,以“组”计量。 2)、避雷网安装 (1)避雷网敷设按沿折板支架敷设和沿混凝土块敷设,工程量以“m”计量。工程量计算式如下: 避雷网长度=按图示尺寸计算的长度×(1+3.9%) 式中 3.9%——为避雷网转弯、避绕障碍物、搭接头等所占长度附加值。(2)混凝土块制作,以“块”计量,按支持卡子的数量考虑,一般每米1个,拐弯处每半米1个 (3)均压环安装,以“m”计量 ①单独用扁钢、圆钢作均压环时,工程量以设计需要作均压接地的圈梁的中心线长度按“延长米”计算,执行“均压环敷设”项目。 ②利用建筑物圈梁内主筋作均压环时,工程量以设计需要作均压接地的圈梁中心线长度,按“延长米”计算,定额按两根主筋考虑,超过两根主筋时,可按比例调整。 (4)柱子主筋与圈梁焊接,以“处”计量 柱子主筋与圈梁连接的“处”数按设计规定计算。每处按两根主筋与两根圈梁钢筋分别焊接连接考虑。如果焊接主筋和圈梁钢筋超过两根时,可按比例调整。 2、引下线安装工程量计算 避雷引下线是从接闪器到断接卡子的部分,其定额划分有:沿建筑物、沿构筑物引下;利用建(构)筑物结构主筋引下;利用金属构件引下等。

1)、引下线安装,按施工图建筑物高度计算,以“延长米”计量,定额包括支持卡子的制作与埋设。其引下线工程量按下式计算: 引下线长度=按图示尺寸计算的长度×(1+3.9%) 2)、利用建(构)筑物结构主筋作引下线安装:按下列方法计算工程量。 用柱内主筋作“引下线”时,定额按焊两根主筋考虑,以“m”计量,超过两根主筋时可按比例调整。 3)、断接卡子制作、安装,按“套”计量。按设计规定装设的断接卡子数量计算。接地检查井内的断接卡子安装按每井一套计算。 3、接地体装置安装工程量计算 接地装置有接地母线、接地极组成,目前建筑物接地极利用建筑物基础内的钢筋作接地极,接地母线是从断接卡子处引出钢筋或扁钢预留,备用补打接地极用。 1)、接地母线安装,一般以断接卡子所在高度为母线的计算起点,算至接地极处。接地母线材料用镀锌圆钢、镀锌扁钢或铜绞线,以“延长米”计量。其工程量计算如下: 接地母线长度=按图示尺寸计算的长度×(1+3.9%) 2)、接地极安装 (1)单独接地极制作、安装,以“根”为计量,按施工图图示数量计算。(2)利用基础钢筋做接地极,以“m2”为计量单位,按基础尺寸计算工程量,引下线通过断接卡子后和基础钢筋焊接。 4、接地跨接线工程量计算 接地跨接是接地母线、引下线、接地极等遇有障碍时,需跨越而相连的接头线称为跨接。接地跨接以“处”为计量单位。 接地跨接线安装定额包括接地跨接线、构架接地、钢铝窗接地三项内容。 1)、接地跨接一般出现在建筑物伸缩缝、沉降缝处,吊车钢轨作为接地线时的轨与轨联接处,为防静电管道法兰盘连接处,通风管道法兰盘连接处等。 2)、按规程规定凡需作接地跨接线的工程,每跨接一次按一处计算,户外配电装置构架均需接地,每副构架按“一处”计算。

电缆预留量计算问题(有实例很详细)

电缆长度计算: 关于电缆预留量的问题按照<全国统一安装工程预算工程量计算规则> 序号项目预留长度(附加) 说明 1 电缆敷设驰度、波形弯度、交叉 2.5% 按电缆全长计算 2 电缆进入建筑物 2.0m 规范规定最小值 3 电缆进入沟内或吊架时引上(下)预留 1.5m 规范规定最小值 4 变电所进线、出线 1.5m 规范规定最小值 5 电力电缆终端头 1.5m 检修余量最小值 6 电缆中间接头盒两端各留 2.0m 检修余量最小值 7 电缆进控制、保护屏及模拟盘等高+宽按盘面尺寸 8 高压开关柜及低压配电盘、箱 2.0m 盘下进出线 9 电缆至电动机 0.5m 从电机接线盒起算 10 厂用变压器 3.0m 从地坪起算 11 电缆绕过梁柱等增加长度按实计算按被绕物的断面情况计算增加长度 12 电梯电缆与电缆架固定点每处0.5m 规范最小值 问题1:第3点,“电缆进入沟内或吊架时引上(下)预留”中,引上(下)预留,怎么理解? 是否引上算一次1.5米,引下也算一次1.5米?那就是两次了共3米? 其实是当电缆进去后,必然要断开做终端头进行接线的,所以不存在进去又出来;规则里是指电缆可能从下进入盘柜,也可能从下进,所以理解原话是进出实际发生是才计算; 理解原话应为:,“电缆进入沟内或吊架时引上(或下)预留”;中间加了一个“或”真相就不会混淆了!问题2:电缆进入盘柜,当第5、8点同时发生,即“进入高压开关柜及低压配电盘、箱,又做电力电缆终端头,”预留量是否2+1.5=3.5米

所以要根据实际发生,根据可能有一下四种组合: 3、电缆预留量: 假定项目:落地式配电柜高2米*宽0.8米*厚0.6米电缆顺电缆沟从下面进入配电箱 电缆总量=(己按图算至配电箱底+进箱预留量)*(1+2.5%) 问题:预留量:答案4个:1.预留=高+宽=2+0.8=2.8 2.预留=高+宽+电缆头=2+0.8+1.5=4.3 3.预留=2 (盘下进出线,定额规定)=2 4.预留量=2+1.5(箱预留+电缆头)=3.5 1、关于电缆敷设中套用垂直通道定额2-622子目与普通电缆子目2-618如何界定:(安徽或全国200 0安装定额) 现工程中电缆使用量较多,我公司在一幢18层高层建筑中,电缆敷设在电气竖井中竖直的桥架内(说明:电气竖井每层为长1.8M、宽1.5m、层高为2.9m,且每层竖井有顶及底板,预留桥架洞口,以后做防火封堵)人可以站在井内操作。) 问:这种电缆敷设工艺能否套用竖直通道定额子目?何种情况下套取竖直通道子目。 2:DN100的消防管安装,工艺方式为沟槽连接,使用成品的卡箍及三通、弯头等管件,定额使《安徽省2003补充定额》定额子目为B8-56,及B8-63子目,对管件定义发生分歧: 工程内容:如安装DN100管道200米,弯头及三通合计36个,弯头及三通用卡箍78个,直管段管道用卡箍直接连接,使用卡箍40个。 疑问:就是定额B8-63管件的工程量应为多少。是36+78+40=154个呢,还是就是弯头与三通的数量36个,网络上也是每个人说法不一样。 问题1、关于电缆敷设中套用垂直通道定额2-622子目与普通电缆子目2-618如何界定:(安徽或全国200

电缆井施工方案 (1)

一、编制依据 本施工方案主要根据以下文件和标准进行编制。 《电力施工验收规范》(DL5031-94)。 《顶管施工及验收规范》(中国非开挖技术协会行业标准)。 《建设工程项目管理规范》(GB/T 50326-2001); 二、工程概况 本工程位于黄骅市市区内,城五站南侧,南N1塔北侧和西域饺子馆西侧共3处电缆井,天然地面平均在-3m—-4m之间。本工程共有电缆井3座,共需浇筑C15混凝土,C40混凝土。 三、穿越段地质特征 根据河北省地质工程勘察院关于《110KV文宾变电站电源完善地下电力通道新建工程岩土工程勘察报告》中描述,该段地层情况由上至下主要表现为:杂填土、素填土、可塑粘土。路段区地下水位,地下水类型属第四系孔隙潜水,年变幅左右。 四、工程总体安排 1、施工计划 计划工期15天:2017年4月28日—2017年5月12日完工 2、测量放线

工程开工前组织测量人员到现场进行测量放线交底,作好定桩记录。 按设计提供的水准点在施工范围内引测,设置临时水准点。 设置沉降观测点,在工作坑、顶管施工范围内的建筑物、电杆、管线等位置放置沉降观测点。 3、施工安排 进场后对施工场地进行平整,解决施工场地的用水、用电问题。 进行工作井的施工场地平面布置。进行工作井的开挖。 井坑开挖到位封底后,后靠背设置,进行顶管设备的安装调试。 进行顶管穿越施工。 五、施工准备 1、施工组织机构 我公司在充分总结以往本公司在同类工程施工中的经验,结合本工程实际情况,全力以赴,精心组织队伍,采取切实可行的管理方法和手段,保质保量按期完成施工任务。 调配公司精干的管理人员和技术人员,承担该工程施工作业,实际项目法管理,成立项目经理部。组织机构如下:

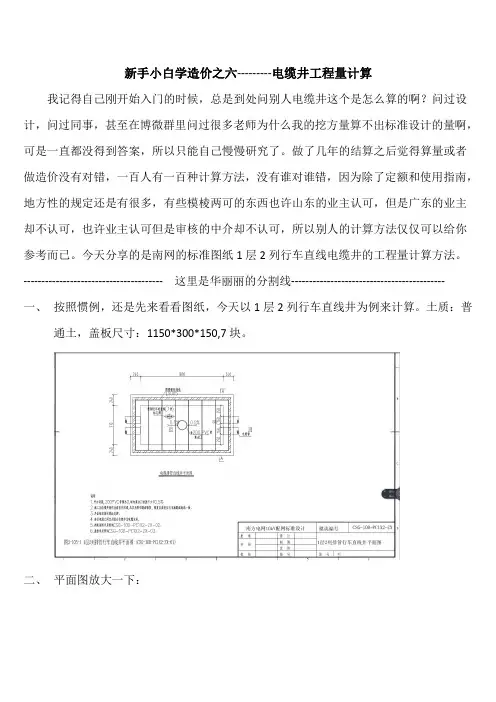

新手小白学造价之六-电缆井工程量计算(组合件)

新手小白学造价之六---------电缆井工程量计算 我记得自己刚开始入门的时候,总是到处问别人电缆井这个是怎么算的啊?问过设计,问过同事,甚至在博微群里问过很多老师为什么我的挖方量算不出标准设计的量啊,可是一直都没得到答案,所以只能自己慢慢研究了。做了几年的结算之后觉得算量或者做造价没有对错,一百人有一百种计算方法,没有谁对谁错,因为除了定额和使用指南,地方性的规定还是有很多,有些模棱两可的东西也许山东的业主认可,但是广东的业主却不认可,也许业主认可但是审核的中介却不认可,所以别人的计算方法仅仅可以给你参考而已。今天分享的是南网的标准图纸1层2列行车直线电缆井的工程量计算方法。---------------------------------------这里是华丽丽的分割线------------------------------------------- 一、按照惯例,还是先来看看图纸,今天以1层2列行车直线井为例来计算。土质:普 通土,盖板尺寸:1150*300*150,7块。 二、平面图放大一下:

三、下面是剖面和断面图

放大一下:

从图纸中我们需要关注的几个要素: 1、土质:普通土还是坚土----与工作面和放坡系数有关 2、回填:石粉回填----与材料有关 3、埋深:1.6米---与是否放坡有关 4、把图中的材料一一读出来。钢筋,水泥砂浆,混凝土,垫层,锚勾,预埋铁件,PVC管(电缆井两侧的电缆管属于排管,在电缆井中不计算)。 四、下面是电缆井的成品图,所有的图不是同一个井的图片,只是贴出来供大家看看电缆井是什么样子的?第一张图是做完之后盖上盖板的,第二张是未盖盖板的。

电缆安装工程量计算公式.(DOC)

电缆安装工程量计算公式:L=∑(水平长度+垂直长度+各种预留长度)×(1+2.5%电缆曲折折弯余系数)。 根据《全国统一安装工程预算工程量计算规则》(GYDGZ-201-2000)规定,其中各种预留长度为: 1、电缆敷设驰度、波形弯度、交叉预留电缆全长的2.5%(即公式后半段的系数) 2、电缆进入建筑物预留规范规定最小值2m 3、电缆进入沟内或吊架时上(下)预留规范规定最小值1.5m 4、变电所进线、出线预留规范规定最小值1.5m 5、电力电缆终端头预留检修余量最小值1.5m 6、电缆中间接头盒预留检修余量最小值两端各2m 7、电缆进控制、保护屏及模拟盘等预留盘面的半周长 8、高压开关柜及低压配电盘、箱预留盘下进出线2m 9、电缆至电动机预留从电机接线盒起0.5m 10、厂用变压器预留从地坪算起3m 11、电缆绕过梁柱等增加长度按实计算 12、电梯电缆与电缆架固定点预留规范规定最小值每处0.5m 电缆的预留的长度是电缆敷设长度的组成部分,应计入度量的电缆长度工程量之内。

如果在计算电缆敷设长度时,忽略了各种预留长度的增加,就有可能造成敷设施工时电缆长度不够,或者电缆使用后进行检修时因无余量而无法操作。 电线电缆公程式 (2012-08-07 09:25) 分享到: 0 标签:电线电缆公程式 电线电缆材料用量计算公式 铜的重量习惯的不用换算的计算方法:截面积*8.89=kg/km 如120平方毫米计算:120*8.89=1066.8kg/km 1。导体用量:(Kg/Km)=d^2 * 0.7854 * G * N * K1 * K2 * C / d=铜线径 G=铜比重 N=条数 K1=铜线绞入率 K2=芯线绞入率 C=绝缘芯线根数 2。绝缘用量:(Kg/Km)=(D^2 - d^2)* 0.7854 * G * C * K2 D=绝缘外径 d=导体外径 G=绝缘比重 K2=芯线绞入率 C=绝缘芯线根数 3。外被用量:(Kg/Km)= ( D1^2 - D^2 ) * 0.7854 * G D1=完成外径 D=上过程外径 G=绝缘比重 4。包带用量:(Kg/Km)= D^2 * 0.7854 * t * G * Z D=上过程外径 t=包带厚度 G=包带比重 Z=重叠率(1/4Lap = 1.25) 5。缠绕用量:(Kg/Km)= d^2 * 0.7854 * G * N * Z d=铜线径 N=条数 G=比重 Z=绞入率 6。编织用量:(Kg/Km)= d^2 * 0.7854 * T * N * G / cosθ θ = atan( 2 * 3.1416 * ( D + d * 2 )) * 目数 / 25.4 / T d=编织铜线径 T=锭数 N=每锭条数 G=铜比重 比重:铜-8.89;银-10.50;铝-2.70;锌-7.05;镍-8.90;锡-7.30;钢-7.80;铅-11.40;铝箔麦拉-1.80;纸-1.35;麦拉-1.37 PVC-1.45;LDPE-0.92;HDPE-0.96;PEF(发泡)-0.65;FRPE-1.7;Teflon(FEP)2.2;Nylon-0.97;PP-0.97;PU-1.21 棉布带-0.55;PP绳-0.55;棉纱线-0.48 一、电线电缆材料用量

电缆沟的宽度应根据埋设电缆的根数决定

电缆沟的宽度应根据埋设电缆的根数决定 如果10kV以上电缆和低压380V电缆同沟时每增加一根电缆,每米电缆沟土方量为035×0 9m3=0315m3土。 注:直埋电缆沟土方量的计算: 首先计算电缆埋设部分总长度(包括备用长度和地坪高低差长度)乘以电缆沟截面积。一般情 况下一条电缆沟内埋设1~2根电缆时,电缆沟截面为上宽600mm、下宽400mm,深度为900mm( 或按设计深度计算)。规范要求10kV以下电缆平行距离为170mm,10kV以上电缆平行距离为35 0mm。 14电缆保护管长度,除按设计规定长度计算外, 还应按哪些规定增加保护管长度? 电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按规定增加保护管长度。 (1)横穿道路,按路基宽度两端各增加2m。 (2)垂直敷设时,管口距地面增加2m。 (3)穿过建筑物外墙时,按基础外缘以外增加1m。

(4)穿过排水沟时,按沟壁外缘以外增加1m。 15直埋电缆沟的宽度如何确定?电缆埋设深度有何要求? 直埋电缆沟的宽度应根据埋设电缆的根数决定,电缆埋设深度要求一般是:电缆表面距地面的距离不应小于07m,穿越农田时不应小于1m,当遇到障碍物 或冻土层较深的地方,则应适当加深,使电缆埋于冻土层以下。 16电缆保护管埋地敷设,如何计算其土方量?电缆保护管埋地敷设,其土方量凡有施工图注 明的,按施工图计算;无施工图的,一般按沟深09m、沟宽按最外边的保护管两侧边缘外 各增加03m工作面计算。 17电缆线路作为传送和分配电能具有哪些特点? 电缆线路作为传送和分配电能具有以下特点: (1)一般埋设于土壤中或敷设于室内、沟道、隧道中,不用杆塔,占地少,整齐美观。 (2)受气候条件和周围环境影响小,传输性能稳定,维护量较少,安全可靠性能较高。 (3)具有向超高压、大容量发展的更为有利的条件,如低温、超导电力电缆等。 18电力电缆和控制电缆的终端头均按什么考虑?中间电缆

电缆工程工程量计算规则

电缆工程工程量计算规 则 Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】

电缆工程工程量计算规则1、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量: 直埋电缆的挖、填土(石)方量 注:①两根以内的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm 计算的常规土方量(深度按规范的最低标准); ②每增加一根电缆,其宽度增加170mm; ③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。2、电缆沟盖板揭、盖项目,按每揭或每盖一次以延长米计算,如又揭又盖,则按两次计算。 3、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度: ①横穿道路,按路基宽度两端各增加2m。 ②垂直敷设时,管口距地面增加2m。 ③穿过建筑物外墙时,按基础外缘以外增加1m。 ④穿过排水沟时,按沟壁外缘以外增加1m。

4、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。 5、电缆敷设按单根以延长米计算,一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。 6、电缆敷设长度应根据敷设路径的水平和垂直敷设长度,按下表增加附加长度: 电缆敷设的附加长度。 注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。

预算中计算电缆进低压配电柜所需要预留的电缆长度是否有终端头和柜半周,电缆进低压配电柜到底应该预留哪些东西这三个是定额中都有的规定,计算的时候都要加上去吗1是预留出电缆终端头的米,2是配电柜的半周长,3是附图上圈起来“高压开关柜及低压配电箱的盘下进出线2米。。。。长以及盘下进出线的2m 盘下进出线预留2m是为方便安装预留的,以免出现电缆单股长度不足,比如相线够而零线地线不足,或零线地线够而相线不足。电缆进配电箱要预留半周长,是为方便以后维修预留的,安装完电缆这个长度是还在的。是要同时计取的。 请问各位老师我的电缆敷设图纸如下在计算电缆工程量是应计算电缆进入建筑物的预留米变电所进出线预留米电缆进入沟内预留米高压配电柜及低压配电箱预留米电缆终端头预留米 1.电缆长度=电缆长度=115+×2++×2+×2+ 1.电缆长度=115+×2++×2+*2+*2 2.电力电缆终端头预留长度为米,指的是每个终端头米。 3.变电所进出线预留米不需要乘以2,进出只计一次。 电缆终端预留是终端头各米。 电缆长度=115+(+)【进入建筑+进出变电所】+【进入电缆沟】+×2【高低压柜】+×2【电缆头预留】 2、电缆终端头预留长度为米,指的是每个电缆终端头要预留, 3、变电所进出线预留米不需要乘以2。

安装工程预算工程量计算规则

安装工程预(结)算工程量计算规则 安装工程量除依据《全国统一安装工程预算定额》及各项规定外,还应依据以下文件: 1、经业主审定施工项目组编制竣工图纸及其说明(设计图纸会审资料等)。 2、经审定的施工组织设计或施工技术措施方案。 3、经审定的其它有关技术经济文件(现场签证单、技术核定单、工作联系单等重要文件)。工程量规则的计算尺寸,以设计图纸表示的或设计图纸能读出的尺寸为准。除另有规定外,工程量的计量单位应按下列规定计算: 1、以体积计算的为立方米(m3)。 2、以面积计算的为平方米(m2)。 3、以长度计算的为米(m)。 4、以重量计算的为吨(t)。 5、以台计算的为台。 汇总工程量时,其准确度取值:m3、m2、m以下取两位;t以下取三位;台取整数,两位或三位小数按四舍五入法取舍。 一、设备安装: 所有制药设备及工艺设备因单独列项,计算单位为台,数量按实计取。 二、电气安装: 1、变压器、高低压配电柜以“台”单位,按型号不同单独列项,写明全称及型号名称。 配电柜基础槽钢按廷长米计取,油漆在定额包含,不需再计。 2、插接式母线槽以“米”单位,按实际延长米计取,插接式母线槽进出线箱以“台”计取。 支吊架按规计算出“付”数,再换算成重量计取。油漆在定额包含,不需再计。 3、电缆直埋的挖、填土(石)方,除特殊要求外,可按下表计算土方量。 直埋电缆的挖、填土(石)方量 注:①两根以的电缆沟,系按上口宽度600mm、下口宽度400mm、深度900mm计算的常规土方量(深度按规的最低标准); ②每增加一根电缆,其宽度增加170mm;

③以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。 电缆沟盖板以延长米计算,如又揭又盖,则按两次计算。 电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度: ①横穿道路,按路基宽度两端各增加2米。 ②垂直敷设时,管口距地面增加2m。 ③穿过建筑物外墙时,按基础外缘以外增加1m。 ④穿过排水沟时,按沟壁外缘以外增加1m。 电缆保护管埋地敷设,其土方量凡有施工图注明的按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。 电缆敷设按单根以延长米计算,电缆敷设根据敷设路径需增加附加长度,按下表计了取: 电缆敷设和附加长度 注:电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之。 电缆终端头及中间头均以“个”为计量单位。电力电缆和控制电缆均按一根电缆有两个终端
