LM 系列反井钻机

—暗井施工的最有效设备

煤科总院北京建井研究所设计

江苏省苏南煤矿机械厂制造

一九九二年五月

目录

—、LM系列反井钻的机的概述 (1)

二、LM系列反井钻机的结构和工作原理 (1)

1.LM系列反井钻机的结构

2.1M系列反井钻机的工作原理

三、LM系列反井钻机的主要技术参数 (2)

四、LM系列反井钻机的用途及特点 (2)

五、LM系列反井钻机施工经验 (3)

1.适用的地质条件范围广

2.适用于多种孔径,深度和斜度

3.施工方法简单可靠

4.使用效果及经济效益

六、LM系列反井钻机的发展前景 (6)

七、LM系列反井钻机对用户的要求 (6)

一、LM系列反井钻机的概述

LM系列反井钻机是由煤炭抖学研究总院北京建井研究所设计,江苏省苏南煤矿机械厂制造的。IM系列反扑钻机是在吸收国内外反井钻机的经验,以及我国立井钻井技术成果的基础上研制的,技术上处于国内领先水平,达到了八十年代国外同类机型的先进水平。

LM-120型反井钻机是国家“七、五”重点科技攻关项目,于1987年5月原煤炭部技术鉴定。目前,已研制出-90型,LM-120型、LM-200型三种型号的LM系列反井钻机,均已批量生产。LM系列反井钻机于1991年10月经国家质量奖审定委员会批准荣获国家金质奖章也是国家“八、五”期间新技术、新产品百项推广项目之一,产品已先后销往大同、北京、开滦、鹤岗、鸡西、淮南、徐州、西山等三十多个矿务局、深受广大用户的好评,取得了良好的经济效益和社会效益。

二、LM系列反井钻机的结构和工作原理

1.LM系列反井钻机的结构

LM系列反井钻叽一般包括两大部分:主机部分和钻具部分。

主机部分包括机架,液压泵站,操作控制系统。机架是两个“〔”形半架拼装结构,承受钻机工作时所受的外部准、拉、扭等作用力,液压泵站和操作控制系统用于驱动钻机运转,控制钻机工况,以实观不同条件下不同的钻井工艺的要求。

钻具部分包括开孔钻杆、稳定钻杆、普通钻杆、导孔钻头、扩孔钻头等。

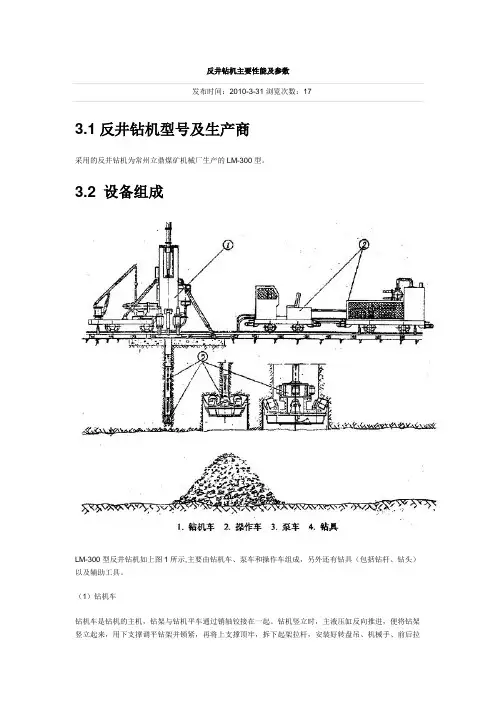

钻机可以在600或900mm轨距的轨道上行走,安装起来十分方便,不需要其它辅助设备。图1是LM-120型反井钻机结构示意图。LM系列反井钻机的结构相似,只是外形尺寸和技术参数不同。

2.LM系列反井钻机的工作原理

钻机的主传动通过动力水笼头传递给钻具系统,带动导孔钻头或扩孔钻头旋转。导孔钻头上的牙轮或扩孔钻头刀盘上的滚刀在井底运动,在钻压作用下滚刀对岩石冲击、挤压和剪切,使岩石破碎。导孔钻进时破碎的岩屑被正循环的清水或泥浆排出钻孔外;扩孔时的岩屑直接落到下水平巷道中,由扒装机装运矿车升井。导孔由上水平向下水平钻进,扩孔由下水平向上水平提拉(钻头)。

三、LM系列反井钻机的主要技术参数

表1 LM系列反井钻机主要技术参数

四、LM系列反井钻机的用途及特点

LM系列反井钻机是钻凿暗井(井下煤仓,通风孔、延深井筒和溜煤眼等)的高效设备。它具有下列特点:

1.钻机的推拉力、旋转扭矩,转速等主要参数设计合理,钻井工艺简单,能满足不同地质条件下以及多种孔径的施工要求;

2.采用全液压驱动,结构紧凑,重量轻,功率省;

3.主机安装运输以及调整全部机械化,简单省力,迅速安全,不需辅助设备;

4.主机液压系统简单可靠,操作容易,大部分液压元件及密封件与井下综采设备液压元件通用,维修更换方便;

5.钻杆丝扣采用API国际通用标准,安全可靠,互换性好,寿命长,装卸钻具工艺合理,辅助时间短,钻机配有开孔钻杆和特制的稳定钻杆,能有效地防止井孔偏斜;

6.钻井工序实现机械化作业,操作简单安全,改善了劳动条件,减轻了劳动强度;

7.钻机适用性强,可在较复杂的煤系岩层,如膨胀性岩层,断层以及涌水量大的地质条件下施工;

8.钻机是防爆型的,适用于各级瓦斯矿;

9.扩孔钻头有喷水装置,可以降尘及冷却刀具;

10.钻机效率高,成井速度快,质量好。

五、LM系列反钻井机的施工经验

1.适用的地质条件范围广

LM系列反井钻机适用于硬度13—14的名种岩石,对于特硬岩门(超过f14)可以专门订做特制滚刀。该钻机还适用于软岩、膨胀岩、煤层及断层破碎带的岩石,适用于超级瓦斯矿井。例如:

<1>北京矿务局大台矿一口井,井深99.7m,其中超过“2的岩石为55.2米,导孔纯钻

进时间1.25m/h,·扩孔纯钻进时·间0.73m/h。

<2>鹤岗矿务局南山矿一口井,井深78m,其中含煤层28m。该矿属超级瓦斯矿(山?

瓦斯压力大,地质钻没法钻进)。导孔纯钻进时间3,8m/h,扩孔纯钻进时间1.5m/h。

<3>开滦矿务局赵各庄矿一口井,井深82m,其中含膨胀岩层25m,初用清水导孔排渣,至孔深52m处钻杆堵塞,无法钻进,后改用泥浆芋孔排渣,顺利完成该井施工任务。

2。适用于多种孔径、深度和斜度

IM系列反井钻机潜在能力大,安全系数高,能适用于多种孔径和深度以及60’一90‘斜

度的暗井。

IM一120型反钻并机设计直径为1.2m,深度为120m,在山西轩岗矿务局焦家塞矿,一次

打井236.5m,是设计打孔深度的1.97倍。

LM一200型反井钻机设计直径为2m,深度为150m~设计直径1.4m,深度为200m。在

山东汶甫煤矿一次打井316m(直径为1.4m),是设计打孔深度的·1.58倍。该井是目前使用

国产钻机钻井的最深暗井。

LM一90型反井钻机设计直径为0,9m,深度为90m。在山东横河矿打一井,,斜度为60’,

实测偏斜率小于o.2%。.

3.施工方法简单可靠

工M系列反井钻机的主机是由三个600mm轨距的(或900mm轨距)车组成,可直接运至施工现场。在准备好基础及峒室后,不田其它辅助设备而直接安装,根据不同m质苎竺’。选择相应的压(或拉)力,扭矩进行钻进,钻进操作简单方便,先向下打一导Ⅱ,贯5匿§T 水平后,卸下导钻孔头,向上扩孔至上水平即成井。

4.使用效果及经济效益

LM系列反井钻机现已在全国三十多个矿务局成功使用。鹤岗矿务局一位老工程认中::LM系列反井钻机是建井工艺的一场革命,是矿山建设安全的可靠保证。”IM系列反并钻

m*言于发票盂尝£之言之萼盂:黑1987年::月u,,中间包括运回厂主签

定会3个月),在运输条件极差(来回8次暗井吊罐底,4次斜井提升,457mm轨BE§输),一3一

搬家倒面17次的情况下,共完成田244mm的导孔979.3m,完成廖1.2m反井孔528.9m,15

个人组成的IM一120型反井钻;叽施工队伍,纯工作时间7个月零8天(包括所有准备时间),

完成40人3年时间的工程量。

节省电刀 259637度,合1,64万元

节省半成品坑木 507.7m’,合12.03万元

节省工力 32845个,合25.88万元

节省炸药 807kg,合0.11万元

节省雷管 2092个,合0.06万元

总计节省资金 39.?2万元

<2>IM—200型反井钻机在山东汶南煤旷使用,由1989年5月14日到?月14日完成直

径1.4m孔深316m的暗井。导孔纯钻进时间1.04m/h,扩孔纯钻进时间1.17m /h。用普

通凿并法完成316m,荒径5.2m的井筒一般需要2年时间(包括半年准备期),而用工M一

200型反井钻机钻凿溜矸孔再爆破刷大只要一年时间(包括三个月准备期),比普通凿井方

法提前一年的工期。

这种新的井简施工工艺,不但为该矿节约大量时井筒建设资金,而且由于井筒提前完

成,为该矿带来了巨大的经济效益,下面分项计算。

A直接费用.

a、设备租赁费

这种新的施工工艺比普通凿井法减少的设备见表2,这些设备的总费用约为43万元,租

赁费每月提取标准按4%计算,施工工期二年,可节约租赁费为,

43万元X 24个月X 4%:41.28万元

表2减少的设备明细表

b:、设备费用,原两年的工期一年完成,可节约一年的设备租赁费(见表3),

按月租

表s刷:大时所用设备明细表

采用皆通法施工需要100人,平均月工资按200元计算则一年可节约工资;

100X200元X12个月;24万元

“,其它

凿井并架基础

凿井绞车基础及绞车房

稳车基础

预计可节约电费

其它费用合计为: 10.5万元

通过以上计算可节约直接费用累计为86.58万

元.

B 间接经济效益

赁费4%计一年的时间;

22.6万元X12个月X 4%;10.8万元

—瞬4—哟

1.5万元

5.5万元

1.5万元

2万元

1.5万元

5.5万元

表s刷:大时所用设备明细表

采用皆通法施工需要100人,平均月工资按200元计算则一年可节约工资;

100X200元X12个月;24万元

“,其它

凿井并架基础

凿井绞车基础及绞车房

稳车基础

预计可节约电费

其它费用合计为: 10.5万元

1.5万元

我矿是由·年产9万吨改扩建到15万吨的小型矿井,提前一年工期就可增产原煤6万吨为该矿创造十分可观的经济效益。·

ac为我矿造利税(按88年国家上调计划价格53.5元/吨,减去成本42元/吨计算), (53.5—44)X 6万口屯:69(万元)

b。按计划外价格创利税(根据89年计划外价格170元/吨,减去成本42元/吨);

(170—42)X 6万吨;768(万元)

c。增加产值(按8.o年不变价格计);

6万吨X 23.5元/吨:141(万元)

2万元

通过以上计算可节约直接费用累计为86.58万元.

B 间接经济效益

我矿是由·年产9万吨改扩建到15万吨的小型矿井,提前一年工期就可增产原煤6万吨:

为该矿创造十分可观的经济效益。·

ac为我矿造利税(按88年国家上调计划价格53.5元/吨,减去成本42元/吨计算),

(53.5—44)X 6万口屯:69(万元)

b。按计划外价格创利税(根据89年计划外价格170元/吨,减去成本42元/吨);

(170—42)X 6万吨;768(万元)

c。增加产值(按8.o年不变价格计);

6万吨X 23.5元/吨:141(万元)

通过以上分析,采用反井钻机施工井茼的方法,可以为该矿节约建井直接费用86.58万

元,同时,由于加快了施工速度,可以为该矿增产原煤6万吨,按计划内价格增收利税。为69

万元,按计划外价格增收利税为768万元。间接效益和直接效益合计分别为:计划外价:86.58(万元)+768(万元):854.58万元

计划内价;86.58(万元)+69(万元):155.58万元

LM系列反钻井机的发展前景

LM系列反井钻机具有优良的性能,给各用户单位创造了良好的经济效益。自1987年

耻来,仅鹤岗矿务局就使用6台LM一120型反井钻机,其中兴安矿自88年5月份使用至今,

已累计钻井深度2500多米(孔径为1.2m),取得了十分显著的经济效益。因此,LM系列反

井钻机是暗井施工的最有效设备,是暗井施工安全的可靠保证,具有广阔的发展前景。

七、LM系列反井钻机对用户的要求

为了更好地为用户服务,确保LM系列反井钻机的成功使用,给用户带来最大的经济

效益,凡购LM系列反井钻机的用户在钻机组装、调试时,必须派有技术人员及初中毕业以

上的操作人员,电工等6—7人组成的学习班来厂家进行理论学习,厂内操作培训。学员经考

试合格后方能获得工M系列反井钻机的操作上岗证,对无上岗证的人员一律不准进行工M系

列反井钻机的安装、操作维修等各项专业工作。

用户首次使用工M系列反井钻机,在钻机施工准备工作完成后准备进行钻孔时,应通知

厂家,厂家派有关技术人员协助用户进行安装,调试工作,并在现场钻井中进一步对操作人

员进行培训,使操作人员能独立进行反井施工;

国家二级企业

地址c江苏省常州市

江苏省苏南煤矿机械厂电挂:5685

邮编:213012

联系人:销售处3270204

钱雪忠张西龙

反井钻机施工实用工艺

第一章反井钻机选择 煤矿、金属矿和非金属矿、水电站和蓄能电站、人防工程、交通、铁路和隧道、军事工程等地下工程施工环境、工程参数(深度、直径和倾角等)、地质条件(岩石岩性、硬度、抗压强度、构造等)千差万别;如何正确地配备合适的施工机具、制定先进的施工工艺、合理选择各种参数、落实可靠的安全措施是反井钻井施工成败的关键。 第一节反井钻机选型 1.设备选择的依据 根据竖井或斜井施工的综合条件,在确定采用反井钻井法施工后,即要开始选择反井钻机和配套设备及工艺选择。选择设备主要依 据是: (1)工程条件。主要包括工程性质、用途、主要技术参数(井孔深度、终孔直径、井孔倾角度等)、相关工程状况。根据施工井筒的深度和倾角等要求,结合现有设备及市场情况确定钻机。 (2)地质条件。包括岩石的物理力学性质、岩体产状、主要地质构造及参数、水文地质条件等。对于深孔、斜孔,应有钻孔位置的勘探孔资料和地质柱状图。根据施工井位的地质构造及岩性,确定冲洗液为泥浆或清水,从而选择用泥浆泵或水泵。 (3)施工条件。运输条件,吊装条件以及供电、供水情况。根据井位供电、供水、运输及井位下水平巷道开通情况确定钻机的类型。

一般在井位处应有供电、供水,具有钻机工作空间,在下水平巷道开通的情况下,选择上扩法施工,应选择上扩类全断面反井钻机。在煤 矿多选择电驱动液压反井钻机。 2.可行性分析和风险评估 对工程施工条件进行分析,包括上下水平隧道是否形具有运输、出渣、供水、供电、通风等生产系统; 对地质条件进行分析,分析围岩在反井钻井施工过程中和扩孔期间能否稳定,不发生较大的涌水和塌方,造成钻孔堵塞和下部设施淹没。因为在反井施工期间,无法进行支护,若围岩不能自稳,发生塌 方,将会堵塞钻孔,造成事故; 对施工位置安全状况进行分析,包括交通运输、通风、隧道支护情况及稳定情况、洪水、有害气体等是否对施工人员和设备伤害程度。 综合以上分析,以确定是否具有采用反井钻机施工可能。 3.反井钻机选择 3.1 钻孔参数的确定 工程本身已确定了钻孔深度和倾角,还要确定扩孔直径。钻孔的作用是溜渣、排水、通风,因此要有足够的断面强。需要再扩挖(刷大)的工程,扩挖期间不发生堵塞。扩孔直径太小,除了容易发生堵塞外,还增加了扩挖时打眼和出渣工作量,降低扩挖速度。导井直径过大,反井钻井施工成本增加,因此,钻孔直径选择必须合理,一般 钻孔直径选择如表4-1。 表 4-1 钻孔直径选择参考

潜孔钻机的安全操作规程通用版

操作规程编号:YTO-FS-PD614 潜孔钻机的安全操作规程通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

精品规程范本 编号:YTO-FS-PD614 2 / 2 潜孔钻机的安全操作规程通用版 使用提示:本操作规程文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1、潜孔钻机司钻人员必须了解本机构造和机械性能,熟知本机的安全操作规程,方准进行操作。 2、放炮时应将设备撤退到安全地点,条件不具备时应加以防护。放炮后必须对设备进行全面检查。 3、遇到6级以上大风时,潜孔钻机不准上滑架,严禁乘坐回转机构上下滑架。 4、如较长时间停机,应将冲击器提出孔外,以免孔口塌方阻卡钻具。 5、孔口有人工作时,禁止向潜孔钻机冲击器送风。拆装钻头时,应关闭回转,提升机构。 6、传动部位的清扫、注油、修理等工作,必须在停机状态下进行。 7、风水管接头应紧固,无跑风,漏水现象。 该位置可输入公司/组织对应的名字地址 The Name Of The Organization Can Be Entered In This Location

潜水式反循环钻机操作规程

潜水式反循环钻机操作规程 一、作业前的准备 1、详细了解施工要求和地质结构,按施工工艺要求,拟订相应的措施。 2、检查与主机相配套的各种机具、设备、电器和附件是否完整齐全,主要仪表指示应准确、可靠,联接件要牢固。关键仪表应经过标定。 3、检查潜水电机密封是否良好,电缆线、配电盘、卷筒等装置和各接头是否牢固、可靠,各部绝缘及接地装置是否良好。 4、检查振动筛及配属装置是否良好。 5、检查吸泥泵的电机、仪表及附件是否完好,各联接管路是否密封,牢固可靠,有无接地装置,电源、电压和频率是否与铭牌相符。吸泥管安装时塑料软管的弯曲半径不得小于800mmo 6、各钻具、卡具、导管等附件应光整、齐全、牢靠,能满足施工需要。 7、检查起重设备及其附件的技术状况是否符合安全施工的要求。 8、检查工作场地是否坚实平整,泥浆用料、供水、排污等现场布置是否合理,能否保证正常作业。 9、夜间作业时,要有良好的照明设施。 10、水上作业时,要检查各船间联结是否可靠,配套、安全设施和标记是否齐全,荷载及受力是否满足安全施工的要求。

11、条进行空运转试验,检查电机旋转方向、仪表、真空泵及各机运行是否协调。 12、检查各种油质、标号和油位是否符合规定标准。 二、作业中的要求 1、作业时必须指定专人负责指挥,严禁多头指挥。 2、必须严格按照下列顺序进行操作: 运转:开动振动筛及其附件一吸泥泵(反循环)一电缆卷筒→开动潜水钻机上的电机,下钻→钻进;停机则按相反的顺序进行,不得有误。 3、吸泥泵是钻机的关键附机,运行时应注意以下几点。 1)无论"自动""手动"操作,都必须“先主泵,后真空泵",停机则反之,次序不允许颠倒: 2)真空泵的真空表必须经常检查、标定,运行时指示应在规定的数值范围内; 3)钻进时,要严格控制钻进速度,要准确掌握吸泥泵的流量、流速,一般水头高度高出地下水位2m为准,过高、偏低都会造成坍孔等事故。 4钻进时,为确保吸程,吸泥泵进水管的最高点不得大于孔内水面6m; 5)时刻注意吸泥泵的运转情况,如有异响、异常情况,应即停机进行处理,并应采取相应的页防措施。 4、随着钻井深度的增加,应按规定及时调整电缆卷筒的油压,提钻时,应保证电缆随钻机同步上升回绕,防止拉断电缆。

反井钻机施工工艺及报价

反井钻机施工工艺要求及报价 1、反井钻机施工程序: 反井钻机施工程序为:施工准备一钻孔中心点确定-反井钻机就位调直一导孔施工一安装反扩钻头一反扩导井施工-工完清场。 反井钻机导孔直径:Φ250mm。 反井钻机扩孔直径:Φ1.4m。 2、反井钻机施工要求: 2.1机座基础平面要求:(见如下平面图) 反井钻机基础平面图

2.2反井钻机作业平台要求: 由于此次施工的2条竖井深度分别为350米、370米,为保证施工精度,使施工误差控制在机器的设计精度内,每条竖井必需分2次施工,竖井中部需要开挖一条施工廊道,先施工上半部分,再施工下半部分。具体示意图如下: 2.3供电要求: 钻机总负荷约220KW(钻机主油泵75KW、副油泵18.5KW、泥浆泵电机90KW、其它负荷10KW),电压380V,频率50HZ,甲方将电源接到距孔中心不大于15m的乙方开关柜上接口。

2.3供水要求: 钻进过程需要用清水10-15m3/h,甲方需将相应管路接到距钻孔中心不大于15m、距循环水池不大于5m的位置,并设置阀门,甲方承接水池的施工。 2.4其它要求: 甲方负责钻孔中心点确定,测量放线,并依据乙方基础图纸完成机座浇筑。扩孔钻进时甲方在下口安排警戒,防止人员误入。设备到达场内后,甲方无偿提供20T吊装(运)设备,双方配合搬迁。 为做好施工前期准备工作,请务必将施工地点的岩石类型、岩石硬度、岩石破碎状况等相关资料发我们的电子邮箱,电子邮箱地址:16958934@https://www.doczj.com/doc/3f7240751.html,. 3、反井钻机施工单价: 反井钻机竖井施工(导孔Φ250mm、反扩Φ1.4m)单价为人民币:8000.00元/米。此单价不含生产用电、生产用水及施工设备现场吊装(运)费用,反井钻施工过程中所发生的生产用电、生产用水及设备现场吊装(运)费用由甲方负责。 由于此次为国外作业,设备进、出场费用由甲方承担。 武汉东苑建筑工程有限公司西南分公司 2010年10月23日

回旋钻机安全操作规程(正式)

编订:__________________ 单位:__________________ 时间:__________________ 回旋钻机安全操作规程 (正式) Standardize The Management Mechanism To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-6991-42 回旋钻机安全操作规程(正式) 使用备注:本文档可用在日常工作场景,通过对管理机制、管理原则、管理方法以及管理机构进行设置固定的规范,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1.钻机就位后要将底架垫平、垫牢。 2.钻机立架时应有专人指挥,无关人员不得靠近。 3.开钻前注意检查: 1)各传动箱润滑油应足量。 2)各连接处牢固可靠。 3)泥浆泵工作正常。 4.回旋式钻机开钻时,接合离合器要慢,要注意转盘旋转方向,如果反转立即停机。 5.在转盘开始转动前,必须将钻具先提离孔底,待起动后再慢慢放下,停转前亦须先把钻具提起。 6.换档应先分离离合器,并在转盘即将停止前换入所挂档位。严禁转盘高速转动时换档。 7.主、副卷扬机、卷扬机与转盘均不得同时工作。 8.冲击钻机冲锤吊放入桩孔内起吊要缓慢,并用

人用绳作定向,防止冲锤冲撞钻机。 9.冲锤成孔时,冲程不宜过大;成孔后冲程宜按设计规定冲程。 10.分离离合器要有停顿节奏,严禁出现冲击过程中急刹吊锤,损坏卷扬机及离合器等机具。 11.在开钻(冲)期间,操作人员不禁擅离岗位。 12.故障停机应先将钻具提升至安全位置,有必要时要把钻头或冲锤吊离孔内。 13.钻机上一切工具附件要放好,防止掉入孔内。 14.回旋钻机钻进时应控制钻进速度,不可以钻机长时间超负荷工作。 请在这里输入公司或组织的名字 Enter The Name Of The Company Or Organization Here

2020新版潜孔钻机安全技术操作规程

( 操作规程 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 2020新版潜孔钻机安全技术操 作规程 Safety operating procedures refer to documents describing all aspects of work steps and operating procedures that comply with production safety laws and regulations.

2020新版潜孔钻机安全技术操作规程 1、操作规程 1.1接上风管,检查各振动部位及连接件或螺栓是否有松动,检查油箱及注油器的油量是否充足,各油管接头是否有漏油现象,检查各活动部分是否灵活。 1.2把钻机车开到预定的工作位置。 1.3钻机停稳后,选择好钻孔位置并固定。 1.4一切调整好后,开动凿岩机,合上加铲器,开始作业。 1.5作业过程中要及时清理钻孔周围的沙石,以提高钻机工作效率。 1.6在凿岩过程中要时刻注意加钎器工作状态,保证满负荷作业。 1.7换杆时,注意动作要缓慢,正确连接,并随时检查附杆托

架,以免发生意外。 2、钻机操作注意事项 2.1检查开路工作面的路面是否平整,如有大块岩石和明显凹坑时,要进行清理,不要强行通过。 2.2司机在操作时,必须集中精力,遵守操作规程,不得擅自离开钻机。司机和辅助人员必须紧密配合,有事要先联系好方可进行。 2.3在凿岩过程中,要随时注意冲击器工作状态,不冲击时,应及时查找原因或更换备件。 2.4在接钎杆或卸钎杆时,要用专用工具固定好后再反转凿岩机,否则会使岩孔内的整套钎具旋转发生钎杆或冲击器松脱,造成炮孔报废,物品损失。 3、日常维护 3.1钻机在天气潮湿的季节岩粉及水较多时,必须加强维护保养,以充分发挥钻机的作用,延长钻机的使用寿命。 3.2钻机的液压控制阀及液压油泵都是精密的组合件,已在工

正循环、反循环钻机操作规程

正循环、反循环旋转钻机操作规程 一、作业前的准备1.电动机或内燃机部分,按通用操作规程的有关规 定执行。2.详细了解钻孔部位的地质、水位情况,以便确定钻头和钻 进的各项参 数。 3.钻机的基础场地必须坚实、平整,钻机底座必须加垫方木,并调整好水平。水上作业,应符合水上施工的安全要求。 4.检查钻架、转盘、水龙头、卷扬机、排渣系统、钻杆夹持装置及钻压指示装置等的完好情况。检查防护装置是否齐全。 5.检查电气设备的完好情况,是否设有良好的接地装置。6.检查各润滑部位的润滑油量,不足时应当加足。 7.检查钻机的中心度与水平度,如不合要求,应予调整。 8.检查各部连接螺栓有无松动。钻杆法兰的连接螺栓必须用特制螺栓,不能用普通螺栓代替。 9.检查各管路接头的密封情况,并进行必要的紧固工作。10.检查排渣防污及供水系统是否完善。 11.钻机作业范围内应设置明显的安全标志,距钻架顶部5m 以内的范 围 不能有高压电线。水上作业时,应符合水上施工安全技术要求。 12.检查钻机安装后,吊钩中心是否对准孔位中心;13.检查井口护筒及其埋设是否符合要求;14.气举正、反循环钻机要检查空压机及输气系统的完好情况。二、作业中的要求 15.钻机安装完毕后,连接好泥浆循环系统,先空机运转20min 确认各

部 正常后,方可开始钻进。 16.钻进时,应有统一的指挥人员,不允许多头指挥。多班作业时,应坚持交接班制度,做好交接班记录。 17.钻进时,先向孔内输送泥浆,待泥浆从孔内流出后,再开动钻盘。初钻时,应以低速钻进,逐步提高钻速。 18.根据不同的地质条件,选择适当的转速和扭矩,以便达到最佳的钻进效果。 19.随时注意井内的水位,保持规定的水压,经常测量泥浆的比重,并保持稳定流量,严禁出现负压。 20.起落钻头要平稳,避免撞击xx。 21.当钻头磨损,需更换新钻头时,应修整孔底。修整时,钻头应在稍高于孔底处开始。 22.拆卸钻杆时要严防钻头脱落,钻杆接头要拧紧,以防脱扣。 23.随时检查钢丝绳的完好情况,磨损、断丝超过规定时,禁止使用,必须更换新品。 24.变速箱换档时,先停机,挂档后才能开机。 25.当第一节钻杆钻完时,先停止转动,使反循环系统延续工作至孔低沉渣排出后再换接钻杆,并予拧紧,以防漏气、漏水。 26.密切注意水龙头工作情况,若发现漏气、漏渣,应立即更换密封圈。 27 .每次接妥钻杆钻具放入水中后,应将钻头提升距孔底20?30cm,以防 堵塞吸渣口。 28.钻盘上严禁放置物品,以免旋转中抛出伤人。

反井钻机施工安全技术措施

反井钻机施工安全技术 措施 集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-

反井钻机施工安全技术措施为确保四矿-650m东十六石门反井机试点工程顺利施工,实现安全高速、优质生产,特制定本安全技术措施,凡井下钻井施工人员,都必须认真学习,遵守本措施的有关规定。 1.凡参加钻机施工人员,必须经过培训学习,没有经过培训的人员,不得上机操作钻机。 2.钻机现场必须通风良好,防止瓦斯积存,通修队每班必须派人检查瓦斯情况。回风流中瓦斯浓度达到1%时,必须停止钻井,撤出人员,进行处理。 3.每班钻进前施工人员对钻机要进行全面检查,检查螺栓是否丢失和松动,滑道、各活塞杆是否有脏物。液压胶管接头是否安装好,操纵杆是否都处于关闭状态。供水水源,油箱车油位是否达到要求,如发现问题,不得钻进并及时处理。 4.钻进前应进行全面空载试运转,包括动力水笼头上下运动和旋转,机械手和转盘吊工作是否正常,如发现有漏油阻卡现象,应及时处理。

5.钻进时,司机精力要集中,要经常注意压力表的变化情况并随时调整,严禁在钻机作业时脱岗、睡岗、离岗现象。 6.钻进时,施工作业人员要经常清理导孔钻进时循环冲洗时带上来的沉淀岩屑,并注意钻机的运转情况,如发现电机、动力水龙头、马达或其它部件有异常响声,工作不正常,油管漏油等,应及时通知司机,停机处理。 7.使用转盘吊,机械手运送钻杆时,如需扶正,只能从两头丝扣部位挪动,不允许用手抱住钻杆体,以免发生压伤,挤伤事故。 8.卸钻杆时,人员必须撤离,站在主机一侧指挥慢速卸扣。 9.当钻孔离钻穿下水平巷道10米时,必须在-725m下水平巷道贯穿点以外打好合格的安全档,并挂好警示牌,以免贯穿时发生机械伤人事故。 10.在贯穿以前,上部钻机操作台和下部贯穿平巷入口处必须安装通讯电话,并确保能够正常使用,确保下部扩孔安装钻头和清除矸石时能够做到随时联系,防止上下口令不一致而发生机械伤人事故。

潜孔钻机安全技术操作规程示范文本

潜孔钻机安全技术操作规 程示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

潜孔钻机安全技术操作规程示范文本使用指引:此操作规程资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1、操作规程 1.1 接上风管,检查各振动部位及连接件或螺栓是否 有松动,检查油箱及注油器的油量是否充足,各油管接头 是否有漏油现象,检查各活动部分是否灵活。 1.2 把钻机车开到预定的工作位置。 1.3 钻机停稳后,选择好钻孔位置并固定。 1.4 一切调整好后,开动凿岩机,合上加铲器,开始 作业。 1.5 作业过程中要及时清理钻孔周围的沙石,以提高 钻机工作效率。 1.6 在凿岩过程中要时刻注意加钎器工作状态,保证 满负荷作业。

1.7 换杆时,注意动作要缓慢,正确连接,并随时检查附杆托架,以免发生意外。 2、钻机操作注意事项 2.1检查开路工作面的路面是否平整,如有大块岩石和明显凹坑时,要进行清理,不要强行通过。 2.2司机在操作时,必须集中精力,遵守操作规程,不得擅自离开钻机。司机和辅助人员必须紧密配合,有事要先联系好方可进行。 2.3在凿岩过程中,要随时注意冲击器工作状态,不冲击时,应及时查找原因或更换备件。 2.4在接钎杆或卸钎杆时,要用专用工具固定好后再反转凿岩机,否则会使岩孔内的整套钎具旋转发生钎杆或冲击器松脱,造成炮孔报废,物品损失。 3、日常维护 3.1钻机在天气潮湿的季节岩粉及水较多时,必须加

最新整理反循环钻机安全操作规程.docx

最新整理反循环钻机安全操作规程 一、作业前准备 (一)详细了解钻孔部位的地质、水位情况,以便确定钻头和钻进的各项参数。 (二)钻机的基础场地必须坚实、平整,钻机底座必须加垫方木,并调整好水平。水上作业,应符合水上施工的安全要求。 (三)检查钻架、转盘、水龙头、卷扬机、排渣系统、钻杆夹持装置及钻杆指示装置等的完好情况。 (四)空气反循环钻机应检查空压机及输气系统的完好情况。 (五)检查电器设备的完好情况,并应有良好的接地装置。转盘应为顺时针方向旋转,发现反向,应改变电机接线。 (六)检查各部连接螺栓有无松动;钻杆法兰的连接螺栓必须用特制螺栓,不能用普通螺栓代替。 (七)检查各润滑点的润滑情况,及各运转总成的油面高度,不足时增补。 (八)检查各管路接头的密封情况,并进行必要的紧固工作。 (九)检查排渣防污及供水系统是否完善。 (十)钻机作业范围内应设置明显的安全标志,钻架顶部5m以内不能有高压电线。 (十一)检查钻机安装后吊钩中心是否对准孔位中心。 (十二)钻机安装完毕后,接通泵吸(或空气)反循环系统,经空车试运转20分钟确认无异常后,方可开始钻进。 二、作业中的要求

(一)在钻进时,应有统一的指挥人员,不允许多头指挥。 (二)每次接妥钻杆钻具放入水中后,应将钻头提升距孔底20~30cm,以防堵塞吸渣口。(三)根据不同的地质条件,选择适当的转速和扭矩,以便达到最佳的钻进效果。 (四)变速箱换档时,先停机、挂档后才能开机。 (五)当第一节钻杆钻完时,先停止转动,使反循环系统延续工作至孔底沉渣排洗后再换接钻杆,并予拧紧,以防漏气、漏水。 (六)密切注意水龙头工作情况,若发现漏气、漏渣,应立即更换密封圈。 (七)随时检查钢丝绳的完好情况,断丝若超过规定时,禁止使用,必须更换新品。 (八)严禁在钻机运转过程中进行修理或润滑。 (九)起落钻头要平稳,避免撞击xx。 (十)钻盘上严禁放置物品,以免旋转中抛出伤人。 三、作业后的要求 (一)每班作业后,应及时做例保工作。 (二)短期停用,应将钻架放倒,各附属设备收集存放,并将钻机移至平坦坚实的地点停放。 (三)长期停用,应对钻机进行全面的检查和保修,停放到指定地点;露天存放则应加垫加盖,以防日晒雨淋。

LM型反井钻机安装方案

LM200型反井钻机安装方案 1 工程概述 概述 两河口水电站初期导流洞Ⅰ标工程包含1#、2#导流洞竖井闸室和供水洞竖井闸室的开挖支护施工。其中1#和2#导流洞竖井闸室为矩形断面,开挖断面尺寸为×16.8m(长×宽),高度为41.3m(~EL.2615.7m);供水洞竖井闸室开挖断面尺寸为×(长×宽),高度为(~)。 根据我部前期上报的《闸室竖井开挖支护专项方案》,闸室竖井开挖主要程序为:利用反井钻机进行闸室及供水洞竖井先导孔钻设,而后进行φ导井反拉施工,再将φ导井扩挖至φ溜闸井,溜渣井形成后进行竖井扩挖施工。1#、2#导流洞竖井闸室断面较大,分两次扩挖至设计断面,一次扩挖形成中部11m×方形井孔,其中短边(11m)扩挖至设计开挖线,待11m×方形井孔形成后开始进行剩余断面扩挖施工;供水洞竖井断面较小,溜渣井形成后,从上至下一次扩挖至设计断面。 按照2010年施工进度安排,我部将于2010年3月份开始进行1#、2#导流洞竖井闸室和供水洞竖井闸室的开挖支护施工,为保证反井钻机钻设质量,现将《LM200型反井钻机安装方案》上报贵部,详见下文所述。 2 施工依据 (1)《LM200型反井钻机使用手册》; (2)《两河口水电站初期导流洞工程Ⅰ标段招投标文件》。 3 施工布置 施工道路布置 反井钻机安装施工路线为:雅新公路-闸室交通洞-竖井闸室。 风、水、电布置 延用导流洞闸室开挖支护施工时风水电布置。 4 反井钻机安装施工方法 反井钻机布置及使用前准备 根据施工设计图纸选定钻孔场地后,另按照施工现场实际情况布置反井钻机基础及循环水池。反井钻机基础底部采用预埋地脚螺栓固定。混凝土基础必须直接在坚固的岩石上浇筑。在浇筑混凝土前,所有松动材料必须清除。基础的不平度不得大于±m。

潜孔钻机安全技术操作规程

第一节潜孔钻机安全技术操作规程第一条使用前,应检查风动马达转动的灵活性,清除钻机作业范围内及行走路面上的障碍物,并应检查路面的通过能力? 第二条作业前,应检查钻具?推进机构?电气系统?压气系统?风管及防尘装置等,确认完好,方可使用? 第三条作业时,应先开动吸尘机,随时观察冲击器的声响及机械运转情况,如发现异常,应立即停机检查,并排除故障? 第四条开钻时,应给充足的水量,减少粉尘飞扬?作业中,应随时观察排粉情况,尤其是钻下向孔时,应加强吹洗,必要时应提钻强吹? 第五条钻进中,不得反转电动机或回转减速器,应避免钻杆脱扣? 第六条加接钻杆前,应将钻杆中心孔吹洗干净,避免污物进入冲击器?对不符合规格或磨损严重的钻杆不得使用,已断在孔内的钻杆,应采用专用工具取出? 第七条钻机短时间停止工作时,应供应少量压缩空气,防止岩粉侵入冲击器?若较长时间停钻,应将冲击器提离孔底1~2m并加以固定? 第八条钻头磨钝应立即更换,换上的钻头的直径不得大于原钻头的直径? 第九条钻孔时,如发现钻杆不前进而不停跳动,应将冲击器拔出孔外检查;当发现钻头掉下硬质合金片时,对小块碎片应采用压

缩空气强行吹出,对大块碎片可采用小于孔径的杆件,利用黄泥或沥青将合金片从孔中粘出? 第十条发生卡钻时,应立即减小轴推力,加强回转和冲洗,使之逐步趋于正常?如严重卡钻,必须立即停机,用工具外加扭力和拉力,使钻具回转松动,然后边送风边提钻?直至恢复正常? 第十一条在正常作业中,当风路气压低于0.35Mpa时,应停机检查? 第十二条应经常调整推进机构钢丝绳的松紧程度,以及提升滑轮组上?下行程开关工作的可靠程度;不能正确动作时,应及时修复? 第十三条作业中,应随时检查运动件的润滑情况,不得缺油? 第十四条钻机移位时,应调整好滑架和钻臂,保持机体平衡? 第十五条作业完毕后,应将钻机停放在安全地带,进行清洗?润滑?

钻机操作规程

钻机工安全操作规程 1、钻机操作工必须经专门的技术、安全培训,并经考试合格才能上岗作业,作业前必须佩戴好安全帽,穿好工作服、工作鞋等劳动防护用品。 2、必须认真做好开机前的各项检查,补充足够的燃油、液压油、润滑油和冷却水,做好各联接件间的坚固工作,保证设备在完好状态下方可起动设备,并严格按照操作程序进行作业。 3、钻机在作业状态下,不准无关人员上机,操作工不得离开操作台,离开时应停止作业。 4、钻机移位时,应注意周围人员和环境,缓慢行驶,爬坡角不超过15度,上坡时应后端先上,下坡时应前端先下;靠近边坡作业时,挡板距离坡顶线不得小于2.5米。进行远距离行驶时,应将钻架平稳放置在托架上,保持驾驶室良好的视线。道路上有障碍物必须清除,路经架空是电力线下时,钻架顶端离架空电力线不得小于2米。 5、作业时要注意防尘,及时清洁或更换防尘罩和收尘滤清器,保持良好的作业环境。 6、钻机活动部位应经常检查和加油润滑油脂;进行进修、保养和紧固油管接头时,必须保持停机状态。 钻机工操作规程 1、钻工应经专门培训,并考核合格,持证上岗。 2、钻工必须掌握各种钻机的操作要领和维护保养及排除故障的知识。 3、安装钻机时应注意以下问题:

(1)进入安装地点前,应先检查巷道支护及通风等情况,严格执行敲帮问顶制度,发现问题及时处理。整修、加固钻场时,应清理干净脏杂物,挖好水池,疏通好水沟。 (2)钻场面积必须大于钻机座,周围要有足够的安全间隙;在运输巷道安设钻机时,必须提出占道申请,要保证不影响运输。 (3)安钻地点无浮煤,底板平整。地梁木平稳卧入底板,四角打上立柱及斜柱。按中腰线摆正钻机。 (4)机身安放平衡后,应上紧底固螺丝,各机械转动部分要安装防护栏、保护罩。 6、钻机操作前要求钻机安装应牢固,变速箱及油箱内的油位应合适,安全防护罩及防尘盖必须齐全;各部分操作手把应处在正确位置;调试钻机时,要求各转动部分运转正常,开关启动应灵活可靠。钻机空载运行10分钟。确认无问题后,方可接上钻杆、钻头,接通水源,由司机操作开始钻孔。 8、机械调速的钻机,在正常情况下不得随意改变钻机速度,调速时必须先停电,变速箱停止动转后再变速。 9、启动时,注意力要集中,要求手不离按钮、眼不离钻机,动作要准确、及 时、迅速。 10、钻孔时严格按照施工措施中规定的方位、角度、孔深等进行施工,开孔间距要符合措施等有关规定。 11、安装钻杆时应先检查钻杆,应不堵塞、不弯曲、丝口未磨损;不合格的不 得使用,钻杆间使用油棉沙。。

反井钻施工方案

目录 1概述...................................................................................................... (1) 1.1工程概况...................................................................................................... . (1) 1.2工程地质条件...................................................................................................... .. (1) 1.3编制依据...................................................................................................... . (2) 2施工布置...................................................................................................... . (2) 2.1施工道路及渣场布置...................................................................................................... .. (2) 2.2施工风、水、电布置...................................................................................................... .. (3) 2.3通讯...................................................................................................... (4) 2.4反井钻施工工艺准备...................................................................................................... (4) 3施工方法...................................................................................................... . (5) 3.1施工工序流程...................................................................................................... .. (5) 3.2反井钻机的安装调试...................................................................................................... (5) 3.3反井钻机钻进导孔施工工艺及过程...................................................................................................... (7) 3.4反井钻机钻进扩孔施工工艺及过程...................................................................................................... . (12) 4施工安排...................................................................................................... .. (13) 4.1进度控制目标...................................................................................................... (13) 4.2质量控制目标...................................................................................................... (13) 4.3职业健康安全管理控制目标...................................................................................................... (14)

钻孔机安全操作规程通用版

操作规程编号:YTO-FS-PD883 钻孔机安全操作规程通用版 In Order T o Standardize The Management Of Daily Behavior, The Activities And T asks Are Controlled By The Determined Terms, So As T o Achieve The Effect Of Safe Production And Reduce Hidden Dangers. 标准/ 权威/ 规范/ 实用 Authoritative And Practical Standards

精品规程范本 编号:YTO-FS-PD883 2 / 2 钻孔机安全操作规程通用版 使用提示:本操作规程文件可用于工作中为规范日常行为与作业运行过程的管理,通过对确定的条款对活动和任务实施控制,使活动和任务在受控状态,从而达到安全生产和减少隐患的效果。文件下载后可定制修改,请根据实际需要进行调整和使用。 1、钻孔机械就位后, 应对钻机及配套设备进行全面检查, 钻机安设必须平稳、牢固, 钻架应加设缆风绳。 2、冲击钻孔, 选用的钻锥、卷扬机和钢丝绳等, 应配置适当, 钢丝绳与钻锥用绳卡固接时, 绳卡数量应与钢丝绳直径相匹配。 3、冲击过程中, 应在起重机钢绳上打一深度标记,以便把握钢丝绳松驰适度。 4、使用钻架起吊时, 应经常检查架子、天梁、滑车、钢丝绳情况是否良好: 经常检查冲击器的磨损情况, 锤脚已经磨损应及时焊补。 5、检查机械时, 应在孔口搭设临时脚手板, 谨防坠落孔内。 6、器械落入孔内时,应使用钩绳等工具打捞, 在没有可靠的防坍塌和淹溺措施的 情况下,严禁人员进入孔内作业。 该位置可输入公司/组织对应的名字地址 The Name Of The Organization Can Be Entered In This Location

潜孔钻机操作规程

潜孔钻机操作规程 1、潜孔钴机司机必须经过专业技术培训,并考试合格方允许作业。 2、潜孔钻机作业时,必须配有司机和助手各一人,并由司机担任操作和指挥,交接班一定在工作地点进行,交接班人员必须签名。 3、潜孔钻机转台应成水平,如钻倾斜孔时,只允许按技术说明书的角度工作,并有机械技术人员指挥,潜孔钻机使用条件按说明书办。 4、相邻两个阶段上,潜孔钻机不应彼此相对,必须错开,其距离应大于潜孔钻和运输车辆的长度。 5、使用冲击式潜孔钻机时,须遵守下列规定: (1) 给电时切实做到呼唤答应; (2) 当钻杆升起或降落时,不准有人在前面停留; (3) 潜孔钻机在工作前,应用千斤顶将机体顶好; (4) 检查各操作手柄,操作机构,皮带松紧程度及电动机使用情况; (5) 主轴和各轴承齿轮传动部分的润滑情况; (6) 检查制动带及导向滑轮传动及电缆敷设情况; (7) 检查链子、履带、离合器松紧程度; (8) 冬季送电必须空转三分钟; (9) 潜孔钻机在运输中不允许非工作人员上车,禁止有人

在车外电动机室休息。 6、每次起落立架时,应检查胶皮缓冲或缓冲弹簧的紧固程度。 7、提升钢绳在一个捻距内的断丝根数,不得超过10%。 8、禁止用手撮正卷筒上的钢绳方向。 9、绕过导向轮的钢绳不应与两边的轮缘发生磨擦,如果轮缘一边的厚度磨损为原厚度的四分之一时,则应更换新的导向轮。 10、计算钢绳的载重的重量时,须有5倍的安全系数。 11、移动电缆时,须带胶皮手套或钩子、木板电夹子,将空电缆盘好。 12、移动潜孔钻机时,其顶端距低压线不得少于O.4米,距高压线不得少于2米。 13、照明的电源停电时,所夜间作业的潜孔钻机立吕p停止,并把闸关好。 14、距阶段边缘小于2.5米时,不得元边缘移动和安设潜孔钻机,在这种情况下,潜孔钻机开往安置的方向必须和阶段边线垂直。 i5、潜孔钻机移动新的地点后,首先进行试动转和检查各部情况。 16、打完孔后,给须覆盖标有孔号的盖板,以免物料掉入,影响装药效果。 17、检查潜孔钻机时,必须切断电源,禁止带电修理机器部件。

反井钻机施工方法

施工程序及方法反井钻机仅用于竖井导井施工,根据本工程特点及工期要求,导井作业分为二序进行,即先钻进正导孔,再进行反扩孔地施工.其施工程序如图3-3. 反井钻机施工法作业示意图图3-3 (1)反井钻机就位钻机车运输吊装就位是整个反井钻机安装运输地关键工序.反井钻机主机进场顺序依次为:钻机车.操作车.泵车,当所有部件吊卸完成后,由钻机车牵引操作车.泵车沿轻轨推引至工作面.反井钻机基本就位后,接通工作电源,启动钻机车,操作钻机臂架,使其中心轴线与水平面夹角置于600176/;或

900176/,与巷道中心轴线吻合,钻头对准测量预先放样地起孔点.测量再次对钻杆倾角及中心线复测,精确定位,其偏差通过地脚螺栓微调.通过复查满足施工精度后,锁紧地脚螺栓,并回填混凝土.主机工作面基础浇筑混凝土. (2)正导孔施工在进行正导孔施工前先进行开孔钻进,深度约为5m.待开孔结束后拆去扶正器和开孔钻杆,换上正常钻进地钻具组合.正导孔开始钻进时采用高转速低钻压,随后在钻进过程中视地质情况合理调节钻压.在每根钻杆钻进结束时,上下方向提动钻头,待孔内地石屑冲洗并排完后再接钻杆钻进. (3)反扩孔施工正导孔钻穿岩层后,在下分段平巷硐室拆下导孔钻头和钻杆,换接上φ1.2m反扩孔钻头,并在钻杆末端套接上事先加工好地丝扣挂钩.同时调节动力水头出轴转速,并拆去洗液软管,用三通管将冷却水泵地水分出一股引至扩孔钻头以冷却钻头和降尘.在扩孔钻头未全部进入钻进时,为防止钻头剧烈晃动而损坏机具,采用低钻压和低转速钻进,待钻头全部钻进时再加压. (4)反井钻机撤场除φ1.2m扩孔钻头由上部工作面撤场外,其余部件撤场方法与进场方案相同,但拆除步骤与安装步骤基本相反.当导井扩挖至井口附近时,由于反井钻机自身地技术要求,扩挖钻头不能直接提出井口,扩孔结束后,拆去钻杆,将钻头固定在轨道上.并在井口留3m以上地岩体和混凝土,在反井钻机整体安全撤离后,再进行开挖.采用手风钻钻孔对预留层及基础混凝土以灌注静态爆破剂(8~10kg/m3)等方式进行爆破,以保证扩挖钻头能安全从井口提出. (二).注意事项 1.安全保证措施 (1) 对各反井钻机操作工作地围岩进行必要地加强支护; (2) 在钻头提升过程中,导井内操作人员佩戴安全帽.安全绳.手套.胶鞋等攀缘防护用品.若钻头发生卡壳,应从钻头上部进行处理;

钻机安全操作规程

XXXX地质工程勘察院 地质钻探安全操作规程 XXXX地质工程勘察院 二〇一七年一月

地质钻探安全操作规程 1. 地质钻探从业人员必须接受安全教育,经考核合格方可上岗。钻机机长是机台的安全责任人,负责全机台的安全施工。新工人必须在机长或熟练工人指导下进行操作。 2. 进入钻场必须戴安全帽,穿整齐合体的工作服,严禁赤脚或穿拖鞋。禁止酒后操作施工。 3. 机台从业人员必须遵守劳动纪律,操作时要精力集中,不准嬉戏、打闹、打瞌睡,不准擅自离岗或串岗。 4. 进场前,应弄清场内架空线路、地下管网、通讯电缆等分布情况,场地附近有高压线路时,钻塔与高压线必须保持安全距离,10千伏以上不小于5米,10千伏以下不小于3米,不得在高压线下作钻机整体迁移。 5. 现场管材、物品、工具等必须摆放整齐。钻场内严禁存放有毒、有腐蚀性的化学药剂。使用时,必须按有关规定戴好防护装备。 6. 起落塔架时未经检查设备不准起落。起落时,塔架周围严禁站人。 7. 开孔前必须检查钻机、柴油机、天车、塔架等各种机械的螺钉是否上紧,塔材是否配套齐全,钢丝绳是否完好,确定安全可靠时,方可开工。 8. 钻机立轴,天车中心(或前缘切点)与钻孔必须在同一垂直线上。

9. 塔上工作人员必须系好安全带,不准把头、手伸至提引器上行下落的范围。 10. 机械运转时,不准从事零部件的拆装工作,不准触摸和擦洗运转着的部件。 11. 各种外露的传动皮带、明显轮、转动轴链条等应有防护罩或防护栏杆,且栏杆上不准放臵任何物件。 12. 钻机提升系统各联接部件要可靠,干燥清洁,制动有效,天车及提升系统无故障。 13. 钻机的制动离合系统应防止油、水及杂物侵入,防止钻机离合失控。 14. 提引器、提引钩应有安全闭锁装臵,摘、挂提引器时,不得用手摸提引器底部。 15. 钻进时,由机长负责钻机的运转,注意观察孔内、钻机、柴油机、水泵的工作情况,发现问题及时解决。 16. 孔口工作人员不准把手握在垫叉把底部,上、下垫叉要先切断动力,粗径钻具升出孔口后,应用双手抱住钻具管身,禁止把手伸进钻头内去试探岩芯或低头用眼睛看岩芯,不准用手掌托住钻具底端。 17. 使用牙钳或其它工具紧、拆钻具,当阻力较大时,严禁用手握牙钳或其它工具,应用手掌向下用力,以防牙钳或其它工具压伤手。 18. 提钻、下钻时,操作钻机人员要注意提引器的高度,当孔口的工作人员都处于安全位臵时才能放下,严禁把钻具一下放到底。

潜孔钻机安全操作规程(最新版)

潜孔钻机安全操作规程(最新 版) The safety operation procedure is a very detailed operation description of the work content in the form of work flow, and each action is described in words. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0181

潜孔钻机安全操作规程(最新版) 一、使用前,应检查风动马达转动的灵活性,清除钻机作业范围内及行走路面上的障碍物,并应检查路面的通过能力。 二、作业前,应检查钻具、推进机构、电气系统、压气系统、风管及防尘装置等,确认完好,方可使用。 三、作业时,应先开动吸尘机、随时观察冲击器的声响及机械运转情况,如发现异常,应立即停机检查,并排除故障。 四、开钻时,应给充足的水量,减少粉尘飞扬。作业中,应随时观察排粉情况,尤其是钻下向孔时,应加强吹洗,必要时应提钻强吹。 五、钻进中,不得反转电动机或回转减速器,应避免钻杆脱扣。 六、加接钻杆前,应将钻杆中心孔吹洗干净,避免污物进入冲击器。对不符合规格或磨损严重的钻杆不得使用,已断在孔内的钻

杆,应采用专用工具取出。 七、钻机短时间停止工作时,应供应少量压缩空气,防止岩粉侵入冲击器;若较长时间停钻,应将冲击器提离孔底1~2m并加以固定。 八、钻头磨钝应立即更换,换上的钻头的直径不得大于原钻头的直径。 九、钻孔时,如发现钻杆不前进而不停跳动,应将冲击器拔出孔外检查;当发现钻头掉下硬质合金片时,对小块碎片应采用压缩空气强行吹出,对大块碎片可采用小于孔径的杆件,利用黄泥或沥青将合金片从孔中粘出。 十、发生卡钻时,应立即减小轴推力,加强回转和冲洗,使之逐步趋于正常。如严重卡钻,必须立即停机,用工具外加扭力和拉力,使钻具回转松动,然后边送风边提钻,直至恢复正常。 十一、在正常作业中,当风路气压低于0.35Mpa时,应停机检查。 十二、应经常调整推进机构钢丝绳的松紧程度,以及提升滑轮
