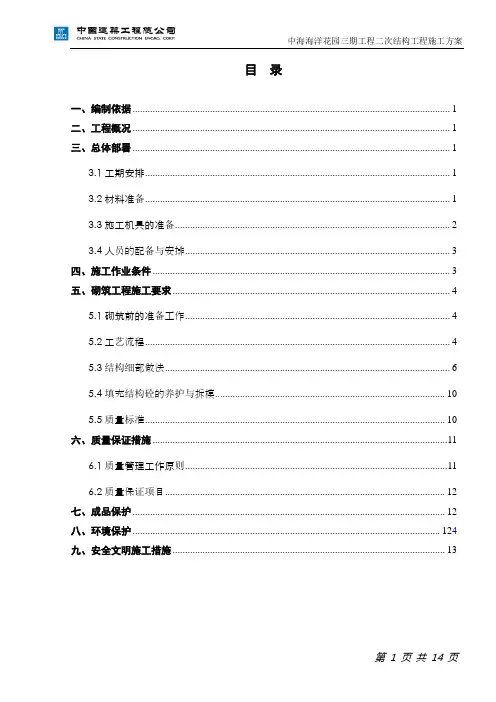

一、工程概况
本工程位于盐城市城南新区,西临日月路,北靠世纪公园,紧邻盐都区行政中心,中海花园一期项目工程,由中海宏洋地产(盐城)有限公司开发,阳升集团有限公司承建,南京第一建设事务所有限责任公司监理,上海原构设计咨询有限公司设计,江苏省鸿洋岩土勘察设计有限公司质勘探。本工程一期项目分为别墅区与高层区,高层区为(10#、11#、12#楼)负下二层,地上三十四层,相对标高±0.00等于黄海高程3.75m,本工程基础及上部结构安全等级均为二级,地基基础设计等级为甲级,剪力墙抗震等级为二级,耐火等级为一级,防水等级为二级。建筑承包总面积90687.25 m2。
建筑设计概况
二、编制依据
三、施工安排
1、施工任务划分:本工程砌体分项工程计划分三个施工区域、安排三个劳务队伍进行施工。
2、总体施工安排:二次结构计划开始施工日期:2013年12月1日,计划结束日期:2014年7月5日。
3、现场施工布置:混凝土砌块砌筑砂浆采用干拌专用拌砂浆,现场设置九台搅拌机;垂直运输:采用塔吊、人货电梯相结合的运输方式。
4、样板间计划:样板间准备设置在10#楼二层201室。
施工管理小组
二次砌筑结构施工管理小组负责人列表
劳动力计划:劳动力的配置根据工程量及施工进度安排进行投入,总体施工人员在218人左右,并根据实际施工进度及时调整以满足施工需要。
劳动力计划表
四、施工准备
1、技术准备
(1)施工前,由技术组向施工管理人员及施工队针对本工程实际特点进行施工方案技术交底工作,使每个操作人员在施工前能够清楚施工方法、技术要点、质量标准、安全要求等,以及清楚施工薄弱环节应加强处理的部位。
(2)工长和外施队技术负责人必须认真熟悉图纸,按图纸和施工方案及规范要求,合理组织安排施工,并对施工操作者进行二次技术交底工作。
(3)提前组织材料进场及验收工作,按建筑工程资料管理规程中试验项目与取样规定进行试验,经复试试验合格后方可使用。
(4)组织放线员提前做好砌筑墙体位置线的校合。依据图纸要求制作皮杆数、计算出门窗过梁、构造柱、拉结筋、配筋带的位置,做好砌筑质量的预控工作。
2、施工材料准备
(1)混凝土空心砌块、整呀加气混凝土砌块与专用砌筑砂浆、胶泥,按照进场批量,提供出场合格证、厂家资质、检测报告等相关原材证明资料,材料外观、质量、尺寸、规格的物理性能符合《砌体工程质量验收规范》中的要求,产品经质检部门认可后进行现场抽样复试;
允许尺寸偏差要求
