施工组织设计

1 工程概况

1.1 工程简介

工程为东区锅炉房电锅炉系统安装工程,主要给东区提供制冷、采暖及热水供应。总负荷约为5030kW,其中:空调热负荷约为4160kW;生活热水负荷约为270kW;游泳池循环水供热负荷约为350kW;淋浴供热负荷约为250kW。

热源采用两台1620kW常压电热锅炉及一台1200kW常压电热水锅炉,通过空调板式换热机组供热及容积式生活换热机组供应热水,锅炉设计出/入口温度95/70℃,热水供回水温度为60/50℃,生活水供水温度为60℃。

1.2 施工范围

整个工程为“交钥匙”工程,主要包括电热锅炉本体、换热机组、制冷机组及附属设备的安装与调试。

2 编制原则及依据

2.1 编制原则

在学习、研究、理解招标文件和设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制指导性强、技术先进、经济合理、质量目标明确的施工组织设计;同时做到安全、进度、环保、文明施工等诸多方面措施得力。

2.2 编制依据

设计图纸

《锅炉房设计规范》GB50041-92

《工业锅炉安装工程施工及验收规范》GB50273-98

《工业设备及管道绝热工程施工及验收规范(GBJ126-89)》

《工业金属管道工程施工及验收规范》GB50235-97

《压缩机、风机、泵安装工程施工及验收规范(GB50275-98)》

《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 3 施工方案

3.1 施工准备

3.2.1 组织施工人员熟悉施工图纸和有关技术资料,认真做好技术交底工

作,制定具体的施工方案。

3.2.2 对所到设备进行清点、清洗,并按规范要求进行检查。

3.2.3 搭设生产、仓储、配电等临时设施。

3.2 施工流程

施工准备→基础检验→锅炉就位、安装→水泵、换热器等辅机就位安装→管道安装及清洗、打压→仪表安装、调试→系统检测与调整→锅炉煮炉

→试运转→验收交工。

3.3 施工工艺

3.3.1 本体安装

3.3.1.1锅炉安装前,应检查基础尺寸和位置。应与图纸所示位置相符。在锅炉基础上适当标记放出锅炉整体的安装基准线,包括纵向基准线、横向基准线和标高基准线。纵向和横向基准线应互相垂直,基础平面外形尺寸允许偏差为±20mm以内。

3.3.1.2 锅炉运输:用行车将锅炉本体平稳放到汽车上,固定牢固后将锅炉(设备)运至锅炉房门前。

3.3.1.3 锅炉就位:应在锅炉运抵后,用吊车将锅炉放置到垫好的忱木的滚杠上,用卷扬机牵引水平运输到锅炉基础上进行就位(或用撬杠滚动),就位的锅炉炉排注纵(横)向中心线与基础纵(横)向中心线吻合,然后撤出滚杠。

3.3.1.4 锅炉校正:在撤出滚杠时,应分步进行,逐步使锅炉平稳落在基础上,但在此过程中锅炉可能产生位移,应进行校正工作,使其位移偏差控制在规范允许的范围之内,校正可使用千斤顶、斜铁等工具进行。

3.3.1.5 锅炉找平:纵(横)向找平可用不小于600mm的水平尺,放在炉顶法兰面上,倾斜度应在规范应在允许的范围之内。另:在炉体进水后炉前左右水位计水位应调至同样水平高度。

3.3.2 水泵安装

3.3.2.1 核对水泵的名称、型号规格等有关技术参数是否符合设计要求和国家标准要求,主要零件、密封件以及垫片的品种和规格是否符合要求。3.3.2.2 水泵外观完好、无损伤、损坏和锈蚀情况;管口封闭完好;说明书、

合格证等随机文件应齐全;按装箱清单检查随箱附零配件、工具等应齐全。

3.3.2.3水泵安装前,应检查基础的水平度和牢固性,水泵的主要安装尺寸应符合水泵房现场实际尺寸要求。

3.3.2.3 水泵与基础应为柔性连接,垂直度不应大于0.1/1000。

3.3.2.4 水泵的润滑与加油:检查水泵的油杯并加油,盘动联轴器,水泵盘车应灵活,无异常现象。

3.3.2.5 水泵的试运转:打开进水阀门、水泵排气阀,使水泵灌满水,将水泵出水管上阀门关闭,先点动水泵,检查有无异常、电动机的转向是否符合泵的转向要求。然后启动水泵,慢慢打开出水管上阀门,检查水泵运转情况、电机及轴承温升、压力表的指针数值、管道连接情况,应正常并符合设计要求。

3.3.3 换热、制冷机组安装

换热机组基础应保证结实,水平度应保证±5mm以内,如有土建预留螺栓应保证垂直,螺纹完好。

3.3.4 冷却塔安装

3.3.

4.1 在锅炉房顶与冷水机组对应的位置设有两台超低噪声横流式方形玻璃钢冷却塔,每台冷却水量为250m3/h。

3.3.

4.2 冷却塔安装前先检查设备基础表面应保持水平且光滑,水平度应保证±5mm 以内。

3.3.

4.3 冷却塔运输至现场后采用吊车吊装,吊装到位后先紧固螺丝再收回吊勾。

3.3.

4.4 吊装时应设专人统一指挥,所有人员不能站在起吊物体下方,并

注意空中的电线、管道等,特别不能碰触高压电线,避免发生事故。

3.3.5 管道安装

3.3.5.1 管道安装前,应检查管材材质。将合格证书及材质证明收集整理,工程交工时作为资料交于业主。各类管道应沿墙敷设,保证安装操作空间和维修方便,管径DN<50采用热镀锌焊接钢管,管径50≤DN≤200采用热轧无缝钢管,管径DN≤32采用丝扣连接,管径DN>32采用焊接连接,钢管规格如下表所示:

3.3.5.2 给水管道安装

应由设备接管端开始,以设备上管道接口为基准向外延伸安装。安装在供热管之下,水平管道应具有不小于0.003的坡度,方向与水流方向相反。

3.3.5.3 热水管道安装

安装时,应具有0.002的坡度,方向与热水流向相同。最高点设排汽

阀,排水管接至地面排水沟。最低点设疏水阀,保证操作方便。

3.3.5.4 排污管道安装

排污管道与设备及阀门采用法兰连接外,一律采用焊接。管路上应尽量少用弯头。

3.3.5.5 管道安装的允许偏差(mm):

3.3.6 管道焊接

3.3.6.1 管子焊接前应用磨光机将管子焊端打磨出45°“V”形光滑坡口。

3.3.6.2 管子对口点固焊。

相同管径对口时,应外径平齐,其对口错边量符合上表要求,管口符合要求时,可进行定位点固焊。焊点应按管子周长等距离分布,点焊的电流应大些,以便焊透,焊缝高度不大于壁厚的2/3。点固焊的点数与焊缝长度要符合下表规定,不得将管子在悬空状态下焊接。

自控系统安装工程施工方案

8.1. 工程概况 本工程自动化控制要求较高,整个工程仪表设备及控制系统包括:生产过程的自动监测与控制、计算机管理网络系统、闭路电视监控系统等。 全厂中央控制室设在厂区综合楼,设备监控自动化系统由中央监控计算机、服务器、工业以太网、PLC控制站及远程I/O子站ECU组成。中央监控计算机通过通讯适配器与工业以太网相连,配置实时监控软件,实现对生产现场设备状态的实时监测、远程控制、生产过程数据存储分析、报表报警打印等功能。 中控室计算机通过控制网络远程控制现场重要设备或机组的开、关、停和运行参数设定,监测设备及仪表的运行工况和运行参数。 现场使用了大量的仪表具体有:超声波液位仪、浊度仪、压力变送器、温度变送器、电磁流量计等。 8.1.2 施工程序 施工准备→复检预留、预埋→盘柜基础、支架制安→保护管敷设→PLC柜安装→仪表单校→现场仪表安装→电缆、光缆敷设→校接线→系统调试。 8.1.3 主要施工方法 8.1.3.1 施工前的准备 包括技术准备和物资准备。技术准备,熟悉图纸,掌握设计意图及全部技术要求,进行图纸会审,发现图纸中的问题,及时向业主、设计单位提出疑问及合理化建议。物资准备,根据施工图编制物资材料计划书,及施工需要准好的材料、机具设备,安排好进厂时间。 8.1.3.2 仪表设备的开箱检验 仪表设备在搬运、开箱入库时要小心谨慎。设备的现场开箱检验,由我方技术人员会同业主及有关人员一起进行,并严格按照施工设计图纸及有关合同认真核对产品的型号、规格、铭牌参数、数量及产品的合格证,作好检查记录。如果发现问题后,及时配合业主做好更换工作,最后由我方技术人员根据设计要求及产品说明书对每台仪表进行单体检查,单体检查合格后的仪表方可交付安装。对开箱随机带来的产品资料可先交付业主和监理,在安装需要时再由我方技术人员向业主和监理申请。 8.1.3.3 配管及桥架安装 (1)电缆桥架安装 ①桥架的订货,为便于尽量减少现场制作,施工人员详细阅读图纸,根据产品说明书,提出详细的桥架的配件、吊架、固定件的具体型号和数量。 ②桥架到货后,为防止因堆放造成桥架变形和配件混乱,应把各种型号的桥架堆放整齐,配件分类堆放,做上标志。 ③桥架支架的安装与制作符合下列要求: a.制作支架时材料矫正、平直,切口不应有卷边和毛刺,制作好的支架应牢固、平整、尺寸准确,防腐齐全完好。 b.支架安装按设计要求,一般间距少于2m,支架固定牢固,间距均匀,整齐美观。 c.安装支架时,在金属结构上(征得业主同意)和砼的预埋件上,应采用焊接固定,在砼上,宜采用膨胀螺栓固定。 ④桥架安装横平竖直,整齐美观,距离一致,固定牢固。 ⑤桥架的所有断口、开孔实行冷加工,不得采用气焊。 ⑥桥架连接

延庆区学校电锅炉系统安装施工方案资料

电锅炉系统安装工程施工组织设计

审批:审核:编制:

目录 2 编制原则及依据 (3) 3 施工方案 (4) 3.1 施工准备 (4) 3.2 施工流程 (4) 3.3 施工工艺 (4) 3.3.1 本体安装 (4) 3.3.2 水泵安装 (5) 3.3.3 管道安装 (5) 3.3.6 管道焊接 (6) 3.3.7 仪表安装 (7) 3.3.8 阀门安装 (8) 3.3.9 管道冲洗 (8) 3.3.10 水压试验 (8) 3.3.11 锅炉调试 (9) 3.3.12 管道的防腐保温 (9) 4 工程施工进度计划及工期保证措施 (9) 5 施工现场的组织管理机构 (10) 6 工程投入的人员、施工机具及检测仪器 (12) 7 质量目标及质量保证措施 (13) 8 安全文明生产及环境保护措施 (14) 一、工程概况

1.工程名称:北京市延庆区旧县幼儿园锅炉房改造 建设单位:延庆区教育委员会 设计单位:北京妫谷博维建筑设计有限公司 施工单位:北京新钢精诚科技有限公司 合同工期:合同签订后20日内投入使用 合同质量目标:严格按照国家现行质量检验标准执行 1.1 工程简介 各学校锅炉房改造,所在地基本都在各乡镇村里。无天然供给,且不能使用煤燃料,采用电热锅炉作为采暖热源,采暖热媒温度为85/60℃。电热锅炉,采用上供上回双管异程系统。 1.2 施工范围 主要包括电热锅炉本体及附属设备的安装与调试。 2 编制原则及依据 2.1 编制原则 在学习、研究、理解招标文件和设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制指导性强、技术先进、经济合理、质量目标明确的施工组织设计;同时做到安全、进度、环保、文明施工等诸多方面措施得力。 2.2 编制依据 设计图纸 《锅炉房设计规范》GB50041-92 《工业锅炉安装工程施工及验收规范》GB50273-98 《工业设备及管道绝热工程施工及验收规范(GBJ126-89)》 《工业金属管道工程施工及验收规范》GB50235-97 《压缩机、风机、泵安装工程施工及验收规范(GB50275-98)》

煤矿地面生产运输系统设计方案

煤矿地面生产运输系统设计方案 第一章工程概况 本工程为东沟联办煤矿地面生产运输系统设备安装工程,本工程由省煤炭设计,主体思路分两个阶段,第一阶段是初步处理主井皮带机所运出的混煤:其先经固定滑筛分为两种煤:块煤和混煤,块煤上B=1200拣矸皮带机,进行块煤与矸石分离;混煤由B=1200皮带机运至缓冲仓储存.第二阶段是把缓冲仓的煤经过风选、振动筛进一步深加工。缓冲仓的煤由其下的漏煤嘴给出,上B=1000皮带机运给风选设备,进一步进行矸石与煤的分离。所选出的矸石由B=800皮带机运走。风选选出的精煤由B=1000皮带机运上筛分楼,由YH2460振动筛分成两种煤,三八块煤和面煤,分别运至储煤仓待销。拣矸皮带机的水平段、上筒仓皮带机都包单层彩钢板、其余皮带机安装防雨棚。皮带机所用栈桥及支腿均用国标钢材,荷载要求均按国家相应规规程执行。 各部皮带机及栈桥支腿详见设计图

第二章指导思想和实施目标 1. 指导思想 本工程施工指导思想是:追求质量卓越、创造过程精品、交付业主满意工程。 全面采用质量管理和质量保证等系列标准,建立工程质量保证体系。编制项目质量计划,选派高素质的项目经理、总工程师和工程技术管理人员,按国际惯例实施项目法施工,积极推广应用新技术、新工艺、新材料、新设备,精心组织、科学管理,优质高速地完成本工程施工任务。 2. 项目部目标 发挥机械设备和先进技术的优势,科学的组织钢结构件等的制作及安装,采用娴熟的工艺、推广应用科技成果;以有力的技术手段,促进施工顺利进行,严格履行合约,确保以下实施目标: 2.1质量目标:本工程质量要一次交验达到合格标准。 2.2工期目标:经我单位综合考虑,安排工期为108天左右。 2.3安全目标:完善安全措施,提高安全意识,杜绝死亡、重伤事故的发生。 2.4文明施工目标:划分职责,严格总平面管理及进出场安全保卫工作,确保文明施工目标,成为标准化管理达标工地。 2.5 科技进步目标:充分发挥科技是第一生产力的作用,在工程施工中积极采用新技术、新工艺、新材料、新设备和现代化管理技术。

电锅炉采暖方案

电锅炉供暖方案 、工程概况 供暖采用电热水锅炉采暖系统 二、参照标准、依据 1、蓄热式电锅炉房设计施工图集。 2、常压蓄热水箱。 三、系统工作原理 1、蓄热系统直接向采暖系统供热,简称直接供热。直接供热在蓄热系统和采暖系统中不设热交换器,采暖系统中的循环水也回到蓄热水箱中。由于直接供热系统中不设热交换器、补水泵、定压装置,减少了设备,锅炉房管道也较为简单。 2、谷电、平电、峰电时间段(以北京地区为例) 谷电时间:23:00~7:00共计8小时;平电时间:7:00~8:0011:00~18:00共计8小时;峰电时间:8:00~11:0018:00~23:00共计8小时 电锅炉蓄热式供暖系统的运行,全部使用谷电: 23: 00~7: 00开启电锅炉加热水箱中的水,加热至95C,向系统供热; 7:00~23:00 关闭电锅炉,由蓄热水箱向系统供热。 3、电网电价: 谷电0.21 元/度 平电0.52 元/ 度 峰电0.84 元/度 4、自控: 蓄热状态和供热状态,蓄热水箱中的热水温度不断的在变化。但是锅炉房采暖供水温度却不能随蓄热水箱温度的变化而变化。为使锅炉房采暖供水温度保持在设定范围内,采取有效的温度调控装置是必须的。对直接供热的系统,采用合流三通阀来调控锅炉房采暖供水温

度。淋浴系统出水管设温度自动控制阀。 5、蓄热式电锅炉房系统单独设置系统控制柜,系统控制柜一般应具备以下功能: ①控制蓄热箱是否达到蓄热温度。 ②控制锅炉在23:00自动启动,7:00 达到蓄热温度后自动停炉。 ③控制电动三通阀,调控锅炉房采暖供水温度。 ④控制蓄热泵的启停,保证先启泵,后启炉,先停炉,后停泵。 6、电气部分: ①电锅炉的电源应由配电室直接供给,可用电缆或金属排输送。 ②锅炉控制柜及系统控制柜宜单独设置在控制室内。 ③所有设备外壳均应有可靠接地,接地电阻按有关要求执行。 四、设计参数 1、采暖系统: 采暖室外计算温度:-9C 采暖室内设计温度:20~22C 建筑物总耗热量:350KW 设计采暖天数:120天 采暖系统总阻力:60Kpa 2、淋浴系统按同时开启20个水龙头,开放时间每天2 小时计算。 五、设备造型及运行方案 根据需方实际情况,采用全谷电、谷+平的方式。全谷电:选一台900KW 的锅炉,水箱容积为100m3。

电锅炉施工组织方案

XXXXXXXX 电锅炉设备及安装工 程 施 工 方 案 目录 一、施工组织设计编制原则.................... 二、工程概况........................... 三、施工前的准备工作....................... 四、施工进度计划......................... 1、施工计划进度安排的原则................. 2、施工计划.......................... 五、质量保证措施......................... 1、质量保证组织机构.....................

2、安装质量保证控制程序...................

3、控制环节质量控制一览表.................. 4、质量检查制度....................... 5、原材料、承压设备零件验收管理制度............ 6、技术资料审查、技术文件管理制度.............. 7、质量反馈制度....................... 六、安全、文明施工措施...................... 一、施工组织设计编制原则 1.施工现场的布置应合理、紧凑、改善工作环境,减少二次搬运; 2.尽量采用先进的技术和工艺,提高劳动效率,缩短工期; 3.提高机械化程度,节约劳动力,减轻劳动强度; 4.尽量减少高空作业和交叉作业,确保安全施工; 5.降低消耗,节约开支,提高效益。 、工程概况 此工程为XXXXX电锅炉工程. 安装锅炉型号和数量分别为:XXXXXX。X

平安煤矿地面生产系统技术措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.平安煤矿地面生产系统技术措施正式版

平安煤矿地面生产系统技术措施正式 版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 一、工程概况 山西寿阳段王集团平安煤业有限公司,位于寿阳县城西北部平舒乡平舒村附近,主体企业为山西寿阳段王集团有限公司。 矿井地面生产系统布置在东井工业场地。工业场地主要有主斜井、副立井、回风立井、原煤处理系统。东井工业场地建设有两座储煤筒仓,净直径18m,高 34.2m,有效容量5000×2m3。可储煤4500×2t,可满足矿井4.0天储煤量。整个原煤生产场地已建设防风抑尘网及防尘洒水系统,进行定期洒水。

原煤经主斜井的DTL100/40/2*160型皮带机运至地面筛选楼内,由筛选楼内皮带机将原煤运至DTII100/50/90型入仓皮带机,经仓上转载皮带至可逆移动式配煤胶带输送机将原煤运至煤仓内。 筒仓设计安装54台空气炮,以改善筒仓内煤的流动性,达到清仓的目的。仓底配备8套装车给煤设备和4台汽车电子衡,以完成原煤装车的目的。 本次安装工程施工内容为:一部 DTII100/50/90型入仓皮带机安装和机头的安装;二部可逆移动式配煤皮带输送机安装;一部仓上转载胶带输送机的安装;四台汽车电子衡安装;五十四台空气炮安装;八套装车给煤设备安装以及整个地面

平安煤矿地面生产系统技术措施示范文本

平安煤矿地面生产系统技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

平安煤矿地面生产系统技术措施示范文 本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、工程概况 山西寿阳段王集团平安煤业有限公司,位于寿阳县城西 北部平舒乡平舒村附近,主体企业为山西寿阳段王集团有 限公司。 矿井地面生产系统布置在东井工业场地。工业场地主 要有主斜井、副立井、回风立井、原煤处理系统。东井工 业场地建设有两座储煤筒仓,净直径18m,高34.2m,有 效容量5000×2m3。可储煤4500×2t,可满足矿井4.0天 储煤量。整个原煤生产场地已建设防风抑尘网及防尘洒水 系统,进行定期洒水。 原煤经主斜井的DTL100/40/2*160型皮带机运至地面

筛选楼内,由筛选楼内皮带机将原煤运至DTII100/50/90型入仓皮带机,经仓上转载皮带至可逆移动式配煤胶带输送机将原煤运至煤仓内。 筒仓设计安装54台空气炮,以改善筒仓内煤的流动性,达到清仓的目的。仓底配备8套装车给煤设备和4台汽车电子衡,以完成原煤装车的目的。 本次安装工程施工内容为:一部DTII100/50/90型入仓皮带机安装和机头的安装;二部可逆移动式配煤皮带输送机安装;一部仓上转载胶带输送机的安装;四台汽车电子衡安装;五十四台空气炮安装;八套装车给煤设备安装以及整个地面生产系统的联合试运转。 二、编制依据 《煤矿安装工程质量检验评定标准》MT5010-95 《煤矿安全规程》(2011版)有关规定; 《煤炭建设工程技术资料管理标准》-(机电安装工程

电锅炉施工组织方案

金冬毛纺有限公司 电锅炉蓄热设备及安装工程 施 工 方 案

目录 一、施工组织设计编制原则 (3) 二、工程概况 (3) 三、施工前的准备工作 (3) 四、施工进度计划 (4) 1、施工计划进度安排的原则 (4) 2、施工计划 (4) 五、质量保证措施 (7) 1、质量保证组织机构 (7) 2、安装质量保证控制程序 (7) 3、控制环节质量控制一览表 (11) 4、质量检查制度 (12) 5、原材料、承压设备零件验收管理制度 (12) 6、技术资料审查、技术文件管理制度 (13) 7、质量反馈制度 (14) 六、安全、文明施工措施 (14)

一、施工组织设计编制原则 1.施工现场的布置应合理、紧凑、改善工作环境,减少二次搬运; 2.尽量采用先进的技术和工艺,提高劳动效率,缩短工期; 3.提高机械化程度,节约劳动力,减轻劳动强度; 4.尽量减少高空作业和交叉作业,确保安全施工; 5.降低消耗,节约开支,提高效益。 二、工程概况 此工程为金冬毛纺有限公司电锅炉蓄热工程.安装锅炉型号和数量分别为:GTG30-210/200*2。 三、施工前的准备工作 1. 施工期间的交通运输 根据现场情况,施工期间的主要设备直接运至锅炉房,管道等材料则直接放置物料临时堆放场。 2. 施工用电、用水 用户提供施工中所须的水源和电源。 3. 设备定货 附属设备及材料的定货按照施工图中的技术规格及性能要求进行,均选用优质合格产品或国标产品,并由工程监理单位认可确认。

4. 人员培训 主要施工人员在施工前应熟悉工程情况,针对本工程的特点,进行技术培训和安全、文明施工教育。 四、施工进度计划 根据现场情况及施工图纸资料中的技术要求,我们进行了工程施工进度计划安排,具体如下: 1、施工计划进度安排的原则 A.满足合同中工期的要求; B.根据本公司的管理水平和技术状况,合理配置人员。 2、施工计划 本工程计划工期为14天。其中水箱制作7天;锅炉及附属设备安装3天;系统管道连接3天;电气施工、保温、刷漆2天;各项调试4天;整体调试及验收4天。 2.1 主要施工机具、人员需要计划 主要施工机具一览表

机电安装工程简介

三、安装主要工程项目建设情况 1、主斜井大倾角带式输送机设备安装工程 (1)建设情况 本工程始建于2014年7月25日,由山西西山金信建筑有限公司施工,于2014年9月5日竣工,通过“五方”验收,验收结论为合格。 (2)技术特征及工程量 主斜井大倾角带式输送机:型号DTC100/40/2×250、长度330m,配有YBBP4003-4型高压隔爆型变频调速三相异步电动机两台,M3PSF70型减速器、ST/S1000×1000×Φ4.0(6+6)型皮带,宽度1000mm;电控装置系统装有GD5000-A0500-10-LP型高压变频调速系统、KYN28A-12(Z)/T1250-31.5型开关柜、供配电线路敷设、接地装置。 2、副斜井主提升绞车安装工程 (1)建设情况 本工程始建于2014年5月20日,机械部分由洛阳九亿重工有限公司施工,绞车配电部分和配套副斜井防跑车装置由山西西山金信建筑有限公司施工,于2014年6月8日竣工,通过“五方”验收,验收结论为合格。 (2)技术特征及工程量 主提升绞车型号为:JK-3.0×2.2/31.5,配套YBT5004-10型三相异步电动机,电控系统配套:HARSVERT-KYFVA06/100型高压变频调

试系统、KYN28A-12/1277-JS3型开关柜五台,副斜井井筒配套安装ZDC30-2.5型跑车防护装置一套,安装分部分别为:机械设备、配电设备、跑车防护装置安装、提升信号安装、接地装置共五个分部工程。 3、行人井架空乘人装置安装工程 (1)建设情况 本工程始建于2016年8月10日,由山西西山金信建筑有限公司施工,于2012年12月18日竣工,通过“五方”验收,验收结论为合格。 (2)技术特征及工程量 行人井安装RJHY37型架空乘人装置一套,运输距离全长675米,配套YB3-250M-6/37kW三相异步电动机,最大输送效率230人/h,吊椅90件,电控系统:KXJ1.8/127(A)矿用隔爆兼本安型PLC控制箱。钢丝绳型号20NAT6×36WS+FC1670。 4、无极绳绞车系统安装 (1)建设情况 本工程始建于2017年4月25日,由山西西山金信建筑有限公司施工,于2017年7月8日竣工,通过“五方”验收,验收结论为合格。 (2)技术特征及工程量 在轨道下山与运输下山之间的联络巷安装一部型号为SQ-120/132P型无极绳绞车,配套电机YBBP-315L2-6功率132kW变频调速电机,电控系统为ZJK127P型矿用隔爆兼本安型变频控制装

电锅炉-安装工艺

锅炉安装工程技术 一、安装的前期准备 在安装前到安装现场,察看现场情况和安装环境,核实安装位置、预留空间及支架、预埋件的位置,为下一步进场施工提前作好工具、材料的准备。 二、设备查验 ①查看设备数量。 ②检查设备是否完好,发现有损伤的,马上汇报,采取 措施。 ③邀请建设单位代表到现场对设备进行查验,做到让用 户放心。 ④将随机附件、说明书等资料集中保管,以便安装时统 一发放和向用户交付。 三、蓄热水箱制作 蓄热水箱现场制作,在已做好的土建基础上,用做好防锈处理的10#槽钢井字形固定在上面后,做水箱底部保温(先垫一层橡塑板后垫一层岩棉)并将底板铺设在槽钢上。 水箱底板焊接采用搭接形式单面焊接,箱身的焊接采用V 型对接焊缝,箱身由多块钢板拼接时,应避免十字交叉,两条纵向焊缝间距应不小于100 mm,焊条采用E4303。

水箱制作完毕后应作满水渗透试验,将水箱充满水,经2-3小时后用锤(锤一般为0.5-1.5公斤)沿焊缝两侧约150 mm 的地方轻敲,不得有漏水现象,若发现有漏水的地方须铲去重新焊接,再进行试验。 盛水试验合格后,对水箱进行防腐处理。 四、锅炉及其辅助设备的安装 (一)、锅炉本体安装 锅炉就位前,首先根据基础尺寸对设备尺寸进行校核,校核尺寸误差应在《机械设备安装工程施工及验收通用规范》(GB50231-98)的要求范围内。 电锅炉的检验安装 ①安装前应熟悉掌握锅炉及附属设备图纸及锅炉房设计图纸,并检查技术文件审批情况; ②检验设备基础是否达到安装强度,基础外观不允许有蜂窝、麻面、裂纹、孔洞等; ③基础放线,基础尺寸及位置应符合下列要求: ④锅炉就位后,用垫铁找平,找正,锅炉与基础横向允许

煤炭建设机电安装工程消耗量定额(完整版)概要

七、煤炭建设机电安装工程消耗量定额 第一章关于《煤炭建设机电安装工程消耗量定额 (2007基价)》(以下称本定额)的介绍 (一)概述 1、编制煤炭专业机电安装工程消耗量定额,顺应当前我国在建设领域进行 工程造价管理改革趋势,结合原煤炭机电安装预算定额的基础上,吸取近几年来,我国煤炭行业机电设备新内容新工艺,主要反映当前施工过程组织和管理水平,基本能满足在今后一段时期煤炭行业机电安装工程编制造价文件的需要。 2、在行定额的特点,从整体而言不但适用于煤矿地面通用与专业安装工程, 而且也适用于煤矿井下设备、设施安装工程。包括煤炭矿井地面生产系统、矿井地面、井下运输系统、矿井地面井下排水系统、井下通风压风系统、井下生产系统、全矿井供电、通讯系统、安全检测系统、地面选煤、装车系统等。基本上体现当前煤炭安装工程的全况。 3、本定额遵从以往预算定额优点和结构,以消耗量形式出现,能满足“清 单计价”的模式,也可适用“定额计价”的模式,是建设单位、设计单位、施工企业等编制煤炭机电安装工程造价文件的依据和基础,适用于矿井、选煤厂各类机电安装工程。 (二)、本定额的主要特点: 本定额是以突出从井下开采、输出到加工全过程所有机电安装工程,在其内容划分与项目设置上坚持以煤炭专业为中心和以井下安装为重点进行设定的。本定额的特色主要反映在以下几方面。 1、在安装项目设置上具有行业特色:本定额既有机械设备(含主机、辅机、附件)设施和电气设备、器具、仪器仪表、缆线、信号、通讯、避雷装置安装,又有金属构件、管道和装置性材料安装,还有部分检测、监控装置安装。而且大都还具有防水、防尘、防火、防爆、防潮、防雷等特殊要求。 2、本定额在安装设备下面砼基础的划分上也有针对性: (1)凡是地面安装对象的砼基础属于土建工程; (2)凡是井下安装对象和地面井架的砼基础属于矿建工程; (3)凡是输电线路杆塔基础属于安装工程。

电锅炉应急预案

六盘山检修部南华山风电场 电锅炉热水供暖应急预案 编制目的: 为规范和加强我风电场锅炉安全生产事故应急工作,使应急安全有序、高效实施及时控制和消除事故危害,最大限度减少事故造成的人员伤亡和经济损失,特制定本预案。 编制依据: 本预案依据《中华人民共和国安全生产法》、《中华人民共和国消防法》、《特种设备安全监察条例》、《锅炉压力容器、压力管道特种设备事故处理规定》制定本预案。 适用范围: 此预案适用于南华山风电场锅炉事故、电气元件烧毁造成的火灾事故、(或者有可能发生)锅炉爆炸的事故。 应急工作原则 快速反应,统一指挥,专业救援抢险与单位自救相结合。 2、危险源及风险性分析 锅炉概况 南华山风电场现有DSE-50-90型热水锅炉两台,主要

负责南华山生活及办公区域冬季供热,主要运行参数压力为,额定容量为190L,锅炉房建于南华山风电场西北侧。 危险性分析 南华山风电场危险源为两台DSE-50-90型电加热热水锅炉。 一旦断电,电锅炉就会停止工作,电流和电压都降到零,工作照明指示灯熄灭,仪表指示也熄灭,锅炉内压力下降。为了保证系统内部压力,这个时候需要关闭一些排出阀门,比如:排污阀、排水阀等,保存压力的目的是为了下次启动时候,节约能耗。遇到停水的状况,不仅能够影响供暖效果,同时,引风机联轴器因没有冷却水降温,而温度超高,会降低使用寿命,因此,发现停水时,要及时对电锅炉进行停电处理,一般锅炉都存在备用水,这个时候可以打开备用水罐,补充所需的水量,另外,及时联系相关部门,解决断水问题。 仪器表显示不正常 为了保证系统正常工作,需要对整个系统进行增压处理,系统压力指示通过压力表,在使用时,我们经常会遇到压力表指示不稳定,这个可能的原因一方面来自由管道内的空气没有排除干净或者水里夹杂着空气;另一方面系统内部分阀门未及时关闭。当管道内有空气时,只需要开启排气阀,即可排除管道内气

平安煤矿地面生产系统技术措施标准范本

解决方案编号:LX-FS-A17262 平安煤矿地面生产系统技术措施标 准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

平安煤矿地面生产系统技术措施标 准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 一、工程概况 山西寿阳段王集团平安煤业有限公司,位于寿阳县城西北部平舒乡平舒村附近,主体企业为山西寿阳段王集团有限公司。 矿井地面生产系统布置在东井工业场地。工业场地主要有主斜井、副立井、回风立井、原煤处理系统。东井工业场地建设有两座储煤筒仓,净直径 18m,高34.2m,有效容量5000×2m3。可储煤4500×2t,可满足矿井4.0天储煤量。整个原煤生产场地已建设防风抑尘网及防尘洒水系统,进行定期洒

电锅炉房改造工程施工组织设计方案

电锅炉房改造工程施工组织设计 第一章工程概况 本工程为某责任公司某分公司电锅炉房改造工程。某分公司位于海港区东侧港务局六分公司西侧。建设大街公路南侧约1公里,交通运输十分方便。为了使现有的办公环境有更进一步的改善和提高,能够达到干净、舒适、环保和电力系统的有关要求和标准,决定对电锅炉房室内进行加层改建,以及相配套的弱点及水暖施工等零星项目改造,原海泵房电锅炉室为砖混结构,室内举架高度6.6米,建筑面积205m2。现需在内部新建一个单层现浇框架结构,改造后建筑面积为410m2,层高3.3米。改造后的电锅炉房不设室内楼梯,一层与二层不连通。 二层通过拆除某分公司办公楼二楼淋浴间与电锅炉房连接处墙体,使办公楼二层与电锅炉房连通。通过新砌间隔墙,将电锅炉房二层分隔为6间办公室。 一层改造为物资存放库房3间和材料组办公室1间。一层原采暖联箱间改造为独立的淋浴间,与一层库房分隔开,以便于设备操作和职工淋浴。 室内外装修:改造后的电锅炉房二层办公室和一层材料组办公室参照厂班组标准化建设标准进行内部装修;一层库房更换防盗门,加装防盗窗,地面镶瓷砖及墙面粉刷;淋浴间按防水、防滑要求进行墙面、地面顶棚装修。电锅炉房外墙粉刷。

施工主要工程量: 一、电锅炉房室内增加混凝土结构层一层(层高3.3m),面积205m2,结构形式为框架体系,基础为独立基础,安全等级二级,设计使用年限50年。墙体为页岩多孔砖,M7.5水泥砂浆砌筑,砌体施工质量控制等级为B级。 ①一层内装修做法为:0.00米拆除7-10/J-F轴原有地面瓷砖面层,铺贴600×600mm瓷砖,标高与原有地面标高一致,踢脚线为120mm高油漆踢脚线。拆除原有1020mm高瓷砖墙裙,铲除原有粉刷层,批腻子两道-〉乳胶漆两道。电气安装按现场实际应甲方要求具体安装。淋浴间安装四套混水花洒,淋浴间地面满铺防滑透水塑料格块,墙面瓷砖采用330×400mm全高镶贴,吊顶采用白色条形金属吊顶,安装大容量电辅太阳能热水器一套。给排水、采暖安装按现场实际应甲方要求具体安装。 ②二层内装修做法为:室内墙面原有粉刷层全部铲除,整体批腻子两道、乳胶漆三道。地面铺设800×800mm瓷砖(标高与原有二层地面标高一致),踢脚线采用丰镇黑理石踢脚线。窗台板采用丰镇黑理石窗台板,窗帘杆为明装罗马杆式。室内吊顶采用烤漆明龙骨矿棉芯板600×600mm 吊顶。室内主要灯具采用吸顶式40W双管灯具。(按现场实际应甲方要求安装)采暖、电气安装根据现场实际应甲方要求安装。7-10/J-F轴外墙面重新粉刷(封闭底漆一道、外墙乳胶漆两道)。 二、其他其他零星改造内容 1、自行车棚南侧检修间北山墙原有1500×2200、2200×2200门口改为2500×2200mm(370mm墙、增加过口梁),更换出入门为彩钢板推拉

地面储装运系统设备安装施工组织设计

地面储装运系统设备安装施工组织设计

地面储装运系统设备安装施工组织设计 第一章引言 一、编制依据 1、皮带机厂家及设计单位出具的施工图纸 2、山西省及潞安集团有关质量安全规程规定。 3、《煤炭安装工程质量检验评定标准》(MT5010-95) 4、相关环境保护、职业健康的法律、法规。 5、连续输送设备安装工程施工及验收规范(GB50270-98) 6、《建筑电气安装工程质量验收规范》(GB5024-2002) 7、《起重设备安装工程施工及验收规范》(GB50278-98) 8、《建筑工程施工现场供用电安全规范》(GB50194-93) 9、《工业安装工程质量检验评定统一标准》(GB50252-1994) 以上规范、标准等如与现行国家、地方或行业规范、标准等发生冲突时以现行国家、地方或行业规范、标准为准。施工单位必须按照设计图纸施工。施工单位必须按照工程设计要求、施工技术标准和合同约定标准执行。 无规范和标准时,以设计部门提出经业主同意的标准执行。 第二章工程概况 一、地理位置 山西xxxxxxxxxxxxxxxxxxx村西,属xx县xx乡管辖,距xx县城北约1.5km,隶属于山西潞安矿业集团有限公司下属山西xx煤炭投资

经营管理有限公司。 二、地面工程量概况 地面生产系统设备安装工程:包括主井井口房至筛分间原煤带式输送机、主井井口房至缓冲仓原煤带式输送机、缓冲仓下甲带给煤机四台、缓冲仓至转载站返煤原煤带式输送机、筛分间博后筛一台、手捡矸带式输送机、大块仓下甲带给煤机、大块煤移动带式输送机、筛分间、筛分间至末煤筒仓带式输送机、筛分间至中块煤仓带式输送机、配仓带式输送机。 第三章施工结构部署 一、管理机构 1、项目管理组织机构图 xxxxxx建设工程有限公项目部组织机构图 项目经 安全负责人:罗石勇技术负责人:桂志明 安全科质量科技术科 施工员安全员技术员材料员2、项目部管理人员:项目经理、副经理、技术员、测量员、材料员、合同管理员等。本项目部组织结构只能分工按照IS09001质量体系分工,做到岗位明确,责权到位,以便顺利的展开本矿井建设的工作。 二、项目部管理人员职能分配:

电锅炉事故应急预案

电锅炉事故应急预案 根据国务院《特种设备安全法》、《关于特大安全事故行政责任追究的规定》、国家质量监督检验检疫总局《锅炉压力容器压力管道及特种设备事故规定》,结合城关供电所综合楼实际情况,制定电锅炉事故应急预案如下: A、机构和职责 成立锅炉事故应急处理领导小组: 组长: 副组长: 组员: 所有小组成员必须保证24小时通信畅通。 一、锅炉事故应急处理领导小组职责 (一)组织指挥锅炉使用部门对锅炉事故现场应急抢险救援工作,控制事故蔓延和扩大; (二)核实现场人员伤亡和损失,及时向上级汇报抢险救援工作及事故应急处理的进展情况; (三)落实锅炉事故应急处理有关抢险救援措施。 二、组长的主要职责 (一)负责召集、协调各有关部门和锅炉使用部门的现场负责人研究现场抢险救援方案,制定具体抢险救援措施; (二)负责指挥现场应急抢险救援工作。 三、副组长的职责 负责组织实施具体抢险救援措施工作。

B、预防与应急措施 一、定期组织本单位的事故应急处理知识、技能的培训和应急演习。 二、定期对锅炉进行日常性维修保养和定期自行检查,按照有关规定要求按期安排对锅炉进行定期检验。设备出现故障或者发生异常情况后,应当对其进行全面检查,消除事故隐患后,方可重新投入使用。 C、事故报告与现场保护 一、报警: 1、锅炉发生事故,第一反应即拔打“119”火灾电话报警,并向质监局、安监局汇报。报警人员要讲清锅炉事故的单位、路名、事故发生部门、事故发生情况,讲清本人姓名、电话号码等。 2、报警完毕后,即向公司和部门领导报告。 3、接到报告后,即时召集本单位有关人员到达事故现场。 二、成立临时锅炉事故指挥部: 由物委会选择合适部位成立指挥部,由应急小组组长任指挥。 三、通报: 根据“救人第一和准确、迅速、集中力量打歼灭战”的指导思想,利用本单位的宣传工具,向本单位人员发送通报。 通报内容 1、事故发生情况; 2、人员情绪的稳定; 3、疏散人员和救护。 四、疏散和救护: 1、必须立即切断电源; 2、制定安全区,确定人员疏散集合安全通道;

工程电锅炉系统安装施工组织设计

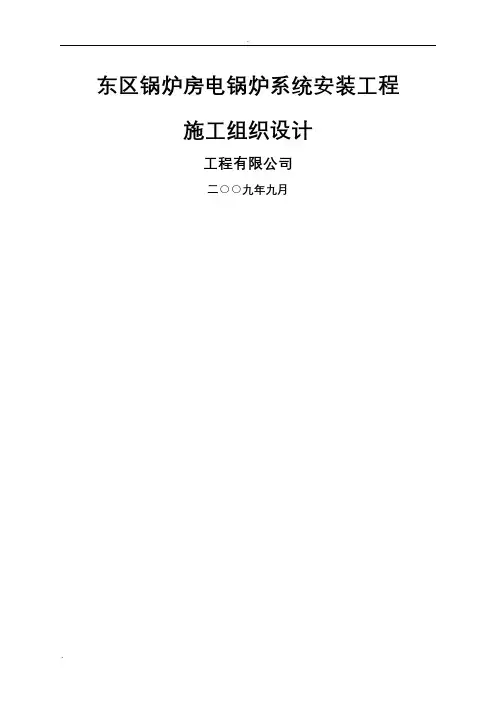

东区锅炉房电锅炉系统安装工程 施工组织设计 工程有限公司 二○○九年九月

审批:审核:编制:目录

1 工程概况 工程简介 本工程为东区锅炉房电锅炉系统安装工程,主要给东区提供制冷、采暖及热水供应。总负荷约为5030kW,其中:空调热负荷约为4160kW;生活热水负荷约为270kW;游泳池循环水供热负荷约为350kW;淋浴供热负荷约为250kW。 热源采用两台1620kW常压电热锅炉及一台1200kW常压电热水锅炉,通过空调板式换热机组供热及容积式生活换热机组供应热水,锅炉设计出/入口温度95/70℃,热水供回水温度为60/50℃,生活水供水温度为60℃。 施工范围 整个工程为“交钥匙”工程,主要包括电热锅炉本体、换热机组、制冷机组及附属设备的安装与调试。 2 编制原则及依据 编制原则 在学习、研究、理解招标文件和设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制指导性强、技术先

进、经济合理、质量目标明确的施工组织设计;同时做到安全、进度、环保、文明施工等诸多方面措施得力。 编制依据 设计图纸 《锅炉房设计规范》GB50041-92 《工业锅炉安装工程施工及验收规范》GB50273-98 《工业设备及管道绝热工程施工及验收规范(GBJ126-89)》 《工业金属管道工程施工及验收规范》GB50235-97 《压缩机、风机、泵安装工程施工及验收规范(GB50275-98)》《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 3 施工方案 施工准备 3.2.1组织施工人员熟悉施工图纸和有关技术资料,认真做好技术交底 工作,制定具体的施工方案。 3.2.2对所到设备进行清点、清洗,并按规范要求进行检查。 3.2.3搭设生产、仓储、配电等临时设施。 施工流程 施工准备→基础检验→锅炉就位、安装→水泵、换热器等辅机就位安装→管道安装及清洗、打压→仪表安装、调试→系统检测与调整

电锅炉施工组织方案73171

金冬毛纺有限公司 电锅炉蓄热设备及安装工程 施 工 方 案 目录 一、施工组织设计编制原则........................... 错误!未定义书签。 二、工程概况 ............................................. 错误!未定义书签。 三、施工前的准备工作................................. 错误!未定义书签。 四、施工进度计划....................................... 错误!未定义书签。 1、施工计划进度安排的原则 .......................... 错误!未定义书签。 2、施工计划............................................. 错误!未定义书签。 五、质量保证措施....................................... 错误!未定义书签。 1、质量保证组织机构 .................................. 错误!未定义书签。 2、安装质量保证控制程序............................. 错误!未定义书签。 3、控制环节质量控制一览表 .......................... 错误!未定义书签。 4、质量检查制度........................................ 错误!未定义书签。 5、原材料、承压设备零件验收管理制度............. 错误!未定义书签。

6、技术资料审查、技术文件管理制度................ 错误!未定义书签。 7、质量反馈制度........................................ 错误!未定义书签。 六、安全、文明施工措施.............................. 错误!未定义书签。

电锅炉施工组织方案 (1)

XXXXXXXX 电锅炉设备及安装工程施 工 方 案 目录

一、施工组织设计编制原则 1.施工现场的布置应合理、紧凑、改善工作环境,减少二次搬运; 2.尽量采用先进的技术和工艺,提高劳动效率,缩短工期; 3.提高机械化程度,节约劳动力,减轻劳动强度; 4.尽量减少高空作业和交叉作业,确保安全施工; 5.降低消耗,节约开支,提高效益。 二、工程概况 此工程为XXXXX电锅炉工程.安装锅炉型号和数量分别为:XXXXXXX。

三、施工前的准备工作 1. 施工期间的交通运输 根据现场情况,施工期间的主要设备直接运至锅炉房,管道等材料则直接放置物料临时堆放场。 2. 施工用电、用水 用户提供施工中所须的水源和电源。 3. 设备定货 附属设备及材料的定货按照施工图中的技术规格及性能要求进行,均选用优质合格产品或国标产品,并由工程监理单位认可确认。 4. 人员培训 主要施工人员在施工前应熟悉工程情况,针对本工程的特点,进行技术培训和安全、文明施工教育。 四、施工进度计划 根据现场情况及施工图纸资料中的技术要求,我们进行了工程施工进度计划安排,具体如下: 1、施工计划进度安排的原则 A.满足合同中工期的要求;

B.根据本公司的管理水平和技术状况,合理配置人员。 2、施工计划 本工程计划工期为XXXX天。其中水箱制作XXX天;锅炉及附属设备安装XX天;系统管道连接XX天;电气施工、保温、刷漆XX天;各项调试XXX天;整体调试及验收XXX天。 主要施工机具、人员需要计划 主要施工机具一览表 序号类别单位数量备注 1千斤顶台XX 2打压泵台XX 3电焊机台XX 4常用运输车辆XX 5临时电源箱台XX 6压边机台XX 7手动葫芦台XX 8滚板机台XX 9套丝机台XX 施工人员组织计划一览表 序号类别单位数量备注 一项目主管人XX 二工艺、消防部分 1现场工程师人XX 2管工人XX 3电焊工人XX 4安装钳工人XX 5电工人XX

安装施工组织设计范本

资料范本 本资料为word版本,可以直接编辑和打印,感谢您的下载 安装施工组织设计范本 地点:__________________ 时间:__________________ 说明:本资料适用于约定双方经过谈判,协商而共同承认,共同遵守的责任与义务,仅供参考,文档可直接下载或修改,不需要的部分可直接删除,使用时请详细阅读内容

第一章编制依据 1、本工程的《招标答疑文件》等有关文件的规定。 2、根据中煤国际工程集团北京华宇工程有限公司设计的施工图 3、根据国家现行的有关质量、安全标准,施工验收规范和操作规程等。 《建筑工程施工质量验收统一标准》(GB50300-2001) 《建筑电气工程施工质量验收规范》(GB50303-2002) 《连续输送设备安装工程施工及验收规范》(GB50270-98) 《现场设备、工业管道焊接工程施工及验收规范》(GB5036-98) 《建筑施工安全检查标准》(JGJ59-99) 《施工现场临时用电安全技术规范》(JGJ46-2005) 《建筑施工高处作业安全技术规范》(JGJ80-91) 《煤矿安装工程质量验收评定标准》(MT5010-95) 《机械设备安装工程施工及验收通用规范》GB50231-2009 《电气装置安装工程接地装置施工及验收规范》GB50169 《建设工程施工现场供用电安全规范》GB/T50194-93 《建设工程文件归档整理规范》GB/50328-2001 《安全防范工程技术规范》 GB50348-2004 宁夏《建筑工程资料管理规程》 DB64/266-2003 宁夏《建筑工程施工工艺标准》 DB64/T271~279-2003 4、宁煤集团宁东洗煤厂金凤选煤厂施工合同。 5、宁夏煤炭基本建设公司管理体系程序文件、管理手册 第二章工程概况 该工程为神华宁煤集团有限公司宁东洗煤厂金凤选煤厂地面生产系统机电设备安装工程。 工程名称:神华宁煤集团宁东洗煤厂金凤分厂地面生产系统主斜井井口房至筛分车间、筛分车间至原煤仓机电设备安装工程工程 设计单位:中煤国际工程集团北京华宇工程有限公司, 监理单位:宁夏灵州工程监理咨询公司,

锅炉房电锅炉系统安装工程

锅炉房电锅炉系统安装工程 施工组织设计 1 工程概况 1.1 工程简介 工程为东区锅炉房电锅炉系统安装工程,主要给东区提供制冷、采暖及热水供应。总负荷约为5030kW,其中:空调热负荷约为4160kW;生活热水负荷约为270kW;游泳池循环水供热负荷约为350kW;淋浴供热负荷约为250kW。 热源采用两台1620kW常压电热锅炉及一台1200kW常压电热水锅炉,通过空调板式换热机组供热及容积式生活换热机组供应热水,锅炉设计出/入口温度95/70℃,热水供回水温度为60/50℃,生活水供水温度为60℃。 1.2 施工范围 整个工程为“交钥匙”工程,主要包括电热锅炉本体、换热机组、制冷机组及附属设备的安装与调试。 2 编制原则及依据 2.1 编制原则

在学习、研究、理解招标文件和设计图纸的基础上,以设计文件及有关规范为依据,紧密结合现场实际情况,编制指导性强、技术先进、经济合理、质量目标明确的施工组织设计;同时做到安全、进度、环保、文明施工等诸多方面措施得力。 2.2 编制依据 设计图纸 《锅炉房设计规范》GB50041-92 《工业锅炉安装工程施工及验收规范》GB50273-98 《工业设备及管道绝热工程施工及验收规范(GBJ126-89)》 《工业金属管道工程施工及验收规范》GB50235-97 《压缩机、风机、泵安装工程施工及验收规范(GB50275-98)》 《现场设备、工业管道焊接工程施工及验收规范》GB50236-98 3 施工方案 3.1 施工准备 3.2.1 组织施工人员熟悉施工图纸和有关技术资料,认真做好技术交底工 作,制定具体的施工方案。 3.2.2 对所到设备进行清点、清洗,并按规范要求进行检查。 3.2.3 搭设生产、仓储、配电等临时设施。 3.2 施工流程 施工准备→基础检验→锅炉就位、安装→水泵、换热器等辅机就位安装→管道安装及清洗、打压→仪表安装、调试→系统检测与调整→锅炉煮炉
