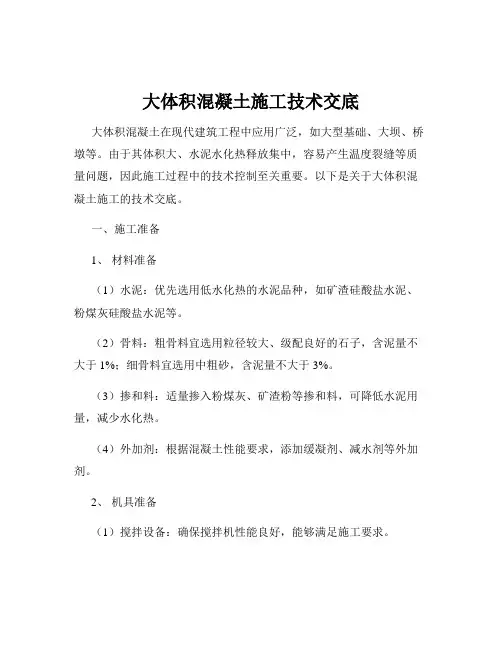

大体积混凝土施工技术交底

大体积混凝土施工技术交底
大体积混凝土施工技术交底

技术交底记录

基础底板钢筋绑扎

绑扎要求

准备工作熟悉图纸,掌握排列顺序,根据图纸所规定的间距尺寸

画出钢筋摆放位置。

绑扎根据底板受力情况,一般先长边后短边,由一端向另一端依次进行。要求划线、铺铁、穿箍、绑扎,最后成型。

接头接头相互错开,上铁在跨中,下铁应尽量在支座处;每个搭接接头的长度范围内,搭接钢筋面积不应超过该长度范围内钢筋总面积的1/4。

垫层

垫层上摆放预制的C20混凝土垫块,间距1500mm×1500mm

梅花状布置。

电梯井底板均采用角钢支架,具体间距见附图。

上下层钢筋之间采用钢筋支架支撑,规格型号及间距按

行支撑(坑内进行顶撑),钢管纵横间距500mm,纵横拉杆钢管间距1500mm。集水井采用拉杆(Φ18钢筋)桩钢筋焊接与模板底部做拉结抗浮,纵横间距600mm。并在模板上放置一定数量的沙包反压。

(5)后浇带部位采用快易收口钢板网作为永久性模板。

基础模板必须支撑牢固,防止变形,侧模斜撑的底部应加设垫木。

混凝土浇筑

(1)混凝土浇筑区域划分

设备及泵管布置

底板混凝土浇筑大分区浇筑。具体分为A,B,C,D,4,5,6A,6B,7A,7B区。在浇筑混凝土底板的过程中将投入4台砼泵机,3台砼泵机同时浇筑底板,1台备用泵机。

浇筑及振捣

本工程底板混凝土浇筑由于混凝土方量较大,总量约18813立方混凝土。每台泵的实际泵送能力约30~40m3/h,需采用3台泵浇注,另准备1台泵备用,施工中应确保每台泵连续运转。每台泵在现场至少有两台罐车供料,确保混凝土连续施工。每个泵负责一定宽度范围的浇筑带。布料时,相互配合,平齐向前推进,以达到提高混凝土的泵送效果,确保上、下层混凝土的结合,防止混凝土浇筑时出现冷缝。

(2)各栋塔楼混凝土浇筑区域

各栋塔楼浇筑区所在范围较型式相同,这塔楼浇筑区为大伐板基础浇筑。浇筑区域采用按顺序浇筑,从一边向另一边浇筑,具体详见浇筑路线示意图(详见附图)。

混凝土浇筑采用“分段斜面分层”浇筑方案,承台与底板一起浇筑,每层400~500mm

左右,振捣采用垂直于斜面进行振捣,斜面由混凝土自然流敞而成,考虑混凝土自然流淌距离为4米,坡度控制在1:5左右,混凝土的斜面分层水平方向错开距离大于4m。形成自然流淌坡度,然后全面振捣,以提高混凝土的极限抗拉强度,防止因混凝土沉落而出现裂缝。详见下图。

(3)裙楼A,B,C,D混凝土浇筑区域

裙楼A,B,C,D浇筑区所在范围较型式相同,这几个浇筑区主要为小型承台及地下室底板。裙楼浇筑区混凝土浇筑量约为7152m3,混凝土浇筑采用顺序浇筑,从一边向另一边浇筑,具体详见浇筑路线示意图(详见附图)。

(4)电梯井混凝土浇筑

由于本次浇筑电梯井,采用全面分层的浇筑方式进行混凝土浇筑,先浇筑其中一个电梯井坑,一次性浇至电梯井底,然后浇筑另外一个电梯井,直至浇筑至电梯井底,然后进行前一个电梯井侧边砼浇筑至地下室底板底,再进行后一个电梯井侧边砼浇筑至地下室底板底。再浇筑地下室底板从一侧向另一侧浇筑,分层直至浇筑完成。其中电梯井道侧边浇筑时采用全面分层浇筑时需注意对称浇筑。注意在整个浇筑过程中不形成施工冷缝。浇筑过程中需做好分层节点处理,具体处理方式详见附图。

全面分层浇筑示意图

(5)混凝土浇筑措施

浇注电梯井及集水坑时,采用串筒将混凝土自泵管出口送至作业面,以减小自由落差,防止混凝土离析、分层。串筒架设见下图。

串筒架设示意图

浇筑方法采用“斜向分层,薄层浇筑,循序退浇,一次到底”连续施工的方法。为了保证每一处的混凝土在初凝前就被上一层新的混凝土覆盖,采用斜面分段分层踏步式浇捣方法,按1:5坡度自然流淌,分层厚度不大于500mm,分层浇捣使新混凝土沿斜坡流一次到顶,使混凝土充分散热,从而减少混凝土的热量,且混凝土振捣后产生的泌水沿浇灌混凝土斜坡排走,保证混凝土的质量。

泵管加固措施

整个底板均采用混凝土天泵加地泵浇筑。采用地泵进行浇筑时,由于基坑较深,泵管必须阶梯形设置,防止堵管,泵管架需与基坑腰梁拉接以提高稳定性。为了避免泵管的振动影响底板钢筋的位置,泵管需架设在支设的钢管架上,见下图。

护壁桩

砼泵管竖向加固示意图

混凝土浇捣时间的控制:

根据超厚混凝土施工过程中的流淌铺摊面及收头等因素,考虑混凝土的初凝时间控制在6h以上,两层混凝土之间的浇筑时间差不得大于4h。

泌水处理:

大流动性混凝土在浇筑和振捣过程中,必然会有游离水析出并顺混凝土坡面下流至坑底。为此,在基坑边设置集水坑,通过垫层找坡使泌水流至集水坑内,用小型潜水泵将过滤出的泌水排出坑外。同时在混凝土下料时,保持中间的混凝土高于四周边缘的混凝土,这样经振捣后,混凝土的泌水现象得到克服。当表面泌水消去后,用木抹子压一道,减少混凝土沉陷时出现沿钢筋的表面裂纹。

表面处理:

由于泵送混凝土表面水泥浆较厚,浇筑后须在混凝土初凝前用刮尺抹面和木抹子打平,可使上部骨料均匀沉降,以提高表面密实度,减少塑性收缩变形,控制混凝土表面龟裂,也可减少混凝土表面水分蒸发,闭合收水裂缝,促进混凝土养护。在终凝前再进行搓压,要求搓压三遍,最后一遍抹压要掌握好时间,以终凝前为准,终凝时间可用手压法把握。

(6)混凝土浇筑工艺要求

1、浇筑前应对模板浇水湿润,墙、柱模板的清扫口应在清除杂物及积水后再封闭。

2、浇筑竖向结构混凝土时,如浇筑高度超过3m时,应采用串筒,导管、溜槽或在模板侧面开门子洞(生口)

3、浇筑混凝土时应分段分层进行,每层浇筑高度应根据结构特点,钢筋疏密决定。一般分层高度为插入式振动器作用部分长度的1.25倍,最大不超过500mm,平板振动

(2)混凝土浇筑块体的外表温度,应以混凝土外表以内50mm处的温度为准;混凝土浇筑块体底表面的温度以混凝土底表面上50mm处的温度为准;沿浇筑高度,在底部、中部和表面布置,其余测点按间距不大于600mm布置;平面内布置在边缘和中间。

(3)所有测温孔均应编号,进行混凝土内部不同深度和表面温度的测量。

测温布置点平面布置

(1)混凝土平面布置

考虑到测温点所测数值要能全面准确的反映出混凝土内部温度的变化情况,,测温点考虑均匀布置并且在截面变化位置加测。

测温孔分布图

测温孔点位图

1)混凝土的测温

混凝土中部测温采用预留测温孔,测温孔采用直径Φ48的钢管,测温孔的设置与钢筋支撑架相连接,形成一个整体,测温孔分底部测温孔与中部测温孔两种,在砼浇筑完成后将测温孔底部灌注少量的高导热液体(煤油等)约深15cm,并将孔上部盖住保温。后按要求用温度计插入导热液体中进行测量并记录。这些测温孔待砼的水化热基本消失后用水泥浆液灌注密实。

2)测温工作人员及工作间的配备

在温度检测数据记录过程中,测温小组由4人组成(包括1名组长和3名组员),昼夜轮流值班。

在测温期间,现场要设置一个工作间,用于存放测温器材、料具,保证测温料具不遗失和工作人员轮班休息。

3)用料测温时间周期及数据记录的要求

测温时间由砼入模到该温度监测点开始,先测试其砼入模时温度,同时应测大气温度。浇捣完毕至养护期结束前每隔4~8小时测温一次,在第8天后,当测得砼内与室外温差小于25°时,可停止测温。

要求测试、记录环境大气温度。

记录每个测温组的混凝土入模的日期、时间及混凝土拌合物的温度(即混凝土埋设测温感应探头的时间及当时各测点反映的温度)。

记录每组测温点的混凝土表面温度及混凝土内各测温点的温度。

测温数据记录本是重要的测试数据,填写时要清楚,妥善保管,不得遗失。测温工作期间,测温记录人员应坚守岗位,认真操作,加强责任心,并仔细作好记录,保证数据的准确和有效。

4)各测温点的测温要求及数据分析

先用温度计测试记录环境大气温度、混凝土表面的温度;然后用测温仪按测温点的编号顺序测试,读取数据后,并与前一次的测试的温度数据对比,当温度升或降变化确定是在正常的范围之内才予以记录。如发现温度数据异常,应在该测试之后半小时进行一次复测。

保温材料厚度计算

计算公式:

保温材料所需厚度计算公式:

式中δi ---保温材料所需厚度(m);

h ----结构厚度(m);

λi---结构材料导热系数(W/m.K);

λ---混凝土的导热系数,取2.33W/m.k;

Tmax--混凝土中心最高温度(℃);

Tb ---混凝土表面温度(℃);

Ta ---空气的平均温度(℃);

K ----透风系数。

二、计算参数

(1) 混凝土的导热系数 =2.33(W/m.k);

(2) 保温材料的导热系数λi = 0.14(W/m.K);

(3) 大体积混凝土结构厚度h=1.6(m);

(4) 混凝土表面温度Tb=20(℃);

(5) 混凝土中心温度Tmax=48(℃);

(6) 空气平均温度Ta=25(℃);

(7) 透风系数K=1.3。

大体积混凝土技术交底内容

大体积混凝土技术交底内容 一、施工准备 (一)施工器具 耙子、扫把、白线、铝合金刮杠、尖锹、平锹、混凝土地泵、插人式振捣器、平板振捣器、配电箱、塔吊、水泵等。 (二)技术准备 1、混凝土申请:浇筑棍凝±前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级、方量、坍落度、初凝终凝时间、是否加抗冻剂以及浇筑时间等。 2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。 3、在混凝土浇筑期间,要保证水、电、照明不中断。为了防备临时停水停电,事先应在现场准备一定数量的人工搅拌和振捣用工具,以防出现意外施工缝。 4、根据施工方案准备必要的塑料布、保温材料及测温用具等。 (三)作业条件 1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。 2、施工人员的通道架设、泵管的架子已搭设完毕。 3、振捣设备调试正常及备有一定数量的振捣棒。 4、放料处与浇筑点的联络信号已准备就绪。 5、劳动力安排已妥当,名单已上报。 6、与城管部门协调好,确保混凝土的顺利浇筑。 7、检查墙、柱插筋位置、数量,预埋件的位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求。 8、板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等。 二、施工工艺 1、基础底板采用斜面分层的浇筑方法,且混凝土浇筑由远及近,随着混凝土浇筑,泵管及架子逐渐拆除。 2、由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上采取措施外,在施工操作上控制浇筑层厚度,不大于500mm,并通过测温记录与保温覆盖措施使内外温差控制在25它以内。 3、混凝土坍落度为180~200mm,采用的浇筑坡度为1:6,各地泵同时向后退着浇筑,泵口之间的距离保证接软管后能左右交合。

大体积混凝土施工方案(最终完整版)

目录 1.2. 施工组织设计 ................................................... (2) 1.3. 主要施工规程、规范 .............. (2) 1.4. 主要标准 ..................................... (2) 1.5. 主要法规 ..................................... ......................... 3 2. 工程概况 ........................... .. (3) 2.1. 设计概况 ..................................... (3) 2.2. 底板分区图 ..................................... ......................... 3 3. 施工安排 ........................... .. (4) 3.1. 施工部位及工期要求: ............ (4) 3.2. 混凝土供应方式: ................ (4) 3.3. 劳动组织: ..................................... (8) 4. 施工准备 ........................... .. (9) 4.1. 技术准备 ..................................... (9) 4.2. 机具准备 ..................................... ................... 1..1.. 4.3. 材料准备 ..................................... ................... 1..1.. 5. 主要施工方法及措施 ................. .. (12) 5.1. 流水段划分: .................... (12) 5.2. 总体施工顺序: .................. (14) 5.3. 混凝土运输: .................... (14) 5.4. 混凝土的浇注: .................. (15) 5.5. 混凝土的收面与拉毛 .............. (19) 5.6. 混凝土的养护 .................... (19) 5.7. 混凝土的测温: .................. (20) 6. 季节施工的要求: ................... (22) 6.1. 雨季施工的要求: ................ (22) 6.2. 冬季施工的要求: ................ (23) 7. 砼施工质量保证措施: ............... . (23) 7.1. 质量控制措施: .................. (23) 7.2. 施工过程控制的具体要求 ..................................... (23) 7.3. 控温措施: ..................................... (24) 7.4. 质量通病控制措施: .............. (24) 7.5. 成品保护措施: .................. (24) 7.6. 应急措施: ..................................... (24) 8. 环保措施: ......................... ............... 26 9. 安全保证措施: ..................... . (26) 9.1. 一般要求 ..................................... (26) 9.2. 泵送的安全要求: ................ (27) 1. 编制依据 (1) 附件一:泵送混凝土相关计算 ................................. 27 附件二 : 大体积砼温度计算 (30) 附图一: 基础底板测温孔布置平面图 (32)

大体积混凝土浇筑技术交底

工程名称 、施工现场准备 分项工程名称大体积混凝土浇筑交底日期年月日 架、钢筋、预埋件与管线等必须经过检查合格后,做好预检、隐检记录,符合设计及有关规范要求后待监理人员验收后方可进行浇筑。 (2)泵送混凝土对模板侧压力较大,模板支设要牢固。

(3)浇筑混凝土时,应注意保护好钢筋,一旦钢筋骨架发生变形或位移,应及时纠正。 (4)混凝土泵送前应每车检查混凝土得坍落度。泵送混凝土坍落度得选用,根据实际浇筑部位确定且不得超过规范要求,大体积筏板建议180±20mm,施工现场严禁加水。 四、大体积混凝土得主要施工方法 1、混凝土得运输与布料 运送混凝土得车辆应满足均匀、连续供应混凝土得需要。必须有完善得调度系统与装备,根据施工情况指挥混凝土得运送,减少停滞时间。在气温较高时罐车应有隔热得措施。 2、大体积混凝土得浇筑 (1)浇筑方式。大体积混凝土基础由于其体形大,混凝土量大,而且流动性强,特别就是上口浇筑点,当插入式振动器振捣后,混凝土无法形成分段分层得浇筑方案。针对这种情况,筏板基础厚度1、3m,且随破加厚,采用"分段定点、一个坡度、薄层浇筑、循序推进、一次到顶”得方法。 (2)对电梯井、集水池等井壁、池壁、底板得混凝土施工时应特别注意。由于井壁、池壁混凝土高度、厚度较大,支模要求强度、刚度、稳定性高,容易发生质量事故,必须由工长指挥、瞧护,并作技术交底。 (3)为了保证底板、筏板混凝土施工,由于混凝土体积大,混凝土流动性弓瓷利用结构坡度、集水坑、设备 沟等排除腔泌水,在振捣过程中必须排除泌水浮浆,否则将影响基础表面於弓虽度。 (4)在浇筑后未初凝得混凝土进行二次振捣,排除混凝土因泌水在粗骨料、水平钢筋下部生成得水分与空 隙,提高混凝土与钢筋得握裹力,防止因混凝土沉落而出现得裂

大体积混凝土施工方案完整版本

大体积混凝土专项施工方案 方远建设集团股份有限公司 二0一六年八月

大体积混凝土专项施工方案 编制: 审核: 批准: 方远建设集团股份有限公司 二0一六年八月

地下室工程施工方案 一、编制依据 《混凝土结构设计规范》GB50010-2010 《地下工程防水技术规范》GB50108-2008 《建筑地基基础工程施工质量验收规范》GB50202-2002 《混凝土结构工程施工质量验收规范》GB50204-2002 《大体积混凝土施工规范》GB50496-2009 《建筑工程质量验收统一标准》GB50300-2001 《混凝土强度检验评定标准》GB/T50107-2010 《地下防水工程质量验收规范》GB50208-2002 《钢筋机械连接通用技术规程》JGJ107-2003 《钢筋焊接及验收规程》JGJ18-2003 《混凝土泵送施工技术规程》JGJ10-95 《施工现场临时用电安全技术规范》JGJ46-2005 《砌体结构设计规范》GB50003-2011 建筑图集11G101-1 11G101-2 二、工程概况 台州市方远大饭店工程,位于台州市经济技术开发区西商务区。南邻市府大道,西接学院路,北侧为西商纬二路,东侧为西商经一路,本工程主楼地上13层,裙房地上3层,设2层地下室,。总建筑面积61832㎡,其中地上39221㎡,地下22611㎡,现浇钢筋混凝土框架-剪力墙结构。设计使用年限50年,结构安全等级为二级,地下室防水等级为

二级,地下室顶板和屋面绿化种植土部位防水等级为一级,人防等级为核六级,构件耐火等级为一级。 本工程±0.00相当于绝对标高4.3m(黄海标高)。 地下室底板标高为-10.7m,底板现浇砼厚800mm。 地下室剪力墙厚度为400mm。 地下室-2层顶板厚度人防部分200mm,其余150mm。 地下室-1层顶板厚度主楼部分180mm,其余250mm。 地下室按后浇带划分为9个区块,东西方向长度为124m,南北方向长度为94m,属大面积,超长地下室钢筋混凝土结构,电梯井最深处深度为4.2m,电梯井基础混凝土厚度为2m,地下室地板混凝土厚度为800mm,属于大体积混凝土,基础垫层砼强度为C15,基础承台、地梁、底板、地下室侧壁、砼强度等级为C35(地下室底、侧、顶抗渗等级为P8,掺HEA膨胀剂),根据本工程地下室钢筋混凝土结构超长,大面积的特点,在施工中要抓住以下几方面的关键技术:一是设计具有抗渗,抗裂性能的混凝土配合比,二是地下室结构的抗渗,抗裂的技术措施及质量控制,三是混凝土的搅拌、泵送、浇筑等质量控制,四是大体积混凝土浇捣时的内外温差的控制 三、混凝土工程 混凝土采用商品砼,搅拌车运输到现场,由混凝土泵泵送入模。施工时,应严格控制砼的配合比,泵送施工工艺及混凝土的养护,在前三车混凝土到达施工现场时间内,向搅拌站有关负责人索取水泥、砂石试验单,外加剂质量证明及配合比通知单,浇筑一个月内,搅拌站应提供其他混凝土技术资料(强度报告及合格证等)。

大体积混凝土技术交底

一、工程概况 本工程位于昆明市呈贡新区元宝路与前元路交叉路口,用地南北高差约50米,西面及北面临城市规划主干道。由7栋地上建筑地下二层,地上33层,高度为97.8米,均为一类高层住宅,抗震等级为一级。地下室一、二层为汽车车库。主楼采用剪力墙结构,商业裙房采用框架结构。筏板厚度均小于1.6米,12#楼筏板基础为1.4m。基础采用平板式筏板基础,均属于大体积混凝土。本工程混凝土构件所处的环境类别为I类(一般环境)。 本工程抗震设防分类为丙类,建筑结构的安全等级为二级;地基基础设计等级为甲级,应进行变形观测,地下室顶板防水一级,其余为二级;建筑耐火等级为一级。在正常使用条件下,本工程地基基础和上部结构的设计使用年限为 50年。本工程剪力墙结构抗震等级为一级,地下室部份(主体投影范围内负一层的抗震等级为二级外)的抗震等级为三级。本工程所在地地震基本烈度为8度,设计基本地震加速为0.20g。 二、施工部署 1、施工要求 (1)本工程地下室筏板基础采用商品混凝土。 (2)地下室采用汽车泵浇筑和HBT-60型混凝土输送泵配合使用,地泵分别置于基 坑外,便于混凝土运输车卸料。 (3)根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,混凝土浇筑量较大,白天不能浇筑完成或不准留置施工缝时,现场管理人员分成两班,每班12h,各专 业有关领导及施工人员跟班作业,负责检查,同时做好相关方面协调工作。 2、施工顺序 根据现场实际情况,以单位工程的筏板与抗水板为界。 三、施工准备 1、施工要求 (1)本工程地下室筏板基础采用商品混凝土。 (2)地下室混凝土采用汽车泵浇筑,置于基坑外,便于混凝土运输车卸料。 (3)根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,混凝土浇筑量较大,白天不能浇筑完成或不准留置施工缝时,现场管理人员分成两班,每班12h,各专 业有关负责人及施工人员跟班作业,负责检查,同时做好相关方面协调工作。 2、施工顺序 根据现场实际情况,以单位工程的筏板与抗水板为界。 四、施工准备 1、技术准备 (1)施工技术人员认真熟悉施工图,了解混凝土强度等级、后浇带的构造要求。

大体积混凝土专项施工方案

程工院三期学医科大学康达南京大体 积混凝土浇筑专项方案 编制: 审核: 准:批 2018年1月13日 1、编制依据 《建筑地基与基础设计规范》 GB50007-2001 《混凝土结构设计规范》 GB50010-2002 《大体积混凝土施工规范》GB50496—2009 《混凝土外加剂应用技术规范》 GB50119-2003 《建筑地基基础工程施工质量验收规范》 GB50202-2002 《混凝土结构工程施工质量验收规范》 GB50204-2002 《建筑工程施工质量验收统一标准》 GB50300-2002 《商品混凝土质量管理规程》 DBJ01-6-90 《混凝土泵送施工技术规程》 JGJ/T10-95 《钢筋混凝土结构施工及验收规范》 GBJ50204-2002 、工程概况21、本工程为南京医科大学康达学院三期工程,位于南京医科 学院康达学院内,其中8#宿舍楼建筑面积19863.5m2,其中基底面积1627.0m2。 地上12层,总高度43.8m(不含顶部装饰)。体育馆建筑面积8420m2,地上三层, 建筑高度19.75m。 2、结构类型:钢筋混凝土框剪结构。 3、建设地点:康达学院内。 4、质量标准:国家建设工程施工质量验收规范规定的合格标准。 5、施工现场条件和周围环境:路通、电通、场地平整完成。 混凝土的需要从混凝土施工的部署、大体积混凝土施工是本工程的施工控制要点 之一, 原材选择和优化配合比、混凝土的供应、搅拌、测温、防裂控温养护等方面采取 先进的施工技术和措施来确保混凝土的施工质量,避免因水化热和收缩引起的 裂缝。本工程基础承台的施工属于大体积混凝土浇捣,施工时应采取措施降

大体积混凝土技术交底

大体积混凝土技术交底 Prepared on 22 November 2020

一、工程概况 本工程位于昆明市呈贡新区元宝路与前元路交叉路口,用地南北高差约50米,西面及北面临城市规划主干道。由7栋地上建筑地下二层,地上33层,高度为米,均为一类高层住宅,抗震等级为一级。地下室一、二层为汽车车库。主楼采用剪力墙结构,商业裙房采用框架结构。筏板厚度均小于米,12#楼筏板基础为。基础采用平板式筏板基础,均属于大体积混凝土。本工程混凝土构件所处的环境类别为I类(一般环境)。 本工程抗震设防分类为丙类,建筑结构的安全等级为二级;地基基础设计等级为甲级,应进行变形观测,地下室顶板防水一级,其余为二级;建筑耐火等级为一级。在正常使用条件下,本工程地基基础和上部结构的设计使用年限为 50年。本工程剪力墙结构抗震等级为一级,地下室部份(主体投影范围内负一层的抗震等级为二级外)的抗震等级为三级。本工程所在地地震基本烈度为8度,设计基本地震加速为。 二、施工部署 1、施工要求 (1)本工程地下室筏板基础采用商品混凝土。 (2)地下室采用汽车泵浇筑和HBT-60型混凝土输送泵配合使用,地泵分别置 于基坑外,便于混凝土运输车卸料。 (3)根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,混凝土浇筑 量较大,白天不能浇筑完成或不准留置施工缝时,现场管理人员分成两班,每班 12h,各专业有关领导及施工人员跟班作业,负责检查,同时做好相关方面协调工作。 2、施工顺序

根据现场实际情况,以单位工程的筏板与抗水板为界。 三、施工准备 1、施工要求 (1)本工程地下室筏板基础采用商品混凝土。 (2)地下室混凝土采用汽车泵浇筑,置于基坑外,便于混凝土运输车卸料。(3)根据施工工序及工期安排,混凝土浇筑尽量安排在白天进行,混凝土浇筑量较大,白天不能浇筑完成或不准留置施工缝时,现场管理人员分成两班,每班12h,各专业有关负责人及施工人员跟班作业,负责检查,同时做好相关方面协调工作。 2、施工顺序 根据现场实际情况,以单位工程的筏板与抗水板为界。 四、施工准备 1、技术准备 (1)施工技术人员认真熟悉施工图,了解混凝土强度等级、后浇带的构造要求。 (2)在混凝土浇筑以前,将拟用的商品混凝土配比资料及有关混凝土碱含量等试验报告呈报监理工程师及总监理工程师审阅。 (3)制定混凝土试块试验计划,检查混凝土标养试验室的温湿环境,以满足要求。 2、机具准备(见下表)

大体积砼工程施工方案

大体积混凝土工程施工方案 1、工程概况 本工程为#2标段灰库基础工程,位于启动锅炉房西侧,基础几何尺寸为 54.4m X 23m,底板厚 为1.6m ,混凝土方量为 1820 m ,钢筋用量约为 280T,该基础底板属于大体积砼。砼连续浇筑时间 约28小时。基础材料:基础底板混凝土强度等级为 C35,钢筋采用 HPB235( I 级)、HRB335( H 级); 钢材为Q235B 。 2、 编制依据 1.1华北电力设计院图纸《灰库基础施工图》 1.2参考资料: 1. 2.1《工程测量规范》 1.2.2《建筑施工扣件式钢管脚手架安全技术规范》 1.2.3《钢筋机械连接通用技术规程》 1.2.4《混凝土质量控制标准》 1.2.5《电力建设安全健康与环境管理工作规定》 1.2.6《混凝土结构工程施工质量验收规范》 1.2.7《大体积混凝土施工规范》 1.2.8《电力建设施工质量验收及评定规程》 3、 施工作业组织机构及职责 3.1施工机械及工 机具: 10-F014IVS — T0337 GB50026 — 2007 JGJ130-2001 JGJ107-2003 GB50164-92 2002-01-21 (GB50204-2002 ) (GB-50496-2009 ) (第1部分:土建工程)

由于本次砼方量浇筑较大,所以我项目部拟定两班制轮流值班(详见附表三);以确保砼浇 筑过程中连续性和浇筑质量。 3.4施工条件 341大体积混凝土施工前应进行图纸会审,提出施工阶段的综合抗裂措施,编写大体积混凝土重大施 3.4.2施工人员进入施工现场并进行安全考试,考试合格合格后方可上岗。 3.4.3施工现场设施应按施工总平面布置图的要求按时完成,场区内道路坚实平坦并全部硬化,施工道路畅通,满足运输要求。 3.4.4用于大体积混凝土施工的设备,在浇筑混凝土前应进行全面的检修和试运转,其性能和数量应满足大体积混凝土连续浇筑的需要。 3.4.5混凝土的测温监控设备按规范的有关规定配置和布设,保温用材料应齐备,已派专人负责测温作 业管理。 3.4.6施工前应将测量仪器准备好并校验完毕。 3.4.7施工现场的力能(供水、供电)满足混凝土连续施工的需要;电源和水源:分别在灰库东侧从#2箱变引入一条电源以及从启动锅炉房引入一条备用电源和一条水源。 4、大体积砼施工要求 本基础底板属于大体积砼,除满足一般砼施工要求外,还采用下列技术措施以确保砼浇灌的连续性, 控制温差、防止裂缝。 4.1机械配备 采用一座搅拌站和一座备用搅拌站,两辆泵车同时搅拌同时浇筑的方式,四辆罐车运输混凝土,一座 搅拌站搅拌出砼按50 m3计算,以确保砼浇灌的连续性,浇筑时间按28小时考虑,砼浇筑初凝时间按6小时考虑。

大体积砼专项施工方案

XXXXXXB区商业楼工程 大体积砼专项施工方案 一、工程概况: 二、编制依据: 1、《XXXB区商业楼工程设计图纸》 2、《XXXB区商业楼工程施工组织设计》 3、设计交底及图纸会审答疑 4、土建工程施工涉及的有效国家建筑工程质量验收规范和规程: 《混凝土结构工程施工质量验收规范》GB50204-2002 《混凝土质量控制标准》GB50164-92 《商品混凝土质量管理规程》DBJ01-6-90 《混凝土泵送施工技术规程》JGJ/T10-95 《混凝土强度检验评定标准》GBJ107-87 《高层建筑箱形与筏形基础技术规范》JGJ6-99 《砼外加剂应用技术规范》GB50119-2003

《砼膨胀剂》JC476 三、技术分析 (一)大体积砼施工特点 ⑴、本工程底板混凝土施工特点是深基坑作业,结构尺寸体积较大,属大体积混凝土,配筋较密,质量及防水要求高。筏板基础板厚1600mm。 ⑵、大体积砼多用于地下或半地下建筑结构,常处于潮湿或与水接触的环境条件下。因此,除了需要满足强度外,还必须具有良好的耐久性和抗渗性,有的还要求具有抗冲击或抗震动及耐侵蚀性等性能。本工程基础采用C30抗渗混凝土,抗渗等级为0.6Mpa。 ⑶、大体积砼强度等级比较高,单位水泥用量较大,水化热和收缩容易造成结构的开裂;需通过优化配合比进行混凝土开裂的预控。 ⑷、大体积砼由于其水泥水化热不容易很快散失,蓄热于内部,使温度升高较大,容易产生由温度引起的裂缝。因此对温度进行控制,是大体积砼施工最突出的问题。必须处理或解决由于水泥产生的水化热所引起的砼体积变化,以便最大限度地减少砼裂缝。 针对以上大体积砼的特点,本工程砼采用商品混凝土,因质量及防水要求高,砼需要经过严格的配合比申请及外加剂、掺和料的检验。砼抗渗等级为S6,强度为C30。防水砼的配合比应符合下列规定: ○1. 宜采用低水化热的矿渣或火山灰水泥配置砼,并掺入适量的粉煤灰(一般不大于15%),水泥最小用量为275kg/m3; ○2砼坍落度宜控制在140±20mm,入泵前坍落度每小时损失值不应大于30mm,坍落度总损失值不应大于60mm。 ○3采用FS型防水外加剂,外加剂供应方应提供详细的实验数据,实验数据必须符合国家规范对外加剂的要求。供应方还应提供详细的施工方案和施工要求,确保外加剂的正确使用; ○4缓凝时间宜为6~8h;

大体积混凝土施工方案

金科·集美晴洲一标段工程 大体积混凝土施工方案 编制人: 校对人: 审核人: 审批人: 审批日期:

大体积混凝土施工方案 目录 第一章工程概况 (1) 第二章编制依据 (1) 第三章施工部署 (2) 3.1施工准备 (2) 3.2现场准备 (3) 3.3施工计划安排 (3) 3.4混凝土浇筑的人员组织 (3) 3.5泵管的布置 (4) 3.6泵管的加固 (5) 第四章组织管理及施工顺序 (5) 4.1施工组织构架 (5) 4.2施工顺序 (6) 第五章原材料选用及配合比设计 (7) 5.1原材料 (7) 5.2配合比设计 (7) 第六章大体积混凝土施工 (8) 第七章大体积混凝土测温与养护 (10) 第八章质量保证措施 (16) 第九章安全文明施工措施 (16) 第十章环境保护措施 (17) 第十一章应急措施 (18)

第一章工程概况 (注:重点叙述筏板基础厚度、混凝土标号、浇筑方量、混凝土供应单位等相关信息) 本工程位于**,工程为3栋高层商业住宅,整个工程的总建筑面积为103320平方米,地上建筑面积约75320平方米,地下建筑面积约28000平方米。高度为102.30m,±0.000相当于绝对标高482.25m。 本工程主楼结构形式为剪力墙结构,筏板基础;地库部分结构形式为框架结构,独立基础。基底标高-12.75m,电梯井集水坑基底标高-14.30m。 根据图纸介绍的情况,本工程2、3、4#楼地下室有高层筏板基础,地下室建筑面积约8100 m2, 筏板板厚均为1500mm,属于大体积混凝土施工,混凝土的浇筑量较大,施工中应加强浇筑和养护措施,防止出现冷凝缝和温度裂缝。基础具体如下表所示。 地基基础桩基基础形式平板式筏板基础 基础混凝土量约5610m3 筏板基础厚度1500mm 基础混凝土标号C40/P8 商品混凝土由指定的**商品混凝土有限公司供应,为了保证混凝土的连续供应,与混凝土公司协商混凝土供应的连续性。要求搅拌站配备足够的混凝土运输车外,沿途派专人及时反馈路况信息。 优化混凝土配合比,掺外加剂,减少水泥用量;控制混凝土入模温度;加强混凝土的养护。 建设单位:**; 设计单位:**; 监理单位:**; 施工单位:中天建设集团有限公司。 第二章编制依据 1、《大体积混凝土施工规范》GB50496-2009 2、《混凝土结构工程施工质量验收规范》GB50204-2015 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《混凝土外加剂应用技术规范》GB 50119-2013

大体积混凝土施工方案(最终完整版)

目录 1.2. 施工组织设计................................................... . (2) 1.3. 主要施工规程、规范 .............. . (2) 1.4. 主要标准........................ .. (2) 1.5. 主要法规........................ .. (3) 2 . 工程概况........................... . (3) 2.1. 设计概况........................ .. (3) 2.2. 底板分区图...................... .. (3) 3 . 施工安排........................... . (4) 3.1. 施工部位及工期要求: ............ (4) 3.2. 混凝土供应方式:................ . (4) 3.3. 劳动组织:...................... .. (8) 4 . 施工准备........................... . (9) 4.1. 技术准备........................ .. (9) 4.2. 机具准备........................ ........... 1..1 .. 4.3. 材料准备........................ ........... 1..1 .. 5 . 主要施工方法及措施................. (12) 5.1. 流水段划分:.................... (12) 5.2. 总体施工顺序:.................. (14) 5.3. 混凝土运输:.................... (14) 5.4. 混凝土的浇注:.................. (15) 5.5. 混凝土的收面与拉毛 .............. (19) 5.6. 混凝土的养护.................... (19) 5.7. 混凝土的测温:.................. (20) 6 . 季节施工的要求:................... .. (22) 6.1. 雨季施工的要求:................ (22) 6.2. 冬季施工的要求:................ (23) 7 . 砼施工质量保证措施:............... . (23) 7.1. 质量控制措施:.................. (23) 7.2. 施工过程控制的具体要求 .......... (23) 7.3. 控温措施:...................... . (24) 7.4. 质量通病控制措施: .............. (24) 7.5. 成品保护措施:.................. (24) 7.6. 应急措施:...................... . (24) 8 . 环保措施:......................... .. (26) 9 . 安全保证措施:..................... . (26) 9.1. 一般要求........................ . (26) 9.2. 泵送的安全要求:................ (27) 1. 编制依据 (1) 附件一:泵送混凝土相关计算 (27) 附件二: 大体积砼温度计算 (30) 附图一: 基础底板测温孔布置平面图 (32)

大体积混凝土施工技术交底

基础筏板混凝土施工技术交底 一、工程概况: 本工程为地下4层;地上1#、2#楼为29层,3#楼为27层;最大高度为:99、950m;建筑总面积地上62235、12m2、地下26182、86m2、人防工程4199 m2;主要为钢结构。建筑类别:一类公建;耐火等级:一级;结构安全等级:二级,抗震设防烈度:7度;地下防水等级:二级、屋面防水等级:I级;设计使用年限50年。地下室主楼筏板厚度为1、8m,1#楼底板长44、6m、宽20、5m、厚2m;2#楼筏板长40m、宽20、5m、厚2m;3#楼筏板长24、3m、宽22、5m、厚2m。 二、施工前的准备 一)现场准备 1、施工道路:现场施工道路应平整、保证畅通。 2、施工电源:用于砼施工中(振捣器、照明等)的配电箱柜、电源线路应敷(架)设至场地就近地点,以方便施工;用于夜间施工的照明灯具应提前布置完毕,要求数量足够、照明充分。现场除塔吊大灯外,还应随浇注部位增加碘钨灯5 个,泵车位置各设碘钨灯1 个。照明灯具应有备用数量。 3、施工跳板搭设:为保证工程质量与安全,宜在底板上部钢筋上沿砼浇注方向铺设跳板,随砼浇筑速度随搭随拆,平行移动。 4、外墙止水钢板焊接应逐一检查合格,做好详细记录;测温点布设完成。 5、隐蔽验收:根据施工图纸及施工质量验收规范,组织施工、技术、质量、安装等相关部门与专业进行工程预检,对轴线位置、标高控制、模板加固、墙柱钢筋插筋、水暖电气工艺安装预留预埋等进行全面复核,合格后报业主、监理监督及设计人员进行隐蔽验收,签字同意后方可进

行下一道混凝土工序的施工。 二)、材料物资设备准备 1、砼用振捣器6台(每泵各配3 台),备用5 台;振动棒12根(每泵2 根,其中12米配备2根)。 2 、施工水源、电源:施工用水来自场外自来水,检查水泵、管道情况就是否完好;并确认施工期间不得停电。为了避免意外停电,现场宜备用发电机100KW 一台,以保证突然停电时砼振捣及施工照明用,发电机组与各主要箱柜连接。施工前还应对相关配电箱柜、线缆进行逐一测试检查。 3、各类机具设备按需要数量准备,按运行要求进行班前检查,记录详实,数据可靠。 三)、组织准备 1、科学、合理、严谨的施工组织就是保证砼施工各环节的根本保证,从管理层到作业层必须建立有效的组织管理体系,责任到人,并保证信息的有效畅通。管理人员、施工人员、后勤人员、测温人员等应昼夜排班,坚守岗位,加强过程监控,各负其责,以保证混凝土连续工作的进行。 混凝土浇筑过程中,项目部安排三个班次的值班: 2、项目部值班人员 第一组:组长:裴大伟,成员:于金学、周聪聪、刘文龙、王立健 第二组:组长:吕建强,成员:董松松、张腾飞、宫亚滨、罗杰

大体积混凝土施工方案(正式)

目录 1. 编制依据 (2) 2. 工程概况 (2) 3. 施工部署 (3) 4. 混凝土的运输 (8) 5. 混凝土的浇筑 (9) 6. 质量控制 (11) 7. 热工计算 (13) 8.底板大体积混凝土连续浇筑措施 (17) 9. 安全文明施工 (17) 10.环保措施 (18) 附: 1区大体积混凝土测温点平面布置图

1. 编制依据 1.1 古湄家苑安置小区B区三标段工程施工图纸及设计洽商变更; 1.2 《建筑工程施工质量验收统一标准》(GB50300-2013); 1.3 《钢筋混凝土高层建筑结构技术规程》(JGJ3-2010); 1.4 《混凝土结构工程施工及验收规范》(GB50204-2015) ; 1.5 《混凝土质量控制标准》(GB50164-2011) ; 1.6 《混凝土泵送施工技术规程》(JGJ/10-2011) ; 1.7 《混凝土强度检验评定标准》(GBJ107-2010) ; 1.8 《民用建筑工程室内环境污染控制规范》( GB50325-2013) ; 1.9 《建筑地基基础设计规范》(GB50007-2011); 2.0 《混凝土结构设计规范》(GB50010-2015); 2.1 《江苏省绿色建筑设计标准》(DGJ32/J173-2014); 2.2 古湄家苑安置小区B区三标段工程施工组织设计; 2. 工程概况

本工程主楼底板厚度1200mm ,按对大体积混凝土基础考虑,采取相应的技术措施降低其温差,控制温度应力与裂缝。 3. 施工部署 3.1人员准备 为保证底板大体积混凝土浇筑施工质量,项目部以项目经理为领导核心大体积混凝土施工管理小组和项目部以执行经理为领导大体积砼施工攻关小组。 3.1.1大体积混凝土施工管理小组机构: 大体积混凝土施工管理小组机构

大体积混凝土施工技术交底

基础筏板混凝土施工技术交底 一、工程概况: 本工程为地下4层;地上1#、2#楼为29层,3#楼为27层;最大高度为:99.950m;建筑总面积地上62235.12m2、地下26182.86m2、人防工程4199 m2;主要为钢结构。建筑类别:一类公建;耐火等级:一级;结构安全等级:二级,抗震设防烈度:7度;地下防水等级:二级、屋面防水等级:I级;设计使用年限50年。地下室主楼筏板厚度为1.8m,1#楼底板长44.6m、宽20.5m、厚2m;2#楼筏板长40m、宽20.5m、厚2m;3#楼筏板长24.3m、宽22.5m、厚2m。 二、施工前的准备 一)现场准备 1、施工道路:现场施工道路应平整、保证畅通。 2、施工电源:用于砼施工中(振捣器、照明等)的配电箱柜、电源线路应敷(架)设至场地就近地点,以方便施工;用于夜间施工的照明灯具应提前布置完毕,要求数量足够、照明充分。现场除塔吊大灯外,还应随浇注部位增加碘钨灯5 个,泵车位置各设碘钨灯1 个。照明灯具应有备用数量。 3、施工跳板搭设:为保证工程质量和安全,宜在底板上部钢筋上沿砼浇注方向铺设跳板,随砼浇筑速度随搭随拆,平行移动。 4、外墙止水钢板焊接应逐一检查合格,做好详细记录;测温点布设完成。 5、隐蔽验收:根据施工图纸及施工质量验收规范,组织施工、技术、质量、安装等相关部门和专业进行工程预检,对轴线位置、标高控

制、模板加固、墙柱钢筋插筋、水暖电气工艺安装预留预埋等进行全面复核,合格后报业主、监理监督及设计人员进行隐蔽验收,签字同意后方可进行下一道混凝土工序的施工。 二)、材料物资设备准备 1、砼用振捣器6台(每泵各配3 台),备用5 台;振动棒12根(每泵2 根,其中12米配备2根)。 2 、施工水源、电源:施工用水来自场外自来水,检查水泵、管道情况是否完好;并确认施工期间不得停电。为了避免意外停电,现场宜备用发电机100KW 一台,以保证突然停电时砼振捣及施工照明用,发电机组与各主要箱柜连接。施工前还应对相关配电箱柜、线缆进行逐一测试检查。 3、各类机具设备按需要数量准备,按运行要求进行班前检查,记录详实,数据可靠。 三)、组织准备 1、科学、合理、严谨的施工组织是保证砼施工各环节的根本保证,从管理层到作业层必须建立有效的组织管理体系,责任到人,并保证信息的有效畅通。管理人员、施工人员、后勤人员、测温人员等应昼夜排班,坚守岗位,加强过程监控,各负其责,以保证混凝土连续工作的进行。 混凝土浇筑过程中,项目部安排三个班次的值班: 2、项目部值班人员 第一组:组长:裴大伟,成员:于金学、周聪聪、刘文龙、王立健

大体积混凝土浇筑技术交底

GD2301003 施工单位中国中铁深圳地铁5号线5317标工程项目经理部 工程名称深圳地铁5号线塘朗车辆 段综合楼工程BT项目 5317标 分部工程地基与基础工程 交底部位地下室日期 交底内容一、施工工艺 (一)技术准备 1、混凝土申请:浇筑混凝土前,预先与混凝土供应单位办理预拌混凝土委托单及浇灌申请,委托单的内容包括:混凝土强度等级,方量、坍落度、初凝时间、是否加外加剂以及浇筑时间等。 2、所有机具均应在浇筑混凝土前进行检查,同时配备专职技工,随时检修。 3、混凝土浇筑期间,要保证水、电、照明不中断。 4、据施工方案准备必要的塑料布、保温材料及测温用具等。 (二)作业条件 1、各种专业管线已埋设完毕,钢筋隐检、模板预检已完成。 2、施工人员的通道架设、泵管的架子已搭设完毕。 3、振捣设备调试正常及备有一定数量的振捣棒。 4、放料处与浇筑点的联络信号已准备就绪。 5、劳动力安排已妥当,名单已上报。 6、与城管部门协调好,确保混凝土的顺利浇筑。 7、检查墙、柱插筋位置、数量,预留洞的位置、数量,模板接缝是否严密,模板隔离剂涂刷情况、支撑系统的承载能力、刚度和稳定性是否满足要求。

GD2301003 施工单位中国中铁深圳地铁5号线5317标工程项目经理部 工程名称深圳地铁5号线塘朗车辆 段综合楼工程BT项目 5317标 分部工程地基与基础工程 交底部位地下室日期 8、板内是否清理干净,如铁丝、冷挤压套管、木屑、铁钉、焊渣等。 (三)、施工要求 大体积混凝土的浇筑,应根据整体连续浇筑的要求,结合结构尺寸的大小、钢筋疏密、混凝土供应条件等具体情况,1、2、4、7区属于厚度较薄而面积或长度较大的工程,施工时从底层一端开始浇筑混凝土,进行到一定距离后浇筑第二层,如此依次向前浇筑其他各层。3区结构平面尺寸较小,采用全面分层法浇筑,即将整个结构浇筑层分为多层浇筑,当已浇筑的下层混凝土尚未凝结时,即开始浇筑第二层,如此逐层进行,直至浇筑完成,一般宜从短边开始,沿长边推进浇筑,亦可从中间向两端或从两端向中间同时进行浇筑。5、6区因大承台居多,采用斜面分层浇筑法,振捣工作应从浇筑层的底层开始,逐渐上移,以保证分层混凝土之间的施工质量。分层厚度宜为0.6~1.0米,同时在平面上应分成若干块施工,以减少收缩和温度应力,有利于控制裂缝。 1、由于是大体积混凝土,为了防止温度裂缝及收缩裂缝出现,除了设计上采取措施外,在施工操作上控制浇筑层厚度,不大于1.25倍(为振动捧有效长度),并通过测温记录与保温覆盖措施使内外温差控制在25oC以内。 2、混凝土坍落度为120~140㎜,采用的浇筑坡度为1:6,各地泵同时向后退着浇筑,泵口之间的间距离保证接软管后能左右交合。 3、根据泵送浇筑时自然形成一个坡度的实际情况,在每道浇筑带前后布置三道振捣棒,前道振捣棒布置在底排钢筋处和混凝土坡脚处,确保下部混凝土密实,后道振捣棒布置在混凝土缷料点,解决上部混凝土的捣实。

大体积混凝土工程施工方案

目录 1.编制依据 (1) 1.1.施工图纸 (1) 1.2.主要规范、规程 (1) 1.3.施工组织设计 (1) 2.工程概况 (1) 2.1.项目及结构概况 (1) 2.2.大体积混凝土工程概况 (2) 3 施工部署 (3) 4 施工准备 (4) 4.1技术准备 (4) 4.2人员准备 (4) 4.3机具及材料准备 (5) 4.4现场准备 (6) 5施工方法 (7) 5.1施工顺序和具体要求 (7) 5.2混凝土浇筑 (7) 5.3温度测试 (8) 5.4混凝土养护 (9) 5.5试块制作 (9) 5.6混凝土输送泵的操作要求 (9) 5.7混凝土泵送 (10) 6质量标准 (11) 7安全措施 (12) 8文明施工措施 (14) 9环境保护措施 (14)

1.编制依据 1.1.施工图纸 图纸名称图纸内容出图日期设计单位 石家庄阿尔卡迪亚三期商业综合 体建施(地下车库部分) 2012-07北方绿野建筑设计有限公司结施(地下车库部分) 1.2.主要规范、规程 序号规范、规程名称规范、规程编号 1 《混凝土结构工程施工质量验收规范》GB50204-2002 2 《高层建筑混凝土结构技术规程》JGJ3-2002 3 《建筑抗震设计规范》GB50011-2001 4 《建筑地基基础工程施工质量验收规范》GB50202-2002 5 《块体基础大体积混凝土施工技术规程》YBJ224-91 6 《混凝土泵送技术规程》JGJ/T10-2011 7 《地下防水工程质量验收规范》GB50208-2011 8 《建筑工程施工质量验收统一标准》GB50300-2001 1.3.施工组织设计 施组名称编制日期编制人石家庄阿尔卡迪亚三期商业综合体2013.6 常超 2.工程概况 2.1.项目及结构概况 序号项目内容 1 工程名称石家庄阿尔卡迪亚三期商业综合体

大体积混凝土浇筑方案说明

筏板大体积混凝土施工方案 一、工程概况 xx工程主楼部分基础为筏板基础,筏板厚度1.5 m,属于大体积混凝土。整体混凝土工程量约为700m3,混凝土强度等级C40P6,进行一次性整体浇注。这种大体积混凝土底板施工具有水化热高、收缩量大、容易开裂等特点,故底板大体积混凝土浇筑做为一个施工重点和难点认真对待。 二、混凝土性能 1、混凝土采用矿渣硅酸盐水泥,严格控制沙石骨料的含泥量。拌制混凝土时掺入粉煤灰,缓凝剂,改善混凝土的黏塑性。粉煤灰的掺量可取水泥用量的20%-25% 2、在混凝土中掺入聚丙烯抗裂纤维,掺量为0.9kg/m3 二、混凝土供应 由于底板混凝土一次浇筑量比较大,混凝土质量要求较高,整个底板将采用商品混凝土搅拌站提供的混凝土。在底板混凝土浇筑之前,提前选择好行车路线,并尽量选择在人流车流较少的周末进行混凝土的浇筑,以使出罐的混凝土能尽快运到现场。 1、泵的布置与配置 基础大体积混凝土施工期间现场设置2台地泵,见施工平面布置图,1#、2#楼共用一台地泵放在两栋楼东侧,4#楼单独使用一台地泵放在4#楼东侧。 2、罐车交通 大体积混凝土浇筑前制定现场交通疏导方案,所有罐车按指定的路线行走,并设置专门交通协管员指挥道路交通。 3、泵管的布置 混凝土泵管铺设前,首先要搭设单独的脚手架,上铺脚手板来铺设泵管。脚手架不得紧

靠钢筋搭设,以免浇筑混凝土时由于泵管的冲力使脚手架晃动造成钢筋移位。在浇筑混凝土时随着混凝土的浇筑,泵管不断拆除,脚手架也要随之及时拆除,否则待混凝土凝固后脚手架将无法拆除,给底板混凝土渗漏留下隐患。在泵管下边脚手板上还要铺上彩条布,以免泵管中的混凝土漏到底板钢筋上难以清除。 4、浇筑前的准备 由于该底板是大体积混凝土,技术要求高,必须保证混凝土不产生冷缝。为确保底板大体积混凝土的顺利浇筑,项目部将专门成立领导小组,来指挥大体积混凝土的浇筑。 (1)技术准备 底板混凝土浇筑前,首先编制了详细的技术交底,由技术负责人向工长进行交底,工长向工人进行书面及口头技术交底,让所有管理及操作人员都清楚混凝土浇筑质量的重要性、浇筑顺序、操作要点等。 底板钢筋隐检完毕,柱墙插筋位置调整好且固定牢固,泵管铺设就位,水电预留洞、埋管留设完毕,保温材料准备到位。 (2)人员组织 底板大体积混凝土的浇筑必须各方面协调统一方可顺利施工。现场设总指挥一名,混凝土浇筑前由总指挥先进行各方面协调、联络和布置,施工时负责指挥处理各种关系。混凝土浇筑时现场将派专人指挥管理车辆的出入,保证施工的有序进行。 混凝土搅拌站专人负责与现场联络并及时汇报搅拌站的情况,同时根据现场情况,协调混凝土的搅拌和运输速度,运输车辆提前确定好行车路线,保证运输车辆行驶的顺畅。 施工现场对商品混凝土要逐车进行检查,测定混凝土的坍落度和温度,检查混凝土量是否相符。 二、混凝土浇筑 (一)浇注方法 1#、2#、4#工程地下室筏板尺寸较大,为防止冷缝出现,采用泵送商品混凝土,施工时
