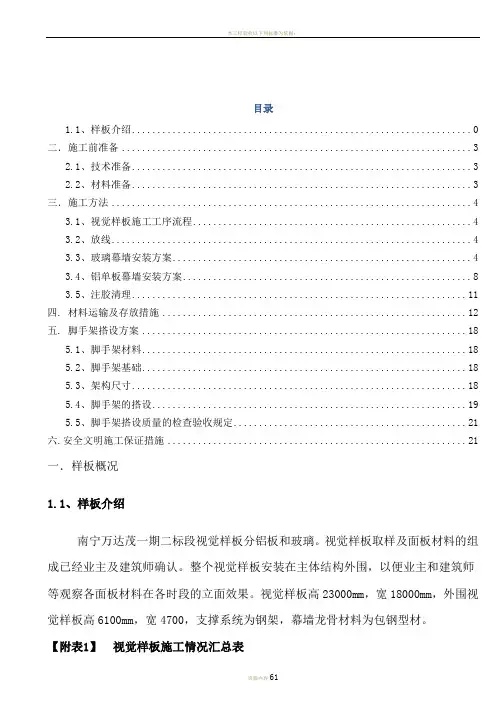

目录

1.1、样板介绍 0

二.施工前准备 (3)

2.1、技术准备 (3)

2.2、材料准备 (3)

三.施工方法 (4)

3.1、视觉样板施工工序流程 (4)

3.2、放线 (4)

3.3、玻璃幕墙安装方案 (4)

3.4、铝单板幕墙安装方案 (8)

3.5、注胶清理 (10)

四. 材料运输及存放措施 (12)

五. 脚手架搭设方案 (17)

5.1、脚手架材料 (17)

5.2、脚手架基础 (18)

5.3、架构尺寸 (18)

5.4、脚手架的搭设 (18)

5.5、脚手架搭设质量的检查验收规定 (21)

六.安全文明施工保证措施 (21)

一.样板概况

1.1、样板介绍

南宁万达茂一期二标段视觉样板分铝板和玻璃。视觉样板取样及面板材料的组成已经业主及建筑师确认。整个视觉样板安装在主体结构外围,以便业主和建筑师等观察各面板材料在各时段的立面效果。视觉样板高23000mm,宽18000mm,外围视觉样板高6100mm,宽4700,支撑系统为钢架,幕墙龙骨材料为包钢型材。

【附表1】视觉样板施工情况汇总表

1.2

玻璃幕墙施工方案范文样本

框架玻璃幕墙施工方案 一、框架式玻璃幕墙系统简介 龙骨系统: 采用铝合金结合钢管的组合系统; 面板采用: 6mmLOW-E+12Ar+6mm及8mmLOW-E+12Ar+8mm钢化中空玻璃。 二、施工前准备工作 1、幕墙材料准备 ( 1) 、进场材料运行程序 材料验收合格者方准许进场, 运到现场的幕墙材料等应分型号、规格堆放整齐, 并存放于相关堆场内, 搬运时轻拿轻放, 严禁扔摔。 ( 2) 、材料检查内容

2、主要施工工具 施工前对施工工具进行检测, 确保其性能良好。施工人员所有的施工机具定期进行检修, 校对, 而且备有充分的备用机具。 3、操作人员配备 对技术工人进行技术培训、技术交底、安全交底; 安全教育经过合格者, 方能进行上岗施工; 施工中有专人进行质量监督, 技术指导; 在安排计划时首先根据实际情况及工程进度计划要求安排好

人员, 安排时要注意新老搭配, 保证正常施工及以老带新的原则。 4、技术准备内容 技术准备主要为技术人员熟悉图纸, 准备有关图集、质量验收控制标准、安全作业指标。针对特殊部位、难点部位进行针对性的说明和交底。 三、幕墙系统施工流程 四、测量放线 1、测量人员放线校核现场结构及预埋件尺寸, 并确定主体结构边角尺寸反馈给技术部, 及早进行立柱、横梁分格尺寸调整。 2、依据建筑物辅助轴线弹设周围定位辅助线, 由各定位辅助线按龙骨布置图定每面边角骨架安装位置, 以此并按设计图横向分格尺寸在底层确定幕墙定位线和各立柱分格线。 3、用经纬仪核准这些幕墙底层立柱分格线, 然后以底层立柱

分格线为基准, 放置从底层到顶层的竖向垂直钢丝, 再用经纬仪校准后予以固定, 以此钢丝作为此面的骨架安装定位控制线。 4、据建筑物标高, 用水准仪在建筑外檐引出水平点, 弹出一横向水平线作横向基准线。基准线确定后, 能够该基准线作为横向骨架安装水平控制线。 5、检测复核各分格轴线, 须与主体结构实测数据配合, 并对主体结构误差分析、消化。 测量放线应在风力不大于4级的情况下进行, 并采取必要的避风措施。 五、埋件的调整及校核 在施工现场找准预埋区域, 在施工时应先按我公司分格尺寸要求检查埋件的埋设牢固性和位置准确性。要求标高偏差不大于 20mm, 与幕墙垂直方向前后距离偏差不大于20mm, 平行方向的左右偏差不大于20mm。并责成有关人员对全部预埋件进行检查、校正, 对不合格或尺寸误差较大以及漏埋的预埋件进行调整和补充。后补预埋件在安装立柱或竖框之前, 应做拉拔实验, 强度合格后方可安装立柱或者立柱或竖框。

全玻幕墙施工工艺

全玻幕墙施工工艺 (一)工程情况说明 本工厂全玻幕墙位于三、四楼,切高度较小,故考虑采用[6#槽钢作为—=12mm厚钢化玻璃及玻璃肋的上下镶嵌槽,槽钢外饰亚光不锈钢板,以保证建筑物线条简洁,采光充分,视野开阔,同时也满足了结构强度及刚度要求。 (二)全玻幕墙施工的基本步骤 测量放线→铁件制安→玻璃及玻璃肋安装→注胶→天门栓、门夹及地弹簧安装→全玻门扇安装→清洁 1、测量放线 (1)线工作应在风力不大于4级的情况下进行。 (2)首先应分别找出各块幕墙的前后、左右控制轴线及标高控制轴线,此项工作应在土建单位的配合下进行,以确保幕墙的 分格有科学依据。 (3)根据2结构的控制轴线,综合考虑相关全玻幕墙的进出情况,确定出统一的全玻幕墙安装界面线。 (4)根据建筑物的标高控制线及建筑物的层高、梁高、挡水线高度等特点,确定全玻幕墙的上下起始位置。

(5)根据已确定的全玻幕墙安装界面线,上下起始位置,参照施工图上大板玻璃的分格,肋玻璃的设置位置,就能确定型钢设置的位置、长度及数量。 (6)测量放线的同时,应用红油漆标记将全玻幕的界面线、上下起止线、分格线,肋玻璃位置线逐一作好记号,同时作好测量放线记录备查。 2、铁件制安 (1)本工程的全玻幕为直面玻璃。 (2)玻璃上、下夹持轨道,根据现场实测结果确定槽钢的长度及与玻璃肋处的配合角度。 (3)铁件的制作应在专业车间内用专用机具进行。 (4)铁件直接焊固于钢结构梁上,使其满足玻璃安装要求。 3、玻璃及玻璃肋的安装 (1)玻璃及玻璃肋的加工尺寸应根据铁件安装的起始位置及施工图中玻璃板快间伸缩缝的位置大小计算确定,由玻璃厂家进行加工,由于为钢化玻璃,加工尺寸的计算必须精确,否则玻璃不能使用。 (2)玻璃及玻璃肋可采用人工辅以吸盘进行安装。 (3)玻璃及玻璃肋的就位工作必须轻起轻落,由专人统一指挥进行,切实作好玻璃的保护工作,避免不必要的损失。

幕墙安全技术措施及专项施工方案示范文本

幕墙安全技术措施及专项施工方案示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

幕墙安全技术措施及专项施工方案示范 文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、编制依据 《建筑施工高处作业安全规范》JG80-91 《安全帽》GB2811-89 《安全带》GB6095-95 《密目式安全网》GB16909-97 《建筑施工安全检查标准》JGJ59-99 《苏中七战七捷展览馆外装修工程施工组织设计》 《苏中七战七捷展览馆外装修工程施工图纸》 二、工程概况

1、本工程总建筑面积为㎡,为结构,地上层,地下层,层高米,主体高度米;本工程地点,交通方便。 2、计划开竣工日期 开工日期:xxxx年xxx月xxx日 竣工日期:xxx年xxx月xxx日 施工日历天数:xxx天 3、人员状况:本工程现场设立项目部,所有人员均长期从事本工种工作,对本工种安全技术操作规程均熟悉掌握、安全素质及安全意识较高。 三、安全保证措施 2.1组织保证 2.1.1安全生产委员会

幕墙工程施工方案 (1)

幕墙工程施工方案 本工程采用铝合金玻璃幕墙。外立面精装修均为甲方指定分包,我方将为指定分包单位提供合同范围内的总包服务,并进行质量、进度、现场安全、文明等方面的管理。 6.9.1 总包服务 外装分包进场的材料、办公用房现场指定; 外装分包的工人居住于集中的职工生活区(主体高峰期过后有部分工人撤场,生活区用房可以满足后续各工种工人的入住); 我方在合同约定和安全文明规定许可的前提下,满足外装分包对外架提出的改动要求,使其具备施工条件; 我方还将从垂直运输,现场用电等各方面配合外装分包的施工。 6.9.2 针对二次设计进行控制 在设计上,主要考虑强度、水密性和气密性、抗震和温差变形、隔音降噪、防雷、防火隔热、耐腐蚀性等方面的设计,保证该工程无论在使用功能上,还是在外观效果上,均让用户满意。 6.9.2.1 强度设计:要求设计必须完全依据国家现行标准《玻璃幕墙工程技术规范》中的要求,考虑幕墙自重效果、风荷载作用、地震效应、温差效应等多项荷载组合,进行横、竖框、玻璃和铝板的材料的刚度和强度验算。从整体布局到细部结构,都必须进行严谨的计算,在满足强度要求的基础上,最科学、合理的确定不同部位的材料规格,使帷幕系统的安全性得到可靠的保障,使材料充分发挥其应有的功能。 6.9.2.2 水密性、气密性设计:我们建议通过双道密封及等压原理,有效保证幕墙的水密性和气密性。第一道密封靠硅酮耐候胶来实现; 第二道密封通过胶条来实现。 6.9.2.3 抗震及温差变形设计:温差变化和地震影响,是幕墙设计中必须考虑的因素。北京地区地震烈度为8 度,本项工程按8 度设防。 我们要求设计必须完全实现《建筑抗震设计规范》中规定的建筑幕墙设计要满足三个设防水准和两个阶段设计的抗震设防目标。 在工程设计中,一般通过连接件将幕墙和建筑主体牢固地连为一体。我们建议连接件不仅要具有足够的刚性和弹性,而且还要可调节,以满足施工的要求。

幕墙工程冬季施工方案标准版本

文件编号:RHD-QB-K7786 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 幕墙工程冬季施工方案 标准版本

幕墙工程冬季施工方案标准版本操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 幕墙冬期施工是工程质量事故的多发季节,质量事故的隐蔽性和滞后性较为突出,施工计划和准备工作的时间性很强。为确保在冬期中能进行正常的施工生产,保证工程质量不受季节性气候的影响,特制定本方案用以指导施工。 一、冬期施工的时间及内容 1、根据JGJ104《建筑工程冬期施工规程》规定,当室外日平均气温连续五天稳定低于5℃即进入冬期施工,当室外日平均气温连续五天高于5℃时解除冬期施工。 2、冬施期间随时有可能遇到大风、大雪、寒流

等气温急剧下降的恶劣天气,每次寒流天气虽短,但气温平均下降5℃~10℃左右,这是冬施的关键,出问题的可能性最大。为确保工程质量,降低成本,以求合理的经济效益,参考多年冬施经验,在严冬季节基线气温下降到-15℃以下时,暂停施工,躲过寒流,待气温回升后,再进行施工。对施工部位未能达到抵抗冻害的成品,必须加强施工保温措施,预防可能发生的质量事故。对确实不能停工需继续施工的工程项目,需经公司总工程师审批同意,并采取相应可靠的防冻措施和施工方法,方能施工。故工程各级管理人员,要随时注意天气的变化,作好每天的气温记录,合理安排工序搭接,确保在冬施期间安全、质量无事故。 二、冬期施工准备工作 1、搞好冬期施工,冬施准备工作是关键,各有

全玻璃幕墙施工工艺标准

全玻璃幕墙施工工艺标准 本章适用于民用建筑全玻璃幕墙(包括吊挂式支承和座地式支承全玻璃幕墙)安装工程。 一、材料 (一)钢材 1.吊挂或支承式全玻幕墙其吊挂夹具要有良好的耐候性和适应变形的能力,应采用铜制夹口。 2.全玻璃幕墙固定件采用碳素钢材时表面应进行防腐蚀处理。热镀锌或防腐涂料表面除锈不得低于Sa2.5级,进行表面处理。 (二)结构胶 1.玻璃幕墙的密封材料宜采用硅酮结构胶或耐候硅酮密封胶。 2.不同品牌的硅酮结构胶和密封胶不应混合使用。 3.在任何情况下,不得使用过期的硅酮胶。 4.硅酮结构胶、硅酮耐候胶在使用时应提供与接触材料的相容性试验合格报告和抗拉力实验合格报告以及保质年限的质量证明文件。 5.吊挂式安装的吊夹口用胶应采用双组分树脂胶。(三)玻璃 1.全玻璃幕墙用的玻璃外观质量和性能应符合现行国

家标准,玻璃边缘应进行处理,其加工精度应符合设计要求;玻璃边缘应倒棱并细磨边;外露玻璃边缘应精磨边; 2.玻璃肋的厚度应大于12mm 3.全玻玻璃幕墙采用夹层玻璃时,应采用以聚乙烯醇缩丁醛(PVB)胶片干法加工合成的夹层玻璃。 二、主要安装机具 主要机具有:垂直与水平运输机具垂直与水平运输机具、起重机(汽车)、电动葫芦、电动真空吸盘、手动吸盘、注胶机具、电焊机、扭矩扳手、普通扳手、冲击钻、测厚仪、铅垂仪、激光经纬仪、经纬仪、水准仪、水平仪、玻璃边缘应力测试仪、钢尺钢卷尺、水平尺角度尺、靠尺、清洗机具。 三、作业条件 1 玻璃幕墙安装施工前应编制专项施工组织设计方案,上报 审批后方可进行施工。 2 玻璃幕墙的材料,零附件和结构件等应符合设计要求,进场时应提交产品质量证明书。玻璃幕墙安装施工前应按有关规范的要求对主体结构进行验收。 3 对玻璃幕墙施工环境会造成严重污染的分项工程应安排 在玻璃幕墙施工前进行,否则应采取有效的保护措施。 4构件的安装应注意安装顺序,防止误差的积累和误差的相互

幕墙工程专项施工方案

目录 目录 (1) 第一章工程概况 (3) 第一节建筑工程概况 (3) 第二节幕墙工程概况 (3) 第二章编制依据及选用技术标准规范 (6) 第一节编制依据 (6) 第二节选用技术标准规范 (6) 第三章重点难点及针对性措施 (7) 第一节施工重点难点及针对性措施 (7) 第二节安全重点难点及针对性措施 (8) 第四章工程目标及部署 (12) 第一节工程目标 (12) 第二节工程部署 (12) 第五章项目部组织机构 (20) 第六章施工平台及材料运输 (26) 第一节总平面布置原则 (26) 第二节临时设施设置 (27) 第三节施工平台 (29) 第四节垂直运输 (30) 第五节水平运输 (32) 第七章施工进度计划保证措施 (33) 第一节劳动力计划和组织保证措施 (33) 第二节设备投入及保证措施 (35) 第三节材料采购计划及保证措施 (38) 第四节临时用电及用水计划 (40) 第五节施工进度保证措施 (43) 第八章幕墙安装方案 (46) 第一节测量施工方案 (46) 第二节预埋件安装方案 (49) 第三节裙楼隐框石材幕墙施工方案 (60) 第四节框架式玻璃幕墙外加铝板幕墙施工方案 (72) 第五节屋面铝合金装饰条组施工方案 (79) 第六节幕墙节能方案 (84) 第七节幕墙清洁方案 (85) 第九章质量控制及保证措施 (86) 第一节质量组织机构 (86) 第二节质量保证措施 (89) 第十章安全生产及保证措施 (103) 第一节安全生产 (103) 第二节保证措施 (113) 第十一章项目应急预案措施 (120) 附图表

第一章工程概况 第一节建筑工程概况 1、工程简介 本工程包括办公(自编1#)1幢地上14层,建筑面积26226.6平方米;商业、办公(自编2#),裙楼连体)1幢地上17层,建筑面积43312.6平方米,其他(自编号8#地下室)1幢地下3层,建筑面积32099.4平方米.总建筑面积101638.6平方米。 第二节幕墙工程概况 本工程幕墙面积约4.0万平方米,主要采用框架式幕墙设计,幕墙总高度1#63.7米、2#楼78.5米、裙楼15米;本幕墙工程包括裙楼:隐框玻璃幕墙外加铝条装饰线条幕墙系统,首层局部石材幕墙,大堂入口全挂大玻璃幕墙外加铝单板包柱幕墙;塔楼:隐框玻璃幕墙外加铝单板幕墙系统;屋面机房:隐框铝单板幕墙外加铝条装饰线条幕墙等装饰形式。为了体现该建筑的现代化和国际化特色,在外形设计上运用连续流转的竖向装饰线条,并配合立面LED灯带灯光相互变化、相互衬托,营造出丰富的立面变化的特色,充分体现了建筑与自然、人文环境浑然天成的和谐美感(如下图所示)。 裙楼:①、隐框玻璃幕墙外加铝条装饰线条幕墙系统 ②、首层局部石材幕墙,大堂入口全挂大玻璃幕墙外加铝单板包柱幕墙 塔楼:③、隐框玻璃幕墙外加铝单板幕墙系统 屋面机房:④、隐框铝单板幕墙外加铝条装饰线条幕墙

建筑幕墙施工方案

建筑幕墙施工方案文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)

第一章工程概况工程概况 1、工程名称:青岛万科金色城品期)幕墙工程; 2、招标单位:青岛万科房地产有限公司; 3、设计单位:北京中建恒基工程设计有限公司; 4、工程性质:外装幕墙工程 5、工程构成概况:玻璃幕墙:约为1700m2、石材幕墙: 约为 1650m2、铝板幕墙:约为500m2、铝合金门联窗:350 m2、铝合金 窗:约为200m2、铝板雨蓬:约为4.6m2; 6、主要施工内容: ①主楼顶部铝板幕墙的施工安装、收口处理、清理等; ②主楼顶部明框幕墙龙骨安装、收口处理、打胶、清理; ③裙楼、主楼框架玻璃幕墙、石材幕墙龙骨安装、玻璃安装、收口处 理、打胶、清理; ④采光顶施工安装、打胶、清理; ⑦墙面保温层、避雷节点的施工安装等。 第二章施工组织与管理 一、针对本工程整体施工难点及相应的组织措施 1、施工工期紧、任务重、质量要求高;裙楼交叉作业面多,施工要求高,成品保护难度大。 组织措施:发挥我公司在山东,尤其是在青岛的在建工地多,自身调节能力强的优势,集中充分的人力、物力进行大面积施工或集中施工。

合理划分施工区域,裙楼、主楼南立面转角处从方案设计时将使用构件式幕墙,这就让每个施工立面区域可以单独同步流水作业。尽量不交叉作业,保证了整个工程工期内的进度控制,可以优质按时完成本工程。2、本工程测量放线的工程量大且精度要求高。 测量质量好坏直接关系到今后各分项工程施工和安装质量,以及施工速度。因而要在土建提供基准线的基准上,建立外轮基准点及特征控制点。另外每个楼层建立平面内控线,以及安装标高控制线逐层建立。外控制网要进行闭合差调整,首层标高基点也进行闭合差调整。具体内容详见“测量放线部分”。

玻璃幕墙安全施工方案

玻璃幕墙安全施工方案 一、工程概况 1.工程概况 本工程为XX工程。位于XX主体工程已完成,交通运输畅通,施工条件成熟。 2.设计与施工必须遵照的规范: (1 )《钢结构设计规范》GBJ17-88 (2)《钢结构工程验收规范》GBJ50205-95 (3)《建筑幕墙》JG3035-96 (4)《玻璃幕墙工程技术规范》JGJ102-96 (5)《施工现场临时用电安全技术规范》JGJ46-88 (6)《建筑施工安全检查标准》JGJ59-99 (7)《建筑施工高处作业安全技术规范》JGJ80-91 二、玻璃幕墙安全施工措施 1.幕墙设计技术交底 从技术角度看,隐框玻璃幕墙比一般幕墙难度、复杂度都高,尤其是形状复杂的隐框幕 墙设计,技术难度更大。施工前应由该隐框幕墙的设计者对所要进行安装的工程项目、图纸资料、施工方案和技术工艺要求进行详细说明和解释,以确保幕墙达到设计要求和各项基本 性能指标。要写出施工组织方案、施工准备计划、总体施工安排、施工技术措施及安全措施 等。 2?隐框玻璃幕墙的施工准备 隐框幕墙的施工准备,应考虑施工现场条件,要有清洁的场地堆放已粘接好玻璃的单个框架(称为结构玻璃装配组件),需要足够的场地以堆放为数不少的结构玻璃装配组件,要防止在堆放过程中划伤、变形、和破坏。对施工机具也要有充分的准备,如脚手架距幕墙300?400mm以保证安装的需要,并检查脚手架是否牢固。如脚手架已拆除,应使用吊篮进行安

装。现在大型幕墙施工中,普遍采用经纬仪等调校安装基准线和尺寸并检查水平垂直度,保证安装精度,施工前应对仪器进行调校。 3.施工材料的验收 (1)对结构玻璃装配组件的检查验收:检查装配组件长宽尺寸、对角线尺寸是否超差;粘接是否完好,玻璃表面是否清洁;镀膜玻璃如有严重划伤大片掉膜应立即更换。 (2)对立梃和横梁用铝型材要测定其平直度和扭拧度,如有明显的扭拧则不能使用。检查型材表面保护层粘贴情况,有无严重的脱落。 (3)对上墙的五金配件进行验收,检查其是否符合设计要求,如不锈钢螺栓、绝缘胶垫等。还要进行耐候胶型号及保险期的检查。 4?隐框玻璃幕墙的施工工艺 隐框玻璃幕墙施工工序为:放线f固定支座安装f幕墙立梃横梁安装f结构玻璃装配组件安装T玻璃装配组件间的密封及四周收口处理T楼层间防止隔层处理T全面检查及清洁。 (1)隐框幕墙立梃和横梁的安装 施工中应掌握正确的放线方法,保证立梃横梁安装水平在主梁全部或基本悬挂完毕后,再逐根进行调整,以保证隐框幕墙外表面平整。 (2)结构玻璃装配组件的安装 结构玻璃装配组件可由上至下安装,也可由下至上安装,一般可随土建施工进度,大部 均由上而下安装。从下而上安装应待结构装饰施工完毕,否则安装时易遭到土建施工的破坏。 上墙方法分内装或外装,若按形式分也可分为内块式悬挂法和外压板式悬挂法。不论用何种形式,悬挂固定前要逐块调整组件至相互平齐、间隙一致,板面表面的平整采用刚性直尺或 铝方通料来进行测定。对不平整的部位,应调整固定块的位置或加入垫块。可采用木质材料或半硬材料制成的标准尺寸模块,插入两板间的间隙,以确保间隙一致。插入的模块在装配 件固定后应取出,以保证板间有足够的位移空间。 玻璃装配组件安装过程中,当幕墙整幅高度或宽度方向尺寸较大时,特别要注意安装过程中的累积误差,适时进行调整,只有全体结构玻璃装配组件固定完毕后,表面的平整度和垂直度才真正代表隐框幕墙的外形形象。 (3)装配组件间的密封 三、安全用电

幕墙工程专项安全施工方案

幕墙工程专项安全施工方案 一、编制依据 1、《中华人民共和国安全生产法》 2、《建设工程项目管理规范》 3、《建设领域安全生产行政责任规定》 4、《广东省建设工程文明施工管理文件汇编》 5、〈建筑施工安全管理文件汇编〉 6、〈建筑施工安全法规选编〉 7、《安全生产文明施工管理规定及办法》及国家、省、市其它关于施工安全的强制性条文。 8、《建筑施工安全检查评分标准》及其它建筑施工安全技术规范与标准。 9、施工合同及有关图纸。 10、报批审定的有关施工方案。 11、项目部现行的安全文明施工管理的规章制度和岗位责任制等。 二、工程概况 省委新一号楼工程由主楼及副楼组成,主楼地下2 层,地上15层,高69.85 米,副楼地下1 层,地上6 层,高37.15 米。工程总建筑面积48205平方米,干挂石幕墙面积达3 万余平方米,因外装饰大量采用挂石及玻璃幕墙,施工难度大,施工高度又高,外墙作业有一定的危险性,特此编制专项安全施工方案。 三、安全生产管理机构: 成立以项目经理为首的安全生产管理机构,按施工区域分别确定专职安全员,各生产班组设兼职安全员,建立一整套的安全生产管理体系。

安全管理机构如下图 四、幕墙安全施工技术措施 1、进入现场必须带安全帽、高空作业必须系好安全带、携带工具 袋,严禁高空坠物,严禁穿拖鞋,凉鞋进入工地。 2、禁止在外脚手架上攀爬,必须由通道上下。 3、幕墙施工下方禁止人员通行和施工。 4、现场电焊时,在焊接下方应设接火斗,防止电火花溅落引起火灾 或烧伤其它建筑成品。 5、电源箱必须安装漏电保护装置,手持电动工具操作人员戴绝缘手 套。 6、在6级以上大风、大雾、雷雨天气严禁高空作业。 7、所有施工机具在施工前必须进行严格检查,如手持吸盘须检查吸 附质量和持续吸附时间试验,电动工具需作绝缘电压试验。

玻璃幕墙工程专项施工方案之一

××省疾病预防控制中心综合业务楼玻璃幕墙施工方案 编制人: 审核人: 审批人:

二、工程概况 ××省疾病预防控制中心综合业务楼,建设地点位于省防疫站大院内,框架结构,总建筑面积20368.14m2,由南北两幢楼组成,南楼1-1—1-5轴为两层(包括1层地下室),1-6~1-12轴为8层,高度30.3m,建筑面积9596.6m2。 3.1项目经理职责: 3.1.1贯彻执行国家和地方有关法律、法规和政策,执行企业的各项规章制度。 3.1.2制定工程项目部各类管理人员的职责权限和各项规章制度,定期向

总经理报告工作。 3.1.3向工程项目部人员解释项目合同、项目进度计划及配套计划、协调程序等文件。 3.1.4协调好各方面的关系,预见问题,处理矛盾。 3.1.5建立高效率的通讯指挥系统。 3.1.6对工程的质量、进度、成本、安全和文明施工等进行监督管理、全 3.2.4主持“项目质量保证计划”的编制及修改工作。 3.2.5主持处理施工中的技术问题,参加质量事故的处理和技术处理方案的编制。 3.2.6负责项目承建工作的设计变更、材料代用等技术文件的处理工作。 3.2.7负责推广应用“新材料、新工艺、新技术”等科技成果,并负责资料的收集、整理、保管工作、撰写施工技术总结。

3.2.8组织主持关键工序的检验、验收工作。 3.3设计职责 3.3.1绘制幕墙施工详图,提交建设单位和设计院审核,并根据审核意见进行修改完整。 3.3.2进行强度校核、应力分析计算,进行结构优化设计,提出优化设计方案。 (一).施工方法的选择 隐框玻璃幕墙施工过程分为焊夹持件、框架安装、板块安装、清洁收尾共四个阶段;全玻幕墙施工过程分为框架安装、板块安装、清洁收尾共三个阶段,外墙施工使用外脚手架,整个工程外墙按上述几个施工阶段分段施工,各施工段组织流水施工作业。 (二).施工段划分及施工顺序

幕墙工程施工设计方案(范本)

目录 第一部份施工组织设计 第一章工程概况 (1) 一、工程主要材料说明 (1) 二、幕墙的性能设计应满足下列要求 (2) 第二章劳动力资源配备计划 (4) 一、工程组织保证体系 (4) 第三章材料供应计划 (6) 第四章工程的施工规和施工仪器、机具 (7) 一、施工应遵照的标准及规 (7) 二、检测仪器的选择 (7) 三、施工机具供应计划 (8) 第五章幕墙安装施工方法及技术保证措施 (10) 一、幕墙安装思路 (10) 二、幕墙施工顺序 (10) 三、幕墙安装工艺流程: (11) 四、铝板幕墙的安装作业方法 (12) 五、幕墙安装技术保证措施 (44) 第六章施工进度计划及进度保证措施 (47) 一、施工进度计划 (47) 二、进度保证措施 (47) 第七章质量、工期、安全及文明施工控制目标及成本控制措施 (50) 一、质量目标 (50) 二、幕墙工程施工工期目标 (50)

三、幕墙工程施工安全目标 (50) 四、幕墙工程文明施工目标 (50) 五、降低本工程造价的措施 (50) 第八章质量控制程序及质量保证体系 (52) 一、主要容包括 (52) 二、质量技术保证措施 (52) 第九章与总包、管理公司、监理、设计方配合协调措施方法 (55) 第十章现场安全文明施工措施 (56) 一、安全防护技术组织措施 (56) 二、现场文明施工及标准化工地保证措施 (57) 第十一章幕墙成品保护措施及方法 (58) 一、幕墙成品保护措施 (58) 二、外墙清洁、保养、使用及维护 (59) 第二部份计算书 第三部份方案图

第一章工程概况 工程名称:菲尼克斯半导体FAB1项目 建设地点:中国市 招标单位:菲尼克斯半导体LPS 菲尼克斯半导体FAB1项目幕墙工程位于市,工程总层数为3层,其幕墙高度为21.1m。 一、工程主要材料说明 (一)铝板 本工程大面采用4厚复合铝板。其符合相应的技术标准并提供检验检测报告。 (二)铝合金材料 该工程采用小单元幕墙专用系列型材。铝合金型材符合现行国家标准《铝合金建筑型材》GB/T5237中规定的高精级,同时其化学成分符合现行国家标准《铝及铝合金加工产品的化学成分》GB/T3190的规定。铝型材外露可视表面采用氟碳喷涂处理,型材表面光洁,色泽一致。 (三)硅酮结构胶 选用美国GE公司生产的SSG-4400型硅酮结构密封胶。 Ultralaze SSG-4400型是一种双组份具备高模量特性之中性结构密封胶,在配合双组份打胶机使用时可调节其混合比例从而控制固化时间,形成耐用、高性能及具弹性的硅酮结构密封胶,能抗臭氧、紫外线及雨水等天然侵蚀。 (四)耐候密封胶 耐候胶选用美国GE 公司生产SCS-2000耐候胶。

玻璃幕墙施工方案61979

全玻璃幕墙施工方案 全玻璃幕墙的安装施工是一项多工种联合施工,不仅工序复杂,操作也要求十分精细。同时它又与其他分项工程的施工进度计划有密切的关系。为了使玻璃幕墙的施工安装顺利进行,必须根据工程实际情况,编制好单项工程施工组织设计,并经总承包单位确认。 一、施工准备 (一)技术准备 1. 技术资料收集 现场土建设计资料收集和土建结构尺寸测量。由于土建施工时可能会有一些变动,实际尺寸不一定都与设计图纸符合。全玻璃幕墙对土建结构相关的尺寸要求较高。所以在设计前必须到现场量测,取得第一手资料数据。然后才能根据业主要求绘制切实可行的幕墙分隔图。对于有大门出入口的部位,还必须与制作自动旋转门、全玻门的单位配合,使玻璃幕墙在门上和门边都有可靠的收口。同时也需满足自动旋转门的安装和维修要求。 2 .设计和施工方案确定 设计和施工方案确定。在对玻璃幕墙进行设计分隔时,除要考虑外形的均匀美观外,还应注意尽量减少玻璃的规格型号。由于各类建筑的室外设计都不尽相同,对有室外大雨棚、行车坡道等项目,更应注意协调好总体施工顺序和进度,防止由于其他室外设施的建设,影响吊车行走和玻璃幕墙的安装。在正式施工前,还应对施工范围的场地进行整平填实,做好场地的清理,保证吊车行走畅通。 (二)材料及机具准备 1 .主要材料质量检查 (1)玻璃的尺寸规格是否正确,特别要注意检查玻璃在储存、运输过程中有无受到损伤,发现有裂纹、崩边的玻璃决不能安装,并应立即通知工厂尽快重新加工补充。 (2)金属结构构件的材质是否符合设计要求,构件是否平直,加工尺寸、精度、孔洞位置是否满足设计要求。要刷好第一道防锈漆,所有构件编号要标注明显。 2 .主要施工机具检查 (1)玻璃吊装和运输机具及设备的检查,特别是对吊车的操作系统和电动吸盘的性能检查。 (2)各种电动和手动工具的性能检查。 (3)预埋件的位置与设计位置偏差不应大于20mm。 3 .搭脚手架 由于施工程序中的不同需要,施工中搭建的脚手架需满足不同的要求。 (1)放线和制作承重钢结构支架时,应搭建在幕墙面玻璃的两侧,方便工人在不同位置进行焊接和安装等作业。 (2)安装玻璃幕墙时,应搭建在幕墙的内侧。要便于玻璃吊装斜向伸入时不碰脚手架,又要使站立在脚手架上下各部位的工人都能很方便地能握住手动吸盘,协助吊车使玻璃准确就位。 (3)玻璃安装就位后注胶和清洗阶段,这时需在室外另行搭建一排脚手架,由于全玻璃幕墙连续面积较大,使室外脚手架无法与主体结构拉接,所以要特别注意脚手架的支撑和稳固,可以用地锚、缆绳和用斜撑的支柱拉

钢结构及幕墙工程专项施工方案

渠江广安航运建设工程新东门作业区一期工程灯塔工程 施工技术方案申报批复单 承包单位:四川伟联建筑工程有限公司合同号:GAG/XJ-65 监理单位:湖南省三湘交通建设监理事务所编号: 致广安航运新东门作业区工程项目湖南三湘监理部: 现报上渠江广安航运建设工程新东门作业区一期工程灯塔工程项目的施工技术、工艺方案,方案详细说明和图表(见附件),请予审查和批准。 附件:渠江广安航运建设工程新东门作业区一期工程灯塔工程钢结构及幕墙专项施工方案 承包单位技术负责人:年月日 [ ]审定 [ ]转报[ ] 同意附言: [ ] 修改后再报 [ ] 不同意 专业监理工程师:年月日 [ ]审定 [ ]转报[ ] 同意附言: [ ] 修改后再报 [ ] 不同意 高级驻地监理:年月日

渠江广安航运建设工程 新东门作业区一期工程灯塔工程 钢 结 构 及 幕 墙 专 项 施 工 方 案 编制人:胡俊杰 审核人:李林军 核定人:伏云锦 四川伟联建筑工程有限公司 渠江广安航运建设工程新东门作业区一期工程 灯塔工程项目部 2015年12月20日

目录 1、工程概况 2、施工准备 2.1技术准备 2.2材料要求 2.3作业条件 2.4主要机具 3、施工工艺 3.1钢结构施工工艺 3.2玻璃幕墙施工工艺 3.3干挂石材幕墙施工工艺 4、环境、职业健康安全控制措施4.1环境控制措施 4.2职业健康安全控制措施

1、工程概况 (一)工程概况 (1)工程名称: 渠江广安航运建设工程新东门作业区一期工程灯塔工程 (2)工程地点: 广安市广安港 (3)工作内容:塔身钢结构、干挂石材幕墙及玻璃幕墙 (4)质量要求:符合现行国家有关工程施工验收规范和标准的要求合格 2、施工准备 2.1技术准备 1.施工前,应具备钢结构及幕墙的设计图、建筑图、相关基础图、钢结构及幕墙施工总图、各分部工程施工详图及其他有关图纸等技术文件。 2.参加图纸会审,与业主、设计单位、监理充分沟通,确定图纸与其他专业工程设计文件无矛盾;与其他专业工程配合施工程序合理。 3.编制施工组织设计,分项作业指导书。施工组织设计包括工程概况及特点说明、工程量清单、现场平面布置、能源、道路及临时建筑设施等的规划、主要施工机械和吊装方法、施工技术措施及降低成本计划、专项施工方案、劳动组织及用工计划、工程质量标准、安全及环境保护、主要资源表等。其中吊装主要机械选型及平面布置是吊装重点。分项作业指导书可以细化为作业卡,主要用于作业人员明确相应工序的操作步骤、质量标准、施工工具和检测内容、检测标准。 4.依承接工程的具体情况,确定钢构件及幕墙材料进场检验内容及适用标准,以及钢结构及幕墙安装检验批划分、检验内容、检验标准、检测方法、检验工具,在遵循国家标准的基础上,参照部标或其他权威认可的标准,确定后在工程中使用。 5.组织必要的工艺试验,如焊接工艺试验、压型钢板施工及栓钉焊接检测工艺试验。 根据结构深化图纸,验算钢结构框架安装时构件受力情况,科学地预计其可能的变形情况,并采取相应合理的技术措施来保证钢结构安装的顺利进行。2.2材料要求 1.在钢结构现场施工中,安装用的材料,如焊接材料、高强度螺栓、压型钢板、栓钉等应符合现行国家产品标准和设计要求。

幕墙工程-主要分项工程施工方案

主要分项工程施工方案 我司承担过上海浦东化工院的工程,该工程与本工程类似,我司在四个月的时间完成了四千平米的施工任务,积累了一定的经验。 (一)测量放线方案 1 测量设备 本工程拟投入的仪器有5 0 米米尺一把,拉力计一个,自动安平水平仪D S 3 一台,电子经纬仪T D - 1 1 0 L 一台,激光铅垂仪P L - 1 一台。经纬仪、水平仪须经过法定单位检定,并有检定证书,且在有效使用期内。50 米的米尺须经过法定单位检定,并附有在额定拉力(2 0 k g)下的误差值。 2 幕墙测量的方案 幕墙测量遵循着由整体至局部的测量原则。 首先和土建的测量工程师取得联系,找到主体结构的水准测量基准点和平面控制测量基准点; 其次是水准测量和控制测量; 第三根据测量成果放线; 第四报请总包、监理验线; 第五测量主体结构及预埋件偏差。 3 测量人员的组织安排 根椐本工程的施工分区需要2 组测量人员共6 人。 4 测量的工艺流程 熟悉图纸→熟悉施工现场→联系总包,确定基准点→水准测量→平面控制网的建立→测得幕墙控制线→报请总包、监理验线→测量主体结构的预埋件偏差→报总包、监理→修改结构偏差→复测→测量放线成果的整理、存档。 5 水准测量 (1)概述 每座工程在底层都有一个水准控制基准点,此点的标点是经过已知标高和坐标的国家控制点测量而知的,由此可知此楼的绝对标高和相对标高,对本工程而言,我们仅使用相对标高。 (2)测量方法 从水准控制基准点测设至主楼面容易上下拉尺的位置,此点应往返测量并消除误差,此点在墙面以三角形红漆表示,上平面表示测量的水准面并注上相对标高。 在上述测定的基准点处,在楼层外立面处约2 0米的距离拉尺,尺子下部悬挂2 0 k g 重锤,静置后用等高法测量。以基准点开始,分别在每层的 1 米线处的作标记,对应查出钢尺的误差及温度变化值,修改标记后,以油漆记录在主柱或剪力墙的同一位置,并注明幕墙专用,此高度标志必须予以保护不被消除破坏,标高测量误差,层与层之间≤2mm ,

全玻幕墙施工工艺

全玻幕墙施工工艺 1 全玻幕墙的安装机具 全玻幕墙的板件尺寸和厚度都很大,面玻璃可达2 m x1 0 m,厚度可达22m,25mm。单块板的重量可达1 0 K N 以上。因此安装中首先遇到的问题是大块玻璃的运输和吊装的问题。板件通常由大型玻璃运输车运送。由汽车吊进行吊装。为吊装这种大尺寸、大重量的玻璃,必须采用大起重量的组合式电动吸盘机。为适应大尺寸玻璃需要,各电动真空吸盘机分散布置在型钢支架上。当用集中布置的吸盘机起吊大尺寸玻璃时,可以在配置辅助吸盘机。 1、重钢支架 2.1、度超过5 m 的全玻幕墙要用吊架悬挂在上方的钢支架上。钢支架可以为型钢架,当跨度较大时则多用钢桁架。 2.2、构件应镀锌或涂刷防锈漆,桁架式钢架要布置足够斜杆来保证其几何不变型。 2.3、挂钢结构在玻璃自重作用下应有足够的刚度,其竖向位移不应大于其跨度的L/ 3 00。悬挂结构刚度不足是造成面玻璃开裂的原因之一。 2.4、挂钢结构专为悬挂全玻璃幕墙而设,不宜兼作他用,以免受力复杂,变形加大,使玻璃开裂。 2、天槽和地槽 全玻幕墙面玻璃和肋玻璃上、下端边缘分别放在天槽和地槽内。槽由型钢制作。槽宽应比玻璃厚度大3 0 m m ,槽深在放置2 0 ~ 3 0 m m 厚橡胶垫块后不小于2 0 m m。玻璃与槽壁之间应采用耐候密封胶密封。 3、玻璃的安装 玻璃由汽车吊通过吸盘机起吊后安装。全玻幕墙玻璃安装中关键点是避免玻璃在平面内、外产生过大的安装应力,这就要求: 4.1、夹应在同一平面内,避免玻璃平面外受局部弯曲; 4.2、夹松紧程度要一致,避免由于吊夹受力有大小使玻璃在平面内受剪而破坏。许多工程大玻璃开裂的主要原因都是安装质量不好,吊夹不在同一平面内,后者吊夹松紧不一致,受力有大小。由上述安装问题产生的裂缝多贯通整块玻璃,由吊夹出发,向下斜向延伸至板边缘。如果因吊夹不在同一平面内而开裂时,上、下玻璃还会有平面外错动。 4、安装质量:玻璃就位后,应调整玻璃位置,达到以下要求: 全玻幕墙施工质量要求

幕墙工程安全专项施工方案

幕墙工程安全专项施工方案

目录 一、工程概况 二、编制依据 三、工程进度的保证措施 四、材料、设备进场计划、施工计划 五、施工工艺及技术方案 5.1、玻璃幕墙的施工工艺及技术方案 5.2、石材幕墙的施工工艺及技术方案 5.3、化学锚栓施工工艺及技术方案 5.4、脚手架施工工艺及技术方案 5.5、重点难点工艺技术保障措施 5.6、材料实验检测及有关测试 六、施工安全保证措施 6.11、安全生产管理体系 七、安全施工管理措施 7.1、现场安全用电 7.2、消防安全措施 7.3、焊接安全技术措施 7.4、钢结构、玻璃吊装安全措施 7.5、脚手架拆除 7.6、脚手架部分扶墙变更 7.7、高空作业安全措施 7.8、临边作业安全措施 7.9、攀登作业安全措施 7.10、交叉作业安全措施 7.11、防止高空坠落和物体落下伤人 八、施工事故的预防监控措施和应急预案 8.1、指导思想 8.2、建筑施工的主要特点及事故隐患的分布 8.3、各类事故的预防措施 8.4、高处坠落及物体打击事故预防监控措施

8.5、机械伤害事故预防监控措施 8.6、中毒事故预防监控措施 8.7、火灾事故预防监控措施 8.8、易燃、易爆危险品引起火灾、爆炸事故预防监控措施8.9、暴风雨预防监控措施 8.10、各类事故的救援预案 8.10.1、处置程序 8.10.2、报警和联络方式 8.10.3、各类事故的救援预案 8.10.3.1、触电事故的救援预案 8.10.3.2、高处坠落及物体打击事故的救援预案 8.10.3.3、坍塌事故的的救援预案 8.10.3.4、机械伤害事故的救援预案 8.10.3.5、中毒事故的救援预案 8.10.3.6、火灾事故的救援预案 九、安全事故管理措施 9.1、现场安全生产技术措施 9.2、现场安全用电方案 9.3、安全用电技术措施 9.4、电气防火措施 9.5、对现场临电工作人员的要求 9.6、雨季施工措施 9.7、冬季施工措施 十、劳动力计划 幕墙工程安全专项施工方案

(完整word版)幕墙施工方案

十八、幕墙工程施工方案 本工程幕墙工程为指定分包工程项目,我单位作为总包单位对其进行总包管理和协调,由于本工程处于沿海地区,玻璃幕墙和建筑幕墙的金属构件必须充分考虑并妥善解决抗风压、防腐和耐久性问题,施工过程中将制定周密的成品保护措施,确保后期使用安全。 (一)设计概况 1、37#地块A、B幢 幕墙类型主要有:明框玻璃幕墙、隐框玻璃幕墙、钢桁架玻璃幕墙以及金属挑檐等,采用铝合金框料,除特别注明以外,玻璃均采用HS12+1.52SGP+HS12+12A+TP12mm双银Low-E夹胶中空玻璃,消防救援窗采用TP12+12A+TP12mm双银Low-E 中空玻璃,防火幕墙采用双银Low-E夹胶中空玻璃HS12+1.52SGP+ HS12+12A+TP12mm(内片采用防火玻璃),B座中庭和A座31~35层会所采用超白双银Low-E夹胶中空玻璃,幕墙金属框料表面喷涂的耐候性能应达到25年的要求。外门窗、透明幕墙和天窗的物理性能为: 2、 本工程玻璃幕墙为框架式隐框玻璃幕墙,玻璃幕墙选用双银Low-e中空钢化玻璃(8+12A+8),遮阳系数≤0.35,可见光透射比≥0.4,综合传热系数K≤3.0w/m·k,幕墙反射比≤0.3;双银中空Low-e夹胶钢化安全玻璃(外片8+12A+内片6+PVB+6),用于玻璃顶屋面、天窗等,要求玻璃的遮阳系数≤0.35;透明夹胶钢化安全玻璃(8+PVB+8)用于雨棚玻璃顶;结构性能应满足地震作用7度设防烈度,温度作用、自重作用,抗

风压以及主体变形的影响,幕墙达到一类防雷建筑防雷要求。 (二)幕墙施工方法 1、单元式幕墙施工方法 1.1工艺流程 1.2测量放线 (1)复核土建结构标高线的正确性 以土建的±0.0标高为基准,利用水平仪、50米长卷尺及适当重量的重物,每隔5层为阶段复核土建标高的正确性,如发现土建标高不准确,应另作标记,并应有“幕墙专用”的标识,并将复核情况上项目总工程师及专业工程师,标高复核时应着重注意由于楼体沉降而产生的主、裙楼标高不一的情况,应确保主裙楼标高的一致性。 (2)确定幕墙施工测量放线的基准层 楼体平面变化层确定一基准层,两测量基准层间隔层数不宜大于5层,复核基准层土建基准点、线的闭合情况,用经纬仪、50米长卷尺复核土建基准点、线的角度、距离,如发现偏差应进行均差处理,测量时应注意考虑温度、拉尺力量测量结果的影响,应进行适当的修正,如发现测量结果有较大偏差时,应及时测量、纠偏,以复核过的基准点或基准线为依据,做出转接件施工所需的辅助测量线,依据正确的控制线及主体结构图进行结构边缘尺寸的复核,如发现超差现象及时进行剔凿,以免影响板块的安装进度。 (3)预埋件处理 对已预埋的埋件,要先进行清理,使埋件露出金属面,检查埋件周围楼板、墙体的平整度、预埋位置及数量是否与设计图纸相符,并检查埋件下方混凝土进否填充充实,如有空洞现象应上报进行修复。 (4 基准层转接件的安装,间隔3-4个转接件选择一个作为基准转接件,此转接件直接依据轴线做出,中间转接件以做出的基准转接件为定位基准,进行定位安装。安装时首先调整埋件,使每层的埋件均处在安装偏差允许范围内,然后固定,这样可保持转接件的统一性,以确保幕墙平整度。 当两个基准层的转接件施工完毕后,就可拉设钢线准备安装两基准层间各楼层的转接件。 1)在钢线拉设过程中应注意以下问题: Ⅰ.每个转接件处必须拉设两根钢丝,只要严格控制钢丝的间距即可保证中间转件的正确性。 Ⅱ.钢丝的张紧程度应适宜,拉力过大,钢丝易断,否则,其受风力影响较大,转接件调节精度受影响。 Ⅲ.钢丝在拉设过程中不应与任何物体相干涉。 转接件紧固螺栓及力矩检测,因转接件为单元式幕墙的承力部件,各部位螺栓应认真检验锁紧力矩是否达到设计要求,这对于安全生产是非常重要的。

外墙广告牌施工方案(范文)

**商城西侧外墙广告牌 施 工 方 案 北京****工程装饰有限公司 2012年6月

目录 一、工程概况 二、施工依据及规范 三、施工准备 四、原材料控制 五、施工技术措施 六、施工中常见的质量检验方法 七、成品保护 八、安全文明措施 九、施工质量管理图 十、施工安全管理图

一、工程概况: 本工程位于****底商西侧二层外檐,由北京****工程装饰有限公司承建,本工程工期30日历天。外墙采用工字钢承重支撑,明框方管装饰,因此质量要求较高、难度较高故编制本施工方案。 二、施工依据及规范 1、外墙广告施工图纸 2、施工合同文件 3、《建筑装饰装修工程质量验收规范》(G B50210-2001) 4、《建筑工程施工质量验收统一标准》(G B50300-2001) 三、施工准备: (一)技术准备: 1、签订施工合同,办齐有关手续。 2、组织施工班组按进度计划进场,搭设好临时设施。 3、组织现场施工人员熟悉图纸及相关工程技术交底,全面了解装饰意图,与建设单位及监理单位进行图纸会审、有关事宜交涉。 4、及时编制作业计划,认真做好技术交底。 5、按施工进度计划及时组织相关材料进场,做好材料验收把关工作。 6、复核复测原控制线。 7、敷设临时用电线路,保证施工照明及机械的正常运转。

(二)施工布署: ①现场定位: 1、在未施工之前,要在现场定位,实地复核建筑尺寸,如发现尺寸上的误差,及时与业主取得联系,商量处理意见。 2、我公司对现场定位尺寸准确性负责。 ②安装位置的标准: 1、确定定位标准层 ⑴复查建筑物全面方案,选用原土建的定位线为标准,用铁丝将定位移植至施工界面。 2、标准定位标签位置及移植 ⑴标准层设定后,供安装用的标准线须设定,包括水平线、平面布置线及核对基准层。 ⑵安装之前须再次确认标准线正确与否,方可按标准定位开始设放安装用的标线。 ⑶在开始安装前,检查标准线时发现有任何阻碍安装工作的误差,应立即与相关部门协商校正。 ③分格定位线 按定位线进行竖料安装用的分格线,竖料中心线的设定。 ④墨线确认 安装前须一再复查标准线位置正确与否。 ⑴平面位置的检查及确认: 在标准层与标准层之前利用铅锤通过一线以检查其按面的通道线(平面位置线)准确度。 ⑵水平线的确认:
