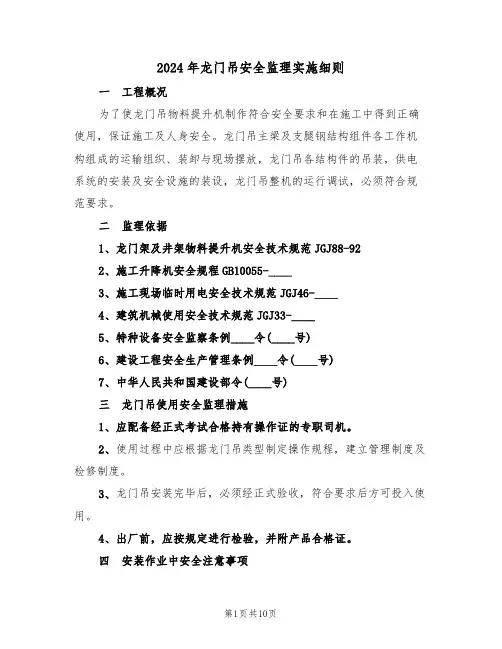

物料提升机安全监理实施细则

物料提升机安全监理实施细则
物料提升机安全监理实施细则

B13

徐州达盟九里景秀工程

监理实施细则

(物料提升机安全)

内容提要:

专业工程特点

监理工作流程

监理工作控制目标及控制要点

监理工作方法及措施

项目监理机构(章):

专业监理工程师:

总监理工程师:

日期:

江苏省建设厅监制

1.1工程概况

(上述内容参照施工单位的《施工组织设计》或《物料提升机安装、拆卸工程专项施工方案》进行编制)。

1.2资质、资格审查

审核建筑起重机械拆装单位、使用单位的资质证书、安全生产许可证和特种作业人员的特种作业操作资格证书。

1.2.1物料提升机的拆装单位必须取得建设行政主管部门颁发的“起重设备安装工程专业承包企业资质”和安全生产许可证,方可从事相应的安装和拆卸业务(注意承包工程范围应符合规定)。

建设部《建筑业企业资质管理规定》)

起重设备安装工程专业承包企业资质分为一级、二级、三级:一级企业:可承担各类起重设备的安装与拆卸;

二级企业:可承担单项合同额不超过企业注册资本金5倍的1000KN.M及以下塔式起重机等起重设备、120吨及以下起重机和龙门吊的安装与拆卸。

三级企业:可承担单项合同额不超过企业注册资本金5倍的800KN.M及以下塔式起重机等起重设备、60吨及以下起重机和龙门吊的安装与拆卸。

1.2.2起重机械的安装、顶升、附着,必须由同一家拆装单位完成。

1.2.3劳务分包企业不得租赁起重机械用于工程建设。

1.2.4物料提升机安装拆卸工、起重信号工、电工、起重司机等特种作业人员应取得建设行政主管部门颁发的特种作业操作证书

1.3方案审查

1.3.1项目监理部对物料提升机安装、拆卸工程专项施工方案进行审核。

(1)拆装单位编制起重机械安装、拆卸工程专项施工方案,并由本单位技术负责人签字。

(2)专项方案应包括下列内容:《龙门架及井架物料提升机安全技术规范》JGJ88-2010的9.1.3]

1)工程概况

2)编制依据

3)安装位置及示意图

4)专业安装、拆除技术人员的分工及职责

5)辅助安装、拆除起重设备的型号、性能、参数及位置

6)安装、拆除的工艺程序和安全技术措施

7)主要安全装置的调试及试验程序

说明:物料提升机任意部位与建筑物或其它施工设备间的安全距离不应小于0.6米,与外电线路的安全距离应符合下列规定:

(3)起重机械安拆工程专项施工方案审核手续:

按照《危险性较大的分部分项工程安全管理办法》(建质〔2009〕87号)规定:起重机械设备自身的安装、拆卸工程实行分包的,其专项方案可由专业承包单位组织编制,由技术部门组织本单位施工技术、安全、质量等部门的专业技术人员进行审核。经审核合格的,由施工单位技术负责人签字。实行施工总承包的,专项方案应当由总承包单位技术负责人及相关专业承包单位技术负责人签字。经施工单位审核合格后报监理单位,由项目总监理工程师审核签字实施。

1.3.2审核拆装单位和使用单位制定的《安全事故应急救援预案》:拆装单位和使用单位分别制定起重机械生产安全事故应急救援预案,报施工总承包单位审核同意实施后报项目监理部审核。

1.4物料提升机进场安装、拆除报审验收程序

1.4.1物料提升机安装前,项目监理部应对施工单位报送的《施工现场起重机械拆装报审表》及所附资料进行程序性核查,并核对原件,合格后在《施工现场起重机械拆装报审表》上签字、盖章:所附资料包括:

(1)安装单位的资质证书及安全生产许可证;

(2)专项安装方案、安全事故应急救援预案;

(3)产权单位注册地所在区县建委或建设局颁发的“北京市起重机械登记编号”、特种设备制造许可证、产品合格证;

(4)物料提升机安装拆卸工、建筑起重信号工、电工、建筑起重机械司机等特殊工种操作人员操作资格证书复印件及《特种作业人员登记表》

(5)项目负责人和专职安全管理人员安全生产考核合格证书复印件

(6)安装单位与施工单位签订的安装合同和安全管理协议;

(7)辅助起重机械的定期检验证明和起重性能表等文件资料。

(8)安全技术交底

[说明:对于不需要现场安装的起重机械,应当提供由具有相应资质检验机构出具的在有效期内的检验报告。不能提供有效检验报告的起重机械,严禁在施工现场使用。

1.4.2拆装单位上报的《施工现场起重机械拆装报审表》经工程所属区县建委网上确认后,拆装单位将从网上打印《施工现场起重机械拆装告知确认单》报项目监理部,方可进行安装作业,项目监理部留存《施工现场起重机械拆装告知确认单》。

1.4.3物料提升机安装完成后,总监理工程师应组织安全监理人员对其验收程序进行核查,并在施工单位报送的《施工机械检查验收表》

起重机械安装完毕后,使用单位应当组织出租、安装、监理等有关单位进行验收,或者委托具有相应资质的检验检测机构进行验收。实行施工总承包的,由施工总承包单位组织验收。验收前,应由具有相应资质的检验机构进行检验。起重机械验收合格后方可投入使用。(《关于进一步加强建筑施工起重机械安全使用管理的通知》

1.4.4物料提升机安装验收合格之日起30日内,使用单位应当向工程所在地的区县建委办理使用登记,填报《北京市起重机械使用登记表》,审查合格后,区县建委应当在“登记表”上签署意见并盖章,颁发使用登记标志。登记标志应当置于或者附着于该设备的显著位置。

1.4.5物料提升机拆卸前,项目监理部应对施工单位报送的《施工现场起重机械拆装报审表》及所附资料进行程序性核查,并核对原件,合格后在《施工现场起重机械拆装报审表》上签字、盖章:所附资料包括:

(1)拆装单位的资质证书及安全生产许可证;

(2)专项拆装方案、安全事故应急救援预案;

(3)起重机械作业人员、安装拆卸工、电工、起重信号工的特种作业操作资格证书复印件及《特种作业人员登记表》

(4)项目负责人和专职安全管理人员安全生产考核合格证书复印件;

(5)拆装单位与施工单位签订的拆卸合同和安全管理协议。

(6)辅助起重机械的定期检验证明和起重性能表等文件资料。

(7)安全技术交底

[说明:对于不需要现场安装的起重机械,应当提供由具有相应资质检验机构出具的在有效期内的检验报告。不能提供有效检验报告的起重机械,严禁在施工现场使用。

1.4.6拆装单位上报的《施工现场起重机械拆装报审表》经工程所属区县建委网上确认后,拆装单位将从网上打印《施工现场起重机械拆装告知确认单》报项目监理部,方可进行拆除作业,项目监理部留存《施工现场起重机械拆装告知确认单》。

1.5物料提升机拆装、使用过程中的安全监理的重点工作

1.5.1查物料提升机基础验收的资料,确认合格后方可同意安装单位安装。项目监理部应备存下列资料:

(1)基础的隐蔽工程验收记录和混凝土强度报告等相关资料;

(2)基础土层承载力实测资料;

说明:物料提升机的基础应能承受最不利工作条件下的全部荷载。30M及以上物料提升机的基础应进行设计计算。

对30米以下物料提升机的基础,当设计无要求时,应符合下列规定:

①基础土层的承载力,不应小于80kPa;

②基础混凝土强度等级不应低于C20,厚度不应小于300MM;

③基础表面平整,水平度不应大于10MM;

④基础周边应有排水设施。

1.5.2根据《施工现场起重机械拆装告知确认单》,核查物料提升机的统一编号及拆装单位资质(JGJ88-2010的3.0.11条)检查物料提升机标牌,应标明产品名称和型号、主要性能参数、出厂编号、制造商名称和产品制造日期(JGJ88-2010的3.0.12条);进一步核查物料提升机出厂编号与统一编号的一致性。

1.5.3根据《施工现场起重机械拆装告知确认单》,核查安装拆卸工、建筑起重信号工、建筑起重机械司机等特殊工种操作人员及其操作资格证书与所报人员是否相符。

1.5.4检查安装负责人依据专项施工方案对安装或拆除作业人员的安全技术交底。

1.5.5检查安全停靠、超高限位等安全装置(防坠安全器、起重量限制器、安全停层装置、限位开关)有关的检测机构或生产厂家校验合格证明。

1.5.6拆装作业时,拆装单位应设置警戒区,指派专人负责统一指挥和监护,禁止无关人员进入施工现场。拆装单位的专业技术人员、专职安全生产管理人员应当进行现场监督,技术负责人应当定期巡查。

1.5.7监督拆装单位执行建筑起重机械安装、拆卸工程专项施工方案情况。

1.5.8禁止擅自在起重机械上安装非原制造厂制造的标准节和附着装置。

1.5.9起重机械如遇可能影响其安全技术性能的自然灾害、发生设备事故或停止使用半年以上再次使用前,应由施工总承包单位重新组织验收,验收前应由具有相应检测资质的检验检测机构检测合格。

1.5.10正常工作状态下的物料提升机作业周期超过1年,应进行使用过程检验,包括结构检验、额定荷载试验和安全装置可靠性试验等。

1.5.11在各楼层平台处,应设置显示楼层的标志。

1.5.12当吊笼处于最低位置时,卷扬机卷筒上的钢丝绳不应少于3圈;物料提升机严禁使用摩擦式卷扬机;当钢丝绳端部固定采用绳夹时,绳夹数量不应少于3个,间距不应小于绳径的6倍,绳夹夹座应安放在长绳一侧,不得正反交错设置。钢丝绳宜设防护槽,槽内应设滚动托架,且应采用钢板网将槽口封闭。钢丝绳不得拖地或浸泡在水中。

1.5.13卷扬机安装位置宜远离危险作业区,视线应良好。卷扬机操作棚应采用定型化、装配式,且应具有防雨功能。卷扬机宜采用地脚螺栓与基础固定牢固,当采用地锚固定时,卷扬机前端应设置固定止挡。

1.5.14吊笼前后应设置安全门(依据北京市建设工程安全生产管理标准化手册第一部分六、机械安全-物料提升机)。吊笼门及两侧

立面应全高封闭,吊笼门及两侧立面宜采用网板结构,吊笼顶部宜采用厚度不小于

1.5MM的冷轧钢板,并应设置钢骨架吊笼门的开启高度不应小于1.8米,进料口门应装有电气安全开关,吊笼应在进料口门关闭后才能启动。

1.5.15物料提升机地面进料口应设置防护围栏,围栏高度不应小于1.8米。

1.5.16进料口防护棚。防护棚应设在提升机地面进料口上方。其长度不应小于3m,宽度应大于吊笼宽度,顶部可采用厚度不小于50MM的木板搭设。防护棚两侧必须用密目安全网进行封闭。

1.5.17停层平台及平台门:停层平台四周应设置防护栏杆,上栏杆高度宜为1.0米-1.2米,下栏杆高度宜为0.5米-0.6米,在栏杆任一点作用1KN水平力时,不应产生永久变形,挡脚板高度不应小于180MM,且宜采用厚度不小于1.5MM的冷轧钢板。平台门的高度不宜小于1.8米,宽度与吊笼门宽度差不应大于200MM,并应安装在台口外边缘处,与台口外边缘的水平距离不应大于200MM,平台门下边缘以上180MM内应采用厚度不小于1.5MM钢板封闭,与台口上表面的垂直距离不宜大于20MM。平台门应向停层平台内侧开启,并应处于常闭状态。

1.5.18物料提升机架体外侧用立网防护严密。(北京市建设工程安全生产管理标准化手册第一部分六、机械安全-物料提升机)

1.5.19检查临时用电

(1)当施工升降机在相邻建筑物、构筑物等设施的防雷装置接闪器的保护范围以外时,应按照JGJ46-2005表5.4.2规定及附录A 安装防雷装置(根据附录A,北京地区年平均雷暴日35.6天/年,当机械高度≥32米时需安装防雷装置)。当最高机械设备上避雷针(接闪器)的保护范围能覆盖其他设备,且又最后退出现场,则其他设备可不设防雷装置。(《施工现场临时用电安全技术规范》JGJ46-2005的5.4.2)

(2)机械设备上的避雷针(接闪器)长度应为1-2米。(JGJ46-2005的5.4.4)

(3)做防雷接地机械上的电气设备,所连接的PE线必须同时做重复接地,同一台机械电气设备的重复接地和机械的防雷接地可共用同一接地体,但接地电阻应符合重复接地电阻值的要求(JGJ46-2005的5.4.7)。

(4)检查施工单位进行的如下电阻检测结果:

1)物料提升机电气设备的绝缘电阻值不应小于0.5兆欧,电气线路的绝缘电阻值不应小于1兆欧。

2)1)施工现场内所有防雷装置的冲击接地电阻值不得大于30Ω。(JGJ46-2005的5.4.6)

1.5.20导轨架的安装精度:导轨架的轴心线对水平基准面的垂直度偏差不应大于导轨架高度的0.15%。

1.5.21当导轨架的安装高度超过设计的最大独立高度时,必须安装附墙架,附墙架的材质应与架体的材质相同,附墙架与架体及建筑之间,均应采用刚性连接,不得连接在脚手架上。附墙架间距、自由端高度不应大于使用说明书的规定值。物料提升机自由端高度不宜大于6米,附墙架间距不宜大于6米。

1.5.22提升机受到条件限制无法设置附墙架时,可采用缆风绳稳固架体。缆风绳的设置应符合说明书的要求并应符合下列规定:每一组四根缆风绳与导轨架的连接点应在同一水平高度且应对

称设置,缆风绳与导轨架的连接处应采取防止钢丝绳受剪破坏的措施;当中间设置缆风绳时,应采取增加导轨架刚度的措施。缆风绳与水平面的夹角宜在45°-60°之间,应采用与缆风绳等强度的花篮螺栓与地锚连接。

当物料提升机安装高度大于或等于30米时,不得采用缆风绳。

1.5.23地锚应根据导轨架的安装高度及土质情况经设计计算确定;30米以下物料提升机可采用桩式地锚,当采用钢管(48MM×3.5MM)或角钢(75MM ×6MM)时,不应少于2根,应并排设置,间距不应小于0.5米,打入深度不应小于1.7米,顶部应设有防止缆风绳滑脱的装置。

1.5.24物料提升机必须由取得特种作业操作证的人员操作。

1.5.25物料提升机严禁载人。

物料提升机专项施工方案

物料提升机专项施工方案 一、工程概况 涿州市实验中学宿舍楼位于涿州市实验中学,建筑面积为2983.68㎡,砖混结构,地上四层,建筑主体高度为15.2米,建筑设计使用年限为三类(50年),建筑耐火等级为二级,抗震设防烈度为7 度,基本地震加速度为0.15g。设1台物料提升机,物料提升机生产单位郑州市宏发起重设备有限公司制造,该提升机是SSE160型,主要用于主体工程的物料运输,设备安装高度为19m,在主体施工到二层时,开始安装物料提升机。 二、安装组织成员 现场总指挥:方月超 安装单位负责人:肖云贺 安装机械负责人:刘楼 安装人员: 三、物料提升机安装 1、安装场地要求: ⑴场地要平整夯实,基础承载能力强,禁止在松土或沉陷不均的基础上安装。基础承载能力要求大于80kpa(8t/ m2 );浇注C30砼,厚度300 mm。 ⑵在4 X 4.5m立柱安装场地范围内,设有排水渠道,不让积水浸泡物料提升机基础。 ⑶基础水平偏差≤10 mm,(1mm/m)安装精度一般控制在1‰。 2、安装步骤 安装低梁:

⑴放置自升平台就位,使套架中心轴线与立柱中心轴线重合。 ⑵将第一组立柱标准节放入套架内,底端与底梁用高强螺栓连接。 ⑶将提升滑轮置于安装好的两立柱顶端。 ⑷把手动卷扬机钢丝绳放松,分别悬挂在两个提升滑轮上,并按规定的绕绳方式穿好提升钢丝绳。 ⑸将把杆安装在自升平台上。 ⑹利用手动卷扬机提升自升平台,直到平台上平面与立柱顶平面平齐后,取下提升滑轮置于平台上。 ⑺利用把杆安装好第二组标准节,并将提升滑轮置于第二组标准节顶部。 ⑻利用手动卷扬机提升自升平台,直到平台上平面与立柱顶平面平齐后,取下提升滑轮置于平台上。 ⑼安装斜撑杆和附墙装置,附墙装置一定要严格按照设计要求设置,并紧固好所有高强螺栓,检查安装好的标准节,调整垂直偏差,直至达到符合要求为止。 3、安装卷扬机 ⑴选择好安装位置,控制好安装距离,卷扬机安装在距离物料提升底部定滑轮15倍滚筒宽度的地方,并对机座进行固定。采用8根1m长Ф28螺纹钢筋直接打入地下,使机座滚筒与底部定滑轮中的钢丝绳成90度垂直状态。把地锚钢丝绳和机底座用不少于6个的U型夹紧固好。地锚拉力不小于2K N,地锚埋设见构造施工图。滚筒上设防止钢丝绳出槽装置。 ⑵放进吊篮,按图所示穿绕钢丝绳,安装好联动安全装置,紧固好每一

井架物料提升机安装使用安全监理细则正式版

Through the joint creation of clear rules, the establishment of common values, strengthen the code of conduct in individual learning, realize the value contribution to the organization.井架物料提升机安装使用安全监理细则正式版

井架物料提升机安装使用安全监理细 则正式版 下载提示:此管理制度资料适用于通过共同创造,促进集体发展的明文规则,建立共同的价值观、培养团队精神、加强个人学习方面的行为准则,实现对自我,对组织的价值贡献。文档可以直接使用,也可根据实际需要修订后使用。 一、监理依据 1、《建筑工程安全生产管理条例》; 2、《建筑施工安全检查标准》JGJ59-99; 3、《建筑机械使用安全技术规程》JGJ33-2001; 4、《龙门架及井架物料提升机安全技术规范》JGJ88-92; 5、已批准的《监理规划》; 6、施工组织设计。 二、井架监理控制要点: (一)、一般规定

1、井字架出厂时应有产品合格证,并附有该型号规格的检验报告、生产许可证副本及随机资料; 2、安装拆卸前应有经过审批的技术方案,安装拆卸人员应经过书面的安全技术交底; 3、所有安装拆卸及操作人员必须是经过培训合格,取得上岗证书,并接受过进场安全教育; 4、安装拆卸人员应遵守高处作业规范,佩戴安全帽、安全带、穿软底鞋,并设立警戒区禁止人员和车辆进入; 5、安装拆卸作业中,应通过设置临时缆风绳或支撑确保架体的稳定,架体自由高度不得超过2个标准节(一般不大于

深基坑开挖专项安全监理实施细则方案

深基坑支护、降水及开挖 专项安全监理实施细则工程名称: 业主单位: 监理单位: 监理工程师: 总监理工程师: 编制日期: 深基坑支护、降水及开挖、 专项安全监理实施细则 1.工程概况 2.监理目标 2.1有责死亡事故监控目标为零。 2.2有责重伤事故监控目标为零。 3.监理依据 3.1政府有关安全生产的法令、法规和规定 中华人民共和国建筑法(国家主席令91号) 中华人民共和国安全生产法(国家主席令70号) 建设工程安全生产管理条例(国务院令第393号) 建筑安全生产监督管理规定(建设部令第13号) 实施工程建设强制性标准监督规定(建设部令第81号)

3.2有关安全的标准、规范 建筑安装工人安全技术操作规程(国家建设总局、建工劳字(80)第24号) 建筑基坑支护技术规程(JGT120-99) 建筑施工安全检查标准 3.3 委托监理合同 3.4 深基坑支护设计方案(必须经过专家组论证通过)。 3.5 已审批的深基坑施工组织设计及安全专项方案 4.监理范围 4.1 5.监控方式 5.1 现场巡查旁站监控 5.2对违章作业者,应当场指出,要求整改。情况严重的可发监理工作联系单、监理工程师通知单、暂停令等,要求施工单位限期整改,必要时上报当地有关安全监督部门。 6. 深基坑支护与降水工程的安全监理 6.1基坑临边应设置护栏、夜间照明等 6.2 坑壁支护应按方案实施,并按要求实施基坑环境监测,基坑监测报警位,水平位移连续3天每天的位移都超过3mm,单日位移超过5mm或累计位移达40mm时应向有关各方报警,并采取有效应急措施。 6.3 基坑坑底及基坑四周应设置有效排水系统

物料提升机安装方案方案.doc

室内装饰装修改造工程物料龙门提升机安装方案 编制人: 审核人 ******有限公司 *****项目部 二0一一年七月

目录 一,编制依据 (2) 二,工程概况及安装条件 (2) 三,安装人员组成 (2) 四,提升架安装 (2) 五,调试 (3) 六,安装中技术要求 (3) 七,操作使用及注意事项 (3) 八,操作使用及注意事项 (3) 九,提升机的使用与管理 (4)

一、编制依据 1、龙门架及井字架物料提升机安全技术规范JGJ88-92, 2、建筑施工扣件式钢管脚手架安全技术规范JGJB-2001, 3、京BA-SMZ150型开门自锁断绳保护自升门式提升架安装使用说明书。 4、《建筑施工安全检查标准》JGJ59-99北京市建筑施工安全检查标准实施细则。 二、工程概况及安装条件 本工程为************,位于***市西环路**号院内,由*******招标筹建,*****有限公司中标承建。工期为120天,要求2010年9月初开工,2011年2月底竣工交付使用。该工程由****建筑设计院设计。建筑面积为8017.21M2,地上主体为**层。首层层高为4.2M,二层以上层高为3.5M。该工程为框架结构。室内精装修龙门架一台,提升架由天津市宝亮建筑机械厂制造。该一台提升架主要用于装饰工程运输物料,安装高度为30M,在主体完工后,开始安装提升架, 三、安装人员组成 现场负责人:*** 安装负责人:*** 卷扬机手:***、*** 架子工:***\等四人 四、提升架安装 1、首先检查地基是否符合规范要求,低架提升机的基础,应符合下列要求:A、土层压实后的承载力应不小于80kPa。B、浇注C20号混凝土厚度300mm。C、基础表面应平整,水平偏差不大于10mm。D、基础应有排水措施,不得有积水浸泡基础。 2、安装前,首先检查龙门架体的直线度,导轨的平行度,导轨对接点的错位差,立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证在1.5‰以内,达不到标准,应在底架下塞垫调整片,直到调整到符合要求为止。 3、安放地梁,先组装好地滑轮再连接底盘,找好水平,紧固地脚螺栓。 4、放置自升平台就位,使套架中心线与立柱中心线重合。 5、将第一组立柱标准节放入套架内,底端与地梁用螺栓连接,找正紧固。 6、将提升滑轮组件置于安装好的两立柱顶端。 7、安装手动卷扬机于自升平台上,并按规定的绕绳方式穿好提升钢丝绳。 8、将扒杆安装于自升平台上。 9、利用手动卷扬机提升自升平台,直到台面与立柱顶面平齐,取下提升滑轮组件置于平台 上。 10、利用扒杆安装好第二组标准节,并将提升滑轮组件置于第二组标准节顶部。 11、重复步骤9提升平台至立柱顶面。 12、安装撑杆并紧固以上各件连接螺栓,检查安装好的标准节垂直偏差,调整到符合要求。 13、安装卷扬机。 14、放进吊篮,调整升降吊篮的水平度及导靴滚轮与导轨接触面 的间隙,达到设计要求后,再安装两对楔体组件。 15、楔体组件必须安装在升降吊篮左右两侧槽钢柱体的同一水平上,将楔块提到上止点就位

物料提升机安全监理控制细则(新版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 物料提升机安全监理控制细则 (新版) Safety management is an important part of production management. Safety and production are in the implementation process

物料提升机安全监理控制细则(新版) 1.经有法定检测资质机构检验合格,并办理准用手续和产品备案。 2.架高20m以内设一组揽风绳,20~30m设二组揽风绳。揽风绳必须使用钢丝绳,不得使用Φ6圆钢。 3.机械操作人员是否持证上岗。 4.进料口的安全防护棚是否符合要求。(防护棚标准同“人货电梯”第7条) 5.楼层通道口的安全门是否按规定设置并完好,且按规定使用。 6.井架架体顶部的自由高度不得大于6m。 7.提升机的天梁应使用型钢,宜选用两根槽钢,其截面高度应经计算确定,但不得小于2根14。 8.卷筒两端的凸缘至最外层钢丝绳的距离,不应小于钢丝直径的2倍,卷筒边缘必须设置防止钢丝绳脱出的防护装置。

9.提升钢丝绳不得接长使用,端头与卷筒应用压紧装置卡牢,在卷筒上应能按顺序整齐排列。当吊篮处于工作最低位置时,卷筒上的钢丝绳应不应少于3圈。钢丝绳磨损不得超过报废标准。 10.固定卷扬机的锚桩应牢固可靠,不得以树木、电杆代替锚桩。卷扬机应有操作棚。 11.当钢丝绳在卷筒中间位置时,架体底部的导向滑轮应与卷筒轴心垂直,否则应设置辅助导向滑轮,并用地锚、钢丝绳栓牢。 12.提升钢丝绳运行中应架起,使之不拖地面或被水浸泡。必须穿越主要干道时,应挖沟槽并加保护措施。严禁在钢丝绳穿行的区域内堆放物料。 13.井架的安全防护装置(吊篮停靠装置、断绳保护装置、吊篮安全门、上极限限位器、信号装置、架体防护网等)是否齐全、有效。 14.装有摇臂杆的把杆顶部不得高出架体,应安装保险钢丝绳,吊钩应设置超高限位,起重量不得超过设计允许重量。 15.严禁超载使用。严禁人员攀登、穿越井架架体和乘吊篮上下。

井架物料提升机安全监理实施细则

编号:SY-AQ-03102 ( 安全管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 井架物料提升机安全监理实施 细则 Detailed rules for safety supervision of derrick material hoist

井架物料提升机安全监理实施细则 导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。在安全管理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关系更直接,显得更为突出。 一、专业工程概况与特点 工程名称、建设地址: 工程名称: 建设地址: 工程项目组成及建筑规模: 专业工程特点:(结合施工组织设计或专项施工方案编写) 预计工程投资总额: 计划工程的总工期(日历天)及开竣工日期: 预计工程质量等级:合格 设计及施工总承包单位名称: 建设单位: 设计单位: 总承包单位:

勘察单位: 二、安全监理工作依据 1.《中华人民共和国安全生产法》国家主席令第70号 2.《建设工程安全生产管理条例》中华人民共和国国务院令第393号 3.《关于实行建设工程安全监理制度的通知》(沪建建(2003)第605号) 4.《关于实施建设工程安全监理的指导意见》(沪建建管(2003)第170号) 5、关于加强《工程建设标准强制性条文》实施工作的通知(建设部建标(2000)第248号 6、《关于进一步加强安全监理工作的通知》沪建安质监(2006)第129号 7、《建筑施工安全检查标准》JGJ59-99 8、《建筑施工高处作业安全技术规范》JGJ80-91 9、《龙门架及井架物料提升机安全技术规范》(JGJ88-92)

(完整版)安全文明施工监理实施细则

安全文明施工监理实施细则 KMJF/D-27-2004 昆明劲风建设监理有限公司 监理实施细则 安全文明施工监理实施细则 编写人: 审核人: 批准人: 打印:校对: 2004.07.20批准2004.07.20实施

目录 一、工程概况 (2) 二、监理依据 (2) 三、设计要求 (2) 四、施工难点及监理要点 (2) 五、预控要点 (2) 六、过程控制监理要点 (3) 七、涉及的规范和标准 (6) - 1 -

安全文明施工监理细则 一、工程概况(根据工程实际情况编写) 二、编制依据 1、工程《监理规划》。 2、监理合同、施工合同。 3、公司体系文件。 4、国家和地方现行相关法律法规和标准。 三、设计要求(根据实际设计情况编写) 四、施工难点及监理要点: 1、施工难点: (1)噪声的影响:施工中,使用施工机械,以及模板支拆、清理与修复、脚手架的安装与拆除,都会影响正常的工作。 (2)扬尘的排放:施工现场平整作业、土堆、沙堆、砼搅拌等因素都会污染大气,影响环境。 (3)路面及现场环境污染:现场渣土、商品砼、生活垃圾、原材料的运输过程中都会出现遗洒现象。 (4)光的污染:现场夜间施工照明用光,影响施工现场区域内周边居民的休息。 (5)生产生活污水的排放,现场所设食堂、厕所、现场搅拌、特殊工序用水都会排放污水,污染水体。 (6)防火、防爆也是工程安全生产的前提。 (7)“三宝四口”的防护也尤为重要。 (8)临时施工用电也是安全文明施工的重要前提。 五、预控要点: 针对各项污染源,控制施工作业: - 2 -

1、针对现场噪声排放:模板拼装,结构架搭设安排在白天施工;砼振捣时,振动棒尽量避免接触模板、钢筋;装修脚手架拆除时,严禁直接往下扔扣件、钢筋。 2、针对现场扬尘排放:砂浆搅拌站、水泥库房、木工房应采用层板进行封闭,砂石堆放时用蓬布或油布覆盖,现场及时洒水、清扫,现场主要道路采用硬化路面。 3、针对运输无遗洒现场:所有运输车出场前一律覆盖,砼罐车在出场前清洗下料车。 4、针对现场夜间施工光污染:夜间施工时,所有灯具设置灯罩,并注意灯罩方向。 5、针对污水排放:现场搅拌站处设置沉淀池,按标准排放;现场食堂设置隔油池,现场列所应设置化粪池。 6、针对现场防火、防燥现象:木工棚、油库、化学品库一律配备规定数量的环保灭火器。 7、针对施工现场临时用电,确保各用电机械设备不出现漏电现象。 六、过程控制监理要点: 1、现场噪音控制: (1)模板工程的安装及拆除应尽量安排在白天施工,在施工过程中应轻拿轻放,最大限度地减少金属撞击声。 (2)电锯应设置围护式工房,其周边围护以吸隔音材料,在使用时尽量避免同其它机械同步起动,减少机械汇集声所产生的噪音。 (3)振捣棒的使用,在振捣过程中应尽量避免同模板接触和悬空转动而增加噪音。 (4)周转材料(如:钢模、钢管的装卸)转运禁止用翻斗车自卸,禁止卸钢管时以快车急刹自卸钢管,禁止乱丢材料。 (5)现场采用“积分声级计”其性能应符合GB/3785中对Ⅱ型仪器的要求,并在测量前要对声级计进行校准,并保留校准记录。 ①测点的确定:在施工场地边界线上选择离敏感建筑物或区域最近的点作测试 - 3 -

物料提升机应急救援预案

海南医学院第四期学生公寓(Ⅳ-1、Ⅳ-2) 物料提升机应急预案 编制人: 审核人: 核定人: 编制单位:长沙桐木建设股份有限公司 编制日期:年月日

施工组织设计(方案)报审表 工程名称:海南医学院第四期学生公寓(Ⅳ-1、Ⅳ-2)编号: 致:海南新世纪建设项目咨询管理有限公司 我方已根据施工合同的有关规定完成了物料提升机应急预案工程施工组织设计(方案)的编制,并经我单位上级技术负责人审查批准,请允以审查。 附:施工组织设计(方案) 承包单位(章) 项目经理 日期 专业监理工程师审查意见: 专业监理工程师 日期 项目总监审核意见: 项目监理机构 项目总监 日期

一、工程概况 1、工程名称:河田文化行政中心 2、工程地点:东莞市厚街镇 3、建设单位:东莞市厚街镇河田股份经济合作社 4、设计单位:东莞市韵关地质勘察院 5、施工单位:河南省第五建筑安装结构 6、建筑结构:框架结构。 7、建筑规模:建筑面积3700m2。,地上九层,建筑高度47.52m 本工程物料提升机主要用于主体及装修工程的材料垂直运输。 二、应急预案的方针与原则 为更好地适应法律和经济活动的要求;给企业员工的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。

物料提升机安全监理细则

***工程 井架物料提升机安装使用安全监理细则 编制: 审核: ***监理公司 二O一O年二月二十八日

一、工程概况 1、工程名称:*** 2、建设地点:*** 3、建筑规模:建筑面积12453.47平方米,建筑总高度屋面22.6米,梯间屋面25.8米。井架物料提升机的架设高度28.8米,共安装两架。 二、适用范围 本细则适用本工程及一般工业与民用建筑物料提升机安装使用的安全监督与管理。 三、监理依据 1、《建筑工程安全生产管理条例》; 2、《建筑施工安全检查标准》JGJ59-99; 3、《建筑机械使用安全技术规程》JGJ33-2001; 4、《龙门架及井架物料提升机安全技术规范》JGJ88-92; 5、现行国家安全生产方针、政策及各级政府安全生产法规 6、国家颁布的各项安全技术规范强制性标准 7、已批准的《监理规划》; 8、已审批的总施工组织设计方案及物料提升机专项施工方案。 四、井架监理控制要点: (一)、一般规定 1、井字架出厂时应有产品合格证,并附有该型号规格的检验报告、生产许可证副本及随机资料; 2、安装拆卸前应有经过审批的技术方案,安装拆卸人员应经过书面的安

全技术交底; 3、所有安装拆卸及操作人员必须是经过培训合格,取得上岗证书,并接受过进场安全教育; 4、安装拆卸人员应遵守高处作业规范,佩戴安全帽、安全带、穿软底鞋,并设立警戒区禁止人员和车辆进入; 5、安装拆卸作业中,应通过设置临时缆风绳或支撑确保架体的稳定,架体自由高度不得超过2个标准节(一般不大于8m),作业时严禁抛掷物件; 6、井字架安装完毕,必须经过验收后方可投入使用; 7、施工单位应根据井字架的类型制订操作规程,建立管理制度及检修制度,并对每台井字架建立设备技术档案。 (二)、地基 1、低架(安装高度在30米及其以下):地耐力不应小于80Kpa,浇注C20混凝土,厚度300mm,基础表面应平整,水平度偏差不大于10mm; 2、高架(安装高度30米及其以上):基础应有设计计算书,其埋深与做法应符合设计和井字架出厂使用规定; 3、基础应有排水措施。距基础边缘5m范围内,开挖沟槽或有较大震动施工时,必须有保证架体稳定的措施; 4、基础中应预埋安装井字架底座的地脚螺栓预埋件,螺栓直径与长度应根据产品说明书规定或设计计算。 (三)、架体 1、架体底座应安装在地脚螺栓上,并用双螺帽固定; 2、架体垂直偏差不应超过3‰,并不得超过200mm; 3、井架截面内,两对角线长度公差不得超过最大边长的名义尺寸的3‰;

安全监理实施细则样本

安全监理实施细则 第一章编制依据 一、《中华人民共各国建筑法》; 二、《中华人民全生产法》; 三、《建设工程安全生产管理条例》; 四、《工程建设标准强制性条文》(第九篇施工安全): 1、《施工现场临时用电安全技术规》JGJ46-88; 2、《建筑施工高处作业安全技术规》JGJ80-91; 3、《建筑机械使用安全技术规程》JGJ33-2001; 4、《建筑施工扣件式钢管脚手架安全技术规》JGJ130-2001(2002年 局部修订); 5、《建筑施工门式钢管脚手架安全技术规》JGJ128-2000; 6、《龙门架及井架物料提升机安全技术规》JGJ88-92; 7、《建筑桩基技术规》JGJ94-94; 8、《建筑地基处理技术规》JGJ79-2002; 五、《建筑施工安全检查标准》JGJ59-99; 六、本工程所在地有关安全生产条例和规定。 第二章工程概况 一、工程概况

1、工程名称: 2、工程地点: 3、工程规模: 4、工程主要设备及机具:提升机、搅拌机。 第三章监理机构安全岗位职责围工程暂不设专职的安全监理员,各专业监理工程师兼职,具体安全职责围分工如下: 一、土建专业监理工程师负责:安全管理、文明施工、脚手架、基坑支护与模板工程、“三宝”、“四口”防护、物料提升机与外用电梯、室外吊篮、塔吊、起重吊装、施工机具; 二、电气专业监理工程师负责:施工用电以及物料提升机与外用电梯、塔吊、起重吊装、施工机具等涉及到电气专业容; 三、水暖通专业工程师负责:现场用水; 四、总监理工程师全面负责安全监理工作,在实际操作过程中协调好全体监理人员相互协作,确保安全施工。 各专业监理工程师公司统一安全学习和业务培训。 监理机构框图

安全施工监理实施细则

安全施工监理实施细则 1.1总那么 〔1〕工程安全生产监督治理目标: 1)创建“安全文明工程”。 2)无人身死亡事故。 3)无重大机械、设备损坏事故。 4)无重大交通事故。 5)无重大火灾、洪灾事故。 6)杜绝重伤事故。 7)杜绝重复发生相同性质旳事故。 〔2〕本细那么编制依据: 1)国家、部、省及有关部门制定旳有关安全生产旳法律、法规、规定及规程。 2)建设单位制定旳有关安全施工旳规定及制度。 3)工程施工合同文件及施工监理合同文件。 〔3〕本细那么适用于水利水电建筑与安装工程施工安全监理工作。〔4〕监理单位对安全施工监督治理所承担旳职责: 1)协助建设单位对承建单位安全资质、安全保证体系、安全施工技术措施、安全操作规程、安全度汛措施等进行审批,并监督检查实施情况。 2)负责施工现场旳安全生产监督治理工作,参与直辖市和处理施工

过程中急需解决旳安全问题,并监督承建单位落实必要旳安全施工技术措施。 3)当承建单位安全生产严峻失控时,建议建设单位下令进行停工整改。 4)协助对各类安全事故旳调查处理工作,定期向建设单位报告安全生产情况。 1.2监理安全生产监督保证体系 (1)总监理工程师参加工程安全生产委员会,这是安全治理旳高层机构,由参建各方和有关部门要紧领导组成,负责安全生产工 作旳领导、监督与协调。 (2)在监理机构内部建立以总监理工程师为每一责任人、各部部长分管一块、专职、兼职监理工程师参加旳三级安全生产监督治 理体系,实行全方位、全过程旳安全监督治理机制。安全生产 监理组织保证体系见图1-1。 协助 1.3安全生产监督治理措施 (1)贯彻执行“安全第一,预防为主”旳方针,监督承建单位认真执行国家现行有关安全生产旳法律、法规、建设行政主管部门

物料提升机应急预案

物料提升机应急预 案

开发区民政事业服务中心工程 物 料 提 升 机 应 急 预 案 编制单位:秦皇岛鑫石建筑工程有限公司 编制人: 审核人: 批准人: 日期:年月日 物料提升机应急预案 一、工程概况

本工程位于秦皇岛经济技术开发区西区,秦皇大街以北。开发区民政事业服务中心工程,建筑面积15263.53㎡,结构形式框架结构,建筑主体层数四层,局部五层,檐高14.7m,防火等级二级,屋面防水等级为二级,建筑工程等级为二级,设计使用年限50年。本工程设四台物料提升机,物料提升机生产单位天津市宝亮建筑机械有限公司制造,该提升机是SMZ150型自升式,主要用于主体工程的物料运输,设备安装高度为24m,在四层主体施工完成时,开始安装物料提升机。 二、应急方案的方针与原则 为更好地适应法律和经济活动的要求;给施工人员的工作和施工场区周围居民提供更好更安全的环境;保证各种应急资源处于良好的备战状态;指导应急行动按计划有序地进行;防止因应急行动组织不力或现场救援工作的无序和混乱而延误事故的应急救援;有效地避免或降低人员伤亡和财产损失;帮助实现应急行动的快速、有序、高效;充分体现应急救援的“应急精神”。坚持“安全第一,预防为主”、“保护人员安全优先,保护环境优先”的方针,贯彻“常备不懈、统一指挥、高效协调、持续改进”的原则。 三、应急策划 3.1.应急方案工作流程 根据本工程的特点及施工工艺的实际情况,认真的组织了对危险源和环境因素的识别和评价,特制定本项目发生紧急情况或

事故的应急措施,开展应急知识教育和应急演练,提高现场操作人员应急能力,减少突发事件造成的损害和不良环境影响。 3.2.重大事故(危险)发展过程及分析 1.提升架作业中突然安全装置失控,发生断绳、冲顶,或违反安全规程操作,造成安全事故(如倾倒、高处坠落); 2.搭、拆作业发生人员高处坠落伤亡事故; 3.施工操作失误或失灵; 4.自然灾害(如雷电、沙尘暴、地震强风、强降雨、暴风雪等)对设施的严重损坏; 5.运行中的电气设备故障或线路发生严重漏电; 6.其它作业可能发生的重大事故(高处坠落、物体打击、起重伤害、触电等)造成的人员伤亡、财产损失、环境破坏。 3.3.突发事件风险分析和预防 为确保正常施工,预防突发事件以及某些预想不到的、不可抗拒的事件发生,事前有充分的技术措施准备、抢险物资的储备,最大程度地减少人员伤亡、国家财产和经济损失,必须进行风险分析和采取有效的预防措施。 1.突发事件、紧急情况及风险分析 根据本工程特点,在辩识、分析评价施工中危险因素和风险的基础上,确定本工程重大危险因素是物料提升机倾覆、物体打击、高处坠落、触电、火灾等。在工地已采取机电管理、安全管理各种防范措施的基础上,还需要制定物料提升机安拆使用的应

某住宅小区物料提升机安全监理细则(通用版)

某住宅小区物料提升机安全监理细则(通用版) Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0496

某住宅小区物料提升机安全监理细则(通 用版) 一、工程概况 一)工程简介 1、工程名称:XXX住宅小区二期工程 2、工程地点:长沙市 3、工程规模:总建筑面积215000m2,总投资2.4亿元 4、建设单位:长沙XXXXXX公司 5、设计单位:长沙XXXXXX公司 6、监理单位:湖南XXXXXX公司 7、施工单位:湖南XXXXX公司 8、开工日期:2008年8月

9、竣工日期:按合同工期 二、总则 物料提升机是现代工业与民用建筑的主要施工机械之一,特别是在多层及小高层建筑施工中,具有便于安装和快速运送材料以及费用低廉的优势,使其被广泛应用。而物料提升机的安装、使用、拆除的安全技术管理要求虽然不是很高,但稍有不慎,也极易造成恶性事故。因此,防范物料提升机失稳倾覆、吊物坠落等造成人员伤亡和财产损失的恶性事故,成为安全监理工作的重中之重。 三、编制依据 (一)《建设工程安全生产管理条例》 (二)《龙门架及井架物料提机和安全技术规范》JGJ88-92 (三)《建筑施工安全检查标准》JGJ59-99 (四)《建筑机械使用安全技术规程》JGJ33-2001; 四、物料提升机监理控制要点: (一)、一般规定 1、物料提升机出厂时应有产品合格证,并附有该型号规格的检

物料提升机安全监理细则

工作行为规范系列 物料提升机(井字架)安 全监理细则 (标准、完整、实用、可修改)

编号:FS-QG-66744 物料提升机(井字架)安全监理细 则 Material Supervisor Tic-tac-toe Rack Safety Supervisi on Details 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 1. 经有法定检测资质机构检验合格,并办理准用手续和 产品备案。 2. 架高20m以内设一组揽风绳,20?30m设二组揽风绳。 揽风绳必须使用钢丝绳,不得使用Φ6圆钢。 3. 机械操作人员是否持证上岗。 4. 进料口的安全防护棚是否符合要求。(防护棚标准同 “人货电梯”第7条) 5. 楼层通道口的安全门是否按规定设置并完好,且按规 定使用。 6. 井架架体顶部的自由高度不得大于6m。 7. 提升机的天梁应使用型钢,宜选用两根槽钢,其截面

高度应经计算确定,但不得小于2根14。 8. 卷筒两端的凸缘至最外层钢丝绳的距离,不应小于钢丝直径的2倍,卷筒边缘必须设置防止钢丝绳脱出的防护装置。 9. 提升钢丝绳不得接长使用,端头与卷筒应用压紧装置 卡牢,在卷筒上应能按顺序整齐排列。当吊篮处于工作最低位置时,卷筒上的钢丝绳应不应少于3圈。钢丝绳磨损不得 超过报废标准。 10. 固定卷扬机的锚桩应牢固可靠,不得以树木、电杆代 替锚桩。卷扬机应有操作棚。 11. 当钢丝绳在卷筒中间位置时,架体底部的导向滑轮应与卷筒轴心垂直,否则应设置辅助导向滑轮,并用地锚、钢丝绳栓牢。 12. 提升钢丝绳运行中应架起,使之不拖地面或被水浸泡。必须穿越主要干道时,应挖沟槽并加保护措施。严禁在钢丝绳穿行的区域内堆放物料。 13. 井架的安全防护装置(吊篮停靠装置、断绳保护装置、吊篮安全门、上极限限位器、信号装置、架体防护网等)是否齐全、有效。 14. 装有摇臂杆的把杆顶部不得高出架体,应安装保险钢丝绳,吊钩应设置

住宅工程安全监理专项实施细则标准范本

管理制度编号:LX-FS-A49874 住宅工程安全监理专项实施细则标 准范本 In The Daily Work Environment, The Operation Standards Are Restricted, And Relevant Personnel Are Required To Abide By The Corresponding Procedures And Codes Of Conduct, So That The Overall Behavior Can Reach The Specified Standards 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

住宅工程安全监理专项实施细则标 准范本 使用说明:本管理制度资料适用于日常工作环境中对既定操作标准、规范进行约束,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 一、建筑工程概况 1、建筑工程名称:水东湾xx城市花园四期(二)高层工程 2、建筑地点:茂名市电白县水东湾新城旦场片区 3、建设单位:茂名市水东湾xx房地产开发有限公司 4、设计单位:广东博意建筑设计院有限公司 5、监理单位:广东xx建设监理有限公司 6、施工单位:广东腾越建筑工程有限公司

7、本项目组成、规模 本工程项目为7栋小高层住宅(分别:20、21、25、26#楼地上;22、23、24#楼地上18层),2栋2层变配电房,1栋1层发电机房、1栋地下给水泵房。建筑面积约7.8万㎡,建筑工程结构类型为框剪结构。建筑工程投资造价约亿元。 8、建筑工程计划工期: 开工日期:年月日 竣工日期:年月日 二、编制依据 1、中华人民共和国建筑法 2、中华人民共和国工程安全管理条例 3、国家现行的相关标准、规范和规程 4、建设工程监理规范 5、监理合同、监理规划、施工合同、工程设

物料提升机专项方案汇总

年产7700吨流延膜镀铝膜生产基地物料提升机安装与拆除 安 全 专 项 施 工 方 案 编制人:职务/职称:项目技术负责人/助理工程师审核人:职务/职称:安全部门负责人/ 工程师 审批人:职务/职称:总工/ 工程师 江夏区第五建筑工程公司 2014年10月17日

目录 1.编制依据 2.提升机安装方法 2.1安装场地要求 2.2安装程序及注意事项 3.调试: 4.安装中技术要求 5.检验内容 6.楼层卸料平台防护 7.吊笼防护及安全装置 8.传动系统的具体做法 9.附墙架 10.卷扬机防护棚 11.物料提升机的验收 12.操作使用及注意事项

1.编制依据 1.1《建筑卷扬机安全规程》 1.2《龙门架及井架物料提升机安全技术规程》 1.3自升式物料提升机说明书。 1.4工程施工图纸 2.提升机安装方法 2.1安装场地要求 高架提升机应符合下列要求: 2.1.1压料后的承载力不小于80t/m2。 2.1.2浇筑C25混凝土。 2.1.3基础表面应平整,水平偏差小于1.5%且不大于10mm。架体做好接零保护。 2.1.4在4×4.5立柱安装场地范围内,排水要通畅,不得有积水浸泡基础。 2.2安装程序及注意事项: 2.2.1安装前首先检查龙门架体的垂直度,导轨接点的错位差,立柱安装后要求在两个方向上作垂直度检查,倾斜度应保证在架体高度1.5‰以内,并不大于200mm,达不到标准的应在底架下塞垫调整片直到调整符合要求为止。 2.2.2地梁及加长腿安装在地基上调整好,用螺钉固定,将自升工作台至于地梁之上,注意工作台套架与地梁上装立柱的位置。

2.2.3两根立柱分别装有平台套架孔中的地梁上,调整好后,螺钉固定,并分别将两提升滑轮装在其上端固定。 23.2.4自升工作台升降机按正确的绕绳方式穿好钢丝绳、锁定。 2.2.5提升吊杆安装于自升工作台规定的位置上,并装好钢丝绳锁定。 2.2.6用平台升降机构的手动卷扬机将自升平台提升至台面与立柱上端面平齐,使装在平台上的八个爬爪都能有效地卡在标准节的横担角钢上。 2.2.7两根备用立柱通过杆节起升机构装入已安装调整好的立柱上,调整并固定。 2.2.8重复(2.2.6)使工作台行至第二节立柱上端并用爬爪定位。 2.2.9按相关规定安装卷扬机构(见后面传动系统安装)。 2.2.10放入吊笼,装配好附件安装好钢丝绳。 2.2.11重复(2.2.7)[此时开始,立柱的运输靠吊笼升降来完成]达到需要高度。 2.2.12架体稳定: 本工程提升机用于主体、装修时物料运输,采用连墙杆与建筑结构连接,间距不大于9米,建筑物的顶层必须设一组,架体上部的自由高度为4米,并按使用说明的规定要求设置预埋件或预留孔,采用刚性连接,形成稳定结构,禁止架体与脚手架连接。

机电安装工程监理实施详尽细则样本

机电安装工程监理实施详尽细则

大同煤矿集团圣厚源煤业有限公司矿井兼并重组整合项目 机电安装工程监理细则 编制: 审核: 山西省煤炭建设监理有限公司 圣厚源煤矿项目监理部

目录 前言..................................... 错误!未定义书签。 一、机电安装施工特点......................... 错误!未定义书签。 二、编制依据................................. 错误!未定义书签。 三、工程质量控制程序......................... 错误!未定义书签。 四、安装工程监理重点......................... 错误!未定义书签。 五、监理的工作方法及措施..................... 错误!未定义书签。

前言 监理实施细则是在项目监理规划的基础上,由专业监理工程师负责编写的,根据监理规划的要求,结合本专业项目具体情况和掌握的工程信息制定的指导具体监理业务实施的文件。监理实施细则编写时间上滞后于监理规划,根据项目的具体需要编写;在内容上有局部性,主要是围绕着具体的工作来编写;其作用是指导具体监理业务的开展。 在监理工作中,监理工程师不仅应掌握专业理论,还要熟悉设计、施工的规范,熟悉标准,对进度、质量、造价进行控制,进行合同信息管理,做好参建各方协调工作。对这几方面的工作而言,专业性最强、涉及工作内容最多的是质量控制。

一、机电安装施工特点 本工程机电设备非常多而且复杂,要求技术力量较强、专业素质较高的机电安装队伍才能够保质保量的完成任务。且工程的工期比较紧张,要求按时把所有保证简易工作面投产的机电设备安装完毕。因此,时间紧,任务重,设备多,技术难度大等是该机电安装工程的突出特点。 二、编制依据 1、《大同煤矿集团圣厚源煤业有限公司矿井兼并重组整合项目监理规划》 2、《煤矿安全规程》 3、《煤矿安全工程质量检验评定标准》 4、《矿山机电安装施工及验收规范》

桥梁施工安全监理实施细则(精编版)

桥梁施工安全监理实施细则 Through the process agreement to achieve a unified action policy for different people, so as to coordinate action, reduce blindness, and make the work orderly. 编制:___________________ 日期:___________________

桥梁施工安全监理实施细则 温馨提示:该文件为本公司员工进行生产和各项管理工作共同的技术依据,通过对具体的工作环节进行规范、约束,以确保生产、管理活动的正常、有序、优质进行。 本文档可根据实际情况进行修改和使用。 一编制说明 1.1为适应XX高速公路桥梁建设的需要, 确保XX高速公路桥梁施工安全, 特制定本安全监理实施细则。本安全实施细则适用于XX高速公路桥梁建设安全监理施工 1.2编制依据 1.2.1XX高速公路桥梁设计图纸 1.2.2公路桥涵施工技术规范 1.2.3公路桥涵设计规范 1.2.4XX高速公路项目“施工监理实施办法” 1.2.5XX高速公路项目“施工监理招标文件” 1.2.6 国家“安全生产法” 1.2.7交通部2007年第1号令(公路水运工程安全生产监督管理办法) 1.2.8XX省安全生产条例 1.2.9省高管局安全生产目标管理考核办法

1.3桥梁安全施工应根据不同的桥型、跨径, 不同的地质及设计要求等编制相应的安全施工方法及安全控制措施。 二施工准备 2.1施工场地规划 2.2.1承包人进场后应立即进行现场勘查, 收集气象、水文及地质等方面的资料。了解现场交通等施工条件, 并写出调查报告, 供项目部施工安全决策和进行详细规划。 2.2.2施工现场布置 1.在施工期间, 承包人应在桥梁施工的显著位置挂安全文明生产、质量管理的标牌标语。 ⑴安全质量保证牌, 应明确对该项目工程的安全质量保证体系及措施。 ⑵安全生产操作规程牌:主要明确施工各个工序安全生产操作规程。 ⑶安全施工标志牌汇总表。 ① XX高速公路告示牌 ② XX高速公路桥梁施工标志牌 ③ XX高速公路交通禁止标志 ④ XX高速公路交通警示标志 ⑤ XX高速公路交通指示标志

物料提升机专项施工方案计划(修改版)

马代住房二期工程 物料提升机专项施工方案 编制: 审核: 审批: 2015年三月 目录

一、工程概况 二、编制依据 三、物料提升机安装 四、设备调试 五、安装中技术要求 六、安装后的整机性能检验 七、操作使用及注意事项 八、提升机的使用和管理 九、物料提升机的拆除 十、安全保障措施 十一、设备安全防护措施 十二、附件 一、工程概况 马尔代夫住房二期工程,施工工期为670天,开工日期2014年12月20日,竣工

日期2016年10月19日,交付使用。Hulhumale岛总建筑栋数为16栋,其中两单元栋为11栋,三单元栋为5栋,总建筑面积为23070.04㎡。建筑层数为4层,建筑总高度约为12.20m。结构形式框架结构,三单元栋设两台物料提升机,两单元栋设1台物料提升机,相连组合栋号间共用一组物料提升机,并搭设安全运输通道。提升机为SSE160-3型,主要用于主体工程的物料运输,设备安装高度为15.2m,在主体施工到二层时,开始安装物料提升机。 二、编制依据 《建设工程安全生产管理条例》 《龙门架及物料提升机物料提升机安全技术规范》 《建筑施工安全检查标准》 本工程施工图纸及施工现场平面布置图。 三、物料提升机安装 1、施工前准备: 1.1、登高架设作业人员等特种作业人员,必须按照国家有关规定,经过专门的安全作业培训,并取得特种作业操作资格证书后,方可上岗作业。 安装及拆除组织人员: 现场总指挥:王卫国 现场技术负责人:陈昀 安装机械、人员调度负责人:唐建新 现场安全负责人:刘春平 安装及拆除人员:田基根、罗霍门(外籍)、努迪(外籍) 吊装操作人员:张勇 1.2、物料提升机安装前应对安装人员进行安全技术的培训。对质量及安全防护要求详细交底。 1.3、安装班组人员要有明确的分工,确定指挥人员,设置安全警戒区,挂设安全标志,并派监护人员排除作业障碍。 1.4、根据设计建筑物高度核对安装高度。 1.5、安装作业前检查的内容包括:

物料提升机安装安全监理细则(新版)

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 物料提升机安装安全监理细则 (新版)

物料提升机安装安全监理细则(新版)导语:生产有了安全保障,才能持续、稳定发展。生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。"安全第一" 的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。 一、监理依据 项目监理机构依据以下依据进行本分项工程的质量控制工作:1、国家颁布的有关法律、行政法规,建设部(或专业部门)部门规章及省、市的地方性法规、规章;2、工程承发包合同(施工合同)和协议、工程建设监理合同;3、设计施工图纸;4、现行的施工、工程质量验收标准、规范:1)《建筑工程安全生产管理条例》; 2)《建筑施工安全检查标准》JGJ59-99; 3)《建筑机械使用安全技术规程》JGJ33-2001; 4)《龙门架及井架物料提升机安全技术规范》JGJ88-92; 5)已批准的《监理规划》; 6)施工组织设计。 二、工程概况 1、工程规模及特点: 1)工程名称:

2)工程规模: 3)工程地点: 4)建设单位: 5)设计单位: 6)施工单位: 07)监理单位: 2、设备简介 设备名称: 使用单位:; 使用时间: 该物料提升机采用型钢结构,由基础、电机、离合器、钢结构及附墙件、传动器、监控 系统、配重块及导轨、操作平台、避雷器等组成。 3、安全管理措施 1)要求承包单位树立“安全第一,预防为主”的方针; 2)认真详细做好安全记录,经常检查设备和用电情况,设安全标志牌,下班停机必须切断电源; 3)严格操作程序,加强安全监督,加强安全教育,文明施工;
