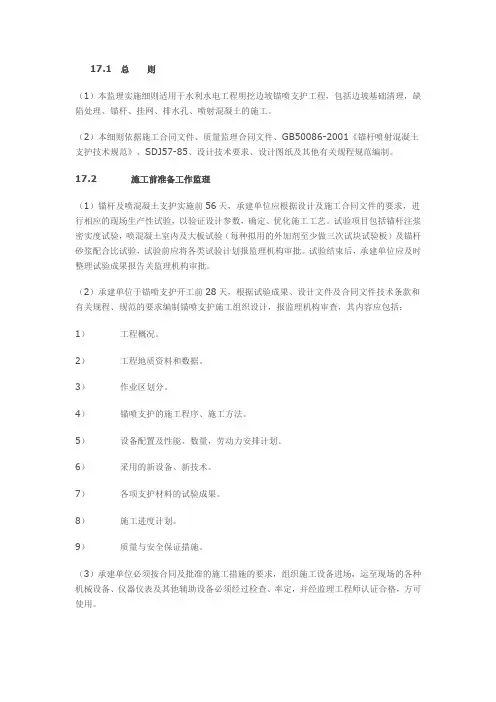

第三章工程边坡锚喷支护监理实施细则

1总则

1.1本细则依据设计说明书及工程开挖及支护技术要求,以及国家、部颁发的有关施工技术、工程验收规程规范编制。

1.2本细则适用于工程边坡锚喷支护,其它项目可参照执行。

1.3边坡锚喷支护的重要原则是“尽快封闭地基”,其坡面开挖后,不能暴露时间过长,应尽快整修,经检查签证后立即锚喷覆盖。

2施工顺序

2.1周边截水沟与最高一级边坡之间的施工顺序是:场地清理T周边截水沟开挖及衬护T坡顶

表土开挖T最高一级边坡开挖T坡面整修。

2.2边坡锚喷支护的施工顺序是:坡面整修T施工承建单位自检T地质素描T地质缺陷处理

T检查签证T搭脚手架T锚杆孔及安装T检查签证T排水孔及安装T挂网T坡面吹扫冲洗T开仓签证T喷混凝土T 养护T单兀工程验收。

2.3地质缺陷处理的施工顺序是:地质缺陷鉴定T确定处理方案T开挖或打锚孔T 检查签证

T回填混凝土或安装锚杆T检查签证。

2.4重要工序(包括锚杆造孔和锚杆安装)采用旁站监理,其他工序采用跟踪监理和组织检查签证

(验收)进行质量控制。

2.5边坡锚喷支护工程需要变更时,须经过审查批准(见表8-1 )。

3坡面整修

3.1经整修后的坡面、马道的最终轮廓,除溢洪道底部允许局部欠挖10cm夕卜,其余各建筑物地基

面不得欠挖。

3.2各种边坡和地基岩面误差不得超过下表中的规定。

cm

3.3坡面起伏差是指垂直设计边坡线方向的凸起与凹陷的差值,经整修后一般不应大于20cm (地质

原因除外)。

3.5施工承建单位“三检”(初检、复检、终检)要求:⑴ 坡面平均坡度不得陡于设计坡度为主要检查项目。

⑵ 轮廓测量检查在500m2以内不得少于20点,500m2以上不得少于30点,局部凸起与凹陷部位(0.5m2以上)均应增加测点。各轮廓控制点坐标高程必须实测,不得采用设计坐标、高程。

⑶ 施工承包单位对轮廓测量成果,进行自检合格后报监理单位检查签证和按规定进行复测检查。

4地质缺陷处理

开挖中发现地质缺陷,应及时通知监理单位,不得隐匿不报或拖延,否则由此引起的后果由施工承建单位负责。

4.1

4.2地质缺陷一般不得擅自处理,须经地质鉴定,由设计单位提出处理方案,并经监理单位签发,按要求处理。

4.3地质缺陷处理及其结果,施工承包单位应做好详细记录,作为竣工验收资料的一部分提交。

5锚杆

5.1锚杆包括挂网锚杆与局部加强锚杆。

5.2锚杆孔开孔偏差不得大于10cm,钻孔偏差角不得大于2°,孔深应达到设计要求。

5.3锚杆孔内岩粉和积水必须清除干净,经质检人员检查孔深、清孔情况及锚杆长度后才能注浆安装,4m以上锚杆安装时,必须有监理人员在场,否则必须经拔锚检查后允许下道工序的施工。

5.4砂浆锚杆应用注浆机(或注浆器)注浆,严禁人工注浆。锚杆安装程序是先注浆后安装锚杆,注浆必须饱满。5.5锚杆砂浆中的水泥严禁含有对锚杆有腐蚀作用的化学成分。

5.6锚杆安装后,在砂浆凝固之前不得敲击、碰撞、拉拨。

5.7锚杆质量检查项目与要求如下表。

6排水孔

6.1开孔偏差不得大于10cm,孔轴偏差角不得大于2。,孔深不得小于设计深度。特别注意应向外

倾斜,以利排水。

6.2排水孔必须按设计要求钻设梅花孔,并进行洗孔处理,以保证排水孔排水畅通。

6.3长度大于或等于3m的深排水孔,经监理单位抽查,并确定已进行洗孔处理,才予验收合格。

6.4喷混凝土时必须作好排水孔孔口保护。

7喷混凝土

7.1喷混凝土仓面必须将受喷面上的岩粉、岩碴清除干净,附有粘土、锈斑及其它有碍混凝土与坡面结合的杂物要彻底清理。

7.2喷面有涌水时,必须视情况埋设排水管或增加速凝剂等方法进行处理,涌水处理好后再喷混凝土。

7.3喷混凝土之前,必须埋设控制喷层厚度的标志,喷混凝土的实际厚度平均值应不小于设计厚度,

不合格测点的厚度应不小于设计厚度的1/2,且不得少于5cm,低于这个标准时,需补喷。

7.4喷混凝土应分段自下而上进行,不得自上而下进行。

7.5喷射过程中反弹的混凝土料,必须及时清理干净。发现回弹料堆积在喷混凝土坡面上或被挂网

“架住”,必须先清理再喷混凝土,既不能将这些回弹料包裹在喷层之中,亦不能回收再用于喷混凝土或复喷。7.6喷混凝土终凝2h后,即开始洒水养护,14d内必须全天保持湿润状态,28d内必须进行洒水养护,当气温低于5 C时,不得喷水养护,应采取防冻保暖措施。

7.7喷混凝土结束7d内,距喷层15m范围内,不得放炮。

7.8喷混凝土结束至验收前,应进行检查,每隔20?50m设置一个检查断面,每断面检查点数不少

于5个,其检查项目要求见下表。

8检查签证(验收)

8.1地质缺陷处理应填写鉴定、处理表(表8-2 )。开挖与钻孔后,必须经过检查签证才能回填混凝

土或安装锚杆,未经检查签证,不得擅自覆盖。

8.2坡面整修后,施工承包单位必须进行实际测量,对坡面的高程,桩号进行复核,质检部门根据实测成果与现场检查填写质量检查表(表8-3)。

8.3地基验收由监理单位组织,施工、设计单位参加。必要时邀请业主单位参加,施工承建单位没有按规定报送检查签证(验收)资料,以及地质缺陷没有处理及检查签证,不予验收。地基验收填写的表格见(表8-4)。

8.4深排水孔与系统锚杆,必须经过检查签证,检查记录见(表8-6与表8-7)。

8.5喷射混凝土开仓签证由监理单位检查签发,可请设计单位和业主单位参加。没有施工承建单位

自检报表和喷混凝土所需原材料不够或质量不合要求时,不予开仓签证。开仓签证后24h未喷混凝土,应重新办理开仓手续(见表8-10)。

8.6喷混凝土14d后必须填写厚度及质量检查记录表(见表8-11、表8-12),交监理单位,未经监理单位签证的部位,不予结算。

8.7喷混凝土28d后进行单元工程质量验收(见表8-13)。

9监理单位工作

9.1监理单位应经常巡视现场,发现问题及时解决,特别是有地质缺陷需处理时,应及时组织有关单位协调,确定处理方案。

9.2监理单位对重要工序,应跟踪检查,监督并及时组织作好开仓签证工作。

9.3监理单位在抓质量的同时,还应抓好工程进度,及时解决施工承包单位在施工中遇到的困难与问题。

9.4监理人员,要作好监理工作日志,对有关施工质量方面的通知、检测成果、报表以及各种质量

会议资料,按归档要求及时进行整理保存。

表8-1 支护工程变更表

施工单位:合同编号:NO:

说明:一式五份报送监理部,完成认证后返回报送单位四份,留作单元、分部、单位工程质量评定资料备查及归档。

表8-2 工程地质缺陷鉴定、处理表

施工单位:合同编号:NO:
