南昌市轨道交通1号线一期工程土建施工(四标段)

施工技术交底管理制度

编制:

审核:

审批:

中铁隧道集团二处有限公司

南昌市轨道交通1号线一期工程土建4标段项目经理部

二〇一〇年十二月六日

1 目的

1.1 技术交底一般是指施工工程概况、工程特点及设计意图的交底;或是施工方案、工作程序、工艺流程、施工准备要求、施工注意事项(安全、质量、环保)、文明施工等和其它一般性技术交底。

1.2 技术交底的目的是使管理人员了解项目工程的概况、技术方针、质量目标、计划安排和采取的各种重大措施;使施工人员了解其施工项目的工程概况、内容和特点、重点、难点、施工目的,明确施工工序、施工过程、施工方法、质量标准、安全措施、环保措施、成本控制措施和工期要求等,做到心中有数。

2 技术交底的分类

设计技术交底:由设计单位组织,项目经理和总工程师参加。重点对设计意图和设计特点以及应注意的问题进行交底。

管理层技术交底:由项目经理部总工程师或上级主管单位组织,项目主要管理人员、相关部门主管以及相应工程技术人员参加。目的是学习本项目工程的总体设想和要求、项目管理的总体规划和特殊要求,明确本项目工程的安全、质量、工期、成本目标,环境目标,了解本项目的商务风险、潜在的优势和劣势、价格组成中的隐含条件、规避投标中潜在风险的策划建议等。

实施层技术交底:由项目经理部总工程师或工程部长主持,主管生产副经理、有关技术人员、工区主任、领工员、工班长以及所有参加该项工作内容的操作人员参加。针对于特定的分部、分项工程以及重要工序,将施工图纸、施工方法、工序间的关系以及开展顺序、质

量要求、技术规定、安全注意事项和操作规程等,向施工工区和班组的每一个施工人员详细交底。

本管理办法主要针对实施层技术交底所涉及的内容。

3职责

3.1工程部

(1)参加设计技术交底,审查设计文件。

(2)负责实施层技术交底,即对工区、班组及项目内各业务部。门进行技术交底。

3.2安质部

负责监督安全技术交底的实施。

3.3设物部

负责机械设备操作规程的监督实施。

4技术交底的程序

4.1技术交底的内容和一般要求技术交底是实现技术工作对工程施工有效管理的重要措施,通过技术交底,明确要求,划清责任,有预见性地指导施工。技术交底的内容有:施工图纸、质量要求、施工方案、施工程序和施工方法、操作规程等。安全技术交底主要内容有:实施过程中的安全风险以及隐患、针对安全风险所采取的组织及技术措施、强制性安全操作规定以及安全注意事项等。技术交底的关键是交方法、交条件、交重点。

4.2 技术交底的程序

(1)技术交底的编制

在单位、分项、分部工程开工之前由项目工程部部长或专业工程师负责完成技术交底的编制工作,经项目总工程师或工程部部长复核,编制人、复核人签字并注明日期后准备交底。

(2)交底

由项目总工程师或工程部长主持,生产副经理、工区主任、工程部安质部相关技术人员、所有参与该项工作内容的施工人员参加,对交底内容进行详细的说明与解疑,达到每一个参与技术交底的人员充分解读技术交底的内容,并要求每一个人员签字确认。

(3)改进

交底技术人员深入现场,对于不利于现场操作的内容或出现重大的施工条件变化时及时进行修正与改进,作为技术交底的补充文件。

5技术交底内容及要求

4.3技术交底主要涵盖内容

⑴施工项目的内容、范围和工程数量;

⑵施工图纸解释(包括设计变更和设备材料代用情况及要求);

⑶施工步骤、操作方法和采用新技术的操作要领,工艺流程,施工图及施工大样图,施工手段,进入结构的原材料规格、型号、数量;

⑷质量标准和特殊要求,保证质量的措施,检验、试验和质量检查验收评级依据和方法;施工质量验收标准(需要进行质量评定的包括评定标准和方法)、施工规范、企业标准、施工依据,安全技术标准、环境保护标准,涉及的与本工程相关法律法规等;

⑸安全技术交底与技术交底同时进行,分别签字归档,主要包括安全风险、保证安全的措施,应急预案的启动和救援方法,作业人员职业健康和安全防护事项等;

⑹环境管理技术标准和相关要求,环境和水土保持的具体措施;

⑺文明施工的标准、具体要求及相关措施;

⑻其他,如责任成本的量化标准,工序作业时间,进入工程实体材料定额消耗指标、辅助材料定额消耗指标,人工消耗指标,单机、单车设备消耗指标,定额核算方法,定额节超措施及奖罚办法。

4.4技术交底注意事项

⑴技术交底要具有科学性

是指依据正确、理解正确、交底正确。施工规范、规定、图纸、图册及标准是编制技术交底的依据,关键是如何正确理解,结合本工程的实际,灵活运用,必须使班组依据交底文件就能正确地施工。

⑵技术交底要具有针对性

技术交底不具有针对性是编制中常见的问题,它经常是规范、规定的翻版,加上设计施工说明的扩充,其结果是无法指导生产,仅仅成为技术管理资料中的一种。为避免这些问题,必须根据实际情况进行交底,使之真正成为施工的作业指导书。

⑶技术交底要具备操作性

对施工结构的具体尺寸进行交底,建立施工图翻样制度,保证无论施工到何位置,现场施工班组手里都有标注清楚、通俗易懂的施工大样图;技术交底要以"现场干的,就是交底中写的、画的"为指导思想,不能发生班组施工自由发挥的情况出现,一旦发生漏项情况,班组立即通过一定的程序反馈得到解决;技术交底中不允许使用"按照设计图纸和施工及验收规范施工"及"宜按…"等词语,要在大样图的基础上,把设计图纸的控制要点写清楚,把规范的重点条文体现在大样图和控制要点里,同时把要达到的具体质量标准写清楚,作为班组自检的依据,使施工人员在开始施工时就是按照验收标准来施工,体现过程管理的思路,使施工人员变被动为主动。

4.5技术交底的格式

合同、业主有要求时,按其要求办理。无要求时建议使用本办法提供格式。

4.6 技术交底的管理

技术交底应按一定的顺序进行分类、编号、归档记录。

附表

技术交底书

.

公路工程施工技术交底制度

公路工程施工技术交底制度 1 、总则 1.1 技术交底是指工程(单位或分项工程)施工前,由项目经理主持、 项目总工负责向技术人员,或技术人员向班组长按照施工组织设计和施工图纸要求落实的一项工作,是施工技术质量和进度管理的重要步骤。 1.2 技术交底的目的,一是使参加施工的领导、工程技术人员、作业班组明确所担负工程任务或作业项目的特点及技术要求、质量标准、安全措施,以便更好地组织施工。二是明确交底人和接受交底人间的责任。发生工程事故,若属交底人未进行交底或交底不清,交底人的负主要责任;若属接受交底人未按交底要求施工,接受交底人的负主要责任。 1.3 技术交底必须按照施工组织设计或专项施工方案规定要求基础上进行。同时,技术交底也必须安排在单位工程或分部、分项工程施工前进行,并应为施工留出适当的准备时间。 1.4 技术交底的形式以会议形式,并形成书面记录,交底人和接受人应履行交接签字手续。技术交底资料和交接手续是工程技术档案的重要组成部分,应及时归档妥善保管。 2、技术交底的内容 2.1 技术交底分为单位工程技术交底和分部、分项(工序)工程技术交底两类。 2.2 单位工程技术交底应与施工组织设计交底一并进行。 2.3 技术交底按技术责任制的分工、分级进行。 2.3.1 由项目经理主持,项目总工负责向各专业工程师、技术员、施工员、有关职能部门进行技术交底,具体内容有: (1) 设计文件的内容; (2) 施工组织设计、作业指导书、施工程序、施工进度计划等; (3) 主要部位特征、尺寸、工程量、质量标准; (4) 主要预埋件的特征、位置及注意事项; (5) 新技术、新工艺、新材料的操作工艺、质量要求; (6) 关键部位和特殊过程的技术问题; (7) 主要施工机械的安排与配置;

地铁建设项目施工安全管理(三篇)

地铁建设项目施工安全管理(三篇) 方案计划参考范本 目录: 地铁建设项目施工安全管理一 地铁隧道盾构施工安全管理二 工程建设项目施工用电安全管理三 - 1 -

地铁建设项目施工安全管理一 随着全球金融危机对我国经济影响的进一步显现,国家采取了一系列拉动内需的重大政策,一批重大项目陆续开工。而在国家4万亿经济刺激计划中,近一半的投资将用于固定资产投资和铁路、公路、机场等基础设施建设。据了解,目前北京、上海、广州3城市轨道交通(主要是地铁)每年都以40—50公里、百亿元以上的投资速度推进,我国的城市轨道交通(主要是地铁)建设正面临史无前例的高潮。在城市地铁超速发展的同时,我们更要进一步加强地铁建设工程安全生产监督管理工作,避免类似杭州地铁塌陷事故的发生。 我国建筑行业安全生产现状 近年来,随着《中华人民共和国劳动法》和《中华人民共和国建筑法》的正式实施,建筑施工安全管理水平有了明显提高。特别是2003年出台的《建设工程安全生产管理条例》,更是使建设工程安 全生产做到了有法可依,对建设安全管理人员有了明确的指导和规范。全国建筑施工安全生产形势呈现出了总体稳定、趋向好转的态势。 从《全国建筑施工安全生产形势分析报告》中可以看出,事故发生总量和事故死亡人数与往年同比有所下降,但事故发生数量仍然较大,而且部分区域的发生率呈上升势头。据统计,2008年1—10月份,较大事故(一次死亡3人及3人以上)同比上升了20.7%,特别是在10月28日至11月15日短短的18天内,重庆武隆、福建霞浦 和浙江杭州连续发生了3起建筑施工事故,死亡44人。在事故调查 过程中,常会发现一些工程设施出现安全问题,这些问题很多都是由前期准备工作不足、调查研究不够,再加上规划、设计、施工等各个 5 / 5

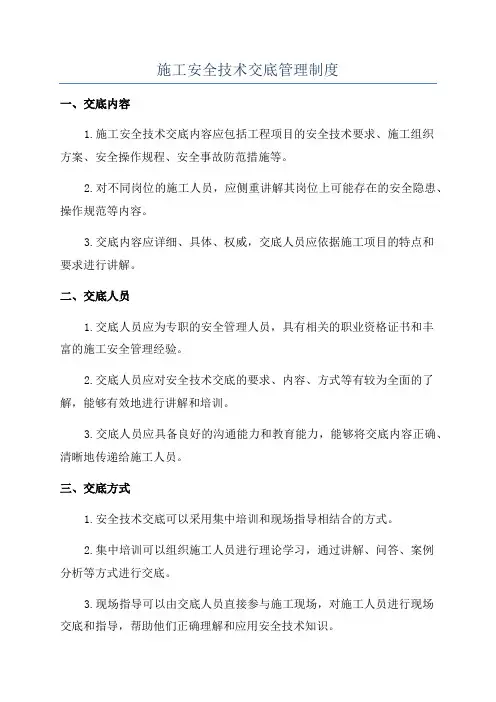

施工安全技术交底管理制度

施工安全技术交底管理制度 1目的 为使管理人员了解项目工程概况、技术方针、安全质量目标、计划安排和采取的各种重大措施;使施工人员了解其施工项目的工程概况、内容和特点、施工目的,明确施工过程、施工方法、质量标准、安全措施、环保措施、工期要求等。 2职责 2.1 施工安全技术交底工作贯彻谁编制谁交底的原则,重大和关键施工项目必要时可请上级技术负责人参加或组织交底。 2.2 公司向项目部的施工安全技术交底由工程部组织、项目部协助完成。 2.3 项目部向施工队(班组)的施工安全技术交底由项目总工组织、施工队(班组)协助完成。 2.4 施工队(班组)向全体施工作业人员的施工安全技术交底由队技术员组织、施工队长协助完成。 3工作程序 施工安全技术交底是施工工序中的首要环节,必须认真执行,未经技术交底不得施工。 3.1 交底内容 交底内容可根据施工实际调整,一般应包括: 3.1.1 工程安全质量目标,主要技术经济指标和具体实施措施以及有关决策; 3.1.2 施工组织设计(措施)主要内容,工程承包合同主要内容和要求; 3.1.3 工程规模和承包范围及其主要内容; 3.1.4 工程特点和设计意图,设计变更和设备材料代用情况; 3.1.5 经批准的施工方案及主要操作方法; 3.1.6 重大施工方案和技术措施; 3.1.7 工程施工准备工作计划; 3.1.8 保证施工安全目标的主要安全技术措施; 3.1.9 主要质量标准和质量保证的主要技术措施、工艺规定和质量检验评级办法; 3.1.10 职业健康、环保、文明施工要求; 3.1.11 施工力量投入、工程综合进度以及专业配合要求; 3.1.12 材料供应及工机具情况;

地铁钢环施工技术交底

一、施工准备 1、人力资源配置 注浆施工为本工程的重点工序之一,因此在人力资源配置上由设立专业负责人一名,技术人员5名,工长2名。 图8 组织机构图 2、机械设备 本工程施工过程机械设备主要包括钻孔设备和注浆设备以及其他辅助设备,为了保证项目顺利实施,并且保证施工工期,拟投入设备如表5. 表5 投入机械设备一览表

2、1钻孔设备 钻孔施工采用ZDY-1500型钻机,该钻机是动力头式去全液压钻机,该钻机具有转速范围宽、扭矩大、给进行程长等特点,即适用于复合片钻进、硬质合金钻进及冲击回转钻进。 该钻机为分体式,由主体、液压油缸、操作平台三部分组成。具有轻便、容易操作等特点。 2.2注浆设备 注浆设备采用KBY-50/70型双液注浆泵,是单缸双液往复式注浆泵。该注浆泵压力、流量是靠调节液压流量来实现,可以在泵的运转过程中任意调节。该泵体积小、重量轻、操

作简单。 二、施工工艺 前进式分段深孔注浆工艺具体过程是:首先采用水平地质钻机成孔,开孔后安装孔口管,在孔口管内分段向前钻注施工。每一循环进尺控制在2-3m,成孔后退出钻杆,安装法兰盘及注浆管进行注浆,待浆液凝固后拆除法兰盘,再进行钻 孔……如此循环,直到钻进深度达到设计要求(见图3)。 前进式深孔注浆每循环施做预设长度为12米,开挖10米,留2米作为下一循环施工的止浆岩盘,注浆施工前掌子面需喷射30cm的钢纤维混凝土封闭。循环长度的确定可根据施

工过程中地层的恶劣程度,灵活调整。 每断面加固范围为初支结构外2m(如图4)。根据加固要求,设计钻孔共分11排,总计钻孔数133个,单孔浆液设计扩散半径80cm,孔孔梅花形布设,间距150cm。 图4 注浆加固范围断面图

安全技术交底管理制度

编号:SY-AQ-02081 ( 安全管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 安全技术交底管理制度 Safety technical disclosure management system

安全技术交底管理制度 导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。在安全管 理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关 系更直接,显得更为突出。 第一条为了贯彻“安全第一,预防为主”的方针,保障施工人员的生命安全和身体健康,依据《建设工程安全生产管理条例》等现行的国家法律法规和北京市地方性法规,制定本制度 第二条工程项目必须实行逐级安全技术交底。 第三条安全技术交底必须具体、明确、针对性要强。安全技术交底内容必须针对分部分项工程中施工给作业人员带来的危险因素而编写。安全技术交底内容:本工程项目施工作业的特点、施工作业中的危险点及施工作业操作要求等。 第四条开工前项目技术负责人要将工程概况、施工方法、安全技术措施等情况向全体施工人员进行详细交底。在检查施工技术工作时,应对安全技术交底执行情况进行检查。 第五条分项工程施工时,施工员(工长)安排班组长工作前,必须进行书面的安全技术交底,并履行签字手续。施工员(工长)在检

查施工生产工作时,应对安全技术交底执行情况进行检查。 第六条班组长每天要对工人进行施工要求、作业环境等的书面安全技术交底,并负责班组安全技术交底执行情况的检查。 第七条安全员负责对本工程项目安全技术交底情况、执行情况进行监督检查,督促各级人员严格履行安全技术交底制度。 第八条各级书面安全技术交底必须有交底时间、内容、交底人和接受交底人的签名。 第九条安全技术交底书由安全员每周收集一次,按单位工程归放一起,以备检查。 第十条本制度如与国家现行有关法律法规、北京市地方法规不符,应按照国家现行有关法律法规、北京市地方法规执行。 第十一条本制度由工程部负责解释。 第十二条本制度自签发之日起执行。 这里填写您的公司名字 Fill In Your Business Name Here

地铁站项目安全管理制度(新版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 地铁站项目安全管理制度(新 版) Safety management is an important part of production management. Safety and production are in the implementation process

地铁站项目安全管理制度(新版) 1、安全生产责任制 按照项目经理负总责、安全长负专责、各级管理人员负相应责任的原则,全面建立并实行安全责任制和安全逐级负责制。把安全责任目标层层分解,横向到职能部门,纵向到各级领导和每个职工,并逐级签订安全责任状,形成一级保一级,层层抓落实的安全生产责任保障体系。 2、安全技术交底制度 针对本工程城市暗挖施工、交通运输和人身安全风险大、技术含量高等特点,有针对性的制定安全技术措施。每道工序开工前编制安全技术措施及安全生产注意事项,交底至班组,并要求传达到每个作业人员。 3、安全教育制度 (1)加强作业人员的的安全教育,使广大工人牢固树立"安全第

一,预防为主"的意识,克服麻痹思想,组织职工有针对性地学习有关安全方面的规章制度和安全生产知识,做到思想上重视,生产上严格执行操作规程。 (2)对特殊工种和对施工安全有特殊影响的作业人员,必须经专门安全操作技术培训,考试合格后方可持证上岗。 (3)要经常进行有针对性的安全教育,提高全体人员安全意识和自我保护能力,做到"三不伤害"(即:我不伤害自己,我不伤害别人,我不被别人伤害)。 (4)对新入场工人进行三级安全教育,变换工种时也要进行转岗安全教育。 (5)施工管理人员要进行年度安全培训,专职安全员按规定进行年度培训考核,考核不合格不得继续从事安全员的工作。 4、安全检查制度 ①坚持经常检查和定期检查相结合的形式,及时发现事故隐患,堵塞安全漏洞。 ②项目部组织月检查,工区进行周检查,工班经常进行检查,

施工交底管理规定

施工交底管理规定文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)

施工交底管理制度 1.目的:明确施工中各岗位职责和权限,规范施工技术交底的程序,明确交底内容,以使施工过程中施工安全、施工质量、施工技术、施工进度得到有效控制。 2. 内容 2.1施工图交底 2.1.1现有图纸及图纸会审情况 2.1.2已变更情况及暂时不能施工部分 2.2作业指导书交底 2.2.1单位工程名称、部位 2.2.2施工环境、主要工程量 2.2.3施工步骤、技术方案 2.2.4重点注意事项 2.3 安全技术交底 2.3.1施工中安全措施的实施内容、部位、规定和标准 2.3.2施工人员在施工中的行为标准 2.3.3施工环境应达到的条件 2.3.4重点安全措施检查的时间规定 2.3.5重点注意事项 2.4 质量技术交底

2.4.1施工应达到的质量标准 2.4.2确保施工质量的特殊措施 2.4.3停工待检点的设置 2.4.4具体分项的内容 2.4.5重点注意事项 3. 规定 3.1单位工程施工交底由工程部长组织、专业工程师主持,项目部安监人员、质检人员、施工单位主要人员参加,邀项目部领导参加; 3.2 项目部直管项目由专业工程师组织专业技术员主持分部分项工程施工交底; 3.3 专业公司管理或施工的项目由其负责人组织技术人员主持分部分项工程施工交底,主要项目通知项目部专业工程师和相关人员参加。 3.4 安全技术交底:参与施工直接管理的人员必须全员参加,并邀安监人员参加。 3.5 质量交底:参加施工的班组长以上人员及主要技术工种人员参加,邀质检工程师参加。 3.6 所有参加交底人员必须进行交底双签字。 3.7 交底临时增补部分,立即进行修正。 3.8 交底前一天,由交底主持人将交底项目、交底时间、交底地点、邀请参加人等在网上公布,并书面通知施工单位; 3.9 施工环境变化或施工时间超过一个月以上时,必须重新进行施工交底。

地铁工程施工安全管理制度

地铁工程施工安全管理制度 1.适用范围 一、本施工安全管理制度是为了坚决贯彻党和国家有关安全生产方针、政策、认真落实《中华人民共和国安全生产法》以及国家有关安全生产方针政策,为确保员工生命、财产安全而制定的。 二、安全生产是衡量地铁2号线消防维保项目部管理水平和工作质量的重要标志之一,必须将安全生产工作纳入重要议事日程,加强安全教育、严格遵守劳动纪律,认真执行规章制度。努力钻研技术业务,树立“安全第一、预防为主”的思想,确保人身和施工安全。 三、新职工和改职人员在上岗前必须进行《地铁施工安全管理制度》的培训学习,经考试合格,方可上岗工作。 2.施工作业基本安全制度 2.1项目启动施工安全作业要求 2.1.1新设备启用前,设计、施工部门应配合,对接收单位的使用维护人员进行培训。 2.1.2项目组成员认真学习施工现场的各项规章制度并严格执行。 2.1.3工程施工用电时必须依据电源插座规定的负荷进行用电,不得超过电源插座规定 的负荷。 2.1.4工程施工过程中,电源插座周围不得摆放易燃、易爆、液体或金属等物体,避免 由于液体洒溅或金属物遗撒等原因使电源插座受损,产生漏电或短路现象。2.1.5项目组成员必须听从项目经理的调动,不得擅自离开工作岗位。 2.1.6为维护公司企业形象及保障员工人身安全,工程施工过程中项目组成员不得追逐、 打闹、玩戏。 2.1.7工程施工过程中如发现设备异常或其它异常情况应及时与用户沟通,以便及时核 查排除,避免造成不必要的损失。 2.1.8项目组成员在施工中不得擅自改动即有的设计方案及施工实施计划施工。

2.1.9项目的实施调试工作与施工现场的正常作业原则上要避免交叉、并行作业,非施 工人员不得进入施工现场,如确需交叉、并行作业,必须制定安全措施预案, 防止发生事故。 2.1.10工程施工过程中,必须严格按照地铁运营有限责任公司的安全操作规程进行操 作。 2.1.11工程施工现场应定期进行清洁和整理,以保持工程施工现场的整洁。 2.1.12工程人员下班离开工程施工现场时,必须将工具、仪器仪表、照明、电源插座及 电脑主机和显示器等用电设备关闭。 2.1.13系统在线运行时,未经使用或维护部门的许可,项目组人员不得对系统进行操作。 2.1.14未经使用或维护部门许可,项目组成员不得随意进入设备机房,更不得随意操作, 使用工程施工现场的任何设备或工具。 2.2 基本规定 2.2.1三不动: 1、未登记联系好不动; 2、对设备性能、状态不清楚不动; 3、正在使用中的设备(指已办理进路或闭塞的设备)不动。 2.2.2三不离: 1、工作完后(配合作业后),不彻底试验良好不离; 2、影响正常使用设备缺点未修好前不离; 3、发现设备有异状时,未查清原因不离。 2.2.3四不放过: 1、不查清事故原因不放过; 2、不落实造成事故责任者不放过 3、按事故等级未追究相关行政领导责任不放过; 4、没有吸取教训,做出预防措施不放过。 2.2.4七严禁: 1、严禁甩开联锁条件,借用电源动作设备; 2、严禁采用封连线或其他手段封连各种信号设备电气接点

地铁站项目安全管理制度示范文本

地铁站项目安全管理制度 示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

地铁站项目安全管理制度示范文本使用指引:此管理制度资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 1、安全生产责任制 按照项目经理负总责、安全长负专责、各级管理人员 负相应责任的原则,全面建立并实行安全责任制和安全逐 级负责制。把安全责任目标层层分解,横向到职能部门, 纵向到各级领导和每个职工,并逐级签订安全责任状,形 成一级保一级,层层抓落实的安全生产责任保障体系。 2、安全技术交底制度 针对本工程城市暗挖施工、交通运输和人身安全风险 大、技术含量高等特点,有针对性的制定安全技术措施。 每道工序开工前编制安全技术措施及安全生产注意事项, 交底至班组,并要求传达到每个作业人员。 3、安全教育制度

(1)加强作业人员的的安全教育,使广大工人牢固树立"安全第一,预防为主"的意识,克服麻痹思想,组织职工有针对性地学习有关安全方面的规章制度和安全生产知识,做到思想上重视,生产上严格执行操作规程。 (2)对特殊工种和对施工安全有特殊影响的作业人员,必须经专门安全操作技术培训,考试合格后方可持证上岗。 (3)要经常进行有针对性的安全教育,提高全体人员安全意识和自我保护能力,做到"三不伤害"(即:我不伤害自己,我不伤害别人,我不被别人伤害)。 (4)对新入场工人进行三级安全教育,变换工种时也要进行转岗安全教育。 (5)施工管理人员要进行年度安全培训,专职安全员按规定进行年度培训考核,考核不合格不得继续从事安全员的工作。

安全安全技术交底制度

安全技术交底制度 安全技术交底是建筑施工管理的重要途径,为了使施工操作人员确施工生产作业的安全操作要点和安全防患措施,杜绝和减少各类事故的发生,特制订本制度。 一、安全技术的编制 1、要针对项目施工的特点对危险点、重要控制环节、每个分部、 分项、工序和各种机械设备使用前全面进行安全技术交底。 2、要明确作业设备,流程及操作要领,特别是安全操作规定。 3、要根据人员和机械设备,提出保证安全的措施。 4、要针对工业卫生、环境条件提出安全防护和文明施工标准。 提出出现危险及紧急情况的针对性预防应急措施。 二、安全技术交底内容 1、本工程项目施工作业特点; 2、本工程项目施工作业中的危险点 3、针对危险点的具体防范措施; 4、施工中应注意的安全事项; 5、要关的安全操作和标准; 6、一旦发生事故后及时采取的避难措施。 三、安全技术交底的审批和执行 1、工程开工前,项目技术负责人将工程概况、施工技术措施等 情况向全体施工管理人员进行详细交底。 2、每一分部、分项工程施工前,工长要根据工程情况,向施工

队长或班组长进行书面安全技术交底。 3、对特殊工种的作业、机械设备的作业、机械设备的安拆与使用,安全防护设施的搭拆等,工长均要对操作班组作书面安全技术交底。 4、对专业性较强的分项工程,要先编制施工方案,然后根据施工方案作针对性的安全技术交底,不能以交底代替方案,或以方案代替交底。 5、两个以上工长或工种配合施工时,工长要按工程进度定期或不定期地向有关班组长进行交叉作业的安全交底。 6、安全技术交底要经技术负责人审阅签字,班组长签字接受生效。交底字迹要清晰,必须本人签字,不许带代签名。 7、班组长要根据交底要求,对操作工人进行针对性的班前作业安全交底,操作人员必须严格执行安全交底的要求。 8、安全交底要全面、有针对性,符合有关安全技术操作规程的规定,内容包括施工要求,作业环境及可能存在的问题等,严禁工长和劳务队长、班组长违章指挥。 9、安全交底后,工长、安全员、班组长等要对安全交底的落实情况进行检查和监督、督促操作工人严格按交底要求施工,制止违章作业现象发生。 10、对特殊工种的作业、机械设备的安拆、安全防护设施的搭拆等的安全技术交底后,必须有技术负责人、工长、施工队长(班组长)、安全员等验收,验收合格后方可投入实施。 广东省建筑工程集团有限公司

施工技术交底管理办法(试行)

施工技术交底管理办法<试行) 1.目的2 2.适用范围2 3.术语和定义2 4.职责2 5.工作程序2 6.罚则4 7.附件4 1.目的 为了规范施工技术交底工作, 使参加组织施工的工程技术人员明确工程任务、工程特点及技术要求、质量标准、安全环保措施、交底人与接受交底人之间的责任,实现工程、质量、安全、环保、成本、工期目标,特制定本办法。b5E2RGbCAP 2.适用范围 本办法适用于公司承建工程的各项施工技术交底的管理工作。包括施工设计交底,专业施工方案的技术交底,分部、分项工程<工序)的技术交底。p1EanqFDPw 3.术语和定义

3.1技术交底:指施工技术管理人员针对施工过程结合设计文件、施工规范、施工设计、施工方案等对施工人员进行的布置、要求等活动。DXDiTa9E3d 3.2一级技术交底:施工设计交底是纲领性交底,属于一级交底,侧重于宏观性指导。 3.3二级交底:专项施工方案技术交底是原则性交底,属于二级交底,侧重于对规范、标准的贯彻。 3.4三级交底:分项工程技术交底是可操作性交底,属于三级交底,侧重于指导操作层如何进行正确施工,是技术交底中最为关键的交底。RTCrpUDGiT 4.职责 4.1公司技术部负责编制本办法,并负责抽查公司所属工程经理部的技术交底工作执行情况。 4.2工程经理部总工程师负责主持本工程施工技术交底工作。 4.3接受交底的各级施工人员按施工技术交底内容进行施工。 5.工作程序 5.1一般要求 5.1.1技术交底必须在单位工程施工图纸综合会审的基础上,在单位工程或分部、分项工程施工前进行,应留出施工准备时间,技术交底不得后补。5PCzVD7HxA 5.1.2技术交底应以书面形式进行,并辅以口头讲解。交底人和接受人必须履行交接签字手续。

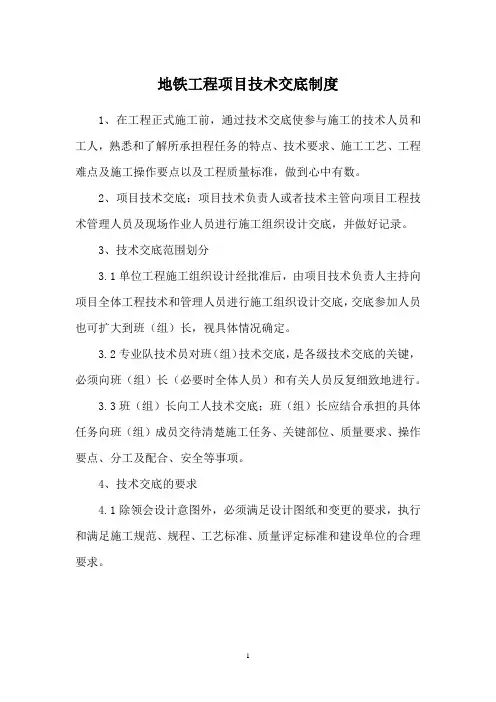

项目施工技术交底管理制度范本

内部管理制度系列 项目施工技术交底制度(标准、完整、实用、可修改)

编号:FS-QG-88231项目施工技术交底制度 Project construction technical disclosure system 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 项目施工技术交底管理制度 (1根据一级管理两层控制模式,技术交底实行项目经理部技术负责人、工区技术负责人、架子队技术负责人三个层次技术交底的原则进行,贯穿于工程施工全过程中,包括各单位、分部、分项工程。技术交底必须规范、完整,分层次逐级交底,向架子队的交底应分工序进行;技术交底必须以书面形式,交底内容简明扼要、图文相并、字迹清楚、完整,有交底人、接底人、复核人签字,并形成记录予以保存。 (2工区由总工负责组织各架子队技术负责人参加业主、设计等相关单位进行施工图设计交底。 (3工区工程管理部负责对各架子队技术负责人,进行设计意图、重点工程的施工方案、关键部位施工控制要点新工艺、新技术采用的技术标准、材料设备及工装配备、安全质

量标准、标段总体的实施性施工组织设计进行交底。 (4工区总工程师对工区各部门及技术人员的技术交底主要内容包括:工程概况、图纸、实施性施工组织设计、总体施工顺序及主要节点进度计划安排;施工现场调查情况、施工场地布局、大临设施及过渡方案;主要施工技术方案、工程的重点难点、主要危险源;主要工程材料设备、主要施工设备、劳动力安排及资金需求计划;工程技术和质量标准,重大技术安全环保措施;变更设计内容、施工中应注意的问题。 (5工区技术主管人员对架子队技术负责人进行技术交底,主要内容包括:总体施工组织安排、施工作业指导书、分部分项工程交底;作业场所、作业方法、操作规程及施工技术要求;采用的新技术、新工艺的有关操作要求;工程质量、安全环保等施工方面的具体措施及标准;有关施工详图和加工图,包括设备加工图和拼装图、试验参数及配合比;测量放样桩位、测量控制网、重大危险源、施工注意事项。 (6工区由技术负责人组织向架子队、班组进行交底。主要包括:作业标准、施工规范及验收标准,工程质量要求:施工工艺流程及施工先后顺序:施工工艺细则、操作要点及质

地铁施工安全管理

编号:SY-AQ-02456 ( 安全管理) 单位:_____________________ 审批:_____________________ 日期:_____________________ WORD文档/ A4打印/ 可编辑 地铁施工安全管理 Safety management of subway construction

地铁施工安全管理 导语:进行安全管理的目的是预防、消灭事故,防止或消除事故伤害,保护劳动者的安全与健康。在安全管 理的四项主要内容中,虽然都是为了达到安全管理的目的,但是对生产因素状态的控制,与安全管理目的关 系更直接,显得更为突出。 随着国民经济的飞速发展,城市公共交通日显涌堵。地铁具有用地集约、能耗低、安全、正点、舒适等特点,是解决城市公共交通问题的必然选择。目前,各大中城市都掀起了地铁建设的高潮,地铁工程施工存在施工空间小、空气不流通、粉尘噪声严重超标、各专业交岔作业、且基本都是高空作业等制约地铁施工安全的因素。如何控制好地铁施工安全风险,搞好地铁施工的安全管理,是我们每个地铁施工管理者深思的课题。 我国安全生产方针是“安全第一、预防为主、综合治理”,充分体现了党中央、国务院对广大劳动者的关怀,为我们施工企业的生存和发展指明了方向。“安全第一”是我们施工企业赖以生存的首要条件,是构建“以人为本、和谐社会”的根本所在;“预防为主、综合治理”是实现安全第一,搞好安全生产管理必由之路。我们都知道,安全事故的发生往往是由人的不安全行为、物的不安全

状态和环境的不安全因素构成的。这三方面的因素在地铁施工现场比比皆是,这些因素如果不进行预防和治理,经过量的积累就会出现质的飞越,出现安全事故。如何预防事故和治理地铁施工中的安全隐患,避免安全事故的发生,本人就从事地铁施工积累的一些经验谈谈自己的想法。 首先必须强化全体参建员工的安全生产意识。通过安全教育,学习安全生产的法律法规、项目安全生产的规章制度和安全生产知识,不断提高全员的自我保护能力,实现从要我安全到我要安全的转变。再通过宣传、用其他单位出现的安全生产事故开展反思等主题活动形式,形成浓厚的安全生产氛围,员工生活在这样的大环境里安全生产的主观能动性就会进一步得到深化。员工的安全意识增强了,在施工生产过程中遵章守纪、拒绝“三违”等就会变成自觉的行为,人的不安全行为就会最大限度地得到改善,就会自觉地查处物的不安全状态,就会自觉正确使用和佩戴劳动保护用品克服环境的不安全因素,这样我们的施工安全管理就能做到有序可控了。 此外还必须建立健全安全生产责任制,形成横向到边、纵向到

施工交底管理制度

施工交底管理制度 1.目的:明确施工中各岗位职责和权限,规范施工技术交底的程序,明确交底内容,以使施工过程中施工安全、施工质量、施工技术、施工进度得到有效控制。 2.内容 2.1施工图交底 2.1.1现有图纸及图纸会审情况 2.1.2已变更情况及暂时不能施工部分 2.2作业指导书交底 2.2.1单位工程名称、部位 2.2.2施工环境、主要工程量 2.2.3施工步骤、技术方案 2.2.4重点注意事项 2.3 安全技术交底 2.3.1施工中安全措施的实施内容、部位、规定和标准 2.3.2施工人员在施工中的行为标准 2.3.3施工环境应达到的条件 2.3.4重点安全措施检查的时间规定 2.3.5重点注意事项 2.4 质量技术交底 2.4.1施工应达到的质量标准 2.4.2确保施工质量的特殊措施

2.4.3停工待检点的设置 2.4.4具体分项的内容 2.4.5重点注意事项 3.规定 3.1 单位工程施工交底由工程部长组织、专业工程师主持,项目部安监人员、质检人员、施工单位主要人员参加,邀项目部领导参加; 3.2项目部直管项目由专业工程师组织专业技术员主持分部分项工程施工交底; 3.3专业公司管理或施工的项目由其负责人组织技术人员主持分部分项工程施工交底,主要项目通知项目部专业工程师和相关人员参加。 3.4安全技术交底:参与施工直接管理的人员必须全员参加,并 邀安监人员参加。 3.5质量交底:参加施工的班组长以上人员及主要技术工种人员参加,邀质检工程师参加。 3.6所有参加交底人员必须进行交底双签字。 3.7交底临时增补部分,立即进行修正。 3.8交底前一天,由交底主持人将交底项目、交底时间、交底地点、邀请参加人等在网上公布,并书面通知施工单位; 3.9施工环境变化或施工时间超过一个月以上时,必须重新进行施工交底。 3.10施工方案发生变化,应及时上报工程部,以便重新组织施 工交底。

安全技术交底管理制度范本 - 制度大全

安全技术交底管理制度范本-制度大全 安全技术交底管理制度范本之相关制度和职责,第一条为了贯彻“安全第一,预防为主”的方针,保障施工人员的生命安全和身体健康,依据《建设工程安全生产管理条例》等现行的国家法律法规和北京市地方性法规,制定本制度第二条工程项目必须... 第一条为了贯彻“安全第一,预防为主”的方针,保障施工人员的生命安全和身体健康,依据《建设工程安全生产管理条例》等现行的国家法律法规和北京市地方性法规,制定本制度 第二条工程项目必须实行逐级安全技术交底。 第三条安全技术交底必须具体、明确、针对性要强。安全技术交底内容必须针对分部分项工程中施工给作业人员带来的危险因素而编写。安全技术交底内容:本工程项目施工作业的特点、施工作业中的危险点及施工作业操作要求等。 第四条开工前项目技术负责人要将工程概况、施工方法、安全技术措施等情况向全体施工人员进行详细交底。在检查施工技术工作时,应对安全技术交底执行情况进行检查。 第五条分项工程施工时,施工员(工长)安排班组长工作前,必须进行书面的安全技术交底,并履行签字手续。施工员(工长)在检查施工生产工作时,应对安全技术交底执行情况进行检查。第六条班组长每天要对工人进行施工要求、作业环境等的书面安全技术交底,并负责班组安全技术交底执行情况的检查。 第七条安全员负责对本工程项目安全技术交底情况、执行情况进行监督检查,督促各级人员严格履行安全技术交底制度。 第八条各级书面安全技术交底必须有交底时间、内容、交底人和接受交底人的签名。 第九条安全技术交底书由安全员每周收集一次,按单位工程归放一起,以备检查。 第十条本制度如与国家现行有关法律法规、北京市地方法规不符,应按照国家现行有关法律法规、北京市地方法规执行。 第十一条本制度由工程部负责解释。 第十二条本制度自签发之日起执行。 银行制度销售制度销售部制度 欢迎下载使用,分享让人快乐

地铁施工安全管理

浅谈地铁施工安全管理 随着国民经济的飞速发展,城市公共交通日显涌堵。地铁具有用地集约、能耗低、安全、正点、舒适等特点,是解决城市公共交通问题的必然选择。目前,各大中城市都掀起了地铁建设的高潮,地铁工程施工存在施工空间小、空气不流通、粉尘噪声严重超标、各专业交岔作业、且基本都是高空作业等制约地铁施工安全的因素。如何控制好地铁施工安全风险,搞好地铁施工的安全管理,是我们每个地铁施工管理者深思的课题。 地铁施工安全管理必须重点抓好以下几个方面: 一、搞好临时用电管理 地铁施工现场土建、设备安装、装饰装修等单位较多,而且所有的施工都离不开临时用电。由施工现场临时用电管理不规范导致的触电伤害、火灾事故在建筑行业发生的安全事故占有很高的比例。施工现场临时用电应采用电源中性点直接接地220/380V三相四线制低压电力系统,采用三级配电两级保护,TN-S接零保护,必须做到“一机、一箱、一漏、一闸”。施工现场临时用电的维护工作,必须由经过安全生产监督局指定地点培训并取得电工作业资格的人员担任,并持证上岗。 在日常检查中,发现临电使用不规范主要有如下问题: 1、各级配电箱漏电保护器的额定动作电流和动作时间配置不恰当,有的开关箱漏电保护器的额定动作电流和动作时间大于总配电箱,完全起不了逐级保护的作用,一出现跳闸就全盘皆跳。一般施工现场开关箱要求漏电保护器额定动作电流为30毫安,动作时间为0.1秒。分配电箱、总配电箱的额定动作电流和动作时间应根据用电情况逐级增大,这样才能真正起到逐级保护的作用。 2、输电线路不规范,到施工现场就不难看到输电线路象蜘蛛网式的,有的浸泡在水里,有的甚至全扔在地面硬拖着到指定工作地点,在输电线路上随意开口私拉乱接,更有甚者电缆的线径根本不能满足要求。在地铁这样的空间里,它的内部结构都是整体性建筑,输电线路不可能直埋,只能采取架空的方式敷设,这就要求必须做到高度,绝缘方式、线缆规格等符合相关规定。 3、TN-S接零系统中接线不规范,在施工现场专用变压器的TN-S接零保护系统中,电气设备的金属外壳必须与保护零线连接,保护零线应由工作接地线、配电室(总配电箱)电源侧零线或总漏电保护器电源侧零线引出。采用TN系统做保护接零时,工作零线(N)必须通过总漏电保护器,保护零线(PE线)必须由电源进线零线重复接地处或总漏电保护器电源侧零线处,引出形成局部TN-S接零保护系统。通过总漏电保护器的工作零线与保护零线之间不得再做电气连接。PE零线应单独敷设。重复接地线必须与PE线相连接,严禁与N 线相连接。

地铁降水井施工技术交底

一、工程概况 **车站共设置6个出入口(含2个安全疏散口)和3组风亭; Ⅲ、Ⅳ号出入口各设5口成孔孔径为Φ1m的降水井,Ⅱ号出入口设2口成孔孔径为Φ1m的降水井。降水井下口需低于基底7m,降水井具体施工成孔深度由现场实际地面标高为准。降水井位置示意图如下所示: 降水井 图1-1 Ⅱ号出入口降水井布置

降水井图1-2 Ⅲ号出入口降水井布置

降水井 图1-3 Ⅳ号出入口降水井布置

二、主要施工方法 (一)工艺流程 在场地提供工作面后马上准备施工人员、机械设备、材料进场进行施工,施工工艺流程如下: 图2-1 降水施工工艺流程图

2-2图Ⅲ、Ⅳ号出入口降水井构造示意图

(二)施工方法 1、施工准备 ①场地平整 正式进场施工前,进行管线调查后,清除施工场地地面以下2米以内的障碍物,不能清除的做好保护措施,然后整平、夯实;同时合理布置施工机械、输送管路和电力线路位置,确保施工场地的“三通一平”。 ②井位放样 施工前用全站仪测定降水井施工的控制点,埋石标记,经过复测验线合格后,用钢尺和测线实地布设桩位,并用竹签钉紧,一桩一签,其误差不大于2cm,。在降水井轴线拐弯处应设固定桩,同时在施工轴线上设控制桩。 ③修建排污系统 降水井施工过程中将会产生废浆,将废浆液引入沉淀池中,沉淀后的清水根据场地条件可进行无公害排放。沉淀的泥土则在开挖基坑时一并运走。沉淀和排污统一纳入全场污水处理系统。 2、定位探管 复测基坑平面位置并测放井点孔位,测放出井位后在井中心点打入木桩,并涂上红油漆作标记。井位平面布置根据地下管线图已经迁改,为防止未知管线的存在,钻孔施工前用管线探测仪对井点孔位处进行探测,并以人工挖孔下挖3m核实井位处有无地下障碍物、管线的存在,经专职安全员及监理确认无物后,才采用冲击钻机或旋挖钻成孔。 3、钻机对中

地铁施工安全管理与防护措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 地铁施工安全管理与防护 措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-5765-26 地铁施工安全管理与防护措施(正 式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 地铁大多是在人口密集繁华城市进行的一项投资大、建设期长、技术复杂的地下建设工程项目。近些年来,我国城市轨道交通建设进入迅猛发展时期,目前有北京、上海、南京、广州等十多个城市地铁线路已经投入运营,杭州、成都、西安、福州等地正在进行地铁施工,全国还有十多个城市在申请建设地铁工程。近年,许多己建和在建的地铁工程,由于安全管理和防护措施中存在缺陷,引发安全事故,造成人员伤亡和经济损失。因此,在施工中必须予以高度重视,加强施工安全管理,完善防护措施。 一、地铁施工中存在的危险有害因素 (一)地铁施工受地质与水文等诸多因素影响,施工过程容易引起:坍塌、冒顶、涌砂、涌水、透水等

施工技术交底制度

施工技术交底制度 第一章总则 第一条为推进铁路建设标准化管理,进一步规范建设项目施工技术交底工作,加强项目部现场施工管理,依据《铁路建设项目技术交底管理暂行办法》(铁建设〔2009〕155号)等相关规定,制定本办法。 第二条施工技术交底工作一般由施工技术人员根据工程施工内容的具体要求、特点和技术要求编写,是施工管理人员和作业人员的指令性文件,必须严格遵守和落实。因而要求内容具体、明确、针对性强,能够确保施工质量。 第三条施工技术交底不得用施工现场的施工纪律、劳动纪律或施工检查等制度代替,在进行工程施工技术交底的同时必须进行施工技术交底工作。 第四条进行任何一项施工作业,均应编制施工生产保证措施,并进行交底。 第五条未编制施工生产保证措施、没有进行施工技术交底的项目,不得进行施工作业。 第六条施工技术交底的内容为:施工作业程序和技术要求、施工注意事项。 第二章施工技术交底管理 第七条施工技术交底工作,实行分级交底管理制度,交底必须交到作业层。 第八条工程项目总体施工生产技术交底由总工程师组织,工程技术部、工程部、安质部等有关部门参加,向所属各分部(场)进行施工生产技术交底,明确施工技术重点、各项施工保障措施和施工管理制度等。 第九条施工技术交底由各总工程师组织,工程技术部各专业工程师、安质部门、物设部门等参加,向各架子队相关人员进行施工生产技术交底。 第十条经理和施工总监要对其管辖的单位工程或分部工程等施工项目向作业人员进行详尽的施工技术交底。 第十一条各分部等专业工程师要对所管辖的施工项目和作业人员进行单位工程或分部工程的施工施工技术交底,并对领工员、技术

员向施工作业班组所进行的施工技术交底工作进行监督与检查。 第十二条各专业工程师、技术员要对各施工作业班组进行分部、分项工程的施工技术交底并监督指导其施工操作。 第十三条施工技术交底分要书面、口头两种形式,结合施工现场实际情况相使用,做到全面、详尽、施工、可行。 第十四条各级施工技术交底均应按照规定程序实施书面交底签字制度,并存档以备查验等。 附件:表1《施工技术交底书》 技术交底

地铁模版施工技术交底

技术交底记录编号 工程名称长春市地铁1号线一期 工程南环路及区间工程 交底日期2014、04、29 施工单位中铁二十二局长春地铁1号线一期 工程南环路及区间工程项目经理部 分项工程名称 三号出入口 模板施工 交底提要3号出入口及1号风道结构模板施工 一、计划交底 1、计划工期:2014年4月29日-2013年6月15日。 2、使用机具:圆盘锯、手提锯。 二、施工交底 1、工程概况 3号出入口及1号风道设置于人民大街西侧,开挖最大深度约为12.4m、最小深度约为7.6m,最大长度31m,宽度7m。1号风道开挖最大深度约为14.7m、最小深度约为12.79m,最大长度约为45.61m,宽度为29m。。出入口与1号风道合建部分,基坑整体开挖。 2、主体结构型式及尺寸 3号出入口及1号风道,主体结构均采用单层单跨矩形框架结构。结构采用现浇钢筋混凝土,相关结构设计参数为: 项目材料及规格结构尺寸 3号出入口顶板C40防水钢筋混凝土,P10 0.6m 底板C40防水钢筋混凝土,P10 0.6m 侧墙C40防水钢筋混凝土,P10 0.5m 1号风道顶板C40防水钢筋混凝土,P10 0.6m 底板C40防水钢筋混凝土,P10 0.6m 侧墙C40防水钢筋混凝土,P10 0.5m 3、模板及支架工程 ?、模板选型 ①、为保证混凝土的外观及结构质量,各分项工程用定型钢模与组合钢模板。 ②、侧墙采用大型定型钢模三角桁架加固;梁板模采用组合钢模,倒角位置可采用15

㎜的木质胶合板,主楞采用10㎝×10㎝方米,次楞采用10㎝×10㎝方木。 ③、墙模采用在腋角处预埋地脚螺栓的方式加固,悬挑位置采用混凝土垫块支撑;墙模采用吊车吊装并整体倒用。 ④、保证浇筑后混凝土的清水效果,钢模打磨除锈后涂刷脱模剂,最多倒用二次后重新打磨涂刷脱模剂。 ?墙模施工方法 ①墙模设计与制作 侧模定型钢模板采用1.5m ×4.5m 。加固桁架与定型模板相对应。 定型钢模面板厚度δ=6mm ,连接板厚度δ=10mm ,面板竖向肋板采用[80槽钢间距300㎜,面板横向肋板采用双[100槽钢间距600㎜,主次龙骨交接处需满焊。具体可见下图; 图1 侧墙定型钢模示意图 ②、侧墙模板桁架由支架系统及埋件系统两部分组成。支架系统采用的是三角桁架最大间距为600mm ,主支撑采用双[140槽钢,连接件采用[100槽钢,筋板δ=6,连接板δ=10;埋件系统包括地脚螺栓、连接螺母、外连杆、外螺母和横梁(双[100槽钢],埋件选用螺纹二级钢直径为25mm 、L=700mm 的螺杆,根据桁架底宽不同设置埋件,顺墙方向间距不大于300mm 。具体可见下图; 连接杆件采用双[100槽钢 单[100槽钢 吊环圆钢φ16 宽度2.936m 高度4.5m [80槽钢间距300㎜ 面板厚度δ=6 双[100槽钢间距600㎜ 4.5m 宽度1.5m 主支撑采用双[140槽钢
