220KV**站10KV***线与220KV**站10KV岭东二线环网工程220KV**站10KV岭南线与220KV**站10KV岭东一线环网工程

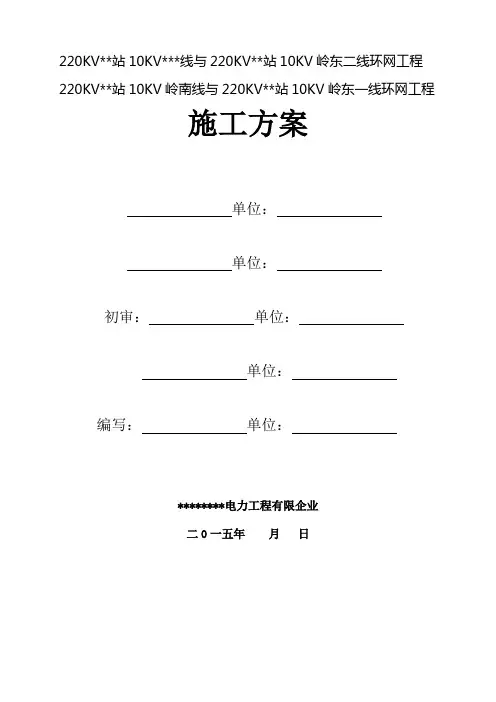

施工方案

批准:单位:

审核:单位:

初审:单位:

单位:

编写:单位:

********电力工程有限公司

二0一五年月日

目录

一、工程概况 (1)

三、人员准备 (1)

四、停电线路名称 (1)

五、工作地点 (2)

六、使用施工机械设备和工器具 (2)

七、施工人员及工作任务安排 (2)

八、安全技术措施 (3)

九、停电验电挂接地措施 (4)

十、预测安全薄弱环节及安全技术措施对策 (4)

十一、割除负荷 (5)

十二、接入的负荷 (6)

十三、工程结束自检 (6)

一、工程概况

220KV**站10KV***线与220KV**站10KV岭东二线环网工程主要工程量:

1、**供电所10kV***线FB7 #3杆处将已敷设好的电缆接入3T12刀闸负荷侧。

2、**供电所10kV岭东二线FAG #1塔处将已敷设好的电缆接入1T12刀闸负荷侧。220KV**站10KV岭南线与220KV**站10KV岭东一线环网工程主要工程量:

1、**供电所10kV岭南线FAH #3杆处将已敷设好的电缆接入3T12刀闸负荷侧。

2、**供电所10kV岭东一线FAF #1塔处将已敷设好的电缆接入1T12刀闸负荷侧。

二、施工计划

计划工程于2015年 12月4日前完成所有施工及设备试验;

计划工程于2015年 12月 5日220KV**站10KV***线与220KV**站10KV岭东二线环网线路接入,220KV**站10KV岭南线与220KV**站10KV岭东一线环网线路接入。

三、人员准备

现场总指挥:杨**

技术总负责:叶**

安全员:叶**

施工班组:工程部线路班

施工小组长:林**

四、停电线路名称

1、计划工程于2015年 12月5日:

220kV**站10kV岭东二线FAG、220kV**站10kV岭东一线FAF站内开关柜转检修

(同杆架设)。

220kV**站10kV***线FB7 #3杆1T1开关由冷备用转检修,

220kV**站10kV岭南线FAH #3杆1T1开关由冷备用转检修。

工作票负责人:林君伟

五、工作地点

1、220kV**站10kV岭东二线FAG #1塔处

2、220kV**站10kV岭东一线FAF #1塔处。

六、施工人员及工作任务安排

计划时间停电线路名称工作地点及工作内容

12月5日220kV**站10kV

岭东二线FAG 开

关负荷侧线路

(1)110kV城西站10kV棉镇五线543开关柜,电缆绝缘

电阻测试,电缆头接入。

(2)割除110kV城西站10kV棉镇五线543雅都分支线

#A07杆至电木粉厂支线电缆头上的架空线,在雅都分支

线#A07杆安装隔离刀闸并将新敷设的电缆连接上隔离刀

闸电源侧上。

(3)割除110kV城西站10kV棉镇五线543 #09杆架空线

至南湖台跌落式熔断器上的导线,将敷设好的电缆头连接

上南湖台跌落式熔断器。

(4)割除110kV城西站10kV棉镇五线543 #11杆至车场

台跌落式熔断器上的架空线,将敷设好的电缆头连接上车

场台跌落式熔断器。

(5)割除110kV城西站10kV棉镇五线543 #16杆至交警

台、#17杆至信用社台跌落式熔断器上的架空线,将敷设

好的电缆头连接上交警台、信用社台跌落式熔断器

220kV**站10kV

岭东一线FAF 开

关负荷侧线路

(1)110kV城西站10kV棉镇六线547开关柜,电缆绝缘

电阻测试,电缆头接入。

(2)割除110kV城西站10kV棉镇六线547#32塔至#33

杆上的架空线,在10kV棉镇六线#33杆上安装隔离刀闸

真空开关并将新敷设的电缆连接上隔离刀闸电源侧上。

七、使用施工机械设备和工器具

主要施工机械设备和工器具配置表

序号机具名称规格单位数量备注

1 施工指挥车工程车辆1

2 吊车16T 辆 1 经检验合格

3 钗车9 T 台

4 经检验合格

4 发电机15Kw 台3经检验合格

5 发电机5Kw 台4经检验合格

6 蛇皮套3t 条4经检验合格

7 电焊机台2经检验合格

8 抽水机台5经检验合格

9 气焊设备套2经检验合格

10 牵引绳φ11 米6000 经检验合格

11 接地摇表2C-8台 3 经检验合格

12 兆欧表2500伏台 1 经检验合格

13 兆欧表5000伏台 1 经检验合格

14 液压接钳45T 把 4 经检验合格

八、安全技术措施

1、进入施工现场的人员必须正确佩戴安全帽,穿好工作服,严禁穿拖鞋、凉鞋、高跟鞋。严禁酒后进入施工现场。

2、停电作业时,应严格按照揭阳供电局“十个规定动作”进行。

3、工作负责人应向工作班人员交待现场安全措施和其他注意事项,工作负责人必须始终在工作现场,对工作班人员的安全应认真监护,及时纠正不安全、不规范动作。

4、作业区域下方1.2米以内,严禁行人站立或行走,防止坠物意外伤人或倒杆伤人。

5、在上杆前,应先检查登杆工具台脚扣、升降板、安全带、梯子等是否完整牢靠。

6、在杆、塔上工作,必须使用完全带和戴安全帽。安全带应系在电杆及牢固的构件上,应防止安全带从杆顶脱出或被锋利物伤害。系安全带后必须检查扣环是否扣牢。在杆塔上作业转位时,不得失去安全带保护。

7、上横担时,应检查横担的腐朽锈蚀情况,检查时安全带应系在主杆上。

装设接地线前必须先验明线路确无电压。

8、严禁使用规范以外的其他导线作接地线和短路线。

9、锯电缆以前,必须与电缆图纸核对是否相符,并确切证实电缆无电后,用接地的带木柄的铁钎钉入电缆芯后,方可工作。扶木柄的人应带绝缘手套并站在绝缘垫上。

10、严禁采用突然剪断导线的做法松线。

11、使用电动工器具时,外壳必须可靠接地。

12、起重机吊臂的最大仰角不得超过制造厂铭牌规定。

13、起重作业应由起重工担任指挥,指挥信号必须清晰、准确。

14、在主要交通要施工时,应注意过往行人、车辆安全,做好各种安全措施,在路口设专人看守等。

15、施工时在工作地点装设围栏,在相关路口放置“电力施工,车辆慢行”标示牌,并派专人监护。

16、工作现在附近装设遮拦或围栏,向外悬挂“在此工作”标示牌。

九、预测安全薄弱环节及安全技术措施对策

针对本工程特点,分析安全薄弱环节,拟采取的安全技术措施对策表见下表:

安全技术措施对策表

序号工作任务危险点防护措施对策

1 架空线上与变台上工作防止倒送电1、在工作地段两端挂设临时接地线;

2在施工路段范围内的台区应拉开跌落式断路器及低压刀闸并在低压刀闸负荷侧、跌落式熔断器电源侧挂设临时接地线;3、在施工路段范围分支线第一根杆塔上或开关、刀闸的电源侧上挂设临时接地线;

4、作业前应先验电;

5、设置专人监护、并工作台区挂设“禁止合闸,线路有人工作”标示牌。

2 现场施工时交通事故施工现场必须装设安全围栏及警告标示牌,并有专人监护和疏导交通,确保交通畅通;合理选择运输路径、运输工具,限制运输重量,确保不对道路和行人造成损伤。

3 杆塔上作业高空坠物伤人、

高空坠落

1、现场人员必须戴好安全帽;

2、高空作业防止掉东西、使用

工器具、材料等放在工具袋

内、工器具的传递要使用传

递绳;

3、在杆、塔、变台上工作要系

好安全带、戴好安全帽;

4、电杆上转移作业位置时,不

得失去安全带的保护;

5、使用、移动梯子时应有专人

扶持,应有限高标志和防滑措

施;

十一、割除负荷

一、11月25日

1. 110kV城西站10kV棉五线543

(1)割除110kV城西站10kV棉镇五线543开关柜原有电缆。

(2)割除110kV城西站10kV棉镇五线543雅都分支线#A07杆至电木粉厂支线电缆头上的架空线。

(3)割除110kV城西站10kV棉镇五线543 #09杆架空线至南湖台跌落式熔断器上的导线。

(4)割除110kV城西站10kV棉镇五线543 #11杆至车场台跌落式熔断器上的架空线。

(5)割除110kV城西站10kV棉镇五线543 #16杆至交警台、#17杆至信用社台跌落式熔断器上的架空线。

2.110kV城西站10kV棉六线547

(1)割除110kV城西站10kV棉镇六线547开关柜原有电缆。

(2)割除110kV城西站10kV棉镇六线547#32塔至#33杆上的架空线。

十二、接入的负荷

一、11月25日

1、110kV城西站10kV棉镇五线543

(1)110kV城西站10kV棉镇五线543开关柜处,接入新敷设电缆头。

(2)在雅都分支线#A07杆安装隔离刀闸并将新敷设的电缆连接上隔离刀闸电源侧上。

(3)将敷设好的电缆头连接上南湖台跌落式熔断器。

(4)将敷设好的电缆头连接上车场台跌落式熔断器。

(5)将敷设好的电缆头连接上交警台、信用社台跌落式熔断器

2、110kV城西站10kV棉镇六线547

(1)110kV城西站10kV棉镇六线547开关柜处接入新敷设电缆头。

(2)在10kV棉镇六线#33杆上将新敷设的电缆连接上隔离刀闸电源侧上。

十三、工程结束自检

检查内容检查人汇报人

1 所有人员已撤离

2 接地线已割除()

3 施工场地已清理完毕

4 安装工艺符合电气验收规范

附图:《割接前电气结线图》、《割接后电气结线图》

网络项目割接方案

中烟集团数据中心网络项目割接方案 华为技术服务有限公司 Huawei Technologies Co., Ltd. 2017年6月

修订记录 建立文档 建立文档

目录 第一章割接说明........................................................ 错误!未定义书签。 总体说明........................................................... 错误!未定义书签。 人员安排........................................................... 错误!未定义书签。 物料备件准备....................................................... 错误!未定义书签。 组网结构........................................................... 错误!未定义书签。 割接前组网结构................................................. 错误!未定义书签。 割接后组网结构................................................. 错误!未定义书签。第二章割接规划......................................................... 错误!未定义书签。 设备端口规划....................................................... 错误!未定义书签。 设备标签以及描述................................................... 错误!未定义书签。第三章割接步骤......................................................... 错误!未定义书签。 离线测试........................................................... 错误!未定义书签。 运行情况信息收集................................................... 错误!未定义书签。 备份数据........................................................... 错误!未定义书签。 割接动作........................................................... 错误!未定义书签。第四章测试验证......................................................... 错误!未定义书签。 测试验证内容....................................................... 错误!未定义书签。 设备状态检查................................................... 错误!未定义书签。第五章回退机制......................................................... 错误!未定义书签。 故障判断........................................................... 错误!未定义书签。 紧急回退........................................................... 错误!未定义书签。第六章风险评估......................................................... 错误!未定义书签。 风险评估........................................................... 错误!未定义书签。第七章守局方案......................................................... 错误!未定义书签。 1、守局目的:....................................................... 错误!未定义书签。 2、职守方式......................................................... 错误!未定义书签。 3、管理制度......................................................... 错误!未定义书签。 4、守局值班安排..................................................... 错误!未定义书签。第八章配置模板......................................................... 错误!未定义书签。

2019网络实施割接方案

XXXXX全市网络地址调整 实施方案

文档信息 修订记录

目录 第一章割接说明 (5) 1.1割接原则 (5) 1.2涉及设备 (5) 1.3组网结构 (6) 1.3.1 割接前组网结构 (6) 1.3.2 割接时组网结构......................................................................... 错误!未定义书签。 1.3.3 切割后组网结构 (6) 第二章割接规划 (7) 2.1端口、VLAN划分 (7) 2.2IP地址分配 .......................................................................................... 错误!未定义书签。 2.3增加路由进程...................................................................................... 错误!未定义书签。 2.4NA T应用部署 ...................................................................................... 错误!未定义书签。 2.5非核心业务迁移 .................................................................................. 错误!未定义书签。第三章准备工作.. (9) 3.1环境准备 (9) 3.2版本升级.............................................................................................. 错误!未定义书签。 3.3人力安排.............................................................................................. 错误!未定义书签。 3.4割接时间 (9) 第四章割接步骤 (10) 4.1运行情况信息收集 (10) 4.2备份数据 (10) 4.3割接动作 (10) 第五章测试验证 (12) 5.1测试验证内容 (12) 5.1.1 数据中心路由检查 (12) 第六章回退机制 (13) 6.1故障判断 (13) 6.2紧急回退 (13) 第七章风险评估 (14) 7.1业务中断时间...................................................................................... 错误!未定义书签。 7.2风险评估.............................................................................................. 错误!未定义书签。 第八章配置模板 ................................................................................. 错误!未定义书签。

割接方案模板

XXXX 割接实施方案 XXXX(单位、部门)二〇二〇年七月X日

目录 1.割接背景、任务、目标及割接影响范围说明 (3) 2.割接准备情况 (3) 2.1割接前业务及网络准备情况 (3) 2.2设备验收准备情况 (3) 3.割接流程组织安排 (3) 3.1割接流程 (3) 3.2人员安排 (4) 4.实施方案 (5) 4.1割接实施 (5) 4.2业务验证 (5) 4.3风险评估 (5) 4.4回退 (6) 4.5守局及投诉处理工作 (6)

割接定于X月X日X时开始实施。 1.割接背景、任务、目标及割接影响范围说明 说明:描述割接前的背景、割接的任务及割接目标、割接对业务影响范围(影响什么业务、多少用户、多长时间)、割接后带来的效果、割接涉及的设备、线路等。 2.割接准备情况 2.1 割接前业务及网络准备情况 说明:描述割接前的业务情况、相关网络准备情况。 2.2 设备验收准备情况 说明:如涉及到设备入网情况,请描述该设备验收及运行情况。 3.割接流程组织安排 3.1 割接流程 按照表格的方式制定割接的流程 例:

3.2 人员安排 说明:依表格方式明确割接人员安排例:

割接领导组成员: 省公司及厂家支持人员名单: 4.实施方案 4.1 割接实施 说明:将割接实施步骤逐一进行描述。 4.2 业务验证 说明:割接实施后进行业务验证及测试,制定相关业务测试表。 说明:制定业务割接不成功的回退方案,若发生割接不成功事件按方案回退。 4.3 风险评估 说明:割接中出现问题若回退不成功有何影响、该如何处理。

4.4 回退 说明:若发生在规定时间内割接不成功的情况,对割接进行回退,请写明割接前对回退进行的准备以及发生情况后的回退步骤。 4.5 守局及投诉处理工作 说明:割接完成后需安排相关人员进行守局,对割接后的网络及设备进行观察,对与割接相关的投诉要及时分析、解决,防止割接后有遗留问题导致大量用户投诉。 例: 1.守局及投诉处理时间及人员: 2月7日06:00-2月8日20:00 华为割接实施人员现场守局观察。 2.守局时要完成的工作: 1) 检查主机业务模块运行情况 2) 检查用户业务使用情况 3) 检查用户业务使用话单生成情况 3.投诉处理完成的工作 在接到用户投诉后,查明原因,解决投诉问题,并形成投诉记录。

网络割接方案

网络割接方案 1.1 割接方案 1.1.1 任务分工 天耀公司全面负责项目实施、业务规划、项目安排及协调等工作; 用户方负责网络及设备、业务、用户等资料的提供和项目督导; 专线营运商负责线路及其他设备的安装及链路调通等工作。 1.1.2 割接准备工作 1)保持原ISP网络通畅,设备运行稳定可靠。 2)总部与分支设备运行稳定可靠。 3)总部与分支的业务运行正确。 4)总部与分支链路设备配置备份保存,原网络拓朴状态配置保存。 5) 网络拓朴状态更变相关部分的设备端口与线路标签明显标注,并预有备份端口与备份线路(电缆等)。 6)模拟接入设备,路由正常,模拟网络流量按预期目标检测成功。 7)用户方申请确切的割接时间。 1.1.3 割接步骤 1)再次确认总部与分支机构网络与业务运行正常。 2)F5设备离线预配置。 3)在时间窗口内,将F5设备接入网络中。 4)在线配置F5设备,验证配置。 5)配置网络设备与F5配套工作,配置暂不保存,配置验证。 6)网络连通测试,网络测试效果。 7)用户业务,检查业务测试效果。 8)确认网络运行与业务运行正常。

9)再次确认网络运行与业务运行正常。 1.1.4 回退 割接过程中如不成功,则按反程序进行回退。收集数据,分析情况。之后再确定选定时间进行再次割接。 1)时间窗口内预留退回操作时间。 2)在时间窗口预定时间内不能完成设备割接时,执行退回程序; 3)回退流程: 3.1)断开新设备网络连接; 3.2)按原网络拓朴状态图进行设备连接,接好端口和线缆; 3.3)复查端口和线缆连接的正确性; 3.4)灰复原设备配置,检查设备配置正确性; 3.5)检查、测试接口、线路运行情况; 3.6)检测网络可用性,检测的用户业务用可性; 4)收集、分析升级不能按时完成各种因素,撰写报告。 1.1.5 割接后续工作 业务测试及确认: 1)按照本次割接所涉及的业务种类,制定详细业务证实、测试步骤及方法; 2)用户方在割接完成后按照《割接后业务测试表》进行逐步、逐项业务测试、验证; 3)集成商负责进行设备及业务的证实工作; 4)业务割接后网络及大部分业务正常,但不可避免极少不正常的情况,经几方确认后,填写好《遗留问题及处理报告》、《完工报告》及《完工验收通知书》其他工作 1)各设备做好系统、业务数据的备份; 2)割接后清理现场,保持正常的机房秩序。

项目割接方案

北方公司所属四个电厂网络设备升级改 造项目 割接方案 V1.0 北京易诚智讯科技发展有限责任公司 2015 年7月 北京市朝阳区惠河南街四惠大厦5032-5038室 邮编: 100124

版本控制 分发控制 ? 2015 Intellicom Ltd. All rights reserved. 本文件中出现的任何文字叙述、文档格式、插图、照片、方法、过程等内容(除特别注明外),版权均属北京易诚智讯科技发展有限责任公司所有,受到有关产权及版权法保护。任何个人、机构未经北京易诚智讯科技发展有限责任公司的书面授权许可,不得以任何方式复制或引用本文件的任何片断。 目录

1项目背景 本次招标范围包括北方联合电力有限责任公司所属达拉特发电厂、包头第二热电厂、包头第三热电厂、海渤湾发电厂的网络设备升级改造项目。达拉特发电厂目前有4台核心交换机,1台为实时数据核心、2台为MIS 核心、1台为燃料系统核心,所有设备均为北电设备。包头第二热电厂目前有2台核心交换机,均为MIS区核心,两台设备为北电设备。包头第三热电厂目前有2台核心交换机:1台为实时数据核心、1台为MIS区核心,两台设备均为北电设备。海渤湾发电厂目前有3台核心交换机:1台为实时数据核心、1台为MIS区服务器核心、1台为MIS区接入核心,其中实时数据核心和MIS区接入核心为北电设备。由于加拿大北电厂家产品退市,上述设备已运行十年,且无备品配件,故障频发,故需升级改造。 2割接内容 本期工程主要对达拉特发电厂、包头第二热电厂、包头第三热电厂、海渤湾发电厂四个电厂的网络系统进行改造,主要对四个电厂的核心交换机、接入交换机、安全设备进行改造。改造后的的网络架构要求分区合理、管控方便、维护简单。 达拉特发电厂根据标准网络架构部署1台核心交换机、1台服务器核心交换机、1台实时数据核心交换机、88台接入交换机。包头第二热电厂根据标准网络架构部署1台核心交换机、1台服务器核心交换机、1台实时数据核心交换机、36台接入交换机。包头第三热电厂根据标准网络架构

网络割接方案

1.1 割接方案 1.1.1任务分工 天耀公司全面负责项目实施、业务规划、项目安排及协调等工作; 用户方负责网络及设备、业务、用户等资料的提供和项目督导; 专线营运商负责线路及其他设备的安装及链路调通等工作。 1.1.2割接准备工作 1)保持原ISP网络通畅,设备运行稳定可靠。 2)总部与分支设备运行稳定可靠。 3)总部与分支的业务运行正确。 4)总部与分支链路设备配置备份保存,原网络拓朴状态配置保存。 5)网络拓朴状态更变相关部分的设备端口与线路标签明显标注,并预有备份端口与备份线路(电缆等)。 6)模拟接入设备,路由正常,模拟网络流量按预期目标检测成功。 7)用户方申请确切的割接时间。 1.1.3割接步骤 1)再次确认总部与分支机构网络与业务运行正常。 2)F5设备离线预配置。 3)在时间窗口内,将F5设备接入网络中。 4)在线配置F5设备,验证配置。 5)配置网络设备与F5配套工作,配置暂不保存,配置验证。 6)网络连通测试,网络测试效果。 7)用户业务,检查业务测试效果。 8)确认网络运行与业务运行正常。

9)再次确认网络运行与业务运行正常。 1.1.4回退 割接过程中如不成功,则按反程序进行回退。收集数据,分析情况。之后再确定选定时间进行再次割接。 1)时间窗口内预留退回操作时间。 2)在时间窗口预定时间内不能完成设备割接时,执行退回程序; 3)回退流程: 3.1)断开新设备网络连接; 3.2)按原网络拓朴状态图进行设备连接,接好端口和线缆; 3.3)复查端口和线缆连接的正确性; 3.4)灰复原设备配置,检查设备配置正确性; 3.5)检查、测试接口、线路运行情况; 3.6)检测网络可用性,检测的用户业务用可性; 4)收集、分析升级不能按时完成各种因素,撰写报告。 1.1.5割接后续工作 业务测试及确认: 1)按照本次割接所涉及的业务种类,制定详细业务证实、测试步骤及方法; 2)用户方在割接完成后按照《割接后业务测试表》进行逐步、逐项业务测试、验证; 3)集成商负责进行设备及业务的证实工作; 4)业务割接后网络及大部分业务正常,但不可避免极少不正常的情况,经几方确认后,填写好《遗留问题及处理报告》、《完工报告》及《完工验收通知书》

软件投标技术方案书(模板)

贵州茅台酒股份有限公司原料基地管理平台建设招标项目 投标文件 投标人:(盖单位章) 法定代表人或其委托代理人:(签字) 2018 年04 月17 日

目录 1公司介绍 ..........................................................................错误!未定义书签。 1.1公司简介?错误!未定义书签。 1.2我们的优势?错误!未定义书签。 1.3?成功案例?错误!未定义书签。 2?项目背景及发展?错误!未定义书签。 2.1建设背景?错误!未定义书签。 2.2项目建设的目的发展?错误!未定义书签。 3项目现状及需求分析?错误!未定义书签。 3.1项目现状................................................................... 错误!未定义书签。3.2?需求分析?错误!未定义书签。 4?系统总体设计?错误!未定义书签。 4.1?系统总体设计 .............................................................. 错误!未定义书签。 4.2系统设计原则 ....................................................... 错误!未定义书签。 4.3?技术架构 ...................................................................... 错误!未定义书签。 4.4系统网络结构图....................................................... 错误!未定义书签。5?系统功能设计......................................................................错误!未定义书签。5.1?系统功能概述 ........................................................... 错误!未定义书签。5.2系统功能模块?错误!未定义书签。 5.3硬件?错误!未定义书签。 5.4?接口设计 ...................................................................... 错误!未定义书签。 5.5系统集成................................................................... 错误!未定义书签。6?系统部署..............................................................................错误!未定义书签。

割接方案

割接方案 工作内容:河源综合楼三楼,在3AC UPS输入柜增加一个250A 输入开关,与原 有输入开关组成机械联锁,从四层电力室新装配电屏新敷设电缆至三层电力室原 有交流配电屏新增加输入开关,与原有交流系统组成双回路输入。 ?割接具体实施步骤与操作指南 ?3AC UPS输入柜安装一个NSX250/3P/TM250D开关;(注:开关安装前,先用绝缘材料将所有交流屏内部不需要接负载的裸露的地方全 部包扎,以预防拆除和固定螺丝时工具碰壁引起短路事故) 开关安装在此位置上 因为新安装250A开关与原系统开关并接成双路由供电(一主一备),此次割 接涉及到UPS电源负载和停电时间长短问题,这对设备正常运行造成较大安全隐 患。为了确保设备供电的连续性和安全性,对必须停电进行割接 按下面工序施工前都必须做好前期准备和安全保护,尤其是电缆接驳时的 安全保护。 ◆割接准备 ?确认供电局施工当天是否有计划性停电; ?对所在机楼的油机进行检测,确保油机正常启动; ?准备相关专业书,对重要设备提前做好数据备份工作(凡涉及到本次割接所带设备的数据都需要进行备份);

?厂家完成UPS电源系统功能测试工作; ?割接时所用的工具做好绝缘防护,保证在割接时不出现打火短路而造成事故; ?用绝缘材料将所有交流屏内部和UPS主机内部电池输入端裸露的地方全部包扎,以预防拆除和固定螺丝时工具碰壁引起事故; ?准备割接所需电缆、临时电柜进行测试、电缆头压接好、检查开关处在分断位置、派人现场监控机房设备用电情况; ?安装安临时配电柜和敷设好临时电缆,待割接时使用; ◆先将已敷设好的一组电缆(ZA-RVV-4*120mm2),从四层电力室新 装P06配电屏至三层电力室原有交流配电屏新增加250A输入开关输入端处,作为临时配电柜的电源,引至临时配电柜进线开关的进线端处; ◆布置好临时电柜后,将临时电缆(1*35mm2)从临时柜的出线回路 开关处布放到需确保供电的3AC UPS输入柜前面,进行停电割接前准备,做好相关记录; ◆通知监控中心开始停电;注:按排在星期期六和星期日进行作业; ◆手动将3AC UPS输入柜原输入UPS1电源开关分闸;(停电时间为15 分钟至20分钟) ◆再手动将UPS1主机内部电源输入开关和旁路开关分闸;(注:检查 安装的电缆相序与原相序一致) ◆从临时柜出线回路1开关出线端用临时电缆(1*35MM2)引至UPS1 主机内部电源输入开关进线端处并连接,由四层电力室新装P06配电屏经临时柜直接供电,需用时15分钟;(注:如有突发事故,随时可以清理现场,恢复送电;) ◆UPS1主机内部电源输入开关临时电缆连接后,再合上临时柜出线回

(完整版)网络割接方案

西咸新区办公大楼 网络割接 实施和测试方案 第一章. 工程割接的基本原则 根据西咸新区办公大楼的网络规划方案和西咸新区网络建设原则,我方认为数据业务系统的割接必须要保证西咸新区办公网业务不能够产生中断,而割接方案必须以不能影响现有业务的正常运行为第一大原则。 1)割接不能影响现有的业务运行 2)割接不能改变现有业务的运行模式 3)尽量降低割接的风险性度 4)割接工程必须保证网络系统的优化 5)割接工程必须保证网络结构的优化 6)完成后有利于将来网络系统的扩展 7)完成后有利于将来业务系统的扩展 8)完成后有利于将来新业务的扩展 所以,建议对于西咸新区办公大楼网络工程割接可考虑在周五下班后业务比较少的时间进行。但是先决条件是机房必须具备基本割接条件。 第二章. 工程施工机房应具备的基本条件 1)应该保证网络设备的正常供电。 2)提供机房或弱电井照明设备。 3)确保多余的外部设备供电需求。 第三章. 工程硬件安装及系统安装 一、到现场前,应与用户沟通具体的施工条件,如机房、线路等。 二、工程人员到达现场后,应先按机房条件观察现场,如有电信设计,

则应按设计图布置,如无设计,应与用户协商解决。 三、在正式施工前,与用户代表一起进行设备定位,电源、地线、线路 到位,设备割接、设备验收等制订书面的设备施工时间计划表,并由双方代表签字确认以便使双方工作配合更顺利。 四、应会同用户代表一起核对实物,最后双方代表签字。核对完毕,应 配合用户清理垃圾、杂物、保持现场整洁。 五、安排设备定位。 六、配合用户确定编号方案,一般情况下,由用户提出编号设想,工程 人员应根据我们设备的特点提出合理的建议。 七、硬件安装及用户数据设定 ⑴、尽量在地线连接完成以后,再开机。 ⑵、在开机前,应先对交流供电、直流电源输入输出、电池电压、交换 机机架电源输入等作测试,确定这些数值都是符合要求的。 ⑶、电缆应捆扎整齐,尽量避免互相交叠。电缆卡接完成后,还应安装 线序标志。 ⑷、对有特殊要求的用户如专线用户,应在设定时就对用户做好设定,并 作完整的纪录。 ⑸、对随即端口均需作双向测试,测试完毕,填写配线架记录表。此配 线记录表用于现场测试,并经整理后交付用户。完成的设备数据资料还应以电子文档或书面形式的设备用户数据记录表交付用户。 ⑹、用户数据备份。用户数据设定完成后,必须对用户数据进行数据备 份。先在系统硬盘上做好备份,再在用户现场的维护计算机上做好备份,还需将用户数据备份到工程人员随身带的工作计算机上并带回公司存档。

通信电源割接方案模版

电源改造割接方案 为保证此次改造割接的顺利进行,维持通信设备的正常运行,保持通信的延续性,特制订本割接方案。 一、成立割接领导小组 组长: 副组长: 成员: 下设三个工作小组: 1、电源割接工作小组: 组长: 成员: 职责:负责电源线的布放,电源设备安装、割接,保证电源割接的顺利进行。 2、交换、传输配合组 组长: 成员: 职责:负责交换、传输局数据及计费数据的备份,割接过程中的配合以及突发事件的紧急处理。 二、割接时间 割接:暂定于 2000年月日晚0点至6点。

三、割接方案 本次割接采用逐个机架替换的割接方案,即将中兴电源整流器与交直流配电屏逐个插入与原电源系统并联开机运行,再用“狗牙”与所有负载负极线逐个打“丁字线”并联后,将负载供电电缆逐个割接到新电源设备上,然后拆除老电源系统。此种割接方法中兴公司已多次采用,对负载的供电不间断性有很高的保证。 (一)现场勘察 绥宁县电信局供电源原采用了DZY02型电源系统共有3路100A输出,4路400A输出,3路40A输出、3路20A输出、2路6A输出。其中有5对150mm2电缆连接到交换机机架,1对95mm2电缆连接到移动设备上,1对150mm2电缆连接到传输SDH设备上。1对16mm2电缆连接到数据设备机架,1对120mm2电缆连接到图象设备直流分配柜上,1对16mm2连接到长机台设备,1对4mm2连接到总配线架上,负载总电流为350A。 割接前与割接后的布局图见附页。 (二)割接准备 1、将中兴电源所有机架推到老电源系统背后,站老电源正面从左至右为直流配电柜、整流柜、整流柜、交流配电柜。 2、将一组电池连接到直流配电屏的铜竖排用2条150mm2

机房设备搬迁及系统割接施工方案

机房设备搬迁及系统割接施工方案 1、搬迁准备 1.1新机房内的准备工作主要是对于机房环境的确认。 包括:市电供电系统环境确认,供电系统线路情况确认,各种电压测量,空调设备的正常运转情况。新场地的环境要达标,电压220V,零地电压小于1V,温度在22摄氏度正负2摄氏度之内。 1.2根据静电地板承重规划各个机柜、各个网络设备的摆放位置。 可以事先量好机器的具体尺寸,之后到现场规划机器的具体摆放位置,力争最合理、最充分地利用机房的有效空间。 1.3UPS供电系统、电池供电性能检测,UPS主机参数确认,UPS供电输出参数测量。 有一点要注意,关键服务器的电源插座要参考老机房的插座标准制作,确保规格和型号保持一致。提前准备好电源,保证服务器到位能及时上电测试。 1.4网络环境确认 对新机房的外网要提前调试好,测试与远程各点的连通情况。内网布线调试工作提前做好,保证核心交换上架后内网能正常。 新机房的环境准备工作要提前做好,关键的电源、网络准备充分后,才能进行搬迁,否则一旦某个环节出现问题,将影响业务正常启用。 2、数据备份工作 所有关键数据(包括程序,数据库,各服务器的配置参数、操作系统等)的全备份。其中数据库数据备份前1天先做1套备份,备份出来的介质经验证可靠后单独存放,专人保管。 以上工作在搬迁的前几天可以分期完成,系统备份工作平时也是工作内容。 3、搬迁实施 3.1最后一次完整数据备份工作 所有关键数据(包括程序,数据库,各服务器的配置参数、操作系统等)的全备份。其中数据库数据备份做两套备份,备份出来的介质经验证可靠后单独存

放,专人保管。 在搬迁前(服务器关机下电前)要最后做一次完整的全备份。 3.2标记线缆和设备 对服务器和存储设备的连接进行打标工作,在设备的显著位置标记编号,在线缆的两头标记所连接的设备编号,并在标记过程中对设备和线缆的位置有一个总体上的认识。 3.3机房搬迁步骤(设备至新机房) 如果新、老机房的各项准备工作提前做好做细,机房的整体搬迁从进场准备到搬迁、测试完毕大概需要三天时间。大致可以安排在第一天各设备下架搬迁,第二天各设备上架加电测试,第三天整体测试。 4、系统应急与灾难恢复方案 4.1前提:所有的和数据备份完整无缺,容灾系统正常。 4.2具体内容: 当数据发生丢失的时候,使用备份数据来恢复; 当服务器硬件发生故障的时候,立即联系硬件供应商尽快更换备件,如果该主机有集群,把应用系统切换到集群系统备机上,如果是非集群主机,暂时调整应用,尽量使应用系统先运行起来。 发生严重灾难主备机都无法正常工作时,启用容灾系统,保证容灾系统网络正常。 如主机有硬件故障,从最近的备件库提取相应设备更换之。 4.3注意事项 (1)特别注意人身安全:首先注意不要触电;其次由于机柜、机架等都是金属,有较锋利边缘,易划伤手;机器等都很重易砸伤脚,要特别注意。 (2)搬迁前的准备工作一定要细致,对各个设备的布局和线缆的位置要了解清楚,并做详细的标注,包括出具结构拓扑图,位置示意图,设备和线缆的标记,系统重要数据的备份等等。 (3)搬迁时,尽量避免剧烈的碰撞,要做到轻拿轻放,在装车时,各个设备和设备与车厢之间要放置泡沫塑料或纸板来减轻运输途中的碰撞。

新旧网络系统割接方案

1.1.1 新旧系统割接方案 1.1.1.1 概述 本次项目根据年度工作计划,主要是对业务网网络升级改造一期工程进行建设,随着银行业务数据量的不断递增现有网络路由设备已不能满足业务要求。现需对网络骨干网中的路由设备进行升级,以更好的满足业务发展的需要。在前期项目施工以及试运行一段时间的基础上对现有网络进行网络切换割接。网络割接是对正在使用的线路、设备进行操作,将会直接影响到上面承载的业务,网络改造中最关键的一步就是网络割接。 通常,业务运行网络要求24小时不间断,而割接一般都是对正在使用的线路、设备进行操作,所以网络割接将会直接影响到上面承载的业务,这种割接一不小心就会造成业务应用的中断。因此制定最为完善的割接方案、执行最完美的割接、规避割接中的风险、减少乃至消除对业务系统的影响,这些都是我们在割接前需要详细考虑的事情。 1.1.1.2 割接前的准备工作 通知、协调相关部门和人员——通知割接涉及到的单位、部门,需要有配合人员时,要确定具体配合的内容、时间等,协调业务受影响的部门该进行的配合,通知相应厂商的技术支持人员在应急情况下的解决方案等。 板卡、辅料、工具的准备——准备割接使用的板卡、光纤、网线等; 对于有硬件操作的割接,除了准备好割接中需要的板卡外,还要按照实际操作的数量配备相应的备件: 备用的板卡、模块、光纤等。准备割接中会使用的工具,例如静电手镯、静电袋、Console线等。对于涉及需要架放线缆的割接,提前将需要的线缆放置好,并且测试无误。 设备的访问权限——需要提前取得设备的控制权限,如果有AAA (Authentication, Authorization and Accounting,认证、授权和审计)来进行认证管理的话,需要提前设置到本地管理员账号,以备在与AAA服务器不可达的

割接方案(模板)

XXXX工程割接方案报告 XXXX公司

目录 1总体情况说明 (1) 2割接时间 (1) 3割接前准备工作 (1) 3.1客户需要准备的工作 (1) 3.2施工方需要的准备工作 (1) 3.3车辆、交通工具等其它准备 (1) 4割接人力资源安排 (1) 5割接步骤 (2) 5.1割接前设备的运行情况 (2) 5.2备份数据(可选): (2) 5.3...... . (2) 5.4…… ........................................................................................................................ 错误!未定义书签。 5.5割接风险及防措施................................................................................................. 错误!未定义书签。6系统功能验证................................................................................................................. 错误!未定义书签。7割接入网后值守(可选). (3) 8割接失败处理方案 (4)

1总体情况说明 割接定义:是指对已经正式上线并承载业务的系统中的网络、数据库、线路、硬件、地址等进行有计划的维护操作,如更改、更换、搬迁、调整、升级和维护等操作。 2割接时间 注:一般设备割接,可一次性割接。组网比较复杂、割接难度比较大的重大割接建议有预割接,预割接成功可作为正式割接入网运行,如果预割接失败不作为重大事故上报,找到原因后,另行选择时间进行正式割接。 割接时间:年月日 xx:00:00 预计割接完成:年月日 xx:00:00 3割接前准备工作 3.1客户需要准备的工作 举例如下: 割接前需完成如下准备工作: 1.S8016上相关配置已经配置完毕。 2.所有网线布放完毕。 3.准备5个网络连接器,以及5条长度2米的网线。用于如果个别设备运行不正常, 可能IP地址信息有误,将其连接到其他两台二层交换机上。 4.网线钳,网线若干。 5.全部所有参与割接设备的密码已知,配置电缆准备齐全。Telnet更改无效,必须通 过配置电缆更改。 3.2施工方需要的准备工作 3.3车辆、交通工具等其它准备 4割接人力资源安排

线路割接方案

220KV**站10KV***线与220KV**站10KV岭东二线环网工程220KV**站10KV岭南线与220KV**站10KV岭东一线环网工程 施工方案 批准:单位: 审核:单位: 初审:单位: 单位: 编写:单位: ********电力工程有限公司 二0一五年月日

目录 一、工程概况 (1) 三、人员准备 (1) 四、停电线路名称 (1) 五、工作地点 (2) 六、使用施工机械设备和工器具 (2) 七、施工人员及工作任务安排 (2) 八、安全技术措施 (3) 九、停电验电挂接地措施 (4) 十、预测安全薄弱环节及安全技术措施对策 (4) 十一、割除负荷 (5) 十二、接入的负荷 (6) 十三、工程结束自检 (6)

一、工程概况 220KV**站10KV***线与220KV**站10KV岭东二线环网工程主要工程量: 1、**供电所10kV***线FB7 #3杆处将已敷设好的电缆接入3T12刀闸负荷侧。 2、**供电所10kV岭东二线FAG #1塔处将已敷设好的电缆接入1T12刀闸负荷侧。220KV**站10KV岭南线与220KV**站10KV岭东一线环网工程主要工程量: 1、**供电所10kV岭南线FAH #3杆处将已敷设好的电缆接入3T12刀闸负荷侧。 2、**供电所10kV岭东一线FAF #1塔处将已敷设好的电缆接入1T12刀闸负荷侧。 二、施工计划 计划工程于2015年 12月4日前完成所有施工及设备试验; 计划工程于2015年 12月 5日220KV**站10KV***线与220KV**站10KV岭东二线环网线路接入,220KV**站10KV岭南线与220KV**站10KV岭东一线环网线路接入。 三、人员准备 现场总指挥:杨** 技术总负责:叶** 安全员:叶** 施工班组:工程部线路班 施工小组长:林** 四、停电线路名称 1、计划工程于2015年 12月5日: 220kV**站10kV岭东二线FAG、220kV**站10kV岭东一线FAF站内开关柜转检修 (同杆架设)。 220kV**站10kV***线FB7 #3杆1T1开关由冷备用转检修,

公司网络割接方案

公司网络割接方案

XX公司网络建设建设工程网络割接方案

1、公司网络建设总体要求 1.1工程概况 为了解决当前网络建设在网络性能、业务承载、运维效率等方面的瓶颈和问题,真正实现全公司一张网的网络建设络布局,公司在启动了网络建设建设工作。 按照公司统一要求,XX公司当前已实现覆盖共计100个站点的网络建设。截止 1月,XX网络建设改造工作现已经基本完成,初步建成了利用光传输网,以10GE 链路为主、覆盖全公司系统100 个节点的高速数据通信络平台,实现了核心区域网状连接、各区域内双星型上联的网络架构。 据调研,公司现有各个业务,没有启动MPLS VPN,故各个业务路由和数据之间,没有进行逻辑隔离,共用网络的带宽和其它资源。与网络不同,新建的网络建设将采用MPLS VPN组网技术,各个业务承载在相应的独立VPN中隔离运行,经过路由策略和QoS进行区分。 总之,本次割接工作总体方案即将现有全省业务从现有网络割接至网络建设的独立VPN中运行。 1.2割接原则 一、安全第一原则

本次割接技术难度大,原有网络结构将发生巨大变化,风险大,所有方案和操作要安全第一,先易后难、先试点再推广、先一般业务再重要业务。 二、方便回退原则 所有操作留有余地,不轻易删除原有配置,保证任何操作能快速回退。 三、提前准备原则 不影响业务的准备操作要按照时间点提前完成,比如跳纤,设备IP分配,新建链路的协议建立等等,保证割接的检修时间充分,留有处理问题和验证业务的时间。 四、分工协作原则 本次割接难度大,任务重,风险高,需要各单位组密切配合,共同完成。 2、公司网络现状 2.1XX公司网络建设改造方案 图1.1XX公司网络建设网络架构 建成后的XX公司网络建设采用MPLS VPN组网技术,根据

二龙路割接施工方案

一、编制依据 1、现场踏勘 2、主要法律法规 1.《中华人民共和国建筑法》(中华人民共和国主席令1997第91号)。 2.《建设工程质量管理条例》(中华人民共和国国务院令第279号)。 3、主要规范标准、图集: 《建筑工程施工质量验收统一标准》GB50300—2001; 《建筑装饰装修工程质量验收规范》GB50210—2001; 《建筑地面工程施工质量验收规范》GB50209—2002; 《建筑电气工程施工质量验收规范》GB50303—2002; 《通风与空调工程施工质量验收规范》GB50243—2002; 《民用建筑室内环境污染控制规范》GB50325—2001; 《供配电系统设计规范》GB50052-95 《低压配电设计规范》GB50034-2004 《建筑照明设计标准》GB50034-2004 《建筑与建筑群综合布线系统工程设计规范》GB/T50311-2000 《电气装置安装工程电缆线路施工及验收规范》GB50168-92 《建筑工程施工现场供用电安全规范》GB50194-93 《消防安全疏散标志设置标准》DBJ01-611-2002 《建筑安装分项工程施工工艺规程》DBJ/T01-26-2003 《接地装置安装图集》03D501-4 《建筑电气施工安装通用图集》92DQ1~13 《建筑构造通用图集》

《建筑内部装修设计防火规范》GB50222-95 《高层民用建筑设计防火规范》GB50045-95 北京市建筑工程施工安全操作规程,DBJ01—62—2002 四、其他 1.《建设工程施工现场管理规定》(建设部令1991第15号)。 2.《建筑安装工程资料管理规程》(DBJ01-51-2000)。 二、工程概况: 本工程为二龙路办公楼1、6层照明及动力系统改造工程,建设单位是中国联合网络通信有限公司,施工单位是北京嘉和兴建筑装饰有限公司。 二龙路办公楼地上6层,地下2层,由于大楼使用时间较长、年久失修,存在许多安全隐患,各层电气线路老化系统混乱无序等严重问题,建议新做1、6层照明及动力系统中所有的电缆及导线。 三、施工部署及准备 (一)施工部署 1、项目部机构保证系统图

XX项目-割接方案-模板

北方公司所属四个电厂网络设备升 级改造项目 割接方案 V1.0 北京易诚智讯科技发展有限责任公司 2015 年7月 北京市朝阳区惠河南街四惠大厦5032-5038室 电话: +8610-51658888 传真: +8610-51658888转8003 邮编: 100124

版本控制 分发控制 ? 2015 Intellicom Ltd. All rights reserved. 本文件中出现的任何文字叙述、文档格式、插图、照片、方法、过程等内容(除特别注明外),版权均属北京易诚智讯科技发展有限责任公司所有,受到有关产权及版权法保护。任何个人、机构未经北京易诚智讯科技发展有限责任公司的书面授权许可,不得以任何方式复制或引用本文件的任何片断。

目录 1项目背景 (4) 2割接内容 (4) 3总体割接方案和计划 (5) 4具体割接实施方案 (5) 4.1割接准备工作 (5) 4.2割接所需协调人员 (7) 4.3割接范围及风险说明 (8) 4.3.1割接的区域范围 (8) 4.3.2割接上线的实施风险 (8) 5具体割接步骤 (9) 5.1达拉特电厂割接步骤 (9) 5.1.1原网络结构分析 (9) 5.1.2现网存在的问题分析 (10) 5.1.3更改后网络结构 (10) 5.1.4用户侧割接步骤 (12) 5.1.5对服务器区割接步骤 (14) 5.1.6对生产实时区割接步骤 (17) 5.2海勃湾电厂割接步骤 (20) 5.2.1原网络结构分析 (20) 5.2.2现网存在的问题分析 (21) 5.2.3更改后网络结构 (21) 5.2.4用户侧割接步骤 (23) 5.2.5对服务器区割接步骤 (25) 5.2.6对生产实时区割接步骤 (28) 5.3包头第二热电厂割接步骤 (31) 5.3.1原网络结构分析 (31)

相关主题
文本预览
相关文档 最新文档
