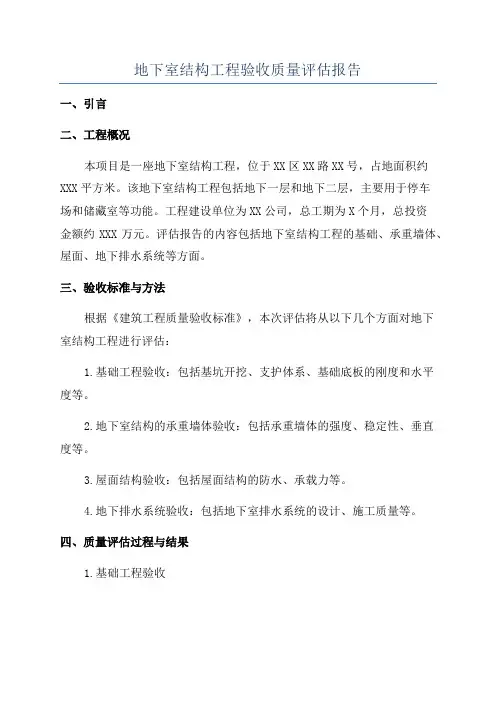

地下室基础结构验收集团企业公司编码:(LL3698-KKI1269-TM2483-LUI12689-ITT289-

河源市铭成商务大厦

地下室基础结构验收

项目总监理工程师:王朋

编制人:陈远良

编制单位:广州市财贸建设开发监理有限公司

项目部门:铭成商务大厦项目监理部

编制时间:年月日

目录

共10页

一、工程概况3

二、质量评估依据4

三、质量受控状态5

四、监理控制情况6~8

五、基础分部工程质量管理9

六、质量评估意见10

河源市·铭成商务大厦地下室

地下室基础结构工程质量评估总结报告

一、工程概况

建设单位:河源市铭成房地产开发有限公司

设计单位:广东华方工程设计有限公司

勘察单位:河源市工程勘察院

监理单位:广州市财贸建设开发监理有限公司

施工单位:河源市源城建筑工程总公司

监督单位:河源市源城区建设工程质量安全监督站

本工程建筑面积约37435.35M2,框架结构,抗震设防烈度7度;建筑类别:高层建筑一类;地下室耐火等级为一级;人防地下室的抗力等级为核六级,防化等级为丙级;地下室防水等级为Ⅱ级防水设计。

基础为旋(人工)挖孔灌注桩基础,混凝土强度等级为C30~C35,抗渗等级P8;

地下共二层:负一层为汽车库;负二层平时为汽车库,战时为核六级常六级二等人员掩蔽所,人防建筑面积为1980平方米,掩蔽人数为1200人;

地上二十五层:一至四层为裙楼,五至二十五层为(办公楼)标准层,建筑标高为99.4米;

河源市源城建筑工程总公司在河源铭成商务大厦工程设立施工项目部,现场配备项目经理1名、技术负责人1名、施工负责人1名、质量员1名、安全员1名、资料员1名及其他管理人员2名;主要管理人员资质符合要求,上岗证书齐全,现场质量保证体系、安全保证体系及各项规章制度建立健全;三级检查验收制度、安全检查制度落实,主要管理人员到岗到位,符合合同要求;施工调度灵活有序,施工秩序良好。

二、质量评价依据

1、根据广东华方工程设计有限公司设计的图纸,及图纸会审纪要与设计变更通知。

2、建筑工程施工质量验收统一标准《GB50300-2001》。

3、建筑地基基础工程施工质量验收规范《GB50202-2002》

4、混凝土结构工程施工质量验收规范《GB50204-2002》。

5、各种原材料试验、检测、报告、质量技术文件。

6、国家、地方现行的有关建筑工程质量管理的法律、法规。

7、《建设监理合同》和《施工承包合同》约定的工程质量控制目标。

三、质量受控状态

1、本工程在施工过程中施工单位做到按图纸设计及规范要求施工,遵守有关建筑法规及建设监理程序,做到材料进场使用前的申报、隐蔽工程的报验、砼浇筑前的申报、对监理日常发现提出的问题亦能及时整改,经检查合格后方才进行下道工序的施工。

2、监理部对工程质量的控制情况

1〉工程项目监理部进驻现场后,参加图纸会审,根据实际情况,实行定期或不定期召开监理例会,通报质量、进度、安全情况。

2〉施工过程中做到巡视、旁站、抽检、平行检查,防止质量隐患,科学监理,跟踪

服务。砼浇筑前严格实行审核制度,对砂、石、水泥配合比,塌落度进行测试,做好记录,处理分析,发现问题及时向施工单位责成整改。

3〉原材料、构配件、设备,实行报验制度。由专业监理工程师现场见证取样送检,不合格的原材料、产品、构配件一律没有用于工程中。

4〉隐蔽工程,实行验收制度,在施工单位自检合格的基础上,监理人员在隐蔽前检查隐蔽记录及现场情况。

3、建设工程项目施工阶段质量控制情况

1〉开工前对施工单位资质、管理人员资质证件进行检查。

2〉对施工单位提交的施工组织设计及施工方案进行审查。

3〉地基基础土方的开挖,先审查、复核其施工方案对红线和所放的灰线进行了检查,检查排水设置是否合理,能否保证排水通畅。其次,基础机械开挖后进行了人工处理,经监理人员按设计及规范要求进行了复核测量,确认符合开挖要求土质与地勘报告相符,基础承台、梁、钢筋、砼满足设计符合规范要求。

四、监理质量控制情况

1.事前控制

1.1编写了《河源市铭成商务大厦工程监理实施细则》,并向施工单位进行监理交底。

1.2对施工单位的准备工作、人员到位情况、质量保证体系及其运作情况,进行检查核对。对材料检测单位资质进行审核与考察。对特殊工种作业人员上岗证进行核查。

1.3审查并批准施工组织设计、土方开挖方案、地下室试水方案、地下室顶板砼模板支架方案及砼浇筑方案等。

1.4参加建设单位组织的设计交底及图纸会审并提出监理意见。设计交底及图纸会审之前由总监组织专业监理工程师认真熟悉设计图纸。

1.5开挖前监理参与桩基施工单位与土建施工单位的交桩过程,并及时进行复核控制点,其水准点与坐标点符合测量规范精度要求。基坑开挖后,由监理工程师全面检查开挖的长度、宽度、基底标高、轴线等均符合设计及规范要求。经验收合格,同意浇筑C15素混凝土垫层。

1.6监理工程师在现场对砼旁站监理,现场抽查坍落度控制在16~18cm能达到配合比的要求,满足施工要求。在施工过程中,按规范要求见证了施工砼试块制作,包括抗渗砼、抗压砼。并按同条、标养方式督促及时养护。

1.7所有进场的原材料都经监理见证取样检验合格才能使用。对原材料进场要进行检查,包括出厂合格证、现场抽样检测报告。

1.8监理工程师对地下室商砼供应单位中建商砼的资质进行审核与考察,具备实力,有质量保证体系。

2.事中控制

施工中,监理工程师不定时复核了地下室建筑物的轴线及标高情况,经复测符合设计

及规范要求。监理工程师在施工过程中严格履行监理合同规定的义务和职责,各工序执行全天候、全过程跟踪检查监理。浇筑砼时执行全过程旁站监理。在检查过程中做到“一看、二量、三控”的办法严格控制施工质量。

一看——看施工人员是否按照施工程序及施工规范要求进行操作。

二量——量测各模板的几何尺寸,并检查轴线定位情况及标高是否符合设计要求。三控——在施工过程中,监理工程师按监理规划中所提出的监理控制点进行实施。加强地下室结构施工过程控制与协调,确保砼在无水状态下顺利进行。在检查过程中,发现有不合格的地方,监理工程师及时用口头或书面的办法通知施工单位进行整改,整改验收合格后方进

行下道工序的施工。

2.1模板施工监理

地下室承台主要采用灰砂砖砖胎模,底板、柱子、顶板均采用钢木支撑及模板的组合体系,要求模板及其支架必须有足够的承载能力、刚度和稳定性,模板的接触面涂刷隔离剂,模板接缝无漏浆现象,固定在模板上的预埋件、预留孔和预留洞均不得遗漏,且安装牢固,尺寸偏差在允许范围内。承台、梁板、柱的尺寸及轴线定位、标高、垂直度、均达到合格标准。浇筑混凝土前将模板内的杂物清理干净,并浇水湿润模板,且保证模板内无积水。防止混凝土浇筑完毕后过早拆模现象。

2.2钢筋施工监理

钢筋进场后使用之前,监理工程师按规范,督促施工单位在监理见证取样后送有资质的检测单位检测,报验合格后才能进行制作与安装。报验不合格或未经报验的材料不准使用。首先,监理工程师跟踪检查钢筋加工的形状、尺寸、钢筋的连接、钢筋与安装,并及时向施工单位提出了整改意见,使用钢筋的规格、型号、尺寸数量、间距、锚固长度、接头位置、砼保护层厚度均符合设计及规范要求。钢筋接头中的焊接接头或绑扎接头均按规范要求施工,特别是对抗震要求的弯钩及平直长度进行了检查,符合设计及规范要求,同意进行下道工序施工。对避雷接地连接由专业监理工程师进行电阻测试,其值≤1Ω,符合要求。

2.3人防工程监理

各部位的防爆地漏按设计图纸预埋,人防口部预留孔洞及埋件、防护密闭门、密闭门、防爆活门门框在砼浇注前按设计要求预埋,监理对人防门框的选型、预埋安装进行严格核实,安装质量在允许范围。

2.4通风、消防、水电等施工监理

地下室防雷接地能按设计与规范要求进行连接引出,其隐蔽前对接地电阻进行测试,小于1Ω,符合要求。通风消防及设备管线等预留预埋均经专业监理工程师逐次按批验收,符合设计、规范要求。

2.5混凝土工程施工过程的监理

2.5.1总监对各专业监理工程师的控制点进行了了解及检查。达到各专业(含人防、

通风、水电、消防等)上报资料齐全、试验材料合格、各种预埋预留准确到位及各工序质检合格,并经业主与监理各专业共同验收通过,方签发混凝土准浇令。

2.5.2在浇筑过程中,监理工程师从开始浇筑到浇筑完毕,执行旁站监理,检查监督,要求混凝土振捣密实。现场见证取样砼试块,抽查砼坍落度。整个基础及结构施工过程顺利,符合设计及规范要求。

2.5.3在砼的浇筑过程中,旁站监理员在主管监理工程师的指导和交底后从开始浇筑到浇筑完毕,全过程实行旁站监理,检查监督。在浇筑过程中对发现的问题并提出了意见,进行了及时整改,确保施工状态符合施工组织设计及方案的要求,使工程质量处于事中控制状态。在开盘前及浇筑过程中,旁站员不定时现场抽查坍落度以达到配合比的要求。在施工过程中,按规范要求数量见证了施工砼试块制作,使施工过程符合施工规范要求。

2.5.4混凝土浇筑完毕后,严格督促施工单位进行混凝土浇水养护。砼拆模后,监理各施工方对砼外观质量进行了检查:无严重质量缺陷,未发现影响结构性能和使用功能的尺寸偏差,顶板标高轴线偏差在允许范围,外观质量评定合格。对伸缩后浇带砼的浇筑作重点控制,在地下室主体结构浇筑完成后28天以后才进行浇筑,浇筑前对后浇带内的清理和积水等是重中之重检查。

2.6督促施工单位及时取回试块报告,并根据GBJ107-87《混凝土强度检验评定标准》进行了评定:

地下室结构混凝土强度检验C30,同条件养护砼试块3组,抗渗试块3组;

地下室结构混凝土强度检验C35,同条件养护砼试块9组,抗渗试块9组;

地下室结构混凝土强度检验C50,同条件养护砼试块9组,抗渗试块9组

2.7根据规范要求对钢筋保护层进行检测,在监理工程师见证下,由第三方检测单位进行检测,依据规范GB50204-2002E.0.5条规定,用仪器对地下室梁、顶板钢筋保护层进行了抽查,合格率均在90%以上。

五、基础分部工程质量管理

1、土方分项:基础土方开挖前,编制土方专项施工方案,确定放坡系数及降水措施,针对工程实际情况,对操作工人进行技术交底;根据总平面定位图,精确投出定位桩、基础灰线;采用机械挖土,并严格控制挖土标高,质检员及时检查复核,杜绝了土方超挖现象。槽底设排水沟、集水井,由专人排水,确保基底干燥。基础土方开挖面按照设计单位提供的平面施工图进行施工,开挖面尺寸及轴线符合设计要求,基础土方开挖达到设计标高,标高复测符合设计要求。基坑底部土层土质与勘查报告一致,满足设计要求。

2、钢筋分项:各种规格钢筋进场时严格核查质保书及铭牌并及时抽样送检,并全部试验合格;钢筋按设计施工图和规范要求翻样和加工,并符合强制性条文要求;现场绑扎时,派专人对钢筋规格、品种、间距、尺寸、根数、搭接位置与长度进行复核验收,纵筋、箍筋绑扎时与纵筋垂直,柱、梁、板的钢筋保护层垫块按间距用铁丝与主

筋扎牢。平板上下排钢筋之间严格按照规范放置马凳。自检合格并经监理公司进行隐蔽验收;混凝土浇捣过程中,由专人“看筋”,发现松动、移位、保护层产生偏差的及时整改。

3、模板分项:本工程全部采用多层胶合板、木枋、方钢管。基础独立柱下部设置定位钢筋(钢筋长度与柱截面相同,与轴线垂直),控制柱截面尺寸,防止模板偏位;基础柱用模板拼方成型,用钢管横拉连接加固,柱截面大于500mm处用穿墙螺栓加固;与承台接触面处缝隙用水泥砂浆塞补;施工中对模板轴线、垂直度、截面、标高等进行严格控制,自检合格并经监理验收。浇筑混凝土时由专人“守模”,随时注意支撑体系、扣件、螺栓等,防止“炸模”现象。

4、混凝土分项:本工程采用商品混凝土,混凝土振捣采用插入式振动棒捣固,移动间距不大于400mm,振至表面无气泡止。混凝土浇捣时严格控制振捣时间,防止漏振或多振,在混凝土达到规定强度后拆模,并加强混凝土养护工作。按规范规定要求留置砼试压块,到期后及时送试验室试压。

六、质量评估意见

1、施工单位依据设计文件及相应规范要求,对各分项工程进行自检评定,其中基础工程共有分项工程120项,全部合格。

钢筋分项工程检验批17份;

模板分项工程检验批8份;

混凝土分项工程检验批17份;

现浇结构分项工程检验批5份;

土方分项工程检验批8份;

防水分项工程检验批24份;

桩基分项工程检验批14份;

隐蔽记录27份。

各分项检验批均合格,并按规范要求对材料作了抽样试验,试验结果满足设计要求,评估合格。

2、监理认为:综合检验批、分项、子分部工程验收情况,地下室结构工程做到了按设计图纸、变更通知的要求进行施工。根据《建筑工程施工质量验收统一标准》(GB50300-2001)、《建筑地基基础工程施工质量验收规范》(GB50202—2002)。本工程地下室基础分部工程施工质量评定为:合格,同意验收。

广州市财贸建设开发监理有限公司

铭成商务大厦项目监理部

年月日

单位工程竣工验收方案(范本)

本页为作品封面,下载后可以自由编辑删除,欢迎下载!!! 精 品 文 档 1 【精品 word 文档、可以自由编辑!】

贵安新区市政道路基础设施 贵安新茶园路道路工程第二合同段 (道路、桥梁、管道工程) 单位工程竣工验收方案贵州贵安建设投资有限公司

2015 年 12 月 07 日

目录 一、项目概况 -------------------------------------------------1 二、验收依据 -------------------------------------------------2 三、验收时间 -------------------------------------------------2 四、验收地点 -------------------------------------------------2 五、验收范围及内容 -------------------------------------------2 六、竣工验收工作组织机构-------------------------------------3 七、工程竣工验收程序 -----------------------------------------5

贵安新区茶园路道路工程第二合同段 (道路、桥梁、管道工程) 单位工程竣工验收方案 根据《房屋建筑和市政基础设施工程竣工验收规定》及现行相关法 律法规、部门规章、施工及验收规范的要求,为有序推进贵安新区茶园 路道路工程第二合同段道路、桥梁、管道工程的竣工验收工作,特制定 本方案。 一、项目概况 茶园路位于贵安新区核心区南部马场产业园内,是“六横一纵”骨 干路网之一,在贵安路与黔中路之间形成骨架路网,是连接西纵线快速路、东纵线快速路的重要联络通道,根据贵安新区城市总体规划、道路 路网规划,结合城市道路的技术要求,茶园路按双线六车道城市主干路 标准进行设计。 道路按规划自西向东布线,茶园路道路工程第二合同段(K0+130 ~K4+500 及百马路交叉口辅道 K23+449 ~K24+019.74 )起于 X001 县道 与其平交后穿越羊艾监狱茶场,在水井湾与清杨路交叉,经龙滩水库后 在羊艾与百马路交叉。主线道路全长 4.37Km ,道路设计宽度 60m ,双向六车道城市主干路;百马路交叉口辅道道路全长 1.14Km ,道路设计宽度17.65m ,单向三车道。 主要工程内容:道路工程(含路基、挡墙、涵洞、遮挡设施、边坡 防护及绿化)、桥梁工程、排水工程(雨污水)、给水中水工程、电力 管网工程、监控照明工程。

2020年人防地下室主体结构验收自评报告解读x

圣联香御公馆地下室人防工程 (主体结构) 评 报 告 编制人 常核人 常批人 安徽庐南建设投资集团建筑安装有限公司 2014年6月15日 —、工程概况 圣联香御公馆地下室工程位于合肥市习友路与香樟大道交口。 建设单位合肥远拓置业有限公司 设计单位广州智海建筑设计有限公司 勘察单位冶金工业部华东勘察基础工程总公司 监理单位安徽国合工程咨询有限责任公司 施工单位安徽庐南建设投资集团建筑安装有限公司 监督单位合肥市人民防空工程质量监督站 本地下室工程为二层,框架结构。总建筑面积 25216 nf,本工程耐火等级为一级,抗震设防烈度为七度。 本工程负二层地下室为人防工程,战时为附建式核 6级平战结合人防工程,平时功能为地下单层小汽车停车库,战时为二等人员掩蔽部。人防建筑面积4462平方米。战时划分为三个二等人员掩蔽部。防火等级为丙级。 本工程战时划分为三个二等人员掩蔽部,其中第一防护单元人防建筑面

积1457平方米,设计掩蔽700人,战时划分为三个抗爆单元;第二防护单元人防建筑面积1397平方米,设计掩蔽700人,战时划分为三个抗爆单元;第三防护单元人防建筑面积1608平方米,设计掩蔽750人,战时划分为四个抗爆单元。 本工程防水等级为一级,基础底板、墙柱和顶梁板采用C35防水混凝土, 其抗渗等级为P8,混凝土内掺5%防水剂。工程外侧迎水面涂涮聚氨酯防水涂料二遍,其厚度为3颇。防水涂料外侧粘贴20厚的挤塑聚苯板保护层, 聚苯板外侧1000宽范围内分层回填2 : 8灰土夯实。其施工缝、变形缝部位均采用钢板止水带。 本工程分为十六个防火分区。疏散楼梯均为防烟楼梯,合用前室设白带消防水喉的消火栓。同时设感烟探测器。每个防火分区至少两个室外出口。 所有楼梯间及前室,疏散通道、暗走廊、地下车库、空调风机房、消防泵房、变配电室的墙面、楼面及顶棚用料的燃烧性能均按 A级控制。 二、施工及竣工验收依据 1、由广州智海建筑设计院设计的本工程人防地下室施工图纸; 2、招标答疑、图纸会审、设计变更通知单; 3、施工合同约定的工程质量目标; 4、施工组织设计; 5、国家有关强制性标准及现行建筑安装工程施工验收规范; 6、〈〈建筑地基与基础工程施工质量验收规范》 GB50202-2002; 7、〈〈混凝土结构工程施工及验收规范》 GB50204-2011; 8、《砌体工程施工质量验收规范》GB50203-2011; 9、〈〈建筑电气工程施工质量验收规范》 GB50303-2011; 10、〈〈建筑给排水及采暖工程施工质量验收规范》GB50242-2002; 11、《工程测量规范》GB50026-2007; 12、〈〈混凝土强度检验评定标准》 GB50107-2010;

地下室主体结构验收自评报告定稿

东风佳园住宅小区二期项目 号、8号、9号、11号楼(三标段)7 收结构验地下室主体 自评报告 湖南省建筑工程集团总公司日9月4年2013 1 一、工程概况 东风佳园二期工程位于襄阳市新城路与神龙路交汇处。建设单位为东风置业有限责任公司,设计单位为武汉袁培煌设计事务所,勘察单位为湖北中南勘察基础工程有限公司,监理单位为中咨工程建设监理公司,施工单位为湖南省建筑工程集团总公司,由襄阳市高新区建设工程质量监督站实施监督。 本工程地下一层,地上18/22层,框剪结构。本标段总建筑面积56677

㎡,地下室面积:14960㎡,建筑总高度54(18层)/66(22层)m,地下室层高为4.9m,正负零以上住宅部分标准层高为3.0m。 本工程建筑安全等级为二级,耐火等级为二级。抗震设防烈度为六度,结构设计使用年限为50年。 工程于2012年11月28日开工,2013年8月7日地下室结构砼浇筑完毕。地下室主楼部分采用钻孔灌注桩,车库部分采用独立柱基。砼强度等级为:垫层C15;主楼部分承台、基础梁、底板、框架柱、墙C40P6;车库部分地梁、底板、框架柱、顶板C35P6; 二、施工及竣工验收依据 1、本工程地下室施工图纸; 2、招标答疑、图纸会审纪要、设计变更通知单、甲方函文; 3、施工合同约定的工程质量目标; 4、施工组织设计; 5、国家有关强制性标准及现行建筑安装工程施工验收规范; 6、《建筑地基与基础工程施工质量验收规范》GB50202-2002; 2 7、《混凝土结构工程施工及验收规范》GB50204-2002; 8、《工程测量规范》GB50026-93; 9、《混凝土强度检验评定标准》GBJ107-2010; 10、《建筑工程施工质量验收规范》GB50300-2001; 三、工程施工情况 1、施工工期:

地下室主体结构实体检测方案

闽达?公园壹号四期工程施工方案 闽达?公园壹号四期工程地下室(8#、12#、13#楼)实体检测专项方案 审定: 审核: 编制: 湖北痳一建设有限公司 闽达?公园壹号四期工程项目部 2017年3月20日

一、概况 闽达?公园壹号四期工程8#、12#、13#地下室顶板已经完成,为了即将进行的结构实体验收工作的顺利进行。确保工程结构的安全,由湖北痳一建设有限公司委托工程质量检测机构采用随机抽样或有关单位指定部位的方法,对影响建设工程结构安全的地基与基础、主体结构部分中的主要受力构件进行检测。根据上级有关部门的相关文件精神、现行有关规范和标准,我项目部编制了此方案,经有关单位研究审批后即可实施。 二、检测依据 1、湖北痳一建设有限公司有关要求、指示文件 2、《建设工程质量检测管理办法》 3、《建筑工程施工质量验收统一标准》(GB50300-2001) 4、《混凝土结构工程施工质量验收规范》(GB50204-2011) 5、《混凝土强度检验评定标准》(GBJ107-87) 6、《超声回弹综合法检测混凝土强度技术规程》(CECS02:2005) 7、《建筑结构检测技术标准》(GB/T50344-2004) 三、检测目的、部位各数量 1、检测目的:工程结构实体质量检测的结果作为地基与基础和主体结构工程的验收和评优依据。未进行工程结构实体质量检测或检测不合格且未经处理的建设工程,不得对该工程的地基与基础分部、主体结构分部工程质量组织验收。

2、检测部位:为了提高检测的效率,保证检测的公正性,避免有关单位对检测位置的争议,检测位置由武汉五环项目管理有限公司确定,确定的检测位置开展检测工作。 3、检测数量: 根据《云南省建设工程结构实体质量检测管理办法》的有关要求,结合本工程的实际情况,检测数量应遵循以下原则: (1)现浇混凝土构件强度检测的抽样数量为地基与基础分部工程和主体结构分部工程中主要受力构件每一混凝土设计强度等级的构件不少于5根(每一强度等级的抽查数量以3个楼层计,同一强度等级多于3个楼层且不少于6个楼层时,应取10根构件进行强度检测,依次类推)其中竖向构件3根,水平构件2根。各区抽样数量见下表: 现浇混凝土构件实体强度检测表 (2)钢筋保护层厚度和钢筋位置的检测针对构件中的主要受力纲纪,重点对现浇混凝土悬挑构件,重要的框架、板、剪力墙、框架柱等构件进行检测。每一单位工程应抽取不小于6根构件和5块楼面板进行检测。现浇混凝土悬挑板应全数检测。各栋抽样检测数量如下表:

地基与基础分部工程验收方案

中牟县郑庵镇盛和社区2#地块 1#、2#、8#、9#楼地基与基础分部工程 验 收 方 案 2017年3月12 日

一、验收主持:由总监理工程师(张维)主持。 二、参加验收人员签到,宣布参加验收单位人员名单,进行现场分组,明确 记录人。 三、宣布验收内容及标准: 1、资料核查 2、观感检查 3、实测检查 4、验收标准: (1)本项目的设计施工图 (2)《建筑工程施工施工质量验收统一标准》GB50300-2013 (3)《混凝土结构工程施工质量验收规范》GB50204-2015 (4)《基础施工质量验收规范》GB50202-2013 四、参加验收人员对工程实物进行检查和验收。 五、施工、设计、监理、建设等单位分别汇报工程质量情况和验收意见(一)施工单位: 1、工程概况; 2、重点汇报执行强制性条文情况,原材料控制和施工试件情况; 3、工程是否按设计图、合同内容和有关标准、规范进行施工; 4、工程质量是否达到国家验收规范的合格要求。 (二)设计单位:设计变更说明,对本工程在施工过程中是否按图或设计变更进行施工,从设计角度对参加现场检查认为是否满足设计要求, 是否同意验收? (三)监理单位: 1、对整个施工过程的监理情况; 2、对材料、设备进场审查签字认可情况;

3、各分部分项工程是否按图和有关标准、规范进行施工,重点工序 和旁站监理情况; 4、有无违反强制性条文及处理结果,对质检部门提出问题的处理情况; 5、工程是否达到国家验收规范的合格要求,是否同意验收。(四)建设单位: 1、对项目施工图审查,报建手续完善情况说明; 2、对设计、施工、监理等单位的到位管理及服务情况说明; 3、对工程质量的看法和意见,就工程质量是否同意验收发表意见; 六、资料复核组,工程实体验收组、观感验收组介绍各组验收情况: 1、资料复核组: 2、实体验收组: 3、观感验收组: 七、验收组宣布验收结果并作出结论(专家组分别表态): 1、观感检查组汇报情况 2、实测组汇报情况 3、资料审查组汇报情况 4、验收组组长综合各组验收意见宣布验收结论。 八、质监站: 对验收程序、形式、内容是否符合建设部门规定发表意见。 九、通过验收会议纪要,验收组人员签字认可。 十、请业主单位领导讲话。 附件:1、验收组成员签到表 2、验收组成员分工表 3、主体工程质量控制资料核查记录表 4、实测记录表 5、观感检查记录表

地下室基础结构验收

地下室基础结构验收集团标准化小组:[VVOPPT-JOPP28-JPPTL98-LOPPNN]

河源市铭成商务大厦 地下室基础结构验收 监 理 报 告 项目总监理工程师:王朋 编制人:陈远良 编制单位:广州市财贸建设开发监理有限公司 项目部门:铭成商务大厦项目监理部 编制时间:年月日 目录 共10页 一、工程概况3 二、质量评估依据4 三、质量受控状态5 四、监理控制情况6~8 五、基础分部工程质量管理9 六、质量评估意见10 河源市·铭成商务大厦地下室 地下室基础结构工程质量评估总结报告

一、工程概况 建设单位:河源市铭成房地产开发有限公司 设计单位:广东华方工程设计有限公司 勘察单位:河源市工程勘察院 监理单位:广州市财贸建设开发监理有限公司 施工单位:河源市源城建筑工程总公司 监督单位:河源市源城区建设工程质量安全监督站 本工程建筑面积约37435.35M2,框架结构,抗震设防烈度7度;建筑类别:高层建筑一类;地下室耐火等级为一级;人防地下室的抗力等级为核六级,防化等级为丙级;地下室防水等级为Ⅱ级防水设计。 基础为旋(人工)挖孔灌注桩基础,混凝土强度等级为C30~C35,抗渗等级P8; 地下共二层:负一层为汽车库;负二层平时为汽车库,战时为核六级常六级二等人员掩蔽所,人防建筑面积为1980平方米,掩蔽人数为1200人; 地上二十五层:一至四层为裙楼,五至二十五层为(办公楼)标准层,建筑标高为99.4米; 河源市源城建筑工程总公司在河源铭成商务大厦工程设立施工项目部,现场配备项目经理1名、技术负责人1名、施工负责人1名、质量员1名、安全员1名、资料员1名及其他管理人员2名;主要管理人员资质符合要求,上岗证书齐全,现场质量保证体系、安全保证体系及各项规章制度建立健全;三级检查验收制度、安全检查制度落实,主要管理人员到岗到位,符合合同要求;施工调度灵活有序,施工秩序良好。 二、质量评价依据 1、根据广东华方工程设计有限公司设计的图纸,及图纸会审纪要与设计变更通知。 2、建筑工程施工质量验收统一标准《GB50300-2001》。 3、建筑地基基础工程施工质量验收规范《GB50202-2002》 4、混凝土结构工程施工质量验收规范《GB50204-2002》。 5、各种原材料试验、检测、报告、质量技术文件。 6、国家、地方现行的有关建筑工程质量管理的法律、法规。 7、《建设监理合同》和《施工承包合同》约定的工程质量控制目标。 三、质量受控状态 1、本工程在施工过程中施工单位做到按图纸设计及规范要求施工,遵守有关建筑法规及建设监理程序,做到材料进场使用前的申报、隐蔽工程的报验、砼浇筑前的申报、对监理日常发现提出的问题亦能及时整改,经检查合格后方才进行下道工序的施工。 2、监理部对工程质量的控制情况 1〉工程项目监理部进驻现场后,参加图纸会审,根据实际情况,实行定期或不定期召开监理例会,通报质量、进度、安全情况。 2〉施工过程中做到巡视、旁站、抽检、平行检查,防止质量隐患,科学监理,跟踪服务。砼浇筑

建筑工程基础施工方案

一、工程概况及特点 项目名称: 建设单位: 监理单位: 设计单位: 总承包单位: 施工单位: 施工地点: 工程概况:B标段界区内300单元废气处理系统,JC-1 5个、JC-2 20个、JC-2a 2 个、JC-2b 1 个、JC-3 22 个、JC-4 8 个、JC-4A 1 个、JC-5 6 个、JC-6 1 个、JC-7 11 个、JC-8 1 个、JC-9 2 个、SJ-C-381 1 个、SJ-C-382 1 个、SJ-C-2381 1 个、SJ-C-2382 1 个、 SJ-P-381(2381)A/B 4 个、SJ-S-2381 1 个、SJ-T-2381 1 个、SJ-1 1 个,(其中:埋置深度为-2.1m至-2.2m、M30螺栓128套;M36螺栓24套;M42螺栓90套;螺栓孔58个、预埋铁件 600*600mm 6个,400*400mm 35个。 工期:2011 年5月25日至2011 年6月25日施工完 质量标准:合格 HSE管理目标:零事故、零伤害、零环境污染。 文明施工目标:争创“省级文明工地” 。 二、编制依据 1 .施工图纸: SJ3574.00-JG07-02~05 2.现场踏勘实际情况 3.相关施工标准及验收规范 《黑龙江统建筑工程施工质量验收统一标准》DB23/711-2003 《工程测量规范》GB50026-2007 《建筑地基基础工程》DB23/721-2003 《混凝土结构工程》DB23/716-2003 《石油化工建设工程施工安全技术规范》GB50484-2008 《建筑机械使用安全技术规程》JGJ33-2001

施工现场临时用电安全技术规范》 JGJ46-2005 建筑施工安全检查标准》 JGJ59-99 1.1 施工准备 (1)技术准备 接到施工图纸后,立即组织技术人员认真审阅图纸,通过设计交底,及时做出图纸会审 记录,编制施工方案,选择科学合理的施工方法。 组织有关人员认真做好施工图预算及材料计划,提出各种材料计划。 掌握地质资料,现场情况,水准高程、坐标,地下障碍物分布情况等,根据以上情况编 制各分部分项工程的施工方案。 施工用的原材料进场后要立即进行二次化验,合格后方可使用。 施工前有关的施工技术人员和具体操作人员应充分熟悉图纸,在建设单位的主持下,配 合做好图纸会审工作及技术交底工作,对重点分部分项工作应编制详细而周密的书面交底, 并进行现场施工技术交底。 ( 2)现场准备 办理开工手续,测量放线。 健全各种组织机构,组织有关施工管理人员进入现场,了解现场情况。 (3)劳动力机具的准备 根据工程量、工程特点、施工进度计划、施工操作面等编制合理的劳动配置计划及主要 劳动力在施工阶段的配制计划。 项目部以项目经理负责制的要求,全面实施工程项目的日常管理,分工明确,各职能机 构订立岗位责任制及经济合同制,着重在生产进度、技术指导、质量控制、安全管理、进度 控制,技术资料的收集汇总,材料采购,运输保管和堆放等各方面的强化管理。 1.2 主要分部分项工程施工方法及技术措施 1. 测量放线 测量工具由专业检测部门检测,合格后方可使用。 根据设计提供的水准控制点和坐标控制点,用全站仪将所建单位工程定位,将水准点引 测到控制桩上。 根据给定的坐标点确定主轴线; 根据主轴线确定其他轴线,并确定基坑开挖边界线; 把主轴线投测到坑外的龙门板上,并在每条控制线上投两个固定控制点作为基坑开挖后 及基础施工的轴线控制。 施工测量允许偏差 黑龙江省建筑安装工程施工技术操作规程 黑龙江省建筑安装工程施工技术操作规程 - 钢筋工程》 DB23/T707-2003 - 混凝土结构工程》 DB23/T708-2003 黑龙江省建筑安装工程施工技术操作规程 - 模板工程》 DB23/T709-2003

地下室基础结构验收教程文件

河源市铭成商务大厦 地下室基础结构验收 监 理 报 告 项目总监理工程师:王朋 编制人:陈远良 编制单位:广州市财贸建设开发监理有限公司 项目部门:铭成商务大厦项目监理部 编制时间:年月日 目录 共10页一、工程概况 3

二、质量评估依据 4 三、质量受控状态 5 四、监理控制情况 6 ~ 8 五、基础分部工程质量管理9 六、质量评估意见10 河源市·铭成商务大厦地下室 地下室基础结构工程质量评估总结报告 一、工程概况 建设单位:河源市铭成房地产开发有限公司 设计单位:广东华方工程设计有限公司 勘察单位:河源市工程勘察院

监督单位:河源市源城区建设工程质量安全监督站 本工程建筑面积约37435.35 M2,框架结构,抗震设防烈度7度;建筑类别:高层建筑一类;地下室耐火等级为一级;人防地下室的抗力等级为核六级,防化等级为丙级;地下室防水等级为Ⅱ级防水设计。 基础为旋(人工)挖孔灌注桩基础,混凝土强度等级为C30~C35,抗渗等级P8; 地下共二层:负一层为汽车库;负二层平时为汽车库,战时为核六级常六级二等人员掩蔽所,人防建筑面积为1980平方米,掩蔽人数为1200人; 地上二十五层:一至四层为裙楼,五至二十五层为(办公楼)标准层,建筑标高为99.4米; 河源市源城建筑工程总公司在河源铭成商务大厦工程设立施工项目部,现场配备项目经理1名、技术负责人1名、施工负责人1 名、质量员1名、安全员1名、资料员1名及其他管理人员2名;主要管理人员资质符合要求,上岗证书齐全,现场质量保证体系、安全保证体系及各项规章制度建立健全;三级检查验收制度、安全检查制度落实,主要管理人员到岗到位,符合合同要求;施工调度灵活有序,施工秩序良好。 二、质量评价依据 1、根据广东华方工程设计有限公司设计的图纸,及图纸会审纪要与设计变更通知。 2、建筑工程施工质量验收统一标准《GB50300-2001》。 3、建筑地基基础工程施工质量验收规范《GB50202-2002》 4、混凝土结构工程施工质量验收规范《GB50204-2002》。 5、各种原材料试验、检测、报告、质量技术文件。 6、国家、地方现行的有关建筑工程质量管理的法律、法规。 7、《建设监理合同》和《施工承包合同》约定的工程质量控制目标。

地下室验收表

新沂海钻国际酒店 验 收 自 评 报 告 项目经理:许孙杰 项目技术负责人:林开文 福建地矿建设集团公司 日期:-------------------

目录 1. 工程概况...................................................... 1 2. 工程执行标准及质量评定的依据.................. 错误!未定义书签。 3. 施工合同履行、设计文件执行情况 (2) 4. 施工过程质量控制情况.......................... 错误!未定义书签。 5. 施工中的异常地质情况处理...................... 错误!未定义书签。 5. 工程验收情况.................................................. 3 6.主要材料供应及见证取样、送检情况............................... 3 7.砼试块强度留置及评定情况 (4) 8.分部、分项、检验批质量评定情况 (5) 9.质量控制资料核查情况 (6) 10.安全和功能检验资料核查及主要功能抽查记录 (6) 11.分部工程观感质量评价 (7) 12.综合评价 (7)

地基与基础分部工程验收自评报告1. 工程概况 2. 工程执行标准及质量评定的依据

3.施工合同履行、设计文件执行情况 本工程的施工严格根据施工合同约定的各项内容及设计图纸和设计变更进行施工,主要设计变更为: 3.1CT-12桩顶标高由原来-7.600改为-8.300,根据现场已施工部分注浆情况结合前期试桩相关数据,调整后注浆终止注浆条件(详见WQ-结-2)。 3.2综合各方意见,本项目桩基两根后注浆管改为自由放置,但注浆管底部应采取措施保证两根管位置在桩的径向两侧,桩身配筋ZH-1,ZH-2修改(详见WQ-结-1)。 3.3因车道调整,在车道侧墙下增加两根桩(详见WQ-结-3)。 3.4塔吊基础(详见WQ-结-4)。 3.5应业主要求,A轴以南底板结构标高由原来的-6.700抬高至-6.000,桩顶、承台底标高均抬高150mm(详见WQ-结-5)。 3.6因室外道路修改,1轴交4/0A轴处斜板标高改为2.263,其余保持不变(详见WQ-结-8)。 3.7设计院郭工同意地下室外墙的柱子混凝土标号改为Ca30(详见HZJD(012)). 4.施工过程质量控制情况 4.1针对本工程的地下室桩基施工、防水要求高、地质较为复杂等特点及施工合同的要求,制定了具有实际指导意义的施工组织设计及一系列有效的质量措施及安全技术措施,同时组织以许孙杰为项目经理为工程总负责,林开文土建总负责,黄云烟为水电安装总负责,和一批精干、富有实践经验的技术骨干组成项目经理部对工程全面负责。 4.2熟读图纸和施工技术资料。施工前,认真进行图纸自审及参加会审,对必备的检测仪器等送到有资质的单位进行校验。 4.3制定了采购、施工过程、成品半成品保护、工程质量的检验等各项质量控制计划及措施,严把材料、成品、半成品进场质量关,主要建筑材料,钢筋、水泥、砌体材料、防水材料等进场均由监理或业主见证取样,见证送检合格后方用于工程,不合格产品绝不用于工程。4.4严格执行“三检”质量控制制度(班组自检、互检和质检员专项检查)。分项工程开工前及施工过程中,有关的施工方案、技术措施及设计变更,在执行前,现场施工员向各班组或执行人员进行书面技术交底。每一分项的检验批都实行“三检”制度,并按程序报监理检查验收。 4.5施工时同步做好质控资料,隐蔽验收签证,技术交底,技术复核,各分项工程检验批质量验收和内业资料的收集整理工作。 4.6本工程在施工过程中严格按国家验评标准及国家现行技术规范施工,施工过程中无违反“强制性标准”行为。

人防主体结构验收自评报告

目录 一、工程概况 (2) 二、质量控制与评定依据 (2) 三、施工概况 (3) 四、工程材料及半成品的质量控制 (6) 五、工程资料 (6) 六、总结与提高 (8)

一、工程概况 工程名称:宜昌锦润19号花园人防地下室工程 工程地址:开发区港窑路19号 建设单位:宜昌锦润置业有限公司 勘察单位:湖北省地质勘察基础工程公司 设计单位:宜昌市建筑设计研究院有限公司 监理单位:宜昌市工程建设监理有限公司 监督单位:宜昌市人民防空办公室 施工单位:松滋市建筑工程总公司宜昌分公司 承包方式:施工总承包 施工范围:人防土建、装饰工程 工程规模:建筑面积2308.52m2,防护面积1597.3m2,人员掩蔽面积720m2,掩蔽人数720人。 工程用途:平时为地下停车库,战时为甲类六级二等人员掩蔽部,防化丙级,分为一个防护单元。抗震等级为三级,合理使用年限50年。 主体结构:框架-剪力墙结构,附建式人防地下室工程,埋置于地下,顶板表面标高为-1.500米,顶板表面覆土厚度±1.200米。 基础结构:人工挖孔墩及独立柱基。 二、质量控制与评定依据 1、本工程施工合同 2、本工程的设计文件、施工图纸、图纸审查文件、会审记录及变更文件 3、国家及宜昌市现行有关建筑质量管理法规等文件

4、采用的主要规范及标准 《人民工程施工及验收规范》GB50134-2004 《人民防空工程质量检验评定标准》RFJ01-2002 《工程测量规范》GBJ50026-93 《建筑地基基础工程施工质量验收规范》GBJ50202-2002 《地下工程防水技术规范》GB50108-2001 《地下防水工程施工质量验收规范》GB50208-2002 《混凝土结构工程施工质量验收规范》GB50204-2002 《混凝土质量控制标准》GB50164-92 《建筑给水排水及采暖工程施工质量验收规范》GB50242-2002 《建筑电气工程施工质量验收规范》GB50303-2002 《电气装置安装工程及接地装置施工及验收规范》GB50169-92 中南地区现行的标准图集 三、施工概况 基础型式为人工挖孔墩基础及独立柱基,混凝土强度等级为C30;地下室底板、剪力墙、柱、顶板,混凝土强度等级为C40,抗渗等级P6。垫层为150mm厚 C15素混凝土。防水设防措施为后浇带处采用膨胀混凝土及遇水膨胀止水条。本工程防水等级为二级,采用钢筋混凝土自防水及弹性体改性沥青防水卷材。本工程回填土采用素粘土分层夯实回填,压实系数不小于0.94,干密度大于等于16KN/m。 在施工过程中,为了保证施工的顺利进行,项目部精心组织、统筹安排、周密计划,制定严格的质量管理制度,建立质量目标责任制,并层层

地基基础分部验收方案

南宁碧桂园?天玺湾一期工程地基与基础分部工程验收实施方案 一、验收时间:2016年03月10日14时; 二、验收地点:南宁市五象新区凤凰路19号碧桂园天玺湾项目管理部; 三、参加验收单位及人员: 建设单位及人员:南宁市碧桂园房地产开发有限公司,卢一平,韦尚鑫,黎郁文等人员; 勘察单位及人员:广西化蓝岩土工程有限公司,卢玉南,陆金蝉,韦勇生等人员; 设计单位及人员:广东博意建筑设计院有限公司,裴书龙,骆均华等人员; 施工单位及人员:广东腾越建筑工程有限公司,胡永强,黄克勤,刘庆通,梁志全,耿敬龙,黄碧梅,李奇,袁健波等人员; 监理单位及人员:广东国晟建设监理有限公司,王先进,杜松岗,周旅国,张高源等人员; 监督单位及人员:南宁市五象新区质量监督站,×××,×××等人员。 四、验收组织: 南宁碧桂园?天玺湾一期工程地基与基础分部质量验收,由南宁市碧桂园房地产开发有限公司负责组织,分为三个验收检查小组:实体观感检查小组、实体实测实量小组和资料核查小组,其中实体观感检查小组由×××、×××组成,×××负责;实体实测实量小组由×××、×××组成,×××负责;资料核查小组由×××、×××组成,×××负责。 南宁市五象新区质量监督站×××、×××分别参加各个检查小组,并对该工程地基与基础分部工程质量进行核验。 1

五、验收依据: 1、《建筑工程施工质量验收统一标准》(GB50300-2001)、《建筑地基基础工程施工质量验收规范》(GB50202-2002)、《混凝土结构工程施工质量验收规范》(GB50204-2002)、《钢结构施工质量验收规范》(GB50205-2002)、《地下防水工程质量验收规范》(GB50208-2002)、国家、行业有关规定。 2、工程设计图纸、设计变更文件。 六、验收部位及验收内容: 1、实体观感质量检查:随机检查。 2、实体实测实量抽查: 基础工程:共××个构件,抽查××个构件,抽查比例为××%(不少于20%),现场抽签确定。 实测内容为:混凝土构件几何尺寸。 测量工具:经纬仪、水准仪、靠尺、塞尺、钢尺等。 3、资料核查: 施工技术资料核查内容:①原材料出厂合格证和进场复验报告;②钢筋接头的试验报告;③混凝土工程施工记录;④混凝土配合比报告及试件的性能试验报告;⑤隐蔽工程验收记录;⑥检验批、分项工程验收记录;⑦工程严重质量问题的处理方案和验收记录;⑨施工日志;⑩其它必要的文件和记录等。 监理资料核查内容:①监理旁站记录;②监理例会记录;③材料见证取样记录;④监理日志等。 七、会议议程: 分部工程验收会议由建设单位卢一平主持,程序如下: 1、介绍参加会议单位及人员(与会人员签到); 2

最新地下室结构施工方案

地下室结构施工方案

西安市第五医院门诊综合楼工程 地下室结构施工方案 一、编制依据: 1、施工图纸、变更通知。 2、《砼结构工程施工质量验收规范》GB50204-2002 3、《地下防水工程质量验收规范》GB50208-2002 4、《地下工程防水技术规范》GB5018-2001 5、《钢筋焊接及验收规程》JGJ18-2002 6、《钢筋机械连接通用技术规程》JGJ107-2003 7、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 二、工程概况 本工程地下室二层,建筑面积4171.8㎡、长49.8m、宽45.4 m。基础底板底标高-10.1,地下二层层高3.5 m,地下一层层高4.96 m。 本工程地基基础形式采用CFG桩复合地基、基础承台及基础梁、筏板。 筏板厚度:主楼800 mm、附楼400 mm,○7~○10/○A~○C区段筏板厚度1000 mm;基础梁主要为700×1500mm、700×900、600×900。 地下室柱截面为900×900、800×800、800×900、φ800圆柱、600×800、600×600 mm。 地下二层人防车库顶板厚250 mm,地下一层设备层顶板厚200 mm。 地下一层梁断面为350×900、350×700、300×600、300×900。

地下一、二层外墙厚450 mm、300 mm;人防临空墙厚500 mm ㎜、450 mm、300 mm;地下室楼、电梯间墙厚450 mm、300 mm 、200 mm;排风竖井剪力墙厚为300 mm。 砼设计强度:基础垫层为C15,基础梁、板C45,柱、墙为C45。 地下室外墙、基础承台及底板采用防水砼,抗渗等级为S8;地下一层结构梁板采用C35 S6防水砼;消防水池C35 S6;地下一、二层内墙C45 S6防水砼。 三、施工准备 1、现场状况:基坑边坡支护为东、北、南三侧,土钉墙喷射砼护壁;西侧单排钢筋砼桩;基坑四周设井点降水系统,坑内无积水;CFG桩基、砂石褥垫层、C15砼垫层已完成。 2、临时用电、用水已接到施工现场,电容量和水流量均能满足施工需要。 3、塔吊中心位于基坑内⑩轴以西6m,C轴以北5m处(见塔吊安拆专项方案);砼输送泵二台,位于基坑西北角和东北角;钢筋加工棚设在基坑北侧偏东,木工加工棚设在基坑北侧偏西。(详见附图:地下室结构施工平面布置图) 4、施工机械计划表

地下室结构统一技术措施

基础地下室统一技术措施 1 基础部分 1.1通用准则 1.1.1 基础选型应根据结构状况、地质条件、施工条件、检测验收方式及基坑支护等方面初步确定合适的方案。。 1.1.2 柱(暗柱)纵筋锚入基础时且基础厚度大于纵筋的锚固长度时,可仅四角的纵筋伸至基础底弯折,水平弯100mm,其它纵筋满足锚固长度(而不全部伸至基础底弯折)即可;剪力墙纵筋每米2条纵筋至基础底作为支承,其它纵筋锚固在基础顶面下La(非抗震)或LaE(抗震)处。 1.1.3 素混凝土垫层强度等级用C15,垫层厚度除淤泥质土为100mm 外,伸出基础边100mm,其它情况下的垫层厚度为70mm,伸出基础边70mm;基础梁采用砖胎模时,垫层伸出砖胎模边70mm。 1.1.4 较厚的筏基或承台,在中间不应增设水平钢筋网。 1.1.5 室内隔墙下未设地梁时隔墙基础只需局部加厚处理,不需另配钢筋(如图)。 1.1.6 采用桩基础时,当初步按单桩承载力确定桩数时,按1.0恒+1.0活作用下的标准组合初定桩数,但要复核风载和地震荷载作用下的单桩承载力(JCCAD 中桩筏有限元中查询)。 1.2 天然地基基础 1.2.1 筏板基础、柱下条形基础和十字交叉形基础应采用弹性地基梁板模型考虑上部结构刚度进行整体分析计算,柱下条形基础也可按倒梁法计算;筏板基础宜按照有限元法计算其内力及配筋,对计算结果应进行归并处理,合理确定配筋值。 1.2.2 天然地基基础的板厚应满足冲切承载力验算要求;对于基础底面短边尺寸≤柱宽+2 倍基础有效高度的柱下独立基础或墙下条形基础,应验算柱(墙)与基础交接处的受剪切承载力;当基础砼等级小于柱砼等级时,应验算柱下基础顶面的局部受压承载力。 1.2.3 在设计独立柱基础时,当基础宽度≧2.5m 时,钢筋长度可按0.9 倍基础宽度交错布置。基础底板每方向受力钢筋最小配筋率0.15%,且不小于

人防地下室主体结构验收自评报告

圣联·香御公馆地下室人防工程 ( 主体结构) 自 评 报 告 编制人: 审核人: 审批人: 安徽庐南建设投资集团建筑安装有限公司 2014年6月15日

一、工程概况 圣联·香御公馆地下室工程位于合肥市习友路与香樟大道交口。 建设单位:合肥远拓置业有限公司 设计单位:广州智海建筑设计有限公司 勘察单位:冶金工业部华东勘察基础工程总公司 监理单位:安徽国合工程咨询有限责任公司 施工单位:安徽庐南建设投资集团建筑安装有限公司 监督单位:合肥市人民防空工程质量监督站 本地下室工程为二层,框架结构。总建筑面积25216㎡,本工程耐火等级为一级,抗震设防烈度为七度。 本工程负二层地下室为人防工程,战时为附建式核6级平战结合人防工程,平时功能为地下单层小汽车停车库,战时为二等人员掩蔽部。人防建筑面积4462平方米。战时划分为三个二等人员掩蔽部。防火等级为丙级。 本工程战时划分为三个二等人员掩蔽部,其中第一防护单元人防建筑面积1457平方米,设计掩蔽700人,战时划分为三个抗爆单元;第二防护单元人防建筑面积1397平方米,设计掩蔽700人,战时划分为三个抗爆单元;第三防护单元人防建筑面积1608平方米,设计掩蔽750人,战时划分为四个抗爆单元。 本工程防水等级为一级,基础底板、墙柱和顶梁板采用C35防水混凝土,其抗渗等级为P8,混凝土内掺5%防水剂。工程外侧迎水面涂涮聚氨酯防水涂料二遍,其厚度为3㎜。防水涂料外侧粘贴20厚的挤塑聚苯板保护层,聚苯板外侧1000宽范围内分层回填2∶8灰土夯实。其施工缝、变形缝部位均采用钢板止水带。

本工程分为十六个防火分区。疏散楼梯均为防烟楼梯,合用前室设自带消防水喉的消火栓。同时设感烟探测器。每个防火分区至少两个室外出口。所有楼梯间及前室,疏散通道、暗走廊、地下车库、空调风机房、消防泵房、变配电室的墙面、楼面及顶棚用料的燃烧性能均按A级控制。 二、施工及竣工验收依据 1、由广州智海建筑设计院设计的本工程人防地下室施工图纸; 2、招标答疑、图纸会审、设计变更通知单; 3、施工合同约定的工程质量目标; 4、施工组织设计; 5、国家有关强制性标准及现行建筑安装工程施工验收规范; 6、《建筑地基与基础工程施工质量验收规范》GB50202-2002; 7、《混凝土结构工程施工及验收规范》GB50204-2011; 8、《砌体工程施工质量验收规范》GB50203-2011; 9、《建筑电气工程施工质量验收规范》GB50303-2011; 10、《建筑给排水及采暖工程施工质量验收规范》GB50242-2002; 11、《工程测量规范》GB50026-2007; 12、《混凝土强度检验评定标准》GB50107-2010; 13、《建筑工程施工质量验收规范》GB50300-2013; 14、《建筑地面工程施工质量验收统一标准》GB50209-2010; 15、《建筑装饰装修工程施工质量验收规范》GB50210-2001; 16、《通风与空调工程施工质量验收规范》GB50243-2010; 17、《自动喷水灭火系统施工质量验收规范》GB50261-2005; 18、《人民防空工程施工及验收规范》GB50134-2004;

桩基础验收方案

*****,设计单位: ****,监理单位:****,施工单位:**** 2016年 月 日在工程现场召 监理、施工单位相关人员组成验收 1-9#楼基坑桩基础工程验收方案 *****安置区工程基坑支护及桩基础施工专业承包工程,位于广州市*** 施工许可证编号:,质量监督编号:。工程建设单位:*****,勘察单位: 本区域工程已完成工程设计和合同约定的各项内容,已具备下列工程 验收的条件和文件: 1、建设工程中间质量验收申请表;2、完整的工程技 术档案和施工管理资料;3、工程使用的主要建筑材料、建筑构配件、设 备的出厂合格证和进场试验报告;4、建设行政主管部门及工程质量监督 机构责令整改的问题全部整改完毕;5、工程款已按合同约定的情况进行 支付 经建设单位组织勘察、设计、监理、施工单位检查,确认本工程已达 到***桩基础子分部验收条件,拟定于 开自***桩基础验收会议。 验收程序和组织形式: (一)建设单位组织勘察、设计、 组,并负责核对参加人员资格。 验收组组长:*** (建设单位); 副组长:***(监理单位) 组员: 建设单位:*** 监理单位:*** 设计单位:*** 勘察单位:*** 施工单位:*** 验收主持人:*** ;设计单位主汇报人:*** ;监理单位主汇报人:*** 勘察单位

主汇报人:*** ;施工单位主汇报人:***。 (二)建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; (三)审阅建设、勘察、设计、施工、监理单位的工程档案资料,并签署审查意见; (四)实地查验工程质量,并签署查验意见; (五)对工程勘察、设计、施工质量和各管理环节等方面作出全面评价,形式经验收组人员签署的***桩基础工程验收意见,由建设单位提出 《***桩基础子分部工程验收记录》及《***桩基础子分部工程质量验收纪要》。 参与***桩基础工程验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决方法,待意见一致后,重新组织*** 桩基础工程验收。 ***桩基础工程验收合格后,由建设、勘察、设计、监理、施工等责任主体位单形成《***桩基础子分部工程验收记录》及《***桩基础子分部工程质量验收纪要》,并及时提交至***建设工程质量监督站。 本工程***桩基础验收所涉及用表严格执行省住房和城乡建设厅关于工程竣工验收技术资料统一用表的要求,建设单位保证提交的***桩基础 验收资料真实有效,若因提供虚假资料而造成的一切法律责任及民事纠纷均由建设单位承担。

基础验收方案—

XXXXXXXXXXX项目 基 础 验 收 方 案 XXXXXX工程管理有限公司 年月日

一、工程概况: 本工程为XXXXXX项目,位于xxxx区。本工程为剪力墙结构,抗震烈度7度,建筑结构安全等级二级,使用年限50年,地基基础设计等级为乙级,地下2层,地上18层,建筑面积10000m2;采用CFG桩复合地基,基础筏板厚1000mm,基础筏板混凝土为C30P6,混凝土构件环境类别:地面以下与土壤或水接触的构件、地面以上雨篷、挑檐及屋面构架等完全露天的构件混凝土环境类别为二b类,地下室室内、卫生间、屋面水箱间的构件环境类别为二a类;其余均为一类环境。 二、验收时间: 本次验收时间定于2017年月日 三、验收依据: 1、《中华人民共和国建筑法》及《工程建设标准强制性条文》。 2、《建筑工程施工质量验收统一标准》GB50300-2013。 3、《混凝土结构工程质量验收规范》GB50204-2015。 4、《砌体工程质量验收规范》GB50203-2011。 5、《建筑工程文件归档整理规范》GB/T50203-2014。 6、本工程施工设计图纸,设计变更及图纸会审纪要。 四、验收程序内容: (1)会议由总监主持。 第一项:请与会人员签到。 第二项:主持人宣读参加此次结构验收的单位及人员名单。 第三项:建设单位介绍1#楼建设工程概况。 第四项:勘察单位介绍工程验收质量检查报告。 第五项:设计单位介绍工程验收质量检查报告。 第六项:施工单位汇报工程施工情况。 第七项:监理单位宣读工程质量评估报告。

第八项:分组进行现场工程质量验收和工程质量控制资料核查。 第九项:各组组长汇报验收意见,主持人统一验收意见。 第十项:形成验收会议意见,各方签字。 第十一项:监督单位发表监督意见。 (2)验收内容: 针对翰林雅苑住宅区B区1#楼地基基础工程,进行工程质量控制资料核查和观感质量检查及实测实量检查。 1、质量控制资料核查内容: 包括图纸会审、设计变更、工程定位测量、放线记录、原材料出厂合格证及进场检验报告、施工试验报告及见证检测报告、隐蔽工程验收记录,施工记录签章是否齐全,整理是否齐全,整理是否符合规范要求。 2、现场质量检查内容:主要检查砼结构是否有露筋、蜂窝、麻面、孔洞的各种缺陷等。 3、实测实量部分将进行基础的表面平整度和标高等检查验收。 五、验收组织: 1、组织形式: 由建设单位、勘察单位、设计单位、监理单位及施工单位共同组成三个验收小组,第一组是工程资料审查组,第二组是观感质量检查组,第三组是实测实量检查组,由质量中心领导现场对验收工作程序和内容进行监督,具体分组如下: 1)资料审查组组长:担任 组员: 2)观感检查组组长:担任 组员: 3)实测实量组组长:担任 组员: 六、验收要求:

相关主题
文本预览
相关文档 最新文档
