随处可见。然而,在高填路堤施工中,常出现路基的整体下沉或局部下沉等病害工程。为了尽量减少路堤在工程完工后对路面的影响和破坏,就需要一套成熟的软基处理及高填路堤施工技术,以保证其强度及稳定性。本文主要从施工方面,介绍了綦万公路高填路堤软土地基处理及高填路堤施工技术。

关键词:软土地基处理高填路堤施工

1 引言

路基工程的主要特点是:工艺较简单,工程数量大,耗费劳力多,涉及面较广,耗资也很多。路基的施工改变了沿线原有的自然状态,挖填及借弃土石方涉及当地生态平衡、水土保持和农田水利。路基稳定与否,对路面工程质量影响甚大,关系到公路的正常使用。没有坚固稳定的路基,就没有稳固的路面,因此,必须做好路基工程施工组织,并保证按照设计施工。

填方高度在20m以上为高填路堤。高填路堤工程完工后,随着时间的延长与汽车重复荷载的作用,常出现路基整体下沉与局部下沉。高填路堤的稳定不仅与边坡高度有关,也与路基基底处理、路基填料、性质、边坡坡度、地基性质、水文状况、路基压实机具、施工方法等有关。在高填路堤施工中,基底软基处理是十分重要的一个环节,必须严格按照规范和设计文件施工,编制详细的软基处理和高填路堤施工组织措施,

高速公路路基防护工程分部讨论

宜叙高速公路工程项目经理部10分部 高速公路路基防护工程分部讨论 宜叙高速公路工程项目经理部10分部

1、挡土墙 在填方坡脚与构造物、河渠发生干扰路段以及在稳定性差的斜坡路段,设置路肩墙(含护肩)或路堤墙,以收缩坡脚、防止冲刷及增强路基的整体稳定性。 位于较陡纵向坡度基岩面上的挡土墙,可在满足承载力要求的基岩内开挖纵向错台基础。 位于较陡横坡基岩面上的挡土墙,为减少挡土墙基坑开挖、节省砌体工程,设置横向台阶形基础。墙背内侧基础最小厚度≮1m,最外侧台阶宽度≮2m墙趾外侧顶面设置≮30cm的基础襟边。 台阶形基础采用片石砼与内侧开挖基坑浇满。基础顶面以上挡土墙高度作为有效高度,选用挡土墙墙身尺寸。 挡墙分段长度结合地质情况可按10~15m长设置一道沉降缝并以沥青麻絮填塞,挡墙最低一排泄水孔以下部分基坑回填采用8%石灰土并要求逐层压实;墙背回填应在圬工砌体强度达到70%以后,方可采用砂卵砾石或片碎石等水稳性较好的粗粒料逐层回填、压实,并注意勿使墙身受到较大冲击力的影响。墙背内侧基坑顶设机织防渗土工布隔水,挡墙施工时在墙身内上下左右交错地预埋由内向外倾斜的Φ50mm软式透水管,以形成间距2~3m的泄水孔。 墙背排水设施所用机织防渗土工布采用二布一膜, 2、护肩及护脚 在横坡较陡处的路基边缘设置现浇C20砼护肩以加固路基并收缩坡脚。护肩与路肩挡土墙相接时,护肩面坡应与挡墙面坡一致。

当填方路基受地形地物限制或路基稳定性不足时,采用浆砌片石护脚以减少征地拆迁和增强其整体稳定性。 护肩基础应设在基岩或夯实的土基中,护脚基础应设在基岩上。 3、填方路基边坡防护 填方边坡高度≤4.0米的路堤按喷播植草灌防护处理, 边坡坡度缓于1:1.75时按喷播植草灌防护处理。 边坡高度>4.0米的一般路堤按菱形网格骨架植草灌防护或拱形骨架护坡。 当填方坡脚伸入水库(或堰塘)时,一般采用实体护坡对高出水库(或堰塘)设计水位0.5m以下的部分进行防护。 对于陡山坡上的半填半挖路基,当填方高度较低时,但边坡伸出较远不易填筑时,则采用护肩进行防护。 对于斜坡路段和与建筑物发生干扰路肩的路堤,为减少占地、收缩坡脚和避免拆迁,一般采用设置衡重式或仰斜式挡墙进行防护。 对于桥头路堤路段,为防止桥头路堤边坡被路面集中冲刷,一般于较低一侧桥头设置急流槽;当路线纵坡较大时,则桥头两侧设置急流槽。 4、挖方路基边坡护坡 路堑挖方边坡视其高度、岩土界面、裂缝发育程度、稳定情况进行防护。 对于渡槽、天桥或重要建筑物下部两侧的路堑边坡,视边坡坡率及稳定情况选用路堑墙进行防护。

软土地基对桥梁施工产生的危害及处理措施

软土地基对桥梁施工产生的危害及处理措施 发表时间:2020-03-24T11:49:08.515Z 来源:《防护工程》2019年21期作者:李玲 [导读] 在当前的工程建设过程中,工程质量是衡量工程项目管理能力的关键指标,基础施工风险成为桥梁安全事故的核心因素,为了加强桥梁施工管理水平,我们需要科学地管理基础建设。 山东沂蒙交通发展集团有限公司山东临沂 276000 摘要:随着我国社会建设水平的发展,社会经济的不断提高,对公路网络的建设也越来越多,在公路网建设中肯定有桥梁的建设,而在软土基质地方建桥,是一个广泛的现象,这样一来就形成了在软基地质建筑的技术问题,这个问题在桥梁建筑中非常突出和重要。由于软土地基的自然孔隙小,含水量高,渗透性小,可以缩短桥梁的使用寿命,影响桥梁的质量。同时,天气对其影响很大,恶劣天气下其稳定性不强。这就要求施工单位在遇到软土地基施工时,要注意技术处理,保证桥梁的质量。 关键词:软土地基;桥梁施工;危害;处理措施 导言: 在当前的工程建设过程中,工程质量是衡量工程项目管理能力的关键指标,基础施工风险成为桥梁安全事故的核心因素,为了加强桥梁施工管理水平,我们需要科学地管理基础建设。在具体的桥梁施工中软土基施工技术的使用决定着施工作业的有效性,因此要分析施工技术的使用注意事项,落实桥梁施工作业,全面彰显桥梁施工软土基施 1桥梁施工中软土地基施工必要性 软土地基的施工会给予桥梁整体施工作业的压实度产生影响,还会引起路面硬化与沉降情况。(1)桥梁压实度层面。现有的软土地基土结构涉及软土和松散砂体,软土地基的压实在具体桥梁施工中尚未得到实施,影响了桥梁运行的稳定性。此外,软土地基的渗透性相对较小,含水量相对较高,因此如果施工期长雨季,则会造成桥梁被雨水侵蚀,降低工程运行质量;(2)引起路面硬化现象。桥梁的实际施工期间因为使用材料往往是混凝土与沥青,且沥青与混凝土自身稳定性不佳,在一定程度上会造成施工路面硬化或者开裂现象,同时因为软土地基稳定性不佳,桥梁施工期间便有可能出现硬化现象;(3)沉降现象。因为浅层降水或者深层抽汲地下水的作用,会引发水土流失,导致软土地基的强度有所降低,以致于建筑物出现地面沉降,势必会影响到桥梁的实际使用寿命与施工效率,且软土地基施工的最大风险便是路面的沉降现象。 2软土地基施工影响因素分析 2.1环境因素 环境对软土地基的影响是不容忽视的。桥梁施工中软土地基可大致分为两种:粘性地基和砂性地基。前者需对地基进行实压,让其固定,而后者需对地基进行挤压,让砂性地基变得紧密。施工时要结合当地环境的特点和土地的特性进行,确保桥梁施工质量。 2.2项目设计 项目设计也是影响软土地基施工的因素之一,尤其在桥梁施工过程中的缓和过渡段影响较大。因此,桥梁软土地基的施工也需要注意工程设计,良好的工程设计可以很大程度上避免一些施工问题。桥梁施工按截面进行,根据不同的施工区段需要进行不同的设计,能很好地适应地基的特点和差异。在过渡段施工中,软土地基会增加工程施工难度,因为工程设计沉降过大,导致桥梁断裂甚至倒塌,因此过渡段的设计需要结合地基的实际情况。 2.3现场施工 软土地基施工会受到周围因素特别是施工现场的干扰,且影响较大。如果不能很好地控制施工现场,就不能进行软土地基的施工,从而延缓施工的整体进度,甚至影响桥梁施工质量。此外,桥梁施工需要使用一些大型机械设备,这些大型机械设备会损坏软土地基,影响地基的稳定性和承载力,在施工过程中需要避免。 3常见的桥梁工程软土地基处理技术研究 3.1垫层处理技术 常用的垫层处理技术主要有砂砾石垫层和砂垫层两种方法。该技术主要应用于砂、砾石等建筑材料。通过软基垫层,达到了加固软土地基,提高地基承载力的目的。在垫层处理技术的应用中,应注意以下几点:首先,施工企业应根据施工现场的实际情况选择更换材料,因为材料的质量直接影响到软基处理工程的质量,所以应该引起高度重视。在选材过程中,应选用级配好、质地坚硬的中砂、粗砂和砾石,也可加入卵石等材料进行混合。第二,换填施工前,施工人员要对基坑内的具体情况进行检查,对基坑内的杂物或给水应及时清除,

高速公路路基边坡防护措施(新编版)

高速公路路基边坡防护措施 (新编版) Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0724

高速公路路基边坡防护措施(新编版) 摘要:介绍高速公路路基边坡防护措施,为高速公路车辆安全行驶提供了重要保障,不仅稳定了路基又美化路容,提高了高速公路使用品质。例如植物防护可以消灭施工痕迹,使景观协调,形成良好的视觉效果。 关键词:高速公路、路基;边坡防护;措施 湖南春季是雨水多发季节,伴随着长时间降雨过后,往往可以见到边坡失稳增多的现象,这说明降雨对边坡的稳定性有很大影响。降雨提高了地下水的补给量,一方面降低岩体的强度,增大孔隙水的压力,使边坡滑动面的抗滑能力降低;另一方面增大边坡的下滑力,两者给合起来极大地降低了边坡的稳定性。因此加强雨季对路基边坡巡查力度,发现边坡失稳应立即对边坡进行防护与措施至关重要。

一、坡面防护 路基的防护其类型可分为边坡坡面防护和冲刷防护。边坡坡面防护主要是保护路基边坡表面,免受雨水冲刷,降低温差及温度变化的影响,防止和延缓软弱岩土表面的风化、碎裂、剥蚀演变过程,从而保护路基边坡的整体稳定性,在一定程序上还可以美化路容,协调自然环境。 1、边坡种草防护 (1)使用条件 种草防护适用于边坡稳定,坡面冲刷轻微,且宜于草类生长的土质路提与路堑边坡,用以防止表面水土流失,固结表土,增强路基的稳定性。经常浸水或长期浸水的路堤边坡,种草不宜生长,不宜采用种防护。边坡上己扎根的种草防护,可容许缓流水短时冲刷。 (2)注意事项 选用草籽应注意当地的土壤和气候条件,通常应以容易生长、根部发达、叶茎低矮、枝叶茂密或有匍匐茎的多年生草种为宜,常用的月白茅草、毛鸭嘴、鱼肩草、果圆、雀稗、鼠尾草和小冠。最

公路软土地基路堤设计与施工技术细则JTG-T-D31-02-201勘误表

公路软土地基路堤设计与施工技术细则 JTG-T-D31-02-201勘误表 P4 2.1.26 现浇混凝土大直径管桩(PCC桩) Cast-in-place concrete large-diameter pipe pile 将内外双层套管形成的空心圆柱腔体沉入地基,在腔体内灌注混凝土,振动拔管之后形成的管桩。 增加“振动”。 P5 2.2符号 p s——静力触探(单桥探头)总贯入阻力; q c——静力触探(双桥探头)锥尖阻力; 删除这两个符号。 P15 3.5.5 2 剪切试验宜采用三轴试验剪切方法。 “剪切”改为“试验”。 P15 3.5.7 详细勘察工程地质报告软土地基部分的图表资料应符合本细则第3.1.10条的规定及第3. 4.6条中比例尺相关规定,……… 增加“的规定”。 P16 4.1.3软土地基沉降应计算至附加应力与有效自重应力之比不大于0.15处。 删除“有效”。 P25 5.1.1 软土地基处理设计应按地质资料准备、设计路段划分、稳定性和地基沉降计算验算、处理方案设计的流程进行。 “验算”改为“计算”。 P27 表5.2.6 应力扩散角θ(°) 换填材料中砂、粗砂、砾砂、圆砾、角砾、 石屑、碎石、矿渣 粉质土、粉煤 灰 灰土

删除“粉质土”。 P33 表5-1 不同地区水泥搅拌土强度与龄期关系式对比表 “鉴别”改为“搅拌”。 P46 6.1.8沉降起控制作用的路段,预压期应根据要求的工后沉降确定;稳定起控制作用的路段,预压期应根据地基固结度确定;沉降与稳定均为控制因素时,应选

用两者中较长的预压期。地基采用竖向排水体处理时,预压期不宜小于6个月;采用复合地基处理时,预压期不宜小于3个月。 增加“预压期”。 P47 6.2.7粉煤灰路堤底部应设置隔离层。隔离层可采用天然砂砾料、采石场碎块片石等透水性良好的材料填筑,也可采用工业废渣、炉渣、钢渣、矿渣等。隔离层厚度不宜小于0.3m,横坡不宜小于3%。 删除“采石场”。 P50 6.4.8当现浇泡沫轻质土置于平面与斜坡面交界处时,可将其分成斜坡前和斜坡上两部分计算滑动力和滑动抵抗力,底面抗滑稳定性可参照图6.4.8,按式6.4.8验算。 增加“坡”和“斜”。 P55 6.7.1反压护道可用于提高软土地基上低路堤的稳定性,也可用于施工期间失稳路堤的应急修复。 删除“低”。 P57 7.1.1 软土地基处理施工前应做好下列准备工作: 3 检验有关原材料。 删除“有关”。 P89 表A软土地基常用处理方法及适用范围一览表

浅谈软土地基处理

浅谈软土地基及处理方法 【摘要】:软土一般是指在静水和缓慢流水环境中沉积,以黏粒为主并伴有 微生物作用的近代沉积物。软土是一种呈软塑到流塑状态,其外观以灰色为主的 细土粒,如淤泥和淤泥质土、泥炭土和沼泽土,以及其他高压缩性饱和黏性土、粉土等。其中淤泥和淤泥质土是软土的主要类型。 软土地基的处理质量是保证建筑物建成后安全、高效运营的关键,也直接影响 到地基的基础承栽力。 处理方法有:表层处理法、强夯法、静力排水固结法、反压护道法,桩基法 换土法,灌浆法,加筋法等,排水砂垫层,石灰浅坑法及其他辅助方法!不同的软 土地基应该结合工程实际采取有效经济的处理办法! 【关键词】:软土地基处理主要类型危害路基工程地基承载力影响使 用性能抗剪强度工程质量有机质空隙比含水量地基土投资变形 一软土地基的辨认 软土地基的确认是一项比较容易引起争议的工作,我们在具体施工时决定用 量化的试验指标来控制和确认。在确定软土时要查明软土及与之共同存在的一般 土层的成因、类别、范围、物理力学性质和必要的化学性质,以便采取经济有效 的处理措施。既可降低造价,又能确保质量、缩短工期。由于各省区各公路工程 的软土成因不尽相同,因此会同乐监理和业主确定了切实可行的鉴别方法,对本 路段的主要软基取样并进行了试验分析,根据实验检测数据分析可得出以下规律: 1.1 土质的影响一般天然细粒土的天然密度在1. 60~1. 75 g/ cm 3 之间,而水又是不可压缩的,密度远小于土的天然密度,所以对于同样的土质,含 水量的增加必然导致土体干密度的减小,这也就意味着作为路基填料时其压实度 的降低,这对地基成型后的强度和稳定性有重要的影响。 1.2 液塑限的影响由以上结果分析,液塑限对软基的断定并非必然的联系,只要含水量控制得当,在透水性较好的砂砾料紧缺地段,用高液限土作路基填料 也可取得很好的效果。事实上,在本工程中,我们遇到了相当多的高液限土(约 为60 %),考虑到该工程为二级公路,压实度要求仅为94 %左右,为降低工程造 价我们采取了分段开挖晾晒、换位填筑路基的办法,将软土全部挖除晾晒换填,考虑到路基耐久性的要求,只是在换填段增加了30~50mm 厚的砂砾料垫层,这 样既解决了软土路段的交通问题,又避免了大量的土方调运,缩短了工期,降低 了造价,取得了很好的综合效益。当然,高液限土( w l > 50 %) 是一种不适宜材料,击实试验表明液限大,最佳含水量也较大,自然对应的最大干密度就会较小,一般高液限粘土的最大干密度为1. 55~1. 65g/cm3。 1.3 孔隙比的影响孔隙比与含水量有较大的关系,其公式为e 0=Gρ ω(1+ ω)/ρ-1,其中ρω为水的密度,G为土粒比重,ρ为天然密度,ω为含水

浅议高速公路软基处理方法

浅议高速公路软基处理方法 发表时间:2019-08-07T11:05:53.797Z 来源:《基层建设》2019年第15期作者:袁小亮 [导读] 摘要:高速公路软基处理的好坏直接决定公路的质量好坏、交通的安全与否以及国家的利益问题,因此高速公路的软基处理就显得尤为重要。 中交公路规划设计院有限公司 52000 摘要:高速公路软基处理的好坏直接决定公路的质量好坏、交通的安全与否以及国家的利益问题,因此高速公路的软基处理就显得尤为重要。本文主要结合笔者经验,浅谈高速公路软基处理技术。 关键词:高速公路;公路软基;软基处理 引言 软土的物理力学性质差,具有天然含水量大、强度低和易受扰动影响等特性。高等级公路路面的造价昂贵,技术标准高,对路基变形与稳定性的要求十分严格。这些都使得软土地区高速公路的变形与稳定性控制成为高速公路路基工程中遇到的主要技术难题。 1高速公路软基处理需遵循的原则 高速公路的路面造价不比普通的路面,不仅技术要求高,对软基的处理要求也严格。因此,软土区域内高速公路路面的稳定跟变形处理就是技术中重点和难点了。软土的特点是含水量丰富、强度低、容易受到扰动。因此,在对其进行处理的时要严格遵循软基处理的原则。 1.1沉降指标的控制 使用厚度为16Cm的沥青硅路面,完工后沉降的年限控制在巧年;普通路段完工后余下的沉降量要小于30cm;临近桥涵的路段其沉降差应该大于10cm;桥头跟普通路段的过渡段路基长度应大于50em。 1.2工期的标准 高速公路的施工期为两年半,而路基的处理应控制在一年左右。需要运用的处理措施也应控制在最短的时间,让完工后的沉降达到标准。 1.3桥头地基的处理 以桥台的中心为起点,桥头地基的处理长度控制在5一7(H填土高度);桥前护坡基地的底宽控制在2一3H,小型构造物两边的过渡段长度不能超过10em。 1.4填料的选取 在选取轻质填料最好不选取资源比较缺乏的粉煤灰;如果使用砂垫层处理小型构造物的基底,其厚度最好控制在1.cm以内。 2 软基处理方法 表层处理法用于地表面极软弱的情况。该法是通过排水、敷设或增添材料等办法,提高地表强度,防止地基局部剪切变形,保证施工机械作业;同时尽可能把填土荷载均匀地分布于地基上。属于这类处理方法的有:表层排水法,砂垫层法,土工织物加强法,添加剂法等等 2.1 表层排水法 对土质较好因含水量过大而导致的软土地基,在填土之前,地表面开挖沟槽,排除地表水,同时降低地基表层部分的含水率,以保障施工机械通行。为了发挥开挖出的沟槽在施工中达到盲沟的效果,应回填透水性好的砂砾或碎石。设计与施工: 1)沟槽的布置沟槽布置要考虑利用地形自然坡度排水;填土沉降要注意坡度的变化;不使来自四周挖方部位的地表水、渗透水浸入填土;沟槽的间隔要尽可能加密,以增大排水能力,即使有部分沟槽被切断也不会妨害整体排水。 2)沟槽的构造沟槽尺寸一般取宽 0.5m,深 0.5~1.0m。填土之前在沟槽内用透水良好的砂(砂砾)回填成为盲沟。纵向盲沟一般沿道路纵向或中央纵向开挖,横向盲沟一般间距 10~15m 布置。沟槽内埋设多孔排水管时。 2.2砂垫层法 对于地基上部软土层极薄且含水量大时,在软土地基上敷垫0.5~1.2m 左右厚的砂垫层。这样可达到固结软土层,使砂垫层起到上部排水层作用;同时,砂垫层又成为填土内的地下排水层,以降低填土内的水位;在进行填土及地基处理施工时,为施工机械提供良好的通行条件。 设计与施工: 1)如采用机械施工,在确定砂垫层厚度时,应考虑机械的重量,轮胎对地面接触压力,偏心程度及软土地基表层强度等。在极软地基上,仅用砂垫层来确保大型施工机械的通行,往往需要较厚的砂垫层,是不经济的,所以常与表层排水或敷垫材料等法并用。 2)砂垫层施工时应设放样板。摊铺作业一般采用自卸汽车与推土机联合操作。要尽量做到均匀一致。用透水性差的粉土作填料时,其坡脚附近的砂垫层一旦被土复盖,就有可能妨碍侧向排水,因此对砂垫层的端部要妥善处理。 2.3土工织物加强法 土工织物的制造过程是首先把聚合物原料加工成丝、短纤维、纱或条带,然后再制成平面结构的土工织物。土工织物突出的优点是重量轻,整体连续性好(可做成较大面积的整体),施工方便,抗拉强度较高,耐腐蚀和抗微生物侵蚀性好。土工格栅是一种主要的土工合成材料,与其他土工合成材料桐比,它具有独特的性能与功效。土工格栅分为塑料类和玻璃纤维类两种类型。采用编织土工布和土工格栅,铺设于软基表面,可起到反滤、排水、隔离和补强的作用。 2.4添加剂法 对于表层为粘性土时,在表层粘性土内渗入添加剂,改善地基的压缩性能和强度特性。以保施工机械的行驶。同时也可达到提高填土稳定及固结的效果。添加材料通常使用的是生石灰,熟石灰和水泥。石灰类添加材料通过现场拌和或厂拌,除了降低土壤含水量、产生团粒效果外,对被固结的土随着时间的推移会发生化学性固结,使粘土成分发生质的变化,从而促进土体稳定。 3高速公路软基处理过程中的注意事项 钻机下钻的距离、喷粉喷射时的高度及停灰面都要做好控制,保证粉喷桩是标准的长度,钻机的钻头也要定期维护。如果喷粉机缺乏

路基软基处理方法

1 换填垫层法 当软弱土层厚度不很大时,可将路基面以下处理范围内的软弱土层部分或全部挖除,然后换填强度较大的土或其它稳定性能好、无侵蚀性的材料(通常是渗水性好的中粗砂)称为换填或垫层法。此法处理的经济实用高度为2~3m,如果软弱土层厚度过大,则采用换填法会增加弃方与取土方量而增大工程成本。 通过换填具有较高抗剪强度的地基土,从而达到增强地基承载力的目的,满足构筑物对地基的要求。 主要加固方法有换填、抛石挤淤、垫层、强夯挤淤几种。垫层法根据材料的不同可分为砂(砾石)垫层、碎石垫层、粉煤灰垫层、干渣垫层、土(灰土、二灰)垫层。代表方法有砂垫层法及换填法。 砂砾垫层:当路堤高度小于极限高度的2倍,软土层较薄,填筑材料比较困难,或雨季施工时,采用砂砾(砂)垫层,在填土与基底之间设一排水面,从而使地基在受到填土荷载后,迅速地将地基土中的孔隙水排出,加快固结速度,提高地基的承载力,减少沉降,防止地基局部剪切变形。要注意控制填土速度,所用的材料为含泥量不大于5%的洁净中粗砂,或最大粒径小于5cm的天然级配砂砾。换填法:在软土厚度不大于2m 时,利用渗水性材料(砂砾或碎石)进行置换填土,可以降低压缩性,提高承载力,提高抗剪强度,减少沉降量,改善动力特性,加速土层的排水固结。它的特点是施工工艺简单,但费用比较高。 抛石挤淤:当软土或沼泽土位于水下,更换土施工困难,且厚度小于3m,表层无硬壳、基底含水量超过液限、路堤自重可以挤出的软土之上,排水比较困难时,

采用抛片石(直径一般不小于30cm)挤淤的方法。从中部开始抛石,逐渐向两边延伸,挤出淤泥,提高路基强度。 2 深层密实法 采用爆破、夯击、挤压和振动及加入抗剪强度高的材料等方法,对地基深层的软弱土体进行振密和挤密的地基加固方法称为深层密实法。适用于软土厚度>3m 的中厚软土的加固,分布面积广的软基加固处理,其加固深度可达到30m。 通过振动、挤压使地基中土体密实、固结,并利用加入的具有高抗剪强度的桩体材料置换部分软弱土体中的三相(气相、液相与固相)部分,形成复合地基,达到提高抗剪强度的目的。 主要加固方法:强夯法、土(或灰土、粉煤灰加石灰)桩法、砂桩法、爆破法、碎石桩法(振冲置换法)、石灰桩法、水泥粉煤灰碎石桩(CFG桩法)、粉喷桩法、旋喷桩法。代表方法有碎石桩法、强夯法、水泥粉煤灰碎石桩法、粉喷桩法。 强夯法:对于砂土地基及含水量在一定范围内的软弱粘性土地基,可采用重锤夯实或强夯。它的基本原理是:土层在巨大的冲击能作用下,土中产生很大的压力和冲击波,致使土体局部压缩,夯击点周围一定深度内产生裂隙良好的排水通道,使土中的孔隙水(气)顺利排出,土体迅速固结。强夯后地基承载力可提高3~4倍,压缩性可降低200%~1000%。其佳夯击能:从理论上讲,在最佳夯击能作用下,地基土中出现的孔隙水压力达到土的自重压力,这样的夯击能称最佳夯击能。因此可根据孔隙水压力的叠加值来确定最佳夯击能。在砂性土中,孔隙水压力增长及消散过程仅为几分钟,因此孔隙水压力不能随夯击能增加而叠加,可根据最大孔隙水压力增量与夯击次数关系来确定最佳夯击能。兰海高速公路某

高速公路路基边坡防护措施简易版

A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编订:XXXXXXXX 20XX年XX月XX日 高速公路路基边坡防护措 施简易版

高速公路路基边坡防护措施简易版 温馨提示:本解决方案文件应用在对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。文档下载完成后可以直接编辑,请根据自己的需求进行套用。 摘要:介绍高速公路路基边坡防护措施,为高速公路车辆安全行驶提供了重要保障,不仅稳定了路基又美化路容,提高了高速公路使用品质。例如植物防护可以消灭施工痕迹,使景观协调,形成良好的视觉效果。 关键词:高速公路、路基;边坡防护;措施 湖南春季是雨水多发季节,伴随着长时间降雨过后,往往可以见到边坡失稳增多的现象,这说明降雨对边坡的稳定性有很大影响。降雨提高了地下水的补给量,一方面降低岩体

的强度,增大孔隙水的压力,使边坡滑动面的抗滑能力降低;另一方面增大边坡的下滑力,两者给合起来极大地降低了边坡的稳定性。因此加强雨季对路基边坡巡查力度,发现边坡失稳应立即对边坡进行防护与措施至关重要。 一、坡面防护 路基的防护其类型可分为边坡坡面防护和冲刷防护。边坡坡面防护主要是保护路基边坡表面,免受雨水冲刷,降低温差及温度变化的影响,防止和延缓软弱岩土表面的风化、碎裂、剥蚀演变过程,从而保护路基边坡的整体稳定性,在一定程序上还可以美化路容,协调自然环境。

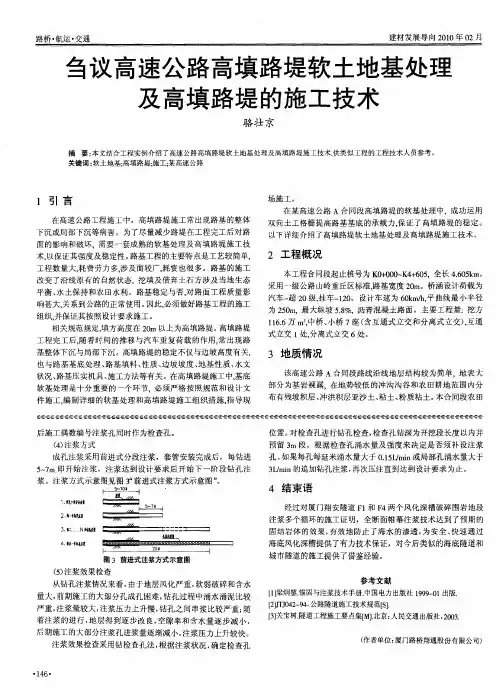

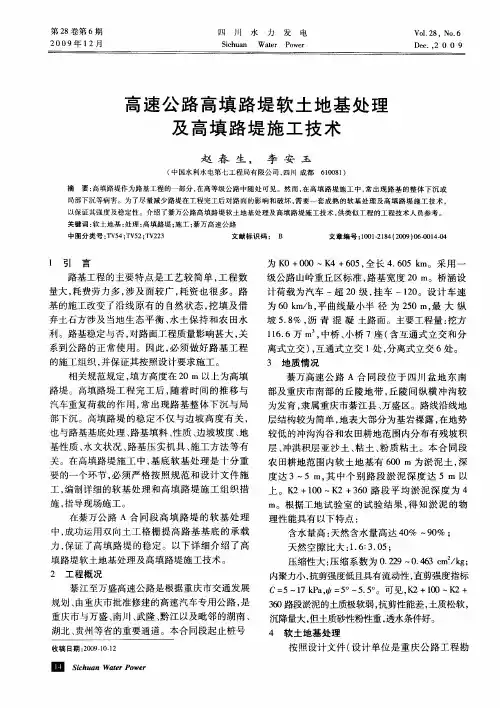

高速公路高填路堤软土地基处理

高速公路高填路堤软土地基处理 及高填路堤施工技术 赵春生 (中国水利水电第七工程局六分局綦万高速公路) 摘要:高填路堤作为路基工程的一部分,在高等级公路中随处可见。然而,在高填路堤施工中,常出现路基的整体下沉或局部下沉等病害工程。为了尽量减少路堤在工程完工后对路面的影响和破坏,就需要一套成熟的软基处理及高填路堤施工技术,以保证其强度及稳定性。本文主要从施工方面,介绍了綦万公路高填路堤软土地基处理及高填路堤施工技术。 关键词:软土地基处理高填路堤施工 1 引言 路基工程的主要特点是:工艺较简单,工程数量大,耗费劳力多,涉及面较广,耗资也很多。路基的施工改变了沿线原有的自然状态,挖填及借弃土石方涉及当地生态平衡、水土保持和农田水利。路基稳定与否,对路面工程质量影响甚大,关系到公路的正常使用。没有坚固稳定的路基,就没有稳固的路面,因此,必须做好路基工程施工组织,并保证按照设计施工。 填方高度在20m以上为高填路堤。高填路堤工程完工后,随着时间的延长与汽车重复荷载的作用,常出现路基整体下沉与局部下沉。高填路堤的稳定不仅与边坡高度有关,也与路基基底处理、路基填料、性质、边坡坡度、地基性质、水文状况、路基压实机具、施工方法等有关。在高填路堤施工中,基底软基处理是十分重要的一个环节,必须严格按照规范和设计文件施工,编制详细的软基处理和高填路堤施工组织措施,指导现场施工。 在綦万公路A合同段高填路堤的软基处理中,成功运用了双向土工格栅,提高路基基底的承载力,并保证了高填路堤的稳定。以下将详细介绍高填路堤软土地基处理及高填路堤施工技术。 2 概述 綦江至万盛高速公路是根据重庆市交通发展规划,由重庆市批准修建的高速汽车专用公路,是重庆市与万盛、南川、武隆、黔江以及毗邻的湖南、湖北、贵州等省的重要通道。本合同段起止桩号为K0+000~K4+605,全长4.605km。采用一级公路山岭重丘区标准,路基宽度20m。桥涵设计荷载为汽车-超20级,挂车-120。设计车速为60km/h,平曲线最小

路基软基处理专项施工方案

软基处理专项施工方案 一、工程概况 1、概况 遵义北环(檬梓桥至乐理段)高速公路是《贵州省高速公路网规划》中遵义绕城高速公路的重要组成路段,是国家高速公路网兰海高速公路和杭瑞高速公路在遵义市的联络线工程,对完善区域路网、构成遵义交通枢纽,拓展遵义市中心城区发展空间,加速区域城镇化和工业化发展进程至关重要。 遵义北环(檬梓桥至乐理段)高速公路路线起于遵义市汇川区高坪镇的檬梓桥互通,与贵州省绥阳至遵义高速公路青山至檬梓桥段相接,止于遵义县鸭溪镇乐理村下坝的乐理枢纽互通,与杭瑞高速公路毕节至遵义段相接,中间控制点:海龙、金鼎山、野里坝、七里沟、乐理。 遵义北环(檬梓桥至乐理段)高速公路第四工区桩号为K47+000~K53+780,长 6.78公里,沿途经过银江村、岩塘村、野理村。本工区软基主要分布在K47+335~K47+390、K47+550~K47+770、K47+780~K47+930和K52+550~K52+575四段。合计长度为450m,处理宽度为32~60.3m,厚度为0.5~2m。处理时先清除表层20cm耕植土,采用排水、换填石渣等措施进行处置后,再进行路基填筑。 2、特点: 本工区软基处理段路基换填处理深度较浅,工作进展快。 3、难点: 本工区特殊路基换填深度较深,车辆装载软土运输缓慢。

软基换填处理工程数量 二、编制依据 1、《公路工程技术标准》(JTG B01-2003) 2、《公路路基设计规范》(JTG D30-2004) 3、《公路路基施工技术规范》(JTG F10-2006) 4、《公路排水设计规范》(JTJ018-97) 5、《公路工程地质勘察规范》(JTG C20-2011) 6、遵义北环(檬梓桥至乐理段)高速公路合同文件; 7、《遵义北环(檬梓桥至乐理段)高速公路两阶段施工图设计》 三、施工部署 人员配置一览表

软土地基中几个问题的分析

软土地基中几个问题的分析 摘要:位于滨江、谷底、河滩等的城市地带,经常存在着含水量高、孔隙大、压缩性强、抗剪能力弱、承载能力低的软土。在这样的地质环境下进行市政工程施工,如果没有对地基做适当的处理,地基将难以承受较大的荷载,譬如路堤可能由于地基不稳而引起沉降开裂甚至剪切破坏。本文将以市政工程软土地基的施工问题为切入点,探讨工程软土地基的处理方法,以求改善地基的变形性和渗透性等工程性质,提高软土地基的抗剪能力和承载能力。 关键词:市政工程,软土地基,问题处理 一、市政工程软土地基的常见问题 软土俗称淤泥质土,包括淤泥、泥炭、冲填土、杂填土等。地基中不同沉积年代和成因类型的软土,对市政工程施工带来不利的影响。笔者根据施工实践,对软土地基存在危害性进行分析,认为形成软土地基危害性的主要原因有: 1.承载力太低的原因 软土地基的危害性之一就是承载能力弱,在高强度的施工环境下,地基的整体很容易遭到破坏。软土地基在承载力不足的原因,是因为软土含水量高,譬如淤泥软土,含水量最低35%,最高为50%。在高含水量的状态下,软土的孔隙被水充满,致使土质疏松,容易被压缩,承载强度就越低。 2.沉降量太大的原因 软土地基的不均匀沉降,会影响工程施工功能的正常发挥,譬如在市政道路施工中,沉降量太大的软土地基道路容易出现裂缝,致使路面不均匀,甚至使得地下管线断裂。软土地基沉降量太大的原因是弱透水性使然,软土的渗透系数小,在压力的作用下难以在短时间内固结,如果在加荷初期受到高强度的孔隙水压力,地基强度就会加速降低。目前一些市内交通主干道的路基,软土沉降情况严重,这也是工程界的焦点难题之一。 3.地基上建筑物移位的原因 软土地基上的建筑落成后,过了一段时间可能发生移位情况,使得周边其他建筑和市政地下管网的安全性受到威胁。这种移位情况缘于软土的高压缩性,软土的压缩性与其含水量成正比,在地基上部建筑物荷载作用下,会发生不均匀沉降,在超出地基允许承载力之外时,就会发生差异性的倾斜,引起建筑物移位。 4.地下水破坏的原因 软土地基的市政工程地下水含量高,地下水的承压力会影响基础施工,甚至破坏基础施工。软土地基本身的抗剪强度小,受到荷载力之后,孔隙的水没有排

高速公路路基边坡防护首件工程总结[全面]

河(源)惠(州)(东)莞高速公路龙川至紫金段 先行TJ1合同段 高速公路路基边坡防护首件工程总结 核工业华南建设工程集团公司 河惠莞高速公路龙川至紫金段先行TJ1标项目部 二〇一六年十二月

目录 路基边坡防护首件工程总结 (1) 一、编制依据 (1) 二、工程概况 (1) 1、气象 (1) 2、水文 (2) 3、地形地貌 (2) 4、地质构造与地层岩性 (2) 5、不良地质及特殊性岩土 (3) 6、设计概况 (3) 7、主要技术标准 (3) 三、项目经理部组织机构 (3) 四、实际投入的设备和人员 (6) 五、路基防护施工实施工期 (7) 六、路基边坡防护首件工程施工过程 (7) 1、挖方路堤边坡防护首件工程 (7) 2、路基排水 (9) 七、工程质量管理措施 (9) 八、工程安全管理措施 (13) 九、环境、水土保护及文明施工 (17) 十、施工中存在的问题与改进措施 24 十一、施工经验总结 26

高速公路路基边坡防护首件工程总结 一、编制依据 1、《公路路基施工技术规范》JTG F10-2006; 2、《公路土工试验规程》JTG E40-2007; 3、《公路土工合成材料应用技术规范》JTG D32-2012; 4、招标文件、设计施工图纸及设计技术交底、招标答疑文件及相关文件要求; 5、我部现场踏勘、调查所获得的有关资料. 6、我单位拥有的科技工法成果和现有的企业管理水平,劳力、设备技术能力以及长期从事公路建设所积累的丰富的施工经验. 7、国家、交通部、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例. 8、路基边坡防护首件工程施工方案 二、工程概况 1、气象 河(源)惠(州)(东)莞高速公路龙川至紫金段项目所经区域属中亚热带季风气候,具有季风明显、光照充足、雨量充沛的特征,区域内春季温暖潮湿、夏季炎热雨丰时间长,秋季凉爽干燥,冬季较短.地形变化对气候的影响较大 .项目所在区域东部和西部气温、雨量差异较大 ,不同的海拔高度气候特点也有一定的差别.沿线多年平均气温为18.1~21.1℃,最高气温为38.3~39.5℃.沿线雨量充沛,多年平均降雨量在1695~2258米米之间,年最大降雨量在2325.4~2732米米之间,月最大降雨量在595.8~823.9米米之间.雨季集中于4~7月,降雨量占全年降雨量的 50~80%.灾害性天气以雾和暴雨为主,沿线山高雾大 ,平均雾日在40天以上,雾日在年内分配3~4月最多,7~9

道路工程路基软基处理常用方法

软土路基稳固剂表层处理施工工艺 软土路基表层排水施工工艺 表层排水法是软土路基表层处理的一种方法,它是通过所开挖沟槽或盲沟及透水性好的砂砾或碎石等材料排除地表水,以达到提高地表强度、防止地基局部剪切变形、保证施工机械作业的作用。 适用范围 (1)表层排水法用于地表面极软弱的情况,对土质较好因含水量过大而导致的软土地基。 (2)可作为既有建筑和新建建筑的地基排水固结之用,也可作为高速铁路、客运专线、高速公路等地表渗水处理用;可作为施工中的临时地表临时固结措施,也可用于永久建筑物的地基加固、防渗处理。 工艺原理 表层排水法用于地表面极软弱的情况,对土质较好因含水量过大而导致的软土地基,在填土之前,地表面开挖沟槽,排除地表水,同时降低地基表层部分的含水率,以保障施工机械通行。为了发挥开挖出的沟槽在施工中达到盲沟的效果,应回填透水性好的砂砾或碎石。 原理作用 路基基底一旦遇水浸泡,基底土将软化,引起新的沉降变形。地表排水固结是通过开挖排水沟排除地表中的水,使其固结,提高地表达到承重强度,防止地基局部剪切变形,保证施工机械作业;同时尽可能把填土荷载均匀地分布于地基上。 工艺流程 表层排水施工工艺流程详见图1。 砂(碎石)垫层施工工艺 不合格 不合格 图1 表层排水施工工艺流程图

地基上填筑砂(碎石)垫层是常用的一种工艺。它是利用级配良好、质地坚硬的中粗砂或碎石、砾石等,经分层夯实,作基础的持力层,可提高基础下地基强度,降低地基的压应力,减少沉降量,加速软土层的排水固结;在软土层顶面铺设一层砂垫层,主要起浅层水平排水作用。 适用范围 (1)一般适用于3.0m以内的软弱、透水性强的粘性土地基,不适用于加固湿陷性黄土和不透水的粘性土地基。 (2)路堤高度小于两倍极限高度,软土表面无透水性低的硬壳。 (3)软土层不很厚,或虽稍厚,但具有双面排水条件。 (4)当地有砂可取,运距不远。 (5)有较长的工后固结沉降时间。 工艺原理 砂(碎石)垫层就是利用级配良好、质地坚硬的中粗砂或碎石、砾石等,经分层夯实,作为基础的持力层,提高基础下地基强度,降低地基的压应力,减少沉降量,加速软土层的排水固结。在软土层顶面铺设一层砂垫层主要起浅层水平排水作用,在路基荷载作用下将软基中的固结水通过砂层排入路基边沟。砂层对于基底应力的分布和沉降量的大小虽无显著影响,但可加速沉降发展,缩短固结过程。 工艺流程Array 图1 砂砾垫层施工工艺流程图

高速公路路基边坡防护措施正式样本

文件编号:TP-AR-L5498 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 高速公路路基边坡防护 措施正式样本

高速公路路基边坡防护措施正式样 本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 摘要:介绍高速公路路基边坡防护措施,为高 速公路车辆安全行驶提供了重要保障,不仅稳定了路 基又美化路容,提高了高速公路使用品质。例如植物 防护可以消灭施工痕迹,使景观协调,形成良好的视 觉效果。 关键词:高速公路、路基;边坡防护;措施 湖南春季是雨水多发季节,伴随着长时间降雨过 后,往往可以见到边坡失稳增多的现象,这说明降雨 对边坡的稳定性有很大影响。降雨提高了地下水的补

给量,一方面降低岩体的强度,增大孔隙水的压力,使边坡滑动面的抗滑能力降低;另一方面增大边坡的下滑力,两者给合起来极大地降低了边坡的稳定性。因此加强雨季对路基边坡巡查力度,发现边坡失稳应立即对边坡进行防护与措施至关重要。 一、坡面防护 路基的防护其类型可分为边坡坡面防护和冲刷防护。边坡坡面防护主要是保护路基边坡表面,免受雨水冲刷,降低温差及温度变化的影响,防止和延缓软弱岩土表面的风化、碎裂、剥蚀演变过程,从而保护路基边坡的整体稳定性,在一定程序上还可以美化路容,协调自然环境。

公路软土地基路堤设计与施工技术规范

公路软土地基路堤设计与施工技术规范XI 】017—96 长江委信息研究中心馆藏 1 中华人民共和国行业标准 公路软土地基路堤设计与施工技术规范 1601111108,1 8^)601^108,1:10118 亡03: 8.11(1 001181:1:001: 1011 0亡 111^11^8,7 60113^11^1116111: 011 80^1: @1:01111(1 了丁了 017-96 主编单位:交通部第一公路勘察设计院 批准部 门:中华人民共和国交通部 施行日期:1997 年10月1日 人民交通出版社 1997參北京 关于发布《公路软土地基路堤设计 与施工技术规范》的通知 交公路发〔1996〕1065号 各省、自治区交通厅,北京 市交通局,上海市市政工程管理局,天津市 市政工程局,部属公路设计、施工、科研、监督、监理单位,公路院校: 现批准发布《公路软土地基路堤设计与施工技术规范》(编号了丁了 017 — 96〕,作为行业标准,自1997年10月1日起施行。 《公路软土地基路堤设计与施工技术规范》由交通部第一公路勘察 设计院负责解释,由人民交通出版社出版。希望各单位在实践中注意积 累资料,总结经验,及时将发现的问题和修改意见函告交通部第一公路 勘察设计院,以便修订时参考。 中华人民共和国交通部 一九九六年十二月^一日 目 次 1总则 2术语、符号、代号 2’ 1 术语 2^ 2符号、代号 3软土地基工程地 质勘察 3^ 1 一般规定 3^ 2初步勘 察 3^ 3详细勘察 4路堤的稳定与

水利水电工程监理适用规范全文数据库 长江委信息研究中心馆藏 沉降 1 1 一般规定 4 2稳定验算 1 3沉降计算 5软土地基处治及路 堤设计 5^ 1 一般规定 5^ 2垫层与 浅层处治 5^ 3轻质路堤 5^ 4反压 护道 5^ 5加筋路堤 5^ 6预压及超 载预压 5^ 7竖向排水体预压 5^ 8 粒料桩 5^ 9加固土桩 5^ 10综合 (组合〕处治设计 5^ 11路堤设 计 6软土地基处治施工 6^ 1 一般 规定 2垫层及浅层处治 6^ 3 反压护道 4 土工合成材料 5袋装砂井 6塑料排水板 6 ^ 7砂桩 6^ 8碎石桩 9加固土 桩 7路堤施工与观测 飞.1 一般规定 1. 2路堤填筑 1. 3吹填砂路堤 1. 4粉煤灰路 堤

高速公路路基软基处理基本方法介绍

高速公路路基软基处理基本方法介绍 高速公路路基软基处理基本方法介绍 摘要:介绍了高速公路路基软基处理的几种基本方法,以及这几种处理方法的施工步骤及注意事项。 关键词:软基处理塑料排水法粒料桩挤密法 张承高速公路张家口至崇礼段L8合同段,全长4.2km.本段路基为填方路基,均为软土路段。除表层为硬壳层外,以下多为淤泥质亚粘土、淤泥质粘土,局部为淤泥,淤泥土的天然含水量在40%~70%之间,有的大于70%;孔隙比1.0;压缩系数为0.005~0.02,天然容重在15~18kN/m3之间,具有含水量高、压缩性高、强度低和固结时间长等特点,作路基基础时易产生过量沉降、不均匀沉降、路堤失稳等现象,为了保证路基的稳定,保证工程质量,应对软土地基进行加固处理。 软土土地基处理施工的具体方法有很多,常常是多种方法综合使用,本合同段路基软土层厚度一般5-12m,局部达到18m,设计采用换填或抛石挤淤、塑料排水板、堆载预压、粒料桩挤密等方法进行加固。 1、软土路基的处理原则 在保证施工质量的情况下依据充分利用原有地形地貌、少占农田、因地制宜、就地取材、降低成本的原则,根据不同的软土地基情况采取不同的处理方法;比如对于沿河路堤、沿塘路堤等不良地质路段采用换填和抛石挤淤的方法;涵洞、通道、桥头路段采用超载预压;一般沉降量较大和地质条件较差的非结构物路段采用塑料排水板结 合一般预压。 2、几种软基处理方法的原理和施工工艺介绍 2.1 排水板法 (1)施工工艺流程 平整原地面一摊铺下层砂垫层一机具就位一塑料排水板穿靴一 插入套管一拔出套管一割断塑料排水板一机具移位一摊铺上层砂垫

层。 施工方法采用有心轴的插入法。 (2)施工步骤 ①塑板材由后面的卷筒通过井架上的滑轮插入心轴。 ②用心轴的输送轮轴夹住塑板材,上起垂直压入地下,透水滤套不应被撕破和污染。 ③心轴达到预定深度后,输送轮轴反转,将心轴上拔,塑板材留在土中,切断多余塑板材,但应保证塑板插入砂垫层50cm以上,使其与砂垫层贯通。 ④移向下一个施打位置。 (3)施工注意事项 ①施工前必须进行试打试验,以检验设备和工艺是否符合要求,并确定回带长度。 ②当回带长度大于50cm时,及时进行补打。 ③沉入塑板前,发现板体与靴头固定或板体搭接不牢时,须返工重新固定或搭接,经检查符合要求后,方可沉入。 2.2 粒料桩挤密法 主要用振冲器、吊机或施工专用平车和水泵将砂、碎石、砂砾、废渣等粒料(粒径为20~50mm,含泥量不应大于10%)加入振密。 (1)施工工艺流程 平整原地面一振冲器就位对中一成孔一清孔一加料振密一关机停水一振冲器移位。 (2)施工步骤 ①振冲器对准桩位,打开水源和电源,检查水压、电压和振冲器的空载电流是否正常。 ②启动吊机,使振冲器以l-2m/min的速度在土层中徐徐下沉,当达到设计深度以上30-50cm时上提至孔口,清除孔壁泥块,防止缩颈。 ③重复①~②使孔内泥浆变稀,即清孔。 ④填料振密。一边填料一边振密,使填料挤入孔壁的土中,从而使桩径扩大,直至不再扩大为止。如此重复操作,直至该深度的电流
