内墙抹灰及顶板抹灰施工规范

内墙抹灰及顶板抹灰施工规范
内墙抹灰及顶板抹灰施工规范

内墙抹灰及顶板抹灰施工规范

依据标准:

《建筑工程施工质量验收统一标准》GB50300-2001

《建筑装饰装修工程施工质量验收规范》GB50210-2001

1、范围

本工艺标准适用于基层为混凝土内墙和顶板的中、高级抹灰工程。

2、施工准备

2.1 材料及主要机具:

2.1.1 水泥:325号矿渣硅酸盐或普通硅酸盐水泥。应有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。

2.1.2 砂:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径的筛子。不得含有草根等杂物。

2.1.3 石灰膏:应用块状生石灰淋制,淋制时必须用孔径不大于3mm×3mm的筛过滤,并贮存在沉淀池中。熟化时间,常温下一般不少于15d;用于罩面时,不应少于30d。使用时,石灰膏内不得含有未熟化的颗粒和其他杂质。

2.1.4 磨细生石灰:其细度应通过4900孔/cm2的筛。用前应用水浸泡使其充分熟化,其熟化时间宜为3d以上。

2.1.5 纸筋:白纸筋或草纸筋,使用前三周用水浸透并敲打拌合成糊状,要求洁净、细腻,也可制成纸浆。

2.1.6 麻刀:必须柔韧干燥,不含杂质,长度约10~30mm,使用前4~5d敲打松散,用石灰膏调好。

2.1.7 聚乙烯酸缩甲醛:即107胶等。

2.1.8 主要机具:砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm 厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。

2.2 作业条件:

2.2.1 必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。并弹好50cm水平线。

2.2.2 抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。连接处缝隙应用1∶3水泥砂浆分层嵌塞密实,若缝隙较大时,应在砂浆中掺入少量麻刀嵌塞密实。门口钉设板条或铁皮保护。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并事先粘贴好保护膜。

2.2.3 墙、顶抹灰前应做完上一层地面及本层地面。

2.2.4 管道穿越的墙洞和楼板洞,应及时安放套管,并用1∶3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。

2.2.5 壁柜、门框及其他预埋铁活位置和标高应准确无误,并做好防腐、防锈处理。

2.2.6 根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。

2.2.7 冬期施工应事先对基层采取解冻措施,待其完全解冻后,而且室内温度保持在5℃以上,方可进行室内墙、顶抹灰。不得在负温度和冻结的墙、顶抹灰。

2.2.8 应将混凝土墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用1∶3水泥砂浆分层补平,把外露钢筋头和铅丝头等事先清除掉。

2.2.9 抹灰前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净。

2.2.10 抹灰前一天,墙、顶应浇水湿润,抹灰时再用笤帚淋水或喷水湿润。

3、操作工艺

3.1 工艺流程:

3.1.1 混凝土顶板抹灰:

搭脚手架→基层处理→弹线、套方、找规矩→抹底灰→抹中层灰→抹罩面灰

3.1.2 混凝土墙抹灰:

基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋)→做护角抹水泥窗台板→抹底灰→抹中层灰→抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)→抹墙面罩

面灰→养护

3.2 顶板缝处理:剔除灌缝混凝土凸出部分及杂物,然后用刷子蘸水把表面残渣和浮尘清理干净,刷掺用水量10%的107胶水泥浆一道,紧跟抹1∶0.3∶3混合砂浆将顶缝抹平,过厚处应分层勾抹,每遍厚度宜在5~7mm。

3.3 混凝土顶板抹水泥砂浆、混合砂浆:

3.3.1 搭脚手架:铺好脚手板后,约距顶板高1.5m左右。

3.3.2 基层处理:首先将凸出的混凝土剔平,对钢模施工的混凝土顶应凿毛,并用钢丝刷满刷一遍,再浇水湿润。如果基层混凝土表面很光滑,亦可采取如下的"毛化处理°办法,即先将表面尘土、污垢清扫干净,用10%火碱水将顶面的油污刷掉,随之用清水将碱液冲净、晾干。然后用1∶1水泥细砂浆内掺用水量20%的107胶,喷或用笤帚将砂浆甩到顶上,其甩点要均匀,终凝后浇水养护,直至水泥砂浆疙瘩全部粘满混凝土光面上,并有较高的强度(用手掰不动)为止。

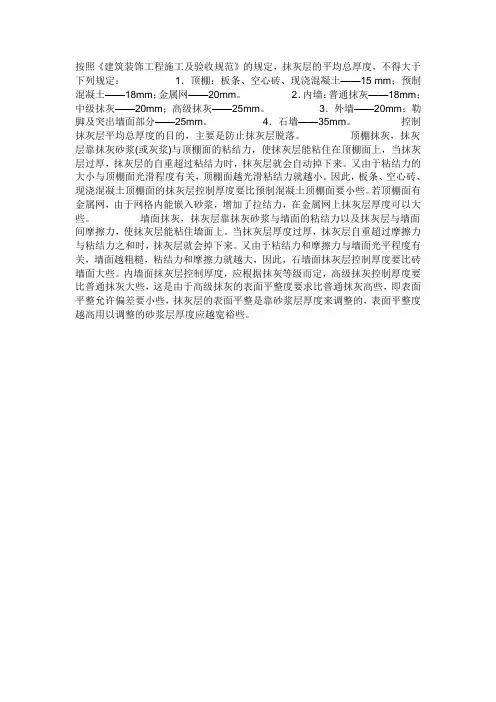

3.3.3 弹线、套方、找规矩:根据50cm水平线找出靠近顶板四周的平线,作为顶板抹灰水平控制线。

3.3.4 抹底灰:在顶板混凝土湿润的情况下,先刷107胶素水泥浆一道(内掺用水量10%的107胶,水灰比为0.4~0.5),随刷随打底;底灰采用1∶3水泥砂浆(或1∶0.3∶3混合砂浆)打底,厚度为5mm,操作时需用力压,以便将底灰挤入顶板细小孔隙中;用软刮尺刮抹顺平,用木抹子搓平搓毛。

3.3.5 抹罩面灰:待底灰约六、七成干时,即可进行抹罩面灰;罩面灰采用1∶2.5水泥砂浆或1∶0.3∶2.5水泥混合砂浆,厚度为5mm。抹时先将顶面湿润,然后薄薄地刮一道使其与底层灰抓牢,紧跟抹第二遍,横竖均顺平,用铁抹子压光、压实。

3.4 混凝土顶板抹混合砂浆纸筋灰罩面:

3.4.1~3.4.3 同混凝土顶板抹水泥砂浆。

3.4.4 抹底灰:在顶板混凝土湿润的情况下,先刷107胶素水泥浆一道(内掺用水量10%的107胶),随刷随打底;底灰采用1∶0.5∶1水泥石灰膏砂浆打底,厚度为2mm,操作时需用力压,将底灰挤入顶板细小孔隙中。

3.4.5 抹中层灰:抹底灰后紧跟抹第二遍1∶3∶9混合砂浆,中层灰厚度为6mm左右,抹完后用软刮尺刮抹顺平,用木抹子搓平。

3.4.6 抹纸筋罩面灰:待第二遍灰至六、七成干时,即可抹罩面灰;罩面灰分二遍成活,约2mm厚。第一遍罩面灰越薄越好;紧跟抹第二遍,要找平;待罩面灰稍干,再用塑料抹子顺抹纹压实、压光。

3.5 混凝土墙面抹水泥砂浆:

3.5.1 基层处理:同混凝土顶板抹水泥砂浆。

3.5.2 吊直、套方、找规矩、贴灰饼:根据基层表面平整、垂直情况,经检查后确定抹灰层厚度(按图纸要求分普通、中级、高级),但最少不应小于7mm。墙面凹度较大时要分层操作。用线坠、方尺、拉通线等方法贴灰饼,用托线板找好垂直,下灰饼也作为踢脚板依据。灰饼宜用1∶3水泥砂浆做成5cm见方,水平距离约为1.2~1.5m左右。

3.5.3 墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的1∶3水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度或宽度来决定,筋宽约为5cm左右。

3.5.4 做护角:根据灰饼和冲筋,首先应把门窗口角和墙面。柱面阳角抹出水泥护角;用1∶3水泥砂浆打底,待砂浆稍干后,再用素水泥膏抹成小圆角。也可用1∶2水泥砂浆或1∶0.3∶2.5水泥混合砂浆做明护角,其高度不应低于2m,每侧宽度不小于50mm。在抹水泥护角的同时,用1∶3水泥砂浆或1∶1∶6水泥混合砂浆分二遍抹好门窗口边及暄脸底子灰。如门窗口边宽度小于100mm时,也可在做水泥护角时一次完成。

3.5.5 抹水泥窗台板:先将窗台基层清理干净,把碰坏的和松动的砖重新用水泥砂浆修复好,用水浇透,然后用1∶2∶3豆石混凝土铺实,厚度不薄于2.5cm。次日再刷掺用水量10%的107胶素水泥浆一道,紧跟着抹1∶2.5水泥砂浆面层,压实、压光,浇水养护2~3d。下口要求平直,不得有毛刺。

3.5.6 抹底灰:一般应在抹灰前一天用水把墙面浇透,然后在混凝土墙面湿润的情况下。先刷107胶素水泥浆一道(内掺用水量10%的107胶),随刷随打底;底灰采用1∶3水泥砂浆(或1∶0.3∶3混合砂浆,水灰比为0.4~0.5)打底,厚度为13mm,每遍厚度宜在5~7mm,应分层分遍与所冲筋抹平,用大杠刮平找直,木抹子搓平搓毛。

3.5.7 抹水泥砂浆罩面灰:底层砂浆抹好后第二天,先将墙面湿润后,即可进行沫罩面灰工作。罩面灰采用1∶2.5水泥砂浆或1:0.3:2.5水泥混合砂浆,厚度为5~8mm。抹灰时先薄薄地刮一道使其与底层灰抓牢,紧跟抹第二遍,用大杠刮平找直,用铁抹子压实压光。

3.5.8抹水泥踢脚板或水泥墙裙:先刷掺用水量10%的108胶水泥素浆一道,紧跟抹1:3水泥砂浆底层,表面用木抹子搓毛,面层用1:2.5水泥砂浆压光,凸出抹灰墙面5~7mm (要注意出墙厚度一致,上口平直、光滑)。

3.5.9抹完灰后注意喷水养护,防止空鼓裂缝。

3.6混凝土墙面抹混合砂浆、纸筋灰罩面。

3.6.1~3.6.5做法同混凝土墙面抹水泥砂浆。

3.6.6抹底灰:一般应在抹灰前一天用水把墙面浇透,然后在混凝土墙面湿润的情况下,先刷108胶素水泥浆一道(内掺用水量10%的108胶),随刷随打底;底灰采用1:3:9水

泥白灰膏砂浆打底,厚度,普通抹灰为7mm(高级为11mm),每遍厚度宜在5~7mm,应分层分遍抹,用大杠刮平找直,木抹子搓平搓毛。

3.6.7抹中层砂浆:抹底灰后紧跟抹第二遍1:3:9水泥混合砂浆,中层灰厚度为7mm,接着用大杠刮平找直,用木抹子搓平,抹完灰后进行养护。然后用托线板全面检查中层灰是否垂直、平整,阴阳角是否方正、顺直,管后与阴角交接处、墙面与顶板交接处是否平整、光滑。踢脚板、水泥墙裙上口和散热器及管道背后等应及时清理干净。

3.6.8做法同混凝土墙面抹水泥砂浆的3.5.8条。

3.6.9抹纸筋罩面灰:待中层灰约六、七成干时,即可开始抹纸筋罩面灰(如中层灰过干时,应充分浇水湿润)。罩面灰应二遍成活,厚度约2mm,最好两人同时操作,一人先薄薄刮一遍;另一人随即抹平。按照先上后下的顺序进行,再赶光压实,然后用钢抹子压一遍,最后用塑料抹子顺抹纹压光,随即用毛刷蘸水将罩面灰污染的门窗框等清刷干净。

3.7冬期施工:

3.7.1冬期施工,应采取保温措施。涂抹时,砂浆的温度不宜低于5℃,环境温度一般为+5℃,最低应保持0℃以上。

3.7.2砂浆抹灰层硬化初期不得受冻。做油漆墙面的一抹灰砂浆,不得掺入食盐和氯化钙。

3.7.3用冻结法砌筑的墙,室内抹灰应待墙面解冻,方可进行。

3.7.4冬期施工,抹灰层可采用热空气或装烟囱的火炉加速干燥。采用热空气时,应设通风设备排除湿气。同时应设专人负责定时开关门窗,以便加强通风,排除湿气。

4、质量标准

4.1一般规定

4.1.1本章适用于一般抹灰、装饰抹灰和清水砌体勾缝等分项工程的质量验收。

4.1.2抹灰工程验收时应检查下列文件和记录:

1抹灰工程的施工图,设计说明及其他设计文件。

2材料的产品合格证书、性能检测报告、进场验收记录和复验报告。

3隐蔽工程验收记录。

4施工记录。

4.1.3抹灰工程应对水泥的凝结时间和安定性进行复验。

4.1.4抹灰工程应对下列隐蔽工程项目进行验收:

1抹灰总厚度大于或等于35mm时的加强措施。

2不同材料基体交接处的加强措施。

4.1.5各分项工程的检验批应按下列规定划分:

1相同材料、工艺和施工条件的室外抹灰工程每500~1000㎡应划分为一个检验批,不足500㎡也应划分为一个检验批。

2相同材料工艺和施工条件的室内抹灰工程,每50个自然间(大面积房间和走廊按抹灰面积30㎡为一间),应划分为一个检验批,不足50间也应划分为一个检验批。

4.1.6检查数量应符合下列规定:

1室内每个检验批应至少抽查10%,并不得少于3间;不足3间时应全数检查。

2室外每个检验批每100㎡应至少抽查一处,每处不得小于10㎡。

4.1.7外墙抹灰工程施工前应先安装钢木门窗框、护栏等,并应将墙上的施工孔洞堵塞密实。

4.1.8抹灰用的石灰膏的熟化期不应少于15d,罩面用的磨细石灰粉的熟化期不应少于3d。

4.1.9室内墙面、柱面和门洞口的阳角做法应符合设计要求,设计无要求时,应采用1:2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm。

4.1.10当要求抹灰层具有防水防潮功能时,应采用防水砂浆。

4.1.11各种砂浆抹灰层,在凝结前,应防止快干、水冲、撞击、振动和受冻,在凝结后应采取措施防止玷污和损坏。水泥砂浆抹灰层应在湿润条件下养护。

4.1.12外墙和顶棚的抹灰层与基层之间及各抹灰层之间必须粘结牢固。

4.2一般抹灰工程

4.2.1本节适用于石灰砂浆、水泥砂浆、水泥混合砂浆、聚合物水泥砂浆和麻刀石灰、纸筋石灰、石膏灰等一般抹灰工程的质量验收。一般抹灰工程分为普通抹灰和高级抹灰,当设计无要求时,普通抹灰验收。

主控项目

4.2.2抹灰前基层表面的尘土、污垢、油渍等应清除干净并应洒水润湿。

检验方法:检查施工记录

4.2.3一般抹灰所用材料的品种和性能应符合设计要求。水泥的凝结时间和安定性复验应合格。砂浆的配合比应符合设计要求。

检验方法:检查产品合格证书、进场验收记录、复验报告和施工记录。

4.2.4抹灰工程应分层进行,当抹灰总厚度大于或等于35mm时,应采取加强措施。

不同材料基体交接处表面的抹灰,应采取防止开裂的加强措施,当采用加强网时,加强网与各基体的搭接宽度不应小于100mm。

检验方法:检查隐蔽工程验收记录和施工记录。

4.2.5抹灰层与基层之间及各抹灰层之间必须粘结牢固,抹灰层应无脱层、空鼓,面层应无爆灰和裂缝。检验方法:观察;用小锤轻击检查;检查施工记录。

一般项目

4.2.6一般抹灰工程的表面质量应符合下列规定:

1普通抹灰表面应光滑、洁净、接槎平整、分格缝应清晰。

2高级抹灰表面应光滑、洁净、颜色均匀、无抹纹,分格缝和灰线应清晰美观。

检验方法:观察;手摸检查。

4.2.7护角、孔洞、槽、盒周围的抹灰表面应整齐、光滑;管道后面的抹灰表面应平整。

检验方法:观察。

4.2.8抹灰层的总厚度应符合设计要求,水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。

检验方法:检查施工记录。

4.2.9抹灰分格缝的设置应符合设计要求,宽度和深度应均匀,表面应光滑,棱角应整齐。

检验方法:观察;尺量检查。

4.2.10有排水要求的部位应做滴水线(槽)。滴水线(槽)应整齐顺直,滴水线应内高外低滴水槽的宽度和深度均不应小于10mm。

检验方法:观察;尺量检查。

4.2.11一般抹灰工程质量的允许偏差和检验方法应符合表4.2.11的规定。

注:1)普通抹灰,本表第3项阴角方正可不检查;

2)顶棚抹灰,本表第2项表面平整度可不检查,但应平顺

5、成品保护

5.1门窗框上残存的砂浆应及时清理干净,铝合金门窗框装前应检查保护膜的完整,如采用水泥嵌缝时应用低碱性的水泥,缝塞好后应及时清理,并用洁净的棉丝将框擦净。

5.2翻拆架子时要小心,防止损坏已抹好的水泥墙面,并应及时采取保护措施,防止因工序穿插造成污染和损坏,特别对边角处应钉木板保护。

5.3各抹灰层在凝结前应防止快干、爆晒、水冲、撞击和振动,以保证其灰层有足够的强度。

5.4油工刷油时注意油桶不要从架子上碰下去,以防污染墙面,且不可蹬踩窗台,防止损坏棱角。5.1抹灰门必须事先把门窗框与墙连接处的缝隙用水泥砂浆嵌塞密实(铝合金门窗框嵌缝材料由设计确定,并事先粘贴好防护膜),门口应钉设铁皮或木板保护。

5.5推小车或搬运东西时,要注意不要碰坏口角和墙面。抹灰用的大杠和铁锹把不要靠放在墙上,严禁蹬踩窗台板,防止损坏其棱角。

5.6拆除脚手架时要轻拆轻放,拆后材料要码放整齐,不要撞坏门窗、墙面和口角等。

5.7要保护好墙上的预埋件、窗帘钩、电线槽、盒、水暖设备和预留孔洞等,不要随意抹死。

5.8抹灰层凝结硬化前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。

5.9要保护好地面、地漏,禁止在地面上拌灰和直接在地面上堆放砂浆等。

6、应注意的质量问题

6.1门窗洞口、墙面、踢脚板、墙裙上口抹灰空鼓、裂缝:

6.1.1门窗框两边塞灰不严实,墙体预埋木砖间距过大或木砖松动,经开关振动,在门窗框周边处产生空鼓、裂缝。应重视门窗框塞缝工序,应设专人负责。

6.1.2基层清理不干净或处理不当;墙面浇水不透,抹灰后砂浆中的水分很快被基层(或底灰)吸收,影响粘结力。应认真清理和提前浇水,砖墙可提前一天浇水,一般浇二遍,使水深度入墙达到8~10mm即为符合要求。

6.1.3基层偏差较在,一次抹灰层过厚、干缩较大产生裂缝。应分层赶平,每遍厚度宜为7~9mm。

6.1.4配制的砂浆和原材料质量不符合要求,或使用不当,应根据不同的基层配制所需要的砂浆,同时要加强对原材料和抹灰部位配合比的管理。

6.2抹灰面层起泡、有抹纹、爆灰、开花:

6.2.1抹完罩面灰后,压光工作跟得太紧,灰浆没有收水,故压光后产生起泡现象,其中基层为混凝土顶板和墙面较为常见。

6.2.2底灰过分干燥,抹罩面灰后,水分很快被底灰吸走,故压光时容易出现抹纹或漏压。

6.2.3淋制生石灰时,对欠火灰、过火灰颗粒及杂质过滤不彻底,灰膏熟化时间不够,抹灰后遇水或潮湿空气灰层内的生石灰颗粒会继续熟化,体积膨胀,造成抹灰表面爆灰,出现开花。

6.3抹灰面不平、阴阳角不垂直、不方正:抹灰前要认真挂线、做灰饼和冲筋,使冲筋

交圈,阴阳角处亦要冲筋、顺杠、找规矩。

6.4门窗洞口、墙面、踢脚板、墙裙等抹罩面灰接槎明显或颜色不一致:抹罩面灰时要注意留施工缝,施工缝要尽量留在分格条、阴角处和门窗框边部;室内如遇施工洞口时,可采用甩整面墙的方法。

6.5踢脚板、水泥墙裙和窗台板上口出墙厚度不一致、上口毛刺和口角不方等:操作要加细,按规范去吊垂直,拉线拉直、找方,抹完灰后,要反尺把上口赶平、压光。

6.6暖气槽两侧上下窗口墙垛抹灰不通顺:应按规范吊直找方。

6.7管道后抹灰不平、不光,管根空裂等:应按规范安放过墙套管,管后抹灰准备专用工具(长抹子),工作细致即能克服。

6.8水泥面层无强度,表面不实:水泥早期脱水或使用过夜灰造成,要加强管理。

7、质量记录

本工艺标准应具备以下质量记录:

7.1水泥的出厂证明和试验报告。

7.2砂子应该有材质证明及含泥量的控制。

7.3磨细生石灰粉出厂合格证。

7.4108胶产品合格证。

7.5质量检验评定记录。

8、安全标准

8.1室内抹灰采用高凳上铺脚手板时,宽度不得少于两块(50Cm)脚手板,间距不得大于2m,移动高凳时上面不得站人,作业人员最多不得超过2人。高度超过2m时,应由架子工搭设脚手架。

8.2室内施工使用手推车时,拐弯时不得猛拐。

8.3作业过程中遇有脚手架与建筑物之间拉接,未经领导同意,严禁拆除。必要时由架子工负责采取加固措施后,方可拆除。

8.4采用井子架、龙门架、外用电梯垂直运输材料时,卸料平台通道的两侧边安全防护必须齐全、牢固,吊盘(笼)内小推车必须加挡车掩,不得向井内探头张望。

8.5脚手板不得搭设在门窗、暖气片、洗脸池等承重的物器上。

8.6夜间或阴暗作业,应用36V以下安全电压照明。

9、环保措施

9.1使用现场搅拌站时,应设置施工污水处理设施。施工污水未经处理不得随意排放,需要向施工区外排放时必须经相关部门批准方可排放。

9.2施工垃圾要集中堆放,严禁将垃圾随意堆放或抛撒。施工垃圾应由合格消纳单位组织消纳,严禁随意消纳。

9.3大风天严禁筛制砂料、石灰等材料。

9.4砂子、石灰、散装水泥要封闭或苫盖集中存放,不得露天存放。

9.5清理现场时,严禁将垃圾杂物从窗口、洞口、阳台等处采用抛撒运输方式,以防造成粉尘污染。

9.6施工现场应设立合格的卫生环保设施,严禁随处大小便。

9.7施工现场使用或维修机械时,应有防滴漏油措施,严禁将机油滴漏于地表,造成土壤污染。

9.8清修机械时,废弃的棉丝(布)等应集中回收,严禁随意丢弃或燃烧处理。

内墙抹灰工程施工方案(最新)

目录 一、工程概况 (2) 1.1、该工程的建设主体 (2) 1.2、工程地址及概况 (2) 二、编制依据 (2) 三、内墙抹灰做法: (3) 四、施工部署 (4) 4.1、施工准备 (4) 4.2、项目管理机构 (5) 4.3、机械、设备、材料、劳动力配置 (6) 五、施工工艺 (6) 5.1、工艺流程: (6) 5.2、基层清理 (7) 5.3、浇水湿润 (7) 5.4、吊垂直、套方、找规矩、做灰饼 (7) 5.5、做护角 (7) 5.6、抹底灰 (8) 5.7、修抹预留孔洞、配电箱、槽、盒 (8) 5.8、粘钉钢丝网 (8) 5.9、抹罩面灰 (8) 六、质量要求 (9) 6.1、材料要求 (9) 6.2、技术要求 (9) 6.3、质量要求 (9) 6.4、安全要求 (9) 6.5、环境要求 (10) 七、质量标准 (10) 7.1、主控项目 (10) 7.2、一般项目 (10) 八、成品保护 (11) 九、安全文明施工措施 (11) 9.1、安全措施 (12) 9.2、环保措施 (12)

蔚蓝青城II期工程 内墙抹灰工程专项施工方案 一、工程概况 1.1、该工程的建设主体 建设单位:西安天朗置业有限公司 设计单位:宁波市明州建筑设计院有限公司 监理单位:陕西省古都工程监理公司 施工单位:浙江城建建设集团有限公司 质监单位:西安市大兴新区建设工程质量安全监督站 1.2、工程地址及概况 (1)工程地址:西安市大兴东路与桃园南路延伸段交汇处西北角。 (2)3号馆工程概况: 3号馆建筑为地下一层,地上三层,建筑高度17.500m,结构形式采用全现浇框架结构;设计使用年限均为50年,安全等级为二级。 建设规模:建筑面积5313.40㎡ (3)幼儿园工程概况: 幼儿园建筑为地上四层,建筑高度18.1m,结构形式采用现浇框架结构;设计使用年限均为50年,安全等级为二级。 建设规模:建筑面积:4892.41㎡。 本建筑设计正负零米以下墙体为240厚砖砌体,正负零米以上为200厚加气混凝土砌块填充墙,局部墙体厚度100mm。 二、编制依据 2.1、本工程设计图纸 2.2、施工组织设计 2.3、浙江城建的施工工艺 2.4、国家、行业的标准规范、文件等

室内外抹灰工程施工方案

抹灰施工方案 1.工程概况 荣盛(邳州)文承苑四期工程:42、44、45、47-52#楼、,建筑面积约万平方米(含地下室)。项目位于邳州市建设北路东侧,由荣盛(邳州)房地产开发有限公司投资建设,荣盛廊坊建筑设计有限公司和徐州久鼎工程设计咨询有限公司设计,邳州市建正工程建设监理有限公司监理,中建八局第三建设有限公司施工。 本工程抗震设防烈度为8度,建筑地上耐火等级二级,地下耐火等级一级,建筑设计使用年限三类,设计使用年限50年。 2.施工准备 .材料准备 1、水泥采用普通硅酸盐水泥,水泥的三证一单必须齐全,并有复验合格报告,水泥进场后要存放在水泥库内,如确需在室外存放时,底部要垫层20cm高,并铺油毡两道做防潮处理,顶部要做好通风防雨措施,受潮结硬的水泥严禁使用,超过3个月的水泥,要重新按规定取样复验合格后方可继续使用。 2、砂子采用中砂,含泥量不得超过3%,并经取样复验合格后,全部过筛后方可使用。 3、白灰膏采用磨细石灰粉淋制而成,熟化时间不少于3天,白灰膏必须存放在灰池内,并采用水封法储存,严禁露天存放。 4、901建筑胶要有出场合格证。 .技术准备 1、内墙抹灰必须在主体结构施工完并经主体验收完成后才能进行。 2、水电等预埋预留,要提前经过三级检查,确认位置准确,标高、尺寸无误、无遗漏。 3、内外墙脚手架眼先用水将架眼冲干净然后用加膨胀剂的干硬性细石砼封堵捣实。 4、结构有缺陷的部位剔平、修补、砼凿毛。 5、抹灰基层表面的尘土、污垢、油渍等清除干净,并提前1~2天浇水湿润,深度在1cm左右。 6、砼墙柱面提前喷掺有20%建筑胶的素水泥浆或搀适量细砂的水泥浆,并注意养护。 7、内墙与混凝土搭接不小于150mm的钢丝网,钢丝网直径,网格*,水泥矿渣空心砖墙面、楼梯间墙面满挂钢丝网,经监理验收鉴证后,方可进行抹灰施工。测定砂子含水率,换算出砂浆施工配合比(重量比)。 8、检修砂浆搅拌机,确保能安全正常运转。 9、施工前对工人做好全面细致的安全、技术交底,室内、外大面积施工前按要求做

内墙面抹灰施工方案(基本原件)

外墙面抹灰施工方案 一、工程概况 本工程为常州普勒赛斯精密机械有限公司车间及办公楼工程,车间为排架结构,建筑面积为14506m2;办公楼为三~四层框架结构,建筑面积为4258m2。 二、施工准备 (一)、技术准备 1、必须经过有关部门进行结构工程验收,合格后方可进行抹灰工程施工。 2、根据图纸设计要求及本工程质量要求,做好样板间或样板墙面,经有关部门认可后方可大面积施工。 3、检查抹灰基层大面的表面平整度、垂直度,验收水暖、电气预埋管道及各种预埋件的安装是否符合设计要求。 4、水泥的凝结时间和安定性复验合格,砂浆配合比符合设计要求。 5、抹灰用的脚手架应先搭设完成,架子要离开墙面200~250mm,并铺设好脚手板,防止落灰在地面上造成浪费。 6、将混凝土表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铅丝头等清除。 (二)、材料要求 1、水泥:采用强度等级为32.5的普硅水泥。 2、砂:宜用中砂、中粗砂,砂的含泥量不超过5%,使用前应过筛。 3、石灰膏:应在充分熟化后使用。 4、掺适量青石粉及微沫剂。

5、工具及检测工具:靠尺、塞尺及直角检测尺。 6、砼表面毛化处理:用筛过的砂按1:1配比的水泥浆掺入水泥用量的15%107胶滚涂(滚涂前将砼面隔夜浇水湿润),待水泥砂浆结硬后要洒水湿润养护。 7、所有房间阴阳角塌饼勾方(除圆弧外)。 (一)、墙面粉刷施工顺序: 基层处理→做灰饼→做护角→抹底层灰→抹面层砂浆→(局部拉毛) 1、基层处理:基层面要清除杂物、灰尘,凿平挂浆凸头砼,隔夜应分浇水湿润墙面。其作法如上所说。 2、做灰饼:根据抹灰等级及基层面的平整度,垂直度来决定灰饼的厚度在墙面的四周用1:3水泥砂浆做4个40mm×40mm的灰饼依次上下左右在同一平面上,间隔1.2×1.5m再做一个灰饼,灰饼应勾方。 3、做护角线:墙面阳角,柱面阳角、门洞、窗洞口的阳角处宜用1:2.5水泥砂浆粉护角线,角的两边抹成向内斜坡角度不大于60°的护角尖,护角线每边宽40mm,护角高度不低于2m。 抹层与面层的操作工艺 在两冲筋之间的基层抹上5-8mm底层砂浆,用力抹压使基层缝道充满砂浆,稍后再抹垫层砂浆,使砂浆的表面略高出冲筋面,然后用硬刮尺以冲筋平面为准,从高处刮向低处,再由低处刮向高处用力均匀平衡,冲筋面上不能刮低,也不可添加砂浆,以保持平整,大面积抹完后随即修整预留孔洞四周,箱边槽周,阴阳角及墙顶等相接部分,底层砂浆抹完后,立即作表面平整,垂直度及阴阳角方正

内外墙抹灰专项施工方案

. 外墙抹灰专项施工方案 编制 审核 审批 建安建设集团有限公司 2017年8月17

目录 一、工程概况 (3) 二、编制依据 (3) 三、施工准备 (4) 1、材料要求 (4) 2、主要机具 (4) 3、作业条件 (4) 4、人员配备 (5) 四、施工方法 (6) 1、工艺流程 (6) 2、施工方法 (6) 3、冬期施工注意事项 (9) 五、质量要求 (10) 1、保证项目 (10) 2、基本项目 (10) 六、成品保护 (11) 七、应注意的质量问题 (11) 八、安全文明施工措施 (12)

一、工程概况 二、编制依据 1)经图纸审查办审查同意的设计图纸; 2)已经通过甲方、监理审批的施工组织设计; 3)设计变更; 4)建筑工程施工质量验收统一标准; 5)建筑装饰装修工程施工质量验收规; 6)现行建筑施工手册;

三、施工准备 1、材料要求 (1)材料:DPM15干混抹灰砂浆 (2)DPM15干混抹灰砂浆进场需核查其品种、规格、强度等级、出厂日期等相关产品信息,并进行外观检查,做好进场验收记录;当出厂超过3个月时应进行复检。 2、主要机具 砂浆搅拌机、平锹、筛子(孔径5mm)、手推车、2.5m大杠、1.5m中杠、2m 靠尺板、线坠、方尺、铁抹子、木抹子、塑料抹子、5~7mm厚方口靠尺、阴阳角抹子、软毛刷、扫帚、胶皮水管、水桶、小白线、錾子、锤子、托线板、工具袋等。 3、作业条件 (1)主体结构已经有关部门进行结构验收,合格后方可进行抹灰工程。(2)将梁、柱等结构表面凸出部分的混泥土剔平;一结构和砌体施工过程中预留孔洞等应提前封堵严实,外露钢筋头、铅丝头等要清除干净。 (3)水电管线已经安装到位,检查无遗漏。 (4)混泥土墙、蒸压加气混泥土砌块墙等基体表面的灰尘,污垢和油渍等应清

抹灰工程量计算规则

般规则 本分部抹灰工程量均按设计结构尺寸(有保温隔热、防潮层者按其外表面尺寸)计算。 二、楼地面计算规则 1.楼地面面层、找平层按墙与墙间的净面积计算,应扣除凸出地面的构筑物、设备基础、室内铁道、0.3 平方米以上的落地沟槽、放物柜、炉灶、柱和不做面层的地沟盖板等所占的面积。不扣除垛、间壁墙(厚120 毫米以内的砌体)、烟囱及0.3平方米以内孔洞、柱所占面积,但门洞圈开口部分亦不增加。 2.踢脚线以平方米计算,不扣除门洞及空圈所占的面积,但门洞、空圈、垛和侧壁亦不增加。 3.水泥砂浆、水泥豆石浆及水磨石楼梯抹面以水平投影面积(包括踏步、休息平台、锁口梁)计算。楼梯井宽500 毫米以内者不予扣除。楼梯与楼层相连接以最后一个踏步外边缘加300 毫米为界。 4.楼梯防滑条按楼梯踏步两端间距离减300 毫米以延长米计算。 三、墙柱面计算规则 1.内墙抹灰计算规则 (1)内墙抹灰的长度,以墙与墙间图示净长尺寸计算,其高度按下列规定计算: ①无墙裙的,其高度以室内地坪面至板底面计算。 ②有墙裙的,其高度按墙裙顶点至板底面计算。 ③吊顶天棚,其高度以室内地坪面(或墙裙顶点)至天棚下皮,另加

200 毫米计算。 (2)内墙面和内墙裙抹灰面积,应扣除门窗洞口和空圈所占的面积,不扣除踢脚板、挂镜线、0.3平方米以内的孔洞和墙与梁头交接处的面积。墙垛和附墙烟囱的侧面抹灰合并在内墙抹灰工程量内计算。 2.外墙面抹灰计算规则 (1)外墙面和外墙裙抹灰面积,按其垂直投影面积以平方米计算。应扣除门窗洞口、空圈和0.3 平方米以上的孔洞所占的面积。附墙垛的侧面抹灰面积并入外墙面抹灰工程量内计算。 (2)单独的外窗台抹灰长度,如设计图纸无规定时,可按窗洞宽度两边共加200毫米计算,窗台展开宽度按360 毫米计算。 3.零星项目抹灰按设计图示尺寸以展开面积计算。 4.水泥黑板、玻璃黑板按框外围面积计算。 5.独立柱、单梁抹灰计算规则 独立柱和单梁等的抹灰,按设计结构尺寸(有保温隔热、防潮层者,按其外表面尺寸)以平方米计算。 四、天棚抹灰计算规则 1.天棚抹灰面积,按墙与墙间的净空面积计算,不扣除间壁墙(包括1/2 砖墙)、垛、附墙烟囱、检查洞、天棚装饰线脚、管道以及0.3平方米以内的通风孔、灯槽、柱等所占的面积。 2.槽形板底、砼折瓦板、密肋板底、井字梁板底抹灰工程量按下表规定乘以系数计算。

内外墙粉刷施工方案资料

内外墙粉刷技术交底 二.施工准备: 1.材料 1)水泥P-C32.5 2) 沙子:中砂,使用前过孔径5mm,含泥量不超过5%,不得含有杂物。 3)外加剂:聚丙烯纤维 2.主要机器 砂浆搅拌机,筛子(孔径为50m m×50mm.30mm×30mm)水管·托灰板·铁抹子·靠尺板·灰槽·铁锹。阳角抹子。小圆角(三角铁)刮土工。托线板等。 3.作业条件 1)对主体结构工程进行核查验收并取得结构验收手续后,方可进行抹灰工程。 2)气块墙体整修完毕,完成门窗框隔断墙·水暖·电气管线·消防栓箱·配电箱距·有关埋件·木砖等安装埋设工作。 3)灰前对墙体上被剔凿的管线槽,洞进行整修完善。检查门窗框的位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆嵌塞严实。 4)抹灰墙面的高度,搭设抹灰用脚手架·高凳·操作平台及架木应离开墙面及门窗口200mm以利操作。架木要稳定·牢固·可靠。5)抹灰应在砌体砌筑完毕后至少七天。

三.操作工艺 1.工艺流程:基层处理—刷界面剂—钉钢丝网—洒水湿润—贴灰墙。冲标筋—搅拌抹灰砂浆加纤维—抹第一遍砂浆—修墙面上的预留线槽孔—抹门窗口水泥砂浆护角—抹罩面灰—抹聚合物水泥砂浆、、。 2.基层处理:首先把砼与墙交接处钉上钢丝网,网宽200mm边压墙,砼面不少于100mm。抹灰前检查加气混凝土墙体。对松动·灰浆不饱满的拼缝及梁板下的顶头缝,用掺水量25%的801胶水浆填密实。将要出墙的舌头灰刮净,墙面的凸出部位剔凿平整。墙面坑凹不平处。砌块缺楞掉角的以及剔凿的设备管线槽洞应用胶水整修密实平顺,用拖线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。墙体基面不平,局部超厚部分,应先分层找平,每层厚度宜为8mm左右,不得一次填平以免导致开裂、脱落。 3、加强网的设置应符合下列要求: 1)挂网抹灰应做到挂网平整、钉网牢固、抹灰密实; 2)挂网前应清洁基层,除去浮灰油污,修补整平墙面,并保持一定湿度; 3 )挂网应展平,与梁柱或墙体连接可用射钉或预埋的钢筋点焊 固定,间距不宜太大,以保证钢网不变形起拱; 4)网材搭接应平整、连续、牢固、搭接长度不宜小于100mm; 5 )挂网必须置于抹灰层内,不得外露,应防止生锈和腐蚀。4.贴灰饼·冲标筋:用托线板检测一遍墙面不同部位的垂直·平整情况,以墙面的实际高度决定灰饼呵冲筋的数量。一般水平及高度距离

墙面抹灰工程量计算规则

墙面抹灰工程量计算规则 2010-03-2218:43 (一)内墙面抹灰工程量计算规则 1 .内墙面抹灰工程量,等于内墙面长度乘以内墙面的抹灰高度以平方米(m2)面积计算。扣除门窗 洞口空圈所占面积,不扣除踢脚板、挂镜线、o. 3 m以内洞口和墙与构件交接处的面积,洞口侧 壁和顶面亦不增加。墙垛和附墙烟囱侧壁面积与内墙面的抹灰工程量合并计算。 内墙面的抹灰高度(m),根据以下具体情况确定; (1)无墙裙的,其高度按室内地面或楼面至天棚底面之间的距离计算; (2)有墙裙的,其高度按墙裙顶至天棚底面之间的距离计算; (3)钉板条天棚的内墙面,其高度按室内地面或楼面至天棚底面另加100mn计算 2. 内墙裙抹灰工程量,按内墙裙的净长乘以内墙裙的高度以平方米(m)面积计算。扣除门窗洞口和空圈所占的面积,门窗洞口和空圈的侧壁面积不另增加,柱、垛及附墙烟囱的侧壁面积,并入内墙裙的抹灰面积内计算。 J I (二)外墙面抹灰工程量计算规则 1. 外墙面抹灰工程量,按外墙面的垂直投影面积以平方米(m)计算。应扣除门窗洞口、外墙裙和大于o. 3 m孔洞所占面积,洞口的侧壁面积不增加。附墙垛、梁、柱的侧面的抹灰面积并入外墙面的抹

灰工程量内计算。拦板、栏杆、窗台线、门窗套、扶手、压顶、挑檐、遮阳板、凸出墙外的腰线等,另按相应的规定计算。

计算高度:室外地坪至沿口底之间的总高度(m) 2 ?外墙裙抹灰工程量,按其墙裙长度乘以墙裙高度的平方米 (m2)面积计算。扣除门窗洞口和大于0. 3卅孔洞所占面积。门窗洞口及孔洞的侧壁亦不增加。 3 ?窗台线、门窗套、挑檐、腰线、遮阳板等展开宽度在300mn以内者,抹灰工程量按装饰线长度以延长米(m)计算。如果展开宽度超过300mm以上时,按图示尺寸按展开面积以平方米(m)计算, 执行零星抹灰定额项目。 4?拦板、栏杆(包括立柱、扶手或压顶)抹灰工程量,按垂直投影面积乘以系数2. 2以平方米(m)面积计算。 5?阳台底面抹灰工程量,按水平投影面积以平方米(m2)计算。并入相应的天棚抹灰的工程量内计算。阳台如带悬臂梁者,其工程量应再乘以系数1. 30。 6 ?雨篷底面或顶面抹灰工程量,分别按水平投影面积以平方米(m)面积计算,并入相应的天棚抹 灰的工程量内。雨篷顶面带反沿或反梁者,其工程量应乘系数1. 20,底面带悬臂梁者,其工程量应乘以系数1. 20。雨篷外边线执行相应装饰定额或零星项目定额。 7?墙面勾缝工程量,按垂直投影面积以平方米(m)计算,应扣除墙裙和墙面抹灰的面积,不扣除门窗洞口、门窗套、腰线等零星抹灰所占的面积,附墙柱和门窗洞口侧面的勾缝面积亦不增加。独立柱、房上烟囱勾缝面积按图示尺寸以平方米(m)面积计算。 (三)外墙装饰抹灰工程量计算规则 1 ?外墙各种装饰抹灰工程量,均按图示尺寸按实抹面积以平方米(m)计算。应扣除门窗洞口、空圈所占的面积,其侧壁面积亦不增加。

内墙抹灰施工方案

济南市银座·好望角项目 内 墙 抹 灰 施 工 方 案 编制: 审核: 编制单位:江苏省苏中建设集团股份有限公司

2014-2-28 第一章编制依据 本施工方案编制的依据: 1、山东省建筑设计研究院设计的施工图纸,相关标准图集。 2、合同有关规定,以及对施工场地现场的实地勘察。 3、国家的有关法律、法规、规范和技术标准。 第二章工程概况 一、工程概述: 本工程山东银座置业有限公司开发建设的银座·好望角项目,位于济南市中心位置,工程内容为A座楼、B座楼±0.000以上内墙抹灰工程 设计要求:所用内墙面做法均选用L06J002图集,卫生间、开水间内墙面采用内墙29、30面砖防水内墙,其他均选用内墙5 建设单位:山东银座置业有限公司 设计单位:山东省建筑设计研究院 监理单位:济南市中铁监理公司 总包单位:江苏省苏中建设集团股份有限公司 二、工程目标 1、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程质量优良。 2、安全目标:严格执行国家及山东省关于施工现场管理的各项规定,

确保施工安全。

3、工期目标:按期完成施工任务 第三章施工准备 一、施工准备: 1、材料: 1.1 水泥:采用325号复合硅酸盐水泥。有出厂证明或复试单,当出厂超过三个月或已经受潮的水泥,应按试验结果使用。 1.2 砂:中砂,平均粒径为0.35~0.5mm,使用前过5mm孔径的筛子。不得含有草根等杂物。 1.3 石灰膏:石灰膏内不得含有未熟化的颗粒和其他杂质。 2、主要机具: 砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。 3、作业条件: 3.1 必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。并弹好100cm水平线。

内墙抹灰专项施工方案

目录 抹灰工程施工方案 (1) 1 工程概况 (1) 2 编制依据 (1) 3 施工条件 (1) 4 材料准备 (2) 5砂浆搅拌 (2) 6 机具准备 (3) 7 工艺流程 (3) 8 抹灰工程操作工艺 (3) 9 抹灰工程其它注意事项 (6) 10 抹灰工程质量标准 (7) 11 质量提升和控制措施 (8) 12 成品保护 (10) 13 安全环保措施 (10)

抹灰工程施工方案 1 工程概况 本工程为澳城苑居住小区1#楼及地下车库,工程地点位于烟台市城西村。工程包括1栋高层住宅和一个地下车库。工程的结构形式主楼为框架剪力墙、车库为框架, 2 编制依据 1、本工程的施工组织设计 2、由北京中景昊天工程设计有限公司有限公司提供的本工程的施工图纸。 3、《建筑工程施工质量验收统一标准》(GB50300-2001); 4、《建筑装饰装修工程施工及验收规范》(GB50210-2001); 5、《工程建设标准强制性条文》2013年版 6、《住宅装饰装修工程施工规范》(GB50327-2001) 3 施工条件 1、结构工程已完成,并经验收合格。按要求挂网施工完成并经验收合格。 2、抹灰前应检查埋设的接线盒、电箱、管线、管道是否固定牢靠。 3、施工时使用的架子应准备好。室脚手架铺设好脚手板,室内抹灰应 提前搭好脚手架或准备好马凳。 4、室内大面积抹灰前应先做样板及样板间,墙面进行套方、做灰饼或

冲筋,门窗角做好护角。 4 材料准备 1、砂浆:采用干混抹灰砂浆,强度为M5. 2、水:现场设约2个8立方米钢板焊接水池,每次装满水7.8立方米,并采用高压水泵输送至楼层,每层设一处开关。 3、防裂网:镀锌钢丝网。 5砂浆搅拌 1、抹灰砂浆的性能指标 2、计量及搅拌现场简易检验方法:①将搅拌好的砂浆适量放在报纸上,周边不存在3~5mm湿渍即为合格;②锹铲搅拌好的砂浆,当锹反过来时,砂浆

工程计划量详细计算规则大全

工程量计算规则大全 1)内墙面抹灰工程量计算。 内墙面抹灰工程量,等于内墙面长度乘以内墙面的抹灰高度以平方米计算。扣除门窗洞口和空圈所占的面积,不扣除踢脚板、挂镜线、0.3m2以内的孔洞和墙与构件交接处的面积,洞口侧壁和顶面亦不增加。墙垛和附墙烟囱侧壁面积与内墙抹灰工程量合并计算。 内墙面抹灰的长度,以主墙间的图示净长尺寸计算。内墙面抹灰高度:无墙裙的,按室内地面或楼面至天棚底面之间距离计算;有墙裙的,按墙裙顶至天棚底面之间的距离计算。板条天棚的内墙抹灰,其高度按室内地面或楼面至天棚底面另加lOOmm计算。 (2)外墙面抹灰工程量计算。 ①外墙面抹灰工程量按外墙面的垂直投影面积以平方米计算。应扣除门窗洞口、外墙裙和大于0.3m2孔洞所占面积,洞口侧壁面积不另增加。附墙垛、梁、柱侧面抹灰面积并入外墙面抹灰工程量内计算。 外墙面高度均由室外地坪算起,向上算至:平屋顶有挑檐(天沟)的,算至挑檐(天沟)底面;平屋顶无挑檐天沟、带女儿墙的,算至女儿墙压顶底而;坡屋顶带檐口天棚的,算至檐口天棚底面;坡屋顶带挑檐无檐口天棚的,算至屋面板底。跨出檐者,算至挑檐上表面。 ②外墙裙抹灰面积按其长度乘高度计算,扣除门窗洞口和大于0.3m2孔洞所占的面积,门窗洞口及孔洞的侧壁不增加。 ③窗台线、门窗套、挑檐、腰线、遮阳板等展开宽度在300mm以内者,按装饰线以延长米计算,如展开宽度超过300mm以上时,按图示尺寸以展开面积计算,套零星抹灰定额项目。 ④栏板、栏杆抹灰按立面垂直投影面积乘以系数2.2计算。 ⑤阳台底面抹灰按水平投影面积以平方米计算,并入相应天棚抹灰面积内。阳台如带悬臂梁者,其工程餐应再乘系数1.30. ⑥雨篷底面或顶面抹灰分别按水平投影面积以平方米计算,并入相应天棚抹灰面积内。雨篷顶面带反滑或反梁者,其工程量乘系数l.20,底面带悬臂梁者,其工程量乘以系数1.20.雨篷外边线按相应装饰或零星项目执行。 ⑦墙面勾缝按垂直投影面积计算,应扣除墙裙和墙面抹灰的面积,小扣除门窗洞口、门窗套、腰线等零星抹灰所占的面积,附墙柱和门窗洞口侧面的勾缝面积亦不增加。独立柱、房上烟囱勾缝,按图示尺寸以平方米计算。 (3)外墙装饰抹灰工程量计算。 ①外墙各种装饰抹灰均按图示尺寸以实抹面积计算。应扣除门窗洞口空圈的面积,其侧壁面积不另增加。 ②挑檐、天沟、腰线、栏杆、栏板、门窗套、窗台线、压顶等均按图示尺寸展开面积以平方米计算,并入相应的外墙面积内。 (4)块料面层工程量计算。助你成功 ①墙面贴块料面层均按图示尺寸以实贴面积计算。 ②墙裙以高度在1500mm以内为准,超过1500mm时按墙面计算,高度低于300mm时,按踢脚板计算。 (5)墙面其他装饰工程量计算。 ①木隔墙、墙裙、护壁板,均按图示尺寸长度乘以高度按实铺面积以平方米计算。 ②玻璃隔墙按上横档顶面至下横档底面之间高度乘以宽度(两边立挺外边线之间)以平方米计算。

内外墙抹灰规则

内外墙抹灰工程量计算规则 一、内墙抹灰工程量按以下规定计算: 1、内墙抹灰面积,应扣除门窗洞口和空圈所占的面积,不扣除踢脚板、挂镜线, 0.3m2以内的孔洞和墙与构件交接处的面积,洞口侧壁和顶面亦不增加。墙垛和附墙 烟囱侧壁面积与内墙抹灰工程量合并计算。 2、内墙面抹灰的长度,以主墙间的图示净长尺寸计算。其高度确定如下: (1)无墙裙的,其高度按室内地面或楼面至天棚底面之间距离计算。 (2)有墙裙的,其高度按墙裙顶至天棚底面之间距离计算。 (3)有吊筋的装饰天棚的的内墙面抹灰,其高度按室内地面或楼面至天棚底面另 加100mm计算。 3、内墙裙抹灰面积按内墙净长乘以高度计算.应扣除门窗洞口各圈所占的面积,门窗洞口和空圈的侧壁面积不另增加,墙垛、附墙烟囱侧壁面积并入墙裙抹灰面积内计算。 二、外墙抹灰工程量按以下规定计算: 1、外墙抹灰面积,按外墙面的垂直投影面积以平方计算。应扣除门窗洞口,外 墙裙和大于0.3m2孔洞所占面积,洞口侧壁面积不另增加.附墙垛、梁、侧面抹灰面积 并入外墙面抹灰工程量内计算.栏板、窗台线、门窗套、扶手、压顶、挑檐、遮阳板 突出墙外的腰线等,另按相应规定计算。 2、外墙裙抹灰面积按其长度乘以高度计算,扣除门窗洞口和大天0.3m2孔洞所占 的面积,门窗洞口及孔洞的侧壁不增加。

3、窗台线、门窗套、挑檐、腰线、遮阳板等展开宽度在300mm以内者,按装饰线 延长米计算,如展开宽度超过300mm以上时,按图示尺寸以展开面积计算,套“零星抹 灰”定额。 4、栏板、栏杆(包括立柱、扶手或压顶等)抹灰按立面垂直投影面积乘以系数 2.2以平方米计算。 5、阳台底面抹灰按水平投影面积以平方米计算,并入相应天棚抹灰面积内。阳 台如带悬臂梁者,其工程量乘以系数1.30。 6、雨篷底或顶面抹灰分别按水平投影面积以平方米计算,并入相应天棚抹灰面 积内。雨篷顶面带翻沿或反梁者,其工程量乘以系数1.20。底面带悬臂梁者,其工程量乘以系数1.20。雨篷外边线按相应装饰或零星项目执行。 7、墙面勾缝按垂直投影面积计算,应扣除墙裙和墙面抹灰的面积,不扣除门窗 洞口、门窗套、腰线等零星抹灰所占面积,附墙垛和门窗洞口侧面的勾缝面积亦不增 加。独立柱、房上烟囱勾缝,按图示尺寸以平方米计算。 三、外墙装饰抹灰工程量按以下规定计算: 1、外墙各种装饰抹灰均按图示尺寸以被捕要面积计算.应扣除门窗洞口、空圈的 面积,其侧壁面积不另增加。 2、挑檐、天沟、腰线、栏杆、栏板、门窗套、窗台线、压顶等均按图示尺寸展 面积以平方米计算,并入相应的外墙面积内。 四、块料面层工程量按以下规定计算: 1、墙面贴块料面层均按图示尺寸以实贴面积计算。

室内、室外墙面抹灰工程施工方案

装饰工程施工方案 1工程概况: 1.1综述 42#楼建筑面积为6451.81m2,建筑11层,檐口高度为35.3m。 均为单元式高层商住楼。首层商铺,层高 4.16m。标准层住宅,层高2.9 m。结 构形式为短肢剪力墙结构,外墙采用煤矸石空心砖砌筑。内墙采用炉渣空心砌块和红砖砌筑。 1.2装饰工程中各分项工程 1.2.1室内装饰抹灰:卧室、客厅、餐厅墙面为18厚混合砂浆搓麻面;厨房、 卫生间为20厚水泥砂浆搓麻面。踢脚为1:2水泥砂浆暗踢脚。 1.2.2外墙基层找平抹灰:20厚1: 2.5水泥砂浆找平。 1.2.3外墙装饰面砖:外墙装饰面砖甲供 1.2.4天棚装饰刮棚:水泥:重钙粉:聚乙烯胶=1: 3:4刮棚两遍。 1.3编制说明 针对本标段内装饰工程设计特点,参照国家、行业标准及规范编制本方案。在装饰工程施工过程中参照本公司企业标准施工技术操作规程,认真执行本方案。 本工程施工期间处于雨季,故本方案仅考虑雨季施工,不做冬季施工安排。 2施工准备 在装饰抹灰施工前,由建设单位及监理工程师对主体结构工程进行全面的质量检验评定,达到合格并完成验收手续后方可进行装饰工程施工工序。 2.1材料要求 材料的产品合格证书、性能检测报告、进场验收记录和复验报告完成。 2.1.1水泥:采用复合硅酸盐水泥、普通硅酸盐水泥,水泥强度等级为32.5级。颜色一致、同一批号、同一品种、同一强度等级、同一厂家生产的产品。

水泥进场需对产品名、代号、净含量、强度等级、生产许可证编号、生产地址、出厂编号、执行标准、日期等进行外观检查,同时验收合格证。使用前或出厂日期超过三个月必须复验,合格后方可使用。不同品种、不同强度等级的水泥不得混合使用。 2.1.2砂:采用平均粒径0.35?0.5mm的中砂,要求颗粒坚硬,不含有机有害物质,含泥量不大于3%在使用前应根据使用要求过筛,筛好后保持洁净。 2.1.3胶粘剂:采用长春市长白山防水建材厂生产的108胶,经检验合格并应符合环保要求。 2.1.4耐碱高分子化合物涂塑玻璃纤维网格布:严格按设计变更执行 2.1.5重盖粉:严格按设计变更执行 2.1.6面砖:面砖的表面光洁、方正、平整、质地坚固,其品种、规格、尺寸、色泽、图案应均匀一致,必须符合设计规定。不得有缺棱、掉角、暗痕和裂纹等缺陷。其性能指标均应符合现行国家标准的规定,釉面砖的吸水率不得大于10%。 2.2主要机具 2.2.1砂浆搅拌机:根据现场使用情况选择鼓筒混凝土搅拌机等。 2.2.2瓷砖切割机:采用ZIE-SM-110型电动石材切割机。 2.2.3手推车:装饰工程均采用普通式翻斗车。手推车轮胎为充气胶胎轮。 2.2.4施工工具:铁锹、孔径5mm筛子、水桶(大小)、灰槽、灰勺、刮杠(大 2.5m、中1.5m)、靠尺板(2m)、线坠、钢卷尺、方尺、托灰板、铁抹子、塑料抹子、方口尺、长舌铁抹子、金属水平尺、软水管、长毛刷、钢丝刷、笤帚、喷壶、小线、钻子(尖、扁)、粉线袋、铁锤、钳子、钉子、托线板、钢片开刀、小灰铲、勾缝溜子、红铅笔、擦布、工具袋等。 2.3作业条件 2.3.1主体结构必须经过相关单位(建设单位、施工单位、监理单位、设计单位)检验合格。

室内墙面案抹灰施工方案

室内墙面案抹灰施工方案 一、编制依据 1、施工图及设计变更文件 2、《建筑装饰装修工程质量验收规范》GB50210-2001 3、《建筑机械使用安全技术规程》JGJ33-88 4、《建筑工程施工现场供用电安全规范》GB50194-93 二、工程概况 1-3层梁板和砼墙,柱面不粉刷,仅做清理外墙,非砼墙面、加气砼泰柏板粉刷,地面拉毛交工,四层及以上砼墙、柱及顶棚用白水泥腻子批后,加气砼墙块和泰柏板粉刷压光,地面拉毛交工。加气砼墙面粉刷采用98ZJ001内墙5,具体的做法为:刷801胶素水泥砂浆一遍,配合比为801胶:水=1:4,15厚1:1:6水泥石灰砂浆分两次抹灰,5厚1:0.5:3水泥砂浆。地面拉毛交工。地面拉毛采用98ZJ001楼1,具体做法为素水泥浆结合层一遍,20厚1:2水泥砂浆拉毛。外墙为了保温采用外墙内保温做法,其具体做法为40mm厚水泥砂浆膨胀珍珠岩保温层,其比例为1:2:4。 零层楼面做法为除售楼部、入口大堂及有特殊要求的以外,所有地面按照98ZJ001楼2执行,刷素水泥浆结合一遍,20厚1:2水泥砂浆抹面压光。负一层、负二层楼地面为水泥压光地面用C20细石砼找坡,随打随抹平。车库坡道地面做法为水泥砂浆面层并以螺纹钢筋做间距15cm的压痕花纹。 卫生间地面按照建筑图上所选用的标准图集执行;卫生间墙面水泥砂浆拉毛到底,泰泊板墙面粉刷底层为25mm厚C25米石砼,面层为10mm厚1:3水泥砂浆。加气砼墙面粉刷其做法为98ZJ001内墙7:刷801胶素水泥浆一遍,配合比为801胶:水=1:4,15厚2:1:8水泥石灰砂浆,分两次抹灰,5厚1:2水泥砂浆;卫生间顶棚与泰泊板、加气砼交接部位在顶棚上粉20cm水泥砂浆一道,其做法为98ZJ001顶4,钢筋砼板底面清理干净,7厚1:3水泥砂浆,5厚1:2水泥砂浆,表面喷刷涂料另选,顶棚其他部位不粉刷。 内走廊墙面做成水泥砂浆毛墙面,外贴小方砖(待定),其加气砼墙粉刷做法为98ZJ001内墙7,刷801胶素水泥浆一遍,配合比为801胶:水=1:4,15厚2:1:8水泥石灰砂浆,分两次抹灰,5厚1:2水泥砂浆;砼墙粉刷做法为98ZJ001内墙6,,15厚1:3水泥砂浆,5厚水泥砂浆,墙面粉刷到板底;内走廊顶棚不粉刷。 楼梯间水泥砂浆楼梯和地面,楼梯不用做防滑条,其做法为98ZJ001楼1,钢筋混凝土楼板,素水泥砂浆结合层一遍,20厚1:2水泥砂浆抹面压光;墙面为混合砂浆,其做法为98ZJ001内墙4,15厚1:3水泥砂浆,10厚1:2水泥砂浆抹面压光;踢脚线为水泥砂浆,其做法为98ZJ001踢3,15厚1:3水泥砂浆,10厚1:2水泥砂浆抹面压光。 GRC板面白水泥腻子批白;GRC板与柱、梁交接处挂贴玻璃丝布白水泥腻子批白;泰泊板与柱、梁交接处挂钢丝网抹灰;加气砼墙与砖墙、配电箱部位、柱、梁交接处挂钢丝网抹灰。标准层半径为17.4米的梁与半径为22.8米的梁之间的顶棚用混合砂浆粉刷,其做法为98ZJ001顶3,钢筋混凝土板底面清理干净,10厚1:1:4水泥石灰砂浆,2厚麻刀(或纸筋)石灰面,表面喷刷涂料另选。 三、施工准备 1. 材料准备 (1)水泥

劳务工程计算规则

劳务工程结算工程量计算规则一、主体工程 按照GB/T50353-2005《建筑工程建筑面积计算规范》计算,阳台、阁楼等其它特殊部位,按照劳务合同中具体规定计算。 二、基础工程(设计±0.000以下部分单算工程) 1基槽清理 1.1 1.2 2 2.1 。 2.2 2.2.1带形基础,外墙按设计外墙中心线长度、内墙按设计内墙基础图示长度乘设计断面计算。 2.2.2独立基础,包括各种形式的独立基础及柱墩,其工程量按图示尺寸以立方米计算。柱与柱基的划分以柱基的扩大顶面为分界线。 2.2.5柱,按图示断面尺寸乘以实际柱高以立方米计算。

2.2.6构造柱按实际高度计算,构造柱与墙嵌接部分(马牙槎)的体积,按构造柱出槎长度的一半(有槎与无槎的平均值)乘以出槎宽度,再乘以构造柱柱高,并入构造柱体积内计算。 2.2.8梁,按图示断面尺寸乘以梁净长以立方米计算。梁(单梁、框架梁、圈梁、过梁)与板整体现浇时,梁高计算至板底。柱梁相交扣除柱所占梁的体积。圈梁与梁连接时,圈梁体积应扣除伸入圈梁内的梁体积。 2.3 3 3.1 3.2 3.3 3.4 3.5植筋按照实际根数计算。 3.6以软件计算钢筋时,工程设置“以按外皮计算钢筋长度(不考虑弯曲调整值)”,钢筋损耗不计。 4模板工程 4.1现浇混凝土模板工程量,按混凝土与模板接触面的面积,以平方米计算。

4.2柱与梁、柱与墙、梁与梁等连接的重叠部分,以及伸入墙内的梁头、板头部分,均不计算模板面积。 4.3构造柱模板,按混凝土外露宽度,乘以柱高以平方米计算;构造柱与砌体交错咬茬部分,按照出槎长度的一半(有槎与无槎的平均值)乘以高度计算。 4.4现浇混凝土带形基础的模板,按其高度乘以基础长度,以平方米计算;基础与基础相交时重叠的模板面积应扣除。 4.5 4.6 4.7 5 5.1 5.3 过梁、圈梁、挑梁)、墙等体积。 6防水防潮:按照实际铺设面积计算。 6.1.1地面防水、防潮层按实际铺设净面积,以平方米计算。平面与立面交接处,上卷高度在500mm以内时,按展开面积并入平面工程量内计算,超过500mm时,按立面防水层计算。 6.1.2墙的立面防水、防潮层,不论内墙、外墙,均按设计面积以平方米计算。内墙按墙

内外墙面抹灰施工方案

七、施工组织设计一、编制依据 1、施工图及设计变更文件 2、《建筑装饰装修工程质量验收规范》GB50210-2001 3、《建筑机械使用安全技术规程》JGJ33-88 4、《建筑工程施工现场供用电安全规范》GB50194-93 二、工程概况 1、项目名称:康巴什地下人防局部墙面抹灰等零星工程 2、招标人:鄂尔多斯市人民防空办公室 3、建设地点:鄂尔多斯市康巴什 4、招标范围:室内抺灰、独立柱干挂石材、等零星工程;详见工程量清单。 三、施工准备 1. 材料准备 (1)水泥 本工程采用32.5#普通硅酸盐水泥,应有出厂合格证及复验合格实验报告。 )砂2(. 抹灰用砂最好是中砂,要求颗粒坚硬、洁净、无杂质,不得含有粘土、草根、树叶、碱质及其它有机物等有害物质。 2.机具准备 (1)砂浆搅拌机

(2)主要工具:木抹子、铁抹子、钢皮抹子、木杠、托线板、靠尺、卷尺、筛子、刷子和灰筒等。 3.技术准备 (1)抹灰前熟悉图纸,做好抹灰样板间,经检查鉴定达到优良标准再正式抹灰。 (2)主体结构经有关部门进行工程检查,验收合格后方可进行抹灰工程。 4.其他准备 (1)检查需要预埋的电管,接线盒等,其位置是否正确,是否牢固。 (2)将砼构件、门窗过梁等表面凸出部分凿平,对有蜂窝、麻面、露筋的砼表面凿到实处,并刷素水泥浆一道(掺水重10%的107胶),然后用1:2.5水泥砂浆分层补平压实,把露出的钢筋头和铅丝头剔除清掉。 (3)砼及加气砼砌块墙面的灰尘、污垢和污渍等应清除干净,对砼结构表面、加气砼墙面应在抹灰前两天浇水湿润。. 四、施工工艺 1.操作工艺流程 基层清理→浇水湿润基层→找规矩→做灰饼→设标筋(冲筋)→做护角→抹底层灰和中层灰→抹设脚板→抹面灰→清理→保护。 2.基层处理要求 (1)基层为砼墙面

79046_墙面抹灰及块料工程量计算方法

墙面抹灰及块料工程量计算方法 1、墙面一般抹灰、装饰抹灰 (1)内墙面一般抹灰及装饰抹灰按内墙设计图示结构尺寸的抹灰面积以平方米计算。内墙面和内墙裙抹灰长度以墙体间结构尺寸长度计算,内墙面抹灰高度无墙裙时,其高度按室内地面或楼面至天棚底面的高度计算;有墙裙时,其高度按墙裙顶面至天棚底面的高度计算;有钉板天棚时按室内地面或楼面至天棚底面另加0.1米计算。内墙裙的高度以室内地面或楼面至墙裙顶面计算。内墙面和内墙裙抹灰面积,应扣除门窗洞口(门、窗框外围面积)和空圈所占的面积,不扣除踢脚线、挂镜线、0.3平方米以内的孔洞面积和墙与构件交接处的面积,洞口侧壁和顶面也不增加。墙垛和附墙烟囱侧壁的面积应并入相应的墙面抹灰工程量内。 (2)外墙面一般抹灰及装饰抹灰按外墙设计图示结构尺寸的抹灰面积以平方米计算。应扣除门窗洞口(门窗框外围面积)、外墙裙和大于0.3平方米孔洞所占面积,洞口侧壁面积不再另增加,附墙垛、梁、柱侧面抹灰面积并入外墙面抹灰内计算。 2、柱面一般抹灰、柱面装饰抹灰按设计图示柱结构断面周长乘高度以平方米计算。 3、墙、柱面装饰线条抹灰按设计图示长度以米计算。

4、零星项目一般抹灰、零星项目装饰抹灰按设计图示结构尺寸的展开面积以平方米计算。 5、块料(石材)墙面、块料(石材)柱面、块料(石材)梁面、装饰板墙面、柱(梁)面按设计图示尺寸的实贴面积以平方米计算。铺设有龙骨的按饰面外围尺寸的实贴面积以平方米计算。 6、柱帽、柱墩按最大外围周长以平方米计算。 7、干挂石材钢骨架按设计图示以吨计算。 8、块料(石材)零星项目按设计图示尺寸的实贴面积以平方米计算。 9、隔断按设计图示框外围尺寸以平方米计算。扣除单个0.3平方米以上的孔洞所占面积;浴厕门的材质与隔断相同时,门的面积并入隔断面积内。 10、带骨架幕墙按设计图示框外围尺寸以平方米计算。不扣除与幕墙同种材质的窗所占面积。 11、全玻幕墙按设计图示尺寸以平方米计算。带肋全玻幕墙按展开面积计算。 说明:镶贴块料面层及1平方米以内少量分散的抹灰可按零星镶贴块料和零星抹灰项目编码列项。

内外墙面抹灰施工方案-上传版

第一章编制依据 本施工方案编制的依据: 1、《建筑工程施工质量验收统一标准》GB50300-2013 2、《建筑装饰装修工程施工质量验收规范》GB50210-2018 3、《住宅工程质量分户验收规程》DGJ32/J 103-2010 4、《抹灰石膏》GB/T28627-2012 5、本工程图纸及施工组织设计 第二章工程概况 一、工程概 述: 建设单位: 设计单位: 监理单位: 施工单位: ********* 二标段项目位于******** ,工程分布如下:地上为住宅,地下一层为车库,主楼下地下室层高为4.8m, 地库地下室层高为3.65m,总建筑面积118706.1 平方。场地范围内包含四栋34 层(*号楼、*号楼、*号楼、*号楼)、一栋33 层(*号楼)、一栋18 层(* 号楼)、两栋12 层(*号楼、*号楼)。主楼结构形式为剪力墙结构体系,地下车库结构形式为框架结构,砌体均为填充墙体。地下填充墙及地上外墙使用烧结煤矸石多孔砖,地上内墙使用ALC 板。粉刷施工设计要求:

第三章施工准备 、施工准备: 1、材料: 1.1 抹灰砂浆:本工程砂浆采用预拌砂浆,施工前确定供货厂家。 1.2 抹灰石膏:成品袋装材料,施工前确定供货厂家。 抹灰石膏技术要求 2、主要机具: 预拌砂浆储料罐、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m 靠尺板、托线板、八字尺、5~7mm 厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、

鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、工具袋等。 3、作业条件: 3.1 必须经过主体结构验收合格后方可进行抹灰工程,并弹好1m 水平线。 3.2 抹灰前,应检查门窗附框位置是否正确,与墙连接是否牢固。连接处缝隙应用1∶3 水泥砂浆分层嵌塞密实。 3.3 管道穿越的墙洞和楼板洞,应及时安放套管,并用1∶3 水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部分钉好钢丝网,接线盒内线管孔封堵。 3.4 根据室内高度和抹灰现场的具体情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200~250mm,以利操作。 3.5 应将混凝土墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,后用1∶3 水泥砂浆分层补平,把外露钢筋头和铅丝头等事先清除掉。 3.6 抹灰前用笤帚将顶、墙清扫干净,如有油渍或粉状隔离剂,应用10%火碱水刷洗,清水冲净,或用钢丝刷子彻底刷干净。 3.7 抹灰前一天,墙应浇水湿润,抹灰时再用笤帚淋水或喷水湿润。 3.8 楼层较高,施工前应进行操作架搭设,操作架搭设需满足施工需求,并组织验收。 3.9 施工前应对所有安全防护进行检查,所有楼梯口,电梯口, 预留口都应进行安全维护。 第四章施工工艺流程

房屋建筑工程内外墙抹灰专项施工方案

内外墙抹灰专项施工方案 编制 审核 审批 青岛建安建设集团有限公司 2017年8月17

目录 一、工程概况 (3) 二、编制依据 (3) 三、施工准备 (4) 1、材料要求 (4) 2、主要机具 (4) 3、作业条件 (4) 4、人员配备 (5) 四、施工方法 (5) 1、工艺流程 (5) 2、施工方法 (5) 3、冬期施工注意事项 (8) 五、质量要求 (8) 1、保证项目 (8) 2、基本项目 (9) 六、成品保护 (9) 七、应注意的质量问题 (10) 八、安全文明施工措施 (10)

一、工程概况 二、编制依据 1)经图纸审查办审查同意的设计图纸; 2)已经通过甲方、监理审批的施工组织设计; 3)设计变更; 4)建筑工程施工质量验收统一标准; 5)建筑装饰装修工程施工质量验收规范; 6)现行建筑施工手册; 三、施工准备 1、材料要求 (1)材料:DPM15干混抹灰砂浆

(2)DPM15干混抹灰砂浆进场需核查其品种、规格、强度等级、出厂日期等相关产品信息,并进行外观检查,做好进场验收记录;当出厂超过3个月时应进行复检。 2、主要机具 砂浆搅拌机、平锹、筛子(孔径5mm)、手推车、2.5m大杠、1.5m中杠、2m 靠尺板、线坠、方尺、铁抹子、木抹子、塑料抹子、5~7mm厚方口靠尺、阴阳角抹子、软毛刷、扫帚、胶皮水管、水桶、小白线、錾子、锤子、托线板、工具袋等。 3、作业条件 (1)主体结构已经有关部门进行结构验收,合格后方可进行抹灰工程。 (2)将梁、柱等结构表面凸出部分的混泥土剔平;一结构和砌体施工过程中预留孔洞等应提前封堵严实,外露钢筋头、铅丝头等要清除干净。 (3)水电管线已经安装到位,检查无遗漏。 (4)混泥土墙、蒸压加气混泥土砌块墙等基体表面的灰尘,污垢和油渍等应清除干净,并洒水湿润。 (5)根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm以利操作。 (6)室内大面积施工前应确定施工方案,先做好样板间,经甲方样板点评合格后再正式进行批量施工。 (7)根据墙面平整度和垂直度做灰饼、冲筋,最薄处不得小于10mm,抹灰厚度必须控制在15—20mm。 (9)内、外墙所有的螺杆洞封堵完成。
