主厂房钢结构彩板屋面工程施工组织设计

编制日期:

编制单位:

第一章概况

一、编制依据

1、*****主厂房钢结构彩板屋面工程工程施工招标文件、设计图纸;

2、现行建安工程施工及验收规、工程质量检验评定标准;

3、相关调查资料;

4、相关工程施工经验。

二、工程概况

1、建设单位:***主厂房钢结构彩板工程

2、设计单位:***

3、概况:

3.1本工程为****主厂房钢结构彩板工程。位于***。目前“主厂房土建”工作已基本完成,满足了施工要求,具备了开工条件。

3.2主厂房屋盖建筑面积为343.55m2,结构类型为钢结构。本工程总高9.5m,主厂房钢结构跨度10.6m,抗震设防8度(0.2g)。

3.3主体结构:本工程主厂房屋盖结构体结构梁采用H型钢,钢材为Q235B钢,屋面檩条采用C160*60*20*3.0。钢结构构件进行防腐处理刷防锈底漆二道,面漆三道。

3.4屋面工程:主厂房屋面采用V210型彩钢夹芯保温屋面板,保温材料为100厚聚苯乙烯或岩棉。

3.5该主厂房屋面工程不含水暖电卫及土建工程。

三、主要技术规、规程

(1)《钢结构工程施工质量验收规》(GB50205-2001)(2)《建筑工程质量检验评定标准》(GB50300-2001)

(3)《钢结构工程质量评定标准》

(4)《门式刚架轻型房屋钢结构技术规程》(CECS102-2002)(5)《建筑结构焊接规程》(JG81-2002)

(6)《钢结构高强度螺栓连接的设计,施工及验收规》(JGJ82-91)

( 7 )《冷弯薄壁型钢结构规》(GB50018-2002)

(8)《压型金属板设计施工规》(YBJ216-88)

四、施工条件

该厂房系新建工程位于新建厂区。钢结构施工时土建工程均完工,必须加强现场施工工序的合理安排及制定切实可行的成平保护措施,按流水作业的式组织施工。现场不再进行构建加工所有的构配件及半成品构件均在公司加工厂加工完成,现场只是材料对和安装。

五、工程特点

(1)本工程结构单一仅涉及钢结构及彩钢屋面。

(2)钢结构构件制作必须在场完成,增加运输工作量。

(3)钢结构施工时土建已竣工必须加强成品保护措施。

第二章主要工程数量

根据业主提供的图纸计算工程量,整理汇总主要工程数量如下:

第三章施工组织及进度安排

一、施工组织机构框图及主要施工管理人员表

1、施工组织机构框图

2、主要施工管理人员表

拟在本工程投入的主要管理人员表(姓名、主要资历及承担过的项目另见招标文件)

二、施工队伍部署及任务划分

根据本工程特点,拟设个项目队,工作布置及任务划分为:钢构项目队:负责钢构件的制作、安装,以及屋面等项目的制作、安装工作(工厂制作加工时项目部人员为配合作业)。

三、、主要施工机具及劳动力配备

1、主要施工机具配备表(不含工用具)

彩钢屋面施工组织设计

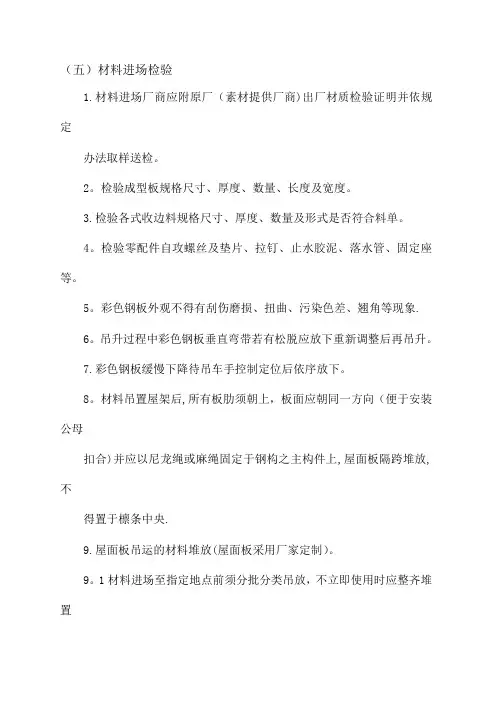

第一节安装准备 彩色钢板围护结构施工安装前的准备分为材料准备、机具准备、技术准备、场地准备、组织和临时设施准备等方面。 一、材料准备 对小型工程,材料需一次性准备完毕。对大型工程,材料准备需按施工组织计划分步进行,并向供应商提出分步供应清单,清单中需注明每批板材的规格、型号、数量、连接件、配件的规格数量等,并应规定好到货时间和指定堆放位置。材料到货后应立即清点数量、规格,并核对送货清单及实际数量是否相符。当发现质量问题时,需即使处理,采取更换、代用或其他方法,并应将问题及时反映到供货厂家。 二、机具准备 彩板围结构护因其体轻,一般不需大型机具。机具准备 应按施工组织计划的要求准备齐全,基本有以下几种: 1、提升设备:有汽车吊、卷扬机、滑轮、拔杆、吊盘 等,按不同工程面积、高度、,选用不同的方法和机具。 2、手提工具:电钻、自攻枪、拉铆枪、手提圆盘锯、 钳子、螺丝刀、铁剪、手提工具袋等按安装队分组数量配套。 3、电源连接器具:总用电的配电柜及按班组数量配 线、分线插座、电线等,各种配电器具必须考虑防雨条件。 4、脚手架准备:按施工组织计划要求准备脚手架、跳 板、安全防护网。

5、要准备临时机具库房、放置小型施工机具和零配 件。 三、技术准备: 1、认真审读施工详图设计,掌握排板图、节点构 造及施工组织设计要求。 2、组织施工人员学习上述内容,并由技术人员向 工人讲解施工要求和规定。 3、编制施工操作条例,下达开竣工日期和安全操 作规定。 4、准备下达的施工详图资料。 5、检查安装前的结构安装是否满足围护结构安装 条件。 四、场地准备: 1、按施工组织设计要求,对堆放场地装卸条件、设 备行走路线、提升位置、马道设置,以及施工道路、临时设施的位置等进行全面检查,以保证运输畅通,材料不要损坏和施工安全。 2、堆放场地要求平整、不积水、不妨碍交通,以及材料不易受到损坏的地方。 3、施工道路要求雨季可使用,允许大型车辆通过和回转。 五、组织和临时设施准备 1、施工现场应配备项目经理、技术负责人、安全 负责人、质量负责人、材料负责人等管理人员。

彩钢瓦屋面施工方法

彩钢瓦屋面施工方法 一、彩色压型钢板安装方案 1.彩色压型钢板安装工艺流程 天沟——屋面底层板——固定座——屋面保温棉——屋面外板——墙面内板——墙面保温棉——墙面外板——收边泛水板。 2. 安装方法 2.1.利用钢管搭设两个4m×3m的脚手架,每个架子装上4个轮子,便于推动。 2.2.先安屋面内层板,按技术要求,每个波峰用30mm长的专用自攻螺钉固定,螺钉帽颜色与彩板颜色一致。 2.3.铺置上保温棉,保温棉接头处用专用胶带封。 2.4.安装固定件,把固定件用自攻螺钉固定在檩条上,每根檩条上均有。 2.5.将第一块钢板安放在已固定的固定件上,然后使其与每块固定件的中心肋和内肋的底槽压实,并使它们完全啮合。 2.6.利用专用锁边锁紧彩瓦的中部肋。 2.7.定位下列固定件,每一个支撑面一个,并且使固定件的连锁肋边,啮合于安装好的钢板的外肋之上。 2.8.沿钢板底部拉一条线,校核钢板的两端是否在一条直线上。将第二块板方在第二列固定件上,内肋在第一块钢板的外肋上,中心肋位于固定件的中心肋直立地上,重复第一块板操作方法,依次结下安装。 2.9.墙板,内外均打螺钉,其施工方法与屋面内层彩板安装类似。 2.10.天沟安装,在地面上把天沟接成9m,利用麻绳拉至屋面安装。安装天沟时,要拉线调直。 2.11.防水端处理: 屋面板安装完后:(1)利用上撬工具,将位于钢板屋脊处终端肋条之间的部分向上折,保证在泛水板下方由内吹的水不会流入建筑物之中。(2)利用下折工具将钢板下端的肋条之间的平板部分稍向下弯曲(呈唇状)以保证雨水顺着钢板终端被排出,并不会因风力作用回流至平底盘的下边。 2.12.主要泛水板安装: 2.1 3.纵向泛水板和盖板,应在与屋面板的接合处向下弯折,下弯的深度同钢板外形相

彩钢板屋面安装工程施工方案

应急抢险屋面施工方案 一、应急抢险坡屋面施工方案:加设外部防护措施→拆除原有屋面卷材→拆除原有屋面竹联板→原有钢骨架保留并除锈→铺设竹联板→铺设0.5mm厚镀锌钢板外喷氟碳漆 1 、清理基层:施工前将验收合格的基层表面尘土、杂物清理干净。 2、镀锌钢板铺设及固定 镀锌钢板铺设顺序,原则上是由上而下,由常年风尾方向起铺。 (1)屋面 a、以山墙边做起点,由左而右(或同右而左)依顺序铺设。 b、第一片板安置完毕后,沿板下缘拉准线,每片依准线安装,随时检查不使发生偏离。 c、铺设面以自攻螺丝,沿每一板肋中心固定于衍条上。 (2)收边 a、屋面(含雨蓬)收边料搭接处,须以铝拉钉固定及止水胶防水。 b、屋面收边平板自攻螺丝头及铝拉钉头,须以止水胶防止。 c、屋脊盖板及檐口泛水(含天沟),须铺塞山型发泡PE封口条。 d、收边板施工固定方式,依其现场丈量需做变更时,以确认后制做图为准。 (3)施工原则与自攻螺丝施工方法相同,仅板固定方式改变(以固定座),其固定方法:

a、第一排第一个固定座,以自攻螺丝固定于檩条最左边,然后于檩条弹墨线做基准线,接着固定同排固定座。 b、第一块板之肋部对准固定座之肋板,压下卡入检查是否扣合正确。 c、将固定座短臂扣上第一块已铺好之面板阴肋,依前述方法施工,并调整平齐。 d、按上述顺序铺设,最后所剩空中楼阁间小于板宽一半时,仅用固定座短臂固定板片,其余空间以泛水收头。 e、如最后所剩空间大于板宽一半时,则以固定座固定板片,其超出部分裁除。 (4)清理及废料运弃 a、铺设钢板区域内,切铁工作及固定螺丝时,所产生金属屑应于每日收工前清理干净。 b、每日收工前需将屋面、地面、天沟上的残屑杂物(如PVC 布、钢带等)清理干净。 c、施工中裁剪之剩余废料,应每日派人收拾集中堆放。 d、完工前所有余废料均需清理运弃。 e、完工后应检查镀锌钢板表面,其受污染部分应清洗干净。 (5)注意事项 a、镀锌钢板切割时,其外露面应朝下,以避免切割时产生的锉屑贴附于涂膜面,引起面屑气化。 b、施工人员在屋面行走时,沿排水方向应踏于板谷,沿檩条方向应踏于檩条上,且须穿软质平底鞋。 c、屋面须做纵向(排立向)搭接时,叠接长度应在15公分以上,止水胶依设计图施作,其搭接位置应该在衍条位置上(墙面叠接长应在10公分以上,搁置于衍条上)。 d、自攻螺丝固定于肋板,其凹陷以自攻螺丝底面与肋板中线

钢结构材料棚工程施工组织设计方案

钢结构材料棚工程施工组织设计方案 【Word版,可自由编辑!】

目录 第一章编制依据 (2) 第二章工程概况 (3) 第三章施工部署 (3) 第四章施工准备 (4) 第五章主要分部分项工程施工方法 (7) 第六章质量管理及保证措施 (25) 第七章确保安全生产的技术组织措施 (28) 第八章施工工期计划及保证措施 (31) 第九章文明施工及环境保护 (32) 第十章冬、雨季施工措施 (33) 第十一章关于提高工程质量、保证工期、降低工程成本的合理化建议.36第十二章新工艺、新技术应用 (39) 施工组织设计附后表: 第一章编制依据

(一)文件资料类 1.xx县xx实业有限公司锚杆厂材料棚工程招标文件。 2.2.施工图纸、施工合同、图纸会审资料。 (二)施工及验收规范、规程及标准 1.《工程测量规范》GB50026-2007; 2.《建筑地基基础工程施工质量验收规范》GB50202-2002; 3.《建筑工程施工质量验收统一标准》GB50300-2004; 4.《混凝土工程施工质量验收规范》GB50204-2002; 5.《钢筋焊接及验收规程》JGJ18-96; 6.《砌体工程施工质量验收规范》GB50203-2002; 7.《屋面工程施工质量验收规范》GB50207-2002; 8.《建筑地面工程施工质量验收规范》GB50209-2002; 9.《外墙饰面砖工程施工及验收规程》JGJ126-2000; 10.《建筑玻璃应用技术规程》JGJ113-2003; 11.《建筑装饰工程施工及验收规范》JGJ73-91; 12.《钢结构工程施工质量验收规范》(GB50205-2001); 13.《冷弯薄壁型钢结构技术规范》(GB50018-2002); 14.《门式刚架轻型房屋钢结构技术规程》CECS102:2002; 15.《建筑钢结构焊接技术规程》JGJ81-2002; 16.《钢结构用高强度大六角头螺栓、大六角螺母、垫圈与技术条件》 (GB/T1228~1231-1991); 17.《钢结构高强螺栓连接的设计、施工及验收规范》(JGJ82-91); 18.《涂装前钢材表面锈蚀等级和除锈等级》GB8923—88; 19.《建筑电气工程施工质量验收规范》GB50303-2002; (三)施工安全管理规范、规程及规定 1.《建筑机械使用安全技术规程》JGJ33-2001; 2.《施工现场临时用电安全技术》JGJ 46—2005; 3.《建筑施工安全检查标准》JGJ59—99; 4.《建设工程施工现场供用电安全规范》GB50194-93

钢结构及彩钢板工程施工组织设计方案

钢结构及彩钢板工程施工组织设计方案

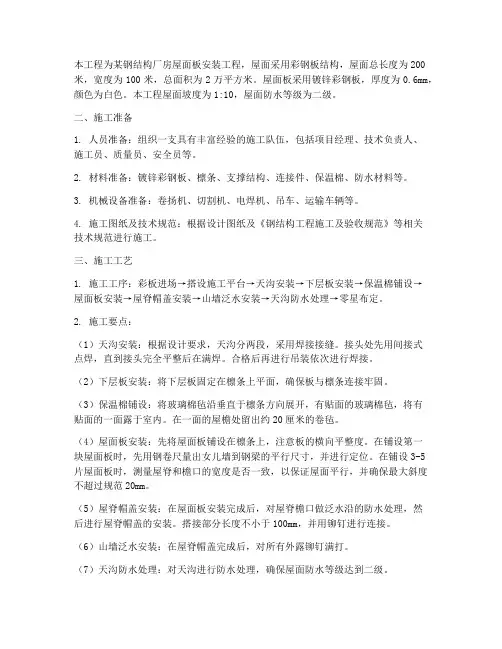

一、工程概况 工程名称: 建设单位: 设计单位: 工程概况: 工程建设地点 工程质量等级要求: 该工程荷载: ①屋面施工活恒载:0.30KN/㎡(对刚架计算) ②屋面静荷载:檩条+保温棉+双层彩色钢板=0.25KN/m2(不含钢架自 重) ③基本风压力:0.45KN/㎡(参考新荷载规范) ④雪荷载:0.40KN/㎡ ⑤屋面风机荷载:0.70KN/㎡ ⑥地面粗糙度类别B类 ⑦抗震设防强度:7度 ⑧抗震设防类别:丙类 ⑨建筑物安全等级:二级

⑩耐火等级为二级 有二台吊车(5T、10T吊车) 主材均采用Q345-B钢,檩条、支撑等物件采用Q235-A钢(其中檩条要镀锌),檩条采用油性调合漆防腐处理,焊条为E50、E43系列。 二、编制依据:(见附录四) 1、《建筑结构设计统一标准》GBJ68-84 2、《建筑物荷载规范》GB50009-2001 3、《钢结构设计规范》GBJ17-2003 4、《冷弯薄壁型钢结构技术规范》GBJ18-87 5、《钢结构工程施工及验收规范》GB50205-2001 6、《建筑结构抗震设计规范》GB50011-2002 7、《建筑结构荷载规范》GB5000-2001 8、《钢结构工程质量检验评定标准》GBJ50221-95 9、《建筑钢结构焊接规程》JGJ81-91 10、《钢结构高强螺栓连接的设计、施工验收规范》JGJ82-91 11、《钢结构工程质量检验评定标准》GB50221-95 12、《防腐标准》ISO/ZH12944 13、《钢铁结构构件防腐保护涂层应用指南》BS5493:1997 14、《多功能钢铁表面处理液通用技术条件》GB/T13612-1990

彩钢板屋面维修施工方案

彩钢板屋面维修工程 施工方案 编制单位:实事集团建设工程有限公司 由于华能长春生物质热电厂厂房彩钢板屋顶及混凝土现浇平屋顶存在 雨水渗漏情况,为了保护室内设备安全运行,需要对损坏处彩钢板屋面及SBS防水层更换维修。 一、施工时间:拟定于2013年7月22日至7月30日 二、施工地点:华能长春生物质热电厂厂区内 三、施工内容:1、对彩钢板屋面更换维修,面积400平米。 2、SBS防水层更换维修,面积70平米。 四、施工单位:实事集团建设工程有限公司 五、作业类型:修理修缮 六、组织机构: 1、针对本工程的要求,项目部配置本着精干、高效、平衡、协调、一专多能的原则。我公司将抽调施工经验丰富、技术过硬的项目技术管理人员全面负责本工程的施工管理工作,保质保量的完成施工任务。 公司项目部主要成员: 项目经理:时忠友项目工程师:童贤富 技术员:陈玉春安全员:黄子明 材料员:李大红 组织机构网络图 2 3

职责: (1)负责作业方案的审核; (2)负责作业全过程中的组织与协调工作。 职责: (3)负责组织作业方案的编制与审核。 (4)负责作业全过程中的指挥、组织与协调。 (5)根据现场情况,负责突发事件的应急处置。 4、作业组 组长:陈玉春 组员:陈玉春、施工人员 职责: (1)按照方案严格执行。 (2)确认安全措施到位。 (3)彩钢板屋面板拆除及安装作业。 (4)要随时留意作业环境,发现不安全情况,要立即采取相应措施并执行相关预案。 5、安全监护:黄子明 职责: (1)负责作业过程进行全程监护,包括:复核作业手续、实时识别风险、气体检测、环境监测、检查施工器具、检查锁定程序、监督落实安全措施等。 (2)发现不安全情况,要立即采取相应措施,并有权制止施工。 (3)负责现场流程确认,为作业提供必要条件。 七、主要施工方法及技术措施: 为能够保证工程按质、按量、按期完成,每步工序都进行精心组织、合理安排,将不利因素考虑周详,避免不必要的误工、误时。 、更换彩钢屋面板 施工准备→防护网安装→原彩钢瓦屋面拆除→吊线→安装彩钢板屋面板→场地清理→竣工验收 、更换SBS防水层 施工准备→屋面多年沉积灰土及积水清理→原SBS防水层拆除→基层清理→SBS防水层铺设→竣工验收

棚钢结构施工组织设计汇总.docx

. 1.编制依据 1.1 相关设计文件 1.2 工程质量验收标准 《建筑项目工程施工质量验收统一标准》(GB50300-2001)《钢结构工程施工质量验收规范》(GB50205-2001) 1.3 技术规范 《建筑钢结构焊接规程》(JGJ81-91) 《钢结构制作安装施工规程》(YB9254-1995) 《碳素结构钢》 GB/T700—88 《低合金高强度结构钢》GB/T1591—94 《熔化焊用钢丝》(GB/T14957-94) 1.4 其它 《建设建设安全生产管理条例》 《工程建设标准强制性条文》 《建筑施工高处作业安全技术规范》(JGJ80-1991) 2.工程概况 工程概述 材料情况 钢板(型钢) : Q235-B 高强度螺栓: 10.8 级 焊接材料 : 手工焊接用焊条: E43型焊条 钢结构特点及施工重点

现场施工条件有限,钢梁跨度大,接点复杂,施工高度较高,采 用工厂制作,现场安装的施工方式。 工期紧迫,对此必须投入大量的资源,建立合理的组织机构,进 行科学管理,减少环节,确保施工的顺利进展,最终达到工期的要求。 施工准备 施工技术准备 开工前应完成施工图设计和组织技术管理人员熟悉图纸。 由项目经理部编制施工组织设计,经建设方及工程监理批准后向 全体施工技术人员交底。 劳动力、机具、材料的准备 凡是制作安装所需机具、设备均应进行事前检修,以保证生产中的正常使用。机具设备有损坏或报废的,应及时上报抢修、购置计划,及时填补。 根据工程的实物工程量、施工工期及施工要求,及时组织并调整施工力量。凡进入施工现场人员,均应持证上岗,特殊工种必须持有劳动部门考试合格的上岗证件进行操作。 详细了解市场情况,以质量为先,进行选择。材料供方应尽量从 企业合格供方中选出。 材料准备 钢结构构件制造使用的钢材、焊接材料、涂装材料和紧固件等必 须符合设计要求和现行标准的规定。 进厂的原材料除必须有生产厂的出厂质量证书,还应按合同要求 和有关现行标准进行检验和验收,做好检查记录。 焊条

最新彩钢屋面工程施工组织设计

彩钢屋面工程施工组 织设计

目录 第一章编制目的与依据……………………………………………………… 第二章工程概况……………………………………………………………… 第三章施工部署……………………………………………………………… (一)、实施目标………………………………………………………………(二)、施工协调管理…………………………………………………………. 第四章主要项目施工方案…………………………………………………. (一)、钢结构施工安装流程…………………………………………………(二)、钢结构工程安装……………………………………………………… 1、吊装前准备………………………………………………………………… 2、钢结构的吊装……………………………………………………………… 3、钢结构防腐技术…………………………………………………………… (三)、围护材料施工安装……………………………………………………. 1、材料进场…………………………………………………………………… 2、吊运………………………………………………………………………… 3、材料吊上屋架施工要点…………………………………………………… 4、檩条安装…………………………………………………………………… 5、彩色钢板铺设及固定……………………………………………………… 第五章工程质量保证措施…………………………………………………. 第六章安全施工保证措施…………………………………………………. 第七章文明施工保证措施…………………………………………………. 第八章工期保证措施……………………………………………………… 第一章编制目的与依据 一、编制目的: 本施工组织设计编制的目的是:以指导工程施工与管理,确保优质、高效、安全、文明地完成该工程的建设任务。 二、编制依据:

彩钢瓦更换施工方案

1. 2. 3.工程概况 1.1工程简概 丹大公司车队休息室房顶彩钢瓦锈蚀严重,需要对其进行更换。 1.2编制依据 《钢结构工程施工质量验收规范》GB50205-2001; 本单位积累的类似工程施工经验。 4.施工工艺流程 施工准备→材料供应及验收→测量放线→材料下料以及地面分段预制→拆除彩钢瓦以及屋顶平台底座制作安装→已预制部分吊装就位、安装→附属设施施工。 5.主要施工方法 3.1施工方法 3.1.1施工准备 (1)检修前,应组织技术人员对各班组和吊车司机进行方案及安全技术交底,使所有施工人员掌握检修方法和安全技术措施。并安排专人对以下内容进行逐项逐条认真检查,填写检查记录,检查工作确认无误后,才能进行正式检修。 (2)组织现场安全大检查,排除安全隐患; (3)检修区区域拉设安全警示线、挂安全警示牌,禁止无关人员进入检修区域; (4)接通临时施工用电、布置施工检修机具,检查确认临时施工用电、施工机具是否工作正常; (5)检修场地检查。检查检修区域及附近地面是否满足材料临时堆放、运输、吊装和检修人员安全通行的要求,如有杂物,安排清理; (6)吊装构件原材料检查。检查制作吊梁、吊耳、临时支撑架等构件的原材料的质量是否满足规范要求; (7)吊装工具检查。检查钢绳、卸扣、千斤顶、手拉葫芦等吊装工具,确保其数量、规格及完好性符合本方案和相关规范的要求; (8)吊装设备检查。吊车进场后,检查吊车的完好性及制动、限位装置的有效性和灵敏性; (9)安全防护用品检查。检查安全帽、安全带、安全绳、爬梯、防护栏杆、操作平台、吊装区域安全隔离警示绳等是否完好和正确设置; (10)应急救援人员和装备检查。检查应急救援人员和车辆是否到位。 3.1.2材料供应及验收 本次水箱制作主材全部由我方提供,由业主技术部门与我项目部相关人员检查确认后(必须有材质合格证明文件),符合国家验收标准后方可使用。所使用的焊接材料,应作规格、型号等的检查,焊条药皮应无脱落和裂纹,焊丝表面不应有油污、锈蚀等,对质量不合要求者不得使用。 3.1.3测量放线 用经纬仪、水平仪和钢卷尺进行测量。 3.1.4材料下料以及地面分段预制 为减少高空作业工程量,提高吊装效率,屋顶彩钢屋面部分全部在地面分段预制,预制的尺寸根据现场测量结果确定,预制图纸等测量数据出来后补充绘制。 3.1.5拆除彩钢瓦以及屋顶平台底座制作安装 割除屋面全部彩钢屋面以及腐蚀严重的钢结构与屋面主梁。 3.1.6已预制部分吊装就位 将已预制完成的吊车分段掉至已安装好的平台底座上,焊接。上一段安装完成后方可进行下一段的安装。 3.2施工措施 由于在施工中全部属于高空作业及彩钢屋面施工作业,按照目前国家对安全形式越来越重视,拟采用200*4000*50mm的木板对施工区域的彩钢瓦屋面进行全部铺设,由于安装位置距屋面还有3.6m的高度,需要采用活动脚手架进行施工(活动脚手架拉设缆风),这样才能符合安全施工的要求;然后在主厂房的南面开一个1800*2200的门洞,并拉设安全绳及警示标志; 3.3钢结构施工质量控制 3.3.1钢结构构件清理和预检

屋面彩钢板施工方案

目录 目录 (1) 一、工程概况 2 二、编制依据 (3) 三、施工准备 (3) 1、项目部配置人员 (3) 2、主要设备 (3) 3、材料进场检验及现场的堆放、搬运 (4) 四、彩钢板生产工艺 (5) 型号:AB (6) 品牌:刚子 (6) 粘合材料类型:金属类 (6) 有效物质≥ 99(%) (6) 剪切强度:38(MPa) (6) 保质期:6(个月) (6) 执行标准:国标 (6) 产品简介: 双组份聚氨酯彩钢复合板胶粘剂,白胶采用本厂合成的专用聚醚改性聚酯生产,既客服了聚醚配方韧性差、本体强度及粘接强度差、耐温性差的缺点;也改善了纯聚酯配方耐湿热抗水解性能差的缺点。使胶水具有超强的粘结力、粘结层韧性好,胶层耐久,分子结构稳定,不易老化,耐温性能优于EPS材质,耐低温性能优良,耐高温在120℃下不会脱胶。黑胶采用德国进口聚合MDI原液。 (6) 本工程选用彩钢板型号: (7) 五、主要施工工艺 (7) 1、施工部署 (7) 2、屋面彩钢板安装步骤 (8) 3、内、外天沟节点 (10) 4、彩钢板与山墙及屋脊、变形缝的节点 (12)

(12) 屋脊节点图 (12) 5、屋面采光板及通风天窗与彩钢板的连接节点 (13) 6、彩钢板施工质量验收标准 (14) 7、彩钢板安装过程中的注意事项 (15) 六、质量保证措施 (16) 七、彩钢板安装高空作业安全防护措施 (17) 八、成品保护 (19) 附图:彩钢板与采光带平面布置图 彩钢板吊装详图 屋面板安装施工进度计划表 一、工程概况 青山车辆段与综合基地工程位于武汉市青山区,本建筑工程为青山车辆段与综合基地检修车间,位于车辆段用地东北侧,总建筑面积25715m2,采用框、排架结构,厂房主体结构为单层排架结构+轻型钢梁彩钢板屋面结构体系,±0.00为绝

彩钢施工组织设计精编

彩钢施工组织设计精编 Document number:WTT-LKK-GBB-08921-EIGG-22986

1.编制单位 2.工程概况 工程名称: 工期:60日历天,实际开工时间以签发开工令为准。 质量标准国家质量验收规范合格标准。 3.工期目标 安全目标 创公司安全标化工地,施工全过程无重大安全事故,轻伤率控制在5‰以下;工地安全检查合格率100%,优良率80%。 文明施工目标:创公司文明工地。 4. 项目施工管理机构 公司将为本工程组建强有力的生产调度、技术质量管理机构。对内,全面组织、协调、管理土建、安装等具体的施工队伍(人员);对外,做好与业主、监理等单位的协调工作,以保证工程度顺利进行。项目经理部为本工程具体实施管理机构,本项目实行项目经理责任制。 项目组织机构及其人员配备 根据本工程特点,本项目部设项目经理1名,项目技术负责人1 名,施工员1 名、专职安全员1 名、材料员1 名、专职质检员1 名、预算员1 名。项目部下设三组一室,即工程管理组、技术质量组、经营核算组和综合办

公室,组织土建、钢结构安装、装饰等各专业施工班组进行施工。 项目部各级管理人员职责 项目经理:负责全面工作。 项目技术负责人:协助项目经理工作,负责本工程技术与质检工作。 工程管理组:负责料场调查、材料采购供应,机构设备管理,能源管理,维修保养,负责安全生产,文明施工。 技术质量组:负责计划安排,现场施工安排、测量放线,质量检验、监督以及处理质量问题。 经营核算组:负责工程计量、财务管理、经济核算、费用控制。 综合办公室:负责合同管理、文件管理、劳资管理、后勤服务。 项目经理部下设泥水队、机操队、涂料队、钢构队等各种专业队伍。 各施工队均在项目经理部的统一领导下,既分工负责又要相互协作,高效优质完成本工程项目,施工高峰时期,不足劳动力从当地进行补充。 工程项目管理制度

彩钢板屋面钢结构施工组织设计

连云港亿家园超级市场工程屋面工程 施 工 组 织 设 计 连云港土立方建筑工程有限公司 二〇一四年六月二十三日

目录 第一章、工程概况 一、工程概况编制据 二、工期目标质量标 第二章、工程特点 一、施工方案与平面布置 1、施工总体布置 2、平面布置方案 3、平面管理 二、施工现场组织和管理 三、主要项目施工方案 1、施工准备 2、主要施工方案选择 3、基础测量及预埋方案 4、钢结构制作 5、屋面系统安装 第三章、工程质量保证措施 一、质量保证体系 二、质量保证措施 三、实现质量目标的措施 四、工程回访和维修服务措施

第四章、安全生产保证措施 一、安全组织 二、职能划分和制度管理 第五章、文明施工保证措施 第六章、环境保护保证措施 第七章、施工进度计划配置 一、总计划进度控制 二、保证工期实施措施 第八章、劳动力计划配置 第九章、材料供应计划配置 第十章、主要施工设备配置 第十一章、针对本工程的特点和难点分析及解决措施一、特点和难点及解决措施 附:主要施工机械设备一览 工程施工进度计划表 施工现场平面布置图

第一章工程概况 一、工程概况: 本工程为连云港亿家园超级市场屋面维修工程,工程位于连云港市新浦区人民路与郁州路交叉口,具体情况介绍如下: 东西大棚型材屋面彩钢瓦(0.5mm厚,镀锌量不小于70克,环氧树脂防锈漆和树脂面漆) 二、编制依据: 建设单位提供的本工程的施工图纸。 建筑工程施工质量验收统一标准GB50300-2001 钢结构工程施工质量验收规范GB50205-2001, 钢结构高强螺栓连接的施工及验收规范JGJ82-91 屋面工程施工质量验收规范GB50207-2002。 建设工程施工现场供用电安全规范GB50194—93 国家现行安全生产、文明施工的规定。 建筑施工安全检查标准JGJ59-99, 施工企业安全生产评价标准JGJ/T77-2003, 施工现场临时用电安全技术规范JGJ46-2005。 ISO质量管理体系及公司质量保证体系标准文件。 公司现有同类工程的施工经验,技术力量和机械化施工能力。 三、工期目标: 根据公司的施工机械和人员确保本工程的合同施工工期。 四、质量目标: 国家施工验收规范次性合格标准。 五、工程特点: 本工程是屋面彩钢板工程,施工时必须按施工图及规范施工,互相协调,共同配合,顺利完成。 第二章施工方案与平面布置

屋面彩钢板工程施工组织设计方案

目录 一、工程概况 (2) 二、编制依据 (2) 三、施工准备 (3) 1、项目部配置人员 (3) 2、主要设备 (3) 3、材料进场检验及现场的堆放、搬运 (4) 四、彩钢板生产工艺 (5) 五、主要施工工艺 (8) 1、施工部署 (8) 2、屋面彩钢板安装步骤 (9) 3、内、外天沟节点 (12) 4、彩钢板与山墙及屋脊、变形缝的节点 (14) 5、屋面采光板及通风天窗与彩钢板的连接节点 (14) 6、彩钢板施工质量验收标准 (16) 7、彩钢板安装过程中的注意事项 (16) 六、质量保证措施 (18) 七、彩钢板安装高空作业安全防护措施 (20) 八、成品保护 (20) 附图:彩钢板与采光带平面布置图 彩钢板吊装详图 屋面板安装施工进度计划表

一、工程概况 青山车辆段与综合基地工程位于武汉市青山区,本建筑工程为青山车辆段与综合基地检修车间,位于车辆段用地东北侧,总建筑面积25715m2,采用框、排架结构,厂房主体结构为单层排架结构+轻型钢梁彩钢板屋面结构体系,±0.00为绝对标高31.68m。 检修车间主体结构基本信息 二、编制依据 本工程屋面彩钢板施工方案编制依据: 1、地铁四号线青山车辆段检修车间施工图 2、工程设计变更单、图纸会审记录 3、《钢结构工程施工质量验收规范》GB50205-2001

4、《钢结构工程质量检验评定标准》GB50221-95 三、施工准备 1、项目部配置人员 2、主要设备

3、材料进场检验及现场的堆放、搬运 a、安装前的存放 屋面板通常被捆扎成束,然后送到施工现场。如果钢板不是立即使用,必须保证捆束或钢板被整齐的叠放。如果是露天存放,必须离开地面,并用防雨布遮盖,以避免雨水淋湿或受潮。任何包装好的捆束或整齐堆放的钢板表面,都不允许被淋湿。这是因为毛细管吸水作用或风吹,雨水或冷凝水很容易渗入板之间的空隙。凝聚在钢板间的水分,通常不会轻易蒸发掉,因而导致面漆老化,减少使用寿命或影响外观。 b、施工现场的搬运 此工程可以用吊车直接将钢板捆束吊到屋面结构上,以缩短搬运时间。由于单块彩钢板长度较长且厚度较大,在吊装时应使用钢管及绳索固定后进行吊装。 材料吊运屋架前应以钢带捆扎束紧,吊放钢板前须先在排架柱外侧位置设置挡板防止钢板滑落(如下图所示),并使用麻绳捆绑固定。

彩钢瓦屋面渗漏水维修施工方案

黄鳝世家黄花岗店彩钢瓦屋面渗漏水防水维修 施 工 方 案 编制单位:深圳市科顺防水工程有限公司 编制日期:2011年12月29日 编制人:李雪梅审批人:韦运财 审批日期:2011年12月29日

1编制前言 一、编制依据 1、现行国家建筑安装工程施工与验收规范(规程)、质量检验评定标准; 2、国家标准《屋面防水工程技术规范》(GB 50207-2002); 3、国家标准《屋面防水工程质量验收规范》(GB 50208-2002); 4、本公司质量手册、程序控制文件及历年积累的有关防水设计施工的经验资料。 二、编制说明 本施工方案仅适用于指导“彩钢瓦屋面渗漏水防水维修”施工。 三、施工目标 1、质量目标 工程质量达到国家规定的标准。 工程质量达到设计要求和合同规定的标准。 国家标准《屋面防水工程质量验收规范》(GB 50208-2002)。 2、工期目标 我司将根据业主的工期时间要求,集中人力、财力、物力确保工期不延误,在正常施工条件下按施工计划完成该项工程施工任务,决不因防水工程滞后而影响业主的生意。 3、安全目标 防止重伤、杜绝死亡,达到无重大伤亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无”要求。 2工程概况及特点 一、工程概况 1、由于轻钢结构屋面的施工简便、不易漏水的特点,所以最近几年普及很快,如果该类工程施工不当、遭到破坏就会存在着不同程度的渗水漏水现象,它虽然没有普通屋面渗漏水的地方多,但维修起来也比较复杂。特别是异型结构的屋面尤为突出。 2、屋面的漏水途径与漏点 该类屋面是采用压型彩色钢板作面层,漏水时由屋面板的漏水点经过保温层后到达室内,水在保温层里穿流,漏水的地方主要表现在彩钢板的搭接缝处和檐沟的根部。以及屋面板与主体的连结部位出现漏水。漏点部位比较复杂有排水沟、女儿墙以及转弯搭接的部位要作为漏水的重点检查对象。 3、屋面的漏水原因

彩钢板屋面的施工方案(1)

1、彩钢板屋面安装施工方案 山西平朔煤矸石发电厂有限责任公司 高硫煤矸石然烧脱硫剂制备系统开发应用 (彩钢房) 施 工方 案 朔州金 龙建筑安装有限公司 2014年3月28日

矸石电厂施工方案 第一章:工程概况 一、工程概况 1、 二、工程范围 1、本工程工作范围为神头第二发电厂一期煤场增设挡煤墙及喷淋水源管道系统的安装、打压、调试及试运行工作。 三、工期 1、合同签订后60工作日完成。 四、编制依据 根据现行使用的国家标准和行业标准参见: 1、CB50235-97工业金属管道工程的施工及验收规范 2、钢结构设计规范 GBJ17 3、电力建设施工及验收规范 五、质量要求及验收 1、所购材料均提供产品合格证,并严格按照招标方提出的要求进行供货。 2、严格按照甲方批准的施工方案进行施工。 第二章、项目组织机构 1、施工项目部组织机构针对本项目工程的施工,我公司组织有关人员认真分析和研究了工程招标文件、施工合同的各项条款和技术

条件,在充分认识和理解的基础上,公司配备政治素质高,同类工程施工经验丰富的管理人员组成本工程施工项目部,以保证项目的优质、安全、高效地运转,使项目管理得到有效的落实。 我公司在本工程中拟设置以项目经理为主要负责人的项目管理机构,以满足工程建设施工管理、安全文明管理、质量、工期、成本等管理,具体见项目部组织机构图。 2、项目部构成及岗位职责 2.1 本项目部围绕项目管理的四个重点工作内容(即质量管理、

成本管理、工期管理、安全和场容管理),主要设置以项目技术负责人为核心的由各施工员、专职质检员组成的技术质量保证体系;以项目副经理为核心的由施工员、安全员、材料员构成的施工生产、安全文明生产、成本核算体系。项目部受公司直接领导,并严格按公司《项目运行管理细则》规范运行,确保本机构职能齐全,行为规范,使项目部在施工全过程中始终处于良好的运行状态,以保证工程优质、高速地完成,实现我们向业主做出的承诺。 2.2 主要管理人员职责 2.2.1 项目经理 ⑴编制项目总体管理方案、管理方针、管理目标。 ⑵完成项目管理组织内的职能分解、责任分工和协调运作。 ⑶调度配置各生产要素的优化运行,组织对工期、质量、成本、安全及场容标准化管理的全面监控。 ⑷组织定期分析工程成本并采取相应的措施,实现规定的承包与考核指标。按时回收资金,上缴各项费用。 ⑸全权处理项目管理过程中一切需要解决的重大问题。 ⑹主持项目管理班子成员的考核及分配。 2.2.2 项目技术负责人 ⑴组织编制并审核施工组织设计,积极推广“四新”的应用。 ⑵由项目经理授权建立质量保证体系,进行质量职能分配;落实质量责任制;检查、监督质量程序文件的实施。 ⑶对工程施工全过程质量、技术进行全面监控,主持全面质量管

彩钢棚施工组织设计

目录 1.编制依据 (3) 2.工程概况 (3) 3.工期目标 (3) 4. 项目施工管理机构 (3) 4.1 项目组织机构及其人员配备 (3) 4.2 项目部各级管理人员职责 (3) 4.3 工程项目管理制度 (3) 5. 工程施工工艺流程 (4) 6. 施工准备 (4) 7. 工程控制网建立 (4) 8. 拟投入主要施工机械表 (4) 9. 劳务人员准备 (4) 10. 施工总进度控制计划 (5) 11. 主要分部(项)工程施工方法 (5) 11.1 工程测量 (5) 11.2 施工准备 (6) 11.3 钢柱基础 (6) 11.4 操作工艺 (7) 11.5 屋面工程 (9) 11.6 装饰工程 (9) 12.确保工程质量的技术组织措施 (10) 12.3.1 项目(执行)经理质量职责 (10) 12.3.2 项目技术负责人质量职责 (10) 12.3.3 施工员质量职责 (11) 12.3.4 质检员质量职责 (11) 12.3.5 材料员质量职责 (12) 12.3.6 预算员质量职责 (12) 12.3.7 机管员质量职责 (12) 12.3.8 安全员质量职责 (13) 12.4 工程质量管理措施 (13)

13.安全管理目标 (13) 13.1 安全管理体系 (13) 13.2 安全管理措施 (13) 14. 确保文明施工与环境保护的技术组织措施 (15) 14.1 文明施工目标 (15) 14.2 文明施工管理制度 (15)

1.编制依据 1.1 建筑工程招标文件 1.2 经过有关部门审批的有效施工图 1.3 工程所涉及的主要的国家或行业规范、标准、图集、法规、规程、地方标准等规范、 标准、文件一览表 2.工程概况 工程名称:某学院商业街彩钢棚 工程概况:本工程拟在原绿化带上搭设彩钢棚,树木位置不变。 工期:30 日历天,实际开工时间以签发开工令为准。 质量标准国家质量验收规范合格标准。 3.工期目标 3.1 安全目标 创公司安全标化工地,施工全过程无重大安全事故,轻伤率控制在5‰以下;工地安全检查合格率100%,优良率80%。 3.2 文明施工目标:创公司文明工地。 4. 项目施工管理机构 公司将为本工程组建强有力的生产调度、技术质量管理机构。对内,全面组织、协调、 管理土建、安装等具体的施工队伍(人员);对外,做好与业主、监理等单位的协调工作, 以保证工程度顺利进行。项目经理部为本工程具体实施管理机构,本项目实行项目经理责任制。 4.1 项目组织机构及其人员配备 根据本工程特点,本项目部设项目经理 1 名,项目技术负责人 1 名,施工员 1 名、专职安全员 1 名、材料员 1 名、专职质检员 1 名、预算员 1 名。项目部下设三组一室,即 工程管理组、技术质量组、经营核算组和综合办公室,组织土建、钢结构安装、装饰等各专 业施工班组进行施工。 4.2 项目部各级管理人员职责 项目经理:负责全面工作。 项目技术负责人:协助项目经理工作,负责本工程技术与质检工作。 工程管理组:负责料场调查、材料采购供应,机构设备管理,能源管理,维修保养,负 责安全生产,文明施工。 技术质量组:负责计划安排,现场施工安排、测量放线,质量检验、监督以及处理质量 问题。 经营核算组:负责工程计量、财务管理、经济核算、费用控制。 综合办公室:负责合同管理、文件管理、劳资管理、后勤服务。 项目经理部下设泥水队、机操队、涂料队、钢构队等各种专业队伍。 各施工队均在项目经理部的统一领导下,既分工负责又要相互协作,高效优质完成本工程项目,施工高峰时期,不足劳动力从当地进行补充。 4.3 工程项目管理制度 本工程项目的管理将从工程技术、施工、质量、安全、成本、物供等方面着手,总结以 往的成功管理经验,本工程将实施以下规章制度: (1)、项目经理部现场值班制度 (2)、每周生产例会制度 (3)、项目目标任务分解管理制度 (4)、图纸会审、技术交底制度

屋面彩钢板更换工程施工组织设计方案

曹村工贸公司彩钢房更换工程 施工技术安全措施 建设单位:施工单位: 分管领导:安全负责人: 安全生产部:项目经理: 现场负责人:编制人: 现场监督:

2017年10月

彩钢房更换工程 施工技术安全措施 一、工程概括: 本工程为工贸公司彩钢房改造工程,对厂区彩钢房墙板及屋面板更换岩棉夹心复合板约5000㎡。 二、编制依据:施工委托书、施工图纸及相关技术规范要求 三、施工地点:工贸公司 四、施工内容:承包范围内全部内容 五、组织机构: 1、公司项目部主要成员: 组织机构网络图

2、现场负责人(项目工程师)职责: ⑴负责组织作业方案的编制与审核。 ⑵负责作业全过程中的指挥、组织与协调。 ⑶根据现场情况,负责突发事件的应急处置。 3、作业组-(安装施工队)职责: ⑴按照方案严格执行。 ⑵确认安全措施到位。 ⑶彩钢板屋面板拆除及安装作业。 ⑷要随时留意作业环境,发现不安全情况,要立即采取相应措施并执行相关预案。 六、主要施工方法及技术措施: 为能够保证工程按质、按量、按期完成,每步工序都进行精心组织、合理安排,将不利因素考虑周详,避免不必要的误工、误时。 1、更换彩钢板 施工准备→防护网安装→原彩钢板材拆除→吊线→安装彩钢板→场地清理→竣工验收 2、满堂脚手架搭设 ⑴、本工程脚手架搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》考核合格的专业架子工。搭设脚手架人员必须戴安全帽、系安全带、穿防滑鞋。 ⑵搭设方式 脚手架搭设前需由技术人员进行设计计算。施工负责人按施工组织设计要求

向架设和使用人员进行技术交底。 架设材料的规格和质量必须符合技术规定的要求。 脚手架要由专人搭设,并尽量避免或减少在拆除、运输和存放过程中的损坏。 确保脚手架具有稳定的结构和足够的承载力。 严格按照规定的构造尺寸进行搭设,控制好立杆的垂直偏差和横越杆的水平偏差,并确保节点连接达到要求(绑好、拧紧或插挂好)。操作面档间距不得大于800mm,并且保证平整。 脚手架板要铺满、铺平和铺稳,控头板应用直径3.2mm的镀锌钢丝固定在支撑杆件上。板与板之间在背面用木档交错固定连结,边缘板与脚手架绑扎牢固,使操作面形成一个牢固、使操作面形成一个牢固、稳定的整体。 搭设过程中要及时设置斜撑杆、剪刀撑,避免脚手架在搭设过程中发生偏斜和倾倒。四周护栏高度不低于1.2米,横档不少于二根。 ⑶脚手架拆除 脚手架拆除必须由专业架子工操作。 拆除脚手架时应清除脚手呆上杂物及地面障碍物。 拆除作业必由上而下逐层进行,严禁上下同时作业。 拆除时钢管、扣件不得随处乱扔,并应及时搬离现场。 3、施工注意事项: 采用的屋面板应与原屋面板规格一致。采用100厚岩棉彩钢夹芯板,压型钢板0.6mm厚,檩条暗藏型双层压型钢板复合保温隔热屋面。屋面板长向顺屋面坡度方向铺设,在安装过程中以檐口线平直为基准,拉线定位校核,相邻两板板头错位差不能大于3mm,板的波纹垂直于檐口基准线。屋脊处两坡面板不能

屋面彩钢瓦安装方案

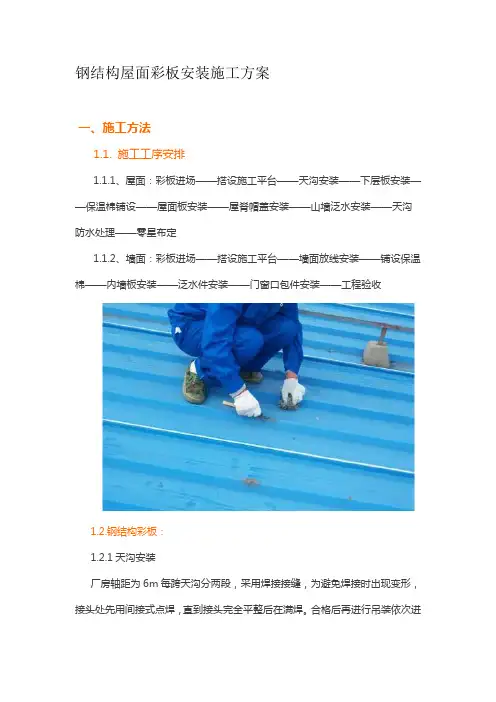

10.5.3 屋面与墙面系统安装安装 10.5.3.1 安装工序 压型钢板屋面围护系统的安装工序应设在工程总施工工序中合理的位置上。(1) 对于纯板材构成的建筑或由板材厂家独立完成的工程项目,由承包方自主安排施工工序。 (2) 压型钢板屋面围护系统的施工工序宜安排在一个独立的施工段内连续完成。屋面工程的施工中,如相邻处有高出屋面的工程施工,应在相邻工程湿作业完成后开工,以保护屋面工程不被损坏,或不被用作脚手架的支撑面。 (3) 压型钢板围护围护系统应在其支承构件的全部工序完成后进入开工。 (4) 墙面工程应设在其下的砌体工程和装修工程完成的情况下开工。 屋面系统与墙面系统的安装工序相类似。 10.5.3.2 安装放线 由于压型钢板屋面和墙面板是预制装配结构,故安装前的放线工作对后期安装质量起到保证作用,不可忽视。 (1) 安装放线前应对安装面上的已有建筑成品进行测量,对达不到安装要求的部分提出修改。对施工偏差作出记录,并针对偏差提出相应的安装措施。 (2) 根据排板设计确定排板起始线的位置。屋面施工中,先在檩条上标定出起点,即沿跨度方向在每个檩条上标出排板起始点,各个点的连线应与建筑物的纵轴线相垂直,而后在板的宽度方向每隔几块板继续标注一次,以限制和检查板的宽度安装偏差积累,见图10-6(a)。不按规定放线将出现图10-6(b)的锯齿现象和超宽现象。 (3) 同样墙板安装也应用类似的方法放线,除此之外:逐应标定其支承面的垂直度,以保证形成墙面的垂直平面。 (4) 屋面板及墙面板安装完毕后应对配件的安装作二次放线,以保证檐口线、屋脊线、窗口门口和转角线等的水平直度和垂直度。忽视这种步骤,仅用目测和经验的方法,是达不到安装质量要求的。 (a)正确放线 (b)非正确放线 图10-6安装放线示意 10.5.3.3 板材吊装 彩色压型钢板和夹芯板的吊装方法很多,如汽车吊吊升、塔吊吊升、卷扬机吊升和人工提升等方法。 塔吊、汽车吊的提升方法,多使用吊装钢梁多点提升。这种吊装法一次可提升多块板,但往往在大面积工程中,提升的板材不易送到安装点,增大了屋面的长距离人工搬运,屋面上行走困难,易破坏已安装好的彩板,不能发挥大型提升吊车其大吨位提升能力的特长,使用率低,机械费用高。但是提升方便,被提升的板材不易损坏。 本项目拟采用卷扬机提升的方法,该方法由于不用大型机械,设备可灵活移动到需要安装的地点,故而方便而又价低。这种方法每次提升数量少,但是屋面运距短,是一种被经常采用的方法。

小型钢结构雨棚土建施工组织设计

广州港南沙港区集中查验区新建查验场棚工程 (土建类) 施 工 方 案 编制:201年月 日 审核:201年月 日 批准:201年月 日

目录 一、编制依据及原则 (1) 二、施工准备 (2) 三、工艺流程 (3) 四、施工方法及质量标准 (4) 五、成品保护 (14) 六、施工组织机构 (15) 七、质量保证措施 (16) 八、质量记录 (18) 九、安全标准 (18) 十、环保措施 (19) H^一、安全生产、文明施工 (19) 十二、施工中注意事项 (19) 十三、意外事故处理 (20) 十四、施工防雨重点在于確露天浇筑 (20) 十五、主要机械设备一览表 (20) 十六、主要劳动力一览表 (21)

广州港南沙港区集中查验区新建查验场棚工程 (土建类)施工方案 一、编制依据及原则 1.1编制依据 1)建设项目规划红线范围和用地批准文件; 2)建设项目勘察设计任务书、图纸和说明书; 3)建设项目设计图纸和说明书; 4)工程地形、工程地质和水文地质资料: 5)本工程采用的工程建设强制性条文; 6)国家及地方有关基本建设方面的法律、法规和管理条例; 7)本公司质量、职业健康安全、环境管理体系文件。 8)《地基基础工程施工规范》GB2002-05 9)《混凝土工程施工及验收规范》GB50204-92 10)《钢筋焊接及验收规范》JGJ18-84 11)《混凝土质量控制标准》GB50164-92 12)《钢结构工程施工及验收规范》GB50205-2001; 13)《建筑工程施工质量验收统一标准》GB500300-2001; 14)《建筑施工高处作业安全技术规范》JGJ80-91; 15)《建筑工程施工现场供电用电安全规范》JGJ80-91; 16)《建筑施工安全检查标准》JGJ59-99; 1. 2编制原则
