新乡经济技术开发区经九路(纬八路-纬九路)桥梁工程

桩基专项施工方案

河南五建集团建设有限公司

一:编制依据

《公路桥涵施工技术规范》(JTG/TF50-2011)

《公路桥涵地基与基础设计规范》(JTGD-2007)

《公路桥涵质量检验评定标准》(JTGD-2007)

二:工程概况及水文地质

1、工程概况:本桥在K0+332处跨大沙河,该河上口宽45米,下口宽16米

左右,平时水深3米左右,因去年沙河清淤,最深处达8米左右;本桥桥

墩直径1.4m、桩长42米的桩8根,桥台直径1.4m、桩长35米的桩8根。

2、水文地质:根据桥位地质勘查报告,桥位处由上至下各岩土层分别为:

粉砂、细沙、中砂,各岩层的物理化学性质参数详见地质勘查报告;本

桥所处场地综合判定为第①、②、③单元层为地震液化土层,液化等级

中等;因河道最近刚回填,土质较松软且河道水位较深,因此本桥改用

正循环成孔灌注的施工方法。

三:正循环施工工艺及流程

1、施工准备

计划工期:本桥桩基计划工期30天,2016年4月22日开工,2016年5

月22日完工。

人员配备:成立一个专门的桩基施工队,直接有项目经理部管理,桩基

队设队长1人,副队长1人,钻机操作员2人,另外安排一个钢筋工班

和一个混凝土灌注班,负责钢筋加工和混凝土灌注。

设备配备:本桥原方案采用反循环施工工艺,根据地质情况和工程需要,

本桥桩基改用1台GZQ-1250正循环钻机,已掌握成套的施工技术。本桥

桩基混凝土C35,采用商品混凝土;

施工场地准备:在灌注桩施工区内河道进行挤於回填,清除障碍物、平

整场地,原材存放地及钢筋笼加工厂均进行地面硬化。

测量放样:组织测量人员利用全站仪根据已闭合导线进行桩位放样和复

测,放出桩位线,增设桩位控制桩并加固,控制桩位置选在不易移动和

车辆压不到的地方,并报监理工程师审批。

护筒准备:由于施工平台属于河道回填,地基承载力较弱,改用3m长护

筒,直径比桩径大200-400mm;孔口护筒采用人工开挖埋设,护筒底部与土层相连接处用粘土夯实,顶部高出施工地面30cm-40cm,护筒埋设准确竖直,护筒孔口平面位置与设计偏差按小于5cm控制,竖向倾斜度不大于1%。

泥浆准备:钻孔泥浆由水、粘土和添加剂组成。在钻孔中,由于泥浆相对密度大于水的相对密度,故护筒内同样高的水头,泥浆的静水压力比水大在井孔壁形成一层泥皮,阻隔孔内外渗流,保护孔壁免于坍塌。反循环回转钻,泥浆被泥浆泵从钻杆中心连续抽出孔底,使泥浆在孔内钻杆外产生了连续不断的下降流速;泥浆制备选用优质的膨润土造浆,设置泥浆池,泥浆比重在一般地层控制在1.2-1.3范围,泥浆比重在松散易塌地层控制在1.4-1.5范围。

2、正循环钻孔施工:

(1)、钻机就位

钻机就位后,复测校正,钻头对准钻孔中心,同时使钻机底座水平。开钻时低档位慢速钻进,以保证桩位准确性,在砂土层中应慢速、稠泥浆钻进,通过钻压、转速、泥浆指标等参数的调节来控制钻进成孔速度,防止孔斜、缩径、塌孔等现象的产生。

a 、开钻时慢速钻进,待钻头全部进入地层后,加速钻进。

b 、钻进过程中,采用纵横十字线控制桩位,钻机工随时校正桩位、垂直度,确保桩的桩位、垂直度满足规范、验标要求。

(2)、检验桩孔:

钻孔到设计深度后,采用检孔器对钻孔深度、直径及孔的倾斜度进行检测,成孔孔径不小于设计直径。孔深采用水准仪定护筒标高,测绳及钢尺量测孔深。

孔的倾斜度通过钻头在孔口位置及孔底位置量测砣绳偏移值计算出孔的倾斜度。当钻孔深度到达设计要求,用外径等于桩的设计直径,高度为孔径的4倍的钢筋笼检孔器吊入钻孔内进行深度、直径及孔的倾斜度检测,对全长进行检查。(3)、清孔:

在成孔合格后立即进行清孔。保持泥浆正常循环,把密度较大的泥浆和钻渣换出,直到孔内泥浆指标达到设计要求。下钢筋笼和导管之前,再次采用泥浆比重计检查泥浆指标和沉淀层厚度,合格可进行下一道工序。

(4)、安放钢筋笼:

钢筋笼吊放前应使上下两节位于同一竖直线上进行焊接。入孔后,牢固定位,防止在灌注水下砼过程中下落或被顶托上升。钢筋笼入孔后的定位标高必须准确。

(5)、导管安装及储料斗:

导管内壁力求光滑、顺直,无局部凸凹,各节导管内径大小一致。导管安装使用前做水密试验,合格后投入使用。下导管前对每节导管进行编号,注明长度,节与节之间的连接紧密不漏水。

储料斗容积为需根据计算确定,确保混凝土首盘灌注后使导管埋深在 1.5m 以上,在其次的施工过程中须保证导管底埋在水下混凝土顶面下2m-6m,以防孔内泥水冲入混凝土中。

(6)、二次清孔:

安放钢筋笼和混凝土导管后,检测泥浆比重,如泥浆比重过大再用导管压浆进行二次清孔,沉淀厚度小于等于300mm后,进行水下混凝土浇筑工序

(7)、灌注砼:

a、灌注水下混凝土是钻孔桩施工的重要工序,应特别注意。钻孔应经成孔

质量检验合格后,可开始灌注工作。

b、灌注前,对孔底沉淀层厚度应再进行一次测定。如果沉淀厚度超过设计

及规范要求,可用喷射法向孔底喷射3~5分钟,使沉渣悬浮。

c、剪球将首批混凝土灌入孔底后,立即测探孔内混凝土顶面高度,计算出

导管在混凝土内的埋臵深度,如符合要求,即可正常灌注。

d、灌注开始后,须紧凑地、连续地进行,严禁中途停工。在灌注过程中要

防止混凝土拌合物从漏斗顶溢出或从漏斗外掉入孔底。使泥浆内含有水泥而变稠凝结,而使测深不准确。灌注过程中,应注意观察管内下混凝土降和孔内水位升降情况,及时测量孔内混凝土顶面高度,导管埋深控制在2m-6m之间,正确指挥导管的提升和拆除。当导管提升到法兰盘接头露出孔口以上一定高度后,拆除1节或2节导管。此时,暂停灌注,先取走漏斗,重新拴牢井口的导管,并挂上升降设备,然后松动导管的接头螺栓,同时将起吊导管用的吊钩挂上待拆的导管上端的吊环,待螺栓全部拆除吊走被拆的导管,将混凝土漏斗重新接到井口的导管上,校正好位置,继续灌注。拆除导管动作要快,以10分钟控制。要防止螺栓、橡胶垫和工具等掉入孔中,并注意人身安全。已拆下的管节要立即清洗干净,堆放整齐。

e、在灌注过程中,当导管内混凝土不满含有空气时,后续混凝土要徐徐灌

入,不可整斗地灌入漏斗和导管,以免在导管内形成高压气囊,挤出管节间的橡皮垫,而使导管漏水。

f、当混凝土面升到钢筋骨架下端时,为防止钢架骨架被混凝土顶着上升,

可采取以下措施:

①、尽量缩短混凝土总的灌注时间,防止顶层混凝土进入钢筋骨架;

②、当混凝土面接近和初进入钢筋骨架时,保持较深埋管,并徐徐灌入混凝

土,以减小混凝土从导管底口出来后向上的冲击力;

③、当孔内混凝土面进入钢筋骨架1~2米以后,适当提升导管,减小导管

埋臵深度,从而增加混凝土对钢筋骨架的握裹力。

g、为确保桩顶质量,在桩顶设计标高以上加灌0.5m-1m。

h、在灌注将近结束时,由于导管内混凝土柱高度减小,超压力降低,而导

管外的泥浆及所含渣土稠度增加,比重增大,会出现混凝土顶升困难的情况,这时可以在孔内加水稀释泥浆,并掏出部分沉淀土,使灌注工作顺利进行。

在拨除最后一段长导管时,拔管速度要慢,以防止桩顶沉淀的泥浆挤入导管下,在桩头上形成泥心。

四、质量保证体系措施

为确保工程质量,我们着重对生产过程和原材料进行检查和控制。

1、严格原材料进场制度,确保原材料的规格、标准。符合设计及规范要求。

2、加强试验频率,为工程提供科学、规范的试验数据。

3、为保证在施工过程中,不出现斜孔、缩孔、清孔后孔底沉淀超厚;导管进水、堵管、埋管;桩头短桩、夹泥,断桩等现象,我们将采取以下措施:

①预防斜孔应在安装钻机时使用转盘,底座水平,起重滑轮轮轴、固定钻杆的卡孔和护筒中心三者在一条竖直线上,并经常校正。

②预防缩孔应在钻孔过程中,经常检查钻具尺寸,及时补焊或更换钻齿。

③对于清孔后孔底沉淀超厚的问题,清孔应根据钻孔方法、机具设备和土层情况选定适应方法,达到降低泥浆相对密度,清除钻渣,清除沉淀层或尽量减少其厚度的目的。

④预防堵管,灌注桩混凝土的坍落度须控制在18-22cm之间,并保证具有良好和易性,在运输和灌注桩过程中不发生离析和泌水。

⑤预防埋管,导管采取接头形式为卡口式,以缩短卸导管引起的导管停留时间,并采取措施加快灌注速度。

⑥预防发生夹泥、断桩问题,混凝土塌落度须严格按设计或规范要求,尽量延长混凝土的初凝时间。灌注混凝土前,检查导管、混凝土罐车、搅拌机等设备是否正常,并备有备用的设备、导管,确保混凝土能连续灌注。随灌混凝土随提升导管,做到连灌、勤测、勤拨管,随时掌握导管埋入深度,避免导管埋入过深或过浅。采取措施,避免导管卡、挂钢筋笼;避免出现堵管、埋管、灌注中导管进水等质量通病的发生。

4、严格按照施工规范及工艺流程进行施工。

5、严格履行监理程序,加强自检旁站,消除质量隐患。

五、安全保证措施

1、安全生产目标:预防为主,安全第一,实现安全生产双丰收。

2、施工前检查设备是否正常,采用合格量器具。

3、施工前组织工人队列,宣读注意事项及安全点。

4、施工前观察工人精神状态,确保人为的危险隐患。

5、推行安全责任制,实行安全奖惩制度,建立各项安全保证制度。

6、运用安全生产系统工程技术,开展安全预防,预测活动,实施生产全过程的安全管理。

正循环施工方案

泰安民生景园A3、A4#楼 桩基工程 施工组织设计编制: 审核: 审批: 陕西有色建设有限公司 2011年1月16日

目录 1.概 况 (2) 1.1工程概况 1.2工程三通一平 1.3主要设计参数及施工技术要求 1.4施工组织设计编制依据 2.工程组织实施 (3) 2.1施工管理组织机构及人员配置 2.2施工设备选型及配置 2.3施工设备进场计划 2.4施工材料进场计划及堆放 3.施工方案、方法及质量控制 (5) 3.1施工方案 3.2施工方法 3.3施工质量控制 4.施工进度计划 (15) 4.1单桩施工计划 4.2工程桩施工进度计划 4.3保证工期的措施 5.安全文明施工措施 (16) 5.1安全保证措施 5.2文明施工措施 6.竣工验收 (19) 附:冬期施工措施 (21)

1.工程概况 1.1工程概况 工程名称:泰安民生景园A3、A4#楼 工程地点:渭南市民生路中段 地基处理方案:泥浆护壁正循环钻孔后注浆砼灌注桩 建设单位:渭南泰安房地产有限责任公司 设计单位:陕西东辰建筑设计工程有限公司施工单位:陕西有色建设有限公司 总包单位:渭南市泰安沋西联合开发办 监理单位: 1.2工程三通一平 施工现场场地平整、交通方便,水电已基本满足施工需要 1.3主要设计参数及施工技术要求 6 1412@2000 6 2514@2000 6 1412@2000

总桩数260根,其中试桩4根,锚桩16根。 1.4施工组织设计编制依据 1) 《建筑工程是质量统一验收标准》(GB50300—2001) 2) 《建筑地基基础工程施工质量验收规范》(GB50202—2002) 3) 《建筑桩基技术规范》(JGJ94—2008) 4) 《混凝土机构工程施工及验收规范》(GB50204—2002) 5) 《钢筋焊接及验收规程》(JGJ18—2003) 6) 《试桩、锚桩、工程桩配筋详图及说明》 2、工程组织实施 2.1施工管理机构及人员配置 本工程实行项目经理负责制,由项目经理对工程质量、进度、安全、材料、财务等进行统一管理。 2.2施工设备选型及配置 2.2.1施工设备选型

反循环钻机施工工艺

反循环钻机施工工艺

丹锡高速公路大经段 桥梁桩基施工技术交底 1.工程概况 本工程位于内蒙古赤峰市大板至经棚段,划分两个标段:一标段范围桩号:K0+000至K14+500、FDK0+000至FDK14+500;二标段范围桩号:K14+500至K30+000、FDK14+500至FDK30+440。总公里数主线为30公里,辅线为31.946公里。桩长17m—35m,桩直径为φ1200mm、φ1500mm二种规格,总长约7773m。土层划分为:粉砂、细砂、中砂、粉土、粉质粘土、圆砾、卵石、风化泥质粉砂岩、风化砾石、风化花岗岩。基础结构形式为承台基础及基础短柱。桩基大部采用旋挖成桩工艺施工,局部地区冲击钻进成桩工艺施工。 2.施工准备 施工前应先检查场地情况,是否满足人员、机械、原材料的进场要求,场地是否平整、夯实、无垃圾杂草,符合安全文明施工要求,机械便道是否满足机械进场需求。进场前应确保机械工况良好无故障,人员已经过相关培训或具备相关的技能经验。施工所需水、电等相关配套设施已准备齐全,满足施工要求。 3.测量放点 测量放点以经过监理工程师批准的测量控制导线点为基础,利用全站仪进行精确放点,对已完成的点设置地标并进行保护。测量误差应控制在5mm以内。此道工序应在专业监理工程师检查确认无误并形成文字资料后再进行下道工序。 4.埋设护筒 在全站仪进行桩位放样后,根据现场情况进行人工或机械开挖,埋设钢护筒固定孔位,再以轴线交会法复核桩位中心,确保孔位偏差符合设计要求。 筒直径比桩径大200mm,埋设顶高高于地面30至50厘米。护筒埋设后,应再次用十字架垂线校正护筒中心位置,确保护筒中心偏离孔位中心小于50mm,护筒外周空隙用粘土填实。砼灌注结束后立即起拔钢护

回旋钻钻孔灌注桩施工方案

回旋钻钻孔灌注桩施工技术方案 一、概述 钻孔灌注桩基础,直径为Φ1500、 二、施工准备 1、完成钻孔灌注桩的定位工作,平整场地,接通水、电,为钻机进场创造好条件。 2、钻机、护筒、钢筋、泥浆箱及各种相关材料,准备到位。 3、开工前召开现场技术交底会,使所有参与钻孔桩施工的施工人员明确本岗位的具体技术要求、职责,尽一切力量避免出现断桩。 4、跟商品混凝土厂联系有关标号、配合比、坍落度及运输方面等事宜。 5、处理好文明、安全施工有关事项,包括用电、排污、排放泥浆、三防等。 6、备足有关配件材料,做到开钻后中途不停站,检查所有测量仪器及施工机械,确保无误。 7、清理、清除钻孔桩桩位内杂物保证护筒顺利下放。 8、对自备发电机组进行试机,并进行停电时的快速发电、通电检验,确保停电时能快速保证钻机重新开钻。 9、位于旱地钻孔灌注桩采用挖孔埋设钢护筒;位于现状河道内桥梁搭好水上排架。排架竖向均采用6米长直径16厘米的松木桩,并用道钉连接,中间用剪刀撑加固。 三、采用GPS150型钻机,正循环回转法施工。钻头采用尖头笼式钻头(主要用于粘土层中)及平头笼式钻头(主要用于粉砂土中)。 1、测量放样 详见测量施工方案。 2、埋设护筒 (1)护筒采用钢护筒,用5mm厚钢板制成,确保在护筒埋设稍有偏差时,保证钻头能正确就位,并能顺利提钻。 (2)旱地里护筒长度为1.5m,位于现状河道内的护筒长为2m(并外套钢护筒),因为上部土质较差,大部分为杂填土。原则上保证护筒进入原状土50cm,并高出地面30cm左右,以确保不小于1m的水头压力,防止塌孔。如2m不够长,加长护筒。由于地质资料第一层土为粉质粘土,第二层均为淤泥质粉质粘土层,下为粉土夹粉质粘土,因此护筒埋深不宜穿透粉质粘土层,而使护筒外露段长一些有利。 (3)护筒就位用十字交叉法定位。 (4)护筒就位后,周围用粘土分层均匀填满夯实,确保泥浆不外漏,确保护筒位置正确牢固。考试大论坛 (5)如果底部土质很差。为防止护筒下沉,采取相应的加固措施,把护筒固定。 (6)护筒埋好后,测定好护筒顶标高,做好资料,请监理复核认可后,钻机就位。 (7)护筒埋好后,在桩机范围内整浇混凝土地坪,挖好泥浆排放沟。确保泥浆不外溢。来源:考试大 3、泥浆循环 在各桥位附近各设置一个四根桩泥浆容量的泥浆池(泥浆比重1:3),用于泥浆循环,并及时组织泥浆车进行外运。来源:考试大 4、钻孔 (1)开钻前,配制好比重为1.3-1.4的泥浆进入泥浆池及孔内。 (2)调平好钻孔工作平台,保证钻孔平台水平并确保牢固,在钻孔过程中不发生倾斜位移。 (3)调整好钻机,保证钻杆竖直,使钻架吊点、钻机的转盘中心和桩位中心三点在一垂直线上。 (4)在钻孔过程中,随时检查平台的水平度,发现倾斜,及时调整,确保成孔垂直度。 (5)在粘土钻孔过程中,及时检查泥浆比重,控制在1.2~1.3之间。粘度控制在16~22秒,发现不符,及时调整。 (6)钻孔作业分班连续进行,不中断。 (7)升降钻具时,保证操作平稳,钻头提升时,防止发生碰撞护筒、孔壁及钩挂护筒底现象发生。 (8)在钻孔中因故停钻时,一是确保有规定水位及相应比重的泥浆,防止塌孔,二是钻头上提2m左右,

反循环钻机桩基础施工及方案

目录 一、工程概况 (2) 二、............................................ 计划开工及完工时间 (2) 三、............................................ 施工准备工作. (2) 四、............................................ 反循环钻孔灌注桩施工工艺 . (4) 五、............................... 质量通病及处理方法 .13六、.................................... 施工注意事项 .16 七、..................................... 质量保证措施 .19八、..................................... 安全保证体系 ..23九、............................... 文明施工措施及环保 (26)

XX中桥 桩基施工方案 、工程概况 XX中桥桥台及桥墩基础均为桩基础,桩基总长672m. XX中桥桩基明细表 以上各墩、台地质条件顺序为:粉土T粉砂T粉质粘土T粉砂二、计划开工及完工时间 计划开工时间:2013年8月1日 计划完工时间:2013年9月15日 三、施工准备工作 1、人员安排 人员安排情况如下表 主要人员安排情况及任分配分表

2、主要机械设备投入 机械设备投入情况如下表 主要施工机械投入情况表 3、材料准备及运输 钢材及其它一些外购材料由汽车直接运至项目部钢筋加工区及仓库,水泥、砂、石等地材由自卸车运至拌和站。 材料供应按材料使用计划进行,并按照GB/T19001-2000、 GB/T24001-1996 GB/T28001-2001管理体系严控供料和储备。 4、混凝土拌合站

反循环灌注桩施工方案

反循环钻孔灌注桩施工方案 一、施工准备 1.人员技术准备: 组织施工人员学习和掌握有关设计图纸和灌注桩施工技术规范的有关规定。 2.施工场地准备: 在灌注桩施工区内进行清障,平整场地并填筑工作平台,布置排水系统。原材料储地和钢筋笼制作场地,均进行硬化处理。 3.测设准备: 机械进场前,组织测量人员利用全站仪根据已闭合的导线点进行桩位放样与复测,放出桩位线,增设桩位控制桩并加固,控制桩位置选在不易移动和车辆压不到的地方。 4.护筒准备: ①护筒内径比设计桩径大200—400mm。 ②护筒中心的竖直线应与桩基中心线重合。 ③护筒埋置深度根据设计要求或桩位的水文地质情况确定。 ④护筒连接处要求筒内无突出物,耐拉、耐压,不漏水。 二、反循环钻孔灌注桩施工 1. 反循环钻孔施工: 钻机就位后,复测校正,钻头对准钻孔中心,同时使钻机底座水平。开钻时低档位慢速钻进,以保证桩位准确性,在砂土层中应慢速、稠泥浆

钻进,通过钻压、转速、泥浆指标等参数的调节来控制钻进成孔速度,防止孔斜、缩径、塌孔等现象的产生。 ⑴开钻时慢速钻进,待钻头全部进入地层后,加速钻进。 ⑵钻进过程中,采用纵横十字线控制桩位,钻机工每班、测量组隔天校正桩位、垂直度,确保桩的桩位、垂直度满足规范、验标要求。 2.检验桩孔: 钻孔到设计深度后,采用检孔器对钻孔深度、直径及孔的倾斜度进行检测,成孔孔径不小于设计直径。孔深采用水准仪定护筒标高,测绳及钢尺量测孔深。孔的倾斜度通过钻头在孔口位置及孔底位置量测砣绳偏移值计算出孔的倾斜度。当钻孔深度到达设计要求,用外径等于桩的设计直径,高度为孔径的4倍的钢筋笼检孔器吊入钻孔内进行深度、直径及孔的倾斜度检测,对全长进行检查。 3.清孔: 在成孔合格后立即进行清孔。保持泥浆正常循环,把密度较大的泥浆和钻渣换出,直到孔内泥浆指标达到设计要求。下钢筋笼和导管之前,再次采用泥浆比重计检查泥浆指标和沉淀层厚度,合格可进行下一道工序。 4.安放钢筋笼: 钢筋笼吊放前应使上下两节位于同一竖直线上进行焊接。入孔后,牢固定位,防止在灌注水下砼过程中下落或被顶托上升。钢筋笼入孔后的定位标高必须准确。 5.导管安装及储料斗: 导管内壁力求光滑、顺直,无局部凸凹,各节导管内径大小一致。导

正循环施工方案

#楼、A4泰安民生景园A3桩基工程 施工组织设计 编制: 审核: 审批: 陕西有色建设有限公司2011年1月16日

目录 1.概况 (2) 1.1工程概况 1.2工程三通一平 1.3主要设计参数及施工技术要求 1.4施工组织设计编制依据 2.工程组织实施 (3) 2.1施工管理组织机构及人员配置 2.2施工设备选型及配置 2.3施工设备进场计划 2.4施工材料进场计划及堆放 3.施工方案、方法及质量控制 (5) 3.1施工方案 3.2施工方法 3.3施工质量控制 4.施工进度计划 (15) 4.1单桩施工计划 4.2工程桩施工进度计划 4.3保证工期的措施 5.安全文明施工措施 (16) 5.1安全保证措施 5.2文明施工措施

6.竣工验收 (19) 附:冬期施工措施 (21) 1.工程概况 工程概况1.1工程名称:泰安民生景园A3、A4#楼 工程地点:渭南市民生路中段 地基处理方案:泥浆护壁正循环钻孔后注浆砼灌注桩 建设单位:渭南泰安房地产有限责任公司 设计单位:陕西东辰建筑设计工程有限公司 施工单位:陕西有色建设有限公司 总包单位:渭南市泰安沋西联合开发办 监理单位: 1.2工程三通一平 施工现场场地平整、交通方便,水电已基本满足施工需要 1.3主要设计参数及施工技术要求 主要设计参数及施工技术要求 参数砼钢筋笼桩长桩径基础底强度等级)标高( m)(mm) (m加筋箍笼径主筋笼长保护层部位12@50 6-6.00 37 600 37.6 14 C50 500 试桩 2000 @14C40 25 桩锚 50 500 37.6 600 37 -6.00 62000 @12C40 桩 37.5 50 600 500 程614

反循环钻孔灌注桩施工工艺标准

钻孔灌注桩施工技术交底 1范围 本工程适用于,回旋钻成孔灌注桩的施工。本交底规定了钻孔灌注桩的施工要求、方法和质量控制标准。 17.3.1灌注桩 先用机械成孔,然后再安放钢筋笼、灌注混凝土的基础桩。 17.3.2泥浆护壁 用机械进行灌注桩成孔时,为防止塌孔,在孔内用相对密度大于1的泥浆进行护壁的一种成孔施工工艺。 17.3.3沉渣厚度 在灌注混凝土前由于沉淀或其他原因造成孔底标高上抬,以及钻孔后孔底标高所形成的高度差值叫沉渣厚度。 17.3.4充盈系数 实际混凝土灌注量与桩体混凝土理论量之比值。 17.4施工准备 17.4.1技术准备 认真熟悉现场的工程地质和水文地质资料,场区内地下障碍物和邻近区域的地下管线(管道、电缆)、地下构筑物、房屋、精密仪器、车间等调查资料。 3对现场施工人员进行图纸和施工方案交底,专业工种应进行短期专业技术培训。特殊工种人员必须持证上岗。 4组织现场所有管理人员和施工人员学习有关安全、文明施工规程,增强职工安全、文明施工和环保意识。 5进行测量基准交底、复测及验收工作。 对新技术、新工艺、新材料完成调研工作。 其他技术准备工作。 17.4.2物资准备 钢筋、水泥、砂、石、水等原材料经质量检验合格。 混凝土拌合所需原材料全部进场,并至少具备1个工作班用量的储备。 钢筋笼加工所需原材料已全部进场,并具备成批加工能力,并在开钻前加工成一定数量成品。 预拌混凝土完成工厂化材料准备。 配置泥浆用的黏土或膨润土已进场,泥浆池和排浆槽已挖好。 外加剂:采购定货工作完成,并完成掺量实验工作。 17.4.3施工设施准备 施工机械 主要施工机械:回旋钻、、卷扬机、砂石泵、泥浆泵、泥浆搅拌机等 工具用具 主要工具用具:翻斗车或手推车、混凝土导管、套管、储料斗、水箱、铁锹、扳手、管钳、切割机、电焊机、弯曲机等。 监测装置 全站仪、经纬仪、水准仪、塔尺、钢卷尺、测绳、坍落度测试仪、泥浆测试装置等。 17.4.4作业条件准备

最新反循环施工方案

反循环施工方案

京沪高速铁路 工作联系单(TC1)

天津特大桥2(D240#墩钻孔桩基础) 反循环钻机施工方案 中国铁建 编制: 审核: 批准: 中铁十七局京沪高速铁路土建工程一标段项目经理部十工区 二○○八年八月十六日

反循环钻机施工方案 一、工程概况 我工区D240墩(DK129+985.2)已具备钻孔桩施工条件,但该墩上方17.5米处有高压线通过,其净空无法满足旋挖钻机钻杆架设安全,根据此墩位地质资料,-24.9米~-40.1米范围内为粉砂层,我单位计划采用反循环钻机进行此墩位钻孔桩施工。 二、主要工序施工方法 施工工艺见图1《钻孔桩施工工艺框图》。 1、填筑作业平台 用素土填筑钻孔桩施工平台,分层填筑碾压密实,平台比承台尺寸每边大2米,平台顶采用10公分厚砂砾硬化。 2、测量放样 根据测量控制点,布设施工测量控制网,依据控制网,用全站仪准确地放出D240墩的桩位,桩位放线时必须在精确定出墩位置以后,再经过复测,定出桩位,桩位放样误差控制在1cm以内。桩位用长水泥钉打入地面,作为桩的中心点标记,用红油漆圆圈作为记号。放好桩位后,每个桩打好十字形护桩,护桩采用木方桩外包砼形式埋设稳固。 3、护筒埋设 设护筒的作用是固定桩位、保护孔口防止坍塌、隔离地面水、保持钻孔内水位高出地下水位以及钻孔导向等。护筒在钻孔前埋入桩位,护筒的制作及埋设方法如下: 护筒用δ=10mm钢板加工制成,内径为120cm,因该墩位处于岸滩上,且土质为黏性土,护筒埋深应透过回填层不小于1米。

护筒的埋设还要考虑桩位的地质和水位情况,护筒顶的高程应高出地下水位2.0m。综合考虑以上因素采用3m长护筒,高出地面 30cm。 护筒埋设应注意质量,防止在钻孔过程中发生孔口变形及坍塌,防止护筒底土层穿孔致使底脚悬空,造成塌孔,向外漏水、漏泥浆等事故,需采用粘土在护筒周围夯填密实。 4、泥将池设置及钻碴处理 现场设泥浆池,泥浆池尺寸为12m×9m×1.5m,泥浆池底部铺塑料膜防渗,泥浆池顶部高出地表0.3米左右,防止泥浆溢流.定时打捞泥浆池内沉碴,连同钻碴一起,由自卸汽车运至指定弃碴场堆放。 5、反回旋钻机成孔 钻机就位前,对钻孔各项工作再次进行检查,确保各项工作正常。钻机吊装就位时要充分考虑高压线下的净空要求,钻机就位后,将钻杆中心准确对准孔位中心,保证底座和顶端平稳,钻进中不产生位移或沉陷。 开孔前,由质检工程师检查验收合格并经监理工程师复核无误后,才可开孔钻进。开始钻孔时应稍提钻具,以反循环方式在护筒内采用膨润土造浆,并开动泥浆泵进行循环,待泥浆均匀后开始钻进。若无法形成较理想的泥浆时,加入适量火碱或纤维素进行搅拌造浆,待泥浆性能符合要求后方可钻进。钻具下入孔内,钻头应距孔底钻渣面20~ 50cm,并开动泥浆泵,使冲洗液循环2~3min,然后开动钻机。钻进过程采用反循环钻进,慢慢将钻头放至孔底。轻压慢转数分钟后,逐渐

冲击反循环钻孔法施工工艺

冲击反循环钻孔法施工工艺1前言 随着国民经济的发展,铁路、公路的桥梁以及高层建筑的基础大多采用钻孔灌注桩基础,其成孔方法较多,而冲击钻孔法是常见的一种,因它能适应各种地层特别是冲击硬质岩层优势明显。近年来,使用冲击反循环钻孔法成孔速度大有提高,因而在复杂地质中的钻孔灌注桩基础大多优先选用冲击钻孔法来解决施工中的疑难问题。 2工艺特点 (1)设备简单,操作方便。 (2)可以采用反循环冲击成孔提高效率。 (3)可以穿过漂石、卵石、砾石等地层。 (4)对处理复杂地层中的基础有显著的优点。 (5)它可直接投入粘土块入孔自行造浆。 3适用范围 冲击钻孔法适用于孔径100cm~300cm,钻孔深度50m。冲击钻机适用于所有土层,采用实心锤钻进时,在漂、卵石和基岩中显得比其他方法优越。 4机械性能及参数 见表1。

冲击钻孔系统设备由冲击钻头、三脚立架、卷扬机组成。冲击钻机配有1~5t重的冲击锥。国产的冲击钻机主要是CZ型的CZ-30、CZ-28、CZ-22等,另外还有YKC-31、YKC-30等型号。 5钻孔施工 施工工艺流程 5.1.1冲击钻孔施工工艺流程 见图1。 5.1.2 冲击反循环钻孔施工工艺流程 见图2。 图1 冲击钻孔施工工艺流程图

图2 冲击反循环钻孔施工工艺流程 施工工艺步骤 5.2.1 施工准备 (1)平整场地(陆地)。 平整场地应达到“三通一平”,以便钻机安装和移位;对于不利于施工机械运行的松散场地,应采取硬化、加固等措施。场地要采取有效的排水措施。 根据施工图设计,合理选择和确定进出线路和钻孔顺序,制定场地布置方案。合理的安排泥浆池、沉淀池的位置,沉淀池的容积应满足2个孔以上排渣量的需要。 (2)围堰筑岛(浅水)。 对于浅水区域的桩基施工,可采用围堰筑岛方式施工,筑岛填料宜用粘土,岛面要有足够的施工场地,岛面标高应高出施工水位~2.0m。 (3)平台施工(深水)。 对于场地为深水时,可采用钢管桩施工平台、双壁钢围堰平台等固定式平台,也可采用浮式施工平台。 (4)测量定位。 桩位放样后,应埋设好护桩,并做好测量交底,随时进行检查。 (5)制作埋设护筒。

正循环钻孔施工方案

南京江东路部分节点改造工程(下关大桥—应天大街段) (K3+780.353-K5+630)

正循环钻孔桩施工方案 编制:___________ 复核:___________ 审批:___________ 中铁四局集团有限公司南京江东路改造工程指挥部一经理部 二O一二年十二月 目录 1 编制依据 (3) 2 适用范围 (3) 3 组织机构及人员分工 (3) 3.1 经理部管理组织机构 (3) 3.2 作业组织框架 (4) 3.3 主要人员及机械设备 (4) 4 施工方法及工艺要求 (4) 4.1 施工准备 (4) 4.2 埋设护筒 (5) 4.3 钻机就位及钻孔 (6) 4.4 清孔 (7) 4.5 钢筋笼骨架的制作运输与吊装 (7) 4.6 导管安装 (12) 4.7 灌注水下混凝土 (12) 5 质量检测 (14) 6 钻孔桩常见事故的预防及处理 (15) 6.1 钢筋笼上浮 (15) 6.2 坍孔 (15) 6.3 钻孔偏斜 (16)

6.4 扩孔和缩孔 (17) 6.5 钻孔漏浆 (17) 7 钻孔桩断桩常见事故及处理 (18) 7.1 首批混凝土封底失败 (18) 7.2 供料和设备故障使灌注停工 (18) 7.3 灌注过程中坍孔 (19) 7.4 导管拨空、掉管 (19) 7.5 灌注过程中混凝土上升困难、不翻浆 (19) 8 安全保证措施 (20) 8.1 交通安全措施 (20) 8.2 机电设备安全措施 (20) 8.3 吊装注意事项 (21) 8.4 孔口作业注意事项 (22) 8.5 钢筋笼吊装安全事故应急预案 (22) 9 钻孔桩施工质量保证措施 (23) 9.1 成孔质量保证措施 (23) 9.2 水下砼灌注质量保证措施 (23) 10 文明施工与环境保护措施 (24) 11 附件: (25)

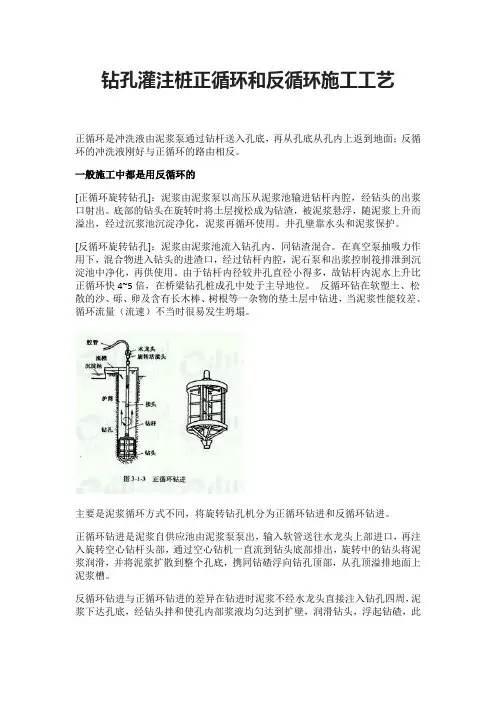

钻孔灌注桩正循环和反循环施工工艺是什么

钻孔灌注桩正循环和反循环施工工艺是什么? 2010-09-07 17:51 正循环是冲洗液由泥浆泵通过钻杆送入孔底,再从孔底从孔内上返到地面;反循环的冲洗液刚好与正循环的路由相反。 一般施工中都是用反循环的 [正循环旋转钻孔]:泥浆由泥浆泵以高压从泥浆池输进钻杆内腔,经钻头的出浆口射出。底部的钻头在旋转时将土层搅松成为钻渣,被泥浆悬浮,随泥浆上升而溢出,经过沉浆池沉淀净化,泥浆再循环使用。井孔壁靠水头和泥浆保护。 [反循环旋转钻孔]:泥浆由泥浆池流入钻孔内,同钻渣混合。在真空泵抽吸力作用下,混合物进入钻头的进渣口,经过钻杆内腔,泥石泵和出浆控制筏排泄到沉淀池中净化,再供使用。由于钻杆内径较井孔直径小得多,故钻杆内泥水上升比正循环快4~5倍,在桥梁钻孔桩成孔中处于主导地位。反循环钻在软塑土、松散的沙、砾、卵及含有长木棒、树根等一杂物的垫土层中钻进,当泥浆性能较差、循环流量(流速)不当时很易发生坍塌。 主要是泥浆循环方式不同,将旋转钻孔机分为正循环钻进和反循环钻进。 正循环钻进是泥浆自供应池由泥浆泵泵出,输入软管送往水龙头上部进口,再注入旋转空心钻杆头部,通过空心钻机一直流到钻头底部排出,旋转中的钻头将泥浆润滑,并将泥浆扩散到整个孔底,携同钻碴浮向钻孔顶部,从孔顶溢排地面上泥浆槽。 反循环钻进与正循环钻进的差异在钻进时泥浆不经水龙头直接注入钻孔四周,泥浆下达孔底,经钻头拌和使孔内部浆液均匀达到扩壁,润滑钻头,浮起钻碴,此时压缩空气不断送入水龙头,通过固定管道直到钻头顶部,按空气吸泥原理,将钻渣从空心钻杆排入水龙头软管溢出。 怎么样判断桩基已入岩?首先你得根据岩土工程勘察报告来进行初步判断,在 报告中所描述的深度附近如果进尺发生明显变化,此时你应该将这个深度做一下记录,并仔细观测泥浆中岩屑成份,如果发现基岩碎屑,则可以证明桩基已经入岩。 如何判断桩基已打至中风化层?首先要详细了解勘察报告的地质分部情 况,再根据试桩时采集确定的入岩样品来确定。桩基施工时首先根据机跳反应和孔深来初步判断是否有可能已入岩层,然后现场采集反浆所含岩石样品和试桩时确定的中风化层样品做对比,再根据所采集样品中所含中风化岩层样品的比例来判断是否已进入坚固岩层还是岩层上部松散层。 近年来,随着国家重点工程对桥梁桩孔质量、成孔速度及施工环保等要求的不断提高,一些大型旋挖钻机已悄然兴起,越来越受到施工者的关注。旋挖钻机成桩亦称回转斗成桩、取土成桩,在覆盖层施工具有成孔质量好、速度快、无噪音、无污染或小污染等优势,对于干硬性粘土,可不用静态泥浆稳定液护壁,一般覆盖层采用泥浆护壁。由于我国地域广阔,地质条件较为复杂,旋挖钻机施工中成孔工艺的制定要有针对性,以防止发生埋钻、坍塌等施工事故,避免造成损失。 一、工程概况 武汉市和平至左岭高速公路武东特大桥工程,总桩量322根,钻孔灌注桩,桩径φ1.5米,平均桩深3 2米。工程地处低垄岗冲击平原地区,自地表向下2米左右为淤泥质亚粘土层,2~20米为亚粘土层,20~28米为Ⅲ2粉砂质泥岩,28~40米为Ⅲ3粉砂质砂岩、砂砾岩。

正循环钻孔施工方案

目录 1 编制依据 ..........................................................................................错误!未定义书签。 2 适用范围 ..........................................................................................错误!未定义书签。 3 施工方法及工艺要求...................................错误!未定义书签。3.1 施工准备..........................................错误!未定义书签。埋设护筒..............................................错误!未定义书签。钻机就位及钻孔........................................错误!未定义书签。清孔..................................................错误!未定义书签。钢筋笼骨架的制作安装..................................错误!未定义书签。导管安装..............................................错误!未定义书签。灌注水下混凝土........................................错误!未定义书签。 4 质量检测.............................................错误!未定义书签。 5 钻孔桩常见事故的预防及处理...........................错误!未定义书签。钢筋笼上浮............................................错误!未定义书签。坍孔..................................................错误!未定义书签。钻孔偏斜..............................................错误!未定义书签。扩孔和缩孔............................................错误!未定义书签。 5.5钻孔漏浆..........................................错误!未定义书签。 6 钻孔桩断桩常见事故及处理.............................错误!未定义书签。首批混凝土封底失败....................................错误!未定义书签。供料和设备故障使灌注停工..............................错误!未定义书签。灌注过程中坍孔........................................错误!未定义书签。导管拨空、掉管。......................................错误!未定义书签。灌注过程中混凝土上升困难、不翻浆。....................错误!未定义书签。 7 机械设备、人员情况:.................................错误!未定义书签。 8 安全保证措施.........................................错误!未定义书签。交通安全措施..........................................错误!未定义书签。

反循环钻机桩基础施工方案

一、工程概况 (2) 二、.............................................. 计划开工及完工时间.. (2) 三、.............................................. 施工准备工作 (2) 四、.............................................. 反循环钻孔灌注桩施工工艺 (4) 五、................................. 质量通病及处理方法 .13六、....................................... 施工注意事项 .16七、....................................... 质量保证措施 .19八、....................................... 安全保证体系 ..23九、................................. 文明施工措施及环保 (26)

XX中桥 桩基施工方案 、工程概况 XX中桥桥台及桥墩基础均为桩基础,桩基总长672m. XX中桥桩基明细表 以上各墩、台地质条件顺序为:粉土T粉砂T粉质粘土T粉砂二、计划开工及完工时间 计划开工时间:2013年8月1日 计划完工时间:2013年9月15日 三、施工准备工作 1、人员安排 人员安排情况如下表 主要人员安排情况及任分配分表

2、主要机械设备投入 机械设备投入情况如下表 主要施工机械投入情况表 3、材料准备及运输 钢材及其它一些外购材料由汽车直接运至项目部钢筋加工区及仓库,水泥、砂、石等地材由自卸车运至拌和站。 材料供应按材料使用计划进行,并按照GB/T19001-2000、 GB/T24001-1996 GB/T28001-2001管理体系严控供料和储备。 4、混凝土拌合站

钻孔灌注桩工艺性试验方案(正循环)

新建连云港至盐城铁路站房综合楼钻孔灌注桩工艺性试验方案 编制: 审核: 审批:

目录 1编制目的、依据 (1) 2工程概述 (1) 3施工组织及施工安排 (4) 4试桩工艺流程 (6) 5试桩施工方法 (7) 6质量保证措施 (15) 7常见质量事故的预防及处理 (16) 8安全措施 (20) 9试验桩检测 (22) 10试桩总结 (24)

1编制目的、依据 1.1编制目的 (1)通过试桩确定本工程在符合地质条件下的钻孔桩施工工艺、操作要点和相应的工艺标准,指导、规范桩基作业施工。 (2)确定单桩承载力及桩身完整性,验证设计参数的可靠性及施工工艺的可行性。 1.2编制依据 (1)《混凝土结构施工技术指南》(GB50010-2011) (2)《建筑地基基础设计规范》(GB50007-2011) (3)《建筑地基基础工程施工质量验收规范》(GB50202-2015) (4)《建筑基桩检测技术规范》(JGJ106-2014) (5)《建筑桩基技术规范》(JGJ 94-2014) (6)新建连云港至盐城铁路滨海县站结构施工图(连盐施房8-1-2) (7)《关于公布<上海铁路局建设工程工艺试验管理办法>的通知》(上铁建发[2011]28号) (8)类似铁路工程积累的施工经验、施工技术总结,工法及专利等科研成果,拥有的施工机械设备和装备施工能力。 2工程概述 2.1工程简介 本标段为新建连云港至盐城铁路工程LYFJ-Ⅲ标工程。滨海县站位于江苏省盐城市滨海县会农村。滨海县站建筑面积为10061㎡,结构形式为钢筋混凝土框架结构,候车大厅屋面为钢网架结构,基础形式为柱下承台+钻孔灌注桩(泥浆护壁),桩径800mm,有效桩长在30-36米之间。 根据规定及设计要求,滨海县站钻孔灌注桩试桩总数量为5根,均为端承摩擦桩,桩端进入持力层为⑤26粉质粘土不小于5m。其中试桩编号为1、2、3的桩身长度为31米,单桩承载力特征值为1800KN,试桩编号为4、5的桩身长度为36米,单桩承载力特征值为2200KN。桩身混凝土设计等级为C35,施工等级为C35,桩径为800mm。 2.2地质条件

桩基正循环施工方案

新乡经济技术开发区经九路(纬八路-纬九路)桥梁工程 桩基专项施工方案 河南五建集团建设有限公司

一:编制依据 《公路桥涵施工技术规范》(JTG/TF50-2011) 《公路桥涵地基与基础设计规范》(JTGD-2007) 《公路桥涵质量检验评定标准》(JTGD-2007) 二:工程概况及水文地质 1、工程概况:本桥在K0+332处跨大沙河,该河上口宽45米,下口宽16米 左右,平时水深3米左右,因去年沙河清淤,最深处达8米左右;本桥桥 墩直径1.4m、桩长42米的桩8根,桥台直径1.4m、桩长35米的桩8根。 2、水文地质:根据桥位地质勘查报告,桥位处由上至下各岩土层分别为: 粉砂、细沙、中砂,各岩层的物理化学性质参数详见地质勘查报告;本 桥所处场地综合判定为第①、②、③单元层为地震液化土层,液化等级 中等;因河道最近刚回填,土质较松软且河道水位较深,因此本桥改用 正循环成孔灌注的施工方法。 三:正循环施工工艺及流程 1、施工准备 计划工期:本桥桩基计划工期30天,2016年4月22日开工,2016年5 月22日完工。 人员配备:成立一个专门的桩基施工队,直接有项目经理部管理,桩基 队设队长1人,副队长1人,钻机操作员2人,另外安排一个钢筋工班 和一个混凝土灌注班,负责钢筋加工和混凝土灌注。 设备配备:本桥原方案采用反循环施工工艺,根据地质情况和工程需要, 本桥桩基改用1台GZQ-1250正循环钻机,已掌握成套的施工技术。本桥 桩基混凝土C35,采用商品混凝土; 施工场地准备:在灌注桩施工区内河道进行挤於回填,清除障碍物、平 整场地,原材存放地及钢筋笼加工厂均进行地面硬化。 测量放样:组织测量人员利用全站仪根据已闭合导线进行桩位放样和复 测,放出桩位线,增设桩位控制桩并加固,控制桩位置选在不易移动和 车辆压不到的地方,并报监理工程师审批。 护筒准备:由于施工平台属于河道回填,地基承载力较弱,改用3m长护

正循环钻孔施工方案样本

目录 1 编制依据.................................. 错误!未定义书签。 2 适用范围.................................. 错误!未定义书签。 3 施工方法及工艺要求........................ 错误!未定义书签。3.1 施工准备............................... 错误!未定义书签。 3.2 埋设护筒................................ 错误!未定义书签。 3.3 钻机就位及钻孔.......................... 错误!未定义书签。 3.4 清孔.................................... 错误!未定义书签。 3.5 钢筋笼骨架的制作安装.................... 错误!未定义书签。 3.6 导管安装................................ 错误!未定义书签。 3.7 灌注水下混凝土.......................... 错误!未定义书签。 4 质量检测.................................. 错误!未定义书签。 5 钻孔桩常见事故的预防及处理................ 错误!未定义书签。 5.1 钢筋笼上浮.............................. 错误!未定义书签。 5.2 坍孔.................................... 错误!未定义书签。 5.3 钻孔偏斜................................ 错误!未定义书签。 5.4 扩孔和缩孔.............................. 错误!未定义书签。 5.5钻孔漏浆............................... 错误!未定义书签。 6 钻孔桩断桩常见事故及处理.................. 错误!未定义书签。 6.1 首批混凝土封底失败...................... 错误!未定义书签。 6.2 供料和设备故障使灌注停工................ 错误!未定义书签。 6.3 灌注过程中坍孔.......................... 错误!未定义书签。

冲击反循环钻孔法施工工艺

冲击反循环钻孔法施工工艺 1前言 随着国民经济的发展,铁路、公路的桥梁以及高层建筑的基础大多采用钻孔灌注桩基础,其成孔方法较多,而冲击钻孔法是常见的一种,因它能适应各种地层特别是冲击硬质岩层优势明显。近年来,使用冲击反循环钻孔法成孔速度大有提高,因而在复杂地质中的钻孔灌注桩基础大多优先选用冲击钻孔法来解决施工中的疑难问题。 2工艺特点 (1)设备简单,操作方便。 (2)可以采用反循环冲击成孔提高效率。 (3)可以穿过漂石、卵石、砾石等地层。 (4)对处理复杂地层中的基础有显著的优点。 (5)它可直接投入粘土块入孔自行造浆。 3适用范围 冲击钻孔法适用于孔径100cm~300cm,钻孔深度50m。冲击钻机适用于所有土层,采用实心锤钻进时,在漂、卵石和基岩中显得比其他方法优越。 4机械性能及参数 见表1。 冲击钻孔系统设备由冲击钻头、三脚立架、卷扬机组成。冲击钻机配有1~5t重的冲击锥。国产的冲击钻机主要是CZ型的CZ-30、CZ-28、CZ-22等,另外还有YKC-31、YKC-30等型号。

5钻孔施工 5.1施工工艺流程 5.1.1冲击钻孔施工工艺流程 见图1。 5.1.2 冲击反循环钻孔施工工艺流程 见图2。 图1 冲击钻孔施工工艺流程图

图2 冲击反循环钻孔施工工艺流程 5.2施工工艺步骤 5.2.1 施工准备 (1)平整场地(陆地)。 平整场地应达到“三通一平”,以便钻机安装和移位;对于不利于施工机械运行的松散场地,应采取硬化、加固等措施。场地要采取有效的排水措施。 根据施工图设计,合理选择和确定进出线路和钻孔顺序,制定场地布置方案。合理的安排泥浆池、沉淀池的位置,沉淀池的容积应满足2个孔以上排渣量的需要。 (2)围堰筑岛(浅水)。 对于浅水区域的桩基施工,可采用围堰筑岛方式施工,筑岛填料宜用粘土,岛面要有足够的施工场地,岛面标高应高出施工水位1.5~2.0m。 (3)平台施工(深水)。 对于场地为深水时,可采用钢管桩施工平台、双壁钢围堰平台等固定式平台,也可采用浮式施工平台。 (4)测量定位。 桩位放样后,应埋设好护桩,并做好测量交底,随时进行检查。 (5)制作埋设护筒。 护筒一般用4~8mm厚的钢板加工制成,高度为1500~2000mm。钻孔桩的护筒内径应比钻头直径大200~400mm。护筒顶部应高出地面250~350mm。护筒顶高程,采用反循环时应高出地下水位2.0m。

正循环钻孔桩方案.doc

目录 第一章工程概况 . ............................................ 错误 ! 未定义书签。 1. 工程简介 ............................................. 错误 ! 未定义书签。 2. 钻孔桩工程概况 ....................................... 错误 ! 未定义书签。 3. 项目周边情况 ......................................... 错误 ! 未定义书签。 4. 工程地质特性 ......................................... 错误 ! 未定义书签。 5. 编制依据 ............................................. 错误 ! 未定义书签。第二章施工方案 . ............................................ 错误 ! 未定义书签。 1. 施工部署 ............................................. 错误 ! 未定义书签。 2. 施工工艺流程 ......................................... 错误 ! 未定义书签。 3. 工期安排 ............................................. 错误 ! 未定义书签。 4. 主要施工方法 ......................................... 错误 ! 未定义书签。 . 施工准备 ............................................ 错误 ! 未定义书签。 . 钻进成孔 ............................................ 错误 ! 未定义书签。 . 钢筋笼制作及安装 .................................... 错误 ! 未定义书签。 . 水下混凝土浇筑 ...................................... 错误 ! 未定义书签。第三章质量保证措施 . ........................................ 错误 ! 未定义书签。 1. 质量管理基本制度 ..................................... 错误 ! 未定义书签。 2. 防止塌孔措施 ......................................... 错误 ! 未定义书签。 3. 防止缩颈措施 ......................................... 错误 ! 未定义书签。 4. 成孔垂直度控制措施 ................................... 错误 ! 未定义书签。 5. 桩基下沉控制措施 ..................................... 错误 ! 未定义书签。 6. 钢筋笼加工质量保证措施 ............................... 错误 ! 未定义书签。 7. 砼质量保证措施 ....................................... 错误 ! 未定义书签。 8. 成桩质量检查 ......................................... 错误 ! 未定义书签。 9. 钻孔桩施工常见问题处理方法 ........................... 错误 ! 未定义书签。第四章安全文明施工保证措施 . ................................ 错误 ! 未定义书签。 1. 安全生产保证措施 ..................................... 错误 ! 未定义书签。 2. 现场文明施工管理措施 ................................. 错误 ! 未定义书签。

相关主题
文本预览
相关文档 最新文档
