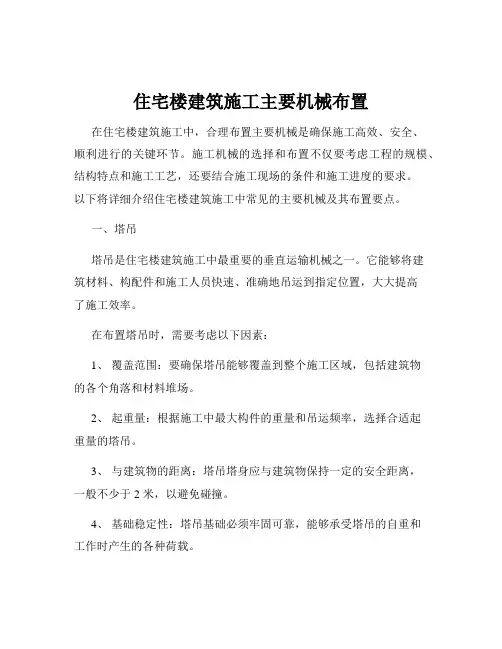

当前位置:文档之家› 主要机械设备布置

主要机械设备布置

主要机械设备布置
主要机械设备布置

第一节主要机械设备布置

1.施工现场现状

本工程现阶段场地较为平坦。现场存在几条水系,根据业主要求,施工过程中,现场布置须避开现存的几条水系。

2.施工现场平面布置原则及依据

2.1布置原则

根据天水市文明施工管理规定低碳施工导则,为保证施工现场布置紧凑合理,现场施工顺利进行,施工平面布置原则确定如下:

2.1.1合理布置现场,规划好施工道路和场地,减少运输费用和场内二次倒运。

2.1.2既要满足施工,方便施工管理,又要能确保施工质量、安全、进度和环保的要求,不能顾此失彼。

2.1.3应在允许的施工用地范围内布置,避免扩大用地范围,合理安排施工程序,分期进行施工场地规划,将施工道口交通及周围环境影响程度降至最小、将现有场地的作用发挥到最大化。

2.1.4施工布置需整洁、有序,同时做好施工废水净化、排放措施、防尘、防噪措施,创建文明施工工地,工地应作为美化和宣传天水的窗口,为天水市的城市建设添光彩。

2.1.5 现场材料堆放有序。储存环境适宜,措施得当。材料运输工具适宜,装卸方法得当,尽量避免和减少二次搬运。

2.1.6施工现场供水管网根据用水量设计布置,管径合理、管路简捷,采取有效措施减少管网和用水器具的漏损。设立循环用水装置,使用节水产品,有针对性的节水。

2.2布置依据

2.2.1招标文件有关要求。

2.2.2安全文明施工和环境保护要求。

2.2.3现场红线、临界线、水源、电源位置,以及现场勘察成果。

2.2.4总平面图、建筑平面、立面图。

3.垂直运输机械

3.1塔吊投入计划:

为保证施工顺利进行,各构件吊装安全,拟在本工程投入2台STT200型塔吊,吊装半径60m,最大起重能力12t,端部最大起重量2.2t。

3.2施工外用电梯:

3.2.1 外用电梯、竖井的选择:

外用电梯的设置主要考虑到最大范围的通向各层的工作面的和易于与结构拉接。根据现场情况,共布置2台SCD200型外用双笼电梯。

3.2.2 施工电梯、竖井的位置及布局:

在施工现场北侧施工电梯,以满足装修施工阶段砌筑及装修阶段的人员、材料及小型机具的垂直运输需要。

3.2.3 考虑到本工程地处地点及施工场地特点,1台施工电梯安放在地下室顶板上,基础施工完毕,地下室相应轴间采用钢管支顶。便于在零层板回填土后主体施工期间,大型工具及材料的堆放及施工电梯的顺利运转。

3.3预拌砂浆机械

装修及机电安装施工阶段在现场南侧设立2处预拌砂浆区,配备HJ1-200B型砂浆机3台,生产效率3m3/h,以满足墙体砌筑及抹灰施工阶段的预拌砂浆制备。并沿现场周边设置材料临时存放区域。

4.施工生产设施布置

本施工方案共设2个材料加工区域,每个加工区域包括钢筋加工区、木工加工区和模板物料存放区等区域。

4.1钢筋加工区依据现场环境,为了便于钢筋的现场运输与组织的原则进行布置,分为钢筋原材堆放区、钢筋加工棚及钢筋成品区。钢筋加工棚采用钢管扣件搭设,上盖彩钢板,四周砌筑0.5m高围挡。内设钢筋加工机械及加工操作平台。

4.2大型工具堆放区以及木工棚就近搭设。模板区内使用防火材料搭建木工棚用于模板的配制与修整。木工棚形成封闭,减少加工噪声对周围环境的影响。

本工程具体施工机械布置情况请详见附图表中相关内容。

第二节第二节临时设施布置

1.办公区

办公区用房均采用岩棉复合彩板房,窗户采用塑钢推拉窗窗,门采用防盗门,办

公区休息用房采用防火岩棉彩板房。办公用房彩板房均为双层,卫生间、浴室、伙房、食堂等为单层。为保证疏散需求,所有门扇开启方向均为外开,办公用房外檐颜色为浅灰色,门窗颜色采用深栗色,屋顶采用红色四面放坡屋顶,整个办公区域形成一个独立的院落式格局,办公区占地900㎡,办公区大门采用6米宽无轨电动伸缩门,门口两侧各设一照射灯,院墙采用金属围栏封闭,底座为24砖砌,外刷灰色涂料,院内地面主要由红色与蓝色两种花砖组合而成,停车位、不锈钢排水沟等部位采用黄色花砖铺设以示醒目。

项目办公区采用彩钢板房搭建,规格为5.5×16.5米,双层结构。根据本工程施工现场的实际情况,施工场地内布置现场办公室,供现场管理及指挥人员办公使用,所有办公用房将选用保温阻燃双层彩板活房,地面铺贴复合地板。施工单位办公区设置项目经理办公室、内业和施工员办公室、会议室、微机室、监控室,实验室等。建设单位和监理单位办公区设置,办公室、会议室、陈列室、接待室等。办公室及会议室安装空调,统一配备桌椅,微机室配备电脑、传真机等必备的办公器材。会议室配备拼装式长型会议桌,办公区门前进行绿化。

会议用房位于办公用房一层,会议用房入口处为展示厅,利用此空间进行公司企业形象、优秀工程的展示以及本工程的效果图展示,展示厅左侧设有男女洗手间;展示厅右侧入口为大会议室,会议室最醒目墙面悬挂有企业名称字样,会议室墙面悬挂企业宣传牌、各项管理制度,为会议营造一个庄重、肃穆的气氛。

2.生活区

工人生活区设立在现场西侧规划用地地内,占地约3500m2,以满足现场施工需要。本工程施工高峰期劳动力投入将达540人左右。计划兴建连排活动板房,共5排,每排1栋,每栋12间,两层,每间20m2,可居住8-10人左右。另配套建设食堂、淋浴及卫生间,设有隔油池及化粪池。

宿舍区设一处6米宽出入口,出入口两侧设置门垛,门垛外镶贴瓷砖,门垛两侧设宣传形式。生活区总体形成一封闭区域,采用实体围墙封闭。民工生活区院落内地面采用100mm厚混凝土硬化,用房均采用防火岩棉彩钢板房,生活区住宿用房为双层彩板房,首层为水泥地面,二层为地板地面。

职工宿舍内,上下铺,床架被褥统一、实行公寓化管理。

生活区食堂内配冰柜,蒸箱、炉灶等设施,要求通风、卫生,经常保持清洁,生熟间要分隔,内墙要铺贴2米高的白磁片,其余部分抹平、扫白,厨房内灶台、工作台等设施和售饭窗口内外窗台也铺贴白磁片,门窗及洞口要设置纱窗,地面铺贴马赛克,排水良好。

现场浴室、厕所内设自动冲淋装置,内墙面贴1.5m高白磁片墙裙,便池便槽侧壁贴白磁片,地面贴防滑地砖。整个生活区,派人定时进行卫生打扫,做到干净、整洁、无异味、排水通畅、道路整齐,并进行适当绿化、美化,为工人营造一个整洁、卫生的环境,展现企业形象。

宿舍院落内设建设者手机充电柜,可同时满足50人使用。院落内设有路灯、晾衣杆以及生活垃圾回收桶,生活垃圾安排专人进行日常清理。每栋板房均设有2个逃

生杆,以备应急时使用,首层、二层于走廊末端均安放一处下水池。每间住宿按8人考虑,室内配置36V低压照明,电源采用统一控制,按时开放的管理方式,室外照明采用150w防水方灯照明,采用空调的取暖方式。为保证疏散需要,所有门扇开启方向均为外开。

生活区院内南侧设有卫生间、盥洗室、北侧设有食堂等公共设施,工人工会以及职工休闲活动区,为防止民工大量外出给社会带来不稳定因素,民工生活区内配备各种生活必需职能设施。公共设施内地面全部镶贴瓷砖。生活区院落内设有两处盥洗室,统一采用贯通式不锈钢盆,可满足200人同时使用。生活区卫生间位于生活区院落西侧,卫生间采用水冲式,冲洗卫生间用水使用经过滤后的雨水及生活废水,彩钢板屋面,墙身两侧设通风窗,卫生间每日由专人负责冲洗,卫生间中间设隔板进行分隔。

3.现场临设区布置

根据现场情况,现场西侧区域作为临时办公区及生活区场地,施工区域在现场北侧设置2个出入口基础阶段在南侧设置一个出入口,基础施工完毕后,封闭该出入口。主要用于材料机械运输,及施工人员出入。入口处设门卫室,由专人负责值班管理,出口设立冲车池,防止渣土污染学校及市政道路。入口处设立安全及工程标识,对现场概况、安全及文明施工要求进行宣传。

4.安全宣讲区域

宣讲区地面采用红蓝色花砖铺设,背景为本项目效果图,背景图上设企业宣传语,背景高7米、宽15米,下设现浇混凝土安全宣讲台,台高400mm。宣讲台两侧设

企业展示图牌。

5.饮水站,休息区,吸烟区

饮水站,休息区,吸烟区设置在施工现场东北方向处。饮水站用轻钢结构结合阳光板搭设,饮水站内配置1个饮水管,饮水站设专人管理,负责卫生和不必要的浪费。饮水站内设吸烟区,区域内设置桌椅和垃圾箱,提供临时休息、吸烟的场所,此区域配置灭火器和消防水源。

6.现场消防布置

现场消防器材配置原则:电闸箱旁、食堂内、现场办公室、库房、宿舍、木工棚等易燃易爆材料区定点配置消防器材,消防器材由专人负责管理,作好防晒、防冻措施。消防器材定期检查维修,使之保持可使用状态。

仓库及易燃易爆危险源的管理:木工棚、木模板存放区配2组消防设施,设专人每日巡查;氧气、乙炔、油漆、稀料等易燃易爆品单独设置危险物品存放库进行分类,每个仓库配备1组灭火器,专人每日巡查;库内保证不住人(包括民工库房、工具房);库内照明线路穿管,照明灯控制设在库外,门向外开。

消防器材现场布置:施工现场共设置100组灭火箱,其中泡沫灭火器70组,干粉灭火器30组;消防大桶20个,消防大桶直径为800mm,高度为1200mm,主要设置于施工区、宿舍区、材料加工区和出入口,桶内注满水以备发生火灾;消防器材架10个,消防器材架采用角钢和镀锌薄钢板制作,红色面漆,角钢刷红丹防锈底漆,消防器材架内配置消防桶、消防铲、消防斧和干粉灭火器,主要设置于办公区、

施工区、材料加工区和生活区的入口处。

7.旗杆和旗杆座

7.1旗杆位于办公区中央,设三根旗杆,从左到右分别是建设单位旗、国旗、公司旗。旗帜材质为人造纤维丝网水印,规格为4号旗。

7.2旗杆高度为9500和9000mm,为不锈钢焊接旗杆,埋深不小于1500mm。

8.七牌一图和宣传栏

七牌一图位于大门口北侧临时道路路边,材料采用不锈钢圆管,背板采用KT板,图案采用喷绘。宣传栏框架材料采用不锈钢,背板采用KT板,图案采用喷绘。框架立杆埋深不小于800mm,每架三栏,各栏内容统一为绿色边框,尺寸均为800mm 宽×1200mm高,内容为安全、质量学习、奖惩、阅报栏。

9.场外和场内向导牌

9.1场外向导牌:位于入口处,表面材料采用室外防水喷绘,安装时采用4根L50以上角钢立杆,立杆埋地部分刷沥青做防腐处理。规格3000mm×600mm。

9.2场内向导牌:立杆采用不锈钢管,方向牌采用不锈钢承台,规格1650mm×600mm,立杆埋深600mm以上。内容为现场各区域指向。

10.办公区域区域内各种图牌

10.1办公区域牌:材料采用拉丝不锈钢板。规格800mm×600mm。

10.2门牌:为金色PVC板。规格300mm×150mm。

10.3工人业余学校牌:材料采用拉丝不锈钢板。规格800mm×600mm。

10.4欢迎牌架:框架采用不锈钢材料。牌架总高1200mm,欢迎牌尺寸为600mm宽×800mm高上部白底部分为企业徽标和简称,欢迎牌内容为“欢迎领导莅临我项目部指导工作”。

10.5会议室内图牌:会议室最醒目墙面悬挂由有色亚克力制作而成的弧度扇形排列的企业名称字样,会议室山墙正中央放置鲁班奖和海河杯工程的展示。会议室墙面悬挂企业宣传牌、质量安全环境方针、项目质量安全目标和指标、项目部组织机构、安全生产领导小组、各岗位职责、总施工进度计划、项目效果图,为会议营造一个庄重、肃穆的气氛。图牌为白色PVC板图牌尺寸均为600mm宽×800mm高,张挂时底面距地1400mm。

第三节第三节临时供水、供电、排水排污设施等布置

1.现场临时用水方案

1.1临时水系统布置方案

1.1.1水源取自甲方指定的取水点,挂表计量。

1.1.2水系统采用树枝状管网供水。

1.1.3管道采用焊接钢管,焊接连接,DN25及以下管道为丝扣连接。

1.1.4阀门采用铸铁截止阀。

1.1.5除影响地面建筑及道路的部位以外,管道采用明装,砌砖基础,保温采用岩棉外缠玻璃丝布。

1.2用水量计算

1.2.1施工生产用水量

施工生产最大用水量时期是钻孔灌注桩施工阶段,其他时期的施工用水量小的多,所以,施工高峰用水以钻孔灌注桩工作量为计算依据。

施工高峰浇筑养护用水量计算(L/s ),按下式计算:

360024K t T 1N ΣQ K 1q 2111????= 式中:

q1-施工工程用水量(L/s );

K1-未预计的施工用水系数(1.05~1.15),取K1=1.10;

Q1—年(季)度最大日工程量,(以实际计量为准,本工程取最高日混凝土养护量4800m3);

N1—施工用水定额(L/m 3),取混凝土养护耗水量200L/m 3; T1—年(季)度有效作业日(d ),取T1=1; t —每天养护工作的班数(班),取t =3; K2—用水不均衡系数,取K2=1.5;

L/s

13600

24 1.520048001.1036008t T K N ΣQ K q 1211113.8=????=?????=

1.3.2生活用水量按下式计算:

3600

8t K N P q 4

313????=

取最高峰人员为540人,用水定额选定为40L/人;

K4-施工工地生活用水不均衡系数,取K4=1.40; 其生活用水量为:

L/s 05.13600

81 1.40

5404036008t K N P q3431=????=????=

此外考虑现场设置电开水器,水量取0.2L/s ,则生活用水量q3按1.25L/s 计算。 1.3.3消防用水量计算

本项目施工现场面积小于5ha ,工程消火栓用水量按10L/s ,则消火栓用水总量为q4=10L/S 。

1.3.4工地总用水量Q 计算

q1=18.3L/S ,q2=0.07L/S ,q3=1.95L/S ,q4=10L/S , 因为q1+q2+q3>q4,Q=q1+q2+q3,

未预见水量按5%考虑,所以工地施工高峰总用水量Q=1.05q4=20.32L/s 。 1.3.5给水管径的计算

A.室外生产给水及消防环状管网干管管径

混凝土浇注养护时期的用水量为q1=18.3L/s ,现场生产机械用水为q2=0.07L/s 生活给水用量为q3=1.95L/s ,室外消防用水量15L/s ,因q1+q2+q3>15L/s ,未预见水量按10%,所以室外总用水量Q 外=q1+q2+q3=20.32L/s 。以此水量作为计算施工现场内室外消防及生产用水环线的依据,管内计算流速为2.5m/s 。

室外干管管径为:

0.102(m)

10002.53.1441000υπ4Q d =???=??=

32

.20

室外生产及消防给水总干管管径为d=100mm,业主提供的市政管道接口尺寸DN100基本能满足施工现场用水的需求。

2.现场临时用电方案

2.1概述

施工临时用电合理化是保证施工正常运行和现场施工安全的重要条件,临时供电包括动力用电与照明用电两种。施工电源容量按工程高峰阶段施工用电总负荷进行计算,充分考虑机械的同时使用程度,合理设置同时系数。施工现场机械设备种类繁多,计算方法不尽相同,动力设备可大致分为短时工作运行方式下的钻机设备、加工设备、电焊机、连续运行的电动机几类。照明及办公室用电根据实际配置用电器具的情况进行估算。

2.2临电布置

在提供的变压器旁边设主闸箱,通过配电箱,送至用电部位。按照施工机械的布置情况,现场设配电箱和若干台关开箱。现场主电缆选用185mm2铠装电缆,支线选用70mm2电缆。按照安全规定电缆均采用埋地敷设,埋地深度600mm。

2.3施工临时用电标准及措施

2.3.1施工现场按三级控制、二级保护动力线路与照明线路分开敷设进行配电,总配电箱、分配电箱、开关箱相互不能混用,开关箱(包括流动闸箱)设置漏电保护器,做到“一机、一闸、一漏电”,严禁一台设备控制两台以上设备(包括插座)。

2.3.2开关箱距离手控的电器设备不大于3m,闸箱周围留有操作空间和通道,

不存放任何杂物。

2.3.3工程中使用的手持电动工具必须加装漏电保护器,配置合格的三芯胶皮线,电线不得拖地使用。

2.3.4现场电气设备,按现场施工平面布置图安排线路的架设及机具、电气设备合理安装。有闸箱分路标记和控制设备的名称。

2.3.5电气线路架设采用三相五线制,工作零、保护零分开敷设。

2.3.6现场主缆采用地埋方式敷设,埋地深度为0.7米,并在电缆上下左右各铺5公分厚细沙,以利散热和调节变形。

2.3.7宿舍、伙房必须采用低压电(36V以下)。

2.3.8现场所有电气照明线路的架设与拆改必须由专业人员操作(持证上岗)。

2.3.9所有机械设备的电气部分应做到出厂检验、进场验收,每次使用前须检查。

2.3.10固定闸箱中心距地面1.4—1.6米,移动式电闸箱有支架,固定牢固,严禁一闸多用。

2.4用电量计算

2.4.1用电量计算方法

施工电源容量应按工程高峰阶段施工用电总负荷进行计算,应充分考虑机械的同时使用程度,合理设置同时系数。施工现场机械设备种类繁多,计算方法不尽相同,动力设备可大致分为短时工作运行方式下的起重设备、加工设备、电焊机、连续运行的电动机等几类。根据各个变压器的功能分配,8#变压器的荷载最大,需将其荷载

进行计算,确保不出现超负荷运转。

2.4.2施工用电量计算

根据施工进度安排,本工程最大用电量发生在主体施工阶段,该阶段用电机械设备如下

总的计算负荷计算,总箱同期系数取Kx=0.95

总的有功功率

js=KxΣPjs

=0.95(7.15+3.58+1.95+3.31+2.6+3.58+1.95+2.6+36+4.5+26.4+36+7.15 +4.55+3.9+3.31+2.6+3.58+2.6+1.95+1.65+6.62+0.4+6.62+3+0.1+0.9+5.54 +5.54+0.5+8.31+1.15+24)=212.38kW

总的无功功率

Qjs=Kx×ΣQjs

=0.95(7.29+3.65+1.99+7.58+2.65+4.77+2.6+3.47+31.75+6.83+35.2+31 .75+7.29+4.64+3.98+7.58+2.65+4.77+3.47+2.6+1.68+15.16+0.47+15.16+3. 06+0.07+0.79+4.89+4.89+0+7.33+1.02+21.17)=239.59kvar

总的视在功率

Sjs=(Pjs2+Qjs2)1/2=(212.382+239.592)1/2=320.17kVA

总的计算电流计算

Ijs=Sjs/(1.732×Ue)=320.17/(1.732×0.38)=486.46A

由此可判断,根据施工现场临时用电布置,由甲方提供不小于400KVA的用电接驳点可以满足本工程用电需求,施工现场临时用电布置情况请详见附图表内容。

3.停电保证措施

为了确保市电停电时混凝土浇注、现场消防泵及现场办公照明等的正常使用,现场设置备一台500KVA的柴油发电机,并配备系统维护人员,以确保施工工期的顺利实现。

4.施工现场安全用电技术措施

施工现场用电必须贯彻落实“安全第一、预防为主”的方针,严格执行《建筑工程施工现场供电安全规范》GB50194-93;《施工现场临时用电安全技术规范》JGJ46-2005的有关规定。

4.1电气材料的质量要求

为了确保施工现场临时用电安全用行,要求所用各类电气材料性能稳定,质量可靠,必须是有生产合格证的厂家产品。元器件应有合格证书。漏电保护器必须有国家定点检测部门认证的厂家产品。

4.2配电要求

施工现场临时用电系统中采用中性点直接接地的低压供电系统,其保护方式采用

TN-S接零保护系统。

现场用电必须实行三级(总配、分配、开关)配电,两级漏电保护(首级、末级)。

4.3接地

在配电室设置一组接地装置,其接地电阻不大于4欧姆。

塔吊、井架应设防雷装置。顶端设接闪器,可利用其钢架做地线,接地电阻不大于4欧姆。

配电箱与变压器的距离超过50m时应做重复接地,其接地电阻不大于10Ω。

4.4安全用电措施

建筑施工现场供电应贯彻执行安全第一、预防为主的方针政策,确保施工现场用电人身及用电设备的安全。

移动式和手提式电动工具必须采用橡套软电缆,并配有高灵敏的漏电开关,一机一闸。

现场施工照明回路必须安装漏电保护器,灯具金属外壳接地,室内灯具安装高度不低于2.4m,室外不低于3m。

施工用电设施的设计、安装、日常维护应由专业人员负责实施。用电设施安装完后,经验收合格并向维修人员做技术交底后,方可送电正式使用。维修电工每天要对变压器、开关箱、线路进行巡视,漏电开关每星期做一次试验,发现问题及时处理,并报告有关负责人。

交流电焊机电源线距电源不大于5m,二次线长度不宜大于30m。

现场施工照明必须漏电保护器,室外照明器具安装高度不低于3.5m,室内安装高度不低2.4m,达不到要求时应采用36V安全照明。

临电设施必须由电气专业人员设计,专业队伍进行施工及拆除临电设施安装完毕后,应经有关人员验收合格后,方可使用。使用前应做技术交底。

5.排污设施

现场用地红线范围内用标准围挡进行封闭式管理,并且施工区域与办公区域分区设置,在现场出入口及办公区进行地面硬化,铺设花砖,路面找坡,坡向排水沟,生活废水经水沟排至沉淀池,经三级沉淀达到排放标准后,排入指定管网。

在施工现场出入口附近均设置洗车台、沉淀池及门卫值班室。洗车台旁边采用砖及混凝土结构,上设钢格栅供车辆冲洗使用,洗车台旁边设容积为8m3的沉淀池净化车辆冲洗废水,经沉淀池净化处理后,一部分可进行现场道路的洒水降尘使用,另一部分连同办公区污水一同排出现场。

生活排水:在农民工生活区内设置三级化粪池,排污管道采用直径200mm缸瓦管,污水通过暗埋管道排向南侧集水井。办公区排水设置一个化粪池,排污管道采用直径200mm缸瓦管,污水通过暗埋管道排向南侧集水井。
