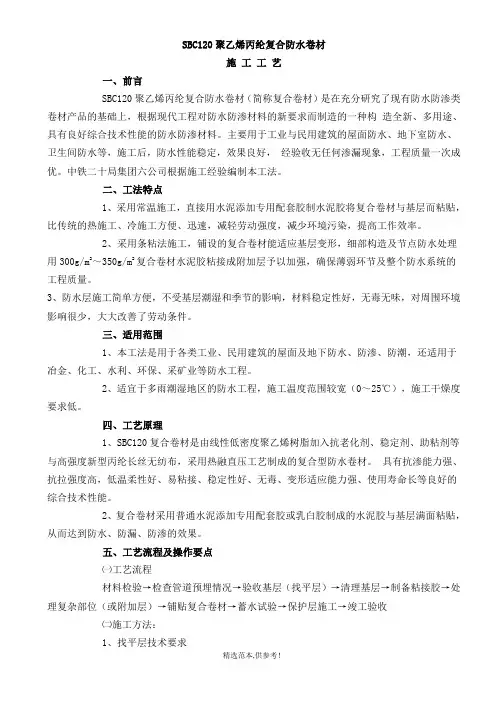

SBC120聚乙烯丙纶复合防水卷材

施工工艺

一、前言

SBC120聚乙烯丙纶复合防水卷材(简称复合卷材)是在充分研究了现有防水防渗类卷材产品的基础上,根据现代工程对防水防渗材料的新要求而制造的一种构造全新、多用途、具有良好综合技术性能的防水防渗材料。主要用于工业与民用建筑的屋面防水、地下室防水、卫生间防水等,施工后,防水性能稳定,效果良好,经验收无任何渗漏现象,工程质量一次成优。中铁二十局集团六公司根据施工经验编制本工法。

二、工法特点

1、采用常温施工,直接用水泥添加专用配套胶制水泥胶将复合卷材与基层而粘贴,比传统的热施工、冷施工方便、迅速,减轻劳动强度,减少环境污染,提高工作效率。

2、采用条粘法施工,铺设的复合卷材能适应基层变形,细部构造及节点防水处理用300g/m2~350g/m2复合卷材水泥胶粘接成附加层予以加强,确保薄弱环节及整个防水系统的工程质量。

3、防水层施工简单方便,不受基层潮湿和季节的影响,材料稳定性好,无毒无味,对周围环境影响很少,大大改善了劳动条件。

三、适用范围

1、本工法是用于各类工业、民用建筑的屋面及地下防水、防渗、防潮,还适用于冶金、化工、水利、环保、采矿业等防水工程。

2、适宜于多雨潮湿地区的防水工程,施工温度范围较宽(0~25℃),施工干燥度要求低。

四、工艺原理

1、SBC120复合卷材是由线性低密度聚乙烯树脂加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶长丝无纺布,采用热融直压工艺制成的复合型防水卷材。具有抗渗能力强、抗拉强度高,低温柔性好、易粘接、稳定性好、无毒、变形适应能力强、使用寿命长等良好的综合技术性能。

2、复合卷材采用普通水泥添加专用配套胶或乳白胶制成的水泥胶与基层满面粘贴,从而达到防水、防漏、防渗的效果。

五、工艺流程及操作要点

㈠工艺流程

材料检验→检查管道预埋情况→验收基层(找平层)→清理基层→制备粘接胶→处理复杂部位(或附加层)→铺贴复合卷材→蓄水试验→保护层施工→竣工验收

㈡施工方法:

1、找平层技术要求

⑴屋面找平层应符合《屋面工程技术规范》(GB50207—2002)规定,地下防水找平层应符合《地下工程防水技术规范》(GB50208—2002)规定。

⑵找平屋拐角处(如墙、烟道、墙角、管道周围)均应做成R=20mm圆角。

2、水泥胶的配制

⑴粘贴防水层时,SBC120胶粘剂含量为水泥重量的2.5%,即为一袋水泥(50kg)配用一袋胶粘剂(1.25kg)。配制时将一袋胶粘剂与 6kg~10kg的水泥干混均匀,然后边搅拌边将其加入到27.5kg~32.5kg的水中(相当于水泥重量的55%~65%),搅拌均匀后逐渐加入剩余的水泥,边加入边搅拌,搅拌至无凝块、无沉淀、无气泡即可使用。

⑵粘结隔汽层时,SBC120胶粘剂含量为水泥重量的1.5%,即一袋水泥(50kg)配用一袋胶粘剂(0.75kg)。配制时将一袋胶粘剂与 4kg~8kg的水泥干混均匀,然后边搅拌边将其加入到27.5kg~32.5kg的水中(相当于水泥重量的55%~65%),搅拌均匀后逐渐加入剩余的水泥,边加水边搅拌,搅拌至无凝块、无汽泡可使用。

3、复合卷材施工

⑴施工前必须对找平层进行验收,验收合格后方可进行。

⑵施工前,用小铲铲掉落地灰等杂物,用扫帚清扫干净基层表面的垃圾和灰尘。

⑶屋面复合防水卷材粘贴方向按GB50207—2002第4.3.5条规定确定,地下防水工程粘贴方向可根据实际情况确定。

⑷复合卷材铺贴时,先在铺贴部位将复合卷材预放3mm~12mm,找正方向后,在中间固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预防的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。

⑸铺贴方法:将水泥胶用毛刷涂到基层和卷材对应的表面上厚约10mm,然后粘贴卷材,同时在卷材上表面刮板将粘接面排气压实,排出多余部分粘接胶。

⑹垂直面复合卷材粘贴必须纵向粘贴,自上而下对正,自下向上排气压实,要求基层与卷材同时毛刷涂胶,厚度均约10mm。

⑺接缝施工

1接缝涂胶部位要求基层干净、干燥。

2用水泥胶接缝时,接缝与卷材粘贴可同时进行,两个粘贴面可同时涂胶,接缝满贴,胶层厚度为1.0mm~1.6mm,接缝压实后在接缝边缘再涂刷一层水泥胶,厚度为0.8mm~1.0mm,涂刷宽度从接缝边缘向两边延伸30mm,接缝不允许有露底、打

皱、翘曲、起空现象。

3地下防水用盖条方式接缝时,水泥胶接缝压实后,不在接缝边缘在涂刷水泥胶,溢出的水泥胶不必处理,而待水泥胶固化后,将接缝处表面水泥胶清除。

⑻屋面隔汽层施工

1隔汽层施工前,对基层、施工环境等要求与防水层施工前要求相同。复杂部位处理与屋面防水层复杂部位处理相同。

2接缝采用垫条对接方式,用300g/m2双面复合卷材作垫层,先将大于200mm宽的垫条用水泥胶铺贴在接缝位置上,然后铺贴单面复合卷材。

⑼复杂部位处理

防水层施工前,应按图纸要求先做好复杂部位(屋面的凸出部位、雨水口、天沟、檐口、地下防水阴阳角、穿墙管等),的附加层,复杂部位的附加层用250g/m2~300g/m2复合卷材,水泥胶处理粘接。复杂部位处理与其他卷材施工类同。

六、工程材料

1、复合卷材

⑴种类和规格

复合卷材分为双面加筋型和单面加筋型,双面加筋型用于屋面防水(≥300g/m2)、地下防水、防渗(≥400g/m2)、防潮(≥300g/m2)及其它防渗漏工程,单面加筋型(G200g/m2、G250g/m2)用于隔汽工程。

复合卷材规格为:≤400g/m2100m×1.15m

>400g/m250m×1.15m

⑵产品性能技术指标

2、粘接胶的选用

粘接胶一般用水泥涂加专用配套胶(SBC120胶粘剂)或用聚醋酸乙烯乳液制成水泥胶与基层满面粘贴。

屋面防水构造,屋面隔汽构造和地下防水构造、粘接胶可用水泥胶或低粘度双组分聚醋型聚氨酯胶。

3、施工材料及用量

注:1、水泥用普通硅酸盐水泥,标号≥32.5号;

2、表中用量不包括女儿墙、雨水口、附加层等部位。

七、施工机具

铺贴复合卷材施工机具见下表:

八、劳动组织

一个施工组7人:清理基层1人,制运胶3人,铺贴卷材2人,复杂部位1人。

九、安全措施

除执行《建筑施工高处作业安全技术规范》(JGJ80—91)外,还应注意以下几点:

1、健全安全生产保证体系,制定安全生产程序。

2、作业人员必须严格按照施工现场操作规范进行,施工必须穿平底胶鞋,在周边等危险部位作业需系安全带。

3、清理现场时,要认真集中,严禁将清扫的垃圾抛向窗外,导致伤害他人及造成不良影响。

4、胶粘剂中含有有机溶剂,属易燃品,在贮存、运输、使用过程中应远离火源。

十、质量要求

1、遵照《屋面工程技术规范》(GB50207—2002),《建筑工程质量检验评定标准》(GB50300—2001)中的有关规定检查评定验收。

2、施工温度范围较宽,环境温度0℃及以下时禁止使用水泥胶粘接,环境温度-5℃及以下时不能使用聚氨酯胶粘接。施工温度高于25℃时,应向施工后的复合卷材表面喷水降温,防止卷材变形起鼓。

3、水泥胶涂刷后应马上粘贴复合卷材,防止胶中水分散失,影响粘贴质量。

4、复合卷材铺贴过程中有打皱无法纠正时,应断开打皱处,按接缝处理。

5、在雨后或淋水后2h着重检查有关渗漏或积水。

十一、效益分析

1、技术比较

从材料的物理性能,抗老化性看,复合卷材优于一般的沥青卷材、涂膜防水。从操作方法来看,沥青卷材,涂膜防水采用满粘法,施工层次多,操作复杂,而复合卷材只设一、二道,采用条贴法,操作程序简便,减少污染,改善劳动条件,加快施工速度。

2、经济比较

复合卷材防水层300g/m2+400g/m2造价为20元,而沥青卷材、涂膜防水2层造价平均在35元以上

屋面防水应用要特别注意卷材与找平层的粘接面积及粘接强度,这是保证防水效果、保证防水寿命的关键技术。

简要施工技术:

(1)找平层应符合设计质量标准。

(2)施工现场必须彻底清理干净。

(3)平面与立面结构的连接处均应做成直角,上端有滴水结构。

(4)复杂部位须预先处理,增敷一至三层卷材,有效覆盖宽度>120mm。

(5)粘接层粘接材料质量应符合国家规定。使用水泥胶粘剂应根据气温调节加水量,天气燥

热时多加些,天气凉湿时少加些。粘接施工时,基层应保持必要的湿度,以保证粘接层养护所需要的水份。

(6)粘接层要求满粘,涂布浆料应保证粘接面积≥85%。

(7)敷设应先低后高逆坡进行。

(8)随胶粘剂向前敷卷材,用弹性工具顺向排气粘实。

(9)聚氨酯接缝胶应连续均匀,宽度、厚度符合操作规定。

(10)接缝粘合必须均匀连续保证足够宽度。

(11)卷材粘接质量验收合格后可进行防护层施工,防护层抹制厚度要均匀一致。

(12)防护层施工注意严防损坏卷材。

(13)防护层必须保证全面覆盖卷材并达到要求的厚度,应注意养护,以保证水泥强度。2、地下防水

聚乙烯丙纶复合卷材用于地下防水工程应将卷材设计在受水压有背衬的条件下使用,防止剥离。在无背衬条件下使用应核算卷材剥离强度。

简要技术:

(1)水平结构,现浇施工先将卷材接拼成整体检查无误,在底层混凝土振捣平出浆后,敷卷材并随即在未沉浆之前浇上层混凝土振捣至实。已凝固混凝土表面施工参照屋面防水做法。(2)垂直结构,夹层防水结构时,应将已筑墙体表面先行找平,刷含2.5%聚乙烯丙纶复合防水卷材配套专用胶粉的水泥素浆并粘接卷材,做好接缝后,再进行砌筑或浇灌内墙体。砌筑结构时,要用砂浆灌实夹层,防止卷材受压剥离。

(3)地下防水接缝施工用胶量要充足连续不断,充分固化。水平面与垂直面相接处要有足够的搭接余量,靠实无空间。

当地下水位高于施工面时,施工现场附近应设有低于施工面的排水措施,以保证施工质量。3、室内防渗

聚乙烯丙纶复合卷材应用于内墙包括楼面防渗时,卷材粘贴后,应保证粘接层硬化再进行表面装饰施工,贴瓷砖、马赛克或抹灰等。内墙装饰面层前,应向卷材上刷一层含1.5%聚乙烯丙纶复合防水卷材配套专用胶粉的水泥素浆。

4、地面防潮

聚乙烯丙纶复合卷材应用于地面防潮,要注意地面面层的厚度,以保证地面安定性。墙脚处卷材垂直高度不小于200mm。

5、保温隔气

用于保温层隔汽时可采用单面复合卷材,其粘贴、敷设与屋面防水相同,接缝采用双面复合卷材垫条方式,无防护层。

(二)水利应用

应根据水位选择满足抗渗强度的卷材规格,并根据地质情况和施工条件留出一定的强度余量。

1、渠道、蓄水池防渗

(1)渠道、蓄水池地基土质为粘性土时,可直接铺设卷材,若渠道地下水位较高,为了防冻和排水,有时在卷材与地基土层之间设细砂垫层10-20cm,也有时在膜上设排水孔。卷材上可直接铺设砼板做防护,预制或现浇皆可,也可铺设砂土,防止将碎石或块石直接铺于卷材上,若采用块石做防护,则需要细粒土做垫层。

(2)渠道、蓄水池地基为砂性土时,若地基采用细砂土,卷材可以直接铺在地基上,若地基采用粗砂土,则需用细砂或粘土砂作支持层,而后铺设卷材。

(3)渠道、蓄水池地基为砂砾石时,在卷材铺设前用细粒土做支持层,再敷设卷材。

(4)渠道、蓄水池在应用卷材前应先保证基面的平整无损坏卷材的条件,垫平压实。

(5)地基为混凝土结构时,可参照建筑应用方式进行设计。

2、土石坝防渗:坝面防渗,卷材应设计成折线截面,以适应土壤的变化,折角处应做成利于接缝施工的形状。

(1)土质坝(H<10m)

卷材可直接铺在坝体土料上,若有防冻要求,则应另行考虑支持层。其防护可采用砼板、块石,并需加细砂垫层过渡。

(2)堆石坝(H<10m)

由于卷材两侧都接触较大的块石,需采用细砂垫层作支持层或过渡层。

(3)砂坝(H<20m)

在铺设卷材前,在砂坝边坡上先浇筑5-7cm纯水泥砂浆作支持层,然后铺卷材,卷材上直接铺砼板做防护层,若防护层是块石,则卷材上宜设细砂垫层作过渡层。

(4)卷材用于坝芯防渗结构,卷材敷于减薄的芯墙迎水侧,也可单独使用卷材。

(5)卷材施工前应先清除可能损坏卷材的树木、尖石等锐状物,夯实坝基再根据坝基土质不同敷卷材或回填土。

(6)卷材敷设

沿坝底至坝顶敷设卷材,卷材松紧度要适当,以减少应力, 接缝搭边宽度100mm,采用双组份聚醚型聚氨酯(型号为JYM-110型)粘接,也可采用热合方式拼接,或采用自粘接缝卷材。(三)其它应用

聚乙烯丙纶复合卷材可应用在冶金、化工防污染、采矿业防水等用途。设计应根据实际情况进行,基本结构仅供参考。

1、防污染防渗

用于防污染防渗时,一般是复合卷材设计在一定厚度的土层下使用,卷材及接缝粘接剂应不与污染物有化学反应,粘接剂与污染物有反应时采用热合方式。

2、管道防水

用于管道防水,复合卷材一般应用于保温的管道,通常是设计在保温层外层。如用于混凝土管

道防渗时,卷材应设计在受压面使用。

3、矿井防水

聚乙烯丙纶复合卷材应用于矿井防水时,通常选用高强度型,以适应复杂的地质情况,并设计成夹层式,要保证卷材两侧构体各自足够的稳定性。

4、道桥防水

聚乙烯丙纶复合卷材应用于道桥防水时,由于复合卷材与水泥具有较高的粘接强度,可增加面层的稳定性,设计时可适当减小面层强度。

5、隧道防水

隧道防水施工现场十分复杂,应用时应根据实际情况施工。

SBC防水施工工艺---地下

(一)、施工操作程序

验收基层(找平层) →清扫基层(找平层) →制备粘接胶→处理复杂部位→铺贴复合卷材→检验复合卷材施工质量→保护层施工并验收。

(二)、找平层技术要求

1、地下防水找平层应符合《地下防水工程质量验收规范》 (GB50208-2002)规定。

2、找平层拐角处(女儿墙、烟囱、天窗、墙角等)均应做成R=20mm的圆角或直角。

(三)、粘接胶的配制

1、水泥胶的配制

①水泥添加SBCl20胶粘剂的配制方法

a、粘贴防水层时,SBCl20胶粘剂含量为水泥重量的2.5%,即一袋水泥(50kg)配用一袋胶粘剂(1.25kg)。配制时将一袋胶粘剂与 6kg~10kg的水泥干混均匀,然后边搅拌边将其加入到27.5kg~32.5kg的水中(相当于水泥重量的55%~65%,即2.5个外包装箱容积),搅拌均匀后逐渐加入剩余的水泥,边加入水泥边搅拌,搅拌至无凝块、无沉淀、无气泡即可使用。

b、粘贴隔汽层时,SBCl20胶粘剂含量为水泥重量的1.5%,即一袋水泥(50kg)配用一袋胶粘剂(0.75kg)。配制时将一袋胶粘剂与 4kg~8kg的水泥干混均匀,然后边搅拌边将其加入到27.5kg~32.5kg的水中(相当于水泥重量的55%~65%,即2.5个外包装箱容积),搅拌均匀后逐渐加入剩余的水泥,边加入水泥边搅拌,搅拌至无疑块、无沉淀、无气泡即可使用。

注意事项:量水时,将包装箱内的大塑料袋上口翻向箱外,按标线计量。防水卷材粘贴后24小时内禁止向水泥胶处洒水。

②水泥添加乳白胶的配制方法

乳白胶与水泥的重量比为17%时,每公斤水泥加水控制在0.38kg~0.48kg,乳白胶与水泥的重量比为7%时,每公斤水泥加水控制在 0.45kg~0.55kg。配制时,先把乳白胶放入

制胶容器中,边搅拌边加水,加水后搅拌至乳白胶全部溶解,再边搅拌边加水泥,加完水泥搅拌至均匀无疑块、无沉淀、无泡沫即可使用。

2、聚氨酯胶的配制方法

将甲、乙组分按体积比1:1(重量比1:1.5)在干燥容器中混和搅拌均匀后即可使用,如乙组分有沉淀时,搅拌均匀后使用:

注意事项:该胶粘剂属双组分反应固化型,在使用时必需严格按比例要求配制,根据施工现场实际情况和用量随使随配,严禁向胶粘剂内加入任何溶剂:

(四)、复合卷材施工

复合卷材施工必须在找平层验收合格后进行,原则上复合卷材的粘贴,对基层的含水率无特殊要求,只要无明水即可施工,因当有明水现象时,水泥胶被过份稀释,使粘接层出现过薄、不均匀、漏粘等现象,卷材粘贴后防水层以下水份含量过高,影响了卷材粘接强度及施工质量。但基层含水量也不宜过低,过低时会导致水泥胶严重脱水、粉化,使水泥无法进行正常的水化反应,不能凝结硬化。通过实践证明,当基层含水率在30%~50%时,复合卷材的施工效果最佳。

1、复杂部位处理

防水层施工前,应按图纸要求先做好复杂部位(地下防水的阴角、阳角、穿墙管等)的附加层,复杂部位的附加层用复合卷材、水泥胶或聚氨酯胶处理粘接。

2、复合卷材铺贴

①地下防水工程粘贴方向可根据实际情况确定。复合卷材铺贴时,先在铺贴部位将复合卷材预放3m~12m(地下工程可预放2m~3m),找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,这端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。铺贴方法:将水泥胶用毛刷涂到基层(找平层)和卷材对应的表面上厚约1.0mm,然后粘贴卷材,同时在卷材上表面用刮板将粘接面排气压实,排出多余部分粘接胶,这是保证工程质量的关键。

②垂直面复合卷材粘贴必须纵向粘贴,自上向下对正,自下向上排气压实,要求基层与卷材同时涂胶,厚度均约1.0mm。

③复合卷材的损伤疵点应做附加层,附加层卷材应宽出疵点周边120mm,地下防水附加层用聚氨酯胶满粘,屋面防水附加层可用水泥胶满粘。

3、接缝施工

①接缝涂胶部位要求基层干净、干燥。

③用聚氨酯胶接缝时应在粘接胶固化后进行,具体操作方法:翻起上层卷材,将胶涂在下层卷材上,涂胶应连续均匀,厚度为1.0mm左右,宽度符合下表规定,涂胶后粘合压实。翻起时应防止复合卷材与基层剥离。聚氨酯胶接缝数据见下表。

序号卷材规格(g/m2) 最小胶接宽度(mm) 用胶参考量(g/m2) 备注

1 250 20 约0.045 屋面防水

2 300 35 约0.079

3 400~600 约100~120(满粘) 约0.250 地下防水

④地下防水用盖条方式接缝时,水泥胶接缝压实后,不在接缝边缘再涂刷水泥胶,溢出的水泥胶不必处理,而是待水泥胶固化后,将接缝处表面水泥胶清除,在接缝处和盖条上同时涂刷聚氨酯胶粘贴盖条:

(五)、保护层施工

复合卷材外露时,为防止意外损坏和紫外线照射,需加保护层延长复合卷材使用寿命。

保护层施工前必须在防水层验收合格后,并将防水层表面清扫干净,保护好施工材料运输通道的卷材,施工人员应穿软底鞋操作。

1、地下防水工程保护层施工

①水平面采用20mm厚1:2.5水泥砂浆做保护层。

②垂直面防水卷材铺贴在迎水面时,采用1:2.5水泥砂浆抹20mm厚做保护层,防水卷材铺贴在背水面时,除采用1:2.5水泥砂浆做保护层外,还应有保护挡墙,挡墙和复合卷材之间用厚度大于lOmm的1:2.5水泥砂浆填充灌实。

③保护层抹制前应在卷材上刷一层水泥胶,保护层分两次抹成,二层接茬必须错开200mm以上。

2、保护层应做好养护。

(六)、工程继续保护

复合卷材施工过程发生中断要做好复合卷材的保护措施,特别是中断期较长或中断期间复合卷材施工现场有外界损坏因素的,必须做好复合卷材保护。工程继续保护主要防止意外或人为对复合卷材的损坏,其因素主要注意:①机械损坏;②高空落物损坏;③人为损坏;④风刮剥离;⑤人工或自然堆落物损坏;⑥高温烧烫损坏;⑦化学物质损坏等。

(七)、产品的贮存、运输、保管

1、防止日晒、浸水、机械损伤、高热。

2、除期限不超过20天的运输可平垛不大于五层外,均立放。

3、立放应单层,储存期不大于30天可立放两层存放。

4、不得与各种有机溶剂等有害物质接触。

(八)、其它注意事项

1、复合卷材施工温度范围较宽,最适宜的温度在5℃~25℃。环境温度0℃及以下时禁止使用水泥胶粘接,环境温度-5℃及以下时不能使用聚氨酯胶粘接:

2、白天可以正常施工,夜间气温低于0℃时,在温度降至0℃以前应做好防水层的保温防护措施,使其温度保持在0℃以上。

3、复合卷材施工温度高于25℃时,应立即向施工后的复合卷材表面喷水降温,防止卷材变形起鼓。

4、复合卷材施工须在3级风以下进行,雨、雪天禁止施工,施工后如遇大风,复合卷材的端头部位用重物压住防风。

5、当采用聚氨酯胶时,禁止使用溶剂稀释,以防止复合卷材溶胀变形。

6、地下防水粘贴面积要求90%以上,粘接层必须连续。

7、复合卷材铺贴过程中有打皱无法纠正时,应断开打皱处,按接缝处理。

8、采用聚氨酯胶搭接接缝,铺贴复合卷材时不能将水泥胶涂在复合卷材搭接处,以免影响接缝粘接。

9、采用盖条接缝时,在涂胶前应将接缝处表面固化的水泥胶清除干净。

10、复合卷材铺贴后,复合卷材下部不允许存在硬性颗粒及杂质,以免损坏复合卷材。

11、施工人员必须穿软底鞋,避免损坏复合卷材。

12、水泥胶涂刷后应马上粘贴复合卷材,防止胶中水分散失,影响粘贴质量。

建筑工程施工质量验收规范大全98077

建筑工程施工质量验收规范大全98077 建筑工程施工质量验收规范与表格释义大全详细介绍 第一部分建筑工程施工验收规范及强制性标准条文 盾构法隧道施工与验收规范(GB50446—2008) 盾构法隧道施工与验收规范(GB50446—2008)条文说明 建筑桩基技术规范(JGJ94—2008) 建筑桩基技术规范(JCJ94—2008)条文说明 城镇道路工程施工与质量验收规范(CJJ1—2008) 城镇道路工程施工与质量验收规范(CJJ1一2008)条文说明 建筑灭火器配置验收及检查规范(GB50444—2008) 建筑灭火器配置验收及检查规范(GB50444—2008)条文说明 塑料门窗工程技术规程(JGJ103—2008) 塑料门窗工程技术规程(JGJ103—2008)条文说明 早期推定混凝土强度试验方法标准(JGJ,T15——2008) 早期推定混凝土强度试验方法标准(JGJ,T15—2008)条文说明 地面辐射供暖木质地板铺设技术和验收规范(WB,T1037—2008) 工程建设施工企业质量管理规范(GB,T50430—2007) 工程建设施工企业质量管理规范(GB,T50430——2007)条文说明 消防通信指挥系统施工及验收规范(GB50401一2007) 消防通信指挥系统施工及验收规范(GB50401一2007)条文说明 气体灭火系统施工及验收规范(GB50263—2007) 气体灭火系统施工及验收规范(GB50263—2007)条文说明

建筑工程施工质量验收统一标准(CB50300—200下) 建筑工程施工质量验收统一标准(GB50300--2001)条文说明 建筑地基基础工程施工质量验收规范(GB50202--2002) 建筑地基基础工程施工质量验收规范(GB50202——2002)条文说明 砌体工程施工质量验收规范(GB50203—2002) 砌体工程施工质量验收规范(GB50203一2002)条文说明 混凝土结构工程施工质量验收规范(GB502Q4—2002) 混凝土结构工程施工质量验收规范(GB50204--2002)条文说明 木结构工程施工质量验收规范(GB50206—2002) 木结构工程施工质量验收规范(GB50206—2002)条文说明 屋面工程质量验收规范(GB50207—2002) 屋面工程质量验收规范(GB50207—2002)条文说明 地下防水工程质量验收规范(GB50208——2002) 地下防水工程质量验收规范(GB50208—2002)条文说明 建筑地面工程施工质量验收规范(GB50209—2002) 建筑地面工程施工质量验收规范(GB50209—2002)条文说明 建筑装饰装修工程质量验收规范(GB50210—2001) 建筑装饰装修工程质量验收规范(GB50210—2001)条文说明 建筑给水排水及采暧工程施工质量验收规范GB50242—2002 建筑给水排水及采暧工程施工质量验收规范(GB50242—2002)条文说明通风与空调工程施工质量验收规范(GB50243—2002) 通风与空调工程施工质量验收规范(GB50243—2002)条文说明 建筑电气工程施工质量验收规范(GB50303—2002)

防水施工质量控制要点

防水施工质量控制要点 This manuscript was revised on November 28, 2020

防水施工质量控制要点 一、管理过程 1、事前控制 (1)组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图。 (2)专项防水设计方案的设计和评审。 根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审。 评审主要包括以下内容: ①设计方案是否符合国家现行标准要求; ②设计方案是否符合本工程实际施工条件要求,如:季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等; (3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理; (4)工程造价是否经济、合理。 (5)图纸会审和技术交底。 在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。 (6)施工单位进场后,审查施工单位是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书。 (7)施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计,报总包单位、监理单位、审核认可后方可进行施工。 根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度。 (8)检查监理实施细则是否具有针对性和可操作性。 (9)检查施工单位是否建立各道工序的自检、交接检和专职人员检查的“三检”制度,是否制定完善的施工检查记录制度。未经上道工序检查确认,严禁进入到下道工序的施工。 (10)检查防水材料是否符合要求,防水材料必须是甲方确认的品牌,必须有出厂合格证,成批材料进场后,进行甲方、监理

聚乙烯丙纶复合防水卷材(施工方案)

SBC120聚乙烯丙纶复合防水卷材施工方案 1 号楼工程设计为地下一层、地上二层的钢筋砼框架结构、钢结构,建筑面积为7019.54m2, 建筑基底面积为2738.61 m2,建筑高度为11.60m。设计使用年限为50年,建筑结构安全等级为二级,建筑物抗震设防烈度为七度,建筑场地类别为川类。基础底板、地下室侧墙防水采用0.8厚聚乙烯丙纶复合防水卷材两道。 SBC120聚乙烯丙纶复合防水卷材(简称复合卷材)是在充分研究了现有防水防渗类卷材产品的基础上,根据现代工程对防水防渗材料的新要求而制造的一种构造全新、多用途、具有良好综合技术性能的防水防渗材料。主要用于工业与民用建筑的屋面防水、地下室基础及外墙防水、卫生间防水等,施工后,防水性能稳定,效果良好,经验收无任何渗漏现象,工程质量一次成功 一、工法特点 1 、采用常温施工,直接用水泥添加专用配套胶制水泥胶将复合卷材与基层而粘贴,比传统的热施工、冷施工方便、迅速,减轻劳动强度,减少环境污染,提高工作效率。 2、防水层施工简单方便,不受基层潮湿和季节的影响,材料稳定性好,无毒无味,对周围环境影响很少,大大改善了劳动条件。 二、适用范围 1、本工法是用于各类工业、民用建筑的屋面及地下防水、防渗、防潮,还适用于冶金、化工、水利、环保、采矿业等防水工程。 2、适宜于多雨潮湿地区的防水工程,施工温度范围较宽(0?35C),施工干燥度要求低。 三、工艺原理 1、SBC120复合卷材是由线性低密度聚乙烯树脂加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶长丝无纺布,采用热融直压工艺制成的复合型防水卷材。具有抗渗能力强、抗拉强度高,低温柔性好、易粘接、稳定性好、无毒、变形适应能力强、使用寿命长等良好的综合技术 性能

卫生间聚乙烯丙纶防水施工方案

XXXXXXXX卫生间防水 施工方案 编制人: 审核人: 审批人:

xxxxxxxxxxxx 201X 年X 月XX 0 卫生间防水施工方案 一、编制依据 1、此防水工程设计方案根据《厕浴间防水工程技术规范》 JC/T894-2001;《北京市卫生间推荐做法》京TJI2002及其它设计、施工过程中涉及的相关规范、规程。 2、基本概况:建设地点位于XXXXXXXX ,卫生间为钢筋混凝土结构,须进行丙纶防水施工。 二、选用材料:此工程厨卫间防水施工的卷材应具有良好的延伸性、耐水性和耐候性,同时具有良好的耐腐蚀性和抗老化性能,能适应基层产生裂缝时的微小变化,形成的防水层应自重小,安全性好,不必加热,冷施工,减少环境污染,在复杂部位应形成密封完整的防水层。故而采用高分子聚乙烯丙纶0. 7mm+0. 7mm (两层)厚防水卷材施工。 三、施工部署: 1、施工现场管理: 人员配备:专业防水施工人员6人,打水泥胶人员2人,防水施工 队长1人,材料管理人员1人。 四、施工准备: 1、材料审查: 出具安全生产许可证,各类人员上岗证以及材料供应商的准用证、检测报告、合

格证、说明书、防伪标志。 2、材料复试:材料依据计划进场后,经理部试验员,在监理工程师的监督下依据规定取样送检、待复试合格后方可使用。执行标准:GB18173-1-2006《高分 子防水材料第一部分片材》标准、《聚乙烯丙纶卷材复合防水工程技术规程 (CECS 199:2006)》标准要求。 3、施工前组织专业班组认真学习有关施工规范及本施工方案并进行详细的书面交底。 4、防水基面办理文字交接检,执行贯标要求。 5、施工工具:电动搅拌器、小平铲、扫帚、橡胶刮板、压辗、料桶 等 五、施工要点:厨卫间面积小,管道多,大部分形状复杂,施工难度大,当前防水工程中发生渗漏的现象,大多发生在节点部位上,因此卫生间防水工程的关键是做好每处节点部位的防水。 (一)、基层要求: 1. 基层应压实平整光滑均匀一致,不得有松动、起皮、起砂现象,强度一般不应小于 5MP ,如发现存在突起或者孔洞,建议对于基层突起物疙瘩等应铲除,并将尘土杂物等清理干净,对于基层孔洞,砂眼凹面应用水泥801胶搅合成腻子状,采用刮板或铁抹子刮补填平。 2?基层有裂缝小于0. 5mm时,可用密封材料刮封,其厚度为2mm ,宽度为 30mm ,上铺一条隔离条,当裂缝超过0.5mm时,应沿裂缝将找平层凿开,形成上口宽 20mm、深15?20mm的V型缝,清扫干净,逢中填嵌密封材料,再做100mm 宽的涂料层。 3.基层应干燥,一般以含水率小于9%为宜,其简单测试方法是将lm X lm的SBS防水卷材覆盖在基层表面,覆盖3-4小时,如果卷材覆盖处无明显水印,紧贴基层一侧卷材也无水印即说明基层含水率已小于9%可以施工。 4?基层与突出结构的连接处以及基层的转角处均应做在圆弧,其半径不应小于20 mm0

建筑工程施工质量验收规范

建筑工程施工质量验收规范 第一章建筑工程施工质量验收统一标准 一、总则 1、加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订本标准。 2、本标准适用于建筑工程施工质量的验收,并作为建筑工程各专业工程施工质量验收规范的统一准则。 3、本标准依据现行国家有关工程质量的法律、法规、管理标准和有关技术标准编制。建筑工程各专业工程施工质量验收规范必须与本标准配全使用。 二、术语 1、建筑工程:为新建、改建或扩建房屋建筑物和附属构筑物设施所进行的规划、勘察、设计和施工、竣工等各项技术工作和完成的工程实体。 2、建筑工程质量:反映建筑工程满足相关标准规定或合同约定的要求包括其在安全、使用功能及其在耐久性能、环境保护等方面所有明显和隐含能力的特性总和。 3、验收:建筑工程在施工单位自行质量检查评定的基础上,参与建设活动的有关单位共同以检验批、分项、分部、单位工程的质量进行抽样复验,根据相关标准以书面形式对工程质量达到合格与否做出确认。 4、进场验收:对进入施工现场的材料、构配件、设备等按相关标准规定要求进行检验,对产品达到合格与否做出确认。 5、检验批:按同一的生产条件或按规定的方式汇总起来供检验用的,由一定数理样本组成的检验体。 6、检验:对检验项目中的性能进生量测、检查、试验等,并将结果与标准规定要求进行比较,以确定第项性能是否合格所进行的活动。 7、见证取样检测:在监理单位或建设单位监督下,由施工单位有关人员现场取样,并送至具备相应资质的检测单位所进行的检测。 8、交接检验:由施工的承接方与完成方经双方检查并对可否继续施工做出确认的活动。 9、主控项目:建筑工程中的对安全、卫生、环境保护和公众利益起决定性作用的检验项目。 10、一般项目:除主控项目以外的检验项目。 11、抽样检验:按照规定的抽样方案,随机地从进场的材料、构配件、设备或建筑工程检验项目中,按检验批抽取一定数量的样本所进行的检验。

丙纶防水卷材防潮层施工方案

聚乙烯丙纶防水卷材防潮层施工方案 1 、施工操作要求 (1)铺贴防水卷材的基层面(找平层)必须打扫干净,并洒水保证基层温润。(注:屋面防水找平层应符合《屋面工程技术规范》规定,地下防水找平层应符合《地下防水工程施工及验收规范》规定)。 (2)用含水泥重10%-15%的聚乙烯醇胶液制备水泥素将粘结剂,搅拌必须 均匀,无沉淀、无凝块、无离析现象即可使用。 (3)屋面主防水层施工前,应先对排水集中及结构复杂的细部节点进行密 封处理和附加层粘贴,附加层使用的卷材与主防水层的卷材材料相同。 (4)密封材料采用聚醚型聚氨酯。如选用其它密封材料,应不含矿物油、 凡士林等影响聚乙烯性能的化学物质的产品。 (5)转角处均匀应加铺附加层;阴阳角等处均做成R=20mr ffl弧形。 (6)防水卷材铺贴应采用满铺法,胶粘剂涂刷在基层面上应均匀,不露底、不堆积;胶粘剂涂刷后应随即铺贴卷材,防止时间过长影响粘结质量。(7 )铺贴防水卷材不得起皱折,不得用力拉伸卷材料,边铺贴边排除卷材下面的空气和多余的胶粘剂,保证卷材与基层面以及各层卷材之间粘结密实。(8)铺贴防水卷材的搭接宽度不得小于100mm。 2、施工方法 a、施工程序:验收找平层-清理基层-配制水泥粘合剂-做附加层 保护层T养护 T基层施工T

b 、粘结前,先将卷材预铺开,找正,然后将卷材两端对折卷起,把 配制好的水泥粘合剂倒入基层上,并用刮板均匀的 刮开, 再将卷材向前推铺, 并及时用刮板排除遗留在卷材内部的空气, 刮出多余粘结剂。卷材与找平层的粘结率》85%。 c 、接缝做法: ⑴屋面防水接缝施工:隔汽层、防水层和附加层均采用搭接缝方法, 用水泥粘合剂粘结,宽度为10cm。附加层接缝 与防水层接缝错开5cm以上。 ⑵地下室防水接缝施工:采用10- 15cm搭接盖条接缝方式,盖条选用高分子合缝粘合胶粘结。 ⑶防水卷材搭接宽度长边8 - 10cm,短边10- 15cm,相邻短边接缝应错开 100cm以上,墙面与地面夹角处均为30c m以上。 大同鸿基公司 技术科 2010-3-26

聚乙烯丙纶布防水做法

聚乙烯丙纶布防水做法 1、防水做法与材料 防水层:采用立高牌水泥基渗透结晶型防水材料与聚氨酯灌浆堵漏涂料、聚乙烯丙纶防水卷材、水不漏涂料。 2、施工技术条件及要求 (1)基层表面应洁净、平整、不得有空鼓、松动、起砂和脱皮现象; (2)所有阴、阳角部位采用聚氨酯防水涂料涂膜处理,50cm宽的附加防水层(两侧各25cm)。(3)底板部位与侧墙采用立高牌水泥基渗透结晶型防水材料采用干撒施工法与刷涂施工法和满粘聚乙烯丙纶防水卷材 3、施工机具; 铁锤、钢钎、油漆铲刀(配合拌料用)、抹灰铁板或括板、3~4寸油漆刷、手提喷雾器、水桶、拌料板或拌料桶。 4、施工工艺: 底板施工:抽取地下室内水---清理基层---立高牌聚氨酯灌浆堵漏---铺贴第一层立高牌聚乙烯丙纶400克防水卷材---铺贴第二层立高牌聚乙烯丙纶400克防水卷材---15mm厚C20细石混凝土---0.8mm立高牌水泥基渗透结晶涂料。 侧墙施工:清理基层---2.0mmC20细石混凝土---1.0mm立高牌水泥基渗透结晶涂料---铺贴立高牌聚乙烯丙纶400克防水卷材---2.0mmC20细石混凝土保护层。 立高牌聚氨酯灌浆堵漏: 高压化学灌浆堵漏施工应由受过专业培训的人员且有专业施工设备的施工队进行施工。1.清理:详细检查、分析渗漏情况,确定灌浆孔位置及间距。清理干净需要施工的区域,凿除砼表面析出物,确保表面干净。 2.钻孔:使用钻孔工具沿孔洞四周钻泄压孔,钻头直径为14mm,钻孔角度宜≦45°,钻孔深度≦结构厚度的2/3,钻孔必须斜穿过主漏水孔。但不得将结构打穿,因动水较大孔洞内的粉尘会自行冲洗干净。墙面慢渗则分别在渗水面钻梅花孔。用清洗机冲洗灌浆孔,直至灌浆孔出水清澈则可进行下一步工作。 3.埋嘴:观察主漏水孔的压力,水流不急压力不大时可用快干堵漏剂埋注灌浆止水针头,(根据施工情况也可打入木楔再用快干堵漏剂封堵,结构稳固后再重新钻开木楔再安装膨胀止水针头)。当结构达到一定的强度没有渗漏时,其它泄水孔分别安装膨胀止水针头,用专用内六角扳手拧紧,使灌浆嘴周围与钻孔之间无空隙,不漏水。墙面慢渗也依次安装膨胀止水针头。漏水点分别按层次错位安装25CM、10CM、8CM止水针头,这样灌浆可以从深层至表层完全密实灌浆。堵塞所有孔洞、缝隙。 4.灌浆:使用高压灌浆机试压,不得超过砼结构受压范围。向灌浆孔内灌注化学灌浆料。单孔逐一连续进行。当相邻孔开始出浆后,保持压力3~5分钟,即可停止本孔灌浆,改注相邻灌浆孔。待所有的孔都灌完后,回到先前第一个灌浆孔,再次灌浆以保证压力最大化。墙面灌浆顺序则为由下向上;待所有的孔灌完后同样也是回到先前第一个灌浆孔回灌一次。

新版建筑工程施工质量验收标准规范标准

新版建筑工程施工质量验收标准规 1、新版标准规编制提出“验评分离,强化验收,完善手段,过程控制”的十六字方针。 2、为了加强建筑工程质量管理,统一建筑工程施工质量的验收,保证工程质量,制订了《建 筑工程施工质量验收统一标准》。 3、检验批:按同一的生产条件或规定的方式汇总起来供检验用的,由一定数量样本组成的检 验体。 4、主控项目:建筑工程中对安全、卫生、环境保护和公共利益起决定性作用的检验项目。 5、一般项目:除主控项目以外的检验项目。 6、抽样检查:按照规定的抽样检查,随机地从进场的材料、构配件、设备或建筑工程检验项 目中,按检验批取一定数量的样本所进行的检验。 7、抽样方案:根据检测项目的特性所确定的抽样数量和方法。 8、观感质量:通过观测和必要的测量所反映的工程外在质量。 9、施工现场质量管理应有相应的施工技术标准,健全的质量管理体系、施工质量检验制度和 综合施工质量水平评定考核制度。 10、涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。 11、工程的观感质量应由验收人员通过现场检测,并应共同确认。 12、检验批的质量检验,应根据检测项目的特点在下列抽样方案中进行选择:对重要的检测项目当(尚)可采用简易快速的检测方法时,可选用全数检验方案。经实践检测的有效的抽样方案。 13、建筑规模较大的单位工程,可将其能形成独立使用功能的部分分为一个单位工程。 14、分项工程应按主要工种、材料、施工工艺、设备类别等进行划分。 15、检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。 16、室外工程可根据专业类别和工程规模划分单位(子单位)工程。 17、检验批合格质量应符合下列规定:1、主控项目和一般项目的质量经抽样检验合格。2、具有完整的施工操作依据、质量检查记录。 18、分项工程质量验收应符合下列规定:1、分项工程所含的检验批均应符合合格质量的规定。 2、分项工程所含检验批质量验收记录应完整。 19、分部(子分部)工程质量验收合格应符合下列规定:1、分部(子分部)所包含的分项工程的质量均应验收合格。2、质量控制资料完整。3、地基和基础、主体结构和设备安装等分部工程有关安全及功能检验和抽样检测结果应符合有关规定。4、观感质量验收应符合要求。 20、单位(子单位)工程质量验收合格应符合下列规定:1、单位(子单位)工程所含分部(子分部)工程的质量均应验收合格。2、质量控制资料应完整。3、单位(子单位)工程所包含分部工程有关安全和功能的检测资料应完整。4、观感质量验收应符合要求。 21、当建筑工程质量不符合要求时,应按下列规定进行处理:1、经返工重做或更换器具、设备的检验批,应重新进行验收。2、经由资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收。3、经由资质的检测单位检测鉴定达不到设计要求,但经原设计单位核算认可能够满足结构安全和使用功能的检验批,应予以验收。4、经返修或加固的分项、分部工程,虽然改变外形尺寸但仍能够满足安全使用要求,可按技术处理方案和协商文件进行验收。 22、通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收。 23、当参加验收各方对工程质量验收意见不一致时,可请当地建设行政主管部门或工程质量监督机构协调处理。

防水施工质量控制要点

防水施工质量控制要点 一、管理过程 1、事前控制 (1)组织相关单位和部门对地下室建筑、结构、水、暖、电等各专业设计施工图进行审图。 (2)专项防水设计方案的设计和评审。 根据工程需要,邀请设计单位、防水设计单位、施工总包及监理单位对设计方案进行评审。 评审主要包括以下内容: ①设计方案是否符合国家现行标准要求; ②设计方案是否符合本工程实际施工条件要求,如:季施工、梅雨季施工、是否有施工空间、能否满足工程进度要求等; (3)材料选择的合理性以及变形缝、后浇带等细部节点、防水构造设计是否合理; (4)工程造价是否经济、合理。 (5)图纸会审和技术交底。 在完成防水工程施工图设计和专业施工单位的选择后,组织设计、施工、监理等进行图纸会审和技术交底,注重从施工准备到施工完成全过程工艺流程,对每一施工过程重点、注意事项和要求及施工过程质量管理控制方法等几方面进行交底工作。 (6)施工单位进场后,审查施工单位是否具备专业施工资质,项目管理班子及现场操作人员是否与投标文件相符,是否按要求持证上岗,是否具有建设行政主管部门或其指定单位颁发的执业资格证书。 (7)施工作业前,施工单位应编制地下室防水工程施工方案或施工组织设计,报总包单位、监理单位、审核认可后方可进行施工。 根据施工方案,检查现场操作人员安全教育、技术措施交底情况,在施工中严格遵守安全规章制度。 (8)检查监理实施细则是否具有针对性和可操作性。 (9)检查施工单位是否建立各道工序的自检、交接检和专

职人员检查的“三检”制度,是否制定完善的施工检查记录制度。未经上道工序检查确认,严禁进入到下道工序的施工。 (10)检查防水材料是否符合要求,防水材料必须是甲方确认的品牌,必须有出厂合格证,成批材料进场后,进行甲方、监理施工单位见证抽样,三方送检测机构检测,按国家现行规范进行复检,复检结果必须符合国家及行业产品标准和设计要求。材料品种、品牌以及进场质量控制、检测等相关要求应在施工招标文件和施工合同中予以明确。 (11)检查施工单位进场人员、机械设备等是否符合合同及施工组织设计要求。 (12)检查施工单位是否对工程具体情况了解清楚。如:施工环境、土建施工顺序、工期安排、地下水位情况等。 (13)检查施工单位的材料堆放、操作情况处理是否到位,防火应急措施是否准备周全。 (14)现场施工条件的检查: ①检查土建、安装工程是否已完成,是否符合防水施工条件,检查基层是否有积水; ②检查防水基层是否符合相应防水材料的施工要求,对不符合要求的应进行修整至符合要求止;对不可能实现的要求,则应对防水方案进行局部调整; ③检查施工机具、用电、用水、照明、安全设施等工作是否落实到位; ④气候条件对施工质量有影响时,检查施工单位采取的技术措施是否正确合理,施工单位应针对高温、低温、雨、雪、大风等气候条件采取可靠的技术措施保证施工质量。 2、事中控制 (1)检查进场材料是否按规定要求做好标识、分类堆放和覆盖保护,进场材料记录是否齐全完整。 (2)若防水材料选用卷材,复核防水卷材弹线放样定位是否准确,搭接尺寸是否满足规范要求。 (3)施工工艺过程的质量控制可按下表1组织实施。

卫生间丙纶布防水施工方案完整版

卫生间丙纶布防水施工 方案 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

卫生间丙纶布施工方案 1、施工准备: 工艺流程:清理基层→1:2水泥砂浆找平层→制备粘接胶→细部附加层→粘贴聚乙烯丙纶卷材→检验卷材施工质量→保护层施工→蓄水试验→验收 作业条件: 进场丙纶布必须具有合格证及检验报告,各项性能均需达到规定指标。 所有预埋管线均已预埋完毕,且已采用1:2:4的砼掺10%的UEA 膨胀剂填塞密实。 穿过楼板的立管周围,套管与立管交接处,大便器与立管接口处、地漏上口四周等部位止水台施工完毕。 操作人员必须经过专业培训,持证上岗,先做样板间,经验收合格后,方大面积施工。 2、施工方法: 清理基层:基层必须清理干净,涂刷基层处理剂,露出原始砼面层,并细部附加层应涂刷于地漏、管根阴阳角等易漏水的部位。 找平层:采用1 :2防水砂浆厚20mm,防水粉掺量为3%。找平层与墙交接处应做半径为20mm的圆弧角,管根部做圆锥台上留10mm 宽的缝隙待防水层干燥后用密封膏嵌填。 制备粘接胶:SBC聚合物水泥专用粘接胶配料按水泥重量%(一袋胶1Kg配50公斤水泥)的比例配合搅拌均匀,无凝块,无沉淀,无气泡即可使用,用排刷均匀地刷在基层及卷材表面上,按每平方涂刷3Kg(按实际用量为准)左右为宜,涂刷后应干燥24小时以上,才能进行下道工序。

细部处理:将SBC聚合物水泥专用粘接胶用排刷在地漏、管道根部、阴阳角等部位均匀涂刷,不得漏刷,地面与墙面交接处,粘贴SBC 聚乙烯丙纶卷材附加层,防水层上翻250mm。 铺贴方向为由里向外进行,聚乙烯丙纶卷材铺贴时,先在铺贴部位将卷材预放一部分,找正方向后,在中间处固定,将卷材一端卷至固定处粘贴,一端粘贴完毕后,再将预放的卷材另一端卷回至已粘贴好的位置,连续铺贴直至整幅完成。铺贴方法:用刮板将聚合物水泥涂刮在和卷材相应的基层表面上,厚度为1mm(聚合物水泥应均匀,不露底,不堆集),然后粘贴卷材。并在卷材上表面用刮板将粘接面排气压实,排出空气和多余的粘接胶,以保证防水工程质量。 聚乙烯丙纶卷材的损伤,疪点应做附加层,附加层卷材应宽出其周边120mm以上,并且满粘。 聚乙烯丙纶卷材采用搭接方式施工,搭接长度不小于100mm. 聚合物水泥接缝压实后,不在接缝边缘再涂刷聚合物水泥浆,溢出的聚合物水泥浆不必处理,而是待其固化后,将接缝处表面聚合物水泥浆清除,接缝涂胶部位必须干净,干燥。 保护层施工:聚乙烯丙纶卷材外露时,为防止损坏,延长卷材使用寿命。采用聚合物水泥涂刷两道厚度为1mm的柔性保护层。 防水层涂刷完毕经外观验收合格后,进行蓄水试验,蓄水深度为高出地漏30~50mm,蓄水48小时无渗漏为合格。 3、质量目标: 粘结剂的品种、标号、性能及配合比,必须符合设计要求和施工规范的规定。 蓄水48小时必须不渗不漏。 防水层粘接牢固,接缝严密,无空鼓、气泡。 4、成品保护:施工过程中不得污染已完工的成品,施工完的防水层要严加保护,未做填充层之前任何人不得进入,以防损坏。

丙纶布防水施工方案

方案一:丙纶布防水施工方案 一、sbc120聚乙烯丙纶复合防水卷材(简称复合卷材)是在充分研究了现有防水防渗类卷材产品的基础上,根据现代工程对防水防渗材料的新要求而制造的一种构造全新、多用途、具有良好综合技术性能的防水防渗材料。主要用于工业与民用建筑的屋面防水、地下室防水、卫生间防水等,施工后,防水性能稳定,效果良好,经验收无任何渗漏现象,工程质量一次成优。 二、工法特点 1、采用常温施工,直接用水泥添加专用配套胶制水泥胶将复合卷材与基层而粘贴,比传统的热施工、冷施工方便、迅速,减轻劳动强度,减少环境污染,提高工作效率。 2、采用条粘法施工,铺设的复合卷材能适应基层变形,细部构造及节点防水处理用300g/m2~350g/m2复合卷材水泥胶粘接成附加层予以加强,确保薄弱环节及整个防水系统的工程质量。 3、防水层施工简单方便,不受基层潮湿和季节的影响,材料稳定性好,无毒无味,对周围环境影响很少,大大改善了劳动条件。 三、适用范围 1、本工法是用于各类工业、民用建筑的屋面及地下防水、防渗、防潮,还适用于冶金、化工、水利、环保、采矿业等防水工程。 2、适宜于多雨潮湿地区的防水工程,施工温度范围较宽(0~25℃),施工干燥度要求低。 四、工艺原理 1、sbc120复合卷材是由线性低密度聚乙烯树脂加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶长丝无纺布,采用热融直压工艺制成的复合型防水卷材。具有抗渗能力强、抗拉强度高,低温柔性好、易粘接、稳定性好、无毒、变形适应能力强、使用寿命长等良好的综合技术性能。 2、复合卷材采用普通水泥添加专用配套胶或乳白胶制成的水泥胶与基层满面粘贴,从而达到防水、防漏、防渗的效果。 五、工艺流程及操作要点 ㈠工艺流程 材料检验→检查管道预埋情况→验收基层(找平层)→清理基层→制备粘接胶→处理复杂部位(或附加层)→铺贴复合卷材→蓄水试验→保护层施工→竣工验收

建筑工程施工质量验收统一标准

《建筑工程施工质量验收统一标准》GB50300-2013已经开始执行了,为此向广大同行提供《建筑工程施工质量验收统一标准填写范例与指南》的学习。 土建部分检验批划分方法 1.1 检验批的划分 《建筑工程施工质量验收统一标准》GB 50300-2013 中的第4.0.7条规定“施工前,应由施工单位制定分项工程和检验批的划分方案,并由监理单位审核。对于附录B及相关专业验收规范未涵盖的分项工程和检验批,可由建设单位组织监理、施工等单位协商确定。”针对本条规定,可以由各个专业技术负责人在开工前把分项工程和检验批的划分方案确定下来,上交监理审批。参照专业验收规范的规定检验批的划分方法如下:1.地基与基础(1)《建筑地基基础工程施工质量验收规范》GB 50202-2002中没有具体规定检验批的划分方法,根据施工经验,地基、基础、基坑支护、地下水控制和边坡等子分部一般划分为一个检验批,如果工程量很大或者施工组织设计与专项施工方案中要求分段施工的,可以按照施工段划分。(2)《地下防水工程质量验收规范》GB50208-2011 中的第3.0.13 条对分项工程检验批及抽样数量的规定如下:1 )主体结构防水工程和细部构造防水工程应按结构层、变形缝或后浇带等施工段划分检验批; 2 )特殊施工法结构防水工程应按隧道区间、变形缝等施工段划分检验批;3 )排水工程和注浆工程应各为一个检验批;4 )各检验批的抽样检验数量:细部构造应为全数检查,其他均应符合本规范的规定。2 .主体结构(1)《混凝土结构工程施工质量验收规范》GB 50204-2002中没有具体规定检验批的划分方法,根据施工经验,模板、钢筋、混凝土、预应力、现浇结构和装配式结构的检验批应按照施工段划分,其中钢筋原材应按照进场计划划分检验批。 (2 )《砌体结构工程施工质量验收规范》GB 50203-2011 中第3.0.20 条规定砌体结构工程检验批的划分应同时符合下列规定: 1)所用材料类型及同类型材料的强度等级相同; 2 )不超过250m3砌体; 3 )主体结构砌体一个楼层(基础砌体可按一个楼层计);填充墙砌体量少时可多个楼层合并。(3 )《钢结构工程施工质量验收规范》GB 50205-2001 中规定如下:10.1.2 单层钢结构安装工程可按变形缝或空间刚度单元等划分成一个或若干个检验批。地下钢结构可按不同地下层划分检验批 11.1.2 多层及高层钢结构安装工程可按楼层或施工段等划分为一个或若干个检验批。地下钢结构可按不同地下层划分检验批12.1.2 钢网架结构安装工程可按变形缝、施工段或空间刚度单元划分成一个或若干检验批。13.1.2压型金属板的制作和安装工程可按变形缝、楼层、施工段或屋面、墙面、楼面等划分为一个或若干个检验批。其余分项工程的检验批划分与钢结构安装工程保持一致,或者根据现场情况进行合理的调整。(4 )《铝合金结构工程施工质量验收规范》GB 50576-2010 中规定如下:10.1.3 单层铝合金安装工程应按变形缝或空间刚度单元等划分成一个或若干个检验批,多层铝合金结构安装工程应按楼层或施工段等划分为一个或若干个检验批。11.1.2 铝合金空间网格结构安装工程应按变形缝、施工段或空间刚度单元划分成一个或若干个检验批。12.1.2 铝合金面板的制作和安装工程应按变形缝、施工段、轴线等划分为一个或若干个检验批。13.1.2 铝合金幕墙结构安装工程应按下列规定划分检验批:相同设计、材料、工艺和施工条件的幕墙工程每500㎡~ 1000㎡为一个检验批,不足500㎡应划分为一个检验

防水层施工质量要求

防水层施工质量要求 桥面防水施工必须有具有防水施工资质的专业单位进行施工,必须采用机械化施工,防水材料进场后,对材料性能进行复验,严禁使用不合格产品。 主桥部分:混凝土桥面板采用喷砂处理,防水层采用环氧下封闭层、溶剂型黏结剂。 环氧下封闭层技术指标 溶剂型黏结剂的技术指标

施工要求:溶剂型黏结剂用量宜为0.3∽0.6kg/㎡,为了使溶剂充分挥发,可分成实施,按JTG F40-2004及CJJ 139-2010中相应要求执行。 引桥部分:防水层采用聚合物改性沥青PB(I)(设胎体增强材料)及防水剂,下层为两涂的混凝土渗透防水剂,渗透深度不小于30mm;上层为带有纤维材料增强胎基的三涂涂膜增强型结构,涂膜厚度1.5mm,胎基材料采用无碱玻璃纤维无捻粗纱,用量为300g/㎡,纤维长度不大于0.5∽1.5cm。 界面渗透防水剂用量为:100g/㎡(可加水10倍),桥面防水涂料用量

为:1500-3000g/㎡。 材料性能指标:防水剂采用水性密封防水剂,需满足《水性渗透型无机防水剂》(JC/T 1018-2006)要求。其性能满足下列要求。 防水涂料及胎体增强材料指标详见CJJ 139-2010第4.3节,细部结构详见CJJ 139-2010第4.4节。 一、施工准备 1、对防水层施工的桥面进行仔细清理。凿除浮浆,并将垃圾、杂物等全部清扫干净;混凝土桥面铺装层必须牢固、结实。 2、采用喷灯或去油剂将桥面残存油清掉。用高压气将桥面浮尘、

细小砂石彻底吹净。 3、若有极个别不合要求的裂缝、凹坑应予以填实。 4、桥面铺装界面浮浆处理效果是桥面铺装和防水施工是否成功的关键因素之一,对桥面采用抛丸工艺施工;必要时可用高压水将桥面冲洗干净。 5、混凝土桥面铺装处理后,表面平整度必须满足相关规范要求,表面不得有浮浆、掉皮、空鼓和开裂现象。坚直排水管上口的标高应低于铺装层顶面标高,排水口必须与混凝土铺装连接牢固,不得有任何松动现象。 6、混凝土铺装要基本干燥,含水量不大于10% (重量比),桥面清除后进行验收(300m2 验收一处),验收合格后应封闭桥面,待涂膜完全干燥后方可解除交通封闭。 7、防水剂施工:在施工部位用自来水或清洁水冲洗表面浮灰,并喷洒足量的水使混凝土桥面铺装混凝土完全湿润;待混凝土桥面铺装清洗湿润后,表面无浮水时,喷涂第一遍防水剂于混凝土桥面铺装表面。第一遍喷涂施工结束后,应给予自然干燥,夏季0. 5h ,冬季晴天lh。当防水剂渗入混凝土桥面铺装内部,表面无明显湿润状态时,再喷涂第二遍防水剂;喷涂第二遍防水剂后,应有专人负责观察涂层蒸发情况。约2∽3h后,防水剂涂层将要干燥时(一面干饱和状态),应立即用喷雾器喷洒清水,以湿润表面为准,不宜过多,以免防水剂流失。这样连续喷水养护24h ,即完成此道工序。 8、防水涂料施工:

丙纶防水工程施工方案

菩提苑205#楼、206#楼工程 丙 纶 防 水 工 程 施 工 方 案 武汉鲁园建设集团有限公司贰零壹叁年参月十五日 菩提苑205#楼、206#楼工程丙纶防水工程施工方案

一、工程概况 工程名称:菩提苑205#、206#楼 建设单位:武汉海兴房地产开发有限公司 设计单位:深圳市中外建建筑设计有限公司武汉分公司 勘测单位:武汉地质工程勘察院 施工单位:武汉鲁园建设集团有限公司 监理单位:武汉盛强建设工程监理有限责任公司 结构类型:全现浇钢筋混凝土剪力墙结构 工程地址:武汉市江夏区大桥新区大花岭村 菩提苑205#、206#楼分别为33层和28层高层住宅楼,建筑高度分别为99.3m和84.3m,建筑面积分别为25442M2、23251M2,±0.000标高均为黄海高程25.800mm。自然地面均约为23.00m, 205#、206#楼为筏板基础。外墙采用胶粉聚苯颗粒保温浆料内保温层做法。 二、施工操作程序 验收基层→清扫待施工层→配置粘剂(随用随配置)→处理复杂部位→施工→检验→防护层施工→验收。 三、施工准备(材料准备包括水,水泥,胶粉): 序号器具名称规格单位数量备注 1 毛刷 40mm 把 2 2 刮板 30mm 个 3 硬橡胶 3 搅拌器具个 2 电动搅拌器或硬竹把 4 制胶容器≧100升个 2 根据用料可用半截油桶 5 剪子把 1 普通民用 6 刀子把 2 壁纸刀 7 清扫工具把根据情况扫帚或小铲 8 称重器具台 1 10—50公斤 9 腻刀 30mm 把 2 宜用专用涂胶器 三、施工程序及方法: 3.1找平层施工质量应符合《屋面工程技术规范》(GB50345-2004)规定。

聚乙烯丙纶防水卷材施工与方案

聚乙烯丙纶防水卷材施工方案 根据建设单位要求,选用复合聚乙烯丙纶高分子防水卷材,针对该工程地下防水的实际情况,为了确保工程防水质量,特制订如下施工方案: 一、编制依据: 1、根据建筑工程防水施工手册《地下防水工程技术规范》GB50108-2001;《地下防水工 2、 程质量验收规范》GB50208-2002及相关规范。 二、工程慨况: 枣庄市东湖明珠5、6、11、12号楼工程位于枣庄市光明路东湖公园南侧,龙头西路北侧,由枣庄市市中区房屋建设建设开发有有限公司开发,由枣庄市建筑设计研究院设计,中国二十冶承建,枣庄市市中区监理公司监理。该工程总建筑面积31540 m2 ,5号楼建筑面积7525m2;6号楼建筑面积8330m2;11号建筑面积9735m2;12号建筑面积5950m2。结构形式:剪力墙结构,层数:5号楼地下二层,地上二十三层;6号楼地下二层,地上十八层;11号楼地下二层,地上三十一层;12号楼地下二层,地上十八层。地下室底板及外墙面做复合聚乙烯丙纶高分子防水卷材,防水卷材为2层4mm厚。 三、材料选用: 1、聚乙烯丙纶每平方500克防水卷材,GB18173-1-2000标准防水卷材。

2、辅助材料:专用胶,水泥。 四、材料检测: 1、以同一生产厂家的统一品牌,统一等级的产品,大于1000卷的抽5卷,100-499卷抽4 卷,100卷以下抽2卷,进行规格尺寸和外观质量检验,进行复试的卷材将卷材除距外层卷头300mm后顺纵向切取1500mm的全副卷材料2块,一块做物理性能检验,另一块备用。 2、材料进场后应放置于室内立放,避免雨淋。 五、对基层的要求: 防水施工基面要坚实平整,光洁,不能有酥松、起砂、裂缝、翘起和尖凸、坑洼、空鼓等现象 六、防水主、辅料的施工要求: 1、胶浆的配比:水泥与专用胶粉重量比为100(水泥):1(胶粉):50(水) 2、配比方法:先将胶粉放入容器内,边加水边搅拌至胶粉全部溶解,再边加水泥边搅拌,待均匀,无泡沫糊状流体后方可使用。 3、在施工基面弹好基准线,将卷材预铺调整。 4、基面不得有明水,如果非常干燥,需在基面表层喷水保温。 5、地面和卷材涂胶要均匀一致,不得漏涂,拉直后压实刮平。

卫生间聚乙烯丙纶防水施工方案

厨房、淋浴房、开水房卫生间防水工程 施工方案 制人:____________________________ 项目经理审核:___________________________ 技术负责人审批:_________________________ 编制单位:艺海建筑装饰工程有限公司 编制日期:2015年4月22日

厨房、淋浴房、开水房卫生间防水施工方案 编制依据 1、《建筑工程施工质量验收统一标准》GBS0300-2001设计蓝图及施工过程中涉及的相关 规范、规程。 2、单位现有的技术水平、施工管理水平和机械设备能力。 3、选用材料:此工程厨房、淋浴房、开水房卫生间防水施工的卷材应具有良好的延伸性、耐 水性和耐候性,同时具有良好的耐腐蚀性和抗老化性能,能适应基层产生裂缝时的微小变化,形成 的防水层应自重小,安全性好,不必加热,冷施工,减少环境污染,在复杂部位应形成密封完整的 防水层。根据设计要求采用高分子聚乙烯丙纶复合 0.6mm-0.8mm厚防水卷材施工。 二、工程概况工程名称:武汉中央文化区K1地块3#写字楼一标室内装饰工程工程地点:武汉市 武昌区东湖与沙湖连接地块建设单位:武汉万达东湖置业有限公司设计单位:湖北弈天装饰设计工程有限公司监理单位:上海建浩工程顾问有限公司 工程规模: 地上24层,地下2层,地上建筑面积约40300平方米,装修面积35214.15 平方米。 三、施工部署: 1 、施工现场管理: 本工程由胡勤禄织协调工作,由高萌组织施工生产兼技术指导。 2、结合工程特点,组织经验丰富的技术工人进行操作。 四、施工准备: 1 、材料审查: 出具安全生产许可证,及材料供应商的准用证、检测报告、合格证、说明 书、防伪标志 2、材料复试: 材料依据计划进场后,经工程部检测,在监理工程师的监督下依据规定取样送检、待复试合格后方可使用。 3、施工前组织专业班组认真学习有关施工规范及本施工方案并进行详细的书面交底。 4、防水基面办理文字交接检,执行贯标要求。 5、施工工具:电动搅拌器、小平铲、扫帚、橡胶刮板、压辊、料桶等

建筑工程施工质量验收统一标准GB50300-2001

《建筑工程施工质量验收统一标准》 (GB50300-2001) 目录 关于发布国家《建筑工程施工质量验收统一标准》的通知 (2) 前言 (3) 1 总则 (4) 2 术语 (5) 3 基本规定 (7) 4 建筑工程质量验收的划分 (9) 5 建筑工程质量验收 (10) 6 建筑工程质量验收程序和组织 (14) 本标准用词说明 (32)

关于发布国家《建筑工程施工质量验收统一标准》的通知 建标[2001]157号 国务院各有关部门,各省、自治区建设厅,直辖市建委,计划单列市建委,新疆生产建设兵团,各有关协: 根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的要求,由建设部会同有关部门共同修订的《建筑工程施工质量验收统一标准》,经有关部门会审,批准为国家标准,编号为GB50300-2001,自2002年1月1日起施行。基中,3.03、5.04、5.07、6.0.3、6.0.4、6.0.7为强制性条文,必须严格执行。原《建筑安装工程质量检验评定统一标准》GBJ300-88同时废止。 本标准由建设部负责管理,中国建筑科学研究院负责具体解释工作,建设部标准定额研究所组织中国建筑工业出版社出版发行。 中华人民共和国建设部 2001年7月20日

前言 本标准是根据我部《关于印发一九九八年工程建设国家标准制订、修订计划(第二批)的通知》(建标[1998]244号)的通知,由中国建筑科学研究院会同中国建筑业协会工程建设质量监督分会等有关单位共同编制完成的。 本标准在编制过程中,编制组进行了广泛的调查研究,总结了我国建筑工程施工质量验收的实践经验,坚持了“验评分离、强化验收、完善手段、过程控制”的指导思想,并广泛征求了有关单位的意见,由我部于2000年10月进行审查定稿。 本标准的修订是将有关建筑工程的施工及验收规范和工程质量检验评定标准合并,组成新年的工程质量验收规范体系,以统一建筑工程施工质量的验收方法、质量标准和程序。本标准规定了建筑工程各专业工程施工验收规范编制的统一准则和单位工程验收质量标准、内容和程序等;增加了建筑工程施工现场质量管理和质量控制要求;提出了检验批质量检验的抽样方案要求;规定了建筑工程施工质量验收中子单位和子分部工程的划分、涉及建筑工程安全和主要使用功能的见证取样及抽样检测。建筑工程各专业工程施工质量验收规范必须与本标准配合使用。 本标准将来可能需要进行局部修订,有关局部修订的信息和条文内容将刊登在《工程建设标准化》杂志上。 本标准以黑体字标志的条文为强制性条文,必须严格执行。 为了提高标准质量,请各单位在执行本标准过程中,注意积累资料、总结经验,如发现需要修改和补充之处,请将意见和有关资料寄交中国建筑科学研究院国家建筑工程质量监督检验中心(北京市北三环东路30号邮政编码100013),以供今后修订时参考。 主编单位:中国建筑科学研究院 参加单位:中国建筑业协会工程建设质量监督分会 国家建筑工程质量监督检验中心 北京市建筑工程质量监督总结 北京市城建集团有限责任公司 天津市建筑工程质量监督管理总站 上海市建设工程质量监督总站 深圳市建设工程质量监督检验总站 四川省华西集团总公司 陕西省建筑工程总公司 中国人民解放军工程质量监督总站 主要起草人:吴松勤高小旺何星华白生翔徐有邻葛恒岳刘国琦王惠明 朱明德杨南方李子新张鸿勋刘俭 建设部

相关主题
文本预览
相关文档 最新文档
