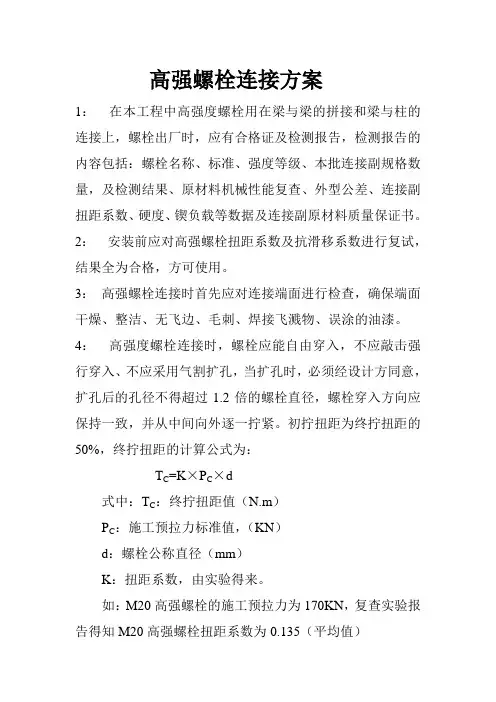

高强螺栓连接施工方案1.1施工工艺流程

1.2高强螺栓施工

1、管理与质量检验

1)高强螺栓是一种自标量型螺栓,因此其储运与保管必须维持螺栓出厂状态,以保证拧紧后螺栓予拉力能达到设计值。高强螺栓进场,首先按批次检查是否有质保书,每箱内是否有合格证;

2)高强螺栓应由专职保管员管理,储存在专用仓库内;并按规格、批号分别码放,填写标牌,以免混淆;

3)按GB50205-2001中高强螺栓复试要求取样复试,合格后方可使用;

4)保管员在螺栓复试合格后,按照使用计划,提前将其组装成连接副并装入工具包内。装袋过程中检查其外观质量,将不合格的挑出;

5)安装时,应按当天需要的数量领取。当天剩余的必须交还保管员处,并登记保存,不得乱扔、乱放。

2、高强螺栓紧固轴力

上表最下一行数值表示,因试验机具等困难,限值以下长度螺栓无法进行轴离试验,因此允许不进行轴力试验。当同批螺栓中还有长度较长的螺栓时,可以用较长螺栓的轴力试验结果来旁证该批螺栓轴力值。

根据设计要求,不小于设计要求的紧固轴力。

3、施工扭矩值的确定

高强度螺栓的拧紧分为初拧和终拧。大型节点分为初拧、复拧、终拧。初拧扭矩值如下页表所示,复拧扭矩值等于初拧扭矩值。初拧采用扳手进行,按不相同的规格调整初拧值,一般可以控制在终拧值的50~80%。施工终拧采用定值电动扭矩扳手,尾部梅花头拧掉即达到终拧值。

4、扭断面控制

1)按照GB50205-2001摩擦面抗滑移系数复验的相关要求,在构件加工制作的时候,用同样方法加工出安装现场

复试抗滑移系数所需的试板并运到现场进行复验。

2)将试板运至现场后,采用现场施工完全相同的方法终拧高强螺栓,然后送检。检测合格后说明该批钢构件摩擦面满足要求,可进行安装;

3)构件吊装前,应对构件及连接板的摩擦面进行全面检查,检查内容有:连接板有无变形,螺栓孔有无毛刺,摩擦面有无锈蚀、油污等。若孔边有毛刺、焊渣等,可用锉刀清楚,注意不要损伤摩擦面;

4)对现场检查发现的个别摩擦面不合格的,可在现场采用金刚砂轮沿垂直于受力方向进行打磨处理。

5、高强度螺栓施工顺序

1)高强度螺栓穿入方向应以便于施工操作为准,设计有要求的按设计要求,框架周围的螺栓穿向结构内侧,框架内侧的螺栓沿规定方向穿入,同一节点的高强螺栓穿入方向应一致。

2)各楼层高强度螺栓竖直方向拧紧顺序为先上层梁,后下层梁。待三个节间全部终拧完成后方可进行焊接。

3)对于同一层梁来讲,先拧主梁高强螺栓,后拧次梁高强螺栓。

4)对于同一个节点的高强螺栓,顺序为从中心向四周扩散。

6、安装前,必须用3~4个冲钉将栓孔与连接板的栓孔对正,达到冲钉能自由通过,再放入高强螺栓。个别不能通过的,可采用电动绞刀扩孔或更换连接板的方式处理。

7、主梁高强螺栓安装,是在主梁吊装就位之后,每端用二根冲钉将连接板栓孔与梁栓孔对正,装入安装螺栓,摘钩。随后由专职工人将其余孔穿入高强螺栓,用扳手拧紧,再将安装螺栓换成高强螺栓;

8、次梁高强螺栓在次梁安装到位后,用二冲钉将连接板栓孔与梁栓孔对正,一次性投放高强螺栓,用扳手拧紧,摘钩后取出冲钉,安装剩余高强螺栓;

9、高强螺栓安装时严禁强行穿入,个别不能自由穿入的孔,可采用电动绞刀扩孔,严禁气割或锥杆锤击扩孔。

10、铰孔前应先将其四周的螺栓全拧紧,使板叠密贴紧后进行,防止铁屑落入叠缝中。扩孔后的孔经不应超过1.2d,扩孔数量不应超过同节点孔总数的1/5,如有超出需征得设计同意。

11、影响高强度螺栓施工的主要因素有以下几个方面。

1)钢构件摩擦面经表面处理后,产生浮锈。经验表明,

浮锈产生20d后,摩擦系数将逐渐下降,不能满足设计要求。

2)高强度螺栓施工受气温影响很大,有关规范规定,超过常温(0~30℃)时施工,高强度螺栓必须经过专项试验,依据试验制定特殊工艺方可使用。

3)初拧值:每天班前扭矩扳手预设值必须进行试验测定,严防超拧。采用音响控制扳手操作,并严格做好初柠标记,严防漏拧。

4)摩擦面的处理:施工前摩擦面必须清理干净,保证高强螺栓工作是的摩擦系数。高强度螺栓连接摩擦面如在运输中变形或表面擦伤,安装前必须在矫正变形的同时,重新处理摩擦面。

5)螺栓孔的偏差:高强度螺栓的连接孔由于制作和安装造成的偏差,采用电动铰刀修整,严禁气割或锥杆锤击扩孔。

6)高强螺栓的初拧及终拧必须在同一天内完成;

7)节点交叉处螺栓无法使用电动扳手施拧的,可采用定扭矩扳手施拧。初拧和终拧后均要用不同的油漆做出明显标记;

8)降雨后或空气比较潮湿时,不得进行施拧,待节点干燥后方可进行施拧。
