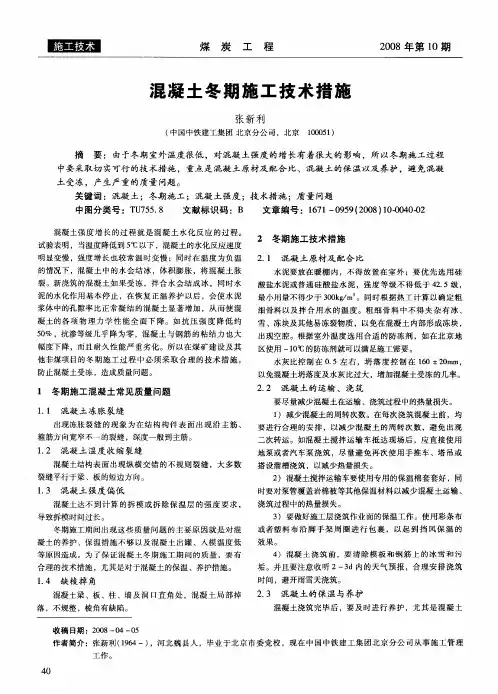

一、一般规定

冬期施工是指根据当地多年气温资料,室外日平均气温连续5d温度低于5oC时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。冬期施工,其用料及施工工艺除按一般有关规定进行外,尚应符合下列有关冬期施工的规定和要求:

1 冬期施工的工程,应预先做好冬期施工组织计划及准备工作,对各项设施和材料应提前采取防雪、防冻等措施,对钢筋的冷拉和张拉,还应专门制定施工工艺要求及安全措施。

2 冬期施工期间,用硅酸盐水泥或普通硅酸盐

水泥配制的混凝土,在抗压强度达到设计强度40%及5Mpa前,不得受冻。未采取抗冻措施的浆砌砌体,在砂浆抗压强度达到70%前不得受冻。

3 基础的地基(永冻地区除外),在工程施工时和完工后,均不得受冻。

4 冬期铺设防水层时,应先将结构表面加热至一定温度,并应按防水层冬期施工的有关规定执行。

5 冬期施工时,应制定防火、防冻、防煤气中毒等安全措施,并与当地气象部门取得联系,做好气温观测工作。

二、混凝土、钢筋混凝土及预应力混凝土冬期施工

1、钢筋的焊接、冷拉及张拉的技术要求

1) 焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不宜低于-20oC,并应采取防雪挡风措

施,减小焊接温度差,焊接后的接头必须严禁立刻接触冰雪。

2 ) 冷拉钢筋时的温度不宜低于-15oC,当采取可靠的安全措施时可不低于-20oC;当采用控制应力或冷拉率方法冷拉时,冷拉控制应力较常温时酌于提高,提高值应经实验确定,但不得超过30Mpa。

3)张拉预应力钢材时的温度不得低于-15oC。

4)钢筋的冷拉设备、预应力钢材张拉设备以及仪表工作油液,应根据实际使用时的环境温度选用,并应在使用时的环境温度条件下进行配套校验。

2、混凝土配制和搅拌的技术要求

1)配制混凝土时,宜优先选用硅酸盐水泥、普通硅酸盐水泥,水泥的强度等级不宜低于42.5,水灰比不宜大于0.5。采用蒸汽养护时,宜优先选用矿渣硅酸盐水泥。用加热法养护掺加外加剂的混凝土,严

禁使用高铝水泥。使用其他品种的水泥时,应注意其掺合材料对混凝土强度、抗冻、抗渗等性能的影响。

2)浇筑混凝土宜掺用引气剂、引气型减水剂等外加剂,以提高混凝土的抗冻性。在位于温暧或严寒地区、无侵蚀性物质影响及与土直接接触的钢筋混凝土中掺用氯盐类防冻剂时,氯离子含量不得超过水泥用量的0.3%,位于严寒和海水区域、受侵蚀环境和使用除冰盐的桥涵,氯离子含量不宜超过水泥用量的0.15%,且不宜采用蒸汽养生。当采用素混凝土时,氯盐掺量不得大于水泥质量的3%。预应力混凝土不得掺用引气剂引气型减水剂及氯盐防冻剂。掺用的引气剂、引气型减水剂及防冻剂,应符合现行国家标准《混凝土外加剂》(GB8076)的规定。

3)拌制混凝土的各项材料的温度,应满足混凝土拌和物搅拌合成后所需要的温度。当材料原有温度不

能满足需要时,应首先考虑对拌和用水加热,仍不能满足需要时,再考虑对集料加热。水泥只保温,不得加热。各项材料需要加热的温度应根据冬期施工热工计算公式计算确定,但不得超过表1的规定。

4)冬期搅拌混凝土时,骨料不得带有冰雪和冻结团块。严格控制混凝土的配合比和坍落度;投料前,应先用热水或蒸汽冲洗搅拌机,投料顺序为骨料、水、,搅拌,再加水泥搅拌,时间应较常温时延长50%。混凝土拌和物的出机温度不宜低于10oC,入模温度不得低于5oC。

三、混凝土运输和浇筑的技术要求

1 混凝土的运输时间应尽可能缩短,运输混凝土的容器应有保温措施。

2混凝土在浇筑前应清除模板、钢筋上的冰雪和污垢,成型开始养护时的温度,用蓄热法养护后时不

得低于10oC;用蒸汽法养护时不得低于5oC,细薄结构不得低于8oC。

3 冬期施工接缝混凝土时,在新混凝土浇筑前应加热使接合面有5oC以上的温度,浇筑完成后,应采取措施使混凝土接合面继续保持正温,直至新浇筑混凝土获得规定的抗冻强度。

4浇筑预应力混凝土构件的湿接缝时,宜采用热混凝土或热水泥砂浆,并应适当降低水灰比。浇筑完成后应加热或连续保温养护,直至接缝混凝土或水泥砂浆抗压强度达到设计强度的75%。

5预应力混凝土的孔道压浆应在正温下进行。

四、混凝土养护的技术要求

1混凝土养护方法,应根据技术经济比较和附录J的热工计算确定。当气温较低、结构表面系数较大,蓄热法不能适应强度增长速度的要求时,可根据

具体情况,选用蒸汽加热、暖棚加热或电加热等方法。

2用蓄热法养护混凝土时,应符合下列规定:

1)热方法应根据环境条件,经过计算在能确保结构物不受冻害的条件下采用。

2)应采取加速混凝土硬化和降低混凝土冻结温度的措施。

3)混凝土应采用较小的水灰比。

4)对容易冷却的部位,应特别加强保温。

5)不应往混凝土和覆盖物上洒水。

3用蒸汽加热法养护混凝土时,混凝土的升、降温速度不得超过表2规定:

4用电热法养护混凝土时,一般采用电极法和电热器加热法。

1)电极法养生电极的布置,应保证混凝土温

度均匀,加热时间为混凝土强度达到设计强度的50%,并应符合下列规定:

a、加热时,混凝土的外露面应加以覆盖。

b、须用交流电,对于钢筋混凝土结构,一般应将电压降至50~110V的范围。

c、升降温速度同蒸汽加热法。

d、混凝土的最高温度不得超过表3的规定。

e、在加热过程中,应观察混凝土表面的湿度,出现干燥现象时应停电,并用温水湿润表面。

f、掺用减水剂时,应预先用试件检查电热对混凝土强度的影响,证明无损失时,方可掺用。

2)混凝土电热器加热法养生,是利用工厂生产的电热器片通电加热养生。混凝土的覆盖要求同蒸汽养生,电热片的用量及布置应根据环境温度、覆盖情况及养生时间长短通过试验确定。混凝土使用电热器

加热养护应注意如下事项:

a、在养生混凝土上设置洒水装置。

b、升、降温速度及养护要求同蒸汽养护。

c、应设置控制温度的自动装置,及用电安全保护装置,若控制温度装置为手工操作,应设置专人值班测温,随时调节温度。

5、用暖棚法加热养护混凝土时应符合下列规定:

1)暖棚应坚固、不透风,靠内墙宜采用非易燃性材料。

2)在暖棚中用明火加热时,须特别加强防火、防煤气中毒措施。

3)暖棚内气温不得低于5度。

4)暖棚内宜保持一定的湿度,湿度不足时,应向混凝土面及模板上洒水。

冬期施工技术要求措施

按规定,当室外日平均气温连续5天稳定低于5℃时,工程建设即进入冬期施工。(在反复冻融地区,昼夜平均温度在-3℃以下,连续10天以上时,道路工程即进入冬期施工。)冬期将至,气温越来越低,即将进入冬期施工,分公司、子公司、项目部根据本单位实际情况,应提前做好准备工作,制定相应的冬期施工技术措施。(包括施工工艺、人员组织、机械设备、材料、施工安全及环境保护)以确保工程进度、施工质量和安全。现将集团公司本年度的冬期施工技术措施下发,望各部门、项目部、分公司参照执行。 (一)土方工程 1、冬期土方开挖不能连续施工时,应在基槽(坑)底标高以上预留土层,并覆盖保温材料保温。 2.冻土层开挖时,开挖到未冻土后,应连续作业,分层开挖,中间停顿时间较长时,应在表面覆盖保温,避免重复被冻。 3.挖方边坡不应一次挖到设计线,应预留30㎝厚台阶,待到正常施工季节再削去预留台阶,达到设计边坡。 4、冬期施工尽可能不安排土方回填,必须施工时,填方前应消除基底冰雪及杂物,填方边坡的表层100cm以,不得采用含有冻土块的土填筑;整个填方上层部位应用未冻的或透气性好的土方回填,其厚度应符合设计要求。冬期填方每层铺土厚度应比常温施工时减少20%~25%,预留沉陷量应比常温施工时增加,当采用人工夯实时,每层铺土厚度不得超过20cm,夯实厚度宜为10~15cm。 围不得使用含有冻土块的土回填,所回填部位,不得含有积水、冻块及杂

物。 (二)基础施工 1、在已冻结的地基土上施工挤土桩时,当冻土厚度超过0.5m时,冻土层宜采用钻孔引桩(沉管)工艺,引孔直径不易大于桩径20mm。 2、泥浆护壁成孔灌注桩在初冬或在春融期施工,泥浆温度不得低于5℃,并不得掺氯盐防冻剂。 3、桩基础的轴线引出的距离应适当增加,以免在打桩时受冻土硬壳层的影响.水准点的数量不应少于两个。 4、桩基做静载试验前,应将试桩周围的冻土融化或挖除。试验期间,应对试桩周围地表土进行保温。 (三)砌体工程 1、冬期施工所用材料应符合下列规定: 1)各种砖及砌块在砌筑前,应清除表面污物及冰雪等,不得使用遭水浸和受冻后的砖或砌块。 2)砂浆宜优先采用普通硅酸盐水泥拌制。冬期砌筑不得使用无水泥拌制的砂浆。 3)石灰膏、粘土膏或电石膏宜有保温措施,当遭冻结时,应经融化后方可使用。 4)拌制砂浆用的砂,不得含有直径大于1cm的冻结块或冰块。 2、砂浆应随拌随用,搅拌时间应比常温时增加0.5~1倍,为加速砂浆硬

混凝土冬期施工技术措施2018年

混凝土冬期施工技术措施 尊敬的施工方: 时间终于来到气温是决定工程质量的严峻时刻!!! 石家庄市地处北方,冬季气候寒冷,在贵方施工的这一段时间内,气温很低,已经进入冬期施工阶段。我国规范规定,根据当地多年气温资料,室外平均气温连续5天稳定低于5℃时混凝土工程即进入了冬期施工阶段,水泥混凝土工程应相应采取冬期施工措施。冬期施工期间,气候较为恶劣,积极准备及实施完善的施工措施对工程的质量保证至关重要。我们有义务和责任与贵工地一起为创造优良工程做努力。 冬期施工的实质是指在自然负温气候条件下采取防风、防干、保温防冻等措施尽量创造正温的养护环境,使混凝土能得以硬化,符合行业标准JGJ104-97《建筑工程冬期施工规程》规定: 1 在砼达到临界强度之前,应给予加热或进行保温养护。在砼达到临界强度之后,混凝土将有充分的抗冻融性能。 2 施工过程的各阶段,对于预想的各种荷载,应有足够的强度。 3 竣工的结构物,应满足使用时所要求的强度。 冬期施工中,混凝土浇筑后应有一段正温养护期,对加速水泥化作用极其重要,因而应注意养护,防止早期冻害。只要混凝土在正温下养护一段时间,让混凝土达到一定的强度就可以不怕冻害的影响。 冬期混凝土施工一般采取些防护措施: 从我们公司来讲,采用优良骨料、热水搅拌、降低水灰比,控制塌落度,提高水泥用量,比非冬期施工期间约提高一个强度等级、外加剂掺入早强、减水、防冻、引气等组分,降低水量,提高混凝土的密实度和耐久性,混凝土早期强度提高快,有利于混凝土抗冻性能。 每天及时收听天气预报,防止寒流突然降临,提前做好各项准备措施。 根据天气预报霜天提前对粗细骨料覆盖,防止冰雪混入,没有覆盖的雪后及时清理积雪,使用前对形成冻块的进行剔除。 对砼搅拌运输罐车体进行套衣保温,罐内用热水冲洗预热,冲洗完毕放净热水后才能接砼,运输时应尽量选择运输较近的路线,以控制或缩短砼运输时间。 我站采用早强防冻剂,可有效降低冰点,使水在负温下仍处液相,使水化反应能继续进行,改善空结构,达到强度增长不受影响的目的。 混凝土出厂温度保持在15℃以上,入模温度保证不低于5℃(我公司一般不低于8℃),保证混凝土有一段正温养护期。 对贵工地来讲,也需要采取相应的措施: 冬期不应在强冻涨地基上浇筑混凝土。在弱冻涨地基上浇筑混凝土,地基不得受冻。 混过凝浇筑前对模板、钢筋铁件等检查必须严格。如有冰、雪等杂物,必须清除干净,但不可用水清洗。 冬期施工浇筑混凝土,不宜留置施工缝,如因技术或施工组织上原因不能连续浇筑时,则应正确留置施工缝。 分成浇筑厚大的整体式结构混凝土时,已浇筑层的混凝土温度在未被上一层混凝土覆盖前不应低于2℃。采用加热养护时,养护前的温度也不低于2℃。

冬季混凝土路面施工方案

永年县农村道路网改造工程(一期工程)一般乡村公路6标段 冬 季 施 工 方 案 编制人 审批人 邢台市正阳建筑安装有限公司

目录 1.适用范围 (3) 2.施工准备 (3) 3.冬季施工措施 (5) 4.安全与防火措施 (7)

永年县农村道路网改造工程(一期工程)一般乡村公路6标段 混凝土路面冬季施工方案 一、适用范围 适用于现场浇筑混凝土路面施工。 二、施工准备 当室外日平均气温连续五昼夜低于5℃时,混凝土路面的施工应按冬期施工规定进行。 2.1 技术准备 1.认真审核设计图纸和设计说明书。 2.混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 2.2 材料要求 1.水泥 (1)采用普通硅酸盐水泥,水泥强度等级为42.5MPa。 (2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定。 (3)对水泥质量有怀疑或出厂期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。 2.骨料:冬季施工中对骨料除要求没有冰块雪团外,还要求清洁,级

配良好,质地坚硬,不应含有易受冻成分的矿物。所用骨料的储备地点应选择地势高不积水的地方。 3.外加剂:防冻剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB 8076)和《混凝土外加剂应用技术规范》(GB 50119)的有关规定。 防冻剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。 4.水:采用净水,即一般饮用的自来水及天然水,因其不含有导致延缓水泥正常凝结、硬化的杂质以及引起导致混凝土腐蚀的离子。 6.钢筋:混凝土路面所用的钢筋网、传力杆、拉杆等钢筋的品种、规格、级别、质量应符合设计要求,钢筋应顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀。钢筋进场应有产品合格证和出厂检验报告单,进场后应按规定抽取试件做力学性能检验,其质量必须符合有关标准的规定。 2.3 机具设备 1.搅拌、运输机具:配有自动控制系统的混凝土搅拌机站一套、自卸车、小翻斗车、手推车、混凝土搅拌运输车等。 2.振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。 3.其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式照明设备等。 4.抹面机具:电抹子、木抹子、铁抹子等。 5.施工测量和检验试验仪器设备。 2.4 作业条件

工程冬季施工安全技术措施方案

整体解决方案系列 工程冬季施工安全技术措 施 (标准、完整、实用、可修改)

编号:FS-QG-77950工程冬季施工安全技术措施 Engineering winter safety technical measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 1、冬季拌制混凝土时,水及骨料的加热温度应根据热工计算确定。 2、冬季施工中,混凝土的入模温度除满足热工计算要求外,一般以15-25C0为好 3、当温度低于-20℃时,严禁对低合金刚进行冷弯。以避免在钢筋弯点处发生强化,造成钢筋脆断。 4、蓄热法加砂石时,若采用炉灶焙烤,操作人员穿隔热鞋;若采用锯末生石灰蓄热,则要选择安全配合比,学实验证明无误后,方可使用。 5、电极加热时,应划定范围,并围上安全围栏,悬挂"有电危险"、"严禁行走"的警告牌,当采用边浇筑边通电时,应将钢筋接地,地线深度不得小于1.0--1.5M;采热棒以单独插座与电源相连;电热时应采用逐个闸刀送电;并要设电压

调整器控制电压。 6、采用暖棚法以火炉为热源时,应注意加强消防和防止煤气中毒。 7、调拦化学附加剂时,应戴口罩、手套。防止吸入有害气体和刺激皮肤。 8、高压泵水箱间,应昼夜有人值班,室内生的火炉必须与可燃物保持1M以上的距离。 9、各种有毒物品、油料、氧气、乙炔等要设专库存放,专人管理,并建立严格的领发料制度。 10、脚手架和上人梯、斜道、浇注混凝土的临时运输等应牢靠平稳,大风雪后要认真清扫,并及时消除隐患。 11、冬期混凝土强度必须有技术人员批准,方准拆模,拆模过程中,如发现有冻害现象,应暂停,经处理后,方可继续拆除;对已拆除的模板应用保温材料对混凝土加以遮盖。 12、冬期施工前应组织现场职工进行冬期安全和消防的宣传教育。并建立安全生产、防滑、防火、防爆、防中毒等的各项规章制度,并教育职工严格遵守。 请输入您公司的名字

混凝土冬期施工技术措施(新版)

混凝土冬期施工技术措施(新 版) Security technology is an industry that uses security technology to provide security services to society. Systematic design, service and management. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0836

混凝土冬期施工技术措施(新版) 一、一般规定 冬期施工是指根据当地多年气温资料,室外日平均气温连续5d 温度低于5oC时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。冬期施工,其用料及施工工艺除按一般有关规定进行外,尚应符合下列有关冬期施工的规定和要求: 1冬期施工的工程,应预先做好冬期施工组织计划及准备工作,对各项设施和材料应提前采取防雪、防冻等措施,对钢筋的冷拉和张拉,还应专门制定施工工艺要求及安全措施。 2冬期施工期间,用硅酸盐水泥或普通硅酸盐水泥配制的混凝土,在抗压强度达到设计强度40%及5Mpa前,不得受冻。未采取抗冻措施的浆砌砌体,在砂浆抗压强度达到70%前不得受冻。 3基础的地基(永冻地区除外),在工程施工时和完工后,均不

得受冻。 4冬期铺设防水层时,应先将结构表面加热至一定温度,并应按防水层冬期施工的有关规定执行。 5冬期施工时,应制定防火、防冻、防煤气中毒等安全措施,并与当地气象部门取得联系,做好气温观测工作。 二、混凝土、钢筋混凝土及预应力混凝土冬期施工 1、钢筋的焊接、冷拉及张拉的技术要求 1)焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不宜低于-20oC,并应采取防雪挡风措施,减小焊接温度差,焊接后的接头必须严禁立刻接触冰雪。 2)冷拉钢筋时的温度不宜低于-15oC,当采取可靠的安全措施时可不低于-20oC;当采用控制应力或冷拉率方法冷拉时,冷拉控制应力较常温时酌于提高,提高值应经实验确定,但不得超过30Mpa。 3)张拉预应力钢材时的温度不得低于-15oC。 4)钢筋的冷拉设备、预应力钢材张拉设备以及仪表工作油液,应根据实际使用时的环境温度选用,并应在使用时的环境温度条件

冬季混凝土施工方案04985

目录 一、工程概况 0 二、编制目的 (1) 三、编制依据 (1) 1、规范条文 (1) 2、工程所在地气象条件 (2) (1)近期气温情况 (2) (2)近期降水情况 (2) (3)、气候趋势预测 (3) 四、冬季混凝土施工要求 (3) 五、冬季混凝土施工方法 (4) 1、商品混凝土原材料的控制 (4) 2、在冬季施工时配置混凝土的一般要求 (5) 3、冬季混凝土浇筑作业质量保证措施 (6) 4、混凝土冬期施工的养护 (6) 5、砼试件的制作和留置 (7) 6、混凝土模板拆除 (7) 7、混凝土浇筑时遇雨措施 (8) 六、施工安全注意事项 (8) 一、工程概况 本工程金科蔡家M分区项目M35-01/05、M44-01/04、M52-01地

块二标段工程共由3个地块组成,M35-01/05地块由A-1#楼、A-5#楼、A-6#楼、S1商业、S2商业、S4商业和A8#车库对应部分组成,建筑高度最高为96.000m属于高层建筑;M44-1/04地块由B-1#楼、B-2#楼、B-7~B-10#楼、B-15、B-16、B-17#楼、B-19门岗、B-18#车库对应部分组成,M52地块由C10~C16#楼组成,M44、M52地块均为多层别墅建筑,建筑高度最高为19.10m,总建筑面积约为128428m2,结构形式为框架-剪力墙现浇混凝土结构。 各参建单位信息: 建设单位:重庆金佳禾房地产开发有限公司 监理单位:重庆新鲁班工程监理有限责任公司 设计单位:上海天华建筑设计有限公司 地勘单位:重庆北江岩土工程勘察设计有限公司 施工单位:南部县锦兴建筑安装工程有限公司 二、编制目的 本项目已进入一年中温度最低的季节,为应对极端低温天气时混凝土施工做准备,我司围绕本标段的冬季混凝土的生产、运输、施工、养护过程,制定一些列冬季混凝土施工措施,并做好施工技术交底,接洽沟通各相关部门,以便更好的对混凝土生产过程和施工过程进行控制。根据以往的混凝土冬季施工一些宝贵经验,制定本标段的混凝土冬季施工方案。

冬期施工技术措施标准范本

解决方案编号:LX-FS-A87516 冬期施工技术措施标准范本 In the daily work environment, plan the important work to be done in the future, and require the personnel to jointly abide by the corresponding procedures and code of conduct, so that the overall behavior or activity reaches the specified standard 编写:_________________________ 审批:_________________________ 时间:________年_____月_____日 A4打印/ 新修订/ 完整/ 内容可编辑

冬期施工技术措施标准范本 使用说明:本解决方案资料适用于日常工作环境中对未来要做的重要工作进行具有统筹性,导向性的规划,并要求相关人员共同遵守对应的办事规程与行动准则,使整体行为或活动达到或超越规定的标准。资料内容可按真实状况进行条款调整,套用时请仔细阅读。 一年一度的冬季对建筑企业的施工质量、作业计划安排必将产生不容忽视的影响,当室外日平均气温连续5天稳定在5℃以下,且最低气温低于0℃时,即进入冬期施工。为顺利完成四季度施工计划,采取科学合理的冬期施工技术措施必须引起各分公司、项目部的高度重视。 一、冬期施工前的工作: 各分公司、项目部在进行冬季施工的工程项目,必须在保安全、保证质量前提下,严密组织、妥善安排.将关键工作避开恶劣天气作业,并认真做好冬期施工准备工作。

冬期施工安全技术措施方案

整体解决方案系列 冬期施工安全技术措施(标准、完整、实用、可修改)

编号:FS-QG-24688冬期施工安全技术措施 Technical measures for winter construction safety 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 冬季施工期间,空气干燥,天冷地滑,用火、用电较多,工人思想上较松懈,因此我们更应注意安全,确保工程顺利进行。 (一)思想教育 1、加强对工人的安全用电、用火教育,加大检查力度。 2、教育工人严格执行各种安全操作规程,安全技术交底的要求。 (二)防火: 1、建立防火制度,责任到人,加强防火安全知识教育。 2、防火器具:现场易然易爆材料堆场附近应按防火要求配置消防器材。现场灭火器材六组,生活区设灭火器材两组。灭火器均选用泡沫式灭火器。经常检查灭火设备的有效性,保持消防通道随时通畅。

3、现场应派人检查巡逻,每组2-3人,对出现火情的应立即报告并组织扑救。 4、管道焊口加温时应注意火情及防止煤烟中毒,专人监护,配备灭火消防器材。 5、现场动用明火必须严格执行动火审批制度。现场严禁生火取暖,以及严禁使用电炉。 (三)临时用电 1、加大检查力度,晚间安排专业电工值班巡逻。 2、严禁用工作灯取暖,现场接线必须由专业电工操作,严禁私拉乱接。 3、严禁私自使用大功率用电器,如电炉、电饭锅、电热毯,宿舍严禁私拉乱接。 4、经常检查电气设备的运行情况,遇有过热等不正常现象,应查明原因及时修理或更换。 5、各种用电设备在下班时应断电并上锁,专人专管,其他任何人不得擅自操作,且严禁无证上岗。 6、雨雪天及时检查电缆线路有无被水浸泡或冻裂。 (四)现场作业

混凝土冬期施工技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 混凝土冬期施工技术措施 (正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-5520-41 混凝土冬期施工技术措施(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、一般规定 冬期施工是指根据当地多年气温资料,室外日平均气温连续5d温度低于5oC时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。冬期施工,其用料及施工工艺除按一般有关规定进行外,尚应符合下列有关冬期施工的规定和要求: 1 冬期施工的工程,应预先做好冬期施工组织计划及准备工作,对各项设施和材料应提前采取防雪、防冻等措施,对钢筋的冷拉和张拉,还应专门制定施工工艺要求及安全措施。 2 冬期施工期间,用硅酸盐水泥或普通硅酸盐水泥配制的混凝土,在抗压强度达到设计强度40%及5Mpa前,不得受冻。未采取抗冻措施的浆砌砌体,在砂浆抗压强度达到70%前不得受冻。

3 基础的地基(永冻地区除外),在工程施工时和完工后,均不得受冻。 4 冬期铺设防水层时,应先将结构表面加热至一定温度,并应按防水层冬期施工的有关规定执行。 5 冬期施工时,应制定防火、防冻、防煤气中毒等安全措施,并与当地气象部门取得联系,做好气温观测工作。 二、混凝土、钢筋混凝土及预应力混凝土冬期施工 1、钢筋的焊接、冷拉及张拉的技术要求 1) 焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不宜低于-20oC,并应采取防雪挡风措施,减小焊接温度差,焊接后的接头必须严禁立刻接触冰雪。 2 ) 冷拉钢筋时的温度不宜低于-15oC,当采取可靠的安全措施时可不低于-20oC;当采用控制应力或冷拉率方法冷拉时,冷拉控制应力较常温时酌于提高,提高值应经实验确定,但不得超过30Mpa。

混凝土冬季施工方案

混凝土冬季施工 当室外日平均气温连续5d稳定低于5℃时,就应采取冬期施工的技术措施进行混凝土施工。混凝土所以能凝结、硬化并取得强度,是水泥和水进行水化作用的结果。水化作用的速度在一定湿度条件下主要取决于温度,温度愈高,强度增长也愈快,反之则慢。当温度降至0℃以下时,水化作用基本停止,温度再继续降至-2~-4℃,混凝土内的水开始结冰,水结冰后体积增大8%~9%,在混凝土内部产生冰晶应力,使强度很低的水泥石结构内部产生微裂纹,同时减弱了水泥与砂石和钢筋之间的粘结力,从而使混凝土后期强度降低。受冻的混凝土在解冻后,其强度虽然能继续增长,但已不能再达到原设计的强度等级。 试验证明,混凝土遭受冻结带来的危害,与遭冻的时间早晚、水灰比等有关,遭冻时间愈早,水灰比愈大,则强度损失愈多,反之则损失少。 经过试验得知,混凝土经过预先养护达到一定强度后再遭冻结,其后期抗压强度损失就会减少。一般把遭冻结其后期抗压强度损失在5%以内的预养强度值定为“混凝土受冻临界强度”。对用普通硅酸盐水泥的硅酸盐水泥配制的混凝土,受冻临界强度为设计的混凝土强度标准值的30%;对用矿渣硅酸盐水泥配制的混凝土,受冻临界强度定为设计的混凝土强度标准值的40%。

一、混凝土冬期施工方法的选择 混凝土冬期施工方法为:混凝土养护期间不加热的方法。其方法包括:掺化学外加剂法,外加剂为早强剂和防冻剂。 二、混凝土冬期施工的一般要求 (1)冬期拌制混凝土时应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热,水及骨料的加热温度应根据热功计算确定,但不得超过表中的规定。 表拌和水及骨料最高温度 (2)配制冬期施工的混凝土,应优先选择硅酸盐水泥或普通硅酸盐水泥,其强度等级不得低于42.5Mpa,每立方米混凝土水泥用量不得少于300kg,水灰比不得大于0.6. (3)骨料必须清洁,不得含有冰、雪等冻结物。 (4)搅拌前应用热水或蒸汽冲洗搅拌机,搅拌时间应较常温延长50%,其拌制投料顺序时骨料、热水,然后再投入水泥、外加剂。确保混凝土的出机温度不低于15℃,入模温度不低于5℃。

建筑工程冬期施工主要技术措施

建筑工程冬期施工主要技术措施 1、外墙保温冬期施工 外保温工程应选择晴朗天气进行,不得在雨、雪天和五级风及其以上或基层潮湿、结冰、霜冻条件下进行。 (1)外墙保温工程冬期施工最低温度不应低于5℃。 (2)胶粘剂和聚合物抹面胶浆拌合温度皆应高于5℃。聚合物抹面胶浆拌合水温度不应高于80℃且不应低于40℃。 (3)拌合完毕的保温板胶粘剂和聚合物抹面胶浆每隔15min搅拌一次,1h内使用完毕。 (4)施工前应按常温检查基层施工质量,并确保干燥、无结冰、霜冻。 (5)保温板粘贴应保证有效粘贴面积大于50%。 (6)抹面厚度应均匀,钢丝网应完全包裹于抹面层中;分层抹灰时,底层灰不得受冻,抹灰砂浆在硬化初期采取保温措施。 (7)其他施工技术要求应符合现行行业标准《外墙外保温工程技术规程JGJ144的相关规定。 2、抹灰工程冬期施工 (1)室内抹灰的环境温度不应低于5℃。抹灰前,应将门口和窗口,外墙脚手眼或孔洞封堵好,施工洞口、运料口及楼梯等处应封闭保温。 (2)砂浆应在搅拌棚内集中搅拌,并应随用随拌运输过程中应进行保温。 (3)室内抹灰工程结束后,应注意室内温度。应注意通风,排除湿气。当抹灰砂浆中掺入防冻剂时,温度可相应降低。 (4)当抹灰基层表面有冰、霜、雪时,可采用与抹灰砂浆同浓度的防冻剂溶液冲刷,并应清除表面的尘土。 (5)当施工要求分层抹灰时,底层灰不得受冻。抹灰砂浆在硬化初期应采取防止受冻的保温措施。 3、室内涂料冬期施工 (1)环境应尽可能保证恒温,无加热措施时应在每日温度最高时进行作业(最低温度不小于5℃),应特别注意湿度的变化,需设专人定时开窗通风。 (2)现场应设专人负责测试温度并负责开关门窗,以利通风(不得有过堂风)。

浅析混凝土冬期施工的技术措施(新版)

( 安全论文 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 浅析混凝土冬期施工的技术措 施(新版) Safety is inseparable from production and efficiency. Only when safety is good can we ensure better production. Pay attention to safety at all times.

浅析混凝土冬期施工的技术措施(新版) 【摘要】文章通过对混凝土冻害及施工原理分析,结合实际施工情况,对混凝土冬期施工质量影响因素进行研究并采取相应措施,以确保工程质量与安全。 【关键词】混凝土;冬期;冻害;强度; 冬期施工期是质量事故多发期。在冬期施工中,长时间的持续负低温,大的温差、强风、降雪和反复的冰冻,经常造成建筑施工的质量事故,据资料分析,混凝土工程有三分之二以上的工程质量事故发生在冬期。 一、混凝土冻害及冬期施工原理 冬期施工时,气温低,水泥水化作用减弱,新浇混凝土强度增长明显地延缓,当气温降至0°C以下时,水泥水化作用基本停止,混凝土强度已停止增长。新浇混凝土中的水可分两部分:一是吸附

在组成材料颗粒表面和毛细管中的水,这部分水能使水泥颗粒起水化作用,称为“水化水”;二是存在于组成材料颗粒空隙之间的水,称为“游离水”,它只对混凝土浇筑时的和易性起作用,在某种意义上说,混凝土强度的增长取决于在一定温度条件下水化水与水泥的水化作用及游离水的蒸发。因此,混凝土强度增长速度在湿度一定时就取决于温度的变化。特别是气温降至混凝土冰点温度(新浇混凝土冰点温度为-0.3°C~-1.5°C)以下时,混凝土中游离水开始冻结,气温降至-4°C时,水化水开始冻结,水化作用停止,冻结后的水体积膨胀约8%~9%,在混凝土内部形成强大的冰胀应力,将是强度尚低的混凝土内部产生微裂缝,同时降低了水泥与砂石和钢筋间的粘结力,导致结构强度和耐久性降低。新浇混凝土在养护初期遭受冻结,当气温恢复到正温后,即使正温养护到一定的龄期,也不能达到其设计强度,这就是混凝土的早期冻害。研究表明,塑性混凝土终凝前(浇后3~6h)遭受冻结,开冻后后期强度要损失50%以上,凝结后2~3天遭冻,强度损失15%~20%。实验证明,混凝土遭受冻结的危害程度还与冻结前混凝土的强度、水灰比、水泥标号、

冬季施工混凝土施工方案

商品冬季施商品工方案 1 适用范围 适用于高速公路收费广场现场浇筑混凝土路面施工。 2 施工准备 当室外日平均气温连续五昼夜低于5℃时,混凝土路面的施工应按冬期施工规定进行。 2.1 技术准备 1.认真审核设计图纸和设计说明书。 2.混凝土路面原材料已进行试验,并确定混凝土配合比。混凝土配合比满足混凝土的设计强度、耐磨、耐久和混凝土拌合物和易性的要求。 2.2 材料要求 1.水泥 (1)采用普通硅酸盐水泥,水泥强度等级为42.5MPa。 (2)水泥进场应有产品合格证和出厂检验报告,进场后应对强度、安定性及其他必要的性能指标进行取样复试。其质量必须符合国家现行标准《硅酸盐水泥、普通硅酸盐水泥》(GB 175)等的规定。 (3)对水泥质量有怀疑或出厂期超过3个月或受潮的水泥,必须经过试验,按其试验结果决定正常使用或降级使用。已经结块变质的水泥不得使用。不同品种的水泥不得混合使用。 2.骨料:冬季施工中对骨料除要求没有冰块雪团外,还要求清洁,级配良好,质地坚硬,不应含有易受冻成分的矿物。所用骨料的储

备地点应选择地势高不积水的地方。 3.外加剂:防冻剂的质量和应用技术应符合国家现行标准《混凝土外加剂》(GB 8076)和《混凝土外加剂应用技术规范》(GB 50119)的有关规定。 防冻剂应有产品说明书、出厂检验报告及合格证性能检测报告,进场后应取样复试,并应检验外加剂与水泥的适应性。有害物含量检测报告应由相应资质检测部门出具。 4.水:采用净水,即一般饮用的自来水及天然水,因其不含有导致延缓水泥正常凝结、硬化的杂质以及引起导致混凝土腐蚀的离子。 6.钢筋:混凝土路面所用的钢筋网、传力杆、拉杆等钢筋的品种、规格、级别、质量应符合设计要求,钢筋应顺直,不得有裂纹、断伤、刻痕、表面油污和锈蚀。钢筋进场应有产品合格证和出厂检验报告单,进场后应按规定抽取试件做力学性能检验,其质量必须符合有关标准的规定。 2.3 机具设备 1.搅拌、运输机具:配有自动控制系统的混凝土搅拌机站一套、自卸车、小翻斗车、手推车、混凝土搅拌运输车、散装水泥运输车、洒水车等。 2.振捣机具:平板振动器、插入式振动器、振捣梁等小型机具。 3.其他工具:混凝土切缝机、纹理制作机、灌缝机、普通水泵、移动式发电机、移动式照明设备等。 4.抹面机具:电抹子、木抹子、铁抹子等。

混凝土冬季施工措施

1.1 混凝土冬季施工条件 我国行业标准《建筑工程冬期施工规程》JGJ104- 97规定当室外日平均气温连续五天稳定低于5 ℃,即满足冬期施工条件。工程进入冬施阶段,水泥混凝土工程应相应采取冬季施工措施。 1.2 混凝土受冻害损伤的原理 国内外对混凝土冬季施工理论和方法的探索研究认为,混凝土受冻害损伤可以分为两种情况:(1)剥落脱皮是由于冻融引起的混凝土表面材料的损伤;(2)内部损伤是表面没有可见效应而在混凝土内部产生的损害,它导致混凝土性质改变(如动弹性模量降低)。至于新拌混凝土受冻害损伤后则会导致混凝土冻胀破坏。水泥的水化作用是混凝土拌和物能凝结硬化,并最终获得强度的关键。而水泥的水化作用的速度是随着温度的升高而加快的。当温度降低到O℃时,存在于混凝土中的水有一部分开始结冰,逐渐由液相(水)变为固相水,水化作用减慢,强度增长相应减慢。当混凝土中的水完全结冰后,水化作用停止,强度也就不再增长。同时,水结冰后体积约增大9%,产生冰胀应力,这个应力值常常大于水泥石内部形成的初期应力值;此外,水结冰后,还会在骨料和钢筋表面产生冰凌,削弱水泥浆和骨料及钢筋的粘结力;冰凌融化后,又会在混凝土内部形成空隙,所有这些因素都将导致混凝土强度以及耐久性能的降低。因此,在混凝土冬季施工中,水的形态变化是影响混凝土强度增长的关键,新浇混凝土在冻结前若有一段预养期,可以增加内部液相,减

少固相,加速水化作用。混凝土受冻前预养期长,获得初期强度较高,则化冻后继续养护,强度还会增长,后期强度几乎没有损失;反之,后期强度会有不同程度的损失。混凝土冻结前,要使其在正常温度下有一段预养期,以加速水泥的水化作用,使混凝土获得不遭受冻害的最低强度,一般成为临界强度。《建筑工程冬期施工规程》(JGJ104—1997)规定,普通混凝土采用硅酸盐水泥或普通硅酸盐水泥配制时,临界强度不低于设计的混凝土强度标准值的30%,掺用防冻剂的混凝土,当室外最低气温不低于一15℃时不得小于4.0 N/mm2。TTvSh。 1.3 冬季施工应解决的问题 一是如何确定混凝土最短的养护龄期,二是如何防止混凝土早期冻害,三是如何保证混凝土后期强度和耐久性满足要求。qFzDM。 1.4 混凝土冬季施工具体措施 在实际工程中,要根据施工时的气温情况、工程结构状况、构件厚薄与外露情况、工期紧迫程度、水泥及外加剂性能、保温材料性能、热源的条件等,来选择合理的施工方法。一般来说,冬季施工对于同一个工程,在不同的时段可以有若干个不同的方案。一个理想的方案,应当用最短的工期,最低的施工费用,来获得最优良的工程质量,也就是工期、费用、质量最佳化。q5dNl。 当混凝土工程进入冬季施工时,只要采用适当的施工方法,避免新浇筑混凝土早期浸冻,使外露混凝土与冬季气温保持较小温差,也会取得象在天暖施工时的效果。89reP。 1.4.1 混凝土冬季施工的材料储备保温和加温

冬期施工技术要求措施

按规定,当室外日平均气温连续5天稳定低于5C时,工程建设即进入冬期施工。(在反复冻融地区,昼夜平均温度在3C以下,连续10天以上时,道路工程即进入冬期施工。)冬期将至,气温越来越低,即将进入冬期施工,分公司、子公司、项目部根据本单位实际情况,应提前做好准备工作,制定相应的冬期施工技术措施。 (包括施工工艺、人员组织、机械设备、材料、施工安全及环境保护)以确保工程 进度、施工质量和安全。现将集团公司本年度的冬期施工技术措施下发,望各部门、项目部、分公司参照执行。 (一)土方工程 1、冬期土方开挖不能连续施工时,应在基槽(坑)底标高以上预留土层,并覆盖保温材料保温。 2.冻土层开挖时,开挖到未冻土后,应连续作业,分层开挖,中间停顿时间较长时,应在表面覆盖保温,避免重复被冻。 3挖方边坡不应一次挖到设计线,应预留30cm厚台阶,待到正常施工季节再削去预留台阶,达到设计边坡。 4、冬期施工尽可能不安排土方回填,必须施工时,填方前应消除基底冰雪及杂物,填方边坡的表层100cm以内,不得采用含有冻土块的土填筑;整个填方上层部位应用未冻的或透气性好的土方回填,其厚度应符合设计要求。冬期填方每层铺土厚度应比常温施工时减少20%-25%预留沉陷量应比常温施工时增加,当采用人工夯实时,每层铺土厚度不得超过20cm夯实厚度宜为10?15cm。 5、室外基坑、基槽或管沟使用含有冻土块的土回填时,冻土颗粒直径不得大于150mm,含量不得超过15%且应均匀分布。管沟底以上500mm范围内不得使用含有冻土块的土回填,所回填部位,不得含有积水、冻块及杂物。

(二)基础施工 1在已冻结的地基土上施工挤土桩时,当冻土厚度超过时,冻土层宜采用钻孔引桩(沉管)工艺,引孔直径不易大于桩径20mm 2、泥浆护壁成孔灌注桩在初冬或在春融期施工泥浆温度不得低于5C,并不得掺氯盐防冻剂。 3、桩基础的轴线引出的距离应适当增力以免在打桩时受冻土硬壳层的影响水准点的数量不应少于两个。 4、桩基做静载试验前,应将试桩周围的冻土融化或挖除。试验期间,应对试桩周围地表土进行保温。 (三)砌体工程 1冬期施工所用材料应符合下列规定: 1)各种砖及砌块在砌筑前,应清除表面污物及冰雪等,不得使用遭水浸和受冻后的砖或砌块。 2)砂浆宜优先采用普通硅酸盐水泥拌制。冬期砌筑不得使用无水泥拌制的砂浆。 3)石灰膏、粘土膏或电石膏宜有保温措施,当遭冻结时,应经融化后方可使用。 4)拌制砂浆用的砂,不得含有直径大于cm的冻结块或冰块。 2、砂浆应随拌随用,搅拌时间应比常温时增加7倍,为加速砂浆硬化,可在水泥砂浆中掺加氯化钙等早强剂,其掺量通过试验确定,气温低于C时不能洒水养护。 3、砂浆拌合水温不宜超过80C,砂加热温度不宜超过40C,水泥不得与80C 以上热水直接接触。砂浆稠度宜较常温适当加大,不得二次加水调整砂浆和易性。

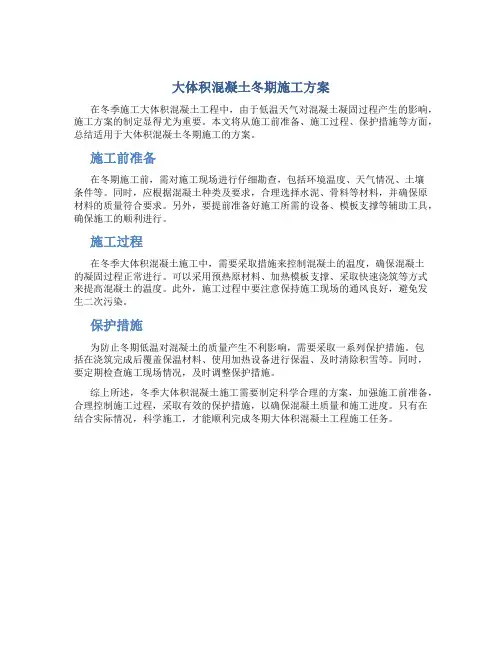

探析大体积混凝土冬期施工的技术措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.探析大体积混凝土冬期施工的技术措施正式版

探析大体积混凝土冬期施工的技术措 施正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 摘要:与工业与民用建筑钢筋混凝土结构的冬期施工相比,除防止早期混凝土被冻外,大体积混凝土的冬期施工还存在着控制温差、防止裂缝的问题,在设计和施工中,必须善解决这个矛盾,兼顾防冻与防裂两方面的要求。提出了大体积混凝土的冬期施工的原则和技术措施。 关键词:大体积混凝土;冬期施工;措施 随着城市建设与大型工矿企业的发展,高层、超高层、特殊功能的构筑物及大型设备基础等都采用体积庞大的混凝土

结构。大体积混凝土已大量用于工业与民用建筑中。 工业与民用建筑中,混凝土、钢筋混凝土是建筑结构中的主要组成材料与工业与民用建筑钢筋混凝土结构的冬期施工相比,除防止早期混凝土被冻外,大体积混凝土的冬期施工还存在着控制温差、防止裂缝的问题,在设计和施工中,必须善解决这个矛盾,兼顾防冻与防裂两方面的要求。混凝土冬期施工,尤其是在严寒地区,无论采用何种施工方法,为了防止早期混凝土被冻,一般都要求混凝土具有较高的浇筑温度。但另一方面,正是由于气候寒冷,基础温差和内外温差必然加大,往往超过允许温差,不能满足防止混凝土

混凝土冬季施工方案(1)

混凝土冬季施工方案(一) 当室外日平均气温连续5d稳定低于5℃时,就应采取冬期施工的技术措施进行混凝土施工。混凝土所以能凝结、硬化并取得强度,是水泥和水进行水化作用的结果。水化作用的速度在一定湿度条件下主要取决于温度,温度愈高,强度增长也愈快,反之则慢。当温度降至0℃以下时,水化作用基本停止,温度再继续降至-2~-4℃,混凝土内的水开始结冰,水结冰后体积增大8%~9%,在混凝土内部产生冰晶应力,使强度很低的水泥石结构内部产生微裂纹,同时减弱了水泥与砂石和钢筋之间的粘结力,从而使混凝土后期强度降低。受冻的混凝土在解冻后,其强度虽然能继续增长,但已不能再达到原设计的强度等级。 试验证明,混凝土遭受冻结带来的危害,与遭冻的时间早晚、水灰比等有关,遭冻时间愈早,水灰比愈大,则强度损失愈多,反之则损失少。 经过试验得知,混凝土经过预先养护达到一定强度后再遭冻结,其后期抗压强度损失就会减少。一般把遭冻结其后期抗压强度损失在5%以内的预养强度值定为“混凝土受冻临界强度”。对用普通硅酸盐水泥的硅酸盐水泥配制的混凝土,受冻临界强度为设计的混凝土强度标准值的30%;对用矿渣硅酸盐水泥配制的混凝土,受冻临界强度定为设计的混凝土强度标准值的40%。 一、混凝土冬期施工方法的选择 混凝土冬期施工方法为:混凝土养护期间不加热的方法。其方法包括:掺化学外加剂法,外加剂为早强剂和防冻剂。 二、混凝土冬期施工的一般要求 (1)冬期拌制混凝土时应优先采用加热水的方法,当加热水仍不能满足要求时,再对骨料进行加热,水及骨料的加热温度应根据热功计算确定。 (2)配制冬期施工的混凝土,应优先选择硅酸盐水泥或普通硅酸盐水泥,其强度等级不得低于 42.5Mpa,每立方米混凝土水泥用量不得少于300kg,水灰比不得大于0.6. (3)骨料必须清洁,不得含有冰、雪等冻结物。 (4)搅拌前应用热水或蒸汽冲洗搅拌机,搅拌时间应较常温延长50%,其拌制投料顺序时骨料、热水,然后再投入水泥、外加剂。确保混凝土的出机温度不低于15℃,入模温度不低于5℃。

冬期施工方案及技术措施

一、工程概况: 鸡西民用机场航站区工程,合同工期:2008年8月15日?2009年8月31日;根据建设单位今年主体封闭 的要求,明年重点是安装、装饰施工的指示;对工程的进度我们进行了计划调整,工程的主体施工基本安排在冬期时间进行,为了确保工程质量、为了加快提升混凝土早期强度、为了加快模板的周转间隔时间、为了更好的对跨年度工程结构做好越冬维护工作,特制定了冬期施工方案与技术措施:二、施工内容: 目前鸡西当地气温已5天连续记载在-2 度?+6度之间,根据冬期施工有关规定,室外连续5天的平均气温低于5度即进入冬期施工,现阶段冬期施工的主要为内容: 1 、航站楼:框架梁,拉梁,钢网架制安,屋面板安装,砌筑,构造柱,圈过梁、楼板; 2、航管综合楼:二层与三层框架梁、柱、板,构造柱,圈过梁、砌筑,隔气层; 3、场务车库:框架梁、板,构造柱,圈过梁、砌筑,隔气层; 4、中心变电站:砌筑,构造柱,圈过梁、板,隔气层; 5、锅炉房:框架梁、柱、板,构造柱,圈过梁、砌筑,隔气层; 6、供水站:底板,壁板,顶板,构造柱,圈过梁、板,砌筑,隔气层, 7、蓄水池:底板,壁板,顶板,防水层、保温层、覆土; 8、污水、垃圾处理站:底板,壁板,顶板,砌筑,构造柱,圈过梁、楼板,隔气层; 三、施工方法: 1 、当平均气温在-10 度时,混凝土施工采用掺加早强剂、防冻剂施工,涂刷养护膜或包裹塑料薄膜、覆盖草袋子养护的施工方法; 2 、在平均气温低于-10 度后,混凝土施工应采用原材料预热法,用蒸气预热水、砂、石蓄热,确保混凝土出罐温度在10度以上,入模温度保持在5度以上; 3、砌筑工程采用掺防冻剂和原材料加热法施工; 4、加强已完项目的防冻、保温养护工作,做好越冬维护措施的落实; 四、施工方案: ㈠、混凝土施工方案 1、基本要求(1)冬季施工的混凝土宜选用硅酸盐水泥或普通硅酸盐水泥,水泥标号不宜低于32.5,每立方米混凝土中的水泥用量不宜少于300kg,水灰比不应大于0.6,并加入早强剂与防冻剂; (2) 为减少冻害,应将配合比中的用水量降至最低限度,办法是:控制坍落度,加入减水剂,优先选用高效减 水剂;(3)模板和保温层,应在混凝土冷却到5C后方可拆除.当混凝土与外界温差大于20E时,拆 模后的混凝土表面,应临时覆盖,使其缓慢冷却;( 4 )未冷却的混凝土有较高的脆性,所以结构在 冷却前不得遭受冲击荷载或动力荷载的作用;2、混凝土的拌制(1)拌制混凝土用的骨料必须清洁,不得含有冰雪和冻块,以及易冻裂的物质. 在掺有含钾,钠离子的外加剂时,不得使用活性骨料. 在有条件的时候,砂石筛洗应抢在零上温度时做,并用塑料纸,油布盖好;(2)拌制掺外加剂的混凝土时,如外加剂为粉剂,可按要求掺量直接撒在水泥上面和水泥同时投入. 如外加剂为液体,使用时应先配制成规定浓度溶液,然后根据使用要求,用规定浓度溶液配制成施工溶液. 各溶液要分别置于有明显标志的容器中,不得混淆?每班使用的外加剂溶液应一次配成;(3)当施工期处于0C左右时,可在混凝土中添加早强剂,掺量应符合使用要求及规范规定,且应注意在添加前应做好模拟试验,以核实有关技术措施;对于有限期拆模要求的混凝土,还应适当提高混凝土设计等级;(4)混凝土中添加防冻剂时,严禁使用高铝水泥;(5)严格控制混凝土水灰比,由骨料带入的水分及外加剂溶液中的水分 均应从拌合水中扣除;(6)搅拌掺有外加剂的混凝土时,搅拌时间应取常温搅拌时间的 1.5 倍; (7) 混凝土拌合物的出机温度不宜低于10C,入模温度不得低于5C;3、混凝土的运输和浇筑 (1) 混凝土搅拌场地应尽量靠近施工地点,以减少材料运输过程中的热量损失,同时也应正确选择运输用的容器(包

混凝土冬期施工技术措施正式样本

文件编号:TP-AR-L3807 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 混凝土冬期施工技术措 施正式样本

混凝土冬期施工技术措施正式样本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、一般规定 冬期施工是指根据当地多年气温资料,室外日平均气温连续5d温度低于5oC时混凝土、钢筋混凝土、预应力混凝土及砌体工程的施工。冬期施工,其用料及施工工艺除按一般有关规定进行外,尚应符合下列有关冬期施工的规定和要求: 1 冬期施工的工程,应预先做好冬期施工组织计划及准备工作,对各项设施和材料应提前采取防雪、防冻等措施,对钢筋的冷拉和张拉,还应专门制定施工工艺要求及安全措施。 2 冬期施工期间,用硅酸盐水泥或普通硅酸盐

水泥配制的混凝土,在抗压强度达到设计强度40%及5Mpa前,不得受冻。未采取抗冻措施的浆砌砌体,在砂浆抗压强度达到70%前不得受冻。 3 基础的地基(永冻地区除外),在工程施工时和完工后,均不得受冻。 4 冬期铺设防水层时,应先将结构表面加热至一定温度,并应按防水层冬期施工的有关规定执行。 5 冬期施工时,应制定防火、防冻、防煤气中毒等安全措施,并与当地气象部门取得联系,做好气温观测工作。 二、混凝土、钢筋混凝土及预应力混凝土冬期施工 1、钢筋的焊接、冷拉及张拉的技术要求 1) 焊接钢筋宜在室内进行,当必须在室外进行时,最低温度不宜低于-20oC,并应采取防雪挡风措
