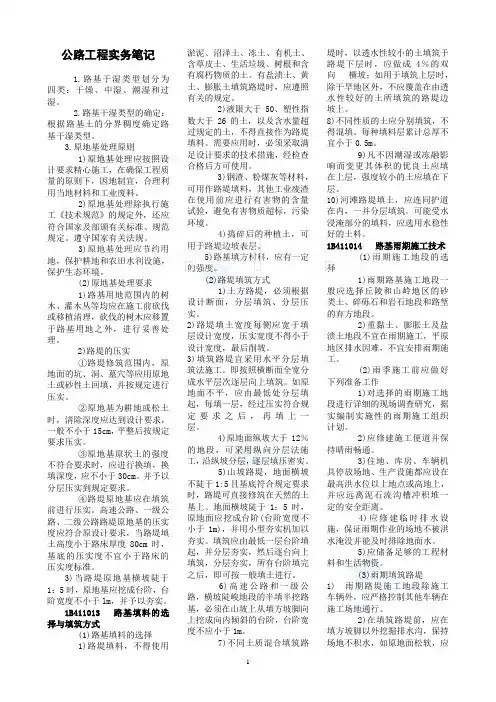

1B411000 路基工程

1B411010 路基施工技术

1B411011 路基施工技术准备

技术准备工作的内容主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。

老船长经典秒杀口诀:射核装样试试

二、试验

1.路基施工前,应建立具备相应试验检测能力的工地试验室。

2.路基填前碾压前,应对路基基底原状土进行取样试验。每公里应至少取2个点,并应根据土质变化增加取样点数。

3.应及时对拟作为路堤填料的材料进行取样试验。土的试验项目应包括天然含水率、液限、塑限、颗粒分析、击实、C BR等。

老船长经典秒杀口诀:水爷喜欢吃素鸡

补充:

天然含水率=(湿土质量-烘干土质量)/烘干土质量×100%=水质量/烘干土质量×100%

塑限ωP:土由可塑状态转为半固体状态时的界限含水量为塑性下限,称为塑性界限,简称塑限。

液限ωL:土由可塑状态转为流体状态时的界限含水量为液性上限,称为液性界限,简称液限。

CBR:承载比(CBR)又称加州承载比。指试料贯入量达到2.5mm时,单位压力对标准碎石压入相同贯入量时标准荷载强度的比值。

三、试验路段

试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于200m。

下列情况应进行试验路段施工:

1.二级及二级以上公路路堤。

2.填石路堤、土石路堤。

3.特殊填料路堤。

4.特殊路基。

5.拟采用新技术、新工艺、新材料、新设备的路基。

老船长经典秒杀口诀:高填特新

路堤试验路段施工总结宜包括下列内容:

(1)填料试验、检测报告等。

(2)压实工艺主要参数:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等。

(3)过程工艺控制方法。

(4)质量控制标准。

(5)施工组织方案及工艺的优化。

(6)原始记录、过程记录。

(7)对施工图的修改建议等。

(8)安全保障措施。

(9)环保措施。

老船长经典秒杀口诀:合格送变速水

1B411012 原地基处理要求

路基范围内的原地基应在路基施工前按下列要求进行处理:

1.地基表层碾压处理压实度控制标准为:二级及二级以上公路一般土质应不小于90%;三、四级公路应不小于85%。低路堤应对地基表层土进行超挖、分层回填压实,其处理深度应不小于路床厚度。

补充:压实度指的是土或其他筑路材料压实后的干密度与标准最大干密度之比,

以百分率表示。

1B411013 挖方路基施工

一、士质路堑施工技术

(一)土质路堑施工工艺流程

1)横向挖掘法

土质路堑横向挖掘可采用人工作业,也可机械作业,具体方法有:

(1)单层横向全宽挖掘法:从开挖路堑的一端或两端按断面全宽一次性挖到设计标高,逐渐向纵深挖掘,挖出的土方一般都是向两侧运送。该方法适用于挖掘浅且短的路堑。

(2)多层横向全宽挖掘法:从开挖路堑的一端或两端按断面分层挖到设计标高,适用于挖掘深且短的路堑。

2)纵向挖掘法

土质路堑纵向挖掘多采用机械作业,具体方法有:

(1)分层纵挖法:沿路堑全宽,以深度不大的纵向分层进行挖掘,适用于较长的路堑开挖。

(2)通道纵挖法:先沿路堑纵向挖掘一通道,然后将通道向两侧拓宽以扩大工作面,并利用该通道作为运土路线及场内排水的出路。该层通道拓宽至路堑边坡后,再挖下层通道,如此向纵深开挖至路基标高,该法适用于较长、较深、两端地面纵坡较小的路堑开挖。

(3)分段纵挖法:沿路堑纵向选择一个或几个适宜处,将较薄一侧堑壁横向挖穿,使路暂分成两段或数段,各段再纵向开挖。该法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。

3)混合式挖掘法

多层横向全宽挖掘法和通道纵挖法混合使用。先沿路线纵向挖通道,然后沿横向坡面挖掘,以增加开挖面。该法适用于路线纵向长度和挖深都很大的路堑开挖。

作业方法总结:

总结:长为纵短为横,浅单层深多层

3.机械开挖作业方式

1)推土机开挖土质路堑作业

2)挖掘机开挖土质路堑作业

4.土方开挖规定

(1)开挖应自上而下逐级进行,严禁掏底开挖。

(2)开挖至边坡线前,应预留一定宽度,预留的宽度应保证刷坡过程中设计边坡线外的土层不受到扰动。

(3)拟作为路基填料的土方,应分类开挖、分类使用。非适用材料作为弃方时,应按规定进行处理。

(4)开挖至零填、路堑路床部分后,应及时进行路床施工;如不能及时进行,宜在设计路床顶标高以上预留至少300mm厚的保护层。

(5)应采取临时排水措施,确保施工作业面不积水。

(6)挖方路基施工遇到地下水时,应采取排导措施,将水引入路基排水系统,不得随意堵塞泉眼。路床土含水量高或为含水层时,应采取设置渗沟、换填、改良土质等处理措施,路床填料除应符合相关规定外,还应具有良好的透水性能。

二、石质路堑施工技术

1.基本要求

2.开挖方式

(1)钻爆开挖:广泛采用的开挖施工方法。

(2)机械开挖:适用于施工场地开阔、大方量的软岩石方工程。优点是没有钻爆工序作业,不需要风、水、电辅助设施,简化了场地布置,加快了施工进度,提高了生产能力。缺点是不适于破碎坚硬岩石。

(3)静态破碎法:适用于在设备附近、高压线下以及开挖与浇筑过渡段等特定条件下的开挖。优点是安全可靠,没有爆破产生的危害。缺点是破碎效率低,开裂时间长。

3.石方开挖施工规定

(1)应根据岩石的类别、风化程度、岩层产状、岩体断裂构造、施工环境等因素确定开挖方案。

(2)应逐级开挖,逐级按设计要求进行防护。

(3)施工过程中,每挖深3~5m应进行边坡边线和坡率的复测。

(5)严禁采用峒室爆破,靠近边坡部位的硬质岩应采用光面爆破或预裂爆破。

(6)爆破法开挖石方,应先查明空中缆线、地下管线的位置,开挖边界线外可能受爆破影响的建筑物结构类型、居民居住情况等,对不能满足安全距离的石方宜采用化学静态爆破或机械开挖。

(7)边坡应逐级进行整修,同时清除危石及松动石块。

4.石质路床清理规定

(1)欠挖部分应予凿除,超挖部分应采用强度高的砂砾、碎石进行找平处理,不得采用细粒土找平。

(2)路床底面有地下水时,可设置渗沟进行排导,渗沟应采用硬质碎石回填。

(3)路床的边沟应与路床同步施工。

5.深挖路堑施工规定

(3)每挖深3~5m应复测一次边坡。

1B411014 路基爆破施工

一、综合爆破施工技术

综合爆破一般包括小炮和洞室炮两大类。小炮主要包括钢钎炮、深孔爆破等钻孔爆破;洞室炮主要包括药壶炮和猫洞炮。用药量1t以上为大炮,1t以下为中小炮。

1.钢钎炮通常指炮眼直径和深度分别小于70mm和5m的爆破方法。

2.深孔爆破是孔径大于75mm、深度在5m以上、采用延长药包的一种爆破方法。

3.药壶炮是指在深2.5~3.0m以上的炮眼底部用小量炸药经一次或多次烘膛,使眼底成葫芦形,将炸药集中装入药壶中进行爆破。

优点:是小炮中最省工、省药的一种方法。

4.猫洞炮系药壶炮药壶不易形成时,采用猫洞炮可以获得好的爆破效果。

二、路基爆破施工技术

1.常用爆破方法

(1)光面爆破:在开挖限界的周边,适当排列一定间隔的炮孔,在有侧向临空面的情况下,用控制抵抗线和药量的方法进行爆破,使之形成一个光滑平整的边坡。

光面爆破总结:有侧向临空面+最小控制抵抗线

(2)预裂爆破:在开挖限界处按适当间隔排列炮孔,在没有侧向临空面和最小抵抗线的情况下,用控制药量的方法,预先炸出一条裂缝,使拟爆体与山体分开,作为隔震减震带,起保护开挖限界以外山体或建筑物和减弱地震对其破坏的作用。

预裂爆破总结:无侧向临空面,无最小控制抵抗线,采用"一字形"

(3)微差爆破:两相邻药包或前后排药包以若干毫秒的时间间隔(一般为15~75ms)依次起爆,称为微差爆破,亦称毫秒爆破。

(4)定向爆破:利用爆能将大量土石方按照指定的方向,搬移到一定的位置并堆积成路堤的一种爆破施工方法,称为定向爆破。

2.石质路堑爆破施工技术要点

(2)根据地形、地质及挖深选择适宜的开挖爆破方法,编制爆破专项施工方案,报有关部门审批。

(5)用推土机配合爆破,创造临空面,使最小抵抗线方向面向回填方向。

(6)炮眼按其不同深度,采用手风钻或潜孔钻钻孔,炮眼布置在整体爆破时采用“梅花形”或“方格形”,预裂爆破时采用“一字形”,洞室爆破根据设计确定药包的位置和药量。

(7)在居民区及地质不良可能引起坍塌后遗症的路段,原则上不采用大中型洞室爆破。在石方集中的深挖路堑采用洞室爆破时,应认真设计分集药包位置和装药量,精确测算爆破漏斗,防止超爆、少爆或振松边坡,留下后患。

(11)装药前要布好警戒,选择好通行道路,认真检查炮孔、洞室,吹净残渣,排除积水,做好爆破器材的防水保护工作,雨期或有地下水时,可考虑采用乳化防水炸药。

(12)装药分单层、分层装药,预裂装药及洞室内集中装药。炮眼装药后用木杆捣实,填塞黏土。洞室装药时,将预先加好的起爆体放在药包中心位置,周围填以硝酸安全炸药,用砂黏土填塞,填塞时要注意保护起爆线路。

(16)路基开挖至设计标高,经复测检查断面尺寸合格后,及时开挖边沟、排水沟和截水沟,经监理工程师验收合格后,按设计对边沟、边坡进行防护,边沟施工要做到尺寸准确,线形直顺,曲线圆滑,沟底平顺,排水畅通,浆砌护坡要做到平整坚实,灰浆饱满。路槽整理要掌握好,不要留孤石和超爆,做到一次标准成型验收合格。

1B411015填方路基施工

路堤填筑施工工艺流程图:

规范及教材用的关键词总结补充:必须、应、宜、严禁、不宜、不应

1.表示很严格,非这样做不可的用词:

正面词采用“必须”;反面词采用“严禁”。

2.表示严格,在正常情况下均应这样做的用词:

正面词采用“应”;反面词采用“不应”。

3.表示允许稍有选择,在条件许可时,首先应这样做的用词:

正面词采用“宜”;反面词采用“不宜”。

一、路基填料一般规定

1.宜选用级配好的砾类土、砂类土等粗粒土作为填料。

2.含草皮、生活垃圾、树根、腐殖质的土严禁作为填料。

3.泥炭土、淤泥、冻土、强膨胀土、有机质土及易溶盐超过允许含量的土等,不得直接用于填筑路基;确需使用时,应采取技术措施进行处理,经检验满足要求后方可使用。

4.粉质土不宜直接用于填筑二级及二级以上公路的路床,不得直接用于填筑冰冻地区的路床及浸水部分的路堤。

二、路床施工技术

1.零填、挖方路段的路床施工技术

(2)路床范围为过湿土时应进行换填处理,设计有规定时按设计厚度换填,设计未规定时按以下要求换填:高速公路、一级公路换填厚度宜为0.8~1.2m,若过湿土的总厚度小于1.5m,则宜全部换填;二级公路的换填厚度宜为0.5~0.8m。

(3)高速公路、一级公路路床范围为崩解性岩石或强风化软岩时应进行换填处理,设计有规定时按设计厚度换填,设计未规定时换填厚度宜为0.3~0.5m。

(4)路床填筑,每层最大压实厚度宜不大于300mm,顶面最后一层压实厚度应不小于100mm。

2.路床填料规定

(2)高速公路、一级公路路床填料宜采用砂砾、碎石等水稳性好的粗粒料,也可采用级配好的碎石土、砾石土等;粗粒料缺乏时,可采用无机结合料改良细粒土。

三、路堤施工技术

2)填土路堤的填筑技术

(1)填筑方法

土质路堤填筑常用推土机、铲运机、平地机、压路机、挖掘机、装载机等机械按以下几种方式作业:

①水平分层填筑:填筑时按照横断面全宽分成水平层次,逐层向上填筑,是路基填筑的常用方式。

②纵向分层填筑:依路线纵坡方向分层,逐层向上填筑。常用于地面纵坡大于12%、用推土机从路堑取料、填筑距离较短的路堤。缺点是不易碾压密实。

③横向填筑:从路基一端或两端按横断面全高逐步推进填筑。由于填土过厚,不易压实,仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤。

④联合填筑:路堤下层用横向填筑而上层用水平分层填筑。适用于因地形限制或填筑堤身较高,不宜采用水平分层填筑或横向填筑法进行填筑的情况。单机或多机作业均可,一般沿线路分段进行,每段距离以20~40m为宜,多在地势平坦,或两侧有可利用的山地土场的场合采用。

3)土质路堤压实施工技术要点

(1)压实机械对土进行碾压时,一般以慢速效果最好,除羊足碾或凸块式碾外,压实速度以2~4km/h最为适宜。羊足碾的速度可以快些,在碾压黏土时最高可达12~16km/h,还不至影响碾压质量。各种压实机械的作业速度,应在填方前作试验段碾压,找出最佳效果的碾压速度,正式施工时参照执行。

(2)碾压一段终了时,宜采取纵向退行方式继续第二遍碾压,不宜采用掉头方式,以免因机械调头时搓挤土,使压实的土被翻松。故压路机始终要以纵向进退方式进行压实作业。

(3)在整个全宽的填土上压实,宜纵向分行进行,直线段由两边向中间,曲线段宜由曲线的内侧向外侧(当曲线半径超过200m时,可以按直线段方式进行)。两行之间的接头一般应重叠1/4~1/3轮迹;对于三轮压路机则应重叠后轮的1/2。

(4)纵向分段压好以后,进行第二段压实时,其在纵向接头处的碾压范围,宜重叠1~2m,以确保接头处平顺过渡。

总结:慢直低

4)土质路堤施工规定

(1)性质不同的填料,应水平分层、分段填筑、分层压实。同一层路基应采用同一种填料,不得混合填筑。每种填料的填筑层压实后的连续厚度宜不小于500mm。路基上部宜采用水稳性好或冻胀敏感性小的填料。有地下水的路段或浸水路堤,应填筑水稳性好的填料。

(2)在透水性差的压实层上填筑透水性好的填料前,应在其表面设2%~4%的双向横坡,并采取相应的防水措施。不得在透水性好的填料所填筑的路堤边坡上覆盖透水性差的填料。

(3)每种填料的松铺厚度应通过试验确定。

(4)每一填筑层压实后的宽度不得小于设计宽度。

(5)路堤填筑时,应从最低处起分层填筑,逐层压实。

(6)填方分几个作业段施工时,接头部位如不能交替填筑,先填路段应按

1:1~1:2坡度分层留台阶;如能交替填筑,应分层相互交替搭接,搭接长度应不小于2m。

(7)填土路堤施工过程质量控制:施工过程中,每一压实层均应进行压实度检测,检测频率为每1000m2不少于2点。压实度检测可采用灌砂法、环刀法等方法,检测应符合现行《公路路基路面现场测试规程》JTGE60-2008的有关规定。施工过程中,每填筑2m宜检测路线中线和宽度。

2.填石路堤施工技术

补充:

填石路堤:粒径大于40mm,含量超过70%的石料填筑的路堤。

土石路堤:石料含量占30%~70%的土石混合材料修筑的路堤。

土方路堤:石料含量在30%以下。

2)填筑方法

(1)竖向填筑法(倾填法):以路基一端按横断面的部分或全部高度自上往下倾卸石料,逐步推进填筑。主要用于二级及二级以下,且铺设低级路面的公路,也可用在陡峻山坡施工特别困难或大量以爆破方式挖开填筑的路段,以及无法自下而上分层填筑的陡坡、断岩、泥沼地区和水中作业的填石路堤。该方法施工路基压实、稳定问题较多。

(2)分层压实法(碾压法):自下而上水平分层,逐层填筑,逐层压实,是普遍采用并能保证填石路堤质量的方法。高速公路、一级公路和铺设高级路面的其他等级公路的填石路堤采用此方法。

填石路堤将填方路段划分为四级施工台阶、四个作业区段,按施工工艺流程进行分层施工。四级施工台阶是:在路基面以下0.5m为第一级台阶,0.5~1.5m为第二级台阶,1.5~3.0m为第三级台阶,3.0m以上为第四级台阶。

(3)冲击压实法:利用冲击压实机的冲击碾周期性、大振幅、低频率地对路基填料进行冲击,压密填方。它具有分层法连续性的优点,又具有强力夯实法压实厚度深的优点。缺点是在周围有建筑物时,使用受到限制。

(4)强力夯实法:用起重机吊起夯锤从高处自由落下,利用强大的动力冲击,迫使岩土颗粒位移,提高填筑层的密实度和地基强度。该方法机械设备简单,击实效果显著,施工中不需铺撒细粒料,施工速度快,有效解决了大块石填筑地基厚层施工的夯实难题。对强夯施工后的表层松动层,采用振动碾压法进行压实。

填石路堤强力夯实法施工要点:

①强夯法与碾压法相比,只是夯实与压实的工艺不同,而填料粒径控制、铺填厚度控制都要进行,强夯法控制夯击击数,碾压法控制压实遍数,机械装运摊铺平整作业完全一样,强夯法须进行夯坑回填。

②分层厚度

施工分层线采取与设计路面平行,以保证路堤、路床和路面底层压实的均匀性。强夯压实要求分层进行。分层厚度5.0m左右,高度20m以内的填石路堤分四层进行,其中底层稍厚,但不超过5.5m,面层稍薄,一般为4.0m。

③各层夯点间距布置

各层夯点采用错位布置,即上层夯点位于下层夯点间,以获得良好的击实效果。纵向上第一层和第三层在道路中线上布置夯点,并向两侧展布;第二层和第四层在距中心线两侧2.25m处布置夯点,夯点间距4.5m×4.5m。

④强夯石质填料的粒径控制一般为40cm以内,最大粒径不超过60cm;施工过程若发现夯锤歪斜,应及时将坑底整平再夯;在有结构物如涵洞、挡墙等附近作业时,涵背、墙背6m范围填石以碾压法施工,强夯施工一定要远离涵墙、挡土墙外6m作业,以保证结构物安全;测量仪器架设在距离夯点30m远处;夯机操作室前应安装牢固的安全防护网,注意检查滑钩、钢丝绳等;夯锤下落时,机下施工人员应距夯点30m外或站在夯机后方。

3)填石路堤施工要求

(1)填石路堤应分层填筑压实。在陡峻山坡地段施工特别困难时,三级及三级以下砂石路面公路的下路堤可采用倾填的方式填筑。

(2)岩性相差较大的填料应分层或分段填筑,软质石料与硬质石料不得混合使用。

(3)填石路堤顶面与细粒土填土层之间应填筑过渡层或铺设无纺土工布隔离层。

(4)压实机械宜选用自重不小于18t的振动压路机。

(5)填石路堤采用强夯、冲击压路机进行补压时,应避免对附近构造物造成影响。

(6)中硬、硬质石料填筑路堤时,应进行边坡码砌。码砌防护的石料强度、尺寸应满足设计要求。边坡码砌与路基填筑应基本同步进行。

(7)采用易风化岩石或软质岩石石料填筑时,应按设计要求采取边坡封闭和底部设置排水垫层、顶部设置防渗层等措施。

(9)不同强度的石料,应分别采用不同的填筑层厚和压实控制标准。填石路堤的压实质量标准采用孔隙率作为控制指标,并符合表1B411015-3的要求。孔隙率的检测应采用水袋法进行。

4)填石路堤填料要求

(1)硬质岩石、中硬岩石可用于路堤和路床填筑;软质岩石可用于路堤填筑,不得用于路床填筑;膨胀岩石、易溶性岩石和盐化岩石不得用于路基填筑。

(2)路基的浸水部位,应采用稳定性好、不易膨胀崩解的石料填筑。

(3)路堤填料粒径应不大于500mm,并宜不超过层厚的2/3。路床底面以下400mm 范围内,填料最大粒径不得大于150mm,其中小于5mm的细料含量应不小于30%。

3.土石路堤施工技术

1)填筑方法

土石路堤不得采用倾填方法,只能采用分层填筑、分层压实。宜用推土机铺填,松铺厚度控制在40cm以内,接近路堤设计标高时,需改用土方填筑。

2)土石路堤施工要求

(1)压实机械宜选用自重不小于18t的振动压路机。

(5)填料由土石混合材料变化为其他填料时,土石混合材料最后一层的压实厚度应小于300mm,该层填料最大粒径宜小于150mm,压实后表面应无孔洞。

(6)中硬、硬质石料填筑土石路堤时,宜进行边坡码砌,码砌与路堤填筑宜同步进行,软质石料土石路堤的边坡按土质路堤边坡处理。

4.高路堤施工技术

路基填土边坡高度大于20m的路堤称为高路堤。高路堤填料宜优先采用强度高、水稳性好的材料,或采用轻质材料。受水淹、水浸的部分,应采用水稳性和透水性均好的材料。

高路堤施工要求:

(1)高路堤段应优先安排施工,宜预留1个雨季或6个月以上的沉降期。

(2)高路堤施工中应按设计要求预留高度与宽度,并进行动态监控。

(3)高路堤宜每填筑2m冲击补压一次,或每填筑4~6m强夯补压一次。

(4)高路堤填筑过程中应进行沉降和稳定性观测。

(5)在不良地质路段的高路堤填筑,应控制填筑速率,并进行地表水

平位移监测,必要时应进行地下土体分层水平位移监测。

5.粉煤灰路堤施工技术

粉煤灰可用于各级公路路堤填筑,不得用于高速公路、一级公路的路床和二级公路的上路床。由于是轻质材料,粉煤灰的使用可减轻土体结构自重,减少软土路堤沉降,提高土体抗剪强度。凡是电厂排放的硅铝型低铝粉煤灰都可作为路堤填料。

粉煤灰路堤一般由路堤主体部分、护坡和封顶层以及隔离层、排水系统等组成,其施工步骤与土质路堤施工方法相类似,仅增加了包边土和设置边坡盲沟等工序。

老船长经典秒杀口诀:水哥煮胡蜂,包够你吃

粉煤灰施工要求:

(1)大风或气温低于0℃时不宜施工。

(2)有显著差别的灰源应分别堆放,分段填筑。

(3)路堤高度超过4m时,可在路堤中部设置土质夹层。

(4)粉煤灰路堤应进行包边防护,包边土应与粉煤灰同步施工,宽度宜不小于

2m。

(5)施工过程中,作业面应及时洒水润湿,并应合理设置行车便道。

(6)施工间歇期,作业面应洒水润湿,并应封闭交通;间隙期长时,应在粉煤灰压实层顶面覆盖封闭土层。

6.台背与墙背填筑施工技术

1)台背与墙背填筑施工要求

(1)二级及二级以上公路应按设计做好过渡段,过渡段路堤压实度应不小于96%;二级以下公路的路堤与回填的联结部,应预留台阶。

(2)台背和锥坡的回填宜同步进行。

(3)台背与墙背1.0m范围内回填宜采用小型夯实机具压实。

(4)分层压实厚度宜不大于150mm,填料粒径宜小于100mm,涵洞两侧回填填料粒径宜小于50mm,压实度应不小于96%。

(5)部位狭窄时,可采用低强度等级混凝土、浆砌片石等材料回填。

(6)涵洞两侧应对称分层回填压实。

(7)回填部分的路床宜与路堤路床同步填筑。

(8)台背与墙背回填,应在结构物强度达到设计强度的75%以上时进行。

2)台背与墙背填筑填料要求

填料宜采用透水性材料、轻质材料、无机结合料稳定材料等,崩解性岩石、膨胀土不得用于台背与墙背填筑。

1B411016 路基季节性施工

一、路基雨期施工技术

1.雨期施工地段的选择

(1)雨期路基施工地段一般应选择丘陵和山岭地区的砂类土、碎砾石和岩石地段和路堑的弃方地段。

(2)重黏土、膨胀土及盐渍土地段不宜在雨期施工;平原地区排水困难,不宜安排雨期施工。

3.雨期填筑路堤

(1)填料应选用透水性好的碎石土、卵石土、砂砾、石方碎渣和砂类土等。利用挖方土作填料,含水率符合要求时,应随挖随填,及时压实。含水率过大难以晾晒的土不得用作雨期施工填料。

(2)每一填筑层表面应做成2%~4%双向路拱横坡以利于排水,低洼地带或高出设计洪水位0.5m以下部位应选用透水性好、饱水强度高的填料分层填筑,并及时施作护坡、坡脚等防护工程。

(3)雨期填筑路堤需借土时,取土坑的设置应满足路基稳定的要求。

(4)路堤应分层填筑,并及时碾压。

4.雨期开挖路堑

(1)挖方边坡不宜一次挖到设计坡面,应预留一定厚度的覆盖层,待雨期过后再修整到设计坡面。

(2)雨期开挖路堑,当挖至路床顶面以上300~500mm时应停止开挖,并在两侧挖好临时排水沟,待雨期过后再施工。

(3)雨期开挖岩石路基,炮眼宜水平设置。

二、路基冬期施工技术

在季节性冻土地区,昼夜平均温度在-3℃以下且连续10d以上,或者昼夜平均温度虽在-3℃以上但冻土没有完全融化时,均应按冬期施工办理。

1.路基工程可冬期进行的项目

(1)泥沼地带河湖冻结到一定深度后,如需换土时可趁冻结期挖去原地面的软土、淤泥层换填合格的其他填料。

(2)含水率高的流动土质、流沙地段的路堑可利用冻结期开挖。

(3)河滩地段可利用冬期水位低,开挖基坑修建防护工程,但应采取加温保温措施,注意养护。

(4)岩石地段的路堑或半填半挖地段,可进行开挖作业。

2.路基工程不宜冬期施工的项目

(1)高速公路、一级公路的土质路基和地质不良地区的公路路堤不宜进行冬期施工。土质路堤路床以下1m范围内,不得进行冬期施工。半填半挖地段、填挖交界处不得在冬期施工。

(2)铲除原地面的草皮、挖掘填方地段的台阶。

(3)整修路基边坡。

(4)在河滩低洼地带将被水淹的填土路堤。

4.冬期填筑路堤

(1)路堤填料应选用未冻结的砂类土、碎石、卵石土、石渣等透水性好的材料,不得用含水率大的黏质土。

(2)填筑路堤应按横断面全宽平填,每层松铺厚度应比正常施工减少20%~30%, 且松铺厚度不得超过300mm。当天填土应当天完成碾压。

(3)中途停止填筑时,应整平填层和边坡并进行覆盖防冻,恢复施工时应将表层冰雪清除,并补充压实。

(4)当填筑高程距路床底面1m时,碾压密实后应停止填筑,在顶面覆盖防冻保温层,待冬期过后整理复压,再分层填至设计高程。

(5)冬期过后应对填方路堤进行补充压实,压实度应符合表lB411015-2的规定。

5.冬期施工开挖路堑表层冻土的方法

(1)爆破冻土法:冰冻深度1m以上。

(2)机械破冻法:冰冻深度1m以下。

(3)人工破冻法:冰冻层较薄,破冻面积不大。

6.冬期开挖路堑

(1)挖方边坡不得一次挖到设计线,应预留一定厚度的覆盖层,待到正常施工季节后再修整到设计坡面。

(2)路基挖至路床顶面以上1m时,完成临时排水沟后,应停止开挖,待冬期过后再施工。

1B411017 路基改建施工

一、一般路堤拓宽施工要求

1.拓宽路堤填筑前,应拆除原有排水沟、隔离栅等设施。拓宽部分的基底清除原地表土应不小于0.3m,清理后的场地应进行平整压实。老路堤坡面,清除的法向厚度应不小于0.3m。

3.上边坡的既有防护工程宜与路基开挖同步拆除,下边坡的防护工程拆除时应采取措施保证既有路堤的稳定。

4.既有路堤的护脚挡土墙及抗滑桩可不拆除。路肩式挡土墙路基拼接时,上部支挡结构物应予拆除,宜拆除至路床底面以下。

5.既有路基有包边土时,宜去除包边土后再进行拼接。

6.从老路堤坡脚向上开挖台阶时,应随挖随填,台阶高度应不大于1.0m,宽度应不小于1.0m。

7.拼接宽度小于0.75m时,可采取超宽填筑再削坡或翻挖既有路堤等措施。

8.宜在新、老路基结合部铺设土工合成材料。

9.拓宽路基应进行沉降观测,观测点应按设计要求设置。高路堤与陡坡路堤路段尚应进行稳定性监测。

二、高路堤与陡坡路堤拓宽施工要求

1.原坡脚支挡结构不宜拆除,结构物邻近处可用小型机具薄层夯实。

2.老路底部设置有渗沟或盲沟时,应做好排水通道的衔接施工。

三、挖方路基拓宽施工要求

1.应在既有路基边缘设置防止飞石或落石的安全防护措施,并应设置警示标志。

2.边通车边施工时,宜采用机械开挖或静力爆破方式进行开挖。

3.采用爆破方式时,应按爆破施工方案组织施工,宜统一规定爆破时间段,爆破时立临时封闭交通。

四、新旧路基连接部处治技术要点

1.新路基填筑

1)地基处治

(1)低路堤处治

对于低路堤,当地基土不是十分软弱时,新拓宽段地基部分可以按一般路基进行填筑,必要时可进行换填和加固。施工中应尽量利用原状土结构强度,不扰动下卧层。在路基填筑时,如有必要,可铺设土工布或土工格栅,以加强路基的整体强度及板体作用,防止路基不均匀沉降而产生反射裂缝。

(2)高路堤处治

高路堤拓宽部分地基必须进行特殊处理。如果高路堤拓宽部分为软土地基,就应采取措施加强处治。施工中为了确保路基稳定、减少路基工后沉降,对高路堤拓宽可采取粉喷桩、砂桩、塑料排水体、碎石桩等处理措施,并配合填筑轻型材料。在高路堤的处治过程中,不宜单独采用只适合于浅层处治以及路基填土较低等情况的换填砂石或加固土处治。

高路堤一侧拓宽时,应防止新路基失稳,防止施工过快,使路基滑动。高路堤拓宽时,一定要进行路基稳定性验算,采取有效措施,防止路基失稳。

2)新填路基

新路基填土提高和改善填料性质的措施有:

(1)轻质填料路堤

采用粉煤灰、石灰的轻质填料填筑的路堤,降低新路堤的自重,减小路堤的压缩变形,提高新路堤的强度和刚度,减小路基在行车荷载作用下的塑性累积变形。

(2)砂砾石填料

砂砾石可压缩性较小,采用砂砾石填料可大大减小路堤的压缩变形,提高承载力。如石料来源紧张,可用砖渣等代替,同时还可采用隔层填筑的方法,即每填筑4~5

层土后,再用碎砖灰土填筑一层,起补强作用,使填料更具整体性。

(3)冲击补强

采用冲击压实方法可以有效地提高压实度,降低工后沉降量。

2.新旧路基衔接的技术处理措施

(1)清除旧路肩边坡上草皮、树根及腐殖土等杂物。

(2)将旧土路肩翻晒或掺灰重新碾压,以达到质量要求。

(3)修建试验路,改进路基开挖台阶的方案,由从土路肩开始下挖台阶,改为从硬路肩开始下挖台阶,以消除旧路基边坡压实度不足,加强新旧路基的结合程度,减少新旧路基结合处的不均匀沉降。

1B411018 特殊路基施工技术

一、软土地区路基施工

(一)软土的工程特性

软土是指天然含水率高、天然孔隙比大、抗剪强度低、压缩性高的细粒土,包括淤泥、淤泥质土、泥炭、泥炭质土等。

软土可按表1B411018-1进行鉴别。当表中部分指标无法获取时,可以天然孔隙比和天然含水率两项指标为基础,采用综合分析的方法进行鉴别。

老船长经典秒杀口诀:水孔强压

(二)软土地基处理施工技术

1.垫层和浅层处理

垫层和浅层处理适用于表层软土厚度小于3m的浅层软弱地基处理。垫层类型按材料可分为碎石垫层、砂砾垫层、石屑垫层、矿渣垫层、粉煤灰垫层以及灰土垫层等。浅层处理可采用换填垫层、抛石挤淤、稳定剂处理等方法,处理深度不宜大于3m。

5)抛石挤淤施工规定

(1)当下卧地层平坦时,应沿道路中线向前呈三角形抛填,再渐次向两旁展开,将淤泥挤向两侧。

(2)当下卧地层具有明显横向坡度时,应从下卧层高的一侧向低的一侧扩展,并在低侧边部多抛投不少于2m宽,形成平台顶面。

(3)在抛石高出水面后,应采用重型机具碾压紧密,然后在其上设反滤层,再填土压实。

2.竖向排水体

竖向排水体适用于深度大于3m的软土地基处理。用于对淤泥质土和淤泥地基进行处理时,宜与加载预压或真空预压方案联合使用。采用竖向排水体处理软土地基时,应保证有足够的预压期。

竖向排水体可采用袋装砂井和塑料排水板。竖向排水体可按正方形或等边三角形布置。

袋装砂井和塑料排水板可采用沉管式打桩机施工,塑料排水板也可用插板机施工。

2)袋装砂井施工规定

(4)套管起拔时应垂直起吊,防止带出或损坏砂袋;当发生砂袋带出或损坏时,应在原孔的边缘重新打入。

(5)砂袋顶部埋入砂垫层的长度不应小于0.3m,应竖直埋入,不得横置。

袋装砂井施工工艺程序:整平原地面→摊铺下层砂垫层→机具定位→打入套管→沉入砂袋→拔出套管→机具移位→埋砂袋头→摊铺上层砂垫层。

老船长经典秒杀口诀:原下级打入,出居头上。

3)塑料排水板施工规定

(4)塑料排水板不得搭接,预留长度应不小于0.5m,并及时弯折埋设于砂垫层中。

塑料排水板施工工艺程序:整平原地面→摊铺下层砂垫层→机具就位→塑料排水板穿靴→插入套管→拔出套管→割断塑料排水板→机具移位→摊铺上层砂垫层。

老船长经典秒杀口诀:原下级穿套管,排吉普。

3.真空预压

真空预压法适用于对软土性质很差、土源紧缺、工期紧的软土地基进行处理。

真空预压施工应按排水系统施工、抽真空系统施工、密封系统施工及抽气的步骤进行。当满足下列条件之一时,可停止抽气:

(1)连续5昼夜实测沉降速率小于或等于0.5mm/d。

(2)满足工程对沉降、承载力的要求。

(3)地基固结度达到设计要求的80%以上。

4.粒料桩

粒料桩可采用振冲置换法或振动沉管法成桩。振冲置换法适用于处理十字板抗剪强度不小于15kPa的软土地基;振动沉管法适用于处理十字板抗剪强度不小于20kPa 的软土地基。

振冲置换法施工工艺流程:

整平地面→振冲器就位对中→成孔→清孔→加料振密→关机停水→振冲器移位。

老船长经典秒杀口诀:正对孔孔振几振

2)粒料桩采用振冲置换法施工规定

(1)在成孔过程中宜采用较大的水压和水量,当接近加固深度时应降低水压,避免扰动破坏桩底以下的土层;在振密过程中宜采用较小的水压和水量。

(3)当振冲器达到设计的加固深度后,宜停留1min,然后将振冲器上提至孔口。重复振冲下沉、提升两三次扩大孔径并使孔内泥浆变稀后,方可开始填料制桩。

(4)通过密实电流控制桩体密实度。每次填料振密时都应记录填料的数量,留振时间和最终电流值。

3)粒料桩采用振动沉管法施工规定

振动沉管法成桩可采用一次拔管成桩法、逐步拔管成桩法和重复压管成桩法三种工艺。

(2)宜采用在套管上画出明显标尺的方法控制成桩深度。

老船长经典秒杀口诀:臣管一蛀虫

5.加固土桩

加固土桩适用于处理十字板抗剪强度不小于10kPa、有机质含量不大于10%的软土地基。加固土桩包括粉喷桩与浆喷桩。

粉喷桩与浆喷桩的施工机械必须安装喷粉(浆)量自动记录装置,施工前应进行成桩工艺和成桩强度试验。

1)材料要求

加固土桩的固化剂宜采用水泥或石灰,也可采用多种固化材料的混合物,固化剂掺量应根据试验确定。当选用水泥时,宜选用强度等级为32.5的普通硅酸盐水泥,水泥掺量宜为被加固湿土质量的12%~20%。浆喷法水泥浆的水胶比可选用0.45~0.55。可根据工程需要和土质条件选用具有早强、缓凝、减水以及节省水泥等作用的外掺剂。用石灰做固化剂时,应采用磨细I级生石灰,石灰应无杂质,最大粒径应小于2mm。

2)粉喷桩施工规定

(2)提升钻杆、喷粉搅拌时,应使钻头反向边旋转、边喷粉、边提升,提升速度宜为0.5~0.8m/min;当钻头提升至距离地面0.3~0.5m时,可停止喷粉。

(4)当发现喷粉量不足时,应整桩复打,复打的喷粉量应不小于设计用量。当遇停电、机械故障等原因致使喷粉中断时,必须复打,复打重叠桩段长度应大于1m。

(5)出现沉桩时,孔洞深度在1.5m以内的,可用8%的水泥土回填夯实;孔洞深度超过1.5m的,可先将孔洞用素土回填,然后在原位补桩,补桩长度应超过孔洞深度0.5m。

3)浆喷桩施工规定

(1)浆液应严格按照成桩试验确定的配合比拌制,制备好的浆液不得离析,不得长时间放置,超过2h的浆液应废弃。浆液倒入集料斗时应加筛过滤,避免浆内块状物损坏泵体。

6.水泥粉煤灰碎石桩

水泥粉煤灰碎石桩(CFG桩)适用于处理十字板抗剪强度不小于20kPa的软土地基。

CFG桩宜采用振动沉管灌注法成桩,施工设备宜采用振动沉管打桩机。施工前应进行成桩工艺和成桩强度试验。

2)CFG桩施工规定

(2)桩顶超灌高度不宜小于0.5m。

(4)成桩过程中,每个台班应做不少于一组(3个)试块(边长150mm的立方体),检验其标准养护28d抗压强度。

(5)当设计桩距较小时,宜按隔桩跳打的顺序施工。施打新桩与己打桩间隔的时间不应少于7d。

7.刚性桩

刚性桩适用于处理深厚软土地基上荷载较大、变形要求较严格的高路堤段、桥头或通道与路堤衔接段。刚性桩可按正方形或等边三角形布置。刚性桩桩顶应设桩帽,形状可采用圆柱体、台体或倒锥台体。

8.爆炸挤淤

爆炸挤淤是将炸药放在软土或泥沼中爆炸,利用爆炸时的张力作用,把淤泥或泥沼扬弃,然后回填强度较高的渗水性土壤,如砂砾、碎石等。爆炸挤淤法适用于处理海湾滩涂等淤泥和淤泥质土地基。处理厚度不宜大于15m。

1)材料要求

(1)水下爆炸宜选用抗水性能好的乳化炸药,当采用硝铵类炸药时应做好防水处理。

2)爆炸挤淤施工规定

(2)当装药器套管沉至要求深度后,应采用通过滑轮的软绳将药包缓缓放至孔底,不得使药包在套管内坠落。

(5)起爆前必须在起爆点外布设警戒线,警戒距离不得小于300m。必须在确认警戒范围内无人员、车辆及其他安全隐患时方可起爆。每炮准爆率不应低于90%,否则应重新补爆一次。

(6)应通过对爆炸挤淤前后抛填横断面的测量,确定爆炸后填石的下沉量,并视情况对布药方案进行必要的调整。测量横断面间距不应大于20m。

9.路堤地基隔离墙

路堤地基隔离墙适用于相邻两路堤之间,或已建成路堤与拓宽路堤之间出现相互干扰,对地基渗流、变形、稳定等产生不利影响情况下的隔离。

隔离墙按其作用与功能可分为防渗型隔离墙和支挡型隔离墙。相邻路堤,当待建的路堤采用降水预压、真空预压、强化固结等地基处理方法,或采用深井降水等工程措施时,宜设置防渗型隔离墙;其他情况下隔离新老路基相互干扰宜设置支挡型隔离墙。

水泥搅拌桩防渗型或支挡型隔离墙宜采用浆喷桩。前后桩的搭接应采用切割搭接法施工,应在前桩水泥土尚未固化时进行后续搭接桩施工。

10.强夯和强夯置换

强夯法适用于处理碎石土、低饱和度的粉土与黏性土、杂填土和软土等地基。

强夯置换法适用于处理高饱和度的粉土与软塑、流塑的软黏土地基,处理深度不宜大于7m。

强夯处理范围应超出路堤坡脚,每边超出坡脚的宽度不宜小于3m。强夯置换处理范围应为坡脚外增加一排置换桩。

采用强夯法处理软土地基时,应在地基中设置竖向排水体。

强夯置换桩顶应铺设一层厚度不小于0.5m的粒料垫层。

强夯置换的桩体材料宜采用级配良好的块石、碎石、矿渣等坚硬粗颗粒材料,粒径大于300mm的颗粒含量不宜超过30%。

在强夯能级不变的条件下,宜采用重锤、低落距。

强夯和强夯置换应进行试夯,每个试夯区场地面积不小于500m2,试夯确定单击夯击能、夯击次数、夯击遍数、间歇时间等。

1)强夯施工规定

(1)强夯前应在地表铺设一定厚度的垫层,垫层材料可采用碎石、矿渣等坚硬粗颗粒材料。

(2)强夯宜分为主夯、副夯、满夯三遍实施。第一遍主夯完成后,第二遍的副夯点应在主夯点中间穿插布置;副夯点与主夯点的布置间距及夯击能级应相同。满夯夯点应采用彼此搭接1/4连续夯击,满夯能级可采用主夯能级的1/3~1/2。

2)强夯置换施工规定

(1)强夯置换前应在地表铺设一定厚度的垫层,垫层材料宜与桩体材料相同。

(2)强夯置换夯点的夯击次数应通过现场试夯确定,并满足下列要求:

①置换桩底应达到设计置换深度(桩长度),宜穿透软土层。

②累计夯沉量应为设计桩长的1.5~2.0倍。

(3)强夯置换应按照由内向外、隔行跳打的方式施工。

11.软土地区路堤施工要求

(1)软土地区路堤施工应尽早安排,施工计划中应考虑地基所需固结时间。

(3)施工期间,路堤中心线地面沉降速率24h应不大于10~15mm,坡脚水平位移速率24h应不大于5mm。应结合沉降和位移观测结果综合分析地基稳定性。填筑速率应以水平位移控制为主,超过标准应立即停止填筑。

(4)桥台、涵洞、通道以及加固工程应在预压沉降完成后再进行施工。

(5)应按设计要求的预压荷载、预压时间进行预压。堆载预压的填料宜采用上路床填料,并分层填筑压实。

(6)在软土地基上直接填筑路堤,应符合下列规定:

③反压护道宜与路堤同时填筑。分开填筑时,应在路堤达到临界高度前完成反压护道施工。

12.旧路加宽软基处理要求

(1)软基路段路基加宽台阶应开挖一层、填筑一层,上层台阶应在下层填筑完成后再开挖,台阶开挖应满足台阶宽度和新老路基处理设计要求。

(4)旧路加宽路段应同步进行拼宽路基和老路基的沉降观测,观测点宜布置在同一断面上。观测点设置宜为老路路中、老路路肩、拼宽部分中部、拼宽部分外侧。老路路中、老路路肩沉降观测点设置可采用在路表埋设观测点的方法,拼宽部分宜采用埋设沉降板的方法。

二、膨胀土地区路基施工

1.膨胀土的工程特性及主要特征

含亲水性矿物并具有明显的吸水膨胀与失水收缩特性的高塑性黏土称为膨胀土。按工程性质分为强膨胀土、中等膨胀土、弱膨胀土三类。

膨胀土对公路路基及工程建筑有较强的潜在破坏作用。膨胀土地区的路堤会出现沉陷、边坡溜塌、路肩坍塌和滑坡等变形破坏。路堑会出现剥落、冲蚀、溜塌和滑坡等破坏。

2.膨胀土地区路基的施工技术要点

1)膨胀土作为路基填料时的要求

(1)中等膨胀土、弱膨胀土的适用范围应符合表1B411018-2的规定。膨胀土掺拌石灰改良后可用作路基填料,掺灰处置后的膨胀土不宜用于高速公路、一级公路的路床和二级公路的上路床。

(2)高填方、陡坡路基不宜采用膨胀土填筑。

(3)强膨胀土不得作为路基填料。

(4)路基浸水部分不得用膨胀土填筑。

(5)桥台背、挡土墙背、涵洞背等部位严禁采用膨胀土填筑。

2)膨胀土的填筑

(1)物理改良的膨胀土路基填筑工艺应符合下列规定:

③每层厚度不得大于300mm。

④采取包边处理时,应先填筑非膨胀性包边土或石灰处置后的膨胀土,然后再填筑膨胀土,两者交替进行。包边土的宽度宜不小于2m,以一个压路机宽度为宜。

⑤路床采用粗粒料填筑时,应在膨胀土顶面设置3%~4%的横坡,并采取防水隔离措施。

(2)掺灰处理膨胀土时,若土的天然含水率偏高,宜采用生石灰粉处置,掺石灰宜分两次进行。拌合深度应达到该层底部,拌合后的土块粒径应小于37.5mm。

3)膨胀土地区路堑开挖

(2)边坡不得一次挖到设计线,应预留厚度300~500mm,待路堑完成后,再分段削去边坡预留部分,并立即进行加固和封闭处理。

4)膨胀土路堑边坡防护

(2)采用非膨胀土覆盖置换或设置柔性防护结构进行防护时,边坡覆盖置换厚度应不小于2.5m,并满足机械压实施工的要求,压实度应不小于90%。覆盖置换层与下伏膨胀土层之间,应设置排水垫层与渗沟。

(3)采用植物防护时,不应采用阔叶树种。

(4)圬工防护时,墙背应设置缓冲层,厚度应不大于0.5m。支挡结构基础应大于气候影响深度,反滤层厚度应不小于0.5m。

5)零填和挖方路段路床

(1)高速公路、一级公路零填和挖方路段路床0.8~1.2m范围的膨胀土应进行换填处理,对强膨胀土路堑,路床换填深度宜加深到1.2~1.5m。在1.5m范围内可见基岩时,应清除至基岩。

(2)二级公路、三级公路的零填和挖方路段路床0.3m范围的膨胀土应进行换填处理。换填材料为透水性材料时,底部应设置防渗层。二级公路强膨胀土路堑的路床换填深度宜加深至0.5m。

(3)路堑超挖后应及时进行换填,不得长时间暴露。

三、湿陷性黄土地区路基施工

1.湿陷性黄土的工程特性

在自重或一定压力下受水浸湿后,土体结构迅速破坏,并产生显著下沉现象的黄土称为湿陷性黄土。一般呈黄色或黄褐色,粉土含量常占60%以上,含有大量的碳酸盐、硫酸盐等可溶盐类,天然孔隙比在1左右,肉眼可见大孔隙。在自重压力或自重压力与附加压力共同作用下,受水浸湿后土的结构迅速破坏而发生显著下沉。具有湿陷性和易溶蚀、易冲刷、各向异性等工程特性,导致黄土地区的路基易产生多种问题及病害。

2.湿陷性黄土地基的处理措施

除采用防止地表水下渗的措施外,可根据湿陷性黄土工程特性和工程要求,因地制宜采取换填法、冲击碾压法、强夯法、挤密桩法、桩基础法等措施对地基进行处理。地基处理方法均应进行试验段施工。基底处理场地附近有结构物时,场地边缘与结构

物的最小水平安全距离应满足规定要求。冲击碾压或强夯处理段,地基土的压实度、压缩系数和湿陷系数应在施工结束7d后进行检测,强度检验应在15d后进行。

(2)冲击碾压法处理湿陷性黄土地基时,冲压处理的施工长度应不小于100m;与结构物的安全距离不满足要求时宜开挖隔震沟;地基土的含水率应控制在最佳含水率+3%范围内;应采用排压法进行冲压;过程中应对地基的沉降值、压实度进行检测。

3.陷性黄土路基施工

1)湿陷性黄土路堤填筑

(1)黄土填料应符合表1B411015-1的规定。当CBR值不满足要求时,可掺石灰进行改良。

(2)黄土不得用于路基的浸水部位,老黄土不宜用作路床填料。

(3)填挖结合处应清除表层土和松散土层,顶部宜开挖成高度不大于2m、宽度不小于2m的多层台阶,并应对台阶进行压实处理。

2)湿陷性黄土路堑施工

(1)施工前应对路堑顶两侧有危害的黄土陷穴进行处理,堑顶的裂缝和积水洼地应填平夯实,地表平坦或自然坡倾向路基时应在堑顶设置防渗截水沟或拦水埂。

(4)路基边沟宜在基底处理后、路床成形层施工前完成。

4.地基陷穴处理方法

路基范围内的陷穴,应在其发源地点对陷穴进口进行封填,并截排周围地表水。现有的陷穴,可采用回填夯实、明挖回填夯实、开挖导洞或竖井回填夯实、灌砂、注浆或爆破回填等处理方法。

四、滑坡地段路基施工

1.各类滑坡的共同特征

(1)滑带土体软弱,易吸水不易排水,呈软塑状,力学指标低。

(2)滑带的形状在匀质土中多近似于圆弧形,在非匀质土中为折线形。

(3)水多是滑坡发展的主要原因,地层岩性是产生滑坡的物质基础,滑坡多是沿着各种软弱结构面发生的。

2.滑坡防治的工程措施

滑坡防治的工程措施主要有排水、力学平衡和改变滑带土三类。在滑坡体未处治之前,严禁在滑坡体抗滑段减载、下滑段加载。滑坡整治不宜在雨期施工。施工时应进行稳定监测、地质编录并核查实际地质情况,发现地质与设计不符、有滑坡迹象或其他异常情况时,应及时反馈处理。滑坡发生时应立即采取应急措施。

老船长经典秒杀口诀:水平滑(提示:想象一下滑旱冰)

1)滑坡排水

(1)环形截水沟:必须在滑动面以外修筑1~2条环形截水沟。环形截水沟设置处,应在滑坡可能发生的边界以外不少于5m的地方。

(2)树枝状排水沟:排除滑体坡面上的径流。

(3)平整夯实滑坡体表面的土层,防止地表水渗入滑体坡面造成高低不平,易于积水。滑坡体上的裂隙和裂缝应采取灌浆、开挖回填夯实等措施予以封闭。

(4)排除地下水:截水渗沟、支撑渗沟、边坡渗沟、暗沟、平孔等。

老船长经典秒杀口诀:凭牌还书

初二语文知识点归纳整理

记叙文 1.六要素: 人物、时间、地点、事件的起因、经过和结果。 2.人称: 第一人称(真实可信)、第二人称(更加亲切)和第三人称(更加广泛)。 3.线索:①人线(人物的见闻感受或者事迹)②物线(某一有特意义的物品)③情线(作者或作品中主要人物的思想感情变化)④事线(中心事件)⑤时间线⑥地点线 4.顺序:顺叙、倒叙、插叙、补叙、分叙(平叙)。 5.划分:按事件的发展过程、空间转换、内容变化、人物、场景变化、感情变化、表达方式的变换来划分。 6.表达方式:叙述、描写(肖像,语言,动作,心理,环境等或正面,侧面、细节)、议论、抒情、说明等。 7.语言的特点:形象,生动,具体。 8.表现手法:描写、衬托、渲染、对比、伏笔、铺垫、象征、比喻、以小见大、欲扬先抑、借景抒情、卒章显志、托物言志等。 ?如何找线索? ①文章的标题②各段反复出现的事物③文中议论抒情的语句④作者的思想感情(变化)⑤某一人物的见闻感受作用:文章内容井然有序地组合在一起,人物的思想性格,事情的来龙去脉。 ?记叙顺序? 1.顺叙:即按照事情的发生、发展和结局的顺序写(时间先后)。作用:使文章脉络清楚,有头有尾,给人鲜明的印象。 2.倒叙:把后发生的事情写在前面,然后再按顺序进行叙述。作用:避免平铺直叙,增强文章的生动性,使文章引人入胜。 3.插叙:在叙述过程中,由于内容的需要,中断原来情节的叙述,插入有关的情节或事件,然后再继续原来的叙述。(比如:回忆往事)作用:补充、衬托出文章的中心内容(人物或事件),丰富了情节,深化了主题。 ?人物的描写方法? 1、肖像(外貌)描写[包括神态描写](描写人物容貌、衣着、神情、姿态等):交代了人物的××身份、××地位、××处境、经历以及××心理状态、××思想性格等情况。

人教版七年级下册知识点汇总

2014新目标英语七年级下册知识点总结 Unit 1 Can you play the guitar? 1.play chess 下国际象棋 2. play the guitar弹吉他 3. speak English 说英语 4. English club 英语俱乐部 5. talk to 跟…说 6. play the violin 拉小提琴 7. play the piano 弹钢琴 8. play the drums敲鼓 9. make (foreign)friends 结交(外国)朋友 10. do kung fu 会(中国)功夫 11. tell stories 讲故事 12. play games 做游戏 13. on the weekends (在)周末 1. play +棋类/球类/牌类“下…棋”,“打….球”,“玩….” 2. play the +西洋乐器弹/拉…乐器 3. be good at doing sth.= do well in doing sth. 擅长做某事 4. be good with sb. 与…相处的好

5. need sb. to do sth. 需要某人去做某事 6. can + 动词原形能/会做某事 7. a little + 不可数名词一点儿… 8. join the ….club 加入…俱乐部 9. like to do sth. =love to do sth. 喜欢/喜爱做某事 10. like ding sth.喜欢做某事 11. show sth to sb = show sb sth “把某物给某人看” Unit 2 What time do you go to school? get up 起床 get home到达家中 get to work到达工作岗位 make breakfast做早饭 make a shower schedule做一个洗澡的安排practice guitar 练吉它 leave home 离家 take a shower = have a shower 洗淋浴澡 take the Number 17 bus to the Hotel 乘17路公共汽车去旅馆 go to class 上课 go to school 上学

(完整word版)道路工程材料知识点考点总结

道路工程材料知识点考点 绪论 ● 道路工程材料是道路工程建设与养护的物质基础,其性能直接决定了道路工程质量和服务寿命和结 构形式。 ● 路面结构由下而上有:垫层,基层,面层。 ● 面层结构材料应有足够的强度、稳定性、耐久性和良好的表面特性。 第一章 ● 砂石材料是石料和集料的统称 ● 岩石物理常数为密度和孔隙率 ● 真实密度:指规定条件下,烘干岩石矿质实体单位真实体积的质量。 ● 毛体积密度:指在规定条件下,烘干岩石矿质实体包括空隙(闭口、开口空隙)体积在内的单位毛 体积的质量。 ● 孔隙率:是指岩石孔隙体积占岩石总体积(开口空隙和闭口空隙)的百分率。 ● 吸水性:岩石吸入水分的能力称为吸水性。 ● 吸水性的大小用吸水率与饱和吸水率来表征。 ● 吸水率:是岩石试样在常温、常压条件下最大的吸水质量占干燥试样质量的百分率。 ● 饱和吸水率:是岩石在常温及真空抽气条件下,最大吸水质量占干燥试样质量的百分率。 ● 岩石的抗冻性:是指在岩石能够经受反复冻结和融化而不破坏,并不严重降低岩石强度的能力。 ● 集料:是由不同粒径矿质颗粒组成的混合料,在沥青混合料或水泥混凝土中起骨架和填充作用。 ● 表观密度:是指在规定条件下,烘干集料矿质实体包括闭口空隙在内的表观单位体积的质量。 ● 级配:是指集料中各种粒径颗粒的搭配比例或分布情况。 ● 压碎值:用于衡量石料在逐渐增加的荷载下抵抗压碎的能力,也是石料强度的相对指标。压碎值是对石料的标准试样在标准条件下进行加荷,测试石料被压碎后,标准筛上筛余质量的百分率。1000 1?='m m Q a (1m :试验后通过2.36mm 筛孔的细集料质量) ● 磨光值:是反映石料抵抗轮胎磨光作用能力的指标,是决定某种集料能否用于沥青路面抗滑磨耗层 的关键指标。 ● 冲击值:反映粗集料抵抗冲击荷载的能力。由于路表集料直接承受车轮荷载的冲击作用,这一指标 对道路表层用料非常重要。 ● 磨耗值:用于评定道路路面表层所用粗集料抵抗车轮磨耗作用的能力。 ● 级配参数: ?? ???分率。质量占试样总质量的百是指通过某号筛的式样通过百分率和。筛分级筛余百分率之总分率和大于该号筛的各是指某号筛上的筛余百累计筛余百分率率。量占试样总质量的百分是指某号筛上的筛余质分级筛余百分率i i i A a ρ 沥青混合料 水泥混合料 粗集料 >2.36mm >4.75mm 细集料 <2.36mm <4.75mm

人教版初二上册英语知识点总结归纳

人教版初二上册英语知识点总结归纳 导读:本文人教版初二上册英语知识点总结归纳,仅供参考,如果能帮助到您,欢迎点评和分享。 想学好英语上课要多做笔记,认真听,跟上老师的节奏,把该背 的单词背熟,语法记牢。为大家归纳整理了人教版初二上册英语语法、短语和知识点,希望对你的复习有帮助。 八年级(初二)上册英语语法、短语和知识点总结归纳 Unit 1 Where did you go on vacation? 本单元的话题:谈论假期活动内容,复习一般过去时。 本单元的语法:1.复习一般过去时;2.学习不定代词和不定副词的用法。 2.不定代词和不定副词的用法: (1)左边的some 、any 、every 、no 与右边的body 、one 、thing 构成不定代词,some 、any 、every 、no 与右边的疑问副词where 构成不定副词; (2)一般情况下以some 开头的不定代词和不定副词用于肯定句,以any 开头的不定代词和不定副词用于否定句、疑问句;以no 开头的不定代词和不定副词表示否定含义(no one 为两个单词); (3)不定代词或不定副词和形容词连用时,形容词放在后面。 He has something important to do. 他有重要的事情要做。(肯定句用something ,形容词important 放后)

Did you buy anything special? ( 一般疑问句用anything ,形容词special 放后) Did you go anywhere interesting last month? 上个月你去令 ? 人感兴趣的地方了吗 (一般疑问句用不定副词anywhere ,形容词interesting 放后) (4)不定代词和不定副词做主语时,后面的动词用单数形式。Everone is here today. 今天每个人都在这里。 : 本单元的短语和知识点 3. go on vacation 去度假go to the mountains 上山/进山 4.stay at home 呆在家go to the beach 去海滩v isit museums 参观博物馆go to summer camp 去参观夏令营3. study for tests 为考试而学习备考go out 出去 4. quite a few 相当多,不少(后跟可数名词复数)take photos 照相most of the time 大部分时间 5.buy sth for sb = buy sb sth 6. taste good. 尝起来很好 为某人买某物 taste( 尝起来)、look( 看起来)、sound( 听起来)为感官动词,后跟形容词 7.have a good\great\fun time 过得高兴,玩得愉快(=enjoy oneself) 8. go shopping 去购物9. nothing ?but+ 动词原形:除了??之外什么都没有 He had nothing to do at home but read yesterday. 昨天他在家除了读书无事可做。

2018年一建公路工程实务亲手笔记总结必考点

2018一建公路实务重点 第一章公路工程技术 第一节路基工程 一.基本知识 1.公路分级 P480按照功能和适应的交通量,分为高速公路、一级公路、二级公路、三级公路、四级公路。 2.路基类型: P1路基在最不利季节的干湿状态,划分为:干燥、中湿、潮湿和过湿四类。 原有公路路基的干湿类型可根据路基的:分界相对含水量或分界稠度划分 新建公路的干湿类型可根据路基的:临界高度判别 高速公路应使路基处于:干燥或中湿状态。 3.路基相关技术要求 在软土路基上修建路堤时,容易产生:路堤失稳和沉降过大等问题。 岩溶地区路基对路基的危害:1、溶洞顶板坍塌引起的路基下沉破坏2、岩溶地面坍塌对路基稳定性的破坏3、反复泉和间接泉侵泡路基基底,引起路基沉陷坍塌或帽浆4、突然性的地下涌水冲毁路基 盐渍地区路基,盐渍土中的氯盐、硫酸盐受水侵泡时易溶解,可形成:雨沟、洞穴、湿陷等病害。冬季冻胀、盐胀形成:鼓包、开裂。夏季形成:溶蚀、翻浆 多年冻土:土温等于或低于0度,且含有冰的土称为冻土。这种状态保持3年或3年以上为多年冻土 ★★二.一般路基施工技术 1.常见质量控制关键点: P253土方路基工程施工中常见质量控制关键点 (1)施工放样与断面测量。——是关于挖方的,而以下四条是关于填方的。 (2)路基原地面处理,按施工技术合同或规范规定处理,并认真整平压实。 (3)使用适宜材料,必须采用设计和规范规定的适用材料,保证原材料合格,正确确定土的最大干密度和最佳含水量。——这里易出错 (4)每层的松铺厚度,横坡。(因为只有厚度和横坡是关键) (5)分层压实,控制填土的含水量,确保压实度达到设计要求。 测定最佳含水量的方法:轻型、重型击实试验、振动台法、表面振动击实仪 压实度的计算:现场干密度和室内最大干密度的比值。测定方法:核子密度湿度仪、灌砂法、环刀法 2.测量法和工作要求 P34公路高程测量应采用水准测量。 1.控制测量 2.高程测量: 3.中线放样 (1)传统法放样:切线支距法(曲线起终点为直角坐标原点)、偏角法(曲线起终点为极坐标原点)、坐标法放样(根据设计单位布设的导线点和设计单位提供的逐桩坐标表进行放样)(2)GPS-RTK技术放样(用于控制测量、边桩和中桩放样,并达到厘米级精度) 分为静态和动态 静态:通过接收到的卫星信息,确定地面某点的三维坐标 动态:通过卫星系统,把已知的三维坐标点位,实地放样地面上。 自动安平水准仪:粗平—照准—读数 经纬仪:对中—整平—照准—读数 测量仪器使用方法 公路工程施工常用的测量仪器有水准仪、经纬仪、全站仪、全球定位系统(GPS)等3.原地基处理要求P2 砍——填——除——换——压——挖(按照案例去掌握) 1)路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移置于路基用地之外,进行妥善处理。 2)路堤修筑范围内,原地面的坑、洞、墓穴等,应用合格填料回填,并按规定进行压实。压实度不小于90% 3)原地基为耕地或松土时,应先清除有机土、种植土、草皮等,清除深度应达到设计要求,一般不小于15cm,平整后按规定要求压实。

(完整版)一级建造师实务138分通过——一建公路经验分享附100页精华心血课件笔记

一级建造师实务138分通过——一建公路经验分享 附数月100页精华心血课件笔记 先说一下最终的考试结果:实务138、管理104、经济86、法规118,我终于证明了自己,一年过四科,一建证书到手!现在我都还想大声的喊!!下面开始经验! 当我准备开始码字写下这篇经验分享时,脑海中禁不住的又浮现出自己曾经奋力拼搏的身影,那段让自己感动的岁月,考一建对我来说有多重要呢?公司补助、挂靠费、升职加薪等这些众所周知的好处暂且不说,毕竟大家考一建的动力大多如此。可对我来说,比这些外在物质生活的改变更重要的,是我内心精神世界的重建。 其实在我十几年的求学生涯中,一直以来考试对我来说并不是一件难事,脑子活,记忆力好,这些同学和老师对我的评价,一直让我在学习这件事上沾沾自喜,很多时候,我都是考前短时间突击一下,把重点背一背,基本上就能应付考试了,可是世界有时就是这么的公平,这点小聪明在高考面前变得不堪一击,结果可想而知,败了,彻底的败了,周围人包括我自己都以为我可以考个重点一本,结果最终只是勉勉强强上了个普通二本。 但人往往都有一个弱点,就是发现错误总是去寻找外因,为自己开脱,以求得心理安慰,当时的我就是如此,我并没有从自身找原因,更没有吸取这次教训,于是就这样混了下去。 大学毕业找了家施工单位正式开启我苦逼的生活,可是这并不是我想要的,周围的一切跟我预期的相差十万八千里,本以为只要努力工作,生活就会按着自己设想的一步步变好,只能说当时的这种想法太单纯太幼稚,但在当时我也只能接受这种生活,因为没有更好的出路。

转眼四年过去了,这期间我也结婚成家,感觉身上的担子更重了,有时候想想自己如果再这样碌碌无为下去,不仅被同事朋友瞧不起,自己都瞧不起自己,多少个夜晚自我渺小和无助感的眼泪让我慢慢痛下决心。我要对苦闷的生活开始反击,那就从自己能够得着的最近的一建证书开始! 周围有同事过了一建的,只是比较少,大多都是每年报每年考,却每年都过不了,妥妥的进入一个无休止的死循环。所以当我决定备考一建时,我就痛下决心,这次一定要证明自己,一年过四科! 以上就是我备考一建的动力来源,给家人创造更好地生活条件,同时证明自己的实力,说白了还是为了钱,为了前途!必须要重拾信心!最终的考试结果:实务137、管理104、经济86、法规118,我终于证明了自己,一年过四科,一建证书到手!虽然还达不到学霸大神的级别,但这个结果我已经比较满意了。 其实结果说起来简单,但备考中的辛苦、煎熬也只有经历过一建备考的同仁能够理解和体会,这也正是我写这篇经验分享的原因之一,给更多还在为生活挣扎、不甘人后的兄弟姐妹们一点鸡血、一点谈不上经验的经验,早日摆脱生活的枷锁,走向人生小巅峰。其实这也是对自己的一个交代,对怀胎十月给我生了个大胖小子的媳妇一个交代,给我越来越光明、越来越有希望的未来一个崭新的开始。 如果这篇分享,能给各位同仁的一建备考带来一点参考价值,那这篇分享就是有意义的,没白写!好了,废话说这么多,来点干货,以下是我一建备考的心得和经验,只是给大家作个参考,可能不适合所有人,所以自己把握。 虽然当时备考一建自己下了很大的决心,但也没有埋头死学,毕竟这也不是我一贯的

新人教版初中物理八年级下册知识总结(最全)

八年级下册物理笔记 十年经验,倾心整理

目录 第七章力 (2) 1、力 (2) 2、弹力 (3) 3.重力 (3) 第八章运动和力 (5) 1.牛顿第一定律 (5) 2、二力平衡 (6) 3、摩擦力: (7) 第九章压强 (9) 1.压强 (9) 2.液体的压强 (10) 3.大气压强 (11) 4、流体压强与流速的关系 (12) 第十章浮力 (13) 1.浮力 (13) 2、阿基米德原理 (14) 3、物体的浮沉条件及应用 (14) 第十一章功和机械能 (16) 1.功 (16) 2、功率(P) (16) 3.动能和势能 (17) 4、机械能及其转化 (18) 第十二章简单机械 (19) 1.杠杆 (19) 2.滑轮 (20) 3、机械效率η (22)

第七章力 1、力 力:力是物体对物体的作用。发生作用的两个力,一个是施力物体,另一个是受力物体。 在物理学中,力用符号F表示。单位:牛顿(简称:牛),符合是N。托起两个鸡蛋的力大约是1N。 力的作用效果:a、力可以改变物体的运动状态;b、力能改变物体的形状(或者是力可以使物体发生形变)。 力的三要素:大小、方向、作用点。它们都能影响力的作用效果。 力的表示方法: 力的示意图就是用一根带箭头的线段来表示力,在受力物体上沿着力的方向画一条线段,在线段末端画一个箭头表示力的方向。(模型法) 具体的画法是: (1)用线段的起点表示力的作用点; (2)沿力的方向画一条带箭头的线段,箭头的方向表示力的方向; (3)若在同一个图中有几个力,则力越大,线段应越长。有时也可以在力的示意图标出力的大小。 物体间力的作用是相互的。(一个物体对另一个物体施力时,另一个物体也同时对它施加力的作用)。 支持力和压力和是一对相互作用力。相互作用力:作用在两个物体上的两个力,大小相等,方向相反,作用在同一直线上,这两个力就是一对相互作用力,或者叫做作用力和反作用力。

人教版七年级下册数学知识点总结

第五章相交线与平行线 一、相交线 相交线:如果两条直线只有一个公共点,就说这两条直线相交,该公共点叫做两直线的交点。如直线AB、CD相交于点O。 A D C O B 对顶角: 邻补角:有一条公共边,角的另一边互为反向延长线.满足这种关系的两个角, 互为领补角。 邻补角与补角的区别与联系 ? 1.邻补角与补角都是针对两个角而言的,而且数量关系都是两角之和为180° ? 2.互为邻补角的两个角一定互补,但是互为补角的两个角不一定是邻补角

即:互补的两个角只注重数量关系而不谈位置,而互为邻补角的两个角既要满足数量关系又要满足位置关系。 领补角与对顶角的比较 二、垂线 垂直:当两条直线相交所成的四个角中,有一个角是直角时,这两条直线互相垂直,其中一条直线叫另一条直线的垂线,它们的交点叫垂足。 从垂直的定义可知,判断两条直线互相垂直的关键:要找到两条直线相交时四个交角中一个角是直角。 垂直的表示:用“⊥”和直线字母表示垂直 b a O

例如:如图,a 、b 互相垂直,O 叫垂足.a 叫b 的垂线, b 也叫a 的垂线。则记为:a ⊥b 或b ⊥a ; 若要强调垂足,则记为:a ⊥b, 垂足为O. 垂直的书写形式: 如图,当直线AB 与CD 相交于O 点,∠AOD=90°时,AB ⊥CD ,垂足为O 。 书写形式: ∵∠AOD=90°(已知) ∴AB ⊥CD (垂直的定义) 反之,若直线AB 与CD 垂直,垂足为O ,那么,∠AOD=90°。 书写形式: ∵ AB ⊥CD (已知) ∴ ∠AOD=90° (垂直的定义) 应用垂直的定义:∠AOC=∠BOC=∠BOD=90° 垂线的画法: 如图,已知直线 l 和l 上的一点A ,作l 的垂线. 则所画直线AB 是过点A 的直线 l 的垂线. 工具:直尺、三角板 1放:放直尺,直尺的一边要与已知直线重合; 2靠:靠三角板,把三角板的一直角边靠在直尺上; D O C B B A l

人教版物理八年级下册笔记(最全知识点总结)

人教版物理八年级下册笔记(最全知识点总结) 八年级下册物理笔记一册在手,打牢基础十年经验,倾心整理目录第七章力 2 1、力 2 2、弹力 3 3.重力 3 第八章运动和力 5 1.牛顿第一定律 5 2、二力平衡 6 3、摩擦力: 7 第九章压强 9 1.压强 9 2.液体的压强 10 3.大气压强 11 4、流体压强与流速的关系 12 第十章浮力 13 1.浮力 13 2、阿基米德原理 14 3、物体的浮沉条件及应用 14 第十一章功和机械能 16 1.功 16 2、功率 (P) 16 3.动能和势能 17 4、机械能及其转化 18 第十二章简单机械 19 1.杠杆 19 2.滑轮 20 3、机械效率η 22 第七章力 1、力力:力是物体对物体的作用。发生作用的两个力,一个是施力物体,另一个是受力物体。 在物理学中,力用符号F表示。单位:牛顿(简称:牛),符合是N。托起两个鸡蛋的力大约是1N。 力的作用效果:a、力可以改变物体的运动状态;b、力能改变物体的形状(或者是力可以使物体发生形变)。 力的三要素:大小、方向、作用点。它们都能影响力的作用效果。

力的表示方法:力的示意图就是用一根带箭头的线段来表示力,在受力物体上沿着力的方向画一条线段,在线段末端画一个箭头表示力的方向。(模型法)具体的画法是: (1)用线段的起点表示力的作用点; (2)沿力的方向画一条带箭头的线段,箭头的方向表示力的方向; (3)若在同一个图中有几个力,则力越大,线段应越长。有时也可以在力的示意图标出力的大小。 物体间力的作用是相互的。 (一个物体对另一个物体施力时,另一个物体也同时对它施加力的作用)。 支持力和压力和是一对相互作用力。相互作用力:作用在两个物体上的两个力,大小相等,方向相反,作用在同一直线上,这两个力就是一对相互作用力,或者叫做作用力和反作用力。 2、弹力物体在受力时会发生形变,不受力时又恢复到原来的形状,这种性质叫做弹性。 物体的弹性有一定的限度,超过这个限度就不能恢复到原来的形状。 物体形变后不能自动地恢复到原来的形状,这种性质叫做塑性。 弹力:物体由于发生弹性形变而产生的力叫做弹力。 力大小的测量:实验室测力的工具是:弹簧测力计。 弹簧测力计的原理:在弹性限度内,弹簧受到的拉力越大,弹簧的伸长量就越长。即弹簧的伸长量与所受的拉力成正比。 弹簧测力计的用法: (1)要检查指针是否指在零刻度,如果不是,则要

公路工程管理与实务笔记

公路工程管理与实务(1) 1、路基的干湿类型表示路基在最不利季节的干湿状态,一般路基干湿类型可划分为干燥、中湿、潮湿、_ ___ 过湿四类。原有公路路基的干湿类型,可根据路基的分界相对含水量或分界绸度划分,新建公路路基的干 湿类型可用路基临界高度来判别,高速公路应使路基处于干燥或中湿状态。P1 2、滑坡是指在一定的地形地质条件下,由于各种自然的和人为的因素影响,山坡的不稳定土(岩)体在 重力作用下,沿着一定的软弱面(带)作整体、缓慢、间歇性的滑动变形现象。P1 3、岩坍是岩崩与坍塌的统称,包括错落、坍塌、落石、危岩。岩堆则是陡峻山坡___________ 搬运在山坡脚或平缓山坡上堆积的松散堆积体。P1 4、原地基处理原则:1)原地基处理应按照设计要求精心施工,在确保工程质量的原则下,因地制宜,合 ________ 理利用当地材料和工业废料;2)原地基处理除执行施工技术规范的规定外,还应符合国家和部颁有关标 准、规范规定,遵守国家有关法规;3)原地基处理应节约用地,保护耕地和农田水利设施,保护生态环 境。P4 5、原地基处理要求:1)路基用地范围内的树木、灌木丛等应在施工前砍伐或移植清理,砍伐的树木应移________ 置于路基用地之外,进行妥善处理; 2 )路基修筑范围内,原地面的坑、洞、墓穴等,应用原地土或砂性 土回填,并按规定进行压实;3)原地基为耕地或松土时,应先清除有机土、种植土、草皮等,清除深度 应达到设计要求,一般不小于15cm,平整后按规定要求压实;4)基底原状土的强度不符合要求时,应进 行换填,换填深度不小于30cm,并予于分层压实到规定要求;5)基底应在填筑前进行压实。高速公路、 一级公路、二级公路路堤基底的压实度应符合原设计要求,当路堤填土高度小于路床厚度(80cm )时,基底的压实度不宜小于路床的压实标准;6)当路堤基底横坡陡于1: 5时,基底坡面应挖成台阶,台阶宽度 不小于1m,并予于夯实。P5 6、用于公路路基的填料要求挖取方便,压实容易,强度高,水稳定性好。P5 7、黄土、盐渍土、膨胀土等特殊土体不得已必须用作路基填料时,应严格按其特殊的施工要求进行施工。 淤泥、沼泽土、冻土、有机土、含草皮土、生活垃圾、树根和含腐殖物质的土不得用作路基填料。P5 8、十方路堤填筑常用推十机、铲运机、平地机、挖掘机、装载机等机械按以下几种方法作业: 1)水平分层作业法:填筑时按照横断面全宽分成水平层次,逐层向上填筑,是路基填筑的常用方法;2)纵向分层填筑法:依路线纵坡方向分层,逐层向上填筑。常用于地面纵坡大于12%的用推土机从路堑取料填筑距离 较短的路堤。缺点是不易碾压密实;3)横向填筑法:从路基一端或两端按横断面全高逐步推进填筑,填 土过厚,不易压实,仅用于无法自下而上填筑的深谷、陡坡、断岩、泥沼等机械无法进场的路堤; 4 )联合填筑法:路堤下层用横向填筑而上层用水平分层填筑。适用于因地形限制或填筑堤身较高,不宜采用水__________ 平分层或横向填筑法自始至终进行填筑的情况。单机或多机作业均可,一般沿线路分段进行,每段距离以 20-40m为宜,多在地势平坦,或两侧有可利用的山地土场的场合采用。P6 9、填石路基的石料来源主要是路堑和隧道爆破后的石料,其强度(饱水试件极限抗压强度)要求不小于_________ 15MPa,风化程度应符合规定,最大粒径不宜大于层厚的2/3。在高速公路及一级公路填石路堤路床顶面 以下50cm范围内,填料粒径不得大于10cm,其他等级公路填石路堤路床顶面以下30cm范围内,填料粒 径不得大于15cm。P6 10、土质路堑有三种挖掘方法:横向挖掘法、纵向挖掘法、混合式挖掘法。P7 11、横向挖掘法可分为单层横向全宽挖掘法和多层横向全宽挖掘法,前者适用于挖掘浅且短的路堑,后者 适用于挖掘深且短的路堑。P7 12、纵向挖掘法分为分层纵挖法、通道纵挖法、分段纵挖法。其中分层纵挖法是指沿路线全宽,以深度不 大的纵向分层进行挖掘,适用于较长的路堑开挖;通道纵挖法适用于较长、较深、两端地面纵坡较小的路堑开挖:分段纵挖法适用于过长,弃土运距过远,一侧堑壁较薄的傍山路堑开挖。P7 13、 混合式挖掘法是指多层横向全宽挖掘法和通道纵挖法混合使用。先沿路线纵向挖通道,然后沿横向___________ 面挖掘,以增加开挖面。该方法适用于路线纵长和挖深都很大的路堑开挖。P8

最新2018年一级建造师公路实务笔记Ⅲ(一次通过全部高手上传)

说明 本人2017年一次通过一级建造师公路四门考试。本人爱记笔记,将知识点及自己考试练习易错点全部都记录总结下来。现在愿意和大家分享,但是毕竟也是个人成果,望大家支持且给我动力。本人公路实务笔记共计四部分,这是第三部分 隧道篇。还有公路、隧道、其他(包括考试易考图形及一些施工原理如桥缆吊索装、隧道施工工艺原理图等)。本人现挂第三部分,下载量达到45上传第四部分。 只要好好看我的笔记绝对能一次过一建,我还有法律、经济、管理笔记。本人有信心! 希望大家支持,也可留言。 (山岭隧道);软土隧道(水底和城市立交)。 风、照明、防排水、安全设备等。 洞门:防止洞口坍方落石、保持仰坡和边坡稳定。仰坡脚到洞门墙背不小于1.5m ;水沟沟底至衬砌拱顶外围高度不小于1m ;洞门墙顶高出仰坡脚0.5m ;洞门墙设伸缩缝、沉降缝和泄0.5m 。 交叉,但又不宜做立交桥时,通常应设置明洞。 明洞类型:拱式明洞(整体性能好、对地基要求高,可加设仰拱)和棚式明洞(地形条件限制、侧压力较小,外边墙可为墙式;刚架式;柱式;悬臂式);棚式明洞由顶盖和内外边墙组成, (两侧都有填土);半路(防水、防潮、防围岩风化)。 、直墙式和连拱式。 围岩分类主要考虑:围岩结构特征和完整状态;岩石物理力学特征;地下水情况。 在分类指标主要是岩石单轴饱和抗压极限强度b R ,以b R =30MPa 作为软、硬岩的分界指标。 (适用各种隧道);物探法(长、特长隧道,地质雷达、红外等););超前导洞法(平行超前导洞和隧道内超前导洞法);TSP( VI 隧道,应进行地表沉降量测。 围岩、初期支护的周边位移测量;拱顶下沉测量。 测点应距开挖面

初二物理上册必背重要笔记知识点整理

初二物理上册必背重要笔记知识点整理 1、质量 (1) 定义:物体中含有物一、长度的测量 1、长度的测量 长度的测量是最基本的测量,最常用的工具是刻度尺. 2、长度的单位及换算 长度的国际单位是米(m),常用的单位有千米(Km),分米(dm)厘米(cm),毫米(mm)微米(um)纳米(nm) 1Km 103 m 10 m 10 dm 10 cm 10 mm 103um 103 nm 长度的单位换算时,小单位变大单位用乘,大单位换小单位用除 3、正确使用刻度尺 (1)使用前要注意观察零刻度线、量程、分度值 (2)使用时要注意 ① 尺子要沿着所测长度放,尺边对齐被测对象,必须放正重合,不能歪斜. ② 不利用磨损的零刻度线,如因零刻线磨损而取另一整刻度线为零刻线的,切莫忘记最后读数中减掉所取代零刻线的刻度值. ③ 厚尺子要垂直放置

④ 读数时,视线应与尺面垂直 4、正确记录测量值 测量结果由数字和单位组成 (1) 只写数字而无单位的记录无意义 (2) 读数时,要估读到刻度尺分度值的下一位 5、误差 测量值与真实值之间的差异 误差不能避免,能尽量减小,错误能够避免是不该发生的 减小误差的基本方法:多次测量求平均值,另外,选用精密仪器,改进测量方法也可以减小误差 6、特殊方法测量 (1)累积法 如测细金属丝直径或测张纸的厚度等 (2)卡尺法

(3)代替法 二、简单的运动 1、机械运动 物体位置的变化叫机械运动 一切物体都在运动,绝对不动的物体是没有的,这就是说运动是绝对的,我们平常说的运动和静止都是相对于另一个物体(参照物)而言的,所以,对运动的描述是相对的 2、参照物 研究机械运动时被选作标准的物体叫参照物 (1) 参照物并不都是相对地面静止不动的物体,只是选哪个物体为参照物,我们就假定物体不动 (2) 参照物可任意选取,但选取的参照物不同,对同一物体的运动情况的描述可能不同 3、相对静止

最新人教版七年级语文下册知识点归纳总结

最新人教版七年级语文下册知识点归纳总结 第一单元梳理 一、课文内容梳理 《邓稼先》一文不同于一般的人物传记,更不同于一般写人的记叙文,而是以中华几千年文化为背景, 以近一百多年来民族情结、五十年朋友深情为基调,用饱含感情的语言介绍了一位卓越的科学家、爱国者。 文章的形式是“散”的,它没有系统介绍邓稼先的事迹,文中还插入了古文、诗歌、电报等内容,但主题 是集中的:中华几千年优秀传统文化孕育了邓稼先,邓稼先这类杰出人物又使中华民族自立于世界民族之 林。 《说和做——记闻一多先生言行片段》不是人物传记,却记叙了闻一多先生的主要事略,表现了他的 崇高品格,高度赞扬了他的革命精神。这篇文章前半部分写闻一多先生前期怎样为了探索救国救民的出路 而潜心学术,不畏艰辛,废寝忘食,十数年如一日,终于在学术上取得累累硕果。着力表现闻一多先生是 “卓越的学者”。后半部分写闻一多先生参加游行示威,起草政治传单,做群众大会的演说,表现了闻一 多先生为求民主反独裁,宁愿付出生命的代价的高尚人格。着力表现闻一多先生是“大无畏的革命家”。 《回忆鲁迅先生( 节选) 》这篇散文是鲁迅的学生萧红通过十五个片断来描述先生生活中的点滴,短的 一两行,长的八十多行,内容涉及鲁迅的饮食起居、待人接物、读书写作、休闲

娱乐,特别是外人知之甚

少的病中生活。文中的片断在内容上没有严格的逻辑顺序,这是一篇非常情绪化的文章。作者动笔之前对 于全篇的布局似乎漫不经心,全无预设。动笔之后,作者心底的感情如喷涌的泉水,飞湍的激流,尽情倾 泻挥洒,形诸笔墨而成为艺术结晶。另一个引人注目之处恰恰是通过女性作者的细心体察,敏锐捕捉到了 鲁迅先生身上许多有灵性的生活细节,表现出鲁迅的个性、情趣、魅力、气质,从细微处显示了鲁迅的伟 大思想和人格。 《孙权劝学》记事简练。全文只写了孙权劝学和鲁肃“与蒙论议”两个片断,即先交代事情的起因, 紧接着就写出结果,而不写出吕蒙如何好学,他的才略是如何长进的。写事情的结果,也不是直接写吕蒙 如何学而有成,而是通过鲁肃与吕蒙的对话生动地表现出来。写孙权劝学,着重以孙权的劝说之言,来表 现他的善劝,而略去吕蒙的对答,仅以“蒙辞以军中多务”一句写吕蒙的反应,并仅以“蒙乃始就学”一 句写吕蒙接受了劝说;写鲁肃“与蒙论议”,着重以二人富有风趣的一问一答,来表现吕蒙才略的惊人长 进,而略去二人“论议”的内容,并仅以“肃遂拜蒙母,结友而别”一句作结。 二、单元字词汇总 1.邓稼先 至死不懈xi a:懈,放松。蓬断草枯:形容环境恶劣署shǔ名:在书信、文件或文稿上,

一级建造师公路实务知识点总结

路基 1B411000路基工程 1B411010路基施工技术(案例) 1B411011掌握路基类型 一、路基的干湿类型。 路基的干湿类型分为干燥、中湿、潮湿、过湿。原有公路路基的干湿类型可以根据路基的分界相对含水量或分界稠度划分;新建公路的干湿类型可用路基临界高度来判别。高速公路应使路基处于干燥或中湿状态。 二、特殊路基类型 软土地区路基、滑坡地段路基、膨胀土地区路基、黄土地区路基、盐渍土地区路基。泥石流地区、岩溶、岩坍、多年冻土、沙漠、雪害 1B411012掌握原地基处理要求(可配合案例) 路基范围内的原地路基施工前应按以下要求进行处理 1、路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移置于路基用地之外,进行妥善处理、 2、路堤修筑范围内,原地面的坑洞墓穴等应在清除沉积物后,用合格填料进行分成回填分层压实,压实度不小于90% 3、原地基为耕地或松土时,应先清除有机土、种植土、草皮等,清除深度应达到设计要求,一般不得少于15厘米,平整后按规定要求压实。 4、基底原状土的强度不符合要求时,应对其进行换填,换填深度不得小于30厘米,并予以分层压实到规定要求。 5、基底应在填筑前进行压实。高速公路、一级公路、二级公路路堤基底的 压实度应不小于90%当路堤填土高度小于路床厚度(0.8米)时,基底的压实度不宜小于路床的压实标准。 6、路堤填筑时,当路面纵坡大于12%或横坡陡于1:5时,应按设计要求挖台阶,或设置成坡度向内并大于4%、宽度大于2m的台阶。 1B411013掌握填方路基施工(重点) 一、路基填料的选择 公路路基的填料要求挖取方便、压实容易、强度高、水稳定性好、其中强度是按照CBR fi确定,应通过取土试验确定最小强度和最大粒径、 填料的工程性质、 1、石质土和砂性土是较好的填料,可以直接应用、 2、泥炭、淤泥、冻土、强膨胀土、有机质土、含草皮土、生活垃圾、树根和含有腐殖质的土不得用于路基填料、 3、其他的可以经过处理后,满足设计要求后再使用、(砂土、粉质土、轻、重黏土、黄土、膨胀土、盐渍土、煤渣、钢渣、电石渣) 二、路堤施工技术(案例) (一)土质路堤施工技术 1、土质路堤施工工艺流程:7点

初一下册数学知识点总结归纳

`
2、在同一平面,不相交的两条直线叫平行线。 如果两条直线只有一个公共点,称这两条直线相交;如果两条直 线没有公共点,称这两条直线平行。 3、两条直线相交所构成的四个角中,有公共顶点且有一条公共 边的两个角是邻补角。 邻补角的性质邻补角互补。 如图 1 所示,与互为邻补角,与互为邻补角。 +=180°;+=180°;+=180°;+=180°。 4、两条直线相交所构成的四个角中,一个角的两边分别是另一 个角的两边的反向延长线,这样的两个角互为对顶角。 对顶角的性质对顶角相等。 如图 1 所示,与互为对顶角。 =;=。 5、两条直线相交所成的角中,如果有一个是直角或 90°时,称 这两条直线互相垂直,其中一条叫做另一条的垂线。 如图 2 所示,当=90°时,⊥。 垂线的性质性质 1 过一点有且只有一条直线与已知直线垂直。 性质 2 连接直线外一点与直线上各点的所有线段中,垂线段最 短。 性质 3 如图 2 所示,当⊥时,====90°。 点到直线的距离直线外一点到这条直线的垂线段的长度叫点到 直线的距离。
Word 文档

`
6、同位角、错角、同旁角基本特征①在两条直线被截线的同一 方,都在第三条直线截线的同一侧,这样的两个角叫同位角。
图 3 中,共有对同位角与是同位角;与是同位角;与是同位角; 与是同位角。
②在两条直线被截线之间,并且在第三条直线截线的两侧,这样 的两个角叫错角。
图 3 中,共有对错角与是错角;与是错角。 ③在两条直线被截线的之间,都在第三条直线截线的同一旁,这 样的两个角叫同旁角。 图 3 中,共有对同旁角与是同旁角;与是同旁角。 7、平行公理经过直线外一点有且只有一条直线与已知直线平行。 平行公理的推论如果两条直线都与第三条直线平行,那么这两条 直线也互相平行。 平行线的性质性质 1 两直线平行,同位角相等。 如图 4 所示,如果∥,则=;=;=;=。 性质 2 两直线平行,错角相等。 如图 4 所示,如果∥,则=;=。 性质 3 两直线平行,同旁角互补。 如图 4 所示,如果∥,则+=180°;+=180°。 性质 4 平行于同一条直线的两条直线互相平行。 如果∥,∥,则 ∥
Word 文档

初中物理八年级下册知识点总结

学霸笔记篇 第七章 第一节力 1.力的概念:力是物体对物体的作用。 2.力产生的条件: ①至少有两个物体; ②物体间必须有相互的作用. 3.力的单位:国际单位制中力的单位是牛顿,简称牛,符号是N。 4.力的作用效果:①力可以改变物体的形状_;②力可以改变物体的运动状态_。(物体的运动状态是否改变一般指是指运动速度或运动方向是否发生改变.) 5.力的__大小__、__方向_、__作用点_称力的三要素,影响力的作用效果。 6.力的示意图:用一根带箭头的线段把力的大小、方向、作用点表示出来的线段;在同一个图中,力越大,线段应越长; 7.力的性质: 物体间力的作用是相互的。(相互作用的两个力大小相等,方向相反,作用在不同物体上.) 两个物体相互作用时,施力物体同时也是受力物体,反之受力物体同时也是施力物体. 8、易错易混: 相互接触的两个物体间不一定产生力(如果物体间没有相互作用,仅仅是接触.); 没有接触的两个物体间也能产生力的作用(例如:磁铁吸引铁钉). 9.方法技巧: 力的示意图作法:①确定受力物体,力的作用点画在受力物体上; ②从力的作用点沿力的方向画线段和箭头(箭头标在线段末端); ○3箭头末端标上力的符号和大小. 第二节《弹力》 1.弹性和塑性:物体受力发生形变,失去力又恢复到原来的形状的性质叫弹性. 物体受力发生形变,失去力不能恢复到原来的形状的性质叫塑性. 2.弹力:物体由于发生弹性形变而产生的力叫弹力。弹力的大小与弹性形变的大 小有关.(压力,支持力,拉力都属于弹力) 3.测量:测量力的工具是测力计。实验室用弹簧测力计测力的大小. 4.弹簧测力计: (1)原理:在弹性限度内,弹簧的伸长与所受的拉力成正比。(即弹簧受到的拉力越大,弹簧的伸长就越长。) (2)使用方法:”看”:弹簧测力计的量程. 分度值和指针是否指零;”调”:调零; ”读”读数=挂钩受力. (3)不能超过它的量程。 5、易错易混:用相同的力拉弹簧测力计的挂钩和吊环时,弹簧测力计的示数并非两者之和,而是等于挂钩那端的力. 第三节《重力》 1.重力:由于地球吸引而使物体受到的力,叫做重力。重力的施力物体是地球。重力用字母G 表示. 2.重力的大小:物体所受重力的大小与质量成正比。计算公式为; G=mg,其

一建公路实务知识点总结笔记资料讲解

一建公路实务知识点 总结笔记

1B411000 路基工程 1B411010 路基施工技术 1B411011 路基施工技术准备 技术准备工作的内容主要包括熟悉设计文件、现场调查核对、设计交桩、复测与放样、试验及试验路段施工等。 老船长经典秒杀口诀:射核装样试试 二、试验 1.路基施工前,应建立具备相应试验检测能力的工地试验室。 2.路基填前碾压前,应对路基基底原状土进行取样试验。每公里应至少取2个点,并应根据土质变化增加取样点数。 3.应及时对拟作为路堤填料的材料进行取样试验。土的试验项目应包括天然含水率、液限、塑限、颗粒分析、击实、C BR等。 老船长经典秒杀口诀:水爷喜欢吃素鸡 补充: 天然含水率=(湿土质量-烘干土质量)/烘干土质量×100%=水质量/烘干土质量×100% 塑限ωP:土由可塑状态转为半固体状态时的界限含水量为塑性下限,称为塑性界限,简称塑限。 液限ωL:土由可塑状态转为流体状态时的界限含水量为液性上限,称为液性界限,简称液限。 CBR:承载比(CBR)又称加州承载比。指试料贯入量达到2.5mm时,单位压力对标准碎石压入相同贯入量时标准荷载强度的比值。 三、试验路段 试验路段应选择地质条件、路基断面形式等具有代表性的地段,长度宜不小于200m。 下列情况应进行试验路段施工: 1.二级及二级以上公路路堤。 2.填石路堤、土石路堤。 3.特殊填料路堤。 4.特殊路基。 5.拟采用新技术、新工艺、新材料、新设备的路基。 老船长经典秒杀口诀:高填特新 路堤试验路段施工总结宜包括下列内容: (1)填料试验、检测报告等。

(2)压实工艺主要参数:机械组合;压实机械规格、松铺厚度、碾压遍数、碾压速度、最佳含水率及碾压时含水率范围等。 (3)过程工艺控制方法。 (4)质量控制标准。 (5)施工组织方案及工艺的优化。 (6)原始记录、过程记录。 (7)对施工图的修改建议等。 (8)安全保障措施。 (9)环保措施。 老船长经典秒杀口诀:合格送变速水 1B411012 原地基处理要求 路基范围内的原地基应在路基施工前按下列要求进行处理: 1.地基表层碾压处理压实度控制标准为:二级及二级以上公路一般土质应不小于90%;三、四级公路应不小于85%。低路堤应对地基表层土进行超挖、分层回填压实,其处理深度应不小于路床厚度。 补充:压实度指的是土或其他筑路材料压实后的干密度与标准最大干密度之比, 以百分率表示。 1B411013 挖方路基施工 一、士质路堑施工技术 (一)土质路堑施工工艺流程

七年级下册知识点汇总

1 | 2013春季 初一年级 | 期末短语复习 , 2014人教版七年级下册英语各单元知识点大归纳 Unit 1 Can you play the guitar? ◆短语归纳 1. play chess 下国际象棋 2. play the guitar 弹吉他 3. speak English 说英语 4. English club 英语俱乐部 5. talk to 跟…说 6. play the violin 拉小提琴 7. play the piano 弹钢琴 8. play the drums 敲鼓 9. make friends 结交朋友 10. do kung fu 练 (中国) 功夫 11. tell stories 讲故事 12. play games 做游戏 13. on the weekend/on weekends 在周末 ◆用法集萃 ◆典句必背 1. Can you draw? Yes, I can. / No, I can’t. 2. What club do you want to join? I want to join the chess club. 3. You can join the English club. 4. Sounds good./That sounds good. 5. I can speak English and I can also play soccer. 6. Please call Mrs. Miller at 555-3721. ◆话题写作 Dear Sir, I want to join your organization (组织) to help kids with sports, music and English. My name is Mike. I am 15 years old. I’m a student in No. 1 Middle school. I can play the guitar well. I can sing many songs. I can swim and speak English well, too. I think I can be good with the kids. I also do well in telling stories. I hope to get your letter soon. Yours, Mike Unit 2 What time do you go to school? ◆短语归纳 1. what time 几点 2. go to school 去上学 3. get up 起床 4. take a shower 洗淋浴 5. brush teeth 刷牙 6. get to 到达 7. do homework 做家庭作业 8. go to work 去上班 9. go home 回家 10. eat breakfast 吃早饭 11. get dressed 穿上衣服 12. get home 到家 13. either…or… 要么…要么… 14. go to bed 上床睡觉 15. in the morning/ afternoon/ evening 在上午/下午/晚上 16. take a walk 散步 17. lots of=a lot of 许多,大量 18. radio station 广播电台 19. at night 在晚上 20. be late for=arrive late for 迟到 1. play +棋类/球类 下……棋,打……球 2. play the +西洋乐器 弹/拉……乐器 3. be good at doing sth.= do well in doing sth. 擅长做某事 4. be good with sb. 和某人相处地好 5. need sb. to do sth. 需要某人做某事 6. can + 动词原形 能/会做某事 7. a little + 不可数名词 一点儿…… 8. join the …club 加入…俱乐部 9. like to do sth. =love to do sth. 喜欢/喜爱做某事
