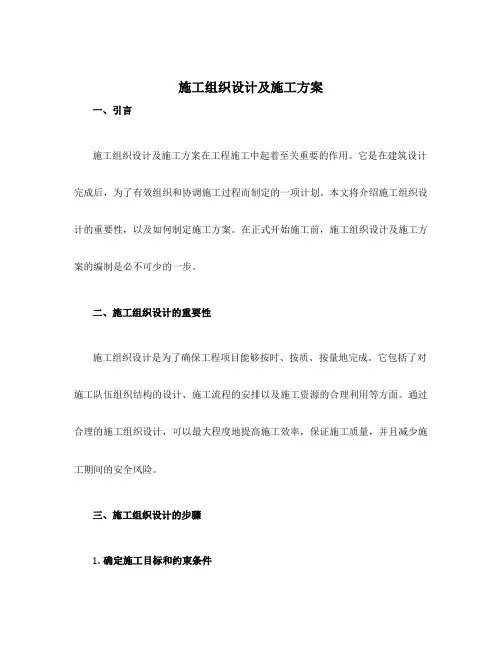

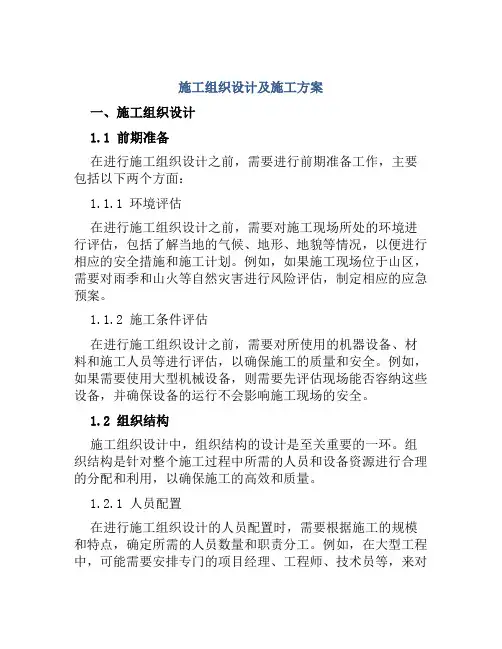

当前位置:文档之家› 施工组织设计及方案措施

施工组织设计及方案措施

施工组织设计及方案措施
施工组织设计及方案措施

目录

施工组织设计及方案措施 (2)

编制依据及本工程执行的规范、标准 (2)

工程概况、工程特点及对策 (2)

施工现场管理组织机构、队伍部署及劳动力计划 (5)

施工总平面及临时设施布置 (7)

主要施工机械、测试仪器设备及主要材料设备供应计划 (9)

主要施工技术方案和措施 (17)

第一节特殊施工措施88

第一节物资设备管理93

第一节施工管理96

总工期、施工进度计划安排及保证工期进度措施 (98)

质量管理、质量保证体系及保证措施 (102)

安全管理、安全体系及保证措施 (117)

文明施工措施 (127)

施工组织设计及方案措施

编制依据及本工程执行的规范、标准

1 编制依据

1.1 《华电国际××发电厂四期2×1000MW 工程D 标段(煤场、卸煤沟及输煤栈桥标段)招标文件》及其附件。

1.2 原电力工业部电力建设总局(81)火发字第70 号《火力发电工程施工组织设计导则(试行)》。

1.3 《火力发电厂施工组织大纲设计规定》(试行)。

1.4 《公司质保手册》、《公司质量体系程序》。

1. 5《电力建设安全施工管理规定》、《电力建设安全规程》(DL5009.1-92)。

2 本工程执行的规范及标准

2.1 工程质量检查、验收

(1)国家及电力行业现行规程、规范、标准及有关实施细则。

(2)有效的设计文件、施工图纸及经过批准的设计变更。

(3)制造厂家提供的设备图纸、技术说明书中的技术标准和要求。

2.2 施工及验收

(1)SDJ69—87《电力建设施工及验收技术规范》(建筑工程篇)。

(2)SDJ280—90《电力建设施工及验收技术规范》(水工结构篇)。

(3)《火电施工质量检验及评定标准》(土建工程篇)、(焊接工程篇)。

(4)国家电力公司颁发《电力施工质量检验技术评定标准》十一篇验评标准。

(5)国家关于建筑工程及建筑设备安装施工及验收规范标准。

2.3 调整、试运

(1)建质(1996)111 号《火电工程调整试运质量检验及评定标准》;

(2)电建(1996)159 号《火力发电厂基本建设工程启动及竣工验收规程》;

(3)《火力发电厂基本建设工程启动及竣工验收规程实施办法》;

(4)建质(1996)40 号《火电工程启动调试工作规定》;

工程概况、工程特点及对策

1 工程规模及建址

华电国际××发电厂位于山东省××市西南10km 的××镇,是山东电力网的主力电厂,也是一座大型矿口电厂。电厂一期、二期工程共装有四台30 万千瓦机组(经改造目前机组实际出力均为335MW),已分别于1985 年~1989 年建成投产。三期工程装设两台60 万千瓦机组,分别于1997 年1 月和11 月投产。本期工程计划扩建2×1000MW 燃煤发电机组。

2 本标工程范围及内容

2.1 本标合同范围

华电国际××发电厂四期2×1000MW 工程煤场、卸煤沟及输煤栈桥标段合同。

2.2 标段划分的原则

2.2.1 设备安装属哪个标段,相应的电气高压配电盘、厂用工作变压器、动力中心PC 柜、马达控制中心MCC 柜则属那个标段。高压配电盘引接至高压马达或工作变的电缆属高压配电盘的安装;厂用工作变压器接至PC 柜的铝母排属PC 柜的安装;PC柜至电动机或MCC 柜的电缆及MCC 柜引出的电缆属MCC 柜的安装。

2.2.2 本标段内的施工降水、地基处理、土方开挖包括在本招标范围内。

2.3 本标合同内容

2.3.1 安装工程

(1)卸煤设施、煤场机械、从煤场到碎煤机前的输煤皮带及其附属设备的安装。

(2)输煤水力清扫系统、煤场喷洒系统的设备及管道安装。

(3)煤水处理系统设备及管道安装。

2.3.2 土建工程

(1)火车卸煤沟、翻车机室及配电室、牵车台、煤场及斗轮机基础、转运站及推煤机库、地下输煤道、输煤栈桥、以及至碎煤机室止的输煤系统其他建筑物、构筑物,煤水处理间,煤场雨水调节池及提升泵房,输煤综合楼。

(2)锅炉酸洗池;

(3)烟囱北测道路以北的(脱硫系统及特殊说明的除外)地上建筑物、构筑物,地上地下池体、基础、沟道,连接管道,室外上下水及水消防管道等。

(4)建构筑物内的生活给水、污水、工业废排水、水消防、除尘、通风设施、空调设施、照明设施。

(5)设备地脚螺栓固定用预埋件的埋设,以及设备的二次灌浆。

3 主要工程数量

2. 1 建筑工程部分

建筑工程主要工程数量表

3.2 机务工程部分

见下页《机务工程主要工程数量表》。

3.3 电热工程部分

主要设备有:电力电缆33.5km,控制电缆24km,电缆保护管、桥架34t,变压器4 台,各种屏、盘、柜、箱128 块(台),行车滑线340m,输煤程控设备1 套,工业电视1 套。

4 主要子项工程建筑结构特征

见下页《主要子项工程建筑结构特征表》。

5 自然条件

5.1 厂址位置及地形地貌

××市是山东省省辖市,由济宁市代管,位于山东省西南部,北距省会济南市160km。××电厂厂址位于××市西南约10km 的××镇,电厂北邻××煤矿,南接××庄,西靠××村,东与×庄为邻。

电厂地处兖州煤田南缘,地下不采煤,是一座大型矿口电厂。本期工程建设场地位于三期工程扩建端,其场地自然标高在46.36~52.01m(黄海高程)之间,地势自东北向西南倾斜,自然坡降约6‰,场地为三期工程施工安装场地。

5.2 工程地质

本期工程厂区离开三期扩建端174m 向西扩建,其原始地貌是峄山山前洪积平原与白马河冲积平原的过渡地带,总体呈东高西低,三期施工时对四期场地进行了平整。

厂址所处地貌单元属峰山冲积—洪积平原,组成地层主要为第四系松散堆积物,一般层厚20m 以上;下伏地层主要为石炭一二迭系基岩,厂区地形基本平坦,除有人工开挖的沟、渠、塘外,无其它不良地质现象。

厂区地基土属中硬场地土,建筑场地类别属于Ⅱ类,抗震设防烈度6 度。

厂区地层共分为三大层和数小亚层及次亚层(地层代号与三期相同),其中第一、第二大层为第四系松散堆积物,第三大层为石炭~二迭系基岩。

5.3 水文地质

地下水主要为潜水,一般埋深在0.56~2.36m,标高为46.13~50.23m,地下水对混凝土无侵蚀性,水位年变幅一般为1m 左右。

5.4 气象条件

××市具有暖温带湿润和半湿润季风气候的一般特色,夏热多雨,冬寒少雪,春旱多风,秋旱少雨,冷暖与旱涝转变突然。历年平均气温14.5℃,极端气温最高40.3℃、最低-18.3℃;平均相对湿度63%;历年平均降雨量701mm,日最大降雨量321.9mm,平均降水日数78d;

全年主导风向为S,最大风速22.1m/s;最大积雪深度15cm,最大冻土深度28cm。

6 工期要求

2005 年4 月1 日开工,2007 年2 月8 日竣工移交。

7 质量要求

质量目标为:达标投产,保省优,创国优,争鲁班奖。

7.1 建筑分项工程合格率100%,建筑单位工程优良率达95%以上。

7.2 安装、调试合格率100%。安装单位工程优良率达98%以上。受检焊口无损探伤一次合格率大于96%。

8 施工交通、水电等条件

铁路线:利用三期工程已建的施工铁路专用线。

施工道路:电厂已建有完善的厂外公路运输网,进厂道路宽20m,沥青路面长5km。

施工用水电:从业主指定的接口接引。

施工现场管理组织机构、队伍部署及劳动力计划

1 本项目施工管理组织机构

1.1 本标组织机构框图

我单位领导高度重视本标工程,已将该项目列为在建重点工程之一,总部成立该项目管理领导小组,现场组建精干的、整体功能强的项目经理部,全权负责组织实施。调遣所属技术实力强、类似工程经验丰富、业绩突出的6 个专业公司承建施工。现场组织管理机构见下图:

现场施工管理组织机构图

1.2 组织机构说明

华电国际××发电厂四期工程煤场、卸煤沟及输煤栈桥标段建筑及安装工程项目经理部是现场施工生产的管理机构,接受项目法人和监理工程师及本公司总部的指令和领导并实施。

本项目经理部是为完成本标工程合同目标而设立的专门机构,按照国际惯例实行项目管理,项目经理代表企业法人全面履约。项目部本着科学管理、结构合理、精干高效、管理覆盖全面的原则,抽调具有丰富电厂施工经验的工程技术人员和管理人员组成项目管理班子。

项目部各职能部门按分工明确、责任清楚、各司其责、相互配合的原则在项目部有关负责人指导下开展工作,并与建设和监理单位相关部门对口,接受其监督、指导。

本项目经理部的机构设置经甲方批准后生效。项目经理及主要管理人员变更须经项目法人的同意。

在项目经理的组织下,成立以专业为主的公司,按组织机构设置原则,确定各自施工管理人员。按施工任务划分及施组进度计划安排、施工方法等确定各队参工人数(技工)与机械

设备,并在施工期中进行动态调配。

1.3 主要施工人员

主要施工人员为:项目经理:程月端;项目总工程师:徐永波;项目商务经理:杨胜多;项目生产经理:黄忠强;主要技术人员:23 人(其中:高级3 人、中级14人、初级6 人)。

2 施工队伍部署及任务划分

施工队伍部署及任务划分表

3 劳动力计划

3.1 各队参工人数

依据各专业工程队施工任务、计划劳动力及施工进度计划安排,初步拟定各队参工人数见下表。高峰期劳力缺口采取就近工点调入或加班、倒班措施解决,确保月、季、年进度计划的完成。

施工队伍参工人数表

3.2 劳动力计划表

本工程劳动计划表

施工总平面及临时设施布置

1 施工现场总平面布置

见下页《华电国际××电厂四期工程D 标段施工总平面布置图》

2 布设原则

施工临时设施本着施工便利、安全可靠、物流顺畅、减少干扰、经济实用、利用既有、节约用地、保护环境的原则进行布设。

3 施工便道

施工便道沿各建构物周边修建,主要沿拟建规划路布置,随工程进展分步开通,总长约为3450m;路面双车道宽7.0、单车道宽4.0m,泥结碎石路面20cm 厚,两侧用花钢管做成护栏与其它区域隔离。

4 力能供应

4.1 施工给水及消防

本工程施工用水从业主提供接口接引,装表计量。

现场需用水量为25L/s,施工用水采用生产、生活、消防共用的方式,供水压力为0.3MPa。供水干管沿本标构筑物及在职工生活区内布设,总长3500m,管径为DN100。施工供水管网均采用埋地敷设,埋深1.0m。消火栓布置间距≯100m,以满足消防要求。各用水点在主干管网形成后,在管网预留接口处接管(DN50),设阀门。

4.2 施工用电

(1)现场电源及供电线路布置

施工电源自厂区指定的10kV 电力线路接引,通过二次降压变压器后向施工区供电,并装表计量。

本工程高峰期总用电量约为2330kW,使用三个降压变压器,总容量2430kVA,即#1、#2、#3;容量分别为630kVA、1000kVA 和800kVA。

低压供电线路主要沿施工便道布设,总长约3200m,架空线路。

(2)施工电源系统介绍

本工程低压侧施工电源采用三级电源箱布置,各变压器独立供电,互为备用。自变压器低压侧出线后进入配电盘,配电盘紧靠变压器布置,由此向一级配电箱供电,一级配电箱布置在各主要区域。二级配电箱布置在较小范围内,从二级配电箱接引电源,向各独立作业面的三级配电箱供电。三级配电箱布置在施工作业面最安全、方便的地方,可以随时改换布置位置,直接供施工者使用。供电负荷及范围:#1(630kVA):主要供电范围为加工制作场区、混凝土搅拌站及翻车机室到4#转运站区域。

#2、#3(1000kVA、800kVA):主要供电范围为职工生活营区、火车卸煤沟及斗轮机至碎煤机室前区域。

5 施工通讯系统

项目部、工程队部及工地办公室自项目法人提供的线路接引安设程控电话;项目部及工程队主要管理人员配备移动电话;同时,配备一定数量的对讲机,用于现场联络。

6 现场排水系统

场区排水:沿施工便道两侧设排水沟,按排水方向考虑全厂竖向布置坡度,过路处埋设φ1.0m 涵管,使雨水顺利排放至厂区内的排污渠;排水沟未端设沉淀池,污水沉淀滤清后再外排。

生活区排水:在排水沟的末端设污水处理池,生活污水经处理后再排入河塘。

7 起重机械设备布置

7.1 翻车机室施工

翻车机室结构施工配1 台QT60 型塔吊;翻车机室钢屋架及屋面板吊装配一台50t履带吊。

7.2 卸煤沟、转运站及输煤栈桥施工

卸煤沟、转运站及输煤栈桥主体(不含钢桁架吊装)及装饰施工配50t、32t、16t等汽车吊及50t 履带吊;输煤栈桥钢桁架吊装配备一台150t 履带吊,钢桁架卸车配1 台50t 履带吊。

7.3 其它建构物施工

其它各建构物主体及装饰施工配32t、16t 等汽车吊。

7.4 斗轮堆取料机、翻车机安装

翻车机设备安装配一台150t 履带吊,斗轮堆取料机安装配备一台50t 履带吊,其它机务、电热等设备安装配备50t、32t、16t 汽车吊。

7.5 钢结构制作场

布置2 台15t 龙门吊。

7.6 钢筋加工场、周转材料及安装设备材料存放场配备一台16t 汽车吊装卸材料,灵活机动。

8 施工生产、办公及生活临建布置

8.1 项目部及生活营区

项目部及生活营区设在火车卸煤沟北侧,占地面积12000m2,采用机制砖搭设,内设有办公室、管理人员宿舍、职工宿舍、中心试验室、招待所、娱乐室、医务室、食堂等,水、电、卫生、消防设施设置齐全,道路采用混凝土硬化,并进行绿化,保证卫生清洁、环境优美。

8.2 生产临时设施

混凝土搅拌站设在翻车机室东侧空地,占地面积8000m2,布置75m3/h 搅拌站2 台。钢结构制作场(3000m2)、钢筋制作场(1800m2)、木作场(1000m2)、周转材料及安装材料设备存放场(2000m2))集中布置在本期煤场南侧,总占地7800m2。钢结构加工棚、钢筋加工棚、木工棚、料具库、工地办公室、警卫室等相机布设在上述场地内。停机停车场(1200m2)布置在本期煤场内北部,机修间设在场地内。

斗轮机存放组装场(2×2500m2)布置于本期煤场内。

翻车机室设备堆放区(1200m2)设于翻车机室北侧。

临时生产设施房屋采用混凝土板房,工棚采用钢管框架、彩钢板棚盖。

9 临时用地表临时用地表

主要施工机械、测试仪器设备及主要材料设备供应计划1 用于本工程的主要施工机械装备及试验仪器一览表

工程施工组织设计方案

施 工 组 织 设 计 二〇一六年十一月

施工组织设计编制人: 审核人: 审批人: 有限公司 二〇一六年十一月

目录 第一章编制说明 第二章编制依据 第三章工程综述 第四章施工准备 第五章施工现场平面布置原则 第六章施工进度计划及保证措施 第七章质量目标保证措施 第八章安全文明施工(专项)保证措施第九章墓区台地土方工程及绿化种植方案第十章主要项目工程施工方法及技术措施第十一章竣工验收应具备条件 第十二章工程回访及保修 附件一:劳动力计划表 附件二:施工平面布置图 附件三:进度计划表

第一章编制说明 一、编制依据 1、业主提供的(施工说明及施工图)。 2、重庆市有关政策和文件规定。 3、重庆崇兴生命纪念园墓区及附属配套设施建设项目一期工程(二标 段)招标书。 4、我公司现有的施工管理能力、技术水平和施工经验。 二、编制说明 1、在拿到设计图之后,我公司组织有关人员多次认真阅读图纸,结合现场踏勘情况,编制了本《施工组织计划》,编制时对工期、质量目标、项目管理机构设置与劳动力组织、施工进度计划控制、机械设备及材料配备、主要技术方案、安全、文明施工、环保、季节性施工等诸多因素做了充分的考虑,有非常强的适用性及针对性。 2、我们在施工过程中,会克服一切困难,发扬我公司团队的优良传统,全力以赴,配备一流的人员班子、一流技术、一流的的材料、一流的施工机具,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,进一步地优化施工方案,以先进科学的施工管理技术,更加合理的调动各种资源,保证以优良的质量、快捷的工期、优良的施工管理水平和优良的服务,按时交出令建设单位满意的精品工程。

施工组织设计方案(范文)86951

长春建筑学院 毕业设计 施工组织设计方案 学院:土木工程学院 专业:土木工程(建筑工程) 班级:建1206班 姓名:洪心杓

第一章编制说明 第一节编制说明 对承建本工程,我公司具有极大的热忱,对与建设单位的合作充满诚挚的意愿。 我公司组织有关人员认真阅读图纸,详细了解现场情况,编制了本《施工组织设计》。 本《施工组织设计》编制时对工期、质量目标、管理机构设置与劳动组织、施工进度汁划控制、机械设备、主要技术方案、安全、文明施工、环保、季节性施工、总包管理等诸多素尽可能做到充分考虑,突出其科学性、适朋性及针对性。在工程实施之前还要编制详细的实施性施工组织设计或施工方案、措施及作业指导书,指导工程施工,确保在120天工期内完成工程的全部施工内容,其中,外墙工期控制在日历天内全部完成。并使本工程质量达到合格标准,力争创市样板工程,我们承诺:我们会克服一切困难,发扬我公司的优良传统,全力以赴,配备一流的人员班子、一流技术、一流材抖、一流的施工机具和超常的价格,以雄厚的企业整体实力为依托、精良的技术装备和丰富的管理经验为后盾,根据提供的资料进一步优化施工方案,以先进科学施工管理技术,更加合理地调动各种资源,保证以优良的质量、快捷的工棚、优良的施工管理水平和优良的服务,按时交付令业主满意的工程。 第二节编制依据 1、设计施工图纸; 2、《建筑工程施工质量验收统一标准》GB50300-2001 3、《建筑地基基础工程施工质量验收规范》GB50202-2002 4、《建筑地基基础设计规范》GB50007-2002 5、《桩基质量检测技术规程》SJG09-99 6、《吉林省建筑地基基础设计规范》DBJ15-31-2003 7、《建筑桩基技术规范》JGJ94-94 8、《混凝土结构工程施工质量验收规范》GB50204-2002 9、《砌体工程施工质量验收规范》GB50203-2002 10、《木结构工程施工质量验收规范》GB50206-2002 11、《屋面工程施工质量验收规范》GB50207-2002 12、《地下防水工程施工质量验收规范》GB50208-2002 13、《建筑地面工程施工质量验收规范》GB50209-2002 14、《建筑装饰装修工程施工质量验收规范》GB50210-2001 15、《建筑工程施工测量规范》

施工组织设计方案模板

XX片区市政配套道路二期工程 施 工 组 织 设 计 编制: 审核: 审批: XXXXX股份有限公司 年月日

施工组织设计目录 目录 第一章工程总说明 ----------------------------------------------------------- 1第一节编制总则 ------------------------------------------------------------------------------------- 1第二节工程概况 ------------------------------------------------------------------------------------ 2第二章施工总部署 ----------------------------------------------------------- 4第一节施工总计划安排--------------------------------------------------------------------------- 4第二节总体施工顺序和施工流程 ---------------------------------------------------------------- 6第三节管道工程 ---------------------------------------------------------------------------------- 8第四节施工重点、难点和相应对策----------------------------------------------------------- 19 一、沥青路面施工方案----------------------------------------------------------------------------- 19 二、软基换填施工方案----------------------------------------------------------------------------- 22 三、管道拉森钢板支护----------------------------------------------------------------------------- 24第五节劳动力管理 --------------------------------------------------------------------------------- 29第六节材料管理 ------------------------------------------------------------------------------------ 29第七节设备管理 ------------------------------------------------------------------------------------ 30第八节施工组织架构与岗位人员职责 --------------------------------------------------------- 32第四章施工总平面布置和施工准备 ------------------------------------ 34

改造工程施工组织设计方案

某路路灯改造工程施工组织设计 (1) 第一章项目简介 (1) 第二章施工组织方案与部署 (1) 第三章施工准备 (3) 第四章工期保证措施 (4) 第五章协调与配合 (7) 第六章施工程序和主要施工方法 (8) 第七章安全保证措施 (10) 第八章文明施工与环境保护措施 (11) 第九章成品保护和成本控制措施 (12) 第十章工程技术资料管理 (13) 某路路灯改造工程施工组织设计 第一章项目简介 一、工程概况 1、本工程为中山市东明路路灯改造工程 2、工程地址:中山市东明路 3、建设单位:中山市市政工程建设中心 4、合同工期总日历天数25天 二、工程范围: 路灯安装和路灯电缆敷设,路灯控制柜的安装 电缆预埋管敷设 三、工程保修期: 综合验收交付使用起计一年 四、工程项目特点: 以考虑节省工程费用为原则 组织各工种配合施工,以达到士建、安装及其它工种互创施工条件、确保工程总进度 第二章施工组织方案与部署 第一节部署原则 1、集中力量保质量、保工期,在人力、物资、机具给该工程以充分保障,各

工序管理工作应相互协助,指导好现场的施工工作,搞好各工种的协调配合 2、组织各工种配合施工,穿插作业,重点部位重点赶工。以达到土建、安装及其它各工种之间互创施工条件,以确保工程总体进度 第二节施工组织机构 一、本电气安装工程项目,负责安装施工组织和管理, 1、其组成成员如下: 二、项目经理将负责各专业施工队伍的施工现场协调和安排。抓好工程质量和安全的同时,抓好对环境保护的要求 第三节施工管理措施 一、为顺利实现质量目标,我们采取的主要管理措施有: 1、将该工程列为我公司的重点工程,由公司总经理直接领导,并组成施工现场管理机构,发挥公司的优势,在各施工生产要素的配置上对该工程实行重点政策,确保工顺利完成 2、建精干、高效强有力的项目经理部,选配高素质的项目经理和管理人员,实行项目管理负责制,全权组织技术、质检、材料、安全、劳资、财务等部门对工程施工进行全员、全面、全过程的系统动态管理,并对工程质量、施工进度、安全生产、文明施工、成本核算及经济效益等进行全方位的目标责任管理与控制 3、用技术熟练,纪律严明,经过多个大型工程锤炼的能打硬仗的高素质的作业队伍,在该工程上进行施工,发挥我公司管理上的优势,强化职能,统筹协调,综合管理,确保工程总体目标的实现 第四节施工方案 进场阶段 对施工现场进行认真堪察,合理选定材料摆放区、制作区、工具存放区及废料堆放区,有条件的应设立材料仓库,便于管理。制定现场作业顺序,不阻障其它工程的施工现场,根据可施工程度合理安排施工人员进场、材料进场及工具进场。组织人力搞好现场的文明环境,临时用电架接灯光准备,施工人员进场前作适当的安

石材幕墙施工组织设计方案方案

天津生态城万拓住宅项目一期 外檐石材幕墙工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 浙江中南建设集团有限公司 二00一一年九月十六日

目录 第一章、工程概况与施工条件 3 第二章、工程项目管理目标 5 第三章、设计方案 5 第四章、施工前的准备工作 5 第五章、施工工艺 12 第六章、施工质量保证措施 19 第七章、制品的运输与保管 26 第八章、安全文明环保措施 27 第九章、工程进度保证措施 30 施工组织设计

第一章工程概况与施工条件 一、编制说明 本《施工组织设计》为天津中新生态城万拓住宅项目一期外沿石材幕墙工程编制的施工组织设计,是规范和指导该项工程从施工准备到竣工验收过程的综合性技术经济文件,为使该项工程的施工全过程能按科学规律组织规范施工,有计划地开展各分部分项工程的施工,与时做好各项施工准备工作,保证各种资源和劳动力的与时供应;协调与各工种之间的时间安排,保证施工的顺利进行,按期保质保量完成施工任务,特制订本施工组织设计。 1.1 适用范围 本《施工组织设计》适用于天津中新生态城万拓住宅项目一期外沿石材幕墙工程。 1.2 编制依据 1、招标施工图纸(电子版); 2、《建设工程项目管理规范》 50326-2001; 3、《金属与石材幕墙工程技术规范》 133-2001、113-2001 4、《石材幕墙工程施工工艺标准》;1003-2003/8/16 5、《建筑物防雷设计规范》50057-94 6、《建筑设计防火规范》16-87; 7、《高层民用建筑设计防火规范》 50045-95; 8、《建筑幕墙》3035; 9、《幕墙工程手册》中国建筑工业出版社出版,赵西安编著; 10、《建筑硅酮结构密封胶》 16776; 11、《天然石材产品放射性防护分类控制标准》518; 12、《钢结构工程施工质量验收规范》50205-2001; 13、《天然花岗岩建筑板材》 205; 14、《冷弯薄壁型钢结构技术规范》 15、《胶粘剂拉伸剪切强度测定方法》 1.3编制原则 (1) 认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执 行工程建设程序。全过程地接受业主与监理的管理与监督,认真按行业主管部门指导意见开展工作。 (2) 遵循建筑施工工艺与其技术规律,坚持合理的施工程序和施工顺序。 (3) 采用流水施工方法、工程网络计划技术和其它现代管理方法,组织有节 奏、均衡、连续施工。 (4) 充分利用现有施工机械和设备,扩大机械化施工范围,提高施工项目机

总施工组织设计方案模板

总施工组织设计方 案

第一章: 总体概述 第一节、工程简介: 1、工程名称: 广东第二师范学院番禺附属中学教学楼卫生间改建工程; 2、工程地点: 广东第二师范学院番禺附属中学内 3、建设单位: 广东第二师范学院番禺附属中学; 4、设计单位: 广州番禺区市桥建筑设计院有限公司 5. 监理单位: 广州城工建设监理有限公司; 6、工程规模及设计要求: 总建筑面积: 480.5㎡建筑层数: 地上 五层 ; 建筑工程等级: 三级 ; 结构形式:钢筋混凝土 框架结; 抗震设防烈度: 七度 ; 防火设计的的建筑 分类: 二类 该工程基础采用天然独立地基, 工程主体结构砼采用C25的商品砼, 结构墙体采用Mb7.5砂浆砌筑MU10蒸压加气砼砌块, 外窗户采用玻璃铝合金, 外墙饰面砖为条形砖。 第二节、项目管理目标 质量目标 本工程质量目标: 经过国家及行业质量验收达到合格标准。 工期目标 本工程暂定开工日期为12月13日。施工总工期60日历天,其中主体工程计划40个工作日内完成, 余下时间穿插着水电和装饰装修工程的施工。根据本工程的施工条件、施工地点、施工内

容及建设单位对工期的要求, 结合本公司的施工力量穿插着安排施工, 我司确保在60日历天内完成本工程施工。 安全生产文明施工目标 1、在施工期间严格遵守国家、省、市有关防火、防爆和施工安全的规定, 建立规章制度和防护措施。贯彻”安全第一, 预防为主”的方针, 有效地控制和防止事故的发生。实现: ①无工伤死亡事故; ②无交通死亡事故; ③无等级火警事故; ④无重伤事故, 轻伤事故率控制在3‰范围内; ⑤无倒塌、无中毒事故。 2、文明施工目标: 做好规划管理, 场容场貌创一流水平, 使本工程施工工地达到市级安全文明工地, 争创省级”双优”工地。 3、环境保护: 在施工过程严格遵守相关法规, 减少水污染、大气污染和噪声污染。 第三节、施工管理及计划 一、项目管理模式 我公司将委派具有同类工程承包经验和能力的项目经理和具有同类型工程施工管理经验的高素质的管理人员组成项目经理部, 对工程施工实施项目管理。项目经理部在总部和区域公司领导下充分发挥企业集团的整体优势, 标准模式建立管理体系, 形成以全面质量管理为中心环节, 以专业管理和计算机管理相结合的科学化管理为体制, 以便出众地实现对建设单位的承诺以及我公司的质量方针。 二、施工进度控制

提升改造项目工程施工组织设计

第一章、编制说明及依据 1.1、编制说明 1、本施工组织设计是根据该工程的招标范围和招标文件、工程特点、技术要求、现场情况、业主要求工期、施工条件等要求针对河南农大扶沟蔬菜研究院提升改造项目工程第一标段而编制的。 2、根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程质量的终身负责,以“科学、经济、优质、高效”为编制原则。 3、本施工组织设计在编制中的不详之处,均以国家有关技术规范、标准、规定为准。 第二章、项目管理目标 2.1、工程质量目标及控制 各分项工程质量保证项目符合相应质量检验工程标准的规定,基本项目优良项数达到检验项数的80%以上,允许偏差项目抽检的实测值在相应测量检验评定标准的允许偏差范围内;质量保证资料真实、准确、配套、齐全,观感评分率达到95%以上。确保合格工程。 质量保证资料真实、准确、配套、齐全,观感评分率达到95%以上。确保一次性验收合格。在事前分析工程项目施工活动中可能出现或容易出现的质量问题的基础上,提出相应的预防措施和对策,实现对施工项

目质量的主动控制。实行班组自检、互检、上下道工序交接检验,特别是对隐蔽工程和分项(部)工程的质量检验。开展质量统计分析,及时掌握质量动态。一旦发现质量问题,立即研究处理,使每道工序处于良好的控制状态,以满足规范和标准的要求。 2.2、工期目标及控制 1、工期目标 本工程招标工期为30日历天。我公司在现有条件下确定投标工期为30日历天,并力争提前完工。 2、加强施工进度计划的控制 要明确工期与质量、安全目标,并制定奖罚办法;要加强机具的保养,保证机具的完好率;要保证材料按时、按质、按计划进场,避免发生停工待料或因材质不合格而影响施工的情况;要加强工程质量管理,避免质量不合格造成返工影响工期;要加强安全生产,文明施工,施工中要导入CI形象,按规范组织施工;要保证工程正常运行所需必要资金,这要求得到建设方的支持;要经常召开生产调度会,解决存在的问题,确保总目标的实现。 第三章、工程概况及施工部署 3.1、工程概况 河南农大扶沟蔬菜研究院提升改造项目工程,工期30日历天。3.2、施工部署

模板工程施工组织设计方案

宁晋名门世家 1# 楼 模 板 工 程 方 案 编制人: 审核人: 审批人: 编制日期:二零一二年二月三日 编制单位:建设集团

目录 第一节编制依据 第二节工程概况 第三节模板方案选择 第四节材料选择 第五节模板安装 第六节模板拆除 第七节模板技术措施 第八节安全、环保文明施工措施 第九节模板计算

第一节编制依据 《建筑结构荷载规》GB50009-2001中国建筑工业; 《混凝土结构设计规》GB50010-2002中国建筑工业; 《建筑施工计算手册》江正荣著中国建筑工业; 《建筑施工手册》第四版中国建筑工业; 《钢结构设计规》GB 50017-2003中国建筑工业; 第二节工程概况 一、工程建设概况 1、本工程为宝盈房地产开发建设开发的宁晋名门世家1#楼。本工程采用剪力墙结构体系,建筑抗震设防类别为标准设防类,结构安全等级为二级。剪力墙的抗震等级为三级。主楼基础采用钢筋混凝土筏板基础. 2、建设单位:宝盈房地产开发 监理单位:安泰建设监理 设计单位:威斯顿建筑设计分公司 施工单位:建设集团 二、建筑设计概况 地下建筑面积() 地上建筑面 积() 总建筑面积 ()

第三节模板方案选择 本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点: 1、模板及其支架的结构设计,力求做到结构要安全可靠,造价经济合理。 2、在规定的条件下和规定的使用期限,能够充分满足预期的安全性和耐久性。 3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。 4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收; 5、综合以上几点,模板及模板支架的搭设,还必须符合规检查标准要求,要符合省文明标化工地的有关标准。 6、结合模板及模板支架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验选择合理的模板方案。 第四节材料选择 在模板满足强度、刚度和稳定性要求的前提下,尽可能提高表面光洁度,阴阳角模板统一整齐。 采用15mm厚清水墙板,木方作楞,配套穿墙螺栓M14使用。竖向楞采用40×80 木方,水平外楞采用48×3.5钢管。 第五节模板安装 1、一般要求 竖向结构钢筋等隐蔽工程验收完毕、施工缝处理完毕后准备模板安装。安装模板前,要清除杂物,焊接或修整模板的定位预埋件,预埋套管等,并经验收合格,做好测量放线工作。 2、±0.000以下模板安装要求 (1)底板模板安装顺序及技术要点 垫层施工完毕后进行底板模板安装,底板侧模全部采用砖模,沿底板边线外延20mm砌筑120mm厚砖墙,高度=底板厚+50mm,在底板厚度围砌筑永久性保护墙,砂浆采用1:3水泥砂浆,上面砌筑临时性保护墙,用混合砂浆砌筑,砖墙侧抹20mm厚1:3水泥砂浆。地下室墙体第一道水平施工缝留置在基础底板上

教学楼改造施工组织设计方案

教学楼改造施工组织设计方案 (一)、编制说明 1、编制目的 本施工组织设计是我公司对***市高级技工学校西小楼改造工程(二期)竞争性磋商项目的参谈文件之一,本施工组织设计反映了我公司拟对本工程中标后进行施工管理的总的构思和部署。若我公司有幸中标,我们将按照本公司的技术管理程序,在和有关方面进行图纸会审后,按照施工组织设计确定的原则和施工方案进行施工管理,以确保本工程优质高速的建成。 2、编制依据 ***高级技工学校西小楼改造工程(二期)竞争性磋商项目磋商文件及施工图纸等相关技术资料 我司现有施工力量和技术装备情况 我司在其它类似工程施工中总结的经验 对施工现场和周边的踏勘情况 国家现行规范及技术标准 3、编制原则 本施工方案是***高级技工学校西小楼改造工程(二期)竞争性磋商项目具体实施的指导性文件。 我司将本着严密组织、科学安排、保证重点的思想施工本工程。 我司将以“文明施工、绿色施工、节能环保、优质保量、确保安全”的指导思想施工。

本施工组织设计编制遵循施工工艺及其技术规律,合理地安排施工程序和施工工序。 各分项工程尽力采用平行流水施工方法,组织有节奏、均衡、连续的施工。 科学地安排本工程冬雨季施工,确保质量。 施工中力求采用国内外先进的施工技术和科学管理方法,加快施工速度,缩短工期,保证工程质量。 合理地组织材料采购、运输环节,在遵守业主要求,保证工程质量前提下,降低工程成本,提高经济效益。 (二)、工程概况 工程名称:***高级技工学校西小楼改造工程(二期)竞争性磋商工程地点:***高级技工学校 质量标准:执行国家验收规范合格标准 (三)、施工部署和施工现场平面布置 1、施工部署原则 施工总体顺序是指导整个施工的关键线路,包括施工段划分、施工进度计划等关键因素,对施工进行指导和制约。为使我司能与贵司有默契的配合。现针对本工程的实际特点,强调如下部署原则:加强施工过程中的动态管理,合理安排劳动力和施工设计的投入,科学的组织流水及交叉施工,严格劳动纪律,严肃施工调度命令,确保按期、优质、高效地完成工程施工任务。 本工程的总体施工顺序以“土建、防水、保温、钢构、外装修为主,

装饰装修施工组织设计方案范本

【最新资料Word版可自由编辑!!】1 编制依据 1.1 施工图设计和/或顾客特殊要求 1.2 施工组织设计/质量计划

1.3 类似工程施工方案 1.4标准、规范及有关技术规定 《建筑装饰装修工程质量验收规范》(GB50210-2001) 《塑料门窗安装及验收规程》(JGJ 103-96) 《混凝土结构工程施工质量验收规范》(GB50204-2002) 《建筑地面工程施工质量验收规范》(GB50209-2002) 《建筑工程施工质量验收统一标准》(GB50300-2001) 2 过程名称及概况 2.1 过程名称: 2.2 过程概况 2.2.1过程特点:西安石化技改工程中的总变电所、除盐水站主厂房和循环水场综合厂房、消防水泵房、变配电所、中心控制室等建筑物的装饰装修工程均含有工序较多,施工繁杂、用工量大且工期占用时间长、工序之间交叉作业多、高空作业周期长且安全管理点大面广等特点。 2.2.2 过程内容 2.2.2.1本工程所含单位工程明细见下表:

2.2.2.2 本工程所含单位工程装饰装修具体做法详见下表:

3 施工部署 由于装饰装修工程所含工序繁杂,交叉作业多,施工周期长,施工时总体上按抹灰工程、门窗工程、吊顶和饰面砖工程、楼地面工程、涂刷工程、细部工程的顺序施工,在确需进行交叉作业的地方将合理组织施工,由专人负责施工。其中部分子分部工程将要组织平行施工。 3.1劳动力需求及要求 劳动力需求计划如下: 3.2主要设备、机具需用及要求 主要设备、机具需用计划如下:

3.2进度安排 本工程建筑物的主体在九月中旬已施工,在经过主体验收后即可进行装饰装修工程,从九月下旬开始施工,整个过程需时一个半月左右,在十一月十五日以前将所有该部分建筑物施工完。 4 施工工艺步骤及控制要求 4.1施工工艺步骤 4.1.1 抹灰工程施工工艺步骤: 4.1.2 门窗工程施工工艺步骤 4.1.2.1 钢门窗、木门窗施工工艺步骤: 4.1.2.2 塑钢门窗施工工艺步骤: 4.1.3 吊顶工程施工工艺步骤: 4.1.4 楼、地面工程施工工艺步骤 4.1.4.1 水泥砂浆面层施工工艺步骤: 4.1.4.2 水磨石面层施工工艺步骤:

模板施工组织设计方案

xx花园三期C区工程 模板施工组织设计方案 编制:xxx 审核:xxx 审批:xxx 编制单位:xxxx建筑安装工程有限公司编制时间:二0一0年七月二十五日 xx花园三期C区工程

1.工程概况: 1.1工程总体概况 工程名称:xx花园三期C区工程 工程地点:xx经济开发区 建设单位:xxx经济开发区投资发展有限公司 设计单位:xxxx工程设计有限公司 工期:210天 1.2工程建筑概况 建筑总面积:6882.4m2 建筑层次:五层 2.模板设计思想: 2.1根据工程特点及合同计划要求,本工程工期为7月,由于前期拆迁工作拖延比较长,导致工期非常紧张,主要影响工程进度因数集中地主体施工上,其中模板安装进度直接影响工程进程,因此如何抓好工程进度确保质量,特别是模板工程的安装质量,成为项目经理部质量工作的重中之重。 2.2工程中的拟采用清水模板,根据施工图施工组织设计及我司实际情况,参照有关施工规范进行模板设计,确定木模板制作几何形状、尺寸要求,龙骨的规格,间距、选用支架系统,支撑间距,绘制各部砼模板设计图,编制工艺要求及说明。 3.施工准备: 3.1主要材料及机具: 3.1.1胶合板(1830×915×18、2440×1220×18双面刷脱模剂),松方木(50×105mm统一压刨50×100mm),木档(50×50mm) 3.1.2钢管支架,对拉螺柱、托具、卡具,压刨机、木工电锯等 3.2作业条件 3.2.1模板数量已按模板设计方案结合施工流水段的划分以及工期要求,确定模板套数。

3.2.2根据图纸要求,放好轴线和模板边线,定好水平控制标高。 3.2.3柱钢筋绑扎完后,水电管及预埋件已安装、通过隐蔽验收手续。 3.2.4根据模板方案,图纸要求和工艺标准,以书面形式向班组进行安全,技术交底。 4.模板设计: 4.1柱模板 4.1.1构造 柱柜由四面侧板,柱箍、支撑组成,其中柱侧采用大模裁割,纵向拼接,则模板接缝较少(如图①) 柱顶与梁交接处,留出缺口、缺口尺寸即为梁的高及宽(梁高以扣除平板厚度计算),并在缺口两侧及口底钉上衬口档,衬口档离缺口边的距离即为梁侧板及底板的厚度,衬口档为50×50mm木档,与梁柱接面刨平,拼接密实。 柱侧模外设竖向方木楞,方木楞与柱接面刨平,木楞以刨平面顶边压缝,如图② 柱截面大于500mm的柱模,在其中部设M12穿墙螺栓@800,柱模外设置Φ48@500钢管箍,以防止砼浇筑模板产生膨胀变形,安装。 柱模板安装时、先在基础面(或楼面)上弹柱轴线及边线。同一柱列应先弹两端柱轴线边线,然后拉通线弹出中间部分柱的轴线及边线,按照边线先把底部方盘固定好,再对准边线安装底部侧模,用临时支撑支牢,吊线调整垂直度,上口模外侧设高出板模50mm木档圈边锁口,再支设上部侧模,将中部接口档钉紧,调整柱口尺寸,钉紧侧模后,用线坠校正垂直度,用支撑加以固定,为保证柱模稳定,柱钢管箍与梁板立杆应联系牢固,柱模设剪力撑在梁板杆交接点周围与立杆系拉接固定。 柱拉结筋拟采用预埋后焊,在靠砼柱面相应柱侧模以间距500MM,定出预埋件位置,如图将预埋件钉干柱内侧模。 同一柱列模,采取先校正两端的柱模,在柱模顶中心拉通线,按通线校正中间部分。 4.2梁模板 4.2.1构造要求:

一改造工程施工组织设计方案

施工组织设计 编制: 审核: ***** 装饰工程公司 二00 三年四月

第一章:编制依据 第二章:工程概况 第三章:施工部署和施工准备工作第四章:施工进度计划 第五章:施工现场平面布置 第六章:主要分部分项工程施工方案

第七章:质量保证措施

第八章:安全文明施工措施 第一章 编制依据 一、与建设单位签定的工程施工承包合同。 二、 *** 工程建筑、结构、设备、电气专业施工图 三、 **** 设计装饰工程公司设计的室内装饰工程深化图 四、国家、北京市和行业制定的有关规范、规程及标准: 1、《建筑工程施工质量验收统一标准》 2、《建筑地基基础工程施工质量验收规范》 3、《砌体工程施工质量验收规范》 4、《混凝土结构工程施工质量验收规范》 5、《建筑地面工程施工质量验收规范》 6、《屋面工程质量验收规范》 7、《建筑装饰装修工程质量验收规范》 8、《钢结构工程施工质量验收规范》 9、《建筑给排水及采暖工程施工质量验收规范》 (GB50240-2002) 10、《建筑电气工程施工质量验收规范》 (GB50303-2002) 11、《建设工程文件归档整理规范》 (GB/T50328-2001) 12、《建设工程项目管理规范》 (GB/T50326-2001) 13、北京市《建筑工程资料管理规程》 (DBJ01-51-2003) 14、《建筑施工商处作业安全技术规范》 (JBJ/80-91 ) 15、《建筑机械安全技术规程》 (JBJ33-88) 16、《施工现场临时用电安全技术规范》 (JBJ46-88) 17、《北市市建筑工程施工安全操作规程》 (DBJ01-62-2002) GB50300-2001) GB50202-2002) GB50203-2002) GB50204-2002) GB50209-2002) GB50207-2002) GB50210-2001) GB50205-2001)

室内装饰施工组织设计方案9完整版

室内装饰施工组织设计 方案9 HEN system office room 【HEN16H-HENS2AHENS8Q8-HENH1688】

崇文街道办事处惠工社区(服务中心装修) 施 工 组 织 设 计 方 案 编制人: 编制单位:湖北星宇建设集团有限公司 第一节工程概况 工程名称:崇文街道办事处惠工社区服务中心装修工程 建设单位:湖北星宇建设集团有限公司

地点:荆州市沙市区中山路 建筑面积: 建筑物高度及层楼:地上4层,高 社区服务中心装修范围: 室内装修工程:①一层服务大厅、警务室、办公室、储物间、爱心超市,二层居民活动室、科普活动室,三层多功能活动室、社工办公室、民事调解及志愿者服务室,四层多媒体礼堂、会议室、后台音控室,天棚吊轻钢龙骨架封9厘纸面石膏板造型制作。内墙天棚:面刮腻子粉打磨做防霉三棵树乳胶漆面层,卫生间天棚做水性涂料。卫生间、保洁室:墙面堵漏防水、防渗漏处理后贴300*450陶瓷砖面层高,天棚300*300铝质扣板天棚吊顶。内部具体布置详图。②地面:居民活动中心、科普活动室、多功能活动室、各房间地面铺耐磨中密度复合木地板面层,公共走廊800*800抛光砖面层,保洁室、卫生间堵漏防水、防渗漏处理后铺300*300防滑地砖,墙面贴300*600瓷砖。一楼大厅及房间和四楼多媒体礼堂铺800*800抛光砖,一、楼公共墙面为600*1200聚晶面玻化砖干挂。楼梯扶手76主管铁不锈钢扶手、踏步、换步台为600*600(20厚)等。 ③水、电安装:卫生间、保洁室、公共预埋,铺设水、电设施全部暗埋,大理石洗脸台面。房间、通道、大厅、办公区、会议室、活动室强、弱电管线暗铺,具体详图,其它未明事项根据建设方的要求、下发的文件、技术交底、变更通知、隐蔽签证等具体在施工图及上述文件中体现。 第二节工程要求

施工组织设计方案(简单)

施工组织设计方案 1.1工程概况 1.1.1工程简介 XXXX工程属于XXXX有限公司,位于XX市XX区XXX路XXX号,处于交通干道上。 工程类别为XXXX场所,因此按“无人值班”(少人值守)原则设计,采用计算机监控系统。 1.1.2工程实施目标 1.1. 2.1工期目标 工程建设施工工期,我方将按业主提出的要求合理安装工期,加强协调管理,使得各施工顺序,衔接关系适当,施工科学、合理,保证计划总工期实现,力争提前竣工。 1.1. 2.2质量目标 加强质量检查管理,建立质量管理体系,狠抓施工过程控制,使项目各系统均符合国家现行各项智能化系统工程设计、施工规范和质量验收合格标准 1.1. 2.3环境保护目标 采取有效措施,避免施工扰民,最大限度地减少对环境的污染。 1.1. 2.4安全生产目标 建立完整的安全管理体系,整个工程期间杜绝死亡及重伤事故,轻伤事故不超过0.5%,年工伤频次在1‰以下。 1.1. 2.5文明施工目标 配合土建、设备安装达到市级以上文明工地和标准化现场。 1.1. 2.6工程特点 其特点体现在以下几个方面:

1)实用性:系统的配置和设计最大限度的满足大楼业务和物业管理的各项需求。2)先进性:系统总体定位为国内领先,具备我国当今智能化大楼主流技术及性能,采用国际或国内目前的先进技术,并考虑到今后将会出现的新技术,设计具有一定的前瞻性,确保系统在建成运行后的较长时间内不落后。 3)可靠性:系统选用的技术或配套设备采用“主流”技术和产品,是在实际工程广泛应用的成熟可靠的先进技术或产品,保证系统的长期正常运行。 4)整个智能化弱电系统相对独立,又存在着一定的相互关联,体现系统的整体性、相关性、联动性。 5)可扩展性:本次设计充分考虑到未来技术发展和使用要求的变化,系统功能扩展和技术提升的可能性,充分保护投资,保证可持续发展的要求,确保业主的投资效益。 6)设计符合相关国际、国家及行业规范及标准。采用国际及行业开放的技术标准和标准化的产品,避免系统互联或扩展出现障碍。 7)安全性:包括系统自身安全和信息传递的安全。 8)强调以人为本的设计思想,为大楼的用户提供安全、舒适、方便、快捷、高效、环保的生活、工作环境。

模板工程施工组织设计方案

、编制依据: 1)、主要依据施工图纸。 2)、甘肃XXXX发电有限责任公司16#住宅楼工程施工组织设计。 3)、规程、规范:混凝土结构工程施工质量验收规范(GB50204—2002). 二、工程概况: 1)、建筑面积:8905.5 m2,层数,地上六层。 3)、结构形式: 基础结构形式:井桩基础,基础梁。 主体结构形式:砖混结构。 4)、结构断面尺寸:①外墙厚度370伽厚。 ② 内墙厚度240 mm厚。 @两断面尺寸:见施工图。 三、施工准备; 1)、项目部技术负责人组织生产人员熟悉图纸,认真学习掌握施工图的内容,熟悉截面尺寸,标高,制定模板初步设计方案。 2)、机具准备:O、锤子、单头扳手、手提电锯、手提压刨、打眼电锯、线坠、方尺、铁 撬辊、水准仪等。 ②、支撑体系:柱箍、钢管支柱、钢管脚手架。 ③、材料准备:顶板、梁、柱,竹胶板,支撑采用巾48X 3.5钢 架杆,隔离剂用水性隔离剂。 四、主要施工方法及措施: 1)、模板设计: 1、垫层模板:垫层厚度为100伽,垫层模板采用钢模板。沿垫层边线设置方木,方木支撑在基坑壁上,如果支撑不到基坑壁上,用巾12钢筋棒插入地面固定模板。 2、柱模板:柱模板采用小型钢模板,竖楞采用50X 100方木,方木均经压刨找平,每20 cm—道,柱箍采用钢管,每40 cm—道,最底一层距地面300 mm,其板块与板块竖向接缝处理做成企口式拼接,然后加柱箍,支撑体系将柱固定,支撑采用 巾48X 3.5 m架子管钢支撑。 3、梁板模板:梁的底模与侧模均采用10 m厚竹胶板,柱龙骨采用,50X 100m @600单面

刨光方木,次龙骨采用50X 100伽@200双面刨光方木,梁侧模,梁底模按图纸尺寸进行现场加工,然后加横楞并利用支撑体系将梁两侧夹紧,在梁h/2 处加M4穿墙螺栓@600 板模板采用10伽厚度竹胶板,柱龙骨采用100X 100@120nm单面刨光方木,次龙骨选用 50X 200@200mm双面刨光方木,为保证板的整体混凝土成型效果,将整个顶板的竹胶板按同一顺序,同一方向对缝平铺,必须接缝处,下方有龙骨,且接缝严密,表面无错台现象,若与柱相交,则不可意躲开柱头,只在该处将多层板锯开与柱尺寸相应洞口,下垫方木作为柱头的龙骨。 2)、模板加工: 柱梁的模板加工必须满足截面尺寸,两对角线误差小于1伽尺寸过大的模板需 进行刨边,否则禁止使用,次龙骨必须双面刨光,主龙骨至少要一面刨光,翘曲、变形的方木,不得作为方木使用,模板加工完毕后,必须经过项目技术人员验收合格后方可使用。 3)、模板安装: 1、模板安装的一般要求: 竖向结构钢筋等隐蔽工程验收完毕,施工逢处理完毕后,准备模板安装,安装柱模前, 要清除杂物, 焊接或修整模板的定位预埋件,做好测量放线工作, 抹好模板下的找平砂浆 2、梁模板安装顺序及技术要点: ①、模板安装顺序:搭社和调整模板支架—按标高铺梁底模板—拉线找直—绑扎梁钢筋f安装垫块f梁两侧模板f调整模板 ②、技术要点:按设计要求起拱(跨度大于4m时,起拱2%。)并注意梁的侧模包住底模, 下面龙骨包住侧模. 3、板模板安装顺序及技术要点: ①、模板安装顺序:满堂脚手架—主龙骨—次龙骨—柱头模板龙骨—柱头模板顶板模板—拼装—顶板内、外墙柱头模板龙骨—模板调平验收—进行下道工序. ②、技术要点:楼板模板当采用单块就位时,宜以每个铺设单元从四周先用阳角模板与墙、梁模板连接,然后向中央铺设,按设计要求起拱(跨度大于4m时,起拱2%)起拱部分为中间起拱,四周不起拱。 4、柱模板安装顺序及技术要点: ①、柱模板安装顺序:搭设脚手架—柱模就位安装—安装柱模—安设支撑—固定柱模—浇筑混凝土—拆除脚手架、模板—清理模板。 ②、技术要点:板块竖向接缝处理,做成企口拼接,然后加柱箍,支撑体系将柱固定 4)、模板的拆除: 1、柱模板拆除:在混凝土强度达到1.2MPa能保证其表面棱角不应拆除模板而收损后方可拆除,拆除顺序为先纵墙后横墙,脱模困难时,可用撬棍在模板底部撬 动,晃动或用大垂砸模板,拆下的模板及时清理,刷好隔离剂,做好模板检验批质量验收记录,保证使用质量。

某改造工程施工设计方案

江子头村立面改造工程 施 工 组 织

设 计 编制单位:金光道集团经纬建筑工程有限公司 二0一二年一月 第一章编制说明及依据 1.1编制说明 1.1.1认真贯彻建筑法和基本建设的各项方针及合理的施工程序,严格遵守国家、行业、地方颁发的有关施工验收规范和操作规程。 1.1.2根据本工程特点,经过充分的分析论证,选择先进合理的施工部署和施工方案,达到均衡施工,确保工期、质量、安全生产、文明施工的目标。 1.1.3本工程将按国家颁发的《建设工程项目管理规范》的要求组织项目经理部,按项目法进行全面管理。 1.2编制依据 1.2.1本工程建设情况说明。 1.2.2本工程的施工设计图纸。 1.2.3国务院颁发的《建设工程质量管理条例》和《建设工程安全生产管理条例》。 1.2.4建筑工程施工质量统一验收标准。

1.2.5现行相关的验收规范和操作规程。 1.2.6相关定型图集和标准图集。 1.2.7现场踏勘的地形、环境、道路、场地情况、施工用水、用电等条件。 1.2.8本企业的工程质量保证体系以及各项施工管理制度和技术装备情况等。 1.3编制内容 1.3.1本施工方案主要从外墙漆面施工的工作内容和安全文明施工进行阐述。 1.3.2制订质量、工期、安全、文明施工的保证措施。 第二章工程概况及特点 2.1、工程概况: 2.1.1、本工程位于庐陵文化生态园西侧。 2.1.2、改造重点内容: 建筑色彩与周围环境的不协调:建筑物地处江子头村沿井冈山大道(朱北线),建筑物地处重要的区域,而建筑物现状建筑立面为外墙面砖,由于年代已久,受日晒雨淋,墙面颜色已变色,这样的色调与周边环境,色彩要求极为不协调。现改造为外墙涂料墙面及重新贴外墙砖,通过对墙面不同色彩的搭配,让建筑物充满的现代建筑物的立体感。 建筑屋面、门窗需要整改:现有建筑门窗为木门窗以及铝合金窗,全部窗需更换,外墙面安装了各式不同的防盗网及颜色各异的雨棚,导致建筑立面杂乱无序。缺乏空调机位:在原有设计中,没对空调室外机位统一考虑,致使用户安装空调室外机的位置较为散乱,极大的破坏了整体的建筑立面效果。 市政设施破坏严重:该区域建筑修建于九十年代,排水沟大部分以损坏,污染严重,空气污浊,严重影响市民的身体健康。

电气自动化施工组织设计方案

西安市临潼新区污水处理厂一期工程 电气仪表安装工程 施 工 组 织 设 计 方 案 编制: 审核: 批准: 总承包单位:

施工单位: 第一章工程概况 西安市临潼新区污水处理厂一期工程规划用地位于临潼区行者乡白庙村,处理能力为2.5 万吨/ 天。项目的主要建设内容包括:粗格栅及进水泵房;细格栅及旋流沉砂池;生物处理池;鼓风机房;污泥脱水间;接触消毒池;转盘滤池;加药车间;工业电视、电话、网络;二沉池、配水井及污泥泵池;出水计量渠及尾水加压泵房;周界防范系统;外线及围墙;厂区过程检测与控制设备;火灾报警设施;大门、门卫及自用水泵房;配电房;办公综合楼。我公司主要承担了该厂电气、仪表的安装 第二章编制依据 1设计图纸和相关设备厂家技术资料2《电气装置安装工程电力变压器、油浸电抗器,互感器施工及验收规范》GBJ148-90 3《电气装置安装工程母线装置施工及验收规范》GBJ50149-90 4《电气装置安装工程电缆线路施工及验收规范》GB50168-92 5《电气装置安装工程盘、柜及二次回路接线施工及验收规范》 GB50171-92 6《电气设备安装工程及验收规范(合订本)》GB50514-96、GB50259 -96 7《电气装置安装工程接地施工及验收规范》GB50169-92 8《电气装置安装工程电气设备交接试验标准》GBJ50150-91

9《建筑电气工程施工质量验收规范》GB50303-2002 10《施工现场临时用电安全技术规范》JGJ46-88 11国家标准图集《35KV及以下电缆敷设》(03D101-5)12《建筑电气工程施工质量验收规范》GB50303-2002 13《电力建设安全工作规程》DL50091-92 14《继电保护和自动装置技术规程》DL400-91 15国家标准图集《接地装置安装》(03D501-4) 16《自动化仪表工程施工及验收规范》GB50093-2002 17本公司有在多项类似工程中的施工经验。 第三章安装人员组织及安装工具一、人员组织 二、安装工具

施工组织设计方案样本模板

施工组织设计方案 样本

施工组织设计( 方案) 工程名称: ××医学院教学楼幕墙 工程地点: ××医学院 施工单位: ××工程有限公司 编制单位: ××工程有限公司审批单位: 部门: 部门: 技术负责人: ×××审批负责人: 编制人: ×××

编制日期: 11月18日审批日期: 年月日 目录 一、工程概况 (1) 二、项目的质量目标 (1) 三、项目管理组织 (1) 四、主要资源供应计划 (2) 五、施工进度计划 (2) 六、幕墙施工流程及工艺 (2) 七、施工过程控制程序 (5) 八、质量保证体系 (8) 九、主要技术措施 (8) 十、产品保护措施 (11) 十一、施工安全及消防保卫措施 (12) 十二、玻璃幕墙工程验收 (14) 十三、保修期及售后服务 (16) 十四、检测 (16)

一、工程概况: 1、幕墙概况: 幕墙位于××医学院教学楼在××医学院内, 建筑物共15层, 幕墙最大高度43.8m, 幕墙共分大部份分别为MQ-1、MQ-2、MQ-3、MQ-4、MQ-5( 参看详图) 。 2、幕墙结构情况: 1) 铝材料: 采用××铝材厂155B系列隐框幕墙材料, 表面氧化处膜厚15μm颜色为银白色, 材料应符合GB/T5237-93。 2) 钢材、螺栓、五金件为不锈钢产品, 钢板、角钢为热镀锌处理。 3) 玻璃采用6+0.76PVB+5镀膜绿色玻璃。 4) 硅胶采用GE黑色结构胶和耐候胶。 5) 幕墙结构: 采用155B系列隐框玻璃幕墙结构( 参看详图) 详情参看设计图纸节点图。 二、项目的质量目标 本项目的质量目标: 确保省样板, 争创鲁班奖。 三、项目管理组织及施工人员配备
