建筑填充墙抹灰裂缝空鼓原因及预防措施

王殊阑

(内蒙古三恒建筑有限责任公司,内蒙古呼和浩特 010010)

摘 要:分析建筑填充墙抹灰裂缝空鼓产生的原因,提出了控制和减少裂缝的措施,以便更好地满足对建筑外观的要求。

关键词:砌块;裂缝成因;预防措施

中图分类号:T U754.2 文献标识码:B 文章编号:1007—6921(2012)22—0107—02

随着经济的发展,人们对居住环境和建筑质量的要求不断提高,对建筑物墙体裂缝的控制的要求更为严格。因此,填充墙裂缝的控制已经成为整个建筑行业共同关注的课题。

1 墙体抹灰开裂的原因

1.1 原材料原因

由于砌块本身的收缩性引起的裂缝。砌块存在着干缩的重要特性,在28d自然养护后,其干缩约完成60%左右,如果砌块出窑后直接砌筑,随着含水量的降低,材料会产生较大的干缩变形,引起不同程度的裂缝。 由于砌块单体体积大,灰缝面积小,砌体的抗拉、抗剪度低,仅为黏土砖的1/2,容易沿灰缝方向产生裂缝(砌块为190×90×90的不存在这种情况)。 填充墙自身收缩而产生裂缝。这主要是由于砂浆具有流动性,在重力作用下,而引起的收缩;砌筑砂浆凝结硬化时会产生收缩,试验表明,砂浆强度越高,其收缩率越大。另外,砂浆含泥量过大,也使砂浆的收缩值增大。 砌块强度达不到要求产生的裂缝。由于非承重填充墙主要承受自重受压荷载作用,因此这种裂缝多为垂直裂缝。设计上采用的是M U5,或者没要求时最低达到M U1.5,可现在市场上轻骨料砼小型空心砌块强度极低,而且容重还超标,送检时全是拿事前做好的样品。 抹灰用砂含泥量大或砂为细砂、粉砂。

1.2 设计原因

构造柱顶、砌体顶部和侧面与主体结构刚性连接。这种连接无疑是可靠,但竖向无法满足建筑抗震设计规范层间位移角的要求,建筑正常使用后在荷载作用下结构梁板会产生一定的变形,这种变形直接作用于填充墙,将使墙体容易出现开裂。砌体横向与主体刚性连接影响整个结构的动力性能和抗震能力,在因内力或外力作用下无法自由变形,当这种力超出砌体本身的抵抗力时就会产生裂缝。 当墙体尺寸与砌块规格不配时,难以用砌块完全填满,造成砌体与砼框架结构的梁、柱、板部位空隙过大,容易开裂。 为了室内的美观,将大量的管线采用凿墙暗埋的方式。 砌筑砂浆设计强度过低,会使墙体刚度不足,容易引起裂缝。 在门窗洞及预留洞边等应力集中区,未采取有效的拉结加强措施而产生裂缝。 砌块对地基不均匀沉降非常敏感,设计中如果对地基不均匀沉降估计不足,易在墙体中产生阶梯形裂缝及底层窗台墙体的竖向裂缝。

1.3 施工原因

有些地基经过人工处理的过程中,因为施工周期太短,在地基、主体工程尚未沉实的情况下,工程就交付使用,在使用过程中,地基、主体继续变形,致使一些工程在交付时无裂缝,而使用一段时间后裂缝就出现。砌块出厂龄期不够28天(这种现象现实中普遍存在),或雨期淋过雨的砌块,在砌块体积收缩尚未完成就上墙砌筑。

墙体长度和高度过高,没有按规定设置构造柱、腰梁,使得墙体整体抗剪、抗弯能力差,容易产生破坏。外墙脚手架眼封堵不严,外墙抹灰层因此空鼓开裂,甚至在雨季雨水渗入室内。

没有在水平灰缝中按规定加拉结筋或钢筋网片,导致裂缝产生。 拉结筋位置与砌体灰缝不匹配,导致拉结筋根部打弯,受力后拉直才起作用。 拉结筋沿竖向方向数量不足、水平方向长度不够,不能起到很好地抗拉力作用。 《砌体工程质量验收规范》GB50203-2002要求墙体拉结筋或网片是预先留置在主体结构中,不是后植,现在常用的是植筋法,胶粘剂主要是环氧树脂类,脆性较强,受外力扰动后易变酥,降低砼与钢筋的黏结力,忽略了建筑物50年使用寿命的要求,显然是不合理的,而《混凝土结构后锚固技术规程》JGJ145-20043.2.4规定:“化学植筋的钢筋及螺杆,应采用HRB400级和HRB335级带肋钢筋及Q235和Q345钢螺杆。”而不是Q235的光圆钢筋。由此可见,如果采用植筋法用Q235的光圆钢筋做拉结筋仅按《砌体工程质量验收规范》GB50203-2002要求使用是不妥的。

砌筑工人之间技术水平的差别造成砌筑质量不稳定,施工前不做砌块的排列图设计,砌块无错缝对孔搭砌,日砌高度过大。

在施工中,所用砂浆强度低、达不到设计要求,灰缝不饱满,削弱了墙体的抗拉、抗剪强度,而引起墙体开裂。抹灰前砌体基层湿润不到位、砌体基层上刷界面处理剂不规范,这些易造成抹灰层与基层黏结不牢而空鼓或裂缝。砌块表面浮灰等污物未处理干净、砌筑时铺灰过大,均会发生砂浆与砌块间黏结力差,导致裂缝产生。

墙体、圈梁、楼板与砌体间及砌体纵横墙相交处无可靠连接,砌块与砼柱或剪力墙连接处及施工洞口填砌处理不当。在不同材料的接口处、新旧砌体连接处及开槽位置,不采取任何措施,可引起抹灰层的开裂。开洞槽埋管线后,填塞及抹灰层面没有采取有效的处理措施,引起沿槽边线的开裂。抹灰一次成

?

107

?

收稿日期:2012-09-18

抹灰工程空鼓、开裂案例分析

抹灰工程空鼓、开裂案例分析

案例XX:抹灰工程空鼓、开裂分析 1.案例背景及影响 背景一:通过集团的季度巡检的实测实量发现,不少项目的抹灰工程均有不同程度的开裂和空鼓现象,且有项目因为抹灰空鼓和开裂情况较多,得分率只有50%,按巡检制度中的计分规则该检查项被双倍扣分处理,严重影响了项目的总得分及排名。 背景二:通过对集团几个老旧项目的走访发现,抹灰墙面尤其是外墙面的开裂现象极为普遍,从而使集团的品牌形象受到较大程度的影响。 2.抹灰面裂缝的形态及原因分析 对于一些较为经常出现的抹灰面裂缝进行归纳和分析,现有项目抹灰面的裂缝主要以水平裂缝、网状裂缝、接茬裂缝、界面裂缝和基体裂缝引发的抹灰开裂五种形态体现。 1、水平裂缝 (1)下坠裂缝。 下坠裂缝主要是抹灰层太厚,抹灰处于塑性状态,由于太厚自重作用下坠,抹灰面出现宽度较大、条数不定、水平稍微倾斜走向的裂缝,严重时还会出现空鼓,尤其是基体未清理干净的墙面。混凝土面或加气混凝土砌块等墙面,由于基体表面比较干滑、吸附水分的能力较差,或墙面洒水多,即使一次抹灰厚度不超厚,也可能出现水平走向的下坠裂缝。 下坠裂缝 (2)砖缝裂缝 砖裂缝比较常见。使用石灰膏拌制的混合砂浆砌墙,如石灰颗粒未熟化透,就会由未熟化的石灰颗粒体积膨胀,把砖墙微微上抬,墙上的抹灰面就会沿着砖缝出现一道道水平裂缝。 框架结构的外填充墙的抹灰面也容易出现水平裂缝,填充墙顶缝开裂现象普遍存

在。 砌体变截面处(如嵌入式消火栓)由于砖缝留置不合理,容易导致砖缝裂缝的生成。 填充墙顶缝开裂 嵌入式消火栓背面砖缝裂缝 2、网状裂缝 (1)大网状裂缝 基层或基体未清理干净或砂浆强度低或第一道抹灰不压实,导致粘结力差或早期失水的抹灰面,容易出现较大面积的空鼓。空鼓裂缝的特征:裂缝条数不多,裂缝较宽,用水触摸较大的空鼓块时,手感空鼓面微微隆起,裂缝与不空鼓接触部位有高低差的感觉。大网状裂缝比中网状裂缝出现的时间早,裂缝包围的大块空鼓,日后会自动脱落。大网状裂缝,一般都会出现空鼓。 大网状裂缝 (2)中网状裂缝,也称干缩裂缝 除石膏抹灰外,普通砂浆的干缩难以避免。抹灰面经过一段时间之后,容易出现网状的干缩裂缝,用水触摸,无隆起翘曲的感觉,一般不出现空鼓。与大网状裂缝相比,出现时间

一般抹灰工程常见的质量通病及其防治

1.墙体与门窗框交接处抹灰层空鼓、裂缝、脱落 现象:工程竣工后,由于门窗扇开启的振动,门窗框两侧墙面出现抹灰层空鼓、裂缝或脱落。 预防措施: (1)木砖数量及位置应适当、门窗口上下第4或第5皮砖放置一块,中间木砖间距不大于70cm,木砖应做成燕尾式并做防腐处理,埋设在丁砖层。固定门窗口的钉子长度不得小于lOOcm。木砖如有遗漏,禁用打人木钉代替,应采用图5-1-1所示铁件,用木螺丝同门窗框固定后,再用射钉同墙体固定(混凝土门窗口应采用此法)。 (2)非普通粘土砖及120砖墙砌体,应预先将木砖放置在符合砌体模数的混凝土预制块中待用(非木门窗应预先埋置符合砌体模数的混凝土预制块)。 (3)抹灰前用水洇墙面时,门窗口两侧的小面墙洇水程度应与大面墙相同,且此处为通风口,抹灰时还应当洇水。 (4)门窗框塞缝应作为一道工序由专人负责。木门窗框和墙体之间的缝隙应用水泥砂浆全部塞实并养护,待达到一定强度后再进行抹灰。 (5)门窗口两侧及大面墙必须抹出不小于50mm宽,高度不低于2m的水泥砂浆护角。 (6)木砖尺寸:双面有贴脸(或筒子板)的木砖规格为5cm×11cm×砌体厚(cm);单面有贴脸(或筒子板)的木砖规格为5cm×11cm×(框宽+有贴脸向门膀宽)(cm);无贴脸(或筒子板)的木砖规格为5cm×11cm×8cm(小头),并割成燕尾式(大头12cm)。 治理方法:将空鼓、开裂的抹灰层铲除,如框口松动,用长50~60mm的40×40角钢卧人框内,用木螺丝固定,并用射钉固定在墙体上(图5-1-2),间距同木砖,然后将墙面泅水湿润,重新抹灰。 2.砖墙、混凝土基层抹灰空鼓、裂缝 现象:墙面抹灰后过一段时间,往往在不同基层墙面交接处,基层平整度偏差较大的部位,墙裙、踢脚板上口,以及线盒周围、砖混结构顶层两山头、圈梁与砖砌体相交等处出现空鼓、裂缝情况。 防治措施: (1)抹灰前的基层处理是确保抹灰质量的关键之一,必须认真做好。 1)混凝土、砖石基层表面砂浆残渣污垢、隔离剂油污、析盐、泛碱等,均应清除干净。一般对油污隔离剂可先用5%~10%浓度的火碱水清洗,然后再用水清洗;对于析盐、泛碱的基层,可用3%草酸溶液清洗。基层表面凹凸明显的部位,应事先剔平或用1:3水泥砂浆补平。使用定型组合钢模或胶合板底模施工,混凝土面层过于光滑的基层,拆除模板后立即先用钢丝刷清理一遍,甩聚合物水泥砂浆并养护;也可先在光滑的混凝土基层刷素水泥底浆一道,素浆用1:3~1:4的乳胶水拌合,刷浆时要适当加压,随即底层抹灰,以1:2.5~1:3的水泥砂浆用1:4乳胶水拌合,厚度不超过5mm,抹平扫毛经24h从相接处起,两边均不小于lOcm。 (2)抹灰前墙面应浇水。砖墙基层一般浇水二遍,砖面渗水深度约8~lOmm,即可达到抹灰要求。加气混凝土表面孔隙率大,但该材料毛细管为封闭性和半封闭性,阻碍了水分渗透速度,它同砖墙相比,吸水速度降低75%~80%,因此,应提前两天进行浇水,每天两遍以上,使渗水深度达到8~lOmm。混凝土墙体吸水率低,抹灰前浇水可以少一些。如果各层抹灰相隔时间较长,或抹上的砂浆已干燥,则抹上一层砂浆时应将底层浇水润湿,避免刚抹的砂浆中的水分被底层吸走,产生空鼓。此外,基层墙面浇水程度,还与施工季节、气候和室内外操作环境有关,应根据实际情况酌情掌握。 (3)主体施工时应建立质量控制点,严格控制墙面的垂直和平整度,确保抹灰厚度基本一致。如果抹灰较厚时,应挂钢丝网分层进行抹灰,一般每次抹灰厚度应控制在8~lOmm为宜。中层抹灰必须分若于次抹平。 水泥砂浆应待前一层抹灰层凝固后,再涂抹后一层;石灰砂浆应待前一层发白后,或用大

抹灰空鼓开裂原因分析及防治措施

抹灰空鼓开裂原因分析及防治措施 一、墙面抹灰有规则开裂,主要是砼和砌体不同材质间规则裂缝 原因分析 1、砌筑一次到顶,砌体沉实后与砼间产生横向裂缝 2、墙体与砼界面未挂网或挂网宽度不够,砌体和砼变形不一致,出现横竖向长 裂缝 3、墙体沉降未稳定就进行抹灰,砌体沉降造成横向裂缝 4、水电线管开槽位置未提前封堵灌实,出现沿水电线管方向规则裂缝 防治措施 1、砌体砌筑预留顶砖位置,7天后进行斜顶砖二次砌筑 2、抹灰前,砌体和砼结构交接处提前挂钢丝网,钢丝网直径不小于0.6MM ,网 宽大于200 MM。 3、抹灰前留置28天技术间歇时间,墙体结构充分沉降稳定后,方抹灰施工 4、水电线管开槽位置未提前用砼封堵灌实后,再进行抹灰施工。 二、墙面抹灰无规则空鼓开裂 原因分析 1、墙体未浇水湿润就抹灰,造成墙面空鼓开裂 2、水泥砂浆配合比不符合设计要求,为了增加和易性使用岩砂晶 3、使用留滞过期的砂浆 4、界面剂过期或品质不良 5、粉煤灰砌块本身性能不稳定 6、一遍成活。 防治措施 1、抹灰施工前一天,墙体充分浇水湿润 2、按设计要求控制水泥砂浆配合比,严禁使用岩砂晶 3、严禁使用留置过期的砂浆 4、使用合格、品质良好的成品界面剂 5、使用蒸养的或经28天稳定的粉煤灰砌块 6、抹灰二遍成活且总抹灰厚度不宜超过20 mm。 三、抹灰空鼓开裂的其他外界因素 1、室内低于50C时应停止施工 2、严控砂的含泥量和粗细度 3、大风干燥天气不宜进行抹灰施工 4、北方供暖地区,初始供暖应缓慢升温,避免急剧升高室内温度,引起抹灰开裂

四、补充建议措施: 1、抹灰时间宜在每年的5-9月份进行 2、每层抹灰厚度最大不超过10mm,总厚度超过35mm时,需设加强钢丝网 3、在门窗洞口上下45°斜角应力集中部位,设置宽度为300mm的钢丝网 4、在面层抹灰前,墙面满挂纤维网 5、抹灰成活后一周内,浇水进行养护

抹灰工程裂缝防治的技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 抹灰工程裂缝防治的技术 措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-9827-81 抹灰工程裂缝防治的技术措施(正 式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 1.设计 1.1设计应明确抹灰工程的具体作法、材料要求、构造详图等。 1.2底层抹灰砂浆强度不应高于基层墙体,中层抹灰砂浆强度不应高于底层抹灰砂浆。水泥砂浆不得抹在石灰砂浆上,罩面石膏灰不得抹在水泥砂浆上。 1.3基层为混凝土、蒸压灰砂砖、蒸压粉煤灰砖、混凝土小空心砌块、加气混凝土砌块及蒸压粉煤灰砌块等材料的表面应设计界面处理剂进行界面处理。 1.4加气混凝土砌块、蒸压粉煤灰砌块、轻质隔墙板的抹灰宜采用石灰砂浆、混合砂浆或粉刷石膏。 1.5外墙粉刷应设置分格缝,分格缝间距不大于6m,其中女儿墙内侧及压顶粉刷的分格缝间距不大于

3m,分格缝应有节点详图,并有防水处理措施。 1.6外墙、顶层粉刷面层宜掺入聚丙烯抗裂纤维。 1.7在两种不同基体交接处,内墙面应采用钢丝网(直径≥1mm)抹灰或耐碱玻璃网布聚合物砂浆加强带进行处理,内墙加强带与各基体的搭接宽度不应小于150mm;外墙采用钢丝网(直径≥1mm)抹灰加强带进行处理,外墙加强带与各基体的搭接宽度不应小于250mm。 2材料 2.1抹灰工程使用的水泥宜选用普通硅酸盐水泥、矿渣硅酸盐水泥,水泥的品种、强度应符合设计要求。出厂三个月后的水泥,应经试验合格后方能使用。 2.2抹灰工程用砂应使用含泥量低于2%、细度模量不小于2.5的中砂。严禁使用石粉、混合粉。 2.3石灰膏的熟化期不应少于15天,用于罩面时不应少于30天,使用时石灰膏内不得含有未熟化的颗粒和其他杂质。 2.4磨细石灰粉的细度过0.125mm的方孔筛,累

建筑工程施工论文施工论文:框架结构填充墙裂缝的成因及防治

建筑工程施工论文施工论文:框架结构填充墙裂缝的成因及防治 摘要:本文对框架结构工程中填充墙在粉刷后容易出现的裂缝原因进行分析,并提出了预防措施以确保工程施工质量安全。 关键词:框架结构填充墙裂缝分析预防措施 随着我国社会经济的迅猛发展,城市建设中高层建筑比例不断加大,在高层建筑设计中又以框架为主体辅以填充墙分格应用较为广泛。由于此类建筑在设计时考虑荷载等因素,填充墙材质均以轻质砌块为主。而此类型填充墙在砌筑粉刷施工后,由于多种原因普遍存在不同程度的竖向、水平、斜向等裂缝现象,直接影响到房屋的使用和美观,尤其在下大雨时外墙面还会产生渗漏影响到使用功能,这一现象也是困扰建筑业最常见的一种质量通病。针对该现象,本文就墙面裂缝产生的原因及预防措施作一简要阐述。 一、墙面裂缝产生原因 裂缝产生的原因较复杂,除开结构因素,总体造成因素可分为构件材料温度变形系数的差异、气候温度变化、填充墙体的形状和尺寸、墙体的砌筑粉刷质量等几种。 1.在高层建筑中,填充墙以轻质砌块为主。由于采用的轻质砌块温度变形系数与结构中的混凝土温度变形系数不相同,产生的收缩不一致,使砌体与混凝土构件之间会产生缝隙,就会在粉刷后的墙面产生裂缝。虽然在施工中为防止此类裂缝的产生,我们在砌体施工时常采用拉墙筋连接;粉刷时在混凝土与砌体连接处使用钢丝网片搭接粉刷施工;但由于施工拉墙筋及钢丝网片时操作失误(如拉墙筋位置与砌块灰缝位置不一致,拉墙筋未砌筑在砂浆结合处,钢丝网片太靠内侧而无法与粉刷砂浆形成一整体受力构件等因素),造成了虽然采取措施依然无法避免在混凝土构件与砌体交接处出现裂缝。 2.填充墙砌体在粉刷后是以填充砌块、砌筑砂浆、拉墙筋、钢丝网片、粉刷砂浆为整体的统一受力构件,这其中除了上述l条中所述因素外,填充砌块强度、砌筑砂浆强度、粉刷砂浆强度也尤为重要。如强度达不到设计要求的强度时也会影响到整体抗裂强度而造成墙面裂缝。 3.在填充墙砌体中,上部滚砖的砌筑,如施工中不按要求待下部砌体达到一定强度后再行砌筑便一次性砌筑到位,且滚砖挤压不紧,粉刷后就会造成墙体与梁、板底之间出现影响美观的横向裂缝。 4.在施工中填充墙超长、超高未按要求设置构造柱、卧梁,在温度的变化下,由于填充墙尺寸增大,变形幅度也相应增大,在超出填充墙砌体整体抗裂强度时就会产生墙面裂缝。 5.当墙体外界温度低于临界温度时,整个填充墙相对于钢筋混凝土构件产生收缩,从而在墙体内部产生拉应力。此时,填充墙体两端由于拉结筋和钢丝网片共同作用,产生横向拉应力,墙体上部由于钢板网作用产生向上的拉应力,由横向拉应力和向上的拉应力产生合力。当合力值到达一定数值时,由砌块和砂浆组成的砌体抗拉强度不足以抵抗拉应力合力,于是在垂直于合力的方向,砌体的相对薄弱部位产生斜裂缝。斜裂缝的形成一般呈近似直线状。当砌筑砂浆强度不足或轻质砌块浇水不足时,有时裂缝也会沿砌体灰缝部位呈阶梯状分布。上述裂缝一般出现在轻质填充墙体上部,下部由于砌体自重与拉应力合力部分抵消,所以一般不会产生裂缝。 6.砌筑轻质砌块墙体时,由于多种因素造成墙体垂直度及平整度未能达到规范要求,使粉刷砂浆厚度超标,待粉刷层干燥后会出现不规则裂缝甚至空壳掉落,产生不必要的质量及安全隐患。 综上所述,对容易造成墙体产生裂缝的因素经过分析后,可采取相应预防措施来控制裂缝产生。 二、针对墙面裂缝的预防措施 1.在砌墙前,先把墙体的平面与垂直轴线放好,并根据轻质砌块尺寸严格控制好拉墙筋预埋位置,并确保其能正确埋在砌体肋上砂浆内。由于预埋不好控制,可采用建筑结构胶植筋法后埋拉墙筋或是把拉墙筋与混凝土预埋钢板焊接好,采用此方法能比较准确地预留拉墙筋位置,且不会因凿打预埋拉墙筋而伤及混凝土构件保护层影响到混凝土构件的耐久性。 2.砌块应选择材质均匀且品质良好、强度一致的产品,各项检测指标均应符合相关砌块检测要求,且砌块的产品生产龄期必须大于28天。施工前,轻质砌块须浇水充分,以免过度吸收砂浆水分导致砂

控制墙体抹灰开裂空鼓

先说外墙抹灰层的空鼓和开裂 1、外墙抹灰层的空鼓位置一般在在下列部位出现:外墙抹灰的勒脚上口、门窗洞口周边、分格条旁以及基层平整偏差较大的部位等。裂缝常在下列部位出现:砼与砖石交接处、双阳台分隔处、砖混结构楼顶层的两端范围、山墙等。 2、原因分析:填充墙体与砼交接处未按图纸和规范要求加拉结钢筋,沿交接缝处出现裂缝,以及由于砌体结构裂缝的原因导致抹灰开裂。基层处理不当或未清理干净。基层浇水不足,抹灰砂浆脱水,影响粘结力。未按操作规程分遍抹灰,为图快“一气呵成”,造成每遍灰的收缩变形集中到面层,加大了几倍的变形量。原材料质量不好。砂浆配制不好,使用不当。水泥砂浆抹在石灰砂浆或混合砂浆上。 3、预防措施:墙体与砼交接处应严格按图纸和规范要求预埋拉结钢筋,发现遗漏拉结钢筋时应与设计部门研究加强措施。砼表面的油污、油漆、隔离剂等,均应在抹灰前清除干净。在光滑的砼表面抹灰时,其表面应用介面处理剂或凿毛处理,当抹水泥砂浆时,应用斩錾密斩;当抹混合砂浆时,可星点斩毛,即斩痕间距30MM左右,痕深3~5MM。对凹凸不平处应事先剔平或用1:3水泥砂浆分皮补平,当抹灰厚度大于40MM时,应采取技术措施在抹灰层之间加钢板网或钢丝网加射钉绷紧,钢筋网片必须放在超厚的抹灰层中间。抹灰前墙面应浇水,在常温下一般隔夜进行浇水两遍即可,对气候和操作环境变化大的,应根据实际酌情掌握。水泥、砂、石灰、外加剂等原材料应符合质量要求。严禁使用强度和安定性不合格的水泥、细砂和特细砂以及受冻过的石灰膏等。严格控制砂浆配比。抹灰砂浆必须具备良好的和易性和保水性能,水泥砂浆保水性能差时,可掺入石灰膏、粉煤灰或塑化剂等调整好配比,以改善其保水性。常用抹灰砂浆坍落度应控制如下:底层抹灰砂浆为10~12CM 中层抹灰砂浆为7~8CM 面层抹灰砂浆为10CM 4、当抹灰基层不平整时,中间抹灰应分层抹平,每层抹灰厚度应控制为7~10MM。水泥砂浆、混合砂浆应待前一层抹灰凝固后,再抹后一层,一般宜隔夜进行,石灰砂浆应待前一层发白后,再抹后一层。若基层连续涂抹,因湿砂浆粘在一起,起不到分层作用,造成砂浆收缩过大而产生空鼓、裂缝 再说说内墙面抹灰层空鼓、开裂的控制 1、原因分析: (1)基层没处理好,清扫不干净,没按不同基层情况浇水。 (2)墙面不平,偏差较大,一次找平过厚。 (3)砂浆和易性、保水性差,硬化收缩大,粘结强度低。 (4)各层抹灰层砂浆配合比强度相差大。 (5)操作不当,没有分层抹灰。 (6)施工过人洞处接槎开裂。 (7)电气线路暗敷管埋设过浅且暗管未作固定,嵌填砂浆一次与砖墙面找平,导致沿埋管开裂。 2、预防措施 (1)基层太光滑,应用介面处理剂处理或用1:1水泥砂浆加环保型胶先薄薄刷一层。 (2)抹灰前对凹凸不平的墙面必须剔凿平整,凹处用1:3水泥砂浆分层填实找平。 (3)基层表面污垢、隔离剂等必须清理干净。 (4)墙面脚手架孔和其他洞,应在抹灰前填堵抹平。 (5)基层抹灰前要先浇水湿润,砖基层要浇水两遍以上。 (6)砂浆和易性、保水性差时,可掺入适量的石灰膏或外加剂,调整好配合比。 (7)加气砼基层面抹灰,砂浆强度等级不宜过高。 (8)水泥砂浆、混合砂浆及石灰膏等不能前后交叉涂抹。 (9)应分层抹灰,层间间隔时间同外墙抹灰。 (10)不同基层材料交接处宜铺钉钢丝网,每边搭接长度100~150厘米。 (11)过人洞处必须分层抹灰,且留在洞口的大面积抹灰应留接槎,宽度不小于50MM。 (12)电气线路暗敷管埋设深度必须保证管面离墙面10~15MM,暗管要做好固定,不得松动,嵌填的砂浆用1:3水泥砂浆分遍嵌实,认真养护。大面积抹灰前应检查是否存在空鼓,否则不得进行下一道工序施工。 还有就是墙体与木门窗框交接处抹灰层空鼓、裂缝脱落 1、原因分析

墙面抹灰空鼓开裂修补方案

墙面抹灰空鼓开裂修补 方案 集团标准化办公室:[VV986T-J682P28-JP266L8-68PNN]

金地三千府二期工程 墙 面 抹 灰 空 鼓 开 裂 处 理 方 案 湖南建工集团 金地三千府项目部 2013年9月5日 关于金地三千府墙面抹灰空鼓开裂的处理方案墙面抹灰工程空鼓开裂为抹灰工程质量通病,出现空鼓开裂的原因分析如下:

1、部分墙面由于抹灰施工前对墙面浇水湿润护养不够,墙面干燥,墙面存在毛细孔,导致抹灰上墙后,墙体大量吸取砂浆的水分,水分散发太快,造成砂浆强度不高,粘结力下降以及收缩太快,尤其是砂浆与墙面粘结面,当砂浆层的强度不能抵抗收缩拉力时开裂。同样,由于这时砂浆层与墙面的粘结力还未达到足以抵抗由于收缩而造成的砂浆层在墙面上的滑动,因而发生空鼓。 2、在对砼墙面进行拉毛处理时,拉毛不到位,喷洒不均匀,且对拉毛后的墙面养护时间(应在终凝后浇水养护,直到水泥疙瘩全部粘满砼光面上,并有较高强度即用手掰不动)和方法(浇适量水湿润,水的压力不宜过大,否则会使毛化的砂浆脱落)不对。 3、抹灰时,一些工人没有按交底施工,抹灰一次成型,抹灰没有分两次进行。 4、抹灰砂浆自身收缩引起开裂,抹灰砂浆收缩主要包括化学收缩、干燥收缩、温度收缩及塑性收缩。这些收缩将在抹灰砂浆中产生拉应力,当拉应力超过抹灰砂浆的抗拉强度时就会出现裂缝或空鼓。 5、安装施工队伍,在墙上开挖线槽,施工洞,填补不到位。 6、部分薄弱环节和剪力墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,顶砖斜砌间隔时间过短,不满足规范要求,特别是梁底部位,由于砌体发生少许的沉降,使砌体墙与梁底分离形成裂缝;除此之外,砌体与砼各自收缩,形成裂缝。 7、当抹灰墙面面积过大时,没有设置分格缝,导致面积过大,抹灰层收缩导致裂缝。 针对抹灰工程空鼓开裂常见原因,项目部将采取的修补措施如下: 1、墙面抹灰层空鼓开裂处理:

常见抹灰空鼓开裂的原因及防治措施

一般抹灰空鼓开裂的原因及防治措施 一、一般抹灰的常见基层:砖墙、混凝土墙 二、一般抹灰使用的砂浆:水泥砂浆、混合砂浆 三、抹灰做法

四、一般抹灰空鼓的原因: 1、砌块的技术特性的影响: (1)收缩较大,特别是龄期28d前的收缩不仅数值大,而且发展快 (2)吸水率大,干燥的砌块容易吸收抹灰层中的水分,影响砂浆强度与墙面粘结力(3)导湿性差,加气混凝土砌块的吸水速度仅为粘土砖的1/4~l/5,当墙体含水率不足,新抹砂浆层中的水分会不断被加气混凝土砌块吸去,造成砂浆强度和粘结力下降,抹灰层粉化、空鼓、剥落 (4)解湿时间长,加气混凝土砌体表面水分蒸发较快,内部水分蒸发较慢,造成砌体和抹灰面水分蒸发不同步,干燥收缩变形差大,使抹灰层收缩开裂、空鼓 (5)加气混凝土砌块切割表面呈鱼鳞状,并有疏松颗粒,若抹灰前未清理干净,会在砌体和抹灰层间形成隔离层,因粘结力下降而出现空鼓 (6)加气混凝土砌块的干燥收缩比抹灰砂浆大,在温度和湿度变化的条件下,两者之间的干燥收缩应力差导致空鼓 (7)加气混凝土砌块强度较低,在抹灰砂浆强度较高时,砌体承受砂浆收缩应力的能力往往不足而导致空鼓 (8)加气混凝土砌块的不均匀性影响。这方面的问题较多,诸如砌块外形尺寸偏差过大,造成灰缝宽窄不一,抹灰厚薄不匀,导致收缩变形差异;又如砌块密度不一致,造成变形也不一致;再如砌块出厂时间、存放条件、环境影响、施工操作等诸多原因都可能造成其含水率不一致,而产生变形差。此外,砌块缺损(表面孔洞、裂缝、酥松等)也会影响墙体与抹灰层之间的粘结。以上这些因素都可能导致抹灰层空鼓或裂缝

(9)砌块尺寸过大,墙面灰缝少,墙体对抹灰层嵌固力不足,易造成抹灰面空鼓 2、抹灰砂浆性能的影响: (1)砂浆的保水性能差,其水分易被砌块吸收影响砂浆硬化,其强度、粘贴力随之下降(2)砂浆强度过高,其弹性模量也高,因收缩而产生的应力也较大,这种应力往往超过砂浆层的抗拉能力而导致开裂 (3)制作砂浆的原材料质量差,如水泥安定性不合格、石灰质量差、砂子过细或者含泥量高等

(完整版)墙面抹灰空鼓开裂修补方案[1]

临江苑(大源五期)安置房工程 东地块一标段 墙 地 面 空 鼓 开 裂 处 理 方 案 编制:职务技术负责人 审批:职务项目经理 日期:

一、墙面抹灰工程空鼓开裂原因分析及处理方案 墙面抹灰工程空鼓开裂为抹灰工程质量通病,出现空鼓开裂的原因分析如下: 1、部分墙面由于抹灰施工前对墙面浇水湿润护养不够,墙面干燥,墙面存在毛细孔,导致抹灰上墙后,墙体大量吸取砂浆的水分,水分散发太快,造成砂浆强度不高,粘结力下降以及收缩太快,尤其是砂浆与墙面粘结面,当砂浆层的强度不能抵抗收缩拉力时开裂。同样,由于这时砂浆层与墙面的粘结力还未达到足以抵抗由于收缩而造成的砂浆层在墙面上的滑动,因而发生空鼓。 2、在对砼墙面进行拉毛处理时,拉毛不到位,喷洒不均匀,且对拉毛后的墙面养护时间(应在终凝后浇水养护,直到水泥疙瘩全部粘满砼光面上,并有较高强度即用手掰不动)和方法(浇适量水湿润,水的压力不宜过大,否则会使毛化的砂浆脱落)不对。 3、抹灰时,一些工人没有按交底施工,抹灰一次成型,抹灰没有分两次进行。 4、抹灰砂浆自身收缩引起开裂,抹灰砂浆收缩主要包括化学收缩、干燥收缩、温度收缩及塑性收缩。这些收缩将在抹灰砂浆中产生拉应力,当拉应力超过抹灰砂浆的抗拉强度时就会出现裂缝或空鼓。 5、安装施工队伍,在墙上开挖线槽,施工洞,填补不到位。 6、部分薄弱环节和剪力墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,顶砖斜砌间隔时间过短,不满足规范要求,特别是梁底部位,由于砌体发生少许的沉降,使砌体墙与梁底分离形成裂缝;除

此之外,砌体与砼各自收缩,形成裂缝。 7、当抹灰墙面面积过大时,没有设置分格缝,导致面积过大,抹灰层收缩导致裂缝。 针对抹灰工程空鼓开裂常见原因,项目部将采取的修补措施如下: 1、墙面抹灰层空鼓开裂处理: 当抹灰施工后发生空鼓时,抹灰空鼓处只能作返工处理。具体方法为:先将空鼓部分凿去(凿除范围为空鼓部位四周扩大200mm),四周凿成方块形或圆形,边缘凿成斜坡形,用钢丝刷刷掉墙面松散灰皮处理时,底层表面进行拉毛,拉毛处理完成后,将修补处周围100mm 范围内清理干净。修补前1d,用水冲洗,使其充分湿润,一天内最好浇水湿润两次。修补时,先在底面及四周刷素水泥浆一遍,然后分两次用和原面层相同材料的1:2 水泥砂浆填补并槎平。 2、剪力墙、梁、柱与砌体交接处空鼓开裂处理: 当剪力墙、梁、柱与砌体交接处空鼓且裂缝过大时,先将开裂处抹灰层凿除,四周凿成方块形,清理基层,将松动、疏松、脱落的砂浆清除干净,在不同材料基体交接处的表面重新粘贴钢丝网,之后才采用素水泥浆的方法对墙面进行拉毛处理,待拉毛的水泥浆终凝后,用水将墙面适当湿润,然后分两次用和原面层相同材料的1:2 水泥砂浆填补并槎平。 当剪力墙、梁、柱与砌体交接处没有空鼓且出现细小裂缝时,

抹灰工程空鼓及开裂原因分析

抹灰工程空鼓及开裂原因探讨 一、基层处理不到位 1)挂网 原因分析:挂网不牢固、钢丝网刚度不足、挂网前高低差未补平等造成挂网部位无法搓压密实,抗裂措施不到位,从而导致空鼓、开裂产生。 建议做法:墙面不同基体之间应设置挂网的抗裂措施,对存在缺陷的基层修补后再挂网。钢丝网的锚钉间距要符合要求,同时要进行圧平后再固定,搭接长度不少于lOOmmo 2)栓墙面未按方案要求进行修补、涨模部位后处理、基层清理不干净。 原因分析:基层涨模采用普通砂浆修补或涨模部位后处理、抹灰准备匸序过程中未对基层进行清理,影响砂浆与基层粘合。 建议做法:出具可实施性专项方案对抹灰墙面基层进行处理,严格保证基层平整、干净,应严格避免采用普通水泥砂浆对结构墙面进行修补。 3)甩浆质量较差。 原因分析:甩浆不密实、不均匀、未形成毛刺,浆体强度不足。(机械喷浆所表现出来的不足尤为凸显) 建议做法:采用人工对墙面进行甩浆处理,保证甩浆质量符合要求。 4)砌筑墙体灰缝缺陷。 原因分析:砌筑墙体出现通缝、断砖、混砌、顶砌灰缝不饱满等问题都容易导致后期抹灰层的开裂。 建议做法:砌筑工程施工前应进行排砖,避免通缝的出现,对通缝、断砖、混 砌等部位进行挂抗裂网处理,顶砌施工按要求,注意上墙时间,对灰缝不饱满的部位使用细石混凝土进行灌实。 二、工艺做法不符合要求 1)一次性砌筑到顶 原因分析:砌筑墙体一次性到顶,顶砌间隙时间不足,造成墙体竖向收缩(沉降变形)。

建议做法:严格控制砌筑墙体顶砌间隙时间(一般不少于14天),并加强顶砌部位灰缝控制及挂网处理。 2)门洞过梁支座长度不足,端部存在通缝。 原因分析:门洞过梁未设置或支座长度不足、因平面限制过梁未进行植筋或现浇、过梁端部存在通缝/灰缝不饱满等情况,后期山于墙体不均匀沉降,导致门洞边角抹灰层的空鼓/开裂。 建议做法:门洞过梁按要求入墙深度不小于250mm,由于平面限制应釆用现浇的方式进行设置,同时应保证端部灰缝到位,不应出现通缝、不饱满等情况。 3)水电安装 原因分析:水电敷设开槽采用人工打凿;深度/宽度不符合要求、斜向或水平开槽过长;管线固定不到位(存在应力);线槽填堵不密实或采用普通砂浆填堵; 抹灰完成后二次开槽。 建议做法:釆用预留、预埋或机械开槽,严禁人工打凿;线槽填补密实,且与砌体墙平,线槽尺寸:深度Wd n +10mm,槽宽W d n +60mm° 三、砂浆使用情况不理想 1)配合比失调或外加剂添加 对于商品砂浆应加强砂浆性能试验(具体参照《建筑砂浆基本性能试验方法标准》JGJ/T 70执行)。 原因分析:砂浆搅拌区域未配置砂浆配合比标识标牌,砂浆“随拌随用”且未做相关试验,同时,外加剂的添加改变砂浆本身性能。 建议做法:砂浆统一进行搅拌,由专人负责,严格控制砂浆配合比(量化配合比标识牌)。应减少外加剂的使用(工艺要求除外)。 2)分层施工不到位、抹灰厚度超厚 原因分析:未进行分层施工或分层施工间隔时间不足;一次抹灰厚度超厚。 建议做法:分层施匸间隔时间为12小时,严格控制一次抹灰厚度。一般抹灰厚度要求为1-2公分。 四、后期养护不到位 水泥砂浆抹灰层应在24h后进行养护,养护时间一般不小于7d。抹灰层在凝结

抹灰裂缝产生原因及防治措施分析

引言 抹灰工程是用胶凝材料及其砂浆以薄层涂抹在建筑物表面上直接做成饰面层的装饰工程。抹灰工程分一般抹灰和装饰抹灰,一般抹灰工程在普通等级的装饰工程上应用非常广泛。本文主要讨论室内一般抹灰的施工要点及产生室内抹灰裂缝的主要原因和控制措施。 1 施工要点 1.1 抹灰层的层次 为了保证抹灰层质量,抹灰必须分层操作,通常分为不同构造的三个层次。①底层,主要起与基层粘结作用,并对基层进行初步找平。 ②中层,主要起找平作用,使物面平整,并弥补因底层收缩出现的裂纹。③面层(罩面),主要起装饰作用。 底层灰的用料应根据基层材料种类的不同(如砖、混凝土或加气混凝土等)而选用不同的砂浆。一般底层灰砂浆较常用的是水泥砂浆、石灰砂浆、水泥石灰砂浆。底层灰厚度约为6.8mm。 中层灰浆的种类一般参照底层灰的选择处理,即与底层灰选择同种砂浆,配比也大致相同。厚度略厚于底层灰,约为10mm。 面层灰浆多为麻刀灰、纸筋灰、玻璃丝灰(纤维材料起良好的止裂作用)以及石灰砂浆,高级墙面用石膏灰浆。若用砂浆,配比中砂的用量要略为减少,细度要更细,以保证面层平整细腻。厚度约为2.5mm。 抹灰要分层进行的原因:①抹灰层分作用和用料不同的底层、中

层和面层,当然不能一次完成。②即使各层材料相同,若要一次完成,也有不易压实的操作困难。③厚厚的一层抹灰层自重大,当它超过砂浆与基层的粘结力时,抹灰层会掉落下来。采用分层抹灰,每层薄一些,并且后一层是在前一层6-7成干后抹上,此时前一层与前物面的粘结力已相当大,而后一层与前一层的粘结力只要承受薄薄的后一层自重。④使用含石灰膏的抹灰砂浆时,由于石灰膏的硬化是其主要成分Ca(OH)2 吸收空气中的CO2。生成CaCO3和H2O(水分要蒸发)。而空气中CO2含量很少,所以石灰膏硬化很缓慢。若不分层抹灰,在厚厚的抹灰层深处,石灰膏长时间不能结硬。采用分层抹灰,每层薄一些,各层之间有一定的施工间歇,就能使各层的石灰膏有充分硬化的环境条件。 1.2 抹灰层厚度控制 内墙抹灰层平均总厚度应不大于下列规定:普通抹灰—l8mm;中级抹灰—20mm;高级抹灰—25mm。抹灰层平均总厚度大于质量标准规定,不仅要增加造价,而且会影响质量。当抹灰层过厚时:①灰浆层自重大,易产生下垂现象,拉松灰浆与基层的粘结,导致出现空鼓。②抹灰层自重超过灰浆与基层的粘结力时,抹灰层脱落。③灰浆干燥收缩量大,所产生的收缩应力超过灰浆强度时,抹灰层开裂。另外,高级抹灰控制厚度要比普通抹灰大些,这是由于高级抹灰的表面平整度要求比普通抹灰要高些,即表面平整允许偏差要小些,抹灰层的表面平整是靠砂浆层厚度来调整的,表面平整度越高用以调整的砂浆层厚度应越宽裕些。

浅谈填充墙裂缝产生的原因及预防措施

浅谈填充墙裂缝产生的原因及预防措施 目前在高层住宅设计中,普遍为框架剪力墙结构,并且一般以各种不同材质的轻质砌块或空心砖作为内外填充墙。该部分墙体粉刷前虽然采用了墙拉结钢筋、钢板网片等连接措施,但由于设计、施工工艺、环境等多方面原因,墙体粉刷后经常会产生墙体裂缝,尤其是墙体的斜裂缝,施工中最不易控制,已经成为高层住宅结构施工中常见的质量通病。虽然裂缝很小,但影响了墙面装饰的美观,不能得到消费者的认同。因此,如何做好填充墙这一看似简单的工作,是施工单位亟待解决的问题。借此,在填充墙体开裂的维修中,我们发现,三方面问题较为突出:一是大面墙开裂现象;二是门窗洞口、线槽、线盒等角部的开裂现象;三是填充墙体与砼结构结合处的开裂现象。 一、主要就填充墙体裂缝产生的机理和影响进行分析: 1,龟裂的发生 (1)基层表面平整度达不到要求,尤其是垂直度超标,造成抹灰层厚薄不均或抹灰层过厚,从而造成表面龟裂的发生。 (2)中高级抹灰应该分层施工,有时施工时为了赶进度或为了省工图方便,从而抹灰基层、中层、面层分层不当,分层厚度不当,压不密实,从而引发龟裂。 (3)与施工环境有关,抹灰环境通风良好而且干燥,通常又疏于养护致使砂浆失水较快从而导致严重龟裂。 (4)为了使抹灰尽快成活或使表面当时美观便于交活,有时操作人员在表层抹光后或压光同时外罩一层纯水泥膏,这层水泥膏风干后薄而脆,不仅引发表面的龟裂而且最易受益匪浅,是应该坚决予以杜绝的。 2,裂缝产生的影响因素 (1)、材料温度变形系数差异:由于钢筋混凝土材料温度变形系数较小,砌体材料温度变形系数相对较大,故而在温度变化时,温度变形系数的差异导致两者温度变形的不同步性,从而产生了压应力和拉应力,特别是温度降低导致拉应力出现,到达一定数值后,即大于砌体的抗拉强度时,裂缝便会产生。 (2)、温度变化:由于裂缝是材料温度变形造成,所以温度变化是导致裂缝产生的另一原因。当墙体粉刷完成达到初步凝固,钢板网、拉结筋与粉刷形成共同受力系统时,此时的温度为墙体的临界温度。当外界气温升高,填充墙与钢筋混凝土墙体之间产生压应力,因为砌体的抗压强度远大于其抗拉强度,一般不会有裂缝等破坏情况出现。当外界温度降低,低于临界温度时,拉应力出现,最终导致出现裂缝。 (3)、填充墙体的形状、尺寸:材料温度变形的幅度与其长度成正比,若填充墙尺寸增大,其温度变化时,相应的变形幅度也会相应增大,在受到束缚的前提下产生的应力相应也会增大,在轻质填充墙砌体抗拉强度一定的情况下,产生裂缝的几率也就越高。 (4)、墙体的砌筑质量:填充墙砌体是砌块、砂浆、拉结筋、钢板网的统一受力整体,轻质填充墙砌体的抗拉强度、材质的均匀性、砌筑砂浆的质量及工艺的合理性,都会影响到砌体的整体抗拉强度,进而直接影响到整个墙体的抗裂能力。

墙面抹灰空鼓开裂修补方案

关于信阳恒大名都3、4#楼墙面空鼓开裂的处理方案 信阳恒大名都3#楼31-32层、4#楼18-32层部分墙面出现空鼓开裂现象,墙面空鼓主要存在于剪力墙抹灰处,墙面抹灰裂缝主要存在于梁底与砌体墙交接处和墙面线管开线槽处。为更好地指导项目施工,避免类似情况的再次发生,特编写此处理方案。 原因分析 1、部分墙面由于抹灰施工前对墙面浇水湿润护养不够,墙面干燥,墙面存在存在毛细孔,导致抹灰上墙后,墙体大量吸取砂浆的水分,水分散发太快,造成砂浆强度不高,粘结力下降以及收缩太快,尤其是砂浆与墙面粘结面,当砂浆层的强度不能抵抗收缩拉力时开裂。同样,由于这时砂浆层与墙面的粘结力还未达到足以抵抗由于收缩而造成的砂浆层在墙面上的滑动,因而发生空鼓。 2、在对砼墙面进行毛化处理时,工人质量意识淡薄,处理不到位,喷洒不均匀,且对毛化后的墙面养护时间(应在终凝后浇水养护,直到水泥砂浆疙瘩全部粘满砼光面上,并有较高强度即用手掰不动)和方法(浇适量水湿润,水的压力不宜过大,否则会使毛化的砂浆脱落)不对。 3、抹灰时,一些工人没有按交底施工,抹灰一次成型,抹灰没有分两次进行。 4、抹灰砂浆自身收缩引起开裂,抹灰砂浆收缩主要包括化学收缩、干燥收缩、温度收缩及塑性收缩。这些收缩将在抹灰砂浆中产生

拉应力,当拉应力超过抹灰砂浆的抗拉强度时就会出现裂缝或空鼓。 5、拌和使用的砂浆配合比不正确,或砌块破损、断裂。砂浆的配合比达不到设计要求时,砂浆的粘结力与强度不够,抹灰层与墙面粘结不紧密而导致空鼓;若砌块破损、断裂时,砌体墙本身有缝隙而导致抹灰面出现空鼓或裂缝。 6、安装施工队伍,在墙上开挖线槽,施工洞,且填补方法不当。 7、部分薄弱环节和剪力墙、柱、梁与砌体墙的交接处缺乏加强和构造措施,顶砖斜砌间隔时间过短,不满足规范要求,特别是梁底部位,由于砌体发生少许的沉降,使砌体墙与梁底分离形成裂缝;除此之外,砌体与砼各自收缩,形成裂缝。 8、当抹灰墙面面积过大时,没有设置分格缝,导致面积过大,抹灰层收缩导致裂缝。 修补措施 1、墙面抹灰层空鼓开裂处理: 当抹灰施工后发生空鼓时,抹灰空鼓处只能作返工处理。具体方法为:先将空鼓部分凿去,四周凿成方块形或圆形,并凿进结合良好处30~50mm,边缘凿成斜坡形,用钢丝刷刷掉墙面松散灰皮处理时,水泥采用硅酸盐水泥,严禁混用不同品种、不同强度等级的水泥,砂采用中、粗砂,过8mm孔径筛子,含泥量不大于3%。底层表面适当凿毛或毛化,凿好或毛化后,将修补处周围100mm 范围内清理干净。修补前1d,用水冲洗,使其充分湿润,一天内最好浇水湿润两次。修补时,先在底面及四周刷

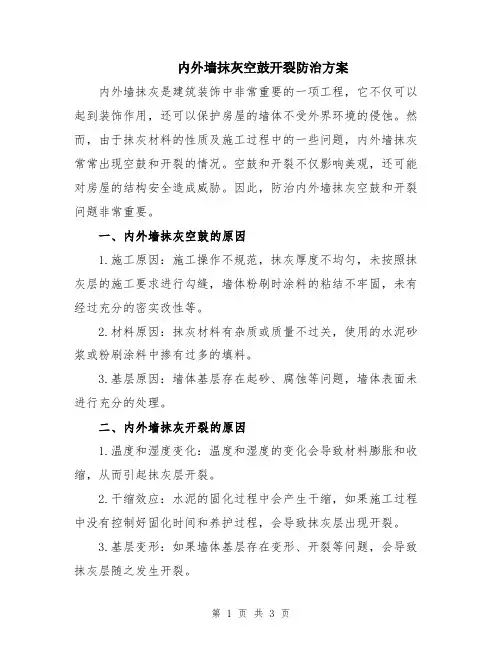

内外墙抹灰空鼓、开裂控制

www.186********.cn 内外墙抹灰空鼓、开裂控制 武汉奥特龙建筑材料公司 www.186********.cn 一、墙面空鼓与开裂问题的特征与共性 墙面空鼓与开裂的特征在于,抹灰层空鼓与开裂的部位主要分布在砼体基面,以处在门窗过梁及厨浴间墙面上居多,且空鼓的面积多为鸡蛋大小,一般不超过30×30(cm)。墙面裂缝一般在20cm范围内,多为呈水平走向。 二、基层、面层处理 1、不同墙体之间订网,保证搭接150mm; 2、甩浆前基层湿水,养护; 3、甩浆密实,厚度达到标准; 三、引起墙面出现空鼓与开裂的成因及解决方向 施工没有将砂浆搓抹或挤压密实时,就正如混凝土没有振捣密实一样必然会收缩剧增而开裂。只要能理解其开裂是三维体积收缩所引致的话,那么就不难明白,墙体抹灰层的开裂及空鼓与砂浆的收缩有着必然的因果关系。 因此,防治墙体抹灰层开裂与空鼓的技术思路,主要在于尽量减少砂浆抹灰层的收缩,其出路在于改善砂浆性能,降低砂浆的水灰比,以及有赖于施工将砂浆搓压或挤压密实。 四、影响墙面抹灰层不够密实的成因 1、墙面抹灰没有按相关技术规程的基本要求实行分道施工。 2、新拌砂浆超过施工开放时间或受到污染,而影响到砂浆的性能。 3、砂料没有作出过筛级配。 4、抹灰之前没有对基层上的凹凸不平及孔洞部位作出修补处理。 5、钉挂在墙面上的钢网未张拉牢固。 成因一,墙面抹灰没有按相关技术规程的基本要求实行分道施工 一则,砌体与混凝土结构的抹灰层基面,在饥水性方面存在着较大的差异,抹上墙的砂浆其初凝时间是无法一致的。 大量实例工程经验证明,抹在混凝土结构基面上的底层灰与罩面灰其分道施工间隔时间小于12个小时的话,施工确实是难以将抹灰层搓抹密实的。故其出

建筑工程各种裂缝防治措施

各种裂缝的防治措施 1、裂缝的调查概况: 通过对大量砖混结构的民用住宅、框架结构的办公楼等多种建筑的调查发现,多数建筑都存在着不同形式的裂缝,这些裂缝一旦出现便很难弥补,但许多裂缝是有规律可循的。我对这些裂缝进行了总结,其调查结果如下: (1)不管是什么结构的建筑,几乎都存在抹灰开裂的现象,大部分是因为温度变化引起的,仅仅是轻重程度的不同而已。 (2)抹灰表面龟裂,裂缝多而无规律,裂缝较细但面积较大,严重的引起墙面空鼓,若要返工成本较大。 (3)在框架结构中,填充墙体与梁柱接触面间容易出现水平和垂直裂缝,这些裂缝几乎是不可避免的,如果不加以预防,裂缝一旦出现就很难补救。 (4)墙体使用新型材料尤其是大块板型材料,例如GRC墙板、钢丝网架聚苯乙烯夹心板(俗称得乐板、舒乐板等),不同板块之间经常出现规则的竖向裂缝。 (5)在门、窗洞口出现形状为“八”字形的裂缝,裂缝沿约45°方向开裂,框架结构和砖混结构均有发生,而砖混结构多发生于顶层两端的房间,而且裂缝一般较宽,这种裂缝不仅仅是抹灰的开裂,而是砌体的开裂,出现后有时伴有渗漏现象,危害较大,一般是由于温度变化引起的,是较为典型的温度裂缝,较难处理和避免。 2、裂缝对建筑的影响及社会影响分析 2.1对建筑物的影响分析: 通常情况下,这些裂缝不会危及到结构的安全,危害性较小,但对建筑物将产生下列影响: (1)贯穿墙体的裂缝影响建筑物的使用寿命及抗震性能,尤其以砖混结构的建筑为甚。 (2)发生于外墙的裂缝,当开裂较为严重时,往往造成墙面的渗漏并且给内装饰带来污染和损伤,影响表观和使用。 (3)当裂缝尤其是温度裂缝到达一定程度时,会造成窗口变形,影响正常的使用。 (4)外抹灰开裂后,不仅影响外观和使用寿命,一旦外抹灰进水,冬季冻胀致使外抹灰层脱落,将影响到周围行人的安全。 2.2社会影响分析 随着国家对工程质量的越来越重视和人们质量意识的提高,特别是住房体制的改革,住宅建设资金将由个人出资,因此人们对工程的质量问题的关心程度将会越来越高。这也对工程的建设者们提出了越来越高的要求,这就要求我们必须认真对待并力求克服建筑通病的发生。由于人们对建筑结构还不太了解,所以用户对于裂缝引起了较为强烈的反响,主要反映在以下几个方面: (1)影响观感:墙体的裂缝对人的观感影响很大,给人的感觉造成较大冲击,使人感到极不舒服,影响情绪,同时给工程的交工带来极大麻烦。 (2)不安全感:尽管这些裂缝一般不会危及到结构安全,但是由于多数人对结构情况不了解,而担心是否安全,造成心理上的不安全感,同时外墙抹灰层的开裂脱落也的确存在着不安全因素,因此对用户的解释工作甚难做好。 (3)影响使用:裂缝严重时将会造成渗漏、门窗变形等,不仅影响到使用,而且也会造成一定的经济损失。 3、原因分析及技术措施 3.1墙面抹灰龟裂

填充墙裂缝原因及处置措施

填充墙裂缝原因及处置措施 一、填充墙各种裂缝分析 (一)相接处裂缝 1.表现形式:混凝土构件与砌体不同材料相接处出现裂缝。 2.形成原因:砌体拉结筋设置不符合设计要求,墙面抹灰前未设置钢丝网等抗裂加强层。 (二)梁底裂缝 1.表现形式:梁底砌体顶部封山处开裂。 2.形成原因:墙体砌筑完成后立即进行封山施工,砌体灰缝未完成沉降,砂浆和砌体材料未完成收缩。 (三)砌体干缩裂缝 1.表现形式:砌体材料收缩开裂。 2.形成原因:水泥制品类砌体材料养护时间不够,蒸压类砌体材料静养时间不够或上墙时含水率过高。 (四)门窗洞侧裂缝 1.表现形式:门、窗洞边开裂。 2.形成原因:门窗洞边墙体长度过少,未采用钢筋混凝土代替或未设置构造柱封边,也可能是墙体下梁绕度过大或基础不均沉降所至。 (五)施工洞周裂缝

1.表现形式:施工洞等后填洞口补砌接槎处出现裂缝。 2.形成原因:后填洞口两侧未预留拉结筋,施工时接槎处未清理干净,也可能未对砌体浇水湿润。 (六)配电箱体处开裂 1.表现形式:砌体内配电等箱体处墙体开裂。 2.形成原因:箱体预留洞未设过梁或压顶梁造成该处墙体整体性被削弱且未进行加强处理。 (七)线管预埋裂缝 1.表现形式:墙面沿预埋线管出现裂缝。 2.形成原因:开槽预埋管线砂浆补修未与埋管同步进行,并且未设置钢丝网加强处理。 二、填充墙各种裂缝处置措施 1.非烧结砌体材料进场时,其龄期不得小于7天。运输、存放时应采取防雨、防水措施。 2.砌筑砂浆应采用中、粗砂,严禁使用山砂和混合粉。 3.砌体结构砌筑完成后宜60d再抹灰,并不少于30d。 4.加气砼砌块砂浆砌筑时,灰缝厚度应为10~15mm,粘接剂砌筑时,灰缝厚度应为3~5mm。其他砌体水平灰缝和竖向灰缝的厚度宜为10mm,不应小于8mm,不应大于12mm。 5.不同基体材料交接处应采取钉钢丝网等抗裂措施。钢丝网与不同基体的搭接宽度每边不小于150㎜。钢丝网片

墙体抹灰空鼓、开裂的预防措施(标准版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 墙体抹灰空鼓、开裂的预防措施 (标准版) Safety management is an important part of production management. Safety and production are in the implementation process

墙体抹灰空鼓、开裂的预防措施(标准版) 随着工程施工的不断进展,抹灰工程即将开始,因为本工程抹灰作业面基层材料大部分为混凝土和加气砼块,对于控制好抹灰质量存在一定难度,为减少抹灰空鼓及开裂的发生,特制定如下措施: 1、基层清理: A、将基层表面的灰尘、污垢等清除干净,附着于基层的木条、油毡等杂物剔除干净。 B、如梁、柱等砼表面沾有油污,先用10%火碱溶液将油污洗去,再用清水将碱液洗净。 C、将墙体脚手眼用砂浆堵严,要求操作时认真负责,保证砂浆必须塞实,不得只封堵表面。 D、将墙体与梁底、楼板底交接处的缝隙用掺水重10%108胶的同底层灰配比砂浆塞严。 E、于抹灰前一天将基层浇水湿润,要求必须润湿,不得有漏浇

处。 2、基层处理: 1)修补:将基层表面凸出部分剔平,局部坑凹处用砂浆分层补平。 2)基层处理: 1.基层为砼时,可选用下述做法之一: A、将光滑的砼表面用錾子进行剔毛,将光面剔去,使其表面粗糙不平。 B、拌合好1:1稀粥状水泥细砂浆(内掺水重20%的108胶),搅匀后用笤帚将其均匀地甩在砼表面上,要求甩匀甩严,不得漏甩,胶浆稠度应适宜,以甩在砼上形成大小不等的疙瘩,并不浇附为度,待其凝固后浇水养护,保持湿润,养护至用手掰不动时,即可抹底层砂浆。 2.基层为加气砼时,可选用下述做法之一: A、用1:1:6的水泥混合砂浆(砂子应过细筛),用掺有水重20%108胶的水拌合均匀,用笤帚均匀地甩在墙面上,要求甩成的疙
