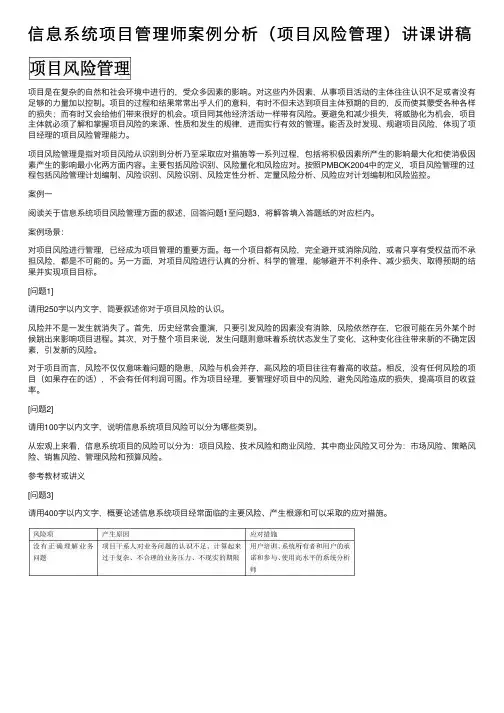

当前位置:文档之家› 信息系统项目管理师案例分析(项目风险管理)讲课讲稿

信息系统项目管理师案例分析(项目风险管理)讲课讲稿

信息系统项目管理师案例分析(项目风险管理)讲课讲稿
信息系统项目管理师案例分析(项目风险管理)讲课讲稿

项目是在复杂的自然和社会环境中进行的,受众多因素的影响。对这些内外因素,从事项目活动的主体往往认识不足或者没有足够的力量加以控制。项目的过程和结果常常出乎人们的意料,有时不但未达到项目主体预期的目的,反而使其蒙受各种各样的损失;而有时又会给他们带来很好的机会。项目同其他经济活动一样带有风险。要避免和减少损失,将威胁化为机会,项目主体就必须了解和掌握项目风险的来源、性质和发生的规律,进而实行有效的管理。能否及时发现、规避项目风险,体现了项目经理的项目风险管理能力。

项目风险管理是指对项目风险从识别到分析乃至采取应对措施等一系列过程,包括将积极因素所产生的影响最大化和使消极因素产生的影响最小化两方面内容。主要包括风险识别、风险量化和风险应对。按照PMBOK2004中的定义,项目风险管理的过程包括风险管理计划编制、风险识别、风险识别、风险定性分析、定量风险分析、风险应对计划编制和风险监控。

案例一

阅读关于信息系统项目风险管理方面的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。

案例场景:

对项目风险进行管理,已经成为项目管理的重要方面。每一个项目都有风险,完全避开或消除风险,或者只享有受权益而不承担风险,都是不可能的。另一方面,对项目风险进行认真的分析、科学的管理,能够避开不利条件、减少损失、取得预期的结果并实现项目目标。

[问题1]

请用250字以内文字,简要叙述你对于项目风险的认识。

风险并不是一发生就消失了。首先,历史经常会重演,只要引发风险的因素没有消除,风险依然存在,它很可能在另外某个时候跳出来影响项目进程。其次,对于整个项目来说,发生问题则意味着系统状态发生了变化,这种变化往往带来新的不确定因素,引发新的风险。

对于项目而言,风险不仅仅意味着问题的隐患,风险与机会并存,高风险的项目往往有着高的收益。相反,没有任何风险的项目(如果存在的话),不会有任何利润可图。作为项目经理,要管理好项目中的风险,避免风险造成的损失,提高项目的收益率。

[问题2]

请用100字以内文字,说明信息系统项目风险可以分为哪些类别。

从宏观上来看,信息系统项目的风险可以分为:项目风险、技术风险和商业风险,其中商业风险又可分为:市场风险、策略风险、销售风险、管理风险和预算风险。

参考教材或讲义

[问题3]

请用400字以内文字,概要论述信息系统项目经常面临的主要风险、产生根源和可以采取的应对措施。

也可参考讲义七大风险来源。

案例二

阅读以下关于在企业信息化建设过程中项目风险管理方面问题的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。

案例场景:

小李是M公司的信息化主管,M公司是一家跨地区、跨行业、跨所有制的汽车股份有限公司,现有资产达50多亿元,员工2.8万余人,生产基地跨京、津、鲁、辽、湘、粤、鄂等省市。

最近,小李接到了一份信息化规划建议,建议中涉及到信息化风险规避的问题。M公司由于进一步发展的需求和提升管理水平、压缩管理成本的需要,决定实施PLM项目。老总对此非常谨慎,特地请咨询公司专门进行了咨询,作了信息化规划建议。

信息化的风险不仅包括人员风险、流程风险、数据风险和控制风险,而且还细分为法律风险、竞争风险、供应链风险、选型风险、人力资源风险、业务中断风险、财务风险、欺诈风险、理念空心化风险、目标侵蚀风险和期望值风险。但是这让以前只会埋头搞科研的小李有点发懵,不明白企业信息化怎么和法律沾上了边。更发愁的是,信息化有这么多风险,该如何回避风险,让信息化发挥最大的作用,并且让损害和风险减到最低呢?面对这么多可能的风险,会不会影响老总对项目的决定?

同时,风险应该怎么规避,实在规划咨询时就做好充分的准备把风险完全屏蔽掉,还是应该在项目实施及项目管理过程中进行风险的规避?项目完成后的验收和效果评估时,又该怎样注意风险的防范?小李一筹莫展。

[问题1]

在M公司实施企业信息化建设的IT规划阶段,小李可能会遇到哪些需要考虑的问题?请列举至少5条以上。(1)企业战略的明晰与明确

(2)生产运营管理模式对企业发展战略发展的支持

(3)哪些业务通过信息化的支撑会为企业带来价值,能否明确企业的信息化需求

(4)哪些是主要需求与目标?实现这些需求需要什么样的功能与软件?

(5)目前企业的信息化处于何种状态?要实现这些需求有哪些差距?需要何种IT治理结构?

(6)信息化的过程中存在哪些风险?采用哪种风险控制策略

(7)信息化的预期投资与预期收益如何?

(8)考虑到企业的实际情况以及目前大的IT应用环境,应该如何一步步实施?每一步的目标,预期收益是什么?

(9)企业的领导是否理解并认同信息化需求以及将来所带来的价值?

[问题2]

在小李处理这些繁多的风险时,采用哪种方法比较有利?

在小李处理这些复杂又头绪繁多的风险时,可以通过IT咨询规划的方式来进行。可以在IT规划的基础上,对风险进行充分的预测、分析、评估其影响、采取合理的措施与方法进行量化管理,通过有效而规划执行风险管理办法进行风险的管理。

可以参考风险管理流程做

[问题3]

小李在实施风险管理时,应该注意哪些问题?请列举至少三条以上。

(1)技术方面必须满足需求,应尽量采用商品化技术,降低系统开发风险。

(2)开销应尽量控制在预算范围之内

(3)开发进度应尽量控制在计划之内。

(4)应尽量与用户沟通,不要做用户不知道的事情

(5)充分估计到可能出现的风险,注意倾听其他开发人员的意见

(6)及时采纳减少风险的建议。

案例三

阅读以下关于在软件开发项目中风险管理方面的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。

案例场景:

最近,小王承担了某单位地理信息系统Web平台的开发工作,公司新聘了5个人组成开发团队来开发,小王担任了该团对的项目经理。

该地理信息系统平台是为行业定制的,整个架构采用目前流行的B/S架构,主要由界面层、图形层和数据层组成。这是一个专业性很强的项目,可能要用到专门的开发技术。用户对他们的业务需求描述很模糊,认为这是一个行业软件,能满足日常工作需要即可,其他特定的功能,可以在开发过程中进行补充。

小王感到非常苦恼,因为他无法了解项目组新增两名这方面的技术高手,公司已经答应,但这两人现在仍在外地实施别的项目,还没确定何时能到本项目组。另外,用于数据采集和系统测试的设备和配套软件,也需要在公司的另一个项目结束后才能使用。小王知道在项目实施时必须进行风险管理,他研究了其它类似项目的实施材料,制订出一系列的风险应对措施。

[问题1]

在软件项目开发中,经常面临需求变更风险、技术风险、质量风险和资源风险。请在200字范围内,对这4种风险进行简单的描述。

(1)需求变更风险:需求已经打上了基线,但此后仍然有变更发生,对项目造成影响

(2)技术风险:开发过程中遇到技术难题,导致开发时间延迟或者需求不得不发生变更。

(3)质量风险:项目不能满足用户的需要。对于Web项目而言,质量风险主要是指开发代码的质量的优劣

(4)资源风险:包括人力资源、软件工具和硬件平台等资源。例如,项目所需人力资源无法按时到位;

软件开发平台和系统所需硬件设备不能及时到位。

[问题2]

在200字范围内,针对项目开发中存在的技术风险、叙述你的应对措施。

(1)与用户和其他项目组技术人员沟通,确定项目需要哪些开发技术

(2)与项目组成员沟通,了解他们的技术背景和开发能力

(3)与公司管理层沟通协调,确保新增的技术人员能按时到位

(4)在项目开发前,采用外部培训和内部交流等方式进行技术培训

(5)在项目开发中,针对出现的技术难题要有应对措施,如请专家指导、技术攻关或外包

(6)在项目后期,即使总结技术开发经验,按标准形成文档,以供项目维护和其他项目使用

[问题3]

在400字范围内,简单描述项目风险管理的基本过程。

(1)风险管理计划编制

(2)风险识别

(3)风险定性分析

(4)风险定量分析

(5)风险应对计划编制

(6)风险监控

案例四

阅读以下关于在软件项目开发中风险管理方面的叙述,回答问题1至问题3,将解答填入答题纸的对应栏内。

案例场景:

小王是某企业信息化工程师,现在负责实施企业的MES项目,有三种实施方案可供选择,他将三种方案的风险进行了列举,画出了决策树:

[信管网]系统集成项目管理师各章节重点知识点总结(精华版)

教材结构 第一章信息化基础知识 1、信息化基础知识 2、电子政务 3、企业信息化 4、商业智能 第二章信息系统服务管理 1、信息系统服务管理体系 2、信息系统集成资质管理 3、信息系统工程监理 4、ITIL与IT服务管理、信息系统审计 第三章信息系统集成专业技术知识 1、信息系统集成简述 2、信息系统建设 3、软件工程 4、面向对象系统分析与设计 5、软件架构 6、典型应用集成技术 7、计算机网络知识 第四章项目管理一般知识 1、什么是项目 2、项目的组织方式 3、项目生命周期 4、典型的信息系统项目的生命周期模型 5、单个项目的管理过程 6、项目管理高级话题 第五章立项管理 1、立项管理内容 2、建设方的立项管理 3、承建方的立项管理 4、签订合同 第六章项目整体管理 1、项目整体管理的主要活动和流程 2、项目启动 3、编制项目范围说明书(初步)

4、制定项目管理计划 5、指导和管理项目执行 6、监督和控制项目 7、整体变更控制 8、项目收尾 第七章项目范围管理 1、产品范围与项目范围 2、编制范围管理计划 3、范围定义 4、创建工作分解结构 5、范围确认 6、范围控制 第八章项目进度管理 1、项目进度管理概述 2、活动定义 3、活动排序 4、活动资源估算 5、活动历时估算 6、制定进度计划 7、项目进度控制 第九章项目成本管理 1、项目成本管理概述 2、制定项目成本管理计划 3、项目成本估算 4、项目成本预算 5、项目成本控制 第十章项目质量管理 1、质量管理基础 2、制定项目质量计划 3、项目质量保证 4、项目质量控制 第十一章项目人力资源管理 1、项目人力资源管理的定义及有关概念 2、项目人力资源计划编制 3、项目团队组织建设 4、项目团队管理

项目管理案例分析题完整版

《项目管理案例分析》 一、单项选择题 1、项目经理应该掌握的一项最重要的技能是( C ) A.谈判技能 B.影响技能 C.沟通技能 D.问题解决技能 2、大部分项目成本累计曲线呈下列哪种形状( A ) A.S B. L C. T D. Y 3、以下哪种解压法加剧了风险( C) A.赶工 B.资源平衡 C.快速跟进 D.提前量与滞后量 4、你被任命为项目经理,负责某压抑治疗程序的开发与研究。你正在进行围规划,那么在围规划中所创建的围说明书的目的是(A ) A.围说明书描述了项目的目的和主要的可交付成果 B.围说明书描述了如在项目中实现围变更 C.围说明书描述了项目的制约因素和假设条件 D.围说明书描述了成本和时间估算 5、在哪种组织结构中,项目经理拥有最高水平的职权和权力(A) A.项目型 B.强矩阵型 C.职能型 D.平衡矩阵型 6、绩效工具的工具和法不包括(B) A.挣值分析 B.统计抽样 C.偏差分析 D.绩效审核 7、关键路径任务是指(B) A.悲观、乐观和最可能估算历时相等 B.时差为零 C.活动开始日期相同 D.具有多个开始日期和结束日期 8、你的项目正处于围规划阶段,你已经完成了工作分析结构(WBS),以下哪项述是正确的(D) A.WBS把项目的可交付成果分解到可以利用发难识别来判断如平衡两项任务的程度 B. WBS把项目的可交付成果分解到可以轻易识别项目约束和假设的程度 C.WBS把项目的可交付成果分解到可以记载产品分析的程度 D. WBS把项目的可交付成果分解到可以轻易计算成本和时间估算并且可以计算质量控制测量的工作包程度 9、项目的“时限性”的含义是指(B) A.项目持续的时间很短 B。项目有确定的开始和结束时间 C.项目将在未来的一个不确定的时间结束 D。项目可以在任时候取消 10、关于项目收尾阶段,以下的各项述都是正确的,除了(D) A.在项目收尾阶段中,成功的概率是最大的 B. 在项目收尾阶段中,项目经理的影响力是最大的 C在项目收尾阶段中,项目干系人的影响力是最小的 D. 在项目收尾阶段中,风险是最大的 11、项目章程的作用是(B) A.识别并确认项目发起人 B.识别并确认项目的存在,并且为项目调拨组织资源 C.确认项目团队项目经理和项目发起人的存在 D.描述项目选择的法 12、一下哪些是三重约束(D) A.时间、进度和质量 B.时间、可用性和质量 C.时间、费用和进度 D.时间、费用和质量 13、一下午各项目管理阶段的正确顺序是(D) A.启动、执行、计划、控制和结束 B.启动、控制、计划、执行和结束 C.启动、计划、控制、执行和结束 D.启动、计划、执行、控制和结束 14、在以下哪个项目管理阶段,风险和项目干系人最能够影响项目的结果(C) A.计划阶段 B.执行阶段 C.启动阶段 D.控制阶段 15、你是一名项目经理,负责新药的开发项目。根据你指定的项目进度初始计划,你们会错过联邦可证的申请日期。通过计划调整,你发想原本计划先后执行的两项活动是可以同时进行的,这个例子属于(B) A.赶工 B.快速跟进 C.资源平衡 D.调整资源日历 16、作为项目工作容的详细的、最终的估算是下列哪一项(D) A.近似估计 B.初步量级估算 C.预算估算 D.详细估算 17、如果有可能通过其他工作来减小风险,或者如果有其他式能消除风险,就应放弃原先计划,这属于以下哪种风险规避案(B) A.转移、分担风险 B.避免风险 C.接受风险 D.应急 18、评估已识别风险的发生概率以及对项目目标的影响,针对项目规划整体的风险级别,并且就优先考虑的风险制定列表,这一过程描述了下列哪个阶段(C) A.定量风险分析 B.风险识别 C.定性风险分析 D.风险管理计划编制 19、你正在为公司开发一个新,负责检测项目结果,决定其是否符合计划编制程序中的标准,然后采取措施消除不合格的结果,所以有时候需要返工,那么你正处于哪个程序(B) A.风险监控 B.质量监控 C.整体变更控制 D.围变更控制 20、随着项目生命期的进展,资源的投入(C)

工程项目风险案例分析

工程项目风险管理案例分析 风险管理的重点是成本、进度、质量、健康/安全/环 境(HSE)和资源供应等风险。 一、工程概况:指在施工程项目的基本情况,其主要内容包括:建设单位、单位、单位、施工单位、工 程地点、工程总、施工条件、开竣工日期、面积、 形式等。(自己写写就OK) 二、不确定分析(看着加吧) (1)费用不确定:在工程还未完工之前,该工程所花费的具体数额是不能确定的。 (2)进度不确定:工程完工之前,需要多长的工期因为众多因素的不确定而无法确定。 (3)质量不确定:我们只能尽量保证工程质量符号标准,而无法确定工程在未完工之前的质量。 (4)水文地质不确定:在勘察和实际所面临的水文地质等可能因为时间的改变而改变,无法准确定位。 (5)工程收益不确定:收益总是改变的,且具体数额不可能提前预知。 (6)移民拆迁等不确定 三、风险清单(看着加吧) (1)不可抗力:不能预见、不能避免和不能克服的

客观情况 (2)资源供应:包括人力资源、财力资源、物质资源和技术信息资源。 (3)法规变更:新的规范、规定。 (4)行政风险:新的行政命令。 (5)利率风险:利率变化使工程的实际收益与预期收益或实际成本与预期成本发生背离,使其实际收益低于预期收益,或实际成本高于预期成本,从而使工程遭受损失的可能性。 (6)通胀风险:投资行为所面临的系统风险,指因通货膨胀引起货币贬值造成资产价值和劳动收益缩水的风险。 (7)技术风险:是指伴随着科学技术的发展、生产方式的改变而产生的威胁人们生产与生活的风险。技术风险可依据工程项目风险定义进行等级区分。通常分为低、中、高风险三个等级。 低风险是指可辨识且可监控其对项目目标影响的风险;中等风险是指可辨识的,对工程系统的技术性能、费用或进度将产生较大影响的风险,这类风险发生的可能性相当高,是有条件接受的事件,需要对其进行严密监控。高风险是指发生的可能性很高,不可接受的事件,其

2018上半年系统集成项目管理师考试真题及答案-上午卷

2018上半年系统集成项目管理师考试真题及答案-上午卷 1、基于TCP/IP协议的网络属于信息传输模型中的(b)。 A、信源 B、信道 C、信宿 D、编解码 2、关于“信息化”的描述,不正确的是:(d)。 A、信息化的手段是基于现代信息技术的先进社会生产工具 B、信息化是综合利用各种信息技术改造、支撑人类各项活动的过程 C、互联网金融是社会生活信息化的一种体现和重要发展方向 D、信息化的主体是信息技术领域的从业者,包括开发和测试人员 3、开展区域链技术的商业试探性应用,属于国家信息化体系中的(a)要素。 A、信息技术应用 B、信息网络 C、信息资源 D、信息技术和产业 4、我国陆续建成了“两网、一站、四库、十二金”工程为代表的国家级信息系统,其中的“一站”属于(b)电子政务模式。 A、G2G B、G2C C、G2E D、B2C 5、在A公司面向传统家电制造业的网上商城技术解决方案中,重点阐述了身份认证、数字签名、防入侵方面的内容,体现了电子商务平台规范(d)的基本特征。 A、可靠性 B、普遍性 C、便利性 D、安全性 6、(c)属于互联网在制造领域的应用范畴。 A、建设智能化工厂和数字化车间 B、加强智能制造工控系统信息安全保障体系 C、开展工业领域的远程诊断管理、全产业链追溯等 D、组织研发具有深度感知的机器人 7、客户关系管理(CRM)系统是以客户为中心设计的一套集成化信息管理系统,系统中记录的客户购买记录属于(a)客户数据。 A、交易性 B、描述性 C、促销性 D、维护性 8、商业智能(BI)能够利用信息技术将数据转化为业务人员能够读懂的有用信息,辅助决策,它的实现方式包括三个层次,即(d)。 A、数据统计、数据分析和数据挖掘 B、数据仓库、数据ETL和数据统计 C、数据分析、数据挖掘和人工智能 D、数据报表、多维数据分析和数据挖掘 9、A公司是一家云服务提供商,向用户提供老租户、可定制的办公软件和客户关系管理软件,A公司所提供的此项云服务属于(c)服务类型。 A、IaaS B、PaaS C、SaaS D、DaaS 10、信息技术服务标准(ITSS)定义了IT服务的核心要素由人员、过程、技术和资源组成。(b)要素关注“正确做事”。 A、人员 B、过程 C、技术 D、资源 11、一般公认信息系统审计原则不包括(d)。 A、ISACA公告 B、ISACA公告职业准则 C、ISACA职业道德规范 D、COBIT框架 12、在信息系统的生命周期中,“对企业信息系统的需求进行深入调研和分析,形成《需求规格说明书》”是在(a)阶段进行的。

信息系统项目管理师案例分析最基本的知识总结

1.范围管理中存在的问题 a. 没有制定范围管理计划并按照计划管理,或领导的部署不能代替范围管理计划 b. 需求阶段结束后未对需求进行正式评审或项目的范围未得到客户的确认,或领导的批准不能代替范围确认 c. 范围的定义和分解时未包含分包出去的工作,或分包出去的工作未纳入范围管理计划进行管理 d. 对领导提出的变更要求未形成书面记录 e. 领导提出变更要求后,未对变更产生的影响进行充分的评估便实施了变更 f. 变更请求应由变更控制委员会审批,不应由项目经理独自决定 g. 项目经理缺乏和领导以外的公司其他用户的沟通 2.后续可采取的应对措施 a. 制定项目范围管理计划,按照计划管理和控制项目的范围 b. 组织公司用户代表对系统的需求进行评审,对项目的范围进行确认 c. 加强和分包单位的联系,将其纳入项目的计划和范围控制 d. 按照变更流程处理包括领导在内的公司所有用户提出的变更请求 e. 加强后续项目的范围控制工作 3.简要叙述产品范围和项目范围的区别和联系a. 产品范围是表示产品、服务或结果的特征和功能; b. 项目范围是为了完成具有规定特征和功能的产品,服务或成果而必须完成的项目工作 c. 项目范围包含产品范围,还包含产品范围所不包含的项目管理工作本身。 4. 判对错 a. 范围控制的目的是避免项目做过多的工作,即避免项目范围扩大(错) b. 变更控制委员会是决策机构,不是职能机构,其组成人员可以是一人,甚至是兼职人员(对) c. 范围确认也叫范围核实,是项目组成员根据项目管理计划对项目的计划工作进行逐一检查和落实的过程。(错) d. 项目范围管理的目标是“圈定”项目的范围,产生全面、准确、可实施的范围说明书。 e. 范围确认与质量控制不同,范围确认一般在质量控制之前完成,也可以并行进行。(错) f. 项目经理在变更中的主要作用包括决定变更的接受或拒绝,组织变更的确认和结果发布。(错) 立项管理: 1.建议书报批 2.可行性研究报告报批 3.初步设计和概算报批 4.必要的论证和评估 1. 新产品研发项目的管理过程中存在什么问题? a. 项目经理的技术经验不足 b. 没有正式、书面的新产品研发项目建议书就开展可行性研究工作 c. 新产品研发的可行性研究工作不充分,尤其缺少技术可行性分析和论证 d. 研发过程中对人才缺乏、竞争对手等带来的风险缺乏充分的分析,没有合理有效的应对方案 e. 没有新产品的初步设计方案就开始研发工作 f. 新产品的需求和技术指标不应由领导把关,应进行外部评审 g. 在项目启动前缺少对项目成本的估算或成本估算工作未到位 h. 可行性研究报告缺少必要的内部论证或外部评估环节 i. 没有制订综合、全面的项目管理计划,进度计划不能代替项目管理计划,领导的指示不能代替项目管理计划 j. 项目发生进度延误的可能性时未及时调整或更新进度计划并与领导及相关各方沟通 k. 前期立项工作中人员参与不充分,缺少关键技术人员和财务人员 2. 公司应该吸取什么教训 a. 重视制定和遵循合理的新产品研发立项管理规范和流程 b. 重视项目的可行性研究工作,包括可行性研究 的全面性和充分性 c. 重视技术人才的培养和引进 d. 重视新产品研发过程中的成本估算工作 e. 重视项目的论证和评估工作 f. 加强各有关部门和领导间的协调和沟通 3.公司对该新产品的研发日后可采取哪些补救或 改进措施? a. 开展关键技术模块研制的专题研究 b. 根据专题研究结果,按照合理、规范的立项流 程启动关键技术模块的研发立项 c. 加强技术人才培养和引进工作 4. 简述项目可行性研究的技术评价应包括哪些内 容。 a. 技术的先进性(应从技术水平和实用两方面来 进行评价,以判断是否达到国际先进水平、国际 水平或国内先进水平)。 b. 技术的实用性(指项目所采用的技术,对推动开 发、推广应用、满足需要方面所具有的适应能力) c. 技术的可靠性(指技术在使用中的可靠程度,即 在规定时间内和规定条件下,信息系统工作性能 符合要求和开发方法成功的概率)。 d. 技术的连锁效果(指技术应用后对科学技术和 其他领域的作用,如推动其他行业的发展、改善 劳动条件、增加就业机会、改善人民生活、提高 文化素养等) e. 技术后果的危害性(指技术的应用是否会给社 会带来不良影响,同时提出排除上述危害的难易 程度和所需费用等)。(参考:高级教材4.4.4 详 细可行性研究) 项目启动 1) 项目启动 2) 制定初步的项目范围说明书 3) 制定项目管理计划 4) 指导和管理项目的执行 5) 监督和控制项目 6)整体变更控制 7)项目收尾 项目章程的作用: 项目章程是正式批准一个项目的文档,或者是 批准现行项目是否进入下一阶段的文档,项目章 程应当由项目组织以外的项目发起人发布,若项 目为本组织开发也可由投资人发布,项目章程为 项目经理使用组织资源进行项目活动提供了授 权,尽可能在项目早期确定和任命项目经理。应 该总是在开始项目计划前就任命项目经理,在项 目启动时任命会更合适. 项目章程的内容 1) 基于项目干系人的需求期望提出的要求 2) 项目必须满足的业务要求或产品需求: 3) 项目的目的或项目立项理由 4)委派的项目经理及项目经理的权限级别 5) 概要的里程碑进度计划 6)项目干系人的影响 7)职能组织及其参与 8)组织的、环境的和外部的假设 9)组织的、环境的和外部的约束 10)论证项目的业务方案,包括投资回报率 11)概要预算 项目启动时要考虑的环境和组织因素 1)实施单位的企业文化和组织结构 2)国际或行业标准 3)现有的设施和固定资产等基础设施 4)实施单位现在的人力资源、人员的专业和技能, 人力资源管理政策,如招聘和解聘的指导方针、 员工绩效评估和培训记录等 5)当时的市场状况 6)项目干系人对风险的承受力 7)行业数据库 8)项目管理信息系统(可能是工具、也可能是软 件,总之能够帮助管理项目) 项目进度管理的6个过程 1)活动定义 2)活动排序 3)活动资源估算 4)活动历时估算 5)制定进度表 6)进度控制 项目进度控制的内容 1)确定项目进度的当前状态 2)对引起变更的因素施加影响,以保证这种变化 朝着有利的方向发展 3)确定项目进度已经变更 4)当变更发生时管理实际的变更 缩短工期的方法 1)投入更多的资源以加速活动进程 2)指派经验更加丰富的人去完成或帮助完成项目 工作 3)缩小活动范围或降低活动要求(在征得业主同 意后) 4)通过改进方法或技术提高生成效率 进度控制的主要技术和工具 1)进度报告 2)进度变更控制系统 3)绩效衡量 4)项目管理软件 5)偏差分析 6)进度比较横道图 7)资源平衡 8)假设条件情景分析 9)进度压缩 10)制订进度的工具 进度计划的主要工具和技术 1.进度网络分析 2.关键路径法 3.进度压缩 4.假设情景分析 5.资源平衡 6.关键路径法 7.项目管理软件 8.应用日历 9.调整时间提前与滞后量 10.进度模型 (1)项目进度管理存在的问题在制定进度计划之 前未充分估算项目所需人力资源 进度计划中未充分考虑需求分析阶段之外的风 险,导致预留的应急时间不足 新招的人员未经培训便上岗 发现项目存在延期可能性时未及时调整进度计划 并与客户、监理及时沟通 项目已经延期,但未按流程申请和处理项目延期 变更 进度压缩的方法不合理,不应单纯采用加班或加 假日加班的方式 与甲方、监理方的沟通不及时。 (2)后续可采取的措施 组织对新员工的培训 招聘有经验的人员加入项目团队 重新估算项目工期,更新项目计划并与甲方和监 理沟通 为加班的人员争取必要的物质鼓励或手段 加强与客户和监理的沟通 …… 项目成本管理的四个过程 1)制定成本管理计划 2)成本估算 3)成本预算 4)成本控制 项目成本控制的主要内容 1)对造成成本基准变更的因素施加影响 2)确保变更请求获得同意 3)当变更发生时,管理这些实际的变更 4)保证潜在的成本不超过授权的项目阶段资金的 总和 5)监督成本执行(绩效),找出与成本基准的偏 差 6)准确记录所有的与成本基准的偏差 7)防止错误的、不恰当的或未经批准的变更被纳 入成本或资源使用报告中 8)就审定的变更,通知项目干系人 9)采取措施。讲预期的成本超支控制在可接受的

项目风险管理案例分析

项目风险管理案例分析 1公司背景简介 河北H-A会计师事务所是河北省财政厅对国有大中型企业进行社会审计的试点所,承担省直大中型企业的审计工作。具有丰富工作经验,拥有一批具有丰富实践经验的注册会计师。 河北省某研究所是省直科研单位,现有50多位员工。在基于WINDOWS平台开发软件方面,具备较丰富的实战技能。河北H-A会计师事务所在审计工作中发现,很多企业都采用了会计电算化软件,对审计工作提出新的要求。社会审计工作的需要,对开发计算机辅助审计软件的愿望越来越强烈。所以就联合河北省某研究所进行联合开发 2实际项目分析 2.1项目介绍 该系统基于windows和sql server进行开发,开发工具是powerbulider。项目开发过程中,共生成程序源代码约数万行,项目开发的难度和源代码行数都比预计的要多。 计算机辅助审计软件具有工作底稿制作能力和查证功能;数据可传递,能自动生成和人工输入相结合,产生合并抵销分录;能自动产生勾稽无误的审计报告和会计报表附注;有灵活开放的系统,方便用户进行二次开发等特点。 2.2开发队伍的风险 开发团队维持在10人上下,事务所提供3人,开发单位6-7人,有一些人员只能部分时间工作,开发人员能够自始至终地参加整个项目的工作。开发人员的流动基本能保证工作的连续性。 2.3技术风险 数据结构复杂,关联比较多。需要创建新的算法或输入,输出技术;软件需要与其他软件产品的数据库系统接口;客户能确定所要求的功能是可行的。同时,由于当时审计软件在国内的应用尚处于起步阶段,开发人员普遍对该系统比较陌生,这也带来了相当的技术风险。 2.4客户相关风险 用户对自己真正的需求并不是十分明确,他们认为计算机是万能的,只要简单的说说自己想干什么就是把需求说明白了,而对业务的规则、工作流程却不愿多谈,也讲不清楚。有的用户日常工作繁忙,他们不愿意付出更多的时间和精力向分析人员讲解业务,这样加大分析人员的工作难度和工作量,也可能导致因业务需求不足而使系统风险加大。 2.5项目按时完成的风险 另外,这个项目也像许多其它软件项目一样,面临着竣工日期带来的巨大压力。 3实际的风险管理状况 凭借公司在以往的经验,在此软件项目的整个生命周期中,任何阶段都有可能有风险存在,WBS是完整表示项目,且伴随整个项目生命周期的项目要素,所以以WBS为基础进行风险管理,既可以方便地识别,标识相应的风险来源,又方便和项日其他工作一起,统一管理。 在软件项目中,各阶段主要工作简述如下:

第-8-章--项目风险管理案例

第8 章项目风险管理案例 项目需要以有限的成本在有限的时间内达到项目目标,而风险会影响这一点。风险管理的目的就是最小化风险对项目目标的负面影响,抓住风险带来的机会,增加项目干系人的收益。作为项目管理人员,必须评估项目中的风险,制定风险应对策略,有针对性地分配资源、制定计划,保证项目顺利的进行。 8.1 案例一:风险分类 阅读以下关于信息系统项目管理过程中人群风险分类方面问题的叙述,回答问题1至问题3。 8.1.1 案例场景 某公司召开会议,商量是否实施ERP项目,三个部门主要负责人就此问题发表自己的看法。 甲:我们公司不应该实施这个项目。现在我们刚把办公自动化系统搞好,还没有适应,工作效率也没提高多少,再上ERP 有些不适应,而且这个ERP项目花费太大。ERP在国内很多企业都搞失败了,成功的几率不会多大。如果我们也失败了,会给公司带来灾难性的后果。利用搞ERP的这些钱我们可以做一些短、平、快的项目,多招一些开发高手,提高公司的收益,而不是搞这些无端的风险投资。 乙:不应该一棒子打死ERP,ERP是一种新兴事务,ERP不是万能的,但是不上ERP 又是万万不行的。企业规模到了一定程度,管理和决策就是一个重要的问题。ERP是知识经济时代的管理方案,是面向供应链和“流程制”的智能决策支持系统,其先进的管理思想可以帮助企业最大限度地利用已有资源,解决管理和决策问题。但是实施ERP 风险很大,很多企业都失败了,主要原因在于项目实施的管理问题,没有及时识别项目中的风险并及时处理,项目监控机制不好,高层支持不够,老员工的适应性差等,最终导致“ERP天折”。我们公司以后想获得更大发展,应该实施ERP ,现在有些条件不够,整体上ERP不太可行,我们可以分步实施。我们可以借鉴其他企业实施ERP 的经验,先进行小范围ERP试验、积累经验,等以后时机成熟了,我们就整体实施ERP 。 丙:ERP 应该上,而且要迅速上,不应该等。如果其他企业都上了ERP,那么我们公司再依靠ERP获得收益就没有什么希望了。ERP本身就是一把双刃剑,虽然有风险,但是收益也大,现在我们的目标是收益,对于风险要想法化解。项目实施中要注意借鉴其他企业的经验,摸着石头过河,形成自己的特色,提高自己公司的管理和决策水平,争取把公司做大做强。小的、可以自己解决的风险自己处理;难以处理的、不确定的风险进行外包,实施风险转移;如果管理有问题的话,可以从专业咨询公司招聘顾问来担当项目经理的职务。总之,尽一切可能实施ERP,实现收益最大化。 【问题1】如图8-1所示,横轴表示项目投资的大小,纵轴表示项目成功的概率,A、B, C代表三种不同应对风险的人。请写出A,B,C的名字和特征,并且指出上述案例中甲、乙、丙分别属于哪一种对象(250字左右)。

2018系统集成工程师、信息系统项目管理师(知识要点)

2018年系统集成工程师、信息系统项目管理师 9大过程 整(整体)范(范围)进(进度) 成(成本)人(人力资源)质(质量) 沟(沟通)风(风险)采(采购) ★1整体管理:(7) 整体管理7个: 制定项目章程, 制定初步的项目范围说明书, 制定项目计划, 指导和管理项目执行, 监控项目执行, 整体变更控制, 项目收尾。 1.项目整体管理知识领域包括保证项目各要素相互协调以完成项目所涉及的 各个过程,是项目管理的首要知识。项目经理对项目的整体管理负有全面 责任。 2.项目整体管理过程负责项目的全生命周期、全局性管理、综合性管理。 3.★项目章程是正式批准一个项目的文档或者批准项目是否进入下一阶段的 文档,并对项目经理授权。由组织外的发起人或资助人发布。项目启动过 程的成果,象征意义大于实际意义,标志着项目正式启动,同时也是项目 经理的护身符。 4.★项目章程内容(嘘嘘的人干杯,只假约回概) 1)项目需求,反映干系人的要求和期望, 2)项目必须实现的商业需求,项目概述或产品需求, 3)项目的目的或论证结果, 4)任命项目经理(人)并授权级别, 5)干系人的影响, 6)里程碑进度计划, 7)职(只)能组织, 8)组织的、环境的和外部的假设, 9)组织的、环境的和外部的约束, 10)论证项目的业务方案,包括投资回报率, 11)概要预算。 5.★工作说明书SOW:对内部项目而言,由项目发起人提出;对外部项目而言, 从客户那里得到,可以是邀标书、合同等。工作说明书包括:爷惨战。业 务需求,产品范围描述,战略计划。 6.项目启动时应把握以下原则:1、明确哪些事情能做、哪些事情不能做;2、 不仅要明确任务,还要明确完成任务的约束套件和验收标准;3不要关注 成果,还要关注采用哪些过程获得成果。

项目管理案例分析

工程项目管理案例 案例1 (30分) 1.背景 图1A421033-1是某项目的钢筋混泥土工程施工网络计划。其中,工作A、B、D是支模工程;C、E、G是钢筋工程;F、H、I是浇筑混泥土工程。箭线之下是持续时间(周),箭线之上是预算费用,并列入了表1A421033中。计划工期12周。工程进行到第9周时,D 工作完成了2周,E工作完成了1周,F工作已经完成,H工作尚未开始。 2.问题 (1)请绘制本例的实际进度前锋线。 (2)第9周结束时累计完成造价多少?按挣值法计算其进度偏差是多少? (3)如果后续工作按计划进行,试分析上述实际进度情况对计划工期产生了什么影响?(4)重新绘制第9周至完工的时标网络计划。 分析与答案 (1)绘制第9周的实际进度前锋线,根据第9周的进度检查情况,绘制的实际进度前锋线见图1A421033-2,现对绘制情况进行说明如下:(4分) 为绘制实际进度前锋线,首先将图1A421033-1般到了时标表上;确定第9周为检查点;由于D工作只完成了2周,故在该箭线上(共3周)的2/3处(第8周末)打点;由于E工作(2周)完成了1周,故在1/2处打点;由于F工作已经完成,而H工作尚未开始,故在H工作的起点打点;自上而下把检查点和打点连起来,便形成了图1A421033-2的实际进度前锋线。(6分) (2)根据第9周检查结果和表1A421033中所列数字,计算已完成工程预算造价是:A+B+2/3D+1/2E+C+F=12+10+2/3×12+1/2×22+25+9=75万元(4分) 到第9周应完成的预算造价可从图1A421033-2中分析,应完成A、B、D、E、C、F、H,故:A+B+D+E+C+F+H=12+10+12+22+25+9+8=98万元(3分) 根据挣值法计算公式,进度偏差为:SV=BCWP-BCWS=75-98=-23万元,即进度延误23万元。进度绩效指数为:SPI=BCWP/BCWS=75/98=0.765=76.5%,即完成计划的76.5%。(3分)

信息系统项目管理师案例分析

信息系统项目管理师案例分析 项目整体管理案例 项目的整体管理在项目管理的9个知识领域中处于核心位置,其功效就是用来整合其他8个知识领域。项目经理则要起到关键性的组织、协调与管理作用,然而这并非易事,许多IT项目经理在作项目时总感觉需要协调各种各样的资源,然而又似乎无从下手,一些事情好像身不由己,无法控制。 项目整体管理是围绕项目管理计划的制定、执行和控制进行的,通过项目资源的整合,将项目所有的组成要素在恰当的时间、正确的地方、与合适的人物结合在一起,以成功地完成项目。 按照PMBOK2004中的定义,项目整体管理的过程包括制定项目章程、制定项目初步范围说明书、制定项目管理计划、指导和管理项目执行、监督和控制项目工作、整体变更控制和项目收尾。 案例一 阅读以下关于在信息系统项目管理过程中,项目整体管理方面问题的叙述,回答问题1至3,将解答填入答题纸的对应栏内。 案例场景: A集团下属信息技术有限公司新接到一个有关电子政务公文流转系统的软件项目,王工作为公司派出的项目经理,带领项目组开始进行项目的研发工作。 王工以前是一名老技术人员,从事Java开发多年,是个细心而又技术扎实的老工程师。在项目的初期,王工制定了非常详细的项目计划,项目组人员的工作都被排得满满的,为加快项目的进度,王工制定项目计划后即分发到项目组成员手中开始实施。然而,随着项目的进展,由于项目需求不断变更,项目组人员也有所更换,项目组已经没有再按照计划来进行工作,大家都是在当天早上才安排当天的工作事项,王工每天都要被工作安排搞得焦头烂额,项目开始出现混乱的局面。 项目组中的一名技术人员甚至在拿到项目计划的第一天就说:“计划没有变化快,要计划有什么用”,然后只顾埋头编写自己手头的程序。 一边是客户在催着快点将项目完工,要尽快将系统投入生产;另一边是分公司管电子政务项目的张总在批评王工开发任务没有落实好。 [问题1](8分) 请用400字以内的文字,说明王工制定的项目计划应包括的主要内容。 王工编制的项目计划应包括: (1)项目总计划:范围管理计划、时间管理计划、费用管理计划、质量管理计划、人力资源管理计划、采购管理计划等(包括范围计划、工作范围定义、活动定义、资源需求、资源计划、活动排序、费用估算、进度计划以及预算、质量计划、人力资源计划、人员配备管理计划和

2017下半年系统集成项目管理师考试真题及答案-上午卷

2017下半年系统集成项目管理师考试真题及答案-上午卷以下关于信息的表述,不正确的是:(1)。 (1)A.信息是对客观世界中各种事物的运动状态和变化的反映 B.信息是事物的运动状态和状态变化方式的自我表述 C.信息是事物普遍的联系方式,具有不确定性、不哥量化等特点 D.信息是主体对于事物的运动状态以及状态变化方式的具体描述 【答案】C 【解析】 根据《系统集成项目管理工程师教程(第2版)》第2页:“信息论的奠基者香侬认为:信息就是能够用来消除不确定性的东西。”而C选项说信息具有不确定性,是错误的。 《中国制造 2025》提出"推进信息化与工业化深度融合"的重点任务,加快推动新一代信息技术与制造技术融合发展,把(2)作为两化深度融合的主攻方向。 (2)A.人工智能 B.智能制造 C.大数据 D.云计算【答案】B 【解析】 国务院发布实施的中国制造2025明确提出将智能制造作为主攻方向,加速培育新的经济增长动力,抢占新一轮产业竞争制造点。 智能挖掘分析是智慧城市建设参考模型(3)中的关键技术。 (3) A.智慧应用层 B.计算与存储层 C.数据及服务支撑层 D.网络通信层 【答案】C 【解析】 智慧城市建设主要包括以下几个部分:首先,通过传感器或信息采集设备全方位地获取城市系统数据;其次,通过网络将数据关联、融合、处理、分析为信息;第三,通过充分共享、智能挖掘将信息变成知识;最后,结合信息技术,把知识应用到各行各业形成智慧。 信息技术服务标准( ITSS)规定了IT服务的组成要素和生命周期,IT服务生命周期由规划设计、部署实施、服务运营、持续改进、(4)五个阶段组成。

(4)A.二次规划设计 B.客户满意度调查 C.项目验收 D.监督管理 【答案】D 【解析】 根据《系统集成项目管理工程师教程(第2版)》第122页,IT服务生命周期由规划设计、部署实施、服务运营、持续改进和监督管理五个阶段组成。 信息化建设是我国现代化建设的重要组成部分,信息化的手段是:(5)。 (5)A.创建信息时代的社会生产力,推动社会生产关系及社会上层建筑改革 B.使国家的综合实力、社会文明素质和人民的生活质量全面提升 C.基于现代信息技术的先进社会生产工具 D.全体社会成员,包括政府、企业、事业、团体和个人的共同努力 【答案】C 【解析】 这个题目A和B应该是信息化的目的,D是主体,只有C利用现代信息技术的先进社会生产工具能谈得上“手段”。 电子政务的内容非常广泛,我们常见的中国政府采购网属于(6)。 (6)A.G2G B.G2C C.G2E D.G2B 【答案】D 【解析】 政府采购网属于G2B,即政府(Government)对企业(Business)的电子政务。 国家信息化体系要素中,(7)是国家信息化的主阵地,集中体现了国家信息化建设的需求和效益。 (7)A.信息技术应用 B.信息网络 C.信息资源 D.信息化人才 【答案】A 【解析】 根据《系统集成项目管理工程师教程(第2版)》第9页,信息技术应用是信息化体系6要素中的龙头,是国家信息化建设的主阵地,集中体现了国家信息化建设的需求和效益。

项目管理案例分析试题及答案1

项目管理案例分析试题及答案1

谁该为项目失败负主要责任 【案例正文】 小王被任命管理一个重要的软件项目,项目组有 3 个成员。如果该项目不能按照客户的质量要求如期 完成,公司将损失大笔收入,这一损失将影响到公司的未来发展。但结果是项目在小王手上失败了!项目 不但延期了 25%,而且客户还在公司的成员各自开发的模块间发现了明显的集成问题。 情形是这样的:·小王过去是一个很好的程序员,在去年被提拔为经理。 ·成员 A 是一个有能力的程序员,在项目的过程中他被小王的经理调去参加公司的培训课程,这造成 了他 30%的工作延期,培训回来以后,公司宣布他在完成该项目后将被提拔到新的岗位,于是他一直忙于 熟悉新的岗位和经理,他的项目后期工作质量受到了严重影响。 ·成员 B 是最没经验的程序员,他的开发进度较慢,不幸的是在项目过程当中他生了 5 天病,这更加 减慢了他的进度。尽管他努力追赶但由于没有任何有经验成员的帮助,他还是不能按时完成任务。 ·成员 C 是最有经验的程序员,他的绩效是公司的一个标杆。他被分配完成这个项目最困难的任务, 并提前 25%完成了该项工作。他还被分配负责集成所有的软件并进行测试,但他声称由于 A 和 B 的延误、A 的低质量的原因,在你规定的发布时限之前,他没有时间对软件作彻底的测试。小王曾经跟 A

注于眼前的工作问题有过几次谈话,但没能见到任何改进。要求休完病假的 B 加班以赶上进度,他也照办了。小王要 C 帮助 B,他说他做过努力,但他认为 B 缺乏经验太难交流。 综上所述,究竟谁该为项目的失败负主要责任? 【相关分析】这个项目主要失败在对人力资源的管理上。在其各过程的控制中都存在着问题。 1、制定人力资源计划——识别和记录项目角色、职责、所需技能以及报告关系,并编制人员配备管理计划的过程。 这个过程应该特别关注稀缺或有限人力资源的可得性,或者各方面对这些资源的竞争。编制人力资源计划时,必须认真考虑这些因素对成本、进度、风险、质量各方面的影响,并编制人力资源配备的备选方案。应该拟定人员配备管理计划,说明需要每个团队成员的时间段,特别针对成员 A 和 C 应有资源日历;针对成员 B 应有培训计划; 2、组建项目团队——确认可用人力资源并组建项目所需团队的过程。 项目经理或项目管理团队应该进行有效谈判,并影响那些能为项目提供所需人力资源的人员。在本例中表现为小王应该与其职能经理就成员 A 的使用问题进行有效的沟通。如果不得不使用替代资源,项目经理应该在项目管理相关计划中说明缺少所需人力资源可能造成的影响。 3、建设项目团队——提高工作能力、促进团队互动和改善团队氛围,以提高项目绩效的过程。 团队协作是项目成功的关键因素,而建设高效的项目团队是项目经理的主要职责之一。而在本例中,成员生产率低下,团队成员之间缺乏认同与合作,团队环境恶化。 建议开展项目团队建设工作(如培训、团队建设、集中办公、基本规则宣导等),在过程中对团队进行正式或非正式的项目绩效评价,对成员的优良行为给予认可与奖励。项目团队建设会经历几个阶段(形成阶段--震荡阶段—规范阶段—成熟阶段—解散阶段),这里要凭借项目经理的力量有效带领团队经历所有阶段。 4、管理项目团队——跟踪团队成员的表现,提供反馈,解决问题并管理变更,以优化项目绩效的过程。在本例中,针对种种突发状况,小王缺乏积极的应对。事先无预防,事中无监控,事后无评估。从而造成进度延迟、质量低下。 建议通过以下方式改善局面: 1)预防措施是指在问题发生前所制定的、用来降低问题发生概率和/或影响的措施。这些措施可包括为减轻成员缺勤所带来的问题而开展的交叉培训,以及为确保所有职责的履行而进一步开展的角色澄清。团队成员经验水平的高低,将减少或增加项目风险,对此项目经理有必要进行额外的风险规划; 2)在项目执行过程中: 多观察和交谈,随时了解项目团队成员的工作和态度。项目管理团队应该监督项目可交付成果的进展,了解团队成员引以为荣的成就,以及了解各种人际关系问题。 过程中,应该持续地对项目团队绩效进行正式或非正式评价。 问题日志记录。书面日志能记录并帮助监控谁负责在目标日期之内解决某个特定问题。应该针对妨碍团队实现目标的各种障碍来解决问题。 3)人员配备的变化,无论是自主选择还是由不可控事件造成的,都会影响项目管理计划的其他部分。如果人员配备问题干扰了项目管理计划的实施,诸如造成进度拖延或预算超支,就需要通过实施整体变更控制过程来处理变更请求。

项目风险管理案例分析 (1)

项目风险管理案例分析 一.项目风险管理 项目风险管理是指通过风险识别、风险分析和风险评价去认识项目风险,并以此为基础合理地使用各种风险应对措施、管理方法技术和手段,对项目风险实行有效的控制,妥善处理风险事件造成的不利后果,以最少的成本保证项目总体目标实现的管理工作。项目风险管理的重要性很大程度上就是避免资源的浪费。 二.企业进行项目管理案例分析 (一)案例背景简介 河北H-A会计师事务所承担省直大中型企业的审计工作。具有丰富工作经验,拥有一批具有丰富实践经验的注册会计师。 河北省某研究所现有50多位员工。在基于WINDOWS平台开发软件方面,具备较丰富的实战技能。河北H-A会计师事务所在审计工作中发现,很多企业都采用了会计电算化软件,对审计工作提出新的要求。社会审计工作的需要,对开发计算机辅助审计软件的愿望越来越强烈。所以就联合河北省某研究所进行联合开发 (二)实际项目分析 1.项目介绍 该系统基于windows和sql server进行开发,开发工具是powerbulider。项目开发过程中,共生成程序源代码约数万行,项目开发的难度和源代码行数都比预计的要多。 计算机辅助审计软件具有工作底稿制作能力和查证功能;数据可传递,能自动生成和人工输入相结合,产生合并抵销分录;能自动产生勾稽无误的审计报告和会计报表附注;有灵活开放的系统,方便用户进行二次开发等特点。 2.开发队伍的风险 开发团队维持在10人上下,事务所提供3人,开发单位6-7人,有一些人员只能部分时间工作,开发人员能够自始至终地参加整个项目的工作。开发人员的流动基本能保证工作的连续性。 3.技术风险 数据结构复杂,关联比较多。需要创建新的算法或输入,输出技术;软件需要与其他软件产品的数据库系统接口;客户能确定所要求的功能是可行的。同时,由于当时审计软件在国内的应用尚处于起步阶段,开发人员普遍对该系统比较陌生,这也带来了相当的技术风险。 4.客户相关风险 用户对自己真正的需求并不是十分明确,他们认为计算机是万能的,只要简单的说说自己想干什么就是把需求说明白了,而对业务的规则、工作流程却不愿多谈,也讲不清楚。有的用户日常工作繁忙,他们不愿意付出更多的时间和精力向分析人员讲解业务,这样加大分析人员的工作难度和工作量,也可能导致因业务需求不足而使系统风险加大。 5.项目按时完成的风险 另外,这个项目也像许多其它软件项目一样,面临着竣工日期带来的巨大压力。

信息系统项目管理师案例分析_版

信息系统项目管理师案例分析 信息系统项目管理师案例分析(2-1) 项目整体管理案例 项目的整体管理在项目管理的9个知识领域中处于核心位置,其功效就是用来整合其他8个知识领域。项目经理则要起到关键性的组织、协调与管理作用,然而这并非易事,多IT项目经理在作项目时总感觉需要协调各种各样的资源,然而又似乎无从下手,一些事情好像身不由己,无法控制。 项目整体管理是围绕项目管理计划的制定、执行和控制进行的,通过项目资源的整合,将项目所有的组成要素在恰当的时间、正确的地、与合适的人物结合在一起,以成功地完成项目。 按照PMBOK2004中的定义,项目整体管理的过程包括制定项目章程、制定项目初步围说明书、制定项目管理计划、指导和管理项目执行、监督和控制项目工作、整体变更控制和项目收尾。 案例一 阅读以下关于在信息系统项目管理过程中,项目整体管理面问题的叙述,回答问题1至3,将解答填入答题纸的对应栏。 案例场景: A集团下属信息技术新接到一个有关电子政务公文流转系统的软件项目,工作为公司派出的项目经理,带领项目组开始进行项目的研发工作。 工以前是一名老技术人员,从事Java开发多年,是个细心而又技术扎实的老工程师。在项目的初期,工制定了非常详细的项目计划,项目组人员的工作都被排

得满满的,为加快项目的进度,工制定项目计划后即分发到项目组成员手中开始实施。然而,随着项目的进展,由于项目需求不断变更,项目组人员也有所更换,项目组已经没有再按照计划来进行工作,大家都是在当天早上才安排当天的工作事项,工每天都要被工作安排搞得焦头烂额,项目开始出现混乱的局面。 项目组中的一名技术人员甚至在拿到项目计划的第一天就说:“计划没有变化快,要计划有什么用”,然后只顾埋头编写自己手头的程序。 一边是客户在催着快点将项目完工,要尽快将系统投入生产;另一边是分公司管电子政务项目的总在批评工开发任务没有落实好。 [问题1](8分) 请用400字以的文字,说明工制定的项目计划应包括的主要容。 工编制的项目计划应包括: (1)项目总计划:围管理计划、时间管理计划、费用管理计划、质量管理计划、人力资源管理计划、采购管理计划等(包括围计划、工作围定义、活动定义、资源需求、资源计划、活动排序、费用估算、进度计划以及预算、质量计划、人力资源计划、人员配备管理计划和采购计划等) (2)项目辅助计划:沟通计划、风险计划 [问题2](8分) 请用400字以的文字,围绕项目计划说明工在制定项目计划时出现的问题。 工在制定项目计划时,存在如下问题: (1)初期的项目计划粒度过小,没有把握好项目计划的层次性。 (2)制定项目计划时没有和客户、公司高层领导及项目团队成员进行及时沟

2016年下半年(中级)系统集成项目管理师真题+答案解析(上午选择+下午案例完整版)

2016年下半年系统集成项目工程师 上午选择题 1、信息的传输模型中包括信源、编码器、信道、解码器、信宿、噪声等要素。噪声主要对()形成干扰或影响。 A、信源 B、编码器 C、信道 D、解码器 2、以下关于信息化的叙述中,不正确的是() A、信息化的主体是程序员、工程师、项目经理、质量管控人员 B、信息化是一个长期的过程 C、信息化的手段是基于现代信息技术的先进社会生产工具 D、信息化的目标是使国家的综合实力、社会的文明素质和人民的生活质量全面达到现 代化水平 3、我国现阶段信息化的主要任务不包括() A、新型工业化发展模式基本成熟 B、加强信息资源的开发利用及提高信息产业竞争力 C、提高国民信息技术应用能力,造就信息化人才队伍 D、建设先进网络文化及国家信息安全安全保障体系 4、信息化可分成产品信息化、企业信息化、产业信息化、国民经济信息化、社会生活信息化等不同层次。目前正在兴起的智慧城市、互联网金融等()的体现和重要发展发现。 A、产品信息化 B、产业信息化 C、国民经济信息化 D、社会生活信息化 5、以下关于我国现阶段电子政务建设的叙述中,不正确的是() 、我国电子政务建设一直坚持统一规划,加强领导,需求主导,突出重点的原则 B、我国电子政务建设一直坚持整合资源,拉动产业,统一标准,保证安全的原则 C、我国电子政务建设把建设独立互不干扰的电子政务网络、引进和完善重点业务系统 作为主要任务之一 D、我国电子政务建设把基本建立电子政务网络与信息安全保障体系和加强公务员信息 化培训和考核作为主要任务之一 6、在电子商务系统架构中,基础设施包括四个。其中()主要负责电子商务活动设计的各种信息,包括文字、语音、图像、视频等。 A、网络基础设施 B、报文和信息传播的基础设施 C、多媒体内容和网络出版的基础设施 D、商业服务的基础设施 7、某网站提供电影票购买业务,消费者可以在网页上选择影院,影片,观影时间,座位,并可通过手机应用支付费用。该电子商务模式是() A、B2C B、B2B C、O2O D、O2C 8、以下关于智慧城市的理解中,恰当的是() A、智慧城市建设的关键是大量、有效地建设城市IT系统 B、社会治安防控体系不是智慧城市顶层设计主要考虑的内容 C、电子政务系统是智慧城市的阻成部分,由于其特殊性,不鼓励电子政务系统向云计算模式迁移

相关主题
文本预览
相关文档 最新文档
