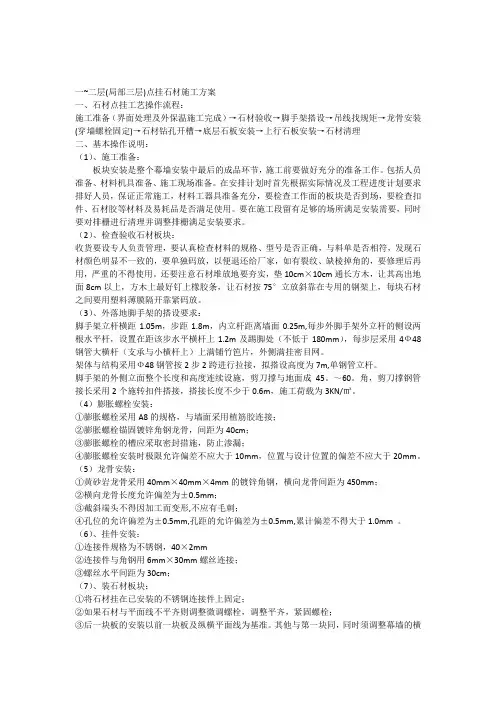

一~二层(局部三层)点挂石材施工方案

一、石材点挂工艺操作流程:

施工准备(界面处理及外保温施工完成)→石材验收→脚手架搭设→吊线找规矩→龙骨安装(穿墙螺栓固定)→石材钻孔开槽→底层石板安装→上行石板安装→石材清理

二、基本操作说明:

(1)、施工准备:

板块安装是整个幕墙安装中最后的成品环节,施工前要做好充分的准备工作。包括人员准备、材料机具准备、施工现场准备。在安排计划时首先根据实际情况及工程进度计划要求排好人员,保证正常施工,材料工器具准备充分,要检查工作面的板块是否到场,要检查扣件、石材胶等材料及易耗品是否满足使用。要在施工段留有足够的场所满足安装需要,同时要对排栅进行清理并调整排栅满足安装要求。(2)、检查验收石材板块:

收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。还要注意石材堆放地要夯实,垫10cm×10cm通长方木,让其高出地面8cm以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放。

(3)、外落地脚手架的搭设要求:

○1脚手架立杆横距1.05m,步距1.8m,内立杆距离墙面0.25m,每步外脚手架外立杆的侧设两根水平杆,设置在距该步水平横杆上1.2m及踢脚处(不低于180mm),每步层采用4Ф48钢管大横杆(支承与小横杆上)上满铺竹笆片,外侧满挂密目网。

○2架体与结构采用Ф48钢管按2步2跨进行拉接,拟搭设高度为7m,单钢管立杆。

○3脚手架的外侧立面整个长度和高度连续设施,剪刀撑与地面成45。~60。角,剪刀撑钢管接长采用2个施转扣件搭接,搭接长度不少于0.6m,施工荷载为3KN/㎡。

(4)膨胀螺栓安装:

①膨胀螺栓采用A8的规格,与墙面采用植筋胶连接;

②膨胀螺栓锚固镀锌角钢龙骨,间距为40cm;

③膨胀螺栓的槽应采取密封措施,防止渗漏;

④膨胀螺栓安装时极限允许偏差不应大于10mm,位置与设计位置的偏差不应大于20mm。

(5)龙骨安装:

①黄砂岩龙骨采用40mm×40mm×4mm的镀锌角钢,横向龙骨间距为450mm;

②横向龙骨长度允许偏差为±0.5mm;

③截斜端头不得因加工而变形,不应有毛刺;

④孔位的允许偏差为±0.5mm,孔距的允许偏差为±0.5mm,累计偏差不得大于1.0mm 。

(6)、挂件安装:

①连接件规格为不锈钢,40×2mm

②连接件与角钢用6mm×30mm螺丝连接;

③螺丝水平间距为30cm;

(7)、装石材板块:

①将石材挂在已安装的不锈钢连接件上固定;

②如果石材与平面线不平齐则调整微调螺栓,调整平齐,紧固螺栓;

③后一块板的安装以前一块板及纵横平面线为基准。其他与第一块同,同时须调整幕墙的横缝直线度,竖缝直线度,偏差符合规范要求;每次安装时,从安装过程到安装完毕,全过程进行质量控制,验收也是穿插与全过程中。

④石板与不锈钢或铝合金挂件应用环氧树脂型石材专用结构胶粘结,粘结前将石屑冲洗干净,干燥后方可进行粘结施工,并应按所选取用胶的技术要求进行养护固化,石材结构胶的施工厚度宜为2mm - 3mm。○5石材与石材之间留缝8mm,用泡沫条塞实,外用黑色密封胶对缝口处理。

(8)、清理石材表面:

把石材表面的防污条掀掉,用棉丝将石板擦净,若有胶或其他粘结牢固的杂物,可用开刀轻轻铲除,用棉丝蘸丙酮擦至干净。

三、施工操作应该注意的主要事项:

1、根据设计并结合实际弹出安装石材的位置线和分块线,最好用经纬仪打出大角2个面的竖向控制线并弹出,以便随时检查垂直挂线的准确性,保证顺利安装。

2、按设计图纸及每块石材留槽数位置,准确的在结构墙上打孔,在预先弹好的点上凿一个点,然后用钻打孔,深为6~8cm,若遇结构里的钢筋时,可将孔位在水平方向移动或往上抬高,成孔要求与结构表面垂直,成孔后把孔内的灰粉用小勾勺掏出,安放膨胀螺栓。

3、用作骨架的角钢预先进行防腐处理,之后用膨胀螺栓,紧固螺栓将横杆件与结构固定,安装骨架位置要准确,结合要牢固,安装后要全面检查。

4、先将不锈钢连接铁件与角钢临时固定,调整不锈钢连接钢板位置,使其端头与石材插入孔对正,固定连接钢板,用力矩板子拧紧。

5、面板的安装顺序从每面墙的边部竖向第一排下部第一块板开始,安放第一块时,用直尺托板和木楔找平,调整连接件使端部钢板与石材插孔对正,调整固定面板,依次顺序安装底层面板,待其全部

就位后,检查上口是否水平,上层面板暂时固定后,调整水平度,调整垂直度,并调整面板上口的不锈钢连接件的距墙空隙,直至面板垂直,每安装完五排板材检查一次,及时消除误差。

6、顶部板安装完毕,在结构与板材的缝隙里吊一通长的20mm厚木条,木条上平为石材与墙之间塞放聚苯板,聚苯板略宽于空隙,以便填塞严实,之后在顶面灌入 2 cm厚浆,作压顶盖板之用。

四、质量标准及成品保护

1、石材的品种、形状、几何尺寸、光洁度、颜色、图案要符合设计。

2、所有粘结材料,干挂配件必须符合设计要求及有关标准规定。

3、表面平整、洁净、颜色均匀一致,缝格均匀,板缝通顺。

4、面层垂直度、平整度、接缝要求、阳角方正的偏差在规范允许偏差内。

5、及时清擦残留门窗框玻璃上的污渍。

五、安全技术措施

1、进入施工现场必须正确戴好安全帽,穿防滑胶鞋,所有进行脚手架搭拆作业人员必须持证上岗,高空作业应做到正确佩戴和使用安全带,严禁酒后作业及在施工现场戏逐。

2、严禁人员靠近或从下方穿越,雨天或大风、霜、雾天气应暂停作业,尤其应注意气温降低,操作人员不易把握住物体,易造成物体高空坠落现象。

3、龙骨安装调整完毕后,自石材幕墙顶部吊幕墙纵向平面线。此平面线一般选在幕墙平面右侧转角位置。吊线要综合考虑各种幕墙的配合,同时要考虑石材幕墙本身平面的调节能力。每个平面的转角均应吊竖直线。根据设计及施工实际情况确定石材幕墙的底边位置,在两条竖直线之间拉一条水平线。水平线和竖直线确定幕墙平面。

附图:

膨胀螺栓、连接件平面分布图

外墙干挂石材施工方案资料

施工方案 审批: 审核:

编制:

1. 工程概况 2. 施工准备 3. 施工设计 4. 设计依据 5. 测量放线 6. 施工方法 6.1 施工工艺 6.2 施工方法 6.2.1 骨架安装 6.2.2 骨架焊接 6.2.3 石材安装 7. 质量措施的保证 8. 技术交底 9. 安全措施 .1 .1 .3 .3 .3 .3 .3 .4 .4 .4 .5 .5 . 6

1、工程概况 2、施工准备 1)、认真组织提前进入施工现场。 2)、根据设计图纸有关资料制定出翻样图,并提出加工规格数量表。 3)、根据设计及有关资料提出材料计划及机具计划。 4)、认真学习和熟识国家验收规范工艺标准。 5)、制定安全生产及防火规章制度,并进行入场前的安全教育工作。 6)、编制施工进度计划,做好劳动安排。 7)、根据图纸其及甲方要求,做好施工技术交底工作。 8)、各种小型电动工具的电源接通,做到安全可靠。 9)、设计方案确定后,绘制详细施工,加工图纸,内容包括:1)完整、详细结合结构完成现状的立面图和平面图; 2)所有单块及拼接石材加工大样图; 3)典型节点图,锚固件,支撑装置、嵌缝、锚固大样。 10)提供结构验收手续,细查现场影响石材干挂部位,原因,提出 整改要求及措施,确定并提出完成时间,以确保石材安装进入正常工 期。 11)提供的脚手架是否符合石材安装要求进行考察验收,干挂石材 吊兰满足JGJ80-91 国家标准的安全技术规范,对不能满足安装使用要 求的吊兰,体会粗符合规定的修正加固方案,限定满足施工作用的时 间。 12)、对符合设计要求的角钢型材,拟定计划,不锈钢挂件以及镀 锌胀管螺栓,依据图纸落实加工,确定第一批现场时间,石材,嵌缝 材料落实有序供应的现场时间。

干挂石材专项施工方案.doc

D7四期商业 B1、B2 层装饰工程墙面石材干挂工程专项施工方案 方案编制人: 方案审核人: 方案审批人: 重庆绿泰园林装饰工程有限公司第一项目 部二零一四年一月十日

目录 一、工程概况 3 二、材料及施工准备 3 三、施工条件 3 四、施工工序流程 3 五、施工工艺 4 六、质量标准 5 七、成品保护 5 八、应注意的质量问题 6

一、工程概况: D7 三期商业中心是东原地产打造的大型城市综合体中为业主提供的一种全 新的体验式的商业空间。是一个高档次和有高品质要求的大型商业综合体。裙楼商业共有楼上 6 层(分 A 、B 两个标段)、楼下 2 层(即 B1、B2 层,为 C 标段)、车库 2 层(为 D 标段)。 C 标段(即 B1、B2 层)的公共区域和通道、 我们项目部承接的装修工程为 走廊等,商铺内部不在施工范围。B1 层商场公共区域装饰面积 4224 ㎡, B2 层商场公共区域装饰面积 4170 ㎡。 本工程的墙面石材工程根据设计要求,有部分满墙面石材,所以采用石材干挂的做法。 二、材料及施工准备: 1. 本工程墙面干挂石材材料主要选用西班牙米黄纹(ST-01),按设计图纸要 求的规格备料。 2.所用石材材料运输过程中应防湿,严禁滚摔、碰撞,不宜用褪色材料包装。 3.材料进场后对面块料规格尺寸、颜色进行检查,板块不得有隐伤、风化等 缺陷。靠模筛选后,将选用的块料按区域和部位分类堆放,堆放在商铺类,下垫方木。核对数量、规格,并预铺、配花、编号,以备正式铺贴时按号 取用。板材直立码放时应光面相对,倾斜度不大于 15°,层间加垫,垛高不超过 1.5M ;板材平放时,应光面相对,地面必须平整,垛高不超过 1.2M ;包装箱高度不超过 2M 。 4.及时上报材料检验报告,并通知总包、监理、甲方进行现场取样复试,复 试合格后方可使用。 5.根据石材干挂工程施工情况,需备有:冲击钻、电焊机、小型台式砂轮、裁 改大理石用砂轮、手枪钻、塑料软管、铁制水平尺、方尺、底尺、盒尺、靠 尺板、线坠、木楔子、全套剪裁机、开刀、灰板、小铲、木抹子、铁抹子、 细钢丝刷、灰板、铅丝等各种工具。 三、施工条件 1.结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工饰 面板所需要的水、电源等。 2.内墙弹好 1M 水平线。 3.活动脚手架提前支搭好,脚手架搭设要符合施工要求。 4.大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后方可 按样板工艺操作施工。 5.对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼编 号。 四、施工工序流程 石材干挂施工工序流程:

外墙石材施工方案(1)

目录 前言 2 方案分析 2 一工程概况 3 二外墙石材分格设计 3 三外墙石材胶缝设计 3 四施工准备 6 五施工工艺 6 六质量保证措施11 七安全文明施工措施12 外墙石材施工方案

前言 健翔新村工程包括公寓楼A座、B座、C座、D座、E座、F座、俱乐部、地下车库等单体工程,公寓楼1-3层及俱乐部外装为石材饰面。其中C座、俱乐部一期已施工完,外墙石材由北京华杰装饰公司施工;现施工A座、B座、D座、E座、F座1-3层外墙石材由中信集团渤海铝幕墙装饰工程有限公司施工。为保证以后几栋公寓楼的外墙石材装饰效果及施工质量,特做此方案。 方案分析 本方案针对健翔新村工程A座、B座、D座、E座、F座公寓楼1-3层外墙石材施工,其中包括墙面、柱面、檐线三大部分。在确定墙面采用石材湿贴做法、柱面及檐线采用石材干挂做法的前提下,我们主要针对石材施工过程中以下几方面重点进行分析: 1.外墙装饰石材的分格设计及在外立面排砖图中未表示出的细部节点设计,在经过设计方、甲方、监 理方、渤海铝方的共同确认出具几方签字的施工图后,方可进行施工。 2.墙面湿贴、柱面及檐线干挂固定连接的节点设计主要是在满足规范要求的前提下,并改进C座及俱 乐部外墙石材固定连接设计中的不足之处。使两家装饰公司的优秀做法得以在本工程中得到实施。 3.石材缝隙打胶方面,选择石材胶是关键中的关键,在确认几家合格的石材胶供应方后,我们将用样 品做出几块样板,从中选择出经济并能达到优良质量的外墙石材胶在本工程中使用。 在石材胶缝的打法确认上,认真总结C座、俱乐部的外墙石材胶缝做得好的地方及不足之处,在以后的几栋公寓楼外墙石材施工中,确保外墙石材的外装饰效果及优良的施工质量。 4.外墙石材施工过程中的质量控制,质量通病的避免;在施工过程中的安全措施,及文明施工部分。 F座公寓楼外墙石材施工方案内容 一工程概况: 健翔新村F座公寓楼北侧与俱乐部连成一体,所以F座外墙石材包括东、西、南三侧1-3层立面,包括墙面、柱面、檐线三大部分,其中F座与俱乐部交接处石材分格设计、外立面分格图未表示处的详图设计为设计方面的重点。 二外墙石材分格设计:

外墙石材干挂工程施工专项方案

银川金凤新华联广场景观塔 外 墙 干 挂 石 材 专 项 施 工 方 案

一、编制依据 根据设计要求由专业厂家设计施工图。 现行建筑施工金属与石材幕墙工程技术规范JGJ133-2001 二、工程概况 银川金凤新华联广场景观塔,由宁夏建筑规划设计研究院设计,由宁夏可泰建筑有限公司承建,由银川正源工程建设监理有限公司监理,构造属于框剪结构,,主楼一层外墙。干挂高度为38米 三、材料及施工准备: 1.本工程墙面干挂石材材料选用 2. 所用石材材料运输过程中应防湿,严禁滚摔、碰撞,不宜用褪色材料包装。 3.材料进场后对面块料规格尺寸、颜色进行检查,板块不得有隐伤、风化等缺陷。靠模筛选后,将选用的块料按房间部位分类堆放,同一开间使用筛选出的同一类块料。板材直立码放时应光面相对,倾斜度不大于15°,层间加垫,垛高不超过1.5M;板材平放时,应光面相对,地面必须平整,垛高不超过 1.2M;包装箱高度不超过2M。 四、施工条件 1. 结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工饰面板所需要的水、电源等。 2. 外墙弹好50CM水平线。

3. 脚手架或吊篮提前支搭好,宜选用双排架子,其竖杆及拉杆等应离开门窗口角150~200MM 。架子的步高要符合施工要求。 4. 有门窗套的必须把门窗、窗框立好(位置准确、垂直、牢固,并考虑安装花岗石时尺寸的余量)。同时要用1:3水泥砂浆将缝隙堵塞严实。铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。 5. 花岗石进场后应堆放于室内,下垫方木。核对数量、规格,并预铺、配花、编号,以备正式铺贴时按号取用。 6. 大面积施工前应先放出施工大样,并做样板,经质检部门鉴定合格后方可按样板工艺操作施工。 7. 对进场的石料应进行验收,颜色不均匀时应进行挑选,必要时进行试拼编号。 五、施工工序流程 石材干挂施工工序流程: 六、施工工艺 1. 基层处理: (1) 对于墙体首先进行垂直度检测,如发现垂直度偏差过大, 基层清理 挂件安装 基层弹线 分项验收 成品保护 饰面清理 缝隙处理 石材开孔 钢制骨架制作安装 安装石材

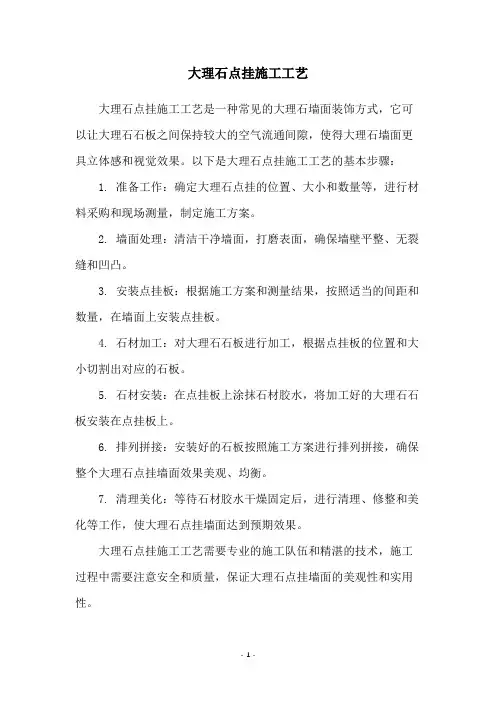

装饰工程(干挂石材)专项施工方案

XXXXXXXX装饰工程 石 材 干 挂 专 项 施 工 方 案 XXXXXXXXXXX有限公司 二零一六年五月

目录 一、工程概况 二、材料及施工准备 三、施工条件 四、施工工序流程 五、施工工艺 六、质量标准 七、成品保护 八、应注意的质量问题 石材干挂工程专项施工方案 一、编制依据: 1.施工图纸、招标文件; 2.建筑装饰装修质量验收规范(GB50201-2001); 3. 企业标准XXXXXXXXXXXX 二、工程概况:

本工程位于XXXXXXXXXX,工程名称为XXXXXX,本工程建筑规模为14780m2,建筑占地面积为20854 m2。 本工程的墙面石材工程根据设计要求,采用石材干挂的做法。 三、材料及施工准备: 1.本工程墙面干挂石材材料选用深啡网纹(ST-02)、西班牙米黄(ST-03) 玻化砖,按设计图纸要求的规格备料。 2. 所用石材材料运输过程中应防湿,严禁滚摔、碰撞,不宜用褪色材料包装。 3.材料进场后对面块料规格尺寸、颜色进行检查,板块不得有隐伤、 风化等缺陷。靠模筛选后,将选用的块料按房间部位分类堆放,同一开间使用筛选出的同一类块料。板材直立码放时应光面相对,倾斜度不大于15°,层间加垫,垛高不超过1.5M;板材平放时,应光面相对,地面必须平整,垛高不超过 1.2M;包装箱高度不超过2M。 4.及时上报材料检验报告,并通知总包、监理、甲方进行现场取样 复试,复试合格后方可使用。 5.根据石材干挂工程施工情况,需备有:冲击钻、电焊机、小型台 式砂轮、裁改大理石用砂轮、手枪钻、塑料软管、铁制水平尺、方尺、底尺、盒尺、靠尺板、线坠、木楔子、全套剪裁机、开刀、灰板、小铲、木抹子、铁抹子、细钢丝刷、灰板、铅丝等各种工具。 四、施工条件 1.结构经验收合格,水电、通风、设备安装等应提前完成,并准备 好加工饰面板所需要的水、电源等。 2.内墙弹好50CM水平线。 3.有门窗套的必须把门窗、窗框立好(位置准确、垂直、牢固,并 考虑安装大理石时尺寸的余量)。同时要用1:3水泥砂浆将缝隙堵塞严实。 铝合金门窗框边缝所用嵌缝材料应符合设计要求,且塞堵密实并事先粘贴好保护膜。 4.大理石进场后应堆放于室内,下垫方木。核对数量、规格,并预 铺、配花、编号,以备正式铺贴时按号取用。

外墙石材维修施工方案6

外墙石材维修施工方案 16 The final edition was revised on December 14th, 2020.

外墙石材维修施工方案 一、工程概况 山东理工大学生活东区12#公寓楼高18层,外墙1—3层采用500×250×25裁口花岗岩火烧板镶贴饰面。 该工程主体结构有部分为框架结构,主体墙保温层外附有钢丝网,现部分石材脱落后观察到粘结水泥层完好,灰层与钢丝网厚度约 23mm,最下一层石材座在主基础上。 二、外墙石材胶缝设计 (1)在石材缝隙进行打胶处理 原建筑的作法是水泥湿贴石板、缝隙没有处理,分析可能是雨雪融化后沿缝隙进入结合层,受热胀冷缩产生裂缝是造成板材脱落原因之一。现将在裁口石板与另一石板结合缝隙处用硅酮石材耐候密封胶打成三角形,保持原设计装饰风格不变,胶的颜色可选与石材接近(由甲方确定)。如图 三、石材粘贴材料的选择 针对水泥做湿贴石材,易受气候温度变化,雨雪水侵入受热胀冷缩造成 板材脱落的通病,现大多采用干挂法施工。根据本工程的实际情况,结合多年的实践,最后选择:“潮头建筑节能研究中心”开发生产的“规格JB-12”高分子石材粘贴王。 BJ-12高分子石材粘贴王简介 1、产品说明:

潮头牌高分子石材粘贴王是引起德国技术,根据我国石材气候条件配 制而成,经国家检验各项技术均达标,该产品防冻、防水、防裂、粘结一次完成,本品以其独特的优越性,成为粘贴石材的理想材料。 2、产品特点: 该产品粘结强度高,滑动性好,收缩系数低,耐候,不返碱。无空鼓, 可在零下5度正常施工。 3、使用方法: (1)施工时先将粘贴王加水(4:1左右)搅拌均匀成浆糊状。停8— 10分钟后再搅拌一次方可使用。 (2)粘贴时先将墙面和石材面等粘贴面抹上1-2mm左右压实后,再抹 上2-4mm左右,用锯齿刮刀,抹刮成条进行粘贴压实(灰浆饱满)。 (3)粘贴后20分钟内可随意调整,30分钟后严禁碰撞、移动。 (4)粘贴完毕21天后为质效检验期。 (5)粘贴前无需淋水,粘贴后无需保养。 4、产品特点: (1)用途广泛。本品可将粘材粘贴到木材、石材、水泥薄板和防火等 墙面上。 (2)滑性优越。本品施工时因滑性极佳,可用泥板直接将本品大

干挂石材专项施工方案

华钻售楼部室内外装饰工程 墙面石材干挂工程专项施工方案 方案编制人: 方案审核人: 方案审批人: 河南省今日设计装饰工程有限公司 华钻售楼部室内外装饰工程项目经理部二零一一年八月十六日目录3一、工程概况 3二、材料及施工准备3 三、施工条件 4 四、施工工序流程4 五、施工工艺 6 六、质量标准7 七、成品保护7 八、应注意的质量问题华钻售楼部室内外装饰工程墙面石材干挂工程专项施工方案工程概况:一、是即将建成号,北京国际俱乐部扩建工程 位于北京市朝阳区建国门外大街4 的顶设计公司设计,JOHNCHAN级五星级饭店,其中精装修一标段设计方案由包括首层、地下一层、地下二层,共三层。门套饰面为有部分圆柱、楼梯扶手、本工程的墙面石材工程根据设计要求,石材,所以采用石材干挂的做法。二、材料及施工准备:)、1.)、西班牙米黄(ST-03ST-02本工程墙面干挂石材材料选用深啡网纹(),按设计图纸要求的规格备料。爵士黄(ST-17 2.所用石材材料运输过程中应防湿,严禁滚摔、碰撞,不宜用褪色材料包装。材料进场后对面块料规格尺寸、颜色进行检查,板块不得有隐伤、风化等3.同一开间使用筛选出,,靠模筛选后缺陷。将选用的块料按房间部位分类堆放°,层间加15的同一类块料。板材直立码放时应光面相对,倾斜度不大于 垫,垛高不超过1.5M;板材平放时,应光面相对,地面必须平整,垛高不超过1.2M;包装箱高度不超过2M。 4.及时上报材料检验报告,并通知总包、监理、甲方进行现场取样复试,复试合格后方可使用。 5.根据石材干挂工程施工情况,需备有:冲击钻、电焊机、小型台式砂轮、裁改大理石用砂轮、手枪钻、塑料软管、铁制水平尺、方尺、底尺、盒尺、靠尺板、

外墙干挂大理石专项施工方案

目录 第一章工程概况及施工条件 (2) 第二章工程项目管理目标工程质量目标 (3) 第三章施工前的准备工作施工准备 (3) 第四章施工工艺 (5) 第五章质量标准 (10) 第六章质量记录 (10) 第七章安全文明环保措施 (11) 第八章成品保护职责 (17) 第九章定期进行干挂墙体的保养与维修。 (18) 外墙干挂大理石专项施工方案

第一章工程概况及施工条件 一、编制说明: 1、本《施工方案》是东江商贸物流城配套商业住宅·十里东岸一期A标别墅外墙干挂大理石专项施工方案,是规范和指导该专项工程从施工准备到竣工验收过程的综合性技术文件,为使该专项工程的施工全过程能按科学规律组织规范施工,有计划地开展各部分项工程的施工,及时做好各项施工准备工作,保证各种资源和劳动力的及时供应,协调与各工种之间的时间安排,保证施工的顺利进行,按期保质完成施工任务,特制订本专项施工方案。 2、编制依据: 1)由东江商贸物流城配套商业住宅·十里东岸一期A标别墅工程项目指挥部发出的施工图纸。 2)国家有关法律法规标准和条例:《建筑装饰装修工程质量验收规范》GB50210-2001《天然石材产品放射性防护分类控制标准》JC518《天然花岗岩建筑板材》JC 205-92 4、 3、编制原则: 1) 认真贯彻国家对工程建设的各项方针、政策、相关规范和标准,严格执行工程建设程序。全过程接受业主方、监理方的管理与监督。 2) 遵循建筑施工工艺及其技术规律,坚持合理的施工程序和施工顺序。 3) 采用流水施工方法、工程网络计划技术和其它现代管理方法,组织有节奏、均衡、连续施工。 4) 采用先进施工技术、科学确定施工方案;严格控制工程质量、施工进度,确保文明安全施工,努力缩短工期,不断降低工程成本。

石材干挂施工方案

石材干挂施工方案 1、材料准备和要求 (1)石材定货加工:按照设计确定的石材及石材样品对石材进行翻样、定货加工。必须注意加工的质量,它关系到现场的施工质量。 (2)石材进场检查:石材进场时必须按照设计要求的饰面石材规格、品种、颜色、花纹进行检查,石材质量必须满足设计要求。石材具有合格证和检验报告。检查合格后按照石材排版图对石材进行编号保存备用。 (3)钢挂件及配件:干挂石材使用的不锈钢挂件,固定螺栓(一般为直径为Φ8~Φ12)、填缝胶等材料,按照设计要求规格准备齐全,且必须有合格证、检验报告,材质符合设计要求。 2、施工机具准备 主要有冲击钻、手枪钻、云石机、磨光机、活动扳手、水平尺、铝合金靠尺、白线、钢卷尺、铁锤、笤帚、凿子、胶枪、壁纸刀、棉纱、小桶、铁锹、灰盆、钳子等。 3、施工作业相关条件 (1)结构经验收合格,水电、通风、设备安装等应提前完成,并准备好加工石材的场地、水电源等前提条件。 (2)室内施工脚手架、吊篮等作业条件,以及运输设备的设立。 (3)所有施工完成的窗套、窗抹灰时留出余量,检查各部分节点连接现场与设计图纸有出入,及时纠正。对墙面的垂直度、平整度进行检查,需要处理的必须完成后才能下道工序。

(4)对石材要保存好,避免日晒雨淋,在石材下垫木方,并核对数量、规格,并预铺、配花、编号等备用。 (5)对现场的石材必须进行挑选,对色差较大的不能施工,现场要对每一块石材的质量进行检查。 4、施工工序: (1)工艺流程: 5、施工技术措施: (1)基层处理: a、墙面基层表面用笤帚清理干净,局部有影响骨架安装的凸出部分要剔凿干净。 b、饰面基层、构造层的强度、密实度符合设计规范要求。 c、根据装饰墙面的位置检查墙体,是否有局部剔凿,保证装饰厚度。 (2)放控制线: a、石材干挂施工前必须按照设计标高要求在墙体上弹出50cm水平控制线和每层石材标高线,并在墙上做上控制桩,拉白线控制墙体水平位置,控制和找房间、墙面的规矩和方正。

外墙干挂石材施工方案

干挂石材施工方案 https://www.doczj.com/doc/391404795.html,/ 简介:本工程裙楼干挂石面积1680m2.选料天然花岗岩板材25mm厚,尺寸控制在650Χ850范围内。本文对该干挂石工程施工方案了进行探讨。 关键字:干挂石,外墙施工方案,专项施工方案 一、工程概况 **大厦工程钢筋砼预应力框架结构,建筑面积11524m2,楼高13层49.5m,其中裙楼1~4层,主楼5~13层。裙楼首层营业大厅,二层办工室及职工餐厅,三层办公室和会议厅。裙楼外墙花岗岩干挂石总高18.3m,主楼5~13层外墙为49Χ100mm长条釉面砖,全幢建筑铝合金窗框、玻璃均为绿色。本工程裙楼干挂石面积1680m2.选料天然花岗岩板材25mm厚,尺寸控制在650Χ850范围内。本文对该干挂石工程进行探讨。 二、施工过程 (一)、施工特点及工艺流程 1、建筑物外墙饰面石材干挂施工的特点: 饰面石材施工必须按工艺流程程序进行施工,上一道工序不合格就不得进行下一道工序施工,要严格做好每一道工序质量验收工作。根据饰面石材工程,在施工所处的阶段及其施工工艺流程,饰面石材施工有以下特点: 1)、复杂性 2)、工期短 3)、受气候影响多 4)、脚手架有特殊要求 5)、工作面广 2、工艺流程: 清理结构表面→结构上弹出垂直线→ 大角挂两竖直钢丝→ 工地收货→挂水平位置→石料锯槽→背面刷胶→ 贴柔性加强材料→支底层板托架→放置底层板用其定位→ 调节与临时固定→灌M20水泥砂浆→设排水管→结构钻孔并插固定螺栓→镶不锈钢固定件→用胶粘剂灌下层墙板上孔→插入连接钢针→将胶粘剂灌入上层墙板的下孔内→临时固定上层墙板→钻孔插入膨胀螺栓→镶不锈钢固定件→镶顶层墙板→嵌板缝密封胶→饰面板刷二层罩面剂→竣工验收。 (二)、施工过程实况: 1)、施工及材料准备 (1)、施工队伍及设备准备: 由于板材安装是整个石幕墙安装中最后的成品环节,在施工前要做好充分的准备工作。准备好电源,锯机及锯片。根据工程实际情况及进度计划要求分组排好人员,共设6组,每组安排生产3人。安排1老配2新的搭配,以保证正常施工及老带新的原则。 (2)、板材石料选购:材料选样经建设单位及监单位确认并检验合格后封存,避免以后双方因质量或色泽扯皮,与厂家签定生产合同,要求厂家用油性速干笔将编号标于每块石板材上下边缘中间处,既便以辩认又不污染石料。 工地收货:收货设专人负责管理,认真检查材料的合格证、规格、型号确保材料与料单相符准确无误报监理验收,如发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。要注意石材堆放场地要夯实,垫10cm×10cm通长方木,让其高出地面8cm以上,方木上钉上橡胶条,让石材按70°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。按预定施工方案材料先用的放在易取位置,以避免二次搬运及造成材料损坏。 石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色应一致,并根据设计尺寸和图纸要求。 (3)钢架配件准备:M12Χ110不锈钢彭胀镙栓;M12Χ250不锈钢穿墙镙栓;M10Χ35不锈钢

外墙干挂石材修补施工方案

1、施工准备 (1)、认真组织提前进入施工现场。 (2)、根据设计图纸有关资料制定出翻样图,并提出加工规格数量表。 (3)、根据设计及有关资料提出材料计划及机具计划。 (4)、认真学习和熟识国家验收规范工艺标准。 (5)、制定安全生产及防火规章制度,并进行入场前的安全教育工作。 (6)、编制施工进度计划,做好劳动安排。 (7)、根据图纸其及甲方要求,做好施工技术交底工作。(8)、各种小型电动工具的电源接通,做到安全可靠。 (9)提供结构验收手续,细查现场影响石材干挂部位,原因,提出整改要求及措施,确定并提出完成时间,以确保石 材安装进入正常工期。 (10)、对现场石材及其材料存放地点进行安排,对现场切割、磨边、钻空机进行定位,为及时进入现场创造条件。 (11)、施工人员提前进驻现场,熟悉现场,熟悉现场状态,做到安装心中有数,保证质量。 一、主要施工工艺 1、安装吊篮 按照使用要求及国家相关的安全规定安装吊篮,因本工程为维修工程,安装一部吊篮就能满足使用要求,吊篮安装要注意成品石材墙

面的保护,上部固定牢固并经相关安全人员检查后方可上人施工。 2、拆除破损石材 在破损石材下方放置缓冲板,放置拆除的石材掉落造成意外,在要拆除的石材下方安装承接网。 用铁锤将破损石材拆除,拆除时要有专门的人员在楼下观察并提醒过往行人注意安全。 3、更换十字挑件 因原干挂石材的十字挑件已经被云石胶黏贴,不能继续使用,需要更换新的挑件,对已经破坏的镀锌层要刷防锈漆。 4、石材安装 按照拆除的石材尺寸重新加工一块一样的石材进行干挂施工。 二、质量措施的保证 (1)精心组织有专业施工水平的队伍,加强工人的思想教育,贯彻安全第一,质量每一的思想观念。 (2)对于每个施工,要加强质量检查,进行自检、互检、交接检。严格把关,严格按设计图纸施工。 (3)认真遵守质量标准,随时接受各监督总站及建筑单位的监督检查,对检查发现的问题及时改正。 (4)加强石材进场的加工质量验收工作,施工过程中再一步控制把关,对石材色的自然成分进行有效的区分,根据可 能发生的色差分区、分部位,渐进改进达到外观优质的要求。

外墙干挂石材方案

目录 1 工程概况 (2) 2 施工准备 (2) 3 施工设计 (3) 4 设计依据 (3) 5 测量放线 (3) 6 施工方法 (3) 6.1施工工艺 (3) 6.2施工方法 (4) 6.2.1 骨架安装 (4) 6.2.2 骨架焊接 (4) 6.2.3 石材安装 (4) 7 质量措施的保证 (5) 8 技术交底 (6) 9 安全措施 (7)

1工程概况 2施工准备 (1)认真组织提前进入施工现场。 (2)根据设计图纸有关资料制定出翻样图,并提出加工规格数量表。 (3)根据设计及有关资料提出材料计划及机具计划。 (4)认真学习和熟识国家验收规范工艺标准。 (5)制定安全生产及防火规章制度,并进行入场前的安全教育工作。 (6)编制施工进度计划,做好劳动力安排。 (7)根据图纸其及甲方要求,做好施工技术交底工作。 (8)各种小型电动工具的电源接通,做到安全可靠。 (9)设计方案确定后,绘制详细施工,加工图纸,内容包括: 1)完整、详细结合结构完成现状的立面图和平面图; 2)所有单块及拼接石材加工大样图; 3)典型节点图,锚固件,支撑装置、嵌缝、锚固大样。 (10)提供结构验收手续,细查现场影响石材干挂的部位,原因,提出整改要求及措施,确定并提出完成时间,以确保石材安装进入正常工期。 (11)对符合设计要求的角钢型材,拟定货计划,不锈钢挂件以及化学螺栓,依据图纸落实加工,确定第一批现场时间,石材,嵌缝材料落实有序供应的现场时间。 (12)对现场石材及其材料存放地点进行安排,对现场切割、磨边、钻空机进行定位,为及时进入现场创造条件。 (13)施工人员提前进驻现场,熟悉现场状态,做到安装心中有数,保证质量。

外墙干挂石材施工方案

目录 1.编制依据 (1) 2.工程概况 (1) 3.施工部署 (2) 3.1.施工顺序安排 (2) 3.2.材料准备 (2) 3.3.施工进度计划 (3) 3.4.劳动力计划表 (3) 4.石材专项施工方案 (4) 4.1.后置埋件安装 (4) 4.2.钢转接件安装 (8) 4.3.干挂石材施工 (9) 4.4.注胶密封 (13) 5.石材幕墙避雷施工 (14) 6.质量标准及保证措施 (14) 6.1.质量标准 (14) 6.2.质量保证措施 (16) 7.成品保护 (16) 8.季节性施工措施 (17) 8.1.雨季施工措施 (17)

8.2.夏季高温施工措施 (18) 9.安全保证措施 (19) 10.应急预案措施 (20) 10.1.应急救援领导小组与职责 (20) 10.2.预防与预警 (20) 11.附件 (21)

1.编制依据 国家、行业、地方相关规范规程 2.工程概况

3.施工部署 干挂石材是本工程的重点和难点,是确保按时完成工期的关键节点,石材幕墙主要集中在13#~17#楼,收口多,造型多,根据现场实际情况,按照楼号划分施工段,各个专业的施工队在不同的施工段进行流水作业施工,最后进行边、角结合部的处理和收尾工作,在工作面允许范围下,同时分步进行施工。 3.1.施工顺序安排 幕墙施工作业顺序:后置埋件安装转接件安装石材幕墙龙骨安装无机喷涂施工面材安装收口打胶。 3.2.材料准备 3.2.1石材:根据设计要求,确定石材品种、颜色、花纹和尺寸规格,并严

格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。 3.2.2干挂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。 3.2.3中性硅酮耐候密封胶,用于石材接缝处的密封,密封性需符合设计要求。 3.2.4干挂件、膨胀螺栓、连接铁件等配套的铁垫板、垫圈、螺帽及与骨架固定的各种设计和安装所需要的连接件的质量,必须符合要求。 3.3.施工进度计划 3.4.劳动力计划表 劳动力计划表(单位:人)

干挂石材工程施工方案

干挂石材工程施工方案 一、编制依据 1、施工图纸及图纸会审纪要 2、《金属与石材幕墙工程技术规范》GB JGJ133-2001、JK113-2001 3、《石材幕墙工程施工工艺标准》;GY1003-2003/8/16 4、《建筑物防雷设计规范》GB50057-94 5、《天然花岗岩建筑板材》JC 205 6、其他国家现行有关施工规范、规程、验收标准。 二、工程概况 本工程C1#~C5#楼,六层以下、局部十层以下外墙为干挂花岗岩石材。 三、施工准备 3.1 技术准备 1、熟悉与审查施工图纸。 2、对建筑图、结构图与设计施工图纸在几何尺寸、坐标、标高、说明等方面是否一致,技术要求是否正确。 3、明确工期,分期分批施工或交付使用的顺序和时间;明确工程所用的主要材料、设备的数量、规格、来源和供货日期。 3.2 材料、机具、物资准备 1、石材幕墙选用的材料要符合国家现行产品标准的规定和本工程项目招标文件的规定;每种材料均要附有出厂合格证、质保书及必要的检验报告。 2、型钢采用热镀锌型钢;金属挂件采用镀锌钢件;金属挂件和石材

连接及阴阳角石材连接采用干挂石材专用结构胶。 3、材料订货计划;签订工程合同后进入施工现场对石材的需求量按实进行调整。并按石材的实际用料配置相应的干挂石材幕墙的镀锌钢架龙骨、镀锌干挂石材挂件、石材专用结构胶等辅料材料分类编制材料的进货进场计划。 材料进场前,按规定呈交审批,根据进度计划表编排材料到场日期,准备好有关的材料报检资料。 4、施工工具的准备。 本工程的所有石材均在工厂加工完毕运送至施工现场。现场只配置龙骨钢架制作安装及石材板材的安装工具和设备。 3.3 现场施工条件准备 1、土建砌体经验收合格,机电安装专业墙面预埋施工完毕并经隐蔽验收合格。 2、脚手架立杆离结构面距离为350-400mm为宜。脚手架搭设应符合外双排脚手架的操作要求和安全要求。 四、施工工艺 1、测量放线 1)弹好水平标高线及中心线。 2)根据给定的基准线按设计要求进行分格,确定镀锌钢板的位置,弹出立柱与横梁位置。横梁间距由面层石板的大小确定。 3)依据每面墙壁的面积大小,凹凸情况,分别在墙的上、下两侧及中部设置测量控制点。

外墙干挂石材幕墙的施工工艺

外墙干挂石材幕墙的施工工艺 外墙饰面石材干挂法是利用高强耐腐蚀的金属挂件,把饰面石材通过托、吊、销、栓的方法固定在建筑物外表面。合理的挂件设计与严格的施工工艺是保证外饰石材安全美观的关键。干挂施工以预制组装的方式取代了传统的湿作业施工,其优越性主要体现在: a.可避免表面污染、变色“反碱”,使石板保持色彩光泽。 b.可避免湿作业,少受气候变化影响,节约冬施、雨施费用。 c.可避免石材脱落,减少维修费用。 d.连续作业,可提高施工速度。 e.减轻了构筑物自重并预留保温空间。 1.主要工序的施工方法 (1)结构偏差实测 实测结构的偏差,对结构的修整、二次设计的排板及板材加工等工作具有非常实际的指导意义。偏差实测采取经纬仪投测与垂直、水平挂线相结合的方法,挂线采用细钢丝;测量结果及时记录并绘制实测成果,提交技术负责人和翻样人员进行二次设计。 (2)施工图二次设计 接到完整的设计院图纸后,应认真阅览和理解图纸,将问题汇总并及时与业主、监理、设计院、质检部门进行会审交换意见,确定具体做法,扫清施工的图纸障碍。进行施工单位的二次图纸设计,尽早提交施工现场和厂方加工定货。 (3)放线 外墙面水平线以设计轴线为基准。要求各面大墙的结构外墙面在剔除胀模墙体或修补凹进墙面后,使外墙面距设计轴线误差不大于lcm。 放线的具体原则是:以设计各内墙轴线定窗口立线,以各层设计标高+50cm 线定窗口上下水平线,弹出窗日井字线并根据二次设计图纸弹出型钢龙骨位置线。

每个大角下吊垂线,给出大角垂直控制线。放线完成后,进行自检复线,复线无误再进行正式检查,合格后方可进行下步工序。 (4)连接件焊接与龙骨安装 连接件采用角钢与结构预埋铁三面围焊,为保证连接部位的耐久性,角钢厂缘增加一道焊缝,即实际为四面围焊。焊接完成,按规定除去药皮并进行焊缝隐检,合格后刷防锈漆三遍。连接件的固定位置按连接件弹线位置确定,采取水平跟线、中心对线、先点焊、确定无误后再施焊的方法。 假柱、挑檐等部位由于结构填充空心砌块围护墙或石材面距结构面的空隙过大,为满足建筑设计的外立面效果,需在硅结构外侧附加型钢龙骨。型钢龙骨通过角钢连接件与结构预埋件焊接,焊缝要求及检验、防腐做法同上。次龙骨与挂件的连接采用不锈钢螺栓,次龙骨根据螺栓位置开长孔,与舌板相互配合实现位置的调整。钢龙骨的安装位置必须符合挂板要求。 (5)挂件安装 待连接件或次龙骨焊接完成后,用不锈钢螺栓对不锈钢挂件进行连接。不锈钢销钉位置,T型不锈钢挂件位置通过挂件螺栓孔的自由度调整,板面垂直无误后,再拧紧螺栓,螺栓拧紧度以不锈钢弹簧垫完全压平为准,隐检合格后方可进行下道工序。 (6)肺面板安装 根据图纸做法干挂板材用挂件销接,自下而上分层托挂。板面原则上大面压小面,建筑物大角阳角及柱阳角为海棠角。板材开槽宽60mrn,孔深16mm,孔中距板材外表面:磨光板为12.5mm,烧毛板为12. 5mm。板材安装必须跟线,按规格按层找平、找方、找垂直。 挂板时缝宽按二次设计图要求进行调整,先试挂,每块板用靠尺找平后再正式挂板,安装T型挂件前应将结构胶灌入槽内。宽缝板处,不锈钢挂件与下方已安装完石材上口之间用高分子聚合物垫实。 2.关键工序的质量要求与技术措施 (1)连接件的焊接 一般采用“预埋件+连接板+不锈钢挂件”或“预埋件+连接板+型钢龙骨+不锈钢挂件”固定石材的安装工艺;预埋件已于结构施工时完成。保证预埋件与连接板及龙骨的焊接质量对外饰面的牢固与耐久尤为重要。特作如下要求:

墙面干挂石材施工工艺

墙面干挂石材 A、作业条件 1、结构经检查和验收,隐检、预检手续已办理,水电、通风、设备安装施工完毕。 2、石板按设计图纸的规格、品种、质量标准、物理力学性能、数量备料,并进行表面 处理工作。 3、外门窗已安装完毕,经检验符合规定的质量标准。 4、已备好不锈钢锚固件、嵌固胶、密封胶、胶枪、泡沫塑料条及手持电动工具等。 5、对施工操作者进行技术交底,应强调技术措施、质量标准和成品保护。 6、先做样板,经质检部门自检,报业主和设计鉴定合格后,方可组织人员进行大面积 施工。 B、施工工艺 1、验收石材:验收石材要专人负责管理,要按设计要求认真检查石材规格、型号是否 正确,与料单是否相符,如发现颜色明显不一致的要单独码放,以便退还厂家。 2、搭设脚手架:采用钢管扣件搭设双排脚手架,要求立杆距墙面净距不小于500mm, 短横杆距墙面净距不小于300mm,架体与主体结构连接锚固牢固,架子上下满铺 跳板,外侧设置安全防护网。 3、测量放线:先将要干挂石材的墙面、柱面、门窗套用特制大线坠或经纬仪从上至下 找出垂直。同时应该考虑石材厚度及石材内皮距结构表面的间距,一般以60~80mm 为宜。根据石材的高度用水准仪测定水平线并标注在墙上,一般板缝为6~10mm。 弹线要从外墙饰面中心向两侧及上下分格,误差要匀开。 4、钻孔开槽:安装石板前先测量准确位置,然后再进行钻孔开槽,对于钢筋混凝土或 砖墙面,先在石板的两端距孔中心80~100mm处开槽钻孔,孔深20~25mm,然后在墙面相对于石板开槽钻孔的位置钻直径8~10mm 的孔,将不锈钢膨胀螺栓一端插入孔中固定,另一端挂好锚固件。对于钢筋混凝土柱梁,由于构件配筋率高,钢筋面积较大,在有些部位很难钻孔开槽,在测量弹线时,应该先在柱或墙面上躲开钢筋位置,准确标出钻孔位置,待钻孔及固定好膨胀螺栓锚固件后,再在石板的相应位置钻孔开槽。 5、底层石板安装:安装底层石板,应根据固定墙面上的不锈钢锚固件位置进行安装, 具体操作是将石板孔槽和锚固件固定销对位安装好,利用锚固件的长方形螺栓孔,调节石板的平整,及方尺找阴阳角方正,拉通线找石板上口平直,然后用锚固件将石板固定牢固,将用嵌固胶将锚固件填堵固定。 6、上行石板安装:先往下一行石板的插销孔内注入嵌固胶,擦净残余胶液后,将上行 石板按照安装底石板的操作方法就位。检查安装质量,符合设计及规范要求后进行固定。对于檐口等石板上边不易固定的部位,可用同样方法对石板的两侧进行固定。 7、密封填缝:待石板挂贴完毕,进行表面清洁和清除缝隙中的灰尘,先用直径8~10mm 的泡沫塑料条填板内侧,留5~6mm 深缝,在缝两侧的石板上,靠缝粘贴10~15mm 宽塑料胶带,以防打胶嵌缝时污染板面,然后用打胶枪填满封胶,若密封胶污染板面,必须立即擦净。最后揭掉胶带,清洁石板表面,打蜡抛光,达到质量标准后,拆除脚手架。 C、施工方法

装修室内墙面干挂石材施工专项方案

装修室内墙面干挂石材施工专项方案

一、编制依据 1文件依据 本施工方案主要依据有:合同协议书、中标通知书、投标文件、招标文件、答疑文件、施工图纸以及办公楼现场条件等。 2、主要规程、规范

二、工程概况 博源大厦办公楼装修工程位于北京市西南四环总部基地。改造建筑面积3500平米。结 构类型为框架结构。博源大厦办公楼地下一层至六层。其中地下一层面积约500平方米,一层至五层3000平方米,共3500平方米。主要包括装修工程、给排水工程、暖通工程、电气工程等改造项目。 1、装饰装修工程:门窗工程,防水工程,地面、墙面、天棚等的装修,玻璃隔断工程,开洞、凿毛、修补等。 2、给排水工程:利用原有卫生间布局,增加立管。地下一层增加厨房给排水。 3、暖通工程:办公楼采暖、通风工程利用原有风机,增加风管。 4、电气工程:包含金属桥架、工艺线槽、PD-3分电箱、电源插座盒及配管线,门灯只考虑电源配管配线。所有电气配管、穿管线、底盒安装、电气照明配线、灯具、开关、插座面板等的供应安装、调试及甲方指定的其他配线工程等。 本工程的验收标准为合格。 三、施工安排 第一节施工段划分 本工程的施工作业面较大,且各区域之间没有直接的工作联系,均可以视为独立的作业面。考虑到工期特别紧张,将本标段装饰工程划分成两个施工段。具体划划分如下: A段:地下一层、消防楼梯间的施工。地下一层施工主要部位为:厨房、餐厅、包间、卫生间、库房;消防楼梯间主要内容为:地面地砖、墙面乳胶漆以及不绣钢楼梯扶手安装。 B段:一层至四层主要内容:会议室、接待室、各层卫生间、开水间、墙顶面乳胶漆、烤漆方管、铁丝网吊顶以及玻璃隔墙。 第二节施工流水部署 按照各施工段的作业特点,一到四层施工内容基本相同,因此一到四层的施工工序的可 按流水施工来部署,并按照区域所包含的施工工序进行流水施工,在区域内合理协调各专业、各工种的施工顺序,合理安排施工作业面,采取有效的流水施工控制管理措施,确保每一步施工工序能顺利的、流畅的展开 四、施工准备 第一节组织机构

外墙石材维修施工方案

外墙石材维修施工方案 一、工程概况 山东理工大学生活东区12#公寓楼高18层,外墙1—3层采用500×250×25裁口花岗岩火烧板镶贴饰面。 该工程主体结构有部分为框架结构,主体墙保温层外附有钢丝网,现部分石材脱落后观察到粘结水泥层完好,灰层与钢丝网厚度约23mm,最下一层石材座在主基础上。 二、外墙石材胶缝设计 (1)在石材缝隙进行打胶处理 原建筑的作法是水泥湿贴石板、缝隙没有处理,分析可能是雨雪融化后沿缝隙进入结合层,受热胀冷缩产生裂缝是造成板材脱落原因之一。现将在裁口石板与另一石板结合缝隙处用硅酮石材耐候密封胶打成三角形,保持原设计装饰风格不变,胶的颜色可选与石材接近(由甲方确定)。 如图 三、石材粘贴材料的选择 针对水泥做湿贴石材,易受气候温度变化,雨雪水侵入受热胀冷缩造成板材脱落的通病,现大多采用干挂法施工。根据本工程的实际情况,结合多年的实践,最后选择:“潮头建筑节能研究中心”开发生产的“规格JB-12”高分子石材粘贴王。 BJ-12高分子石材粘贴王简介 1、产品说明: 潮头牌高分子石材粘贴王是引起德国技术,根据我国石材气候条件配

制而成,经国家检验各项技术均达标,该产品防冻、防水、防裂、粘结一次完成,本品以其独特的优越性,成为粘贴石材的理想材料。 2、产品特点: 该产品粘结强度高,滑动性好,收缩系数低,耐候,不返碱。无空鼓,可在零下5度正常施工。 3、使用方法: (1)施工时先将粘贴王加水(4:1左右)搅拌均匀成浆糊状。停8—10分钟后再搅拌一次方可使用。 (2)粘贴时先将墙面和石材面等粘贴面抹上1-2mm左右压实后,再抹上2-4mm左右,用锯齿刮刀,抹刮成条进行粘贴压实(灰浆饱满)。 (3)粘贴后20分钟内可随意调整,30分钟后严禁碰撞、移动。 (4)粘贴完毕21天后为质效检验期。 (5)粘贴前无需淋水,粘贴后无需保养。 4、产品特点: (1)用途广泛。本品可将粘材粘贴到木材、石材、水泥薄板和防火等墙面上。 (2)滑性优越。本品施工时因滑性极佳,可用泥板直接将本品大面积施工在贴面上(贴面需平整),然后贴上石材。 (3)粘着性强。本产品粘着力极强,粘贴厚度为2mm-4mm,施工保养期一周后,牢固性极为优越,所贴材料不会脱落,从而使工程质量更为优越。 (4)防水性好。具有较好的防水性能。

干挂大理石方案

一、施工准备 1.材料要求: (1)石材:根据设计要求,确定石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。 (2)合成树脂胶粘剂:用于粘贴石材背面的柔性背衬材料,要求具有防水和耐老化性能。(3)玻璃纤维网格布:石材的背衬材料。 (4)防水胶泥:用于密封连接件。 (5)防污胶条:用于石材边缘防止污染。 (6)嵌缝膏:用于嵌填石材接缝。 (7)罩面涂料:用于大理石表面防风化、防污染。 (8)膨胀螺栓、连接铁件、连接不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定资产的各种设计和安装所需要的连接件的质量,必须符合要求。 2.主要机具: (1)台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、开口扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各种形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子、铅丝、弹线用的粉线包、墨斗、小白线、笤帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等。 3.作业条件: (1)检查石材的质量、规格、品种、数量、力学性能和物理性能是否符合设计要求,并进行表面处理工作。 (2)搭设双排架子处理结构基层,并作好隐预检记录,合格后方可进行安装工序。 (3)水电及设备、墙上预留预埋件已安装完。垂直运输机具均事先准备好。 (4)外门窗已安装完毕,安装质量符合要求。 (5)对施工人员进行技术交底时,应强调技术措施、质量要求和成品保护,尤其是架子拆除时,不得碰撞已完成的成品。大面积施工前先做样板,经质检部门鉴定合格后,方可组织班组施工。 二、操作工艺

2.工地收货:收货要设专人负责管理,要认真检查材料的规格、型号是否正确,与料单是否相符,发现石材颜色明显不一致的,要单独码放,以便退还给厂家,如有裂纹、缺棱掉角的,要修理后再用,严重的不得使用。还要注意石材堆放场地要夯实,垫10cm×10cm通长方木,让其高出地面8cm以上,方木上最好钉上橡胶条,让石材按75o立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜隔开靠紧码放,防止粘在一起和倾斜。 3.石材准备:首先用比色法对石材的颜色进行挑选分类;安装在同一面的石材颜色一致,并根据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔。为保证位置准确垂直,要钉一个定型石板托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后准确无误码率,孔深为20mm,孔径为5mm,钻头为4.5mm。随后在石材背面刷不饱和树脂胶,主要采用一布二胶的作法,布为无碱、无捻24目的上下班丝布,石板在刷头遍胶前,先把编号写在石板上,并将石板上的浮灰及杂污清除干净,如锯锈、铁沫子,用钢丝刷、粗砂纸将其除掉再刷头遍胶,胶要随用随配,防止固化后造成浪费。要注意边角地方一定要刷好,特别是打孔的部位是个薄弱区域,必须刷到,布要铺满,刷完头遍胶,在铺贴玻璃纤维网格布时要从一边一遍一遍用刷子赶平,铺平后再刷二遍胶,刷子沾胶不要过多,防止流到石材小面,给嵌缝带来困难,出现质量问题。 4.基层准备:清理预做饰面石材的结构表面,同时进行吊直、套方、找规矩,弹出垂直线和水平线。并根据设计图纸和实际需要弹出安装石材的位置线和分块线。 5.挂线:按设计图纸要求,石材安装前要事先用经纬仪打出大角两个面的竖向控制线,最好弹在离大角20cm的位置上,以便随时检查垂直挂线的准确性,保证顺利安装。竖向挂线宜用∮1.0~∮1.2的钢丝为好,不边沉铁随高度而定,一般40m以下高度沉铁重量为8~10kg,上端挂在专用的挂在专用的挂线角钢架上,角钢架用膨胀螺栓固定在建筑物大角的顶端,一定要挂在牢固、准确、不易碰动的地方,并要注意保护和经常检查。 并在控制线的上、下作出标记。 6.支底层饰面板托架:把预先加工好的支托按上平线支在将要安装的底层石板上面。支托要支承牢固,相互之间要连接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通长的5mm厚木板,木板上口要在同一个水平面上,以保证石材上下面处在同一水平面上。 7.在RC围护结构上打孔、下膨胀螺栓:在结构表面弹好水平线,按设计图纸及石板料钻孔位置,准确的弹在围护结构墙上并作好标记,然后按点打孔,打孔可使用权冲击钻,
