当前位置:文档之家› 落地式外脚手架方案设计和附图

落地式外脚手架方案设计和附图

落地式外脚手架方案设计和附图
落地式外脚手架方案设计和附图

万科白鹭郡

编制人:

审核人:

审批人:

南通卓强建设集团有限公司2016年11月3日

目录

一、工程概况 (1)

二、编制依据 (1)

三、脚手架施工部署 (1)

四、材料准备 (2)

五、地基与基础 (2)

六、纵向水平杆 (3)

七、横向水平杆 (3)

八、脚手板 (4)

九、立杆 (4)

十、连墙件 (7)

十一、剪刀撑与横向斜撑 (9)

十三、斜道 (9)

十四、脚手架拆除 (10)

十五、脚手架的检查与验收要求 (10)

十六、安全管理措施 (12)

十七、应急措施 (13)

十八、文明施工 (14)

十九、落地式脚手架验算 (14)

一、工程概况

万科白鹭郡项目位于南通市港闸区,集贤路与幸余路交叉口为2~3层别墅,建筑高度9.3米,总建筑面积59254平方米,地下面积31646平方米,基础形式为桩基筏板,结构形式为框剪结构,抗震设防烈度为七度,设计使用年限年为50年。

建设单位:南通万新房地产开发有限公司。

设计单位:江苏浩森建筑设计有限公司。

施工单位:南通卓强建设集团有限公司。

监理单位:南通城市建设项目管理有限公司。

二、编制依据

1.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011)

2.《建筑结构荷载规范》(GB50009—2012)

3.《建筑施工安全检查标准》(JGJ59—2011)

4.《建筑施工高处作业安全技术规程》(JGJ80—91)

5.本工程设计图纸、图纸会审纪要

6.本工程施工组织设计

三、脚手架施工部署

本工程外脚手架采用落地式双排扣件式钢管脚手架,落地脚手架搭设高度为9.3米,局部高度为12.7米,采用单管立杆。双排脚手架搭设步距1.8米,纵距1.7米,横距0.80米,因墙板为砼结构考虑到模板安装因素,外端离墙板的距离为0.2~0.25

米,故内排立杆离墙0.30米。连墙件为垂直方向,在外墙板上预留孔每2步距设计立拉接点,采用钢管扣件连接墙板和外架立杆作为拉结,详见附图。落地式脚手架水平方向3跨一拉结,楼层用直角扣件及短钢管与结构预埋钢管相拉结,二、三层阳台采用钢管预埋进行钢性连接方式。外侧用密目式安全网全封闭。剪刀撑每4跨纵距连续搭设,竖向连续搭设,剪刀撑斜杆与底面夹角为45度。除拐角应设置横向斜撑外,中间应每隔4跨设置一道横向斜撑,横向斜撑应在同一节间,由底至顶层呈之字型连续布置,搭设方式见附图。

四、材料准备

(1)钢管选用国标《直缝电焊钢管》(GB/T13793),质量符合国标碳素结构钢(GB/T700)Q235-A级钢要求。钢管上打孔的严禁使用,有严重锈蚀,弯曲,压扁或裂纹钢管不得采用。

(2)扣件采用可锻铸性材料制作,其材质符合国家标准《钢管脚手架扣件》(GB15831)的规定,使用前进行质量检查,有裂缝,变形的严禁使用,扣件应做防锈处理,螺栓拧紧,扭力矩达65N.M时不得发生破坏。

扣件主要有三种形式,直角扣件用于连接扣紧两根垂直相交杆件;回转扣件用于连接两根呈任意角度相交的杆件;对接扣件,用于连接两根杆件的对接接长。

(3)脚手板采用由毛竹制作的竹制笆板。

五、地基与基础

根据本工程脚手架搭设高度和施工现场的土质情况,对脚手架基础按《建筑地基基础工程施工质量验收规范》(GB50202-2002)的有关规定进行处理。架基采用150厚C15混凝土垫层,考虑到外架的牢固、稳定、安全、必须在每根立杆底部设置50厚垫木或[8槽钢垫板,脚手架底座面标高应高于自然地平50mm。

六、纵向水平杆

(1)纵向水平杆设置在立杆内侧,其长度不宜小于3跨;

(2)纵向水平杆接长采用对接扣件连接,对接扣件交错布置,两根相邻纵向水平杆的接头不宜设置在同步或同跨内;不同步或不同跨两个相邻接头在水平方向错开的距离不应小于500mm;各接头中心至最近主节点的距离不能大于 0.50m;

(3)纵向水平杆采用直角扣件固定在横向水平杆上,并应等间距设置,间距不应大于400mm;

七、横向水平杆

(1)主节点处必须设置一根横向水平杆,用直角扣件扣接且严禁拆除。主节点处两个直角扣件的中心距不应大于150mm,大、小横单管扣件外锚固要足 100mm;

(2)作业层上非主节点处的横向水平杆,宜根据支承脚手板的需要等间距设置,最大间距不应大于纵距1/2;

(3)使用钢笆脚网片时,双排脚手架的横向水平杆两端,应用直角扣件固定在立杆上;

八、脚手板

(1)作业层钢笆片应铺满,铺稳用直径1.2mm的镀锌钢丝铁丝绑扎固定在纵向水平杆上;

(2)作业层钢笆片应满不得有脱节绑扎不牢现象,每块钢笆片定固点在四角部位。

九、立杆

(1)每根立杆底部设置底座或垫板;

(2)脚手架必须设置纵、横向扫地杆。纵向扫地杆采用直角扣件固定在距底座上皮不大于200mm处的立杆上。横向扫地杆采用直角扣件固定在紧靠纵向扫地杆下方的立杆上。当立杆基础不在同一高度上时,必须将高处的纵向扫地杆向低处延长两跨与立杆固定,高低差不大于1m。靠边坡上方的立杆轴线到边坡的距离不小于500mm;

(3)脚手架底层步距不大于2m;

(4) 立杆必须用连墙件与建筑物可靠连接,连墙件布置方式为2步3跨。

(5)立杆接长除顶层顶步可采用搭接外,其余各层各步接头必须采用对接扣件连接。对接,搭接应符合下列规定:

(6)外架搭设考虑到施工周期短与进度的须要未能考虑到搭设基础硬化原因。但考虑到外架安全与架体稳定性,固采取倒提斜撑在每个外立管处增加倒提斜撑到基础砼底板上,进行加固确保架体平衡稳定。见符图

(7)由于别墅和结构设计的特殊性,屋面设计了挑檐板70厘米宽,考虑模板支撑难易成度,现将模板前期支撑搁置在外架子上,在进行加固。加固方法是利用下

一层螺杆洞里插入¢14钢筋做支撑点,插钢管加斜撑增加支撑系统的刚性和稳定性。确保模板支撑的承载力和安全性。见符图

a. 立杆上的对接扣件应交错布置:两根相邻立杆的接头不应设置在同步内,同步内隔一根立杆的两个相隔接头在高度方向错开的距离不宜小于500mm;各接头中心在主节点的距离不宜大于步距的1/3;

b.搭接长度不小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘距离不小于100mm。

(6)立杆顶端高出女儿墙上皮1m,高出檐口上皮1.5m;

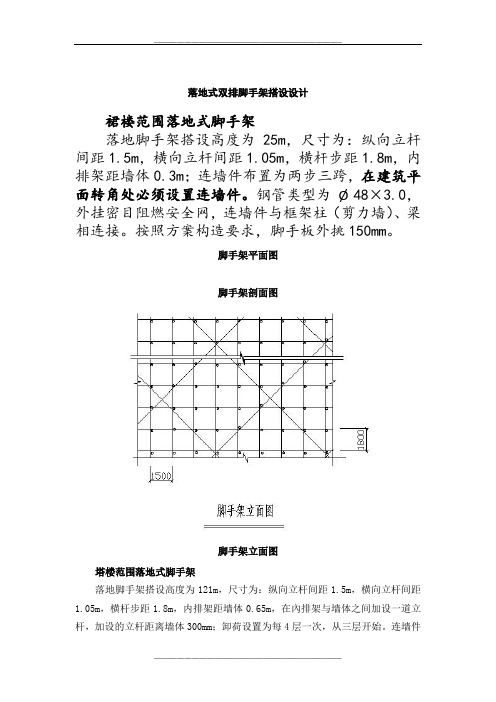

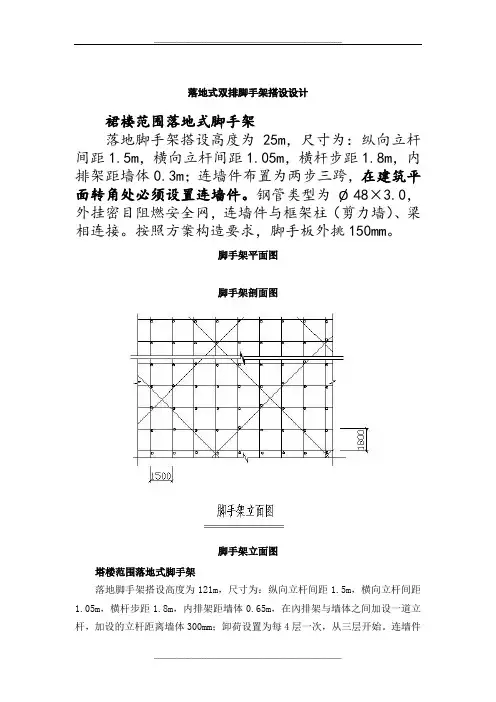

图3 立杆布置局部图

十、连墙件

(1

连墙件偏离主节点的距离大于300mm时做法

(2)应从底层第一步纵向水平杆处开始设置,二、三层水平方向柱间距较大,楼层中部连墙件无结构可连接的,在楼层结构砼上预埋钢管,打斜撑与外架钢性连接,做法详见附图。

(3)优先采用菱形布置,也可采用方形,矩形布置;

(4)一字型、开口型脚手架两端必须设置连墙件,连墙件的垂直间距不应大于建筑物的层高,并不大于4m。

(5) 必须采用刚性连墙件与建筑物可靠连接。

(6)连墙件的构造要求:连墙件中的连墙杆或拉筋宜呈水平设置,当不能水平设置时,与脚手架连接的一端应下斜连接,不应采用斜连接;

(7) 连墙件的构造要求:连墙件必须采用可承受拉力和压力的构造,采用刚性连接拉接点,是钢管加螺杆制作,是在钢管顶端焊接¢16螺杆,拼紧预留砼孔内,。连接部位在砼梁、板、墙等结构上。

(8)当脚手架下部暂不能设连墙件时可搭设抛撑。抛撑应采用通长杆与脚手架可靠连接,与地面的倾角应在45度~60度之间;连接点中心至主节点的距离不应大于300mm。抛撑应在连墙件搭设后方可拆除;

十一、剪刀撑与横向斜撑

(1) 每道剪刀撑跨越立杆的根数 6,每道剪刀撑宽度不应小于4跨,且不应小于6m,斜杆与地面的倾角宜在45度~60度之间;

(2) 外侧立面整个长度和高度上连续设置剪刀撑;

(3)剪刀撑斜杆的接长宜采用搭接,搭接长度不应小于1m,应采用不少于2个旋转扣件固定,端部扣件盖板的边缘距离不应小于100mm;

(4)剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线至主节点的距离不宜大于150mm;

(5)横向斜撑的设置应在同一节间,由底至顶层呈之字型连续布置,斜撑采用旋转扣件固定在与之相交的横向水平杆的伸出端上,旋转扣件中心线至主节点的距离不宜大于150mm。当斜撑在1跨内跨越2个步距时,宜在相交的纵向水平杆处增设一根横向水平杆,将斜撑固定在其伸出端上;斜撑采用通长杆件,接长使用时采用对接扣件连接或搭接;

(6) 脚手架除拐角应设置横向斜撑外,中间应每隔6跨设置一道;

十二、斜道

(1) 脚手架采用之字型斜道;

(2)斜道宜附着外脚手架或建筑物设置;运料斜道宽度不宜小于1.5m,坡度宜采用1:6;人行斜道宽度不宜小于1m,坡度宜采用1:3;

(3)拐弯处应设置平台,其宽度不应小于斜道宽度;

(4)斜道两侧及平台外围均应设置栏杆及挡脚板。栏杆高度应为1.2m,挡脚板高度不应小于180mm;

(5)运料斜道两侧,平台外围和端部均设置连墙件;每两步应加设水平斜杆,设置剪刀撑和横向斜撑。

(6)斜道脚手板横铺时,应在横向水平杆下增设纵向支托杆,纵向支托杆间距不应大于500mm;接头采用搭接;下面的板头应压住上面的板头,板头的凸棱处宜采用三角木填顺;

(7)3 人行斜道和运料斜道的脚手板上应每隔250~300mm设置一根防滑木条,木条厚度宜为20~30mm。

十三、脚手架拆除

(1)应全面检查脚手架的扣件连接、连墙件,支撑体系等是否符合构造要求;

(2)应根据检查结果确定拆除顺序和措施,经主管部门批准后方可实施;

(3)应由施工负责人进行安全技术交底;

(4)拆除作业应由上而下逐层进行;

(5)连墙件必须随脚手架逐层拆除,严禁先拆连墙件整层或数层后再拆除脚手架,分层拆除,高度不应大于2步,如大于2步,应增设连墙件加固;

(6)当拆至最后一根立杆高度时,应在适当位置加临时抛撑后再拆除连墙件;

(7)各构配件严禁抛掷至地面。

十四、脚手架的检查与验收要求

1、构配件的检查和验收

1.1 新钢管的检查应符合下列规定:

1.1.1应有产品质量合格证;

1.1.2 应有质量检验报告,钢管材质检验方法应符合现行车家标准《金属拉伸试验方法》(GB/T228)的有关规定,质量应符合本规范规定;

1.1.3钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕

和深的划道;

1.1.4 钢管外径、壁厚、端面等的偏差,应分别符合本规范表8.1.5的规定;

1.1.5钢管必须涂有防锈漆。

1.2旧钢管的检查应符合下列规定:

1.2.1 表面锈蚀深度应符合本规范表8.1.5序号3的规定。锈蚀检查应每年一次。检查时,应在锈蚀严重的钢管中抽取三根,在每根锈蚀严重的部位横向截断取样检查,当锈蚀深度超过规定值时不得使用;

1.2.2 钢管弯曲变形应符合本规范的规定。

1.3 扣件的验收应符合下列规定:

1.3.1 新扣件应有生产许可证、法定检测单位的测试报告和产品质量合格证。当对扣件质量有怀疑时,应按现行国家标准《钢管脚手架扣件》(GB15831)的规定抽样检测;

1.3.2 旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换;

1.3.3新、旧扣件均应进行防锈处理。

1.4 脚手板的检查应符合下列规定:

1.4.1冲压钢脚手板的检查应符合下列规定:

1.4.5 新脚手板应有产品质量合格证;

1.4.6 尺寸偏差应符合规范表的规定,且不得有裂纹、开焊与硬弯;

1.4.7 新、旧脚手板均应涂防锈漆。

1.5 水平挑梁应有出厂合格证.

2、脚手架检查与验收

2.1 脚手架及其地基基础应在下列阶段进行检查与验收:

2.1.1基础完工后及脚手架搭设前;

2.1.2作业层上施加荷载前;

2.1.3 每搭设完10~13m高度后;

2.1.3 达到设计高度后;

2.1.4 遇有六级大风与大雨后;寒冷地区开冻后;

2.1.5 停用超过一个月。

2.2 脚手架使用中,应定期检查下列项目:

2.2.1 杆件的设置和连接,连墙件、支撑、门洞桁架等的构造是否符合要求;2.2.2 扣件螺栓是否松动;

2.2.3 高度在24m以上的脚手架,其立杆的沉降与垂直度的偏差是否符合本规范的规定;

2.2.4 安全防护措施是否符合要求;

2.2.5 是否超载。

2.3 安装后的操作螺栓拧紧扭力矩应采用扭力扳手检查,抽样方法应按随机分布原则进行。抽样检查数目与质量判定标准,应按本规范的规定确定。不合格的必须重新拧紧,直至合格为止。

十五、安全管理措施

1、脚手架搭设人员必须是经过考核合格的专业架子工。上岗人员应定期体检,合格者方可持证上岗。(强制性条文)

2、搭设人员必须戴安全帽、系安全带、穿防滑鞋。

3、脚手架的构配件质量与搭设质量应按规定和施工方案要求进行检查验收,合格后方可使用。

4、作业层的施工荷载应符合设计要求,不得超载。本工程设计荷载为3KN/㎡,落地架同时施工不得超过2步。不得将模板支架、缆风绳、泵送砼和砂浆的输送管等固定在脚手架上;严禁悬挂起重设备。

5、当有六级以上大风和雾、雨、雪天气时应停止脚手架搭设与拆除作业。雨雪后上架作业应有防滑措施,并扫除积雪。

6、脚手架使用中应加强日常维护和安全检查。安全网应按照规定搭设和拆除。

7、脚手架使用期间,严禁拆除下列杆件:(强制性条文)

7.1 主节点处的纵、横向水平杆,纵、横向扫地杆;

7.2 连墙件

8、不得在脚手架基础及其临近2米处进行挖掘作业,否则应采取加固措施.

9、临街搭设脚手架时,外侧应有防止坠物伤人的防护措施。

10、在脚手架上进行电、气焊作业时,必须有防火措施和专人看守。

11、各种电线不得直接在钢管架上缠绕,电线和电动机具必须与脚手架接触时,应当有可靠的绝缘措施,并要通过安全员的检查方可使用。

12、防火措施:应设置足够数量的灭火器。每层各安放2个干粉灭火器。电焊操作时,必须有专人看守,防止火星点燃易燃物品。不准任何人在脚手架上吸烟,或从吸烟室内向脚手架上扔烟头。

13、防雷措施:脚手架顶部按规定要求做好防雷接地工作。

14、搭拆脚手架时,地面应设围栏和警戒标志,并派专人看守,严禁非操作人员入内。

十六、应急措施

a)应急人员组织

组长:徐敢

副组长:胡亿文、金忠信、万明

组员:袁庆、王祥生、程明德、陈国发、方达锋、张俊华、陈强、孙成刚、陈应前、姜光涛

b)应急措施

1 如架体倾斜或变形过大,采用活动葫芦校正后增加连墙件;

2 架体密目网着火,立即组织人员用就近配置的灭火器和浇水灭火,切断相关电源,并拨打119通知消防部门;

3 如发生架体倒塌,立即采取急救措施,保护好现场,通知相关部门。

十七、文明施工

1、进入现场一切材料必须按照现场管理平面图指定位置一次性放置到位,各类材料分类码放,按贯标要求挂牌,控制高度符合要求,保持现场材料整齐统一。

2、所有钢管、扣件等涂刷防锈漆二度,桔红色面漆,底层脚手架钢管均漆成黑、黄颜色。项目部对操作人员进行文明施工交底,明确责任。必须做到施工层每天落手清。

3、安全密目网按照规定悬挂整齐,不得使用破损和污染严重的网片。并在每施工楼层混凝土浇捣完成后进行清洗,保证架体外观整洁。

4、每楼层混凝土施工完成后对脚手架底部进行清理,确保架体底部清洁。

5、定期定人对排水沟进行清理,保证排水畅通,不积水。

十八、落地式脚手架验算

落地式扣件钢管脚手架计算书

依据规范:

《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011

《建筑结构荷载规范》GB50009-2012

《钢结构设计规范》GB50017-2003

《建筑地基基础设计规范》GB50007-2011

计算参数:

钢管强度为205.0 N/mm2,钢管强度折减系数取1.00。

双排脚手架,搭设高度42.0米,18.0米以下采用双管立杆,18.0米以上采用单管立杆。

立杆的纵距1.20米,立杆的横距0.85米,内排架距离结构0.45米,立杆的步距1.80米。

钢管类型为φ48×2.8,连墙件采用2步3跨,竖向间距3.60米,水平间距3.60米。施工活荷载为2.0kN/m2,同时考虑2层施工。

脚手板采用竹串片,荷载为0.35kN/m2,按照铺设8层计算。

栏杆采用竹串片,荷载为0.17kN/m,安全网荷载取0.0100kN/m2。

脚手板下大横杆在小横杆上面,且主结点间增加两根大横杆。

基本风压0.30kN/m2,高度变化系数1.6200,体型系数1.0750。

地基承载力标准值105kN/m2,基础底面扩展面积0.250m2,地基承载力调整系数1.00。钢管惯性矩计算采用 I=π(D4-d4)/64,抵抗距计算采用 W=π(D4-d4)/32D。

一、大横杆的计算:

大横杆按照三跨连续梁进行强度和挠度计算,大横杆在小横杆的上面。

按照大横杆上面的脚手板和活荷载作为均布荷载计算大横杆的最大弯矩和变形。1.均布荷载值计算

大横杆的自重标准值 P1=0.036kN/m

脚手板的荷载标准值 P2=0.350×0.850/3=0.099kN/m

活荷载标准值 Q=2.000×0.850/3=0.567kN/m

静荷载的计算值 q1=1.2×0.036+1.2×0.099=0.162kN/m

活荷载的计算值 q2=1.4×0.567=0.793kN/m

大横杆计算荷载组合简图(跨中最大弯矩和跨中最大挠度)

大横杆计算荷载组合简图(支座最大弯矩)

2.抗弯强度计算

最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩

跨中最大弯矩计算公式如下:

跨中最大弯矩为

M1=(0.08×0.162+0.10×0.793)×1.2002=0.133kN.m

支座最大弯矩计算公式如下:

支座最大弯矩为

M2=-(0.10×0.162+0.117×0.793)×1.2002=-0.157kN.m

我们选择支座弯矩和跨中弯矩的最大值进行强度验算:

σ=0.157×106/4248.0=36.942N/mm2

大横杆的计算强度小于205.0N/mm2,满足要求!

3.挠度计算

最大挠度考虑为三跨连续梁均布荷载作用下的挠度

计算公式如下:

静荷载标准值 q1=0.036+0.099=0.135kN/m

活荷载标准值 q2=0.567kN/m

三跨连续梁均布荷载作用下的最大挠度

V=(0.677×0.135+0.990×0.567)×1200.04/(100× 2.06×105×101950.0)=0.644mm

大横杆的最大挠度小于1200.0/150与10mm,满足要求!

二、小横杆的计算:

小横杆按照简支梁进行强度和挠度计算,大横杆在小横杆的上面。

用大横杆支座的最大反力计算值,在最不利荷载布置下计算小横杆的最大弯矩和变形。

1.荷载值计算

大横杆的自重标准值 P1=0.036×1.200=0.043kN

脚手板的荷载标准值 P2=0.350×0.850×1.200/3=0.119kN

活荷载标准值 Q=2.000×0.850×1.200/3=0.680kN

荷载的计算值 P=1.2×0.043+1.2×0.119+1.4×0.680=1.146kN

小横杆计算简图

2.抗弯强度计算

最大弯矩考虑为小横杆自重均布荷载与荷载的计算值最不利分配的弯矩和

均布荷载最大弯矩计算公式如下:

集中荷载最大弯矩计算公式如下:

M=(1.2×0.036)×0.8502/8+1.146×0.850/3=0.329kN.m

σ=0.329×106/4248.0=77.336N/mm2

小横杆的计算强度小于205.0N/mm2,满足要求!

3.挠度计算

最大挠度考虑为小横杆自重均布荷载与荷载的计算值最不利分配的挠度和

均布荷载最大挠度计算公式如下:

集中荷载最大挠度计算公式如下:

小横杆自重均布荷载引起的最大挠度

V1=5.0×0.036×850.004/(384×2.060×105×101950.000)=0.011mm

集中荷载标准值 P=0.043+0.119+0.680=0.842kN

集中荷载标准值最不利分配引起的最大挠度

V2=841.600×850.0×(3×850.02-4×850.02/9)/(72×2.06×105×101950.0)=0.873mm

最大挠度和

V=V1+V2=0.885mm

小横杆的最大挠度小于850.0/150与10mm,满足要求!

三、扣件抗滑力的计算:

纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算(规范5.2.5): R ≤ R c

其中 R c——扣件抗滑承载力设计值,取8.0kN;

R ——纵向或横向水平杆传给立杆的竖向作用力设计值;

1.荷载值计算

横杆的自重标准值 P1=0.036×0.850=0.030kN

脚手板的荷载标准值 P2=0.350×0.850×1.200/2=0.179kN

活荷载标准值 Q=2.000×0.850×1.200/2=1.020kN

荷载的计算值 R=1.2×0.030+1.2×0.179+1.4×1.020=1.678kN

单扣件抗滑承载力的设计计算满足要求!

落地式外脚手架专项施工方案详解

落地式外脚手架专项施工方案 第一章、工程概况 瑞安市塘下中心区F-3-4地块总建筑面积约80116.11平方米。本工程位于西侧紧邻瑞安大道,新中路以北。 建设单位:瑞安市中梁瑞置业有限公司 设计单位:浙江嘉华建筑设计研究院有限公司 质监单位:瑞安市建设工程质量监督站 安监单位:瑞安市建设工程安全监督站 施工单位:浙江立鹏建设有限公司 勘察单位:浙江省工程物捍勘察院 监理单位:浙江华地工程咨询有限公司 第二章、编制依据 《建筑施工高处作业安全技术规范》(JGJ59-2011)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2013)《建筑施工安全检查标准》(JGJ59-2011)《施工现场实际情况》 第三章、具体施工方法、材料要求 第一节、材料要求 1、钢管

钢管采用48.3mm*3.6mm的A3钢管,钢材强度等级Q235-A,并且每米质量为3.84kg,表面平整光滑,无锈蚀,裂纹,结疤,分层,错位,压痕,毛刺,划道和硬弯。新钢管要有出厂质量合格证。用于外墙脚手架钢管应涂刷标准黄色,对用于防护栏杆、进出口通道踢脚管等洞口围护外,按规定刷红白相间的醒目标志。有下列情形之一的钢管不许用在工程上: (1)钢管表面有裂缝的; (2)钢管表面压痕深度大于0.5mm的; (3)钢管有空洞的; (4)钢管内外表面锈蚀深度大于0.36mm的; (5)钢管租凭使用超过8年的; (6)经检测力学性能达不到要求的; 2、扣件 钢管脚手架搭设使用的扣件应符合建设部《钢管脚手架扣件》GB15831的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹,气孔,缩颈,砂眼等铸造缺陷,旧扣件使用前应进行质量检查,有裂缝,变形的严禁使用,扣件螺栓拧紧力矩应≥40 N.M;≤65N.M,出现滑丝的螺栓必须更换,扣件的规格应与钢管相匹配,贴和面平整,活动部位灵活夹紧钢管时口口最小距离不小于5mm。 3、脚手片及安全网 脚手片采用符合安全要求的竹脚手片,脚手片的绑扎采用18#铁丝,绑扎时铁丝必须双股并联四角绑扎,不应少于3圈。安全网采用

地下室落地式脚手架施工方案

目录 1. 编制说明及编制依据 (1) 1.1. 编制说明 (1) 1.2. 主要规程、规范 (1) 1.3. 参考手册 (1) 2. 工程概况 (2) 2.1. 总体工程概况 (2) 2.2. 脚手架工程概况 (2) 2.3. 脚手架平面、剖面图 (3) 3. 施工准备 (4) 3.1. 脚手架主要材料选择和质量规定 (4) 3.1.1. 钢管 (4) 3.1.2. 扣件 (4) 3.1.3. 连墙件、安全网、钢笆板 (4) 3.2.操作人员的要求 (4) 4. 脚手架构造及搭设 (5) 4.1. 落地式脚手架搭设 (5) 4.1.1. 落地式脚手架搭设 (5) 5. 落地式脚手架验算 (8) 6.脚手架验收 (10) 7. 脚手架拆除方法及安全要求 (11)

1.编制说明及编制依据 1.1.编制说明 根据本工程施工组织设计及施工总体部署,计划地下结构和地上1~3层施工时采用落地式脚手架。针对地下室结构脚手架单独编制本落地式脚手架方案。地上4层开始使用爬架。针对爬架的方案后期再行编制上报。 1.2.主要规程、规范 1)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ 130-2011); 2)《建筑施工高处作业安全技术规范》(JGJ 80-91); 3)《建筑施工安全检查标准》(JGJ59-2011); 1.3.参考手册 1)《中建三局安全技术规程》; 2)《建筑施工手册缩印本第四版》; 3)《建筑施工计算手册》; 4)置地广场A座工程施工图纸。

2.工程概况 2.1.总体工程概况 本工程为安徽置地投资(合肥)有限公司置地广场A座工程,位于合肥市政务区星光西路和龙图路交口。地下室4层,地上主楼46层;地下层高:3.7m(-4F)、3.8m(-3F)、4.9m(-2F)、5.3m(-1F);地上层高:6.05m(1F)、6m(2F)、4.5m(3F、避难层15F及31F)、4.2m(4-14F、16-30F、32-46F)。 2.2.脚手架工程概况 地下室外架:采用落地式脚手架,西面和南面与现有结构相连,不需要搭设外架;东面和北面落地架搭设范围从底板至负二层顶;地上外架:西面和南面落地架由1层搭设至4层顶,高度20.7m;北面和东面由负一层底板搭设至四层顶,高度27.1m;东面A-J~A-G轴段为悬挑架,由一层顶悬挑至四层,悬挑高度14.7m。。 外架在底板施工完成后开始搭设,地下室外墙防水施工完毕和基坑回填前拆除。

落地式脚手架安全技术措施标准版本

文件编号:RHD-QB-K9962 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 落地式脚手架安全技术措施标准版本

落地式脚手架安全技术措施标准版 本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 一、脚手架基本安全技术措施 1.架子工必须经过培训后,持证上岗。高血压、心脏病患者、酒后、年老体弱者不得从事高空作业。 2.脚手架搭设完毕后,必须通过专职安全员量化检查验收,再向作业人员进行安全技术交底,之后脚手架方可使用,在使用过程中,随时注意检查,发现问题及时处理不准马虎迁就。 3.脚手架杆件选材必须严格按国家《建筑安装工程安全技术规程》要求选择合格的杆件。 ①钢管:采用有缝焊接钢管,直径φ48-

51mm,厚3.0-3.5mm。严禁弯曲、锈蚀。 ②绑扣材料:8#线,严禁使用麻、棕、草绳。 ③扣件:应有新产品质量合格证,生产许可证,专业检测单位测试报告。规格必须与钢管外径相同,不得有脆裂,变形,滑丝。 ④脚手板:厚度不小于50mm,板两端用直径4mm的镀锌钢丝绑扎两道。凡是腐朽、扭曲、斜纹、破裂等不得使用。 4.脚手架立杆基础要找平夯实,铺5cm厚木板或槽钢,铺木板时立杆要设钢底座,架子基础应设排水沟,剪刀撑与地面夹角45°-60°,低架可间隔 15m设一剪刀撑,高架要连续设置,剪刀撑钢管要搭接,作业层要满铺脚手板,接头板端悬空部分必须按规定铺设。 5.脚手架立杆基础,或采用立杆根部必须埋人土

支架设计方案

支架设计方案 锦州阳光3Mwp光伏并网发电项目包括地面固定式安装、屋面固定式安装、走廊固定式安装以及平单轴跟踪、斜单轴跟踪和双轴跟踪等。关于固定式安装支架设计原则如下: 1.所有地面固定式采用螺旋桩作为生根基础,螺旋桩埋置深度需要 现场试验后确定;螺旋桩要保证在整个电站寿命期内不得出现质量问题; 2.必须有设计计算书以确定各构件的规格尺寸; 3.电池板最低处距地面不得少于600mm; 4.所有焊接零件其焊缝高度不得小于5mm,且全是满焊,不得有焊 接缺陷; 5.所有地面支架采用热镀锌,镀锌厚度不得小于85μm;电池板固 定压板采用供应商提供的成熟的铝合金压板; 6.每个安装单元的支架背后最少需要在两跨中设置斜撑,斜撑具有 可调节的功能; 7.紧固件材质为304不锈钢或者采用其他碳钢材质,但是要保证在 电站寿命期内不得有锈蚀; 8.按照我方提供的支架布置形式及螺旋桩生根数量设计,假如达不 到强度或刚度要求,双方可以探讨布置形式; 9.按照我方提供的汇流箱固定点设计汇流箱固定方式; 10.提供绑扎线缆的固定位置; 11.提供接地扁钢的固定点。

1.提供完善的与屋面生根的解决方案,以杜绝给破坏原屋面防水问 题; 2.必须有设计计算书以确定各构件的规格尺寸; 3.以我方提供的原屋面上的混凝土支座为基础进行生根设计(以你 方实际考察屋面的具体情况为最终设计依据),生根方案原则上应该考虑由于温度变化引起的应力对屋面的影响; 4.由于是在屋面安装,尽量避免高大、笨重的单件零件出现,单件 物品最大重量不超过50kg; 5.必须根据我方提供的支架布置形式设计,假如此种布置达不到设 计强度或刚度要求,双方可以探讨更为合适的布置形式; 6.电池板最低处与屋面距离不得小于200mm; 7.所有地面支架采用热镀锌,镀锌厚度不得小于85μm;电池板固 定压板采用供应商提供的成熟的铝合金压板; 8.每个安装单元的支架背后最少需要在三跨中设置斜撑,斜撑具有 可调节的功能; 12.紧固件材质为304不锈钢或者采用其他碳钢材质,但是要保证在 电站寿命期内不得有锈蚀; 9.按照我方提供的汇流箱固定点设计汇流箱固定方式; 10.提供绑扎线缆的固定位置; 11.提供接地扁钢的固定点; 12.提供线槽托架解决方案。

落地式脚手架搭设方案范文

光华·美林小镇一期工程(一标段) 落地式脚手架搭设施工方案 一、编制依据 1、《光华·美林小镇工程施工设计图纸》; 2、依据《光华·美林小镇施工组织设计》; 3、《建筑结构荷载规范》GB50009-2001中国建筑工业出版社; 《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 中国建筑工业出版社; 《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社; 《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社; 二、工程概况 “光华·美林小镇一期”工程位于重庆市江津城区西南方向,地处艾坪山山脉,与艾坪山公园一脉相连,地理位置优越,周边环境幽静,属江津区都市后花园,天然氧吧。该一期项目包含1#~9#楼及其商业共计九幢住宅楼,多由下部商业和上部住宅楼,为6/-1层的多层住宅群组成。各幢楼平面位置均呈矩形布置。总建筑面积约为44600m2。 三、外脚手架施工方案选择 由于1~9号楼均为6层小高层,根据工程设计特点和周围环境的情况、以及建设部行业标准《建筑施工安全检查标准》JGJ59-99及《重庆市建筑工地文明施工标准》渝建发[2000]39号规定,为防止高空坠落和物体打击事故发生,以及保证工程顺利进行和施工安全,本工程的所有外脚手架均采用落地式钢管脚手架,脚手架采用密目安全网(不少于2000目)和安全竹笆进行全封闭,确保施工安全和文明施工。

根据本工程的结构特点和建筑造型,结合我公司对外脚手架的应用技术,本工程外脚手架采用落地式双排钢管满堂脚手架施工方案。卸料平台采用型钢卸料平台。钢管落地势脚手架搭设高度约18~21米高度。 四、搭设流程及施工工艺 钢管落地脚手架 落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。 定距定位。根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。 在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。其余按一下构造要求搭设。 搭设参数表:

落地式脚手架安全专项施工方案

目录 1、工程概况--------------------------------------------------- 1 1.1工程基本情况------------------------------------------------------------------------------------------------------ 1 1.2各责任主体名称 -------------------------------------------------------------------------------------------------- 1 1.3施工要求 ------------------------------------------------------------------------------------------------------------ 1 1.4脚手架形式--------------------------------------------------------------------------------------------------------- 2 1.5 落地脚手架搭设参数 ------------------------------------------------------------------------------------------- 2 2、编制依据------------------------------------------------------------------- 2 3、施工计划------------------------------------------------------------------- 3 3.1施工进度计划------------------------------------------------------------------------------------------------------ 3 3.2材料与设备计划 -------------------------------------------------------------------------------------------------- 3 4、施工工艺技术 ------------------------------------------------------------ 4 4.1 工艺流程 ----------------------------------------------------------------------------------------------------------- 4 4.2施工方法 ------------------------------------------------------------------------------------------------------------ 5 4.3检查验收 ----------------------------------------------------------------------------------------------------------- 11 5、施工安全保证措施----------------------------------------------------- 13 5.1 安全保证体系---------------------------------------------------------------------------------------------------- 13 5.2技术措施 ----------------------------------------------------------------------------------------------------------- 13 5.3监测监控 ----------------------------------------------------------------------------------------------------------- 19 6、设计计算书及相关图纸 ---------------------------------------------- 20 6.1脚手架计算书----------------------------------------------------------------------------------------------------- 20 6.2附图------------------------------------------------------------------------------------------------------------------ 29

落地式双排脚手架施工方案..

施工组织设计(方案)报审表工程名称:阳光·三川水岸(一期)3#、6#、8#、9#、10#楼编号:

周口阳光·三川水岸一期 (3#、6#、8#、9#、10#楼) 落 地 式 脚 手 架 施 工 方 案 编制: 审核: 审批: 华宸建设集团股份有限公司

年月日 目录 第一章:工程概况 (4) 第二章:方案选择 (4) 第三章:施工操作工艺 (4) 第四章:落地式扣件双排钢管脚手架设计计算书 (10) 第五章:脚手架搭设方案技术措施几点要求 (15)

第一章、工程概况 本工程为阳光·三川水岸3#、6#、8#、9#、10#楼工程。位于周口市中州路北段西侧、沙颍河北侧,由周口新世家置业有限公司投资建设,核工业第五研究设计工院进行图纸设计,中元方工程咨询有限公司监理,华宸建设集团股份有限公司承建。 本工程总建筑面积8.16万平方米,建筑物结构形式为剪力墙结构,其中: 3#楼侧:地下1层,地上25层,建筑高度74.180米; 右1层,地上29层,建筑高度85.510米; 6#楼地下1层,地上29层,建筑高度87.150米; 8#楼地下左侧:地下1层,地上27层,建筑高度78.450米; 9#楼地下2层,地上28层,建筑高度85.400米; 10#楼地下2层,地上25层,建筑高度76.700米。 建筑物合理使用年限50年,建筑物耐火等级为二级,抗震设防烈度为六度; 第二章、方案选择 为了确保施工人员安全,并且保证工程质量,编制依据现行JGJ130-2001,J84-2001钢管脚手架安全技术措施,五层以下选用落地式双排脚手架。 第三章施工操作工艺 1、地基处理: 脚手架底部回填土必须分层夯实,每层厚度不得大于0.3m,密实度不得小于0.94,并采用环刀取样进行试验。表面用C25砼进行硬化,厚度200mm,宽度300mm。四周外脚手架硬化的回填土做为基础,所有的基础必须平整,

脚手架工程安全技术措施(标准版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 脚手架工程安全技术措施(标准 版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

脚手架工程安全技术措施(标准版) 1、内脚手架的安全技术措施 ⑴装潢满堂红架子立杆间距不大于2m,承重较大时不大于1.5m,横杆竖向步距不大于1.7m,承重较大时不大于1.4m。架高4m以内脚手板铺设间隙不大于20cm或铺满脚手架。 ⑵钢管扣件脚手架,必须坚固稳定,在荷载情况下,不倾斜不摇晃。排木(小横杆)必须插入墙体240mm以上,禁止采用脚手孔的做法。 ⑶脚手板铺设宽度应有足够的面积能满足工人操作。材料堆置,保证作业人员安全。一般宽度不小于1.2m。脚手板头要压在小横杆上。使用荷载:砌筑用270kg/m2,装修为200kg/m2,超过2m以上的脚手架作业,要按高处作业加设防护。 ⑷“炮架式”支架脚手架使用高不大于1.3m,支架必须平稳牢

固,不晃动。支架间距不大于1.5m。使用宽度荷载和第3同。不准踏在板上作业。架子高度低于外墙20cm。 ⑸架设脚手架严禁用砖码垛和利用砖垫作脚手架。 ⑹脚手板一般以常用的杉木或松木。板厚不小于5cm;禁止使用腐朽、扭纹、破裂及有大横节的。板宽20-25cm,距板端8cm处用8-10#铅丝紧固。 ⑺作业人员在脚手架上砌砖时,要面向墙面。不准对向人,面对面砌筑,以防伤人。 ⑻作业人员不准站、蹲在墙上砌筑和吊线或测垂直度。 2、外脚手架的安全技术措施 ⑴脚手架的搭设顺序为:平整场地夯实——铺垫板和底座——立杆——扫地杆——小横杆——架设临时斜撑杆——连墙杆——剪刀撑——栏杆——铺脚手板——立杆内侧横挂安全网立网——设兜网 ⑵钢管外径48mm厚 3.5m,其材质都有合格证。扣件应采用KT33-8的要求,所有扣件应有出厂合格证。

模板支架设计方案

模板支架设计 一、编制依据: 《混凝土结构工程施工质量验收规范》 《建筑施工扣件式钢管脚手架安全技术规范》 《木结构工程施工质量验收规范》 施工图纸(工程结构形式、荷载大小、地基土类别、承受浇筑混凝土的重量及侧压力)及施工组织设计(施工进度、施工设备、材料供应以及施工荷载) 二、编织步骤及注意事项: 脚手架工程施工的主要步骤如下:主要及相关人员商讨方案---确定方案---编制方案---报公司技术、安全部门审批方案---审批合格后由架子工长组织实施---各方验收合格---投入使用脚手架工程在施工前,技术负责人应召集技术、安全、生产等相关人员对本工程的脚手架搭设情况进行研讨,确定脚手架应搭设的步距、纵距、横距、总高度、范围等各项参数内容,然后由技术负责人或技术员编制,编制完毕的方案经技术负责人审核后报公司技术安全部门会审,并由公司总工程师审批后执行。方案审批返回项目部,由项目部架子工长组织工人进行搭设,经公司技术、安全及项目部技术、安全部门负责人验收合格,方可使用。 三、模板支架荷载: 1、荷载分类 作用于模板支架的荷载可分为永久荷载(恒荷载)与可变荷载(活荷载)。 2、永久荷载(恒荷载)可分为: (1)模板及支架自重,包括模板、木方、纵向水平杆、横向水平杆、立杆、剪刀撑、横向斜撑和扣件等的自重; (2)新浇混凝土自重; (3)钢筋自重 3 、可变荷载(活荷载)可分为: (1)施工荷载,包括作业层上的人员、器具和材料的自重; (2)倾倒或振捣混凝土荷载。 四、方案确定: 1、工程概况

板厚240 mm 180mm 150mm 130mm 130mm 高1000mm 700mm 700mm 700mm 700mm 梁 宽700mm 500mm 500mm 500mm 500mm 2、顶板支撑方案搭设参数的确定 现以转换层为例选择顶板模板支撑方案: ①、由于层高为4.5m,可确定支架搭设高度为4.2m(层高减掉板厚);现设定支撑架布距为1.2m,则立杆上端伸出顶层横杆中心线至模板支撑点的长度a=层高-板厚-底层横杆至地面距离-整倍的布距-相邻模板背楞的高度;及 a=4.5-0.2-0.1-1.2×3-0.1=0.5 ②、初步确定立杆纵距和横距均为1.2m; ③、模板材料选择竹胶板;相邻模板的小楞采用50×100mm2木方,间距为300mm;顶托梁采用100×100mm2木方,间距为1200mm。采用的钢管类型为48× 3.5。 3、设计计算内容: 1.板底面板强度、挠度和剪力计算; 2.板底木方强度、挠度和剪力计算; 3.木方下面支撑梁(木方或钢管)强度、挠度计算; 4.扣件的抗滑承载力计算; 5.立杆的稳定性计算。 4、计算解析: 力传递过程: 面板-木方-托梁-顶托(或扣件)-立杆 楼板支撑架立面简图

落地式脚手架方案详解

成都市公安局金牛区分局凤凰山派出所 过渡用房改造工程 外脚手架 施工方案 编制人: 职务(称) 审核人: 职务(称) 批准人: 职务(称) 批准部门(章): 编制日期:

脚手架专项施工方案 第一章、工程概况 一、工程概况 建设单位:成都市公安局金牛区分局 工程名称:成都市凤凰山派出所过渡用房改造工程 设计单位:山东美达建工集团股份有限公司 建设地点:成都市金牛区凤凰山 建筑面积:约2790平方米 结构层次:五层,框架结构 本工程的主要装饰内容为:办公楼装饰装修项目(包括室内室内装饰的墙面、顶棚、楼地面及水电部分,不包括结构设计、地下室部分、中央空调系统、空调、通风等各种设备间和管道井、消防等)。 本工程场地特点:办公楼两侧均为城市道路,交通较为便利。 二、外架搭设概况 本工程建筑物总高为16.1米,根据现场实际情况,外墙脚手架考虑采用落地式扣件式钢管脚手架搭设。搭设参数均采用:立杆的纵距1.50米,立杆的横距0.8米,立杆的步距1.80米,连墙件采用2步3跨,竖向间距3.60米,水平间距4.50米;施工均布荷载为2kN/m2,同时施工2层,脚手板共铺设2层。 本工程采用的落地式脚手架,基础坐落于原有散水砼上,可作为落地式脚手架的基础。脚手架基础排水措施满足施工要求。 第二章、编制依据

第三章、施工计划

一、材料要求 1、本工程拟采用扣件式钢管脚手架,其规格、材质应符合国家现行标准,搭设脚手架或支撑用钢管,必须满足国家现行规程、规范的要求。 2、钢管、型材进入现场验收: 1)新用的钢管表面应平直光滑,不应有裂缝、结疤、分层、错位、硬弯、毛刺、压痕和深的划道,钢管要有产品质量合格证、质量检验报告,钢管材质检验方法应符合现行国家标准《金属拉伸试验方法》GB/T228的有关规定,质量和钢管外径、壁厚、端面等的偏差应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011的有关规定,必须涂有防锈漆。旧钢管表面锈蚀深度、和钢管的弯曲变形应符合《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011的有关规定。钢管上严禁打孔。 2)扣件为可锻铸造扣件,应符合建设部《钢管脚手扣件标准》GB15831的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应平整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。钢管螺栓拧紧扭力矩达40N·m至65N·m时不得破坏。旧扣件在使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。新、旧扣件均应进行防锈处理。 2、木脚手板采用符合有关要求,木脚手板厚度不应小于5cm。 3、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.6×1.8m的单张网重量在3kg以上,颜色选用绿色。要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由相关建筑安全监督管理部门发放的准用证。 4、连墙件材料采用钢管,其材质应符合现行国家标准《碳素钢结构》GB 700-2006中Q235-A钢的要求。 5、水平加固杆、封口杆、扫地杆、剪刀撑及脚手架转角处的连接杆等均采用φ48×2.8mm焊接钢管,不得采用其它规格钢管。 二、设备计划 施工时周转材料所用的塔吊,施工时用的扳手、强力扳手等。 三、施工进度计划

落地脚手架专项方案

落地式外脚手架施工方案 一、工程概况: 本工程为海宁市袁花镇花溪人家安置房项目工程,建设地点:海宁市袁花镇南街路南侧、长益路西侧,建设规模:建筑34821.08平方米,其中1#楼建筑面积3561.51平方米;2#楼面积3790.35平方米;3#楼3133.25平方米;4#楼3916.7平方米;5#楼3580.49平方米;6#楼5070.72平方米;7#楼7429.46平方米;1#半地下汽车库774.1平方米;2#半地下汽车库774.1平方米;3#半地下汽车库774.1平方米;4#半地下汽车库597.92平方米;5#半地下汽车库1418.38平方米。计划工期:600日历天。工程为一般民用建筑,工程等级二级,耐火等级地上二级,地下一级,屋面防水等级为1级,抗震设防烈度6度,建筑耐久年限为50年,设计单位:浙江鸿翔建筑设计有限公司,勘察单位:浙江省化工工程地质勘察院,监理单位:浙江嘉宇工程管理有限公司,施工单位:深圳中海建筑有限公司。 二、编制依据: 1、《建筑施工安全检查标准》JGJ59-2011 2、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2011 3、《直缝电焊钢管》(GB/T13793-2008) 4、《低压流体输送用焊接钢管》(GB/T3091-2008) 5、《碳素结构钢》(GB/T700-2006) 6、《钢管脚手架扣件》(GB15831-2006) 7、《建筑施工高处作业安全技术规范》 JGJ80-91 8、施工图设计文件和现场的实际情况 三、材质: 1、钢管:钢管采用¢48.3*3.6的高频焊接钢管。材质要符合“普通碳

结构钢技术条件”中GB/T700—88中的A3钢的技术条件,管材符合“低压流体输送焊接钢管”GB/T3092—93中的普通钢管的规定,有严重锈蚀﹑弯曲﹑压扁﹑损伤和裂纹者均应剔除。 2、扣件:应符合GB1 5831-2006的规定,其机械性能不低于KTH330-08的可锻铸铁的要求,其附件(T型螺栓﹑螺母﹑垫圈)的材料应符合A3钢的要求。如发现扣件有裂纹﹑气孔﹑砂眼﹑变形和滑丝等缺陷的不得使用。扣件和钢管的贴面要接触良好。 3、竹笆:应横向密编,纵片不得少于五道,每道用双片。横片一正一反,在四周边应用两根竹片相对夹紧,并打眼穿铁丝扎牢。竹片规格为1.20×0.80米,厚度不小于8mm。 4、安全网必须采用密目式安全网。规格为1.8×6米、1.6×0.3米,外侧用三证齐全的密目型安全网,规格1.8×6M2,网重3kg以上 四、搭设方案: 根据工程现场具体情况和现场施工条件,本工程采用落地式钢管脚手架,搭设高度为:22.3-27米,共14-19排架子。 五、立杆基础: 设于基础地面采用10cm厚C25砼硬化,钢管脚手架立杆底部设垫板和纵横相连扫地杆,脚手架四周设20cm×20cm排水沟(离外立杆0.3m)。排水沟与下水道管网连接好,排水沟应平直,排水流畅,沟底无积水。 六、架体与建筑结构拉结 (1)脚手架与建筑物按水平方向4.5m,垂直方向沿每层层高,设一拉结点。楼层高度超过4m,则在水平方向加密,如楼层高度超过6m时,则按水平方向每6m设置一道斜拉钢丝绳。 (2)拉结点在转角范围内和顶部处加密,即在转角l米以内范围按垂直方向每3.6米设一拉结点。

外墙落地式脚手架施工方案

外墙落地式脚手架施工方案 二、脚手架搭设计划: 1.该工程1号楼1—3层为商业用房,层高为:1、2层4.5米,3层5米。故1号楼整体建筑标高+14.000以下必须搭设落地式脚手架(以下称A处)。 2.建筑图中东立面⑥轴至西立面⑧轴为结构8层,建筑高度29.5米,故考虑使用整体提升架不利于施工,决定在此处搭设外墙落地式脚手架(以下称B 处)。 3.其余部位均使用整体电动提升脚手架(方案另编)。 三、施工前的准备工作: 1.施工前,施工人员必须熟悉施工方案,施工负责人必须对施工人员进行针对性的安全技术交底,脚手架搭设人员必须持证上岗。 2.准备搭设所需的材料,并对其进行检查验收,保证所有施工材料均为合格品。 3.施工中必须有塔式起重机配合吊运材料。 4.施工中必须进行安全监控。 四、落地式脚手架搭设方案: A、搭设方式 1.A、B处搭设扣件钢管落地式脚手架。 2.落地式脚手架将分为A处8步架搭设完成,B处17步架搭设完成,步高1.8米,架体宽1米,立杆间距1.8米。 3.根据沪建施(83)第201号《高层建筑双排钢管脚手架施工规定》和中华人民共和国行业标准JGJ130—2001、J84—2001《建筑施工扣件式脚手架安全技术规范》进行搭设。4.架体距墙为25厘米,以保证结构期间的模板施工。架子距墙处每四步设置一道隔离,以防人员高空坠落和物体掉落伤人。 5.脚手架设有60厘米高和120厘米高的两道扶手栏杆,每搭设至最上三步操作层,必须在踢脚杆下方设置踢脚板。 6.脚手架每9米设置一道剪刀撑,与地面夹角为45度至60度之间,剪刀撑设置必须从脚手架起搭处和转弯拐角处开始,剪刀撑钢管搭接距离必须在1米以上。 7.每步脚手架都用密目网进行封闭式安全维护。 8.每四步脚手架底部使用1米×1.8米的竹笆满铺。最高处操作层三步架应全部铺上竹笆。

脚手架工程安全技术措施详细版

文件编号:GD/FS-8858 (解决方案范本系列) 脚手架工程安全技术措施 详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

脚手架工程安全技术措施详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 1、内脚手架的安全技术措施 ⑴装潢满堂红架子立杆间距不大于2m,承重较大时不大于1.5m,横杆竖向步距不大于1.7m,承重较大时不大于1.4m。架高4m以内脚手板铺设间隙不大于20cm或铺满脚手架。 ⑵钢管扣件脚手架,必须坚固稳定,在荷载情况下,不倾斜不摇晃。排木(小横杆)必须插入墙体240mm以上,禁止采用脚手孔的做法。 ⑶脚手板铺设宽度应有足够的面积能满足工人操作。材料堆置,保证作业人员安全。一般宽度不小于1.2m。脚手板头要压在小横杆上。使用荷载:砌筑用270kg/m2,装修为200 kg/m2,超过2m以上

的脚手架作业,要按高处作业加设防护。 ⑷“炮架式”支架脚手架使用高不大于1.3m,支架必须平稳牢固,不晃动。支架间距不大于 1.5m。使用宽度荷载和第3同。不准踏在板上作业。架子高度低于外墙20cm。 ⑸架设脚手架严禁用砖码垛和利用砖垫作脚手架。 ⑹脚手板一般以常用的杉木或松木。板厚不小于5cm;禁止使用腐朽、扭纹、破裂及有大横节的。板宽20-25cm,距板端8cm处用8-10#铅丝紧固。 ⑺作业人员在脚手架上砌砖时,要面向墙面。不准对向人,面对面砌筑,以防伤人。 ⑻作业人员不准站、蹲在墙上砌筑和吊线或测垂直度。 2、外脚手架的安全技术措施

落地式外墙脚手架施工方案

落地式外墙脚手架施工方案 根据JGJ59~99规定,结合本工程的实际情况,本工程后勤楼(门诊楼)采用双排扣件式钢管脚手架的搭设方法进行施工。 本工程脚手架后勤楼(门诊楼)计划搭设高度为30.6(36.2)米,计17(20)排,其中底层步高为2米,以上均为1.8米。 一、材质选择 1、钢管:采用外径48mm,臂厚3.5mm的A3焊接钢管,凡严重锈蚀、薄壁、严重弯曲及裂变的杆件不准采用。 立杆、纵向水平杆(大横杆)的钢管长度4~6m;横向水平杆(小横杆)长度为1.5~2.3m。 2、扣件:采用符合《普通碳素结构钢技术条件》(GB700~79)中A3的规定,且不得有裂纹、气孔、疏松、砂眼等铸造缺陷。扣件应与钢管的贴面接触良好,扣件夹紧钢管时,开口处的最小距离要大于5mm。扣件的规格有三种: (1)直角扣件:主要作大、小横杆与立杆的联接使用,也可作连接墙杆对脚手架联接使用,保持杆件连接呈固定十字状。 (2)回转扣件(也称万向扣件):主要作斜杆与立杆,斜杆接长、立杆双管附绑加强联接使用。 (3)对接扣件:主要作立杆、大横杆、搁栅、防护栏杆接长使用。凡严重锈蚀、变形、裂缝、螺栓螺纹已损坏的扣件不准采用。 二、立杆基础处理

1、基础平整夯实,100厚C20混凝土硬化,落地立杆垂直稳放在混凝土地坪上,设纵横相连扫地杆。 2、立杆基础外侧设置截面为20×20cm的排水沟,并在外侧设80cm 宽以上的混凝土路面。 3、部分立杆基础设在地下室顶板上。在地下室设支撑加固。 三、架体施工方法及搭设要求 1、立杆:横向间距1.5m,纵向间距1.8,内杆距墙面20~30cm,步高1.8m,且相邻接头错开。 2、大横杆:间距1.2m,接头错开,每一立面同一步架内纵向水平高低差应控制在6cm以内。落底处设置纵横向扫地杆。 3、小横杆:间距1.2m,端头离墙面15~20cm。 4、连墙杆:随外架搭设进度沿墙体的纵向每隔4m,横向每隔7m及时设置与结构钢性拉结点(或沿结构在每层门窗洞口处设置),此钢性拉结是保证子的稳定和拉结的关键,必须按标准进行设置。 5、剪刀撑(又称斜撑或十字撑):在脚手架的转角、端头及沿纵向每隔9m或每隔8根立杆的跨中处,每个剪刀撑占两个跨间,全部落地(底),从底到顶连续设置,联接处用加转扣件联接,与地面夹角成45°~60°之间。剪刀撑的钢管接长,采用叠交方式,二只回转扣件接长,搭接距离视二只扣件间隔不少40cm。 6、防护栏杆和踢脚杆:从脚手架的第二步开始,每步在外立杆里侧设1.2m高的防护栏护和0.3高的踢脚杆。

落地式双排外脚手架施工方案

攀枝花市仁和区2010年廉租房建设工程 脚 手 架 施 工 方 案 审批: 审核: 编制: 施工单位:四川华夏军安建设有限公司 编制日期:2011年5月13日

目录 1. 工程概况 (2) 2. 编制依据 (2) 3. 施工部署 (2) 3.1 安全防护领导小组 (2) 3.2 设计总体思路 (2) 4. 构造要求及技术措施 (3) 4.1 扣件式钢管脚手架的构造要求及技术措施 (3) 4.2 脚手架出入口的构造 (5) 5. 防雷避电措施 (6) 6. 脚手架的搭设、使用及拆除施工工艺 (7) 6.1 脚手架的搭设作业应遵守以下规定 (7) 6.2 搭设顺序 (7) 6.3 脚手架的使用应遵守以下规定 (8) 6.4 脚手架的拆除规定 (9) 7. 质量保证 (9) 8. 劳动力配备 (13) 9. 安全施工措施 (13) 9.1 材质及其使用的安全技术措施 (13) 9.2 脚手架搭设的安全技术措施 (14) 9.3 脚手架上施工作业的安全技术措施 (14) 9.4 脚手架拆除的安全技术措施 (14) 10. 文明施工要求 (15) 11. 计算书 (16)

1. 工程概况 本工程为攀枝花市仁和区2010年廉租房建设工程工程,工程位于攀枝花市仁和区大河中路街办原丝绸公司仓库。由四川八佾建筑设计有限公司设计。该工程为六、七层砖混结构,建筑最高度21.2m,因此脚手架最大高度为22.5m。 2. 编制依据 2.1施工图纸及施工组织设计; 2.2《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社; 2.3 《钢结构设计规范》(GB50017-2003)中国建筑工业出版社; 2.4《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社; 2.5《建筑地基基础设计规范》(GB50007-2002)中国建筑工业出版社; 2.6《建筑施工安全检查标准》(JGJ59-99)中国建筑工业出版社; 2.7 PKPM建筑施工安全设施计算软件 3. 施工部署 3.1 安全防护领导小组 安全生产、文明施工是企业生存与发展的前提条件,是达到“杜绝死亡、重伤及消防、机械事故”安全生产目标的必然保障,为此工程处成立以攀枝花分公司常务经理王成映为组长的安全防护领导小组,其机构组成、人员编制及责任分工如下: 组长:(项目经理)王成映——负责协调工作; 副组长:(土建工长)——技术总部署及现场施工总指挥; 组员:(施工技术员)彭启昆——方案编制、技术交底; (安全员)——现场施工指挥、质量检查; (架子组长)——负责现场具体施工。 3.2 设计总体思路 结合本工程结构形式、实际施工特点,构筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架。此架为一架三用,既用于结构施工和装修施工,同时兼作安全防护。 构筑物±0.000m以下部分基础施工完且周边土方回填完后进行落地式扣件式双排钢管脚手架搭设,搭设高度及进度主体结构施工进度同步(且比操作工作面高出 1.5m),落地式扣件式双排钢管脚手架搭设总高为22.5米。独立围成筒状。 立杆距结构外沿0.5m,排距(横距)为1.1m、柱距为1.55m,大横杆步距为1.80m。

脚手架工程安全技术措施

第 1 章脚手架工程 1.1脚手架设计概况 ?本工程外架采用Φ48钢管, 壁厚3.0mm。扣件采用: 十字扣件、旋转扣件, 连接扣件, 铺竹脚手板, 外挂绿色安全网。 ?立杆的横距0.9m, 立杆纵距1.5m, 当架高在30m以内时, 立杆的垂直偏差应不大于架高的1/200。 ?大横杆的步距为1.8。上下横杆的接长位置应错开布置, 在不同的立杆纵距中, 与相近立杆的距离不大于纵距的三分之一。同一排大横杆的水平偏差该片脚手架总长度的1/300, 且不大于5cm。 ?小横杆间距为75cm, 在相邻立杆之间应加放一根, 在任何情况下, 均不得拆除贴近立杆的小横杆,靠墙端应离开墙面5-15cm. ?4剪刀撑在两端放置,中间每隔12-15m放一道,剪刀撑应联系3-4根立杆,斜杆与地面夹角为45-60.剪刀撑应沿架高连续布置,在相邻两排剪刀撑之间,每隔10-15m高加放一组长剪刀撑. ?5连墙杆在每层设置,可设在柱底或具有较好抗水平力作用的结构部位,其水平距离为4.5-6.0m,即3-4根立杆设一点. ?水平斜拉杆设置在有连墙杆的步架平面内. ?在脚手架的作业层必须铺放脚手板,脚手板必须铺平铺满和铺稳,不能有探头板,搭设完毕后进行检查验收,合格才能使用. 1.2搭设过程中应注意的事项 ?搭设工人必须戴安全帽及佩安全带. ?随时校正扣件垂直和水平偏差,避免偏差过大而造成事故. ?没有完成的脚手架在每日收工时一定要确保架子稳定,以免发生意外. ?连接杆件的扣件应扣紧,各杆件相交伸出的端头均必须大于10 cm.,以防止杆件滑脱. ?脚手架搭设完以后,四周必须拉安全网,多个两层拉兜网. ?有变形的杆件和不合格的扣件不能使用. ?必须有良好的防电,避雷装置. ?严格控制使用荷载,确保有较长的安全储备,在脚手架上堆砖,只允许单行侧摆三层.

2017年落地式外脚手架施工方案

新长海尚都美寓商住综合楼 及地下室工程 落 地 式 外 脚 手 架 专 项 施 工 方 案 编制人: 审核人: 审批人: 长沙春华建筑有限公司 2013年9月 目录 一、工程概况 (1) 二、脚手架的选择及编制依据 (2) 三、施工准备 (2) 四、构造要求 (3) 五、脚手架的搭设 (3)

七、架体与建筑物的拉结 (5) 八、防护栏杆、脚手板、踢脚板及安全网的设置 (6) 九、脚手架的拆除 (7) 十、脚手架的安全与维护 (7) 十一、脚手架的检查验收 (8) 十二、安全管理 (8) 十三、脚手架验算 (9) 落地式外脚手架专项施工方案 一、工程概况 1、工程名称:尚都美寓商住综合楼及地下室 建设地点:长沙县向阳路与板仓路交汇处 建设单位:湖南汇坤投资置业有限公司 设计单位:湖南中大设计院有限公司 监理单位:湖南华顺建设项目管理有限公司 施工单位:湖南长沙春华建筑有限公司 2、本工程位于长沙县向阳路与板仓路交汇处,工程类别为二类商高层住宅楼,建筑面积约45000平方米(含地下室9160平方米),建筑层数为地下2层,地上22层,1—6层为商业网点、7—22层为住宅楼。结构类型为框架剪力墙,建筑高度73

米,设计使用年限3类(50年),防火与耐火一级,抗6级地震。 二、脚手架的选择及编制依据 1、脚手架的选择 由于工程已完成基础已回填,场地硬化,西向向东向缩进6米以上,北向向南向缩进8米以上。同时根据本工程建筑物的建筑特征,所以对于±0.00以上的部分采用落地式外脚手架。 采用的钢管类型为φ48×3.0mm,脚手架立杆横距0.8m,纵距1.5m,内立杆距墙面0.3m;大横杆步距1.8m,采取大横杆上铺设小横杆,小横杆上主节间大横杆数为2根(不包括两侧杆)。作业层上栏杆高度0.9m,脚手板隔层铺设。 拟采用完全卸荷的方式搭设。钢丝绳与型钢连接采用焊接φ20的吊环,钢丝绳穿过吊环弯折180°后以U型卡扣紧。 2、编制依据 ①工程设计图纸 ②《建筑施工高处作业安全技术规范》JGJ80-91 ③《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 ④《建筑结构荷载规范》GB50009-2001 三、施工准备 1、材料 ①扣件式钢管脚手架应优先采用外径48mm,壁厚3.0mm焊接钢管,其质量应符合现行国家标准《碳素结构钢》(GB/T700)中Q235—A级钢的规定。钢管的质量不应大于25kg,单根钢管的最大长度控制在6.0m以内。钢管上严禁打孔,严禁将外径48㎜与51㎜的钢管混合使用。 ②扣件应采用可锻铸铁制作的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GB15831)的规定,采用其它材料制作的扣件,应经试验证明其质量符合该标准的规定后方可使用。扣件螺栓在拧紧扭力矩达65N.m时不得破坏。旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。 ③脚手板选用的竹脚手板。 ④连墙杆可利用脚手架钢管。 ⑤安全网应使用密目式安全网,每10cm×10cm=100cm2的面积上,应有2000

相关主题
文本预览
相关文档 最新文档
