2、检验批划分(给排水分部)

2、检验批划分(给排水分部)
2、检验批划分(给排水分部)

一、建筑给排水系统及采暖分部

(一)室内给水系统子分部

1、给水管道及配件安装分项

a、一个系统(含垂直干管与水平支管)为一个检验批;

b、高层一个系统可分段,每段为一个检验批;

c、屋面或底层水平干管为一个检验批;

d、隐蔽部分,同一个时段隐蔽的为一个检验批;

e、消火栓给水系统参照上述方法划分。

2、室内消火栓安装分项

a、一个立管系统的各个消火栓为一个检验批;

b、高层一个垂直系统可分段,每段为一个检验批;

c、若系统按区域划分,则一个功能区域的消火栓为一个检验批。

3、给水设备安装分项

各个专业功能的设备为一个检验批。

(二)室内排水系统子分部

1、室内排水管道及配件安装分项

a、一个排水系统为一个检验批;

b、高层一个系统可分段,每段为一个检验批;

c、若有水平干管,则水平干管为一个检验批;

d、隐蔽部分,同一个时段隐蔽的为一个检验批。

2、雨水管道及配件安装分项

参照室内排水管道及配件安装分项。

(三)室内热水供应系统子分部

1、室内热水管道及配件安装分项

参照室内给水管道及配件安装分项。

2、热水供应系统辅助设备安装分项

相对独立的一套功能系统或数量较多的某一区域内的内容可作为一

个检验批。

(四)卫生器具安装子分部

1、卫生器具及给水配件安装分项

a、一层为一检验批;

b、单层面积较大的一层可按功能区域分为几个检验批。

2、卫生器具排水管道安装分项

同卫生器具给水配件安装分项一致。

(五)室内采暖管网子分部

1、室内采暖管道及配件安装分项

a、同(一)1、给水管道及配件安装分项中的a~~d点。

b、若水平支管数量较多,则水平支管也可按层(或几层)为一个检验批。

2、室内采暖辅助设备及散热器、金属辐射板安装分项

a、一层为一个检验批;

b、单层面积较大的可按功能区段分为几个检验批。

(六)室外给排水与采暖子单位工程

1、室外给水管道安装分项

一般按一个检验批。对于不同时段隐蔽的项目,可分成不同的几个

检验批。

2、室外排水管道安装分项

同(六)1、室外给水管道安装分项。

3、室外供热管网安装分项

同(六)1、室外给水管道安装分项。

4、室外消防水泵结合器、消防栓安装分项。

一般按一个检验批。

5、室外给水管网的管沟及井室分项

根据室外给水管网的区域大小分成一个或几个检验批。

6、室外排水管沟及井池分项

根据室外排水管网的区域大小分成一个或几个检验批。

分部分项检验批划分表汇总

分部分项工程划分表 序号分 部 工 程 子分部工程分项工程检验批质量验收记录备注 1 地 基 与 基 础 无支护土方 土方开挖 土方回填 土方开挖工程检验批质量验收记录 土方回填工程检验批质量验收记录 有支护土方 排桩 降水、排水 地下连续墙 锚杆、土钉墙 水泥土桩 沉井与沉箱 钢或混凝土支撑 排桩墙支护工程检验批质量验收记录 降水与排水工程检验批质量验收记录 地下连续墙工程检验批质量验收记录 锚杆及土钉墙支护工程检验批质量验收记录 沉井与沉箱工程检验批质量验收记录 地基及基础处理 灰土地基 砂和砂石地基 碎砖三合土地基 土工合成材料地基 粉煤灰地基 重锤夯实地基 灰土地基工程检验批质量验收记录 砂和砂石地基工程检验批质量验收记录 粉煤灰地基工程检验批质量验收记录 1

强夯地基 振冲地基 砂桩地基 预压地基 高压喷射注浆地基 土和灰土挤密桩地基注浆地基 水泥粉煤灰碎石桩地基夯实水泥土桩地基强夯地基工程检验批质量验收记录 振冲地基工程检验批质量验收记录 砂桩地基工程检验批质量验收记录 高压喷射注浆地基工程检验批质量验收记录土和灰土挤密桩地基工程检验批质量验收记录 桩基锚杆静压桩及静力压桩 预应力离心管桩 钢筋混凝土预制桩 钢桩 混凝土灌注桩(成孔、钢筋笼、清孔、 水下混凝土灌注) 混凝土预制桩(钢筋骨架)工程检验批质量验收记录 混凝土预制桩工程检验批质量验收记录 混凝土灌注桩(钢筋笼)工程检验批质量验收记录 混凝土灌注桩(混浆护壁钻孔桩)工程检验批质量验收记录 混凝土灌注桩(套管成孔桩)工程检验批质量验收记录 混凝土灌注桩(人工挖孔桩)工程检验批质量验收记录 地下防水防水混凝土 水泥砂浆防水层 卷材防水层 涂料防水层 金属板防水层 塑料板防水层 细部构造 防水混凝土工程检验批质量验收记录 水泥砂浆防水层工程检验批质量验收记录 卷材防水层工程检验批质量验收记录 涂料防水层工程检验批质量验收记录 细部构造检验批质量验收记录 2

市政给排水管道工程全部检验批质量验收记录表

市政给排水管道工程全部检验批质量验收记录表

单位(子单位)工程质量竣工验收记录 编号:工程名称类型工程造价 施工单位技术负责人开工日期 项目经理项目技术负责人竣工日期 序号项目验收记录验收结论 1 分部工程共分部,经查分部符合标准及设计要求分部 2 质量控制 资料核查 共项,经审查符合要求项, 经核定符合规范规定项 3 安全和主要使 用功能核查及 抽查 结果 共核查项,符合要求项, 共抽查项,符合要求项, 经返工处理符合要求项 4 观感质量 检验 共抽查项,符合要求项, 不符合要求项 5 综合验收结论 参加验收单位 建设单位设计单位施工单位监理单位(公章) 项目负责人 年月日 (公章) 项目负责人 年月日 (公章) 项目负责人 年月日 (公章) 项目负责人 年月日

单位(子单位)工程质量控制资料核查表 编号: 工程名称施工单位 序 号 资料名称份数核查意见 1 材质质量 保证资料 ○1管节、管件、管道设备及管配件等;○2防腐层材料、阴极保护设备及 材料;○3钢材、焊材、水泥、砂石、橡胶止水圈、混凝土、砖、混凝土 外加剂、钢制构件、混凝土预制构件 2 施工检测○1管道接口连接质量检测(钢管焊接无损探伤检验、法兰或压兰螺栓拧紧力矩检测、熔焊检验);○2内外防腐层(包括补口、补伤)防腐检测;○3预水压试验;○4混凝土强度、混凝土抗渗、混凝土抗冻、砂浆强度、钢筋焊接;○5回填土压实度;○6柔性管道环向变形检测;○7不开槽施工土层加固、支护及施工变形等测量;○8管道设备安装测试;○9阴极保护安装测试;○ 10桩基完整性检测、地基处理检测 3 结构安全和使 用功能性检测 ○1管道水压试验;○2给水管道冲洗消毒;○3管道位置及高程;○4浅埋暗 挖管道、盾构管片拼装变形测量;○5混凝土结构管道渗漏水调查;○6管 道及抽升泵站设备(或系统)调试、电气设备电试;○7阴极保护系统测 试;○8桩基动测、静载试验 4 施工测量○1控制桩(副桩)、永久(临时)水准点测量复核;○2施工放样复核;○3竣工测量 5 施工技术 管理 ○1施工组织设计(施工方案)、专题施工方案及批复;○2焊接工艺评定及 作业指导书;○3图纸会审、施工技术交底;○4设计变更、技术联系单;○5 质量事故(问题)处理;○6材料、设备进场验收;计量仪器校核报告;○7 工程会议纪要;○8施工日记 6 验收记录○1验收批、分项、分部(子分部)、单位(子单位)工程质量验收记录;○2隐蔽验收记录 7 施工记录○1接口组对拼装、焊接、拴接、熔接;○2地基基础、地层等加固处理;○3桩基成桩;○4支护结构施工;○5沉井下沉;○6混凝土浇筑;○7管道设备安装;○8顶进(掘进、钻进、夯进);○9沉管沉放及桥管吊装;○ 10焊条烘陪、焊接热处理;○ 11防腐层补口补伤等 8 竣工图 结论: 施工项目经理: 年月日 结论: 总监理工程师: 年月日

检验批划分原则

检验批划分原则 分部(子分部)工程、分项工程的划分,已在各专业规范中全部列出,各工程项目可按工程实际情况选择参照划分。检验批的划分和数量确定,应视工程的特点(如施工段、结构缝、楼层、部位、工艺、系统等)情况进行确定,这样便于质量管理和工程质量控制,也便于质量验收。检验批的划分,实质是分项工程验收批数量的确定,一个分项工程可按工程的特点分为一个或若干个检验批进行验收:而在检验批划分和数量确定时,则应按下列各分部工程相关要求进行划分和确定: 1.地基与基础分部工程 (1)土方工程子分部:包含土方开挖、土方回填、场地平整等分项,可按回填料、工艺、分层、分区段划分为若干个检验批 (2)基坑支护子分部:包含地下连续墙、土钉墙、内支撑等分项,工程量较大时应根据支护结构类型、工艺、和施工部位进行划分;同一工程的不同施工部位采用的不同的支护类型时,不论工程量大小均应按支护类型分别划分。 (3)基础子分部:可按不同地下层、变形缝或后浇带、施工段来划分检验批。 (4)地基子分部:包含注浆地基、水泥土搅拌桩等分项,按施工流水段(部位)、材料、工艺或施工缝、变形缝划分为若干个检验批。 (5)其它子部分(地下防水、边坡等),按地下层、结构缝、施工流水段划分为若干个检验批。 2.主体结构分部工程 (1)混凝土结构子分部:包含模板、钢筋、混凝土等分项要求,按进场批次、工作班、楼层、施工段和结构缝划分为若干个检验批。 (2)钢结构子分部: 1)钢结构安装可按变形缝和空间稳定单元划分也可按楼层或施工段划分检验批; 2)压型金属板可按变形缝、楼层、施工段或屋面、楼面、墙面或与之配套的钢结构安 装分项工程检验批分为一个或若干个检验批。 (3)砌体结构子分部: 按施工段、楼层、变形缝,且不超过250m3砌体为一个检验批,划分为若干个检验批。 (4)木结构子分部: 检验批应按材料、构配件质量控制和构件制作安装质量控制一楼层或变形缝间的一楼层分别划分检验批。 3.建筑装饰装修工程分部 (1)建筑地面子分部: 1)基层(各构造层)和各类面层的分项工程,检验批按每一层次或每层施工段(或变形缝)、楼层划分检验批。高层建筑的标准层可按每三层作为一个检验批,单层面积较大时可按500㎡为一检验批。 2)室外工程中,散水、台阶、明沟和坡道按单位工程各划分为一个检验批。 (2)抹灰子分部:

检验批容量划分(参考)

检验批容量: 一、地基基础:桩按根;砖基础按立方米; 1.钢结构基础工程:钢零部件加工按批;涂料涂装按平米;其他按件; 2.钢管混凝土柱柱脚锚固,钢管混凝土柱与钢筋混凝土梁连接按处;桩按根;钢管构件进场验收,钢管构件现场拼装,钢管混凝土构件安装,钢管内钢筋骨架,钢管内混凝土浇筑,沉井与沉箱按件;地下连续墙支护按平米;钢或混凝土支撑系统,降水与排水按个;土方开挖及回填按平米; 3.地下防水子分部:除细部按处外,其他按平米 4.特殊施工法结构防水子分部:锚喷支护按米;地下连续墙结构 防水按段;盾构隧道按环;沉井,逆筑结构按平米; 5.地下防水分部-排水子分部:渗排水、盲沟排水,隧道排水、坑 道排水按米; 6.地下防水分部-注浆子分部:塑料排水板排水,预注浆、后注浆 按平米;结构裂缝注浆按处; 二、主体结构: 墙体砌筑按立方米;原材料,铝合金面板按批;铝合金零部件槽、豁、榫加工,铝合金空间网格结构支承面,铝合金空间网格结构总拼和安装,铝合金幕墙结构总拼和安装按个;铝合金幕墙结构支承面接平米;阳极氧化按根; 混凝土工程 (梁、柱按件,板按间):模板按件;

钢筋原材料按批,钢筋加工、连接、安装;混凝土按批(方量); 三、装饰装修:室内按间,室外按平米 四、屋面工程:除细部子分部按处外,其余按平米 五、给排水工程:管道及配件安装、室外排水管网排水管沟与井 池检验批按米,给水设备、室内热水系统辅助设备安装、锅炉安装、辅助设备及管道安装检验批按台,室内(室外)消火栓系统、低温热水地板辐射供暖系统安装、室内供暖系统调试、室内供暖系统防腐、室内供暖系统绝热、室外供热管网系统水压试验及调试、建筑中水系统检验批按套,卫生器具、卫生器具给水配件安装检验批按件,卫生器具排水管道安装检验批按处,室内供暖系统散热器安装检验批按组六、暖通工程:风管与配件制作,风管与设备防腐,空调水系统 安装,管道、设备防腐与绝热按件;部件制作按个;风管系统安装,通风与空调工程系统调试,空调制冷系统安装按套;风机安装按台;空气处理设备安装,空调水系统安装(设备)按台; 七、电气工程:变压器、箱式变电所安装按间;成套配电柜、控 制柜、照明配电箱按台;梯架、支架、托盘和槽盒安装,导管敷设,电缆敷设,管内穿线和槽盒内敷线,钢索配线按米;电缆头制作、导线连接和线路绝缘测试,普通灯具安装,室外电气专用灯具安装,母线槽安装,接地干线敷设,电气照明专用灯具,防雷引下线及接闪器安装,建筑物等电位连接按处;建筑照明通电试运行按套;接地装置安装,柴油发电机安装按组;电气设置试验和试运行,电动机、电加热器及电动执行机构检验接线,不间断电源装置及应急电源装置安装

2、检验批划分(给排水分部)

一、建筑给排水系统及采暖分部 (一)室内给水系统子分部 1、给水管道及配件安装分项 a、一个系统(含垂直干管与水平支管)为一个检验批; b、高层一个系统可分段,每段为一个检验批; c、屋面或底层水平干管为一个检验批; d、隐蔽部分,同一个时段隐蔽的为一个检验批; e、消火栓给水系统参照上述方法划分。 2、室内消火栓安装分项 a、一个立管系统的各个消火栓为一个检验批; b、高层一个垂直系统可分段,每段为一个检验批; c、若系统按区域划分,则一个功能区域的消火栓为一个检验批。 3、给水设备安装分项 各个专业功能的设备为一个检验批。 (二)室内排水系统子分部 1、室内排水管道及配件安装分项 a、一个排水系统为一个检验批; b、高层一个系统可分段,每段为一个检验批; c、若有水平干管,则水平干管为一个检验批; d、隐蔽部分,同一个时段隐蔽的为一个检验批。 2、雨水管道及配件安装分项 参照室内排水管道及配件安装分项。 (三)室内热水供应系统子分部 1、室内热水管道及配件安装分项 参照室内给水管道及配件安装分项。 2、热水供应系统辅助设备安装分项 相对独立的一套功能系统或数量较多的某一区域内的内容可作为一 个检验批。 (四)卫生器具安装子分部 1、卫生器具及给水配件安装分项 a、一层为一检验批;

b、单层面积较大的一层可按功能区域分为几个检验批。 2、卫生器具排水管道安装分项 同卫生器具给水配件安装分项一致。 (五)室内采暖管网子分部 1、室内采暖管道及配件安装分项 a、同(一)1、给水管道及配件安装分项中的a~~d点。 b、若水平支管数量较多,则水平支管也可按层(或几层)为一个检验批。 2、室内采暖辅助设备及散热器、金属辐射板安装分项 a、一层为一个检验批; b、单层面积较大的可按功能区段分为几个检验批。 (六)室外给排水与采暖子单位工程 1、室外给水管道安装分项 一般按一个检验批。对于不同时段隐蔽的项目,可分成不同的几个 检验批。 2、室外排水管道安装分项 同(六)1、室外给水管道安装分项。 3、室外供热管网安装分项 同(六)1、室外给水管道安装分项。 4、室外消防水泵结合器、消防栓安装分项。 一般按一个检验批。 5、室外给水管网的管沟及井室分项 根据室外给水管网的区域大小分成一个或几个检验批。 6、室外排水管沟及井池分项 根据室外排水管网的区域大小分成一个或几个检验批。

建筑工程检验批如何划分

建筑工程检验批如何划分 一、地基与基础 1、无支护土方土方开挖、土方回填 2、有支护土方排桩、降水、排水、地下连续墙、锚杆、土钉墙、水泥土桩、沉井与沉箱,钢及混凝土支撑 二、地基处理 1、灰土地基、砂和砂石地基、碎砖三合土地基,土工合成材料地基,粉煤灰地基,重锤夯实地基,强夯地基,地基,砂桩地基,预压地基,高压喷射注浆地基,土和灰土挤密桩地基,注浆地基,水泥粉煤灰碎石桩地基,夯实水泥土桩地基 2、桩基 锚杆静压桩及静力压桩,预应力离心管桩,钢筋混凝土预制桩,钢桩,混凝土灌注桩(成孔、钢筋笼、清孔、水下混凝土灌注) 3、地下防水 防水混凝土,水泥砂浆防水层,卷材防水层,涂料防水层,金属板防水层,塑料板防水层,涂料防水层,塑料板防水层,细部构造,喷锚支护,利税合式衬砌,地下连续墙,盾构法隧道;渗排水、盲沟排水,遂道、坑道排水;预注浆、后注浆,衬砌裂缝注浆。 4、混凝土基础 模板、钢筋、混凝土,后浇带混凝土,混凝土结构缝处理 5、砌体基础 砖砌体,混凝土砌块砌体,配筋砌体,石砌体 劲钢(管)混凝土劲钢(管)焊接,劲钢(管)与钢筋的连接,混凝土 6、钢结构 焊接钢结构、栓接钢结构,钢结构制作,钢结构安装,钢结构涂装。 三、主体结构 1、混凝土结构 模板、钢筋、混凝土,预应力、现浇结构,装配式结构 2、劲钢(管)混凝土结构劲钢(管)焊接,螺栓连接,劲钢(管)与钢筋的连接,劲钢(管)制作、安装,混凝土 3、砌体结构 砖砌体,混凝土小型空心砌块砌体,石砌体,填充墙砌体,配筋砖砌体。 4、钢结构 钢结构焊接,坚固件连接,钢零部件加工,单层钢结构安装,多层及高层钢结构安装,钢结构涂装,钢构件组装,钢构件预拼装,钢网架结构安装,压型金属板。 5、木结构 方木和原木结构,胶合木结构,轻型木结构,木构件防护 6、网架和索膜结构 网架制作,网架安装,索膜安装,网架防火,防腐涂料 四、建筑装饰装修 1、地面 1)、整体面层:基层,水泥混凝土面层,水泥砂浆面层,水磨砂浆面层,水磨石面层,防油渗面层,水泥钢(铁)屑面层,不发火(防爆的)面层;

(完整版)建筑工程分部、分项、检验批划分

定义: 1、建设项目 指在一个总体范围内,由一个或几个单项工程组成,经济上实行独立核算,行政上实行统一管理,并具有法人资格的建设单位。例:一所学校、一个工厂等。 2、单项工程 是指在一个建设项目中,具有独立的设计文件,能够独立组织施工,竣工后可以独立发挥生产能力或效益的工程。例:一所学校的教学楼、实验楼、图书馆等。 3、单位工程 指竣工后不可以独立发挥生产能力或效益,但具有独立设计,能够独立组织施工的工程。例:土建、电器照明、给水排水等。 建筑规模较大的单位工程,可将其能形成独立使用功能的部分为一个子单位工程。 单项工程与单位工程两者的区别主要是看它竣工后能否独立地发挥整体效益或生产能力。 4、分部工程 分部工程是单位工程的组成部分,是建筑工程和安装工程的各个组成部分,按建筑工程的主要部位或工种工程及安装工程的种类划分。建筑工程十大分部包括:地基与基础、主体结构、建筑装饰装修、建筑屋面、建筑给水排水及采暖、建筑电气、智能建筑、通风与空调、电梯、建筑节能工程 当分部工程较大或较复杂时,可将其按材料种类、施工特点、施工顺序、专业系统和类别等划分成若干子分部工程。如装饰工程可分为:地面、门窗、吊顶工程;建筑电气工程可划分为:室外电气、电气照明安装、电气动力等子分部工程。 5、分项工程 分项工程是指分部工程的组成部分,是施工图预算中最基本的计算单位。它是按照不同的施工方法、不同材料的不同规格等,将分部工程进一步划分的。例如,钢筋混凝土分部工程,可分为捣制和预制两种分项工程;预制楼板工程,可分为平板、空心板、槽型板等分项工程;砖墙分部工程,可分为实心墙、空心墙、内墙、外墙、一砖厚墙,一砖半厚墙等分项工程。 按照不同的施工方法、不同的材料、不同的规格划分。例:砖石工程可分为砖砌体、毛石砌体两类,其中砖砌体可按部位不同分为内墙、外墙、女儿墙。分项工程是计算工、料及资金消耗的最基本的构造要素。 6、检验批 分项工程可由一个或若干检验批组成,检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。 根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分。

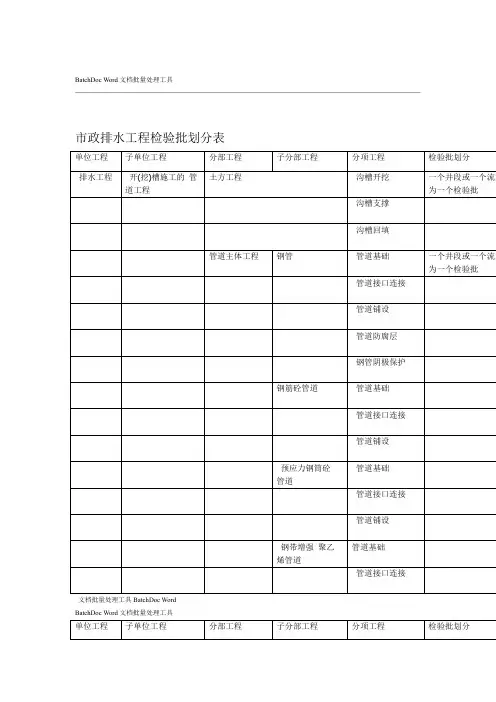

市政工程给排水工程检验批划分

市政排水工程检验批划分表 单位工程子单位工程分部工程子分部工程分项工程检验批划分验收标准 排水工程开(挖)槽施工的 管道工程 土方工程 沟槽开挖 一个井段或一个流水施工 段为一个检验批 《给水排水管道工程施工及验收规范》 (GB50268-2008) 沟槽支撑 沟槽回填 管道主体工程 钢管 管道基础 一个井段或一个流水施工 段为一个检验批 《给水排水管道工程施工及验收规范》 (GB50268-2008) 管道接口连接 管道铺设 管道防腐层 钢管阴极保护 钢筋砼管道 管道基础 管道接口连接 管道铺设 预应力钢筒砼 管道 管道基础 管道接口连接

单位工程子单位工程分部工程子分部工程分项工程检验批划分验收标准 管道铺设 钢带增强聚乙烯管道 管道基础管道接口连接管道铺设 顶管工程 土方工程 基坑开挖 每座井 《建筑地基基础工程施工质量验收规 范》(GB50202) 基坑支护 基坑回填 工作井每座井 《给水排水管道工程施工及验收规范》 (GB50268-2008) 管道主体工程顶管顶管管道每100m 附属构筑物工程 砖砌井室 同一结构类型不大于10个 预制拼装井室 现浇砼井室 雨水口及支连管 支墩 3.5×1.5m雨水箱涵土方工程沟槽开挖 每个流水施工段 《给水排水构筑物工程施工及验收规 范》(GB50141-2008) 沟槽回填

单位工程子单位工程分部工程子分部工程分项工程检验批划分验收标准 排水工程 现浇钢筋砼管渠 基础 底板钢筋 底板模板 底板混凝土 侧墙及顶板钢筋 侧墙及顶板模板 侧墙及顶板砼 变形缝 2.4×1.5m雨水箱涵 土方工程 沟槽开挖 每个流水施工段 《给水排水构筑物工程施工及验收规 范》(GB50141-2008) 沟槽回填 现浇钢筋砼管渠 基础 底板钢筋 底板模板 底板混凝土 侧墙及顶板钢筋 侧墙及顶板模板

分部分项及检验批划分方案

分部分项及检验批划分方案方案审核会签表 (注:适用于“单位施工组织设计”,“危险性较大的分部(分项)工程的专项工程方案”会审用。)

分部分项及检验批划分方案审核会签表

施工组织设计/(专项)施工方案报审表工程名称:华宇·林语岚山二期编号:

华宇·林语岚山二期 分部分项及检验批划分专项施工方案 重庆华姿建筑工程有限公司 二〇一七年十一月

目录 1、工程概况 (1) 建筑概况 (1) 结构概况 (7) 2、编制依据 (7) 3、单位、子单位、分部、分项、检验批划分 (8) 单位工程划分 (8) 子单位工程划分 (8) 分部、子分部、分项工程划分 (9) (一)、地基与基础分部 .......................................... 错误!未定义书签。 (二)、地下室防水分部 .......................................... 错误!未定义书签。 (三)、主体分部 ...................................................... 错误!未定义书签。 (四)、建筑装饰装修分部 ...................................... 错误!未定义书签。 (五)、屋面分部 (16) (六)、给排水系统分部 (16) (七)、电气系统分部 (17) (八)智能安装分部 (18) (九)通风系统安装分部 (18) (十)电梯安装子分部 (18) 3、单位工程、分部、分项、检验批工程验收 (19)

1、工程概况 本项目名称为华宇·林语岚山二期工程,位于重庆市石柱县黄水镇东侧,建筑物为多层建筑。由重庆业峰创艺旅游投资开发有限公司投资开发的商业和住宅项目,由重庆长厦安基建筑设计有限公司设计,重庆和泰建设工程监理有限公司监理,重庆华姿建筑工程有限公司承建。 本工程包括包括1#~11#楼及车库,总建筑面积㎡,建筑物为多层建筑。其中地下㎡。1、2、4#楼为7F/-1F层,3、5、6#楼为6F/-1F层,7#楼为5F/-1F层,8、9#楼为2F/-3F层,10、11#楼为2F-1F层,11#楼为2F/-1F层。桩底(基底)以中风化泥岩或砂岩为持力层。 建筑设计概况 、建筑设计简介见表。 表建筑设计简介 、建筑规模概况统计见表。

分部、分项检验批划分方案(DOC)

分部(子分部)分项工程检验批划分方案 一、概况 1、项目名称: 2、地点: 3、质量要求:要求达到合格,建设单位、施工单位、监理单位、设计单位共同组织自评验收(参照原国家标准)达到合格标准 4、工期要求:按照合同指定的工期节点完成交付。 5、责任主体 建设单位: 设计单位: 勘察单位: 监理单位: 施工单位: 6、施工范围:合同范围内的土建、钢结构、水、电、消防、暖通 二、检验批划分计划 基础、主体结构分部检验批按楼层施工缝、后浇带进行划分,(垫层、砌体按楼层进行划分,即每层划分一个检验批)。 建筑装饰装修分部:建筑地面子分部的基层(各构造层)和面层一层划分一个检验批;抹灰子分部相同材料、工艺和施工条件室外抹灰按500~1000m2划分一个检验批,相同材料、工艺和施工条件的室内抹灰每50个自然间(大面积房间和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也划分为一个检验批;门窗子分部每同一品种、类型和规格的金属门窗每100樘应划分为一个检验批,不

足100樘也划分为一个检验批(特种门窗50樘);同一品种的吊顶按每50间(大面积房间和走廊按抹灰面积30m2为一间)应划分为一个检验批,不足50间也应划分为一个检验批;饰面板(砖)子分部相同材料、工艺和施工条件室外500~1000m2划分一个检验批,室内每个单元(楼梯)划分一个检验批;涂饰子分部同类涂料涂饰的墙面室外按500~1000m2划分一个检验批,室内同类涂料涂饰的墙面每50间(大面积房间和走廊按抹灰面积30m2为一间)应划分一个检验批,不足50间也划分为一个检验批;细部子分部同类制品每50间(处)划分一个检验批,不足50间(处)也划分为一个检验批。 建筑屋面分部按面积每500m2-1000m2划分一个检验批,不足500m2也划分为一个检验批。

建筑给排水检验批分部验收表划分

建筑给水、排水及采暖工程分部为十一大子分部工程: 一、室内给水系统 050101_室内给水管道及配件安装工程检验批质量验收记录表 主控项目 1、室内给水管道的水压试验必须符合设计要求。当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6Mpa。 金属及复合管给水管道系统在试验压力下观测10min,压力降不应大于0.02 MPa ,然后降到工作压力进 行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05 MPa ,然后在工作压力的1.15倍状态下稳压2h,压力降不得超过0.03 Mpa,同时检查各连接处不得渗漏。检查试验记录。 2、给水系统交付使用前必须进行通水试验并做记录。观察和开启阀门、水嘴等放水检查。可全部系统或分区(段)进行。 3、生活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方法使用。检查检测报告。 4、室内直埋给水管道(塑料管道和复合管道除外)应做防腐处理。埋地管道防腐层材质和结构应符合设计要求。观察或局部解剖检查。 一般项目 1、给水引入管与排水出管的水平净距不得小于1m。室内给水与排水管道平行敷设时,两管间的最小水平净距不得小于0.5m,交叉铺设时,垂直净距不得小于0.15m。给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3倍。全数尺量检查。 2、管道及管件焊接的焊缝表面质量应符合下列要求: (1)焊缝外形尺寸应符合图纸和工艺文件的规定,焊缝高度不得低于母材表面,焊缝与母材应圆滑过渡。(2)焊缝及热影响区表面应无裂纹、未熔合、未焊透、夹渣、弧坑和气孔等缺陷。观察检查。 3、给水水平管道应有2‰5‰的坡度,坡向泄水装置。水平尺和尺量检查。 4、管道的支、吊架安装应平整牢固,其间距应符合本规范第3.3.8条、第3.3.9第、第3.3.10条的规定。观察、尺量及手板检查。 5、水表应安装在便于检修、不受曝晒、污染和冻结的地方。安装螺翼式水表,表前与阀门应有不小于8倍水表接口直径的直线管段。表外壳距墙表面净距为1030mm;水表进水口中心标高按设计要求,允许偏差为±10mm。观察和尺量检查。 6、给水管道和阀门安装的允许偏差。 用水平尺、直尺、拉线和尺量检查。 050102_室内消火栓系统安装工程检验批质量验收记录表 主控项目:

分部分项及检验批划分方案 (1)

××××××工程 分部分项及检验批划分方案 编制: 审核: 批准: 泸州市第七建筑工程公司 二○一一年十一月 一、工程概况 (一)基础工程 本工程基础采用人工挖孔灌注桩,共172个孔,设计等级丙级;桩端持力层为中风化白云岩,阻力特征值q pa=2400kp a;桩长以桩端周边进入持力层1倍桩径为准,且成桩长度不小于,相邻桩端高差应小于相邻桩端净距的1/2。 (二)主体工程 本工程主体分为A、B、C、D四个区;建筑物长米,宽米,建筑总高为,;总建筑面积:27703 m2,其中地上面积25918 m2,地下面积1785 m2;A、B区主体为3层、C区为一层、D区为7层;根据地形,A、D区左端部分有半地下一层;该工程抗震等级:D区为三级,A、B、C区为四级;抗震设防烈度:7度;基础持力层置于中风化白云岩上,承载力特征值fa=2400kpa;防火设计建筑分类:二类,耐火等级:一级;屋面防水等级:Ⅱ级;设防烈度:7度。该工程使用功能为图书馆、办公用房, (三)屋面工程:

1、不上人屋面:防水卷材不上人屋面(II级):99J201-B7-35; 2、上人屋面:防水卷材上人屋面(II级):99J201-B7-35; 3、坡屋面:防水卷材上人屋面(II级):99J201-B7-35; (四)墙体工程: 1、粘土空心砖外墙:采用240厚粘土空心砖,M5混合沙浆砌筑; 2、粘土空心砖内墙:采用200厚和120厚粘土空心砖,M5混合沙浆砌筑。 (五)地面工程: 1、水磨石地面:采用西南04J312-3127a/8,3127a/9,2厚铜条分格,间距不大于 1000*1000,用于阅览室、书库等处。 2、地砖地面:采用01J304-38/46,用于其他等处,卫生间采用防滑地砖; 3、花岗岩地面:采用西南04J312-3147a/12,3152a/13,用于门厅,展厅等处; 4、防静电地板地面:用于电子阅览室。 (六)楼面工程: 1、水磨石楼面:采用西南04J312-3127a/8,3127a/9,2厚铜条分格,间距不大于 1000*1000,用于阅览室、书库等处。 2、地砖楼面:采用01J304-38/46,用于其他等处,卫生间采用防滑地砖; 3、花岗岩地面:采用西南04J312-3147a/12,3152a/13,用于过厅等处。 (七)装饰工程: 1、外墙饰面为高弹性外墙涂料,采用03J930-1-5/90。 2、内墙涂料墙面:采用03J930-1-3/70,涂料为白色乳胶漆,用于其他各处;

常用建筑工程分部分项工程及检验批划分表

序号分部 工程 地基 与基 础 子分部 工程 分项工程 检验批划分地基 素土、灰土地基以楼栋划分检验批,一幢楼为一个检验批 砂和砂石地基 水泥粉煤灰碎石桩复合地基 基础 无筋扩展基础 钢筋砼扩展基础以楼栋划分检验批,一幢楼为一个检验批 筏形与箱形基础 干作业成孔桩基础 基坑支护灌注桩排桩围护墙 土钉墙 地下连续墙 锚杆 地下水控制降水与排水 回灌 土方土方开挖以楼栋划分检验批,一幢楼为一个检验批土方回填以楼栋划分检验批,一幢楼为一个检验批 场地平整 边坡喷锚支护 挡土墙 边坡开挖 地下防水 主体结构防水以楼栋划分检验批,一幢楼为一个检验批 细部构造防水以楼栋划分检验批,一幢楼为一个检验批 建筑工程分部分项工程及检验批划分表 序号分部 工程子分部 工程 分项工程 检验批划分 2 主体 结构 砼结构 模板以结构楼层划分检验批,一层为一个检验批 钢筋以结构楼层划分检验批,一层为一个检验批 混凝土以结构楼层划分检验批,一层为一个检验批 现浇结构以结构楼层划分检验批,一层为一个检验批砌体结构砖砌体以结构楼层划分检验批,一层为一个检验批填充墙砌体以结构楼层划分检验批,一层为一个检验批

序号分部 工程 建筑 装饰 装修 子分部 工程 分项工程 检验批划分建筑地面 基层铺设以楼栋划分检验批,一幢楼为一个检验批 整体面层铺设以楼栋划分检验批,一幢楼为一个检验批 板块面层铺设以楼栋划分检验批,一幢楼为一个检验批抹灰 一般抹灰以楼栋划分检验批,一幢楼为一个检验批 保温层溥抹灰以楼栋划分检验批,一幢楼为一个检验批 装饰抹灰以楼栋划分检验批,一幢楼为一个检验批外墙防水 外墙砂浆防水 涂膜防水 透气膜防水 门窗 木门窗安装以楼栋划分检验批,一幢楼为一个检验批 金属门窗安装以楼栋划分检验批,一幢楼为一个检验批 塑料门窗安装以楼栋划分检验批,一幢楼为一个检验批 门窗玻璃安装以楼栋划分检验批,一幢楼为一个检验批吊顶 整体面层吊顶以楼栋划分检验批,一幢楼为一个检验批 板块面层吊顶以楼栋划分检验批,一幢楼为一个检验批 格栅吊顶 轻质隔墙 板材隔墙 骨架隔墙 玻璃隔墙 饰面板 石板安装 陶瓷板安装 木板安装 金属板安装 塑料板安装 饰面砖 外墙饰面砖粘贴以楼栋划分检验批,一幢楼为一个检验批 内墙饰面砖粘贴以楼栋划分检验批,一幢楼为一个检验批幕墙 玻璃幕墙安装 金属幕墙安装 石材幕墙安装 陶板幕墙安装 涂饰 水性涂料涂饰以楼栋划分检验批,一幢楼为一个检验批 溶剂型涂料涂饰 细部 护栏和扶手制作与安装以楼栋划分检验批,一幢楼为一个检验批 花饰制作与安装以楼栋划分检验批,一幢楼为一个检验批

分部分项检验批划分表

濮阳市华龙区东北庄餐饮小院提升工程 分部分项工程及检验批划分表 2017年月日 1

分部分项工程划分表 序号分 部 工 程 子分部工程分项工程检验批质量验收记录备注 1 地 基 与 基 础 无支护土方 土方开挖 土方回填 土方开挖工程检验批质量验收记录 土方回填工程检验批质量验收记录 有支护土方 降水、排水 降水与排水工程检验批质量验收记录 地基及基础处理 灰土地基 砂和砂石地基 碎砖三合土地基 土工合成材料地基 粉煤灰地基 重锤夯实地基 强夯地基 振冲地基 砂桩地基 预压地基 高压喷射注浆地基 土和灰土挤密桩地基 注浆地基 灰土地基工程检验批质量验收记录 砂和砂石地基工程检验批质量验收记录 粉煤灰地基工程检验批质量验收记录 强夯地基工程检验批质量验收记录 振冲地基工程检验批质量验收记录 砂桩地基工程检验批质量验收记录 高压喷射注浆地基工程检验批质量验收记录 土和灰土挤密桩地基工程检验批质量验收记录 2

水泥粉煤灰碎石桩地基夯实水泥土桩地基 桩基预应力工字钢桩 混凝土预制桩工程检验批质量验收记录 地下防水防水混凝土 涂料防水层 防水混凝土工程检验批质量验收记录 涂料防水层工程检验批质量验收记录 细部构造检验批质量验收记录 混凝土基础子分部工程混凝土 后浇带混凝土 混凝土结构缝处理 混凝土原材料及配合比设计检验批质量验收记录 后浇带混凝土原材料及配合比设计检验批质量验收记录 混凝土结构缝处检验批质量验收记录理 砌体基础砖砌体 混凝土砌块砌体 配筋砌体 砖砌体工程检验批质量验收记录 混凝土砌块砌体工程检验批质量验收记录 配筋砌体工程检验批质量验收记录 2 主 体 结 构 砌体结构 砖砌体 石砌体 填充墙砌体 配筋砖砌体 砖砌体工程检验批质量验收记录 石砌体工程检验批质量验收记录 填充墙砌体工程检验批质量验收记录 配筋砖砌体工程检验批质量验收记录 钢结构 钢结构焊接 紧固件连接 钢零部件加工 工字钢钢结构安装 钢结构涂装、钢构件组装 钢结构制作(安装)焊接工程检验批质量验收记录 焊钉(栓钉)焊接工程检验批质量验收记录 普通紧固件连接工程检验批质量验收记录 高强度螺栓连接工程检验批质量验收记录 钢结构零部件加工工程检验批质量验收记录 单独组卷 3

建筑给排水检验批分部验收表划分

建筑给排水检验批分部验收表划分

建筑给水、排水及采暖工程分部为十一大子分部工程: 一、室内给水系统 050101_室内给水管道及配件安装工程检验批质量验收记录表 主控项目 1、室内给水管道的水压试验必须符合设计要求。当设计未注明时,各种材质的给水管道系统试验压力均为工作压力的1.5倍,但不得小于0.6Mpa。 金属及复合管给水管道系统在试验压力下观测10min,压力降不应大于0.02 MPa ,然后降到工作压力进 行检查,应不渗不漏;塑料管给水系统应在试验压力下稳压1h,压力降不得超过0.05 MPa ,然后在工作压力的1.15倍状态下稳压2h,压力降不得超过0.03 Mpa,同时检查各连接处不得渗漏。检查试验记录。 2、给水系统交付使用前必须进行通水试验并做记录。观察和开启阀门、水嘴等放水检查。可全部系统或分区(段)进行。 3、生活给水系统管道在交付使用前必须冲洗和消毒,并经有关部门取样检验,符合国家《生活饮用水标准》方法使用。检查检测报告。 4、室内直埋给水管道(塑料管道和复合管道除外)应做防腐处理。埋地管道防腐层材质和结构应符合设计要求。观察或局部解剖检查。 一般项目 1、给水引入管与排水出管的水平净距不得小于1m。室内给水与排水管道平行敷设时,两管间的最小水平净距不得小于0.5m,交叉铺设时,垂直净距不得小于0.15m。给水管应铺在排水管上面,若给水管必须铺在排水管的下面时,给水管应加套管,其长度不得小于排水管管径的3倍。全数尺量检查。 2、管道及管件焊接的焊缝表面质量应符合下列要求: (1)焊缝外形尺寸应符合图纸和工艺文件的规定,焊缝高度不得低于母材表面,焊缝与母材应圆滑过渡。 (2)焊缝及热影响区表面应无裂纹、未熔合、未焊透、夹渣、弧坑和气孔等缺陷。观察检查。 3、给水水平管道应有2‰5‰的坡度,坡向泄水装置。水平尺和尺量检查。

分部分项及检验批划分方案

分部分项及检验批划分方 案 Prepared on 24 November 2020

××××××工程 分部分项及检验批划分方案 编制: 审核: 批准: 泸州市第七建筑工程公司 二○一一年十一月 一、工程概况 (一)基础工程 本工程基础采用人工挖孔灌注桩,共172个孔,设计等级丙级;桩端持力层为中风化白云岩,阻力特征值q pa=2400kp a;桩长以桩端周边进入持力层1倍桩径为准,且成桩长度不小于,相邻桩端高差应小于相邻桩端净距的1/2。 (二)主体工程 本工程主体分为A、B、C、D四个区;建筑物长米,宽米,建筑总高为,;总建筑面积:27703 m2,其中地上面积25918 m2,地下面积1785 m2; A、B区主体为3层、C区为一层、D区为7层;根据地形,A、D区左端部分有半地下一层;该工程抗

震等级:D区为三级,A、B、C区为四级;抗震设防烈度:7度;基础持力层置于中风化白云岩上,承载力特征值fa=2400kpa;防火设计建筑分类:二类,耐火等级:一级;屋面防水等级:Ⅱ级;设防烈度:7度。该工程使用功能为图书馆、办公用房,(三)屋面工程: 1、不上人屋面:防水卷材不上人屋面(II级):99J201-B7-35; 2、上人屋面:防水卷材上人屋面(II级):99J201-B7-35; 3、坡屋面:防水卷材上人屋面(II级):99J201-B7-35; (四)墙体工程: 1、粘土空心砖外墙:采用240厚粘土空心砖,M5混合沙浆砌筑; 2、粘土空心砖内墙:采用200厚和120厚粘土空心砖,M5混合沙浆砌筑。 (五)地面工程: 1、水磨石地面:采用西南04J312-3127a/8,3127a/9,2厚铜条分格,间距不大 于1000*1000,用于阅览室、书库等处。 2、地砖地面:采用01J304-38/46,用于其他等处,卫生间采用防滑地砖; 3、花岗岩地面:采用西南04J312-3147a/12,3152a/13,用于门厅,展厅等处; 4、防静电地板地面:用于电子阅览室。 (六)楼面工程: 1、水磨石楼面:采用西南04J312-3127a/8,3127a/9, 2厚铜条分格,间距不大 于1000*1000,用于阅览室、书库等处。 2、地砖楼面:采用01J304-38/46,用于其他等处,卫生间采用防滑地砖; 3、花岗岩地面:采用西南04J312-3147a/12,3152a/13,用于过厅等处。 (七)装饰工程:

高层建筑分部分项工程检验批划分原则和方法

高层建筑分部分项工程检验批划分原则和方法 为施工单位掌握编制报审的分部分项工程检验批的划分。现模拟了一座24层框剪结构、以地下一层、1~3层为商业用房。4~24层为两幢住宅塔楼所含九个分部工程较为齐全的工程(组织两段施工)。根据《建筑工程施工质量验收统一标准》和相关施工质量验收规范规定的检验批划分的原则。编制了《高层建筑分部分项工程检验批划分原则和方法》示范性文件供参考。各项目监理部在进行这项工作时,应针对各工程设计施工图所含内容、施工单位编制的施工组织设计中施工段的划分、结合相关规范关于检验批划分的原则要求作为示范,再以示范文本作为参考。根据《建筑工程施工质量验收统一标准》中第4.0.5条“分项工程可由一个或若干个检验批组成,检验批可根据施工及质量控制和专业验收需要按楼层、施工段、变形缝等进行划分”的规定,进行本工程的检验批的划分。不要机械的“照搬,套用”。 一、地基与基础分部工程 地基与基础分部工程由5个子分部工程组成,共划分为31个检验批。 (一)有支护土方子分部工程 有支护土方工程含3个分项工程划分为3个检验批 1、土方开挖工程为1个检验批 2、土方回填工程为1个检验批 3、边坡支护工程为1个检验批 (二)阀板基础子分部工程 阀板基础子分部工程含4个分项工程划分为10个检验批。 1、模板工程分为2个检验批即模板安装、模板拆除各1个检验批。

2、钢筋工程分为2个检验批即钢筋原材料、加工和钢筋连接、安装各1个检验批。 3、混凝土施工设计为4个检验批,即垫层原材料配合比设计和阀板原材料配合比设计各1个检验批;垫层施工和阀基施工各1个检验批。 4、现浇结构工程划分为2个检验批,即:垫层和阀板各1个检验批。 (三)负一层结构子分部工程 负一层结构子分部工程划分为10个检验批。 1、模板工程划分为2个检验批含电梯井、剪力墙、柱、楼梯板、梁板等模板的安装和拆除各1个检验批。 2、钢筋工程划分为2个检验批即原材料、加工和连接、安装各1个检验批共计2个检验批。 3、混凝土施工工程划分为6个检验批即以电梯井、剪力墙为C40、柱为C50、梁板(含楼梯板)为C30的原材料配合比设计各1个检验批,共计3个检验批。混凝土施工也因施工工艺和设计标号不同相应划分为3个检验批。共计6个检验批。 4、现浇混凝土结构工程划分为3个检验批。 (四)负一层砌体子分部工程 负一层砌体子分部工程划分为2个检验批。 1、填充样砌体工程划分为1个检验批。 2、钢筋砌体划分为1个检验批。 (五)基础防水、防腐子分部工程 基础防水、防腐子分部工程含3个分项工程划分为3个检验批。 1、阀板找平层划分为1个检验批。 2、SBS卷材防水层划分为1个检验批。

给排水系统及采暖工程检验批详细划分

建筑给排水系统及采暖 (一)室内给水系统子分部 1、给水管道及配件安装分项 a、一个系统(含垂直干管与水平支管)为一个检验批; b、高层一个系统可分段,每段为一个检验批; c、屋面或底层水平干管为一个检验批; d、隐蔽部分,同一个时段隐蔽的为一个检验批; 2、室内消火栓安装分项 a、一个立管系统的各个消火栓为一个检验批; b、高层一个垂直系统可分段,每段为一个检验批; c、若系统按区域划分,则一个功能区域的消火栓为一个检验批。 3、给水设备安装分项 各个专业功能的设备为一个检验批。 (二)室内排水系统子分部 1、室内排水管道及配件安装分项 a、一个排水系统为一个检验批; b、高层一个系统可分段,每段为一个检验批; C、若有水平干管,则水平干管为一个检验批; d、隐蔽部分,同一个时段隐蔽的为一个检验批。 2、雨水管道及配件安装分项 (三)室内热水供应系统子分部 1、室内热水管道及配件安装分项 参照室内给水管道及配件安装分项。: 2、热水供应系统辅助设备安装分项 相对独立的一套功能系统或数量较多的某一区域内的内容可作为一个检验批。 (四)卫生器具安装子分部 1、卫生器具及给水配件安装分项

a、一层为一个检验批; b、单层面积较大的一层可按功能区域分为几个检验批。 2、卫生器具排水管道安装分项 同卫生器具给水配件安装分项一致。 (五)室内采暖管网子分部. 1、室内采暖管道及配件安装分项 a、同给水管道及配件安装分项划分。 b、若水平支管数量较多,则水平支管也可按层(或几层)为一个检验批。 2、室内采暖辅助设备及散热器、金属辐射板安装分项 a、一层为一个检验批; b、单层面积较大的可按功能区段分为几个检验批。 (六)室外给排水与采暖子单位工程 1、室外给水管道安装分项 一般按一个检验批。对于不同时段隐蔽的项目,可分成不同的几个检验批。 2、室外排水管道安装分项 一般按一个检验批。对于不同时段隐蔽的项目,可分成不同的几个检验批。 3、室外供热管网安装分项 一般按一个检验批。对于不同时段隐蔽的项目,可分成不同的几个检验批。 4、室外消防水泵结合器、消防栓安装分项。 一般按一个检验批。 5、室外给水管网的管沟及井室分项 根据室外给水管网的区域大小分成一个或几个检验批。 6、室外排水管沟及井池分项 根据室外排水管网的区域大小分成一一个或几个检验批。

分部分项检验批划分表

分部分项工程划分表 楼号分 部 工 程 子分部工程分项工程检验批质量验收记录备注 3#楼 、9#楼、14 #楼地 基 与 基 础 无支护土方 土方开挖 土方回填 土方开挖工程检验批质量验收记录 土方回填工程检验批质量验收记录 有支护土方 排桩 降水、排水 地下连续墙 锚杆、土钉墙 水泥土桩 沉井与沉箱 钢或混凝土支撑 排桩墙支护工程检验批质量验收记录 降水与排水工程检验批质量验收记录 地下连续墙工程检验批质量验收记录 锚杆及土钉墙支护工程检验批质量验收记录 沉井与沉箱工程检验批质量验收记录 地基及基础处理 灰土地基 砂和砂石地基 碎砖三合土地基 土工合成材料地基 粉煤灰地基 重锤夯实地基 强夯地基 振冲地基 砂桩地基 灰土地基工程检验批质量验收记录 砂和砂石地基工程检验批质量验收记录 粉煤灰地基工程检验批质量验收记录 强夯地基工程检验批质量验收记录 振冲地基工程检验批质量验收记录 砂桩地基工程检验批质量验收记录 1

预压地基 高压喷射注浆地基 土和灰土挤密桩地基注浆地基 水泥粉煤灰碎石桩地基夯实水泥土桩地基高压喷射注浆地基工程检验批质量验收记录土和灰土挤密桩地基工程检验批质量验收记录 桩基锚杆静压桩及静力压桩 预应力离心管桩 钢筋混凝土预制桩 钢桩 混凝土灌注桩(成孔、钢筋笼、清孔、 水下混凝土灌注) 混凝土预制桩(钢筋骨架)工程检验批质量验收记录 混凝土预制桩工程检验批质量验收记录 混凝土灌注桩(钢筋笼)工程检验批质量验收记录 混凝土灌注桩(混浆护壁钻孔桩)工程检验批质量验收记录 混凝土灌注桩(套管成孔桩)工程检验批质量验收记录 混凝土灌注桩(人工挖孔桩)工程检验批质量验收记录 地下防水防水混凝土 水泥砂浆防水层 卷材防水层 涂料防水层 金属板防水层 塑料板防水层 细部构造 喷锚支护 复合式衬砌 地下连续墙 防水混凝土工程检验批质量验收记录 水泥砂浆防水层工程检验批质量验收记录 卷材防水层工程检验批质量验收记录 涂料防水层工程检验批质量验收记录 细部构造检验批质量验收记录 锚喷支护工程检验批质量验收记录 复合式衬砌工程检验批质量验收记录 2
