当前位置:文档之家› PPP项目管理公司技术管理办法

PPP项目管理公司技术管理办法

PPP项目管理公司技术管理办法
PPP项目管理公司技术管理办法

中交镇江投资建设管理发展有限公司

技术管理办法

第一章总则

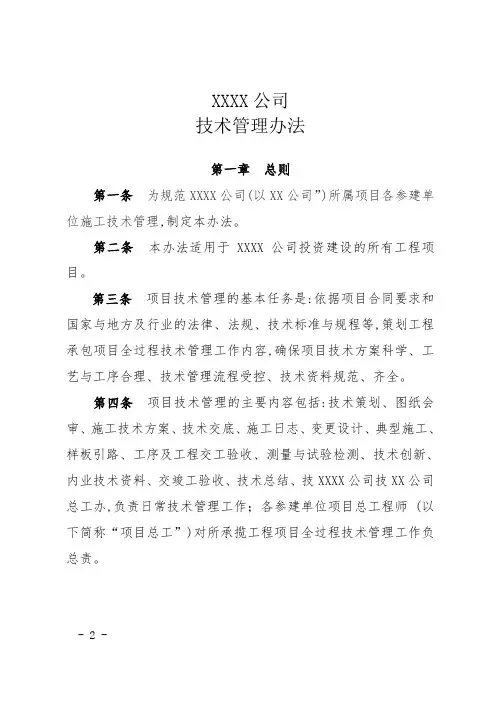

第一条为规范中交镇江投资建设管理发展有限公司(以下简称“公司”)所属项目各参建单位施工技术管理,制定本办法。

第二条本办法适用于中交镇江投资建设管理发展有限公司投资建设的所有工程项目。

第三条项目技术管理的基本任务是:依据项目合同要求和国家与地方及行业的法律、法规、技术标准与规程等,策划工程承包项目全过程技术管理工作内容,确保项目技术方案科学、工艺与工序合理、技术管理流程受控、技术资料规范、齐全。

第四条项目技术管理的主要内容包括:技术策划、图纸会审、施工技术方案、技术交底、施工日志、变更设计、典型施工、样板引路、工序及工程交工验收、测量与试验检测、技术创新、内业技术资料、交竣工验收、技术总结、技术培训与交流等。

第五条公司技术管理牵头部门为公司总工办,负责日常技术管理工作;各参建单位项目总工程师(以下简称“项目总工”)对所承揽工程项目全过程技术管理工作负总责。

第二章技术策划

第六条技术策划由各参建单位项目总工负责组织。

第七条技术策划应在充分理解合同文件与设计文件、施工调查和项目部自身资源及技术条件的基础上进行,并充分体现项目管理层预期。

第八条施工调查以现场勘查为主,内业与外业相结合。必要时,进行现场测绘、钻(挖)探取样。

第九条施工调查内容应根据工程特点和难度,重点调查核实以下主要内容:主要有工程分布、地形地质地貌、地下构筑物及管网分布情况、气象水文、交通、工程特点及难点、主要工程数量、工程规模造价、设计、建设、监理、工期等资料,并对施工队伍的部署及驻地建设、控制工期的项目及重点、难点、关键项目的施工方案、大临工程设置方案、小临建设标准、工程原材料供应和运输方式、原材料的取样检测、水电、通信、燃料、征地拆迁、生活卫生、环境保护等进行调查,提出建议方案。

第十条完成施工调查后,应汇总调查资料,编制书面施工调查报告,作为项目技术策划的重要依据。施工调查报告的内容主要包括现场施工调查情况、施工方案建议、其他需要说明的有关事项等,必要时应附相应图表。

第十一条项目技术策划报告应包括以下主要内容:

1.项目基本情况。

2.主要技术特点与难点及应对措施。

3.技术管理机构设置和技术管理人员配备计划。

4.项目技术管理制度建设计划。

5.施工方案比选,优化施工工艺和施工方法,确定主要施工技术方案。

通过工程结构形式和建筑特点,结合新工艺方法的运用,对施工方案进行比选,优化施工工艺和施工方法,确定主要施工技术方案,并制定主要技术方案、工艺标准,提出技术交底要求。

6.变更设计

根据投标文件和施工合同,结合对施工图纸的复核和施工调查,做好项目变更设计目标和计划。

7.典型工程实施计划。

8.测量与试验检测实施计划。

9.技术及工艺创新计划。

10.施工日志、内业技术资料及技术总结要求。

11.技术人员培训与交流计划,制定项目年度技术交流与培训活动计划并组织实施。

12.现行有效的标准规范清单。

13.其他需要策划的内容。

第十二条开工前的技术准备

1.建立项目技术管理的规章制度。

2.列出项目所需现行有效的法律法规、技术规范规程及验收标准清单。

3.组织施工技术人员进行项目技术培训及交底。

4.准备开工报告中的有关技术资料。

第三章图纸会审

第十三条职责

1.工程项目的图纸会审由各参建单位项目总工组织技术及相关人员实施,并书面提出需设计澄清的问题。

2.项目总工组织项目技术及相关人员参加由业主或监理单位组织的设计交底,重要工程应当报请上级单位派员参加。

3.设计交底后应及时组织图纸会审。

第十四条主要内容

1.图纸数量是否齐全,数据是否准确,施工说明是否清楚明确。

PPP项目操作流程

PPP项目全周期操作流程 一、PPP项目中发改、行业主管部门和财政部门的分工与合作 PPP项目的运作流程,是发改部门、财政部门和行业主管部门通力合作的过程。根据财政部2014(财金113号)文中界定的项目识别-项目准备-项目采购-项目执行-项目移交五个阶段的划分,在每个阶段都有发改部门和行业主管部门的参与。 问:发改部门在基建项目和城市开发项目中的职责? 答:主要包括(1)规划编制工作。编制五年规划、中长期规划和年度计划等,以此提出新建、改建项目或存量公共资产中的潜在项目。(2)建设项目审批工作。负责审核并上报审核申报中央、自治区、市财政性建设资金,按规定权限审批、核准、审核重大建设项目、重大涉外项目和大额用汇投资项目。(3)承担重大建设项目稽查责任,跟踪检查相关行业和地方贯彻执行国家、自治区、市和全旗投资政策 和规定情况;组织开展对中央、自治区、市和全旗财政性建设资金投

资安排实施情况的监督检查。(4)价格引导与调控。(参见图一的左侧内容)。总体上看,发改部门在PPP项目运作中主要负责开展PPP 项目的基本建设审批程序,完成项目立项——工程可行性研究批复——初步设计概算批复等工作。 问:项目发起主体和项目来源? 答:可以由政府发起,也可以由社会资本发起。 1)政府发起。财政部门应负责向交通、住建、环保、能源、教育项目、医疗、体育健身和文化设施等行业主管部门征集潜在政府和社会资本合作行业主管部门可从国民经济和社会发展规划及行业专项规划中的新建、改建项目或存量公共资产中遴选潜在项目。 2)社会资本发起。社会资本应以项目建议书的方式向政府和财政部门推荐潜在政府和社会资本合作项目。 问:建设项目的立项审批程序有哪些? 根据“国发[2004]20号”《国务院关于投资体制改革的决定》(以下称“《决定》”),以及“国发[2014]53号”《政府核准目录(2014年)》的规定,中国目前投资项目的审核体制主要分为三类:审批制、核准制、备案制。国务院办公厅颁布实施的“国办发[2007]64号”《国务院办公厅关于加强和规范新开工项目管理的通知》(以下称“《通知”》)分别对实行审批制、核准制及备案制的项目管理流程做了规定,强调了投资项目管理适用由发展和改革部门、城乡规划部门、国土资源部门、环境保护部门、建设部门、统计部门等各单位密切配合的管理机制。特别要注意的是,境外投资项目及外商投资项目核准流程中还涉

PPP项目管理制度与工作程序、方法

P P P融资模式公路工程 项目管理办法与制度 二〇一七年十一月

目录 第一篇项目管理规划与管理职能 (7) 第一部分项目管理规划总则 (7) 第一章建立PPP工程项目管理体系的目的 (7) 第二章 PPP工程项目管理体系目标 (7) 第三章 PPP工程项目管理体系构建思路 (7) 第四章参建单位项目组织架构 (8) 第二部分项目公司及其职能部门岗位职责 (8) 第一章项目公司职责 (8) 第二章股东大会职责 (9) 第三章董事会职责 (9) 第四章监事会(监事)职责 (10) 第五章董事长职责 (10) 第六章公司经理职责 (10) 第七章综合部职责 (10) 第八章建设管理部职责 (11) 第九章财务部职责 (11) 第二篇项目建设前期准备工作 (11) 第一部分项目招标投标工作 (12) 第一章项目管理公司招标工作 (12) 第二章施工单位业务招标工作 (12) 第二部分项目报批与报建 (13) 第一章初步设计报批 (13) 第二章施工图设计报批 (13) 第三章质量安全监督申请与批准 (13) 第三部分施工准备工作 (14) 第一章施工图会审与设计交底 (14) 第二章监理规划审查 (15) 第三章施工组织设计审查 (15) 第四章施工单位现场准备工作检查 (16) 第五章第一次工地例会和开工报告审批 (17) 第三篇项目进度计划管理 (17) 第一部分项目进度计划管理实施 (17) 第一章总则 (18) 第二章建议性计划编制及上报 (18) 第三章指导性计划的编制、下达 (20) 第四章实施性计划编制、下达 (21) 第五章进度计划的执行 (22) 第六章计划的考核 (23)

PPP项目维护管理方案

2、维护管理方案 一、维护管理方式 1)成立专业运营维护机构进行日常管理。 2)编制日常管理办法与实施细则及应急预案。 3)做好日常维护管理工作,建立健全维护管理制度与工程维护档案,确保项目设施处于安全工作状态。 4)日常管理单位与使用单位应配合工作,共同确保项目设施得安全运营。 5) 编制年度维护维修计划,经协调后统一安排项目设施得维修时间。 7) 巡视维护人员应采取必要得防护措施与配备相应得防护装备,保障人员安全。 8)维护机构相关人员对项目本体、附属设施、其她项目设施得运行状况进行安全评估,及时处理隐患,确保运行安全。 二、突发事件应急处理方案 1、成立应急救援组织机构 项目公司成立应急救援领导小组,与政府相关机构共同组织紧急突发事件、重大险情、事故得应急处理网络。应急救援领导小组组织机构分为三级体系,项目公司本级设一级应急救援领导小组,施工单位项目部分设二、三级应急救援领导小组,项目公司一级应急救援组织机构领导二、三级救援组织,以方便应急救援时统一指挥,合理科学得调动应急资源进行救援。应急救援组织机构如下图。 应急救援组织结构图 2、各级应急救援领导小组职责分工 根据当地风险管理制度,对不同施工阶段得重大危险源进行识别,对已知、可预测得

重大危险源,必须编制详细得专项施工方案,并按照相关要求组织专家进行评审与修改,对特重大风险源采取相应得有效工程处理措施。 (1)施工单位项目部救援领导小组职责 施工单位项目部总工程师负责组织相关单位对本项目环境安全风险进行评估,参加项目公司组织得技术处理方案研究,编制本级环境安全风险施工技术处理方案,针对本项目得主要风险源,指定专人专管,监控各重点施工风险管理。 (2)各抢险队及作业班组安全负责人、安全员职责 各抢险队及作业班组安全负责人及安全员负责施工过程得安全管理及安全风险工作得检查与险情上报,加强各抢险队及专业工班得抢险救援技能培训,并明确分工,当出现突发事件时,有权立即发出警报并有前期应急处理得职责。 3、应急救援物资准备 应急救援物资得充足准备就是应急救援抢险工作得重要保障,该项工作由项目公司根据项目实际情况进行危险源分析,制定应急抢险救援资源计划与储备,并指定施工单位项目部落实,当发生紧急抢险救援时,项目公司可统一调配施工单位项目部得应急抢险救援物资与设备直接投入抢险救灾。该物资包括:生产物资设备、日常物资类、医疗设备与必备得生活保障物资。 4、应急救援知识教育培训及演练 根据进场时间安排应急抢险救援知识教育计划,由施工单位项目部组织落实,项目公司组织工程项目经理、总工程师与安全主任等相关负责人授课,必要时聘请外部专家授课,对考试合格人员发合格证,只有持证人员才能成为抢险救援领导小组成员,未授于合格证人员,不允许担任专职或兼职安全检查员。 为了在险情出现时各项抢险救援工作能够迅速有条不紊开展,由施工单位项目部负责组织抢险救援队按预设险情进行实地演练,施工单位项目部组织演练时间由项目公司根据施工总体安排确定,必要时,与市卫生、消防等有关管理部门组成合成演练或协同演练。使应急救援人员进入“实战”状态,熟悉各类防灾应急救援得处置与整个应急救援得程序,提高协同作战能力。 凡抢险救援演练必须向项目公司上报演练申请与演练实施方案,演练结束后,由施工单位项目部将演练总结报告送达到项目公司,演练总结报告包含演练内容、人员分工、方案、处理程序、演练影像资料、演练中存在得不足等。

3P项目运作流程与投融资模式

一、 PPP 模式概述 1、定义 PPP模式,也称 PPP融资,或者 PPP。PPP模式即 Public — Private--Partnershiq 的字母缩写,通常译为“公共私营合作制”,是 指政府与私人组织之间,为了合作建设城市基础设施项目。或是为了提供某种公 共物品和服务,以特许权协议为基础,彼此之间形成一种伙伴式的合作关系, 并通过签署合同来明确双方的权利和义务,以确保合作的顺利完成,最终使合作 各方达到比预期单独行动更为有利的结果。 为弥补 BOT 模式的不足,近年来,出现了一种新的融资模式—— PPP (Public —Private--Partnershiq)模式,即公共政府部门与民营企业合作模式。 PPP模式是公共基础设施建设中发展起来的一种优化的项目融资与实施模式,这是一种以各参与方的“双赢”或“多赢”为合作理念的现代融资模式。其典型的结构为:政府部门或地方政府通过政府采购形式与中标单位组成的特殊目的公司签定 特许合同(特殊目的公司一般由中标的建筑公司、服务经营公司或对项目进行投资的第三方 组成的股份有限公司)由特殊目的公司负责筹资、建设及经营。 政府通常与提供贷款的金融机构达成一个直接协议,这个协议不是对项目进行担保的协议,而是一个向借贷机构承诺将按与特殊目的公司签定的合同支付有 关费用的协定,这个协议使特殊目的公司能比较顺利地获得金融机构的贷款。采用这种融资 形式的实质是:政府通过给予私营公司长期的特许经营权和收益权来换取基础设施加快建设及 有效运营。 2、PPP模式的内涵 PPP模式的内涵主要包括以下四个方面: 第一,PPP是一种新型的项目融资模式。项目 PPP融资是以项目为主体的融资活动,是 项目融资的一种实现形式,主要根据项目的预期收益、资产以及政府扶持措施的力度而不是 项目投资人或发起人的资信来安排融资。项目经营的直接收益和通过政府扶持所转化的效益 是偿还贷款的资金来源,项目公司的资产和政府给予的有限承诺是贷款的安全保障。 第二、 PPP融资模式可以使民营资本更多地参与到项目中,以提高效率,降低风险。这也正是现行项目融资模式所欠缺的。政府的公共部门与民营企业以特许权协议为基础进行全程的 合作,双方共同对项目运行的整个周期负责。 PPP方式的操作规则使民营企业参与到城市轨 道交通项目的确认、设计和可行性研究等前期工作中来,这不仅降低了民营企业的投资风险,而且能将民营企业在投资建设中更有效率的管理方法与技术引入项目中来,还能有效地实现对 项目建设与运行的控制,从而有利于降低项目建设投资的风险,较好地保障国家与民营企业各 方的利益。这对缩短项目建设周期,降低项目运作成本甚至资产负债率都有值得肯定的现实意义。 第三、 PPP模式可以在一定程度上保证民营资本“有利可图”。私营部门的投资目标 是寻求既能够还贷又有投资回报的项目,无利可图的基础设施项目是吸引不到民营资本的投 入的。而采取 PPP模式,政府可以给予私人投资者相应的政策扶持作为补偿,从而很好地解决 了这个问题,如税收优惠、贷款担保、给予民营企业沿线土地优先开发权等。通过实施这些 政策可提高民营资本投资城市轨道交通项目的积极性。 第四、PPP模式在减轻政府初期建设投资负担和风险的前提下,提高基础设施建设的服 务质量。在 PPP模式下,公共部门和民营企业共同参与城市基础设

ppp项目管理操作流程

PPP项目操作手册 1一操作基础 PPP是Public-Private-Partnership的首字母缩写,常译为“公共-私营- 合作机制”,是指为了建设基础设施项目,或是为提供某种公共物品和服务,政府按照一定的程序和方式,与私人组织(社会力量)以政府购买服务合同、特许经营协议为基础,明确双方的权利和义务,发挥双方优势,形成一种伙伴式的合作关系,并通过签署合同来明确双方的权利和义务,以确保合作的顺利完成,由社会力量向公众提供市政公用产品与服务的方式,提高质量和供给效率,最终实现使合作各方达到比预期单独行动更为有利的结果。 PPP模式本质上是政府与社会资本合作,为提供公共产品或服务而建立的全过程合作关系,以授予特许经营权等为基础,以利益共享和风险分担为特征,通过引入市场竞争和激励约束机制,发挥双方优势,提供公共产品或服务的质量和供给效率。即建立政府与企业“利益分享、风险共担、全程合作”的模式,形成“政府监管、企业运营、社会评价”的良性互动格局。PPP模式的核心是在公共服务领域引入市场机制,因此,它不仅仅是单纯的融资方式,也是一种机制和制度设计。推广PPP模式进行城市基础设施的建设与运行,可以将适度的市场竞争引入城市基础设施领域,在实现社会福利、提高基础设施服务质量的同时也给企业带来合理的投资回报,同时也能够增强公共基础设施可持续运行的效率和能力。 PPP模式项目的实施主要包括项目选择、社会力量合作伙伴确定、组建项目公司、融资、建设、运行管理等过程。项目收入来源主要分三类,一是完全依靠使用者付费,二是政府支付服务费用,三是前两种方式的结合。 PPP有广义和狭义之分。广义的PPP可以理解为一系列项目融资模式的总称,包含BOT、TOT、DBO、BTO、股权转让、委托运营等多种模式。狭义的PPP与BOT 原理相似,都是由“使用者付费”,但它更强调公共部门与私人部门的全过程合作。 2二总体要求

PPP项目管理制度与工作程序方法

P P P融资模式公路工程项目管理办法与制度 二〇一七年十一月 目录 第一篇项目管理规划与管理职能 第一部分项目管理规划总则 第一章建立PPP工程项目管理体系的目的 规范PPP融资模式下工程项目的管理,建立全面的并能处于有效运行状态的质量保证体系和安全保证体系,严格合同计划管理,保障工程质量合格,维护建设各方的利益,保障资金供给,按合同条款及时支付工程资金,以最优的投资,创造最好的PPP工程项目经济效益和社会效益。 本管理体系适用于PPP项目实施阶段。 第二章 PPP工程项目管理体系目标 1、质量目标:符合相关规范、设计文件、合同文件要求,达到合格标准,争创优良工程; 2、进度目标:满足业主总体进度计划要求,满足业主节点考核目标; 3、投资目标:控制在项目概算(预算)范围内,满足项目目标要求; 4、安全目标:无重大安全责任事故;推进平安工程创造工作。 5、环保目标:满足设计文件和地方环保有关要求; 6、文明施工要求:满足合同规定和地方有关文明施工规定。 第三章 PPP工程项目管理体系构建思路 1、通过建立项目管理组织架构,确立项目公司及职能部门职责,确保在组织上保证

项目建设; 2、通过建立规划、计划与制度,确保项目循序渐进、稳步推进; 3、通过质量、安全保证体系,现场管理措施,检查验收制度,材料设备质量控制,确保项目质量、安全; 4、通过变更设计和计量支付制度,保证资金正常支付和杜绝经费浪费; 5、通过对设计、监理、施工单位、项目管理公司的考核,实现奖优罚劣。 第四章参建单位项目组织架构 1、施工单位项目经理部领导层设项目经理1人,总工1人,副经理1-2人,下设工程部、计划部、质检部(含试验室)、物资部、机械部、安全部、财务部等部门,分别负责工程现场管理、计划管理、质量管理、材料物资管理、机械设备管理、安全管理、财务管理等工作,具体职责由项目经理部确定。 2、监理单位现场总监办设总监1人、设专业工程师、计量工程师、检测工程师、安全环保工程师若干,分别负责工程现场专业管理、计量支付、工程检测、安全环保管理等工作,具体职责由总监办具体确定; 3、勘察设计单位设项目负责人1人,下设勘察组、设计组、概预算编制组等部门,分别负责项目勘察、设计、概预算编制等工作,具体职责由设计院确定。 4、项目公司设董事会、监事会,设董事长1人,监事1人,经理1人,副经理1-2人,下设综合部、建设管理部(含计划处、工程处、安全处)、财务部、纪检部共4个部门,配备人员若干。工程建设管理工作有建设管理部负责,其中现场管理、质量安全管理由建设管理部工程管理处负责,计划统计、计量支付、设计变更由建设管理部计划处负责。 第二部分项目公司及其职能部门岗位职责 第一章项目公司职责 1、代表股东行使股东大会赋予的权利和义务; 2、执行股东大会和董事会决议; 3、负责项目公司组织结构的设置工作和人事安排工作; 4、负责项目建设管理工作;

PPP项目运作流程详解

PPP项目运作流程详解 一、操作基础 PPP是Public-Private-Partnership的首字母缩写,常译为“公共-私营-合作机制”,是指为了建设基础设施项目,或是为提供某种公共物品和服务,政府按照一定的程序和方式,与私人组织(社会力量)以政府购买服务合同、特许经营协议为基础,明确双方的权利和义务,发挥双方优势,形成一种伙伴式的合作关系,并通过签署合同来明确双方的权利和义务,以确保合作的顺利完成,由社会力量向公众提供市政公用产品与服务的方式,提高质量和供给效率,最终实现使合作各方达到比预期单独行动更为有利的结果。 PPP模式本质上是政府与社会资本合作,为提供公共产品或服务而建立的全过程合作关系,以授予特许经营权等为基础,以利益共享和风险分担为特征,通过引入市场竞争和激励约束机制,发挥双方优势,提供公共产品或服务的质量和供给效率。即建立政府与企业“利益分享、风险共担、全程合作”的模式,形成“政府监管、企业运营、社会评价”的良性互动格局。PPP模式的核心是在公共服务领域引入市场机制,因此,它不仅仅是单纯的融资方式,也是一种机制和制度设计。推广PPP模式进行城市基础设施的建设与运行,可以将适度的市场竞争引入城市基础设施领域,在实现社会福利、提高基础设施服务质量的同时也给企业带来合理的投资回报,同时也能够增强公共基础设施可持续运行的效率和能力。 PPP模式项目的实施主要包括项目选择、社会力量合作伙伴确定、组建项目公司、融资、建设、运行管理等过程。项目收入来源主要分三类,一是完全依靠使用者付费,二是政府支付服务费用,三是前两种方式的结合。

PPP有广义和狭义之分。广义的PPP可以理解为一系列项目融资模式的总称,包含BOT、TOT、DBO、BTO、股权转让、委托运营等多种模式。狭义的PPP与BOT原理相似,都是由“使用者付费”,但它更强调公共部门与私人部门的全过程合作。 二、总体要求 (一)打破地域垄断和所有制限制。 政府通过竞争机制择优选择合作伙伴,吸引各类社会资本参与项目的投融资、建设和运营等;鼓励有一定技术能力和管理经验的专业性企业通过兼并、收购,跨地域参与市场竞争,培育具有开拓国内外市场能力的大型市政公用服务企业,提高产业集中度。鼓励以市代县、城乡一体化中的同类项目进行打包,扩大市场规模。 (二)落实费价政策。 将市政公用服务价格收费或政府支付服务费作为合作伙伴的经营收入来源。政府要合理确定费价标准,完善价格调整机制,在合作伙伴履约的前提下及时足额支付服务费和补贴,既保护消费者权益,又保证投资者的合理收益。政府支付的服务费应通过竞争程序确定,并纳入地方财政预算管理。向用户收费的各类市政公用产品价格,应按照相关规定进行成本监审并及时调整到位,价格不到位的,政府应予以补贴。 城镇综合管廊项目要明确各入廊管线行业费用分摊和价格标准。 (三)规范运行操作。 按照城镇市政公用各类专项规划筛选适宜PPP的项目,强化项目前期策划和论证,做好信息公开;通过竞争机制选择合作伙伴,按照“政府引导、企业主导、市场运作、利益共享、风险共担”的原则,由政

PPP项目流程(完整版)

XX引水工程(含管道工程、净水厂) PPP项目流程 PPP模式是一种优化的项目融资与实施模式,以各参与方的“双赢”或“多赢”作为合作的基本理念,政府通过给予私营公司长期的特许经营权和收益权来加快基础设施建设及有效运营。就XXXX饮水工程(含管道工程、净水厂)项目(以下简称“本项目”)流程中涉及的法律程序和文件作如下表述。由于本项目现实操作情况,以下有些步骤需同时开展。 一、项目发起与筛选 本项目由XX县政府发起。县财政部门向交通、住建、环保、国地、农业等主管部门征集潜在的PPP项目,主管部门以初步实施方案的方式报送。财政部门会同行业主管部门,对潜在政府和社会资本合作项目进行考察,择优选择社会资本。财政部门应根据筛选结果制定项目年度和中期开发计划。新建、改建项目应提交可行性研究报告、项目产出说明和初步实施方案。 其中涉及的文件有: (1)项目初步实施方案 (2)项目可行性研究报告 (3)项目产出说明 二、物有所值评价和财政承受能力评价 1.物有所值评价 财政部门政府和社会资本合作中心会同行业主管部门,在进行物有所值评价

时参照《PPP物有所值评价指引(试行)》的规定,从定性和定量两方面开展物有所值评价工作。定量评价工作由各地根据实际情况开展。物有所值评价结论分为“通过”和“未通过”。通过的“项目”,完成物有所值评价报告编制工作,报省级财政部门备案。 其中涉及的文件有: (1)物有所值定性评价专家打分表 (2)物有所值评价报告 2.财政承受能力评价 物有所值评价“通过”的项目,参照《政府和社会资本合作项目财政承受能力论证指引》可进行财政承受能力论证。为确保财政中长期可持续性,财政部门应根据项目全生命周期内的财政支出、政府债务等因素,对部分政府付费或政府补贴的项目,开展财政承受能力论证并形成最终结论。 三、成立项目组 政府组建专门负责具体PPP项目组。项目组在授权范围内负责PPP项目的前期评估论证、实施方案编制、考察同类项目、比选后择优与合作伙伴谈判、项目合同签订、项目组织实施以及合作期满移交等工作。 在项目推进过程中,项目组负责与政府和企业的沟通协调。 四、编制项目实施方案 项目实施机构进行调查研究和分析论证,编制项目实施方案。主要内容如下:(一)项目概况;(二)项目实施机构;(三)项目建设规模、投资总额、实施进度,以及提供公共产品或公共服务的标准等基本经济技术指标;(四)投资回报、价格及其测算;(五)可行性分析,即降低全生命周期成本和提高公共服务

PPP项目管理知识要点整理

PPP项目管理知识要点整理 一、PPP项目建设手续审批 与传统建设工程项目相比,PPP项目除了履行立项等基建审批手续外,还需要进行PPP模式审批等程序。 针对新建PPP项目,项目建议书以及可行性研究报告等审批文件是审查项目合法性的重要文件,也是投资项目获得新开工(行政)许可的前期条件。 新建PPP项目建设审批文件: 1.项目建议书 2.可行性研究报告 3.水土保持方案 4.环境影响评价报告 5.土地使用预审 6.规划选址意见书 7.规划及用地许可 8.…… 二、PPP模式审批 除了与建设工程相关的立项等行政审批手续外,财政部门还要对项目实施方案进行物有所值评估和财政承受能力验证(利用第三方专业机构和专家力量)。通过验证的项目,才允许项目实施机构报政府审 页脚内容1

核。 PPP项目的定价和收费机制是政府和社会资本(可以是一家企业,也可以是多家企业组成的联合体;实践中,联合体一般由建设方、融资方、运营方、材料供应商等组成的利益共同体)合作的重要基础,关系到PPP项目的风险分配和收益回报,是政府方和社会资本方共同的关注核心。 三、PPP项目操作流程 1.项目识别阶段 1.1对于列入PPP项目年度开发计划的项目,项目发起方应按照财政部门或者PPP中心的要求提交相关资料:《项目可行性研究报告》、《项目产出说明》、《项目初步实施方案》。 1.2物有所值评价和财政承受能力论证。 2.项目准备阶段 2.1政府建立专门协调机构——PPP项目领导小组。已通过物有所值评价和财政承受能力论证的PPP项目,地方人民政府应当组建专门的PPP项目领导小组作为PPP项目的领导和协调机构,主要负责项目评审、组织协调和检查督导等工作。组建成立后,应当以《通知》、《决定》等文件方式通知相关职能部门及单位,并且要向社会公众公式。 2.2地方人民政府或其指定的政府职能部门等组织机构可作为PPP项目实施机构,负责项目准备、采购、监管和移交等工作,具体为负责PPP项目咨询机构选定、项目前期评估论证工作组织、项目实施计划制订、实施方案编制与报批、物有所值评价及财政承受能力论证工作协助、PPP项目社会资本选定、代表政府进行PPP项目合同签署、项目组织实施与监管以及合作期满项目移交等工作。 实施方案审核流程:市场测试(并不是必经流程)→专家评审→审核 项目实施方案经审核批准的,应当作为项目后续的采购、执行和移交等工作的纲领性文件,由项目实 页脚内容2

PPP项目全操作流程

PPP项目全操作流程及全套法律文件综述 政府和社会资本合作模式(“Public-Private-Partnership”,简称“PPP”),于二十世纪九十年代发源于英国,泛指在基础设施和公共服务领域,对符合条件的项目采取政府与社会资本合作经营的模式。这种模式是对传统意义上应由政府负责并主导的社会服务体系的补充或替代,如果项目投入、产出规划、设计合理,管理规范,运行良好,这种方式既能在一定 程度上解决政府的财政困境,也能提高政府提供社会服务的效率及效益,也能为公众创造福祉。 为加大城市基础设施的投资建设,实现新型城镇化的政策目标,转变政府职能,十八届三中全会明确提出“允许社会资本通过特许经营等方式参与城市基础设施投资和运营”,随后国务院、财政部和国家发改委于2014下半年至2015年期间密集发文,积极推动PPP项目的实施,PPP模式在中国迎来新的发展浪潮已是大势所趋! 由于PPP项目参与主体众多,法律关系、交易结构复杂,涉及到投融资、特许经营、招投标、政府采购、公司、预算等的众多法律门类,如何实现PPP项目全流程规范运作,如何明确、具体的规范各方权利、合理分担风险,需要法律工作者予以认真的研究。笔者根据相关法律规定及自己多年来PPP项目的实践经验,完成了本文,以期对我国PPP项目的规范运作添砖加瓦。

PPP项目的操作流程包括项目识别、项目准备、项目采购、项目执行、项目移交五个阶段,PPP项目所涉的全套法律文件亦分别体现在这五个阶段之内。PPP项目的全部操作流程及相关法律文件的概貌,详见如下图表: 一、项目识别阶段 所谓项目识别,即政府在确定一个基础设施及公共服务类项目是否采用PPP模式时,需综合评价该项目就是否符合“投资规模较大、需求长期稳定、价格调整机制灵活、市场化程度较高”等条件,从而最终决定是否采用政府和社会资本合作模式(PPP模式)。 (一)项目发起 根据PPP项目发起方式的不同,PPP项目包括政府发起、社会资本发起两种方式。

C16015 PPP项目操作流程(上) 课后测验100分 三套

C16015 PPP项目操作流程(上) 课后测验100分 一、单项选择题 1. 关于PPP项目风险分配,项目的法律、政策和最低需求等风险原则上应由哪一方面负责承担?() A. 政府承担 B. 社会资本承担 C. 政府和社会资本共同承担 D. 任意一方承担 描述:2.项目准备,风险分配,风险分配基本框架。您的答案:A 题目分数:10 此题得分:10.0 2. 由政府发起的PPP项目是指()(PPP中心)负责向行业主管部门征集潜在项目,行业主管部门可从国民经济和社会发展规划及行业专项规划中的新建改建项目或存量公共资产中遴选潜在项目。 A. 财政部门 B. 司法部门 C. 建设部门 D. 地方政府部门 描述:1. 项目识别,项目发起,项目发起方式您的答案:A 题目分数:10 此题得分:10.0 3. 关于PPP项目风险分配,不可抗力等风险由哪一方来承担?() A. 政府承担 B. 社会资本承担 C. 政府和社会资本共同承担 D. 任意一方承担 描述:2.项目准备,风险分配,风险分配基本框架。您的答案:C

题目分数:10 此题得分:10.0 二、多项选择题 4. PPP项目管理架构组建过程中,政府或指定的有关职能部门或事业单位可以作为项目实施机构,其具体负责的内容包括()。 A. 项目准备 B. 项目采购 C. 项目监管 D. 项目移交 描述:2.项目准备,管理架构组建 您的答案:B,A,D,C 题目分数:10 此题得分:10.0 三、判断题 5. 在PPP项目筛选的过程中,财政部门(PPP中心)需会同行业主管部门对潜在PPP 项目进行评估。() 描述:1. 项目识别,项目筛选 您的答案:正确 题目分数:10 此题得分:10.0 6. PPP项目边界条件中的权利义务边界主要是指应急处置、临时接管和提前终止、合同变更、合同展期、项目新增改扩建需求等应对措施。() 描述:2.项目准备,合同体系,项目边界条件您的答案:错误 题目分数:10 此题得分:10.0 7. 投资规模较大、需求长期稳定、价格调整机制灵活、市场化程度较高的基础设施及公共服务类项目较为适宜采用PPP模式。()

PPP项目操作流程讲课教案

P P P项目操作流程

PPP项目全周期操作流程 一、PPP项目中发改、行业主管部门和财政部门的分工与合作 PPP项目的运作流程,是发改部门、财政部门和行业主管部门通力合作的过程。根据财政部2014(财金113号)文中界定的项目识别-项目准备-项目采购-项目执行-项目移交五个阶段的划分,在每个阶段都有发改部门和行业主管部门的参与。 问:发改部门在基建项目和城市开发项目中的职责? 答:主要包括(1)规划编制工作。编制五年规划、中长期规划和年度计划等,以此提出新建、改建项目或存量公共资产中的潜在项目。(2)建设项目审批工作。负责审核并上报审核申报中央、自治区、市财政性建设资金,按规定权限审批、核准、审核重大建设项目、重大涉外项目和大额用汇投资项目。(3)承担重大建设项目稽查责任,跟踪检查相关行业和地方贯彻执行国家、自治区、市和全旗投资政策和规定情况;组织开展对中央、自治区、市和全旗财政性建设资金投资安排实施情况的监督检查。(4)价格引导与调控。(参见图

一的左侧内容)。总体上看,发改部门在PPP项目运作中主要负责开展PPP项目的基本建设审批程序,完成项目立项——工程可行性研究批复——初步设计概算批复等工作。 问:项目发起主体和项目来源? 答:可以由政府发起,也可以由社会资本发起。 1)政府发起。财政部门应负责向交通、住建、环保、能源、教育项目、医疗、体育健身和文化设施等行业主管部门征集潜在政府和社会资本合作行业主管部门可从国民经济和社会发展规划及行业专项规划中的新建、改建项目或存量公共资产中遴选潜在项目。 2)社会资本发起。社会资本应以项目建议书的方式向政府和财政部门推荐潜在政府和社会资本合作项目。 问:建设项目的立项审批程序有哪些? 根据“国发[2004]20号”《国务院关于投资体制改革的决定》(以下称“《决定》”),以及“国发[2014]53号”《政府核准目录(2014年)》的规定,中国目前投资项目的审核体制主要分为三类:审批制、核准制、备案制。国务院办公厅颁布实施的“国办发[2007]64号”《国务院办公厅关于加强和规范新开工项目管理的通知》(以下称“《通知”》)分别对实行审批制、核准制及备案制的项目管理流程做了规定,强调了投资项目管理适用由发展和改革部门、城乡规划部门、国土资源部门、环境保护部门、建设部门、统计部门等各单位密切配合的管理机制。特别要注意的是,境外投资项目及外商投资项目核准流程中还涉及商务部门和外汇管理部门。以下就审批制、核准制及备案制三种制度下的投资项目管理流程做简单说明。

PPP项目操作流程

P P P项目操作流程集团公司文件内部编码:(TTT-UUTT-MMYB-URTTY-ITTLTY-

一、推行P P P的社会经济背景 1、形势所需。 稳增长、促改革和惠民生基础设施投资需要(城镇化建设)公共事业运行效率有待提高 社会资本准入难 政府债务瓶颈(进入偿债高峰)政府财政负担较重 2、时代所需。 适应国家治理现代化的体制机制变革: 制度创新和系统性重构市场在资源配置中的决定性作用转变政府职能和建立现代财政制度 依法治国(契约精神) 中国经济发展进入新常态:从高速增长转为中高速增长 改革红利:混合所有制 二、PPP模式在地方债务中扮演的角色 1、实施PPP模式是投融资模式的改革。PPP是一种能使政府、企业、社会多方共赢的公共产品提供方式,也是转变政府职能、创新预算管理、提升公共服务水平的一次体制机制变革。PPP模式关键在于引入社会资本承担公共品与服务项目融资、建设、运营等的大部分工作,与政府直接提供公共品与服务相比,PPP有助于地方债务的治理。 2、实施PPP模式将政府债务转为企业债务。国发〔2014〕43 号和财预〔2014〕351号文,提供了新一届政府对地方债务治理的框架,其中明确将逐步剥离地方融资平台公司的政府融资职能,推广使用政府与社会资

本合作模式,通过PPP模式将政府债务转为企业债务。财政部拟采取公司制PE形式设立中央财政PPP融资支持资金,为PPP项目开发、准备阶段和融资过程提供资金支持。 3、PPP模式在城镇化中起重要作用。根据国务院研究发展中心的测算,到2020年,与城镇化相关的融资需求约为42万亿元。根据国发〔2014〕43号和财预〔2014〕351号文的规定推演,未来地 方政府性债务主要由一般政府债、专项政府债和PPP债构成。可见, 应对未来几十年城镇化的资金缺口,PPP模式被委以了重任。 4、解决政府新增和存量债务的新路径。从43号文规定来看,对于新增政府债务,推广使用PPP模式。鼓励社会资本通过特许经营等方式,参与城市基础设施等有一定收益的公益性事业投资和运营。对于存量政府债务,在建工程确实没有其他建设资金来源的,应主要通过政府与社会资本合作模式和地方政府债券解决后续融资。 5、PPP模式具有较大发展潜力。一方面,2013年中国PPP项目的累计总投资为1278亿美元,与同类型新兴市场比有较大的差距。另一方面,2013年新增的PPP投资额仅为7亿美元,而2013 年城投债的发行量则高达9512亿元,若PPP模式成功替代城投主导的融资模式,其发展空间巨大。 三、PPP模式的内涵 1、国务院提出推广PPP模式。去年9月,国务院出台《关于加强地方政府性债务管理的意见》(国发〔2014〕43号),提供了新一届政府对地方债务治理的框架,最大亮点就是提出“推广使用政府与社会资本合

PPP项目政府采购方式的选择及采购流程(完整版)

PPP项目政府采购方式的选择及采购流程(完整版) 2016-01-07 政府和社会资本合作模式(“PPP” 模式)是指政府与社会资本在基础设施和公共服务领域建立的一种长期合作关系。早在2014年9月23日,财政部就发布了《财政部关于推广运用政府和社会资本合作模式有关问题的通知》(财金(2014)76号),由此,拉开了在全国范围内推广PPP模式的序幕。(来源:中伦律师事务所:邵学军、李兵) 一、引言 为规范PPP项目的识别、准备、采购、执行、移交等各环节的操作流程,2014年11月29日,财政部印发了《政府和社会资本合作模式操作指南(试行)》(财金(2014)113号,下称“113号文”);2014年12月31日,财政部印发《政府和社会资本合作项目政府采购管理办法》(财库〔2014〕215号,下称“《PPP 项目采购办法》”),对政府采购PPP项目的流程进行进一步规范。 根据113号文和《PPP项目采购办法》,PPP项目采购方式包括公开招标、邀请招标、竞争性谈判、竞争性磋商和单一来源采购五种方式;PPP项目的一般采购流程包括资格预审、采购文件的准备和发布、提交采购响应文件、采购评审、采购结果确认谈判、签署确认谈判备忘录、成交结果及拟定项目合同文本公示、项目合同审核、签署项目合同、项目合同的公告和备案等若干基本环节。 然而,对于上述五种采购方式的适用条件和具体采购流程,113号文和《PPP 项目采购办法》并未给出进一步的细则行规定。根据113号文第十七条第一款,“项目采用公开招标、邀请招标、竞争性谈判、单一来源采购方式开展采购的,按照政府采购法律法规及有关规定执行”;而对于竞争性磋商的采购方式,113号文第十七条第二款也仅在采购公告发布及报名、资格审查及采购文件发售、采购文件的澄清或修改及响应文件评审等几个环节进行了规定,对于竞争性磋商采购方式的适用条件、以及其他采购环节上的流程,113号文并没有进一步规定。 因此,在实务操作中,113号文和《PPP项目采购办法》的现有规定并不能满足PPP项目采购的流程性规范需要。为此,我们特对113号文、《PPP项

ppp项目管理操作流程

ppp项目操作手册 1一操作基础 PPP是Public-Private-Partnership 的首字母缩写,常译为“公共-私营- 合作机制”,是指为了建设基础设施项目,或是为提供某种公共物品和服务,政府按照一定的程序和方式,与私人组织(社会力量)以政府购买服务合同、特许经营协议为基础,明确双方的权利和义务,发挥双方优势,形成一种伙伴式的合作关系,并通过签署合同来明确双方的权利和义务,以确保合作的顺利完成,由社 会力量向公众提供市政公用产品与服务的方式,提高质量和供给效率,最终实现 使合作各方达到比预期单独行动更为有利的结果。 PPP模式本质上是政府与社会资本合作,为提供公共产品或服务而建立的全过程合作关系,以授予特许经营权等为基础,以利益共享和风险分担为特征,通过引入市场竞争和激励约束机制,发挥双方优势,提供公共产品或服务的质量和供给效率。即建立政府与企业“利益分享、风险共担、全程合作”的模式,形成 “政府监管、企业运营、社会评价”的良性互动格局。PPP模式的核心是在公共 服务领域引入市场机制,因此,它不仅仅是单纯的融资方式,也是一种机制和制度设计。推广PPP模式进行城市基础设施的建设与运行,可以将适度的市场竞争引入城市基础设施领域,在实现社会福利、提高基础设施服务质量的同时也给企业带来合理的投资回报,同时也能够增强公共基础设施可持续运行的效率和能力。 PPP 莫式项目的实施主要包括项目选择、社会力量合作伙伴确定、组建项目公司、融资、建设、运行管理等过程。项目收入来源主要分三类,一是完全依靠使用者付费,二是政府支付服务费用,三是前两种方式的结合。 PPP有广义和狭义之分。广义的PPP可以理解为一系列项目融资模式的总称,包含BOT TOT DBQ BTO股权转让、委托运营等多种模式。狭义的PPP与BOT 原理相似,都是由“使用者付费”,但它更强调公共部门与私人部门的全过程合作。 2二总体要求

PPP项目管理制度和工作程序、方法

PPP融资模式公路工程项目管理办法与制度

?一七年十一月 目录 第一篇项目管理规划与管理职能 (7) 第一部分项目管理规划总则 (7) 第一章建立PPP工程项目管理体系的目的 (7) 第二章PPP工程项目管理体系目标 (7) 第三章PPP工程项目管理体系构建思路 (7) 第四章参建单位项目组织架构 (8) 第二部分项目公司及其职能部门岗位职责 (9) 第一章项目公司职责 (9) 第二章股东大会职责 (9) 第三章董事会职责 (10) 第四章监事会(监事)职责 (10) 第五章董事长职责 (11) 第六章公司经理职责 (11) 第七章综合部职责 (11) 第八章建设管理部职责 (12) 第九章财务部职责 (12) 第二篇项目建设前期准备工作 (13) 第一部分项目招标投标工作 (13) 第一章项目管理公司招标工作 (13) 第二章施工单位业务招标工作 (13) 第二部分项目报批与报建 (14) 第一章初步设计报批 (14) 第二章施工图设计报批 (15) 第三章质量安全监督申请与批准 (15)

第三部分施工准备工作 (16) 第一章施工图会审与设计交底 (16) 第二章监理规划审查 (17) 第三章施工组织设计审查 (17) 第四章施工单位现场准备工作检查 (18) 第五章第一次工地例会和开工报告审批 (19) 第三篇项目进度计划管理 (20) 第一部分项目进度计划管理实施 (20) 第一章总则 (20) 第二章建议性计划编制及上报 (21) 第三章指导性计划的编制、下达 (24) 第四章实施性计划编制、下达 (25) 第五章进度计划的执行 (26) 第六章计戈U的考核 (27) 第七章进度计划的调整 (28) 第二部分工程项目统计管理实施细则 (29) 第一章总则 (29) 第二章统计工作的职责 (30) 第三章统计报表基本要求 (30) 第四章统计报表的编制 (31) 第五章相关填报说明 (32) 第六章附则 (33) 第三部分工程项目监理月报制度 (33) 第一章总则 (33) 第二章工程监理月报的内容 (33) 第三章工作要求 (36) 第四章附则 (36) 第四篇项目质量管理 (36) 第一部分质量管理目标任务和程序 (36) 第一章项目质量管理目标 (37) 第二章项目质量管理的任务 (37) 第三章项目质量管理程序 (38) 第二部分质量保证体系的建立 (39) 第一章总则 (39) 第二章质量保证体系网络 (40) 第三章质量管理制度 (41) 第四章质量保证体系各方质量责任 (73) 第五章质量控制计划 (76) 第三部分质量保证体系运行 (78) 第一章施工前质量控制 (78) 第二章施工中质量控制 (78)

PPP项目操作流程示意图及职责分工

PPP项目操作流程

主要职责 (一)负责全市PPP模式推广运用工作; (二)按照财政部要求落实政策指引、规划指导、融资支持、识别评估、咨询服务、宣传培训、绩效评价、信息统计、专家库和项目库建设等主要工作。 (三)协助市财政局做好各项PPP政策文件的上传下达和县区指导工作。

岗位职责 管理岗: 1、负责学习培训工作。组织人员学习掌握相关政策知识,开展培训提高工作人员的业务能力。 2、负责项目筛选工作。配合市财政局和行业主管部门共同开展项目筛选识别工作,根据识别结果,制定项目年度开发计划,合理安排项目工作进度。 信息岗职责: 1、负责宣传推广工作。充分利用各种媒体平台,做好PPP 模式的宣传、推广工作。 2、负责项目征集工作。健全项目征集报送制度,落实征集报送工作,积极与行业主管部门、发改委部门对接,指导项目征集和存量转换工作。 3、负责项目库管理工作。负责项目库信息平台管理,落实常态化报送、动态化管理要求,及时更新项目进展信息。指导县区项目库管理工作,建立联络制度和周报制度。 4、负责项目推介。充分利用各种媒介推广项目,吸引社会资本和金融机构投资。 综合岗 1、负责咨询服务工作。做好咨询机构、PPP专家的监督管理工作,建立健全管理制度。利用省级咨询机构库、专家库,为

项目建设招才引智,提高中心咨询服务能力。 2、负责沟通协调工作。协调沟通财政部门和项目单位,严格请示汇报制度,及时主动汇报工作进展。 3、负责项目指导工作。指导市直行业主管部门和县区财政部门推广运用PPP模式,建立联络制度,及时传递PPP政策信息,指派专人负责项目跟进、协助督促项目实施机构科学规范运作。 文秘岗 1、承办组织PPP会议。适时组织项目讨论会、论证会、推介会,做好组织实施、专家接待、会议记录等相关工作。 2、负责政策收集和下达工作。配合市财政局做好相关政策文件的收集、整理、编制、印刷、下发工作。 3、负责PPP文秘工作。PPP工作的信息、简报、纪要、请示、汇报、讲话稿等公文的写作与处理。

C16015 PPP项目操作流程(上) 100分测试答案

一、单项选择题 1. 关于PPP项目风险分配,项目的法律、政策和最低需求等风险原则上应由哪一方面负责承担? () A. 政府承担 B. 社会资本承担 C. 政府和社会资本共同承担 D. 任意一方承担 描述:2.项目准备,风险分配,风险分配基本框架。 您的答案:A 题目分数:10 此题得分:10.0 2. 关于PPP项目风险分配,项目的设计、建造、财务、运营维护等商业风险原则上应该由哪一方 面负责?() A. 政府承担 B. 社会资本承担 C. 政府和社会资本共同承担 D. 任意一方承担 描述:2.项目准备,风险分配,风险分配基本框架。 您的答案:B 题目分数:10 此题得分:10.0 3. 由政府发起的PPP项目是指()(PPP中心)负责向行业主管部门征集潜在项目,行业主管部 门可从国民经济和社会发展规划及行业专项规划中的新建改建项目或存量公共资产中遴选潜在项目。 A. 财政部门 B. 司法部门 C. 建设部门 D. 地方政府部门 描述:1. 项目识别,项目发起,项目发起方式 您的答案:A 题目分数:10 此题得分:10.0 二、多项选择题

4. PPP项目管理架构组建过程中,政府或指定的有关职能部门或事业单位可以作为项目实施机构, 其具体负责的内容包括()。 A. 项目准备 B. 项目采购 C. 项目监管 D. 项目移交 描述:2.项目准备,管理架构组建 您的答案:D,C,A,B 题目分数:10 此题得分:10.0 三、判断题 5. 在PPP项目筛选的过程中,财政部门(PPP中心)需会同行业主管部门对潜在PPP项目进行评 估。() 描述:1. 项目识别,项目筛选 您的答案:正确 题目分数:10 此题得分:10.0 6. PPP项目边界条件中的权利义务边界主要是指应急处置、临时接管和提前终止、合同变更、合 同展期、项目新增改扩建需求等应对措施。() 描述:2.项目准备,合同体系,项目边界条件 您的答案:错误 题目分数:10 此题得分:10.0 7. 投资规模较大、需求长期稳定、价格调整机制灵活、市场化程度较高的基础设施及公共服务类 项目较为适宜采用PPP模式。() 描述:1. 项目识别,项目发起,适宜采用PPP的项目 您的答案:正确 题目分数:10 此题得分:10.0 8. 财政部门应根据项目全生命周期内的财政支出、政府债务等因素,对部分政府付费或政府补贴 的项目,开展财政承受能力论证,每年政府付费或政府补贴不得超过当年财政收入的一定比例。 ()

相关主题
文本预览
相关文档 最新文档
