当前位置:文档之家› 农村道路硬化工程施工组织设计

农村道路硬化工程施工组织设计

农村道路硬化工程施工组织设计
农村道路硬化工程施工组织设计

施工组织设计

第一章:工程概况

牧龙王劈开砖铺设:648平方米,水泥混凝土1090平方米

第二章:工程管理目标

1、质量目标

本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。工程质量满足如下要求:

道路工程质量目标确保:优良

2、环境目标

资源、能源消耗量实现定额要求。

污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。

有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。控制施工现场、便道、通畅,无扬尘污染。

3、职业健康安全目标

(1)确保无重大事故和一

般事故发生,因工受伤小于0.15 %。

(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。

4、工期目标

计划开工日期:确保30天完成全部合同内工程内容。

第三章施工总体布置

1、施工组织机构:

本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。作业层为三个专业施工队担负相应的施工任务。2、施工段落划分:

本工程工期较短,项目任务分散。本工程施工首先集中组织一切力量先将

路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。将全线分成一个流

水作业面

施工组织机构图

3、施工作业层(队伍):

结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。具体任务划分:。

表3

4、技术工种及劳动力组织计划:

项目经理部根据现场施工条件、工程量、施工计划、进度控制等,编制《劳动力计划》,包括劳力人数、工程技术要求,进点时间等。

进入现场所有劳动力接受项目经理部的统一管理,统一指挥。劳力进场后,

统一组织培训后再上岗。特殊工种一律持证上岗。

经理部根据施工需要,统筹安排现场的劳力,本着需则进,完则退的原则,现场不留闲人,杜绝人为窝工现象,同时尽量减少人员频繁调动。

做好劳动卫生和劳动保护工作,确保施工人员身体健康,合理安排施工人

员,加强劳动保护,做好劳动卫生教育及身体检查,建立健全医疗保障措施,制定饮食卫生及营养方案,注意地方病防治。

技术工种及劳动力组织计划见下表:

5施工机械设备机具计划:

合理调配成套的专业化施工机械设备是保证正常施工的重要因素,施工中根据工程需求,首先做好机械设备的选型和配件供应工作,并对工程机械设备进行动态调配。机械设备的管理

(1)建立机械设备管理保障体系

经理部设物资设备部,全面负责标段内的机械设备管理和设备维修,配备专业技术人员。项目队配备机械技术员,负责施工机械的维修保养工作。

(2)制定机械设备保养和检查制度

制定施工机械设备的保养规程、安全操作规程,实行“定机、定人、谁使用谁保管谁保养”制度,操作人员相对稳定,并监督实施,使设备管理有序,维修保养到位。定期组织机械设备检查,每日施工前和收工后对机械设备例查,对机械设备的状况、性能及各项指标进行核对,不合格的机械设备不得进入施工现场。

每月对机械设备的使用管理情况进行评比,表扬先进,促进落后。以完善的机械设

备管理和维修保养保证机械设备效率的充分发挥。

(3)加强设备维修保养管理

加强施工现场机械设备的保养,安排机械设备的维修保养计划,定期对机械设备进行维修保养。成立机械设备应急修理小组,随时维修出现故障的机械。坚持“养修并重、预防为主”的原则,在停工期间,组织维修人员对每台设备进行维修保养。

(4)建立完善的资源保障系统

根据标段内所有的机械设备型号规格,储备充足的常用机械配件及附属油料(润滑油、润滑脂、液压油、防冻液等)。与机械设备生产厂家和附属油料生产厂家签订供货合同,保证机械配件和附属油料满足机械维修保养的需要。

(5)坚持正确的使用方法

选择业务技术好、责任心强的操作人员,组织学习机械设备的操作知识、技术,严格遵守机械设备的操作规程,以正确的使用方法保证机械设备的良好运转。

主要工程机械设备配置计划详见下表

测量设备及管理

配备满足工程施工要求的测量设备,并建立相应的测量设备台帐,按照测量设备控制程序对进场的测量设备进行管理。此项工作由经理部的计量管理人员负责。主要工程试验设备、测量仪器配置计划。

工程试验主要委托市公路工程中心试验室负责,经理部设工地实验室配备专业试验检测人员两名,持证上岗,并保证人员的相对固定。负责原材料试验检验、砼及砂浆配合比的设计选定,对项目队试验检测组的试验项目进行复核检查。项目队设试验检测组,配备常规试验检测仪器设备,负责工地常规试验检测,对工程实施过程中的数据进行监测记录、试件制作、养护及路基密实度检测等。主要工程试验设备、测量仪器配置计划详见表03-4

测量设备的配置见一览表

乡村道路硬化工程

目录 第一章综合说明 (2) 第二章施工平面布置图 (7) 第三章项目管理组织机构齐全性及人员配置合理性 (13) 第四章主要工程施工方法或方案和施工措施 (15) 第五章施工进度保障措施 (21) 第六章工程质量保证措施 (25) 第七章季节性施工措施 (34) 第八章施工安全保证措施 (43) 第九章现场文明施工措施 (46) 第十章施工现场环保及维护措施 (49) 第十一章工程交验后服务措施 (56) 施工进度计划表单位:d (60)

第一章综合说明 第一节施工组织设计编制说明 1、编制依据 (1)上马台北五村道路硬化附属工程招标文件及现场说明资料。 (2)工程所处施工场地状况。 (3)国家现行的施工规范和标准。 (4)提供的设计图纸资料等。 (5)施工招标评审办法。 (6)我公司承担类似工程的建设经验。 2、工期质量目标 2017 年10 月16 日开工,2017 年11 月30 日竣工, 共计46 日历天,工程质量达到国家施工验收规范合格标准。 本施工组织设计编制将遵循“符合性、先进性、经济合理性、可操作性”的三个原则。 2.1 符合性原则 符合性原则包括两层含义: 首先要符合招标文件的要求,其次要符合本工程的特点。 2.2 先进性原则 先进性原则是要求在符合性原则的基础上,以我公司的技术、装 备、员工素质为前提,采取科学的方法,先进的管理,优化的配置,完善的

措施,实现既定目标。 2.3 经济合理性原则在安全可行的基础上,选择造价低的施工措施,降低工 程成本。 2.4 可操作性原则工程所用的施工工艺方法、施工流程、吊装方法等简单,方便实施,可操作性强。 3、编制指导思想 (1)我方的施工不影响其他工种施工方的施工。 (2)足够的安全保障。 (3)便于控制并保障工程质量。 (4)能够确保工程按期完成并努力缩短工期。 (5)有效地减少施工措施费以降低工程成本。(6)实施手段简单,可操作性强。 (7)积极采用新技术。 (8)提高施工机械化水平。 (9)施工应力应变最小,原则保持结构设计状态。 (10)施工时,原则上不得破坏砼结构及其它建筑、构筑物。 (11)严格遵守基本建设程序,保证基本建设计划的实现。 4、采用的技术标准、规范 (1)设计及招标文件中注明的各项技术规范与标准(2)国家、行业及地方的相关法规及现行标准 1、《土方与爆破工程施工及验收规范》GBJ201-83 以及相应的施工及验

通村公路建设工程承包合同

通村公路建设工程承包合同 甲方: 乙方: 根据省交通运输厅通村水泥路建设车购税投资计划。经过我村村民大会商议决定,确定乙方为采红乡石拖村村道路建设施工单位,经双方共同协商,同意签订如下合同条款,甲乙双方必须遵照执行。 一、工程范围及施工要求。 我县采红乡石拖村水泥路工程下达投资万元/公里。本工程为通畅水泥路工程,通畅水泥路路面建设至村民委员会为止。工程竣工按照实际工程量收方计量核算。建设标准为:路基宽度5.5米,路面宽度4.0米(含路缘带),每公里设置3处错车道(用砂砾石填平,同路面高),路面垫层30cm,采用天然砂砾石铺筑并碾压成型,路面面层为20cm厚水泥混凝土面板(C25),路面面板弯拉强度要求为不低于 3.5MPa(包括涵管、堡坎、边沟、垫层)。路缘带(C20片砼)30cm(宽度)X55cm(平均高度),沟底(40厘米宽,15厘米厚)沟帮(20厘米宽,55厘米高),其余要求见路基标准横断面图。 二、工期间要求

本工程施工期限为2017年1月18日至2017年8月31日完工,如乙方施工期限超过逾期,按审计局相关规定交纳逾期违约金。 三、签订合同的条件 1、签订合同前必须向县交通运输局交纳合同造价总额10%的民工工资保证金和施工安全保证金。 2、施工单位向县交通运输局承诺委派有资质的项目经理、安全员、施工技术员、现场管理员、质量员三人负责施工现场管理,不得倒卖、转包、分包工程项目。 3、施工单位必须对施工机械、机架人员、施工人员购买保险。 四、(1)水泥路面硬化公司负责税费。(2)乙方负责根据实际用的河沙、水泥、加油及各种材料,开正式发票给甲方冲税。(3)新修毛路公司提管理费每公里4万元。各自的税费各自负责交纳。 五、工程承包方式和竣工验收办法 本工程承包方式为双包工程。工程竣工验收标准按本合同第一条要求进行。竣工验收由甲方组织相关单位进行,按照农村公路验收办法进行验收。 六、工程支付及计量办法

道路硬化工程施工组织设计99440

四级水泥路工程 施 工 组 织 设 计 XXX公司 年月日

目录 第一章、工程概况 (3) 第二章、工程管理目标 (3) 第三章、施工总体布置 (4) 第四章、主要施工方法 (9) 第五章、质量控制措施和保证措施 (24) 第六章、安全文明生产保证措施: (30) 第七章、工期保证措施 (33) 第八章、文明施工、环境保护措施 (37)

第一章:工程概况 1、XXX四级水泥路工程长为10.2km,排水工程长10.2kM。 2、本公路具体结构为:碎石60%碎石土垫层压实厚度10CM;水泥综合稳定碎石基层压实厚度15CM;水泥综合稳定碎石配合比为:水泥:石灰:焦土:碎石=2:8:15:75;面层为不低于18CM厚C25水泥混疑土,采用普通硅酸盐水泥32.5, 第二章:工程管理目标 1、质量目标 本工程施工严格按国家现行施工规范施工、按公路工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和公路工程质量监督站的监督检查。工程质量满足如下要求: 道路工程质量目标确保:优良 2、环境目标 资源、能源消耗量实现定额要求。 污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。 有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。控制施工现场、便道、通畅,无扬尘污染。 3、职业健康安全目标 (1)确保无重大事故和一般事故发生,因工受伤小于0.15‰

(2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。 4、工期目标 计划开工日期:(以监理工程师批准的开工日期为准),确保76天完成全部合同内工程内容。 第三章施工总体布置 1、施工组织机构: 本工程按项目法组织施工,成立本公司李家岔农村公路建没工程施工项目经理部。经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。作业层为三个专业施工队担负相应的施工任务。施工组织机构见附图 2、施工段落划分:

新农村道路硬化施工合同正式模版

新农村道路硬化施工合同正式 模版 Effectively restrain the parties’ actions and ensure that the legitimate rights and interests of the state, collectives and individuals are not harmed ( 合同范本 ) 甲方:______________________ 乙方:______________________ 日期:_______年_____月_____日 编号:MZ-HT-025729

新农村道路硬化施工合同正式模版 甲方(全称):(以下简称甲方) 乙方(全称):(以下简称乙方) 为加快我镇新农村建设步伐,圆满完成各村道路硬化任务,保证施工质量,根据有关法律、行政法规的规定,遵循平等、自愿、公平和诚实信用的原则,双方就本施工事项协商一致,订立本合同。 一、工程概况: 村内道路硬化工程硬化总面积约平方米,其中主街面积约平米,次街面积约平米,门台散水面积约平米,路沿边沟面积约平米。工程内容包括路基平整、夯实、水泥路面浇筑等,按主街每平米元,次街每平米元,门台散水、路沿边沟每平米元,工程概算约为万元。 二、合同工期: 工程在年月日前完工。

三、工程施工要求: 1、乙方工程施工队,必须按照道路硬化标准进行施工作业:(未尽事宜以监理和新农村办的施工要求为准) (1)硬化前要对街道两侧房屋墙面进行拍照存档,防止发生纠纷。 (2)道路硬化前要对路基进行清理、平整,切实做到夯实路基。升降放要必须考虑“三线合一”管沟深度。 (3)使用商混,混凝土强度C20. (4)升降方后必须使用机械碾压夯实,巷道可用人工夯实。 (5)道路硬化施工中要按设计厚度安装模板,使用钢模,铁钎固定,防止跑模及漏浆。 (6)商混铺平后要使用平板振动器振实,模板边用振动棒充分振荡、压实,防止漏振出现蜂窝现象。使用电抹子抹平碾压不少于3次,或人工碾压不少于4次。 (7)散水必须在街道之后硬化,且预留伸缩缝。 (8)养护时要使用塑料薄膜铺盖,并有专人看护。

农村道路硬化工程施工总结

XXXXXXXXXXXXXXXXXXXXXXXXXXXXXX 道路硬化工程项目 (K0+000~K0+750) 施 工 总 结 XXXXXXXXXXXXXXXXXXXXX公司 二○一三年十一月二十六日

施工总结 由我公司承建的XXXXXXXXXXXXXXXXXXXXXXXXXXXXXX道路硬化工程项目,在业主、设计及监理单位等部门的大力支持和帮助下,经过本公司全体参加人员的努力,终于保质保量完成了施工任务,交出了一条优质的公路,并为完善XX县农村公路网,方便沿线居民出行和加快脱贫致富步伐;促进民族团结、社会稳定,更好地建设社会主义新农村打下了良好的基础。现将本合同段的施工情况总结如下: 一、工程概况 1、路线起讫点 XX县XXxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx路段位于XXxxx组范围内。起点(K0+000)起于XX县XXxxx,止点(K0+750)止于XXxxx移民小组安置点接头处,路线全长750米,路面沿老路改建铺筑。此项目原有水凝混凝土路面宽3.8米,按原铺筑路面宽度3.8米顺接,本段设计采用3.8米的路面宽满铺,根据老百姓的要求,增加一段长32米宽3.8米老路未完善路段和长30米宽4.2米的移民安置点场地路。路面结构设计采用水泥混凝土路面结构,行车道路面总厚度35cm,面层为20cm水泥混凝土面层,垫层15cm厚级配碎石。 2、技术标准 根据交通部《公路工程技术标准》(JTG B01-2003),参照云南省地方行业标准《农村公路工程技术标准(云南省)》(JTD/T B01-2009)。设计标准按单车道农村基本级公路,路基宽3.8米,路面宽为3.8米。线路主要控制指标如下: (1)、设计速度:15公里/小时 (2)、路面宽度:3.8米 (3)、平曲线最小半径:15米 (4)、平曲线加宽:Ⅰ类半加宽 (5)、最大纵坡: 11.265% (6)、最小坡长:43米 (7)、竖曲线最小半径:300米 (8)、设计汽车荷载等级:公路—II级 3、地理位置和地形、地貌、地质、地震等条件 (1)、地理位置 XXXXXXXXXXXXXXXXXXXXXXXXXXXXXX道路硬化工程位于XX县南部,介于S218线XXXX

道路硬化工程施工设计方案

施工方法及说明 一、工程概况 本次设计村庄道路硬化590米,宽3米。路面基层厚度12cm路面面层厚度18cm浆砌挡土墙43米,高1.2米,3处18米涵洞。 二、工程目标 1. 质量目标 本工程质量要求市级优良。项目部针对本工程具体情况,不断不充完善制定详尽、合理的质量保证措施,确保工程质量目标的实现。 2. 安全目标 杜绝因施工造成的人员死亡及重伤事故,无机械设备、火灾、重大器材设备被盗等重大安全事故。 3. 文明施工目标 严格按照当地上级有关部门制定的工程文明施工管理规定组织施工,加强工程情况宣传,加强与政府部门及当地居民的沟通与联系,争取各界人民的理解与支持,争创开县安全文明施工示范工地。 4. 环保目标 确保无等级环保污染事故。 二、编制依据及原则 1、编制依据 1.1招标文件、图纸、施工合同及甲方要求。 1.2工程设计图纸及其它相关设计文件。 1.3国家和行业建设主管部门颁发的设计规范、施工技术规范、质量验收评定标准,国家及有关部委颁发的现行标准、规范、规程、法规及政策文件。 1.4踏勘施工现场所获取的调查资料。 1.5图纸会审、技术交底获得的资料。 1.6我单位施工过的多项道路工程(包括维修改建)、路面、管网工程中取得的施工经验和施工队伍的整体实力。 1.7目前我单位可投入本工程的资源。 2、编制原则 2.1方案优化原则 科学组织,合理安排,优化施工方案是工程施工管理的行动指南。在施工方案的编制中,对关键工序进行多种施工方案综合比选,从而选定一种较好的施工方案。 2.2安全第一原则

在施工组织设计的编制中始终按照技术可靠、措施得力、确保安全的原则确定施工方案。必须把安全措施落实到位、确保万无一失的前提 下组织施工。 2.3优质高效原则 加强领导,强化管理,优质高效。根据我们在施工组织设计中明确承诺的质量目标,贯彻执行质量管理方针,积极推广和使用“四新”技术,确保创优规划和质量目标的实现。 2.4确保工期原则 根据招标文件对本工程的工期要求,编制科学的、可行的、周密的施工方案,合理安排施工进度,实行网络控制,搞好各工序之间的衔接,实施进度监控,特别要抓住重点控制工序和部位,确保实现工期目标,满足业主要求。 2.5科学配置原则 根据本工程的工程量大小及各项管理目标的要求,在施工组织上,科学配置施工要素,选派有施工经验的管理人员,组织专业化施工队伍,投入高效先进的施工设备,确保建设资金的周转使用,选用优质材料,确保人、财、物及设备的科学合理配置。 三、施工组织机构 1、项目部部门设置 项目经理部领导班子设置项目经理一名、项目技术负责人一名,部门设置包括施工管理部、质量管理部、施工技术部、材料设备部、安全部、财务部、综合保障部等职能部室。 四、施工程序总体部署 我公司长期从事道路、排水与路面工程施工,拥有大量经验丰富的专业技术人员。为保证工程的顺利实施,针对本工程特点,选派了多名具有丰富施工经验、年富力强的专业人员组成,形成坚强有力的领导班子。专门调集具有类似工程施工经验的专业队伍,根据施工要求组织专业化施工。 五、施工准备 1、施工准备 1.1根据现场考察及施工路段具体情况,本阶段主要完成以下工作:完成现场临设的建设,人员、机械设备、物资进场,编制实施性施工组织设计。 1.2进行现场调查工作,图纸与现场相结合,确定分段施工范围和施工、交通组织方法,同时根据交通组织设计完成施工围挡的搭设工作和临时交通疏导设施的设置工作。 1.3根据施工计划提出周密的材料使用计划和机械使用计划,并会 同监理工程师对信誉好、质量好的厂家进行考察,确定供货厂家。 1.4完成地上、地下管线及障碍物详细调查,与管线单位联系进行管线保护或迁移技术交底,对影响施工的现状管线编制详细的拆改移、

乡村道路施工合同范本

乡村道路施工合同 发包人:(以下简称甲方) 承包人:(以下简称乙方) 经过甲乙双方协商,就本工程施工事项协商一致,订立本合同,共同遵照执行。 一、工程项目 1、工程名称:乡村路面硬化 2、工程地点:万源市罗文镇三溪口庙家坝村。 3、承包范围:4公里混凝土硬化路面.。 4、承包方式:包工包料、包质量、包工期、包安全、包文明施工。 5、合同价款:价格为每公里4 6、25万元人民币(不含税金)。(竣工后以实际丈量面积为准进行结算)。 二、技术要求 1、路面为18cm厚C20水泥混凝土路面,宽4米。 2、根据现场实际情况制作水沟。 3、根据现场实际情况,在危险路段进行制作路肩防护墩。 4 、根据现场实际情况砌片石挡土墙。 三、施工及质量要求 1、路基处理 在原有路基的基础上,对高低不平路段,采用机械整平,并清除地表杂草。 2、在原有路面上进行砼硬化(不作垫层),并严格控制路面材料质量。 四、双方权利和义务 发包方对施工阶段质量、进度以及现场工程质量进行监理与控制、参与工程竣工验收以及保修阶段的相关工作。

2、发包人主要工作: 负责场地三通一平,施工环境,上下协调,矛盾处理等责任。 3、承包人的权利和义务: 项目负责人代表承包人就此工程项目全权对发包人负责。 4、承包人主要工作: 负责本工程施工范围内的施工安全工作。承包人应按有关规定严格实施安全防护措施,承担由于自身安全措施不当造成事故的责任和因此而发生的费用;做好现场设备、材料的照管工作。做好现场施工记录,配合发包人和监理单位进行质量检查: 五、工程价款的支付 每完成1公里路面硬化,甲方向施工方付已完工程量的90%;工程全面完成,至总工程款90%,余下10%在工程验收合格后一次付清。 六、安全文明施工 承包人应按建设总承包单位工程施工现场管理规定及发包人统一管理制度的规定,精心组织、文明安全施工;发包人、总承包单位对承包人任何违反现场管理制度的行为均有权予以制止,直至罚款和解除合同。 承包人在施工过程中发生的一切安全事故、质量事故均有承包人自行负责并承担相应的经济责任、法律责任及相应的一切经济赔偿。 七、竣工验收 承包人在工程具备竣工验收条件钱24小时通知发包单位组织竣验收。发包人在收到通知后及时组织有关单位进行验收,并在验收后2天内给予认可或提出整改意见。承包人按要求整改,并承担自身原因造成的整改费用。 八、未尽事宜:本合同未尽事宜可,双方可另行协商补充,补充规定与本合同有同等效力。 九、本合同由甲、乙双方签字后生效,一式三份,甲方存一份、乙方存二份。 甲方乙方 年月日年月日

乡村道路硬化改造工程的主要施工方法[详细]

乡村道路硬化改造工程的主要施工方法 第一章主要施工方法 一、施工准备 1、施工前准备 1)施工测量和工程放样工作:全线导线点、水准点闭合及加密工作已完成,挖方边坡路段开口线已全部放样. 2)路基土石方工程量的复核,已完成,其结果部分横断面设计与实际基本相同.总体土石方开挖填筑方量与设计图数量偏差均在5%范围内. 3)完成对单位、分部、分项工程及施工单元的划分. 4)按照国家规定的公路工程施工统一用表的表式样本,进行统一的分项工程(或施工单元)质量保证资料的填报. 5)标准试验如砂、碎石、水泥等原材料检测,水泥砼及砂浆配合比试验,填料宕渣的综合毛体积密度 ,原地面填前碾压的标准试验都已取样送检,部分试验已报批. 6)质量质检人员名单和资质证书、环境保护措施、施工用安全标志牌、施工告示牌已完成,图标已上墙. 2、材料 混凝土用的砂、碎石等材料,在运输或工地存贮时,应使其不受污染.材料应按不同规格运抵工地,并存贮在相互分开的不同料堆中,场地在堆放前要硬化.

3、水泥 水泥在运输过程中必须用防水篷布或其他有效的防水覆盖物加以覆盖.在适当地点建立完全干燥、通风良好、防风雨、防潮湿的足够容量的库房放臵水泥,水泥堆放地板应高出地面,防止受潮.袋装水泥应该紧密堆放,以减少空气流通,并不得靠外墙堆放. 4、钢筋 钢筋应贮存在高于地面以上0.5米的平台、垫木或其他固定支承上,并应使其不受机械损伤及由于暴露于大气而产生锈蚀、霉变和表面破损,并设臵钢筋储存、加工棚. 5、施工放样 我项目部在开工前进行现场恢复和固定路线(导线、中线复测固定、在大填方、大挖方、构造物附近增设临时水准点),并按图纸要求现场放样,设臵路基用地界桩和坡脚、边沟、护坡道、弃土场等的具体位臵桩,标明其轮廓线界,并报请监理工程师批准. 二、各分项工程的施工顺序 1、挖方路基施工 路线中桩复测放线→放坡顶开挖线→坡顶开挖截水沟→机械开挖土方→土方运至指定地点→爆破开挖石质路堑→石渣运至指定地点→石质路基顶面凿平→超挖部分分层填平碾压→防护工程施工→交工验收. 2、填方路基施工 路线中线桩放线复测→测原地面高程→计算后放边坡坡脚线

乡村道路硬化与排水沟项目初步设计说明

工程特性表

一、概述 (一)项目概述 1、项目名称:XX县XX镇XX村道路硬化及排水沟项目 2、项目建设单位:XX县XX镇XX村委会 3、项目负责人:XX县XX镇XX村委会主任 4、项目建设地点:XX县XX镇XX村组 5、项目建设年限:2008年—2010年,计划第一年实施浆砌石排水主沟770米,投资30.15万元;第二年实施宅间水泥砼路1170米,投资25.0万元;第三年实施宅间水泥砼路345米、宅间砖砌排水沟1370米,投资25.03万元。 (二)建设单位概况 1、建设单位概况 XX村位于XX县XX镇中东部,XX下游,池潭电站库区上游,距县城12公里,全村总户数332户,1334人,其中库区移民889人,全村耕地面积1392亩,人均占有约1亩。肖家垅新村点居民主要是2006年受池潭水库回水影响从江家店、柿树下小组搬迁来的受灾重建户,新村从2006年开始建设,现已建成110户,共426人。2007年XX村财收入12.5万元,农民人均收入4689元。 2、自然条件 XX村属低山丘陵地形,行政村所在地海拔280米,是XX县海拔高度最低的行政村。XX镇属中亚热带季风气候,全年冷热交替,四季分明,春夏多雨,秋冬少雨,年平均温度11-17度,年降水量1700-2000mm。 3、肖家垅新村建设点现状 肖家垅新村建设点居民主要为受池潭水库回水影响的受灾重

建户,该新村点从2006年开始建设,现大部分新房已建好,但基础设施却跟不上去,居民点周围存在脏、乱、差等问题,特别是宅间没有建设排水设施,每遇雨季雨水到处流,以及宅间地面凹凸不平给当地居民日常工作、生活带来极大不便。为保证居民必要的生活条件,保障村民的身心健康,促进和谐社会的协调发展,提高人民群众的物质文化生活和精神文明水平,XX村两委决定兴建肖家垅宅间道路硬化及排水沟项目。 二、设计依据 (一)《灌溉与排水工程设计规范》(GB50288-99) (二)福建省水利厅1998闽水312号文 (三)福建省水利厅1997闽水324号文 (四)交通部《公路工程概算定额》 (五)福建省建设厅2005年《福建省建筑工程材料消费定额》 三、工程设计 (一)浆砌石排水主沟设计 浆砌石排水主沟770米,其中XX城区至XX公路边470米,宅后山边300米。排洪沟双面采用浆砌石砌墙,浆砌石墙顶宽0.4米,高1.0米,墙迎水面边坡1:0,背水面边坡1:0.2,墙顶为C15砼压顶,厚0.1米,沟底板为C15砼垫层,厚0.10米,排洪沟净宽1.0米,净高0.8米,纵坡1/800,干砌石墙n=0.033、砼底n=0.017,综合n=0.028。 根据DB35/T165-2002《基本农田建设设计规范》,按P=10%的洪水频率校核排洪渠过流能力。其中XX城区至XX公路边排水主沟上游集雨面积0.07平方公里,宅后山边排水主沟上游集雨面积0.06平方公里。因此校核XX城区至XX公路边排水主沟的过洪能力,查福建省三明地区《简易水文计算手册》,本排洪沟P=10%

某村道路硬化工程施工组织设计方案

目录 第一章:综合说明 第二章:施工进度计划 第三章:施工进度、施工工期保证措施 第四章:主要施工机器、设备 第五章:主要工序的施工方法和施工措施 第六章:工程质量保证措施 第七章:各工序的协调措施 第八章:冬、雨季施工措施 第九章:施工安全保证措施 第十章:现场文明施工的费用投入和措施 第十一章:施工现场环保费用投入和措施 第十二章:施工现场维护措施 第十三章:工程交验后服务措施 ?第一章、综合说明一、基本情况: 工程名称:***村道路硬化工程 建设单位:****村 建设地点:****村内主干道路

投标工期:28日历天 二、工程概况: ****村道路硬化工程,主要施工内容是:**村内主干道路1500米,路宽4米,硬化厚度0.2米,路面现浇混凝土配合比为C20。 三、施工部署 1、项目部、材料场的建立和布置 (1)项目部的建立:经现场勘查,我们计划租用当地民用房作为项目部。项目经理全面负责本工程全过程管理。材料场计划建立在项目部附近,采用运输车辆运送材料。 项目部内设置经理室、综合办公室等。墙面悬挂进度计划和人员安排表。项目部办公配备复印机、传真机、办公电话、电脑、打印机、宽带等。 (2)生活、办公用电引用附近低压照明电源,安置安全用电设备,由专人进行安全用电管理。生活用水引用临近自来水管线。 (3)场外运输借用已有道路,开工前与相关部门协调,经许可后方可使用,并在施工过程中负责维护现场周围的交通疏导工作和道路清理及防扬尘工作。完工后恢复该道路的使用功能,满足当地要求。 (4)项目班子的配备:本工程项目管理工作由项目经理负责项目整体管理,项目总工负责技术,各部室人员负责日常项目管理工作。 2、工程测量 由项目总工组织、测量主管负责工程测量工作,作好控制点测设与复核、使用和保护工作。测量主管组织测量人员对该工程的水准点、导线点进行认真复核工作,并且及时将复核结果上报监理单位进行审批,审批通过后方可用于施工。 水准点采用精度高的Na2水准仪加密,在加密过程中沿主线每200m处稳固的混凝土基础上加设一加密水准点,并且在该点处用红油漆做明显标记,统一编号。布设附合水准路线,检测水准点的闭合差在12√Lmm(L以km为单位)时,可将误差平均分配到各点,当经反复检测闭合差始终超限时,要及时把复

农村公路(乡通乡道路硬化)工程施工方案

农村公路(乡通乡道路硬化)工程施工方案 第一节路基土方施工方案 路基工程施工结合涵洞施工进行统筹安排,多工作面展开。进场后立即进行清表、基底处理及安排涵洞施工。 路基土方开挖采用机械作业,土方路堑开挖采用挖掘机挖装,自卸汽车运输,边坡预留保护层,人工挂线刷坡。边坡防护及加固施工随路基开挖逐台进行施工。 填方路基按照横断面全宽水平分层逐层填筑,采用推土机粗平,平地机精平,振动压路机碾压。填筑的平整度、宽度、密实度、横坡度均按规范要求执行。路基施工达到一定的规模长度后,按照“四区段,八流程”工艺组织施工,努力提高功效,保证工程质量。 一、施工放样 路基开工前我单位先进行路基复测工作,其内容包括导线、中线、水准点复测、横断面检查与补勘、增设水准点等,施工测量的精度按交通部颁布的《公路路线勘测规程》的要求进行。 路基施工前,根据恢复的路线中桩、设计图表、施工工艺和有关规定钉出路基用地界桩和路堤坡脚、路堑堑顶、边沟等具体位置桩,并在距路中心一定安全距离处设立控制桩,其间隔不宜大于50m。桩上标明桩号与路中心填挖高。用(+)表示填方,用(-)表示挖方。 在放完边桩后,进行边坡放样,测定其标高及宽度,以控制边坡的大小。并在边桩处设立明显的填挖标志,在施工中发现桩被碰倒或丢失时及时对其补上。 二、场地清理 采用挖掘机、推土机、自卸汽车进行场地清理,对路基施工范围内的树木、灌木、垃圾、有机物残渣及原地面以下30cm内的草皮和表土予以清除,清除下来的垃圾、废料及不适用的材料和草皮、表土、树根等,堆放在设计的弃土场,并对清理干净的路基进行填前压实,报监理工程师验收合格后方可进行路基填筑。 路堤基底是指路堤填料与原地面的接触部分。为使两者结合紧密,避免路堤沿基底发生滑动,防止因草皮、树根腐烂而引起路堤沉陷,对基底进行相应的处理。路堤基底填筑前进行压实,路堤基底的压实度不应小于92%,当路堤填土高度小于路床厚度(80cm)时,基底的压实度不宜小于路床的压实度96%的标准;

村组道路硬化施工合同

村组道路硬化施工合同 甲方: 乙方: 为了搞好农村公路基础建设,改善农村农民生活条件,经上级批准,决定为透山村水泥路面实施硬化工程,资金缺口部分由透山村补贴自筹,为确保道路硬化工程质量,并按期完成硬化任务,经甲、乙双方协商,签订本施工合同,条款如下: 一、工程名称:透山村道路硬化工程 二、工程地点:朱阳镇透山村 三、工程数量:1.3km 四、工程质量要求:严格按照《公路水泥砼路面施工技术》规范及设计要求施工。 五、施工期限:本工程从签订合同之日起,工程为30天竣工。 六、工程款的计算________元/m2计价,以实际修筑路面为准,硬化多少面积按多少面积计算。 七、工程款的结算:交通计划资金由交通部门实施,交通资金每公里15万元,其余缺口资金由透山村自筹解决。 八、付款方式:工程计划资金按上级部门拨付给甲方的实际情况及时拨付给乙方,自筹资金在工程开工时,付5万元生活、机械设备费用,工程完成1000米时,付10万元,等全部硬化完工后,甲乙双方自验合格,余款部分一次性付清。 九、甲、乙双方的责任 (一)甲方责任 1、乙方在施工期间如有群众干扰或发生纠纷,甲方必须及时处理,所需用经费由甲方负责。 2、乙方在施工期间如有违章作业,甲方有权让其整改。 3、甲方对工程主要材料、规格及配比要求,进行质量把关。 4、配合乙方做好施工安全工作。 5、甲方负责乙方施工场地及用水、用电的联系,不能影响乙方机械设备的正常用电。 6、工程完工后,合同乙方对全部工程进行自检,并积极配合上级部门做好峻工验收工作。 (二)乙方责任

1、乙方在施工中所需要的设备由乙方自己筹备。 2、乙方在施工中一定要服从管理,严格施工,听从交通主管部门安排。 3、乙方按合同施工,确保质量,主动接受甲方监督,必须安全操作。 4、在施工期间,一切安全由乙方负责,与甲方无关。 5、积极配合甲方和上级部门做好工程的自验和竣工验收工作。 以上是道路硬化施工合同,望甲乙双方互守信用, 本合同一式三份,甲乙双方各持一份,存档一份。 甲方:乙方: 甲方代表:乙方代表: 年月日

道路硬化施工组织设计

中卫市沙坡头区宣和镇喜沟村2018年第二批少数民族发展项目 施 工 组 织 设 计 编制: 审核: 批准: 宁夏路凯建设发展有限公司 2018年7月18日

目录 第一章、工程概况 (1) 第二章、工程管理目标 (1) 第三章、施工总体布置 (2) 第四章、主要施工方法 (10) 第五章、质量控制措施和保证措施 (16) 第六章、工程质量保修 (18) 第七章、安全文明生产保证措施 (21) 第八章、工期保证措施 (25) 第九章、文明施工、环境保护措施 (27)

第一章、工程概况 1、工程名称:中卫市沙坡头区宣和镇喜沟村2018年第二批少数民族发展项目; 2、建设地点:中卫市沙坡头区宣和镇喜沟村; 3、项目建设内容:(1)道路硬化:硬化4米宽村庄巷道6条6140平方米;硬化3米宽村庄巷道6条4929平方米,混凝土强度等级C25,厚度20cm;(2)铺设渠系过路有筋管涵24组(其中14组为3米长涵管,10组为6米长涵管,每根涵管为3米长,管内径400厘米),合计102米;(3)土方铺垫892.8方。 第二章、工程管理目标 1、质量目标 本工程施工严格按国家现行施工规范施工、工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和工程质量监督站的监督检查。工程质量满足如下要求: 道路工程质量目标确保:合格 2、环境目标 资源、能源消耗量实现定额要求。 污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。 有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。控制施工现场、便道、通畅,无扬尘污染。 3、职业健康安全目标

乡村道路硬化合同书

村道路硬化施工合同 发包方:XXXXXX (以下简称甲方) 承包方:XXXXXX (以下简称乙方) 为加强本村村道路硬化工程的管理,确保工程质量并按期完成任务,经发包方与承包方,双方协商,签订本施工合同。 一、工程名称:村道硬化 二、工程地点:XXXXXX村委会 三、工程数量:长米,宽米,厚米,按万元/公里计算。路基确实不能达到限定宽度的,根据现场情况定,资金由甲方协调,乙方配合。自筹资金由甲方负责筹措,乙方配合。乙方向上级部门所争取的协调资金甲方必须交付乙方使用,不能作她用。 四、工程质量要求:严格按照《公路水泥砼路路面施工技术规范》及设计施工图纸执行,工程质量要求水泥、沙子、石子按1:2:3、5的比例标准施工,此合同实行比选方式,合同鉴定由乙方落实,甲方配合。 五、施工期限:本工程从签订本合同之日起,乙方即组织开工,至年月日止,工期天。 六、交通局所发开工令由乙方自行负责。 七、工程款的结算:本工程合同价款采取计量投资一次性包干,超支不补。工程项目合同造价为人民币(大写) 元整,(小写)¥元。最终结算金额以实际发生工程量进行核算(以验收工程量为准)。

八、付款方式:工程补助资金按上级部门拨付给甲方的实际情况,在该工程完工并经验收合格后,拨付给乙方。 九、甲乙双方的责任: (一)甲方责任: 1、负责提供工程施工的所有相关技术资料。 2、乙方在施工期间,如有群众干扰或发生纠纷,甲方必须及时处理,所需用经费由甲方负责。 3、乙方在施工期间如有违章作业,甲方有权让其整改,并责令停工。 4、对工程主要材料规格及配比要求进行质量把关。 5、配合乙方做好施工安全工作。 6、甲方负责乙方施工场地及用水、用电的协调。不得影响乙方机具设备安装及正常施工用水、用电。 7、工程竣工后,会同乙方对全部工程进行自检,甲、乙双方积极配合上级部门做好竣工验收工作。 8、工程竣工后,甲方负责上级部门及自筹资金的协调,30日内没有结付乙方工程款项,按银行同期利率的3倍结付乙方资金利率及工程款项。 (二)乙方责任: 1、乙方施工中所需要的搅拌站,水,电,机具等一切设备由乙方自行筹备。

农村公路硬化工程施工合同

****七、八组公路改建 工程承包合同 建设单位:**** (以下简称甲方) 施工单位:**** (以下简称乙方) ****公路改建工程建设,坚持村民自治,严格按照《中华人民共和国村民委员会组织法》“民主决策、民主管理、民主监督” 原则实施。根据农村村道公路建设的有关规定和技术质量标准,经公开招投标,甲方将本村农村村道公路改建工程承包给乙方,甲乙双方本着平等互利、诚实守信原则,经反复协商达成一致意见并签订如下合同: 一、工程名称:**** 村道公路改建工程。 二、工程施工地点:**** 。 三、工程施工范围及质量要求: 1、严格按照大竹县交通局规划设计的《村道公路改建工程施工设计方案》进行施工建设。 2、本工程道路长约 ****米、 ****米,共计 ****米。技术标准为C20 水泥砼路面,砼路面厚度不小于20 公分,水沟畅通,路基宽不得小于4 米,路面硬化宽不得小于3 米至3.5 米。 3、水泥路面铺筑期间至保养期后,乙方必须安排专人守护,守护费用由乙方承担,养护期 **** 天以上,保养期 **** 天以上。 4 、路基施工包括扩宽、挖填土石方、路基清理、保坎涵洞、路边水沟、错车道,水泥路边泥土保护层。 5、施工中应使用搅拌机、振动棒、平板振动机、切割机等有关机具,由乙方自行配备。

6、路面硬化完成后,修复好水沟,确保无坑涵积水。 四、工程质量管理。乙方要严格按施工规范和技术质量标准进行施工,指派有技术等级三级以上的专业技术人员到现场施工;甲方指派专人监管工程质量,如发现偷工减料扣减双倍工程材料款,须经镇人民政府及相关部门的专业人员验收,乙方不主动申请验收的,视为不合格。 五、工程价款。本工程按道路里程、实际施工的水泥混凝土浇灌面积计算,实行大包干每公里折算人民币 **** 元,大写:贰拾柒万元整,乙方按施工方案规定施工,不再增加任何费用,增减工程按实际造价计算。各种材料和工人工资涨落不再增减任何费用。 六、付款方式:乙方完成总工程后,工程结束,双方结清帐目,扣除10% 保修金,甲方付给乙方群众集资总额的50% ,下余50% 待交通局验收合格后一年内付清,交通局补助的每公里 **** 万元,待交通局拨款给村上时,作为工程款一并支付给乙方。若遇交通部门按规定的补助款没能及时拨付到位等特殊情况,由乙方自行向交通部门催收余款。甲方不付一切费用。 七、工程期限:本合同签订之日为开工时间。本合同工期为30 天( ****年6 月1 日至 ****年6 月30 日)。 八、路面工程保修期为一年,保修期内,均由乙方自行组织维修,费用由乙方承担。 九、其它特别约定事项:1、乙方必须按甲方所规定的人员、机具的数量、型号等情况如实到位,如有不同,甲方将视为乙方违约,并有权将乙方驱逐出场。 2、水、电甲方提供源头,乙方负责安装等各种费用。场地、库房等甲乙双方共同确定,乙方负责各种费用。 3、乙方应建立完善的安全管理办法和严格遵守安全生 可修改编辑 产的相关规定,做到文明施工,严禁违章作业,同时应采取各种切实有效的安全措施以保证现场施工人员、附近居民及建筑物、各项工程的安全,凡施工人员发生一切病、伤、残、亡等安全事故及损失概由乙

农村道路硬化施工方案

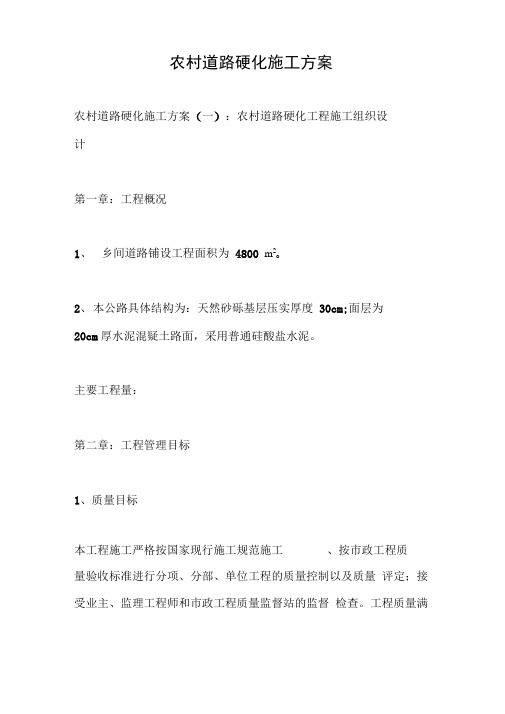

农村道路硬化施工方案 农村道路硬化施工方案(一):农村道路硬化工程施工组织设计 第一章:工程概况 1、乡间道路铺设工程面积为4800㎡。 2、本公路具体结构为:天然砂砾基层压实厚度30cm;面层为20cm厚水泥混疑土路面,采用普通硅酸盐水泥。 主要工程量: 第二章:工程管理目标 1、质量目标 本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。工程质量满足如下要求:道路工程质量目标确保:

优良 2、环境目标 资源、能源消耗量实现定额要求。 污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。 有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。控制施工现场、便道、通畅,无扬尘污染。 3、职业健康安全目标 (1)确保无重大事故和一般事故发生,因工受伤小于0.15‰ (2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。 4、工期目标 计划开工日期:确保40天完成全部合同内工程内容。 第三章施工总体布置 1、施工组织机构:

本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。作业层为三个专业施工队担负相应的施工任务。 2、施工段落划分: 本工程工期较短,项目任务分散。本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。将全线分成一个流水作业面。 施工组织机构图 3、施工作业层(队伍): 结合本工程施工特点按专业分为路基施工队、路面施工队,各项目队直属经理部领导,配置相关专业技术管理人员,按任务划分、统一指挥、独立施工、相互协调,共同创建一流服务,奉献精品工程。具体任务划分:。 表 3

农村道路硬化工程项目施工组织设计

第一章:工程概况 1、元宝山区平庄镇人民政府乡间道路铺设工程面积为4800㎡。 2、本公路具体结构为:天然砂砾基层压实厚度30CM;面层为20CM厚水泥混疑土路面,采纳一般硅酸盐水泥。 要紧工程量: 本工程要紧工程量见表 第二章:工程治理目标 1、质量目标 本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量操纵以及质量评定;同意业主、监理工程师和市政工程质量监督站的监督检查。工程质量满足如下要求:道路工程质量目标确保:优良 2、环境目标 资源、能源消耗量实现定额要求。 污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。 有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。操纵施工现场、便道、通畅,无扬尘污染。

3、职业健康安全目标 (1)确保无重大事故和一般事故发生,因工受伤小于0.15‰ (2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。 4、工期目标 打算开工日期:确保40天完成全部合同内工程内容。 第三章施工总体布置 1、施工组织机构: 本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面治理;项目副经理一人,负责项目的施工生产、安全质量治理; 项目总工(技术负责人)一人,负责项目的施工技术治理工作。项目经理部下设工程部、物资设备部、安质部、计财部等治理职能部门。作业层为三个专业施工队担负相应的施工任务。 2、施工段落划分: 本工程工期较短,项目任务分散。本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。将全线分成一个流水作业面。

农村道路硬化工程施工组织设计

第一章:工程概况 1、乡间道路铺设工程面积为4800㎡。 2、本公路具体结构为:天然砂砾基层压实厚度30CM;面层为20CM厚水泥混疑土路面,采用普通硅酸盐水泥。 主要工程量: 本工程主要工程量见表 序号工程项目单位数量备注 一土基 1 挖运土方m3 2700 2 压实路基m25400 二路面 1 砼面层厚200 M24800 2 300厚天然砂砾M25400 第二章:工程管理目标 1、质量目标 本工程施工严格按国家现行施工规范施工、按市政工程质量验收标准进行分项、分部、单位工程的质量控制以及质量评定;接受业主、监理工程师和市政工程质量监督站的监督检查。工程质量满足如下要求: 道路工程质量目标确保:优良 2、环境目标 资源、能源消耗量实现定额要求。 污水、淤泥、固废、废气排放量符合国家有关法律法规及业主有关规定要求。 有噪声的机械避开在夜间施工,噪声符合有关法律法规要求。控制施工现场、便道、通畅,无扬尘污染。 3、职业健康安全目标 (1)确保无重大事故和一般事故发生,因工受伤小于0.15‰ (2)无职业病发生,并符合国家“职业病防治法”和相关法律法规要求。 4、工期目标 计划开工日期:确保40天完成全部合同内工程内容。 第三章施工总体布置 1、施工组织机构:

本工程按项目法组织施工,经理部设项目经理一人,负责对该工程进行全面管理;项目副经理一人,负责项目的施工生产、安全质量管理;项目总工(技术负责人)一人,负责项目的施工技术管理工作。项目经理部下设工程部、物资设备部、安质部、计财部等管理职能部门。作业层为三个专业施工队担负相应的施工任务。 2、施工段落划分: 本工程工期较短,项目任务分散。本工程施工首先集中组织一切力量先将路基上的垃圾淤泥清除掉,尽快将全线土基面层清整出来。将全线分成一个流水作业面。

乡村道路硬化合同书(20200605112718)

长草路路面硬化工程施工劳务合同 甲方:重庆市奥泰建筑工程有限公司(以下简称“甲方”) 乙方:(以下简称“乙方”) 甲乙经双方协商一致,确定由乙方作为甲方承建长滩镇草堂村长草路路面硬化工程劳务承包人,为明确双方的权利和义务,确保工程施工的工期、质量、进度与安全,依照《中华人民共和国合同法》、《建筑法》及有关法律、法规的规定,经双方充分协商,达成如下协议,供双方共同遵守执行。 一、工程名称:长草路路面硬化工程 二、工程地点:长滩镇草堂村 三、工程数量:长3500米,宽4.5米,厚0.2米,C25混凝土。 四、工程质量要求:严格按照《公路水泥砼路路面施工技术规范》及设计施工图纸执行。乙方必须组织具有完成本工程的施工力量和富有经验的管理人员,所有材料、设备和施工工艺均应遵照交通部颁布的有关技术规范(施工规范、材料试验规程),符合施工验收规范和质量检验标准,完成项目均需达到合格标准。 五、施工工期:本工程工期天,年月日至年月日。 六、工程款的结算:本工程合同单价为16元/平方米(含钢模板及其安装、混凝土的搅拌、运输、装模、振捣、收面压纹、养护、伸缩缝设置等)。最终结算金额以实际发生工程量乘以合同单价进行核算。 七、付款方式:工程完工后付给乙方完成工程款的7 0%, 工程经验收合格后,付给乙方余下的3 0%。 八、甲乙双方的责任: (一)甲方责任: 1、负责提供工程施工的所有相关技术资料。 2、乙方在施工期间,如有群众干扰或发生纠纷,甲方必须及时处理,所需用经费由甲方负责。 3、乙方在施工期间如有违章作业,甲方有权让其整改,并责令停工。 4、及时组织工程主要材料(沙、水泥、碎石)进场且严把质量关,不得影响工程施工进度。 5、配合乙方做好施工安全工作。 6甲方负责乙方施工场地的联系,不得影响乙方机具设备安装及正常施工。 7、施工用电,搅拌场及前台均用发电机,搅拌场发电机所用柴油由甲方提 供,前台发电机所用柴油由乙方自行解决。 8、工程完工后,会同乙方对全部工程进行自检,并积极配合上级部门做好

相关主题
文本预览
相关文档 最新文档
