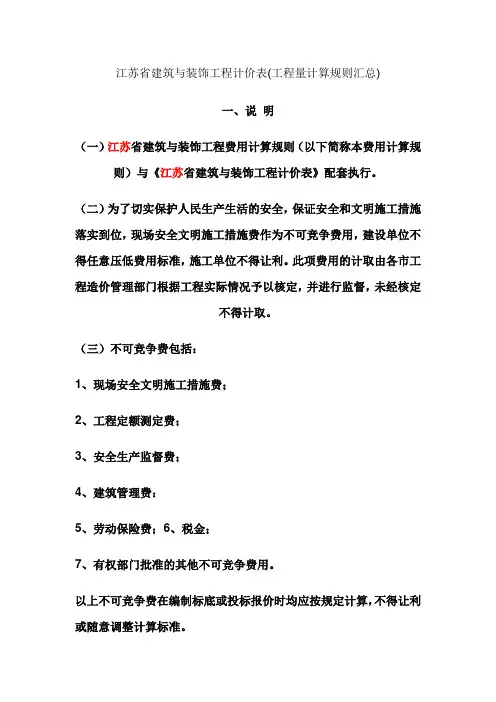

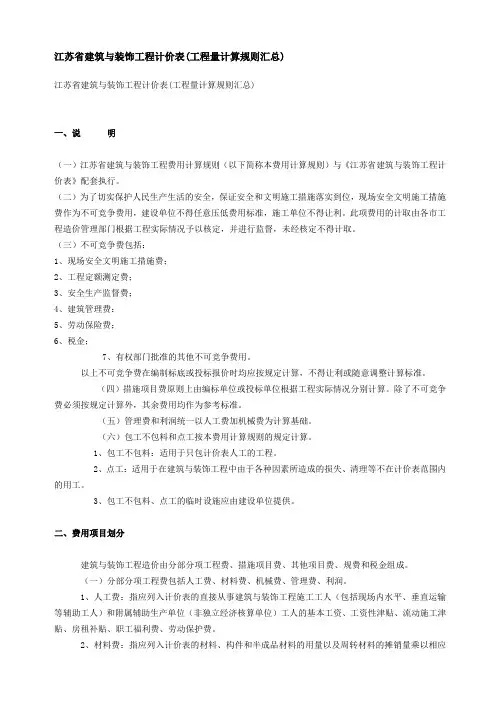

一、说明

一、不可竞争费包括:

1、现场安全文明施工措施费;

2、工程定额测定费。

3、安全生产监督费

4、建筑管理费

5、劳动保护费

6、税金

7、有权部门批准的其他不可以竞争费用。

以上不可竞争费在编制标底或投标报价时均应按规定计算,不得让利或随意调整计算标准。

二、措施费项目费原则上由编标单位或投标单位根据工程施工情况分别计算。除了不可竞争

费必须按规定计算外,其余费用均作为参考标准。

三、管理费和利润统一以人工费加机械费为计算基础。

四、包工不包料和点工按本费用计算规则的规定计算。

1、包工不包料:适用于只包计价表人工的工程。

2、点工:适用于在建筑与装饰工程中用于各种因素所造成的损失、清理等不在计价表

范围内的用工。

3、包工不包料、点工的临时设施应由建施单位提供。

二、费用项目划分

建筑与装饰工程造价有分布分项工程费、措施项目费、其他项目费、规费和税金组成。(一)分部分项工程费包括分工费、材料费、机械费、管理费、利润。

1、人工费:指应列入计价表的直接从事建筑与装饰工程施工工人(包括现场内水

平、垂直运输等辅助工人)和附属辅助生产单位(非独立经济核算单位)工人

的基本工资、工资性津贴、流动施工津贴,房租补贴、职工福利费、劳动保护

费。

2、材料费:指应列入计价表的材料、构件和半成品材料的用量以及周转材料的摊

销量乘以相应的预算价格计算的费用。

3、机械费:指应列入计价表的施工机械台班消耗量按相应的我省施工机械台班单

价计算的建筑与装饰工程施工机械使用费以及机械安、拆和进(退)场费。

4、管理费:包括企业管理费、现场管理费、冬雨季施工增加费,生产工具用具使

用费、工程定位复测点场地清理费、远地施工增加费、非甲方所为四小时以内

的临时停水停电费。

(1)企业管理费:指企业管理层为组织施工生产经营活动所发生的管理费用。内容包括:

①、管理人员的基本工资、工资性津贴、流动施工津贴,房租补贴、职工

福利费、劳动保护费。

②、差旅交通费:指企业职工因公出差、工作调动的差旅费、住勤补助费、

市内交通费和误餐补助费、职工亲路费、劳动力招募费、离退休职工一

次性路费及交通工具油料、燃料、牌照、养路费等。

③、办公费

④、固定资产折旧、修理费:

⑤、低值易耗品摊销费:

⑥、工会经费及职工教育经费:

⑦、职工待业保险费:

⑧、保险费

⑨、税金:指企业按规定交纳的房产税、车船使用税、土地使用税、印花

税及土地使用费等。

⑩、其他。

5、利润:指按国家规定应计入建筑与装饰工程造价的利润。

(二)措施项目费

1、环境保护费:

2、现场安全文明施工措施费:

3、临时设施费:

4、夜间施工增加费:

5、二次搬运费:

6、大型机械设备进出场即按拆:

7、混凝土、钢筋混凝土模板及支架

8、脚手架费

9、已完工程及设备保护费

10、施工排水、降水

11、垂直运输机械费

12、室内空气污染测试

13、检验试验费

14、赶工措施费

15、工程按质论价

16、特殊条件下施工增加费

(三)、其他项目费

1、总承包服务费:

(1)、总承包:指对建设工程的勘察、设计、施工、设备采购进行全过程承包

行为,建设项目从立项开始至竣工投产全过程承包的“交钥匙”方式。

(2)总分包

①、建设单位单独分包的工程,总包单位与分包单位的配合费有建设单位、总

包单位和分包单位在合同中明确。

②、总包单位自行分包的工程所需的总包管理费由总包单位和分包单位自行解

决。

③、安装施工单位与土建施工单位的施工配合费由双方协商确定。

2、预留金:招标人为可能发生的工程量变更而预留的金额。

3、零星工作项目费:指完成招标人提出的,工程量暂估的零星工作所需的费用。

(四)规费

1、工程定额测定费:包括预算定额编制管理费和劳动定额测定费。

2、安全生产监督费:

3、建筑管理费:

4、劳动保险费:

五、税金:指国家税法规定的应计入建筑与装饰工程造价内的营业税,城市维

护建设税和教育费附加。

1、建筑物、构筑物高度系指设计室外地面标高至檐口顶标高(不包括女儿墙,高出屋面电梯间、楼梯间、水箱间等的高度),跨度系指轴线之间的宽度。

五、工程造价计算程序

(一)建筑与装饰工程造价计算程序(包工包料)

(二)建筑与装饰工程造价计算程序(包工不包料)

第五章混凝土工程

说明

一、本混凝土构件分为自拌砼构件、商品砼泵送构件、商品砼非泵送构件三部分,

各部分又包括了现浇构件、现场预制构件、加工厂预制构件、构筑物等。

二、混凝土石子粒径取定:设计有规定的按设计规定,无设计规定按下表规定计

算:

注:本规定也适用于其他部分。

三、毛石砼中的毛石掺量是按15%计算的,如设计要求不同时,可按比例换算毛石、

砼数量、其余不变。

四、现浇柱、墙子目中,均已按规范规定综合考虑了底部铺垫1:2水泥砂浆的用

量。

五、室内净高超过8m的现浇柱、梁、墙、板(各种板)的人工工日分别乘以下系

数:净高在12m以内1.18;净高在18m以内1.25。

六、现场预制构件,如在加工厂制作,砼配合比按加工厂配合比计算;加工厂构

件及商品砼改在现场制作,砼配合比按现场配合比计算;其工料、机械台班不调整。

七、加工厂预制构件其他材料费中已综合考虑了掺入早强剂的费用,现浇构件和

现场预制构件未考虑使用早强剂的费用,设计需要使用或建设单位认可时,其费用可按每m3砼增加4.00元计算。

八、加工厂预制构件采用蒸汽养护时,立窑、养护池养护每m3构件增加64.00元。

九、小型混凝土构件,系指单位体积在0.05m3以内的未列出子目的构件。

十、砼养护中的草袋子改用塑料薄膜。

十一、构筑物中砼、抗渗砼已按常用的强度等级列入基价,设计与子目取定不符综合单价调整。

十二、构筑物中毛石砼的毛石掺量是按20%计算的,如设计要求不同时,可按比例换算毛石、砼数量,其余不变。

十三、钢筋砼水塔、砖水塔基础采用毛石砼、砼基础按烟囱相应项目执行。

十四、构筑物中的砼,钢筋砼地沟是指建筑物室外的地沟,室内钢筋砼地沟按现浇构件相应项目执行。

十五、泵送砼子目中已综合考虑了输送泵车台班,布拆管及清洗人工、泵管摊销费、冲洗费。当输送高度超过30m时,输送泵车台班乘以1.10,输送高度超过50m时,输送泵车台班乘以1.25。

工程量计算规则

一、现浇混凝土工程量,按以下规定计算:

1、混凝土工程量除另有规定者外,均按图示尺寸实体积以立方米计算。不扣

除构件内的钢筋、支架、螺栓孔、螺栓、预埋铁件及墙、板中0.3m2内的

孔洞所占体积。留洞所增加工、料不再另增费用。

2、基础

(1)有梁带形混凝土基础,其梁高与梁宽之比在4:1以内的,按有梁式带形基础计算(带形基础梁高是指梁底部到上部的高度)。超过

4:1时,其基础底按无梁式带形基础计算,上部按墙计算。

(2)满堂(板式)基础有梁式(包括反梁)、无梁式应分别计算,仅带有边肋者,按无梁式满堂基础套用子目。

(3)设备基础除块体以外,其他类型设备基础分别按基础、梁、柱、板、墙等有关规定计算,套相应的项目。

(4)独立基础、桩承台:按图示尺寸实体积以立方米算至基础扩大顶面。

(5)杯形基础套用独立柱基项目。杯口外壁高度大于杯口外长边的杯形既相互,“套用高颈杯形基础”项目。

3、柱:按图示断面尺寸乘柱高以立方米计算。柱高按下列规定确定:

(1)有梁板的柱高自柱基上表面(或楼板上表面)算至楼板下表面处(如一根柱的部分断面与板相交,柱高算至板顶面,但与板重叠部分应

扣除)。

(2)无梁板的柱高,自柱基上表面(或楼板上表面)至柱帽下表面的高度计算。

(3)有预制板的框架柱柱高自柱基上表面至柱高度计算。

(4)构造柱按全高计算,应扣除与现浇板、梁相交部分的体积,与砖墙嵌接部分的砼体积并入柱身体积内计算。

(5)依附柱上的牛腿,并入相应柱身体积内计算。

4、梁:按图示断面尺寸乘梁长以立方米计算,梁长按下列规定确定。

(1)梁与柱连接时,梁长算至柱侧面。

(2)主梁与次梁连接时,次梁长算至主梁侧面。伸入砖墙内的梁头、梁垫体积并入梁体积内计算。

(3)圈梁、过梁应分别计算,过梁长度按图示尺寸,图纸无明确表示时,按门窗洞口处外围宽另加500mm计算。平板与砖墙上砼圈梁相交时,

圈梁高应算至板底面。

(4)依附于梁(包括阳台梁、圈过梁)上的砼线条(包括弧形线条)按延长米另行计算(梁宽算至线条内侧)。

(5)现浇挑梁按挑梁计算,其压入墙身部分按圈梁计算:挑梁与单、框架梁连接时,其挑梁应并入相应梁内侧计算。

(6)花篮梁二次浇捣部分执行圈梁子目

5、板:按图示面积乘以板厚以立方米计算(梁板交接处不得重复计算)。其中:

(1)有梁板按梁(包括主、次梁)、板体积之和计算,有后浇板带时,后浇板带(包括主梁、次梁)应扣除。

(2)无梁板按板和柱帽之和计算。

(3)平板按实体积计算。

(4)现浇挑檐、天沟与板(包括屋面板、楼板)连接时,以外墙面为分界线,与圈梁(包括其他梁)连接时,以梁外边线为分界线。外墙

边线以外或梁外边线以外为挑檐、天沟。

(5)各类板伸入墙内的板头并入板体积内计算。

(6)预制板缝宽度100mm以上的现浇板缝按平板计算。

(7)后浇墙、板带(包括主、次梁)按图纸以立方米计算。

6、墙:外墙按图示中心线(内墙按净长)乘墙高、墙厚以立方米计算,应扣

除门,窗洞口及0.3m2外的孔洞体积。单面墙垛其突出部分并入墙体体积内计算,双面墙垛(包括墙)按柱计算。弧形墙按弧线长度乘墙高、墙厚计算,地下室墙有后浇墙带时,后浇墙带应扣除。梯形断面墙按上口与下口的平均宽度计算。墙高的确定:

(1)墙与梁平行重叠,墙高算至梁顶面;当设计梁宽超过墙宽时,梁、墙分别按相应项目计算。

(2)墙与板相交、墙高算至板底面。

7、整体楼梯包括休息平台、平台梁、斜梁及楼梯梁,按水平投影面积计算,

不扣除宽度小于200mm的楼梯井,伸入墙内部分不另增加,楼梯与楼板连接时,楼梯算至楼梯梁外侧面。圆弧形楼梯包括圆弧形梯段、圆弧形边梁及于楼板连接的平台,按楼梯的水平投影面积计算。

8、阳台、雨篷,按伸出墙外的板底水平投影面积计算,伸出墙外的牛腿不另

计算。水平、竖向悬挑板按立方米计算。

9、阳台、沿廊栏杆的轴线柱、下嵌、扶手以扶手的长度按延长米计算。砼栏

板、竖向挑板以立方米计算。栏板的斜长如图纸无规定时,按水平长度乘系数1.18计算。地沟底、壁应分别计算,沟底按基础垫层子目执行。

10、预制钢筋混凝土框架梁、柱现浇接头,按设计断面以立方米计算。套用

“柱接柱接头”子目。

11、台阶按水平投影面积以平方米计算,平台与台阶的分界线以最上层台阶

的外口减300mm宽度为准,台阶宽以外部分并入地面工程量计算。

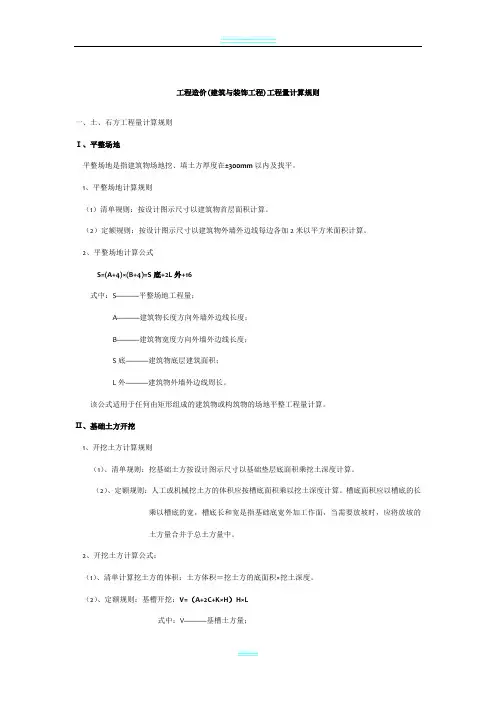

一、人工土、石方。

1、平整场地工程量,按下列规定计算。

(1)平整场地是指建筑物场地挖、填土方厚度在±300mm以内及找平。

(2)平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。

2、沟槽、基坑土方工程量,按下列规定计算。

(1)沟槽、基坑划分

凡沟槽底宽在3m以内,沟槽底长大于3倍槽底宽的为沟槽。

凡土方基坑底面积在20m2以内的为基坑。

凡沟槽底宽在3m以上的,基坑底面积在20m2以上,平整场地挖填方厚度在300mm以上,均按挖土方计算。

(2)沟槽工程量按沟槽长度乘沟槽截面积(m2)计算。

沟槽长度(m),外墙按图示基础中心线长度计算;内墙按图示基础

底宽加工作宽度之间净长度计算。内墙按图示基础底宽加工作宽度

之间净长度计算。沟槽宽(m)按设计宽度加基础施工所需工作面

宽度计算。突出墙面的附墙烟囱、垛等体积并入沟槽土方工程量内。

(3)挖沟槽、基坑、土方需放坡时,以施工组织设计规定计算,施工组织设计无明确规定时,放坡高度、比例按下表计算。

放坡高度、比例确定表

土壤类别放坡深度

规定(m)

高与宽之比

人工挖土机械挖土

坑内作业坑上作业

一、二类土超过1.20 1:0.5 1:0.33 1:0.75

三类土超过1.50 1:0.33 1:0.25 1:0.67 四类土超过2.00 1:0.25 1:0.10 1:0.33

(4)基础施工所需工作面宽度按下表规定计算。

室内装饰工程监理合同

室内装饰工程监理合同 室内装饰工程监理合同第1篇委托方(以下简称甲方):联系电话: 受委托方(以下简称乙方):联系电话: 依照及其他有关法律、法规的规定,甲乙双方在平等、自愿、诚信的原则上,就甲方委托乙方对甲方的室内装饰装修工程(以下简称工程)的有关事宜,达成如下协议。 第一条、工程概况 1、工程地点: 2、工程监理内容: 3、工程监理方式,双方商定采取下列第种合作方式。 A、全程式监理 B、阶段式监理 4、合同价款(人民币)元(金额大写)。 第二条、甲方工作 1、如果采取全程式监理,甲方负责协同乙方对该项工程现场,进行实际勘探工作。 2、甲方需对乙方提供书面授权委托书。 第三条、变更 合同执行中如有事项变更,双方应协商一致,签订书面变更协议,同时调整相关工程监理费用。 第四条、执行标准 双方约定本工程施工质量按下列第项标准执行。

A、 B、其他规定: 第五条、监理款项支付方式 A、双方约定合同生效后,甲方先支付乙方工程总监理费%,即元;工程中期 验收后,甲方向乙方支付工程总监理费%,即元。 B、支付方式: 第六条、质量报告 如果甲方选择全程式监理方式,乙方待工程施工验收前一天要向甲方提供文字性的各项验收报告单。 第七条、违约责任 因一方原因造成合同无法继续履行时,该方应及时通知另一方,办理合同终止手续,并 由责任方赔偿对方相应的经济损失。 第八条、合同争议的解决方式 双方发生争议,协商解决不成时,按下列第项方式解决。 A、向北京市仲裁委员会申请仲裁; B、向人民法院提起诉讼。 第九条、附则 1、本合同经甲、乙双方签订后生效。 室内装饰工程监理合同第2篇甲方(委托方)_____________________ 乙方(监理方)_____________________

工程量计算公式及规则

土石方工程量计算公式 土石方工程 一、人工平整场地: S=S底+2*L外+16 二、挖沟槽: 1. 垫层底部放坡: V=L*(a+2c+kH)*H 2. 垫层表面放坡 V=L*{(a+2c+KH1)H1+(a+2c)H2} 三、挖基坑(放坡) 方形: V=( a+2c+KH)* ( b+2c+KH)*H+1/3*K2H3 圆形: V=∏/3*h*(R2+Rr+r2) 放坡系数 类别放坡起点人工挖土机械挖土 坑内作业坑上作业 一、二类别 1.20 1:0.5 1:0.33 1:0.75 三类土 1.50 1:0.33 1:0.25 1:0.67 四类土 2.00 1:0.25 1:0.10 1:0.33 土石方工程 1.0.1 计算土石方工程量前,应确定下列各项资料; 1 土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价规范》表A1.4-1《土壤及岩石(普氏)分类表》对照后确定; 2 地下水位标高及排(降)水方法; 3 土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 4 岩石开凿、爆破方法、石碴清运方法及运距; 5 其他有关资料。 1.0.2 土方工程 1 平整场地: 1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算。

2)平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。 2 挖土方按设计图示尺寸以体积计算。 3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。 4 沟槽、基坑划分: 凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽; 凡图示基坑底面积在20m2以内的为基坑; 凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算。 5 挖沟槽、基坑需支挡土板时。挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。 6 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。 7 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。 8 人工挖土方深度超过1.5m时,按表一增加工日。 表一 人工挖土方超深增加工日表 ┏━━━━━┯━━━━┯━━━━┯━━━━┓ ┃深度(以内)│2m │4m │6m ┃ ┠─────┼────┼────┼────┨ ┃工日/100m3│ 4.72│ 14.96│ 22.24┃ ┗━━━━━┷━━━━┷━━━━┷━━━━┛

楼地面工程量计算规则

楼地面工程量计算规则 一、说明 (一)本章包括:垫层,找平层,面层,楼梯,踢脚,台阶、坡道、散水6节215个子目。 (二)整体面层的水泥砂浆、混凝土、细石混凝土楼地面,定额中均包括一次抹光的工料费用。 (三)楼梯装饰定额中,包括了踏步、休息平台和梯梯踢脚线,但不包括楼梯底面抹灰。水泥面楼梯包括金刚砂防滑条。 (四)耐酸瓷板地面定额中,包括找平层和结合层。 (五)台阶、坡道、散水定额中,仅包括面层的工料费用,不包括垫层,其垫层按图示作法执行本章相应子目。 (六)台阶的平台宽度(外墙面至最高一级台阶外边线)在2.5m以内时,平台执行台阶子目;超过2.5m 时,平台执行楼地面相应子目。 二、工程量计算规则 (一)垫层按室内房间净面积乘以厚度以立方米计算。应扣除沟道、设备基础等所占的体积;不扣除柱垛、间壁墙和附墙烟囱、风道及面积在0.3m2以内孔洞所占体积,但门洞口、暖气槽和壁龛的开口部分所占的垫层体积也不增加。 (二)找平层、整体面层按房间净面积以平方米计算,不扣除墙垛、柱、间壁墙及在0.3m2以内孔洞所占面积,但门洞口、暖气槽的面积也不增加。地垄墙上的找平层按地垄墙长度乘以地垄墙宽度以平方米计算。 (三)块料面层、木地板、活动地板,按图示尺寸以平方米计算。扣除柱子所占的面积,门洞口、暖气槽和壁龛的开口部分工程量并入相应面层内。 (四)塑胶地面、塑胶球场按图示尺寸以平方米计算。 (五)铝合金道牙按图示尺寸以米计算。

(六)楼梯各种面层(包括踏步、平台)按楼梯间净水平投影面积以平方米计算。楼梯井宽在500mm以内者不予扣除,超过500mm者应扣除其面积。 (七)楼梯满铺地毯按楼梯间净水平投影面积计算;不满铺地毯按实铺地毯的展开面积计算, (八)波打线按图示尺寸以平方米计算。 (九)踢脚 1.水泥、现制磨石踢脚线,按房间周长以米计算。不扣除门洞口所占长度,但门侧边、墙垛及附墙烟囱侧边的工程量也不增加。 2.块料踢脚、木踢脚按图示长度以米计算。 (十)台阶、坡道按图示水平投影面积以平方米计算。 (十一)散水按图示尺寸以平方米计算。 (十二)防滑条、地毯压棍和地毯压板按图示尺寸以米计算。

措施费计算方法

下面有具体的措施费的计算公式和内容,希望能够帮到你 措施费 本规则(206号文)中只列通用措施费项目的计算方法,各专业工程的专用措施费项目的计算方法由各地区或国务院有关专业主管部门的工程造价管理机构自行制定。 措施费内容: 1.环境保护 环境保护费=直接工程费×环境保护费费率(%) 2.文明施工 文明施工费=直接工程费×文明施工费费率(%) 3.安全施工 安全施工费=直接工程费×安全施工费费率(%) 4.临时设施费 临时设施费有以下三部分组成: (1)周转使用临建(如,活动房屋) (2)一次性使用临建(如,简易建筑) (3)其他临时设施(如,临时管线) 临时设施费=(周转使用临建费+一次性使用临建费)×(1+其他临时设施所占比例(%))其中: ①周转使用临建费 ②一次性使用临建费 一次性使用临建费=∑临建面积×每平方米造价×[1-残值率(%)] +一次性拆除费 ③其他临时设施在临时设施费中所占比例,可由各地区造价管理部门依据典型施工企业的成本资料经分析后综合测定。 5.夜间施工增加费 6.二次搬运费 二次搬运费=直接工程费×二次搬运费费率(%) 7.大型机械进出场及安拆费 8.混凝土、钢筋混凝土模板及支架 (1)模板及支架费=模板摊销量×模板价格+支、拆、运输费摊销量=一次使用量×(1+施工损耗)×[1+(周转次数-1)×补损率/周转次数-(1-补损率)50%/周转次数] (2)租赁费=模板使用量×使用日期×租赁价格+支、拆、运输费 9.脚手架搭拆费 (1)脚手架搭拆费=脚手架摊销量×脚手架价格+搭、拆、运输费 (2)租赁费=脚手架每日租金×搭设周期+搭、拆、运输费 10.已完工程及设备保护费 已完工程及设备保护费=成品保护所需机械费+材料费+人工费 11.施工排水、降水费 排水降水费=Σ排水降水机械台班费×排水降水周期+排水降水使用材料费、人工

室内装饰工程委托监理合同

室内装饰工程委托监理合同 甲方(委托方)_____________________ 乙方(监理方)_____________________ 根据《中华人民共和国合同法》等有关法律法规的规定,遵循平等、自愿、公平和诚实信用的原则,甲乙双方就室内装饰工程委托监理事项协商一致,签订本合同。 第一条监理工程概况 1、工程名称: 2、工程地址: 3、工程规模: 4、工程结构: 5、工程投资: 第二条监理范围与内容 1、监理范围 ___________________________________________________。 2、监理内容 对室内装饰工程进行质量、投资、进度、组织协调、合同管理、安全生产、文明施工等施工现场的监理。 其他:_______________________________________________。 第三条监理方式 双方同意执行下列第__项监理方式。 1、全托式监理服务。 2、全过程监理服务。 3、全套节点监理服务:______________。

4、单项监理服务:________________。 5、其他监理服务:________________。 第四条监理服务质量标准 __________________________________________________。 第五条合同期限 本工程监理服务,甲乙双方约定自__年__月__日起至___年__月__日止。 第六条监理报酬与支付方式 1、双方同意按照以下第__种方式核算监理报酬。 1.1按工程总造价或工期___万元的__%收取本工程监理报酬总费用为___元,人民币大写:_________元。 1.2按□户型或□平方米___元核算。本工程收取本监理报酬总费用为______________________元,人民币大写:___________________元。 2、支付方式 自本合同签订之日起__个工作日内,甲方向乙方支付监理报酬的__%作为首付款,计人民币为____元。工程工期过半_______工作日之内,甲方向乙方支付监理报酬__%作为中期款,计人民币为_____元。工程竣工验收合格__工作日内,甲方向乙方支付监理报酬__%,计人民币为____元。在工程竣工移交时甲方向乙方支付监理报酬__%作为尾款,计人民币为____________元。 3、其他:_________________。 第七条甲乙双方的权利义务 1、甲方的权利义务 1.1甲方应当负责工程建设项目的协调,为乙方开展监理服务提供必要的条件。 1.2甲方应当在双方约定的时间内向乙方提供监理工作所需的工程资料及相关设施。 1.3甲方应当将监理内容及乙方监理人员责任分工以书面形式通知施工方,并需在第三方施工合同中予以明确。

工程量计算规则及常见图形公式汇总

工程量计算规则公式汇总[图片] 工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以的挖、填、运、找平. 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算法 (1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土

(1)、清单规则:挖基础土按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土量。当需要放坡时,应将放坡的土量合并于总土量中。 2、开挖土计算法 (1)、清单规则: ①、计算挖土底面积: 法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。) 法二、分块计算垫层外边线的面积(同分块计算建筑面积)。 ②、计算挖土的体积:土体积=挖土的底面积*挖土深度。 (2)、定额规则: ①、利用棱台体积公式计算挖土的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下)计算土体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。 用同样的法计算S中和S下

措施项目工程工程量的计算

措施项目工程工程量的计算 建设工程施工中除了构成建筑物实体本身投入的要素费用以外,还存在施工企业管理水平、施工现场情况以及保证顺利实施完成该项目而发生于该工程施工前和施工过程中技术、安全、生活等方面的非工程实体项目,统称为措施项目。 措施项目清单是指由发生于工程施工前和施工过程中不构成工程实体的项目组成,分为通用措施项目和专业工程措施项目。 措施项目费是指为完成该工程措施项目清单施工必须采取的措施所需要的费用总和。在陕西包括费率计取部分和工程量计取部分。 措施项目清单计价常用公式参数法计价和定额法计价。 ※公式参数法计价就是按一定的基数乘以费率计算:~=基数×费率。这种方法在陕西即为费率计取部分,包括了四个措施项目:安全文明施工措施费;冬雨季、夜间施工措施费、二次搬运费和测量放线、定位复测、检验试验费。 ※定额法计价与分部分项工程费用计算方法一样:~=措施项目清单工程量×综合单价、~=定额工程量×基价。这种方法在陕西即为工程量计取部分,主要是指一些与实体有密切联系的项目,如模板、脚手架、垂直运输及超高降效、机械进出场、施工排水、深基坑防护。 一、脚手架工程 (一)定额项目设置及说明 1、本章定额共包括八部分60个项目,补充子目8个项目,定额项目组成见表

2、熟悉定额说明下册P39 1、2、3条 3、注意一般土建脚手架和装饰脚手架的关系下册P39 说明11、12 4、脚手架发生在工程施工过程中,是指建筑物或构筑物在施工时必须发生的辅助项目,在工程量清单中被列为措施项目。 (二)工程量计算 1、外脚手架按外墙外边线总长度乘以设计室外地坪至外墙的顶板面或檐口的高度计算。 ※计算公式 S=L外×H+S0 ※这里的L外包括阳台等凹凸部分长度 ※屋面有女儿墙者高度算至女儿墙顶面。 ※有地下室时,高度从设计室外地坪算至底板垫层底。 ※屋面上的楼梯间、水箱间、电梯机房等脚手架工程量并入主体工程量内 ※同一建筑物檐口高度不同时,应分别计算套定额 ※计算脚手架时不扣除门窗洞口、空洞等所占面积 ※有山墙者,以山尖1/2高度计算。 2、里脚手架按建筑物建筑面积计算(建筑面积已讲) ※楼层高度在3.6m以内按各层建筑面积计算 ※层高超过3.6m,每增1.2m按调增子目套用一次,不足0.6m不计算。 ※有满堂脚手架搭设的部分,里脚手架按该部分建筑面积的50%计算。 ※无法按建筑面积计算的部分,高度超过3.6m时按实际搭设面积,套外墙脚手架子目乘以系数0.7计算。 3、满堂脚手架按室内净面积计算,不扣除柱、垛所占面积。

室内装饰工程监理合同(合同示范文本)

Restrict the performance of the responsibilities of both parties to the contract, the termination of cooperation, and clear regulations on related businesses. (合同范本) 甲方:___________________ 乙方:___________________ 日期:___________________ 室内装饰工程监理合同(合同示 范文本)

室内装饰工程监理合同(合同示范文本)说明:本合同书适用于合同双方同意签署协议后,约束合同双方的履行责任,合作终止以及相关业务明确规定,如果需要,可以直接下载打印或用于电子存档。 委托方(以下简称甲方):联系电话: 受委托方(以下简称乙方):联系电话: 依照《中华人民共和国合同法》及其他有关法律、法规的规定,甲乙双方在平等、自愿、 诚信的原则上,就甲方委托乙方对甲方的室内装饰装修工程(以下简称工程)的有关事宜, 达成如下协议。 第一条、工程概况 1、工程地点: 2、工程监理内容: 3、工程监理方式,双方商定采取下列第种合作方式。 A、全程式监理 B、阶段式监理 4、合同价款(人民币)元(金额大写)。

第二条、甲方工作 1、如果采取全程式监理,甲方负责协同乙方对该项工程现场,进行实际勘探工作。 2、甲方需对乙方提供书面授权委托书。 第三条、变更 合同执行中如有事项变更,双方应协商一致,签订书面变更协议,同时调整相关工程监 理费用。 第四条、执行标准 双方约定本工程施工质量按下列第项标准执行。 A、《北京市家庭装饰工程质量验收规定》 B、其他规定: 第五条、监理款项支付方式 A、双方约定合同生效后,甲方先支付乙方工程总监理费%,即元;工程中期 验收后,甲方向乙方支付工程总监理费%,即元。 B、支付方式: 第六条、质量报告

工程量计算公式规则汇总模板

直线内插法 也就是已知A1、A2、B1、B2、C1求C2,在C2单元格里输入: =(B2-A2)/(B1-A1)*(C1-A1)+A2 即可,使用时可直接将上一行复制到C2格内。 圆的周长=2πr 弧是圆的一部分, 因此 弧长=圆的周长*( 弧所正确圆心角度数/360°) =2πr*圆心角/360° 因为2π=360° 因此 扇形圆心角=弧长/半径 所得单位是弧度数,要换为角度数 圆面积=r2π半径*半径*π圆周长2乘以πR 圆形公式是: S=πR2(π是圆周率约等于3.14、R2是半径的平方) 扇形是圆的一部分, 因此扇形面积=半径×半径×圆周率×圆心角度数÷360 公式是: S=n/360πR2 ( 2) S=1/2LR

( L是弧长, R是半径n是圆心角) L=2π r n/360°=π r n/180°(r=半径*n=圆弧的角度的绝对值) 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 ( 1) 清单规则: 按设计图示尺寸以建筑物首层面积计算。 ( 2) 定额规则: 按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 ( 1) 清单规则的平整场地面积: 清单规则的平整场地面积=首层建筑面积 ( 2) 定额规则的平整场地面积: 定额规则的平整场地面积=首层建筑面积 3、注意事项 ( 1) 、有的地区定额规则的平整场地面积: 按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算, 然后与底层建筑面积合并计算; 或者按”外放2米的中心线×2=外放2米

面积”与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦, 弧线部分不好处理, 容易出现误差。 ②、2米的中心线计算起来较麻烦, 不好计算。 ③、外放2米后可能出现重叠部分, 到底应该扣除多少不好计算。 ( 2) 、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量, 每边外放的长度不一样。 大开挖土方 1、开挖土方计算规则 ( 1) 、清单规则: 挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 ( 2) 、定额规则: 人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽, 槽底长和宽是指混凝土垫层外边线加工作面, 如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时, 应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法

楼地面工程量计算规则

楼地面工程量计算规则 一、整体面层、块料面层均按设计图示尺寸面积计算。扣除凸出地面构筑物、设备基础、室内铁道、地沟等所占面积,不扣除间壁墙和0.3平方米以内的柱、垛、附墙烟囱及孔洞所占面积,门洞、空圈、暖气包槽、壁龛的开口部分以综合考虑在定额内。 二、块料面层中的点缀单独计算,但计算主体铺贴地面面积时,不扣除点缀所占面积。 三、石材地面刷养护液按地面面积加4个侧面面积,以平方米计算。 四、橡塑面层、竹木地面、地毯等及其他材料面层均按设计图示尺寸以面积计算。门洞、空圈、暖气包槽、壁龛的开口部分并入相应的工程量内。 五、防滑条按楼梯踏步两端距离减300mm以延长米计算。 六、踢脚板按设计图示长度乘以高度以平方米计算。水磨石及成品踢脚线按实铺延长米计算,楼梯踢脚线按相应项目乘以1.15系数。 七、楼梯面层按设计图示尺寸楼梯(包括踏步、休息平台及500mm以内的楼梯井)水平投影面积计算。有梯口梁者,梁面包括在楼梯面层内;无梯口梁者,楼梯面层算至最上一层踏步边沿加300mm。 八、扶手、栏杆、栏板装饰按设计图示尺寸扶手中心线长度(包括弯头长度)计算。但弯头按个另行计算。

九、台阶饰面按设计图示尺寸以台阶(包括最上一层踏步边沿加300mm)水平投影面积算。 工程造价, 又称工程概预算, 是对工程项目所需全部建设费用计算成果的统称。 在不同阶段, 其名称、内容各有不同。总体设计时叫估算;初步设计时叫概算;施工图设计时叫预算;竣工时叫结算。 工程造价的内容包括四方面,即建筑安装工程费,设备工具, 器具购置费,工程建设其 他费用和预备费。 1.建筑安装工程费: 建筑安装工程费由直接工程费、 间接费、 其他费用等三部分组成。 (1)直接费,即施工过程中耗费的构成工程实体和有助于工程形成的各项费用,包括人工 费、 材料费、

装饰装修工程监理合同范本DOC

装修工程委托监理合同 委托方(以下简称甲方) 监理方(以下简称乙方)张美琼 甲方委托乙方监理装饰装修工程,双方经协商一致,同意签订以下合同: 一、服务内容、方式和要求 1、服务内容: ①工程名称:德善堂东浦药店、德善堂金鸡亭药店及门诊、德善堂瑞丽门诊 ②工程地址:莲前西路 ③工程规模:室内工程建筑面积合计约1000 m2。 ④监理范围:装饰装修图纸内部分。 ⑤服务范围如下: (1)前期监理 审定设计方案及图纸;审核工程预算;设计方案确定后5个工作日,按设计图纸核算工程量按定额套预算,把控整个工程总造价。 (2)中期监理 根据图纸及物料表对各节点的材料进场验收以防施工单位更换材料品牌及质量;对各节点隐蔽项目的质量验收及确认各节点是否有按图施工;对因设计及现场与图纸等其它因素需做变更的,与施工单位对接确认变更签证; (3)后期监理

工程结算审核;对施工单位的增减项及工程竣工时行结算审核。 2、服务方式: ①施工前期,乙方配合甲方完成监理审核工作. ②施工期间,乙方对装饰装修施工过程进行不定期督查。 ③施工后期,乙方进行工程结算审核,协助甲方签订工程质量保修合同。 3、服务承诺: ①乙方在工程监理过程中,根据工程实际情况为甲方提供相关的合理化建议。 ②乙方以主动、认真、负责、公正的服务态度为甲方提供监理服务。 ③乙方对工程各施工重要环节进行详细监控,确保工程质量达到预期目标。 二、委托方提供如下条件: 为乙方提供已使用的与本工程有关的原材料、构配件、机械设备等生产厂家名录,和与本工程有关的协作单位、配合单位名录。 三、授权范围 甲方在委托的工程范围内,书面通知施工单位授予乙方以下监理权利: 1、对选用材料和施工质量的检验权。 2、施工工艺变更权,需经甲方同意。 3、对施工单位的处罚建议权。 4、对施工单位人员的调整建议权,对现场文明施工的管理权。 5、对工程开工、停工、复工、延期、报验、验收等环节签认权。 6、工程款支付审核,未经乙方签字认可,甲方不支付施工单位工程

斜屋面、工程量计算规则及公式

斜屋面、工程量计算规则及 公式 标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DDQTY-KII

斜屋面、工程量计算规则及公式 2017-09-20广联达客服 1、平屋面工程量 (1)屋面面积;(2)找平层;(3)保温层;(4)屋面卷材防水;(5)铁皮;(6)UPVC雨水斗;(7)铸铁落水口;(8)UPVC弯头;(9)排水管。 2、屋面工程量计算方法 (1)屋面面积瓦屋面、型材屋面(包括挑檐部分)均按设计图示尺寸水平投影面积乘以屋面坡度系数(见屋面坡度系数表)以斜面积计算。 ①不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟等所占面积。 ②屋面小气窗出檐与屋面重叠部分的面积不增加,但天窗出檐部分重叠的面积计入相应的屋面工程量内。 ③瓦屋面的出线、披水、稍头抹灰、脊瓦加腮等工、料均不另计算。 (2)屋面防水面积屋面卷材防水、屋面涂膜防水按设计图示尺寸按面积以平方米计算。 ①斜屋顶(不包括平屋顶找坡)按图示尺寸的水平投影面积乘以屋面坡度延尺系数按斜面积以平方米计算,平屋顶按水平投影面积计算,由于屋面泛水引起的坡度延长不另考虑。 ②不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积,其根部弯起部分不另计算。 ③屋面的女儿墙、伸缩缝和天窗等处的弯起部分,并入屋面工程量内。天窗出檐部分重叠的面积应按图示尺寸,以平方米计算,并入卷材屋面工程内。如图纸未注明尺寸,伸缩缝、女儿墙可按25cm,天窗处按50cm计算。 ④涂膜屋面的工程量计算同卷材屋面。涂膜屋面的油膏嵌缝、玻璃布盖缝、屋面分隔缝,以延长米计算。

(3)屋面抹水泥砂浆找平层的工程量与卷材屋面相同 (4)屋面保温层的工程量与卷材屋面相同。 (5)屋面工程量中铁皮、UPVC雨水斗,铸铁落水口,铸铁、UPVC弯头、短管,铅丝网球按个计算。 (6)屋面排水管按设计图示尺寸以展开长度计算。如设计未标注尺寸,以檐口下皮算至设计室外地平以上15cm为止,下端与铸铁弯头连接者,算至接头处。

楼地面清单项目工程量计算规则

楼地面清单项目工程量计算规则 (一)整体面层 整体面层项目包括水泥砂浆楼地面,现浇水磨石楼地面,细石混凝土楼地面,菱苦土楼地面四个清单项目。 适用范围:各清单项目适用楼面,地面所做的整体面层工程。 工程量计算:工程量计算均按设计图示以面积计算,计量单位㎡。 注意: 扣除凸出地面构筑物,设备基础,室内铁轨,地沟等所占面积;不扣除间壁墙和0.3㎡以内的柱,垛,附墙烟囱及孔洞所占面积;门洞,空圈,暖气包槽,壁龛的开口部分不增加面积。 现浇水磨石楼地面工程量=主墙间净长度×主墙间净宽度-构筑物等所占面积 (二)块料面积 块料面层包括石材楼地面,块料楼地面两个清单项目。适用范围:各清单项目适用楼面,地面所做的块料面层工程。 工程量计算:同整体面层。

(三)橡塑面层 橡塑面层包括橡胶板,橡胶卷材,塑料板,塑料卷材楼地面四个清单项目。 适用范围:橡塑面层各清单项目适用于用粘结剂(如CX401胶等)粘贴橡塑楼面,地面面层工程。 工程量计算:按设计图示尺寸以面积计算,计量单位㎡。门洞,空圈,暖气包槽,壁龛的开口部分并入相应的工程量内。 (四)其他材料面层 其他材料面层包括楼地面地毯,竹木地板,防静电活动地板,金属复合地板四个清单项目。 工程量计算:同橡塑面层。 (五)踢脚线 工程量计算:均按设计图示长度乘以高度以面积计算,计量单位㎡。 (六)楼梯装饰 工程量计算:按设计图示尺寸以楼梯(包括踏步,休息平台及500mm以内的楼梯井)水平投影面积计算,计量单位㎡。 1.楼梯与楼地面相连时,算至梯口梁内侧边沿; 2.无梯口梁者,算至最上一层踏步边沿加300mm。

3.单跑楼梯不论其中间是否有休息平台,其工程量与双跑 楼梯同样计算。 (七)扶手,栏杆,栏板装饰 适用范围:楼梯,阳台,走廊,回廊及其他装饰性扶手,栏杆,栏板。 工程量计算:各清单项目的工程量均按设计图示尺寸以扶手中心线长度(包括弯头长度)计算,计量单位m。 (八)台阶装饰 工程量计算:各清单项目其工程量均按设计图示尺寸以台阶(包括最上一层踏步边沿加300mm)水平投影面积计算,计量单位㎡。 注意: 台阶面层与平台面层是同一种材料时,平台计算面层后,台阶不再计算最上一层踏步面积,如台阶计算最上一层踏步加300mm,平台面层中必须扣除该面积。从工程内容中可看出,台阶面层项目报价内包括其下的垫层,面层下的找平层及面积项目,但不包括台阶的现浇混凝土(或砖砌)项目。 (九)零星装饰项目 适用范围:零星装饰项目适用于小面积(0.5㎡以内)少量

家居装修工程监理合同(标准版)范本

Both parties jointly acknowledge and abide by their responsibilities and obligations and reach an agreed result. 甲方:___________________ 乙方:___________________ 时间:___________________ 家居装修工程监理合同

编号:FS-DY-20244 家居装修工程监理合同 家居装修工程监理合同范本 发包方(以下简称甲方):_______ 委托处理人(姓名):____单位:_____ 住所地址:________ 联系电话:____手机号:____ 承包方(以下简称乙方):_______ 单位名称:________ 营业执照号:________ 注册地址:________ 法定代表人:____联系电话:____ 委托代表人:____联系电话:____ 监理负责人:____联系电话:____ 根据《中华人民共和国经济合同法》、《建筑工程勘察监理合同条例》,以及装饰行业的有关规定,经双方协商,签订

本合同,并共同履行。 第一条工程项目 甲方委托乙方承担以下工程监理任务: 工程名称:_______ 工程地址:_______ 第二条监理收费及支付方法 (一)本工程监理收费按照国家和现行市场收费标准执行。经甲乙双方商定监理收费以工程预算额____计算,估算总收费____ 元,金额大写____ 待工程结束后进行结算。 (二)本合同生效时甲方向乙方预付估算监理费总额的20%作为合同定金,监理工作完成后,定金抵做工程监理费。 (三)工程进度过半时,甲方向乙方拨款付应付监理费总额的50%(不含定金)。 (四)工程验收合格后,甲方向乙方按监理概算结清全部工程监理费。 第三条双方责任 (一)甲方责任 1、如期向乙方提交本合同规定的有关建设文件和监理

工程造价工程量计算规则公式汇总

工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 (1清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积 (2定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土方

1、开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。 当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法 (1、清单规则: ①、计算挖土方底面积: 方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。 方法二、分块计算垫层外边线的面积(同分块计算建筑面积。 ②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。 (2、定额规则: ①、利用棱台体积公式计算挖土方的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等。

楼地面计算规则

一).找平层、垫层、面层 1. 基础垫层按图示尺寸以立方米计算。 2. 地面垫层按室内主墙间净空面积乘以设计厚度以立方米计算;找平层、整体面层按主墙间净空面积以平方米计算。均应扣除突出地面的构筑物、设备基础、室内铁道、地沟等所占的体积 (面积),但不扣除柱、垛、间壁墙、附墙烟囱及面积在0.3m2以内孔洞所占体积(面积),而门洞、空圈、暖气包槽、壁龛的开口部分的体积(面积)亦不增加。 3. 楼地面铺地毯,按实铺面积计算(不扣除柱、垛所占面积)。楼梯铺地毯按楼梯(包括踏步、休息平台、锁口梁)水平投影面积计算,不扣除宽度在200mm以内楼梯井所占面积。 4. 块料面层,按图示尺寸实铺面积亦平方米计算,门洞、空圈、暖气包槽、壁龛等的开口部分的工程量并入相应的面层内计算。 5. 楼梯面层(包括踏步、休息平台、锁口梁)按水平投影面积计算。整体面层楼梯井宽度在500mm 以内者,块料面层楼梯井宽度在200mm以内者不予扣除。 单跑楼梯面层投影面积计算如图所示: 6. 踢脚线以延长米计算,洞口及空圈长度不予扣除,洞口、空圈、垛、附墙烟囱等侧面壁长度亦不增加。 7. 防滑条按楼梯踏步两端距离减300mm亦延长米计算。 8. 台阶按水平投影面积计算,包括最上层踏步沿300mm。 (2.台阶面层包括踏步及最上一层踏步边沿加300mm,不包括牵边、侧面抹灰) (二).其它 1. 散水、防滑坡道面层按水平投影面积计算。 2. 明沟按图示尺寸以延长米计算。 3. 栏杆、扶手包括弯头长度按延长米计算。 4. 扶手弯头以个计算。

(13.凿石明沟、砖明沟工程设计断面小于定额规定断面时,按定额执行,不作调整;设计断面大于定额规定断面时,土石方开挖,砌筑工程量分别套用相应定额) 说明 1.本章定额子目按照手工操作和机械使用综合考虑。 2.各种砂浆的种类、配合比和粘结剂与定额取定不同时,可以换算。 3.砂浆找平层设计厚度与定额取定不同时,按每增减定额子目调整。 4.砂浆结合层设计厚度与定额取定不同时,砂浆厚度按比例换算。 5.水泥砂浆整体面层设计厚度和定额取定不同时,砂浆厚度按比例换算。 6.细石混凝土整体面层设计厚度与定额取定不同时,按细石混凝土找平层每增减定额子目调整。 7.块料面层规格与定额取定不同时,块料用量应换算。 8.楼地面整体面层、块料面层定额项目,不包括踢脚板;楼梯面装饰包括踏步、休息平台板,不包括踢脚板、防滑条、侧面及板底抹灰,发生时套相应定额子目。 9.楼地面铺贴含点缀的石板材面层(点缀是指在大面积铺贴石板材中均匀散贴0.015m2以内的小块料),不扣除点缀所占的面积,点缀面积按实计算,套相应定额子目。 10.楼地面铺贴含圈边的石板材面层,应扣除圈边所占的面积。圈边面积按实计算,套相应定额子目。 11.踢脚板高度在300mm以内的套踢脚板定额,高度超过300mm时,套相应墙裙定额项目。楼梯踢脚板套相应定额乘以系数1.15。 12.台阶面层不包括牵边、侧面装饰,发生时另行计算。 13.现浇水磨石面层已包括酸洗打蜡,其余项目不包括酸洗打蜡,发生时另行计算。 14零星项目适用楼梯、台阶侧面及0.5m2以内少量分散的楼地面装修。 15.大理石和花岗岩定制板材项目仅适用于按实际放样尺寸定购的项目。 16. 木龙骨基层材料用量与定额取定不同时,材料用量可以换算。 17.栏杆扶手定额高度按0.9m编制。 18.靠墙扶手定额不考虑弯头的制安,实际发生时,按实计算。 19.弧形水泥砂浆踢脚板、弧形块料面层踢脚板、弧形整体面层台阶及弧形块料面层台阶,套用相应定额,人工、机械乘以系数1.15,材料乘以系数1.05。 20砂浆找平层、结合层及粘结层是按照现行图集(闽97Z09)进行编制,具体采用的砂浆种类、厚度如下: 材料名称找平层结合层 石板材(地面) 2厚水泥浆+25厚1:3水泥砂浆+水泥浆一道 2厚粘结剂 石板材(楼面) 2厚水泥浆+25厚1:3水泥砂浆+水泥浆一道 2厚粘结剂 面砖(地面) 1厚水泥浆+20厚1:2水泥砂浆+水泥浆一道 2厚粘结剂 面砖(楼面) 1厚水泥浆+20厚1:2水泥砂浆+水泥浆一道 2厚粘结剂 陶瓷锦砖(地面) 5厚1:1水泥砂浆

室内装饰工程委托监理合同

室内装饰工程委托监理合同 委托人(简称甲方): 受托人(简称乙方): 依照《中华人民共和国合同法》、《中华人民共和国消费者权益保护法》以及其它法律法规的规定。甲、乙双方遵循自愿、平等、公平、诚信的原则,经协商一致,就甲方委托乙方为其家庭装饰装修工程进行监理之事宜,签订本合同: 一、监理工程(以下简称“本工程” )概况: 工程地点:衡阳市高新技术产业开发区采霞街 小区名称: 建筑面积: 二、监理服务项目及服务期: 监理服务项目: 装饰工程服务期:自2012年 1月5日起,至装饰工程结束,共120天,其中施工监理阶段约为120天。 三、收费标准及付款方式: 1、本工程监理费按双方约定总价包干,不因甲方施工图变更或装修项目增减而改变,监理费总价为壹万元整。 2、付款方式: 签订合同时,首付装修前配套监理费2000元; 隐蔽工程验收后付3000元;竣工验收后付3000元;决算审核后,支付2000 元。 四、监理服务技术管理依据: 1、《住宅装饰装修工程施工规范》(GB50327—2001) 2、《建筑装饰装修工程质量验收规范》(GB50210—2001) 3、《湖南住宅装饰装修质量验收标准》(DB43/262—2005) 4、《建筑电气工程施工质量验收规范》(GB50303—2002) 5、《通风与空调工程施工质量验收标准》(GB50243—2002) 6、《建筑给排水及采暖工程施工质量验收规范》

(GB50242—2002) 7、国家、地方、行业的其它相关技术规范及规定。 五、本合同签订后,通知装潢施工单位:明确已委托乙方对本工程的装潢施工进行上述内容的监理服务,并根据监理服务的要求,请施工单位向乙方提供:营业执照、资质证书、施工人员上岗证及特殊工种操作证、设计、施工图纸、材料预算表、施工进度表、甲方自购材料清单等。 六、监理服务内容: 除单项监理服务外,在全程监理中,乙方就甲方提供的本工程(甲方与施工方之间的)装潢合同、设计图纸、施工说明、预算书所涉及范围的工程质量,在实际的监理服务中,实行成本控制,质量控制,进度控制。并提供下列服务: 成本控制:乙方根据甲方确定的施工单位所提供的全套施工图纸、材料及人工费的预算表,进行施工前期的图纸审阅、预算审核及施工合同签约时的把关。 质量控制:施工中,乙方派出专职监理到施工现场进行跟踪服务。专职监理负责督察检查施工工艺和施工规范,并以预算书中注明的材料品牌、等级型号、规格、数量以及产品合格证或质保书进行验收。甲方自行采购落实的材料和设备,也应按上述要求对进场材料进行验收。 施工进度控制:甲方责成施工方编制施工进度表,施工前交于乙方。乙方按进度表控制工期。如发现工期有延误现象,乙方向施工方提醒后,仍无改进,乙方将通知甲方,甲方应及时与施工方协调,以确保工期进程。 施工阶段验收:每次验收,乙方应进行如下专项验收: A、隐蔽工程验收 B、泥木工程验收(中期验收) C、竣工验收(包括涂料、裱糊,地板铺设,设备安装的验收) D、本合同中另行增加的其它单项验收 七、阶段验收操作程序:

工程造价工程量计算规则及公式

工程量计算规则及公式 : 一、平整场地:建筑物场地厚度在±30cm以的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。

该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,墙基槽长度以墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:

V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L———墙净长线长度。 回填土厚度指室外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。 运土工程量=挖土总体积-回填土总体积
