天津市安装工程预算定额(2008)说明及计算规则汇总

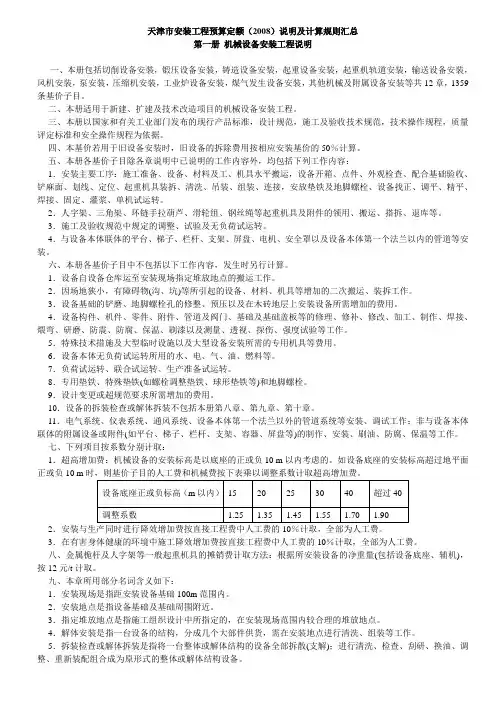

第一册机械设备安装工程说明

一、本册包括切削设备安装,锻压设备安装,铸造设备安装,起重设备安装,起重机轨道安装,输送设备安装,风机安装,泵安装,压缩机安装,工业炉设备安装,煤气发生设备安装,其他机械及附属设备安装等共12章,1359条基价子目。

二、本册适用于新建、扩建及技术改造项目的机械设备安装工程。

三、本册以国家和有关工业部门发布的现行产品标准,设计规范,施工及验收技术规范,技术操作规程,质量评定标准和安全操作规程为依据。

四、本基价若用于旧设备安装时,旧设备的拆除费用按相应安装基价的50%计算。

五、本册各基价子目除各章说明中已说明的工作内容外,均包括下列工作内容:

1.安装主要工序:施工准备、设备、材料及工、机具水平搬运,设备开箱、点件、外观检查、配合基础验收、铲麻面、划线、定位、起重机具装拆、清洗、吊装、组装、连接,安放垫铁及地脚螺栓、设备找正、调平、精平、焊接、固定、灌浆、单机试运转。

2.人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳等起重机具及附件的领用、搬运、搭拆、退库等。

3.施工及验收规范中规定的调整、试验及无负荷试运转。

4.与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一个法兰以内的管道等安装。

六、本册各基价子目中不包括以下工作内容,发生时另行计算。

1.设备自设备仓库运至安装现场指定堆放地点的搬运工作。

2.因场地狭小,有障碍物(沟、坑)等所引起的设备、材料、机具等增加的二次搬运、装拆工作。

3.设备基础的铲磨、地脚螺栓孔的修整、预压以及在木砖地层上安装设备所需增加的费用。

4.设备构件、机件、零件、附件、管道及阀门、基础及基础盖板等的修理、修补、修改、加工、制作、焊接、煨弯、研磨、防震、防腐、保温、刷漆以及测量、透视、探伤、强度试验等工作。

5.特殊技术措施及大型临时设施以及大型设备安装所需的专用机具等费用。

6.设备本体无负荷试运转所用的水、电、气、油、燃料等。

7.负荷试运转、联合试运转、生产准备试运转。

8.专用垫铁、特殊垫铁(如螺栓调整垫铁、球形垫铁等)和地脚螺栓。

9.设计变更或超规范要求所需增加的费用。

10.设备的拆装检查或解体拆装不包括本册第八章、第九章、第十章。

11.电气系统、仪表系统、通风系统、设备本体第一个法兰以外的管道系统等安装、调试工作;非与设备本体联体的附属设备或附件(如平台、梯子、栏杆、支架、容器、屏盘等)的制作、安装、刷油、防腐、保温等工作。

七、下列项目按系数分别计取:

1.超高增加费:机械设备的安装标高是以底座的正或负10 m以内考虑的。如设备底座的安装标高超过地平面正或负10 m时,则基价子目的人工费和机械费按下表乘以调整系数计取超高增加费。

2.安装与生产同时进行降效增加费按直接工程费中人工费的10%计取,全部为人工费。

3.在有害身体健康的环境中施工降效增加费按直接工程费中人工费的10%计取,全部为人工费。

八、金属桅杆及人字架等一般起重机具的摊销费计取方法:根据所安装设备的净重量(包括设备底座、辅机),按12元/t计取。

九、本章所用部分名词含义如下:

1.安装现场是指距安装设备基础100m范围内。

2.安装地点是指设备基础及基础周围附近。

3.指定堆放地点是指施工组织设计中所指定的,在安装现场范围内较合理的堆放地点。

4.解体安装是指一台设备的结构,分成几个大部件供货,需在安装地点进行清洗、组装等工作。

5.拆装检查或解体拆装是指将一台整体或解体结构的设备全部拆散(支解);进行清洗、检查、刮研、换油、调整、重新装配组合成为原形式的整体或解体结构设备。

第一章切削设备安装

一、本章适用范围

1.台式及仪表机床:包括台式车床、台式刨床、台式铣床、台式磨床、台式砂轮机、台式抛光机、台式钻床、台式排钻、多轴可调台式钻床、钻孔攻丝两用台钻、钻铣机床、钻铣磨床、仪表抛光机、硬质合金轮修磨床、单轴纵切自动车床、仪表铣床、仪表齿轮加工机床、刨模机、宝石轴承加工机床、凸轮轴加工机床、透镜磨床、电表轴类加工机床。

2.车床:包括单轴自动车床、多轴自动和半自动车床、六角车床、曲轴及凸轮轴车床、落地车床、普通车床、精密普通机床、仿型普通车床、马鞍车床、重型普通车床、仿型及多刀车床、联合车床、无心粗车床、轮齿、轴齿、锭齿、辊齿及铲齿车床。

3.立式车床:包括单柱和双柱立式车床。

4.钻床:包括深孔钻床、摇臂钻床、立式钻床、中心孔钻床、钢轨及梢轮钻床、卧式钻床。

5.镗床:包括深孔镗床、坐标镗床、立式及卧式镗床、金钢镗床、落地镗床、镗铣床、钻镗床、镗缸床。

6.磨床:包括外圆磨床、内圆磨床、砂轮机、珩磨机及研磨机、导轨磨床、2M系列磨床、3M系列磨床、专用磨床、抛光机、工具磨床、平面及端面磨床、刀具刃磨床、曲轴、凸轮轴、花键轴、轧辊及轴承磨床。

7.铣床、齿轮及螺纹加工机床:包括单臂及单柱铣床、龙门及双柱铣床、平面及单面铣床、仿型铣床、立式及卧式铣床、工具铣床、其他铣床。直(锥)齿轮加工机床、滚齿机、剃齿机、珩齿机、插齿机、单(双)轴花键轴铣床、齿轮磨齿机、齿轮倒角机、齿轮滚动检查机、套丝机、攻丝机、螺纹铣床、螺纹磨床、螺纹车床、丝杠加工机床。

8.刨、插、拉床:包括单臂刨、龙门刨、牛头刨、龙门铣刨床、插床、拉床、刨边机、刨模机。

9.超声波及电加工机床:包括电解电加工机床、电火花加工机床、电脉冲电加工机床、刻线机、超声波电加工机床、阳极机械加工机床。

10.金属材料试验机械:金属材料试验机械。

11.木工机械:包括木工圆锯机、截锯机、细木工带锯机、普通木工带锯机、卧式木工带锯机、排锯机、镂锯机、木工刨床、木工车床、木工铣床及开榫机、木工钻床及榫槽机、木工磨光机、木工刃具修磨机。其他木工设备:包括拨料器、踢木器。

12.跑车带锯机:跑车带锯机及带锯防护罩。

13.其他机床:包括车刀切断机、砂轮切断机、矫正切断机、带锯机、圆锯机、弓锯机、气割机、管子加工机床。

二、本章基价子目包括下列工作内容:

1.本体安装:底座、立柱、横梁等全套设备配件及润滑油管道的安装。

2.清洗组装时结合精度检查。

3.跑车木工带锯机包括跑车轨道安装。

三、本章基价子目不包括的工作内容:

1.大型设备安装所需的专用机具;负荷试运转、联合试运转、生产准备试运转;专用垫铁、特殊垫铁(如螺栓调整垫铁、球形垫铁等)和地脚螺栓;无负荷试运转所用的水、电、气、油、燃料等。

2.设备的润滑、液压系统的管道附件加工,煨弯和阀门研磨。

3.润滑、液压的法兰及阀门连接所用的垫圈(包括紫铜垫)加工。

4.跑车木结构、轨道枕木、木保护罩的加工制作。

四、本章基价内所列的设备重量均为设备净重。

五、带锯机保护罩的除锈刷漆执行第十一册相关基价子目。

工程量计算规则

一、依据不同型号的切削设备按其重量分别以设计图示数量计算,其中气动踢木器按单面卸木和双面卸木,均以台为计量单位。

二、带锯机保护罩制作与安装以个为计量单位。

第二章锻压设备安装

一、本章适用范围

1.机械压力机:包括固定台压力机、可倾压力机、传动开式压力机、闭式单(双)点压力机、闭式侧滑块压力机、单动(双动)机械压力机、切边压力机、切边机、拉伸压力机、摩擦压力机、精压机、模锻曲轴压力机、热模锻压力机、金属挤压机、冷挤压机、冲模回转头压力机、数控冲模回转压力机。

2.液压机:包括薄板液压机、万能液压机、上移式液压机、校正压装液压机、校直液压机、手动液压机、粉末

制品液压机、塑料制品液压机、金属打包液压机、粉末热压机、轮轴压装液压机、轮轴压装机、单臂油压机、电缆包覆液压机、油压机、电极挤压机、油压装配机、热切边液压机、拉伸矫正机、冷拔管机、金属挤压机。

3.自动锻压机及锻机操作机:包括自动冷(热)镦机、自动切边机、自动搓丝机、滚丝机、滚圆机、自动冷成型机、自动卷簧机、多功位自动压力机、自动制订机、平锻机、辊锻机、锻管机、扩孔机、锻轴机、镦轴机、镦机及镦机组、辊轧机、多工位自动锻造机、锻造操作机、无轨操作机。

4.模锻锤、空气锤:包括模锻锤、蒸汽、空气两用模锻锤,无石占模锻锤,液压模锻锤。

5.自由锻锤及蒸汽锤:包括蒸汽、空气两用自由锻锤,单臂自由锻锤,气动薄板落锤。

6.剪切机:包括剪板机、剪切机、联合冲剪机、剪断机、切割机、拉剪机、热锯机、热剪机。

7.弯曲校正机:包括滚板机、弯板机、弯曲机、弯管机、校直机、校正机、校平机、校正弯曲压力机、切断机、折边机、滚坡纹机、折弯压力机、扩口机、卷圆机、滚圆机、滚形机、整形机、扭拧机、轮缘焊渣切割机。

8.锻造水压机:水压机。

二、本章各基价子目包括的工作内容:

1.机械压力机、液压机、水压机的拉紧螺栓及立柱热装。

2.液压机及水压机液压系统钢管的酸洗。

3.水压机本体安装:包括底座、立柱、横梁等全部设备部件安装、润滑装置和管道安装、缓冲器、充液罐等附属设备安装、分配阀、充液阀、接力电机操纵台装置安装、梯子、栏杆、基础盖板安装,立柱、横梁等主要部件安装前的精度预检、活动横梁导套的检查和刮研、分配器、充液阀、安全阀等主要阀件的试压和研磨、机体补漆、操纵台、梯子、栏杆、盖板、支撑梁、立式液罐和低压缓冲器表面刷漆。

4.水压机本体管道安装:包括设备本体至第一个法兰以内的高低压水管、压缩空气管等本体管道安装、试压、刷漆、高压阀门试压、高压管道焊口预热和应力消除、高低压管道的酸洗、公称直径70mm以内的管道煨弯。

5.锻锤砧座周围敷设油毡、沥青、砂子等防腐层以及垫木排找正时表面精修。

三、本章基价子目不包括的工作内容及项目:

1.机械压力机、液压机、水压机的拉紧螺栓及立柱如需热装时所需的加热材料(如硅碳棒、电阻丝、石棉布、石棉绳等)。

2.除水压机、液压机外,其他设备的管道酸洗。

3.锻锤试运转中锤头和锤杆的加热以及试冲击所需的枕木。

4.水压机工作缸、高压阀等的垫料、填料。

5.设备所需灌注的冷却液、液压油、乳化液等。

6.蓄势站安装及水压机与蓄势站的联动试运转。

7.锻锤砧座垫木排的制作、防腐、干燥等。

8.设备润滑、液压和空气压缩管路系统的管子和管路附件的加工、焊接、煨弯和阀门的研磨。

9.设备和管路的保温。

10.水压机管道安装中的支架、法兰、紫铜垫圈密封垫圈等管路附件的制作及管子和焊口的探伤、透视和机械强度试验。

四、设备本体第一个法兰以外的管道系统执行第六册有关项目的相关子目。

五、液压机和锻造水压机的管道支架制作安装及除锈刷油执行第六册和第十一册相关基价子目。

工程量计算规则

锻压设备:依据不同型号的锻压设备按其重量分别以设计图示数量计算,以台为计量单位。

第三章铸造设备安装

一、本章适用范围

1.砂处理设备:包括混砂机、碾砂机、松砂机、筛砂机。

2.造型及造芯设备:包括震压式造型机、震实式造型机、吹芯机、射芯机。

3.落砂及清理设备:包括震动落砂机、型心落砂机、圆形清理滚筒、喷砂机、喷丸器、喷丸清理转台、抛丸机。 4.金属型铸造设备:包括卧式冷式压铸机、立式冷式压铸机、卧式离心铸造机。

5.材料准备设备:C246及C246A球磨机、碾砂机、蜡模成型机械、生铁裂断机、涂料搅拌机。

6.抛丸清理室:包括室体组焊、电动台车及旋转台安装、抛丸喷丸器安装、铁丸分配、输送及回收装置安装、悬挂链轨道及吊钩安装、除尘风管和铁丸输送管敷设、平台、梯子、栏杆等安装、设备单机试运转。

7.铸铁平台。

二、本章各项目基价不包括以下工作内容及项目:

1.大型设备安装所需的专用具机;负荷试运转、联合试运转、生产准备试运转、专用垫铁、特殊垫铁(如螺栓调整垫铁、球形垫铁等)和地脚螺栓。如果上述内容或者还有其他内容发生时,应增加工程量内容列项,组成完整的工程实体项。

2.地轨安装。

3.抛丸清理室的除尘机及除尘器与风机间的风管安装。

三、抛丸清理室安装的子目单位为室,是指除设备基础等土建工程及电气箱、开关、敷设电气管线等电气工程外,成套供应的抛丸室、回转台、斗式提升机、螺旋输送机、电动小车等设备以及框架、平台、梯子、栏杆、漏斗、漏管等金属结构件安装。设备重量是指上述全套设备加金属结构件的总重量。

四、垫木排仅包括安装,不包括制作、防腐等工作。

工程量计算规则

依据不同型号的锻造设备按其重量分别以设计图示数量计算,除抛风清理室以室为单位,铸造平台以吨为单位外,其他设备均以台为计量单位。

第四章起重设备安装

一、本章适用范围

1.工业用的起重设备安装。

2.起重量为0.5t~400t。

3.适用于不同结构、不同用途的手动、电动起重机安装。

二、本章各基价子目包括下列工作内容:

1.起重机静负荷、动负荷和超负荷试运转。

2.脚手架搭拆及必须的端梁铆接。

3.解体供货的起重机现场组装。

三、本章各基价子目不包括的工作内容:

大型设备安装所需的专用机具,试运转重物的准备与运输。试运转所用的动力、燃料等。

四、本章基价子目不包括脚手架搭拆费用。使用本章基价子目时,每安装一台起重机,应按下表增加脚手架搭拆费用。

应增加的脚手架搭拆费用表

工程量计算规则

依不同型号的起重设备按其重量分别以设计图示数量计算,以台为计量单位。

第五章起重机轨道安装

一、本章适用范围

1.工业用起重输送设备的轨道安装。

2.地轨安装。

二、本章各基价子目包括下列工作内容

1.测量、领料、下料、矫直、钻孔。

2.车挡制作、安装的领料、下料、调直、组装、焊接、刷漆等。

三、本章各基价子目不包括的工作内容

1.轨道安装所需的专用机具、专用垫铁、特殊垫铁的费用。

2.吊车梁调整及轨道枕木干燥、加工、制作。

3.8形轨道加工制作。

4.8形轨道工字钢轨的立柱、吊架、支架、辅助梁等的制作与安装。

四、本章基价子目不包括脚手架搭拆费用。凡在高空行车梁上安装的轨道,按轨道长度计取脚手架费32.98元/m,其中人工费8.25元/m。电动葫芦及单轨小车工字钢轨道、悬挂工字钢轨道、8形轨道按轨道长度、计取脚手架费16.52元/m,其中人工费为4.13元/m。

工程量计算规则

一、起重机轨道:依据设计图示尺寸,按单根轨道长度计算,以10 m为计量单位。按轨道的标准图号、型号、固定形式和纵、横向孔距安装部位分列基价子目。

二、车挡制作按图示尺寸,以吨为计量单位。车挡安装按每个单重(吨),每组4个,以组为计量单位。

第六章输送设备安装

一、本章适用范围

1.斗式提升机。

2.刮板输送机。

3.板式(裙式)输送机。

4.螺旋输送机。

5.悬挂输送机。

6.固定式胶带输送机(增加2m)。

7.卸矿车及皮带秤。

二、本章各基价子目包括下列工作内容

机头、机尾、机架、轨道、托辊、拉紧装置、传动装置等安装及皮带敷设。

三、本章各基价子目不包括的工作内容

1.钢制外壳、刮板、漏斗制作安装。

2.特殊实验。

3.负荷试运转、联合试运转、生产准备试运转;无负荷试运转所用的动力、燃料等。

四、刮板输送机子目的单位是按一组驱动装置计算的。如超过一组时,则将输送长度除以驱动装置组数(即“米/组”数),以所得“米/组”数来选用相应的子目,再以组数乘以该子目的基价,即得其费用。

例如:某刮板输送机,宽为420mm,输送长度为250m,其中共有四组驱动装置,则其“米/组”数为250m除以4组,等于62.5m/组,应选用“420mm宽以内、80m/组以内”的子目,现该机有四组驱动装置,因此该子目的基价乘以4,即得该台刮板输送机的费用。

工程量计算规则

一、斗式提升机按型号和提升高度,输送槽宽、输送机长度、驱动装置组数,以组为计量单位。

二、刮板输送机按型号、输送槽宽、输送机长度、驱动装置组数,以组为计量单位。

三、板(裙)式输送机按型号、链板宽度、链轮中心距分别以台为计量单位。

四、悬挂输送机按型号、重量、链条类型、节距等分别以台为计量单位。

五、固定式胶带输送机按型号输送机长度和胶带宽度分别以台为计量单位。

六、螺旋输送机按公称直径、机身长度分别以台为计量单位。

七、卸矿车和皮带秤安装按型号、重量和设备宽度等分别以台为计量单位。

第七章风机安装

一、本章适用范围

1.离心式通(引)风机:包括中低压离心通风机、排尘离心通风机、耐腐蚀离心通风机、防爆离心通风机、高压离心通风机、锅炉离心通风机、煤粉离心通风机、矿井离心通风机、抽烟通风机、多翼式离心通风机、化铁炉风机、硫酸鼓风机、恒温冷暖风机、暖风机、低噪声离心通风机、低噪声屋顶离心通风机。

2.轴流通风机:包括矿井轴流通风机、冷却塔轴流通风机、化工轴流通风机、纺织轴流通风机、隧道轴流通风机、防爆轴流通风机、可调轴流通风机、屋顶轴流通风机、一般轴流通风机、隔爆型轴流式局部扇风机。

3.离心式鼓风机、回转式鼓风机(罗茨鼓风机、HGY型鼓风机、叶式鼓风机)。

4.其他风机:包括塑料风机、耐酸陶瓷风机。

二、本章各基价子目包括下列工作内容

1.设备本体及与本体联体的附件、管道、润滑冷却装置等的清洗、刮研、组装、调试。

2.离心式鼓风机(带增速机)的垫铁研磨。

3.联轴器或皮带以及安全防护罩安装。

4.设备带有的电动机及减震器安装。

三、本章各基价子目不包括下列工作内容

1.支架、底座及防护罩、减震器的制作、修改。

2.联轴器及键和键槽的加工制作。

3.电动机的抽芯检查、干燥、配线、调试。

四、关于本章风机拆装检查基价子目:

1.本基价包括下列工作内容:设备本体及部件以及第一个阀门以内的管道等拆卸、清洗、检查、刮研、换油、调间隙及调配重、找正、找平、找中心、记录、组装复原。

2.风机拆装检查不包括下列工作内容

(1)设备本体的整(解)体安装。

(2)电动机安装及拆装、检查、调整、试验。

(3)设备本体以外的各种管道的检查、试验等工作。

3.凡施工技术验收规范或技术资料规定,在实际施工中进行拆装检查工作时,可执行本基价。

五、塑料风机及耐酸陶瓷风机执行离心式通(引)风机子目。

六、设备重量计算方法如下:

1.直联式风机按风机本体及电动机和底座的总重量计算。

2.非直联式风机按风机本体和底座的总重量计算。

工程量计算规则

风机安装依据型号、重量按设计图示数量计算,以台为计量单位。

第八章泵安装

一、本章适用范围

1.离心式泵

(1)离心式清水泵、单级单吸悬臂式离心泵、单级双吸中开式离心泵、立式离心泵、多级离心泵、锅炉给水泵、冷凝水泵、热水循环泵。

(2)离心油泵、卧式离心油泵、高速切线泵、中开式管线输油泵、管道式离心泵、立式筒式离心油泵、离心油浆泵、汽油泵、BY型流程离心泵。

(3)离心式耐腐蚀泵、耐腐蚀液下泵、塑料耐腐蚀泵、耐腐蚀杂质泵、其他耐腐蚀泵。

(4)离心式杂质泵、污水泵、长轴立式离心泵、砂泵、泥浆泵、灰渣泵、煤水泵、衬胶泵、胶粒泵、糖汁泵、吊泵。

(5)离心式深水泵、深井泵、潜水电泵。

2.旋涡泵、单级旋涡泵、离心旋涡泵、WZ多级自吸旋涡泵、其他旋涡泵;

3.往复泵:

(1)电动往复泵:一般电动往复泵、高压柱塞泵(3~4柱塞)、石油化工及其他电动往复泵、柱塞高速泵(6~24柱塞)。

(2)蒸汽往复泵:一般蒸汽往复泵、蒸汽往复油泵。

(3)计量泵。

4.转子泵:螺杆泵、齿轮油泵。

5.真空泵。

6.潜水泵。

7.手摇泵。

8.屏蔽泵:轴流泵、螺旋泵。

二、本章各基价子目包括下列工作内容

1.设备本体与本体联体的附件、管道、润滑冷却装置的清洗、组装、刮研。

2.深井泵的泵体扬水管及滤水网安装。

3.联轴器或皮带安装。

三、本章各基价子目不包括下列工作内容

1.负荷及无负荷试运转所用的动力。

2.支架、底座、联轴器、键和键槽的加工、制作。

3.深井泵扬水管与平面的垂直度测量。

4.电动机的检查、干燥、配线、调试等。

5.试运转时所需排水的附加工程(如修筑水沟、接排水管等)。

四、设备重量计算方法如下:

1.直联式泵按泵本体、电动机以及底座的总重量计算。

2.非直联式泵按泵本体及底座的总重量计算。不包括电动机重量,但包括电动机安装。

3.深井泵按本体、电动机、底座及设备扬水管的总重量计算。

五、深井泵橡胶轴与连接扬水管的螺栓按设备带有考虑。

六、泵拆装检查

1.本基价包括下列工作内容:

设备本体及部件以及第一个阀门以内的管道等拆卸、清洗、检查、刮研、换油、调间隙、找正、找平、找中心、记录、组装复原。

2.本基价不包括下列内容:

(1)设备本体的整(解)体安装。

(2)电动机安装及拆装、检查、调整、试验。

(3)设备本体以外的各种管道的检查、试验等工作。

3.凡施工技术验收规范或技术资料规定,在实际施工中进行拆装检查工作时,可执行本基价。

工程量计算规则

泵安装依据型号、设备重量、输送介质、压力和材质按设计图示数量计算,以台为计量单位。

第九章压缩机安装

一、本章适用范围:活塞式L及Z形2列、3列压缩机、活塞式V、W、S形压缩机、活塞式V、W、S形制冷压缩机、回转式螺杆压缩机、离心式压缩机、活塞式2M(2D)、4M(4D)型电动机驱动对称平衡压缩机安装、离心式压缩机电动机驱动无垫铁安装、活塞式H形中间直联同步压缩机及中间同轴同步压缩机安装。

二、本章各基价子目包括下列工作内容

1.除活塞式V、W、S形压缩机、制冷压缩机、回转式螺杆压缩机、离心式压缩机、活塞式Z形2列、3列压缩机为整体安装以外,其他各类型压缩机均为解体安装。

2.与主机本体联体的冷却系统、润滑系统以及支架、防护罩等零件、附件的整体安装。

3.与主机在同一底座上的电动机整体安装。

4.解体安装的压缩机在无负荷试运转后的检查、组装及调整。

三、本章各基价子目不包括以下工作内容及项目

1.负荷试运转、联合试运转、生产准备试运转;无负荷试运转所用的水、电、气、油、燃料等。

2.除与主机在同一底座上的电动机已包括安装外,其他类型的压缩机,均不包括电动机、汽轮机及其他动力机械的安装。

3.与主机本体联体的各级出入口第一个阀门外的各种管道、空气干燥设备及净化设备、油水分离设备、废油回收设备、自控系统及仪表系统安装以及支架、沟槽、防护罩等制作、加工。

4.介质的充灌。

5.主机本体循环油(按设备带有考虑)。

6.电动机拆装检查及配线、接线等电气工程。

7.离心式压缩机的拆装检查。

四、活塞式V、W、S形压缩机的安装是按单级压缩机考虑的,安装同类型双级压缩机时,按相应子目人工乘以系数1.40。

五、离心式压缩机是单轴考虑的,如安装双轴(H)离心式压缩机时,按相应子目人工乘以系数1.40。

六、本章基价原动机是按电动机驱动考虑的,如为汽轮机驱动安装时,按相应子目人工乘以系数1.14。

七、活塞式V、W、S形压缩机及压缩机组的设备重量,按同一底座上的主机、电动机、仪表盘及附件底座等的总重量计算。立式及L形压缩机、离心式压缩机则不包括电动机等动力机械的重量。

八、活塞式D、M、H形对称平衡压缩机的设备重量,按主机、电动机及随主机到货的附属设备安装。附属设备安装应执行其他册有关子目。

七、离心式压缩机拆装检查的子目,适用于现场组对安装的中低压离心式压缩机组。高压离心式压缩机组可参

照适用。凡施工技术验收规范或技术资料规定,在实际施工中进行拆装检查工作时,可执行本基价。

工程量计算规则

压缩机安装依据型号、设备重量、结构形式按设计图示数量计算,以台为计量单位。

第十章工业炉设备安装

一、本章适用范围

1.电弧炼钢炉。

2.无芯工频感应电炉:熔铁、熔锌等熔炼电炉。

3.电阻炉、真空炉、高频及中频感应炉。

4.冲天炉:长腰三节炉、移动式直线曲线炉胆热风冲天炉、燃重油冲天炉、一般冲天炉及冲天炉加料机构等。

5.加热炉及热处理炉。

(1)按类型分:室式、台车式、推杆式、反射式、链式、贯通式、环形式、传送式、箱式、槽式、开隙式、井式(整体组合)、坩锅式等。

(2)按燃料分:电、天燃气、煤气、重油、煤粉、煤块等。

6.解体结构井式热处理炉:电阻炉、天燃气炉、煤气炉、重油炉、煤粉炉等。

二、本章各基价子目包括下列工作内容

1.无芯工频感应电炉的水冷管道、油压系统、油箱、油压操纵台等安装以及油压系统的配管、刷漆、内衬

砌筑。

2.电阻炉、真空炉、高频及中频感应炉的水冷系统、润滑系统、传动装置、真空机组、安全防护装置等安装。

3.冲天炉本体和前炉安装。

4.冲天炉加料机构的轨道、加料车、卷扬装置等安装。

5.加热炉及热处理炉的炉门升降机构、轨道、炉箅、喷嘴、台车、液压装置、拉杆或推杆装置、传动装置、装料、卸料装置等。

6.炉体管道的试压、试漏。

三、本章各基价子目不包括以下工作内容及项目

1.烘炉,负荷试运转、联合试运转、生产准备试运转;无负荷试运转所用的水、电、气、油、燃料等。

2.除无芯工频感应炉包括内衬砌筑外,均不包括炉体内衬砌筑。其他炉体内衬砌筑执行第三册热力设备安装相应基价子目。

3.电阻炉电阻丝的安装。

4.风机系统的安装、试运转。

5.液压泵房站的安装。

6.阀门的研磨、试压。

7.台车的组立、装配。

8.冲天炉出渣轨道的安装。

9.解体结构井式热处理炉的平台安装。

10.烘炉。

11.热工仪表系统安装、调试。

四、冲天炉的加料结构,按各类型综合考虑,已包括在冲天炉安装内,冲天炉出渣轨道安装,参照本册第五章地平面上安装轨道相关基价子目计算。

五、冲天炉的车挡制作安装应另行计算。

六、无芯工频感应电炉安装是按一炉组为二台炉子考虑。如每一炉组为一台炉子时,则相应子目乘以系数0.6。

七、加热炉及热处理炉,如为整体结构(炉体以组装并有内衬砌体)。计算设备重量时应包括内衬砌体的重量。如为解体结构(炉体是金属结构件,需现场组合安装,无内衬砌体),则基价不变。计算设备重量时不包括内衬砌体的重量。

工程量计算规则

工业炉安装依据型号、设备重量、熔化率按设计图示数量计算,以台为计量单位。

第十一章煤气发生设备安装

说明

一、本章适用范围:以煤或焦炭作燃料的冷热煤气发生炉及其各种附属设备、容器、构件的安装;气密试验;

分节容器外壳组对焊接。

二、本章各基价子目包括下列工作内容

1.煤气发生炉本体及其底部风箱、落灰箱安装、灰盘、炉箅及传动机构安装,水套、炉壳及支柱、框架、支耳安装,炉盖加料筒及传动装置安装,上部加煤机安装,本体其他附件及本体管道安装。

2.无支柱悬吊式(如W-G型)煤气发生炉的料仓、料管安装。

3.炉膛内径1m及1.5m的煤气发生炉包括随设备带有的给煤提升装置及轨道平台安装。

4.电气滤清器安装包括沉电极、电晕极检查、下料、安装,顶部绝缘子箱外壳安装。

5.竖管及人孔清理、安装,顶部装喷嘴和本体管道安装。

6.洗涤塔外壳组装及内部零件、附件以及必须在现场装配的部件安装。

7.除尘器安装包括下部水封安装。

8.盘阀、钟罩阀安装包括操纵装置安装及穿钢丝绳。

9.水压试验、密封试验及非密闭容器的灌水试验。

三、本章各基价子目中不包括以下工作内容及项目

1.负荷试运转、联合试运转、生产准备试运转;无负荷试运转所用的水、电、气、油、燃料等。

2.煤气发生炉炉顶平台安装。

3.煤气发生炉支柱、支耳、框架因接触不良而需要的加热和修整工作。

4.洗涤塔木格层制作及散片组成整块、刷防腐漆。

5.附属设备内部及底部砌筑、填充砂浆及填瓷环。

6.洗涤塔、电气滤清器等的平台、梯子、栏杆安装。

7.安全阀防爆薄膜试验。

8.煤气排送机、鼓风机、泵安装。

四、除洗涤塔外,其他各种附属设备外壳均按整体安装考虑。如为解体安装需要在现场焊接时,除执行相应整体安装基价外,尚需执行煤气发生设备分节容器外壳组焊的相应基价子目,且该基价是按外圈焊接考虑。如外圈和内圈需焊接时,则按相应基价乘以系数1.95。

五、煤气发生设备分节容器外壳组焊时,如所焊接设备外径大于3m,则以3m外径及组成节数(3/2、3/3)的子目为基础,按下表乘以调整系数计算。

调整系数表

六、如实际安装的煤气发生炉,其炉膛内径与子目内径相似,其重量超过10%时,先按照公式求其重量差系数,然后,按下表乘以相应系数调整安装费。

安装费调整系数

工程量计算规则

工业炉安装依据型号、设备重量、规格、高度、直径按设计图示数量计算,以台为计量单位。

第十二章其他机械及附属设备安装

一、本章适用范围

1.制冷机械:溴化锂吸收式制冷机、活塞式冷水机组、离心式冷水机组、螺杆式冷水机组、热泵冷(热)水机组、快速制冰设备、盐水制冰设备、冷风机及空气幕、润滑油处理设备。

2.其他机械:包括膨胀机、柴油机、柴油发电机组、电动机及电动发电机组。

3.制冷站(库)及制冷空调内与制冷机械配套附属的冷凝器、蒸发器、贮液器、分离器、过滤器、冷却器、玻璃钢冷却塔、集油器、油视镜、紧急泄氨器等设备安装以及容器单体试密、排污。

4.低压空气压缩机站内空气压缩机配套的储气罐安装。

5.乙炔站内乙炔压缩机配套的乙炔发生器及其附属设备安装。

6.水压机附属的蓄势罐安装。

7.小型制氧站内双高压工艺流程及分子筛流程的空气分离塔和洗涤塔(XT-190)、干燥器(170×2)、碱水拌

和器(1.6型)、纯化器(HXK-30/59型、HXK-180/15型)、加热炉(15.5型)、加热器(JR-100、JR-13型)、储氧器(50-1型)、充氧台(GC-24型)等附属设备安装。

8.与本册子目各种设备配套的零星小型金属结构件(如支架、框架、防护罩、支柱以及沟、槽、箱等非密闭性容器)制作安装。

9.设备灌浆:包括地脚螺栓孔灌浆、设备底座与基础间灌浆。

二、本节各项目基价子目包括下列工作内容:

1.设备整体、解体安装。

2.电动机及电动发电机组装联轴器或皮带轮。

3.设备带有的电动机安装。

4.制冷机械专用附属设备整体安装;随设备带有与设备联体固定的配件(放油阀、放水阀、安全阀、压力表、水位表)等安装。容器单体气密试验(包括装拆空气压缩机本体及联接试验用的管道、装拆盲板、通气、检查、放气等)与排污。

5.储气罐本体及与本体联体的安全阀、压力表等附件安装,气密试验。

6.乙炔发生器本体与本体联体的安全阀、压力表、水位表等附件安装;附属的密闭性和非密闭性设备安装、气密试验或试漏。

7.水压机蓄势罐本体及底座安装;与本体联体的附件安装,酸洗、试压。

8.空气分离塔本体及本体第一个法兰内的管道、阀门安装;与本体联体的仪表、转换开关安装;清洗、调整、气密试验。

9.零星小型金属结构件制作,包括划线、下料、平直、加工、组对、焊接、刷(喷)漆、试漏;安装包括补漆。

三、本章各基价子目不包括以下工作内容及项目

1.与设备本体非同一底座的各种设备、起动装置及仪表盘、柜等的安装、调试。

2.电动机及其他动力机械的拆装检查、配管、配线、调试。

3.刮研工作。

4.非设备带有的支架、沟槽、防护罩等的安装。

5.各种设备本体制作以及设备本体第一个法兰以外的管道、附件安装。

6.平台、梯子、栏杆等金属构件制作安装。

7.小型制氧设备及其附属设备的试压、脱脂、阀门研磨;稀有气体及液氧或液氮的制取系统安装。

8.设备保温及油漆。

四、本章基价不适用于其他特殊专业制冷工艺工程。

五、通信工程柴油发电机组按容量(kW)划分,根据工程具体情况,执行相关基价子目。

六、各级说明内已包括电动机、电动发电机组安装以及灌浆者,不得再执行本章中的有关子目。

七、制冷设备各种容器的单体气密试验与排污子目是按试验一次考虑的。如技术规范或设计要求需要多次连续试验时,则第二次的试验按第一次试验相应子目乘以系数0.9,如进行三次及以上试验的,试验从第三次起,每次均按第一次试验子目乘以系数0.75。

八、乙炔发生器附属设备是按密闭性设备考虑的。如为非密闭性设备时,则相应子目的人工费、机械费乘以系数0.8。

九、本章基价子目在计算工程量时应注意下列事项:

1.设备如以面积、容积、直径等作为子目规格时,则按设计要求(或实物)的规格,运用相应范围内的子目。计算一般起重机具摊销费时,各设备的重量可参考附录四。表中的缺项可按设备实际重量计算。

2.设备重量计算应将设备本体及设备联体的阀门、管道、支架、平台、梯子、保护罩等的重量计算在内。

3.以型号规格作为子目时,应按设计要求(或实物)的型号执行相同的子目。新旧型号可以互换。相近似的型号,如实物的重量相差在10%以内时,可执行该基价子目。

工程量计算规则

一、其他机械设备安装依据型号、设备重量、冷却面积、蒸发面积、介质、直径按设计图示数量计算。冷风机的设备重量按冷风机本体、电动机及底座的总重量计算;柴油发电机组的设备重量按机组的总重量计算;凡是在同一底座上的机组,按整体总重量计算,非同一底座上的机组,按主机、辅机及底座的总重量计算。除动力设备中的大型电机安装以吨为计量单位外,均以台为计量单位。

二、地脚螺栓孔灌浆依据一台设备灌浆体积和设计图示数量计算,以立方米为计量单位。

三、设备底座与基础间灌浆依据一台设备的灌浆体积和设计图示数量计算,以立方米为计量单位。

全国统一安装工程预算定额解释

全国统一安装工程预算定额解释汇编 第七册消防设备安装工程 1. 本定额与其他有关定额的分界是如何划分的? 答: 1)电缆敷设、桥架安装、装配管线、接线盒、动力应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装:设备支架、底座、基础的制作安装及铁构件的制作等均执行第二册《电气设备安装工程》相应定额。 2)消火栓系统的管道、阀门安装;管道支架及钢套管的制作安装等;室外给水管道安装;水箱制安等均执行第八册《给排水、采暖、燃气工程》相应定额。 2)其他各种阀门、法兰安装;各种套管的制作安装;管道系统强度实验、严密性试验和冲洗等执行第六册《工业管道工程》相应定额。3)各种消防泵、稳压泵等机械设备安装及二次灌浆执行第一册《机械设备安装工程》相应定额。 4)各种仪表等的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等执行第十册《自动化控制仪表安装工程》相应定额。 5)泡沫液储罐、设备支架制安等执行第五册《静置设备与工艺金属结构制作安装工程》相应定额。 6)设备及管道除锈、刷油及绝热工程执行第十一册《刷油,防腐蚀、绝热工程》相应定额。

7)因本册定额只包括消防的专用设备、管道及各种组件等的安装,不足部分在使用其他有关册定额项目时,各种系数(如超高费、高层建筑增加费、脚手架搭拆费等)及工程量计算规则等均执行各册定额的相应规定。 8)各册定额之间的界限划分将下表: 各册定额之间的界线划分表

续表

续表

2.定额中超高费用是如何考虑的?超过部分如何计算? 答:垂直运输操作高度是按超过5m编制的,若操作高度超过5m时,其超过部分按定额规定高度系数计取。 3.消防系统调试的含义是什么? 答: 1)消防系统调试是指一个单位工程的消防全系统安装完毕且连同,为检验其达到验收规范标准所进行的全系统的检测、调整和试验。2)消防系统调试定额时按火灾自动报警装置调试和灭火系统控制装置调试两大部分编制的。这主要是由于一个单位工程的消防要求不同,其配制的消防系统也不同,系统调试的内容也就有所不同。例如:仅设火灾自动报警系统时,其系统调试只计算自动报警装置调试。若既有火灾自动报警系统,又有自动喷水灭火系统时,其系统调试应同时计算两个系统(即自动报警装置调试和水灭火系统控制装置调试)的调试。 4.消防系统调试工程量如何计算? 答: 1)自动报警系统:系统包括各种探测器、报警按钮、报警控制器组成的报警系统。分别按不同点数以“系统”为计量单位。其点数按多线制或纵向制报警控制器的点数计算。

@四川2015定额说明--通用安装工程--册说明

通用安装工程--册说明 一、2015年《四川省建设工程工程量清单计价定额通用安装工程》(以下简称 本定额),全册共分为十三分册,包括: (一) A-------机械设备安装工程 B-------热力设备安装工程 C-------静置设备与工艺金属结构制作安装工程 (二) D-------电气设备安装工程 E-------建筑智能化系统设备安装工程 F-------自动化控制仪表安装工程 (三) G-------通风空调工程 H-------工业管道工程 J-------消防工程 K-------给排水、采暖、燃气工程 (四) L-------通信设备及线路工程 M-------刷油、防腐蚀、绝热工程 N-------措施项目 二、对特殊自然地理条件下进行施工的安装工程,作如下规定: 1.高原、高寒地区或地震烈度大于七度地区:(定额人工费+定额机械费)× 系数。 2.洞库安装工程:(定额人工费+定额机械费)×1.3。

三、安装与生产同时进行的增加费用按定额人工费的10%计取,全部为因降效 而增加的人工费。 四、在有害身体健康的环境中施工增加的费用按定额人工费的10%计取,全部 为因降效而增加的人工费。 五、为适应当前建筑安装工程的需要,本定额已将《全国统一安装工程预算定额》 中的某些未计价材料列入了计价材料内,或将某些计价材料作为未计价材料处理,因此,在使用时,未计价材料应以本定额所列项目和数据为准。六、本定额及相关配套文件与《全国统一安装工程预算定额》及配套文件不符时, 以本定额为准。 七、锅炉高压容器安装监督检测费,应列入建设单位管理费,由建设单位负责。 八、各分册管道定额的执行界线如下图所示: 1.供水管道:

工程计量-第三节:工程量计算规则与方法(七)

(六)现浇混凝土楼梯(编号:010506) (七)现浇混凝土其他构件(编号:010507)

(十一)预制混凝土屋架(编号: 010511) (十二)预制混凝土板(编号:010512)

(十三)预制混凝土楼梯(编号:010513) (十四)其他预制构件(编号:010514) 【2007真题】根据《房屋建筑与装饰工程工程量计算规范》,以下关于现浇混凝土工程量计算正确的说法是()。 A.有梁板柱高自柱基上表面至上层楼板上表面 B.无梁板柱高自柱基上表面至上层楼板下表面 C.框架柱柱高自柱基上表面至上层楼板上表面 D.构造柱柱高自柱基上表面至顶层楼板下表面 【答案】A 【解析】B错误,无梁板柱高自柱基上表面至柱帽下表面之间的高度计算。C、D错误,构造柱按

全高计算,嵌接墙体的部分并入柱身体积。 【2007真题】根据《房屋建筑与装饰工程工程量计算规范》,以下关于工程量计算正确的说法是()。 A.现浇混凝土整体楼梯按设计图示的水平投影面积计算,包括休息平台、平台梁、斜梁和连接梁B.散水、坡道按设计图示尺寸以面积计算,不扣除单个面积在0.3m2以内的孔洞面积 C.电缆沟、地沟和后浇带均按设计图示尺寸以长度计算 D.混凝土台阶按设计图示尺寸以体积计算 E.混凝土压顶按设计图示尺寸以体积计算 【答案】ABDE 【解析】C错误,电缆沟、地沟按设计图示以中心线长度计算,后浇带按图示尺寸以体积计算。 【2010真题】根据《房屋建筑与装饰工程工程量计算规范》,有关分项工程工程量的计算,正确的有()。 A.预制混凝土楼梯按设计图示尺寸以体积计算 B.灰土挤密桩按设计图示尺寸以桩长(包括桩尖)计算 C.石材勒脚按设计图示尺寸以面积计算 D.保温隔热墙按设计图示尺寸以面积计算 E.砖地沟按设计图示尺寸以面积计算 【答案】ABD 【解析】C错误,石材勒脚按设计图示尺寸以体积计算。E错误,砖地沟按设计图示以中心线长度计算。 (十五)钢筋工程(编号:010515) 钢筋工程包括现浇构件钢筋、预制构件钢筋、钢筋网片、钢筋笼、先张法预应力钢筋、后张法预应力钢筋、预应力钢丝、预应力钢绞线、支撑钢筋(铁马)、声测管。

工程量计算公式及规则

土石方工程量计算公式 土石方工程 一、人工平整场地: S=S底+2*L外+16 二、挖沟槽: 1. 垫层底部放坡: V=L*(a+2c+kH)*H 2. 垫层表面放坡 V=L*{(a+2c+KH1)H1+(a+2c)H2} 三、挖基坑(放坡) 方形: V=( a+2c+KH)* ( b+2c+KH)*H+1/3*K2H3 圆形: V=∏/3*h*(R2+Rr+r2) 放坡系数 类别放坡起点人工挖土机械挖土 坑内作业坑上作业 一、二类别 1.20 1:0.5 1:0.33 1:0.75 三类土 1.50 1:0.33 1:0.25 1:0.67 四类土 2.00 1:0.25 1:0.10 1:0.33 土石方工程 1.0.1 计算土石方工程量前,应确定下列各项资料; 1 土石方工土壤及岩石类别的划分,依照工程勘测资料与《计价规范》表A1.4-1《土壤及岩石(普氏)分类表》对照后确定; 2 地下水位标高及排(降)水方法; 3 土方、沟槽、基坑挖(填)起止标高、施工方法及运距; 4 岩石开凿、爆破方法、石碴清运方法及运距; 5 其他有关资料。 1.0.2 土方工程 1 平整场地: 1)平整场地工程量,按设计图示尺寸以建筑物首层面积计算。

2)平整场地是指建筑场地挖、填土方厚度在±30cm以内及找平。挖、填土方厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。 2 挖土方按设计图示尺寸以体积计算。 3 挖基础土方按设计图示尺寸以基础垫层底面积乘以挖土深度计算。 4 沟槽、基坑划分: 凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽; 凡图示基坑底面积在20m2以内的为基坑; 凡图示沟槽底3m以外,坑底面积20m2以外,平整场地挖土方厚度在±30cm以外,均按挖土方计算。 5 挖沟槽、基坑需支挡土板时。挡土板面积,按槽、坑垂直支撑面积计算,支挡土板后,不得计算放坡。 6 挖沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度(即基础垫层底之间净长度)计算;内外突出部分(垛、附墙烟囱等)体积并入沟槽土方工程量内计算。 7 地下室土方大开挖后再挖地槽、地坑,其深度以大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。 8 人工挖土方深度超过1.5m时,按表一增加工日。 表一 人工挖土方超深增加工日表 ┏━━━━━┯━━━━┯━━━━┯━━━━┓ ┃深度(以内)│2m │4m │6m ┃ ┠─────┼────┼────┼────┨ ┃工日/100m3│ 4.72│ 14.96│ 22.24┃ ┗━━━━━┷━━━━┷━━━━┷━━━━┛

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编 电气部分 综合性问题解释 1.脚手架搭拆费系数考虑了哪些因素?实际不发生是否计算? 答:定额中的脚手架搭拆费,均采用系数计算。各册算系数时已考虑一下因素:1)各专业交叉作业施工时,可以互相利用已搭建的脚手架; 2)施工时如部分或全部使用土建脚手架时,按有偿使用考虑; 3)无论现场是否发生,包干使用。 2.高层建筑是什么概念? 答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的建筑物。 3.高层建筑增加费的内容是什么? 答:高层建筑增加费是指施工中施工高度超过6层或20m的人工降放,以及材料垂直运输增加的费用。 4.超高增加费高度如何界定? 答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)至操作物的距离。 5.安装与生产同时进行增加费的概念是什么?如何计算? 答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产和施工所采取的措施费用。 安装与生产同时进行增加费按人工费的10%计算。 6.在有害身体健康的环境中施工降效增加费的概念是什么?如何计算? 答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应享受的工种保健费。 在有害身体健康的环境中施工时按人共费的10%计算降效增加费。 7.水平运输距离定额时如何考虑的? 答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指定堆放地点运至安装地点的距离。定额综合取定为300m。 2)设备水平运输距离指自指定堆放地点运至安装地点的距离,定额综合取定为100m。

电气安装定额的说明及计算规则(一)

《电气设备安装工程》定额说明及工程量计算规则 一、《电气设备安装工程》(以下简称本定额)适用于新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电气调整试验等的安装工程。( 二、本定额主要依据的标准、规范有: 1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90; 2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90; 3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90; 4.《电气装置安装工程电气设备交接试验标准》GB50150-2006; 5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006; 6.《电气装置安装工程接地装置施工及验收规范》 GB50169-2006; 7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006; 8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92; 9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92; 10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92; 11.《电气装置安装工程低压电器施工及验收规范》GB50254-96; 12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96; 13.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96; 14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96; 5.《建筑电气工程施工质量验收规范》GB50303-2002; 16.《电力建设安全工作规程(火力发电厂部分)》GL-5009.1-2002; 17.《民用建筑电气设计规范》JCJ/T16-2008; 18.《建筑照明设计标准》GB50034-2004; 19.《电力建设质量等级评定标准》。 三、本定额的工程内容除各章节已说明的工序外,还包括:施工准备、设备器材工器具的场内搬运、开箱检查、安装、调整试验、收尾、清理、配合质量检验、工种间交叉配合、临时移动水、电源的停歇时间。 四、本定额不包括以下内容: 1.10kV以上及专业专用项目的电气设备安装; 2.电气设备(如电动机等)本体安装及配合机械设备进行单体试运转和联合试运转工作。 五、起重机的机械部分以及电机的安装,执行C.A《机械设备安装工程》相关项目。 六、关于下列各项费用的规定: 1.脚手架搭拆费(10kV以下架空线路除外),操作物高度离楼地面>5m的,按超过部分定额人工费的15%计算,其中人工工资占25%;

工程量计算规则及常见图形公式汇总

工程量计算规则公式汇总[图片] 工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以的挖、填、运、找平. 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算法 (1)清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积(2)定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1)、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2)、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土

(1)、清单规则:挖基础土按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土量。当需要放坡时,应将放坡的土量合并于总土量中。 2、开挖土计算法 (1)、清单规则: ①、计算挖土底面积: 法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。) 法二、分块计算垫层外边线的面积(同分块计算建筑面积)。 ②、计算挖土的体积:土体积=挖土的底面积*挖土深度。 (2)、定额规则: ①、利用棱台体积公式计算挖土的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下)计算土体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积)。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等)。 用同样的法计算S中和S下

全国统一安装工程预算定额说明第八册

第一章管道安装说明 一、本章适用于室内外生活用给水、排水、雨水、采暖热源管道、法兰、套管、伸缩器、安装。 二、界线划分: 1.给水管道: (1)室内外界线以建筑物外墙皮1.5m为界。入口处设阀门者以阀门为界; (2)与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。 2.排水管道: (1)室内外以出户第一个排水检查井为界; (2)室外管道与市政管道以室外管道与市政管道碰头井为界。 3.采暖热源管道: (1)室内外以入口阀门或建筑物外墙皮1.5m为界; (2)与工业道界线以锅炉房或泵站外墙皮1.5m为界; (3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界; (4)设在高层建筑内的加压泵间管道与本章项目的界线,以泵间外墙皮为界。 三、本章定额包括以下工作内容: .管道及接头零件安装。 1. 2.水压试验或灌水试验。 3.室内DN32以内钢管包括管卡及托钩制作安装。 4.钢管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。 5.铸铁排水管、雨水管及塑料排水管均包括管卡及托吊支架、臭气帽、雨水漏斗制作安装。6.穿墙及过楼板铁皮套管安装人工。 四、本章定额不包括以下工作内容: 1.室内外管道沟土方及管道基础,应执行《全国统一建筑工程基础定额》。 2.管道安装中不包括法兰,阀门及伸缩器的制作安装,执行定额时按相应项目另计。 3.室内外给水、雨水铸铁管包括接头零件所需的人工,但接头零件价格应另行计算。 4.DN32以上的钢管支架按本章管道支架另行计算。 5.过楼板的钢套管的制作、安装工料,按室外钢管(焊接)项目计算。 第二章阀门、水位标尺安装说明 一、螺纹阀门安装适用于各种内外螺纹连接的阀门安装。 二、法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、 带帽螺栓及钢垫圈数量减半。 三、各种法兰连接用垫片均按石棉橡胶板计算。如用其他材料,不做调整。 编制的。N102-3四、浮标液面计FQ-Ⅱ型安装是按《采暖通风国家标准图集》 五、水塔、水池浮漂水位标尺制作安装,是按《全国通用给水排水标准图集》S318编制的。第三章低压器具、水表组成与安装说明 一、减压器、疏水器组成与安装是按《采暖通风国家标准图集》N108编制的,如实际组成与此不同时,阀门和压力表数量可按实调整,其余不变。 二、法兰水表安装是按《全国通用给水排水标准图集》S415编制的。定额内包括旁通管及止回阀,如实际安装形式与此不同时,阀门及止回阀可按实际调整,其余不变。 第四章卫生器具制作安装说明 一、本章所有卫生器具安装项目,均参照《全国通用给水排水标准图集》中有关标准图集计算,除以下说明者外,设计无特殊要求均不作调整。

工程计量-第三节-工程量计算规则与方法(三)

表5.3.8工程量计算表 二、地基处理与边坡支护工程(编号:0102)

地基处理与边坡支护工程包括地基处理、基坑与边坡支护。对项目特征中“地层情况”的描述按表5.3.2和表5.3.6的土石划分,并根据岩土工程勘察报告按单位工程各地层所占比例(包括范围值)进行描述或分别列项;对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。(一)地基处理(编号:010201) 如图5.3.4所示。在图5.3.4(a)中每个点位所代表的处理范围为A×B(矩形面积),共20个点位,所以处理范围面积为20×A×B;在图5.3.4(b)中,每个点位所代表的处理范围为A×B(菱形面积),共14个点位,所以处理范围面积为14×A×B。 预压地基是指在地基上进行堆载预压或真空预压,或联合使用堆载和真空预压,形成固结压密后的地基。堆载预压是地基上堆加荷载使地基土固结压密的地基处理方法。真空预压是通过对覆盖于竖井地基表面的封闭薄膜内抽真空排水使地基土固结压密的地基处理方法。

强夯地基属于夯实地基,即反复将夯锤提到高处使其自由落下,给地基以冲击和振动能量,将地基土密实处理或置换形成密实墩体的地基。 振冲密实是利用振动和压力水使砂层液化,砂颗粒相互挤密,重新排列,空隙减少,提高砂层的承载能力和抗液化能力,又称振冲挤密砂石桩,可分为不加填料和加填料两种。 褥垫层是CFG复合地基中解决地基不均匀的一种方法。如建筑物一边在岩石地基上,一边在黏土地基上时,采用在岩石地基上加褥垫层(级配砂石)来解决。

工程量计算公式规则汇总模板

直线内插法 也就是已知A1、A2、B1、B2、C1求C2,在C2单元格里输入: =(B2-A2)/(B1-A1)*(C1-A1)+A2 即可,使用时可直接将上一行复制到C2格内。 圆的周长=2πr 弧是圆的一部分, 因此 弧长=圆的周长*( 弧所正确圆心角度数/360°) =2πr*圆心角/360° 因为2π=360° 因此 扇形圆心角=弧长/半径 所得单位是弧度数,要换为角度数 圆面积=r2π半径*半径*π圆周长2乘以πR 圆形公式是: S=πR2(π是圆周率约等于3.14、R2是半径的平方) 扇形是圆的一部分, 因此扇形面积=半径×半径×圆周率×圆心角度数÷360 公式是: S=n/360πR2 ( 2) S=1/2LR

( L是弧长, R是半径n是圆心角) L=2π r n/360°=π r n/180°(r=半径*n=圆弧的角度的绝对值) 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 ( 1) 清单规则: 按设计图示尺寸以建筑物首层面积计算。 ( 2) 定额规则: 按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 ( 1) 清单规则的平整场地面积: 清单规则的平整场地面积=首层建筑面积 ( 2) 定额规则的平整场地面积: 定额规则的平整场地面积=首层建筑面积 3、注意事项 ( 1) 、有的地区定额规则的平整场地面积: 按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算, 然后与底层建筑面积合并计算; 或者按”外放2米的中心线×2=外放2米

面积”与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦, 弧线部分不好处理, 容易出现误差。 ②、2米的中心线计算起来较麻烦, 不好计算。 ③、外放2米后可能出现重叠部分, 到底应该扣除多少不好计算。 ( 2) 、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量, 每边外放的长度不一样。 大开挖土方 1、开挖土方计算规则 ( 1) 、清单规则: 挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 ( 2) 、定额规则: 人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽, 槽底长和宽是指混凝土垫层外边线加工作面, 如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时, 应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法

安装工程定额

综合布线系统 说明 一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程。 二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的挖填土工程,若发生时执行《重庆市安装工程计价定额》第二册《电气设备安装工程》和土建工程相关计价定额子目。 三、本章双绞线布放计价定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。 四、在已建天棚内敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。 计算规则 一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以“米”计算。电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推。电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。电缆进入建筑物预留长度2m;电缆进入沟内或吊架上引上(下)预留1.5m;电缆中间接头盒,预留长度两端各留2m。 二、制作跳线以“条”计算,卡接双绞线以“对”计算,跳线架、配线架安装以“条”计算。 三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以“个”计算。 四、双绞线缆测试以“链路”或“信息点”计算,光纤测试以“链路”或“芯”计算。 五、光纤连接以“芯”(磨制法以“端口”)计算。 六、布放尾纤以“根”计算。 七、室外架设架空光缆以“米”计算。

八、光缆接续以“头”计算。 九、制作光缆成端接头以“套”计算。 十、安装漏泄同轴电缆接头以“个”计算。 十一、成套电话组线箱、机柜、机架、抗震底座安装以“台”计算。 十二、安装电话出线口、中途箱、电话电缆架空引入装置以“个”计算。 第二章通信系统设备安装工程 说明 一、本章计价定额包括铁塔、天线、天馈系统,数字微波通信,卫星通信,移动通信,光纤通信,程控交换机,会议电话、会议电视等设备的安装、调试工程。 二、本章铁塔的安装工程计价定额是在正常的气象条件下施工取定的,本计价定额不包括铁塔基础施工、预埋件的埋设及防雷接地施工。楼顶铁塔架设,相应人工费上调25%。 三、安装通信天线: 1.楼顶增高架上安装天线按楼顶铁塔上安装天线处理。 2.铁塔上安装天线,不论有、无操作平台均执行本计价定额。 3.安装天线的高度均指天线底部距塔(杆)座的高度。 4.天线在楼顶铁塔上吊装,是按照楼顶距地面20m以下考虑的,楼顶距地面高度超过20m的吊装工程,按照本册说明的高层建筑施工增加费用计取。 四、光纤通信,光纤传输设备安装与调测计价定额10Gb/s、2.5Gb/s、622Mb/s 系统按1+0状态编制。当系统为1+1状态时,TM终端复用器每端增加2个工日,ADM分插复用器每端增加4个工日。 五、会议电话和会议电视的音频终端执行有关章节计价定额。 六、有关电话线、广播线的布放计价定额,执行第一章相关计价定额。

工程量计算规则与方法(八)

(6)钢筋工程量计算的基本方法: 钢筋工程量计算首先计算其图示长度,然后乘以单位长度质量确定。即: 钢筋工程量=图示钢筋长度×单位理论质量(5.3.1) 钢筋单位理论质量可根据公式(5.3.2)计算确定(d为钢筋直径,单位mm),或查表5.3.13确定;也可根据钢筋直径计算理论质量,钢筋的容重可按7850kg/m3计算。 钢筋单位理论重量=0.006165×d2(kg/m)(5.3.2) 1)纵向钢筋图示长度的计算。 在计算纵向钢筋图示长度时,需要考虑以下参数: ①混凝土保护层厚度。(《混凝土结构设计规范》GB50010-2010规定) 表5.3.14混凝土保护层最小厚度(mm) 注:1.混凝土强度等级不大于C25时,表中保护层厚度数值应增加5mm。 2.钢筋混凝土基础宜设置混凝土垫层,基础中钢筋的混凝土保护层厚度应从垫层顶面算起,且不应小于40mm。 ②弯起钢筋增加长度。 弯起钢筋的弯曲度数有30°、45°、60°,如图5.3.24所示。弯起钢筋增加的长度为S-L,不同弯起角度的S-L值见表5.3.15。

表5.3.15弯起钢筋增加长度计算表 注:弯起钢筋高度h=构件高度-保护层厚度。 ③钢筋弯钩增加长度。 钢筋的弯钩主要有半圆弯钩(180°)、直弯钩(90°)和斜弯钩(135°),如图5.3.25所示。 对于HPB300级光圆钢筋受拉时,钢筋末端作180o弯钩时,钢筋弯折的弯弧内直径不应小于钢筋直径d的2.5倍,弯钩的弯折后平直段长度不应小于钢筋直径d的3倍。 按弯弧内径为钢筋直径d的2.5倍,平直段长度为钢筋直径d的3倍确定弯钩的增加长度为:半圆弯钩增加长度为6.25d,直弯钩增加长度为3.5d,斜弯钩增加长度为4.9d。 当平直段长度为其他数值时,可相应换算得到弯钩增加长度,如斜弯钩平直段长度为10d时,弯钩增加长度为11.9d(4.9d-3d+10d=11.9d)。对于现浇混凝土板上负筋直弯钩,为减少马镫筋的用量,直弯钩取板厚减两个保护层。 【2010真题】根据混凝土结构工程施工及验收规范,直径为d的I级钢筋做受力筋,两端设有弯钩,弯钩增加长为4.9d,其弯起角度应是()。 A.90o

斜屋面、工程量计算规则及公式

斜屋面、工程量计算规则及 公式 标准化文件发布号:(9312-EUATWW-MWUB-WUNN-INNUL-DDQTY-KII

斜屋面、工程量计算规则及公式 2017-09-20广联达客服 1、平屋面工程量 (1)屋面面积;(2)找平层;(3)保温层;(4)屋面卷材防水;(5)铁皮;(6)UPVC雨水斗;(7)铸铁落水口;(8)UPVC弯头;(9)排水管。 2、屋面工程量计算方法 (1)屋面面积瓦屋面、型材屋面(包括挑檐部分)均按设计图示尺寸水平投影面积乘以屋面坡度系数(见屋面坡度系数表)以斜面积计算。 ①不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟等所占面积。 ②屋面小气窗出檐与屋面重叠部分的面积不增加,但天窗出檐部分重叠的面积计入相应的屋面工程量内。 ③瓦屋面的出线、披水、稍头抹灰、脊瓦加腮等工、料均不另计算。 (2)屋面防水面积屋面卷材防水、屋面涂膜防水按设计图示尺寸按面积以平方米计算。 ①斜屋顶(不包括平屋顶找坡)按图示尺寸的水平投影面积乘以屋面坡度延尺系数按斜面积以平方米计算,平屋顶按水平投影面积计算,由于屋面泛水引起的坡度延长不另考虑。 ②不扣除房上烟囱、风帽底座、风道、屋面小气窗和斜沟所占面积,其根部弯起部分不另计算。 ③屋面的女儿墙、伸缩缝和天窗等处的弯起部分,并入屋面工程量内。天窗出檐部分重叠的面积应按图示尺寸,以平方米计算,并入卷材屋面工程内。如图纸未注明尺寸,伸缩缝、女儿墙可按25cm,天窗处按50cm计算。 ④涂膜屋面的工程量计算同卷材屋面。涂膜屋面的油膏嵌缝、玻璃布盖缝、屋面分隔缝,以延长米计算。

(3)屋面抹水泥砂浆找平层的工程量与卷材屋面相同 (4)屋面保温层的工程量与卷材屋面相同。 (5)屋面工程量中铁皮、UPVC雨水斗,铸铁落水口,铸铁、UPVC弯头、短管,铅丝网球按个计算。 (6)屋面排水管按设计图示尺寸以展开长度计算。如设计未标注尺寸,以檐口下皮算至设计室外地平以上15cm为止,下端与铸铁弯头连接者,算至接头处。

全国统一安装工程预算定额解释汇编(续).

第一册机械设备安装工程预算定额的解释 1、旧设备的拆除费用是按人工费50%计算,还是按基价50%计算?答:本册定额说明第一页,二页第三条规定的,是按相应安装定额基价的50%计算。 2、新设备安装完毕后未正式使用,因生产工艺变更,需要拆迁至其它地方,基拆除费用是否按旧设备拆除费用计算?“拆旧装新”是否也是用本规定?答:已安装好的设备,无论是否正式使用过,如需拆除,均视为旧设备拆除。只有未经安装的新设备,才算新设备。“拆旧装新”中的旧设备拆除费,也按本规定执行。 3、设备的“超高”是否按超出部分为基数计算?某一工程的设备安装,一部分操作高度超过五米,另一部分不超过五米,应如何计算?答:本册定额所指的“超高”,是指所安装的设备,其底座的安装标高(不是操作高度)超过地平面正或负十米时,即视为“超高”。凡属“超高”安装设备,其超高增加费按工程所套用的相应定额(不是超出部分)的人工和机械费之和乘以本册定额表中的系数调整。 4、施工现场与安装现场有何区别?其范围各有多大?答:施工现场通常称为“工地”,一般是指工厂(电部)围墙内的范围。而安装现场则是指距离所安装设备基础70米以内的范围。 5、出库搬运、厂内搬运、场内搬运三者有何区别?答:出库搬运分两种:A设备出库搬运。是指将要安装的设备,从设备仓库运到安装现场指定堆放地点的搬运工作。本册定额未包括设备出库搬运工作,需按当地有关规定或有关定额另行计算。B材料或工具出库搬运。是指将材料或工具,从施工单位工地仓库运到安装地点的搬运工作。其费用已包括在安装定额内。厂内搬运。是工厂围墙范围内的搬运工作。材料或工具的搬运工作,即属厂内搬运工作。场内搬运。是指距离所安装设备的基础七十米范围内的搬运工作。其费用已包括在定额内。 6、起重机安装定额中,起重机的试运转是否包括负荷?答:已包括了起重机的…静负荷“、“动负荷”有“超负荷”试运转。详见有关“规范”及本册定额第四章说明第二三条。 7、设备自安装现场指定堆放地点运至安装地点的水平距离超过七十米,是否可以调整?答:“指定堆放地点”是指施工组织设计中,所指定的在安装现场范围内较合理的堆放地点。因此在正常条件下,不应该将堆放地点指定在距所安装设备的基础七十米以外;如果指定在七十米以外,定额也不允许调整。在非政党条件(如场地狭小、有障碍物、沟、坑等)下,不能在安装现场七十米范围内指定堆放地点时,则应按其他直接费

设备安装工程定额说明

第二篇设备安装工程

设备安装工程说明 一、本定额根据国家和有关部门颁发的定额标准、施工技术规程、验收规范等进行编制。 二、定额适用于下列主要施工条件 1.设备、附件、构件、材料符合质量标准及设计要求。 2.设备安装条件符合施工组织设计要求。 三、本定额中人工、材料、机械台时等均以实物量表示。 四、本定额中材料及机械仅列出主要材料和主要机械的品种、型号、规格及数量,次要材料和一般小型机械及机具已分别按占主要材料费和主要机械费的百分率计入“其他材料费”和“其他机械费”中。使用时如有品种、型号、规格不同时,不分主次不作调整。 五、本定额未计价材料的用量,应根据施工图设计量并计入规定的操作损耗量计算。 六、本定额除各章说明外,还包括以下工作内容和费用 1.设备安装前后的开箱、检查、清扫、滤油、注油、刷漆和喷漆工作。 2.安装现场内的设备运输。 3.设备的单体试运转、管和罐的水压试验、焊接及安装的质量检查。 4.随设备成套供应的管路及部件的安装。 5.现场施工临时设施的搭拆及其材料、专用特殊工器具的摊销。 6.施工准备及完工后的现场清理工作。 7.竣工验收移交生产前对设备的维护、检修和调整。 七、本定额不包括的工作内容和费用 1.由厂家随设备供应的材料,如水轮发电机定子线圈用的绝缘材料、绑线、焊锡等。 2.属于厂家供应的设备部件,如设备连接螺栓、地脚螺栓、基础铁件等。 3.设备体腔内的定量填充物,如透平油、六氟化硫气体等。 4.鉴定设备制造质量的工作。

5.设备基础的开挖、浇筑、回填、灌浆、抹灰工作。 6.设备、构件的喷锌、镀锌、镀铬及要求特殊处理工作;由于消防工作的需要,电缆敷设完成后,需在电缆表面涂刷防火材料的费用。 7.材料的质量复检工作。 8.按施工组织设计设置在各安装场地的总电源开关及以上线路的敷设维护工作。 9.大型临时设施费用。 10.施工照明。 11.属厂家责任的设备缺陷处理或缺件所需费用。 12.机组和电力系统联合试运转期间所发生的费用。 八、使用本定额时,对不同的地区、施工企业、机械化程度和施工方法等差异因素,除本定额有规定外,均不作调整。 九、按设备重量划分子目的定额,当所求设备的重量介于同型号设备的子目之间时,可按插入法计算安装费。 B b c b a B C +---=A ) ())(( 式中 A —所求设备的安装费; a ——A 项设备的重量; B —较所求设备小而最接近的设备安装费; b — B 项设备的重量; C —较所求设备大而最接近的设备安装费; c — C 项设备的重量。 十、使用电站主厂房桥式起重机进行安装工作时,桥式起重机台时费中不计基本折旧费和安装拆卸费。

工程造价工程量计算规则公式汇总

工程量计算规则公式汇总 土建工程工程量计算规则公式汇总 平整场地: 建筑物场地厚度在±30cm以内的挖、填、运、找平. 1、平整场地计算规则 (1清单规则:按设计图示尺寸以建筑物首层面积计算。 (2定额规则:按设计图示尺寸以建筑物首层面积计算。 2、平整场地计算方法 (1清单规则的平整场地面积:清单规则的平整场地面积=首层建筑面积 (2定额规则的平整场地面积:定额规则的平整场地面积=首层建筑面积 3、注意事项 (1、有的地区定额规则的平整场地面积:按外墙外皮线外放2米计算。计算时按外墙外边线外放2米的图形分块计算,然后与底层建筑面积合并计算;或者按“外放2米的中心线×2=外放2米面积” 与底层建筑面积合并计算。这样的话计算时会出现如下难点: ①、划分块比较麻烦,弧线部分不好处理,容易出现误差。 ②、2米的中心线计算起来较麻烦,不好计算。 ③、外放2米后可能出现重叠部分,到底应该扣除多少不好计算。 (2、清单环境下投标人报价时候可能需要根据现场的实际情况计算平整场地的工程量,每边外放的长度不一样。 大开挖土方

1、开挖土方计算规则 (1、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。 当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算方法 (1、清单规则: ①、计算挖土方底面积: 方法一、利用底层的建筑面积+外墙外皮到垫层外皮的面积。外墙外边线到垫层外边线的面积计算(按外墙外边线外放图形分块计算或者按“外放图形的中心线×外放长度”计算。 方法二、分块计算垫层外边线的面积(同分块计算建筑面积。 ②、计算挖土方的体积:土方体积=挖土方的底面积*挖土深度。 (2、定额规则: ①、利用棱台体积公式计算挖土方的上下底面积。 V=1/6×H×(S上+ 4×S中+ S下计算土方体积(其中,S上为上底面积,S中为中截面面积,S下为下底面面积。如下图 S下=底层的建筑面积+外墙外皮到挖土底边线的面积(包括工作面、排水沟、放坡等。

安装工程预算定额解释汇编(电气部分)

安装工程预算定额解释汇编 电气部分 综合性问题解释 1.脚手架搭拆费系数考虑了哪些因素?实际不发生是否计算? 答:定额中的脚手架搭拆费,均采用系数计算。各册算系数时已考虑一下因素:1)各专业交叉作业施工时,可以互相利用已搭建的脚手架; 2)施工时如部分或全部使用土建脚手架时,按有偿使用考虑; 3)无论现场是否发生,包干使用。 2.高层建筑是什么概念? 答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的建筑物。 3.高层建筑增加费的内容是什么? 答:高层建筑增加费是指施工中施工高度超过6层或20m的人工降放,以及材料垂直运输增加的费用。 4.超高增加费高度如何界定? 答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)至操作物的距离。 5.安装与生产同时进行增加费的概念是什么?如何计算? 答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产和施工所采取的措施费用。 安装与生产同时进行增加费按人工费的10%计算。 6.在有害身体健康的环境中施工降效增加费的概念是什么?如何计算? 答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应享受的工种保健费。 在有害身体健康的环境中施工时按人共费的10%计算降效增加费。 7.水平运输距离定额时如何考虑的? 答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指定堆放地点运至安装地点的距离。定额综合取定为300m。 2)设备水平运输距离指自指定堆放地点运至安装地点的距离,定额综合取定为100m。 8.如何理解垂直运输基准面?

造价工程师《建设工程技术与计量土建》讲义第五章工程计量第三节工程量计算规则与方法一

第三节工程量计算规则与方法 一、土石方工程(编码:0101) (一)土方工程(编码:010101) 平整场地、挖一般土方、挖沟槽土方、挖基坑土方项目划分的规定:

表 注:1.虚方指未经碾压、堆积时间≤1年的土壤。 土壤的不同类型决定了土方工程施工的难易程度、施工方法、功效及工程成本,所以应掌握土壤类别的确定,如土壤类别不能准确划分时,招标人可注明为综合,由投标人根据地勘报告决定报价。 表 注:1.沟槽、基坑中土类别不同时,分别按其放坡起点、放坡系数、依不同土类别厚度加权平均计算。 2.计算放坡时,在交接处的重复工程量不予扣除,原槽、坑作基础垫层时,放坡自垫层上表面开始计算。 表 注:本表按《全国统一建筑工程预算工程量计算规则》GJDG2-101-95整理。

注:1.本表按《全国统一建筑工程预算工程量计算规则》GJDGz-101-95整理。 2.管道结构宽:有管座的按基础外缘,无管座的按管道外径。 (二)石方工程(编号:010102)(同“土方”,本处省略)) (三)回填( 编号:010103) 回填包括回填方、余方弃置等项目。 1.回填方:按设计图示尺寸以体积计算 2.余方弃置 础施工图见图级为C20。砖基础为普通页岩标准砖,M5.O 水泥砂浆砌筑。独立柱基及柱为C20混凝土,混凝土及砂浆为现场搅拌。回填夯实(按表据工程量计算规范确定相关清单项目的工程量。

注解:四棱台公式:(1/3)h[S上+S下+√(S上S下)] 二、地基处理与边坡支护工程(编号:0102) 对无法准确描述的地层情况,可注明由投标人根据岩土工程勘察报告自行决定报价。项目特征中的“桩长”应包括桩尖,空桩长度=孔深-桩长,孔深为自然地面至设计桩底的深度。 (一)地基处理(编号:010201)

工程造价工程量计算规则及公式

工程量计算规则及公式 : 一、平整场地:建筑物场地厚度在±30cm以的挖、填、运、找平。 1、平整场地计算规则 (1)清单规则:按设计图示尺寸以建筑物首层面积计算。 (2)定额规则:按设计图示尺寸以建筑物外墙外边线每边各加2米以平方米面积计算。 2、平整场地计算公式 S=(A+4)×(B+4)=S底+2L外+16 式中:S———平整场地工程量;A———建筑物长度方向外墙外边线长度;B———建筑物宽度方向外墙外边线长度;S底———建筑物底层建筑面积;L 外———建筑物外墙外边线周长。

该公式适用于任何由矩形组成的建筑物或构筑物的场地平整工程量计算。二、基础土方开挖计算 开挖土方计算规则 (1)、清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。 (2)、定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。 2、开挖土方计算公式: (1)、清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。(2)、定额规则:基槽开挖:V=(A+2C+K×H)H×L。式中:V———基槽土方量;A———槽底宽度;C———工作面宽度;H———基槽深度;L———基槽长度。. 其中外墙基槽长度以外墙中心线计算,墙基槽长度以墙净长计算,交接重合出不予扣除。 基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]。式中:

V———基坑体积;A—基坑上口长度;B———基坑上口宽度;a———基坑底面长度;b———基坑底面宽度。 三、回填土工程量计算规则及公式 1、基槽、基坑回填土体积=基槽(坑)挖土体积-设计室外地坪以下建(构)筑物被埋置部分的体积。 式中室外地坪以下建(构)筑物被埋置部分的体积一般包括垫层、墙基础、柱基础、以及地下建筑物、构筑物等所占体积 2、室回填土体积=主墙间净面积×回填土厚度-各种沟道所占体积 主墙间净面积=S底-(L中×墙厚+L×墙厚) 式中:底———底层建筑面积;L中———外墙中心线长度;L———墙净长线长度。 回填土厚度指室外高差减去地面垫层、找平层、面层的总厚度,如右图:四、运土方计算规则及公式: 运土是指把开挖后的多余土运至指定地点,或是在回填土不足时从指定地点取土回填。土方运输应按不同的运输方式和运距分别以立方米计算。 运土工程量=挖土总体积-回填土总体积
