计算题

1、

解:

L=L内包-Δ+L调整值=(600+300)×2-3×2×10+2×150=2040mm

2、工程项目为无节奏流水,A过程的各段流水节拍分别为3天、5天、7天,B过程的各段流水节拍分别为2天、4天、5天,C过程的各段流水节拍分别为1天、3天、5天,试组织分别流水施工。

3、某分部工程有A、B、C三个分项工程,其流水节拍分别为tA=2天、tB=1天、tC=1天,现划分四个施工段流水,求(1)计算施工工期;(2)绘制施工进度计划。

4、某结构采用C20混凝土,实验室配合比为水泥:砂:石:水=1:2.06;4. 55:0.55,现场砂的含水率为3%,石子含水率为2%,试计算施工配合比。每立方米混凝土水泥用量为280kg,试计算1立方米各种材料用量。

答:(施工配合比)1:2.06(1+3%):4.55(1+2%)=1:2.12:4.64 每立方米混凝土材料用量:

水泥:280Kg

砂子:280×2.12=593.6Kg

石子:280×4.64=1299.2Kg

水:280×0.55-280×2.06×3%-280×4.55×2%=111.22Kg

5、某混凝土设备基础:长×宽×厚=15m×4m×3m,要求整体连续浇筑,拟采取水平分层浇筑方案。现有三台搅拌机,每台生产率为6m3/h,若混凝土的初凝时间为3h,运输时间为0.5h,每层浇筑厚度为50cm,试分析此方案是否可行.

答:混凝土浇筑强度:Q=FH/T=15×4×0.5/(3-0.5)=12 m3/h,小于6×3=1 8 m3/h,混凝土浇筑方案可行。

6、某场地平整有4000m3土方量需从附近取土填筑压实,已知该土的最初可松性系数K S为1.4,土的最终可松性系数K S’为1.1,用容量为4m3的运输工具运土。求:(1)填方所需挖方量V;(2)需运多少车次n?

答:填方需挖土体积V挖=V填/Ks?=4000/1.1=3636.36m3

需运输的车次n=V运/ 4=3636.36×1.4/4=1272.7≈1273(次)

7、钢筋混凝土梁重50kN,长6m,高600mm,拟安装到标高为+6.0m的框架柱上;绑扎点距梁两端均为1m,吊钩中心距梁顶为2m,采用W1-100型履带式起重机,停机面标高-0.3m,试确定起重机的起重量和起重高度(吊索重取0.2 t)。

无解

8、某混凝土墙高5m,采用坍落度为60mm的普通混凝土,浇筑速度为2.5m/ h,入模温度为150C。求作用于模板的最大侧压力及有效压头高度。

答:(1) F1=0.22×24×6.67×1×1×2.51/2=55.68kN/m2

F2=24×5=120kN/m2

取两者小值,即作用于模板的最大侧压力F为55.68kN/m2。

(2)有效压头高度:

h=F1/24=2.32(m)

9、某基础工程分三段施工,其施工过程及流水节拍为:挖槽4d,灰土垫层5 d,砌砖基础3d,回填土2d。试绘出其双代号网络图。

10、某工程有一层地下室,基坑开挖深度为3.8m,基坑底面尺寸为55x26m,基坑边坡坡度为1:0.5,拟对该基坑采用环形轻型井点降水,井点管距基坑边1m,管径为38m m,降低水位面距基坑中心0.5m,试对该井点系统进行高程布置。

井点管埋深:

h1=4.8m,Δh=0.5m,i=1/10

L=26/2+3.8×0.5+1=14.9m

井点管埋深h=3.8+0.5+14.9/10=5.79m

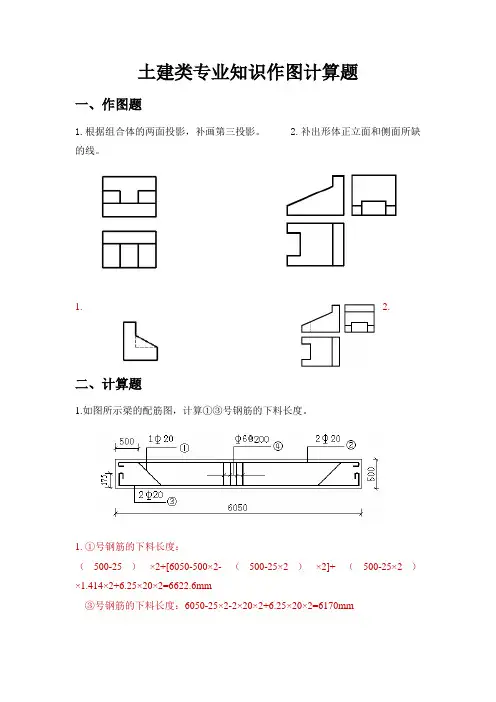

11、如图所示钢筋为加工成型后的外包尺寸,单位为mm,直径为Φ20mm,。计算钢筋的下料长度L?

解:L=L外包-Δ=500-2×20+400-0.5×20+700-0.5×20+700-2×20+500-2.5×20+500-2×20+400+2×6.25×20=3760mm

12、某钢筋混凝土梁主筋原设计采用HRB335级4根直径18mm的钢筋,现无此规格品种的钢筋,拟用HPB235级钢筋代换.试计算需代换钢筋面积、直径和根数。

答:需代换钢筋的面积:A s2=A s1×f y1/f y2=l017.9×300/210=1454.1mm2选用HPB235级4根直径22mm的钢筋,则:

A s2=4×380.1=1520 mm2>1454.1 mm2,满足要求。

13、已知某工程划为四个施工过程A、B、C、D,并划分为四个施工段,其流水节拍为常数,即Ti=3天。并知B过程完成后,要停顿2天,才能进行C过程。试计算该工程的工期。

答:工程工期T=(m+n-1)K+Z=(4+4-1)×3+2=23天

14、某工程有一层地下室,基坑开挖深度为4.8m,基坑底面尺寸为55×26m,基坑边坡坡度为1:0.5,垫层、基础及地下室所占体积共6800m3;基坑回填后,多余土方用6 m3/车的自卸汽车运走,问所需运输的车次。已知Ks=1.20,Ks?=1.05。

答:无解

土木工程施工复习资料(课后思考题)

第一章 1、什么是土的可松性?P2 土的可松性是指自然状态下的土经过开挖后,其体积因松散而增加,以后虽经回填压实,仍不能恢复到原来的体积。 3、影响基坑放坡大小的因素是什么? 土方边坡坡度:1/m==H/B;m=B/H坡度系数;B-坡度宽度;H-- 坡高度;影响基坑放坡的原因有以下几点:1、地质、水文状况和土质特性。2、选择的施工方法(包括基坑护坡、土方开挖、降水等)。3、采用的开挖工具5、只要求场地平整前后土方量相等,其设计标高如何计算?场地平整场要求场地内的土方在平整前和平整后相等,达到挖填土方量平衡,即“挖填平衡”的原则确定设计标高H。P3 9、试述推土机、铲运机和正挖土机的施工方法。P12 推土机:可采用下坡推土、槽形推土以及并列推土等方法;铲运机:采用下坡铲土、跨铲法、推土机助铲法等; 10、基坑降水方法有哪几种?各适用于何种情况?P14 地下水处理方法有止水法和降水法;P14 A.集水井降水(明沟排水); B.轻型井点降水; C.喷射井点; D.电渗井点; E.管井井点; F. 回灌井点。 11、什么是流砂现象?产生流砂的原因?流砂防治的具体措施有哪些?P14 流砂现象:粒径很小、无塑性的土壤,在动水压力推动下,极易失去稳定,而随地下水一起流动涌入坑内,这种现象就称为流砂现象。 产生原因:内因:取决于土的性质,当上为细砂和粉砂时其土的孔隙比大、含水量大、粘粒含量少、粉粒多、渗透系数小、排水性能差等均可能产生流砂现象;外因:土体承受足够大的动水压力。流砂会使土失去承载力,引起塌方,造成土边挖边冒,难以施工。 防治措施:枯水期施工、做止水帷幕、水中挖土、抢速度施工以及井点降水等,其中轻型井点降水法是根除流砂常用的有效方法。 15、用井点降水时,如何防止周围地面沉降?P19 应对附近的建筑物进行沉降观测采取相应措施(加设回灌井点或设置止水帷幕以及减缓降水速度等方法),以防造成危害。 16、常用基坑支护结构有哪几种?各适用于何种情况?P23.表1-12 17、施工时注意事项主要有:1、保证基底土不受扰动;2、放暴晒,水浸泡; 3 、验槽; 4 、回填土应及时; 19、基坑有哪几种常用的挖土方式?各有何优缺点?P34 21、土方填筑宜用哪些土体?P36.

建筑施工技术计算题

1.某建筑物基坑体积为2548m 3,附近有个容积为1560m 3 的基坑需回填,试求前者挖出的土 将后者填满夯实后还剩下多少土?(Ks =1.26,K ’s =1.05) 3 1156014861.05v m '== 31254814861062v m ''=-= 3 21062 1.261338v m =?= 2.某建筑场地土方工程中,基坑开挖后将附近两个容积为1000 m 3和776m 3的弃土坑进行了 回填,还剩余松散土1648.8 m 3,试问基坑有多大体积?(Ks =1.26,K ’s =1.05) 解:1000+776=1776 m 3 1776/1.05=1691.43 m 3 1648.8/1.26=1308.57 m 3 1691.43+1308.57=3000 m 3 3、采用轻型井点系统进行降水施工,自然地面标高+45.00m ,地下水位标高+43.20m ,基坑 底面标高+40.70m ,实测地基土的渗透系数15m/d ,含水层厚度10m ,井点管埋深5.8m 。 井点管围成的面积1226m2,滤管长度1m ,计算轻型井点系统的涌水量。 解:①轻型井点系统布置 根据本工程条件,轻型井点系统选用单层环形布置。井点管长度6M ,直径50MM ,滤管长 度1.0M ,井点管露出地面0.2M ,基坑中心要求的降水深度S 为: S = 43.2-40.7+0.5=3.0M 井点管所需埋置深度 H = 5.8M ②基坑涌水量计算 由于含水层的厚度为10m ,按无压非完整井计算,抽水影响深度按表计算: S /——原地下水位线到井点底部的距离 S /=5.8-(45.0-43.2)=4.0M H0=1.85× (S/ + L ) = 1.85 × ( 4.0 + 1.0) = 9.25M < =10.0M 取H0=9.25M 4.某砼实验室配合比为:C :S :G=1:2.3:4.27,水灰比为0.6,每立方米砼的水泥用量为 300kg ,测定砂子含水量为3%,石子含水量为1%,求施工配合比?若采用250升搅拌机, 求每盘砼中各种材料用量。 施工配合比1:2.3(1+0.03):4.27(1+0.01)=1:2.37:4.31 每盘材料用量 水泥:300*0.25=75kg 砂: 75*2.37=177.8kg 石子:75*4.31=323.3kg 水: 75*0.6-75*2.3*0.03-75*4.27*0.01=36.6kg. 5、混凝土实验室配合比为:1:2.28:4.47,水灰比为0.63,每立方米混凝土水泥用量为285Kg , 现场测定砂的含水率3%,石子含水率1%,如采用400L 搅拌机,求(1)施工配合比及1m3 混凝土各种材料用量(2)搅拌机搅拌一次投料量。 解:施工配合比l :x(1+WS):y (1+Wg ) =1:2.28(1+3%):4.47(1+1%)=1:2.35:4.51 按 施工配合比得到1m3混凝土各组成材料用量为:水泥 C/=C=285kg ; 砂 S/=285×

土木工程施工课后习题答案

1-1 土的工程性质有:可松性、含水量、透水性 含水量影响:含水量越大,土就越湿,对施工越不利。含水量对挖土的难易、施工时的放坡、回填土的夯实等均有影响。 地下水的流动以及土中渗透速度都与土的透水性有关。 1-2 土的可松性:自然状态下的土经开挖后组织被破坏,其体积因松散而增大,以后虽经回填压实,也不能恢复为原来状态时的体积。土的可松性程度,一般用最初可松性系数和最后可松性系数来表示。 1-3 确定场地平整设计标高时应考虑哪些因素? 满足生产工艺和运输的要求;满足设计时考虑的最高洪水位的影响;充分利用地形,尽量使挖填平衡(如土的可松性的影响),以减少土方运输量。 1-4试述按填、挖平衡时,确定场地平整设计标高的步骤与方法? 1、初步确定场地设计标高(H0)(1)将场地划分为区隔(正方形),确定各方格角点标高(平坦,则地形图+插入法;起伏,则现场木桩方格网,测量)。(2)挖填平衡,算体积列方程, 2、计算设计标高的调整值:考虑土的可松性影响,考虑泄水坡度。 1-5 在什么情况下对场地设计标高要进行调整?如何调整? 1、土的可松性的影响:由于土具有可松性,回填压实回复

不了原来状态,要相应提高设计标高。2、考虑泄水坡度对设计标高的影响。 1-8 流砂的主要成因是什么?防治流砂的途径是什么?有哪些有效措施? 由于地下水的水力坡度大,即动水压力大,而且动水压力的方向(与水流方向一致)与土的重力方向相反,土不仅受到水的浮力,而且受到动水压力的作用,有向上举的趋势。当动水压力等于或大于土的浸水密度时,土颗粒处于悬浮状态,并随地下水一起涌入基坑,即发生流砂现象。 防治途径:减小或平衡动水压力;设法使动水压力的方向向下;截断地下水流。 有效措施:①在枯水期施工,减少动水压力;②抛大石块,以平衡动水压力;③打板桩,增加水流途径,减少动水压力;④水下挖土,平衡或减少动水压力;⑤井点降低地下水位,使动水压力向下;⑥搅拌桩或地下连续墙,截水,支承土水压力。 1-9 基坑降水有哪几种方法?各自的适用范围? 降低地下水位的方法主要有:集水井降水法、井点降水法等。 集水井降水也称基坑排水,是指在基坑开挖过程中,在基坑底设置集水井,并在基坑底四周或中央开挖排水沟,使水流入集水井内,然后用水泵抽走的一种施工方法。主要适应于土质情况较好,地下水不很旺的情况。 井点降水法是在基坑开挖前,预先在基坑四周埋设一定数量

土木工程施工习题及思考题

习题及思考题 1.1 为什么要进行建筑抗震设计?我国《建筑抗震设计规范》规定对哪些建筑必须进行抗震设计? 1. 2 地震按其成因分为哪几种类型?按其震源的深浅又分为哪几种类型? 1. 3 地震灾害主要表现在哪几个方面?建筑物破坏的表现形式是什么? 1.4 什么是地震波?地震波包含了哪几种波? 1.5 什么是地震动的三要素?它们的作用是什么? 1.6 什么是地震震级?什么是地震烈度、基本烈度和抗震设防烈度? 1.7 简述众值烈度、基本烈度和罕遇烈度的划分标准及其关系。 1.8 我国规范依据建筑使用功能的重要性将建筑分为哪儿类?分类的作用是什么? 1.9 抗震设防烈度和设计基本地层加速度的关系是什么? 1.10 什么是三水准设防目标和两阶段设计方法? 1.11 什么是建筑抗震概念设汁?它主要包括哪几方面内容? 1.12 在选择建筑抗震结构体系时,应注意符合哪些要求? 2.1 我国抗震规范将建筑场地类别划分为几类?为什么划分?主要考虑哪些因素? 2.2 建筑场地类别与场地土类型是否相同?它们有何区别? 2.3 什么是土层等效剪切波速?其作用是什么?如何计算? 2.4 什么是场地覆盖层厚度?如何确定? 2.5 什么是场地的卓越周期?确定卓越周期的意义是什么? 2.6 哪些建筑可不进行天然地基及基础的抗震承载力验算?为什么? 2.7 如何确定地基抗震承载力?简述天然地基抗震承载力的验算方法。 2.8什么是地基土的液化?液化会造成哪些震害?影响地基土液化的主要因素有哪些? 2.9怎么样判别地基土的液化?如何确定地基土液化的严重程度? 2.10 不同液化等级可能造成的震害如何?简述地基土的抗液化措施。 2.11 下表为某建筑场地的钻孔资料,试确定该场地的类别。

建筑施工技术A考试试题及答案

一、单项选择题(只有一个选项正确,共10道小题) 1. 柱类构件纵向钢筋采用绑扎连接时,同一连接区段内的搭接接头面积百分比不宜大于50% 2. 现浇结构柱内的纵向钢筋可采用以下哪种方法焊接电渣压力焊 3. 某现浇悬臂板,悬臂长度1m,底模拆除时混凝土强度应达到设计强度的100% 4. 混凝土的设计立方体抗压强度标准值为20N/mm2,标准差为1.82N/mm2,, 则其试配强度计算值为24.1 N/mm2 5. 混凝土每组3个试件,其试验结果为20、25、27(单位N/mm2),该组的代表值为25 6. 搅拌后达到终凝状态的混凝土,正确的处置方法是不得再继续使用 7. 后张法施工,混凝土强度要求达到何值时,才能张拉预应力钢筋?强度标准值的75% 8. 常温下砌砖时,普通粘土砖应提前1天浇水润湿 9. 采用旋转法吊装厂房柱子时,平面布置应满足柱脚中心、绑扎点和基础杯口中心在起重机工作半径的圆弧上 10. 防水混凝土的自然养护时间不得少于14天 二、不定项选择题(有不定个选项正确,共5道小题) 11. 对摩擦桩打桩质量控制要求是() (A) 以桩尖设计标高为主 (D) 以最后贯入度作为参考 12. 对砖砌体砌筑要求正确的是() (A) 水平灰缝饱满度不小于80% (C) 水平灰缝厚度应在8-12mm内 13. 当验算混凝土楼板模板的刚度时,应考虑的施工荷载有( ) (A) 混凝土重量 (D) 钢筋重量 (E) 模板自重 14. 与后张法比较,先张法的特点是() (B) 工艺简单 (D) 锚具可重复使用件 15. 单层厂房结构的综合吊装法特点是() (A) 效率低,施工速度慢 (D) 适合采用桅杆吊 (E) 可以为后续工作提前提供工作面 三、主观题(共8道小题) 16. 什么是混凝土施工缝,施工缝如何处理? 参考答案:通过振捣,使振动力传导给混凝土,混凝土受到强迫振动,拌合物内部的摩擦力大大降低,产生较好的流动性,且在重力的作用下,较轻的水和气泡上升排出,消除空隙,使混凝土密实,达到规定的强度。 17. 名词解释 流砂 参考答案:地下水流动时产生动水压力,当动水压力大于土颗粒的浸水浮重度时,土粒失去自重,土的抗剪强度等于零,随水一起流动的现象。

(完整版)建筑施工技术A考试试题及答案

建筑施工技术A一 一、单项选择题(只有一个选项正确,共10道小题) 1. 柱类构件纵向钢筋采用绑扎连接时,同一连接区段内的搭接接头面积百分比不宜大于50% 2. 现浇结构柱内的纵向钢筋可采用以下哪种方法焊接电渣压力焊 3. 某现浇悬臂板,悬臂长度1m,底模拆除时混凝土强度应达到设计强度的100% 4. 混凝土的设计立方体抗压强度标准值为20N/mm2,标准差为1.82N/mm2,, 则其试配强度计算值为24.1 N/mm2 5. 混凝土每组3个试件,其试验结果为20、25、27(单位N/mm2),该组的代表值为25 6. 搅拌后达到终凝状态的混凝土,正确的处置方法是不得再继续使用 7. 后张法施工,混凝土强度要求达到何值时,才能张拉预应力钢筋?强度标准值的75% 8. 常温下砌砖时,普通粘土砖应提前1天浇水润湿 9. 采用旋转法吊装厂房柱子时,平面布置应满足柱脚中心、绑扎点和基础杯口中心在起重机工作半径的圆弧上 10. 防水混凝土的自然养护时间不得少于14天 二、不定项选择题(有不定个选项正确,共5道小题) 11. 对摩擦桩打桩质量控制要求是() (A) 以桩尖设计标高为主 (D) 以最后贯入度作为参考 12. 对砖砌体砌筑要求正确的是() (A) 水平灰缝饱满度不小于80% (C) 水平灰缝厚度应在8-12mm内 13. 当验算混凝土楼板模板的刚度时,应考虑的施工荷载有( ) (A) 混凝土重量 (D) 钢筋重量 (E) 模板自重 14. 与后张法比较,先张法的特点是() (B) 工艺简单 (D) 锚具可重复使用件 15. 单层厂房结构的综合吊装法特点是() (A) 效率低,施工速度慢 (D) 适合采用桅杆吊 (E) 可以为后续工作提前提供工作面 三、主观题(共8道小题) 16. 什么是混凝土施工缝,施工缝如何处理? 参考答案:通过振捣,使振动力传导给混凝土,混凝土受到强迫振动,拌合物内部的摩擦力大大降低,产生较好的流动性,且在重力的作用下,较轻的水和气泡上升排出,消除空隙,使混凝土密实,达到规定的强度。 17. 名词解释 流砂

土木工程施工思考题

第一章土方工程 1.工程施工中的土分类方法有哪些? 答:在土木工程施工中,将土的开挖难易程度将土分为八类:第一类(松软土)、第二类(普通土)、第三类(坚土)、第四类(砾砂坚土)、第五类(软石)、第六类(次坚石)、第七类(坚石)、第八类(特坚石)。 2.土的可松性概念。 答:即自然状态下的土,经过开挖后,其体积松散而增大,以后虽经回填压实,仍不能回复。 3.密度、干密度、含水量、压实系数的概念。 答: 密度:土单位体积的质量,称为土的天然密度,记为ρ 公式:ρ=m/v; 干密度:土的干密度就是土单位体积中固体颗粒部分的质量; 含水量:单位数量的土壤所保持的水量。常用以下表示法:(1)土壤中水分的重量占干土重量的百分比,称为“体积含水量”,用重量百分比表示;(2)土壤中所含水的体积占土壤总体积的百分比,称为“体积含水量”;用体积百分比表示; 压实系数:一般土经过开挖、运输、堆放而松散,松散土与原土的体积之比称作可松性系数K1;一般土经过开挖、运输、回填、压实后仍较原土体积增大,最后体积与原土体积之比称作可松性系数K2。 4.小型场区平整设计标高的确定的原则调整方法。 答:设计标高的确定:对小型场地平整,如原地形比较平缓,对场地设计标高无特殊要求,可按场地平整施工中挖填土方量相等的原则确定。 将场地划分成边长为a的若干方格,并将方格网角点的原地形标高标在图。原地形标高可利用等高线用插入法求得或在实地测量得到。按照标高调整前后总土方量不变,而且挖填土方 量相等的原则,设所计算的场地标高为,场地总方格数为n,第i个方格四个角点的原地形标高分别为、、和,则场地设计标高可按下式计算: n= 移项后得到: (1-1-1) 由图可见,11号角点为一个方格独有,而12,13,21,24号角点为两个方格共有,22,23,32,33号角点则为四个方格所共有,在上式计算的过程中类似11号角点的标高仅加一次,类似12号角点的标高加两次,类似22号角点的标高则加四次,这种在计算过程中被应用的次数,反映了各角点标高对计算结果的影响程度,测量上的术语称为“权”。考虑各角点标高的“权”,式(1-1-1)可改写成更便于计算的形式: (1-1-2)

建筑施工计算题

建筑施工计算题 1.设钢筋混凝土楼板厚300mm,楼板模板选用20mm厚的东北落叶松木板,楞木间距l=400mm,试画出模板计算简图,计算永久荷载与可变荷载的组合值,并指出楼板模板系统的传力路径 2.已知钢筋混凝土方柱高2.80m,宽300m,柱模板选用20mm厚的东北落叶松木板,柱箍间距为450mm。混凝土温度为15。C,坍落度为80mm,不掺外加剂,采用内部振动器捣实混凝土。混凝土容重r c=24KN/m3,混凝土浇筑速度为1.7m/h,参数β1=β2=1.0,振捣混凝土时产生的荷载为4KN/m2。试计算新浇混凝土侧压力,画出模板计算简图,并指出柱模板系统的传力路径。(公式:t o=200/T+15,F=0.22r c t o β1β2u1/2)

3.某施工单位近期混凝土强度的25组统计资料如下(单位:MPa):31.7, 29.17, 30.17, 30.9, 25.3, 30.43, 20.63, 31.37, 29.73, 30.37, 22.67, 27.13, 26.57, 28.03, 26.43, 29.53, 26.6, 26.0, 28.5, 30.7, 27.03, 27.67, 25.8, 29.67, 23.1。 (1)现要求配制c25级混凝土,试求混凝土的配制强度 (2)如配制的混凝土中,某组试块的试验结果分别为27.31MPa,32.40MPa及35.13MPa,则该组试块的强度代表值为多少? 4.实验室配制的混凝土配合比为1:2.27:4.16,水灰比为W/C=0.6,每立方米水泥用量为270kg;现场测得砂子含水量为6%,石子含水量为5%。现采用500L自落式混凝土搅拌机,装料容积与出料容积比为1:0.65,水泥为袋装水泥。试求混凝土的施工配合比及每拌混凝土投料各多少?

建筑工程施工技术试习题+答案

欢迎阅读 建筑施工技术试题 一、单项选择题:(每题1分,共25分) 1、一直径为20mm的钢筋采用闪光对焊接长,应选用( A )。 A、连续闪光焊 B、预热闪光焊 C、闪光→预热→闪光焊 D、连续预热闪光焊 2、降水深度不大,且土的渗透系数K<0.1m/d,时,宜采用那种井点降水(C)。 A、轻型井点 B、喷射井点 C、电渗井点 D、管井井点 3、某基坑采用轻型井点降水,基坑开挖深度4m,要求水位降至基底中心下0.5 m,环形井点管所围的面积为20 m×30 m,则井点管计算埋置深度为(C)。 A、4.5 m B、5.0 m C、5.5 m D、6 m 4、泥浆护壁成孔灌注桩中所用泥浆最主要作用是(A)。 A、固壁 B、携砂 C、润滑 D、冷却 5、对填土压实质量影响最大的因素是(C )。 A、土的可松性 B、土的干密度 C、土的含水率 D、土的渗透性 6、一般的工业与民用建筑屋面防水等级为(C)。 A、Ⅰ级 B、Ⅱ级 C、Ⅲ级 D、Ⅳ级 7、为增强涂膜防水层的抗拉能力,改善防水性能,在涂膜防水层施工时,一般采取哪种措施(D) A、提高涂料耐热度 B、涂料中掺入适量砂子 C、增加涂膜厚度 D、铺设胎体增强材料 8、靠预应力钢筋与混凝土之间的粘结力来传递预应力的是(A)。 A、先张法 B、有粘结预应力 C、无粘结预应力 D、A和B 9、采用钢管抽芯法进行孔道留设时,抽管时间应控制在混凝土(C)。 A、初凝前 B、终凝后 C、初凝后终凝前 D、12小时后 10、某现浇框架结构层高3米,框架梁尺寸为300×500mm,楼板为100mm厚,若采用18mm 厚的胶合板支模,则梁侧模高度应为(C)。 A、500mm B、482mm C、400mm D、382mm 11、下列钢筋连接方法中只能进行竖向钢筋连接的是(C)。 A、电弧焊 B、对焊 C、电渣压力焊 D、直螺纹套筒 12、钢筋连接采用单面搭接电弧焊,则焊缝长度要求达到(B)倍钢筋直径。 A、5 B、10 C、15 D、20 13、第一盘混凝土搅拌时下列材料用量应减半的是(C)。 A、水泥 B、砂 C、石 D、水 14、热轧钢筋的力学性能试验若有1项指标不符合规定时应(D)。 A、正常使用 B、降级使用 C、该批钢筋为废品 D、双倍取样送检 15、我国工程实践认为当水化热引起混凝土内外温差预计超过(B)时,应按大体积混凝土 进行施工。 A、20℃ B、25℃ C、30℃ D、35℃ 16、预制桩在起吊和搬运时,吊点位置应符合______的原则。(B) A、拉力最小 B、弯矩最小 C、剪力最小 D、轴力最小 17、沉管灌注桩施工开始时,桩管偏斜应小于_____。(D) A、1% B、1‰ C、5% D、5‰ 18、泥浆护壁成孔灌注桩施工中,当需减小泥浆的粘度时,可加入(A)。

[VIP专享]土木工程施工思考题

该方法起重钩可低于柱顶,当柱身较长、起重机臂长不够时用此方法较方便。 但因柱身倾斜,就位时对中较困难; (2)直吊绑扎法,当柱平卧起吊的抗弯能力不满足要求时,可采用斜吊绑扎。 (3)两点绑扎法,当柱身较长,一点绑扎和抗弯能力不满足要求时采用。 5、何谓旋转法、滑行法?有何特点? (1)旋转法:起重机边升钩边回转起重臂,使柱绕柱脚旋转而成直立状态,然后将其插入杯口中。特点:柱在平面布置时,柱脚靠近基础,为使起重机在吊 升过程中保持一定的回转半径,为此要求柱的绑扎点、柱脚中心和杯口中心三 点共弧。 (2)滑行法:柱起吊时,起重机只升钩,起重臂不转动,使柱脚沿地面滑行逐渐直立,然后插入基杯口中。特点:在起吊过程中起重机只须转动起重臂即可 吊柱就位,比较安全。但是在滑行过程中受到震动,使构件,吊具和起重机产 生附加内力。 6、如何检查柱子的垂直度? 用重锤线竖直吊起,然后测量柱子相应位置离线的位置。 7、何谓屋架的正向扶直、反向扶直? (1)正向扶直:起重机在屋架下弦一侧,首先一吊钩对准屋架上弦中点,收紧吊钩,然后略略起臂使架脱模,接着起重机升钩并升臂使屋架以下弦为轴缓 慢转为直立状态。 (2)反向扶直:起重机在屋架上弦一侧,首先一吊钩对准屋架上弦中点,接着升钩并降臂,使屋架以下弦为轴缓慢转为直立状态。 8、如何绑扎屋架? 屋架的绑扎点应选在上弦节点处,左右对称,并高于屋架重心,以免屋架起吊后晃动和倾翻,为防止屋架承受过大的挤压力而破坏,吊索与水平线的夹角 a不宜小于45°。为了减小绑扎高度及所受的横向压力可采用横吊梁。吊点的 数目及位置与尾架的形式和跨度有关,一般应经吊装验算确定。 (1)当屋架跨度小于或等于18m时,采用两点绑扎;

建筑施工计算题大全

1.某建筑物基坑体积为2548m 3 ,附近有个容积为1560m 3的基坑需回填,试求前者挖出的土将后者填满夯实后还剩下多少土?(Ks =1.26,K ’s =1.05) 3 1156014861.05 v m '= = 3 1254814861062v m ''=-= 3 21062 1.261338v m =?= 2.某砼实验室配合比为:C :S :G=1:2.3:4.27,水灰比为0.6,每立方米砼的水泥用量为300kg ,测定砂子含水量为3%,石子含水量为1%,求施工配合比?若采用250升搅拌机,求每盘砼中各种材料用量。 施工配合比1:2.3(1+0.03):4.27(1+0.01)=1:2.37:4.31 每盘材料用量 水泥:300*0.25=75kg 砂: 75*2.37=177.8kg 石子:75*4.31=323.3kg 水: 75*0.6-75*2.3*0.03-75*4.27*0.01=36.6kg. 3、梁高为550mm,梁保护层为25mm,1号钢筋直径为25mm ,且左右对称。 ①计算1号钢筋的下料长度。 ②按照钢筋配料单中简图形式标明1号钢筋每段尺寸。 3. 解: ①下料长度=(395+500×1.414+200)×2+{6240-2×(370+50+500)}-4×0.5d-2×2d+2×6.25d=2604+4400-50-100+312.5=7166.5mm ②

4.某场地平整的方格网边长为20m,角点的地面标高如图1所示,地面排水坡度i x =3‰,i y =2‰,试计 算确定场地平整达到挖填平衡的设计标高H 0和考虑排水坡后的各角点设计标高(H n )并标注于图各角点右 下角,施工高度标注于图角点右上角。 解:由图知,方格数 N=7 考虑泄水坡度计算得; H8‘=28.67m H1‘=H o-40×3‰+20×20‰=28.67-0.12+0.04=28.59m H2‘=H1+20×3‰=28.59+0.06=28.65m H3‘=H2+20×3‰=28.65+0.06=28.71m H4‘=H3+20×3‰=28.7l+0.06=28.77m H5‘=H4+20×3‰=28.77+0.06=28.83m H6‘=H o-40×3‰=28.67-0.12=28.55m H7‘=H6+20×3‰=28.55+O.06=28.61m H9‘=H8+20×3‰=28.67+0.06=28.73m H10‘=H9+20×3‰=28.73+0.06=28.79m H11‘=H0-40×3‰-20×2‰=28.67-O.12-O.04=28.51m H12‘=H11+20×3‰=28.51+0.06=28.57m H13‘=H12+20×3‰=28.57+0.06=28.63m H14‘=H13+20×3‰=28.63+0.06=28.69m 将调整后的场地设计标高标注于图角点右下角上,其与自然地面标高之差,即为施工需挖(+)或填(-)土方高度(见图角点右上角)。

建筑施工技术试题之简答题计算题(1) (2)

建筑施工技术考试题之简答题计算题 四、简答题(每题 7 分,共 42 分) 1.为什么在雨季施工时,土方边坡要留的宽一点?07.1雨季进行土方开挖施工对土方边坡有什么影响? 答题要点: (1)雨季进行土方边坡施工时,应增加边坡的宽度。(2)因为雨季施工时,土的含水量增大,抗剪强度降低,容易引起边坡塌方。 42.在土方填筑施工中,为什么要控制填土的含水量? 答题要点:填土含水量小时,土颗粒间摩擦力大,不宜被压实;填土含水量大时,土颗粒间孔隙全部被水填充而处于饱和状态,也不宜被压实;只有当填土的含水量适中时,土颗粒间摩擦力由于土中水的润滑作用而减小,填土容易被压实。 18.简述土方工程施工主要特点。08.7土方工程的施工特点。11.7土方工程的施工特点及主要施工内容。 答题要点:工程量大、施工条件复杂。露天作业,受地区、气候、水文地质等条件影响大等。 21.制定土方工程施工方案的依据是什么?09.7 答题要点:(1)工程类型与规模。(2)施工现场的工程及水文地质情况。(3)现有机械设备条件。(4)工期要求。 23.哪些土料不宜作回填土。10.1 答题要点:含水量大的粘土、冻土,有机物含量大于8%的土,水溶性硫酸盐含量大于5%的土均不得用作回填土料。 19.影响填土压实质量的因素有哪些?08.7 答题要点:影响填土压实质量的因素有很多,其中主要有:填土的含水量、压实功、及铺土厚度。 31.简述流砂现象产生的原因?12.1 答题要点:由于地下水的水力坡度大,即动水压力大,且动水压力的方向与土的重力方向相反,土不仅受水的浮力,而且受动水压力的作用,有向上举的趋势。当动水压力等于或大于土的浸水密度时,土颗粒处于悬浮状态,发生流砂现象。 13.流砂防治的途径是什么?具体措施有哪些? 08.1/10.7/13.1/13.7 答题要点:流砂防治的主要途径是减小或平衡动水压力或改变其方向。具体措施为:(1)抢挖法。(2)打钢板桩法。 (3)水下挖土法。(4)用井点法降低地下水位。(5)在枯水季节开挖基坑。(6)地下连续墙法。 2.简述土层锚杆的施工工艺。07.1 答题要点:钻孔、灌浆、预应力筋张拉和防腐处理。 39.简述土钉支护的施工工艺。 答题要点:施工工序为定位、成孔、插钢筋、注浆、喷射混凝土。 3.钢筋混凝土预制桩的起吊运输有什么要求? 07.1/09.1 答题要点:(1)钢筋混凝土预制桩应在混凝土强度达到设计强度等级的70%时方可起吊,达到100% 时才能运输和打桩。(2)起吊时,吊点位置应符合设计要求。无吊环时,绑扎点的数量和位置视桩长而定,当吊点或绑扎点不大于3个时,其位置按正负弯矩相等原则计算确定;当吊点或绑扎点大于3个时,应按正负弯矩相等且吊点反力相等的原则确定吊点位置。 4.对模板系统的要求是什么?07.1/11.1 答题要点:(1)保证工程结构和构件尺寸和相互位置的正确。(2)具有足够的承载能力、刚度和稳定性。(3) 构造简单,装拆方便。(4) 接缝不应漏浆。 5.什么是施工缝?施工缝留设的一般原则是什么? 07.1/09.7 答题要点:(1)混凝土不能连续浇筑完成,停歇时间又超过混凝土运输和浇筑允许的延续时间,先、后浇筑的混凝土接合面称为施工缝;(2)施工缝的留设位置应在结构受剪力较小且便于施工的部位。 6.柱的吊升方法有几种?桅杆式起重机和履带式起重机对柱的吊升有什么影响? 0 7.1/09.1 答题要点:旋转法和滑行法两种。采用桅杆式起重机时,柱的吊升方法宜采用滑行法;采用履带式起重机,两者均可,宜优先采用旋转法。 22.单层工业厂房结构吊装方法有哪几种?采用履带式起重机进行吊装时,应选用哪一种方法?为什么? 09.7 答题要点:(1)综合吊装法和分件吊装法;(2)选用分件吊装法。因为能够充分发挥履带式起重机工作性能。吊装速度快,生产效率高。 7.正铲挖土机与反铲挖土机在进行土方开挖作业时,土方边坡是否相同,为什么?07.7/09.1/12.7/14.1 答题要点:不相同 (1)正铲挖土机开挖停机面以上的土,边坡坡顶不受机械荷载的作用,因此土方边坡可以留设的小一点。 (2)反铲挖掘机开挖停机面以下的土,边坡坡顶受机械荷载的作用,因此土方边坡可以留设的大一点。 8.简述轻型井点安装施工顺序。07.7/11.1 答案要点:轻型井点的施工顺序为:挖井点沟槽,敷设集水总管;冲孔,沉设井点管,灌填砂虑料;用弯联管将井点管与集水总管连接;安装抽水设备;试抽。

土木工程施工复习思考题(1)

《土木工程施工》复习思考题 第一章 土方工程 1.土的工程分类的原则:按土的开挖难易程度分为八类,松软土、普通土、坚土、砂砾坚土、软石、次坚石、坚石、特坚石。 2.最佳含水量:是指在一定的压实功下使土最易压实,并能达到最大密实度时的含水量。 3.土的可松性:自然状态下的土,经过开挖后,体积因松散而增加,虽经回填压实,仍不能恢复其原来的体积。 4.土的渗透性:指水在土体中渗流的性能,一般以渗透系数K 表示。 5、场地设计标高的确定:1.应满足生产工艺和运输的要求2.充分利用地形,分区或分台阶布置,分别确定不同的设计标高3.使挖填平衡,土方量最少4.要有一定泄水坡度,使能满足排水要求5.考虑最高洪水位的影响 6、场地土方量的计算(1)平均高度法 a 四方体棱柱发b 三角棱柱体法 (2)平均断面法 8、确定边坡大小的因素 土质、开挖深度、开挖方法、留置时间、排水情况、坡上荷载(动、静、无) 9、边坡坡度=h/b=1:m 10、流砂的防治:防治流砂原则是“治砂必治水”途径:1.减少或平衡动水压力 2.截住地下水流3.改变动水压力的方向;措施:1.枯水期施工2.打板桩3.水中挖土4.人工降低地下水位5.地下连续墙法6.抛大石块,抢速度施工。 11、轻型井点平面布置和高程布置: 平面布置:当基坑或沟槽宽度小于6m ,水位降低深度不超过5m 时,可用单排线状井点布置在地下水流的上游一侧,两端延伸长度一般不小于沟槽宽度;如宽度大于6m 或土质不定,渗透系数较大时,宜用双排井点,面积较大的基坑宜用环状井点;为便于挖土机械和运输车辆出入基坑,可不封闭,布置为U 形环状井点 高程布置:在考虑到抽水设备的水头损失以后,井点降水深度一般不超过6m 。井点管的埋设深度H(不包括滤管)按下式计算: 式中 H1——井点管埋设面至基坑底的距离,m ; h ——基坑中心处坑底面(单排井点时,为远离井点一侧坑底边缘)至降低后地下水位的距离,一般为0.5~1.0m ; i ——地下水降落坡度;环状井点为1/10,单排线状井点为1/4; L ——井点管至基坑中心的水平距离(单排井点中为井点管至基坑另一侧的水平距离),m 12、井点的分类:轻型井点、喷射井点、电渗井点、管井井点及深井泵井点 13、轻型井点的安装程序 轻型井点的安装程序是按设计布置方案,先排放总管,再埋设井点管,然后用弯联管把井点管与总管连接,最后安装抽水设备 14、常见土方机械的作业特点、适用范围、作业方法(不完整) 1.推土机特点:构造简单,操作灵活,运转方便所需工作面较少,功率较大,行驶速度快易于转移能爬30°的缓坡;挖土深度不大的场地平整,开挖深度不大于1.5m 的基坑;方法:下坡推土、并列推土、槽形推土和分批集中,一次推送。 2.铲运机特点:能独立完成铲土、运土、卸土、填筑压实等工作;适用于大面积场地平整,开挖大型基坑、沟槽,以及填筑路基、堤坝等工作 推土机 作业特点:用途多,费用低 按行走的方式,可分为履带式推土机和轮胎式推土机。 履带式推土机附着力强,爬坡性能好,适应性强;轮胎式推土机行驶速度快,灵活性好。 H +h+iL H

(整理)建筑施工技术习题及答案

习题 第一章土方工程 1、根据土的开挖难易程度分为类土。 2、什么叫土的可松性? 3.土的可松性对土方施工有何影响? 4、土的渗透性是指:。 5、某基坑底长80m,宽60m,深8m,四边放坡,边坡坡度1:0.5,试计算挖土土方工程量。如地下室的外围尺寸为78m× 58m,土的最终可松性系数为K/s=1.03,试求出地下室部分回填土量。 6、影响土方边坡稳定的因素有哪些?应采取什么措施防止边坡塌方? 7.平整场地时,初步确定场地设计标高的原则是:。 8、什么叫零点?什么叫零线? 9、施工高度:。 10、土方量计算方法有哪几种? 11、某建筑场地方格网如图1-1所示,方格边长20米,双向泄水ix=3‰,iy=3‰,土层为亚粘土,不考虑土的可松性系数,试根据挖填平衡的原则,计算场地设计标高、各方格角点的施工高度及挖填土方量。 12 、基槽(坑)挖至基底设计标高后为什么要进行验槽? 13、基槽(坑)挖至基底设计标高后,必须通知、、、部门会同验槽,经处理合格后签证,再进行基础工程施工。 14、影响填土压实的主要因素有哪些? 15、填筑压实方法有哪几种? 第二章基础工程 1、什么叫端承桩? 2、什么叫摩擦桩? 3.摩擦型桩和端承型桩受力上有何区别? 4.对于两个吊点以上的桩,现场预制时,为什么要根据打桩顺序来确定桩尖的朝向?

5、预制桩叠浇预制时,桩与桩之间要做隔离层(可涂皂脚、废机油或粘土石灰膏),以保证起吊时不互相粘结。叠浇层数,应由地面允许荷载和施工要求而定,一般不超过,上层桩必须在下层桩的混凝土达到设计强度等级的以后,方可进行浇筑。 A——二层B——四层C——六层D——30% E——50% F——70% 6、预制桩的混凝土浇筑工作应由连续浇筑,严禁中断,制作完成后,应洒水养护不少于7天。 A——由桩尖向桩顶B——由桩顶向桩尖 7、打桩机主要由哪几部分组成? 8、桩锤和桩架的作用是什么? 9、桩锤的类型有哪几种? 10、桩架的类型有哪几种? 11、常用的锤击沉桩机有哪几种?试述它们的优缺点。 12、钢筋混凝土预制桩的打桩顺序一般有哪几种? 13、打桩前,为什么要进行打桩试验? 14、打桩时为什么要设置送桩? 15、打桩时,为什么采用“重锤低击”而不采用“轻锤高击”? 16、打桩质量评定包括哪两个方面? 17、预制打入桩垂直度偏差应控制在以内。入土深度控制对摩擦桩应以为主,以作为参考,端承桩应以为主。 18、桩基础工程验收时应提交哪些资料? 19、接桩的方法有几种?各适用于什么情况? 20.为了减少打桩对临近建筑物影响,可采取哪些措施? 21、什么叫泥浆护壁成孔灌注桩? 22.泥浆护壁成孔灌注桩的护筒有何作用? 23、钻孔灌注桩钻孔时的泥浆循环工艺有两种,其中工艺的泥浆上流速度高,携土能力大。 24.泥浆在灌注桩成孔中有何作用? 25.清孔方法有几种?清孔要求怎样?孔底沉渣有何规定? 26、泥浆护壁成孔灌注桩常见工程事故及处理方法。 27、什么叫套管成孔灌注桩?根据沉管方式不同,它又分为哪两种形式? 28.沉管灌注桩见质量问题及原因是什么?如何预防? 29、什么叫单打法?什么叫复打法?什么叫反插法? 第三章砌筑工程 1.砌筑砂浆一般有哪几种?各用于什么部位? 2.检查砂浆强度等级时,抽样数量有何规定? 3.毛石基础砌筑每日砌筑的高度不超过为宜。 A——0.8m B——1.2m C——1.5m D——2.0m 4、石砌体工程质量验收标准分为主控项目和一般项目,主控项目检查哪几项?一般项目检查哪几项? 5、石砌体工程验收前,应提供哪些文件和记录? 6、普通粘土砖的外观尺寸(长、宽、高)为多少?

土木工程施工课后习题答案

1-1 土的工程性质有:可松性、含水量、透水性含水量影响:含水量越大,土就越湿,对施工越不利。含水量对挖土的难易、施工时的放坡、回填土的夯实等均有影响。地下水的流动以及土中渗透速度都与土的透水性有关。1-2 土的可松性:自然状态下的土经开挖后组织被破坏,其体积因松散而增大,以后虽经回填压实,也不能恢复为原来状态时的体积。土的可松性程度,一般用最初可松性系数和最后可松性系数来表示。 1-3 确定场地平整设计标高时应考虑哪些因素?满足生产工艺和运输的要求;满足设计时考虑的最高洪水位的影响;充分利用地形,尽量使挖填平衡(如土的可松性的影响),以减少土方运输量。 1-4 试述按填、挖平衡时,确定场地平整设计标高的步骤与方法? 1、初步确定场地设计标高(H0)(1)将场地划分为区隔(正方形),确定各方格角点标高(平坦,则地形图+ 插入法;起伏,则现场木桩方格网,测量)。(2)挖填平衡,算体积列方程, 2、计算设计标高的调整值:考虑土的可松性影响,考虑泄水坡度。 1-5 在什么情况下对场地设计标高要进行调整?如何调整?1、土的可松性的影响:由于土具有可松性,回填压实回复不了原来状态,要相应提高设计标高。2、考虑泄水坡度对设计标高的影响。 1-8 流砂的主要成因是什么?防治流砂的途径是什么?有哪些 有效措施? 由于地下水的水力坡度大,即动水压力大,而且动水压力的方向(与水流方向一致)与土的重力方向相反,土不仅受到水的浮力,而且受到动水压力的作用,有向上举的趋势。当动水压力等于或大于土的浸水密度时,土

颗粒处于悬浮状态,并随地下水一起涌入基坑,即发生流砂现象。 防治途径:减小或平衡动水压力;设法使动水压力的方向向下;截断地下水流。 有效措施:①在枯水期施工,减少动水压力;②抛大石块,以平衡动水压力;③打板桩,增加水流途径,减少动水压力;④水下挖土,平衡或减少动水压力;⑤ 井点降低地下水位,使动水压力向下;⑥ 搅拌桩或地下连续墙,截水,支承土水压力。 1-9 基坑降水有哪几种方法?各自的适用范围?降低地下水位的方法主要有:集水井降水法、井点降水法等。集水井降水也称基坑排水,是指在基坑开挖过程中,在基坑底设置集水井,并在基坑底四周或中央开挖排水沟,使水流入集水井内,然后用水泵抽走的一种施工方法。主要适应于土质情况较好,地下水不很旺的情况。 井点降水法是在基坑开挖前,预先在基坑四周埋设一定数量的滤水管(井),利用抽水设备从开挖前和开挖过程中不断地抽水,使地下水位降低到坑底以下,直至基础工程施工完毕。 1-10 如何进行轻型井点系统的平面布置与高程布置? 平面布置:基坑宽度小于6m ,降水深度不大于5m,单排井点布置在地下水流上游;基坑宽度大于6m 或土质不良,双排线状井点,布置在地下水流上游;基础面积较大,环形井点,并在四 角加密;井点管距井壁边缘保持在0.7?1m,间距一般为0.8? 1.6m 。

建筑施工技术考题及答案1

一、填空题(每题1分,共10分) 1.从建筑施工的角度,根据(),可将土石分为八类。 A.粒径大小 B.承载能力 C.坚硬程度 D.空隙率 2.施工高度的含义指()。 A. 设计标高 B. 自然地面标高 C. 设计标高减去自然地面标高 D. 场地中心标高减去自然标高 3.正铲挖土机的挖土特点是()。 A.前进向上,强制切土 B.后退向下,强制切土 C.后退向下,自重切土 D.直上直下,自重切土 4.在第一次灌注桩施工完毕,拔出套管后,清除管外壁上的污泥和桩孔周围地面的浮土,立即在原位再埋设桩尖沉入套管,然后再灌注第二次混凝土的施工方法称为()。 A.单打法 B.复打法 C.反插法 D.扩径法 5.砖墙水平灰缝的砂浆饱满度至少要达到()以上。 A.90% B.80% C.75% D.70% 6.常用于现场竖向钢筋接长,且适于焊接Φ14~Φ40的HPB235、HRB335级钢筋的是()。 A.电渣压力焊 B.电阻点焊 C.气压焊 D.闪光对焊 7. 通常情况下,板的模板拆除时,混凝土强度至少达到设计混凝土强度标准值的()。 A.50% B. 50~75% C.75% D. 100% 8.搅拌混凝土时为了保证按配合比投料,要按砂石实际()进行修正,调整以后的配合比称为施工配合比。 A.含泥量 B.称量误差 C.含水量 D.粒径 9.某后张法预应力屋面大梁跨度为21m,预应力筋为曲线形,其孔道留设应采用()法,张拉方法应采用()。 A.钢管抽芯;一端张拉B.钢管抽芯;两端张拉

C.胶管抽芯;一端张拉 D.胶管抽芯;两端张拉 10.当履带式起重机的起重臂长度一定时,随着仰角的增加,( )增加,而( )减小。 A .起重量和起重半径,起重高度 B .起重半径和起重高度,起重量 C .起重量和起重高度,起重半径 D .起重高度,起重量和起重半径 二、单选题(每题1分,共10分) 1、模板拆除时一般应( )。 A .后支先拆,先支后拆 B .先拆侧模 C .先拆承重模 D .后拆非承重模 2、皮树杆的主要作用是( )。 A .控制标高 B .拉线 C .控制垂直度 D .确定室内地坪 3、具有“前进向上,强制切土”特点的单斗挖土机械是( )。 A .正铲挖土机 B .反铲挖土机 C .拉铲挖土机 D .抓铲挖土机 4、构件安装前弹线,其目的是为了构件的( )。 A .安装 B .对位 C .校正 D .B 与C 5、闪光焊与电焊应在钢筋( )。 A .冷拉前进行 B .冷拉后进行 C .不能焊接 D .冷拉前后均可 6、悬臂构件模板在达到设计强度的( )时即可拆除。 A .70% B . 80% C .100% D . 90% 7、砌体的水平灰缝厚度和竖向灰缝厚度一般规定为( )。 A .10mm B .5mm C .7mm D .9mm 8、3.当屋面坡度<3%,卷材应( )屋脊方向铺贴。 A .平行 B.垂直 C.一层平行,一层垂直 D. 由施工单位自行决定 9、抹灰工程中的基层抹灰主要作用是( )。 A .找平 B .与基层粘结 C .装饰 D.填补墙面 10、冬期施工时,混凝土拌合物出机温度不宜低于( )。 A .5 ℃ B .10℃ C .15℃ D .20℃

土木工程施工课后习题答案

土木工程施工课后习题答案 -标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII

第一章 土方工程 1.某工程基础(地下室)外围尺寸40m ×25m ,埋深,为满足施工要求,基坑底面积尺寸在基础外每侧留宽的工作面;基坑长短边均按1:放坡(已知K S =,K S ′=)。试计算: (1)基坑开挖土方量; (2)现场留回填土用的土方量; (3)多余土用容量为5m 3 自卸汽车外运,应运多少车次 解: (1) ()()()()()3 132303102400.52250.521066400.520.5 4.82250.520.5 4.821410.640.5 4.820.5 4.82400.52250.521232.562245925.50() 6 A m A m A m H V A A A m =+??+?==+?+???+?+??=????????=+?+?+?+= ? ? ???? =?++=自然方量 (2) 35925.504025 4.8 1071.91()1.05 V m -??= =自然方量 (3) 外运的土为虚方 36066.986066.98n==12145 V m =?=虚方(5925.50-1071.91)1.25车

注:小格内单位运距为m 。 解: 表中可以看出:x 11+x 21+x 31+x 41=1000 x 11+x 12+x 13=1000 ……………… 利用“表上作业法”进行调配的步骤为: (1)用“最小元素法”编制初始调配方案 步骤1:即先在运距表(小方格)中找一个最小数值,即2170L =,于是 先确定 21 X 的值,使其尽可能地大,即取 21min(1000,4000)1000 X ==。则 1131410 X X X ===,在空格内画上“×”号,将(1000)填入21 X 格内; 步骤2:在没有填上数字和“×”号的方格内再选一个运距最小的方 格,即4380L =,让X 43值尽可能的大,即X 43=min(10000,2000)=2000。同时使x 13=x 23=x 33=0。同样将(2000)填入表1-5中X 43格内,并且在X 13、X 23 、X 33格内画上“×”。 步骤3:按同样的原理,可依次确定x 42=7000,x 12=x 22 =x 32 =0; x 31=300,x 32=x 33=100,并填入表1-5,其余方格画上“×”,该表即为初始调配方案。 表1-5 土方初始调配方案
