根据生产需要我区利用8月份矿井检修期间对工作面采煤机进行检修,检修项目:更换采煤机左截割电机、更换左右摇臂连接销子及销子套,拆卸左导向滑靴销子、更换电控箱内2根接线柱等。为了确保检修工作安全顺利进行,特制定安全技术措施如下。

一、检修前准备工作:

1、在检修前必须先将采煤机停放到煤层相对较硬、顶板完整的地段,并且采煤机前后各不少于2米的检修空间。检修地段浮煤、杂物清理干净。

2、支架伸缩梁紧顶煤壁,煤壁侧打好贴帮柱,支架不接顶时,用坑木绞实,架间缝隙用竹笆护严实,防止检修过程中漏渣。

3、检修前必须先将采煤机左截割电机运到检修位置,放到架间备用。

4、检修前配备10吨导链一台、5吨导链2台、丝杠拔轮器一台、?24x75的内六方顶丝20条(硬度必须达到10级以上)、马蹄环、40T 链条等检修所需的工具、配件。

5、煤机开到检修位置后,将工作面溜子,六组合开关及采煤机四组合开关停电闭锁并由控制台司机专人看管。

6、使用导链起吊重物前,必须先检查导链完好情况,严禁使用打滑、卡阻、链条有损伤的导链起吊重物。

二、检修工作及安全注意事项:

1、检修时必须安排一名区队干部现场跟班、指挥、协调检修工作。

2、检修顺序:先更换采煤机左截割电机,再更换摇臂销子及销套,最后拆卸安装左导向滑靴销子。

3、更换采煤机左截割电机:

○1拆卸采煤机左截割电机,先拆除电机负荷线,再卸掉电机联接螺丝,最后用顶丝拔电机。

○2打开电机接线盒后,必须用专用验电器验电放电,否则严禁接触接线柱。

○3用顶丝拔电机时,必须上齐六条螺丝,然后按顺时针或者逆时针顺序对六条螺丝逐个加力、顶拔,顶丝将电机拔出60毫米后,可以

用10吨导链将电机拔出。

○4电机拔出后,用导链拉离到5米以外,准备安装新电机。换新电机前,必须对电机与机壳联接紧密的部位分别进行除锈和涂抹润滑油。

○5使用导链将电机吊到与机壳相应的位置对正,使用单体支柱慢慢将电机装入采煤机,严禁对不正硬顶。

○6电机与煤机对接过程中,严禁硬碰,防止损坏结合面,严禁人体任何部位放在对接面之间。

○7更换下来的旧电机用导链吊到煤机后方,装入滑撬并固定,然后人工拉到机尾,到机尾5-8米范围用两台导链交替拉到风巷口,然后用导链吊起电机,把滑撬在风巷口放置

好,再将电机装入滑撬固定,人工拉到风巷,轨道巷装车升井。

4、更换煤机摇臂连接销子销子套:

○1将采煤机滚筒落下,用一台5吨导链将采煤机滚筒吊起,使之与摇臂之间在铅垂方向处于无作用力状态。

○2拆掉摇臂销子两端的挡板,再用一台5吨导链,将摇臂向机身方向的斜上方牵引,并观察摇臂销子的受力状态,直至摇臂与机身连接销子孔处于同一直线,即摇臂销不受任何方向的剪切力的情况下,用砧棒垫住销子用大锤将销子打出。

○3在拆卸销子过程中,如果打不动,不得硬打,必须通过斜拉牵引导链的松紧调整摇臂连接孔与机身相对位置找到合适的位置状态,

顺利拆出销子,拆出销子后不得随意动导链,保证销子顺利安装。

○4销子拆出后,拆掉销子套,然后给新销子套及销子表面涂抹一层黄油,安装新销子套,销子套安装到位置后,安装销子。

○5安装销子时必须两人抬起销子,一人用砧棒将销子打入销套中,销子必须抬高到与销套孔轴线重合的位置,然后再打,严禁位置不对硬打。

○6由于销子较重,安到销子上抬位置处时必须将销子抬够高,否则硬打会损伤销头或台棱导致安不上。

○7销子安装完毕,安好两端挡板,上紧螺丝,加好润滑油,先取掉斜牵导链,再取掉吊滚筒导链。

○8使用大锤敲振,拆卸销子时工作人员必须全神贯注,防止碰伤人员。

5、拆卸左导向滑靴:

○1拆卸导向滑靴销子前3天,每天必须使用松动剂对导向滑靴销轴及固定螺栓进行浸渗,确保拆卸顺利。

○2拆卸前先拆掉导向滑靴下的两根齿轨,再拆掉左导向滑靴下方的电缆槽,将拆卸位置的空间清理开。

○3拆掉导向滑靴销子挡板螺丝及挡板使用丝杠拔轴器拔卸销子,在强拔不能奏效的情况下,可以拔一段打进去再拔,反复活动,直至拔出销子。

○4在销子即将拔出前,必须用方木将齿轨轮支实、固定防止销子拔出后齿轨轮滚落碰伤

人员。

○5销子拔出后对齿轨轮内套进行涂油,对销子表面进行除锈及涂油,然后重新装入,上好挡板。安装好电缆槽。

○6将采煤机向右开动1.5米左右,重新装好齿轨。

6、其他未尽事宜执行《2123综采工作面作业规程》,矿发《安全技术操作规程》,矿发《综采设备使用维护管理办法》及《煤矿安全规程》的相关规定执行。

设备检修安全技术措施

井下电气设备的一般检修安全措施(包括电机、启动设备、控制 设备、变压器、高低压电缆) 说明: 1 )井下变(配)电所电气设备检修、维修应遵循《煤矿安全 规程》中有关电气的规定, 2 )本安全措施仅适用于机电队井下各采区变(配)电所一般性检 查、维修。 1 、检查试验维修各变电所设备必须由井下电工进行,井下维修 电工应熟悉变电所设备的性能、结构、原理,并能够分析产生 故障的原因,通过培训合格后持证上岗,能够独立工作,独立 解决问题,新学员、无独立工作的人员、无证人员严禁进入变 (配)电所进行作业。

、在进行电气设备的检查、试验、维修时,必须严格遵守《煤矿安全规程》第 440 条至 491 条的有 关规定。 3 、井下值班、流动电钳工必须穿绝缘鞋、带瓦斯便携仪和高低压检电笔,绝缘鞋要按期进行校验,高低压检电笔要正确使用;工作服要扎紧袖口、扣好衣扣。 4、严禁带电检修、迁移电气设备和电缆。 5、检修前,对所用的仪器仪表、绝缘用具、材料等应进行全面检查,检查是否完好、合格,否则不得使用。 6 、检修电气设备要严格执行停送电制度,操作高压设备要做到:

)非专职电气人员不得擅自操作电气设备; )操作高压电气设备主回路时,操作人员必须戴绝缘手套,并必须穿电工绝缘靴或站在绝缘台上; 3 )手持式电气设备的操作手柄和工作中必须接触的部分必须有良好绝缘。 7 、检查、检修机电设备时,严禁带电作业,必须遵循验电、放电、装设短接地线的顺序,并挂“有人工作,禁止合闸”警示牌,拉警戒绳,并派专人看管。 8 、验电时,必须使用与被测电压相符合的合格的验电笔。 9 、装短接地线的顺序:应先接接地端,后接导体端;拆短接地线的顺序与此相反。接地线必须与地

2021采煤机电检修安全技术措施

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention. (安全管理) 单位:___________________ 姓名:___________________ 日期:___________________ 2021采煤机电检修安全技术措施

2021采煤机电检修安全技术措施导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。 1.采煤班收工前,必须将运输机、转载机上的货拉空,采煤机停在顶板完好的地点,机身上的浮货清净,机窝扫净,检修设备长度范围内两侧各延长1.5m, 严格执行敲帮问顶制度,如果煤帮和顶板不好,必须采取支护措施,保证安全检修。 2.严格执行停送电制度,作业前必须把待修设备上一级开关断电,并给好断电闭锁,挂好停电作业牌,严格执行自停、自检、自送原则,严禁带电搬迁、拆接、检修电气设备及线路。 3.检修电气设备时,待修设备周围瓦斯浓度低于1%,否则不能开盖检修。开盖后,先用验电笔验电,高压设备须放电,确认无电后,方可作业,检修完毕,测试绝缘合格,且附近瓦斯浓度不超限,方可送电试运。 4.严格按厂家说明书要求和有关设备检修规定维护保养机电设备,保证设备处于完好状态。

5.按要求定期对设备过载、短路、过流、漏电等保护进行整定。 6.检修采煤机时必须将滚筒离合摘开,需试运时人员必须远离滚筒3m以外安全地点。 7.检修采煤机牵引部或截割部需开盖作业时,上方吊挂好遮矸大布。 8.如需进入采煤机底部作业时,运输机、采煤机必须断电。 9.运输机、转载机不准同时上刮板,其中一部上刮板或检修传动部分时,另一部必须断电。 10.检修地点相对应的液压支架未经允许严禁乱动。 11.调运大型部件时,要严格检查起吊梁及支护是否完好,如支护有损坏时,必须先修复,然后从事其它工作。 12.停、开泵时,坐台工必须用电话通知工作面人员,经允许后方可操作。乳化液泵站压力在28--29MPa。乳化液浓度保持在3%~5%之间。 13、喷雾泵压力不大于3Mpa。经电机和减速机出来的冷却水温度一般不高于30度,达到80度以上时,要查找原因进行妥善处理。喷雾泵必须在冷却水管路“开路”的情况下,即能循环回来或沿线有放水口的情况下,方可启动,不许“闭路憋压”启动。

煤矿井下设备回撤安全技术措施

煤矿井下设备回撤安全技术措施

××煤业股份公司 设备回撤实施方案及安全技术措施 会审表 会审意见:

××煤业股份公司 安全技术措施贯彻学习情况表

××业股份公司 井下设备回撤方案及安全技术措施 第一章工程概况 一、工程概况 ××业股份公司(大昌沟煤矿)因受国家产业政策调整、煤炭市场供大于求等因素影响,生产成本严重倒挂,现已按相关程序申请关闭。经3月27日公司留守组扩大会议研究决定,在关闭前将井下部分设备撤出,为保证回撤工作安全有序进行,特制定本方案及措施。 二、井下安全现状 ××煤业股份公司于9月停产后,只保留了通风和井下排水。当前监控系统和人员定位系统运行正常,通风和排水能力均能满足需要;经近期现场堪查发现主要存在有以下安全隐患:+555东翼运输大巷300米处垮塌,无法行人;+555西运输大巷500米处垮塌;+455水平石门及东、西运输大巷局部排材腐烂,有少量漏顶片帮,巷道局部有少量积水;+455东运输大巷中部有一段长约20米受压变形,但不影响运输。 第二章设备回撤方案

一、组织机构 成立回撤工作领导小组: 组长(董事长兼总经理) 成员:(总工)(安全副矿长)(生产副矿长)(机电副矿长)(驻矿安监员) 回撤工作领导小组职责:全面负责本次回撤工作的实施和部署,做好现场监管,严格按安全生产责任制要求做好各自职责范围内各工种和岗位的协调和管理,确保本次回撤工作安全有序进行。 二、工作计划 1、人员组织:本次回撤只安排白班单班作业,早上八点至下午四点;各级每班进井人员含带班矿长、瓦检员和安检员在内不得超过程12人。 2、回撤工期:30天。 三、拆除设备方案 (一)回撤前的准备工作 1、检查沿途巷道的支护情况,清理阻塞巷道的浮渣,对顶帮腐烂的排材进行更换,对倾斜变形的支护必须进行整修,不得留有任何安全隐患。 2、对+555东运输大巷300米处的垮塌点进行修复。修复该段巷道时必须用不低于63mm我无缝钢管架设前探梁,在前探梁的掩护下出渣,每向前推进0.8米用工字钢架设一架永久支护,然后再向前推进。 3、巷道轨道必须呈平、直、缓状态,出现高低不平现象要先整改。 4、对沿途通风、防尘、电缆等设施进行检查,影响运输时要立即整改。 5、起吊重物前应根据该处顶板情况,在起吊点四周打齐打好临时支护;使用

地面变电站检修的施工安全技术措施示范文本

地面变电站检修的施工安全技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

地面变电站检修的施工安全技术措施示 范文本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 一、施工目的:对高低压开关设备进行全面检查,除 尘、保养。 二、施工时间:20xx年2月6日-2月7日 三、施工负责人:朱勤东 四、施工人员:陈学峰、陈帅、肖鹏、李仁恒 五、施工前的准备工作: 1、将施工所需工具、配件及材料准备齐全,提前运 至现场。 2、施工人员提前填写好所需工作票,高压供电线路 停送电需联系好所关联变电所。 3、参加施工人员必须头脑清楚,熟知设备性能原理

和操作顺序。 4、带电设备必须设置警戒标志牌、设置警戒绳。 六、施工步骤: 1、按工作需要,对所需停电部位进行停电、验电、放电、挂接地线,悬挂“有人工作,严禁合闸”标志牌,经施工负责人同意后开始检修。 2、严格按照《机电设备完好标准》检修。确保检修质量。 3、检修完毕,清点人员、工具、材料后,方可恢复设备正常运行,然后对现场进行清理。 4、其他未尽事宜严格执行《煤矿安全规程》和《煤矿安全技术操作规程》中的有关规定。 七、施工注意事项: 1、施工负责人是施工现场第一责任人,对施工安全负责。严禁违章指挥。

设备检修施工安全技术措施(正式)

编订:__________________ 单位:__________________ 时间:__________________ 设备检修施工安全技术措 施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level. Word格式 / 完整 / 可编辑

文件编号:KG-AO-4861-94 设备检修施工安全技术措施(正式) 使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。下载后就可自由编辑。 一、工程地点 鹤煤十一矿主井井筒工程施工现场及生活区。 二、检修时间 1.工期:10月16日至12月25日,总计70天。 2.详细计划参照《鹤煤十一矿开工前检修计划》。 三、主要设备、设施现状 1.提升及悬吊系统 IVG型钢管井架部分锈蚀;主副提升机均已拆除;凿井绞车未拆除,外部出现锈蚀,性能有待检测;钢丝绳均已报废;天轮未拆除。 2. 凿岩、装矸、排矸系统 伞钻需新配,起重机须更换;抓岩机性能有待检测;小绞车性能有待检测;吊盘目前位于井下水中,排水后进行性能检测;封口盘出现锈蚀;模板堆放于

施工作业区内,出现锈蚀;装载机须新配;汽车需大修。 3. 通风系统 风机已拆除,须新配;风筒已拆除,须重新铺设。 4.排水系统 水泵均已损坏,须维修,另需新配2台;排水管路位于井下,性能有待检测。 5.压风系统 压风机属于老旧活塞式压风机,必须拆除,更换为新式螺杆式压风机;储气罐未拆除,外表出现锈蚀,性能有待检测;压风管路部分埋在地下,部分位于井下,性能有待检测。 6.供电系统 原变电所使用中,无法拆除,必须新建变电所。 7.砼搅拌系统 搅拌机未拆除,外表出现锈蚀,须维修;水泥输送泵须维修;水泥罐未拆除,内部有少部分水泥须清理,水泥罐外表出现锈蚀,必须防腐;自动计量配料

采煤机维修安全技术措施正式版

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.采煤机维修安全技术措施 正式版

采煤机维修安全技术措施正式版 下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。文档可以直接使用,也可根据实际需要修订后使用。 1、维修采煤机前必须通知电工停采煤机电和溜子电并挂“有人工作,禁止合闸”牌,严禁约时送电。 2、维修采煤机前应敲帮问顶把护帮板和伸缩梁全部打出去。 3、维修采煤机滚筒或截齿必须拉出离合器切断电源。 4、维修采煤机时严禁除维修人员外操作采煤机。 5、维修工有权拒绝违章指挥。 6、发现问题及时处理,不能处理的上报区队领导。

7、检修大物件或更换大物件需起吊部件时要用架子片阀操作,操作时必须撤离人员,。提时要检查好提升物件的钢丝绳以及连接销,无问题时在慢慢的提,防止提的过猛伤人和损坏部件。提到位后,由操作人员去查看,确定没危险情况时方可进行干活。 8、如需开盖检修,必须停电10分钟后方可开盖,开盖时把螺栓放在工具箱内,要轻拿轻放,防止掉落、碰撞伤人和损坏物件。 9、检修调高泵站时一定要停泵和闭水阀门。防止喷射伤人。 10、检修完采煤机时,要有专人检查采煤机,看有无缺损、挤压等部件,确认

2016煤矿井下设备回撤安全技术措施方案

XX煤业股份公司 设备回撤实施方案及安全技术措施 会审表 会审意见:

XX煤业股份公司 安全技术措施贯彻学习情况表 XX业股份公司

井下设备回撤方案及安全技术措施 第一章工程概况 一、工程概况 XX业股份公司(大昌沟煤矿)因受国家产业政策调整、煤炭市场供大于求 等因素影响,生产成本严重倒挂,现已按相关程序申请关闭。经2016年3月27日公司留守组扩大会议研究决定,在关闭前将井下部分设备撤出,为保证回撤工作安全有序进行,特制定本方案及措施。 二、井下安全现状 XX煤业股份公司于2015年9月停产后,只保留了通风和井下排水。目前监控系统和人员定位系统运行正常,通风和排水能力均能满足需要;经近期现场堪查发现主要存在有以下安全隐患:+ 555东翼运输大巷300米处垮塌,无法行 人;+ 555西运输大巷500米处垮塌;+ 455水平石门及东、西运输大巷局部排材腐烂,有少量漏顶片帮,巷道局部有少量积水;+ 455东运输大巷中部有一段 长约20米受压变形,但不影响运输。 第二章设备回撤方案 一、组织机构 成立回撤工作领导小组: 组长(董事长兼总经理) 成员:(总工)(安全副矿长)(生产副矿长)(机电副矿长)(驻矿安监员) 回撤工作领导小组职责:全面负责本次回撤工作的实施和部署,做好现场监管,严格按安全生产责任制要求做好各自职责围各工种和岗位的协调和管理,确保本次回撤工作安全有序进行。 二、工作计划 1、人员组织:本次回撤只安排白班单班作业,早上八点至下午四点;各级每班进井人员含带班矿长、瓦检员和安检员在不得超过程12人。 2、回撤工期:30天。

三、拆除设备方案 (一)回撤前的准备工作 1、检查沿途巷道的支护情况,清理阻塞巷道的浮渣,对顶帮腐烂的排材进行更换,对倾斜变形的支护必须进行整修,不得留有任何安全隐患。 2、对+ 555东运输大巷300米处的垮塌点进行修复。修复该段巷道时必须用不低于63mm我无缝钢管架设前探梁,在前探梁的掩护下出渣,每向前推进0.8米用工字钢架设一架永久支护,然后再向前推进。 3、巷道轨道必须呈平、直、缓状态,出现高低不平现象要先整改。 4、对沿途通风、防尘、电缆等设施进行检查,影响运输时要立即整改。 5、起吊重物前应根据该处顶板情况,在起吊点四周打齐打好临时支护;使用锚杆作起吊梁时,必须对锚杆进行拉力实验,确信认锚杆能承受相应起吊重量后方可使用。 6、对使用的平板车运进行检查,检查焊接是否有开裂现象,并对轴承进行注油。 7、回撤前必须对机车、提升绞车进行认真的检修、保养,严禁带病运行。 &回撤设备要准备的材料及工具为:10吨葫芦2台、5吨葫芦4台、3吨葫芦2台、1吨3台、10#的油绳绳头4根、12#钢绳绳头2根、撬棍5根,材料运输车5辆、平板车5辆、拆卸设备的机电工具8套、10#圆丝50公斤。 (二)回撤顺序 本次回撤严格遵循由下到上、从里到外、由远到近的原则。具体是:二采区提升绞车电缆f + 455采区变电所-+ 455东运输大巷电缆-+ 455醒西运输大巷电缆-副斜井猴车-+ 455中央变电所除控制水泵外的电器设备-+ 455水泵房及电控设备f二采区绞车及电控设备―至+ 455中央变电所的铠装电缆-+ 555东西运输大巷f主斜井绞车房及电控设备f主平硐电缆f副斜井至井口电缆(三)主要回撤设备明细及位置情况 表2-1 大昌沟煤矿井下主要回撤设备及位置表

地面振动筛检修安全技术措施(标准版)

( 安全技术 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 地面振动筛检修安全技术措施 (标准版) Technical safety means that the pursuit of technology should also include ensuring that people make mistakes

地面振动筛检修安全技术措施(标准版) 一、施工时间:2007、12、25早班 二、施工地点:地面振动筛 三、施工总负责人:李永跃 四、具体施工负责人:李江 五、技术负责人:吴刚 六、施工人员:燕春义 七、检修内容: 1.更换振动筛筛片; 2.更换振动筛轴承; 八、施工技术措施: 1.施工人员准备好所需材料及工具:振动筛筛片、卡栏、轴承、润滑油、扳手、氧气、乙炔。

2.工作前,工作人员先检查设备开关,将其打到停止位置,闭锁好,并悬挂“有人工作,严禁送电”的牌子。 3.拆除旧筛片,将新筛片用卡栏固定在振动筛上。 4.打开轴承座端盖,将旧轴承拆下。 5.清净轴承座及轴,将新轴承装上并加油,盖上端盖并紧固。 6.收拾好所有工具,将开关闭锁打开,送到启动位置,试运转。 九、施工安全措施: 1.凡作业人员必须牢固树立安全第一的思想,杜绝三违,注意人身及设备的安全。 2.工作前必须对所用的工具材料严格检查,确保完好方准使用。 3.工作前,工作人员先检查设备开关,将其打到停止位置,闭锁好,并悬挂“有人工作,严禁送电”的牌子。 4.施工人员要熟悉现场,且严格听从施工负责人的统一指挥。 5.放置材料及配件一定要平稳牢固,且放在不碍事的地方。 6.拆卸零部件时,注意做好标记,按顺序放置,不要损坏机件,防止丢失及混乱,对各种技术参数必须做好记录。

机电设备检修更换安全技术措施标准版本

文件编号:RHD-QB-K3933 (解决方案范本系列) 编辑:XXXXXX 查核:XXXXXX 时间:XXXXXX 机电设备检修更换安全技术措施标准版本

机电设备检修更换安全技术措施标 准版本 操作指导:该解决方案文件为日常单位或公司为保证的工作、生产能够安全稳定地有效运转而制定的,并由相关人员在办理业务或操作时进行更好的判断与管理。,其中条款可根据自己现实基础上调整,请仔细浏览后进行编辑与保存。 机电设备检修更换安全技术措施 1、所有参加检修工作人员和设备运转工必须遵守《煤矿安全规程》、《电业安全工作规程》和《岗位作业操作标准》、禁止违章作业。 2、检修期间停送电操作由专人负责指挥,不准其他人未经请示乱送电、乱停电,改变供电系统运行方式应通过检修指挥部,高压系统停送电执行停送电作业工作票、操作票,低压系统和其它地点停送电由检修项目负责人亲自联系,不得用电话联系。 3、所有检修单位及检修工作人员必须无条件服

从检修指挥部领导的安排,发现不安全隐患及时上报,并采取必要的防范措施。 4、在更换强力皮带时,必须把皮带上的所有煤都拉空,切断电源,停电闭锁皮带及给煤机,安排专职司机在强力皮带机头和机尾坚守工作岗位,、施工前将施工段的浮煤、杂物以及影响人员施工的物品清理干净。提前将机尾护栏、挡皮、沿途的警示牌板拆除等,起吊皮带时,任何人不得将身体的任何部位伸入皮带下面,起吊高度不得超过150mm。且要设专人警戒,防止其他与施工无关人员进入作业段,硫化接头时温度、压力、时间、硫化方式严格按厂家提供的技术要求执行。更换完毕,皮带试运行45分钟后,方可正常运转。 在检修猴车时,检必须断掉变电所内的分路开关,闭锁其开关,挂停电牌,按有关程序严格执行,

电气设备回撤安全措施范本

整体解决方案系列 电气设备回撤安全措施(标准、完整、实用、可修改)

编号:FS-QG-49758 电气设备回撤安全措施 Electrical equipment withdrawal safety measures 说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定 1、回撤工艺待采煤机开到机尾拆卸处、刮板底链抽出装车后,从 变 电所高压开关侧断开至移动变电站的电源。 2、明确责任人 班长:当班带班长技术负责人:当班跟班领导 停送电负责人:当班跟班电工 3、电气设备回撤安全措施 回撤前,提前办理好停电手续,由班长指派专人联系 停送电,其他人无权停送电。 (2)拆除专列设备接线前,必须对移动变电站高、低压侧 进行停电、验电、放电,对于不再使用的电缆、开关统一装车运输至下山方向。 (3)所有高低压电缆盘放到花栏车上运输至下山方向。 (4)所有开关在平板车上和车捆绑在一起运输,每个开

关用4道双股8#铁丝进行捆绑,捆绑要牢固可靠。 (5)通讯控制系统及各种综 保,用V型矿车提升 (6)回撤过程中,由队组机电负责人现场指挥,确保安全。 (7)停送电工作严格执行停送电制度。 (8)打开电气设备接线腔端盖前,必须先检查巷道内20m 范围内瓦斯浓度情况,瓦斯浓度不超过0.5%后,方可打开接线腔端盖。 (9)拆除电气设备接线时,不得损坏、丢失喇叭嘴、接线 腔内的螺栓、弹簧垫、挡圈等附件,保证电气设备附件齐全、完好。 (10)电气设备回撤后,用金属挡板将其喇叭口密封,防 止设备受潮、锈蚀,降低绝缘性能。 (11)电机、开关等电气设备在拆卸、起吊、装车过程中, 轻装轻卸,严禁磕碰,起吊器具必须合格完好。 (12)回撤升井的小型电缆、照明灯具、电话、五小电器、 电缆钩、设备等设专人登记保管 (13)移动变压器在井下运输前,将道木绑在高配头上加 以保护,防止在运输过程中损坏高配头。

地面架空线路检修安全技术措施详细版

文件编号:GD/FS-5405 (解决方案范本系列) 地面架空线路检修安全技 术措施详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

地面架空线路检修安全技术措施详 细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 1、参加检修人员必须听从检修负责人的统一指挥,搞好自主保安。 2、严格执行《电气作业规程》执行“工作票制度”、“工作许可制度”、“监护制度”、“终结制度”。 3、严格执行“停、验、放电”制度。 4、检修的线路要加装短路接地线,并停电落锁,悬挂“有人工作,禁止送电”等警示牌。 5、检修的线路必须把各方面的电源全部断开,防止反送电。 6、严禁在只给断路器断开的电源线路上工作,

即必须拉开隔离开关,使各方面至少有一个明显断口。 7、验电时必须使用试验有效的与线路电压等级相符的验电器。 8、蹬杆检修时,应先检查蹬杆用具及线杆埋深腐蚀情况,必须使用钢拉线加固,上杆时严禁手拉横担、撑铁、防止倒杆,蹬杆人员必须佩戴合格的安全带。 9、杆上、下传递工具材料及其它器具时,应用绳系好传递,严禁抛扔。 10、在杆上工作时,杆下必须设人看守,严禁其他人员通过和逗留。 11、线路检修时,必须装设短路接地线,接地线要用多股铜芯线且截面不小于25mm?。 12、装设短路接地线时要先接接地端,后接导

煤矿机修厂气割安全技术措施完整版

编号:TQC/K275 煤矿机修厂气割安全技术 措施完整版 Through the proposed methods and Countermeasures to deal with, common types such as planning scheme, design scheme, construction scheme, the essence is to build accessible bridge between people and products, realize matching problems, correct problems. 【适用制定规则/统一目标/规范行为/增强沟通等场景】 编写:________________________ 审核:________________________ 时间:________________________ 部门:________________________

煤矿机修厂气割安全技术措施完整 版 下载说明:本解决方案资料适合用于解决各类问题场景,通过提出的方法与对策来应付,常见种类如计划方案、设计方案、施工方案、技术措施,本质是人和产品之间建立可触达的桥梁,实现匹配问题,修正问题,预防未来出现同类问题。可直接应用日常文档制作,也可以根据实际需要对其进行修改。 1、安、瓦检员查看气焊作业票各关口人员签字是否齐全,施焊单位正值领导是否在场,施焊人员是否具有资质、携带火种是否符合要求,否则不得进行施焊作业。 2、作业人员往施焊地点运放施焊工具,灭火器、灭火沙箱或沙袋、清洗作业现场煤尘、并配备不少于10米已沟通水源的消防水管。 3、安、瓦检员检查施工工具,氧气

煤矿回撤措施资料

XX矿业公司XX煤矿 矿井回撤安全技术措施 根据公司安排,XX煤矿井下及地面设备由XX煤矿机电安装队进行回撤,为确保回撤工作安全进行,特制定以下安全技术措施。 一、成立领导小组 组长:雷XX 成员:江XX 职责分工: 雷XX:全面负责大宏山煤矿回撤工作 麻XX:负责施工队伍后勤工作。 江XX:负责组织学习并监督措施落实及施工安全管理。 朱XX:负责落实施工工具、设备及组织现场施工。 孙XX:负责回撤措施的制定、审批工作。 二、回撤顺序 学习考试、准备工具、现场清理→井下闲臵设备及瓦斯抽放管路、矿车等→避难硐室→主井皮带运输机→副井架空乘人装臵→中央泵房、变电所→副井电缆→通讯、监控、视频系统。 三、需要拆除的设备 见下表

5、设备及支护材料回收上井后,在矿方指定位臵卸车并分类码放整齐。 六、安全技术措施 (一)一般安全规定 1、所有参加施工人员必须学习本措施,并经过签字、考试合格后方可参加施工。熟悉避灾路线、供电系统和图纸,熟悉设备结构、停送电制度、停送电方式和联络方式,做到人人熟悉措施,人人掌握措施,确保措施在现场实施。作业地点的所有指挥人员、操作人员必须严格执行《煤矿安全规程》、《煤矿安全技术操规程》、《安全生产法》和本措施。 2、队长是安全生产第一责任者,班长是本班组的安全生产第一责任者。管理人员安排工作的同时交待安全,跟班人员和班长对当班安全生产负责,做好现场指挥和监督。参加施工人员,必须严格按照各工种的操作规程操作,上岗前必须做到先检查后工作,先排除隐患后开工,做到隐患不排除不生产,不安全不生产。特殊工种必须持证上岗,否则严禁作业。严禁违章指挥,违章作业。 3、人员入井回撤时,必须启动主扇风机,保证施工地点风量符合《煤矿安全规程》要求,否则禁止施工。 4、所有工作人员进入回撤现场,首先检查工作范围内的顶板支护情况及隐患情况,并看好安全退路,严禁空顶作业,

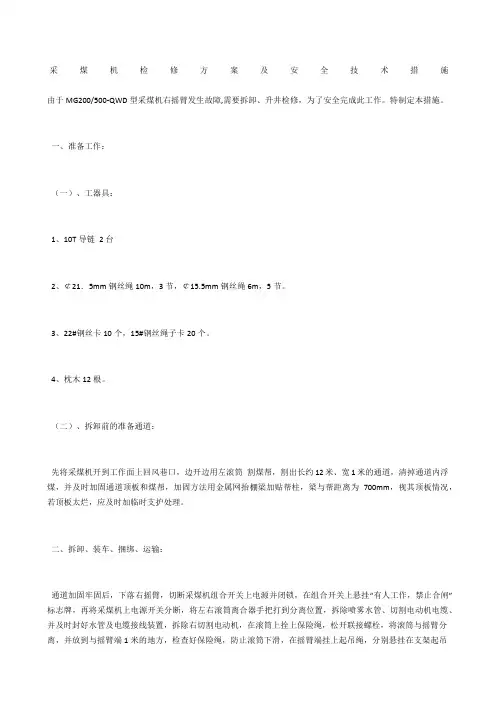

采煤机检修方案及安全技术措施

仅供参考[整理] 安全管理文书 采煤机检修方案及安全技术措施 日期:__________________ 单位:__________________ 第1 页共5 页

采煤机检修方案及安全技术措施 由于MG200/500-QWD型采煤机右摇臂发生故障,需要拆卸、升井检修,为了安全完成此工作。特制定本措施。 一、准备工作: (一)、工器具: 1、10T导链2台 2、¢21.5mm钢丝绳10m,3节,¢15.5mm钢丝绳6m,5节。 3、22#钢丝卡10个,15#钢丝绳子卡20个。 4、枕木12根。 (二)、拆卸前的准备通道: 先将采煤机开到工作面上回风巷口,边开边用左滚筒割煤帮,割出长约12米、宽1米的通道,清掉通道内浮煤,并及时加固通道顶板和煤帮,加固方法用金属网抬棚梁加贴帮柱,梁与帮距离为700mm,视其顶板情况,若顶板太烂,应及时加临时支护处理。 二、拆卸、装车、捆绑、运输: 通道加固牢固后,下落右摇臂,切断采煤机组合开关上电源并闭锁,在组合开关上悬挂有人工作,禁止合闸标志牌,再将采煤机上电源开关分断,将左右滚筒离合器手把打到分离位置,拆除喷雾水管、切割电动机电缆、并及时封好水管及电缆接线装置,拆除右切割电动机,在滚筒上拴上保险绳,松开联接螺栓,将滚筒与摇臂分离,并放到与摇臂端1米的地方,检查好保险绳,防止滚筒下滑,在摇臂端挂上起吊绳,分别悬挂在支架起吊环和抬棚梁上,在10T倒链上连起吊绳,在摇臂与机体联接的地方,用枕木支起摇臂。此时,缓缓上提摇臂端,使摇臂联接销不受重力作用,松开联接销挡板螺栓,去掉挡板、拆掉联联销,将摇臂 第 2 页共 5 页

移向煤帮侧,使之不影响煤机下行。撤出通道内所有工作人员,合上组合开关,采煤机上电源开关,缓缓使采煤机下行,直到左滚筒与拆除的右滚筒相距2米时停采煤机,再次分断组合开关,采煤机上电源开关。在通道顺长方向铺两根钢轨,用倒链牵引右摇臂,另一端分别悬挂在两处,做到双保险,即在工作面时,分别挂在两付支架上起吊环上,在上回风巷时,分别悬挂历在锚杆和抬棚梁上。使之沿钢轨上移,直到工作面上口若悬河轨道处,上提摇臂,用16T导平板车装运,做到摇臂重心与平板车重心重合,再沿摇臂横向分别扎四道钢丝绳,使摇臂与平板车不发生相对移动。 运输路线:3501回风巷1050运输大巷新副井车场新副井井筒综采车间 运输方式:工作回风巷至新副井车场采用人力推车。 三、安全技术措施: 1先检查运输线路轨道,要求轨距、轨道接头符合要求,道加板齐全,紧固。 2起吊时严禁倒链下、起吊物下方站人,要求起吊绳索牢固,起吊挂耳完好无损。 3装运摇臂时,应绑扎牢固,保证运行过程中摇臂前后左右不发生滑动。 4捆绑时,每根绳索不少于4个钢丝绳卡,要求绳卡不开裂。 5人力推车时,严禁人员在机车两旁行走,人员在平板车前、后行走。 6遇下行坡时,(离泵站20m处),要求20人左右在平板车后部用棕绳拉紧平板车,慢慢下行平板车,前方严禁站人,并在前部车场设警 第 3 页共 5 页

回撤设备施工方案措施通用范本

内部编号:AN-QP-HT450 版本/ 修改状态:01 / 00 The Production Process Includes Determining The Object Of The Problem And The Scope Of Influence, Analyzing The Problem, Proposing Solutions And Suggestions, Cost Planning And Feasibility Analysis, Implementation, Follow-Up And Interactive Correction, Summary, Etc. 编辑:__________________ 审核:__________________ 单位:__________________ 回撤设备施工方案措施通用范本

回撤设备施工方案措施通用范本 使用指引:本解决方案文件可用于对工作想法的进一步提升,对工作的正常进行起指导性作用,产生流程包括确定问题对象和影响范围,分析问题提出解决问题的办法和建议,成本规划和可行性分析,执行,后期跟进和交互修正,总结等。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 根据公司精神,珠瑙岩煤矿暂时停止一切采掘活动,为了节约生产成本,使珠瑙岩煤矿现有设备能有效利用,经公司领导批准,将珠瑙岩煤矿井上下不用设备撤出。因龙井煤矿距离珠瑙岩煤矿最近,有利于本次撤出施工。在公司领导的合理安排下,为了在撤出井下设备时实现安全回收的目的,经213年12月1日龙井煤矿领导班子会议决定,制定此设备撤出的实施方案。 珠瑙岩煤矿概况 1、概况 瓮安县珠瑙岩煤矿性质为扩界扩能煤矿。

井筒检修安全技术措施正式样本

文件编号:TP-AR-L3429 In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives. (示范文本) 编制:_______________ 审核:_______________ 单位:_______________ 井筒检修安全技术措施 正式样本

井筒检修安全技术措施正式样本 使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。材料内容可根据实际情况作相应修改,请在使用时认真阅读。 一、总则 1、凡参加本工程人员必须事先学习好本措施、操作规程、各工种岗位责任制和质量标准,经考试合格后方可上岗,否则不的参加本次井筒大修。 2、年老体弱者或患有严重的高血压、恐高症、精神衰弱等人员不得参加井筒。 3、工作期间,必须集中精力。不得闲谈打闹,不得擅自脱岗。 4、工作人员必须保证8h睡眠,若有睡眠不足者,不得上岗作业。 5、上班前不得酗酒,交班人发现接班人有酗酒

或精神不正常等现象,应拒绝交班,并向领导汇报请示。 6、绞车工、信号工、井盖工等除遵守本措施外还必须遵守本工种操作规程。 7、施工中如发生事故,工地除派人急救外,现场施工负责人应迅速联系医生进行治疗,发生事故现场,未经有关部门检查,不得随意进行处理。 8、在井口附近建立消防器材库,配备一定数量的灭火器、灭火桶、铁锨、洋镐、消防水管及沙子等,并制定专人看管,以备急需。 9、所有施工人员及特殊工种必须持操作证等有效证件上岗。 二、井口作业 1、井口必须有一名专职安监员负责监督井口工作人员安全工作。

机一队电气设备检修安全技术措施通用范本

内部编号:AN-QP-HT505 版本/ 修改状态:01 / 00 The Production Process Includes Determining The Object Of The Problem And The Scope Of Influence, Analyzing The Problem, Proposing Solutions And Suggestions, Cost Planning And Feasibility Analysis, Implementation, Follow-Up And Interactive Correction, Summary, Etc. 编辑:__________________ 审核:__________________ 单位:__________________ 机一队电气设备检修安全技术措施通 用范本

机一队电气设备检修安全技术措施通用 范本 使用指引:本解决方案文件可用于对工作想法的进一步提升,对工作的正常进行起指导性作用,产生流程包括确定问题对象和影响范围,分析问题提出解决问题的办法和建议,成本规划和可行性分析,执行,后期跟进和交互修正,总结等。资料下载后可以进行自定义修改,可按照所需进行删减和使用。 为确保我队20xx年度设备检修工作的顺利进行,确保检修任务顺利完成,保证人身和设备的安全,特制定如下安全技术措施: 1、根据工作任务,下井前备齐各种常用工具、备件、仪器、仪表及安全防护用具等; 2、整个检修过程必须有一名班队长以上干部现场指挥、协调,并负责现场的安全及措施的贯彻执行及监督检查; 3、严格执行停送电制度,遵守“谁停电,谁送电”的原则,将停电措施带至工作现场,并严格执行;

采煤机安装安全技术措施详细版

文件编号:GD/FS-3913 (解决方案范本系列) 采煤机安装安全技术措施 详细版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

采煤机安装安全技术措施详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 一般规定: 1、凡是从事搬运、安装的工作人员必须经过安全技术培训持合格证上岗。现场安全确认无误,进行危害辩识后开工。 2、工作中要精神集中,在相互交叉的地点作业时,必须互相联系好后再开工。 3、开工前检查好周围环境和设备完好情况,所用绞车戗柱要齐全牢固,声光、信号灵活可靠。 4、使用绞车前,要检查钢丝绳是否符合要求,闸是否完整,防护罩是否齐全可靠,连接螺丝是否齐全紧固。 5、所使用的沙钩、绳和扣等物件的安全系数必

须在6.5倍以上。 6、手拉葫芦严禁超负荷使用,开工前需对它的各部位进行全面检查,掌握局关于手拉葫芦使用规定。 7、下落吊起机件时,要慢慢闷着拉链,以防打滑,突然下落。 安装: 8、必须了解工作面的方向、安装地点与行车路线,根据安装次序进行配车,保证先安装的部件先到工作面。 9、在工作面安装地点应开有足够长、宽的缺口,便于存放采煤机部件。 10、安装地点的顶板支护牢靠,底板清扫干净,通风良好。 11、牵引采煤机的绞车应支撑牢靠,支柱应向

设备日常检修安全技术措施

机电设备日常检修安全技术措施 一、一般规定 1、设备检修人员应当严格遵守各工种的安全操作规程,必须制定安全技术措施。并由项目负责人统一指挥并设安全负责人。 2、检修工作前,必须检查所用工具的可靠性。严禁超负荷、带病违章作业。 3、设备检修必须执行停电挂牌加锁制度,由设备检修人员带好钥匙。 4、检修人员进入机器内部作业时,必须设专人在外监护。 5、检查、检修设备内部,应当使用符合标准的行灯或手电筒。严禁使用明火照明。 6、设备检修完毕后,检修人员应当清点工具和清理工作现场,不得将杂物或工具遗留在设备内,经检查确认一切合格后,方可送电试车。 7、因检修需要移动、拆除护栏、护网、安全罩、盖板等安全设施时,如果工作人员离开作业地点,必须在上述作业地点的周围设置临时护栏、护网,并设置醒目的警示标志。一切工作结束后,应当立即恢复原样。 8、检修工作中,拆下的零部件不得丢失。检修机械零部件的接合面时,应当将吊起部分垫稳,手不得伸入其间。检查容易倾倒的部件时,必须支撑牢固。 使用扳手时,扳手与接触部分不得粘有油脂。不得将扳手加套筒使用。不得将扳手当作锤使用。 二、电、气焊作业 1、电、气焊作业必须编制专项烧焊措施,并配备齐消防器材和有消防水管。 2、作业现场必须通风良好。无易燃、易爆物品。各类气瓶与明火的距离必须在10m以上。氧气瓶与乙炔瓶的距离必须在5m以上。禁止作业现场吸烟。 3、严禁在有压力液体或压力气体的容器、管道、带电设备以及正在运转的机械上进行焊接、气割。 4、因工作需要进入设备内部或容器内部工作时,焊工要穿干燥工作服和绝缘靯,并设专人监护。禁止行灯变压器带入设备内和容器内。禁止照明电压超过12V。 5、氧气瓶必须装置防震圈、安全帽、减压器。减压器上应当设有安全阀。使用的乙炔瓶必须直立放置,不能斜放,更不能卧放。 6、气瓶连接处、胶管接头、回火防止器和减压器不得沾染油脂。 7、禁止气瓶在露天曝晒。要冬季,气瓶、回火防止器、减压器被冻住后,只许用热水或蒸汽解冻,严禁火烤。 8、一旦氧气瓶、乙炔瓶压力表损坏或失灵,必须立即停止作业并更换。 9、电焊设备及工具,必须绝缘良好。焊机外壳必须接地,必须双线作业。 10、工作完毕或暂停时,施焊作业人员必须切断电源、气源,详细检查现场,确认无起火危险后,方可离开作业现场。 三、起重作业 1、进行起重工作前,应当认真检查工作场地以及所用的工具。 2、起重作业时,必须由专人负责指挥。起重工应当熟悉各种手势、信号和旗语。 3、起重物体时不得斜吊,禁止吊固定或掩埋不明物件。禁止超负荷吊装以及超负荷使用各类起重工具。 4、禁止任何人在起重物体下面通过或停留。禁止任何人站在起重物上。禁止人与物一起吊运。起重现场应当设警戒线。

采煤机检修安全技术措施

采煤机检修安全技术措 施 文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-MG129]

采煤机检修安全技术措施 一、检修前的准备工作 1、准备完好的检修工具、起吊用具,承载力必须满足起吊负荷要求,准备需要更换的零部件,并由专人详细检查其完好状态。 2、在回风巷机尾50米范围内运输机组部件前,必须把运输通道整理畅通,保证新大件顺利通过,支替柱时,要先支后回,单体柱要栓好防倒绳,当部件通过后,要及时恢复原支护方式。 3、检修前,要指定专人负责停送电,严格执行停电、送电挂牌制度,并设专人看管停电开关。 4、进入工作地点,首先要敲帮问顶搞好煤帮、顶板的支护,支架要打出防片帮板,煤帮要打好贴帮柱。当支架不接顶时,要勾设小料,保证支架接顶。 5、工作溜上的煤必须拉完,对工作地点闭锁键闭锁。工作溜开关,机组开关闭锁,控制台司机负责看管。

二、物件的起吊,运输按《物件起吊安全技术措施》,《工作面进回风巷物件运输安全技术措施》执行。 三、拆除检修和安装: 1、拆除,安装机组任一零部件时,都必须切断电源,并打开离合器。 2、认真清除检修处的杂物,保证清洁无杂物。 3、要保护好任一操作手把,按钮,不得损坏。 4、多人检修时,要分工明确,协调配合,专人指挥。 5、拆卸安装零部件时,都要按顺序进行,严禁用大锤硬打死撬。 6、安装销轴等零部件时,均要清洗干净。 7、在对接物件时,接合面处必须预先擦干净,严禁身体身体任何部位在对接面之间。 8、更换机组滚筒执行以下规定;

(1)更换机组滚筒前,先在机尾割一个三角三角区,把作业地点环境搞好,支架支承达到工作阻力。 (2)拆除滚筒上的截齿。 (3)把机组摇臂降至水平位置,用导链吊紧滚筒,以防滚筒在拆卸过程中滑脱伤人。 (4)先拆掉五个紧固螺钉,留下等间距均有的3个紧固螺丝,松开其余3个紧固螺钉,与滚筒端板间隙大约10毫米,以防下阶段作业,滚筒脱开锥度。然后把已取下的6个紧固螺钉拧入滚筒上的6个顶丝螺孔中,依次拧入,直到锥度脱开。如顶丝顶不脱滚筒,可辅助人工用柱子撞击滚筒。再卸不下来,可用木楔或柱帽塞在滚筒与摇臂之间,点动滚筒,将滚筒逼出。 (5)在安装时,要保证健的固定位置安装正确,严禁用溜子硬顶。在拧螺钉时,必须按圆周等分,保证受力均匀。 (6)更换截齿时,要按照操作规程中更换截齿规定执行。 9、更换调高油缸必须执行以下规定:
