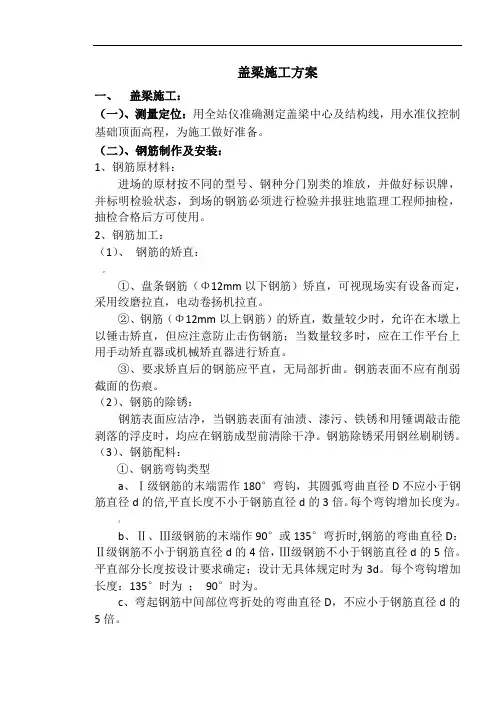

最新墩台身、盖梁施工方案

最新墩台身、盖梁施工方案
最新墩台身、盖梁施工方案

墩台身、盖梁施工方

建三江至鸡西高速公路虎林至鸡西段

建设项目

A7标桥梁墩、台身及盖梁施工方案

(K59+000―K69+000)

江西际州建设工程集团有限公司

二〇一一年四月一日

A7合同段起止桩号K59+000~K69+000,路线起点位于星火村东北侧,路线继续沿林东铁路南布线,经平原一队北、兴旺东村后通过,终于兴农村南侧,桩号K69+000。全长10.0km,工程包括路基工程、路基排水工程、路基防护工程、桥梁工程、涵洞工程、分离式立体交叉、兴凯服务区、通道、天桥,不包括交通工程、征地拆迁、绿化工程。桥梁共九座,大桥一座,中桥两座,通道桥一座,天桥四座,分离立交桥一座。

第一章施工前准备工作

一、技术准备

技术准备是施工准备的核心,一定要有前瞻性,在开工之前解决存在的技术问题,暂时无法解决的及时备案,以待签证。

1、熟悉、审查施工图纸和有关资料。

参与施工的技术人员在开工之前要对施工图纸进行审核,审查几何尺寸、坐标、标高、图纸说明等有无矛盾之处。尤其要注意的是图纸的完整性、一致性,检查说明与设计是否一致,平、纵、横三剖面是否一致,构造物设计功能与实际布置是否一致。

2、参照图纸进行现场勘查

对施工地点的地质构造、土的性质和类别、地基承载力、地震级别、地下水、地表水、河流、滩地、气候条件如冻结线、霜期、雨季雨量等情况进行考察。制定施工方案时必须参照这些情况。

3、对施工场地征用,地方材料的品质,产量,运输等方面进行考察。对以上各方面审查结果进行整理归纳,形成文件。准备充分之后参加由建设单位,设计单位施工单位联合召开的图纸汇审会议。经与建设单位,设计单位沟通,研究之后,对所有问题一一记录,形成《图纸会审纪要》。

4、学习,研审业主的招标文件技术合同部分,对拟建工程的技术要求,管理规程。

二、人员配备

在工程技术实现上,按操作层和管理层配备施工人员,操作层分为以下几个工种,模板工,钢筋工,砼工,电焊工,架子工,力工,以及其它特殊工种。管理层人员分为:工段长,外业技术管理员,质量管理员,试验员,安全管理员。所有以上在开工前都要进行上岗前培训。合格后方可上岗。

三、机械设备准备

根据工程特点进行机械种类数量的配备。常用设备砼搅拌机,砼运输车(吨翻)特殊结构常配备的机械如下:钻孔桩:粘土,砂土一般配备回旋钻机。

砂砾,岩质土配备冲击钻,压纹钻等。

钻孔桩砼灌注由于拔导管的一般需要配备吊车。

桥面:振捣棒,平板振捣器,提浆辊,振捣梁。

下部:由于结构较高,在柱模支立及砼浇筑时采用吊车。高于20M时,采用砼输送泵进行浇筑。

其他机械如振拔机,螺旋钻等只在特殊情况下使用。钢筋加工机械有切断机,弯曲机,电焊机等。

当涉及地表水、地下水时应配备水泵。

四、试验室准备工作

桥涵工程开工前,首先建立健全完备的试验室,做各种材料的进场试验,为施工提供准确的指导性数据。

1、试验室的人员的准备:

建立以有专业素质的且有丰富的试验经验的试验人员为主的试验队伍,

2、试验仪器的配备:

万能试验机

胶砂搅拌机

胶砂振动台

水泥稠度仪

水泥凝结时间测定仪

雷氏夹环型试模

混凝土试模(15cm×15cm×15cm)

砂浆试模(7.07cm×7.07m×7.07cm)

套筛(砂、碎石各一套)

10、电烘箱)(105±5℃)

3、材料试验

水泥

水泥细度试验:

水泥凝结时间试验:

凝结时间

水泥强度试验:

筛析试验

含泥量试验

压碎值试验:

钢筋抗拉试验:

冷弯试验

4、场地布置的基本原则

节约用地,尽可能利用原有建筑物;尤须注意少占农田面积。

施工场地布置应做到方便,合理,运输和装卸时间与费用。力求来料,加工直至成品堆放,形成流水作业。运距愈短愈好,大型或笨重的机具,材料,构件,尽可能放在使用地点。

施工场地布置时,对易燃,易爆等危险品的存放地点应符合安全和消防的有关规定和要求。

根据场内运输要求,合理布置临时道路(便道),并充分考虑到场内过河运输问题,区别不同情况采用便桥.索道或渡船来解决。

当然,在实际施工中,不可能有满足所有条件的施工场地,而应根据情况,结合上述原则,因地制宜加以布置。

第二章墩台柱、盖梁施工工法

桩基施工结束后,进行检测。合格后,进行下道工序施工。

一、墩台柱施工

1、概况:

桥墩均为柱式墩,均采用一次到顶的浇筑工艺。

2、在承台上将立柱或肋柱部位凿去上面浮浆,以使承台与立柱接合面良好,处理好立柱或肋柱预埋钢筋。在承台上测量放样出立柱或肋柱中心点、纵、横轴线。弹出立柱模板位置线。

3、模板制作:

模板采用4㎜厚A3钢板卷制而成,竖向接缝用L50型钢,水平用L50型钢弯制,螺栓联接。另用L40型钢及扁钢加肋。为便于施工,模板顶部设简易浇注操作台,模板基本形式为两片钢模组拼的整体模板。要求模板加工精度高,以保证墩柱外形尺寸、垂直度、轴线偏移等指标符合要求。

4、钢筋:

墩柱钢筋笼在现场制作成型。为使钢筋笼在吊装过程中不变形,主筋和架立筋接触点全部焊接,墩柱钢筋笼不分节制作,一次吊装就位。

5、模板和钢筋笼安装:
