1 施工技术文件

1.1 工程概况

1.1.1工程概况

铜陵市郊区大通镇2010年新建片河道清淤疏浚工程——铜陵市郊区大通镇位于长江中下游铜陵市南部,总面积70.72平方公里,总人口2.3万人,共7个行政村,3个居委会,2个社区。大通镇小型河流沟渠纵横交错,全镇河沟总长约42公里。本次主要为原新建乡金华村、民主村、新建村三村12.39公里河道清淤工程。详见招标文件及图纸。

1.1.2水文气象和工程地质

(1)水文气象条件

本工程地段地处北亚热带,东亚湿润季风气候区。四季分明,温暖湿润光照充足,雨量充沛。一般5~9月份为多雨季节,降雨集中,8~9常伴随有台风出现形与强降雨。

多年平均年降雨量1385mm,其中汛期6~9月,降雨量约占全年总雨量的60.8%。

(2)工程地质

工程区属于沿江丘陵起伏地形,为较厚的第四纪红色粘土和下蜀黄土,呈强风化状,风化胶体被水流迁移,风化沙粒残留于此。

1.1.3周边环境

本工程地处城区,有有利条件也有不利因素,施工时需特别注意施工范围的管护。

1.1.4对外交通条件

本工程地处铜陵市南部城区,主要通过沿新路和村村通公里之施工现场,可以满足施工材料、机械设备的进退场需要。

施工水、电

施工用电由我方负责用电申请、增容、设备安装,另需配备发电机以保证电源不足或停电期间必要的用电负荷需要。

生活用水:施工生活用水接用城市管网自来水至工地。

生产用水:水力冲挖施工用水就近使用长江淡水,部分使用循环水。

1.1.5工程项目和工程内容

12390米河道疏浚,即招标图纸范围。本项目主要工程量有:建筑垃圾清理、垃圾、清淤等。

1.1.6施工工期及质量等级

(1)本项工程2011年2月1日前完成主体工程。根据本工程的情况,我公司计划于2010年11月1日开工,2011年3月10日完成,总工期为130天。

(2)本项工程的质量等级要求为合格等级。

1.2 施工总平面布置

1.2.1施工总平面布置原则

施工场地布置原则上按业主指示、施工区域或征地范围进行布置。在具体布置中、根据工程特点和施工地段的地形、地质条件及现场实际条件,避开河道及两岸的设施,合理布局,力求紧凑、经济实用、方便管理,确保各施工时段内的施工在不破坏河道和两岸既有设施的前提下均能正常有序和安全高效地进行。同时,对施工区及周围环境进行有效的保护。详见《施工总平面布置图》。

1.2.2水电及通讯系统

(1)、施工供水

本工程清淤采用水力将淤泥冲挖成泥浆,由泥浆泵抽吸集中后经高压浆泵加压泵送至滩面。因此施工过程中用水量较大,考虑到该过程用水对水质要求不大,我方将利用高压泵抽取水补水进行先期冲挖施工,并开挖1m×0.8m排水沟将集泥池泌水回流利用。这样回流利用结合高压泵补水,工程所需的施工用水就能保证。详细施工供水方案见《施工总平面布置图》。

生活区内用水可自来水公司协调,直接从城区给水管网接入,安装水表。

(3)、施工供电

本着就近配送、安全用电的原则进行协调接入以供施工及生活用电,根据本工程的现场勘察,在河道南岸有高压线路,我们将向供电部门申请,拟在CS25处架设临时变压器,并配置相应的接入配电和功率补偿设施。

功率需求估算:

本工程泥浆冲挖设备运行共4台套,每套需动力37KW(含取水);高压泥浆泵1套,动力为450KW;施工照明用电共12套,每套用电为1KW;施工排水共6套,每套动力为7.5KW;项目部生活用电为20KW。总用电功率需求为:675KW。

另配250KW柴油发电机组1台,作为备用电源。

(4)、通讯系统

项目经理部安装一台程控电话机,作为对外联络通讯工具。项目经理、项目副经理、项目技术负责及质检负责等主要管理人员均配备手机,方便联络。另外配备4台对讲机,便于指挥调度和管线检查联系。

1.2.3场内施工道路

由于冲挖泥浆由管路进行运输,冲挖机组自重较小,故对场内运输道路要求不高。

材料设备等的大型运输车辆可经通往江南桥的沥青公路运至江南桥,冲挖机组则可由此驳运就位。建筑垃圾通过河岸两侧堤顶道路经江南桥公路弃运。1.2.4其它临建系统布置

(1)、停车场

考虑到施工过程中仅需停留挖掘机、自卸汽车。在清淤施工时利用河道两侧的岸坡灵活布置3处。每处约200 m2,合计约600m2。

(2)、集浆池

围筑集浆池是为了将泥浆泵收集抽送来的泥浆进行集中和通过泌水提高泥浆浓度以提高后续高压浆泵的输送功效。拟将集浆池建在河岸底部,不占用堤顶道路,确保交通安全畅通。

工程将开挖回流明沟和垄沟出来的粘土装袋填筑围堰形成集泥池,如不足部分可购进部分黄粘土。集浆池位置如《施工总平面布置图》所示。

(3)仓库

1)、物资库、工具库和综合仓库等主要布置生活区附近,采用彩钢瓦+钢管结构,面积240m2。

2)、油库:属危险品仓库,由供货部门直接供货到现场。

3)、机修间:可在工具库附近搭建,采用彩钢瓦+钢管结构,面积60m2。

(4)配电房

配电房采用砖砌简易房,搭建面积为15 m2。

(5)生活设施

生活设施可布置在业主指定的临设场地,经场地平整后布置职工宿舍、办公室、食堂等设施采用活动式组合房:

a 、办公室

本工程办公人员按总人数的20%计算,每个办公人员占用面积10 m 2计算,计6人,占地面积60 m2 。

b、职工宿舍

按场内职工人数计算,每个职工3.5m 2,计90人,占地面积315m 2。

c、职工食堂

按每个职工1 m 2计算,计90人,占地面积90m 2。

d 、厕所

厕所现场搭建,占地面积30m 2,并派专人进行维护和清洁。

具体见附表及《施工总平面布置图》。

以上临建设施见下表:

临建系统房建及占地面积表

1.3 总体施工布暑

1.3.1本工程的特点、难点及应对措施

(一)、本工程特点及难点

1)清淤量较大,本工程设计清淤总量为4.5 万m3,工期紧,而且在施工期跨年度;

2)由于是在城区进行河道清淤,应防止二次污染环境。

3)外排输泥管铺设困难:本工程陆上输泥管线长约2700m,输泥管道沿线交通不便,管道布设困难大,而且管道必须穿越引航道口,引航道河口宽约300m,这一区域有水上交通、渔业要求,不能采用浮管过河,陆上输泥管有部分在滩地,对管道铺设也带来一定的困难。

4)建筑垃圾沿清淤河道两侧散落布置,河堤高差大,给垃圾装运带来一定的困难。

5)建筑垃圾现场没有堆弃场地,只能外运。因此,对文明施工、安全施工提出了更高的要求。

6)施工电源远,需架设一定长度的输电线路。

7)弃泥区紧临长江堤岸,应做好泥库围堰的防护,同时应加强对长江堤防的检查与维护。

(二)、施工方案的编造原则

以清淤施工为主线,尽量避免交叉作业,尽量减少清淤区周边、输排区沿线居民生产、生活的影响;控制疏挖对周边水域的二次污染;搞好施工人员的劳动保护,防止施工人员发生疫情。

(三)、应对措施

根据本工程的特点与招标设计要求,对照有关施工规范,结合本单位自有施工机械设备和历年来类似工程的施工实践经验,经分析,研究确定本工程的总体施工方法为:以清淤施工为主线贯穿施工的全过程。清淤与建筑垃圾清运工程采取平行流水施工作业。清淤调配轻便、灵活、易组装的NL125—20 型水力冲挖

机组4 套和250ZM-85A型接力泵1台进场施工,同时开辟三个建筑垃圾清理作业点。所清运的建筑垃圾运到市城东垃圾场。

施工顺序,先进行建筑筑垃圾清运,同时,场外输浆管线的铺设以及必要的临建设施建设同时实施,当垃圾清理一段后就可进行清淤。这样可提前设备组装时间,开工后20天就可出土,有利于工期的提前。

河道清淤其机泵与管线都布设在河道区域内,不会产生二次污染,对周边居民生产、生活基本没有影响。

外排加压接力泵和外排输浆管线按《施工总平面布置图》规划位置布设,基本避开了居民密切区与工矿企事业所在地。对穿越引航道部分的输泥管采用潜管过河,潜管长约300m。外排输浆管采用钢质管,不会产生跑、冒、漏、滴,对输送区沿线不会产生二次污染。对沿线居民的行走基本没影响。

弃泥库围堰按6.4.8要求构筑,并做好江堤的维护与检查。

淤泥浆进入弃泥围堰后经多次往返迂回,其流径大大增加,流速大幅减小,并在下游设沉淀池,其尾水能满足设计排放要求。

建筑垃圾采用挖掘机收集成堆,倒运至河岸坡,用设有封盖的自卸汽车运至垃圾场,不会形成二次污染。

1.3.2施工区域划分

1.3.3总施工工艺流程

根据本工程设计要求、有关的工程施工规范与我单位历年来类似工程的施工实践经验现制定本工程的施工工艺流程如下:

总施工工艺流程图

1.3.4施工组织机构

本公司多年来一直经营水利工程施工为主,十分重视在水利行业的信誉,并积极推广和使用新技术,效果显著。我们在认真研究了本项工程施工内容后,制定了本标施工组织设计,若中标,我公司将按业主的开工时间要求,调集我公司精干力量和充足的设备,迅速进场。为全面完成承诺的工期和质量标准,继续发扬我公司敢打硬仗的拼搏精神,精心组织,科学调度,全面协调组织施工,确保本标工程按期优质完成。

1、以项目经理为总指挥,负责与业主、设计、监理及地方政府的协调,是工程施工的总调度,对该工程的质量、工期、安全、文明施工负总责,并对施工成本进行有效的控制,按“项目法施工”的要求进行管理。项目经理将充分发挥和利用他的“职、权、利”,组织实施“保证体系”是所有的承诺,通过他的得力指挥和项目部各部门及全体员工的精心作业、科学管理、规范化施工、文明施工等将按时交给业主一个外表美观、质量优良、专家肯定、百姓放心的优良工程。

2、项目副经理、技术负责人服从项目经理的指挥,努力做好本职工作,向项目经理献计献策,解决施工中出现的各种问题及技术难点,认真落实各项责任制度。技术负责人必须严格按业主在文件中要求的技术规范和其他有关的标准、规范、规程制订和实施施工计划和施工工艺,把好质量、技术、安全和文明施工的关口。

3、项目部各部门,在项目副经理和技术负责人的直接领导下,开展工作,以施工作业计划为目标,以法规、规程、条例、责任制为标准,互相协作,互相监督,承上启下,细化项目经理下达的施工指标,充分调动员工的积极性和刨造性,为基层施工班组排忧解难,并严格把好各自的质量关,把质量放在第一位,凡与质量发生矛盾的,一切服从质量要求,以各环节各工序的质量优良来确保实现最终质量合格。

4、各个施工班组和全体施工人员,是完成项目经理部各项指标的直接责任人和执行者,是工程施工的一线战斗员,他们的素质直接影响到工程的质量、进度、安全和文明施工,项目经理将按工程各阶段施工劳动力的需要量,把技术过硬、作风优良的员工调到本工程现场,组成一个能打硬仗的施工队伍。施工人员

在努力完成本职工作的同时,必须积极响应项目经理部发出的对工程质量、进度、安全、文明施工有利的各项活动。

5、组织机构框图如下所示

施工组织机构图

1.4 主要施工技术方案

1.4.1测量放样

①测量放样依据

A、业主提供的城建坐标及水准点;

B、业主提供的施工图及说明;

C、有关工程测量的规范和标准。

②测量人员组织

测量放样控制是贯穿工程施工过程的十分关键的工作,为此成立专门的测量放样小组,由具有理论和实际施工经验的工程师负责,全面准确地对本工程各部位进行水平位置和高程控制并提供各阶段所需的测量资料。

测量人员配置如下:

测量工程师 1 人

测量技工 2 人

其他人员 3 人

③测量仪器设备

配置测量仪器如下表

④测量控制放样

A、平面控制测量

在业主提供的在控制测量资料基础上,我们根据需要进行基线控制点的加密。

B、高程控制测量

根据业主提供的高程控制点,将其用四等水准测量要求引测至大堤二端,达到闭合要求。

⑥测量控制桩的保护

施工测量人员把主要测量标志统一编号,绘制在施工总平面图上,并注明各有关相互间距离、角度关系及高程,以免发生差错。在施工期内为了防止测量标志位移,各主要测量标志应设有保护桩,并定期检测。

⑦施工测量控制网的布设

施工平面控制测量采用全站仪进行。采用全站仪进行施工控制测量不但简便、速度快,并且能提高测量精度,减少误差,同时还能与微机联系进行内业计算和资料的储存、整理。

高程控制网测量采用精密水准仪,二等水准测量的方法进行。

施工控制测量的精度和技术要求:

施工控制测量的精度和技术要求,严格执行GB50026-9“工程测量规范”的规定。

精度要求如下:

1)、L—附合或闭合水准线路长的公里数或为两水准点间往(或返)测水准线路长的公里数。

2)施工控制测量作业完成后,进行平差计算及内业资料整理,将成果上报监理工程师复核与验收,验收审批后作为各项工程定点放样和高程测量的依据。

3)施工测量控制点均用砼保护牢固,设置明显标志加以保护,防止受到损

环。

1.4.2建筑垃圾清理外运

由于河道边坡有杂树、树枝、生活垃圾众多,河底枯枝烂根很多,且部分河底及岸滩沉积厚度不等的瓦砾、建筑垃圾等,如直接进行水力冲挖则大大降低了冲挖的效率,而且容易损坏机械及输送泵。所以需在水力冲挖前对该部分面积进行清运。

清理植物杂物采用人工检拾,归拢后集中处理,严禁擅自焚烧污染环境。

清理瓦砾、建筑垃圾等杂物采用1m3、加宽履带的挖掘机收集装车,自卸汽车外运,需清理的工程量为:24000+5000=29000m3,考虑到清基过程中需经常行驶就位,挖掘机的工作效率为正常挖土时的60%,即现场的工作效率为:100米3/小时×60%=60米3/小时。

工程清基需挖掘机台班:29000÷60÷8=60.5个台班。

考虑到工期紧张,计划在15天内完成三区的垃圾清运,拟在每区布置一台挖掘机同时作业,最后在B区会合。采用二班制,每日工作时间为早7点至晚6点,合计计划使用3×11×15÷8=62个台班,符合复核计算要求。

自卸汽车运力复核,每台挖掘机配备10m3自卸汽车合计3台,渣土场在城东垃圾场,距工地距离为10公里,时速按35公里考虑。

一个往返运输时间:10÷35=0.29小时,装车时间按6分钟,则完成一趟需0.39小时。

每辆自卸汽车每小时完成10×(1÷0.39)=25.6m3运输量,每台挖掘机需60÷25.6=2.3,取3,即每台挖掘机配备3辆自卸汽车就能满足运输要求,共需配备3×3=9辆自卸汽车。

1.4.3水力冲挖淤泥工作原理和设计日工作量

在表面建筑垃圾清运完成后即可对淤泥区进行分块分段用水力进行冲挖。

(1)、水力冲挖淤泥工作原理

水力冲挖的施工原理是模拟自然界水流冲刷原理,借水力作用来进行挖土、输土、填土,即水流经高压泵产生压力,通过水枪喷出一股密实的高速水柱,切

割、粉碎土体,使之湿化、崩解,形成泥浆和泥块的混合,再由立式泥浆泵及其输泥管吸送。

1.4.4机组配备计算、配置及贮备

(1)水力冲挖及场内泥浆输送

本工程的水力冲挖采用江苏泰兴产水力挖塘机组进行,该机组主要由三部分组成:立式泥浆输泥系统,包括立式泥浆泵、浮体、场内输泥硬管和橡胶管;清水冲泥系统,包括清水泵、输水管、冲水枪;配电箱系统,包括配电箱、防水电缆等。

机组使用的泥浆泵拟选用NL125-20.0,其技术性能如下:

为使冲挖顺利,水枪出口保持较高水头,高压清水泵型号选用扬程较高的3BP-40,其技术性能如下:

冲挖初期直接用高压清水泵从夹江中抽取水,接送高压水枪进行冲挖。高压水枪冲挖下来的泥浆被固定在浮桶上的泥浆泵抽出,抽出的泥水混合物排放至河道岸坡边围堰筑成的集浆池内,并在该区进行初步泌水沉淀以提高泥浆浓度。

清基时在河底的低洼开挖导流沟,以收集地下水、导流补充水及回流水。

集浆池泌出后的水经排水沟排入导流渠,由高压清水泵直接抽取作为冲挖循环水使用,不足水量由仍从夹江中抽水补充。

由于水力冲挖机组的泥浆泵的最佳工作水深为1m,所以施工中必须严格控制冲挖区内水位高程,以满足泥浆泵的工作性能。

水力冲挖采取24小时三班制作业,以保证工期(每天有效作业时间为18小

时)。

NL125-20.0泥浆泵需求台数:

2400÷18÷40=3.3,取4台,贮备2台,合计泥浆泵6台。

高压清水泵及高压水枪:

按每台NL125-20.0泥浆泵配备4台3BP-57高压水泵冲挖,合计16台,贮备4台,合计20台。每台高压水泵配备2支高压水枪,合计32+8=40支。

场内泥浆运输是指泥浆经泥浆泵由冲挖区管道输送至集浆池,该部分管道采用泥浆泵专用软管φ300加筋聚乙烯软管,合计约需3000m。

(2)高压泥浆泵

泥浆泵将泥浆收集、泵送至集浆池进行初步沉淀以提高泥浆浓度,以利于提高高压浆泵的加压和输送效率。

高压泥浆泵的选型应结合日需工作量及泥浆泵的输送量进行考虑,既能满足工期要求,又能及时将泥浆抽出防止泥浆漫溢出集浆池。

泥浆泵汇集流量:4×200 m 3/h=800 m 3/h。

考虑高压泥浆泵的富余流量,选择一台我公司现有的250ZM-85A型高压泥浆泵,贮备一台。该泵的技术性能参数如下表所示:

片区机械分布

考虑工程量在各区的分布,拟按下表分配施工机械:

1.4.5输送管道和输送路线

(1)、场内泥浆运输

场内泥浆运输是指泥浆经泥浆泵由冲挖区管道输送至集浆池,该部分管道采用泥浆泵专用8″硬尼龙管;接头采用柔性法兰接头。

合计约需3000m。

(2)场外泥浆运输

场外泥浆运输采用管道输送。场外输送管道采用壁厚4mm的Φ300钢管输浆管,单节4米长带螺栓联接,并配备一些软管便于拐弯处的管道安装,根据泵的流量及泵出水口的扬程,250ZM-85A泵产生的最大压力为0.9MPA,ф300钢管的管道抗内压能力满足要求。输送路线为从C区的集浆池沿河道铺设至试办引河东端,向北潜管过引航道东河口至征润洲泥库。

泵出口高程

Ф300钢管管线布置示意图

从施工现场的集浆池至征润洲泥库,Φ300钢管输浆管铺设约2700m,而250ZM-85A型泥浆泵在允许抽吸高度内的输送运距为≥6000m,因此不需要中途加压。详细路线见《施工总平面布置图》

(3)管道铺设

泥浆泵输送管线走向拟沿河岸走向,拟尽量走陆地平坦地带。管道沿线适当整平,宽度为800mm的平台,将管道安放其上并加以固定,平台应尽量水平一致,变化顺畅。

①陆上输浆管线(岸管)铺设要求

应按设计线路与铺设方法铺设,保持管线平坦,顺直,不拐死弯。

输浆管底的基础、衬垫物、支架牢固。

输浆管线的接头必须紧密、牢固,整个管线和接头不得漏泥、漏浆、漏水,发现泄漏,应及时修补或更换。

输浆管拐弯按现场情况,选用定型钢管弯头或橡胶软管。

使用过的输浆管线应经过检查,测量满足工程使用要求后才安装。

按照设计的明铺、开挖埋管、破路埋管、非开挖铺管分段对照施工,并尽可能的倾听当地有关部门和居民的意见,搞好关系。

排泥管口伸入围堰坡脚外不小于5m,高出堆置淤泥面0.50 m 以上。

②水下输浆管线(潜管)布设要求

潜管线路选定后应即进行水深测量。

水下管线宜采用胶管柔性连接,也可采用钢性连接。柔性连接时,管段在平坦地区一般由4-5 节钢管(24-30m)和1 节胶管组成,在地形变化比较大的地段,应增加1-2 节胶管。潜管上升段和下降段的坡度不宜太陡,其两端应设端点站,并在管路上配备充、排气阀和水闸阀等设备。

潜管组装应选择在靠近沉放区、波浪和潮流较小的水域进行,可在岸边、码头边或在驳船上用吊机将输浆管组装成所需的长度,管口两端用盲板密封,使之直接浮在水上。组装好的管线应小心拖运。

潜管下沉应选择在风浪较小、憩流时进行。当管线较长时,应配备2-3 条拖轮或锚艇进行拖带和协助管线定位。管线沉放宜采用一端灌水另一端放气的方法。

沉放后,两端应下锚固定,并设警戒标志。

潜管的出口与入口用胶管柔性连接。

1.4.6集浆池围堰填筑

集泥池填筑位置

拟将集泥池填筑于C区的西南角。

集泥池填筑的容积

V集泥池=(40%-60%)Q

考虑施工区域可能有其它工程的需要,为避免污染环境,施工中我方将尽力保证工序流畅,以保证将集浆池的需要容积降至最低。

因此可取40%,V集泥池=Q×40%=2400×40%=960m3。

集泥池的填筑

在C区的西南角靠近岸边的河道内采用挖泥机挖至河底以下1.5m深,结合原先水深1 m并考虑围堰超出地面0.5m,合计池深约3.5m。将池构筑成大致中部倒圆台形,以利于泥浆的沉淀与集中,填筑折合直径约20m。

3.14×102×3.5=1099m3,满足要求。

集浆池示意图

围堰采用草袋装土进行填筑,顶宽1.2m,两侧放坡1:1,如现场需要,可在打木桩对围堰进行支撑加固。

倒圆台形的集浆池内淤泥不易沉积:泥浆进入集浆池,其流速变缓,固体颗粒便逐渐沉淀,但沉淀到斜面上的固体颗粒必然向滑移,而池底小范围的平地基本处于吸浆管口水流扰动范围内,也不易沉积,大部分被泵吸走。

岸侧围堰顶用草袋装土填筑超高1m,防止泌水时泥浆漫溢,临河侧则用透

水土工布+竹篾形成透水层,以利用漫水结合侧压力进行强制渗水回流。

1.4.7 截水回流

为利用泥浆沉淀泌水,减少冲挖用水的补充量,应在距临河侧围堰3m 外的河底设1m ×0.8m 的排水沟或截水沟将渗水、漫水及泌水回流至供冲挖施工抽水的导流沟(2m ×1.5m)以重复利用。

1.4.8 弃泥区泥库围堰构筑

弃泥区泥库设置,该泥库之前主要用于金山湖湖面扩大工程的清淤存放。 本次弃泥库围堰可在上次清淤弃泥区围堰上加高、扩容,并随着施工的进展逐渐对周边堤岸及池塘埂改造加高培厚、构筑多级沉淀池、砂滤池,减缓尾水流速,增长淤泥流径,延长尾水停留时间。拟建围堰为300m ×200m 。

(1)库容核算

p w g A h h V K V )(21++?= 式中g V ——存泥区容量(m 3); w V ——疏浚土方量(m 3)

; 1h ——沉淀富裕水深(m )

,一般取0.5m ; 2h ——风浪超高(m ),一般取0.5m ; p A ——存泥区面积(m 2)

; g K ——土的松散系数,取1.1 。

按弃淤平均高度为3 m ,则总占地面积为96000÷3×1.8=57600 m 2 V P =1.1×96000+(0.5+0.5)×60000=165600 m 3

则围堰平均高度为:h= V P ÷A P =165600÷60000=2.76m ,实际构筑高度为3m 。

(2)围堰构筑量计算

按300m ×200m 考虑泥库,池塘埂及水渠和排水渠加高培厚总长1300m ,加固高度3.0m ,内侧边坡坡比各为1:1.5,外侧边坡坡比各为1:2,堤顶宽度2.0m ,断面程为21.75 m 2,围堰构筑总量为1000×21.75=21750m 3。

本弃泥场周边堤岸和池塘埂、引水渠、排水渠的加高培厚用土,均由现场原

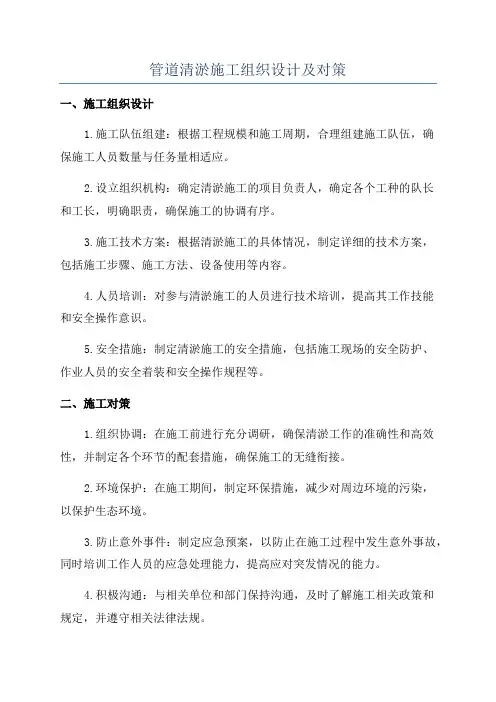

管道清淤施工组织设计方案

施工组织设计 管理目标 根据本工程的特点,结合公司施工能力,为了保证本工程保质保量按时完成,按照“科学管理、精心建造、质量一流、用户满意”的质量方针,计划投入精良设备,组织精干力量,应用先进的工艺,按照项目施工的管理模式,精心组织,科学管理,优质、安全、高效完成本工程的施工任务。确保如下管理目标实现。 1、工程质量 质量合格。 2、施工工期 施工工期为30历天。 3、安全目标 坚决杜绝死亡事故与重伤事故及各类轻伤事故的发生。 4、文明施工目标 按照有关部门的规定和本公司文明施工管理的规定。 5、环境保护 确保文明施工,做到施工期间不扰民,不污染环境。 6、服务目标 我公司在本工程施工中,信守合同,接受业主和监理及市质量监督部门,对工程质量工期、安全及文明施工的监督与管理,认真协调各方面的关系。 (一)主要施工办法 疏通圆管软泥 1、容 主要容为:管道和检查井的潜水封堵、橡胶气囊辅助封堵、排水、人工清掏(小管径人工配合高压疏通)、流沙及垃圾外运等。 施工前了解管道水流方向、管径、交汇井位置等,便于今后准确查找和施工,确保不损坏其它已有管线。 2、图纸分析

了解管道水流方向、管径、交汇井位置、支管接入位置等,并用红笔标出各个交汇点和接入点,以便今后准确查找和施工。 3、实地勘察 结合图纸对需要施工段的管道进行现场踏勘,便于提高封堵安全性及有效性。 4、封堵 根据实际管道情况和关水流强度,为避免因封堵时间过长后造成上游积水产生的水压对下游施工人员造成一定威胁,因此封堵的距离根据实际情况进行,依据先上游、交汇井各个入水口进行封堵,封堵之前应对所要施工的路段围的井盖打开并放置围护栏或醒目标志,用气体检测仪对井的气体进行检测,确保无有毒气体后方可进行下井封堵,如有必要必须配备氧气进行施工。 (1)潜水封堵 由于管线处于运营阶段,封堵后上游的水压力过大,因此主管线必须采用潜水封堵的方法,避免封头被水流冲破而造成施工人员的生命危险。 一般采取每隔3-4个井位进行封堵。 (2)橡胶气囊辅助封堵 由于管线存在较多支管的出水口,因此在潜水封堵段(在施工的管段)加以橡胶气囊辅助封堵,便于施工顺利开展,也有利于部分井位的高程差而造成排水不安全,影响疏通正常进行。 5、排水 在确认上游各个支管完全封堵后,进行临时排水至管底10厘米左右并对封堵后的上游水位进行控制。因此此工程的排水量比较大。 6、人工清理管道沉沙、沉积物,吊运沉积物、吸泥车吸污,外运 由于污水管沉积物基本为沉沙,必须要工人进入管道清掏沉沙,小管径工人无法进入的采用人工配合高压射水机清掏。先由吸泥车吸污,沉沙由工人清掏至井位再吊运到地面装车外运。 检查井清淤 (一)准备工作: 购置清淤安全防护设备及用品:

清淤工程施工组织设计方案

清淤工程施工组织 设计方案

南湾街道沙湾河南岭村段清淤工程 施工组织设计方案 一、工程概况 沙湾河位于深圳市龙岗区南湾街道与平湖街道境内,水系属深圳河流域一级支流。发源于梧桐山牛尾岭称李朗河,在哺地吓与白泥坑河汇合后始称沙湾河,河道走向大致为南北向,沿线流经上下李朗社区、丹竹头、南岭社区、吉厦、沙塘布、樟树布、沙湾村后于沙湾河水闸处汇入深圳水库。水库溢洪道至三岔河口段称深圳水库排洪河。汇入莲塘河后称深圳河。沙湾河(三岔河口以上)全长20.84km,流域面积68.7 km2;其中沙湾水闸以上长4.36km,流域面积30.84km2。沿线主要有一级支流李朗河、白泥坑河、东深渠与简竹河等。 本次清淤河段位于沙湾河南岭村段,起点为简竹河汇入口,终点沙湾水闸,全长1793.74m,其中干流清淤长1721.36m,支流(简竹河口段)长72.38m。 二、工程设计依据 1、<关于下达第三批水务发展专项资金预算的通知>(深水务【】394号); 2、<防洪标准>(GB50201-94); 3、<水利水电工程等级划分及洪水标准>(SL252- ); 4、<深圳防洪(潮)规划(修编)报告>(深圳市水务规划设计院 5月); 5、<沙湾河南岭村段清淤工程初步设计报告(修订本)>(深圳市广汇源水利勘测设计有限公司 .4)。 三、工程内容与建设目标 近年来,随着大规模的城市开发建设,流域内各工业园区与市政道路等的建

设,使得现状河道水土流失极为严重,河床淤积严重,形成河中泥滩,杂草丛生,河床水位抬高,且河道的淤积物和底泥都受到了严重污染,地表重金属含量严重超标。雨季时,雨水和污水混合,雨水形成径流冲刷河底,河水与底泥掺合搅动后,形成大量污水,当雨污水流量超过下游截排箱涵25m3/s时,发生溢流污染的几率将增大,污水溢流进入水库,将影响水库的水质,对深圳水库的水质安全造成威胁。为保证恢复河道行洪断面,使其满足 1 一遇防洪标准,当务之急为拟对该河段进行清淤,根据现场探测,沙湾河南岭村段主河槽淤泥平均厚 0.6m,两侧淤泥平均厚3.0m,清淤全长1793.74m。 四、工程设计 本工程属河道清淤工程,仅做恢复原河道行洪断面设计,考虑到本河道比较开阔,本工程清淤方法拟采用全河段机械清淤,清淤总长1793.74m。清淤前应按要求做好下河车道等,并配备必要的防腐靴等。清淤施工中严禁破坏现状挡墙前趾,其中沙塘布桥以上河段清淤时距现状挡墙边线预留6m不清、沙塘布桥以下河段清淤时距现状挡墙边线左岸预留15m不清、右岸预留3.39~30.26m 不清,以确保现状挡墙的安全,保证恢复河道行洪断面。 五、工程施工工期及质量要求 工程由我公司中国水利水电第一工程局有限公司中标承接施工,根据招标文件要求,我单位保证在100日历天内完成并移交本工程;工程质量达到合格标准,我公司在签订合同的同时,组建本工程的项目经理部组织架构(详见附后表01)。 六、工程特点及施工条件、难度 1、工程特点:本工程清淤项目为该地方区域的主要河道(沙湾河南岭村段),沿线较长,工程工作面大,给施工设备调配及管理带来不便。根据现场实际情

[湖泊环保清淤方案]湖泊清淤

[湖泊环保清淤方案]湖泊清淤 施工方案 1、环保绞吸式施工方案 采用环保绞吸式挖泥船水下开挖湖底淤泥,开挖后的淤泥通过全封闭管道输送至指定吹填区内,排距较远时中途加设同特性接力泵船接力输送,是目前国内外最先进的湖泊环保清淤方法。施工工艺流程如下: 2、施工设备特点 环保绞吸式挖泥船 海狸环保绞吸式挖泥船在杭州西湖施工 环保绞吸式挖泥船是国内河道、湖泊、水库等环保清淤工程中应用最广泛的一种清淤设备,融合了多种先进的施工技术,具有开挖精度高、扰动小、污染低的特点。采用该设备的优点在于: 优点一:采用环保绞刀开挖技术,避免二次污染。海狸型环保绞吸式挖泥船装配专用环保绞刀头,专用环保绞刀头是一种可以高精度挖除水下污染底泥,而对周围扰动最小的新型绞刀。专用环保绞刀装配有导泥挡板、绞刀密封罩、绞刀水平调节器等装置,无论清淤深度如何变化,通过绞刀水平调节器,使绞刀始终保持水平状态,清淤时绞刀外罩底边平贴河床,绞刀密封

罩将绞刀扰动范围内的淤泥有效封盖并通过泥泵充分吸入。与常规的敞开式绞刀相比,IHC 专用环保绞刀有效防止了因绞刀扰动使底泥颗粒向罩外水体扩散,避免施工过程中因挖掘造成二次污染,有杜绝了逃淤现象,底泥清除率可达到96%以上。 优点二:实现自动化挖泥施工,开挖精度很高,清淤效果有保证。海狸型环保绞吸式挖泥船上配备有挖深指示仪、罗径方位表、绞刀压力表、浓度显示仪等反应基本操作数据的仪表,装备船用GPS 全球定位仪、回声测深仪等测量设备,具备先进的、全方位的质量监控系统,挖掘精度高。 优点三:采用可靠的全封闭管道输泥技术,杜绝了淤泥运输中的散落、泄漏情况,并可灵活选择淤泥堆放地点。同时还可利用水域条件,在湖区内最大程度铺设水下潜管,以降低对环境的干扰影响。 优点四:海狸型环保绞吸式挖泥船具备多种先进的施工性能,可分体拆装,适应于多种工况条件,满足本工程只能陆上调遣的条件限制。 优点五:高效、安全、环保施工,工程形象好,整条生产线亮丽洁净,可与景区较好的协调,利于提升工程形象。 3、清淤施工方案简述 设备调遣 本工程湖泊与外界河道无水路相通,因此所有施工设备均由陆路车运调遣至施工现场,在施工区临时码头拼装下水。

清淤施工组织设计

1 施工技术文件

1.1 工程概况 1.1.1 工程概况 镇江市金山湖退渔还湖及防洪工程——试办引河清淤工程,范围自环湖路施 工围堰至江南桥闸站内江侧施工围堰,长约1380米.即招标图纸CS05?CS32范围. 主要工程量有:建筑垃圾清理24000m3、垃圾、土方清理外运5000m3,清淤96000m3 等,详见招标文件及图纸。 1.1.2 水文气象和工程地质 (1 )水文气象条件本工程地段地处亚热带中部季风气候区。四季分明,温暖湿润光照充足,雨量充沛,无霜期长。全市多年平均无霜期223-229 天。该区域降雨量在年际差异较大,多年平均年降雨量1029.6mm,汛期多年平均降雨量为565.8mm。镇江潮位多年平均潮位为4.40m,实测最高潮位6.72m(1996年8月1日),最低潮位-0.63m (1959 年1 月22 日)。 (2)工程地质 第①层填土分布不均,一般原开挖河道填土稍密;第②层、第⑤层粉质粘土土力学性质一般;第③-1层淤泥质粉质粘土、第③-2层层粉土;第④层粉质粘土夹粉土为近代所形成的承载力高压缩性的软弱土层,土层力学性质差;第⑥层、第⑦层粉质粘土为中低压缩性,力学性质良好。 清淤范围的地质为多年沉积淤泥,营养盐和有机质含量均较高,部分河段及岸滩存在瓦砾、建筑垃圾较多。本次工程清淤厚度一般为0.0?2.5m。 1.1.3 周边环境 本工程地处城区,河道北侧商业、居民生活设施密集,其中北岸行人和车辆 较多。岸北侧及部分南岸有道路,有有利条件也有不利因素,施工时需特别注意施工范围的管护。 1.1.4 对外交通条件本工程地处镇江市城区,河道直通长江,水上交通便利,陆运可利用河道两侧的堤顶道路及城区道路,可以满足施工材料、机械设备的进退场需要。泥浆输 送由管道水力冲挖至指定水域。管道布置沿河道北侧布置。

河道清淤疏浚施工方案

河道清淤疏浚 施 工 方 案

目录 第一章工程概况 (1) 第二章总体施工布置及规划 (4) 第三章各分部分项工程主要工程施工方案 (10) 第四章主要施工机械设备情况及进场计划 (33) 第五章劳动力安排计划 (40) 第六章施工进度横道图(见附表) (44) 第七章确保工程质量的技术组织措施 (51) 第八章确保工期的技术组织措施 (58) 第九章确保安全生产的技术组织措施 (63) 第十章确保文明施工的技术组织措施 (75) 第十一章季节性施工措施 (80) 第十二章环境保护措施 (81) 第十三章施工现场安全生产事故应急救援预案 (83) 第十四章材料的管理措施 (94) 第十五章资金保证措施 (97) 第十六章施工节约措施 (98) 第十七章工作配合制度 (98) 第十八章环境保护管理 (100) 第十九章对工程实施的合理化建议 (102) 第二十章施工总平面图 (103)

第一章工程概况 本投标书是在认真阅读了本工程的招标文件、设计图纸和踏勘现场的基础上编制的,标书中的施工组织设计:工期、质量、安全和文明施工的目标的措施,进场机械设备、人员配备、投标报价等,均考虑了本公司的实际能力而郑重承诺的。现将技术标编制综合说明分别表述如下: 一、工程任务 通过疏通水系、架设桥梁,扩大湖区面积,打通沟渠,增加湖区环湖水系的长度,完善“车道、水道”,形成闭合的水域。 二、施工指导思想 本标段工程工程量大、对外交通不便,但工期相对紧迫。针对其特点,我公司将充分发挥“团结、拼搏、开拓、争先”的企业精神,发挥在人员、技术、机械设备和管理上的雄厚优势,运用先进的施工技术,采取科学的施工管理,进行精心施工。本着再增信誉,再立新功的思想,创出一流的水平、一流的工程、让业主满意、社会放心的施工总体目标,具体如下: 1、质量目标:保证合格项目,争创优良工程; 2、工期目标:总工期为94日历天,保证全部实现阶段性控制目标; 3、安全生产目标:杜绝死亡事故及伤残事故的发生; 4、文明施工目标:创建文明施工达标优良现场、文明施工样板工地; 5、社会效益目标:各方评价良好,让业主放心。 6、为顺利实现以上目标,我们采取的主要措施有: (1)将该工程列为我公司的重点工程,在各施工生产要素的配置上对该工程实行重点政策,确保工程顺利完成。 (2)组建精干、高效、强有力的项目经理部,选配高素质的项目经理和管理人员,实行项目经理负责制,应用计算机在现场进行现代化的动态管理,合理调配人、材、物等生产要素,优化施工程序。 (3)发挥我公司的机械设备优势,提高施工作业的机械化程度,加快工程

最全河道清淤施工组织设计

徐州市机关事务管理局行政中心护城河 清淤项目工程 施 工 组 织 设 计 编制人: 审核人: 审批人: 编制单位:四川旭兴建筑工程有限公司 编制日期:

目录 第一章工程概况 第二章施工总体部署 第三章工期承诺及保证措施 第四章土建施工技术方案 第五章苗木移植施工方案 第六章施工进度计划 第七章施工总平面布置 第八章质量保证体系、承诺及保证措施 第九章安全生产、文明施工管理及措施 第十章主要管理和技术人员配置 第十一章施工机械和设备配置 第十二章冬季施工及其它事项 附表一:拟投入本项目的主要施工设备表 附表二:拟配备本项目的试验和检测仪器设备表附表三:拟投入本标段的劳动力计划表 附表四:临时用地表 附表五:施工进度计划表

第一章工程概况 一、工程概况 (一)工程说明 1、工程地点:徐州市新城区昆仑大道。 2、工程规模:工程总投资574.23万元人民币(采购项目预算金额)。 新城区行政中心护城河自2006年修建以来,未做彻底清淤维护,河道淤泥较深,同时,部分护城河过河与外管网连通的雨污水管道损坏变形或堵塞。因此,对行政中心护城河进行清淤处理,同时更换雨污水管道。 主要内容:1、护城河清淤。其中一期环市政府办公楼护城河河道采取机械清淤,二期东区办公楼景观河采用人工配合小型机械进行清淤处理;2、护城河防渗。采用复合土工膜铺河槽底;3、环护城河雨污水管道更换。对两处环护城河污水管、三处环护城河雨水管进行更换。4、绿植恢复和保护。 -1、大型土石方 (1)环市政府1800米河道清淤、防渗处理 平整场地:2000m2; 临时便道铺设、平整、碾压:300 m2; 挖淤泥、流砂:27000 m3,①河道清淤采用绞吸真空挖泥法②淤泥经过物理脱水、水处理工艺淤泥干化后,使用渣土车运至统一堆放地点③投标报价包含清淤、固化、装、运、渣土装置等所有费用; 河床平整:17600 m2。 (2)东办公楼河道清淤 挖淤泥、流砂:864 m3,①河道清淤采用绞吸真空挖泥法②淤泥经过物理脱水,水处理工艺淤泥干化后,使用渣土车运至统一堆放处③投标报价包含清淤、固化、装、运、渣土弃置等费用④由于作业工作面较小,采用人工辅助较多; 便道清理夯实、平整碾压:360 m2。 (3)过河雨污水管道更换改建 挖沟槽土方:180 m3 ,①土壤类别:三类土②挖土深度:2m以内;

排水清淤施工方案

施工组织设计 一、主要施工方法 二、劳动力安排计划及主要施工机械计划施 三、确保工程质量的技术组织措施 四、确保安全施工的技术组织措施 五、确保工期目标的技术组织措施 六、施工计划及总进度表 七、总平面图和临时设施布置方案

一、主要施工方法 本工程主要包括:新开挖排水沟24条,总长14093米;清淤排水沟2条总长965米;新修管涵108(其中管内径500mm的管涵89座,管内径,800mm 的管涵19座);管涵标识牌108块等工程。 (一)排水沟工程 1、施工测量 进场后根据监理单位提供的施工区范围内导线点及水准点的基本数据建立工程测量控制网,以保证施工放样、定位的准确性;每开挖一个单元前,进行边线及高程放样。 2、施工清理 对测量出的清理范围,用人工或机械清除该范围内的全部有碍物,范围外的清理按监理单位要求进行。 3、土方开挖 场地清理完成后,采用人工配合机械开挖。 4、开挖阶段及顺序 (1)排水沟工程的开挖,应按施工图纸所示或监理的指示进行开挖。应从上至下分层分段依次进行。严禁自下而上或采取倒悬的开挖方法,施工中随时作成一定的坡势,以利排水,开挖过程中应避免边坡稳定范围形成积水。岸坡易风化崩解的土层开挖后不能及时回填的,应保留保护层。 (2)在排水沟开挖工程开始前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施。在开挖边坡遇有地下水渗流时,在边坡修理工整和加固前,采取有效果的疏导和保护措施。为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作在雨季前完成。冬季施工的开挖边坡修整及其护面和加固工作,宜在解冻后进行。 (3)排水沟开挖过程中,如出现裂缝和滑动迹象时,应立即暂停施

湖泊生态清淤工程施工组织设计

梅梁湖生态清淤工程施工组织设计 二〇一〇年三月

第一章技术标准和要求 我公司进行施工时严格按照水利系统现行技术规程和标准等技术规范文件施工,合同执行过程中,如有标准或规范被修订,应执行最新版本。本工程遵照的技术标准和规范为: 1、SL260-98 《堤防工程施工规范》 2、SDJ338-89 《水利水电工程施工组织设计规范》 3、SL-52—93 《水利水电工程施工测量规范》 4、SDJ17-78 《水利水电工程天然建筑材料勘探规程》 5、SL47-94 《水工建筑物岩石基础开挖工程施工技术规范》 6、SL17—90 《疏浚工程施工技术规定》 7、SL176-96 《水利水电工程施工质量评定规程》 8、水电部《水利水电工程单元工程质量等级评定标准》 9、GBJ202-83 《地基和基础工程施工及验收规范》 10、GBJ139-40 《内河通航标准》 第二章工程说明 2.1工程概况 梅梁湖是太湖北部的一个湖湾,位于无锡市中心西南10km处,是无锡市供水的主要饮用水源地之一。梅梁湖东、西、北三面环山,东与五里湖相连,西与竺山湖相邻,南面开敞与大太湖水体相通,面积123.8km2,平均水深1.95m,容积2.41亿m3。本工程主要任务是清除,厉害局部湖区污染较为严重的底泥,减少底泥内源释放对水质的影响,为梅梁湖水源地水质改善,湖区底栖环境改善和生态修复创造条件。 梅梁湖湖底浮泥及淤泥为流态-很软,疏浚岩土工程特性和分级级别1-2级,挖泥船可挖性级别1-2级。 本工程区域地处北亚热带季风气候区,四季分明,雨量充沛,冬季多台风,受北方大陆冷空气侵袭,干燥寒冷,夏季偏南风较多,受

沟渠清淤工程施工组织设计

目录 第一章工程概况 (1) 第二章施工准备工作 (2) 第三章主要施工方法 (4) 第四章施工总进度计划 (6) 第五章现场管理组织机构 (10) 第六章确保工程质量的技术组织措施 (12) 第七章确保安全生产的技术组织措施 (16) 第八章确保文明施工的技术组织措施 (23)

第一章工程概况 一、工程施工内容 本工程为2008年度内河和主干渠清淤工程,施工内容简单,主要为河道的清淤及植树绿化等,清淤总长12481米,总清淤量90745M3,绿化12481M,其中:大站主干河10597m3,绿化735m;新主干河22851m3,绿化4300m;新站支沟6928m3,绿化762m;机排站支河5346m绿化1524m;沙河5346m3,绿化1150;站支河8246m3,绿化1150m;龙河6731m3,绿化650m;五河24240m3,绿化1980m。 二、交通条件 本工程的8条河道均位于乡境内,均有现成的道路通往外界,交通条件非常方便。 三、合同工期 本标段工程合同工期为60日历天,初拟2008年10月20日开工,2008年12月20日完工。 四、工程质量 坚持“百年大计、质量第一”的方针,确保单元工程合格率为100%,优良率达85%,争创优良工程。

第二章施工准备工作 一、施工技术准备 根据该工程工期特点,我单位在开工之前短时间内全部做好施工前的准备,解决临时设施搭建,组织施工机械进场,组织劳力进场,在一周内初步形成作业能力。 组织管理人员做好图纸的会审工作,认真熟悉设计图纸,了解设计意图,认真完善施工组织总设计,具体优化施工方案。 根据8条河道所处的地理位置、交通条件、居民点状况、水文水流条件及清淤量和工期控制目标,制定行之有效的组织施工方案。 二、劳动力组织计划 1、调选技术素质高、思想好、能吃苦耐劳、不怕脏和累、有丰富的打硬战、打苦战的实际经验的管理人员组成该工程的项目管理班子。 2、所有人员由项目部统一管理,协调指挥,按照施工进度和劳动力需用计划,组织各个工种的人员及时进场,并做好入场教育,对作业班组进度计划、安全措施、降低成本、保证质量、质量标准、安全生产、文明施工的交底,使大家能协调、齐心协力地保证本工程能优质高效地运行。 三、施工现场准备 按照工程施工需要,布置搭建临时设施及与之相配套的工具间、仓库等。由于施工工期较短,项目部管理人员和民技工的办公和生活福利设施就近在社区租用民房解决。 水准控制点引测和布设:对工程师提供的水准控制点提前48小时报告监理工程师,共同进行复核,核实后的数据应由监理工程师和施工单位代表签字,作为有关工程测量的基础,并根据河道清淤的需要,引测和布设若干个水准点,并采取措施保护好,作为河底清淤设计高程控制的基准点。

清淤施工方案

软基处理施工组织设计 一、工程概况 (一)项目介绍 1、本合同段为芙蓉大道(湘潭县段)道路工程第2合同段,位于湘潭市湘潭县易俗河境内,起点:k14+883.56,接芙蓉大桥,终点:k19+324.66,与武广大道客运连接线相接,沿线经过赤湖村,八角村,路线全长4441.1米,道路按城市快速路建设,全线主道按80km∕h,辅道按40km∕h,路基宽按主道26米+辅道11米,路面为沥青砼路面。 (二)主要工程数量 主要工程量有:路基挖土方22.0786万m3, 石方挖77.4082万m3,防护、排水圬工3.9656万m3;特大桥1座/1086m,K16+588茅溪河特大桥(36X30m预应力砼T 梁);大桥695.88m/2座,K19+990岩榨高架桥(13X20m空心板箱梁)长264.88 m ,K21+402.5李家岗高架桥(17X25m预应力砼T梁)长431m;涵洞8道,其中φ1.25 m圆管涵109m/4道,3X3.0 m盖板涵92.67m/2道,4X5.0m盖板涵30.5 m/1道;通道7道,4X5.0m盖板通道309.45m/6道,4X4.0m箱型通道27.59m/1道;天桥2座,车行天桥1座(20m+32m+20m)现浇箱梁长76.56m,宽4.5m,人行天桥1座斜腿刚构桥长49.58m,宽4.5m。 (三)、自然地理条件 1、地形地貌,本合同段以侵蚀型构造地貌为主,主要表现为丘陵、低山形态,路线走廊带受岩性、构造控制显著,地形起伏较大。可溶性岩石地区地表多具喀斯特地貌特征,分布有大型岩溶漏斗、落水洞、大型溶洞等岩溶形态。山间及山前台地、谷地等低洼处地面高程一般介于160-300m,丘陵、低山等山体地面高程介于300-800m,地面横坡一般介于5°-50°,局部地段坡体近直立分布。

码头清淤工程施工组织设计方案

长江中石化专用码头前沿枯水期 清淤工程 施 工 方 案 湖北水总中石化码头清淤工程项目部

2010年9月23日 一、工程概述 1.工程概况 嘉鱼县史称“武昌上游之区”,位于湖北省东南部,长江中游南岸,上起太平口,下止双窑,顺江下行110Km,即到省会城市武汉,位于武汉“1+8”城市经济圈内,是国家首批对外开放的地区和长江经济带重要开发区。嘉鱼县北与武汉接壤,南邻赤壁市,东迎京广铁路、京珠高速公路和107国道,西与荆州洪湖隔江相望。 中石化专用码头位于长江干堤桩号273+850处,码头属咸宁市石油供应的水路运输线,为咸宁市国民经济的发展起到了重要作用。但随着三峡水库的蓄水,枯水位降低,加之河道的变迁,码头前沿淤塞严重,在枯水期装载石油的游轮无法停靠码头,油料无法运输上岸,将影响整个咸宁的经济发展。因此,码头前沿疏浚工程的实施已刻不容缓。 2.施工场地条件 清淤水上施工的条件较好,施工区域能够满足水上机械施工要求。

3.地质条件 中石化码头港区本为第四系全新冲积层,本区土层空间分布复杂,地层具二元结构。 岸坡总的来说属双层结构,上部土层厚度5~10m,岩性为粉质粘土、粘土;下部为粉土、粉土夹粉砂、粉细砂、砂石层。各层特性分述如下: 粉质粘土(Q4):灰、灰黄色,软塑~可塑状态, 局部夹粉土及粉细砂透镜体,层理清晰,压缩系数av1-2=0.24~0.56MPa-1,渗透系数为1.93×10-6cm/s 粉土(Q4):灰、灰黄色,软塑~可塑状态, 夹薄层粉细砂及粉质粘土,水平层理清晰。渗透系数 1.49×10-5cm/s,压缩系数a v1-2=0.36MPa-1,属中压缩性土。 粉砂(Q4):灰、中密~密实,饱和状态,含云母片,多分布于堤基粘性土一下,并夹薄层粉质粘土及粉土。渗透系数为 6.0×10-4cm/s。 根据《中国地震动参数区规划图》(GB18306-2001),本区地震峰值加速度为0.05g,地震动反应谱特征周期为0.35s,地震基本烈度为VI度。 4.水文、气象条件 1)水文 工程所在河段上下游设有螺山、龙口、汉口控制站及嘉鱼、潘家湾、金水闸等临时水位站。

斑马湖底泥清淤方案

斑马湖一期景观系统东湖片区生态清淤 方 案 设 计 北京东方园林股份有限公司 二○一三年五月二十日

目录 1、工程概况................................ 错误!未指定书签。 1.1区域概况............................ 错误!未指定书签。 1.2污染现状............................ 错误!未指定书签。 1.3工程建设的必要性.................... 错误!未指定书签。 2、工程设计................................ 错误!未指定书签。 2.1编制依据............................ 错误!未指定书签。 2.2清淤范围及清淤量.................... 错误!未指定书签。 2.3底泥的处理处置设计.................. 错误!未指定书签。 3、施工组织设计............................ 错误!未指定书签。 3.1主体工程施工方法.................... 错误!未指定书签。 3.2施工工艺流程........................ 错误!未指定书签。 3.3方案特点............................ 错误!未指定书签。 3.4清淤底泥的处置利用方案.............. 错误!未指定书签。 3.5施工总平面布置...................... 错误!未指定书签。 3.6质量控制标准........................ 错误!未指定书签。 3.7施工进度............................ 错误!未指定书签。 .................................... 错误!未指定书签。 .................................... 错误!未指定书签。 3.8施工管理............................ 错误!未指定书签。 .................................... 错误!未指定书签。 .................................... 错误!未指定书签。

清淤工程施工组织设计

***护城河清淤工程 施 工 组 织 设

计 2010.10.24 目录 一、编制依据: 二、工程概况: 三、施工方案: 1、施工措施确定 2、施工段落划分 3、施工用电 4、淤泥场和沉淀池的选择及施工 5、冲淤泥施工措施 ①冲淤泥工艺 ②机械配置 ③人员配置

④排水及用水 ⑤淤泥外运 6、淤泥场恢复 7、工程质量 8、安全措施 9、工期要求 10、防护措施(附照片) 11、工程量清单及测量记录 12、护城河清淤工程平面图 ****护城河清淤工程 施工组织设计 一、编制依据:有关技术及安全操作规范 二、工程概况: 本工程是**城市环境整治项目中河道清淤项目,该工程范围为**节制闸(K0+000)~***(K1+810)段河道内,由于该段河道贯穿***城区,全部段位于住宿生活区、人中医

院、农贸市场和商业闹市区,河道内污染严重,特别是生活垃圾和淤泥及杂草。 该工程河道从宏力花园经农贸市场,青年桥(K1+140),珍珠桥(K0+900),实验桥(K1+720),小东门桥(K0+600),北门桥(K0+420)至小西门节制闸。河道两岸除北门桥下游河南半幅(桩号:K0+000~K0+390)河边无浆砌块石挡墙外,其余均有浆砌块石挡墙,且大部分已修建二级平台及园林小道和绿化设施。 三、施工方案: 1、施工措施确定: ①本工程施工段河道全部于县城闹市区,K0+000~K0+420段(属北门桥下游段)河两岸都为密集的居民区,河南岸居民房屋都已建到河边,且河岸无挡墙和护坡,河北岸沿河有一条3米宽砼道路,人来车往,非常繁忙,且沿河岸挡墙边都栽有樟木树,树直径有20cm以上。 从K0+420~K1+140(北门桥~青年桥)段位于商业闹市区,此区段属溧水县城最繁华的区域,人口和车辆比较集

清淤施工组织设计要点

―――――清淤工程(合同编号:) 施工组织设计 编制: 审核: 二O一二年九月五日

一、工程概况 ――――清淤工程位于-------------,通过对河道的清淤加大河道过水断面,提高防洪排涝能力,清除河底污泥,改善河道水质和生态环境。本次清淤全长8.25km,清淤方量46.94万m3。工程计划2012年9月10日开工,2013年6月10日完工。 工程地质条件:场地浅部1层人工填土,工程性质差;2-1层粉质粘土软~可塑伏,具中压缩性,工程性质尚可,2-2层淤泥质粉粘土,流塑,含有机质,高压缩性,承载力低;2~3层粘质粉土,稍密状,中压缩性,分布不稳定,3层淤泥质粘土,流塑状,具高缩性,触变性、流动性、工程性质差。 水文气象:属亚热带季风气候区,冬夏季风交替显著,年温适中,四季分明,雨量丰沛,日照充足,各地多年平均年降水 1200mm~1800mm,域内地表起伏变异大,垂直向气候差异明显,有典型的山地盆地气候特征,降水量时空分布不均,不仅年际变化较大,而且年内差异显著。 对外交通条件:主要利用现有的城区道路交通网,进行机械设备及材料的进场及出场运输,同时也可利用水运交通对外交通便利。 二、工程施工特性 本工程清淤方量约46.94万方,实际挖泥施工只有180天左右(除去设备工作面转移、日常必要的保养,以及排泥管的交替变换等),考虑80%的设备保证率,日均疏挖强度约为:3260m3/天。

三、施工现场平面布置 1、施工现场平面布置原则 1.1、尽量减少施工用地,不占农田,使平面布置紧凑合理。 1.2、各种生产生活设施应便于工人的生产、生活和交通。 1.3、满足安全防火和劳动保护的要求。 1.4、生产、生活设施的布置满足环境保护要求。 2、施工区布置 根据工期和工程量的要求,配备1艘绞吸式挖泥船及其辅助设备进行河道清淤(见施工平面布置图)。 3、营地布置 本工程河段长8.25公里主营地设在河道线大致中心位置租用当地民房。 5、排泥管线布置 水上排泥管线:水上管线长约8000m,为聚乙烯泡沫浮体穿钢管形式,管线管径为φ350mm。 配置的排泥管线规格、数量详见“排泥管及其它设备表”。 7、生活用水、用电 生活用水可与使用当地供水管网接入,施工用水直接使用河水。工程用电主要为生活用电,使用当地网电。在营地备柴油发电机组一台,功率50KVA。 8、施工通讯 项目部与业主用移动电话,项目部与船队用对讲机联系。

坑塘清淤工程施工组织设计

目录 第一章综述 (1) 第二章工程说明 (4) 第三章工程施工管理的重点的理解和措施 (5) 第四章施工总平面布置 (7) 第五章施工进度计划及资源安排 (17) 第六章河道清淤施工方案 (24) 第七章雨季、冬季及汛期施工措施 (27) 第八章施工组织机构设置 (29) 第九章质量的检查及质检人员安排 (35) 第十章工程质量保证体系及质量保证措施 (38) 第十一章消防、安全生产管理体系与措施 (43) 第十二章文明施工措施 (62) 第十三章环境保护及水土保持措施 (69) 第十四章重大事故应急保证体系及措施 (81) 第十五章地下管线、地上设施、周围建筑物保护措施 (95) 附件一:拟投入本项目的主要施工设备表 (98) 附件二:拟投入本项目的试验和检测仪器设备表 (99) 附件三:劳动力计划表 (100) 附件四:计划开、竣工日期和施工进度网 (101) 附件五:施工总平面图 (102) 附件六:临时用地表 (103)

第一章综述 1、编制依据 1.1项目招标文件; 1.2招标期间招标单位与投标单位所有往来函件及补遗资料; 1.3工程现场勘察调研资料; 1.4XXX工程有限公司质量管理手册及其管理体系文件。 1.5现行设计、施工及验收规范。 2、编制原则 2.1安全的原则 严格遵守国家法律法规,认真贯彻工程建设的各项方针和政策,严格执行GB/T28001-2011标准及工程建设程序。始终按照技术可靠、措施得力、确保安全的原则确定施工方案,制定可靠合理的安全措施并将安全措施落实到位,在确保万无一失的前提下组织施工。 2.2方案优化的原则 遵循建筑施工工艺及其技术规律,优化施工程序和方案,选择多种施工方案进行经济技术比较,选择最佳的施工方案。 2.3确保工期的原则 满足发包人对工期的要求,采用流水施工方法,合理安排进度,使用现代管理方法,组织有节奏、均衡、连续施工,搞好工序衔接,实施进度监控,确保实现工期目标。 2.4科学配置的原则 选派施工经验丰富且有类似工程经历的施工管理人员,投入专业化施工队伍和高效先进的施工设备,提高劳动生产率,努力缩短工期,降低工程成本。 2.5合理布置的原则 尽可能减少施工设施占地,合理储存材料物资,减少运输工作量。合理安排生产、生活场地,减少用地。 2.6廉政的原则 我单位郑重承诺在工程施工期间坚决遵守国家法律和政策,不采取任何不正当行为谋取利益。

最新版河道清淤治理工程施工组织设计方案

河道清淤治理工程施工组织设计方案

1 工程概况 本次治理范围自淮河路至保丰河,河道总长3.8km,设计河道底部宽度12~25m,设计河底高程为24.05~24.40,河道常水位27.50,排涝水位28.48~28.32,河底淤泥量约为86799m3。**河平面位置如图1.1所示。 图1.1 **河平面图 现状**河人民路至一道河路河道景观已完成,泉河至人民路、一道河路至淮河路段已有设计方案。保丰河至五道河段位于规划城区范围外,现状两岸为农田,由于倾倒大量建筑、生活垃圾,致使河道严重堵塞,过水断面锐减,严重影响城市汛期排涝。并且由于**河常年收纳周边污水,且河内生态环境破坏,无法自净消解,因此,现状**河河道过水断面狭小,河底污泥淤积严重,水中浮萍、杂草疯长、溶氧减少、鱼虾锐减、蚊虫滋生、水质变坏、恶臭扑鼻,市民怨声载道。详见图1.2**河现状图。

因此,根据住建部发布的《城市黑臭水体整治工作指南》及招标文件相关要求,针对**河河道进行清淤拓宽、岸坡防护及景观绿化,彻底消除河道内源污染,净化水质,消除黑臭,并提高城市汛期排涝能力,防止出现城市内涝。

图1.2 **河现状图 2 编制依据 (1)阜阳市城区水系综合整治(含黑臭水体治理)PPP项目(标段二)招标文件 (2)阜阳市城区水系综合整治(含黑臭水体治理)PPP项目(标段二)投标文件 (3)《水利水电工程等级划分及洪水标准》(SD252-2017); (4)《河道整治设计规范》(GB50707-2011);

(5)《地表水环境质量标准》(GB3838-2002); (6)《污水排入城市下水道水质标准》(CJ343-2010); (7)《水利水电工程施工组织设计规范》(SL303-2004) (8)阜阳水系初设报告报批稿 3 施工总体布置 3.1施工总布置原则 工程总布置应遵循因地制宜,因时制宜,有利生产,方便生活,易于管理,安全可靠,经济合理的原则。 **河河道疏浚拓宽工程为线性工程,工程施工区位于阜阳市郊区施工环境较好。经过踏勘**河K4+057.6~K3+357段东岸红线范围内已拆迁完毕,空地面积大约5万㎡,可用于布置淤泥晾晒场。 晒干淤泥可用于填补红线范围内低洼处,部分淤泥可用于深埋换填绿化种植土,其余按照招标初设方案外运至泉河、颍河防洪堤范围内。

河塘清淤施工方案

施工方案 一、施工准备 1、劳动力准备:为确保工程质量、工期,我项目部将在长期在册的专业施工队伍中,优选出技术过硬、管理严格、组织规范的市政工程施工专业队,投入到本工程施工中。保证所有队伍中的所有技术工人均接受过岗位培训,并考核合格。 2、材料准备:工程开工前根据施工预算的材料分析和施工进度的要求编制材料使用计划,选择讲质讲信的供应商,做好各种材料的采购与供应工作。进场材料加强质量检查验收,不合格的不能进场,进场后按要求存放,保证材料的完好。 3、机械准备:工程开工前编制机械使用计划,机械做到提前进场,确保工程需要。 4、技术准备:编制施工阶段施工组织设计。施工前组织技术人员及施工人员进行现场勘察,组织学习招标文件及施工技术规范,编制测量实施大纲。根据本工程工期紧的特点,项目部技术人员随时针对现场实际情况及时编制相对应的施工方案。 5、其他准备:根据现场勘察:(1)调查施工范围内的地理环境,水文与地质情况;(2)临时道路;(3),积极主动与各有关方面的高位协调,使得工程尽早进入实质性施工阶段。 项目经理部设专人负责:(a)地方矛盾协调;(b)加强与地方政府及各有关部门的高位协调,为工程顺利施工创造良好的施工外部环境。 调查周围单位、居民区的情况,协同指挥部调解沿线的地方矛盾,并与当地政府、主要交通、电力、供水、通讯、公安、市容、环卫等部门搞好协调。 二、现场设施布置 1、临时用水:施工前与有关部门召开现场配合会,充分利用周边

的给水设施,并局部埋设临时上水管线,以满足施工临时用水。 2、临时用电:架设临时线路提供施工用电。 3、办公、生活区设置:建立办公、生活设施点。根据现场调研需现场搭设现场办公室、职工宿舍。 三、主要施工技术措施 3、技术准备: 在各项工序施工前进行技术方案编制和交底,提交监理工程师确认。 (1)了解河塘清淤的长度、宽度、深度及工程量,弃方堆放场地,掌握淤泥的界定标准。清淤前应设法探明淤泥厚度,估算淤泥量。对于施工图中未标明的河塘(含暗塘),应在处理前先探明,上报监理组,由监理组通知项目工程师,会同设计代表现场确认。 (2)清淤可采用挖掘机清淤,对于采用挖机清淤的应辅以人工清淤。 (3)河、塘、沟清淤必须界定土质,应将腐殖质土彻底清除干净。 (4)项目部人员应在清淤前详细测绘平、纵、横断面图,以确定淤前高程。 二、施工工艺 1、进行各河塘抽水工作,由于水域范围内抽水工程量大,需要合理组织,避免出现河水倒流泡坏换填河塘的情况。 2、河塘在抽水后按照施工组织顺序对河塘进行清淤,淤泥放到指定地方,防止污染环境。清淤时根据淤泥厚度用挖掘机清除淤泥和边清淤边换填的挤於施工。清淤时采用两台挖掘机对位站立进行挖

引水渠清淤工程施工组织设计

茅洲河引水渠清淤工程 施工组织设计 一、工程概况 (1) 二、本工程施工重点、难点 (3) 三、施工计划和具体施工方案 (4) 四、质量保证措施 (10) 五、设备配置方案 (18) 六、人员配置方案 (18) 七、文明施工方案 (19) 八、安全施工方案 (27)

一、工程概况 1.1 工程概况 茅洲河引水工程由茅洲河取水,通过一、二、三级泵站联动提水将茅洲河水闸调蓄的水提升进入玉律渠道分水闸,其中大部分水量通过输水渠进入石岩水库坝下四级泵站,提升进入石岩水库,玉律渠道分水闸还可以根据供水调度需要将一部分水量输入长流陂水库。引水渠总长14157m,分为明渠和箱涵,曾为宝安区供水作出了很大的贡献。后因茅洲河水质污染,2003年以来停止了引水。由于年久失修,目前渠道淤塞严重,杂草丛生,引水渠清淤既可以提高引水渠过水能力,又可分担宝安和光明新区部分防洪任务,同时该渠对沿岸社区的市容环境和周边居民的生活有着重要的影响。因此,实施引水渠清淤整治很有必要。 对茅洲河引水工程进行清淤疏浚。整治范围从茅洲河引水渠富士康下涵(AO+181.50)至石岩水库坝下1号输水涵出口(C7+613.52),其中C1+812.90~C2+502.73渠段因石松支线扩建甲子塘至松岗管线工程施工时将破坏本段渠道,完工后按原状恢复,故该渠道不清淤。本工程清淤段长12637m,各分段详见表1。 工程质量要求:符合目前国家和省市有关工程施工维修保养规范的规定,和发包人的要求。工程质量合格。 1.2、工程特点

1、本工程是清淤服务项目为深圳市的主要河道,施工影响范围较大,如道路交通、周边环境、附近企业、沿路、街道居民等,文明施工要求高。 2、工程作业量大,要在合同期内完成施工任务,在短时间内投入人力、材料、资金、机械、技术数量相当大。 3、工程工作面大,路线长,给施工设备调配及管理带来不便。根据现场实际情况,施工时要密切配合交通作业,在管理方面强度大,协调部门多。 4、工程工期要求紧,由此施工时将会分段分区施工,尽快完成施工任务恢复交通,总工期控制在合同工期以内。 5、现场交通 由于本工程范围交通不便,道路狭窄,施工期间运输交通量较大,在施工过程中需维护现有交通状况不能阻碍当地居民正常出行要求。因此施工过程中,在确保工程正常施工的同时,如何进行合理的交通疏导为本工程的顺利实施的重点。 6、关系协调 由于场地狭窄,工作面难以充分展开。因此,本工程如需顺利实施,对外关系协调是关键因素之一。 7、现场文明施工和环境保护 本工程文明施工要求高,要求施工尽可能把影响的程度降到最低,比如施工燥音、粉尘、材料余泥运输等。在进行工程施工时,需进行清淤和淤泥外运及材料运输,都容易造成破坏。因此在施工过程中如何确保现场文明施工和环境保护是本工程实施时的重中之重。 1.3 工期要求: 清淤服务要求本项目工期为6个月,其中施工准备期0.5个月,主体工程施工为5个月,完建期0.5个月。 1.4 质量要求 1、要求对明渠、箱涵等的淤积物、垃圾、遗留的建筑废料等进行彻底清除;确保清淤后,雨水排放系统完全恢复其使用功能。 2、因部分结构性问题以致无法恢复使用功能的,不在本次服务范围内,但中标人必须提供详细情况(包括位置、范围、成因等)以示证明。 3、清淤服务完成,中标人必须向业主提供详细完备的验收资料(包括清淤情况、

管道清淤施工方案

目录 第一章工程概况 0 第一节编制依据 0 1. 编制依据 0 第二节工程概况 0 1.工程概况 0 第二章施工总体筹划 0 第一节施工方案 0 1. 施工准备 0 2. 工期及安全目标 (1) 工期目标 (1) 安全及职业健康目标 (1) 3. 人员进场计划 (1) 4. 施工工艺 (2) 施工工艺流程图 (2) 5. 施工顺序 (3) 6. 施工机具、施工设备安排及数量汇总表 (4) 7. 工程质量保证措施 (5) 8. 安全、文明施工保证措施 (6) 9. 雨季施工措施 (7)

第一章工程概况 第一节编制依据 1. 编制依据 (1)《茅洲河流域(宝安片区)水环境综合整治工程(设计采购施工项目总承包EPC)招、投标文件》; (2)《茅洲河流域(宝安片区)水环境综合整治工程(设计采购施工项目总承包EPC)沙井街道黄埔广深高速以西片区雨污分流管网工程施工图纸》; (3)施工现场调查资料; (4)与工程有关的相关法律、法规及有关规定; (5)经批准的沙井街道黄埔广深高速以西片区雨污分流管网工程实施性施工组织设计。 第二节工程概况 1.工程概况 沙井街道黄埔广深高速以西片区雨污分流管网工程东至广深高速公路,西至广深公路,南至宝文路,成正三角形。工程服务范围面积。 目前该片区管网一级干管已建设完成,片区内部末端管网不配套,二、三级支管未建,雨、污水没有分流排放。本片区管网工程主要施工内容为:管道明挖、夯管、立管及部分附属工程施工,管网总长度约46km。 管线清淤暂估工程量1080m3。 第二章施工总体筹划 第一节施工方案 1. 施工准备 (1)揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风。了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题。 (2)测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作。通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误。
