味源小区室外管网道路

曲靖市云建房地产开发有限公司二0一一年六月十日

第一章、工程概况

本工程是味源小区A地块,本项目位于曲靖市西片区三江大道北侧,由云建房地产开发有限公司开发建设。味源小区A地块规划建设用地面积为321858㎡,A区花园洋房40栋384户,二单元24栋192户,三单元16栋192户;联排别墅四拼69栋276户,六拼48栋288户。

室外污水管道均采用DN200-400的硬聚氯乙烯双壁波纹管,橡胶圈接口,雨水管管径为DN300~500硬塑双壁波纹管,结构质量标准要求高,为了确保给水、污水、消防、雨水管道安装、雨水井、路面、中水管、弃流管均保质如期完成本工程的施工任务,要考虑各方面影响因素,充分安排任务、人、力、资源、时间的总布局。

第二章、施工方案

第一节、施工总体部署原则

1、时间部署原则:在确保质量的前提下,建筑基础工程要抢,结构工程要快。周密细致的安排,确保按期优质完成任务。

2、空间部署原则:采取立体交叉施工。在时间与空间安排上为创造精品工程打下坚实的基础。

3、劳动力部署原则:必须优选技术操作水平高,思想素质好的工种进场施工,人数充足合理。

4、机械设备配备部署原则:配足先进的施工机械设备,满足垂直运输。保证施工进度和工程质量。

5、施工管理部署原则:要调配知识层次高、技术水平高的人员从事技

术质量管理工作。

6.现场布置部署原则:科学合理的布置施工现场,达到市级文明施工的要求。

第二节、施工程序

根据该工程的具体情况,基础土方回填后,先进行道路穿叉给排水管网、电力套管预埋管的施工,然后进行地面道路的施工。由于本工程工期短促,为了保障道路畅通,故污、雨、给水、强弱电管网在道路穿叉部位需加设比该管段管径大3号的钢套管加以保护。电力套管预埋150mm钢套管。

第三节、起点及流向

根据该工程的实际情况,以生活区的给排水管网作为该工程的施工起点,并作为重点施工段来加以控制以确保道路通车使用。根据现场南侧施工影响较大,给排水管沟无法开挖,所以只能选择由西向北然后向东最后施工南面的施工流向。

第四节、施工顺序

1、排水管网:沟槽开挖→砂垫层找平→管道安装→检查井→管道闭水→土方回填。

2、室外道路:土方开挖→下基层施工→碎石铺填→级配碎石→稳定层施工→混凝土施工

第五节、施工方法

1施工准备

1.1施工前应逐级进行技术交底。主要工序和关键部位的施工技术要

求、地下隐蔽工程的位置和标高均应交底至直接操作人员,各种施工交底均应记录备查。

1.2施工前必须详细熟悉设计文件及施工图纸,及时组织图纸交底,对施工现场进行详细查勘。

2、施工测量

2.1进入现场后,先探明地下各类管线,若遇重要管线,应及时通知甲方,进行保护。

2.2进入施工现场后,根据设计资料和建设单位交付的控制点,认真校核各控制点高程及坐标,若与现状不符,应及时与设计单位和甲方联系。

2.3导线复测采用全站仪,原有导线点不能满足施工要求时,应进行加密。

2.4路基开工前,全面检查恢复道路中心桩及业主交付的水准点,发现问题及时查明原因,报告建设单位。在不受施工影响的位置引测辅助基线,设平面控制桩,以备施工过程中及时补桩。定出路边线及上下边坡线桩,核对占地和拆迁是否满足施工需要,施工范围内尚存的障碍应作明显标志。

2.5测量人员应按中心桩位置复测原横断面,加桩处应补测横断面,并计算土方量。

2.6施工过程中,测量人员对平面和水准测量应准确及时,并应及时向施工人员提供测量数据并现场交桩,测量标志应坚固稳定,施工人员对测量标志应认真保护。

2.7路基工程基本完工后,工地测量人员必须进行全线的竣工测量。竣工测量包括:中心线的位置、标高,横断面图式、附属结构和地下管线的实际位置和标高。测量成果应在竣工图中标明。

2.8编制详细的施工测量方案,严格执行测量复测制度,并对所有的测量成果进行记录整理。

2.9技术负责人应会同设计或勘测部门现场交接中线控制桩和设计水准点,并设置护桩。临设水准点应与设计水准点复测闭合,允许闭合差为±12L1/2mm(L为水准线长度)。

2.10恢复道路中心桩,桩距宜为15—20m,量距允许偏差为1/20000。

3、排水管道施工

排水管道施工工艺流程如下:

复测中线→高程检查接口→测量定线→沟槽开挖→基底处理→铺设管道→浇筑钢筋砼井室→中粗砂回填→闭水试验→分层回填夯实→检测密实度→检验管材→监理批准→确定高程→测高程、复核中线→检测密实度→复测高程

4沟槽开挖

4.1施工工艺流程

测量放线→开挖→支护→人工整平→夯实

4.2施工要点

A、开挖沟槽采用机械开挖,土方弃在沟槽2m外,将来用于回填。对杂填、垃圾土弃离现场。开挖时,遇到原有地下管线,书面报告业主,提出处理措施后再行施工。

B、沟槽开挖和检查井扩槽挖土中,人工修整边坡,沟槽挖成后,视土质情况加稀撑或密撑。

C、沟槽挖成后,两侧堆土围挡,防止水流入基槽,浸泡槽底土(如有地下水,槽底应挖好排水沟和集水坑,并在集水坑中放入潜水泵,保持槽底不受浸泡)。

D、沟槽开挖宽度、槽底深度依据图纸设计可一次挖成。

E、安全员应经常巡视、检查沟槽土方稳定性,发现异常要及时撤离,并采取加固措施。

F、沟槽的开挖质量应符合下列规定:

不扰动天然地基或地基处理符合设计要求。槽壁平整,边坡坡度符合施工设计的规定。沟槽底部的开挖宽度设计无要求时按照GB50268—2008的第十四和十五页进行开挖,沟槽中心线每侧的净宽不应小于管道沟槽底部开挖宽度的一半。槽底开挖土方时,槽底高程的允许偏差为±20mm。

5沟槽支撑

5.1沟槽支撑应根据沟槽的土质、地下水位、开槽断面、荷载条件等因素进行设计。支撑的材料可选用钢材木材混合使用。

5.2撑板支撑的横梁或纵梁不得少于2根横撑,横撑的水平间距宜为1.5—2.0m。横撑的垂直间距不宜大于1.5m。

5.3在软土或其它不稳定土层中采用撑板支撑时,开始支撑的开挖沟槽深度不得超过 1.0m,以后开挖与支撑交替进行,每次交替的深度宜为0.4—0.8m。

5.4撑板的安装应与沟槽槽壁紧贴,当有空隙时,应填实。横排撑板应水平,立排撑板应顺直,密排撑板的对接应严密。

5.5横梁应水平,纵梁应垂直,且必须与撑板密贴,联接牢固;横撑应水平并与横梁或纵梁垂直,且应支紧,联接牢固。

6下管前的检查

6.1下管前应对沟槽进行检查,并作必要的处理;槽底有杂物应清理干净,应保证管道结构每侧工作宽度,槽底高程要符合现行的检验标准,不合格者应进行修整或按规定处理。下管的一侧堆土过高,过陡者,应根据下管需要进行整理,并须符合安全要求。

6.2现场检查管材

管材必须有合格证书,且批量,批号相符。管的外形及尺寸允许偏差应符合现行国家标准。管表面不得有裂纹,凹凸不平等妨碍使用的缺陷。外观质量及尺寸公差应符合国家标准要求,

7管道安装

7.1排水管道安装施工程序

验槽→支模→下管→排管→平基→稳管→管座→接口

7.2 验槽:沟槽基底施工前必须经项目监理检查管道沟槽开挖面,作好验槽记录。

7.3支模:管道基础砼模板采用15cm×15cm方木,木枋高程不合适时,用木板平铺找补,木板与方木用铁钉钉牢;模板内部可用支杆临时支撑,外面应支牢,防止安管时走动,可采用靠模板外侧钉铁钎的方法。管子至管沟内,利用模板做为导木,在槽内滚运至安管地点,

然后将管子顺排在一侧方木模板上,使管子重心落在模板上,倚在槽边。槽宽不够时,要先修坡,再将管子靠坡放稳,并将管子洗刷干净。

7.4下管:下管时采用汽车吊配合人工下管,下管时,事先应与起重人员或吊车司机一起勘察现场,根据沟槽情况,确定吊车距槽边的距离、管材存放位置及其他配合事宜,吊车进出线路应事先进行平整,清理障碍。吊车下管应有专人指挥。指挥人员必须熟悉机械吊装有关安全操作规程及指挥信号。在吊装过程中,指挥人员应精神集中;吊车司机和槽下工作人员必须听从指挥。测量员定出管道中心线及平基宽度边线,支设垫层模板,做好标高控制点。指挥信号统一明确。吊车在进行各种动作之前,指挥人员必须检查操作环境情况,确认安全后,方可向司机发出信号。绑(套)管子应找好重心,以便起吊平稳,管子起吊速度均匀、回转平稳,下落低速轻放,不得忽快忽慢和突然制动。管子下沟时,以逆流方向铺设。

7.5平基:灌筑平基砼时,应使砼面高出平基面2—4cm(视管径大小而定)并进行捣固,管径400mm以下者,可将管座砼与平基砼一次灌齐,并将砼作成弧形。浇筑砼前,平基应刷毛并冲洗干净;

7.6稳管:将管子从模板上移至砼面,轻轻揉动,将管子至设计高程,注意保持对口和中心线位置准确。

安管的对口间隙,管径≥700mm,按10mm控制,<700mm可不留间隙,稳较大的管子,宜进入管内检查对口,减少错口现象,稳管以达到管内高程偏差,中心线偏差不超过10mm,相邻管内底错口不大于3mm为合格。

8、检查井

8.1施工工艺流程

砂石基层→浇筑砼井基垫层→砌筑井壁→安爬梯→盖板→抹井→试水

8.2砂石垫层要求分层铺设,分层夯实,且周边宽出砼底板100mm。

8.3检查井的流槽,应在井壁砌筑之前施工,井壁表面应用砂浆分层进行压实抹光。

8.4井室内的踏步应在井壁砼浇筑之前预留,其尺寸应符合设计规定,踏步和脚窝在砂浆或砼未达到规定强度前不得踩踏。

8.5预留支管:井壁砌筑浇筑之前预留支管,管口应深入井3cm,预留管的管径、方向、标高应符合设计要求,管与井壁衔接处应严密不得漏水,预留支管宜用低强度等级砂浆砌筑封口抹平,用截断的短管安装预留管时,其断管破茬不得朝向井内。

9雨水口

9.1按道路设计边线及支管位置,定出雨水口中心线桩使雨水口长边必须重合道路边线。

9.2按雨水口中心线桩,挖槽注意留有中足够肥槽,如核对雨水口位置有误差时以支管为准,平行于路边修正位置,并挖至设计深度。9.3槽底要仔细夯实,如有水应排除并浇注砼基础,槽底为松软土应夯筑3:7灰土基础,然后砌筑井墙。

9.4雨水口允许偏差

雨水口允许偏差见下表:

10.回填土

10.1填方土料应符合设计要求,保证填方的强度和稳定性。施工前检验填土的含水量,含水量大于最优含水量时,应采用翻松、晾晒、风干等措施降低含水量。如含水量偏低,可洒水湿润。

10.2根据土料、压实机械、密实度要求,通过试验确定含水量控制范

围,每层铺土厚度、压实遍数、进行水平分层夯实碾压达到设计要求。

10.3 管道顶面标高上500至槽底部的回填土采用人工分层填土夯实,采用人工或小型夯实机配合夯实,管顶至路基底基层回填土采用机械分层回填碾压。

10.4施工时,用试验求出土在一定含水量范围内达到设计密实度要求时的合理碾压遍数,用碾压遍数来控制压实。对有密实度要求的土方工程,每层填压密实后进行试验,直至合格为止。

10.5铺设管道的现场浇筑混凝土基础强度,接口抹带或预制构件现场装配的接缝水泥砂浆强度不应小于5N/mm2。

10.6槽底至管顶以上50cm范围内,不得含有机物以及大于50mm的砖、石等硬块。

10.7回填土的含水量,宜按土类和采用的压实工具控制在最佳含水量附近。

10.8回填土的每层虚铺厚度为20-25cm。

10.9回填土每层的压实遍数,应按要求的压实度、压实工具、虚铺厚度和含水量,经现场试验确定。

10.10管道两侧和管顶以上50cm范围内的回填土,应由沟槽两侧对称运入槽内,不得直接扔在管道上,回填其他部位时,应均匀运入槽内,不得集中推入。

10.11沟槽回填土的压实应符合下列规定:

a.回填土应逐层进行,且不得损伤管道。

b.管道两侧和管顶以上50cm范围内,应采用轻夯压实,管道两侧压

实面的高差不应超过30cm。

c.分段回填压实时,相邻段的接茬应呈阶梯形,且不得漏夯。

d.采用蛙式夯时应夯夯相连。

e.管道沟槽位于路基范围内时,管顶以上25cm范围内回填土表层的压实度不应小于87%。

第三章.施工进度和劳动力计划

1.路基

1.1施工准备工作:a.认真复核和领会设计图纸;b.对道路全段中线及水平高层进行复测;c.对所有工程机械进行大检修,以确保机械的良好运转;d.对土场的素土取样送试验室进行最佳含水率及最佳击实度试验;e.施放边桩(线);f.原始标高抄平并上报实测数据,请监理工程师审批。

1.2路基挖方

A、施工前应做好路基挖方的一切准备工作,根据现场施工条件,施工现场挖方采用WL-100型挖掘机挖土,路基挖土必须按设计断面自上而下半幅开挖,不得乱挖、超挖,严禁掏洞取土,保证安全施工。开挖时应确定堆土位置,运土路线,机械运转路线。

B、弃土应及时清运,若不能进行下一道工序时,可在基底以上预留15-30cm,待下一道工序开始再挖至设计标高。

C、施工过程中,应随时注意检查挖方边坡状态

1.3路基填方

A、视工地的实际情况,选择约100米作为试验段进行摊铺,反复碾

压,积累各种原始资料。

B、采用挖掘机挖装,自卸汽车运输,平地机结合人工摊铺,重型压路机碾压。

C、碾压必须按步进行,且搭接碾压宽度不应小于10cm。

D、严格控制碾压厚度(以摊铺30cm为宜)及土壤的含水率,当含水率过高时应予晾晒,过低时应适当洒水。

E、路基填土不得含草、树根等杂物,粒径≥10cm的土块应打碎。

F、填土分层填筑压实,每层填筑完毕采用20T振动压路机碾压密实,对分段施工接槎处,先填地段按1:1坡度分层留台阶。

G、依据设计要求,路基的压实标准采用重型击实标准的压实度。路基土方各层压实度要求见下表:

H、压路机碾压时应遵循先轻后重,先稳后振,先低后高,先慢后快以及轮迹重叠等原则。

I、道路边缘、检查井、雨水口周围以及沟槽回填土不能使用压路机碾压的部位,应采用机夯或人力夯夯实。必须防止漏夯,并要求夯击面积重叠1/4-1/3。

1.4路基压实质量的控制与检查

A、路基填筑前应先将用于填筑的土样进行击实试验,确定其最佳含水量和最大干密度。

B、摊铺碾压以前,应测定土的实际含水量,过湿应予以晾晒,过干应加水湿润,控制其含水量在最佳含水量±2%的范围以内。

C、在压实过程中应随时检查有无软弹、起皮、推挤波浪及裂纹等现象,如发现上述现象,应及时采取处理措施。

D、碾压完成后,立即测定其含水量和湿密度,计算干密度和压实度,判断是否达到压实标准。

E、路床允许偏差见下表

1.5路基填筑用“三阶段、四区段、八流程”进行。

A、三阶段为:准备阶段→施工阶段→竣工阶段。

B、四区段为:挖方区→平整区→碾压区→检验区。

C、八流程为:施工准备→基底处理→分层填筑→摊铺整平→洒水或晾晒→机械碾压→检验签证→面层整修及边坡整修。

1.6施工方法及注意事项

A、严格按照有关规范、规则进行施工组织和安排,路基施工前应注意地下管线布置,应先做好临时排水、基底处理和土的压实工作。

B、路基土的压实度应达到设计规定的压实度,确保路基强度和稳定性。

C、土方开挖后,必须进行原土碾压夯实。

D、土质路基原地面以下的墓穴、井洞树根必须清理并碾压夯实。

E、路基穿过低洼积水地段时,应抽干积水,清除淤泥和腐植土,压实后方可填筑。

F、路基完工后应按设计要求对标高、纵坡、横坡和边坡进行检查。

1.8路基土方施工工艺流程图如下页图:

路基土方施工工艺流程图如下图:

检测密实度→轻型击实试验→清理场地→施工准备→路基开挖→施工放样→整形验收→碾压→取送土样→弃土或填土段→装载运输路基填方施工工艺流程图:

重复上述工序至设计标高→修整路床及边坡→验收→自检→准备工

作→

测量放线→清理与挖除→整平碾压→推土机推平稳压→含水量检测→平地机整平→碾压→自检→取土样试验→块石铺填→碎石嵌缝

6.模板制作与安装

模板采用槽钢组合,槽钢长度采用3-4m不等。固定用铁橛内外固定紧,其间缝隙用小木块锲牢。

模板安装时按放线位置支立模板,采用水准仪检验控制高程,安装后的模板高程应准确,接头平顺,线条顺直,棱角整齐,稳定牢固。模板接头处应加密铁橛须保证直顺。

7.砼浇注前的准备

A、商品砼供应合同的制订

砼的搅拌站的选择:着重考察搅拌站的供应能力,包括机械设备运转情况、运输能力、砼原材料的质量、砼试验水平、砼的供应运距、试配后各项技术指标、单价等因素。

B、各项技术、质量保证:砼供应合同内必须详细写明如下技术、质量保证条件:

a)砼强度保证;

b)砼凝结时间保证;

c)砼的供应连续性要求;

d)砼供应数量的保证;

e)砼坍落度保证;

f)水泥的品种、强度等级,骨料品种、粒径要求,外加剂品种;

g)配合比要求,技术资料要求;

C、砼浇筑申请:为了保证砼浇筑前各道相关工序质量均合乎要求,应建立砼施工前的各专业会签制度和商品砼的浇筑申请制度。砼浇筑申请书是向监理报验砼浇筑的报验材料和竣工资料的一部分,砼浇筑申请书必须在浇筑前由技术员填写,交由技术总负责会签,保证各专业在砼浇筑前的准备工作已完毕。

D、机械设备和场地准备:由施工员负责现场内砼浇筑的机械设备准备工作,并综合考虑施工要求安排场地路线,以满足砼罐车停车要求和行走需要。施工员同时负责协调砼运输车辆。

8.砼摊铺

A、摊铺混凝土前应对模板的位置、高度、润滑、支撑情况及基层的平整,润湿情况进行检查。

B、摊铺:砼板可一次摊铺,沿纵向进行。

C、摊铺厚度:一般高出模板2-2.5cm,摊铺时可在模板顶加一条临时活动木挡板(约3cm),以防振捣初期混凝土外溢,随着混凝土初期振捣进度逐步向前移动。

D、混凝土摊铺到板厚的2/3时即可拔出模内铁橛,并填实镢洞。

E、补仓时,已浇灌混凝土侧面应刷沥青,同时应有一定的强度避免振捣时损伤。

F、摊铺工作要在分缝处结束,不能在一块内接茬。

因故摊铺工作停工时须特殊处理,停工在半小时之内可将混合料表面用湿麻布盖好,恢复工作时把此处混凝土耙松,再继续摊铺,停工

半日以上时,可根据气温和混合料的初凝时作施工缝隙处理。

9.混凝土振捣

先用插入式振动器振捣,再用平板振动器纵横交错全面振捣,纵横振捣时应重叠10-20cm,振捣时间应以拌合物停止下沉,不再冒出气泡并泛出水泥浆为准,最后用振动梁拖拉振实,振捣时要辅以人工找平,并应随时检查模板,如有下沉、变形或松动,应及时纠正。

经用振动梁整平后,再用铁滚筒来回滚动,直至表面泛浆并整平为止。

10.收面

收面前,应清除粘浆,做好清边整缝,严禁在板面混凝土上洒水、撒干水泥进行操作,收面应分二次进行,先找平抹平,待混凝土表面无泌水时,再做收光抹平。

11.板面拉毛

待混凝土表面抹平压实后,沿横方向用压纹滚槽压槽,槽深1-2mm。

12.接缝施工

A、横缩缝施工:锯缝必须及时,一般在混凝土强度达到20%-30%时进行,并应结合工地试验确定合适锯缝时间,根据气温不同,切缝时间可参考下表

切缝机切缝时间参考表

注:切割时间是指混凝土抹面成活后所经的时间(天),早晚温差悬殊时,应通过试验后决定切缝时间。

B、封缝:混凝土板养护期满后,应及时填缝,在填缝前应保持缝内清洁、干燥,用聚胺脂橡胶进行填缝。

13.混凝土板养生

A、在混凝土尚未达到足够的强度前,不能由于干燥收缩而发生裂缝,因而必须防止水分蒸发过量,同时还不能使混凝土产生过大的温度应力,必须采取措施减少混凝土本身的温度差,这两点是混凝土成活后影响质量的关键问题。

B、混凝土保温养护:覆盖一层塑料薄膜然后在覆盖二层草帘。

C、砼板在养护期间和填缝前,应禁止车辆通行,在达到设强度过40%以后,方可允许行人通过。

D、养护时间应根据混凝土强度增长情况而定,一般宜为14-21d,混凝土抗压强度必须达到80%以上,养护期满方可将覆盖物清除,板面不得留有痕迹。

14.拆模

l 拆模时间应根据气温和混凝土强度增长情况而定,一般拆模时间可参照下表执行。混凝土板允许拆模时间见下表:

拆模应仔细,不得损坏混凝土板的边角,尽量保持模板完好。

15.混凝土浇筑时每班应留设抗压试块一组,抗折试块二组,超过1000m3时还应留设一组抗压试块,用以检查后期强度,龄期不少于90天,并应按(GBJ107-87)进行评定。

16.允许偏差应符合下表规定:

室外管网施工组织设计

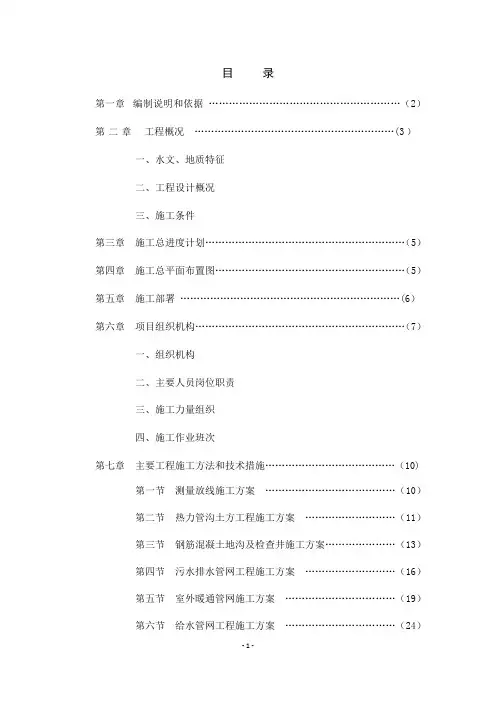

目录 第一章编制说明和依 据 (2) 第二章工程概况 (3) 一、水文、地质特征 二、工程设计概况 三、施工条件 第三章施工总进度计 划 (5) 第四章施工总平面布置 图 (5) 第五章施工部署 (6) 第六章项目组织机构 (7) 一、组织机构 二、主要人员岗位职责

三、施工力量组织 四、施工作业班次 第七章主要工程施工方法和技术措施 (10) 第一节测量放线施工方案 (10) 第二节热力管沟土方工程施工方案 (11) 第三节钢筋混凝土地沟及检查井施工方 案 (13) 第四节污水排水管网工程施工方案 (16) 第五节室外暖通管网施工方案 (19) 第六节给水管网工程施工方案 (24) 第七节砖砌电缆沟、检查井施工方案 (27) 第八节直埋电缆敷

设 (30) 第八章质量保证体系和保证措 施 (33) 第九章安全保证体系和保证措 施 (36) 第十章确保工期的技术组织措 施 (43) 第十一章文明施工与环境保护措施 (48) 第十二章主要机具、设备和劳动力的配置 (53) 第一章编制说明和依据 一、编制说明 根据设计图纸及施工合同的要求,为了保质保量地完成施工任务,结合我公司已有的类似项目的施工经验,特编制本施工组织设计。 本施工组织设计是内蒙古中钰镁合金锻造轮毂有限公司镁合金轮毂及车辆轻量化型材项目室外管网工程施工技术和项目管理的指

导性技术文件,是施工预算、造价控制、竣工决算的重要依据。也是在具体施工过程中对特殊及关键部位编制施工方案的基础性文件。 二、编制依据 1.设计单位提供的施工蓝图; 2.与建设单位签订的施工合同要求; 3.《给排水管道施工及验收规范》 4.《埋地硬聚氯乙烯排水管道工程技术规程》 5.《建筑基坑支护技术规程》 6.《建筑施工安全检查标准》 7.《砌体工程施工质量验收规范》 8.《混凝土结构工程施工质量验收规范》 9.《建筑工程施工质量验收统一标准》 10.《给水排水构筑物工程施工及验收规范》 11.《施工现场临时用电安全技术规范》 12.《建筑机械使用安全技术规程》 13.《城市供热直埋热水管道技术工程》

学校室外配套工程建设施工组织设计

目录 一、主要施工办法 二、拟投入的主要物资计划 三、拟投入的主要施工机械 四、劳动力安排计划 五、确保工程质量的技术组织措施 六、确保安全生产的技术组织措施 七、确保工期的技术组织措施 八、确保文明施工的技术组织措施 九、施工网络图 十、确保报价完成工程建设的技术和管理措施十一、施工总平面图

一、主要施工方法 1、编制依据 1.1 业主提供的招标文件和施工图纸。 1.2 国家现行的工程技术、施工验收标准及规范。 1.3 地方和行业现行有关建筑安装工程操作规程及技术标准。 1.4 国家和省市有关安全生产、文明施工的规定和要求。 1.5 现行有关省、市工期定额和预算定额。 1.6 施工现场条件和地质情况。 2、工程概况 本工程为鹤壁市鹿鸣中学室外配套工程,包括室外道路、操场及室外电力、给水、雨水、污水、采暖等室外管线工程。校内电源由小学北部市政电网10KV线路引入,区内设置容量为630KVA的10/0.4KV箱变一台,为校内供电。电信线路采用HYA型电缆支状敷设。给水管网采用环状与枝状相结合的布置方式,管道采用PE 管及相应配件,直埋敷设。排水系统采用雨污分流制,均采用UPVC 双壁波纹管。采暖为一个系统,管道采用整体式预制保温管,焊接连接,直埋敷设。 3、工程目标 3.1质量目标: 达到合格工程。 3.2工期目标:

自签订合同之日起58日历天。 4、主要工程项目的施工方法 4.1室外道路工程 4.1.1路基工程 (1)准备工作 项目部测量组复核设计单位提供的水准点及控制点,恢复定线,复核横断面,及时与监理联系尽快进行图纸签认工作,同时各种土样的各项土工试验项目及早进行。试验路段争取早日开工。 我单位结合具体情况,施工程序如下: A:为了保证路基边沿压实度,路基边沿增加50cm 超宽填筑。 B: 松铺厚度,按每层30cm分布,严格控制厚度。 C:先用推土机初平(推土机初平前进行含水量检测),然后用平地机整平,由路中开始向两侧推进,往返三次达到整平要求,个别不平处,用人工进行找平. D:路基碾压用18T振动压路机,第一遍压路机慢速静压,第二遍压路机再次慢速静压,第三遍弱振中速碾压,第四遍开始强振中速碾压。当碾压三遍,开始进行压实度检测,若未达到压实度标准,继续碾压,直到满足设计要求,合格后静压收光。每遍压实都要从路基两侧向中间推进,压路机碾压轮重叠0.4-0.5米,压路机行进速度控制在2-2.5km/h. E:路面平顺光洁,无明显轮迹,然后进行压实度检测,测设中

水电安装施工组织设计范本

目录 一、编制依据 (2) 二、工程概况 (2) 三、工程特点 (2) 四、施工准备 (3) 五、主要工序施工技术措施 (6) 六、电气工程施工 (8) 七、管道工程施工 (22) 八、质量保证措施 (50) 九、安全技术措施 (52) 十、消防保卫措施 (53) 十一、现场文明施工管理措施 (54) 十二、成品及设备部件的保护措施 (55) 十三、现场的材料设备供应和管理措施 (56) 十四、降低成本技术措施 (56) 十五、技术保证措施 (57)

郴州市第一人民医院东院一期 安装工程施工组织设计 一、编制依据 1、工程施工图纸 2、工程合同条款 3、郴州市建委相关文件 4、现行《建筑安装工程施工规范》和《建筑安装工程质量评定标准》 二、工程概况 1、工程名称:郴州市一人民医院东院一期 2地理位置:郴州市苏仙区白露塘镇青年大道与白露塘路交汇处 3、工程规模:总建筑面积约80000m2;建筑高度最高为99.85米 4、工程特点:本工程为框剪结构;由医技楼5层,住院楼10层;专家楼11层组成。 1、电气部分: 动力、照明、弱电(电话综合布线系统、消防报警联动系统、有线电视系统、广播系统、电视保安监控系统)、防雷接地系统等。 2、管道部分: 生活冷水系统、生活污水系统、雨水系统、消火栓系统、自动喷淋系统。 三、工程特点: 1、本工程为新建公共建筑,楼内设施较完善,功能齐全,技术含量高。为此我们将在安装施工过程中,结合本工程的特点,配合好土建施工,统筹安排,协调配合,优质高效的完成任务。 2、本工程施工工期紧,专业交叉施工多,技术难度大,工程量大,劳动力组织及管理机构配备是否合理,将影响建设方的社会效益。因此,我们将发挥各职能部门的积极性,精心施工,以竣工验收日期不变为基准,全部实行倒排计划,投入最精干的队伍,以严密的组织机构落实详细的施工计划,强化管理,严格执行质量管理制度,保证工程施工质量。 四、施工准备 (一)、施工布置原则

室外管网工程施工组织设计专项方案

施工组织设计 目录 第一章主要施工方法 (2) 一、挖沟槽土方 (2) 二、路基回填 (3) 三、雨水管道铺设 (5) 四、砌筑检查井 (14) 五、雨水进水井 (16) 六、污水管道铺设 (17) 第二章主要技术措施 (26) 一、项目风险预测 (26) 二、事故防范 (26) 三、事故应急预案 (27) 第三章质量保证体系及保证措施 (30) 一、施工质量管理 (30) 二、组织体系及保证措施 (30) 第四章工程进度安排 (32) 一、工期及保证措施 (32) 二、影响工期的因素分析及对策 (35) 第五章重点、难点及保证措施 (38) 一、雨季施工和防护措施 (38) 二、地下管线及其他地上、地下设施的保护加固措施 (39)

三、冬季施工和防护措施 (40) 四、其它注意 (42)

第一章主要施工方法 一、挖沟槽土方 1、施工前准备 为了便于施工及有利于沟槽的稳定,土方开挖前先做好定位放线工作,及时配合沟槽支护班组做好清表工作。 按照要求,沿沟槽支护边放好开挖边线,在槽边设置排水沟和集水井,做好地表水的排除工作。 2、沟槽开挖顺序 当钢板桩成功打入时,可以开始沟槽的开挖工作。土方开挖由专人指挥,严格遵循“分层开挖、严禁超挖”及“大基坑小开挖”的原则。 当挖至标高接近沟槽底板标高时,边抄平边配合人工清槽,防止超挖,并按支护结构要求及时调整钢板桩。接近钢板桩帷幕墙30cm 的土方由人工进行清理,并由挖机带走。 在设计要求有底板的沟槽开挖时,沟槽开挖施工至基础底板标高时,应及时完成石子垫层、素砼基础铺设工作。在前一块完成土方后开挖及垫层、基础施工后,才能进行下一块相邻区块的土方开挖。 3、沟槽排水 为保持开挖的沟槽内无积水直到施工完成,因此必须认真做好沟槽排水工作。首先在沟槽顶面两侧设排水沟以堵截地面上的雨水和明水流入沟槽内;另外在槽底两侧设置排水明沟,并在每个井段设置集水坑,并配备足够数量的水泵进行抽水,确保沟槽内无积水。

室外配套及景观绿化工程施工组织设计方案2018年修订版

室外配套及景观绿化工程施工组织设计方案

目录 第一章编制依据及施工执行标准 第一节编制依据 第二节施工执行标准 第二章工程概况 第一节工程概况 第三章施工总部署 第四章施工准备 第一节技术准备 第二节材料、机械、设备准备 第五章施工组织管理体系及组织保障和技术保障措施第一节目标管理 第二节项目管理机构 第三节施工组织与技术保障措施 第六章工程资金、劳动力、机械投入计划 第一节物资资金使用计划 第二节、劳动力组织 第三节劳动力投入计划 第四节、主要机械设备投入 第七章施工总进度计划与筋斗控制措施 第一节、工期目标 第二节、确保工期的技术组织措施 第三节、形象进度控制措施 第四节、工期保证措施 第八章工程测量控制措施 第九章质量控制措施 第一节质量管理体系 第二节质量控制制度 第三节质量控制落实方法与措施 第四节、质量控制手段,确保优良工程的措施 第十章安全生产、文明施工措施

第一节安全生产措施 第二节文明、环保施工措施 第一章编制依据及施工执行标准 第一节编制依据 一、某某市龙霞小区B-33-1、3#地块(同人欣园)室外配套及景观绿化工程(一标段)招标文件。 二、某某市龙霞小区B-33-1、3#地块(同人欣园)室外配套及景观绿化工程(一标段)施工图。 三、参照有关施工技术标准、规范和验收标准。 第二节施工执行标准 1、某某市龙霞小区B-33-1、3#地块(同人欣园)室外配套及景观绿化工程(一标段)有关合同及技术核定文件; 2、国家省市现行的工程建设有关技术规范文件和行业标准; 2.1《建设工程施工质量验收统一规范》GB50300-2001 2.2《建筑地基与基础工程施工质量验收规范》GB50202-2002 2.3《混凝土结构工程施工质量验收规范》GB50204-2002 2.4《砌体结构工程施工质量验收规范》GB50203-2002 2.5《建筑地面工程施工质量验收规范》GB50209-2002 2.6《建筑屋面程施工质量验收规范》GB50207-2002 2.7《建筑电气工程施工质量验收规范》GB50303-2002 2.8《工程测量规范》GB50026-93 2.9《城市绿化工程施工及质量验收规范》CJJ/T82-99 2.10《浙江省园林绿化工程施工质量验收规范》DB33/1068-2010 2.11《钢结构结构施工质量验收规范》GB50205-2001

工业管道安装施工组织设计方案-管道施工组织设计范本

×××××××公司 工艺管道安装工程 管 道 施 工 组 织 设 计 单位工程名称:库区系统安装工程 工程名称:库区工艺管道安装工程 编制单位:××××××××公司 编制日期: 编制人: 审核人:

目录 一、工程概况 1.工程名称 2.工程地点 3.工程简介 二、施工中执行的技术标准、规程、规范 三、施工机具和人员配备 1.施工机具 2.人员配备 四、施工平面图及场地简介 五、施工工序 六、施工进度计划表 七、施工方案 1.施工工准备阶段 2.管道制作加工 3.管道焊接 4.设备安装 5.管道安装 6.管道防雷接地 7.管道检验、检查和试验 8.管道的吹扫与清洗 9.管道防腐与刷油 10.管道绝热 11.工程交接验收 八、质量技术管理措施 九、安全技术管理措施

一、工程概况 1.工程名称:×××××公司库区油罐管道及至码头管道安装工程 2.工程地点:×××××× 3.工程简介: 本工程为新建植物油库的管道安装工程,共分为两部分,一部分为库区各油罐之间进出油、伴热、加气管道安装;另一部分为码头至油罐区之间进出油、伴热、加气管道安装。其中进油管为DN200、DN150;出油管为DN150;蒸汽管、罐底排污管、压缩空气管为DN65;蒸汽伴热管为DN25,均采用热轧无缝钢管制作安装。 管道阀门及其他附件采用法兰螺栓连接;DN200 、DN150管道采用氩电联焊,其他管道全部采用电弧焊。管道除锈为动力工具除锈;防腐为铁红防锈漆两遍、面漆一遍;管道有保温要求则不刷面漆,其他按照工艺要求施工。 二、施工中执行的技术标准、规程、规范 1.设计图纸及设计说明文件 2.《工业金属管道工程施工及验收规范》(GB50235-97) 3.《现场设备、工业管道焊接工程施工及验收规范》() 4.《工业设备、管道防腐蚀工程施工及验收规范》(HGJ229-91) 5.《工业设备、管道绝热工程施工及验收规范》(GBJ126-89) 6.《工业金属管道工程质量检验评定标准》(GB50184-93) 7.工程合同有关文件和甲方要求。 三、施工机具和人员配备

室外消防管道工程施工组织设计方案

室外消防管道施工方案编制单位:

编制人:审核人审批人:

一、沟槽开挖和回填: 1.1沟槽开挖 1.1.1本工程室外消防管线大部分埋地敷设,地质大部分为坚石地基,沟槽采用人工、机械开挖相接合的方式。由于现场场地较大,将开挖的管沟土石方就地堆放。 沟底宽度满足以下要求: 管道一侧的工作面宽度(mm) B= D1+2(b1+ b2+ b3) 其中B---管道沟槽底部的开挖宽度(mm) D1---管道结构的外缘宽度(mm) b 1---管道一侧的工作面宽度(mm) b2---管道一侧的支撑厚度,可取150~200mm 1.1.2本工程室外沟槽部位设计标高处若为未经扰动的天然地基,经平整后管道可直接敷设;若为松软地基,在设计沟标高下挖0.7米,然后回填素土,分三层夯实,然后用50毫米厚砂垫层找平至设计标高,再敷设管道。

1.1.3沟槽每侧临时堆土或施加其他荷载时,应符合下列规定: (1) 得影响建筑物、各种管线和其他设施的安全。 (2) 不得掩埋消火栓、各种阀门、雨水口、测量标志以及 各种地下管道的井盖,且不得妨碍其正常使用。 (3) 人工挖槽时,堆土高度不宜超过1.5m,且距槽口边 缘不宜小于0.8m。 (4) 沟槽的开挖质量应符合下列规定: (5) 未经扰动天然地基或地基处理符合设计要求;槽壁平 整,边坡坡度符合施工设计的规定;沟槽中心线每侧 的净度不应小于管道沟槽底部开挖宽度的一半;槽底 高程的允许偏差:开挖土方时应为±20mm。 1.2、沟槽支撑 本工程沟槽深度均较浅,且地基较坚硬,所以不考虑沟槽支撑。 1.3沟槽回填 1.3.1管道的沟槽应在水压试验合格后及时回填。 1.3.2回填土时,槽底至管顶以上50cm范围内,不得含有机物、冻土以及大于50mm的砖、石等硬块;回填时回填土须夯压实,两侧高差应相差不大。 1.3.3回填土的每层虚铺厚度为250mm。 1.3.4沟槽回填时,砖、石、木块等杂物应清除干净。 1.3.5回填土或其它回填材料运入槽内时不得损伤管节及其接口,并应符合下列规定: (1) 根据一层虚铺厚度的用量将回填材料运至槽内,且不 得在影响压实的范围内堆料。 (2) 管道两侧和管顶以上50cm范围内的回填材料,应有 沟槽两侧对称运入槽内,不得直接扔在管道上;回填 其他部位时,应均匀运入槽内,不得集中推入。 1.3.6 沟槽回填土的压实,应符合下列规定: (1) 回填压实应逐层进行,且不得损伤管道。

室外供热管网施工组织设计

综合说明,质量、工期、安全文明施工目标根据供热管道安装有关规定、技术规范、图纸等其他资料,以及现场考察了解的情况,并结合本单位的技术、设备、经验等优势,在保证质量、工期、安全、环保和文明施工的原则下,编制本工程的施工组织设计。 一、综合说明 1.编制依据 1、《工业管道焊接工程施工及验收规范》(GB50236-98); 2、《城镇直埋供热管道工程技术规程》(GJJ/T81-89); 3、《城市供热管网工程质量检验评定标准》; 4、《施工现场临时用电安全技术规范》(JGJ46-88); 5、《城镇供热管网工程施工及验收规范》CJJ28-2004; 2.工程概况 本工程为X X X室外供热管网工程,位于济南高新区体育西路与康虹大街交汇处,该站设计总供热能力25万㎡,其中低区供热面积约19万㎡,高区供热面积约6万㎡。本工程供热介质为水。设计参数:一网设计供水温度近期为110℃、远期130℃.设计压力等级为2.5Mpa,二次网设计供回水温度80℃/60℃,设计压力等级为1.6Mpa. 2.质量与工期目标 质量目标:确保优良。 工期目标:按业主要求日期开工,自接到业主通知一小时内人员、设备均能到达指定现场。 3.安全文明施工目标 安全施工目标:实现“双零”目标。即零安全事故,零伤亡率。 文明施工目标:精心组织,科学管理,规范作业,文明言行;保证并

维护施工区域的安全与交通秩序;确保达到省级文明示范工地、济南市标准化工地的要求。 二、施工组织机构 根据工程情况设一个项目部,下设施工技术部、质量检查部、计划统计部、综合办公室、物质设备部、安全监察部、财务部、试验室等部门,项目部是全面完成合同任务的领导机构,对业主负全面责任,通过各部门实施完成各项业务工作。施工组织机构如下图所示:

最新版小区室外配套弱电智能化工程施工组织设计方案

小区室外配套弱电智能化工程施工组织设计方案

目录 1.工程总体实施内容描述 (4) 2、主要施工方案与技术措施 (8) 2.1、施工总体安排 (8) 2.2、工程前期准备 (11) 2.3、工程实施流程图 (12) 2.4、各分部分项采购的主要施工方案与技术措施 (12) 2.4.1室外消防联动及管网工程施工中: (12) 2.4.2视频监控系统工程施工中: (18) 2.4.3周界防范红外报警系统施工方案 (21) 2.3.4.可视楼宇对讲系统施工方案 (28) 2.4.5综合管网、室外排管及工井挖土方及回填施工施工方案: (29) 2.5、工程验收阶段 (35) 2.6、施工各阶段所采用的新技术、新工艺 (39) 3.拟投入本项目的主要施工设备表 (45) 4、劳动力安排计划表 (48) 5.工程质量管理体系与措施 (50) 6.安全管理体系与措施 (67) 7、工程环境保护、冬雨季施工管理体系及保证措施 (104) 7.1环境保护技术组织措施 (104) 7.2针对本次工程的冬雨季施工技术措施 (111) 8.工程进度计划与措施 (115)

9.确保文明施工的技术组织措施 (131) 10、施工总平面图及临时用地 (138) 10.1临时设施等施工现场布置图 (138) 10.2临时用地表 (141)

1.工程总体实施内容描述 1.1、工程建设地点:**县仁和路以北、东光路东、刘海路西(**C区小区内) 1.2、施工目标:按合同进度计划,完成**县**小区C区室外配套弱电施工工程工作。 1.2.1、质量目标 以工程质量为重点,贯彻本企业ISO9001质量管理体系,工程质量按中华人民共和国及**县、弱电行业的—切有关法规、规范的要求,保证按照国家和行业相关施工验收规范组织验收,工程质量达到市合格标准。 1.2.2、工期目标 必须严格按招标文件规定工期120日历天如期完成,绝不拖延。充分发挥我公司现有制度化管理优势,依靠踏实的工作、严密的组织、先进的机械设备、精湛的技术,保质保量的完成施工任务。我公司承诺保证在120日历天内完成本工程范围内所有项目施工并交付使用。 1.2.3、安全生产目标 安全生产目标达到**市安全施工工地,杜绝任何重大伤亡事故,严格按国家安全评分标准,安全操作规程,高空作业规范,施工用电技术规范,及工地防火管理等有关制度,落实措施,规范施工。 1.2.4、文明施工目标 认真贯彻ISO14001环境管理体系,确保文明施工目标达到**县文明工地,文明施工管理是全面体现企业的管理水平,精神状态,也是杜绝安

城镇燃气中压管道施工方案(施工组织设计)范本

XX县天然气利用工程 施 工 组 织 设 计 编制: 审核: 批准: XXX有限公司(施工单位) 二零一三年三月

一、工程概况 本工程为XX县天然气利用项目天然气中压燃气管道工程,位于XX县长新路路段,全长3359.1米,管道为PE管道和无缝钢管,为城市输配管网,管道设计压力为0.4MPA。 本工程有XX设计院设计,XX监理有限公司监理,XX安装工程有限公司施工。 二、编制的文件依据 1.1施工图 XX县天然气有限公司提供的XX县天然气城区气化工程施工图纸。 1.2国家有关的法律、法规及行业的有关规定 《中华人民共和国安全生产法》主席令第70号(2002) 《建设工程安全生产管理条例》国务院第939号(2004) 《中华人民共和国节约能源法》主席令第90号(1997) 《中华人民共和国环境保护法》主席令第22号(1989) 《中华人民共和国水土保护法》主席令第49号(1991) 《中华人民共和国防洪法》(1997) 《中华人民共和国土地管理法》(1998年8月29日) 《建设项目环境保护管理条例》国务院令第253号(1998) 《石油天然气管道保护条例》国务院(2001) 《民用爆炸物品管理条例》国务院令第466号(2006)

交通部(78)交公路698号,石油部(78)油化管道字452号《关于石油管道和天然气管道与公路相互关系的若干规定》 《地表水环境质量标准》GB3838-2002 《大气污染物综合排放标准》GB16297-1996 《污水综合排放标准》(1999年局部修订)GB8978-1996 《中国石油化工集团公司安全、环境与健康》Q/HSE0001.1-2001 1.3国家和行家相关标准、规范 《城镇燃气设计规范》GB50028-2006 《城镇燃气输配工程施工及验收规范》CJJ33-2005 《聚乙烯燃气管道工程技术规范》CJJ63-2008 《输气管道工程设计规范》GB50251-2003 《油气输送管道穿越工程设计规范》GB/50423-2007 《油气长输管道工程施工及验收规范》GB50369-2006 《输油钢制管道抗震设计规范》SY/T0405-2004 《石油天然气建设工程施工质量验收规范》电气工程SY4206-2007 《石油天然气建设工程施工质量验收规范自动化仪表工程》SY4205-2007 《管道干线标记上设置技术规定》SY/T6064-94 《石油天然气建设工程施工质量验收规范管道穿跨越工程》SY4207-2007 《石油天然气建设工程施工质量验收规范输油管道线路工程》

室外雨污水管网施工组织设计

常州金坛建设工程有限公司 施 工 组 织 设 计 工程名称:西太湖影视基地 项目名称:室外雨污水管道工程 编制人: 审核人: 批准人: 年月日编制年月日审批 目录 第一章、工程概况及特点2 第二章、编制依据 2 第三章、施工总体部署3 第一节、材料及机具准备 (4)

第二节、施工作业条件 (4) 第三节、主要施工顺序 (5) 第四节、施工工期安排 (5) 第五节、工程质量控制 (6) 第四章、施工方案及技术措施6 第一节、施工测量 6 第二节、管沟开挖 8 第三节、管道基础施工9 第四节、排水管道铺设9 第五节、检查井砌筑及井盖选用11 第六节、土方回填 12 第七节、闭水试验12 第八节、通水试验通球试验13 第九章、成品保护 134 第五章、工程质量的保证措 施.............................................................. (14) 第六章、安全文明施工及环境保护措施16 第七章、季节性施工措施 (19) 第一章、编制依据 2.1、国家颁发的有关规范、规程和标准。

2.2、设计施工图及国标图集。 第二章、工程概况 1、基本情况: 工程名称:室外雨污水管道工程 建设单位:江苏伟驰建设发展有限公司 设计单位:苏州市新宇建筑设计有限公司 监理单位:江苏阳湖建设项目建设管理有限公司 施工单位:常州金坛建设工程有限责任公司 第三章、施工总部署 由于本工程施工面积广,工期紧张,只有合理安排施工,压缩工序施工时间以确保工期近期完成。 结合本工程施工现场实际情况,将雨污水管道工程进行流水施工。1、雨污水管网工程: 根据施工进度总计划和施工现场场地占用情况,将雨污管网工程施工

室外管网改造工程施工组织设计(DOC 31页)

室外管网改造工程施工组织设计(DOC 31页)

新希望家园三期供热二次管网改造工程 施 工 组 织 设 计

内蒙古盛弘建筑工程有限责任公司

施工组织设计 一、编制依据 1、新希望家园三期供热二次管网改造施工工程招 标文件。 2、新希望家园三期管网竣工图。 3、新希望家园三期供热二次管网改造施工图。 4、《城市直埋供热管道工程技术规范》CJJ81—98 5、《城市供热管网工程施工及验收规范》CJJ/28—2004 第一章工程概况 本项目为二次改造供热管网项目,有新建、有原来管道连接的土建、道路硬化、绿化、管道安装等,供热面积共计约15万平米。 一、承包方式 本工程采用固定综合单价包干方式承包,综合单价是指完成规定计量单位项目所需的人工费、材料费、机械使用费、管理费、利润;措施费、规费、税金单列项目;并考虑风险因素。 二、主要工程量 图纸中新建部分东区从换热站至小区中心管道低区

DN350单管长度约为370米、西区从换热站到A2-1#楼管道低区DN200单管长度约为265米,高区DN150单管长度约280米;其他管道为小区原有管道,只是新建管道与原管道及原管道与原管道连接、打断约计20处(具体见工程量清单),施工完毕后路(院)面的恢复。 三、施工技术方案及技术质量要求: 1、管径大于DN200(含DN200)管道采用螺旋焊钢管,管径小于DN200管道采用无缝钢管。管道除锈后、二布三油环氧煤沥青防腐。 2、管道保温采用50mm聚氨酯保温,外加玻璃钢保护层。 3、阀门采用天津塘沽瓦特斯、天津大站“力”字牌或天津津南华通“关”字牌。 4、标准及规范。 《城市供热管网工程施工及验收规范》CJJ28-90 《城市供热管网工程质量检验评定标准》CJJ38-90 《聚氨酯泡沫塑料预制保温管》CJ/T3002--92 第二章工程特点 由于该工程位于呼和浩特市新希望家园小区院内,存在很大不利施工因素较多,因此在施工过程中需甲方、监理公司及小区物业单位大力协助配合解决,且在施工过程中严格

某小区室外配套工程施工组织设计

东营市胜坨镇胜宇花园小区室外配套 施 工 组 织 设 计 东营市福华建设集团有限公司 二零一二年二月

目录 第一节编制说明. . . . . . . . . . . . . . . . . . . . . 第二节管理目标. . . . . . . . . . . . . . . . . . . . . 第三节施工部署. . . . . . . . . . . . . . . . . . . . .第四节排水工程施工方案及主要技术措施. . . . . . . . . . 第五节室外热网施工方案及主要技术措施. . . . . . . . . .第六节场地硬化施工方案及主要技术措施. . . . . . . . . .第七节园林植物施工. . . . . . . . . . . . . . . . . . . 第八节施工现场总平面布置方案. . . . . . . . . . . . . 第九节工程施工管理组织及保证体系. . . . . . . . . . . 第十节工程质量、进度、安全文明施工保证措施. . . . . . 第十一节主要施工机械设备选用表. . . . . . . . . . .. . 第十二节劳动力调配计划表. . . . . . . . . . . . . . . . 第十三节施工降水方案. . . . . . . . . . . . . . . . . .

第一节编制说明 一、编制依据 1、东营市胜坨镇胜宇花园小区室外配套技术文件; 2、《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 《电气安装工程施工质量验收规范》 3、山东省有关安全生产与文明施工的文件与通知 4、国家有关质量标准及施工质量验收规范和操作规程 5、施工现场勘查情况及施工条件 6、施工合同 二、编制指导思想和原则 1、贯彻执行国家的有关政策、法令、法规和各项基本建设经济及施工政策,现行的技术规范、标准。 2、以精心组织,科学管理、合理安排施工工序为原则,选择经济合理的施工方案及方法。 3、结合设计意图和工程实际情况,使用行之有效的先进经验,采用成熟配套的施工设备,提高机械化水平,减轻劳动强度,改善劳动条件,提高施工效率,保证工程质量,加快建设速度,确保施工安全。 4、严抓关键工序施工,合理安排其它施工内容的平行、交叉作业,有计划、有重点地组织人力、物力,狠抓落实,确保各项技术经济指标和竣工工期的实现。 5、坚持严格的质量标准,采取强有力的执行措施,确保实现优质工程的目标。 6、尽量减少施工临时设施,充分利用现场条件,在确保安全使用的前提下,

城镇燃气中压管道施工方案(施工组织设计)范本

XX 县天然气利用工程 施 工 组 织 设 计 编制: 审核: 批准: XXX 有限公司(施工单位)二零一三 年三月 工程概况 本工程为XX 县天然气利用项目天然气中压燃气管道工程,位于XX 县长新路路段,全长3359.1米,管道为PE 管道和无缝钢管,为城市输配管网,管道设计压力为0.4MPA。 本工程有XX 设计院设计,XX 监理有限公司监理,XX 安装工程有限公司施工。

二、编制的文件依据 1.1施工图 XX 县天然气有限公司提供的XX 县天然气城区气化工程施工图 1.2国家有关的法律、法规及行业的有关规定 《中华人民共和国安全生产法》主席令第70号(2002) 《建设工程安全生产管理条例》国务院第939号(2004) 《中华人民共和国节约能源法》主席令第 90号(1997) 《中华人民共和国环境保护法》主席令第 22号(1989) 《中华人民共和国水土保护法》主席令第 49号(1991)中华人民共和国防洪法》(1997)中华人民共和国土地管理法》 (1998年8月29日) 《建设项目环境保护管理条例》国务院令第253号(1998) 《石油天然气管道保护条例》国务院(2001) 《民用爆炸物品管理条例》国务院令第466号(2006) 交通部(78)交公路698 号,石油部(78)油化管道字452 号《关于石油管道和天然气管道与公路相互关系的若干规定》《地表水环境质量标准》GB3838-2002 《大气污染物综合排放标准》GB16297-1996 《污水综合排放标准》(1999年局部修订)GB8978-1996 《中国石油化工集团公司安全、环境与健康》Q/HSE0001.1-2001 1.3国家和行家相关标准、规范 《城镇燃气设计规范》GB50028-2006 《城镇燃气输配工程施工及验收规范》CJJ33-2005 《聚乙烯燃气管道工程技术规范》CJJ63-2008 《输气管

外网管道施工组织设计

外网管道安装 施 工 组 织 设 计

第一章编制依据 一、编制说明: 外网工程施工方案根据建设单位、施工设计图纸的要求,对工程质量和安全生产技术措施、文明施工组织和技术措施、现场施工管理组织机构、主要项目的施工方案及方法、投入机械设备及进场计划、主要材料用量及损耗、控制性施工进度计划以及工期保证措施、现场总平面布置等均做了详细的阐述。同时又根据本工程质量确保一次性交验合格。 我公司将把本工程列为重点工程,将从人员、材料、设备等方面予以充分的保证。本着“创一流精品,树企业形象,让用户满意”的原则,在施工中进一步加强工程的计划性、控制性和监督性。做到对所有人员、材料、设备的进场有计划,使用过程有控制,事后有监督。对现场所有人员实行定岗定责,做到职责明确,奖罚分明。从而使工程的成本、质量、进度、安全、文明施工等方面得到有力的保障。同时我们将在施工中确保工程的质量目标。对各类耗材加强控制,定量分析。本工程要全面、高标准的实现设计意图及国家标准,我公司将从整体利益出发,积极与质量监督部门、监理单位配合,协调好内外关系,以我们良好的企业实力,和我公司创优质工程,树优质信誉的质量方针,在确保工程质量、投资目标的前提下,按期竣工,尽快发挥建设单位在该项目上的投资效益。我方将充分利用有利条件,以敬业、求实的工作作风,优质、高速、安全的完成该工程的建设任务。 二、编制依据 1.建设单位提供的施工图纸 2.给水排水构筑物施工及验收规范 GBJ141-90 3.建筑给水排水及采暖工程施工质量验收规范 GB50242-2002 4.给水排水管道工程施工及验收规范 GB50268-2008 5.水泥混凝土路面施工及验收规范GJ97-87 10.2008。

室外配套施工组织设计

一、施工部署 本工程为高水平环境工程,为了确保工期和质量,体现设计意图,组织最佳的施工程序。全力实现如下施工目标: 1、工程质量目标:确保优良工程。 2、工程进度目标:按招标文件规定,在规定的时间内完成。 3、安全生产目标,防止重伤,杜绝死亡,达到无重伤亡事故、无中毒事故等“五无”求。安全检查达标。 4、文明施工:努力做好规范管理,场容和场貌创一流水平。 材料保证措施 1、由材料部建立有关材料的合格分供方名单,建立各种材料物资的规格、供应单位、质量情况、信息价格,销售条件和售后服务态度档案,按此档案进行材料的采购。 2、项目部建立材料采购专项资金,保证充足的材料资金需要。 3、进场后及时对有关材料做质量检验,合格的材料方可投入建设使用。 4、在场材料物资,需作好严格的防雨防潮措施。 二、工程进度计划及工期保证措施 1、工程施工计划 本工程主要内容包括园林绿化、园林景观、安装工程。 2、组织施工方面 ⑴由公司主要领导担任项目指挥,选调优秀管理人员组成“景观园林工程项目经理部”,对工程实行计划、组织、协调、控制、监督和指挥职能,

同时派出技术过硬,吃苦的施工队伍,确保高标准地完成本工程的施工任务。 ⑵在施工中以业主一级进度计划为控制,以合同二级进度为依据,编制详细施工计划,细划各分项工程控制完工日期,运用企业内外部的有利条件,采取动态管理,使施工组织科学化、合理化,确保阶段计划按期或提前完成。 ⑶推行全面计划管理,认真编写切实可行的工程总进度计划和相应的月、旬、周施工作业计划,使施工生产上下协调,长短计划衔接,坚持日平衡,周调度,确保月计划的实施,从而保证总工期的实现。 ⑷为了加快施工进度,采取措施,合理安排穿插施工作业,保证施工科学地有次序地进行,创造条件保证工期。 ⑸充分做好开工前的各项准备工作。 ①认真做好图纸会审工作。 ②及早做出材料、苗木、设备、工具、购配件的计划,并按进度计划安排进场。 ⑹采用新技术、新工艺。 ⑺建立各级责任制,实行重奖重罚。 ⑻建立甲、乙双方联合例会制度,例会每半月一次,检查半月计划实施情况,研究解决影响工程进度的关键,安排下半月的工作。 ⑼建立卫生管理小组,加强对食堂和住所卫生监督检查与管理,减少病员,确保正常施工。 ⑽采用关键因素控制法随时检讨工作,以保证计划顺利进行。

管道施工组织设计

四川省通江县乡镇场镇污水处理工程(涪阳镇) 污 水 管 道 施 工 组 织 设 计 编制单位:北京桑德环境工程有限公司 编制时间:二0一五年十二月二十日

目录 1、编制依据 2、工程简介 3、图纸会审和施工放线 4、施工计划安排 5、主要施工方法及技术措施 6、工期保证措施 7、地下管网及沿途公路及其它设施保护措施 8、质量保证措施 9、安全保证措施 10、文明施工保证措施 11、环境保护措施 12、工程质量保修措施 13、降低成本措施 14、保证连续施工措施 15、农民工工资保证措施

一、编制依据 (1)设计图纸、招标文件、施工合同 (2)《给水排水管道工程施工及验收规范》GB50268—1997 《市政地下工程施工及验收规程》 DGJ08―236―1999 《市政排水管道工程施工及验收规程》DBJ08―220―96 《建筑防腐蚀工程施工及验收规范》GB50212―1991 《建筑工程施工质量验收标准》 《建筑工程质量管理条例》 《施工现场临时用电安全技术规范》 JGJ46-88 《市政排水管渠工程质量检验评定标准》 CJJ3-90 二、工程简介: 本工程位于四川省巴中市通江县涪阳镇,起于涪阳镇街道上游,终于本镇新建污水处理厂。设计范围包含两段污水管。重力污水管全长1775米,管径DN300~DN600;压力污水管全长2503米,管径DN300;污水检查井61座,阀门井2座,加压站1座;设计远期污水量约3815m3/d,最大日最大时污水量约为78.876L/s。 三、图纸会审和施工放线 1、图纸会审与交底:施工单位在接到设计图纸时,要求技术负责人、施工员、资料员及造价编制人员应充分熟悉图纸,了解地形地貌和管道沿途地质结构及施工环境,以便施工有序推进和造价控制工作。对图纸不明白的之处应及时向设计部门咨询,并且在施工中图纸与现场有冲突的地方及时向设计部门提出变更申请,要征得设计人员和业主的同意方才实施,施工单位不得擅自修改和变更图纸设计。

室外附属施工组织设计

宿迁经济技术开发区古楚小学室外 附属项目

投标人:江苏瑞晨市政建设有限公司

第一章、施工组织设计

、总体概述(施工程序总体设想及施工段划分) 1.1工程概况 工程名称:宿迁经济技术开发区古楚小学室外附属项目 建设单位:宿迁市经济开发总公司 建设地点:宿迁经济技术开发区古楚小学 结构类型:沥青砼路面。 质量标准:合格。 招标范围:土方工程、室外道路工程、雨污水管道铺设、室外给水和消防工程。 招标工期:60日历天 准确开工日期待中标后与业主协商后确定。 1.1.1编制说明 本工程名称为宿迁经济技术开发区古楚小学室外附属项目。本工程位于宿迁市南部工期60日历天,质量达到合格。 本次招标范围为宿迁经济技术开发区古楚小学室外附属项目;主要内容包括:土方工 程、室外道路工程、雨污水管道铺设、室外给水和消防工程。 1.2设计概要 按城市建设规划及道路要求,依照《城市道路设计规范》GJJ37-90)本工程道路的 主要技术标准如下: 1.2.1道路工程 1)道路:

122排水工程 1.3施工段及施工阶段的划分 1.3.1施工段的划分 由于本工程路线长,并且施工工程量大,所以我公司将本工程分三个施工段进行流水 施工:第一施工段为:快车道施工; 第二施工段为:慢车道施工;第三施工段为:人行道施工;第四施工段为:排水管道铺设。 1.3.2各项施工段的施工阶段划分 第一阶段:线路复测、三通一平,施工平面布置。本阶段大约持续5个日历天,主要 工作内容有:施工搭设临建、施工便道铺设、场地平整、施工用水用电等。 第二阶段:路基施工。本阶段主要施工内容为:大型土方开挖、回填及超载预压。 第三阶段:本阶段主要为排水管道及检查井施工,测量放线是本阶段的施工重点。 第四阶段:水泥稳定层施工。 第五阶段:沥青砼面层施工第六阶段:为收尾施工阶段,边坡修整植被、排水顺接、清理退场等。

室外供热管网施工组织方案

2014年保障性住房建设项目室外供热 配套设施工程 (****供热管网建设) 施 工 组 织 设 计 编制人: 审核人:

审批人: 编制单位: 目录 一、工程概况 1、工程内容 2、工程地点 二、施工方案 1、施工前的准备 2、组建项目部 3、施工流向 4、施工阶段划分关键控制点 5、本工程管道安装的基本要求 三、土建安装工程技术措施 1、土建施工的内容 2、定位放线 3、管沟人工开挖 4、管沟回填 四、管道安装工程技术措施

1、管道安装的准备工作 2、管件的预制 3、运输、布管与下管 4、管道的防腐 5、管道的焊接 6、压力管道的吊装 7、管道支架、吊架的安装 8、管道焊接外观检验 9、阀门闸阀安装 10、管道压力试验 11、法兰安装 12、管道工安全技术措施 五、质量目标及保证措施 六、安全生产技术组织措施 七、文明施工及扬尘治理技术组织措施 八、劳动力配备计划及主要施工机具设备计划

一、工程概况 (一)工程内容 本工程位于***,*****保障性住房,对该段进行管沟开挖、夯实、回填,管沟内铺细沙;砌筑检查井,聚乙烯聚氨酯发泡直埋螺旋管安装敷设,接头保温;安装中压闸阀、三通、弯头、热计量表;安装固定支墩支架,浇筑固定支墩;安装波纹补偿器,管道做强度严密性试验。 (二)工程地点 ******* 二、施工方案 (一)施工前的准备工作 1、熟悉图纸:组织图纸内审,组织现场技术人员熟悉施工图纸,深刻领会设计意图及要求,会同建设单位、设计单位做好图纸会审工作,把图纸上存在的问题在施工前解决。 2、技术交底:项目部经理组织项目部专业技术人员对工程的关键部位、关键工序、特殊过程施工编制专门的施工方案,对采用的新工艺、新材料应编制施工作业指导书,并及时做好各进场班组的技术、质量、

小区室外配套工程施工组织设计

1.总体概述 1.1 编制依据 以本工程招标文件、图纸说明的标准、内容,及变更、补疑的具体内容为准。 本工程执行下列有关规范、规程但不限于以下规程、规范: 《天然花岗石建筑板材》GB/T18601-2001 《天然石材统一编号》GB/T17670-1999 《城市道路工程质量检验标准》DB29-50-2003 《建筑工程施工质量验收统一标准》GB50300-2001 《建筑装饰工程质量验收规范》(GB50210-2001) 《建筑排水硬聚氯乙烯管道工程技术规程》(CJJ29-98) 《建筑地基与基础工程施工质量验收规范》(GB50202-2002) 《建筑地基处理技术规范》(JGJ79-2002) 《普通混凝土配合比设计规程》(JGJ55-2011) 《砌体结构工程施工质量验收规范》(GB50203-2011) 《建筑工程施工质量评价标准》GB/T50375-2006 以上规范标准若有更新,以本项目实施期间国家及地方颁布的最新版本为准。 有关建筑材料质量标准与管理规程。 有关建筑材料试验规程、规范和评定标准。 主管部门对相关规程、规范的补充规定和解释说明及其它相关标准。 1.2 编制目的 本施工组织设计是指导秦淮东郡安置房小区室外配套工程在施工过程中的技术、质量、安全文明施工和组织管理等的各项过程的综合性文件,对于保证本工程施工的顺利进行,实现成本预期的进度、质量、安全、文明施工及环境保护、组织管理、技术管理、成本管理、资料管理等目标具有重要的指导意义。 保证公司质量方针的有效贯彻。确保本工程项目质量达到国家质量验收规范合格标准。使安全、质量、进度、成本等环节均得到有效控制。
