施工单位进场、撤场须知与指引

一、施工单位进场须知与指引:

(一)开工前提供企业资质及人员上岗证

单位营业执照、资质证书、安全生产许可证、分包单位资格报审表(属于分包单位须提供)、项目经理任命通知书、项目管理机构人员设置通知书(附:项目管理机构人员配备情况表及相应人员职称证书、岗位证书及特种作业人员操作证等)、法人代表证明书、法人代表委托书(以上资料在进场15天内提交给甲方备案)。

(二)提交开工申请

1、当现场具备开工条件时,施工单位应向工程管理部提交《单位(项)工程开工报告》,办理开工审批手续,未办理开工手续的工程不得擅自开工。

2、合同工期应以《单位(项)工程开工报告》批准日期作为开工日期,且作为工期计算依据。(三)上报施工组织设计(方案)、安全文明施工方案、临时用电方案及应急预案

1、施工单位开工前应编制《施工组织设计(方案)》,并报监理及工程管理部审批。

2、经审批的施工组织设计或施工方案是组织施工和工程监理的依据,不得随意修改,需变更时应提出申请,按程序重新审批。

3、对于不编制施工方案而自行施工,或不按审批后的施工方案施工的,造成的损失和工期延误等责任由施工单位承担。

(四)上报施工总进度(月、周进度)计划

1、施工单位应按合同要求及对工程总计划各时间节点的要求编制施工总进度计划,报工程部审批,并按计划组织施工;独立发包工程进度计划应纳入总进度计划。

2、编制施工月进度(周进度)计划。当工期拖延三天以上时,施工单位应分析原因、制订赶工措施;如因施工单位主观原因或组织不力导致工期滞后,工程部将按照合同对施工单位实施工期违约处罚。

3、其他工期约定及奖罚措施按合同执行。

(五)参加工程例会

每周(檀悦度假酒店一期为星期二、二期为星期四)下午2:30分,在总包会议室准时召开工程监理例会,参加人员为施工单位项目经理、技术负责人、各专业负责人及安全负责人,召开例会须提前向甲方、监理提交周进度计划(见附表)。

(六)工程变更签证管理须知

1、注意签证的时效性:必须在规定的时间内(10天内申报,拖延20天以上的不给与签证)及时申报。

2、申报变更工程量:施工单位对已完的变更工程,提出工程量确认申请,经施工单位、监理单位、甲方工程部现场工程师一起测量确认,工程管理部审批。

3、签证价格确认:施工单位按工程管理部确认的工程量及内容报成本控制部确定价格,施工单位认可,报总经理审批。

4、工程中抢险及应急处理项目,由工程管理部安排人员施工并确定价格,同时告知筹建办主任及总工。

5、施工做法由工程管理部提交,总工审批即可施工。

6、工程设计变更:由专业工程师提出,工程管理部、设计部审核变更内容,成本控制部审核价格。10万元以内,由总工和筹建办主任审批;造价超过10万元,报总经理审批。

7、工程签证单或施工联系单一式五份,施工单位两份,监理单位、成本控制部、工程管理部资料室各一份。

(七)工程款支付须知

1、合同规定按工程形象进度支付工程进度款的项目,应以经过确认的《工程进度申请表》作为进度款支付依据,经工程部及成本控制部审批后办理付款。

2、施工单位每月24号前需提报下月资金计划至甲方工程管理部。

3、申报工程进度款必备条件。

(1)所申报进度与现场实际完成情况必须相符;

(2)所申报进度工程质量必须经甲方、监理验收合格;

(3)甲方监理或政府部门发出整改通知单要求整改的项目已整改完毕并及时回复;

(4)各阶段的工程资料必须完整、有效;

(5)安全文明施工达标。

4、工程款支付附件有工程款支付申请表(含公司开户行,账号等),工程款支付汇总表,工程量清单等。

5、工程的竣工图纸及资料已审核并按规定办理竣工验收手续,会签后将《工程竣工验收表》与《工程结算书》一起送成本控制部审核,结算完成后再由项目部办理请款、付款。

(八)图纸会审及设计变更管理

1、施工单位及监理单位在收到我司发放的图纸后,应组织专人及现场管理人员查看及熟悉图纸,对图纸表达上存在的错、漏、碰、缺;图纸疑问;选用材料与市场、施工设备、现场环境等的矛盾或有合理化建议等,各方提出问题并由施工单位汇总至项目部。

2、施工单位、监理单位不得直接与设计单位办理设计变更,所有设计变更要求施工单位以联系单形式报送甲方,由甲方设计部办理并批准,设计变更发出后,监理工程师应签发变更指令,监理工程师、甲方工程师应核对变更内容并标注在原施工图上、落实修改变更内容,如果设计变更引起工程量变化应按工程量变更签证管理程序办理有关手续。

(九)工程材料价格确定及管理

1、甲定乙购材料:由施工单位按甲方工程管理部要求确定三家以上品牌,报成本控制部审核价格,施工单位认可后购置。

2、合同规定的甲供材料:要求施工单位按图纸要求,提前20天编制材料计划(含损耗),报工程管理部审核,采购部购置。

3、批量甲供材料:采购部确定大合同的基础上,分批采购时,由工程管理部直接联系厂家,按计划进材料。

材料进场后,由监理工程师和甲方工程师共同验收并按规定见证取样送检,当检验不合格需进行复查时,应同时取两份试样,由甲方独立送另一家检测单位进行检测,如果复检结果与乙方复检结果不一致时,原则上应作退场处理。

(十)工程样板制度

工程施工中应推行样板制度,砌体、防水、涂料、装修、抹灰等在全面开工前应做样板,经甲方项目部、监理工程师共同确认后(必要时应报甲方工程部、设计部确认)才能展开施工,监理工程师、甲方项目部应加强管理,确保按样施工验收。

(十一)安全文明施工管理

施工单位必须高度重视安全文明施工,违反安全文明施工管理规定的,监理单位、甲方将给予口头警告、书面责令整改、书面警告;严重的将予以处罚。

(十二)资料文档管理

施工、监理单位必须加强文档管理工作,及时、如实、完整记录施工、监理过程,规范整理有关文档,随时配合甲方及建设主管部门检查。

(十三)其它

1、施工单位必须服从监理单位和甲方项目管理人员的管理,认真履行合同责任,加强现场管理;

2、施工单位项目部项目经理、技术负责人、安全负责人必须现场办公,甲方项目部将按合同条款进行考勤,考勤将作为履约考核的依据,并按合同的处罚条款进行处罚,直至向政府主管部门投诉;

3、属于甲方分包单位,应在约定时间内和总包施工单位签订书面配合协议,并交纳相关费用。

二、施工单位撤场须知与指引:

(一)提交退场报告;

(二)工程验收报告及所完工程移交单;

(三)场地清理及移交;

(四)工程施工总结;

(五)竣工资料档案及移交;

(六)保修承诺书(办理结算时必须提供)

惠东县长银房地产开发有限公司工程管理部

2014年5月15日

附表:

周进度计划

编制人:审核人:

施工单位签章:

日期:年月日

施工队伍进场要求(20200515203550)

关于施工队伍进场要求 嘉定信义嘉庭工程项目各施工单位: 本工程系常州市重大工程,作为总承包单位,我公司已在工地建立了一套的管理体系,对所有进场的施工队伍也有严格的管理制度。如:宿舍的管理;人员安全、文明、健康状况等的管理;与分包单位的施工合同及安全协议;并要求分包单位在进场之前,向我市场部上报营业执照、企业资质、外地施工单位需有施工许可证、施工管理人员及施工人员名单,外地施工人员需持有身份证办理三证(健康证、务工证、暂住证)等资料, 进场后报二十冶项目部市场部,由综合办公室和工程部给予办理进场手续(身份证、一寸免冠照片,并交工本费)。 在施工将进入交叉作业的高峰时期,此期间是安全事故多发阶段,无论哪一方面发生事故,对各方多是不利的,也将给我总包及业主方造成无法弥补的影响。 请所有专业施工单位进入莱蒙都会工程现场,均得事先通知我项目部的市场部,并办理好相关手续后方可进场,否则我项目部将拒绝其进场。 上海建工七建集团有限公司项目部 二○○五年九月二十日

施工单位进场申请表 企业名称 法人代表公司性质 职工人数营业执照注册号 营业地址 经营范围 企业资质等级企业资质证书编号 税务登记号码进常州许可证编号 项目经理姓名移动电话 项目工程师姓名移动电话 项目质量员姓名项目安全员姓名 项目材料员姓名项目技术员姓名 说明: 1.后附本单位企业资质、营业执照、进常州许可证、企业资质证书、经 营手册及项目管理人员资质证书复印件; 2.企业职工应办理健康证、务工证、暂住证、一线证; 3.所有施工人员花名册,并附上身份证复印件及一寸照片四张。 4.以上资料上报综合办公室。 上海建工七建集团有限公司项目部 二○○五年九月二十日

施工人员进场须知

施工人员进场须知 1、新工人进入工地前必须学习本工种安全技术操作规程,未经安 全知识教育和培训不准进入施工现场进行施工作业。 2、进入工地的当日必须持本人到项目部办理相关进场手续,否则 不予安排住宿。 3、要遵守宿舍的管理制度,不准在宿舍私拉乱接电线,不准躺在 床上吸烟。 4、爱好环境卫生,宿舍要勤打扫保持室清洁干净,生活垃圾应倒 入垃圾桶,不准乱扔。 5、爱护各种安全、消防及生活设施,严禁恶意破坏。 6、正确使用个人劳动防护用品,进入施工现场必须带好安全帽, 扣好帽扣。 7、施工现场禁止赤脚、穿拖鞋、高跟鞋、和易滑、带钉的鞋,禁 止赤膊操作。 8、不懂电器和机械的人员,不准玩弄和操作机械设备。 9、未取得特殊工种操作证的人员,不准从事特殊工种作业。 10、讲文明,树立良好的个人形象,严禁在施工现场随地大小便。 11、团结友爱,生活中互相照顾,工作中互相帮助严禁在生活区、 施工现场等场所打架闹事。 12、在施工作业中注意安全,做到“三不伤害”,严禁酒后参加任何 施工作业。 13、施工现场的脚手架、防护设施、安全标志、警示牌、脚手架连

接件,严禁擅自拆除。 安全标语: 1、关爱生命,关注安全,积极开展“安全月”活动,共同筑起“中 国梦”。 2、坚决执行安全管理制度,杜绝违章作业,保障生产安全。

建筑工人安全操作基本知识 1、凡参加施工的作业人员必须熟知该工种的安全技术操作规程。 在操作中应严格遵守。 2、按规要求,正确佩戴好个人劳动防护用品。 3、电工、电焊工、起重机械、施工电梯等操作工,必须持证上岗。 4、机械操作要束紧袖口,女工发辫要挽入帽。 5、电气设备和线路必须绝缘良好,电线不得与金属物绑在一起, 各种电动机具必须设置单独的漏电开关。停电或停工休息时, 必须切断电源。 6、机械和动力机的基座必须稳固,转动的危险部位要安装防护装 置。 7、工作前必须认真检查机械、仪表、工具等确认完好方可使用。 8、电气、仪表和设备的运行,应严格按照单项安全技术参数运行, 运转时不准清理和修理,严禁将头、手伸入机械的行程围。9、施工机械和电气设备不得带“病”和超负荷作业,发现异常情 况应立即停机检查,不得在运行中修理。 10、压力容器应有安全阀、压力表,避免爆炸、碰撞,氧气、乙炔 严禁沾染油脂,操作时必须安装防止回火装置。 11、坑槽施工时,应经常检查边壁土质的稳固情况,发现有裂缝、 疏松或支撑松动要随时采取加固措施,基坑边的材料堆放要符 合规要求。 12、施工现场的洞、坑、井架、电梯口等危险处应有防护措施和明

工人进场须知20条

工人进场须知 1、新工人进入工地前必须认真学习本工种安全技能操作规程未经安全知识教育和培训,不得进入施工现场操作。 2、2、进入施工现场,必须戴好安全帽,扣好下额带。 3、3、在没有防护设施的2米高处,悬崖和陡坡施工作业必须系好安全带。 4、4、高处作业,不准向下或向上抛材料和工具等物件。 5、5、不懂电器和机械的人员,严禁使用和玩弄机电设备。 6、6、建筑材料和构件要堆放稳妥,不得过高。 7、7、危险区域要有明显标志,要采取防护措施,夜间要设红灯警示。 8、8、在操作中,应坚守岗位,严禁酒后操作。 9、9、特殊工种(电工、焊工、司炉工、起重及打桩机司机和指挥、架子工、各种机动车辆司机等)必须经过有关部门专业培训和考试合格发给操作证,方可独立操作。施工现场禁止穿拖鞋、高跟鞋、草鞋赤脚和易滑、带钉的鞋和赤膊操作。 10、10、施工现场的脚手架、防护设施、安全标志、警告牌、脚手架连接铅丝或连接件不得擅自拆除,需要拆除必须经过施工负责人同意。 11、11、施工现场的洞、坑、井架、升降机、漏斗等危险处,应有防护措施并有明显标志。 12、13、操作中思想要集中,不准开玩笑,做私活。

13、14、手推车装运物件,应注意平稳,掌握重心,不得猛跑或撒把溜放。 14、15、工具用好后要随时装入工具带。 15、16、不准在龙门架处行走,不准在龙门架井架提升后清理下面砂浆、混凝土等物,不准吊篮久停空中,下班后吊蓝必须放在地面上,且切断电源。 16、17、脚手架上霜、雪、泥等要及时清扫。 17、18、脚手架俩端要扎牢,防止空头板。 18、19、脚手架超载危险:(砌筑脚手架均不荷载每平米不得超过270公斤,即在脚手架上堆放标准砖不得超过单行侧放三层高,20孔多孔砖不得超过单行侧放四层高,非承重三孔砖不得超过单行平放五皮高,只允许二排脚手架同时堆放)。坐在防护栏杆上休息危险;搭、拆脚手架、龙门架井架不系安全带危险。 19、20、高空:从事高空作业得人员,必须身体健康,严禁患有高血压、贫血症、严重心脏病、精神病、癫痫病、深度近视眼栽500度以上的人员,以及经医生检查认为不适合高空作业的人员,不得从事高空作业。对龙门架、起重工等从事高空作业的工种要每年体格检查一次。 20、

施工队进场办理流程

分包进场提供资料 一、施工队进场需要准备的资料 (所有资料必须确保在审核有效期内,同时加盖本公司公章) 1、单位资质、营业执照复印件,一式六份。 2、单位安全生产许可证复印件,一式六份。 3、现场负责人法人委托书复印件,一式六份。 4、现场负责人项目经理证复印件,一式六份。 5、现场所有管理人员身份证复印件、岗位证书复印件,一式六份。 6、进场工人花名册及身份证复印件,一式三份。 7、特殊工种原件及复印件加盖企业公章,一式三份。 8、农民工工资保证金账户证明复印件,一式三份。 9、工人意外保险证明复印件,一式三份。 10、现场管理人员通讯录,一式六份。 二、办理流程 持相关文件分别到如下部门办理并签订相关进场手续。(所有协议要求双方法人委托人签字,盖单位公章、加盖骑缝章,协议签订完成后由各室主管上交一份给资料室存档;所提供的资料必需加盖公司公章。) 1、工程部: ⑴签订分包管理协议书,一式三份。 ⑵提交以下资料: 单位资质、营业执照复印件,一份。 单位安全生产许可证复印件,一份。 现场责负人法人委托书复印件,一份。 现场负责人项目经理证复印件,一份。 2、安全部: ⑴签订分包安全资质审查表,一份。 ⑵签订安全管理协议,一式四份;签订环境协议,一式三份;签订治安消防协议,一式三份;现场管理奖惩协议,一式三份;文明安全施工奖罚协议,一式三份。 ⑶分包提交以下资料:

单位资质、营业执照(年检合格),一份。 单位安全生产许可证(年检合格),一份。 现场责负人法人委托书,一份。 现场项目经理证书及安全B本原件及复印件,一份。 外地企业在市建委备案手续,一份。 技术、安全、质检、工长上岗证,一份。 管理机构图,一份。 安全管理结构图,一份。 安全人员通讯表,一份。 进场工人花名册及身份证复印件,一份。 3、机电部: 签订用水协议,一式三份; 签订用电协议,一式三份。 4、材料室: ⑴签订工机具进出场管理协议,一式三份。 ⑵签订施工现场材料管理协议,一式三份。 ⑶劳务、分包单位材料员授权委托书,一式三份。 5、资料室: 提交以下资料(以下资料同时提供电子版) 单位资质营业执照复印件,一份。 单位安全生产许可证复印件,一份。 现场负责人法人委托书复印件,一份。 现场负责人项目经理证复印件,一份。 现场所有管理人员岗位证书,一份。 6、办公室: ⑴签订后勤管理协议书,一式三份; ⑵职业病健康协议书,一式三份; ⑶食物中毒协议书,一式三份; ⑷提交以下资料; 单位资质营业执照复印件,一份。

施工单位入场工作指引

施工单位进场工作指引 一、入场须知、须做 1.现场基本管理要求 1)召开完本次进场会议,即意味着施工单位已正式进场; 2)分包单位纳入现场总包管理,须服从总包单位合理要求; 2.须提交的证件证书 施工单位提供响应招标文件或合同约定的以下文件: 1)项目组织架构及企业资质 2)营业执照、安全生产许可证、进当地备案证; 3)质量保证体系、安全保证体系 4)管理人员名单及上岗证(包括:项目经理、专职质检员、资料员、安全资料员、安全员、施工员、试验员上岗证施工企业负责人、项目经理、专职安全员的安全考核证书等); 5)特殊工种人员名单及上岗证(包括:电工、电焊工、架子工、塔机安装工、塔机司机、塔机信号工等) 6)项目经理、资料员等人员的授权书、项目章的授权书; 7)管理人员分工及联系方式、劳务人员的分工及联系方式等。 3.须提交的各种保证措施 施工单位入场后开工前,提交经公司审批通过的以下措施文件: 1)工程质量保证措施、安全文明施工保证措施、消防安全保证措施、环境保护保证措施; 2)民工权益保障措施、应急救援预案、施工组织设计、施工进度计划、临时用水用电方案、塔吊及大型设备备案证及检测证书。 4.施工组织设计及深化图纸管理 1)进场后十天内,施工单位上报施工组织设计或专项方案、施工进 度计划等施工组织文件。 2)施工单位进场后一周内根据招标图纸进行深化,过程中及时沟

通,经业主工程部同意后,正式打印施工图,完成签字确认。 5.施工单位管理人员出勤管理规定(依据合同) 1)施工单位根据各自签订的合同要求派驻现场管理人员,根据合同 中施工单位派驻本工程项目的管理人员名单,施工期间应每天出勤,未 经我司驻现场代表批准请假而缺勤的,施工单位按合同约定承担违约金。 2)根据合同,未经我司同意施工单位实际委派的项目经理、技术负 责人、生产负责人不符合合同规定的,施工单位承担相应违约金。未经 我司同意,施工单位实际委派的项目管理人员与合同规定不符的,按合 同承担相应违约金。 3)施工过程中,我司有权利指令施工单位更换不能胜任、玩忽职守 的项目管理人员(包括项目经理等及施工管理人员)及班组,施工单位 必须服从并执行。 6.材料样板与工艺样板 1)材料样板:进场后一周内按合同内约定的材料品牌或自选品牌报 送一份材料样品到建设单位样品室备案,并对每种报审的材料填写附件 一之表格; 2)工艺样板:正式施工前,需于建设单位现场指定的地点和时间内 制作集中展示工艺样板,以提前展示工艺做法并做交底使用。 7.施工单位授权要求 合同签订后,施工单位应出具授权书,以明确合同履行过程中,图纸、通知、声明、信函及其它各类资料的有效签收人。应保证,其授权签收人为其在现场负责合同履行与管理之人员,以使我司在需要时能及时与其联络。如施工单位未提交授权文件,任何管理人员签字均视为有效签收。 施工单位使用项目部印章、分公司印章或“项目部资料专用章”的,必须提交书面授权文件,明确印章印模、使用范围;施工单位使用“项目部资料专用章”请款的,应在授权文件中特别注明。授权字模、印模必须齐全、准确并处于授权书正文部位,不得单独换页。落款时间必须填写完整,且要求打印。 签收文件时必须核对是否有效授权人本人签字,施工单位被授权人变更的应重新出具有效授权。

现场施工人员须知

亠、《现场施工人员须知》 (2003年1月修订) (一).总则 1 ?凡是到百安居装饰服务中心现场施工的人员须遵守国家的法律、法规和本公司的各项规章制度及施 工所在地物业管理部门的各项规定。 2.办好暂住证、务工证并将身份证、一寸报名照两张交有关负责人到工程部备案、办理上岗证,经培 训后持证上岗。 3.在施工其间应遵守本公司制订的“三大纪律、八项注意”、本须知及百安居各工种的《施工工 艺要点》等规定,在工作时身穿公司的同统一服装并佩带上岗证文明施工。 4.不与客户、物业管理部门和周围邻居发生争执,不接受客户的烟酒和礼物。施工现场遇到问题要与 施工员和客户沟通(如:打孔等),不要擅自做主。 5.未经工程经理允许不得让外来人员(未经公司备案登记人员)及女士、小孩在施工现场逗留、住宿。 6.每次材料进场时施工员(监理)、队长要到现场验收并通知客户验收签字,然后将送货单及时交给 客户。 7.购买材料要精心计算、认真核对;要与施工员、客户沟通后确定材料的选购和进场批次计划,并严 格执行。 &施工中要合理使用材料,不得浪费,更不得恶意破坏材料。各施工阶段工作完成后,要将多余材料整理后放好并及时退货。所需装璜材料必须在本商场内购买,材料单只允许施工队长进行操作。任何确需外购的材料施工队长都必须提前报工程经理同意并办理相关手续后方可购买。 9.材料进场后工地上不得缺人,正常施工时工地上不得少于2人。 10.按施工进度计划表如期进场,按期开工,按期竣工。隐蔽工程验收必须施工队长、施工 员(监理)、客户参加并签字。施工质量必须达到《上海市住宅装饰装修验收标准》(DB 31/T30-1999 )。 11.服从公司管理人员及监理人员的管理和监督。开工交底时做好《业主原房屋各项技术数据测量表》 和《居室装璜现场技术交底认可表》。 12.本公司施工人员不允许以任何名义在外私自接活,不允许侵占客户的材料或将剩余材料挪做它用。 13.客户不接受按照百安居规定的施工工艺要点施工而要求按其要求施工的,须请客户写清其要求的施

施工人员入场安全须知

管理制度参考范本 施工人员入场安全须知a I时'间H 卜/ / 1 / 4

为强化安全生产管理,发挥群众组织监督作用,做到群防群治,确保安全生产和加强劳动保护工作,更为了您和他人的安全健康,请您认真阅读并牢记以下内容: 1、您享有职业安全健康的权利,有权要求为您提供必要的安全防 护措施;同时,您也有学习相关操作规程和做好自身安全防护的义务,正确使用安全防护用品,并严格按规程操作。 2、进入施工现场,应服从项目管理人员的管理,严禁在现场嬉戏 打闹,以免造成自身伤害或他人伤害。正确使用个人防护用品和安全 防护措施;进入施工现场,必须戴安全帽,禁止穿拖鞋,高跟鞋和光脚上班,严禁酒后上班,施工现场严禁吸烟。 3、在施工现场不得攀爬脚手架、井字架、龙门架和随吊盘上下, 严格做到不伤害自己,不伤害别人,不被别人伤害,保护他人不受伤害,对其他作业人员的不安全行为,您有权制止和向项目管理人员报 AH 告。 4、特种作业人员持有效证件上岗。特种作业人员包括:塔吊、施 工电梯、挖掘机、推土机、运输车司机,卷扬机、搅拌机操作人员,电工、电气焊工、架子工、起重工、塔吊指挥等。如果没有上岗证或上岗证已经过期,千万不要从事上述的特种作业。 5、施工现场的脚手架、安全防护设施、安全标语和警告牌不得擅 自拆动,需要拆动时,必须经项目部负责人同意。 6、无论是在作业场所还是在宿舍内,都不要乱拉乱接电线,需要

时找电工帮助。 7、使用各种电动工具时必须穿好绝缘鞋,戴好绝缘手套,因工作 需要必须新接拆线路时,需经现场安全人员同意后,由电工具体操作。 8、高处作业必须系好安全带,没有系好安全带严禁进入高处作业。 9、起吊物品要绑扎牢固,吊物从上方或身边经过时,要及时避让, 防止砸伤、碰伤。搬运长管材或大型设备时,除注意个人身体保护外,还应注意他人人身安全和现场的成品保护。 10、照明不好时,请不要进行作业;进入封闭严密的坑、洞等有 限空间内作业时,事先要空气通风和检测,防止缺氧或中毒。在临边洞口或高空作业时,应事先检查有无防护设施;在没有安全设施的高空、悬空和陡坡施工,必须系挂安全带。对现场黑暗的区域严禁擅自进入,防止坠落。 11、生活区宿舍内临电严禁私拉乱接,严禁使用超负荷电器。 12、无论作业场所的下方有没有人,都不得向下扔东西,防止突 然有人经过造成伤害。 13、工人进入现场,必须遵循导向牌到达目的地。 14、设备操作人员离开岗位时,必须将设备停放在安全位置并拉 闸断电和上锁;如果您不是专业的设备操作人员,不要擅自动用设备。 请不要擅自挪动灭火器和其他消防设施。

进场装修流程

进场装修流程 第一条承租X围的移交 当厂家与营业部办妥手续及缴纳押金后,营业部将会发出入场装修通知书,在指定日期内,厂家施工队持入场装修通知书到工程部、安保部办理进场手续。 工程部、安保部员工与楼层负责人将陪同厂家施工队核对合同约定X围内设施,在核对清楚后,商户需签收商铺移交清单,并负责保持设施及承租X围装修良好,直到合同期完结。楼层负责人签字证明,同时留下联络资料。 第二条商户进行装修程序 需要负责承担承租X围内的装修工程,包括就商场提供的装饰或设施而进行的改装增建工程,并支付所需一切费用。 商户在办妥一下事项后,方可进行装修: 1、商户应聘请符合资质的设计师和商场认可的有资质 的施工单位进行设计和施工,设计前由营业部交用 户一份《商户货柜装修规X》。 2、商户需将图纸及图样交安保部、工程部审核,(必要 时交建筑XX审图,费用由商户承担,收费标准由 商户与XX协商)。 3、装修废料(渣土)清运、临时用电费用由装修施工 单位负责,工程部、安保部监督实施。 4、进场前需交押金2000元(开业一个月后复检合格后

退还)。 5、办理申报审核手续,需呈交如下详细图纸: (1)彩色效果图; (2)详细的柜位平面图并说明装修用料及其规格; (3)详细的立视/剖面图(附列铺面/商号招牌细节); (4)详细的货柜尺寸图; (5)电气平面布置分配图; (6)配电系统图; (7)电气分布图; 为避免延误,商户在提供装修图纸/图样之前, 应注意下列事项: a、所有图纸/图样均应采用公制比例,并编号; b、所有的技术资料应以公制为单位; c、所提交的图纸/图样内所有尺寸应实地度量核 实; d、建筑说明、材料规格及装置方法应在图样内显 示; e、机械设备应随附证明文件,说明书等,以便评 估负载量; f、如需更改建筑结构,则有关结构更改、施工方 法及楼宇设备等资料,均应详细列明在图样内。 所有结构改装增建工程,均应随附结构上的计

施工人员进场须知

施工人员进场须知 1.所有人员进出园区时,衣着要整齐,园区员工佩戴员工证,装修人员佩戴出入证,配合当值人员验证检查。 2.无证人员经当值人员与运营部主管确认后登记放行。 3.施工作业时不准抽烟,严禁酒后上岗,酗酒闹事,打架斗殴,拉帮结伙,恶语伤人,出工不出力。 4.施工人员在工作中不得擅自离开自己的工作地点和岗位到其它地点进行与自己工作无关的任何 工作。不得擅自动用、使用与自己工作无关的器材、设备,也不得损坏大楼内所有设施。 5.非现场人员不准进入施工区域、作业人员未经许可禁止从事非本工种作业。 6.严禁从高处向下抛掷任何物品材料高空作业必须检好安全带。 7.进场施工人员要求带有塑料马夹袋和抹布,以便清除施工时遗留的垃圾杂物及污垢。水泥、黄沙、 涂料等污染材料不能从大堂内载客电梯上下,运送时必须做好防散落、防污染措施,保持清洁。 施工中产生的垃圾必须整理成堆,每日施工结束后,必须清理现场施工垃圾杂物并放置到指定位置。特殊情况必须征求园区管理人员特殊批准。 8.施工过程损坏工程成品,园区设备、设施或物品,必须照价赔偿(工程成品、园区设备、设施及 物品由项目相关部门于不低于采购成本的价格赔偿)。 9.所有持大件物品及施工材料需出园区时,必须去园区办公室开具放行条,当值人员核对无误后放行。 10.施工方入场时所带的物品,应将物品清单报给运营部,以便离场时当值人员核查。 11.接受检查是避嫌的自觉行为,所有施工人员进、出场时所带物品必须接受园区当值人员检查,并 按要求自查出场。 12.所有施工人员应在园区办公室登记交付押金办理装修入场工作方可进场,办证需知: ①携带本人身份证,1寸相片1张,(如无照片,园区可以照相,收取5元材料费) ②工作证工本费10 元,押金20元; ③如果遗失出入证件,需另付10元工本费 ④所有证件必须于工程完成时交回,退回押金。 13.施工期间,施工人员没有按照园区规定要求施工,违反以上规定,一律不予退还押金。

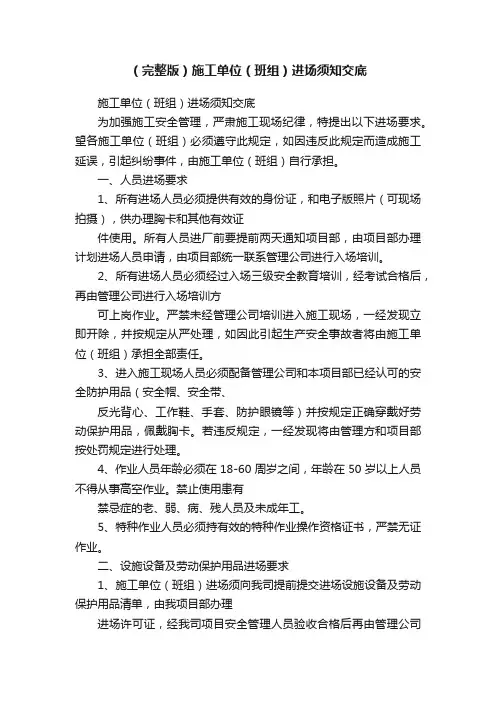

(完整版)施工单位(班组)进场须知交底

施工单位(班组)进场须知交底 为加强施工安全管理,严肃施工现场纪律,特提出以下进场要求。望各施工单位(班组)必须遵守此规定,如因违反此规定而造成施工延误,引起纠纷事件,由施工单位(班组)自行承担。 一、人员进场要求 1、所有进场人员必须提供有效的身份证,和电子版照片(可现场拍摄),供办理胸卡和其他有效证 件使用。所有人员进厂前要提前两天通知项目部,由项目部办理计划进场人员申请,由项目部统一联系管理公司进行入场培训。 2、所有进场人员必须经过入场三级安全教育培训,经考试合格后,再由管理公司进行入场培训方 可上岗作业。严禁未经管理公司培训进入施工现场,一经发现立即开除,并按规定从严处理,如因此引起生产安全事故者将由施工单位(班组)承担全部责任。 3、进入施工现场人员必须配备管理公司和本项目部已经认可的安全防护用品(安全帽、安全带、 反光背心、工作鞋、手套、防护眼镜等)并按规定正确穿戴好劳动保护用品,佩戴胸卡。若违反规定,一经发现将由管理方和项目部按处罚规定进行处理。 4、作业人员年龄必须在18-60周岁之间,年龄在50岁以上人员不得从事高空作业。禁止使用患有 禁忌症的老、弱、病、残人员及未成年工。 5、特种作业人员必须持有效的特种作业操作资格证书,严禁无证作业。 二、设施设备及劳动保护用品进场要求 1、施工单位(班组)进场须向我司提前提交进场设施设备及劳动保护用品清单,由我项目部办理 进场许可证,经我司项目安全管理人员验收合格后再由管理公司验收合格贴上验收合格标签方可准许进场。 2、临时用电与本项目部提供的配电箱连接,必须采用工业插头装置。要求施工单位(班组)所使 用的三级配电箱必须使用工业插头进行搭接,且三级配电箱符合管理公司及安全用电规范要求,做到一机一箱一闸一漏保。配电箱必须经过项目部及管理公司认可贴合格标签后方可使用。三级箱插座必须采用工业连接器(防爆插头)进行插接。 3、电焊机必须完好无损,使用橡胶套软电缆不允许有接头,符合接线要求(进线口必须有绝缘防 护罩,出线压接必须采用铜鼻子压接牢固且二次线不允许有接头,电压调试装置完好,配备二级漏电保护装置。直流电焊机必须有自带的漏电保护装置。 4、手持电动工具(电钻、角磨机等)、切割机、台钻、套丝机等用电设备必须使用完好无损符合用 电要求的橡套软电缆,有必要的防护装置。所有用电设备每月必须经管理公司检查,验收合格贴检验合格证后方可使用。 5、脚手架要求使用英制标准,人字梯要求使用靠背式铝合金标准,脚手架、人字梯须符合安全使 用要求,搭设好以后需经项目安全管理人员验收,验收合格后再由管理公司粘贴检验合格证后方可使用。 6、施工单位(班组)必须为施工人员提供合格的劳动防护用品,安全帽、安全带(五点双大钩连 体带缓冲器)、防护面罩、防护眼镜、口罩、绝缘手套、绝缘鞋等必需的劳动防护用品,且必须是管理公司认可的。高空焊接作业必须佩戴连接安全帽的面罩,其它具体要求参考业主、管理公司及我公司要求。 7、现场施工水平高度超过2米必须佩戴安全带,现场吊装作业、高空作业、动火作业必须进行警 示围护,且必须配备专人进行监护。

工程项目施工队进场须知

xx集团有限公司 xx工程项目施工队入场须知 1.图纸领用 进场后图纸从技术科领出并签收,原则上每个专业队伍所负责工号只给一份蓝图,如有额外需求自行复印,图纸应妥善保存,避免污损或丢失。 2.材料领用 材料领用单由项目部提供,施工队填写材料明细后交主管技术员审核,审核无误后技术员签发限额领料单,施工队凭限额领料单从物资供应科领料,按照项目部安排存放并妥善保管。 ●材料足量领出但现场实际短缺时,由主管技术员和科长确认原因,如因施工不当导致损 耗增大或有损毁丢失现象,为了保证施工进度,由技术员提出补充计划,按照所补计划总价的1.15倍核扣该施工队当月进度款。 3.焊工资质及焊材领用 施工队人员应提供承揽作业类别所需人员资质,焊工应提供特种设备焊工证、身份证复印件、焊工本人一寸照片,由项目部进行人员报验后安排考试、培训等。合格后由项目部发证,特种焊工持证入场作业,且作业时必须佩戴。焊工凭焊材领用卡到焊条库领用焊条(必须使用焊条桶),施工队每月与焊条库核对所领焊材总量,按照供应采买价格从进度款中扣除。4.进度款流程 每月1日前施工队向主管技术员提供上月1日至本月月底工作量,技术员核查后签字交科长审核,在本月5日前交经营科审核,由总经济师最终确认并签字,报项目经理批准签字后交经营科向施工队填发本月进度款审批单,经各部室签字后方可发放进度款。 5.会议制度 每周一下午五点到项目部会议室开周例会,施工队长或现场负责人参加。每周日下午五点前将下周计划和需协调问题提交给主管技术员。 6.作业工序分交 地管测量放线由施工队负责实施,技术员进行验收,验收后方可进行下一道工序。 钢结构制作厂应根据项目部提供的表格编制相应施工过程资料(包括材料报验、方案、交底)并报送项目部。 7.作业人员业绩控制 施工队应合理控制作业人员工作效率及焊工一次合格率,如果作业效率不符合现场需求时或焊工一次合格率低于85%且一周内没有提高时,项目部有权要求施工队进行调换或遣退。施工队每月完成任务量应于当月1日报送主管技术员审核签字。

施工工地进场须知

施工工地进场须知 甲方:烟台宏洋消防工程有限公司 乙方: 为加强施工现场的标准化管理,落实安全生产责任制,确保安全、文明施工等工作达到预期目标,经双方平等协商,自愿签订本安全须知,并共同遵守。1、在进入施工现场前应认真并熟悉施工图纸,针对施工图纸和公司技术人员进 行相应的优化措施; 2、施工现场的主要施工人员必须熟悉所施工范围内的施工要求及验收规范; 3、进入施工现场,施工人员必须佩带安全帽,超高的情况下(危险的地段)施 工要佩带安全绳、安全带,若经公司管理人员发现一个罚款50元; 4、施工现场施工人员严禁酒后进入现场并操作,若经甲方、监理等其它单位发 现并罚款,公司概不负责,由当事人自行承担; 5、施工现场的用电线路、用电设备的安装和使用必须符合安装架设要求,严禁 任意拉线接电; 6、施工现场的施工用电线、电缆、施工机械设备,应定期进行检查,以保证施 工安全; 7、公司供给的材料要妥善保管,若有丢失施工队长自行承担损失,严禁偷盗施 工现场物资、设备; 8、乙方必须参加工伤社会保险,为其施工人员缴纳保险费,并把保单送到公司 备案; 9、甲方有权随时进行检查,有权制止违章作业,有权对违反安全规定的行为进 行处罚或责令施工队伍停工整顿。对甲方查出的安全隐患,在规定期限内整改完毕,并及时将整改情况反馈给甲方; 10、甲方供给的材料、设备,每次配货到工地现场,请按照配送单据认真清点核对数量、质量、产品型号,并收集产品的检验报告、合格证、B签,如有异议请立即致电公司采购人员,若送货司机离开工地现场,甲方默认为乙方对此次配货数量、质量、产品型号没有异议,此后再出现相应问题均由乙方负责; 11、甲方供给的设备(如:应急灯、疏散指示、消防水带、水枪、扣、报警阀组、喷头、各种阀门等)所携带的检验报告、合格证、B签,要全部整理好,送给甲方备案,不得缺失; 12、乙方需将每次收货单据整理保存,签字确认,并与每月31号前上交公司采购部采购人员处(采购人员:宋赫瑶),不得遗失; 13、乙方需按财务要求定期上交工地工人工资表,不得以任何原因拒交或延迟上交; 14、乙方每天向公司提交当天工程工地的施工人员数量及预估施工工程量,一个月有两天不报以上者一天罚款50元; 15、工程施工完毕后,乙方要把工程编码图和编码表及时返回到公司。 甲方:烟台宏洋消防工程有限公司乙方: 日期:日期:

装饰项目工程施工经过流程

第一章:装饰工程施工流程 一、准备进场; 1.1.对居室进行检测,对墙地顶的平整度和排水管道,水电煤气畅通进行检测,并做好记录,交付业主代理人签字。 1.2.材料准备,立材料清单,与配货中心协调。 1.3.人员调正,确定施工人员,并明确工地负责人。 1.4.现场放样,展示施工图,施工制作要求。 二:施工流程; 2.1.拆除工程,拆除,搬运,清理。 2.2.水电煤气工程 2.2-1.冷热水管的排放及供水设备安装。 2.2-2.电源,电器,电讯,照明各种线排放。确定装暗盒位置,配电箱开关插座安装。 2.2-3.煤气管及煤气具排放安装。 2.3.泥工工程; 2.3-1.砌墙,隔墙,门窗。 2.3-2.粉刷(水泥,黄砂,纸筋,石灰)。 2.3-3.铺地砖,贴墙砖,铺大理石。 2.4.金属工程; 2.4-1.铝合金门窗,塑钢门窗安装。 2.4-2.防盗门窗,雨栅安装。 2.4-3.晒衣架安装。 2.5.木工工程; 2.5-1.木制品制作:门窗套,护墙板,顶角线,吊顶隔断,厨具玄关。 2.5-2.软卧家具制作(书橱,书架橱,电视柜,鞋柜等。) 2.5-3.铺地板,踢脚线板。 2.5-4.玻璃制品的镶嵌。 2.6.饰面工程; 2.6-1裱糊贴墙顶纸(布)软装饰饰品。 2.7.油漆工程; 2.7-1.批嵌墙顶面腻子,油漆。 2.7-2.木制口批嵌墙顶面腻子,油漆。 2.7-3.地板踢脚线(板)油漆。 2.7-4.墙顶面粉刷乳胶漆。 2.8.安装工程; 2.8-1.电器开关,插座面板安装,灯具安装。 2.8-2.门销,门铃,门灯。 2.8-3.卫生洁具三件套及五金配件(水龙头,皂缸,毛巾架,纸盒,浴缸扶手,镜面玻璃)。 2.8-4.油烟,脱排,热水器,排风扇。 2.9.竣工工程; 2.9-1.清场逐室,逐项打扫。 2.9-2.按标准验收(如需整改再进行验收)。 2.9-3.提供管线图纸产品保修卡。

精装修进场施工流程

精装修进场施工流程 1 中标后领取中标通知书。 2 成立项目经理部配备相应管理人员、编制施工组织设计、制定施工项目管理目标规范、施工现场准备、编写开工申请报告,待批开工 3 同时进行图纸会审及做样板间,大宗材料询价认价。 4 进场材料三方(甲方监理施工单位)验收及送检,合格后可用。 4 样板间墙体拆除与水电的改造,通风管道安装,防水闭水试验。所有施工单位甲方监理隐蔽会签。 5 样板间湿作业及吊顶作业,木门、灯具安装及其他软装进场。 6 施工过程的方案的调整及三方确认(甲方监理设计院) 7 样板间完毕(质监消防提意见) 8 领取开工报告(也可以在2前面) 9 以样板间为准进行大面积施工。 10 施工过程中的过程控制(质量进度安全)及其他单位的协调配合,资料、签证一定要跟上。(期间总包邀请安检质检消防来指导工作最少2次) 11 施工完工后的成品保护及卫生清理保洁工作。 12 初验收、四方验收、报验(质监消防验收最少2次) 13 根据质监站提出的整改意见进行整改在报验 14 合格后交付甲方,决算配合甲方备案。 10的展开流程 精装修施工样板间完工后大面积施工按施工组织设计的安排组织施工→施工中动态控制调整→履行承包合同、协调好内外关系,管好合同变更及索赔→做好记录、检查、分析及资料 收集等工作 1验收土建项目(水电,土建尺寸符合,土建质量,门窗标高) 2图纸放样(标高、管线位置标高) 3地面找平(安装预埋管线的隐蔽验收,木地板基础验收可能做自流平)湿作业地面除外但是注意垫层厚度可能签证 4墙体拆除签证 5水电整改(给排水根据图纸布线)可能要签证 6卫生间及要求有防水要求的进行防水闭水试验 7木工基础(门口基层、包管道基层、木工饰面基层、吊顶吊筋及主副龙骨的安放、踢脚线基层、) 8强弱电布线 9吊顶饰面封顶 10门套安装 11墙地砖铺贴及石材干挂施工 12墙顶棚腻子,施工按图纸要求乳胶漆施工 13木地板铺设 14门扇安装 15水电洁具五金安装接通调试 16全场清理卫生

施工进场要求

1、物业出具的开工许可证; 2、经由建设方同意进场的纸质证明 3、通水(水接驳口、污水排放出口)、通电(配电箱等)、通路(外部道路畅通、并能满足 构件运输车等工程设备的进场) 4、施工图纸得到相关物业及甲方的书面确认 5、消防报批手续已完成 6工地现场各项建筑,构筑物用途已明确,不存在产权不明确或对施工有影响的相关物体。7施工方应已与我公司签订施工合同 8施工方相关人员对施工内容已全部了解,工人对涉及到的相关工艺能够正确施工。 9施工产生的相关废弃物,施工人员的相关生活问题,施工负责人已经安排妥当 10、业主方有特殊要求的,需先解决(如单独做样板区、提前开业节点、质量申报奖项要求、工期处罚、重点工程等)。 11、当我方不含设计时,需要设计进行交底。 12、无其它施工队占用我方场地,场地清理干净,达到开工要求 施工队进场前现场需具备的条件 一.安全生产 1.施工现场(工地)安全生产实行项目经理负责制。建立健全安全组织保障体系,制定和完善安全生产管理制度,人员到位责任到人。 2.施工现场(工地)必须具备良好的施工环境和作业条件,进入施工现场的所有人员必须遵守施工现场安全管理规定(制度)。 3.施工人员必须经过上岗前的安全生产教育,应备有各个工种安全生产手册或须知,并做到每个职工人手一册,特殊工种须经专业培训,持证上岗。 4.施工现场入口及危险作业部位应设置必要的提示、警示等各种安全防范标志,避免可能发生的意外伤害。 5.施工现场秘须做好防火、防电、防爆和防坠等防护工作。 (1)必须遵守国家有关消防规定,各种消防设施配置齐全,并由专人负责,经常检查和定期更换。油库易燃品存储等重点防火区域必须禁止火源进入。供电路布设及施工用电必须遵守有关安全用电的规程和规定,并应避免防碍正常作业和交通。 )2( 爆破作业前必须报当地公安部门批准。火工产品的使用和管理必须遵守国家有关规定,火工产品的运输、存放必须接受当地公安部门的监督、指导和管理。 )3( 高空作业必须遵守有关作业规程,设置必要的安全防护网或防护栏杆,视具体情况使用安全带等防护设备。 )4( 6.施工现场必须杜绝违章指挥、违章作业、违反劳动纪律的“三违”一.安全生产 1.施工现场(工地)安全生产实行项目经理负责制。建立健全安全组织保障体系,制定和完善安全生产管理制度,人员到位责任到人。 2.施工现场(工地)必须具备良好的施工环境和作业条件,进入施工现场的所有人员必须遵守施工现场安全管理规定(制度)。

施工人员入场安全须知

工作行为规范系列 施工人员入场安全须知(标准、完整、实用、可修改)

编号:FS-QG-42718施工人员入场安全须知 Safety instructions for construction personnel 说明:为规范化、制度化和统一化作业行为,使人员管理工作有章可循,提高工作效率和责任感、归属感,特此编写。 为强化安全生产管理,发挥群众组织监督作用,做到群防群治,确保安全生产和加强劳动保护工作,更为了您和他人的安全健康,请您认真阅读并牢记以下内容: 1、您享有职业安全健康的权利,有权要求为您提供必要的安全防护措施;同时,您也有学习相关操作规程和做好自身安全防护的义务,正确使用安全防护用品,并严格按规程操作。 2、进入施工现场,应服从项目管理人员的管理,严禁在现场嬉戏打闹,以免造成自身伤害或他人伤害。正确使用个人防护用品和安全防护措施;进入施工现场,必须戴安全帽,禁止穿拖鞋,高跟鞋和光脚上班,严禁酒后上班,施工现场严禁吸烟。 3、在施工现场不得攀爬脚手架、井字架、龙门架和随吊

盘上下,严格做到“不伤害自己,不伤害别人,不被别人伤害,保护他人不受伤害”,对其他作业人员的不安全行为,您有权制止和向项目管理人员报告。 4、特种作业人员持有效证件上岗。特种作业人员包括:塔吊、施工电梯、挖掘机、推土机、运输车司机,卷扬机、搅拌机操作人员,电工、电气焊工、架子工、起重工、塔吊指挥等。如果没有上岗证或上岗证已经过期,千万不要从事上述的特种作业。 5、施工现场的脚手架、安全防护设施、安全标语和警告牌不得擅自拆动,需要拆动时,必须经项目部负责人同意。 6、无论是在作业场所还是在宿舍内,都不要乱拉乱接电线,需要时找电工帮助。 7、使用各种电动工具时必须穿好绝缘鞋,戴好绝缘手套,因工作需要必须新接拆线路时,需经现场安全人员同意后,由电工具体操作。 8、高处作业必须系好安全带,没有系好安全带严禁进入高处作业。 9、起吊物品要绑扎牢固,吊物从上方或身边经过时,要

施工方进场须知

施工单位入场须知 一、施工单位入场须知、须做 (3)

1、须提交的证件证书 (3) 2、须提交的各种保证措施 (3) 3、施工组织设计及重大施工组织方案管理 (3) 4、项目管理人员变更规定 (4) 5、施工单位授权要求 (4) 二、签证办理 (5) 1、工程签证的内容和填写格式基本要求 (5) 2、签证办理流程 (6) 3、转扣签证办理 (7) 三、工程进度及资料管理 (7) 1、施工期工程进度管理要求 (7) 2、资料管理规定 (7) 四、会议管理 (8) 1、第一次工地例会制度及每周例会制度 (9) 2、建设单位月度交流会制度 (10) 3、建设监理单位现场协调会制度 (10) 4、工程质量、安全交流会制度 (10) 五、设计变更管理 (11) 六、质量、安全管理规定 (12) 1、隐蔽验收制度 (11) 2、安全文明施工管理规定 (12) 3、样板现行制度 (12) 4、成品保护制度 (13) 七、索赔处理流程及要求 (13) 1、人工窝工、机械设备停滞费用索赔审批流程 (13)

2、工期顺延审批流程: (14) 一、施工单位入场须知、须做 1、须提交的证件证书

施工单位提供响应招标文件或合同约定的项目组织架构及企业资质、营业执照、安全生产许可证、进当地备案证、质量保证体系、安全保证体系、管理人员名单及上岗证(包括:项目经理、专职质检员、资料员、安全资料员、安全员、施工员、试验员上岗证施工企业负责人、项目经理、专职安全员的安全考核证书等)、特殊工种人员名单及上岗证(包括:电工、电焊工、架子工、塔机安装工、塔机司机、塔机信号工等)、项目经理资料员等人员的授权书、管理人员分工及联系方式、部分劳务人员的分工及联系方式等。 2、须提交的各种保证措施 施工单位入场后开工前,提交经公司审批通过的工程质量保证措施、安全文明施工保证措施、消防安全保证措施、环境保护保证措施、民工权益保障措施、应急救援预案、施工组织设计、施工进度计划、临时用水用电方案、塔吊及大型设备备案证及检测证书。 3、施工组织设计及重大施工组织方案管理 (1)项目主体开工前一周,工程部、总工室、工程技术部、营销部、成本管理中心对主体施工单位所报施工组织设计召开审查会。 (2)各专业重大施工组织方案(桩基础、基坑支护、园建工程、豪华装修、钢结构安装、泛光照明、空调通风工程、大体积混凝土的浇筑、高支模、悬挑脚手架、大型土方开挖等)施工单位必须单独编制重大施工组织方案,施工前一周报工程技术部审核后报主管工程领导审批;涉及到需增加造价的方案,施工单位必须明确提出并报价,并经工程部审核后报工程技术部、总工室、成本管理中心组成的评审小组审核。 4、项目管理人员变更规定

施工单位进场须知

施工单位进场须知 一、进场管理 1、各施工单位在开工前将负责治安的领导、保卫人员、消防人员、安全员、施工人员的花名册、简历、详细记载通信地址、联系方式等,机械设备、危险物品、内保措施等情况报工程部,经审查合格后,共同签订安全保卫协议,并办理出入证件,方可进入现场。 2、各施工单位雇用临时工,必须具有合法证件。对录用人员,必须将姓名、年龄、性别、详细地址及身份证复印件报工程部备案,各重点要害部位,危险作业场所,不得雇用临时工。 3、外单位车辆来办事,应填写访客单,并办理出入证件,方可进入现场。 二、施工方案及组织设计 1、施工单位开工前应编制《施工方案及组织设计》,报工程部及监理审批。 2、经审批的施工方案是组织施工和工程监理的依据,不得随意修改,需变更时应提出申请,按程序重新审批。 3、对于不编制施工方案而自行施工,或不按施工方案施工的,造成的损失和工期延误等责任由施工单位承担。 三、场地移交 1、工程开工前,施工单位应按工程部要求办理场地移交手续,并记录移交日期。 2、如果整体场地不具备移交条件,可分段办理移交手续。 四、开工报告 1、当现场具备开工条件时,施工单位应向工程部提交《单位(项)工程开工报告》,办理开工审批手续,未办理开工手续的工程不得擅自开工。

2、合同工期应以《单位(项)工程开工报告》批准日期作为开工日期,且作为工期计算依据。 五、施工质量管理 (一)材料进场报验 1、材料、设备进场使用前,施工单位应填报《材料、设备报验单》,附上《产品合格证》、《质量检验报告》等产品质量保证资料,进口材料、设备应有海关商检证明及中文说明书,经工程部及监理现场验收合格后方准使用。 2、主要装饰材料、构配件应按确认的样板验收合格后方能使用。如未确认样板,应由施工单位按设计要求提交样板和有关厂家资质证明及报价资料,经公司投资管理部及工程部办理审批手续后方可订货。 (二)施工样板报验 1、凡重要分项及涉及装饰效果的工程全面施工前,施工单位均应制作“施工样板”,报工程部及监理验收。施工样板经验收合格后方可全面组织施工。 2、施工单位应随《施工样板报验单》同时提供小样图,提前三天报验收。 3、具体单位工程由工程部在施工单位进场后进行交底,明确需做“施工样板”的分项工程。 (三)分部、分项(隐蔽)工程验收 1、分部、分项(隐蔽)工程完工,经施工单位自检合格后,填写《工程质量报验单》,并附质量保证资料及自检资料向工程部及监理申请验收。 2、未经验收或验收不合格者,不准进入下一道工序施工。 六、进度管理

施工人员入场安全须知

施工人员入场安全须知为强化安全生产管理,发挥群众组织监督作用,做到群防群治,确 保安全生产和加强劳动保护工作,更为了您和他人的安全健康,请 您认真阅读并牢记以下内容: 1、您享有职业安全健康的权利,有权要求为您提供必要的安全防护 措施;同时,您也有学习相关操作规程和做好自身安全防护的义务,正确使用安全防护用品,并严格按规程操作。 2、进入施工现场,应服从项目管理人员的管理,严禁在现场嬉戏打闹,以免造成自身伤害或他人伤害。正确使用个人防护用品和安全 防护措施;进入施工现场,必须戴安全帽,禁止穿拖鞋,高跟鞋和 光脚上班,严禁酒后上班,施工现场严禁吸烟。 3、在施工现场不得攀爬脚手架、井字架、龙门架和随吊盘上下,严 格做到“不伤害自己,不伤害别人,不被别人伤害,保护他人不受 伤害”,对其他作业人员的不安全行为,您有权制止和向项目管理 人员报告。

4、特种作业人员持有效证件上岗。特种作业人员包括:塔吊、施工电梯、挖掘机、推土机、运输车司机,卷扬机、搅拌机操作人员,电工、电气焊工、架子工、起重工、塔吊指挥等。如果没有上岗证或上岗证已经过期,千万不要从事上述的特种作业。 5、施工现场的脚手架、安全防护设施、安全标语和警告牌不得擅自拆动,需要拆动时,必须经项目部负责人同意。 6、无论是在作业场所还是在宿舍内,都不要乱拉乱接电线,需要时找电工帮助。 7、使用各种电动工具时必须穿好绝缘鞋,戴好绝缘手套,因工作需要必须新接拆线路时,需经现场安全人员同意后,由电工具体操作。 8、高处作业必须系好安全带,没有系好安全带严禁进入高处作业。

9、起吊物品要绑扎牢固,吊物从上方或身边经过时,要及时避让,防止砸伤、碰伤。搬运长管材或大型设备时,除注意个人身体保护外,还应注意他人人身安全和现场的成品保护。 10、照明不好时,请不要进行作业;进入封闭严密的坑、洞等有限空间内作业时,事先要空气通风和检测,防止缺氧或中毒。在临边洞口或高空作业时,应事先检查有无防护设施;在没有安全设施的高空、悬空和陡坡施工,必须系挂安全带。对现场黑暗的区域严禁擅自进入,防止坠落。 11、生活区宿舍内临电严禁私拉乱接,严禁使用超负荷电器。 12、无论作业场所的下方有没有人,都不得向下扔东西,防止突然有人经过造成伤害。 13、工人进入现场,必须遵循导向牌到达目的地。
