一:组织与管理

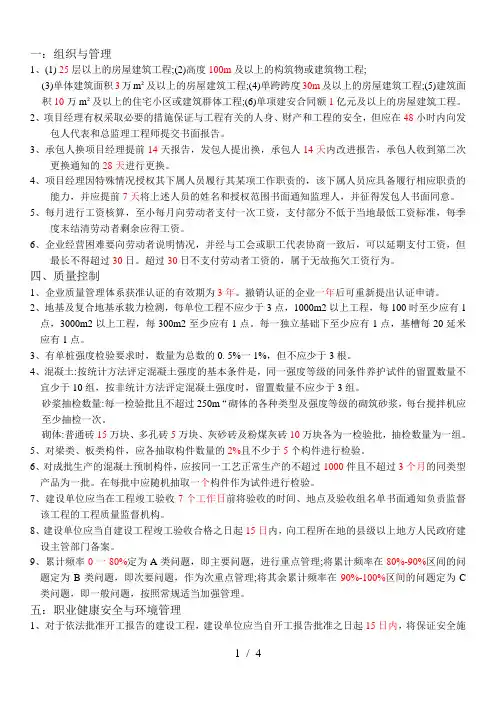

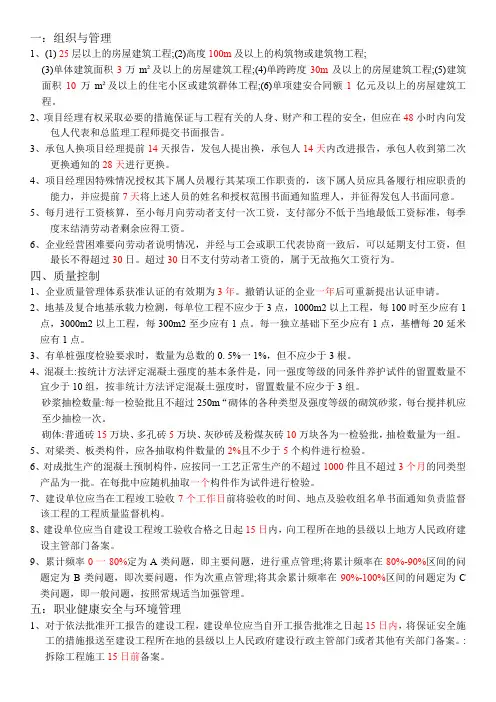

1、(1) 25层以上的房屋建筑工程;(2)高度100m及以上的构筑物或建筑物工程;

(3)单体建筑面积3万m2及以上的房屋建筑工程;(4)单跨跨度30m及以上的房屋建筑工程;(5)建筑面积10万m2及以上的住宅小区或建筑群体工程;(6)单项建安合同额1亿元及以上的房屋建筑工程。

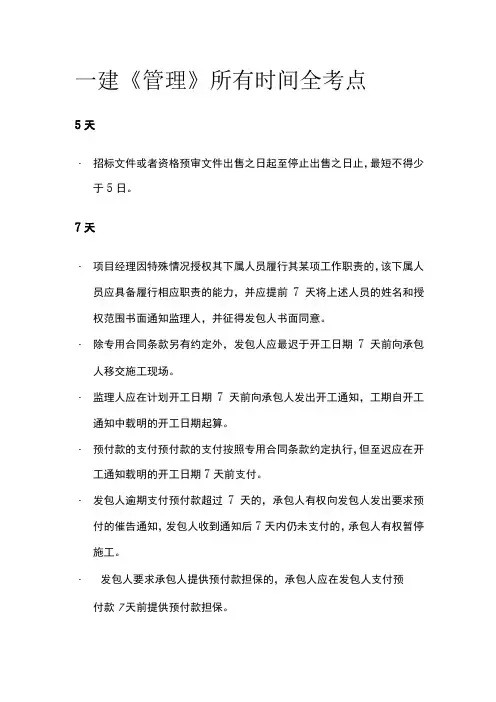

2、项目经理有权采取必要的措施保证与工程有关的人身、财产和工程的安全,但应在48小时内向

发包人代表和总监理工程师提交书面报告。

3、承包人换项目经理提前14天报告,发包人提出换,承包人14天内改进报告,承包人收到第二次

更换通知的28天进行更换。

4、项目经理因特殊情况授权其下属人员履行其某项工作职责的,该下属人员应具备履行相应职责的

能力,并应提前7天将上述人员的姓名和授权范围书面通知监理人,并征得发包人书面同意。

5、每月进行工资核算,至小每月向劳动者支付一次工资,支付部分不低于当地最低工资标准,每季

度末结清劳动者剩余应得工资。

6、企业经营困难要向劳动者说明情况,并经与工会或职工代表协商一致后,可以延期支付工资,但

最长不得超过30日。超过30日不支付劳动者工资的,属于无故拖欠工资行为。

四、质量控制

1、企业质量管理体系获准认证的有效期为3年。撤销认证的企业一年后可重新提出认证申请。

2、地基及复合地基承载力检测,每单位工程不应少于3点,1000m2以上工程,每100时至少应有1点,3000m2以上工程,每300m2至少应有1点。每一独立基础下至少应有1点,基槽每20延米应有1点。

3、有单桩强度检验要求时,数量为总数的0. 5%一1%,但不应少于3根。

4、混凝土:按统计方法评定混凝土强度的基本条件是,同一强度等级的同条件养护试件的留置数量不宜少于10组,按非统计方法评定混凝土强度时,留置数量不应少于3组。

砂浆抽检数量:每一检验批且不超过250m“砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。

砌体:普通砖15万块、多孔砖5万块、灰砂砖及粉煤灰砖10万块各为一检验批,抽检数量为一组。

5、对梁类、板类构件,应各抽取构件数量的2%且不少于5个构件进行检验。

6、对成批生产的混凝土预制构件,应按同一工艺正常生产的不超过1000件且不超过3个月的同类型产品为一批。在每批中应随机抽取一个构件作为试件进行检验。

7、建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。

8、建设单位应当自建设工程竣工验收合格之日起15日内,向工程所在地的县级以上地方人民政府建设主管部门备案。

9、累计频率0一80%定为A类问题,即主要问题,进行重点管理;将累计频率在80%-90%区间的问题定为B类问题,即次要问题,作为次重点管理;将其余累计频率在90%-100%区间的问题定为C类问题,即一般问题,按照常规适当加强管理。

五:职业健康安全与环境管理

1、对于依法批准开工报告的建设工程,建设单位应当自开工报告批准之日起15日内,将保证安全

施工的措施报送至建设工程所在地的县级以上人民政府建设行政主管部门或者其他有关部门备

案。:拆除工程施工15日前备案。

2、环保行政主管部门应在收到申请环保设施竣工验收之日起30日内完成验收。验收合格后,才能

投人生产和使用。对于需要试生产的建设工程项目,建设单位应当在项目投人试生产之日起3个月内向环保行政主管部门申请对其项目配套的环保设施进行竣工验收。

3、当某个阶段施工时间超过半年时,合规性评价不少于一次。项目工程结束时应针对整个项目工程

进行系统的合规性评价。公司级评价每年进行一次。

4、安全生产许可证的有效期为3年。安全生产许可证有效期满需要延期的,企业应当于期满前3个

月向原安全生产许可证颁发管理机关办理延期手续。

5、企业在安全生产许可证有效期内,严格遵守有关安全生产的法律法规,未发生死亡事故的,安全

生产许可证有效期届满时,经原安全生产许可证颁发管理机关同意,不再审查,安全生产许可证有效期延期3年。

6、特种作业操作证在全国范围内有效,离开特种作业岗位6个月以上的特种作业人员,应当重新进

行实际操作考试,经确认合格后方可上岗作业。

7、特种作业操作证有效期为6年。特种作业人员操作证每3年复审1次。特种作业人员在特种作业

操作证有效期内,连续从事本工种10年以上,严格遵守有关安全生产法律法规的,经原考核发证机关或者从业所在地考核发证机关同意,特种作业操作证的复审时间可以延长至每6年1次。

8、施工单位应当自施工起重机械和整体提升脚手架、模板等自升式架设设施验收合格之日起30日

内,向建设行政主管部门或者其他有关部门登记。

9、生产经营单位应当制定本单位的应急预案演练计划,根据本单位的事故预防重点,每年至少组织

一次综合应急预案演练或者专项应急预案演练,每半年至少组织一次现场处置方案演练。

10、生产经营单位应急预案未按照有关规定备案的,由县级以上安全生产监督管理部门给予警告,并

处三万元以下罚款。

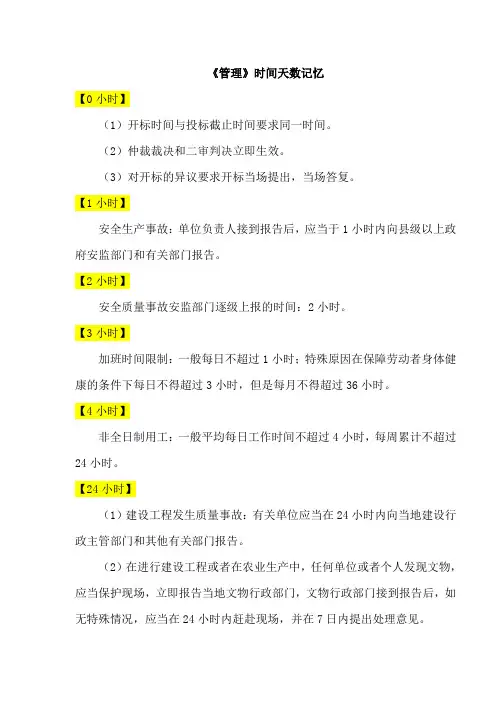

11、105个工作日以下是轻伤,以上是重伤;1-2人死亡是重大伤亡事故,3人以上是特大伤亡事故。

12、安全事故报告时限,现场立即报本单位负责人,民报官不超过1小时,官报官不超过2小时。

13、事故调查组应当自事故发生之日起60日内提交事故调查报告;特殊情况下,经负责事故调查的人

民政府批准,提交事故调查报告的期限可以适当延长,但延长的期限最长不超过60日。

14、重大事故、较大事故、一般事故,负责事故调查的人民政府应当自收到事故调查报告之日起15

日内作出批复;特别重大事故,30日内作出批复,特殊情况下,批复时间可以适当延长,但延长的时间最长不超过30日。

15、应在接到生产安全事故报告后24小时内通过“安全生产综合统计信息直报系统”填报事故统计

信息;生产安全事故发生7日内,应及时补充完善相关信息,并纳人生产安全事故统计;每月7日前,完成上月生产安全事故统计数据汇总,生产安全事故发生之日起30日内(火灾、道路运输事故自发生之日起7日内)伤亡人员发生变化的,应及时补报伤亡人员变化情况。个别事故信息因特殊原因无法及时掌握的,应在事故调查结束后予以完善。经查实的瞒报、漏报的生产安全事故,应在接到生产安全事故信息通报后24小时内,在“安全生产综合统计信息直报系统”中进行填报。

16、市区工地围挡高度不低于2.5米,其他不低于1.8米。

17、100人以上的临时食堂设置隔油池。

18、白天噪声70 夜间55。晚上10点至早上6点。

19、宿舍内应保证有必要的生活空间,室内净高不得小于2. 4m,通道宽度不得小于0. 9m,每间宿

舍居住人员不得超过16人,床铺不超过2层。

20、厕所蹲位隔板高度不宜低于0.9米,超过8层的建筑每隔4层设置临时厕所。

21、施工现场作业人员发生法定传染病、食物中毒或急性职业中毒时,必须在2小时内向施工现场所

在地建设行政主管部门和有关部门报告,并应积极配合调查处理。

六:合同管理

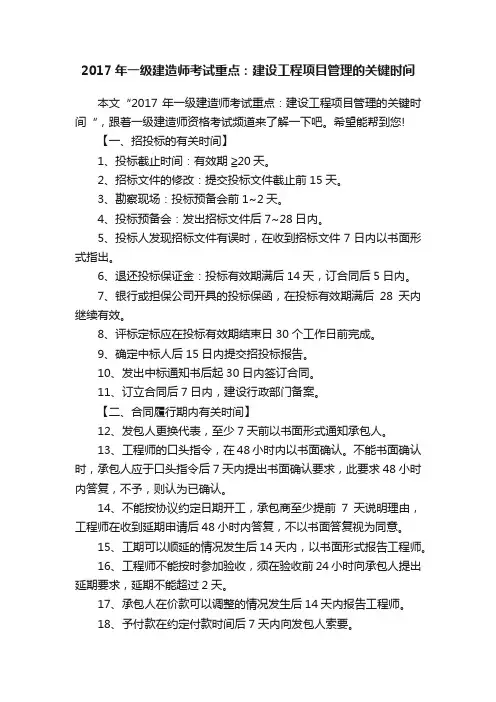

1、自招标文件或者资格预审文件出售之日起至停止出售之日止,最短不得少5日。

2、招标人对已发出的招标文件进行必要的澄清或者修改,应当在招标文件要求提交投标文件截止时

间至少15日前发出。

3、基准日期:招标发包的工程以投标截止日前28天的日期为基准日期,直接发包的工程以合同签订

日前28天的日期为基准日期。

4、监理人应在计划开工日期7天前向承包人发出开工通知,工期自开工通知中载明的开工日期起算。

5、除专用合同条款另有约定外,因发包人原因造成监理人未能在计划开工日期之日起90天内发出

开工通知的,承包人有权提出价格调整要求,或者解除合同。发包人应当承担由此增加的费用和(或)延误的工期,并向承包人支付合理利润。

6、工程经竣工验收合格的,以承包人提交竣工验收申请报告之日为实际竣工日期,并在工程接收证

书中载明;因发包人原因,未在监理人收到承包人提交的竣工验收申请报告42天内完成竣工验收,或完成竣工验收不予签发工程接收证书的,以提交竣工验收申请报告的日期为实际竣工日期;工

程未经竣工验收,发包人擅自使用的,以转移占有工程之日为实际竣工日期。

7、除专用合同条款另有约定外,工程隐蔽部位经承包人自检确认具备覆盖条件的,承包人应在共同

检查前48小时书面通知监理人检查,通知中应载明隐蔽检查的内容、时间和地点,并应附有自检记录和必要的检查资料。除专用合同条款另有约定外,监理人不能按时进行检查的,应在检查前24小时向承包人提交书面延期要求,但延期不能超过48小时,由此导致工期延误的,工期应予以顺延。

8、发包人逾期支付预付款超过7天的,承包人有权向发包人发出要求预付的催告通知,发包人收到

通知后7天内仍未支付的,承包人有权暂停施工。

9、承包人应于每月25日向监理人报送上月20日至当月19日已完成的工程量报告,并附具进度付

款申请单、已完成工程量报表和有关资料。

监理人应在收到承包人提交的工程量报告后7天内完成对承包人提交的工程量报表的审核并报送发包人,以确定当月实际完成的工程量。

10、除专用合同条款另有约定外,发包人应在进度款支付证书或临时进度款支付证书签发后14天内

完成支付,发包人逾期支付进度款的,应按照中国人民银行发布的同期同类贷款基准利率支付违约金。

11、1)设备制造前,采购方支付设备价格的10%作为预付款; 2)供货方按照交货顺序在规定的时间

内将货物送达交货地点,采购方支付该批设备价的80%。3)剩余的10%作为设备保证金,待保证期满,采购方签发最终验收证书后支付。

12、劳务报酬支付均为14天。三个14天。

13、在紧急情况下,为了保护财产和人身安全,监理人所发出的指令未能事先报委托人批准时,应在

发出指令后的24小时内以书面形式报委托人。

14、发包人应按照专用合同条款约定的期限、数量和内容向承包人免费提供图纸,并组织承包人、监

理人和设计人进行图纸会审和设计交底。发包人最迟不得晚于开工通知〕载明的开工日期前14天向承包人提供图纸。

15、根据《工程建设项目施工招标投标办法》规定,施工投标保证金的数额一般不得超过投标总价的

2%,但最高不得超过80万元人民币。国际上常见的投标担保的保证金数额为2%-5%。

16、预付款担保为合同金额的10%,支付担保的额度为工程合同总额的20%-25%。

17、诚信行为记录由各省、自治区、直辖市建设行政主管部门在当地建筑市场诚信信息平台上统一公

布。其中,不良行为记录信息的公布时间为行政处罚决定作出后7日内,公布期限一般为6个月至3年;良好行为记录信息公布期限一般为3年,法律、法规另有规定的从其规定。对整改确有实效的,由企业提出申请,经批准,可缩短其不良行为记录信息公布期限,但公布期限最短不得少于3个月。

18、承包人必须在发出索赔意向通知后的28天内或经过工程师同意的其他合理时间内向工程师提交

一份详细的索赔文件和有关资料。如果干扰事件对工程的影响持续时间长,承包人则应按工程师要求的合理间隔(一般为28天),提交中间索赔报告,并在干扰事件影响结束后的28天内提交一份最终索赔报告。否则将失去就该事件请求补偿的索赔权利。

19、合同双方经过协商,选定一个独立公正的争端裁决委员会(DAB),当发生合同争议时,由该委员

会对其争议作出决定。合同双方在收到决定后28天内,均未提出异议,则该决定即是最终的,

对双方均具有约束力。

建设工程项目管理方案及措施

工程项目管理方案及措施

-.项目管理的组织机构 (一)工程项目管理的组织 政府有关部门 JT 1 V 承 建 单 位 二 监 理 单 位 (二)项目的管理机构,在今后实施过程中,视项目工程情况,可进行适当的补充和调整 1管理组织的机构框图 二.职责范围 (一)施工阶段的质量控制 1质量的事前控制 1)掌握和熟悉质量控制的依据 监 督 管 理 合同 监督管理 _____ ______ 合同 * 项目业主------- 监 督 管 理 rr r 二 理

2)施工场地的质量检查验收。 3)施工队伍的资质审查。 4)工程所需原材料、半成品的质量控制。 5)施工机械的质量控制。 6)审查施工单位提交的施工组织设计。 7)施工环境、管理环境改善的措施。 A .协助监理单位完善项目监理规划和实施细则。 B .协助施工单位完善质量保证工作体系。 C.主动与监理公司、质监站联系,争取工程建设中有关部门的支持和帮助。 D .审核施工单位关于材料、制品试件取样及试验的方法方案。 E.审核施工单位制定的成品保护措施。 F.协助监理单位完善质量报表、质量事故的报告制度。 2.质量的事中控制 1)施工工艺过程质量的控制。 2)工序交接检查 严格执行上道工序不经检查验收不准进行下道工序的原则,上道工序完成后,先由施工单位进行自检、专职检,认为合格后,再通知监理工程师和甲方现场工程师到现场会同检验,检验合格后签署认可方进行下道工序。 3)隐蔽工程检查验收 隐蔽工程完成后,先由施工单位自检,初验合格后填报隐蔽工程质量验收通知单报监理工程师和甲方现场工程师检查验收。 4)工程质量事故处理 包括质量事故原因责任的分析、质量事故处理措施的商定、批准处理 工程质量事故的技术措施或方案、处理措施效果的检查。 5)配合监理单位行使质量监督权,下达停工指令 为保证工程质量,出现下述情况之一者,现场工程师有权督促监理单位指令

2019年国家注册一级建造师《建设工程项目管理》试卷(II卷) (附解析)

2019年国家注册一级建造师《建设工程项目管理》试卷(II卷) (附 解析) 考试须知: 1、考试时间:180分钟,满分为130分。 2、请首先按要求在试卷的指定位置填写您的姓名、准考证号和所在单位的名称。 3、请仔细阅读各种题目的回答要求,在规定的位置填写您的答案。 4、不要在试卷上乱写乱画,不要在标封区填写无关的内容。 姓名:___________ 考号:___________ 一、单选题(共70题,每题1分。选项中,只有1个符合题意) 1、建设工程的项目信息门户是基于互联网技术的重要管理工具。可以作为一个建设工程服务的项目信息门户主持者的是()。 A.建设行政主管部门 B.设计单位 C.业主委托的工程顾问公司 D.施工单位 2、关于建设工程项目总承包商责任和义务的说法,错误的是()。 A.承包商应保证其设计人员在合同期限内的所有合理事件,随时参加业主代表的讨论 B.承包商应在业主每次确认设计文件后若干时间内,向业主提供若干套修改后的设计文件以备查,并收取设计成本费用 C.承包商购买材料必须符合工程技术的标准及建设实施要求、工程材料及设备可选清单 D.承包商拟提供的全部工程设备和材料,以及准备进行的工作,均需按照合同规定的方法制造加工 3、关于单位工程竣工验收的说法,错误的是()。 A、工程竣工验收合格后,施工单位应当及时提出工程竣工验收报告

B、工程完工后,总监理工程师应组织监理工程师进行竣工验收 C、对存在的质量问题整改完毕后,施工单位应提交工程竣工报告,申请验收 D、竣工验收应由建设单位组织,井书面通知政府质量监管机构 4、实现文明施工、现场管理的依据是()。 A.现场围挡 B.现场标识 C.施工总平面图 D.生活设施 5、下列项目质量控制体系中,属于质量控制体系第二层次的是()。 A.建设单位项目管理机构建立的项目质量控制体系 B.交钥匙工程总承包企业项目管理机构建立的项目质量控制体系 C.项目设计总负责单位建立的项目质量控制体系 D.施工设备安装单位建立的现场质量控制体系 6、施工成本偏差分析可采用不同的表达方法,常用的有()。 A、横道图法、表格法和曲线法 B、网络图法、横道图法和表格法 C、比较法、因素分析法和差额计算法 D、网络图法、表格法和曲线法 7、与施工总承包模式相比,施工总承包管理模式具有的优势是()。 A.业主方招标及合同管理工作量小 B.工程款项支付便捷 C.缩短建设周期 D.简化管理流程 8、关于虚工作的说法,正确的是()。 A、虚工作只在双代号网络计划中存在

2017年托福考试时间安排表

2012年托福考试时间安排表 下面是2012年中国大陆全年的考试时间表,全年一共35次,上半年16次,下半年19次。星期日考14次,星期六考21次。

2012年的托福考试大幕缓缓拉开,也许2012年我们不应该在讲这个考试成为新托福考试,而应该简单地称为托福考试。因为它在中国大陆已经度过了6个年头,我们也对其不再陌生,谈不上什么“新”了。2011年12月2日下午2点,NEEA在没有提前通知的情况下突然放出了2012年全

年的考位。 请各位正在阅读本文的各位考友注意,当你们阅读本篇文章的时候,有可能都是刚刚接触托福考试,你们很有可能会面临想找某天的考位,但是全都被前人抢走了的情况。因此请注意: 第1点: NEEA放出考位大多是随机的,只在2011年才有大约3场加场提前通知,但是大多是不会提前通知的。 第2点:你们其实还有很多机会拿到考位,这些考位都是NEEA随机放出的,既然是随机,也就代表着没有任何人知道什么时间放出,也就是没人知道哪一天,也没人知道几点放出。 第3点: NEEA会不定期的在某些地区永久性的增加考场,但是在此之前没有提前通知会增加考场的先例,也就都是随机的。 第4点: NEEA在下半年有的时候会放出加场,但是这些加场什么时间放,不一定。是否提前通知,也不一定。 第5点: 7,8,9,10月是传统的考试旺季,因此,如果你要这个时间考试的话,最好尽早报名,而不要等到临近才报名。 第6点:很多人都想知道所谓的“吉日”,“凶日”。简单来说,这些概念都是用来骗你钱的,不用相信。 第7点:还有很多人都在推崇的机经,其实对你的考试

成绩没有什么帮助的.原因请看这 里:https://www.doczj.com/doc/3213079970.html,/archives/3846。 第8点:很多人总还是希望自己能考到之前考过的题目的,总的来说,再重复前一天北美机经的情况已经极少见了,2011年大约只有2次。至于重复前一年北美机经的事情,大多发生在周日。但是再次郑重提示:机经只是让你心理上有占便宜的快感,在实际的考试成绩上给你带来的提升可以忽略不计。 时间选好了么?那就开始准备吧。请记住,考试的路一定是艰辛的,任何一条捷径都必定是弯路,这是一个考实力的考试,拿好单词书,扛起听写的大旗,出发吧!

一级建造师《建设工程项目管理》试卷及答案

2006年一级建造师《建设工程工程经管》考试试卷及答案 一、单项选择题(共70题,每题1分。每题的备选项中,只有1个最符合题意) 1.对于建设工程工程业主方而言,工程经管的进度目标是指工程()的时间目标。A.建安工程完成 B.竣工验收 C.动用 D.保修期结束 2.我国实行的建设工程监理,属于()工程经管的范畴。 A.政府主管部门 B.业主方 C.质量监督机构 D.建设工程工程总承包方 3.建设工程工程结构图描述的是()。 A.工作对象之间的关系 B.组织系统中各部门的职责分工 C.工程各参与方之间的关系 D.组织系统中各子系统之间的关系 4.某建设工程工程业主委托工程咨询单位为其提供全过程工程经管服务,并委托工程监理单位实施监理,若采用建设工程工程总承包模式,则设计阶段工程质量目标的决策者应是()。 A.工程咨询单位 B.工程监理单位 C.工程总承包单位 D.业主 5.某工程采用建设工程工程总承包模式,业主依据总承包合同约定,委托一家装饰装修单位分包该工程工程的装饰装修任务,则该装饰装修单位应对()负责。 A.业主 B.工程总承包单位

C.工程监理单位 D.质量监督机构 6.应用动态控制原理控制建设工程工程施工成本时,若将工程进度款作为实际值,则可作为计划值的是()。 A.工程合同价 B.工程变更款 C.工程索赔款 D.工程结算价 7.在本企业法定代表人授权范围内,建设工程施工方工程经理的经管权力包括()。A.调配企业人力及机械设备 B.调整工程投资目标 C.审定危险性较大的工程专项施工方案 D.调整工程技术负责人 8.建设工程工程人力资源经管的目的是()。 A.减少工程经管班子人员数量 B.调动所有工程参与人的积极性 C.降低工程经管人工成本 D.组建工程经管班子 9.在国际上,民用建筑工程工程总承包的招标,对工程工程多数采用()描述的方式。 A.构造 B.施工图 C.功能 D.规模 10.下列监理资料中,需要施工企业现场质检人员签字的是()。 A.监理日记 B.监理平行检测资料 C.监理巡视记录 D.旁站监理记录

2017年下半年幼儿保教知识与能力真题解析

2017年下半年教师资格证考试 《保教知识与能力》(幼儿)真题及答案解析 注意事项: 1.考试时间为120分钟,满分为150分。 2.请按规定在答题卡上填涂、作答,在试卷上作答无效,不予评分。 一、单项选择题(本大题共10小题,每小题3分,共30分) 1.如果母亲能一贯具有敏感、接纳、合作、易接近等特征,其婴儿容易形成的依恋类型是()。 A.回避型依恋B.安全型依恋C.反抗行依恋D.紊乱型依恋 1.【答案】B。解析:母亲能一贯具有敏感、接纳、合作、易接近等特征,其婴儿容易形成的依恋类型为安全型依恋。 2.教师对幼儿说“不准乱跑,不准插嘴,不准争吵……”这样的话语违背的教育原则是 ()。 A.正面教育B.保教结合C.因材施教D.动静交替 2.【答案】A。解析:正面教育是老师告诉幼儿应该怎样做,怎样做是正确的。材料中教师告诉幼儿不准这样做,违反的就是正面教育的教育原则。 3.下面几种新生儿的感觉中,发展相对最不成熟的是()。 A.视觉B.听觉C.嗅觉D.味觉 3.【答案】A。解析:婴儿刚出生时,其视线仅有30厘米,眼前的东西都是一团像光一样的模糊的东西。 4.当教师以“病人”的身份进入小班“医院”,六位小医生同时上来询问病情,每个孩子都积极的为老师看病,打针,忙得不亦乐乎。结果老师一共被打了六针,对小班幼儿这种游戏行为最恰当的理解是()。 A.过于重视教师的身份 B.角色游戏呈现合作游戏的特点 C.在角色游戏的定位中出现混乱 D.角色游戏呈平行游戏的特点 4.【答案】D。解析:材料中,一名幼儿当小医生,其他幼儿,也当小医生,所有幼儿都在做同

样的游戏,既给病人打针,这是平行游戏的表现。 5.下列不属于幼儿园教师工作职责的内容是()。 A.观察了解幼儿制定,教育工作计划。 B.指导调配幼儿膳食,检查食品安全。 C.创设良好的教育环境,结合组织教育内容。 D.与家长保持经常联系,共同完成教育任务。 5.【答案】B。解析:幼儿园教师的工作职责不包括调配幼儿膳食检查食品安全,这属于膳食委员会成员的主要职责。 6.研究儿童自我控制能力和行为的实验是()。 A.陌生情景实验B.点红实验 C.延迟实验D.三山实验 6.【答案】C。本题考查自我控制的发展——延迟满足。延迟满足实验是发展心理学研究中的经典实验,这个实验用于分析孩子承受延迟满足的能力,所谓的延迟满足,就是能够等待自己需要的东西的到来,而不是想到什么就要什么。实验者发给4岁被试儿童每人一颗好吃的软糖,同时告诉孩子们:如果马上吃,只能吃一颗;如果等20分钟后再吃,就给吃两颗。有的孩子急不可待,把糖马上吃掉了;而另一些孩子则耐住性子、闭上眼睛或头枕双臂做睡觉状,也有的孩子用自言自语或唱歌来转移注意消磨时光以克制自己的欲望,从而获得了更丰厚的报酬。研究人员进行了跟踪观察,发现那些以坚韧的毅力获得两颗软糖的孩子,长到上中学时表现出较强的适应性、自信心和独立自主精神;而那些经不住软糖诱惑的孩子则往往屈服于压力而逃避挑战。在后来几十年的跟踪观察中,也证明那些有耐心等待吃两块糖果的孩子,事业上更容易获得成功。实验证明:自我控制能力是个体在没有外界监督的情况下,适当地控制、调节自己的行为,抑制冲动,抵制诱惑,延迟满足,坚持不懈地保证目标实现的一种综合能力。它是自我意识的重要成分,是一个人走向成功的重要心理素质。 7.小彤画了一个长了翅膀的妈妈,教师合理的应对方式是()。 A.让小彤重新画,以使其作品更符合实际 B.画一个妈妈的形象,让小彤照看着 C.询问小彤画长翅膀的妈妈的原因,接纳他的想法 D.对小彤的作品不予评价 7.【答案】C。本题考查想象的特点。幼儿的想象往往与现实不符。针对这样的现象,教师要耐心询问幼儿的想法,而不是一定让幼儿按照妈妈应该的样子进行绘画,也不是忽略幼儿作品不予评价。 8.对幼儿园如厕教师最合理的做法是()。 A.允许幼儿按需如厕

建设工程项目管理实施规划

建设工程项目管理实施规划 建设工程项目管理实施规划 项目管理实施规划是完成项目施工各项任务的总体规划。通过科学规划,做到各级指挥者和管理者心中有数,达到实现总体规划目标的目的。 公司承担的大中型施工项目,一般要求项目经理部在公司总工程师和有关业务部门指导下,在工程开工之前编制完成。 项目管理实施规划应包括下列内容: 一、工程概况 1、工程特点、性质; 2、建设地点和环境特征; 3、施工条件; 4、项目管理特点及总体要求。 二、施工部署 1、项目要达到的质量、进度、成本及安全目标; 2、拟投入的最高人数和平均人数; 3、分包计划、劳动力使用计划、材料供应计划、机械设备供应计划; 4、施工操作程序 5、项目管理总体安排 三、施工方案 1、施工流向和施工顺序; 2、施工阶段划分; 3、施工方法和施工机械选择; 4、安全施工设计; 5、施工质量保证; 6、环境保护内容及方法。 四、施工进度计划; 1、施工总进度计划; 2、单位工程施工进度计划 五、施工准备工作计划 1、施工准备工作组织及周期安排; 2、技术准备及编制质量计划; 3、施工现场准备; 4、作业队伍和管理人员的准备; 5、物资准备; 6、资金准备。 六、施工平面图 1、施工平面图说明 2、施工平面图 七、施工技术组织措施计划 1、保证进度目标的措施 2、保证质量目标的措施 3、保证安全目标的措施 4、保证成本目标的措施;

5、保证季节施工的措施; 6、保护环境的措施 7、文明施工措施 各项措施应包括技术措施、组织措施、经济措施及合同措施。 八、技术经济指标的计算与分析 1、规划的指标; 2、规划指标水平高低的分析和评价; 3、实施难点的对策, 九、项目管理实施规划的管理 1、项目管理实施规划应经会审后,由项目经理签字并报公司领导审批; 2、项目管理实施规划应按专业和子项目进行交底,落实执行责任; 3、执行项目管理实施规划过程中应进行检查和调整; 4、项目管理结束后,必须对项目管理实施规划的编制,执行的经验和问题进行总结分析,并归档保存。 感谢您的阅读!

建设工程项目管理方案与措施.doc

建设工程项目管理方案与措施1 工程项目管理方案及措施 一.项目管理的组织机构 (一)工程项目管理的组织 监 监督管理监 督督管管 理理 监理 (二)项目的管理机构,在今后实施过程中,视项目工程情况,可进行适当的补充和调整。 1.管理组织的机构框图 二.职责范围 (一)施工阶段的质量控制 1.质量的事前控制 1)掌握和熟悉质量控制的依据。 2)施工场地的质量检查验收。

3)施工队伍的资质审查。 4)工程所需原材料、半成品的质量控制。 5)施工机械的质量控制。 6)审查施工单位提交的施工组织设计。 7)施工环境、管理环境改善的措施。 A.协助监理单位完善项目监理规划和实施细则。 B.协助施工单位完善质量保证工作体系。 C.主动与监理公司、质监站联系,争取工程建设中有关部门的支持和帮助。 D.审核施工单位关于材料、制品试件取样及试验的方法方案。 E.审核施工单位制定的成品保护措施。 F.协助监理单位完善质量报表、质量事故的报告制度。 2.质量的事中控制 1)施工工艺过程质量的控制。 2)工序交接检查 严格执行上道工序不经检查验收不准进行下道工序的原则,上道工序完成后,先由施工单位进行自检、专职检,认为合格后,再通知监理工程师和甲方现场工程师到现场会同检验,检验合格后签署认可方进行下道工序。

3)隐蔽工程检查验收 隐蔽工程完成后,先由施工单位自检,初验合格后填报隐蔽工程质量验收通知单报监理工程师和甲方现场工程师检查验收。 4)工程质量事故处理 包括质量事故原因责任的分析、质量事故处理措施的商定、批准处理工程质量事故的技术措施或方案、处理措施效果的检查。 5)配合监理单位行使质量监督权,下达停工指令。 为保证工程质量,出现下述情况之一者,现场工程师有权督促监理单位指令施工单位立即停工整改。 A.未经检验即进行下道工序作业者。 B.工程质量下降经指出后,未采取有效改正措施或采取了一定措施而效果不好,继续作业者。 C.擅自采用未经认可或批准的材料。 D.擅自变更设计图纸要求。 E.擅自将工程转包。 F.擅自让未经同意的分包单位进场作业者。 G.没有可靠的质量保证措施冒然施工,已出现质量下降征兆者。 6)质量、技术签证 凡质量、技术问题方面有法律效力的最后签证,只能由工程部经理(总

一建建设工程项目管理重点整理(必过)

建设工程项目管理的时间范畴是建设工程项目的实施阶段。自项目开始至项目完成:指项目的实施阶段 建设工程项目管理的内涵:自项目开始至项目完成,通过项目策划和项目控制,以使项目的费用目标进度目标和质量目标得以实现。 项目管理的核心是项目的目标控制。业主方是项目管理的核心。 建设工程管理(全寿命周期)包括:①决策阶段的管理②实施阶段的管理③使用阶段的管理。其核心任务是:为工程的建设和使用增值。 业主方项目管理任务:三控制、三管理、一协调,其中安全管理是项目中最重要的任务。业主方项目管理工作涉及项目实施阶段的全过程 设计方项目管理服务于项目的整体利益和设计方本身的利益,主要在设计阶段,也涉及到设计前准备阶段、施工阶段、动用前准备阶段和保修期。 当采用指定分包商时,不论指定分包商与哪一方签订承包合同,施工总承包方或者施工总承包管理方应对规定的工期和质量目标负责。 组织是目标能否实现的决定性因素。控制项目目标的主要措施:组织、管理、经济、技术措施。 国际上业主方项目管理方式:自行管理、委托管理、共同管理。 设计任务委托模式:设计总负责单位、平行委托多个设计单位 建设项目工程总承包方式:设计+施工、设计+施工+采购(EPC)。主要意义:不在于总价包干和“交钥匙”,其核心是通过设计与施工过程的组织集成,促进设计与施工的紧密结合,

以达到为项目建设增值的目的。 建设项目工程总承包方式基本程序:1.业主自行或委托编制项目建设纲要或设计纲要;2总 承包方编制项目设计建议书和报价文件;3设计评审4合同洽谈包括确定合同价格。 施工任务委托模式:施工总包单位、施工总包管理单位、平行委托多个施工单位 项目管理规划大纲:编制依据:1、可行性研究报告2、设计文件、标准、规范与有关规定3、招标文件及有关合同文件4、相关市场信息与环境信息。编制程序:1、明确项目的目标2、分析项目环境和条件3、收集项目的有关资料和信息4、确定项目管理组织模式、结构和职责5、明确项目管理内容 6、编制项目目标计划和资源计划 7、汇总整理,报送审批 项目管理实施规划:编制依据1、项目管理规划大纲2、项目条件和环境分析资料3、工程合同及相关文件4、同类项目的相关资料编制程序:1、了解项目相关各方的要求2、分析项目条件和环境3、熟悉相关法规和文件4、组织编制5、履行报批手续 价值工程:V=F/C 价值是研究对象的功能与费用的比值。 施工组织设计的基本内容:1.工程概况2.施工部署及施工方案3.施工进度计划4.施工平 面图5.主要技术经济指标

2016-2017学年度下期期末考试时间表(1)

2016-2017学年度下学期初中期末考试时间表 备注: 1、考试要保证单人单桌,精密组织,确保诚信考试; 2、考试期间学校要加强对住校生的管理,确保安全;走读生非考试时间要通知家长,让家长尽到监护责任; 3、政治、历史学科开卷考试; 4、严肃考风考纪; 5、试卷放在监控室,注意保密; 6、为避免擅自更改考试时间,保证考试秩序,期末考试时将安排巡视员巡视; 7、考试结束后要上报考试成绩、试题分析(知识点难度、区分度、信度等)、成绩分析(从三率、名次段、分数段等角度分析到班到教师个人)。 日期 午别 时间 考试科目、年级及其他 6月29日 上午 8:00—10:00 七、八年级语文(120分钟) 10:10—11:00 七、八年级历史(50分钟)开卷 11:10—12:00 七、八年级地理(50分钟) 下午 14:00—15:40 七、八年级英语(90分钟) 16:00—17:00 七、八年级政治(60分钟)开卷 17:10—18:00 七、八年级生物(50分钟) 6月30日 上午 8:10—9:50 七、八年级数学(100分钟) 10:10—11:20 八年级物理(70分钟) 7月3日 1.阅卷,填写学生通知书,布置学生假期作业,安全等主体活动; 2.上报考试成绩和分析。 7月4日 7月5日 发放通知书,放暑假。

2016-2017学年度下学期小学期末考试时间表 备注 1、考试要保证单人单桌,精密组织,确保诚信考试; 2、考试期间学校要加强对住校生的管理,确保安全;走读生非考试时间要通知家长,让家长尽到监护责任; 3、试卷放在监控室,加强保密管理; 4、严肃考风考纪,不得擅自更改考试时间,考试期间将安排巡视员巡视; 5、考试结束后要上报考试成绩、试题分析(知识点难度、区分度、信度等)、成绩分析(从三率、名次段、分数段等角度分析到班到教师个人)。 日期 午别 时间 考试年级、科目 6月30日 上午 8:00:—9:20 三、四、五年级语文 9:40—11:30 三、四、五年级数学、思 想品德 下午 2:00—3:00 一、二年级语文 3:20—4:20 一、二年级数学 7月3日 1.阅卷,填写学生通知书,布置学生假期作业,安全等主体活动; 2.上报考试成绩和分析。 7月4日 7月5日 发放通知书,放暑假。

工程项目管理实施方案

工程项目管理实施方案 项目管理是在项目进行全过程中所进行的包括进度控制、成本控制、质量控制、人员管理、过程管理等一系列的活动。 进行项目管理,我们首先要明确项目管理的目标和应取得的项目成果,分析项目管理的内容(包括对项目任务、人员、时间进度等因素分析),预 机构, 1 围内, 2 看守所、监狱智能安防系统项目的建设将根据系统要求分布安排工作,包括弱电设备安装调试、环境配置等。我们将按照不同的阶段制定对应的明确的工作清单。 项目进度安排和控制 按照项目对进度的总体要求,确定项目工作清单中各任务的日程安排,

并留有适当余地以处理不可预知的情况,进度控制以日程安排为依据,通过例行会议等手段进行项目进程状态汇总、审计和督导。 合理安排日程并加以监督控制可以提高工作效率,及时发现并解决问题。 项目变更和风险管理 风险管理首先应确定所有已知的项目风险,分析发生的可能性和潜在影 技术文档是整个工程实施的重要知识成果,所有的技术文档必须归纳整理,加以妥善保管。 每一个子项目实施步骤都需建立联机项目文档数据库,对项目工程采取实时的跟踪、控制和管理。并保证在项目结束后,向用户移交全部的项目实施档案,保证用户项目档案的完整。

主要的技术文档包括系统总体设计文档、设计方案、施工方案、设备配置清单、线路及系统测试结果等做到保管完好,及时归档。 3、项目实施组织结构 项目实施的组织是专指项目实施单位在具体项目中对质量、进度计划、实施服务和资源调配进行有效管理和控制的组织形式和管理方法,以保证系统工程的正常开展,达到系统的总体目标。 大

5、项目成员职责 负责项目的组织、管理和协调。 确立项目成员,组建项目小组,制定实施计划。 协调项目各组成成员之间、项目成员与用户人员之间的工作关系。 负责定期召集项目管理机构或全体成员的会议,总结已开展的项目实施 , 。 实施过程文档和竣工文档的制作 由工程实施人员负责,在每个点工程实施过程中,编写工程的实施和集成报告,内容包括设备配置情况、主机的配置情况、系统软件的安装情况、系统管理软件的安装情况,其他子系统的安装及调试情况。 提供技术支持,负责客户服务中心的相关工作,包括提供项目实施过程

一级建造师建设工程项目管理真题及答案解析(完整)

2011一级建造师工程管理全真试卷 一、单项选择题 1、施工企业委托工程工程管理咨询对工程管理的某个方面提供的咨询服务属于()工程管理的范畴。 A.业主方 B.设计方 C.施工方 D.供货方 答案:C 解读:施工企业委托工程工程管理咨询公司对工程管理的某个方面提供的咨询服务也属于施工方工 程管理的范畴。 2、下列有关合同结构图的说法中错误的是()。 A.合同结构图中双向箭杆表示两个单位之间有管理指令关系 B.合同结构图矩形框表示建设工程的各参与单位 C.合同结构图反映业主方和工程各参与方之间,以及工程各参与方之间的合同关系 D.合同结构图中的双向箭杆表示两个单位之间有合同关系 答案:A 解读:合同结构图中的双向箭杆表示两个单位之间有合同关系 3、下列关于施工总承包和施工总承包管理模式的说明,正确的是()。 A.施工总承包模式如果采用费率招标,对投资控制有利 B.施工总承包管理模式,业主方招标和合同管理的工作量较小 C.施工总承包管理模式一般要等到施工图全部设计完成才能进行招标 D.施工总承包管理模式有利于压缩工期 答案:D 解读:施工总承包管理模式,业主方的招标及合同管理工作量较大;施工总承包管理单位的招标可 以不依赖完整的施工图,当完成一部分施工图就可对其进行招标。施工总承包模式中,“费率招标”实 质上是开口合同,对业主方的合同管理和投资控制十分不利。 4、在物资采购管理工作中,编制完成采购计划后进行的工作是()。 A.进行采购合同谈判,签订采购合同

B.明确采购产品的基本要求、采购分工和有关责任 C.选择材料、设备的采购单位 D.进行市场调查,选择合格产品供应单位,建立名录 答案:D 解读:采购管理应遵循下列程序:①明确采购产品或服务的基本要求、采购分工及有关责任;②进 行采购策划,编制采购计划;③进行市场调查,选择合格的产品供应或服务单位,建立名录;④采用招 标或协商等方式实施评审工作,确定供应或服务单位;⑤签订采购合同;⑥运输、验证、移交采购产品 或服务;⑦处置不合格产品或不符合要求的服务;⑧采购资料归档。 5、在应用动态控制原理控制建设工程工程目标时,调整工程组织结构、管理职能分工属于()措施。 A.组织 B.合同 C.经济 D.技术 答案:A 解读:组织措施,分析由于组织的原因而影响工程目标实现的问题,并采取相应的措施,如调整工 程组织结构、任务分工、管理职能分工、工作流程组织和工程管理班子人员等。 6、建筑施工企业工程经理是受企业()委托,对工程工程施工过程全面负责的工程管理者。 A.董事会 B.股东 C.股东代表大会 D.法定代表人 答案:D 解读:建筑施工企业工程经理,是指受企业法定代表人委托对工程工程施工过程全面负责的工程管 理者,是建筑施工企业法定代表人在工程工程上的代表人。 7、建设工程工程风险可分为组织风险、经济与管理风险、工程环境和技术风险,下列风险因素中 属于组织风险的是()。 A.承包方管理人员的能力 B.信息安全控制计划 C.引起火灾和爆炸的因素

2017年下半年中小学教师资格考试

2017年下半年中小学教师资格考试 信息技术学科知识与教学能力试题(初级中学)参考答案及解析 一、单项选择题(本大题共15小题,每小题3分,共45分) 1.【答案】B。解析:软键盘并不是在键盘上的操作,而是用在“屏幕”操作的,软键盘是通过软件模拟键盘点击输入字符,目的是为了防止木马记录键盘输入的密码,从而被他人窃取,提高了上网的安全性,因此本题的答案是B。 2.【答案】D。解析:计算机病毒是编制者在计算机程序中插入的破坏计算机功能或者数据的代码,所以编写、传播计算机病毒是违法行为。备份数据、购买正版杀毒软件、查杀计算机病毒都属于信息安全防范措施。 3.【答案】C。解析:A选项中,IOS是由苹果公司开发的移动操作系统。B选项中,腾讯QQ(简称“QQ”)是腾讯公司开发的一款基于Internet的即时通信(IM)软件。C选项,虚拟现实技术(VR)是利用计算机模拟出一个三维空间的虚拟世界,给使用者提供视觉、听觉、触觉等感官的模拟,让使用者如同身临其境一般,可以实时、无限制地观察三维空间里的事物。D选项中,DOS是磁盘操作系统的缩写,是个人计算机上的一类操作系统。 4.【答案】A。解析:GB2312是国标码的代号,每个汉字由两个字节组成。 5.【答案】B。解析:A选项,自动更正可用自动检测并更正键入错误、误拼的单词、语法错误和错误的大小写;B选项,通过Word查找、替换功能可以实现将“多余”两个字替换为空,这样就能将整篇文章中的这两个字删除;C选项,宏是一个批处理程序命令,正确地运用它可以提高工作效率;D 选项,修订是显示文档中所做的诸如删除、插入或其他编辑更改的位置的标记。因此本题的答案是B。 6.【答案】B。解析:鼠标放到该段落的任意位置,三击鼠标,可以选择一个段落。当光标处于文档最左侧时,单击选中一行;双击选中一段;三击选中全篇。 7.【答案】D。解析:位图的特点为能较好的表现色彩浓度与层次,但是易失真;而矢量图则可展示清楚线条和文字,且放大后不会失真,由图A、图B放大后的图像可以看到A图像失真,B图依然维持原状,所以可得图A、图B分别为位图和矢量图。 8.【答案】C。解析:超级解霸是解压VCD/DVD播放器,不仅可以用来播放音视频文件,且可以完成截取音视频文件、从影音文件分离声音数据或给文件加解密等操作。Windows画图软件与ACDSee 均为常见的图形图像处理软件,无法用来截取VCD光盘中的视频文件;PowerPoint是电子演示文稿,不能用来截取视频文件。 9.【答案】C。解析:TCP/IP共分为四层,分别是网络接口层、网络层(IP层)、传输层(TCP层)和应用层。 10.【答案】C。解析:A选项,标签为页面上的所有链接规定默认地址或默认目标;B选项,
