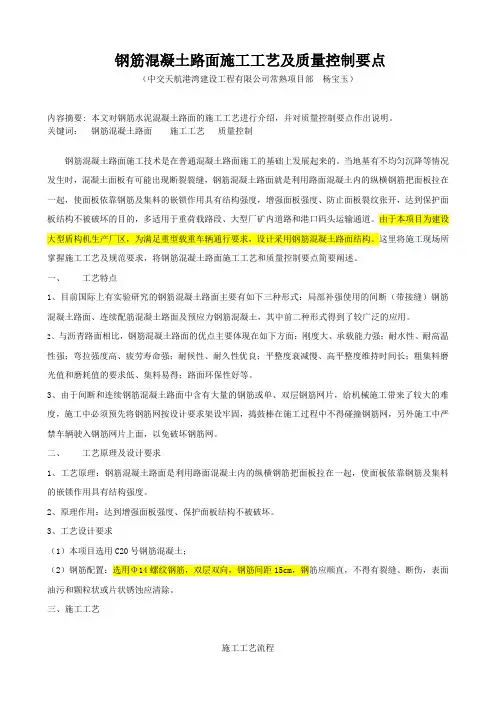

钢筋混凝土路面施工工艺及质量控制要点

(中交天航港湾建设工程有限公司常熟项目部杨宝玉)

内容摘要: 本文对钢筋水泥混凝土路面的施工工艺进行介绍,并对质量控制要点作出说明。

关键词:钢筋混凝土路面施工工艺质量控制

钢筋混凝土路面施工技术是在普通混凝土路面施工的基础上发展起来的。当地基有不均匀沉降等情况发生时,混凝土面板有可能出现断裂裂缝,钢筋混凝土路面就是利用路面混凝土内的纵横钢筋把面板拉在一起,使面板依靠钢筋及集料的嵌锁作用具有结构强度,增强面板强度、防止面板裂纹张开,达到保护面板结构不被破坏的目的,多适用于重荷载路段、大型厂矿内道路和港口码头运输通道。由于本项目为建设大型盾构机生产厂区,为满足重型载重车辆通行要求,设计采用钢筋混凝土路面结构。这里将施工现场所掌握施工工艺及规范要求,将钢筋混凝土路面施工工艺和质量控制要点简要阐述。

一、工艺特点

1、目前国际上有实验研究的钢筋混凝土路面主要有如下三种形式:局部补强使用的间断(带接缝)钢筋混凝土路面、连续配筋混凝土路面及预应力钢筋混凝土,其中前二种形式得到了较广泛的应用。

2、与沥青路面相比,钢筋混凝土路面的优点主要体现在如下方面:刚度大、承载能力强;耐水性、耐高温性强;弯拉强度高、疲劳寿命强;耐候性、耐久性优良;平整度衰减慢、高平整度维持时间长;粗集料磨光值和磨耗值的要求低、集料易得;路面环保性好等。

3、由于间断和连续钢筋混凝土路面中含有大量的钢筋或单、双层钢筋网片,给机械施工带来了较大的难度,施工中必须预先将钢筋网按设计要求架设牢固,捣鼓棒在施工过程中不得碰撞钢筋网,另外施工中严禁车辆驶入钢筋网片上面,以免破坏钢筋网。

二、工艺原理及设计要求

1、工艺原理:钢筋混凝土路面是利用路面混凝土内的纵横钢筋把面板拉在一起,使面板依靠钢筋及集料的嵌锁作用具有结构强度。

2、原理作用:达到增强面板强度、保护面板结构不被破坏。

3、工艺设计要求

(1)本项目选用C20号钢筋混凝土;

(2)钢筋配置:选用Φ14螺纹钢筋,双层双向,钢筋间距15cm,钢筋应顺直,不得有裂缝、断伤,表面油污和颗粒状或片状锈蚀应清除。

三、施工工艺

施工工艺流程

注:实线框内为自拌混凝土情况下需进行步骤,本项目选用商品混凝土,此步骤为混凝土生产厂家完成。

1、施工准备

施工准备主要包括原材料的准备和检验、路面基层检查验收以及施工场地与施工机械的准备。本项目选用外购商品混凝土,由搅拌站提供混凝土配合比设计及开盘鉴定(若自拌需进行混凝土原材准备,并进行原材检测及配合比设计),还有钢筋制作场地。钢筋制作场地应距试验段较近,以便运送预制加工好的钢筋。采购的钢筋必须按不同品种、牌号分别验收堆存,以免混杂。钢筋在运输、储存过程中应避免锈蚀和污染。

施工机械包括振捣器组、振捣梁、钢筋制作设备(电焊机、弯筋机、切割机、空压机等)、洒水养护设备、发电机组等。在进行试验段施工之前,施工单位对施工设备进行全面检查、调试、校核、标定、维修和保养,试运行正常,对主要振捣棒等易损件做适量储备。

施工前应做好技术交底工作,同时建立完善的质检和监理质量控制体系,确保施工质量。开工前做好施工组织计划,安排好各工序的衔接,以减少施工缝的设置。

2 、模板安装

在摊铺混凝土前,先安装两侧模板,一般选用钢模板,支模时严格控制模板的平面位置和纵断高程,模板位置固定好,不得有移位,模板表面要平整,且相邻两模板接缝处平顺,表面高差符合规范及设计要求。

3、钢筋网制作安装

采用双层钢筋网混凝土面层,在具体施工中钢筋网的制作严格按照规范和设计图纸要求进行。浇筑混凝土之前先摆放钢筋网。钢筋网采用人工绑扎成形,绑扎完成的钢筋网采用焊接支架定位,以防止布料过程中变形,从而保证其位置的精度。制作好钢筋网片后应及时浇筑混凝土,不得淋雨或因外界其它原因使钢筋网生锈。在本项目中,由于钢筋配置为双侧双向,设计荷载强度较大,厂区重型车流量不频繁,故未设置传力杆,传力杆是沿水泥混凝土路面板横缝,每隔一定距离在板厚中央布置的圆钢筋。其一端固定在一侧板内,另一端可以在邻侧板内滑动,其作用是在两块路面板之间传递行车荷载和防止错台。一般重载车辆通行量大的钢筋混凝土道路需设置传力杆装置。传力杆系用圆钢筋制成,常用直径19~25mm的光面钢筋。长度约400~700mm,传力杆的一端固定在混凝土内,另一端涂上沥青后套上内径较传力杆直径约大5mm的金属或硬质塑料的套管内。套管长80mm~100mm,套管底与传力杆端部之间留出与伸缝宽度相同的空隙,其中填充弹性材料,如木屑等,使传力杆能自由伸缩。传力杆常用间距为300~500mm,设置于地(路)面混凝土板的中心部位。在同一条伸缝上的传力杆,应两边交错设置。

4、混凝土运输

商品混凝土必须选用专用混凝土罐车运输,运输时间从拌制到到达现场不得大于1小时,每车必须随车带本车混凝土开盘鉴定,并由现场质检员检测塌落度并按取样频率取样制件。

不同路面施工方式混凝土坍落度及最大单位用水量:

混凝土运输时间及摊铺振捣时间要求:

注:*指施工时间的日间平均气温,使用缓凝剂延长凝结时间后,本表数值可增加0.25~0.5h。

5、混凝土布料

本项目施工使用混凝土泵车送料,比较便于施工。铺料之前,基层应清扫干净,并洒水润湿。要有专人指挥泵车均匀卸料,注意卸料钢筋网片影响,若有移位或上层网片塌落,及时调整。局部泵车送料不到位可用人工布料。

6、混凝土振捣与整平

混凝土拌合料布料长度不大于10m时,开始振捣作业,密排振捣器间歇插入振实时,每次移动距离不超过振捣棒有效作用半径的1.5倍,并不大于50cm,振捣时间宜为15~30s。振捣密实以拌合物中粗集料停止下沉,表面不再冒气泡,并泛出水泥浆为准,注意不能过振。排式振捣器应匀速缓慢、不间断地行进。

7、精平饰面与抗滑构造制作

排式振捣器基本整平路面后,表面砂浆沿纵向的厚度和水灰比都已达到均匀,但沿横向可能尚不均匀,应采用3~5m刮尺进行饰面。待表面泌水蒸发消失,再使用刮板或抹刀进行1~2遍收浆饰面或抹光。也可采用旋转抹面机进行2遍密实精平饰面,若有抗滑要求路面修整后、硬化之前,采用拉毛工艺制作路面微观抗滑构造。路面硬化前,利用拉毛机或人工拉槽方式制作宏观抗滑构造,也可以在路面硬化后采用刻槽机硬刻槽。

8、伸缩缝施工

路面浇筑选用跳仓法,18米长,5米宽一条,施工完成一条后进行隔条施工,中间一条待两端混凝土浇筑完成5天后再行施工,此做法是为了释放已浇筑钢筋混凝土的内应力,以控制混凝土路面膨胀裂缝的产生。

在进行中间隔段浇筑时,在已浇筑混凝土面安放3CM厚泡沫板做为临时填充物,待全部施工完成后,将泡沫板清理,用沥青胶泥填充缝隙,18米一道;另每隔六米切假缝一道,深度为1/3板厚,切割时用切割机由上坡向下坡进行较为省力,锯片选用φ500mm,缝宽3~6mm,深度根据设计要求确定。开始切割时下刀慢,刀片旋转正常平稳的切割,如果遇到混凝土夹住锯片的情况,用脚踩住机身,迅速将机身抬起,使刀片脱离切割面,切断电源,调节好刀片后,再进行切割。切割时保持有充足的注水,在行进中观察刀片注水情况,混凝土板会在横缝处正常开裂

9、拆模与养生

24h后拆模,拆模时注意不要碰伤混凝土的边角。混凝土面板在抹面完毕后立即养生,用土工布或者塑料薄膜覆盖洒水养生,宽度大于覆盖面60cm,对接长度不小于40cm。

四、质量控制要点

1、水泥混凝土面层施工应在气温高于5℃时施工,避免温差过大,尤其是夏季,必须避免高温时段施工,宜在夜间进行施工。同时加强混凝土温度的监控,避免温度裂缝的产生。

2、水泥混凝土路面施工时应加强对胀缝、施工缝、纵缝、缩缝的施工管理,特别是温度和时间对切缝的控制,避免收缩裂缝的产生。

3、混凝土中如需使用外加价,必须满足《混凝土外加剂》(GB-8076-1997)中的一等品要求。

4、基层施工前必须严格验收,表面平整以保证混凝土板厚度的均匀性,施工前洒水湿润基层。

5、严格按照设计要求布筋,施工中注意保护钢筋网片不移位,以利于充分发挥钢筋作用。

6、认真做好养生工作,以确保水泥混凝土水化热的进行,保证水泥混凝土强度的形成。在养生期间要断绝一切交通, 直到水泥混凝土的强度达到设计要求才能开放交通。

7、一般情况下,选用普通硅酸盐水泥,要求收缩性小,安定性好,勿用早强水泥,延缓混凝土的凝固时间,降低温差应力作用。

8、切假缝时必须控制切割厚度,避免损伤钢筋。

参考文献:《公路水泥混凝土路面施工技术规范JTGF30-2003》

《公路工程建设质量通病防治方法》

道路工程质量保证措施方案

质量保证措施 一、技术组织措施 本工程将严格按规范化的质量体系文件进行操作,加强项目质量管理,规范管理工作程序,提高工程质量,从而达到交付满意工程的目的。在本章内将主要围绕工程质量目标,施工质量保证体系,施工质量控制措施,全面质量管理等四个方面进行阐述, 《工程质量总控制图》。

(一)工程施工质量目标 在本工程的施工质量上,本企业制定如下目标:按照建设单位要求,本工程质量依据国家验收评定标准达到合格要求。 为确保质量目标的实现,特制定各分部工程质量目标计划,以保证工程总的施工质量目标计划的实现。 (二)施工质量保证体系 施工质量保证体系是确保工程施工质量的主要素质,整个质量保证体系可分为施工质量管理体系和施工质量控制体系。 分部工程质量目标计划表

1)施工质量管理体系 施工质量管理体系是整个施工质量能加以控制的关键,而本工程质量的优劣是对项目班子质量管理能力的最直接的评价,同样质量管理体系设置的科学性对质量管理工作的开展管理工作的开展起到决定性的作用。 2)施工质量管理组织: 施工质量管理组织详见《施工质量管理组织机构图》 施工质量的管理组织是确保工程质量的保证,其设置的合理,完善与否将直接关系到整个质量保证体系能否顺利地运转及操作,在本工程中,我们将以以下

的组织机构来全面地进行质量的管理及控制。 3)质量管理职责:根据质量管理体系图,建立岗位责任制和质量监督制度,明确分工职责,落实施工质量控制责任,各行其职。 4)项目经理职责:履行合同,执行企业质量方针,实现工程质量目标,组织建立和完善项目管理机构,明确项目管理人员职责,建立健全项目内部各种责任制;组织项目质量策划和质量计划编制,实施及修改工作;组织制定项目其他各项规划,计划。对工程项目的成本,质量,安全,工期及现场文明施工等日常管理工作全面负责;合同配置并组织落实项目的各种资源,按质量体系要求组织项目的施工生产活动;对工程分包商实施全面管理;协调项目经理部和业主之间的关系。 5)项目副经理(质量经理)职责:组织项目人员进行图纸会审;编制施工组织设计,并发放至有关部门和人员;确定施工关键过程和特殊过程,并编制质量控制要点;组织编制作业指导书,并逐级交底至作业班组;负责项目技术洽商,处理设计变更有关事宜,负责项目的技术复核工作,参与质量事故和不合格品的处理,编制技术处理方案,组织对工程质量进行检查评定;负责项目竣工技术资料的收集,整理和归档及统计技术的选用。 6)项目副经理的质量职责:项目副经理作为负责生产的主管项目领导,应把抓工程质量作为首要任务,在布置施工任务时,充分考虑施工进度对施工质量带来的影响,在检查生产工作时,严格按方案、作业指导书等进行操作检查,按规范、标准组织自检、互检、交接检的内部验收。 7)质量员职责:对工程质量严格执行国家,行业和地方政府主管部门颁布的质量检验评定标准和规范,行驶监督检查职能,巡回检查,随时掌握辖区内的工程质量情况,对不符合质量标准的情况有现场处置权;负责分部分项工程的检查验收与评定,对发现不合格品应及时报告工程负责人,参加制定处理方案,并验证方案的实施效果,行使现场质量处罚权。 8)施工工长职责:施工工长作为施工现场的直接指挥者,首先其自身应树立质量第一的观念,并在施工过程中随时对作业班组进行质量检查,随时指出作业班组的不规范操作,质量达不到要求的施工内容,督促其整改。施工工长亦是各分项施工方案,作业指导书的主要编制者,应做好技术交底工作。 (三)施工质量控制体系 质量保证体系是运用科学的管理模式,以质量为中心制定的保证质量达到要

市政工程路面基层施工质量控制

市政工程路面基层施工质量控制 发表时间:2016-12-02T15:21:27.763Z 来源:《基层建设》2016年24期8月下作者:刘彬彬 [导读] 本文分析了当前市政工程路面基层施工中常见的质量问题,结合具体工程实例,对市政工程路面基层施工的质量控制对策进行了详细的分析,以供参考。 珠海市金湾区三灶镇市政管理服务中心广东珠海 519000 摘要:市政道路作为一项最为常见的城市基础性设施,工程质量与市民的生活息息相关。因此,必须加强对市政工程路面基层施工质量的控制,采取有效措施以保证路面施工质量。本文分析了当前市政工程路面基层施工中常见的质量问题,结合具体工程实例,对市政工程路面基层施工的质量控制对策进行了详细的分析,以供参考。 关键词:市政工程;路面;施工;质量控制;措施 引言 如今,城市经济的全面发展,城市建设速度不断加快,也大大增加了市政工程的数量和需求。市政道路工程是城市建设工作的一个重要组成部分,对城市建设以及百姓生活都有着重大影响。因而,市政工程路面基层的施工质量好坏不仅直接影响到路面的整体施工质量及使用寿命,也影响城市的各项经济建设与人们的切身利益。但是,受到各种因素的影响,市政工程路面基层施工存在各种问题,给市政工程道路的施工质量造成极大影响。这在一方面使得市政工程项目的管理会受到影响,另一方面市政工程项目的成本、进度、质量和安全也可能会受到影响,所以市政工程路面基层施工质量控制及质量通病防治是十分有必要的。 1 市政工程路面基层施工中常见的质量问题 1.1 混合料分布不均匀 水泥、石渣等混合料分布不均匀会导致压实不均,路面不平整等一系列不良的后果。为此就要选用合适的机具进行对混合料进行充分拌和,并洒水、拌和均匀,同时加强拌和的深度和遍数,使得混合料分布均匀。 1.2 压实后,压实度或混合料强度达不到要求 压实后,压实度或混合料强度达不到要求是路面基层施工存在的主要问题之一。要使得压实后压实度满足要求就要控制混合料从加水拌和到碾压终了的延迟时间不得超过4h,并应短于水泥的终凝时间。如采用集中厂拌进行施工时,延迟时间不应超过3h。同时还应控制碾压机具和碾压遍数,压实厚度在15~20cm时,可选用18~30t三轮压路机碾压。若超出20cm应分层碾压,碾压应先轻后重。碾压检验合格后必须保湿养生,不使稳定料层表面干燥,也不应忽干忽湿。 压实后混合料强度要满足要求就要严格控制混合料配合比,检查相应混合料的质量是否符合施工要求,严禁使用不符合要求的料。同时加强对混合料的翻拌,并严格按规范要求进行压实,达到要求的压实度,加强洒水养生。 1.3 碾压过程中,出现弹簧、龟裂 市政工程路面基层施工在碾压过程中,经常出现弹簧、龟裂的现象,为此在施工前,应对基底进行检查,压实度等各项检测内容都必须符合要求。路床或底基层上的车辙、松软部分和压实不足的地方,以及任何不符合规定要求的部分都应翻挖、填筑新料,重新碾压整型。同时混合料不得含有土块等杂质,摊铺后表面应平整,严禁用薄层贴补的办法进行找平,碾压过程中出现弹簧、龟裂,应及时翻开重新拌和碾压。 1.4 基层出现横向裂缝 基层出现横向裂缝也是市政工程路面基层施工中经常出现的问题之一。混合料配合比不当、用水量过大、养护时间不到位就通车等就会导致横向裂缝的产生并影响着基层的质量。为此在施工中要严格控制混合料的配合比,同时用水量也不宜过大,防止干缩而引起开裂。在碾压后,要及时进行洒水养生,保持一定的温度,养生期一般不应少于7d,在没有铺筑上层结构前,严禁车辆通行。 2 市政工程路面基层施工质量控制对策分析 2.1 工程概况 某市政工程道路全长7538.161m,红线宽度为68m,主道设计车速为60km/h,辅道设计车速为40km/h,规划道路红线宽68m,为四块板型式,双向八车道。该工程车行道路面为沥青混凝土路面结构,由于水泥稳定碎石具有早期强度高、水稳性好、与沥青面层结合较好等优点,且当地石料丰富,故本路段选用水泥稳定碎石作为基层,工程量有19.8万m2。底基层选用级配碎石,工程量有18.5万m2。 为做好该工程基层的施工质量控制工作,该项目的监理单位及时组织相关人员熟悉设计图纸和相关技术规范,认真编写监理实施细则,做好内部质量控制交底工作。 2.2 施工准备阶段质量控制措施 市政工程路面基层施工的准备主要包括人员、机械设备及材料等的各项准备工作,就是要确保相关施工管理人员和技术人员具备相应资质和相关工作经验;拟进场的机械设备的性能与质量要满足施工工艺要求;对材料(如水泥、石粉渣)进行取样检查,合格后才允许使用。路面基层的施工质量主要依靠良好的设备和合理的组织管理来实现。机械设备是实现质量目标的主要基础,为此市政工程路面基层施工前所有机械都要进行试运转,并加足油料,确保每台机械设备的性能能够充分发挥出来。同时试验是控制工程质量的唯一途径,因此准备充分的试验仪器是至关重要的。 工程实践中,本阶段遇到的极易出现的问题有:①基层施工班组经验不足,力量薄弱。②级配原材不满足规范要求,如骨料强度不够,压碎值不满足要求,粗细骨料含泥量过大;骨料级配不能满足要求,如小粒径骨料用量不足或大粒径骨料用量不足。③使用机械设备不能满足要求,搅拌料仓数量不足。针对出现的问题,监理人员提出了以下控制措施:①建议施工单位优选作业班组,做好市场调查,选取实力强、经验丰富的作业班组,同时加强对作业班组的管理工作。②做好级配材料控制工作,做好材料见证送材工作,对不符合要求的材料坚决要求清退出现场。同时禁止使用单一细骨料或粗骨料原则性问题,预防出现系统性质量问题。③建议施工单位优先采用搅拌站设备,若选用普通搅拌机,料仓数量应满足要求。 2.3 实验段试铺的监理控制要点 对于一些工程量大的项目,为了更好地完成路面基层工程的施工,保证市政工程路面工程良好的施工质量,需要在拟施工的路段上选取≥100m的试验段进行试铺。本市政工程路面基层试验段经建设、监理、施工三方充分研究,决定选定位置为K0+300-K0+700段长400m

高海拔-高寒地区沥青路面施工质量控制要点

高海拔\高寒地区沥青路面施工质量控制要点 摘要:热拌沥青路面对气温、材料等要求较高,在高海拔、高寒地区施工沥青混合料施工难度大,本文依托省道217、216线理塘县城至稻城亚丁公路改建工程总结在高海拔、高寒地区施工沥青路面的质量控制要点,供相关项目参考。 Hot mix asphalt road surface temperature, material requirements higher, at higher elevations, alpine region asphalt mixture construction difficult, this paper relies on highway 217, 216 lines of Litang County to the Daocheng Aden highway reconstruction project in high altitude, alpine region asphalt pavement construction quality control points, for the relevant project reference. 关键词:高海拔、高寒、沥青路面施工工艺、质量控制。 一、项目概况 省道217、216线理塘县城至稻城亚丁公路改建工程项目北接川藏公路南线G318,南至稻城县香格里拉镇。是出川通往滇西北的交通要道,也是四川甘孜州主要干线公路之一。 该项目全长224.668Km,全线分为四个路面标,我项目部承担第四合同段,全长46.075Km(K178+000-K224+140) 二、项目存在的困难 1、气候和高原 项目所在地甘孜州地处我国最高第一级阶梯向第二级阶梯云贵高原和四川过渡地带,属于青藏高原的一部分。地面平均海拔3500米以上。 项目所在地属于大陆性季风高原型气候,气候变化主要受海拔高度的制约,海拔每升高100米,气温则下降0.6℃.主要特点是气温低,冬季长,无霜期短,降水较少,旱雨季分明,光照强度大。项目所在海拔年平均气温在3-11℃,20年极端最低温度为-27.6℃. 2、人员和机械 高原对人会造成一定的诸如头疼、无力、食欲不振等影响外,对各种路用机械造成不利影响,随着海拔升高大气压下降,空气密度减少,会使得机械作业效率下降,影响工作质量和效率。 3、高速公路的标准进行质量控制 虽然该项目设计为二级公路,但设计技术指标按照高速公路标准进行质量控

路面工程施工方案及质量控制措施

路面工程施工方案 4.7.4路面工程 1)二灰土底基层控制措施: ⑴布料 根据用土比例和每车土量将素土或改性土按指定位置堆放,均匀卸在路床顶面,并用推土机和平地机粗平,用轻型压路机稳压一遍,检查布土厚度和含水量。 石灰土在使用前一周充分消解,并通过10mm筛孔,用布灰机或打方格人工布灰,均匀摊平。为确保二灰土抗压强度,布灰量应稍高于设计剂量。 按粉煤灰用量比例和每车粉煤灰的数量将粉煤灰均匀卸载摊平的消石灰上,用人工或机械将粉煤灰摊平。检查粉煤灰的摊铺厚度和含水量。 对于粉砂土二灰土,还应均匀布撒水泥。 ⑵拌合 采用路拌机反复拌合,拌合过程中应注意混合料的含水量和拌合的深度,必须拌至路基表面,宜侵入路基表面5~10mm,不得出现素土夹层;随时检查拌合的均匀性,不允许出现白条带;土块应打碎,最大尺寸不大于15mm。 检查送铺厚度和混合料含水量、应较最佳含水量高出1~2个百分点。 拌合好的混合料不得过夜,要当天碾压成型。掺加水泥的二灰土更应缩短拌合时间,从加入水泥(初凝6小时)起到拌合均匀、碾压结束应在6小时内完成。 底基层表面高出设计标高部分应予刮除并将刮下的二灰土扫除路外;局部低于标高处,不能进行补贴,必须将其铲除重铺。 ⑶碾压 用轻型压路机碾压一遍,再用平地机进行整平、整型,经检查达到规定标高后再进行压实。 用12t以上压路机全宽碾压1~2遍,每次重叠1/2碾压宽度;再强振1~2次、弱振1~2次后,用三轮压路机碾压到规定压实度。 碾压应遵循由路边用路中、先轻后重、先下部密实后上部密实、低速行驶碾压的原则,避免出现推移、起皮和漏压的现象。碾压程序和碾压变数并不是唯一的,应通过试铺确定。 ⑷接缝 底基层的横向施工接缝、应采用与表面垂直的平接缝处理,确保接缝处横向与纵向平整度。 ⑸养生 碾压完毕后即进入养生期,应做好洒水养生、保持底基层湿润,应推行塑料薄膜覆盖养生,防止二灰土表面水分蒸发而开裂。养生期间禁止车辆通行,养生期一般为7天。

高速公路施工质量控制要点

质量通病精细化控制要点 路基工程 一、填方路基滑坡、塌陷 表观现象 在半填半挖路段或跨越深沟、峡谷的高填方路段,土质材料填筑的路基容易出现滑坡、塌陷现象。 原因分析 a.路基基底存在软土层,且厚度不均匀。 b.填土速度过快,施工沉降观测、侧向位移观测不到位。 c.路基填筑层压实宽度不够或边坡二次贴补。 d.填筑材料含水量高或采用了透水性较差的材料填筑且处理不当。 e.路基顶面长期积水。 f.边坡较大路段未分层填筑。 控制要点 施工措施: 1.填筑前认真查阅地质报告,对地面以下埋深较浅的软土层要处理到位。 2.加强高填方填筑的沉降观测,发现问题及时处理。 3.高填路基应分层填筑,至少每填筑三层要测量一次中线偏位和填筑宽度。保证填筑宽度。 4.合理选择路基填料,严格控制填筑材料的含水量。 5.路基填筑顶面满足排水要求,加强雨水和地下水的排除,提高路基水稳定性。 6.严格控制填筑厚度,纵坡较大路段应开挖台阶分层填筑。 管理措施:

1.在填筑前做好承载力试验,并报监理工程师认可。 2.严格执行分项工程开工审批制度,路基填筑前应确定填筑材料、填筑厚度和碾压设备,逐级上报,经总监办批准。 3.制定高填路基填筑作业指导书。 4.压实度每层必检,三层必报,监理验收。 5.明确填筑路段施工负责人、监理责任人,路基填筑完工之前不得随意换人。 二、桥涵构造物端部路基沉陷 表观现象 小桥涵、通道台背回填碾压不密实,造成沉降不均匀,桥头跳车,桥面混凝土与桥头路面出现陡坡或错台。 原因分析 a.软土路基不均匀沉降,路基与构造物沉降量不一致。 b.桥头填筑材料选择不当,填料水稳定性差。 c.未分层填筑,压实度未有效控制。 d.桥头被雨水冲刷、淘空。 e.结构物附近压实机械无法靠近,局部压实度不足。控制要点 施工措施: 1.认真选择填筑材料,做好填筑材料的各项试验,严格控制填料粒径,禁止土石混填。 2.填筑厚度力求最佳,压实设备满足要求,保证压实效果 3.要求每层必检,监理抽检,并做好检测记录。 4.桥头台背回填尽可能与路基填筑同步进行,压路机碾压不到的位置,采取水泥或石灰稳定,机械夯实。 5.做好桥头回填的防水和排水工作,防止雨水浸泡和冲刷。

路基路面工程质量控制要点

第二部分路基工程质量控制要点 路基工程是路面工程的基础。路基工程做不好,路面工程做得再好也没用,照样出问题。反过来也一样。 路基工程,有一整套的理论知识,内容非常丰富,相信大家都有一定的了解。今天讲的重点,不是理论知识。因为时间比较紧张,不可能把理论知识讲全、讲深、讲透。今天要讲的,是施工当中容易出现的一些质量通病。这些通病,我们要先讲清楚,在今后的施工中尽量不要出现。 (一)路基填料 路基填料的选择,是很重要的。填料选择得好,路基质量就容易保证,填料选择得不好,质量就很难保证。 1.宕渣 宕渣是一种很好的路基填料,用宕渣填筑而成的路基,强度高,稳定性好,沉降变形少。但是要控制好几点: ①粒径要控制好 在平时的抽查中,经常发现宕渣填料的粒径严重超标。某项目有一个标段,粒径严重超标,多次指出,多次不改正。最后,监理办下达指令,900米长、1.5米深的路基全部挖出来,结果重新填筑,从此,粒径得到了很好的控制。 宕渣,应该属于一种土石填料,而不是填石填料,所

以,其粒径,按施工规范要求: 路床(0~80cm):填料最大粒径:10cm 路堤(>80cm):填料最大粒径:15cm 但是,有的高速公路项目,由于起点早,起点高,对质量的要求也高,有创精品工程的口号,对粒径要求更高一些。某项目要求宕渣最大粒径不超过5cm,所有的宕渣填料都经过轧石机轧碎。 ②级配要控制好 对宕渣填料,要求有尽可能好一点的级配,目的是要减少空隙率,增强路堤的强度和稳定性。当然,宕渣填料的级配,不要求象砼的级配那么密实。但是,在填筑的过程中,要有意识地进行适当的掺配,改善天然级配。在实际施工中,往往不注意。 2.砂性土 这也是一种很好的筑路材料,只要在填筑时,注意控制好含水量,压实后,就会形成平整坚实的表面,效果很好。 3.砂土 砂土实际上就是一种粗砂或中砂或细砂。 砂土无塑性,但透水性良好,具有较大的摩擦系数。采用砂土修筑路基,强度高,水稳性好。但粘性小,易于松散,车辆通过时容易产生较深车辙。为了克服这一缺点,应该在砂土中加入适当的粘性土。这一点,往往在施工中省略

路面硬化工程施工质量保证措施

路面硬化工程施工质量保证措施 第1章质量控制和保证措施 1. 质量目标 1.1 质量目标 确保本工程达到合同工程标准。全部单位工程均达到部现行《工程质量检验评定标准》的要求。做到各项工程合格,工程一次验收合格率达到100%。 本工程质量等级:合格工程; 1.2 综合评价 落实工程合格的措施成立以项目经理为组成的工程质量领导小组,按照分公司总体规范要求,编制本工程的质量实施细节。施工中按实施细则进行操作。 重点、难点工程施工方案、施工方法,现场项目经理必须以详细的文字说明和图表向公司汇报,公司将组织科研处、施工技术处等有关部门对方案进行评审和对方案进行修正,修正后的方案,必须经公司总工程师签字认可方可在现

场实施。 每项工程现场条件、气候条件不具备不允许开工,技术不成熟不允许开工,材料和机具不充足不允许开工。没有批复开工报告不允许开工。 对于技术含量较高的项目,公司将选派有经验的技术人员驻现场帮助工作。 赋予现场施工队按设计图施工,按施工规范施工和按程序施工不走样的权利。发现未按设计或质量不符合验收标准的无条件返工。 经常针对性地组织学习施工规范和验收标准,开展群众性的质量监理活动,使施工人员人人懂得施工程序,掌握技术标准、验收标准。 对材料员、计量员、试验员、测量员进行业务再培训,提高他们的业务素质,充分发挥他们对质量的控制和监督作用。 赋予试验员、计量员和质检工程师处罚权。对于偷工减

料、不重视不计量、忽视操作要求的单位处以罚款,罚款单送计财部,待验工计价时抵扣。 对操作层注重操作技术的教育和学习,对质量好、管理好的工点,组织现场观摩学习;对质量差的工点,组织现场亮相、找差距,促使质量进一步提高。 按我公司已获认证的IS09002标准,分解操作细则,统一作好质量的控制和管理,公司将严禁按IS09002质量体系的要求及公司的质量体系程序文件和相关第三方文件的要求,在工程项目中实施,确保每道工序处于受控状态。项目部应根据IS09002标准和质量计划要求,建立质量保证制度,使质量控制工作落在实处。主要质量保证制度如下:质量体系程序文件;质量责任制;技术交底制度;技术管理制度;材料进场检验制度;样板引路制度;施工挂牌制度;过程三检制度;质量否决制度;成品保护制度;质量文件记录制度;工程质量等级评定核定制度;培训上岗制度;不合格控制制度;工程质量事故报告及调查制度;图纸会审

沥青路面公路施工技术与质量控制措施

沥青路面公路施工技术与质量控制措施 发表时间:2015-03-13T16:20:53.717Z 来源:《工程管理前沿》2015年第4期供稿作者:张蕾梁浩阳 [导读] 横缝碾压首先应注意沥青混合料的温度,一般来说,温度控制在110℃左右最好。然后再碾压,并尽量骑缝碾压。 张蕾梁浩阳 宝鸡市市政工程公司陕西宝鸡721000 摘要:当前我国公路普遍采用沥青混凝土路面,此种路面具透水性小、水稳性好,有较大的抵抗自然因素和舒适行车的能力。但在施工中常出现一些问题,致使公路无法发挥应有的作用。本文对这些问题进行分析,并提出了质量控制措施。 关键词:沥青路面;质量控制;拌和 一、沥青路面公路施工技术 我国目前采用的主要是热拌热铺沥青混凝土路面,其原理是指矿料与沥青在热态下拌和、热态下铺筑施工成型,特点是矿料、沥青及拌和}昆合料从拌和到铺筑均须在较高的温度范围内完成,因此其形成期短,在面层碾压结束并冷却到常温时,就可以开放交通。在城市 及不能中断交通情况下改建和维修道路时,这个特点具有十分重要的意义。 沥青路面公路施工:待施工前的路面清扫、冲洗、粘层沥青洒布等准备工作完毕之后,先是沥青混合料的拌制,再把拌制好的沥青混合料运输到工作路段,先由摊铺机按照施工技术参数进行摊铺,再由压实机械对已达到适合碾压温度范围的沥青混合料进行分阶段的碾压,必要时可通过照明、通风等保证措施促使路面成型,最后检测路面的各项指标,指标检验合格后方可开放交通。 二、沥青路面公路施工问题 施工过程中常遇到的问题:1)在沥青混合料的拌制时,使用的拌和器不符合规范,没有对混合料进行细致充分地拌和,拌和的时间不足或过长,这些问题易导致沥青混合料的离析。2)在沥青混合料运输过程中,也会因为路面不平坦以及在运输时混合料温度下降的原因造成混合料的离析从而影响了混合料。3)在沥青混合料卸料时自卸车与摊铺机发生了碰撞,摊铺机在摊铺时因各种原因常需要停机再启动,这些都会影响工作面的平整度。4)在沥青混合料碾压过程中,压路机没有按照规定的施工技术参数进行的碾压,碾压的不规范,导致工作面压实不足和碾压过度等问题。 三、沥青路面公路质量控制措施 (一)原材料的质量控制 在施工准备阶段首先控制原材料的质量,原材料的质量是沥青混凝土路面质量好坏的重要因素,不合格的原材料严禁进入施工现场。 沥青是最关键的原材料,对进场沥青,应严格检查装运数量、装运日期、出厂化验单,并按照规范规定的标准和频率抽样检测。不同来源、不同规格的沥青要分开存放,不得混杂。 碎石是沥青混凝土路面的骨架,是受力的主要支撑材料。碎石的规格以沥青混凝土的类型和各面层的厚度确定,各项技术指标要符合规范要求。砂要采用坚硬、洁净、干燥、无风化、无杂质并有适当级配的优质天然砂或机制砂,砂当量应大于60%。矿粉要干燥、洁净,各技术指标应符合规范要求。材料堆放场地一定要按照要求进行硬化。各种材料要堆放整齐,界限清楚。 (二)拌和工艺控制 1、集料级配控制 集料级配的变化直接导致沥青混合料级配的变化。要减小沥青混合料的级配变异性,必须控制集料的级配变异性。 2、沥青含量控制 沥青含量的变化对于沥青混合料的性质变化是很敏感的,尤其是空隙率、稳定度、流值指标。当沥青含量过低时(如沥青含量为3%、3.5%时),由于沥青膜较薄或未完全裹覆集料,沥青混合料试件的水稳性变差(残留稳定度低),空隙率增大,有效沥青饱和度、流值降低,路面易渗水容易出现坑槽等水损坏,同时影响沥青路面的耐久性,缩短沥青路面使用寿命。同样,当沥青含量偏多时,沥青混合料空隙率降低、流值增大、稳定度异常,沥青路面容易出现车辙、泛油。 3、混合料温度控制 沥青混合料温度包括出料温度、到场温度、摊铺温度、碾压温度等。沥青混合料所有温度参数中,起决定性作用的是出料温度,它的高低决定了到场温度、摊铺及碾压温度的高低。 影响沥青混合料出料温度的主要因素有:集料的干湿程度、集料的加热温度、沥青的加热温度、拌和站生产产量以及拌和站楼加热系统温度感应器的敏感性与准确性等,在混合料生产过程中若出现较大温度偏差,要及时查找原因并给予修正。 (三)运输与布料控制 运料车应在摊铺机前100~300mm外空挡等候,避免撞击摊铺机。被摊铺机缓缓顶推前进并逐步卸料,如有余料应及时清除,防止硬结。应按施工方案安排运输和布料,对高等级道路,开始摊铺前等候的运料车宜在5辆以上,摊铺机前应有足够的运料车等候。施工时发现沥青混合料结团成块、已遭雨淋现象不得使用,同时不符合施工温度要求也不可以,运料车轮胎上不得沾有泥土等造成路面污染。运输中沥青混合料上宜用篷布覆盖保温、防雨和防污染,装料前应喷洒一薄层隔离剂或防粘结剂,防止沥青混合料粘结运料车车厢板。 (四)摊铺 运料车辆到达摊铺机作业面时,摊铺机要调好初始状态。摊铺厚度、宽度以设计为准。摊铺机熨平板的仰角要准确,行走速度要稳定,一般应控制在2~4m?/min,找平装臵要能正常的工作。现在许多摊铺机都配有无接触式均衡梁,该套装臵是利用电脑对声钠探头获取的几个垂直点距离进行处理,及时对摊铺机熨平板提升装臵进行控制,平整度是能够保证的。摊铺机正常时,方向的调整很重要,操作手要集中精力,精心操作。另外,对履带底部及声钠探头下面的基层上的杂物要清除干净。还要指挥好运料车辆,不能碰撞摊铺机。摊铺机要连续作业,如因故停止时间较长,则应抬起摊铺槽,设臵横缝,以保证路面平整度及渗水要求。 (五)碾压 辗压作为沥青路面施工中的最主要步骤及施工最后步骤,是非常重要的,要积极提高沥青路面压实度,这需要增加压路机压实功能,并且对压实机速度给予密切关注及控制,有效保证沥青路面压实质量。辗压过程里,辗压次数及速度是互相作用及制约的,当辗压速度快的时候,为确保质量,辗压次数会相应增加,这样压实效率就会降低,辗压速度合理性是非常重要的,通常速度控制在2-4km/h之内,如果

路面施工质量控制

路面施工质量控制要点 一、施工质量控制基本原则 1、所有施工行为必须符合部颁公路工程相关施工技术规范及标准(公路路面基层施工技术规范、公路沥青路面施工技术规范)。 2、严格执行工序质量验收制。上道工序质量不合格或未经监理工程师认可,坚决不得进入下道工序施工。 3、各分项工程正式开工前必须做好试验段,获取试验资料。 二、施工准备工作质量控制要点 1、拌和场底必须硬化,统一规划,不同材料必须严格分开存放, 2、材料进场必须制定严格的检查验收制度,杜绝不合格材料进场。 3、各种原材料的技术指标均要达到规范要求;用作面层材料的碎石、瓜米石、石屑还应满足以下要求:

4、沥青材料除严格按照设计标准采购外,其指标应该满足以下要求: 三、施工中质量控制要点 1、底基层、基层施工 工艺流程:清理下承层→施工放样→拌和→运输→摊铺→整型→碾压→接缝处理→养生 材料、强度试验 底基层、基层材料的级配必须满足设计要求,抗压强度保证7天能取芯即可,最大抗压强度≤6Mpa, 施工放样 ⑴下承层表面应平整、坚实,病害处治彻底并清扫干净, 摊铺 为加强基层的施工质量控制,摊铺前应洒水将下承层湿润,摊铺中应严格控制松铺厚度,确保基层厚度。松铺厚度根据松铺系数计算,松铺系数由试验段确定。 碾压

⑴整形后,当混合料含水量略大于最佳含水量时进行碾压;碾压过程中,混合料的表面应始终保持湿润, ⑵直线和不设超高的平曲线段,由两侧路肩向路中心碾压;设超高的平曲线段,由内侧路肩向外侧路肩进行碾压。碾压时,应重叠1/2轮宽,后轮压完路面全宽为一遍;应先用振动压路机静压1~2遍,再振动碾压3~4遍,其后三轮压路机碾压5~6遍。内侧应多碾压2~3遍。同时,碾压遍数应满足压实达到规定的设计压实度所需的遍数。 ⑷碾压过程中,如有“弹簧”应及时翻开重新拌和(加适量水泥)或是换填新的混合料,使其达到质量要求。 ⑸经过拌和、整形的混合料,要在水泥初凝前完成碾压,并达到密实度,同时没有明显的轮迹。 接缝处理 横、纵接缝必须采用切割机切除“斜坡面”,底基层、基层中缝应错开30㎝,不在同一平面上。 养生 在养生期间应保证路面湿润,不应过湿或忽干忽湿;养生方式采用透油层养生或麻袋覆盖养生,养生期不得少于10天,养生应该严禁除洒水车外的各种车辆通行。 沥青下封 基层施工完成后,及时进行沥青下封。洒布的沥青要均匀,不得露洒或成团,其用量控制在1.1~1.3㎏/㎡之间。然后均匀撒铺瓜米石。 2、沥青砼面层施工

道路工程施工质量控制措施

道路工程施工质量控制措施 1建立健全科学的市政道路施工质量控制管理体制通过建立科学系统的规章制度,提 高市政道路建设施工的质量控制,提高道路施工控制和管理的科学化与规范化。①市政道 路施工过程中,严格按照国家相关的法律法规,标准,规范以及各种文件,同时遵守道路 施工过程中合同的规定,通过相关规定制定系统的道路施工质量控制体系,使得道路施工 质量控制和管理有章可循。②严格按照道路施工程序进行管理,加强对施工的控制和管理 力度,全面监控道路施工的每一个工序,通过技术进行科学有效的检测,必须以据而不能 以经验办事。③市政道路建设施工过程中,一旦施工条件允许,应该在施工现场进行道路 施工的独立的实验,检测,同时根据标准要求的核定的频率对于施工企业的检验数据进行 随时的抽查及复查。同时,为了提高施工的工作的效率以及管理的费用,必须通过施工管 理人员对施工企业的实验和检测进行全程的控制与监管,保证检验工作的准确。 2市政道路施工必须以科学的施工方案为依据市政道路施工中,施工方案是施工的基础,起着关键性作用。市政道路施工设计方案必须严格按照国家标准的规定,进行道路施 工之前,对施工现场的水,气,通信,电力等管线的位置及交叉情况进行详细分析,有效 避免道路施工过程中由于各种管线影响需要对道路施工进行的调整,降低市政道路建设过 程中低效率现象。 3杜绝道路施工过程中转包现象严格按照道路施工过程中合同进行施工建设。作为基 础设施,市政道路施工不允许转包。加强对道路施工过程中转包现象的监管力度,减少和 避免由于转包带来的道路施工质量问题。 4提高市政道路施工建设施工人员的素质通过建立和健全施工岗位责任制,定期为施 工人员提供有针对性的专门的技术和安全培训,并且加强培训的考核力度,施工企业在有 条件的前提下,对施工人员的技术水平,资格进行认证。同时,施工企业应该尽可能的改 善施工人员的劳动条件,激发施工人员的劳动积极性,提高施工人员的安全和质量意识, 从而提高市政道路建设的质量。 5充分重视道路施工过程中的高难度环节道路挖掘过程中,及时将挖出的土运送到施 工场地外,禁止施工机械在支撑上碾压,防止超挖土的回填土。道路填筑之前,确认路基 基底的情况,进行彻底清理。严格按照设计规范和标准,进行回填土的分层压实;有混凝 土施工时,混凝土搅拌之前严格进行原材料和混材料的质量监督和控制,根据施工的实际 情况进行适当调节,搅拌过程中,严格按照操作规范进行,保证混凝土的均匀性以及混凝 土强度的均匀性,同时,进行混凝土浇筑道路路面时,首先对基层通过浇水进行湿透处理。

市政道路工程质量控制要点

市政道路工程质量控制要点 从现在的施工管理模式上看,不论是甲方、监理、项目经理等管理人员,还是现场的机械操作手及工人,真正的负责技术统计和现场技术交底及施工指导的人,其实只有现场技术负责人。一人而已,如果一个项目部的技术负责人经验丰富,技术全面,则施工质量有所保证,反之则会出现施工现场混乱,甚至出现质量问题,基于以上问题我提议现场监理切实复核工程数据,甲方按监理程序层层监督,以尽量避免由于现场技术负责人的自身技术缺陷而引起的不必要的失误,并针对工程的各分部分项工程都提出质量控制点及控量方法: 灰土质量控制 通过几年灰土施工工艺的推广,现在昆山灰土施工的技术及工艺已基本成熟,但是从现在的检测手段上看还是不足以反映质量的真实情况,而且从业人员的自身经验及技术也是良莠不齐为了加强灰土施工的质量,建议亮化质量控制点及控制方法。 1、灰土原槽开挖: a、排水沟的开挖标准(宽度1米、深度米、线形要直)现场监理要进行测量。 b、作用:1、排明水

2、降低地下水位 c、在灰土前两层施工期间必须随时保证明沟无积水。排水沟做的好坏直接影响到第一层灰土质量。 2、第一层灰土施工 第一层灰土多用于稳定路床,只能用轻型压路机,碾压稳住路床,用重型压路机,更容易产生弹簧。根据现场情况局部路段要适当加大灰土填筑厚度。 3、明暗浜施工灰土施工: 不同河塘处理方案有不同的标准,一般情况,只要挖除黑色淤泥质土就可以了。如抛石挤淤泥就不需要挖除太多的淤泥。(正常路面以下1.5米深度,车辆行驶的作用力几乎影响不到的)灰土必须是闷好的灰土,在等待回填,这样回填进度和质量保证。 挖机与压路机在河浜段碾压误区:挖机重量达到标准但接触面积太大,压实功达不到要求,能上压力机时不可用挖机。 台阶标准 修筑的台阶台接长度最少要达到1米以上,灰土回填两层要挖一个台阶,不然台阶起不了作用。

(完整版)道路施工质量控制措施

工程质量控制措施 为了加强工程施工的质量管理工作,按照分级管理、层层负责的原则,建立项目经理部、工程技术科、工程施工队三级质量管理体系。以项目经理为质量第一责任人,由施工负责人全面负责质量管理工作,具体业务工作由技术科负责开展,并组建质量自检组、资料整理组,分工协作各负其责;工程技术科以技术负责人为质量第一责任人,由质量自检员负责质量自检工作;工程施工队以各队队长为质量第一责任人,由质量自检员负责该队的质量自检工作,并制定各自的岗位职责,做到质量责任,层层落实并制订质量管理工作规章制度,使工程质量管理工作有章可循。 牢固树立“质量第一”的思想,认真做好质量管理的各项准备工作,工程开工后,项目经理部根据质量管理工作方针和项目的质量目标,全体员工的质量意识学习教育,认真做好前期准备工作,为使质量管理工作顺利开展做铺垫。 一、开工前准备 1、认真学习合同文件、技术规范,落实岗位职责进入工地现场后,组织参加施工的全体人员认真学习合同文件、技术规范,依据有关文件精神,结合本工程的实际,制定全体施工人员的质量责任明确岗位职责,并制定详细的质量管理工作计划,确保质量管理工作的顺利进行。 2、工程开工前,对参加施工的全体人员进行工程施工应知应会

教育,并严格考核,做到工程施工严格按设计与“技术规范”操作。通过教育与考核,实行全体施工人员持证上岗作业。 3、工程开工前,组织人员对原材料、机械设备、施工工艺、检测方法和可能遇到的质量问题及预防措施进行充分的施工前准备,并认真进行检查,确定完善后,再进行施工。 二、严格执行质量控制程序,确保工程质量目标的实现 1、制定严格的质量控制程序 根据工程的合同要求,在工程施工中,制定严格的质量控制程序。在工程施工中,首先进行质量自检,自检合格后,报请现场监理工程师抽检,抽检合格方可进行下道工序的施工。在工程施工中,要严格按质量控制程序操作,使各项工程的质量自检工作能够有条不紊地开展。 2、认真做好工程施工技术交底工作,明确各项工程的质量目标 在工程开工前,项目经理部认真编制《施工组织设计》,编制详细的施工工艺方案,并且明确质量目标。通过认真细致的技术交底工作,使参加施工的全体人员明确设计意图,明确工程施工技术标准及操作细则,明确工程的质量目标,使各项工程质量目标及质量控制落实到最基层的全体施工人员身上,为开展工程全面质量管理工作创造良好的条件。 3、认真做好试验路段的施工,确定切实可行的工程施工方案 在工程全面开工前,遵照“公路工程施工技术规范”的要求,认真做好各路段的施工,确定各项工程的施工技术方案及质量控制措

高速公路路面水稳底基层、基层施工质量管理和控制

高速公路路面水稳底基层、基层施工质量管理和控制 为保证我国公路事业健康、蓬勃、有序的发展,如何更好地提高基层施工质量成为施工单位研究者亟待解决的问题。本文从路基交验的必要性、基层施工要求标准、质量控制具体措施三个方面展开详细的阐述,为高速公路施工提供了可供参考的理论知识。 标签:高速公路;基层施工;质量管理 隨着现代高速公路事业的蓬勃发展,高速公路建设日新月异。高速公路路面施工中的水稳底基层施工是整个施工阶段的重中之重,影响着道路运行过程中的正常使用,也是衡量公路寿命的重要标准之一。施工单位必须采取优良的施工工艺,提出有效的技术方案,解决水稳底基层、基层施工的各种弊端,为实际工程中的运用提供行之有效的对策和解决措施。 一、路基交验的必要性 随着我国材料学科的不断发展,如何严格按照国家规范对施工过程加以控制,如何针对路基交验所存在的种种问题提出行之有效的解决措施,更好地提高基层施工质量,成为施工单位研究者亟待解决的问题。水稳底基层、基层都具有极高的强度,这些优势广为施工单位所青睐。但是,与此同时水稳底基层、基层在高速公路的实施运行方面承担着不可或缺的重要角色,是主要的承重层,承担路面上部荷载,包括恒荷载和使用过程中产生的活荷载。因此。水稳底基层、基层的强度和抗裂性能都必须达到一定的标准,才能保证公路性能的正常发挥[1]。在监督管理环节中,路基交验则是必不可少的一个环节。路面基层施工前,必须有持有相关证件的正规监理部门和质检部门共同对路基进行检验,施工单位拿到检验合格许可证之后,方能进行下一步施工。如若检验过程中发现不合理的问题,应及时接受处理,彻底消除不利的影响因素,防止为日后的运行使用埋下隐患。 二、基层施工要求标准 (一)平整度要求 高速公路的过路面,在汽车高速行驶的过程中对平整度的要求是非常严格的,这就对路面材料提出了要求。沥青路面厚度必须铺设均匀,才能使路面基层拥有足够的平整度。 (二)强度要求 由于高速公路路面直接承受车轮荷载,而且是这些荷载的施加情况都循环往复的反复荷载,通常要求高速公路路面能够承受较大的压力破坏和剪切破坏[2]。 (三)耐久性要求

水泥混凝土路面施工质量控制要点及注意事项

第一节质量控制重点和难点 一、路基工程监理质量控制要点 本工程土方路基的填筑质量和填筑进度直接关系到本工程质量目标和进度目标的实现. 土方路基是道路工程的基础,路基工程的质量决定了道路工程的使用年限,要求具有一定的稳定性、整体性,并具有相当等级的强度。路基工程监理的宗旨是:处理好原地表及高填方的边坡,确保路基稳定性;严格控制填料质量,加强对台背回填、涵洞回填等部位的监管,确保路基整体性;严格控制碾压工艺,确保路基最终的整体强度。根据上述宗旨,监理的工作重点是:1)基底处理2)填料质量控制3)台背及涵洞回填4)路基碾压。 1)基底处理: 一般意义上,基底处理是指:按规定要求进行表土清除后,对不能达到压实标准的地表进行翻晒、换填、碾压工作,使之达到规范要求90%的压实度标准,称之为基底处理。处理含水量较大的地表时,一般采取翻晒的方法,但经验证明,效果并不理想。此时,呛灰处理是较好的方法。当采取呛灰处理时,监理应严格控制呛灰处理的深度不低于30cm。控制深度可简单地用铁锹挖验。碾呀时,监理应

注意:不要机械的要求碾压层面必须和正常填方要求一样,其原因在于30CM以下的土质依然含水量大,其软弹必然影响到30cm范围内的压实效果。因此,监理要提醒施工单位快速成活,并且注意养生保护,待灰土形成一定强度,形成板体后,再进行填方工作。对于腐植土等不适宜材料,一般采取换填的方法。换填材料多采用天然砂砾,按规范规定,同样是30cm。但如果地表附带含水量大,此时换填深度不宜小于50cm,并且不宜分层回填,应一次开挖到位,一次填筑碾压成型,以防止底层软弹逐层上返。 2).填料质量控制: 经现场考察,本工程沿线周边大部分为粉沙土,据现场目测,其CBR值等指标不适于高速公路填方,需要在工艺上和材料本身进行处理。 在正式填方之前,不仅要严格控制基底处理,还要对土源、土质进行控制,控制方法可采取现场调查,取样试验等,现场调查内容在质量控制范畴内主要是查验土中杂质情况。经验证明:当土中含树根等杂物较多时,施工单位承诺的现场捡除根本不能100%的兑现,只能捡除摊铺层面上的一小部分。其结果是相当部分的树根等杂物被埋在路基里,造成极大的质量隐患。所以,如果有杂质较多的

高速公路路基路面的施工质量控制措施_secret

高速公路路基路面的施工质量控制措施 一、引言 随着我国交通现代化建设的迅猛发展,高速公路建设取得了举世瞩目的成就,当然,随之发生的一些工程质量问题也引起了社会各界的高度重视。近几年国家对公路工程建设项目也加大了管理力度,从设计、施工、监理等各环节采取了相应措施,但是,目前工程建设质量在一定程度上仍然存在值得注意之处。我国进入WTO以后,工程建设项目即也进入国际市场,我们必须更加提高公路工程的质量意识,使公路建设水平越来越高。笔者根据多年的施工管理实践,下面就如何搞好质量控制谈谈体会。 影响施工质量的因素很多,除了要有严密的施工组织设计,好的施工方案,详细的科学管理办法和内部质量保证体系外,关键是在于如何落实,如何在具体措施上下工夫,并且大力推广新材料、新工艺,以科技含量高的施工方法提高工程质量。 二、施工中质量控制 (一)路基质量控制 在高等级公路路面结构设计中,土基的回弹模量是影响结构层厚度最敏感的参数之一,土基回弹模量较小的变化,对结构厚度将产生较大的影响,路基的回弹模量除了受重复荷载作用的影响外,还与土质、压实度、含水量等有密切关系,在具体施工中是通过选取好的土质、增加压实、控制弯沉来实现的。这些因素又与施工质量密切相关,所以路基施工质量的好坏直接影响到路面结构的安全性以及工程的经济性。 1.路基土的控制 路基一般是用自然土修筑的,在路基填筑之前应对自然土进行试验分析,确定其物理力学性质,测定其最佳含水量及最大干容重,以便指导路基施工及对路基填筑成品的检测,从有关试验结果分析:土质颗粒越细,其相应的回弹模量越低,而砂性土回弹模量比较高。这就是通常所说的砂性土是良好的筑路材料。施工选择取土场时,我们通过选择塑性指标较小的土来填筑路基。 当路基土的力学性质较差或路基施工受气候、水文等条件影响时,一般可采

对沥青路面施工质量的控制措施

对沥青路面施工质量的控 制措施 摘要:本文主要谈了一下在沥青混凝土路面施工过程中的质量管理及控制措施,这对于保证沥青路面施工质量是非常重要的。 关键词:沥青混凝土路面质量管理控制措施 0 引言 沥青混凝土施工逐步引起了大家广泛关注。根据现代交通的要求,沥青混凝土路面必须具有足够的强度、足够的稳定性(包括干稳定性、水稳定性、温度稳定性)、足够的平整度、足够的抗滑性和尽可能低的扬尘性。针对这些要求,我们在沥青混凝土路面施工中,从选材到工艺控制、现场施工都加以严格的控制。通过对多条高等级公路的施工,从中总结出如何控制沥青混凝土施工质量和控制施工质量的方法以及对其他施工质量控制能有借鉴、参考作用。 1 质量策划

质量策划内容既包括制定质量目标体系、实施规则、技术要求等预先策划,也包括原材料质量认定、质量检测、中间交验、施工工艺流程审定、质量评定等动态策划,此外还应包括人员培训、技术交流、新工艺与新材料技术研讨等内容。业主针对工程项目颁布的《沥青路面施工质量管理手册》是质量策划的文件表现方式,应作为工程招投标文件的主要组成部分,具有与合同条款同等的契约效应。《沥青路面施工质量管理手册》是对传统质量管理模式的重要补充,包括的主要技术内容有:①针对工程项目的气候、材料、进度、经验特点,详细规定对于承包商人员素质、施工机具、施工组织和监理工程师检测能力与质量保证体系的具体要求;②对于现行规范标准或设计文件中存在的未及修改的条款内容与差错不足、特殊要求、执行国外技术标准的工作内容等,应提出相应的质量要求和技术规定;③规定施工过程的中间交验制度(如基层交验、路面各结构层交验等)与程序,确定关键工序(如沥青混合料的配合比设计、试验段铺筑等)的质量控制标准;④关于沥青路面施工质量管理过程中进行质量改进的原则规定;⑤与施工质量挂钩的支付条件、支付标准或奖励条件、奖励标准及其实施细则。 2 沥青混合料摊铺时的质量控制措施
