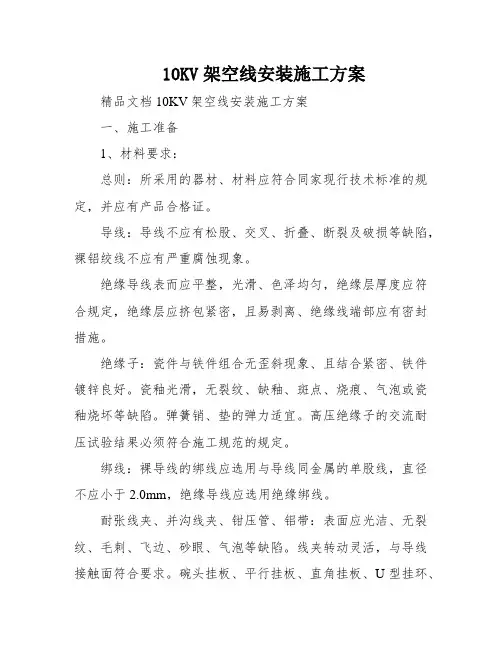

10KV架空线安装施工方案

10KV架空线安装施工方案
10KV架空线安装施工方案

10KV架空线安装施工方案

一、施工准备

1、材料要求:

总则:所采用的器材、材料应符合同家现行技术标准的规定,并应有产品合格证。

导线:导线不应有松股、交叉、折叠、断裂及破损等缺陷,裸铝绞线不应有严重腐蚀现象。

绝缘导线表而应平整,光滑、色泽均匀,绝缘层厚度应符合规定,绝缘层应挤包紧密,且易剥离、绝缘线端部应有密封措施。

绝缘子:瓷件与铁件组合无歪斜现象、且结合紧密、铁件镀锌良好。瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷。弹簧销、垫的弹力适宜。高压绝缘子的交流耐压试验结果必须符合施工规范的规定。

绑线:裸导线的绑线应选用与导线同金属的单股线,直径不应小于2.0mm,绝缘导线应选用绝缘绑线。

耐张线夹、并沟线夹、钳压管、铝带:表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。线夹转动灵活,与导线接触面符合要求。碗头挂板、平行挂板、直角挂板、U型挂环、球失挂环、拉板、连扳、曲型垫等。表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。应热镀锌,镀锌良好,镀锌层无剥落,锈蚀现象。

螺栓:螺栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀现象。螺杆与

螺母的配合应良好,加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准《普通螺纹直径1~300mm公差》的粗牙三级标准。螺栓宜有防松装臵,防松装臵弹力应适宜,厚度应符合规定。其它材料:电力复合脂、砂纸、油漆等。

2 、主要工器具:吊车、紧线器、倒链、开口滑轮、放线架、活扳手、油压线钳、手锤、钢锯、刀锯、细钢丝刷、斧子、铁线、大小尼龙绳、挑杆、竹梯、温度计、望远镜、登杆用具、安全带、手推车等。

二、安装施工工艺流程:

复测分坑→电杆基坑开挖→电杆组立→金具安装→放线→紧线→绝缘子绑扎→搭接过引线、引下线

1、复测分坑:我公司将选派经验丰富的测量人员,分二个组,采用经纬仪,对线路进行复测,全面复核杆塔位臵、档距、横断面高程。

2、电杆基坑开挖:由于电杆基坑工作量较小,且基坑容易垮塌导致返工,电杆基坑的开挖最好在立杆施工的前一两天进行,采用人工开挖。

3、电杆组立:根据本工程所处的地理位臵,宜采用现场吊车组立的方式,保证安全可靠,操作简单,操作人员紧凑,工作效率高。

4、金具安装:我公司将选派经验丰富的登杆作业人员进行金具安装,以保证工程质量和工程进度。绝缘子安装应符合下列规定:(1)安装应牢固、连接可靠、防止积水。

(2)安装时应清除表面灰垢、附着物及不应有的涂料。

(3)绝缘子裙边与带电部位间隙不应小于50mm。

(4)耐张串上的弹簧销子、螺栓及穿钉应由上向下穿。

5、放线:将导线运到线路首端(紧线处),用放线架架好线轴,然后放线。一般放线有两种方法:一种方法是将导线沿电杆根部放开后,再将导线吊上电杆;另一种方法是在横担上装好开口滑轮,一边放线一边逐档将导线吊放在滑轮内前进。

6、紧线: 在首端杆上,挂好紧线器或在地锚上拴好倒链。先将两边线用人力初步拉紧,然后用紧线器或倒链紧线。观测导线弛度达到要求后,将导线卡固在耐张线夹上或套在蝶式绝缘子上绑回头

(裸铝导线应缠包钢带),最后,平衡绷起其它导线,注意调整好各导线的弛度,并找平。导线架设后,导线对地及交叉跨越距离,应符合设计要求。弧垂的误差不应超过设计弧垂的15%。同档内各相等线弧垂宜一致,在满足弧垂允许误差规定时,各相间弧垂的相对误差,不应超过200mm。

7、绝缘子绑扎:直线杆的导线在针式绝缘子上的固定绑扎,应先由直线角度杆或中间杆开始,然后逐个向两端绑扎。针式绝缘子绑扎应符合下列要求:

(1)直线角度杆的导线应固定在外式绝缘子转角外侧的槽内。(2)直线跨越杆的导线应采用双绝缘子固定,导线本体不应在固定处出现角度。

(3)高压线路直线杆的导线应固定在针式绝缘子顶部的槽内,并绑双十字;低压线路直线杆的导线可固定在针式绝缘子侧面的槽内,可绑单十字。

8、搭接过引线、引下线:在耐张杆、转角杆、分支杆、终端杆上搭接过引线或引下线应符合下列要求:

(1)过引线应呈均匀弧度、无硬弯;必要时应加装绝缘子。

(2)搭接过引线、引下线,应与主导线连接,不得与绝缘子回头绑扎在一起。

(3)铜、铝导线的连接应使用铜铝过渡线夹,或有可靠的过渡措施。(4)10kV线路采用并沟线夹连接过渡引线时,线夹数量不应少于2个:连接面应平整,光洁,导线及并沟线夹槽内应清除氧化膜,涂电力复合脂。

(5)l~10kV线路每相过引线、引下线与邻相的过引线、引下线或导线之间,安装后的净空距离不应小于300mm;1kV以下线路不应小于150mm。

(6)线路的导线与拉线、电杆或构架之间安装后的净空距离,l~10kV 时,不应小于200mm;1kV以下时,不应小于100mm。

(7)1kV以下线路采用绝缘导线时,接头应符合现行国家规范规定,并应进行绝缘包扎。

三、质量要求

1、金具的规格、型号、质量必须符合设计要求。高压绝缘子的交流耐压试验结果必须符合施工规范规定。检验方法:观察检查,检查出厂合格证及绝缘子耐压试验记录。

2、高压瓷件表面严禁有裂纹、缺损、瓷釉烧坏等缺陷。重点检查承力杆上的绝缘子。检验方法:观察检查和检查安装记录。

3、导线连接必须紧密、牢固,连接处严禁有断股和损伤;导线的接续管在压接或校直后严禁有裂纹。检验方法:观察检查和检查安装记录。

4、导线与绝缘子固定可靠,导线无断股、扭绞和死弯;超量磨损的线段和有其它缺陷的线段修复完好。检验方法:观察检查和检查安装记录。

5、过引线、引下线导线间及导线对地间的最小安全距离符合要求;导线布臵合理、整齐,线间连接的走向清楚,辨认方便。检验方法:观察或实测检查。

6、线路的接地(接零)线敷设走向合理,连接紧密、牢固,导线截面选用正确,需防腐的部分涂漆均匀无遗漏。检验方法:观察检查。

7、成品保护

(1)导线在放线过程中,应防止发生磨伤、断股、扭、弯等现象。(2)导线架设后,如距离施工场地较近,应注意不要把东西掉在线路上。

(3)配电线路遇有与其它线路交叉时,必须搭设越线架,避免线间的摩擦、碰撞。

10KV架空线路工程施工方案设计

唐铁路丰南南站10KV配电所外部电源工程施工组织方案 第一节工程概况 1.1工程名称:唐铁路丰南南站10KV配电所外部电源工程 1.2工程地点:丰南 1.3主要工程容: 1.3.1柳树圈220KV变电站至丰南南10KV配电所架空及电缆电源线路1条,黄各庄110KV变电站至丰南南10KV配电所架空及电缆电源线路1条,以及2条线路的电力试验。 1.3.2丰南南10KV配电所电源线路的引入接口施工及送电前试验。 1.3.3完成丰南南10KV配电所电源进线的供用电及送电手续办理。 1.3.4完成丰南电力公司要求的相关流程手续办理,按地方要求办理完成各种规划的相关手续。 1.3.5负责协助甲方完成线路施工的青补及征占地工作及相关手续的办理。 1.4承包容及方式:本工程包含供用电手续办理、包含线路设计、定测及线路施工、包含除甲供料(架空导线、高压电缆)外的其它所有材料设备供给及电气试验,包含工程验收及开通送电等。 1.5工程性质:新建至铁路10千伏及以下外电源工程,按供电段和丰南电力公司要求进行线路和设备安装施工,并按供电段和丰南电力公司要求进行线路和设备试验,并提供供电段和丰南电力公司认

可的试验报告。 第二节施工期限 2.1 丰南南10KV配电所外电源开工日期2015年6月5日;竣工日期2015年6月30日。到期如乙方不能按期送电甲方将采取临时送电措施,临时送电发生的费用全部从乙方的施工费用中扣除。 2.2双电源供电线路的送电时间根据前期商量可将其中一条线路放宽时间于2015年7月30日前送电。 2.3由于甲方原因造成的工期延误,正常工期可依次顺延。 第三节设计依据和规 1.1设计依据: 1.1.1中铁建电气化局集团第三工程唐铁路项目经理部的设计委托。 1.1.2国网冀北市供电公司批复的供电答复单 1.2设计所依据的主要规程、规: 1.2.1《城市电力电缆线路设计技术规定》(DL/T5221-2005) 1.2.2《10kV及以下架空配电线路设计技术规程》(DL/T5220-2005)1.2.3《66kV及以下架空电力线路设计规》(GB50061-2010) 1.2.4《电力工程地下金属构筑物防腐技术导则》(DL/T5394-2007)1.2.5《电力工程电缆设计规》(GB50217-2007) 1.2.6《电缆防火标准》(中国大唐集团公司) 1.2.7《电气装置安装工程电缆线路施工及验收规》(GB50168-2006)1.2.8《架空送电线路杆塔结构设计技术规定》(DL/T5154-2002)1.2.9华北电力集团公司《冀北地区城市中低压配电网规划技术原则》

10kV线路施工方案

施工方案审核记录表 备注:1?“监理单位”栏无监理单位时不需要填写;

基建工程施工方案 工程项目名称:永德县2015年农村电网改造升级工程10kV及以下 项目 工程项目编号: _____________________________ 批准: 审核: 编制: (施工单位名称、盖章)

编制日期:年月

第一章工程概况 1.1 工程概况 1.1.1 工程简介 本工程共涉及永德县2015 年农村电网改造升级工程施工-B 工程项目下3 个单项工程的1 部分10kV 线路停电改造。改造后将由改造后新建线路代替原10kV 线路进行供电运行。 1.1.2 工程规模 本次作业共涉及10kV线路改造3.8km,其中10kV睐弄支线改造 2.3km, 10kV蒿子坝胶厂改造0.9km, 10kV独水井支线改造0.6km。 1 .1 .3 工程承包范围 10kV线路改造、0.4kV及以下线路改造、一户一表改造、变压器改造。 1 .1 .4施工承包方式本工程承包方式为:施工总承包1.1.5 自然环境线路沿线为中低山系,山体完整灌木丛植被一般。底层构造为灰岩,覆盖层较浅,基岩露头较多。 根据永德县(区)气象情况,本工程设计气象条件为云南I 级典型气象区 1 .1 .6 交通情况 10kV 线路沿线交通情况为一般村寨道路。 1 . 2 工程特点 1 .2.1 设计特点 本次停电工作10kV 线路通道多处于原有10kV 线路通道,且为10kV 总线路中段,无法提前进行新建线路的电杆组立及线路架设工作,改造过程中造成停电时间过长,停电时户数过大。 1.2.2 工程施工特点 本次工作主要特点为:O i全部为10kV线路改造,线路通道多处于陡坡,地形地质情况复杂,施工难度较大;O 2根据设计要求,新建10kV线路多处于

清理高压线路树障安全技术措施示范文本

清理高压线路树障安全技术措施示范文本 In The Actual Work Production Management, In Order To Ensure The Smooth Progress Of The Process, And Consider The Relationship Between Each Link, The Specific Requirements Of Each Link To Achieve Risk Control And Planning 某某管理中心 XX年XX月

清理高压线路树障安全技术措施示范文 本 使用指引:此解决方案资料应用在实际工作生产管理中为了保障过程顺利推进,同时考虑各个环节之间的关系,每个环节实现的具体要求而进行的风险控制与规划,并将危害降低到最小,文档经过下载可进行自定义修改,请根据实际需求进行调整与使用。 随着季节的变化,为减少春季树木生长对配电线路安 全运行带来隐患,改善线路运行环境,提高线路运行水 平,防止类似故障发生,特对我矿高压供电线路加强树障 清理工作。在清理工作中,为了防止安全事故的发生,特 制定安全技术措施。 一、组织安排 为了安全顺利地完成任务,保证供电线路正常运行, 成立领导小组进行施工安排。 现场负责人:xxx xxx 参加人员:xxx xxx xxx xxx

二、准备工作 1、在施工前应组织参加人员学习安全措施,明确作业范围、安全措施、技术标准及危险点控制,并要签名。 2、施工前,应安排人员到树障、通道砍伐处与林木所有者进行协商,避免造成不必要的纠纷。 3、施工前,要准备好各种清理工具和必要的绝缘用具,如斧子、锯弓、绝缘手套、绝缘棒等。 三、具体要求 按照电力设施保护条例,配电架空线路导线边线向外侧水平延伸5米,并垂直于地面所形成的两平行面内的区域即为线路保护区。本次清理的树障主要为线路保护区内高出或接近导线的树木。 四、安全技术措施 1.在大风天气禁止作业,砍剪树木应有专人监护。 2.施工前学习安全措施后要检查着装、防护用品、砍伐

架空线路拆除施工方案

呼和浩特东二环架空线路入地改造工程原220KV、110KV架空线路 拆 除 方 案 呼和浩特市光源电力安装有限责任公司 二0一六年三月一日

目录 1. 编制依据 2. 工程概况及特点 3. 施工现场组织及人员安排 4. 拆除前准备工作 5. 拆除施工方法 6. 安全及环境保护注意事项 7. 主要危险点预控

一、编制依据 1、内蒙古电力设计院的《呼东郊220KV变电站架空线路图纸》 2、《国家电网公司电力安全工作规程》(电力线路部分)。 3、拆旧线路的相关资料。 二、工程概况及特点: 1、呼东郊220KV变电站位于新华东街与东二环路交叉处西南角,其向南的架空高压线路工7回200KV线路和6回110KV线路,为铁塔单回路架设,220KV导线采用LGJ—400/50钢芯铝绞线,110KV导线采用LGJ—185/25,地线采用GJ—50镀锌钢绞线。本次改造线路范围从东郊变至滨河路止,拆除旧线长为59.85km。拆除混凝土杆165基、铁塔75。拆除铁塔大部分位于平地,本工程13回线路均交叉跨越10V以下线路3处,跨越城市道路5处,跨越房屋以及厂房1处。 三、施工人员组织 总负责人:宋飞 技术负责人:宿文俊 现场施工负责人:乔艳军马志宏 安全负责人:丁文龙唐忠志 高空监护人:陆利生 总负责人:负责组织对本工程拆旧线地段,同参加施工的有关人员进行现场勘察,并制定编制拆旧施工方案;根据实际工作量对管理人员和施工队人员进行详细的组织分工,并指导组织有关负责人对施工队进行安全技术交底和对现场指挥发布方案实施命令。 技术负责人:负责施工前的技术准备,制定实施方案细则,组织施工方

10千伏线路施工组织设计

(此文档为Word格式,下载后可以任意编辑修改!)10千伏线路改造工程 施工组织设计 批准: 审核: 编制: 建设单位: 施工单位: 编制日期:

目录 第一章、工程概况及特点 1.1工程概况: 1.2施工条件 1.3施工特点及内容 第二章、施工组织机构 2.1组织机构关系图 2.2主要负责人主要职责: 第三章、施工总平面布置 3.1施工现场条件说明 第四章、施工方案 4.1施工准备 4.1.1技术准备 4.1.2施工现场准备 4.2施工工序及总体安排 4.3主要工序及施工方法 第五章、工期及施工进度要求 5.1工期规划及要求 5.2主要物资供应计划 第六章、质量目标、质量保证体系及技术措施6.1质量目标: 6.2质量管理机构及主要职责 6.3质量管理措施 6.4质量管理及检验标准

6.5质量保证技术措施 第七章、安全管理目标 7.1安全管理目标: 7.2安全管理组织机构及职责(安全监督体系、安全保证体系附图)7.3安全管理制度及办法 7.4重要施工方案和特殊施工工序的安全过程控制 7.5工程施工危险点预控措施 7.6工程季节性施工预防措施 7.7工程应急预案 第八章、环境保护措施 8.1概述 8.2方针和目标 8.3工程承包单位职责 8.4实现环境管理方针目标主要措施 第一章、工程概况及特点 1.1工程概况 1.2施工条件

技术条件:施工图纸齐全,进行施工现场交桩及图纸会审。针对工程特点,对施工技术的难点进行分析,并提出解决方法。 物资条件:需按照我公司程序文件中的采购及检验试验要素的规定进行,保证所购设备工具的质量。 人员机构组织条件:我施工队成立线路项目经理部,对工程的全过程进行有效的计划、组织、协调和控制。项目部管理人员选用具有丰富的施工经验专业知识的人员,均从事项目管理工作多年,人员素质普遍较高,并能按要求履行义务。 资金条件:我公司开工后预付工程总承包额的30%,作为工程的启动资金,保证工程顺利开工,资金分配利用如下: 项目部、施工队布置、设施配置。基础设施原材料的订购。基础工程中,工器具、机械设备、消耗性材料、周转性材料的配置。施工队工程启动资金,工程前期工作相关费用。 1.3施工特点及内容 (1)基础施工:电杆根部及底盘、卡盘、拉线盘采用防腐措施。 (2)杆塔施工:全线新增杆位共计34基。 杆型特性一览表: 角侧予偏,架线后不得向内角侧倾斜。 (4)转角耐张杆立杆后,应加内角临时拉线,并等架线后拆除。 (5)本线路联接金具均采用《一九九六年修订版全国金具统一设计》,

10KV架空线路工程施工设计方案

张唐铁路丰南南站10KV配电所外部电源工程施工组织方案 第一节工程概况 1.1工程名称:张唐铁路丰南南站10KV配电所外部电源工程 1.2工程地点:丰南 1.3主要工程内容: 1.3.1柳树圈220KV变电站至丰南南10KV配电所架空及电缆电源线路1条,黄各庄110KV变电站至丰南南10KV配电所架空及电缆电源线路1条,以及2条线路的电力试验。 1.3.2丰南南10KV配电所电源线路的引入接口施工及送电前试验。 1.3.3完成丰南南10KV配电所电源进线的供用电及送电手续办理。 1.3.4完成丰南电力公司要求的相关流程手续办理,按地方要求办理完成各种规划的相关手续。 1.3.5负责协助甲方完成线路施工的青补及征占地工作及相关手续的办理。 1.4承包内容及方式:本工程包含供用电手续办理、包含线路设计、定测及线路施工、包含除甲供料(架空导线、高压电缆)外的其它所有材料设备供给及电气试验,包含工程验收及开通送电等。 1.5工程性质:新建张家口至唐山铁路10千伏及以下外电源工程,按唐山供电段和丰南电力公司要求进行线路和设备安装施工,并按供电段和丰南电力公司要求进行线路和设备试验,并提供供电段和

丰南电力公司认可的试验报告。 第二节施工期限 2.1 丰南南10KV配电所外电源开工日期2015年6月5日;竣工日期2015年6月30日。到期如乙方不能按期送电甲方将采取临时送电措施,临时送电发生的费用全部从乙方的施工费用中扣除。 2.2双电源供电线路的送电时间根据前期商量可将其中一条线路放宽时间于2015年7月30日前送电。 2.3由于甲方原因造成的工期延误,正常工期可依次顺延。 第三节设计依据和规范 1.1设计依据: 1.1.1中铁建电气化局集团第三工程有限公司张唐铁路项目经理部的设计委托。 1.1.2国网冀北唐山市供电公司批复的供电答复单 1.2设计所依据的主要规程、规范: 1.2.1《城市电力电缆线路设计技术规定》(DL/T5221-2005) 1.2.2《10kV及以下架空配电线路设计技术规程》(DL/T5220-2005)1.2.3《66kV及以下架空电力线路设计规范》(GB50061-2010) 1.2.4《电力工程地下金属构筑物防腐技术导则》(DL/T5394-2007)1.2.5《电力工程电缆设计规范》(GB50217-2007) 1.2.6《电缆防火标准》(中国大唐集团公司) 1.2.7《电气装置安装工程电缆线路施工及验收规范》(GB50168-2006)1.2.8《架空送电线路杆塔结构设计技术规定》(DL/T5154-2002)

电力架空线路工程施工组织设计完整版

(此文档为word格式,下载后您可任意编辑修改!) (投标单位盖章) 施 工 组 织 设 计

(1)、施工方案及技术措施 1.1施工准备 根据本工程的重点和难点结合本公司施工经验和踏勘情况,所有施工方案以确保工程质量、安全和进度为原则,以充分发挥机械、设备和劳动力的效率,降低工程成本为前提。 1.1.1施工技术资料准备 根据本工程进度需要及时编写施工技术措施。 本工程施工技术资料及提供时间见下表 编号名称供应时间备注 1 施工图等设计文件开工15天前设计提供 2 施工组织设计开工5天前自行编制 3 基础施工作业指导书开工前自行编制 4 铁塔组立作业指导书开工前自行编制 5 架线施工作业指导书开工前自行编制1.1.2材料准备 1.分部分项工程开工前,对原材料如砂、石、水泥、钢筋等及时送当地质量检验部门检验,并填写分部分项工程材料报审表上报监理工程师签发认可,之后方可使用。 2.根据工程进度,及时合理地向甲方通报材料供应计划。 3.采购的材料符合设计和现行国家标准的规定。

4.材料到货后及时进行检查和检验,并做好详细记录。质量不合格的严禁使用。 1.1.3通讯设备配备 1.项目部设有线电话、传真机各一部、移动电话若干、IBMP4电脑及激光打印机各一台。 2.各施工处设有线电话或移动电话一部、传真机一部;各施工队设报话机若干。 1.1.4场地准备 1.根据对沿线的调查,选定项目部、施工队驻地和中心材料站。由项目经理带队,办公室、计财科参加,进行驻地的落实并签订协议,由办公室进行驻地清理、临建的搭设、通信设施的安装、生活设施的搭建等工作。 2.队伍进场后立即与与建设单位联系,取得允许本工程施工的有关手续,并与当地各级政府有关部门联系,与沿线群众接触,尽早为工程施工创造条件。 3.积极配合项目法人做好线路施工中发生的青苗赔偿、树木砍伐、房屋拆迁等障碍物迁移工作,并按下表中规定的标准控制施工场地,尽可能减少损失。

10kV线路施工组织方案

施工方案审核记录表 备注:1.“监理单位”栏无监理单位时不需要填写;

基建工程施工方案 工程项目名称:永德县2015年农村电网改造升级工程10kV及以下项目 工程项目编号: 批准: 审核: 编制: (施工单位名称、盖章) 编制日期:年月日

第一章工程概况 1.1工程概况 1.1.1工程简介 本工程共涉及永德县2015年农村电网改造升级工程施工-B工程项目下3个单项工程的1部分10kV线路停电改造。改造后将由改造后新建线路代替原10kV线路进行供电运行。 1.1.2工程规模 本次作业共涉及10kV线路改造3.8km,其中10kV睐弄支线改造2.3km,10kV蒿子坝胶厂改造0.9km,10kV独水井支线改造0.6km。 1.1.3工程承包围 10kV线路改造、0.4kV及以下线路改造、一户一表改造、变压器改造。 1.1.4施工承包方式 本工程承包方式为:施工总承包 1.1.5自然环境 线路沿线为中低山系,山体完整灌木丛植被一般。底层构造为灰岩,覆盖层较浅,基岩露头较多。 根据永德县(区)气象情况,本工程设计气象条件为I级典型气象区 1.1.6交通情况 10kV线路沿线交通情况为一般村寨道路。 1.2工程特点 1.2.1设计特点

本次停电工作10kV线路通道多处于原有10kV线路通道,且为10kV总线路中段,无法提前进行新建线路的电杆组立及线路架设工作,改造过程中造成停电时间过长,停电时户数过大。 1.2.2工程施工特点 本次工作主要特点为:○1全部为10kV线路改造,线路通道多处于陡坡,地形地质情况复杂,施工难度较大;○2根据设计要求,新建10kV线路多处于原有10kV线路通道,造成新建10kV线路在不停电情况下电杆无法组立,线路无法架设;○3本次改造的10kV线路为原有10kV干线的中段,后段线路接入负荷较多,不可避免造成停电时户数过大。 1.2.3影响施工的主要和特殊环节分析 据设计要求,新建10kV线路多处于原有10kV线路通道,造成新建10kV线路在不停电情况下电杆无法组立,线路无法架设,造成改造过程中,停电时间过长,停电时户数过大。 第二章施工现场组织机构

线路施工工艺标准样本

线路施工工艺标准 7.1管道施工 7.1.1管道施工的原则 小区管道施工应符合现行国家标准《通信管道工程施工及验收规范》( GB 50374- ) 的有关规定, 管道路由( 位置) 合理, 距离最短, 小区内管道一般为1孔, 小区接入管道可规划2孔, 管道建筑形式宜采用塑料管道。 住宅小区及商住楼等建筑红线内的管道施工应符合信息产业部、建设部联合下发的《关于进一步规范住宅小区及商住楼通信管线及通信设施建设的通知》( 信部联规[ ]24号) 要求。 管道深度( 管顶至路面) : ( 1) 绿化带、草坪≥50cm; ( 2) 一般路面≥70cm。 管道宽度: 便于放管施工操作。 材料质量: 指定厂家或甲供材, 质量符合标准( 管材无变形及其它明显缺陷) 。 7.1.2管道施工注意事项 在绿化上开挖应把草皮放置阴凉处, 沟槽开挖不宜过宽、建筑垃圾不得乱堆乱放, 应做到及时开挖及时恢复, 绿化要及时浇水保养。 水泥路面开挖时必须先用切割机切开缝再破路面且不宜过宽。管道敷设后及时夯实、修复、现场清理干净。车行道一定要注意混凝土标号达到要求。 共用管道要注意走线位置, 及时回复原状。特别是槽式管道。 遇到障碍造成管道埋深不够时, 可采取水泥包封、钢管敷设等特殊处理措施。现场材料尽量堆放在较为隐蔽、不妨碍交通、通行的地方。材料堆放有序、整齐。 7.1.3小区及商住楼建筑地下通信管道建设要求 1) 、地下通信管道应纳入住宅小区及商住楼整体地下设施管线的规划, 应与住宅小区及商住楼道路同步建设, 并应符合下列规定: 1 地下通信管道在穿越道路、小桥等地段时, 应采用预埋敷设方式。

2 地下通信管道应与信息提供商主干管道、交接箱引上管相衔接。 3 地下通信管道的路由宜以通信业务接入点为中心向外辐射, 应选择在人行道、人行道旁绿化带及车行道下。 4 地下通信管道应与高压电力管、热力管、燃气管保持安全的距离, 并宜靠近通信业务量较大的道路一侧。 5 通信管道不应选在易受到强烈振动的地段。 2) 、地下通信管道的管孔数应按远期光缆条数、规格和管群组合类型及备用孔数确定。管孔总数量应满足信息提供商的需要, 并应包括住宅小区及商住楼的内部计算机网络及弱电系统需求的管孔, 并应符合下列规定: 1 通信管道可按不同直径的通信光缆与其它电缆敷设要求采用不同管径的管材进行组合。 2 通信管道的管孔内径不应小于线缆外径的1.25倍。 3 通信管道一般为单孔管, 同时应考虑4格栅或者9格栅的多种组合管孔。3) 、地下通信管道宜采用单孔塑料管及钢管, 并应符合下列规定: 1 在下列情况下宜采用塑料管: ( 1) 住宅小区及商住楼主干管道与配线管道; ( 2) 管道的埋深位于地下水位以下, 或避开被水浸泡的地段; ( 3) 地下综合管线较多及腐蚀情况比较严重的地段; ( 4) 地下障碍物复杂的地段; ( 5) 施工期限急迫或尽快要求回填土的地段。 2 在下列情况下宜采用钢管: ( 1) 管道附挂在桥梁上或跨越沟渠, 或需要悬空布线的地段; ( 2) 需采用机械顶管施工方法穿越道路的地段; ( 3) 管群跨越主要道路, 不具备包封条件的地段; ( 4) 埋深过浅或路面负荷过大的地段; ( 5) 受电力线等干扰影响, 且需要防护时; ( 6) 建筑物的通信引入管道或引上管道的暴露部分。

架空输电线路施工的工艺流程

架空输电线路施工的工艺流程

架空输电线路施工的工艺流程输电线路施工可分为准备工作、施工安装和启动验收三大部分。工艺流程可分为现场调查、备料加工、复测分坑、基础施工、材料运输、杆塔组立、导线及避雷线架设、接地装置、线路防盗、分项工程检查、竣工验收和资料移交等12个环节。 一、准备工作 准备工作包括现场调查、备料加工、复测分坑3个环节。 1.现场调查 工程公司(处)在接受输电线路施工任务后,应了解有关设计的图纸及工程概算,并进行现场调查。 现场调查内容包括:沿线自然状况、地形、地貌、地物、自然村的分布,居民风俗习惯及劳动力情况;沿线运输道路及通过的桥梁结构、交叉跨越结构;材料集散转运的地点及仓库;生活医疗设施及地方病情况;指挥中心及施工驻地的选择等。填写表格,编写调查报告。 根据现场调查内情况、施工力量及工程实际状况,公司(处)应确定施工方案,编制工程施工组织设计和施工预算,制定工程主要经济技术指标,提出施工综合进度的安排,制定劳动力供应计划,提出并落实材料及加工订货计划。 2.备料加工 现在施工单位都以效益为中心,人工费用所占比例也较大,如果工器具、材料跟不上而造成窝工,其损失十分大。虽然现在基本上不是买方市场,但各厂的产品质量、价格、工期、技术水平、售后服务

有一定差距,要经过仔细比较,货比三家。需要加工的部件,也要及早落实材料,整理好图纸,落实好加工单位。 制定好物资供应计划,按各施工阶段及时将材料加工统一平衡分配到施工队,应规定出物资、材料和加工供应时间表。 3.复测分坑 输电线路的设计工作,由设计单位承担,设计中的现场选线定位工作,通常邀请施工单位及运行单位共同参加,以便对线路走向等重要问题共同研究,选择合理的线路方案。施工人员从施工角度提出具体意见。 (1)、交接桩。设计单位在线路设计完毕交付施工时,除交给设计图纸外,还应将选定的线路桩位及走向,向施工单位人员逐桩交代清楚。施工人员在“交接桩”工作中应认真负责,详细了解桩位情况。 交接桩中应注意核对各桩位地质资料,检查塔位有无外力破坏的可能;沿线有无与终堪时不一样的地方,有无新开挖的沟渠、房屋建筑等;当线路通过特殊地形(如山顶、深沟、河岸、堤坝、悬崖等)时,是否尽量避开使塔杆及线路位置处于不利状态的因素;了解塔杆位置的地质、地形。是否有使基础施工困难的因素,是否避开地下管道、洼地、泥塘、冲沟、断层等不良地段;塔位处有无组立杆塔的施工条件;杆(塔)位桩及方向是否埋好,桩位附近是否有明显标志。接桩时,对某桩位提出移动或其它意见,应与设计单位协商,取得一致意见。现场决定的杆塔位置,如与图纸不符,应详细记录并要求设计单位补发正式通知。

10KV架空线安装施工方案

10KV架空线安装施工方案 一、施工准备 1、材料要求: 总则: 所采用的器材、材料应符合同家现行技术标准的规定,并应有产品合格证。 导线:导线不应有松股、交叉、折叠、断裂及破损等缺陷,裸铝绞线不应有严重腐蚀现象。 绝缘导线表而应平整,光滑、色泽均匀,绝缘层厚度应符合规定,绝缘层应挤包紧密,且易剥离、绝缘线端部应有密封措施。 绝缘子: 瓷件与铁件组合无歪斜现象、且结合紧密、铁件镀锌良好。瓷釉光滑,无裂纹、缺釉、斑点、烧痕、气泡或瓷釉烧坏等缺陷。弹簧销、垫的弹力适宜。高压绝缘子的交流耐压试验结果必须符合施工规范的规定。 绑线:裸导线的绑线应选用与导线同金属的单股线,直径不应小于2.0mm,绝缘导线应选用绝缘绑线。 耐张线夹、并沟线夹、钳压管、铝带:表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。线夹转动灵活,与导线接触面符合要求。碗头挂板、平行挂板、直角挂板、U型挂环、球失挂环、拉板、连扳、曲型垫等。表面应光洁、无裂纹、毛刺、飞边、砂眼、气泡等缺陷。应热镀锌,镀锌良好,镀锌层无剥落,锈蚀现象。 螺栓:螺栓表面不应有裂纹、砂眼、锌皮剥落及锈蚀现象。螺杆与

螺母的配合应良好,加大尺寸的内螺纹与有镀层的外螺纹配合,其公差应符合现行国家标准《普通螺纹直径1~300mm公差》的粗牙三级标准。螺栓宜有防松装臵,防松装臵弹力应适宜,厚度应符合规定。其它材料:电力复合脂、砂纸、油漆等。 2 、主要工器具:吊车、紧线器、倒链、开口滑轮、放线架、活扳手、油压线钳、手锤、钢锯、刀锯、细钢丝刷、斧子、铁线、大小尼龙绳、挑杆、竹梯、温度计、望远镜、登杆用具、安全带、手推车等。 二、安装施工工艺流程: 复测分坑→电杆基坑开挖→电杆组立→金具安装→放线→紧线→绝缘子绑扎→搭接过引线、引下线 1、复测分坑: 我公司将选派经验丰富的测量人员,分二个组,采用经纬仪,对线路进行复测,全面复核杆塔位臵、档距、横断面高程。2、电杆基坑开挖: 由于电杆基坑工作量较小,且基坑容易垮塌导致返工,电杆基坑的开挖最好在立杆施工的前一两天进行,采用人工开挖。3、电杆组立: 根据本工程所处的地理位臵,宜采用现场吊车组立的方式,保证安全可靠,操作简单,操作人员紧凑,工作效率高。 4、金具安装: 我公司将选派经验丰富的登杆作业人员进行金具安装,以保证工程质量和工程进度。绝缘子安装应符合下列规定:(1)安装应牢固、连接可靠、防止积水。 (2)安装时应清除表面灰垢、附着物及不应有的涂料。 (3)绝缘子裙边与带电部位间隙不应小于50mm。 (4)耐张串上的弹簧销子、螺栓及穿钉应由上向下穿。

10KV电力线路施工方案

2013年电网工程金阳17标包工程 施 工 方 案 批准: 审核: 编制: 施工单位:贵阳金辉供电实业有限公司 2015年4月1日

一、编制依据 依据金阳供电局对10KV配电工程设计方案,按照《电气装置安装工程施工及验收规范》、《中低压配电网标准化作业指导书》、《中低压配电网实用技术指导书》等相关规定,并结合我公司经验制定本方案。本施工组织方案作为指导施工的依据,突出科学性及可行性,是确保优质、安全、文明、准点完成全部施工任务的重要经济技术文件。 二、工程概况 建设地点:金阳新区 建设单位:贵阳供电局金阳分局 施工单位:贵阳金辉供电实业有限公司 工期要求:2013年3月10日---2015年6月30日工程筒介: 三、工程现场管理: 1、工程现场环境及自然条件 该新建10KV线路工程途经山地和街道。土质为岩石、坚土,给土方开挖、水泥杆等材料的二次运输带来一定的难度。 山地地面潮湿,湿度大、气温高,现场施工难度较大。 线路跨越处多为街道、山地农田、经济林带,增大施工及赔偿协调难度。

2、施工危险点: 触电。 高空坠落和坠物伤人; 基坑开挖塌方; 倒杆塔、跑线伤人; 农用车运水泥杆; 机动铰磨拉水泥杆; 砍伐树木; 防山林火灾措施; 防摔跤; 交通安全。 四、施工组织措施: 为确保本工程施工安全、优质、高效顺利竣工,经公司确定本工程由工程一队负责施工。施工人员安排和工程分工如下:工程总指挥:吴满平 现场组织机构示意图

工程负责人:李健是安全工作的第一负责人。负责组织制定本工程施工方案及危险点预控方案;组织现场工作负责人员和材料、工具器、车辆的分配和协调;负责施工中与供电分公司、当地政府、村委会、华仁集团锡铜沟矿区等有关部门在工作中各方面的联系、沟通,解决有关工程事务工作。 技术负责人:廖涛是工程技术、质量、工艺的主要负责人。组织处理施工中出现突发性的技术疑难问题;负责对施工现场的技术指导,把好施工质量关。 安全负责人:阮迪是工程安全生产的主要负责人。负责现场施工的安全生产,监督每个工作点的安全措施是否落实到位,若发现有

电力线路施工方案范文

电力线路施工方案

10kVXXX配电安装工程 施 工 方 案 批准: 审核: 编制: 施工单位:xxxxxx工程有限公司 xx月xx日 一、编制依据 依据xxx供电分公司对xxx10KV配电工程设计方案,按照《电气装置安装工程施工及验收规范》、《中低压配电网标准化作业指导书》、《中低压配电网实用技术指导书》等相关规定,

并结合我公司经验制定本方案。本施工组织方案作为指导施工的依据,突出科学性及可行性,是确保优质、安全、文明、准点完成全部施工任务的重要经济技术文件。 二、工程概况 建设地点:xxxxxx 建设单位:xxxxxx 施工单位:xxxxxxx工程有限公司 工期要求:xx年xx月xx日---xx年xx月xx日 工程筒介:架设10KV线路xxkM,选用LGJ-120型钢芯铝绞线,组立φ190X10000水泥杆xx基、xx根。安装xxKVA、xxKVA 配变及配套控制系统,安装xxKW高压电机及配套控制系统。安装真空开关一台,计量装置一套。 三、工程现场管理: 1、工程现场环境及自然条件 该新建10KV线路工程途经山地。土质为岩石、坚土,给土方开挖、水泥杆等材料的二次运输带来一定的难度。 山地地面潮湿,湿度大、气温高,现场施工难度较大。 线路跨越处多为山地农田及经济林带,增大施工及赔偿协调难度。 2、施工危险点: 触电。 高空坠落和坠物伤人;

基坑开挖塌方; 倒杆塔、跑线伤人; 农用车运水泥杆; 机动铰磨拉水泥杆; 砍伐树木; 防山林火灾措施; 防摔跤; 交通安全。 四、施工组织措施: 为确保本工程施工安全、优质、高效顺利竣工,经公司确定本工程由工程一队负责施工。施工人员安排和工程分工如下: 工程总指挥:xxxx 现场组织机构示意图

电力架空线路施工方案(完整版)

铁路沙江至伶俐10kV自闭线路及六景至伶俐电源线路跨越横县供电公司六景35kV变电站那莫904线及支线和承朴905线的放线工程施工方案 批准: 审核: 校核: 编写: 中铁二局集团电务工程有限公司 黎邕铁路工程项目部 2008年1月11日

一、概述: 1、建设单位:南宁铁路局工程管理中心。 2、工程名称:铁路沙江至伶俐10kV自闭线和六景至伶俐电源线跨越横县供电公司 六景35kV变电站那莫904线及分支线和六景35kV变电站承朴905线工程.。 3、设计单位:北京全路通信信号研究设计院。 4、施工单位:中铁二局集团电务工程有限公司黎邕铁路工程项目部。 5、开竣工日期:2008年1月18日至2008年1月19日。 二、施工任务: (一)铁路沙江至伶俐10KV自闭线跨越横县供电公司六景35kV变电站那莫904线及分支线地点如下: 六景35kV变电站那莫904线17#~18#杆(自闭线14~15杆) 六景35kV变电站那莫904线27#~28#支线杆(自闭线22~23杆) 六景35kV变电站那莫904线北墨纸厂支线3#~4#(自闭线33~34杆) 六景35kV变电站那莫904线道庄支线1#~2#杆(自闭线36~37杆) 六景35kV变电站那莫904线石洲站支线0#~1#杆(自闭线50~53杆) 六景35kV变电站那莫904线石洲纸厂支线02#~03#杆(自闭线67~69杆) 六景35kV变电站那莫904线道庄支线39#~40#杆(自闭线88~89杆)(二)路六景至伶俐电源线跨越横县供电公司六景35kV变电站那莫904线及分支线地点和六景35kV变电站承朴905线如下: 六景35kV变电站承朴905线09#~10#杆(电源线18~19杆) 六景35kV变电站那莫904线19#~20#杆(电源线34~35杆) 六景35kV变电站那莫904线24#~25#杆(电源线37~38杆) 六景35kV变电站那莫904线航运E台支线01#~02#杆(电源线38~39杆) 六景35kV变电站那莫904线石洲站支线0#~1#杆(电源线53~54杆) 六景35kV变电站那莫904线道庄支线40#~41#杆(电源线87~88杆) 三、工电压等级:10kV 四、施工组织: 1、施工总负责人:鲁健现场施工负责人:舒西胜 职责:负责组织本施工方案实施,施工人员、工器具调配,工程协调,在保证质量、保证设备和人生安全的前提下争取提前完成任务。 2、施工技术监督:冯学权 职责:负责按有关技术标准、技术措施执行,解决施工中出现的技术问题、保证施工质量、组织质量自检。 3、施工安全监督:屈程东 职责:负责监督各项施工作业,严格贯彻执行确保安全、文明施工,在安全的前提下争取按时、按质、按量完成任务。 4、跨越一组施工负责人:宋文彬 职责:对跨越一组施工点总负责,负责组织人员施工,以及监督各跨越点工

电力线路工程施工方案

.................................. 10kVXXX配电安装工程 施 工 方 案 批准: 审核: 编制: 施工单位:xxxxxx工程有限公司 2014年xx月xx日 一、编制依据 依据xxx供电分公司对xxx10KV配电工程设计方案,按照《电气

装置安装工程施工及验收规范》、《中低压配电网标准化作业指导书》、《中低压配电网实用技术指导书》等相关规定,并结合我公司经验制定本方案。本施工组织方案作为指导施工的依据,突出科学性及可行性,是确保优质、安全、文明、准点完成全部施工任务的重要经济技术文件。 二、工程概况 建设地点:xxxxxx 建设单位:xxxxxx 施工单位:xxxxxxx工程有限公司 工期要求:xx年xx月xx日---xx年xx月xx日 工程筒介:架设10KV线路xxkM,选用LGJ-120型钢芯铝绞线,组立φ190X10000水泥杆xx基、xx根。安装xxKVA、xxKVA配变及配套控制系统,安装xxKW高压电机及配套控制系统。安装真空开关一台,计量装置一套。 三、工程现场管理: 1、工程现场环境及自然条件 该新建10KV线路工程途经山地。土质为岩石、坚土,给土方开挖、水泥杆等材料的二次运输带来一定的难度。 山地地面潮湿,湿度大、气温高,现场施工难度较大。 线路跨越处多为山地农田及经济林带,增大施工及赔偿协调难度。 2、施工危险点:

触电。 高空坠落和坠物伤人; 基坑开挖塌方; 倒杆塔、跑线伤人; 农用车运水泥杆; 机动铰磨拉水泥杆; 砍伐树木; 防山林火灾措施; 防摔跤; 交通安全。 四、施工组织措施: 为确保本工程施工安全、优质、高效顺利竣工,经公司确定本工程由工程一队负责施工。施工人员安排和工程分工如下: 工程总指挥:xxxx 现场组织机构示意图

室外架空电力线路施工方法汇总

攀枝花花舞人间特色商业街工程施工现场临时用电-室外电缆架空工程 施 工 方 案 编制: 审批: 四川省华昌建筑工程有限公司 二零一二年十一月五日

目录 一、工程概况 (2) 二、编制依据 (2) 三、编制原则 (2) 四、施工组织机构 (2) 五、施工准备情况 (2) 六、室外架空电力路线施工方法 (2) 七、安全、文明施工保证措施 (11)

施工方案 一、工程概况: 本工程是为花舞人间特色商业街建设工程的施工区、生活区提供专属供电渠道的电力工程。本次施工架空电力线路能够提供380V高压电路,足够满足花舞人间特色商业街工程的建设使用。该次电力架空工程量以业主、监理、施工方在现场共同收方量为准。 二、编制依据:相关施工规范,工程所需电力情况,现场地貌情况。 三、编制原则: 严格按照相关施工规范的要求,结合现场地貌特征,为工程提供科学合理的施工作业指导,以保证工程施工的安全、质量、进度。 四、施工组织机构: 为保证临电工程的顺利完成,我项目部成立了专项管理小组。项目经理为组长,安全员、质检员、施工员为组员。 五、施工准备情况: 1、施工线路已确定完毕,施工场地已清理完成; 2、所需安装构件已运抵施工现场。详见如下清单列表:

3、架设电杆所需的机械设备已就位。可以进行电缆架空施工。 六、室外架空电力路线施工方法 架空电力线路由电杆、导线、横担、金具、绝缘子和拉线等组成。架空电力线路的施工主要项目包括线路的勘测定位、基础施工、立杆、拉线的制作和安装、横担的安装、导线架设及驰度观测等。 (一)电杆的安装 1.电杆的定位和挖坑 首先根据业主指定的场外电力接入点确定线路的起点、转角点和终端点的电杆位置,然后定出中间点的电杆位置,根据现场情况本工程电杆的布置间距确定为每50米一根。同时,顺线路方向划出长1~1.5 m、宽0.5 m的长方形杆坑线。 直线杆的拉线与线路中心线平行或垂直;转角杆的拉线位于转角的角平分线上(电杆受力的反方向),拉线与电杆中心线夹角一般为45°,现场受地形的限制时,夹角可减小到30°。 杆坑深度随电杆长度和土质好坏而定,一般为杆长的1/6。本工程使用12米长电杆,电杆的埋入深度为2.0~2.1米。 为确保坑位正确、尺寸符合要求,杆坑深度偏差不得超过5%,横向偏移不

10kV架空线路施工方案

XX工程 10kV架空线路施工方案 XX施工项目部 年月日

施工方案签名页

目录 一、编制依据 (x) 二、施工概况 (x) 三、施工内容 (x) 四、组织措施 (x) 五、现场勘查 (x) 六、计划工作时间 (x) 七、施工前的准备 (x) 八、安全技术措施 (x) 九、施工步骤 (x) 十、风险及预控措施 (x) 十一、施工质量控制及验收标准 (x) 十二、文明施工及环境保护措施 (x) 十三、应急准备及响应措施 (x) 十四、附件 (x)

一、编制依据 二、施工概况: 1、工程名称:XX标段XX项目 2、建设单位:广西电网有限责任公司XXX供电局XXX业主项目部 设计单位:XXXX 监理单位:XXXX 施工单位:XXXX 3、工程规模:施工合同及设计图纸的施工范围。 4、工程地址:施工实际工作地点。 5、工程性质:基建配网工程 三、施工内容:

写清工作范围、工作量,包括杆塔号、架设长度、是否同杆、是否双回、直线杆数量、耐张杆数量、线径、杆上设备、金具安装等内容,参考事例如下:1、10kV XX线01号至12号杆(塔)安装拉线、横担及金具,其中耐张杆(塔)01号、12号杆,直线杆(塔)02号至11号杆。 2、架设10kV XX线(单回)01号至12号杆导线,导线型号JKLGYJ-150/20,线路长度870米。 3、分别在12号杆安装跌落式熔断器一组,在01号杆安装高压刀闸一组,在01号、12号杆安装10kV避雷器各一组。 4、采用人工架线施工方法,按1个耐张段作为放紧线施工段。 四、组织措施: 1、工作负责人:XXX(联系电话) 2、技术负责人:XXX(联系电话) 3、安全负责人:XXX(联系电话) 4、机具、材料负责人及电话 5、工作班组:陈XX、马XX、曾XX等技工。 注:涉及高风险及以上施工需把施工单位总技术负责人列入组织措施。 五、现场勘查: 1、工作环境:写清施工现场及环境,根据施工作业性质提出不同的要求,其中环境要求写清交通情况、临近带电线路情况、跨(穿)越情况、地形情况等内容。 2、施工要点、难点:根据工作环境写出实际施工现场的要点、难点。 参考事例如下: 1、该线路03号至04号杆在乡村道路旁施工,偶尔有摩托车等经过,注意做好防护措施。 2、05号至06号杆跨越一回光缆,架线施工时需搭设简易跨越架防止导线磨损光缆。 3、该线路附近无带电线路。 4、线路位于市郊区,菜地、耕地60%,丘陵40%。

10KV线路施工方案

施工方案 一、施工依据 根据设计图纸和现场勘测情况 二. 施工依据标准: 1.<<架空电力线路施工及验收规范>>。 2.<<架空送电线路施工质量检验评级标准>> 3.<<电力建设安全工作规程>> (DL 5009.2-2004)及<<电力建设安全生产工作规程 >>。 三、计划施工日期: 四、组织措施 1. 项目负责人: 2. 现场安全负责人: 3. 现场各专业负责人: 五、施工项目及内容 ㈠、施工项目: ㈡、施工内容 1. 横担更换,金具绝缘子更换,拉线制作更换,接地引下线更换; 2.导线更换 六.施工准备 1、施工技术资料准备: 各工序开始施工前,工程项目部施工技术科组织有关人员,认真审阅、熟悉合同文件、设计图纸及有关的技术规范,提出其中的错误、遗漏、误差和缺陷,汇总后报建设单位。然后编写本工程施工组织设计和各工序的施工措施以及相应的施工作业指导书,施工组织设计经公司工程技术部会同有关人员审核并经总工程师批准后方可在工程中实施,各工序的施工措施经项目负责人审批后方可在工程中实施,以指导本工序的施工。 2、材料供应: 本工程使用的铁塔、钢筋混凝土电杆、光纤、瓷绝缘子、金具等实物,必须符合相关的国家标准、规范及合同文件,经验收合格后进行安装,切实把好材料质量关,以保证工程质量。 除上述材料以外的砂、石、水泥等由投标方项目部根据合同文件、设计图纸和国家标准自行采购。砂、石等地方材料必须送有关质量监督检验站检验,工程

中使用的大批砂、石必须与送检样品一致;水泥必须送有关水泥质量检验站检验,并按照《架空电力线路施工及验收规范(GBJ233-90)》及国家、行业标准的要求制定水泥的采购、运输、保管、使用等管理办法在工程中实施。 自购的材料、原材料或加工制成品,要有完整的产品合格证、材质证明书、检验报告等足以证明其质量的文件,并妥善保管,待竣工时向建设单位移交。 检验中发现不合格品应及时隔离作出标识,严禁在工程中使用。 自购原材料分承包方的选择,按《分承包方控制程序》对分承包方的资质、生产能力、质量保证体系等进行评审,选择出合格的分承包方。 3、跨越架的搭设 根据被跨越物的重要程度和高度,跨越架可搭设为单侧或双侧,每一侧又搭为单层或双层。跨越架可使用杉木杆、竹杆或钢管搭设。跨越架如不采用封顶,应增加架顶高度。 4、材料检验: 4.1 所选用的绝缘绳要有足够的电气绝缘性能和一定的机械强度。 4.2 所使用的滑车除要求有一定的机械强度外,重量愈轻愈好,滑车支架需要旁 开门,又要有准确可靠,操作简单的闭锁装置。 4.3 线路所使用的各种金具及绝缘子,其规格符合设计要求,产品质量符合质量 标准。 七.施工措施及要求 1.工地运输及装卸 1.1运输车辆驾驶人员必须严格执行交通管理方面的有关规定,严禁违章操 作;起重人员严格执行起重操作规程,起吊时必须选择良好停车地点,确保安全起吊工作。 1.2 运输前要认真了解运输器材的重量,外型尺寸,运输器材不得超载、超 高、超宽、超长。要绑扎牢固,支点平稳,不得客货混装。 1.3 装卸工作必须遵守起重机械安全管理规程的有关规定,工作前检查装卸 工具和设备情况,不符合标准严禁使用。 1.4起吊前必须了解吊件重量及特性,起吊时检查各部受力情况,无异常情 况后方可起吊,在起吊过程中被起吊物下严禁站人。 1. 5铁塔塔材在装卸、运输过程中,应采取可靠措施,防止碰撞和急剧坠落。 运达杆位后,其发生变形不应超过下述标准: 1.5.1钢结构和铁附件,其角钢弯曲不应超过对应长度的2‰,且最大弯曲变
