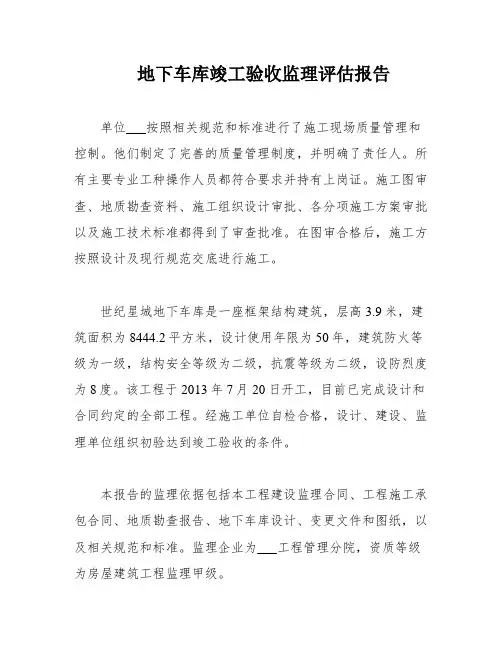

地下车库竣工验收监理评估报告

地下车库竣工验收监理评估报告
地下车库竣工验收监理评估报告

周至世纪星城地下车库

竣工验收监理评估报告

编制:

审核:

西安建筑科技大学建筑设计研究院工程管理分院

周至世纪星城监理部

2015年11月23日

一、工程概况:

世纪星城地下车库为框架结构,层高3.9米,建筑面积8444.2㎡,设计使用年限50年,建筑防火等级一级,结构安全等级二级,抗震等级二级,设防烈度8度。

本工程于2013年7月20日开工,目前已完成设计及合同约定的全部工程,经施工单位自检合格,设计、建设、监理单位组织初验达到竣工验收的条件。

各方责任主体

监理人员组成

二、工程监理及评估依据

1、本工程建设监理合同、工程施工承包合同;

2、本工程地质勘查报告;

3、地下车库设计、变更文件、图纸;

4、《建筑地基基础施工质量验收规范》GB50202—2002

5、《地下工程防水技术规范》GB50108-2001

6、《砌体工程施工质量验收规范》GB50204--2002

7、《混凝土结构工程施工质量验收规范》(GB50204-2002);

8、《建筑装饰装修工程质量验收规范》GB50210—2002;

9、《建筑工程施工质量验收统一标准》(GB50300-2001)

三、施工现场质量管理控制情况

四、各分部分项工程质量验收情况

1、地基与基础工程:

基坑采用大开挖坑土外运,开挖范围及坑底标高符合设计要求,普探无墓穴、软土层及问题坑,经各方责任单位联合验收合格。

地基采用1米厚3:7灰土处理,压实系数不小于0.97,经检测单位检测,地基承载力特征值不小于230KPa,符合设计要求,经各方责任单位联合验收合格。

基础类型为独立基础,混凝土强度C40,抗渗等级P6,混凝土强度、塌落度符合设计及规范要求。基础钢筋规格、数量、安装位置等符合设计及规范要求。基础截面几何尺寸符合设计要求,观感质量良好,验收合格。

2、主体结构工程:

钢筋分项工程:所有规格钢材进场都经过三方联合验收,每批次见证取样复检合格;钢筋加工、连接及安装符合设计及规范符合要求,各安装批均验收合格后,方进行模板安装施工。

模板分项工程:所有模板支设符合构件设计几何尺寸及混凝土施工要求,各检验批均验收合格。

混凝土分项工程:车库采用周至县宏开商品混凝土,所含各检验批强度、塌落度符合设计要求;试块留置数量、养护条件符合规范要求,标、同养试快试压强度测试符合要求;经西安市建设工程质量技术监督站周至分站原位检测混凝土强度符合设计要求,观感质量合格。

3、建筑防水工程

混凝土防水抗渗等级P6,抗渗试块测试符合要求。遇水膨胀止水条、橡胶止水带预装位置及做法符合设计及规范要求。卷材防水采用1.5mm 厚“雨水情”合成高分子自粘防水材料,两道设防,基面柴油喷涂处理均匀,阴阳角增设附加层,卷材边搭接均大于50mm,上下两层和相邻两幅卷材的接缝错开?幅宽,符合设计及规范要求。后期对几处出现渗漏的地方进行了打孔注胶处理,目前基本无渗漏。

4、建筑装饰装修

地下室为水泥压光地面,墙面为一般抹灰,乳胶漆刷白,砂浆强度符合设计要求,墙面垂直度、平整度,阴阳角平直度符合规范要求。车位划分、限位器、阳角橡胶护角等安装符合设计及规范要求。

5、建筑排水工程:

采用地沟积水井泵排系统,排水沟设置位置、流向符合设计要求,且无到坡现象,排水泵安装符合设计要求,测试运转正常。

6、建筑电器工程:

车库配电室内设成套配电柜和照明配电箱。桥架电缆安装,预埋

线管线槽铺设,槽板配线,插座开关,照明灯具等安装符合设计要求。

五、总体质量评估:

1、监理单位对世纪星城地下车库各分部分项工程进行了全程监理和验收,对该工程采用的主要材料、构配件,都进行了进场验收,凡涉及安全及功能的相关材料、产品,均按各专业工程质量验收规范,见证取样复试,使所有用于工程的材料都是合格产品。

2、本工程施工过程中,未发现任何工程质量事故。各分项、各工序都能按现行规范和技术标准施工,各分部工程结束,都进行了联合验收,分部施工质量符合相关专业规范和勘察设计文件的要求,验收结论合格。

3、工程质量资料基本齐全,安全和功能项目检测合格。

4、工程无违反强制性条文的有关条款规定。

5、施工单位按照规范和标准施工,工程符合设计和规范要求。

6、工程质量评定为合格。

西安建筑科技大学建筑设计研究院

工程管理分院

总监理工程师:

2015年11月23日

基础工程监理评估报告

基础工程监理评估报告

地基与基础分部工程质量评估报告 编制:_______________ 审批:_______________ 、工程概况: 该工程位于西安建设路与幸福南路十字东北角,建筑面积 34817.2 〃,地下2层,地上为1栋32层高层住宅,为剪力墙结构;一栋4 层商铺,为框架结构。建筑高度为98.3 米。建筑物抗震设防烈度为8 度,工程设计等级1 级,建筑设计使用年限:三类、50 年。二、工程主体单位: 设计单位: 勘察单位: 建设单位: 监理单位: 施工单位:

三、施工质量依据: 1 )《地基与基础工程施工质量验收规范》 ( GB50202-2002) 2)《建筑地基处理技术规范》 (JGJ79-2002) 3)《建筑地坑探查与处理暂时规程》 (Q/XJ 1 04) 4)《建筑工程施工质量验收统一标准》 ( GB50300-2002) 5)《混凝土结构工程施工质量验收规范》 ( GB50204-2002) 6)《砌体工程施工质量验收规范》 ( GB50203-2002) 四、地基与基础工程特点: 本场地地下水属潜水类型,勘察期间地下水稳定水位埋深为 11.80-12.00 米,稳定水位标高为418.38-418.94 米m。 本工程基础形式为桩筏基础,基础采用桩基础,桩型为钢筋混凝土钻孔灌 注,成孔机械采用旋挖钻机,灌注混凝土采用商品混凝土,本工程共布置 工程桩156 根,混凝土强度等级C35,Quk=7700KN, ± 0.000=432.65 米m,其中一类桩148根,桩径为700mm桩长为39m其中二类桩8根,桩径为d=600mm桩长为20米,依据工程勘察资料,设计桩基参数,施工成 孔采用旋挖钻机成孔,成孔至设计深度后,安设钢筋笼及导管进行混凝土 浇筑,施工流程为:施放桩位一钻机就位一钻进成孔一钢筋笼制作与安设 一安装导管一商品混凝土到场一浇筑混凝土一成桩一钻机移位,完工后经 检测公司对灰土垫层进行检测符合要求可以进行下道工序。基础筏板基 础。基础垫层强度C15;地下室外墙、顶板、地板为C30抗渗等级S6;钢筋均采用普通热轧钢筋。地下室防水等级为一级,防水钢筋混凝土(抗渗 等级S6)。 4厚SBS改性沥青防水卷材一道,地下室防水保护层选用120标砖MU7.5,砂浆标号M5,外设防水层的设防高度应高出地面0.5m,经检查符合图纸要求及施工规

基础分部验收监理评估报告

基础分部验收监理评估 报告 文件编码(GHTU-UITID-GGBKT-POIU-WUUI-8968)

大名县石刻博物馆搬迁新建项目 弘敬阁 监理评估报告 编制人: 审批人: 河北中原工程项目管理有限公司 2016年3月22日 大名县石刻博物馆搬迁新建项目弘敬阁 基础分部验收监理评估报告 一、工程建设有关主体单位 建设单位:大名县文化体充旅游局 设计单位:邯郸市怀特建筑设计有限公司 监理单位:河北中原工程项目管理有限公司 施工单位:河北杰诺园林古建筑工程有限公司 二、工程概况 本工程单体占地面积。 本工程建筑占地面积为1640.46㎡,建筑面积为4242.95 ㎡,建筑层数为6层,高度为32.25m。结构安全等级为二级,基础设计等级为丙级,设计使用年限50年,耐火等级一级。抗震设防烈度7度。 质量评估依据 1)图纸及有关联系单;

2)建筑地基基础工程施工质量验收规范(GB50202-2002); 3)建筑工程施工质量验收统一标准(GB50300-2011); 4)工程质量验收有关规范规定; 5)工程建设强制性标准要求; 6)有关法律、法规规定。 三、检验批、分项工程的质量验收情况 该工程的地基与基础分部共分土方工程、砼基础分部;砼基础有模板、钢筋、砼分项,所有资料均齐全、完整,验收合格。 四、工程观感验收情况 现场全面检查基础的外观质量一般,符合设计及验收规范要求。 五、隐蔽工程验收情况 钢筋隐蔽前施工项目通知我监理项目部进行了验收,验收后均形成隐蔽验收记录,经查验,符合设计图纸及有关规范要求。 六、现场质量实测情况 1.基础部分分别共制作标准养护、同条件养护均有砼试块龄期均未达到,待测。轴 线位移、标高、截面尺寸、表面平整度等基本符合质量验收规范。砼试块留置组数、见证取样符合规范要求。 1、基础部分共进行钢筋复试:组; 2、基础钢筋焊接头共23组。 3、基础实体检测回弹报告3份。

竣工验收监理质量评估报告

安徽医科大学临床医学院学生公寓4#楼工程竣工 质 量 评 估 报 告 监理单位:中外建天利(北京)工程监理咨询有限公司 编制日期:二00六年八月日

一、工程概况: 安徽医科大学临床医学院学生公寓4#楼位于合肥市经济技术开发区,该工程建地上6层,层高3300mm,总建筑面积8105m2,建筑总高度21.780m。主体结构安全等级为二级结构;建筑抗震设防类别为丙类,抗震设防烈度7度,基本地震加速度0.10g,设计地震分组第一组,场地类别为Ⅱ类,为框架结构,抗震等级为三级;本工程基础持力层为②2层粘土层f a k=280kp a;Es=13.0Mp a;独立基础、基础柱及地梁为商品砼浇筑。本工程采用砼强度:基础垫层为C15,柱下基础为C25,基础柱、地梁及一二层柱梁板为C30;局部基础稍有加深。本工程室内相对标高相当于高程42.680m 二、工程建设和相关单位: 建设单位:安徽医科大学临床医学院 勘察单位:安徽省建筑工程勘察设计院 设计单位:合肥市建筑设计研究院 质监单位:合肥市经济开发区质监站 施工单位:合肥市第五建设有限公司 监理单位:中外建天利(北京)工程监理咨询有限公司 三、工程监理依据: 1、国家有关法律、法规和规章,地方性法规、规章; 2、建设单位委托监理合同及施工合同; 3、工程地质勘探报告,工程设计图纸、图纸会审、答疑记录、设计变 更及联系单; 4、控制性标准规范,监理规范和安徽省监理规程。 四、工程质量评估依据: 1、《建筑工程施工质量验收统一标准》GB50300-2001 2、《建筑地基基础工程施工质量验收规范》GB50202-2002 3、《混凝土结构工程施工质量验收规范》GB50204-2002 4、《砌体工程施工质量验收规范》GB50203-2002

地基与基础监理评估报告

1 工程概况 1.1工程名称:中国移动东莞区域省级通信枢纽楼 1.2建设单位:中国移动通信集团广东有限公司东莞分公司 1.3设计单位:深圳市建筑设计研究总院有限公司 1.4施工单位:南昌市第一建筑工程公司 1.5监理单位:广东达安工程项目管理有限公司 1.6 勘察单位:韶关地质工程勘察院 1.7建筑面积:15148.99 m2 1.8楼层结构:地下一层/地上七层,建筑高度34.52M,最大跨度8.4M。 2 评估依据 2.1 国家法律、法规和行政规章,主要有: 《中华人民共和国建筑法》 《建筑工程质量管理条例》 《中华人民共和国合同法》 《工程建设监理规定》 2.2 国家现行的强制性技术标准,主要有: 国家标准《建筑安装工程质量检验评定统一标准》(GBJ 300-88) 国家标准《建筑工程质量检验评定标准》(GBJ 301-88) 国家标准《地基与基础工程施工及验收规范》(GBJ 202-83) 国家标准《砌体工程施工及验收规范》(GBJ50203-98) 国家标准《混凝土结构工程施工及验收规范》(GB50204-92) 行业标准《钢筋焊接及验收规程》(JGJ18-96) 2.3 工程勘察设计文件 地质勘察资料 施工图纸、设计说明和设计指定的标准图集 设计交底会议纪要、设计变更文件 建设单位提出的工程变更文件 2.4 合同 建设单位与监理单位签订的建设工程监理合同 建设单位与施工单位签订的建筑工程施工合同

3 质量保证体系评估 3.1建筑材料、半成品、成品的准用证、质保单、复试报告等各项质量保证资料基本齐全;对于所进场的建筑材料,指定了专人负责,进行了严格管理;并对进场材料及时取样,送检测单位检验合格后方予使用,把关较严格。 3.2本工程采用商品混凝土,试块均在监理见证下随机抽样制作,样本数符合规定,混凝土养护符合规范规定要求。 3.3各分项、分部工程的施工,能严格把关,有自检、互检制度和专职质量监督员负责各项检查工作;有较完善的质量管理体系。 3.4隐蔽工程验收手续基本上与施工进度同步,隐蔽验收资料基本齐全。 4 质量保证资料核查表(基础分部)

监理竣工验收质量评估报告-综合楼

遵仁高速仁怀收费站出入口环境整治工程——综合楼 监 理 竣 工 验 收 质 量 评 估 报 告 监理单位(公章): 总监理工程师:日期:年 月日

技术负责人:日期:年月 日 一、工程概况: 仁怀收费站出入口环境整改工程——收费综合楼位于遵仁高速 仁怀南出入口,建筑面积3444.88㎡,建筑层数为4层,建筑高度 为17.94m。建筑结构形式为框架结构,建筑结构的类别为三类,使 用年限为50年,建筑的耐火等级为二级。基础采用钢筋混凝土扩展 基础。楼地面、踢脚、内墙面及顶棚做法按照西南图集相关做法进行。 二、工程建设和相关单位: 建设单位:仁怀市住房和城乡建设局 勘察单位:贵州鼎盛岩土工程有限公司 设计单位:贵州省交通规划勘察设计研究院股份有限公司 质监单位:仁怀市质量监督站 施工单位:重庆市泰诚建设工程有限公司 监理单位:贵州三力建设监理有限责任公司 三、工程监理依据: 1、国家有关法律、法规和规章,地方性法规、规章; 2、建设单位委托监理合同及施工合同; 3、工程地质勘探报告,工程设计图纸、图纸会审、答疑记录、 设计变更及联系单; 4、控制性标准规范,监理规范和贵州省监理规程。 四、工程质量评估依据: 1、《建筑工程施工质量验收统一标准》GB50300-2013 2、《建筑地基基础工程施工质量验收规范》GB50202-2002 3、《混凝土结构工程施工质量验收规范》GB50204-2015 4、《砌体工程施工质量验收规范》GB50203-2011

5、《屋面工程质量验收规范》GB50207-2012 6、《地下防水工程质量验收规范》GB50208-2011 7、《建筑地面工程施工质量验收规范》GB50209-2010 8、《建筑装饰装修工程质量验收规范》GB50210-2011 9、《建筑给水排水及采暖工程施工质量验收规范》 GB50242-2002 10、《建筑电气工程施工质量验收规范》 GB50303-2002 11、施工检验批及相关工程质量保证资料。 12、地质勘察报告及相关验收。 五、监理在工程过程中质量验收情况: (一)地基与基础分部: 1、基础子分部工程,包括钢筋混凝土扩展基础一个分项工程。 钢筋混凝土扩展基础分项,包括模板安装、拆除,钢筋加工、安装,混凝土施工,现浇结构外观及尺寸偏差等12个检验批,开挖前规划部门定位放线、复线符合要求,主控项目及一般项目等验收合格,所有砼均采用商品混凝土、浇筑、养护符合规范规定,混凝土试块按《混凝土工程质量验收规范》的规定,按标准养护,同条件养护,砼浇筑质量情况良好,少数轴线位置,截面尺寸有少量偏差。总体满足设计文件和相关规范要求。 2、土方子分部,包括土方开挖、土方回填两个分项工程 (1)土方开挖分项:包括一个检验批。主控项目:标高、长度宽度及边坡,一般项目:表面平整度、基底土性。经验收均符合要求。 (2)土方回填分项:包括一个检验批。主控项目:标高、分层压实系数,一般项目:回填土料、分层厚度及含水量、表面平整度。经验收均符合要求。 (二)主体结构分部: 1、混凝土结构子分部,包括模板、钢筋、砼、现浇结构四个分 项工程,28个检验批。

基础验收评估报告监理

基础验收评估报告 监理 1 2020年4月19日

一、工程概况 (一)工程概况 ***工程位于****,该工程有***,建筑面积34797m2,其中地下一层7148.28m2;地上13层,建筑面积27648.72m2,建筑高度58,6米。 本工程采用框架抗震结构,基础为平板式伐型基础,建筑结构安全等级为二级,建筑物合理设计使用年限50年,抗震设防度为8度,建筑耐火等级为一级。 本工程基础、底板垫层为100厚C15混凝土,抗水基础,基础主体结构采用C30混凝土±0.000以下采用M7.5,水泥砂浆、主体墙砌体采用M5.0混合砂浆B06级加气混凝土砌块,±0.000以下砌体采用M5.0水泥砂浆MU10煤矸石砖砌筑。 (二)参加单位 建设单位: 设计单位: 勘察单位: 施工单位: 监理单位: 二、工程建设目标

质量等级:合格 三、评估依据 工程建设监理合同、工程施工承包合同; 经设计审图机构经过的施工图; 经总监审批的施工组织设计; 经审批的监理规划和监理实施细则; 《建筑地基基础工程施工质量验收规范》GB50202- 《电梯工程施工质量验收规范》GB50310- 《混凝土工程施工质量验收规范》GB50204- ; 《钢筋焊接及验收规范》JGJ18- ; 《建筑电气工程施工质量验收规范》GB50303- ; 《建筑给排水工程施工质量验收规范》GB50242- ; 《建筑工程施工质量验收统一标准》GB50300- ; 四、质保资料审核情况 3 2020年4月19日

五、材料进场见证及取样情况: (一)进场材料情况如下: (1)钢材:采用。 (2)水泥:采用牌,等级P.O32.5R、P.O42.5R。 (3)石子、砂:石子采用碎石规格13~40mm,砂采用河砂。 各种进场材料均有出厂合格证,并按规定经监理现场见证取样送检,检测结果符合要求。 (二)、原材料见证取样送检情况: 4 2020年4月19日

桩基与地基监理验收评估报告

桩基工程 监理评估报告 一、工程概况 二、工程名称: 三、工程地点: 四、建设单位: 设计单位:一、勘察单位:二、监理单位:三、施工单位:四、质检单位: 五、地基基础结构形式:桩基础该工程性质为安置房。总建筑面积为9924.77 六、平方米,地下1层、地上19层,建筑总高度62.373米。基础为冲孔灌注桩、独立承台;上部为框剪结构。基础设计等级为二级,孔桩采用冲孔灌注桩。冲孔灌注桩设计桩径(R)为800mm、砼强度为C30水下砼,其持力层为碎块状强风化花岗岩或中风化花岗岩。冲孔灌注桩具体情况如下:单桩承载力特桩型数量(根)直径(mm)征值(KN)载力(KN)单桩极限承持力层冲孔灌碎块状强风化花岗岩或中341 注桩 800 2700 5400 风化花岗岩二、合同的履行 1、施工合同的执行:本工程桩基于年月日开工, 年月日完成 根单位工程桩基施工,年月日,桩基质量检测工作已完成,检测结果合格。至此施工单位已按合同要求完成该区段桩基验收内容。共 6 页第 1 页 工程质量评估报告(桩基子分部工程)工程名称: 建设单监理单位:总监理工程师:总工程师: 编制单位: 编制日期:年月日 七、 八、. 目录 一、工程概况 (1) 二、合同的履行 (1) 三、质量控制情况 (2) (一)、材料进场质量控制及施工过程监理质量控制 (2) (二)、见证取样和送检结果汇总表 (3) (三)、桩身质量检测情况 (3) (四)、桩位偏差、竣工资料情况 (4) (五)、分部、分项工程质量评定 (5) (六)、桩基子分部工程施工过程中的质量问题及处理 (5) 四、桩基子分部工程验收情况 (6)

五、桩基子分部工程验收评估结果 (6) 监理验收评估报告 一、工程概况 工程名称:工程地点:建设单位:设计单位:勘察单位:监理单位:施工单位:质检单位:地基基础结构形式:桩基础该工程性质为安置房。总建筑面积为9924.77平方米,地下1层、地上19层,建筑总高度62.373米。基础为冲孔灌注桩、独立承台;上部为框剪结构。基础设计等级为二级,孔桩采用冲孔灌注桩。冲孔灌注桩设计桩径(R)为800mm、砼强度为C30水下砼,其持力层 为碎块状强风化花岗岩或中风化花岗岩。冲孔灌注桩具体情况如下:单桩承载力特桩型数量(根)直径(mm)征值(KN)载力(KN)单桩极限承持力层冲孔灌碎块状强风化花岗岩或中341 注桩 800 2700 5400 风化花岗岩二、合同 的履行 1、施工合同的执行:本工程桩基于年月日开工, 年月 日完成根单位工程桩基施工,年月日,桩基质量检测工作已完成,检测结果合格。至此施工单位已按合同要求完成该区段桩基验收内容。共 6 页第 1 页 14:07:41 诚信%结友 2018/7/5 14:07:41 诚信%结友 2018/07/05 14:07:40 2、施工图的执行及重大设计变更情况:在10#楼桩基工程施工中,施工单位严格按照设计图纸要求进行施工,无设计变更。 3、工程技术标准的执行:本工程主要执行的规范、规程:(1)《建筑工程施工质量验收统一标准》(GB50300-2001) (2)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(3)《混凝土结构工程施工质量验收规范》(GB50204-2002)(4)《工程测量规范》(GB50026-2007)(5)《混凝土强度检验评定标准》(GB/T50107-2010)(6)《钢筋焊接及验收规范》(JGJ18—2003)(7)《建筑桩基技术规范》(JGJ94—2008) 4、监理项目管理班子的构成及主要管理人员:总监理工程师:土建监理工程师:土建监理员:安全员:见证员:三、质量控制情况(一)、材料进场质量控: HRB335HPB235φ8、本工程钢筋主要采用钢筋:、1 制及施工过程监理质量控制.14、18三种规格钢筋,由厦门众达、福建三钢闽光、山东鲁丽钢铁、河北钢铁、河北泰钢铁等公司提供。钢材出厂合格证13份,原材见证取样及见证送19组、报告9份,检测结果合格且见证取样及送检率为100%,钢筋单面搭接电弧焊、 焊接接头见证取样及见证送检38组、报告13份,检测结果合格且见证取样及送检率为100%,资料齐全。共 6 页第 2 页 诚信%结友 2018/7/5 14:08:08 诚信%结友 2018/07/05 14:08:08 2、混凝土:为商品C30水下砼,由厦门市集美区鸿铭建材有限公司提供,砼配合比试验报告341份,开盘鉴定341份,出厂合格证341份。符合要求。 3、混凝土试块强度:桩身标准养护混凝土试块按每根桩留置一组,共取样342组,最小强度值为33Mpa,平均值为38.19Mpa,结果符合要求。 4、桩基施工过

工程竣工验收监理评估报告(20210215215433)

鑫园物流配送中心二期工程 工 程 质 量 评 估 报 告 总监理工程师:______________ 长阳清江建设工程监理有限责任公司潜江分公司 2018年2月 、工程概况

建设单位:湖北鑫园商贸股份有限公司 设计单位:中建三局第二建设工程有限公司华中建筑设计院 监理单位:长阳清江建设工程监理有限责任公司潜江分公司 施工单位:湖北高飞建筑工程有限公司 本工程为鑫园物流配送中心二期工程,钢筋混凝土结构、钢结构,1#楼六层,建筑檐高23.4m,建筑面积7015.90川;2#楼二层,建筑檐高10.2m,建筑面积1561.60 m2; 3#、4#、6#、7#楼一层,建筑檐高8.3m,建筑面积3437.28 叭9#、10#、11#楼一层,建筑檐高8.3m,建筑面积3360.00 m。安全等级为二级;耐火等级二级;抗震设防烈度为6度;抗震等级为四级;设计使用年限50年;屋面防水年限为15年。 二、评估报告 1、本工程地质勘探报告、工程设计图纸、施工图审查报告。图纸会审记录,设计变更及工程业务联系单等。 2、本工程施工合同及工程监理合同。 3、《建筑工程施工质量验收统一标准》、《建筑工程施工质量验收规范》、《建筑法》、《建筑工程质量管理条例》、《建筑工程安全生产管理条例》、《工程建设标准强制性条文》(房屋建筑部分)、《建筑工程监理规范》等。 4、国家及省、市关于钢材、水泥、砂、石、墙体材料、防水材料,钢筋焊 接等的质量验收、检测、实验方面的标准、规范、规程及办法。 三、施工企业执行法律、法规,工程建设强制性标准条文及企业工艺标准情况。 1、按施工合同要求组建了本工程项目部,配备了具有相应资格的项目经理、施工员、技术员、质检员及安全员,建立了从公司各科室到各班组的质量责任制和各种质量管理制度。在整个中质量管理体系运行基本正常。工程施工过程中,项目部组成人员能坚持跟班组作业,组织施工人员按工艺标准及有关要求作业,对监理人员发现的工程质量问题,能认真落实,组织整改。 2、编制了符合本工程特点的施工组织设计及安全施工措施(包括个专项安全施工方案)。能按工程设计图纸及有关工艺标准组织施工。所有建筑材料的选用及砼、砂浆强度等级符合设计图纸要求,在施工过程中未发现有违反国家法律、法规的情况。 四、勘察、设计单位配合情况

最新监理竣工验收评估报告

1#楼工程 竣 工 验 收 质 量 评 估 报 告 单位负责人: 技术负责人: 总监理工程师: 建设监理有限公司 2011年01月12日

一、程概况: 工程地点: 建筑面积:地上建筑面积㎡,地下建筑面积㎡ 结构型式:框剪结构 层数:地下1层、地上12层 建筑高度:35.1m 建设单位: 设计单位: 勘察单位: 监理单位: 施工单位: 电梯施工单位: 监督单位: 施工许可证: 结构安全等级别为三级,抗震设防烈度为7度,屋面、地下室防水等级均为二类。抗震设防类别为乙类,本工程为海景明珠商品房,地下室为车库;地上一~十二层为住宅;结构设计使用年限为50年。 1、地下室砼强度等级: (1)、地下室混凝土底板、承台、地梁垫层强度等级均为C15,承台、底板、地梁车道及顶板混凝土强度等级均为C30,抗渗等级为P8。地下室墙口、外剪力墙及柱混凝土强度等级均为C35,抗渗等级P8,桩芯混凝土强度等级均为C30。 (2)、地下室墙体采用MU10多孔砖,M10水泥砂浆砌筑。 2、主体结构 (1)一至十二层结构层高为2.9m,一层B区为配电室,一~十二层为住宅。一至四层剪力墙、柱混凝土强度等级均为C35,五至七层均为C30,一至八层梁板混凝土强度等级均为C30,九层以上及梁板混凝土强度等级均为C25,构造柱等零星构件设计混凝土强度等级C20;

(2)、墙体采用MU10多孔砖,混合砂浆砌筑。 3、建筑装修装饰: (1)外墙面:一、二层采用文化石,三层至十二层采用马赛克及涂料涂饰;(2)内墙面:住宅采用水泥砂浆粉刷;顶板腻子二遍(含厨房、卫生间),公共部分采用满刮二道腻子磨光;其公共部分一层楼梯间墙面采用饰面砖,一层电梯采用大理石,二层以上均为三道内墙涂料涂饰;电梯前室采用饰面砖、石膏板吊顶。 (3)楼地面:楼梯踏步地面采用印华地砖,电梯地面为地砖,楼梯扶手及楼梯平台栏杆均为金属栏杆。 (4)天棚:住宅采用刮腻子,电梯前室吊顶,楼梯为白色水泥漆。 (5)门窗工程:门窗采用福建省榕都建设工程有限公司的产品,各入户门采用“金典”钢质隔热防火门。 (6)建筑屋面:找平层采用20厚1:3水泥砂浆找平,二道“厦日”牌991聚合物水泥防水涂料,一道25厚挤塑保温隔热板和细石砼保护层。 4、建筑给水、排水及采暖: (1)生活用水由市政管网引入,然后引至各层用水点。 (2)排水管采用U-PVC引至建筑物外。 5、建筑电气: (1)供电由变配电房采用电缆引至单位工程动力箱及控制箱,然后分别引至用电设备。 (2)照明灯具,开关及插座采用设计及业主要求的型号、规格。 (3)防雷接地:本工程为三类防雷建筑,屋面避雷带采用明装方式,引下线利用柱内钢筋与接地装置焊接。 二、监理范围及内容: 监理部按签订的监理合同,施工合同,对本工程实施施工(土建水电)阶段监理,对工程进行进度控制、质量控制、投资控制,最终达到目标控制。 三、监理机构组成及主要管理人员变动情况: 总监理工程师:

6#基础验收监理单位评估报告

康城瑞河兰乔花园6#住宅楼 基础分部工程 质 量 评 估 报 告 编制人: 审核人(总监理工程师): 编制单位:北京兴电国际工程管理有限公司 日期:2014年 4月 15日

一、工程概况: 1.工程项目概况 在施工过程中,施工单位按照合同规定和设计图纸要求,认真组织施工。目前,基础施工内容已完成。施工单位的自检及监理单位的初验工作已完成,监理单位对施工单位报审的质量控制资料进行审核,认可资料基本齐全完整,施工单位对存在的问题已进行了认真整改。因此监理单位同意施工单位对该基础分部的验收审报,并对基础工程进行了质量评估。 二、评估依据: 1、业主提供的经审查机构审查通过的设计施工图; 2、图纸会审记录、设计修改图纸、设计变更通知; 3、本工程委托监理合同,工程建设施工合同文件。 4、《建设工程监理规范》(GB50319-2013)。 5、《建筑工程施工质量验收统一标准》(GB50300-2001)。 6、《砌体工程施工质量验收规范》(GB50203-2002)。

7、《混凝土结构工程施工质量验收规范》(GB50204-2002)。 8、国家现行的法律、法规及建设工程相关的技术规范规程。 三、基础阶段的监理程序及监理工作: 进入基础结构施工后,监理单位按照《委托监理合同》的要求,依照《监理规划》、《监理实施细则》、《旁站监理计划》等监理工作文件的要求,本着严格监理、热情服务的原则,积极开展基础施工阶段的监理工作。按照“四控制”指导原则,重点作好对工程质量和施工安全方面的控制,尤其始终先抓好事前控制和事中控制的工作。采取巡视和平行检查方式对工程质量进行跟踪监理,并对关键部位和关键工序进行旁站监理,健全了材料报验,工序报验制度,严格执行了不合格材料不准使用,上道工序检验不合格不准进入下道工序施工的规定。定期或不定期主持召开由建设单位、施工单位参加的工地例会和专题例会,根据现场施工的实际情况以及配合政府部门的要求,多次组织进行现场质量、安全、文明施工、施工现场创卫等的检查,并对检查出的问题进行通报,针对现场施工组织管理、施工质量、安全及进度存在的问题提出相应的整改要求和建议,监理对整改情况进行跟踪检查和复检,以督促施工单位对存在的问题进行整改。施工单位对质量监督站和监理单位提出的问题基本上都能进行认真整改并进行了书面回复。整个基础施工过程中,未发生过危及结构安全的重大质量和安全事故。 工序(检验批)质量控制: 从楼层内控制点引测放线、钢筋加工、钢筋焊接及(绑扎)安装,

桩基工程验收监理质量评估报告

兆隆·金盾国际A区8#楼 桩基工程质量评估报告 建设单位:郑州兆隆房地产开发有限公司 设计单位:河南东方建筑设计有限公司 勘探单位:河南地矿建设工程(集团)有限公司 监理单位:郑州广源建设监理咨询有限公司 施工单位(章):河南省合立建筑工程有限公司技术负责人: 日期: 2014年月日

桩基工程质量评估报告 一、工程概况 1、工程名称:兆隆·金盾国际A区8#楼 2、工程地点:商丘市归德路与珠江路交叉口西侧 3、建筑面积:29765.29平方米 4、结构层数:混凝土剪力墙结构;地下2层,地上32层 5、参建单位: 建设单位:郑州兆隆房地产开发有限公司 设计单位:河南东方建筑设计有限公司 监理单位:郑州广源建设监理咨询有限公司 施工单位:河南省合立建筑工程有限公司 二、桩基工程情况 1、基础依据河南省地矿建设工程(集团)有限公司2013.01.17提供的兆隆金盾国际商住小区(A区)《岩土工程勘察报告(详勘)》进行设计。采用PHS 桩桩筏基础,桩基础设计等级乙级。 2、本工程±0.000相对高程为50.800米。桩顶标高-7.380(相对高程43.420)。方桩边长a=400mm,桩型号为 PHS-400(220)A-20m,桩身混凝土强度等级为C80。预应力混凝土空心方桩按照中南地区工程建设标准12ZTG208<<预应力混凝土空心方桩>>设计制造,方桩厂家应提供产品详细图纸大样及有关说明(包括方桩力学性能指标),提供产品的有关检验数据及质保证书。本工程桩端持力层为第8层粉土层,进入持力层不应小于800mm。依据当地经验资料,设计单桩承载力特征值为1400kN。为了检验PHS桩的适应性, 3、本工程桩基正式施工之前应按照设计要求进行施工工艺和承载力特性检验性试桩,以便设计依据试桩结果及时调整工程桩设计参数。桩需接长时采

地基与基础工程质量监理评估报告

工程质量监理评估报告 (地基与基础) 工程名称: 建设单位: 设计单位: 施工单位: 监理单位: 编制: 年月日

一、工程概况 1、*****工程为钢筋混凝土框架结构,本工程位于*****,建筑面积为12600㎡,占地面积为1178.89㎡,一至四层均为办公楼,三级抗震6度设防,外墙砌体采用蒸砂加气砼砌块,内墙采用蒸加加气砼砌块,地基及基础工程实际完成日期为2007年4月16日,标准层高为4.2M。 2、本工程依据********勘察分院提供的《******规划岩土工程勘察报告》,持力层为粉质粘土层;地基承载力为200Kpa。 3、基础采用独立基础,抗震等级为三级,抗震设防为6度,建筑长70.40M,宽28.70M,建筑总高度31.6M。 三、评估依据

1、工程建设监理合同; 2、工程施工合同; 3、工程设计施工图; 4、工程测量规范GB50026-93 5、《建筑工程质量验收统一标准》GB50300-2001 6、《建筑地基及基础工程施工质量验收规范》GB50202-2002 7、《砼结构工程施工及验收规范》GB50204-2002 8、《钢筋焊接及验收规程》JGJ18-2003 9、《实施工程建设强制性标准监督规定》; 10、建筑电气安装工程质量检验评定标准GBJ50303-2002 11、混凝土强度检验评定标准GBJ107-2002 四、质量控制资料核查 1、钢筋出厂合格证和进场试验报告 2 份,符合要求; 2、焊接检验报告、焊剂合格证 1 份,符合要求; 3、水泥出厂合格证和试验报告 1 份,符合要求; 4、砖出厂合格证和试验报告0 份; 5、砼配合比和试验报告 1 份,符合要求; 6、砂浆配合比和砂浆试验报告0份; 7、地基验槽记录 1 份,符合要求; 8、基础验收记录1 份,符合要求; 9、施工组织设计 1 份,符合要求; 10、图纸会审记录 1 份,符合要求; 11、隐蔽验收记录 3 份,符合要求; 12、砼旁站记录 3 份,符合要求; 13、施工日记 1 份,符合要求。 五、工程施工质量情况 本工程根据设计及勘察报告的要求,地基承载力为200Kpa,基础强度等级为C30。本工程质量检测由***********工程质量检测中心承担,钢筋原材料、混凝土试块检测,各项检测全部满足设计要求;持力层均在粉质粘土层,呈黄色;基础砼试件抗压强度代表值为31.7-34.3 Mpa,满足设计强度等级C30的要求。施工过程中,基础防护及防降雨措施均严格按施工组织及相关规定实施,各分项工程施工严密、有部署,均能达到规范要求,专业监理工程师全过程进行监控,并对原材料进行审查签认,对混凝土原材料及施工质量进行严格的控制,并按规定对钢筋、水泥、砂、石、砼等进行取样检测,检测报告均合格。基础砼标号:垫层:C15,基础承台、柱及地梁:C30,基础各分项钢筋安装后,经质监站、设计代表、业主代表核验同意验收。

地基基础监理评估报告

西山枣园小区3-1#楼 地基与基础分部工程质量评估报告 编制单位:山西立创建设工程项目管理有限公司 编制人: 审核人: 编制日期:2015年12月21日

西山枣园小区3-1#楼 地基与基础分部工程质量评估报告 一、工程概况: 工程名称:西山枣园小区3-1#楼 工程地点:太原市万柏林区尖枣梁村旧址 建设单位: 太原九鼎和润农业开发有限公司 设计单位:中外建工程设计与顾问有限公司 监理单位:山西立创建设工程项目管理有限公司 施工单位:林州建总建筑工程有限公司 建筑概况: 本工程为西山枣园小区3-1#楼,位于太原市万柏林区枣尖梁村。本建筑物地下一层,地上十二层。钢筋混凝土剪力墙结构。总建筑面积6240平方米,建筑高度33.6米。 结构概况: 基础类型为钢筋混凝土筏板基础,厚度600mm。基础持力层为(3)层砾石层,地基承载力为200KPa。 混凝土强度等级:混凝土采用泵送商品混凝土; 垫层为C15混凝土,基础筏板为C30混凝土,地下室为C30混凝土。

二、评估依据 1 设计图纸,设计变更通知单,图纸会审记录。 2 施工合同、监理合同。 3 《建筑工程施工质量验收统一标准》GB50300—2001。 4 《建筑地基基础工程施工质量验收规范》GB50202-2002 5 《地下工程防水技术规范》GB50108-2008 6 《混凝土结构工程施工质量验收规范》GB50204—2002。 7 GB50203-2011砌体结构工程施工质量验收规范。 8 现行建筑工程各相关施工技术规程及法律、法规等。 9 《高层建筑混凝土结构技术规程》JGJ 3-2010。 10 《建筑桩基技术规范》(JGJ94-2008)。 三、施工过程监理 1.对原材料控制 施工中所需的原材料及成品进场都需经我监理单位审核,要求出具合格证, 对要做施工复试的原材料都将进行见证取样检测,检测合格后方可投入使用。 施工使用中还继续监测原材料的质量问题,对出现质量问题的原材料,包括原 材料破损、过期、发生其他化学变化等都要求予以退场更换合格的原材料使用。 2.对质量的控制 在施工过程中,我单位还全程监管施工质量,要求对每一道工序都进行复查,特别是隐蔽工程严格按照规范及设计图纸施工,隐蔽工程验收前首先由班组自查、项目部复查,再报监理单位、业主代表核验,经现场监理人员检查合格后方予以隐蔽并进行下一道工序。监理部及时做好检查,抽查复核工作,做好监理日记和各种记录。 3.分项工程的验收

工程监理竣工验收质量评估报告.

72946部队综合业务楼工程竣工验收 质量评估报告 建设单位(章):中国人民解放军72946部队 监理单位(章):山东奥荣工程项目管理有限公司

72946部队综合业务楼工程 单位工程竣工验收质量评估报告 签字栏: 签字岗位职务日期编制人总监代表 审核人总监理工程师 批准人公司总工程师 山东奥荣工程项目管理有限公司 2012年10月25日

目录 1、工程概况 2、监理部组织机构 3、监理评估依据 4、开工前的准备工作 5、监理合同履行情况 6、监理工程成效及施工过程问题的处理 7、施工过程的质量控制 8、材料的质量控制 9、对工程资料的审查 10、施工过程中质量缺陷的处理和存在问题 11、工程项目的综合评估结论

一、工程概况 1.工程项目建设相关单位目录 建设单位:中国人民解放军72946部队综合业务楼 设计单位:淄博市规划设计研究院 监理单位:山东奥荣工程项目管理有限公司 勘探单位:淄博市规划设计研究院 施工单位:山东新城建工股份有限公司 质量监督单位:济南军区质量监督站 2.建筑概况 工程为72946部队综合办公工程,总建筑面积12843平方米,建设地点位于中国人民解放军72946部队驻地;工程类型为框剪结构。 工程主楼基础结构筏板基础,其中主楼南侧、北侧框架结构,基础为柱下独立基础。 3.质量目标 工程质量达到济南军区优质工程标准 4.工期 455天 5.合同价格 1968万元 二、监理部组织结构 总监理工程师:国强 土建专业监理工程师:张方利 水电专业监理工程师:刘淄

安全监理工程师: 三、监理评估依据 1、监理委托合同及建设单位与承建单位签订的施工合同; 2、工程设计图纸会审纪要及设计变更文件; 3、国家现行的工程施工验收规范技术标准和评验标准; 4、国家有关建设监理的政策法规; 5、济南军区及各级政府关于工程建设的政策法规; 6、建设单位提供的工程地质勘查报告; 7、本工程招标书复印本。 四、开工前的准备工作 1、审核施工组织设计及施工总平面布置图; 2、审核项目部成员及证件; 3、审核施工单位进场设备是否满足要求; 4、审核施工单位的测量设备及工具是否校正和检验; 5、检查试验员资质上岗证; 6、检查临建设施与施工平面是否相符。 五、监理合同履行情况 1、山东奥荣工程项目管理有限公司按照监理合同,组建了现场监理部,按监理规范及监理规划要求开展工程监理工作。 2、对国家规定应在开工前办理的各种手续及文件逐项进行了审核、检查,凡不符合要求的要求有关单位按规定办理。在具备了开工条件后,由总监下达开工令。

地基与基础工程监理质量评估报告

地基与基础工程监理质量评估报告 编 审广东达安工程项目中国移动东莞区域 制: 核: 管理有限公司 省级通信枢纽楼工程项目监理部 日期:2010年6月 1工程概况 1.1 工程名称: 中国移动东莞区域省级通信枢纽楼 1.2 建设单位: 中国移动通信集团广东有限公司东莞分公司 1.3 设计单位: 深圳市建筑设计研究总院有限公司 1.4 施工单位: 南昌市第一建筑工程公司 1.5 监理单位: 广东达安工程项目管理有限公司 1.6 勘察单位: 韶关地质工程勘察院 1.7 建筑面积: 2 15148.99 m 1.8 楼层结构: 地下一层/地上七层,建筑高度34.52M,最大跨度8.4M 2评估依据 2.1国家法律、法规和行政规章,主要有: 《中华人民共和国建筑法》《建筑工程质量管理条例》 《中华人民共和国合同法》《工程建设监理规定》 2.2国家现行的强制性技术标准,主要有: 国家标准《建筑安装工程质量检验评定统一标准》(GBJ 300-88) 国家标准《建筑工程质量检验评定标准》(GBJ 301-88) 国家标准《地基与基础工程施工及验收规范》(GBJ 202-83)

国家标准《砌体工程施工及验收规范》(GBJ50203-98 国家标准《混凝土结构工程施工及验收规范》(GB5020令92) 行业标准《钢筋焊接及验收规程》(JGJ18— 96) 2.3工程勘察设计文件 地质勘察资料 施工图纸、设计说明和设计指定的标准图集 设计交底会议纪要、设计变更文件 建设单位提出的工程变更文件 2.4 合同 建设单位与监理单位签订的建设工程监理合同 建设单位与施工单位签订的建筑工程施工合同 3质量保证体系评估 3.1建筑材料、半成品、成品的准用证、质保单、复试报告等各项质量保证资料基本齐全;对于所进场的建筑材料,指定了专人负责,进行了严格管理;并对进场材料及时取样,送检测单位检验合格后方予使用,把关较严格。精品文档 收集整理汇总 3.2本工程采用商品混凝土,试块均在监理见证下随机抽样制作,样本数 符合规定,混凝土养护符合规范规定要求。精品文档收集整理汇总 3.3各分项、分部工程的施工,能严格把关,有自检、互检制度和专职质 量监督员负责各项检查工作;有较完善的质量管理体系。精品文档收集整理汇总 3.4隐蔽工程验收手续基本上与施工进度同步,隐蔽验收资料基本齐全。 4 质量保证资料核查表(基础分部)

基础分部工程质量评估报告(监理)

基础分部工程质量(监理)评估报告 (房屋建筑) 工程名称:_________________ 监理单位:_________________ 报告编制:_________________ 审核(总监理工程师):___注册号:____ 批准(单位技术负责人):___注册号:___

填写说明 1. 工程质量评估报告应在监理单位对工程予验收合格后,工程质量监督站检查工程验收工作前提交工程质量监督站。 2. 工程质量评估报告必须由总监理工程师组织编写,经总监理工程师审核,监理单位技术负责人批准,加盖监理单位公章生效。 3. 评估的工程如没有所列出的项目时,可按以下方式处理: 3.1例:建筑物总高度36.4米,层数12层,其中地下/层,地上12层。(采用斜线对角划,请勿留空白) 4. 实体质量的描述:着重描述施工过程监理如何进行质量控制的情况含结论) 4.1例:砼工程质量:应按相应的质量验收规范在“配合比的计量、砼的制作、拌和、运输、浇筑、振捣、养护、施工缝的留置”等方面进行过程控制描述。 5. 填写分部(子分部)工程质量评估报告时,因工期的需要,有些质量指标尚未出来,如砼、砂浆试块(因龄期未到)不能进行统计判定,这时可以不进行统计判定,但必须写清楚试块试验、留置(含见证取样送检)的情况,提供参考报告。待齐全后,即时补充完善。 6. 工程质量评估报告填写内容要求真实,语言简练,字迹清楚。 7. 工程质量评估报告(分部、单位工程)一式四份,建设、监理、质量监督机构、城建档案馆各留一份。 1.工程概况 1.1工程名称:____________________

1.2建设单位:____________________ 1.3地勘单位:____________________ 1.4设计单位:____________________ 1.5总承包单位:___________________ 1.6建设地点:____________________ 1.7工程项目所在地周边环境、地势、地形:________________________________________________________________________________________________________________________。 1.8总建筑面积___平方米、其中地下室___平方米、地上裙楼___平方米、主楼___平方米。 1.9建筑物总高度___米;层数___层,其中地下___层,地上___层。 1.10占地面积___平方米;纵向__轴至__轴___米;横向__轴至__轴___米。 1.11基础形式:____________________________________________________________________________。 1.12设计对地基持力层的要求______________________________________________________________________。

地基与基础分部工程监理评估报告

地基与基础分部工程 监理质量评估报告 工程名称: 建设单位: 承包单位: 设计单位: 总监理工程师: 报告日期年月日 监理单位、城建档案馆及其他有关单位各存一份 一、工程概况

1. 建设单位:无锡工业园设计有限公司 2. 施工单位:华仁建设集团有限公司 3. 设计单位:无锡市民用建筑设计院发展有限公司 4. 勘察单位:无锡市民用建筑设计院发展有限公司 5. 监理单位:江苏赛华建设监理有限公司 6.工程规模:无锡创意产业园三期工程,位于无锡市滨湖区建筑路与明园路交叉路口。工程建筑面积为205971.6㎡,由A~D号4幢高层及其下连体组成。其中A塔楼23层,B、C、D塔楼12层,AB、BC、CD裙房为5层。地下2层。总建筑高度为A塔楼104. 4m ,B、C、D塔楼56.6m,AB、BC、CD裙房26.7m.本工程为钢筋混凝土框架、框剪结构。桩端以(5-2)号粉质粘土层为持力层;基底(4)粉质粘土夹粉土层,基础埋深-10.5m。 7.本工程地基基础设计等级为甲级,采用桩筏基础。基底持力层为(4)粉质粘土夹粉土层,其承载力特征值fak=110kpa,场地类别为III类。 8.本工程防水等级为一级,根据地质情况,采用静压桩(B、C、D塔楼以及裙房)和灌注桩(A塔楼)群桩基础,其中静压预制管桩数量为2166根,桩径500,桩顶标高-5.5、-5.7、-5.9m,桩长11\12m,砼强度C80,抗压桩单桩竖向承载力特征值1050KN,抗拔桩承载力极限值不小于1100KN;灌注桩数量为365根,桩径700,桩顶标高-,6.1、-6.3、-8.0m,桩长35m,砼强度C35,单桩竖向承载力极限值为7000KN。基坑坑深-1 0.5m,有含水层,支护方案为喷锚并设置井点降排水措施;地下室结构:垫层100mm厚,C15砼;基础平板筏基700\800mm厚,C30S8大体积砼;外墙400\350\300mm厚,C30\ C35S8砼;内墙250mm厚,C30砼;柱、梁及楼板的砼强度等级如下:基础底板为C30\C40 S8,柱为C30 \C40 \C60 S8。本工程地上部分为砼框剪结构,外墙铝合金门窗,外墙保温为35厚XR保温砂浆,外装饰为干挂石材;内墙、天棚为白水泥批白,楼地面为20厚1:3水泥砂浆。 9.二次结构砌筑:地上内外墙采用A3.5强度的蒸压加气砼砌块,M5混合砂浆砌筑。二、施工过程 本工程于2009-11-23开始挖土,由甲方监理组织施工单位、设计单位及无锡市民用建筑设计院发展有限公司通过地基基槽土质验收。滨湖区质监站进行监督,并于多次抽查验收基础底板、地下室墙、顶板钢筋、模板分项隐蔽工程。施工过程中。于2010年5月28日由监理组织各参建单位进行桩基子分部的验收。监理严把质量关,对每一道工序严格验收,对
