预制空心板梁施工方案

阿拉尔市塔里木大道交通桥工程预制空心板专项施工方案

承包人:新疆阿拉尔南口建筑公司309项目部 日期:2013年7月3日 一、工程概况. 预制场选址:根据施工现场实际情况,预制场设置在本工程北侧,具体内容详见施工现场平面布置图;本桥梁工程上部结构采用9—20m预应力钢筋砼空心板,梁长为19.96m,高0.95米,全桥共306片梁。 二、施工部署

三、上部结构. 空心板施工工艺框图

1)、预制梁场地、钢筋加工棚场地、砂石料场地进行40cm天然砂砾回填、平整、洒水、碾压场地平整以及场地C10砼硬化。 2)、对处理好的硬化地基,用C30砼浇筑台座20m*1.24m*0.3m作为空心板底模,部分地方加筋埋设。台座两端1.5m范围内设置一层φ8钢筋网片,双向间距为15cm。 台座模板安装固定用对拉螺杆来完成,预埋φ25mmUPVC套管,间距为50cm。台座空心板吊点处设置10cm宽,8cm深的兜底槽,为保证兜底吊装,需每次吊装完重新对台座兜底槽进行抹砂浆(M15)。 3)、由于场地面积有限,我部共计浇筑73个台座,台座砼浇筑完成,对预制梁场台座四周设置20m*0.3m*0.1m r=0.05m的C30混凝土排水沟,防止积水影响台座基础产生不均匀的沉降。 4)、拌合站的建设 由于空心板砼为高标号混凝土、水化热较大不利于长途运输,我部采用自拌混凝土,在梁场架设一台1200型、一台1000型拌合站,1000型拌合站作为备用。

5)、在工程开始前,确保空心板施工人员、机械、材料的正常进场及完成进场人员的安全教育。空心板侧模、端模以及芯模采用定型钢模,空心板台座清理后,铺设地板革后即可进行钢筋成型和安装。 2、钢筋加工及模板安装 1)、钢筋加工在钢筋加工场完成,其水平运输采用25m平板车完成。钢筋绑扎及支模在预制场完成。 钢筋连接:以丝接为主;绑扎或焊接,其接头总数均不能在同一断面上大于50%,其绑扎搭接、焊接搭接长度必须符合设计规范要求,严格按照图纸施工。 2)、在空心板预制场台座上先进行空心板底板及腹板钢筋绑扎,并按设计坐标布设波纹管及定位筋。绑扎时必须按设计图纸及施工规范进行,保持钢筋间距、尺寸准确。钢筋保护层采用砼垫块形成且保护层厚度满足设计要求。上述每道工序须经监理工程师验收合格后,方可进行下一道工序。 3)、模板垂直运输采用16T吊车,水平运输采用50装载机,模板安装由机械、人工配合来完成。底板及腹板钢筋绑扎好后方可进行芯模安装,安装顺序从梁的一端依次组装至另一端。为确保芯模的位置及底板厚度,必须设置@700mmφ16马蹬筋,。1.2m每根长 4)、芯模安装后,即可进行顶板钢筋绑扎; 5)、顶板钢筋绑扎完后方可进行侧模、端模安装。先在端模上安装锚垫板,锚垫板应与两端封头模板同时定位固定,锚垫板平面必须与管道中心线垂直,锚垫板孔中心与管道中心线一致。侧模、端模安装时调好高度和垂直度,在外模底口,设对拉螺丝拉紧,预埋φ25mmUPVC套管,间距为40cm,不致跑模漏浆。侧模、端模斜支撑由50钢管固定在φ16@500mm锚固筋上完成,锚固筋沿板梁的四周布设,其间距为500mm,长度为30cm。上述每道工序须经监理工程师验收合格后,方可进行下一道工序。 3、混凝土浇注、养护 1)、C50混凝土拌制:按照实验室出具的配合比、并经监理审批过的配合比进行拌制。拌制中,施工用电不能中断,采用315KW发电机作为备用电源。 2)、空心板混凝土浇筑 对模板、钢筋、预应力管道等再次进行检查完全符合图纸及技术规范要求并经监理工程师签字批准后,方可浇筑混凝土。砼由拌和站集中拌和,料重由电子计量系统控制,不合格的材料坚决不用,砼由罐车运输、搭设溜槽入仓。 浇筑混凝土前,模板内的杂物、积水和钢筋上的污垢应清理干净。模板如有缝隙,应填塞严密,模板内面应涂刷脱模剂。混凝土浇筑前,应严格控制混凝土的和易性和坍落度。 自高处向模板内倾卸混凝土时,为防止混凝土离析,其自由倾落高度不宜超过 1m。 对每一振动部位,必须振动到该部位混凝土密实为止。密实的标志是混凝土停止下沉,不再冒出气泡,表面呈平坦、泛浆。 浇筑采用水平分层,斜向分段的连续浇筑方式,从梁的一端循序进展至另一端。分段长度为2m—4m,分层下料厚度不超过30cm,上层混凝土必须在下层混凝土振捣密实后方能浇筑,以保证混凝土有良好的密实度。 振捣由经验丰富的工人师傅振捣,做到内实外光。由于夏季气温过高,防止混凝土表面裂缝的产生,空心板梁混凝土浇筑完成,待表面收浆后,要对梁面进行压抹、刷毛、湿毡覆盖养护处理。施工中按要求现场制作砼试块,以同条件养护试块强度作为预应力张拉的控制条件。

后张法预应力空心板张拉施工方案

后张法预应力空心板张拉施工方案 一、工程概述 我标段共有中桥五座,通道一道,设计均为16m后张法预应力砼空心板,砼标号为C50,本标段共有后张预应力空心板520片。 二、施工准备工作 1、原材料准备 钢筋采用唐钢生产的Ⅰ、Ⅱ级钢筋,钢绞线采用烟台鞍钢斯凯特钢丝有限公司生产的钢绞线,锚具采用河南开封中原预应力工艺设备厂生产的锚具,水泥采用冀东水泥股份有限公司生产的P.O42.5R水泥,砂采用抚宁洋河砂场的砂。 水采用自打井饮用水,外掺剂采用秦皇岛顺凯达建筑材料有限公司的SKD-5型减水剂,以上各种原材料经检验均符合《技术规范》要求,并经监理工程师认可,进场数量满足目前施工要求。 2、机械设备准备 (1)120KW发电机1台,30KW发电机1台,30T龙门吊二组,钢筋切断机1台,成型机1台,闪光对焊机1台,电焊机4台,HZS50型混凝土拌和楼2座,ZL30型装载机2台,振捣棒20根。混凝土拌和站已经计量部门标定完毕,具备生产能力。 (2)张拉配套设备4套(千斤顶、高压油泵、压力表),已经校验符合要求。 (3)锚具、夹具、连接器等经检测符合《技术规范》要求。 3、施工组织机构及技术交底

由桥梁副经理田春孝负责生产安排,桥梁三队负责施工,技术员2名,试验员2名,现场管理人员5名,技术工20名,普工40名。 施工前对全体施工人员进行一次详细的技术交底和安全交底,主要包括施工工艺、方法、操作过程、质量控制要点及质量检验标准、方法,以及安全操作规程和安全注意事项。 三、施工工艺 1、预制场的布设 预制场共承担520片后张法预应力空心板的预制工作。根据施工工期要求,本工程在预制场内建造56个底模,底模用C30砼浇筑而成,中间砼厚度为35cm,端头2m砼厚度为45cm,端头3m铺设钢筋网,间距为20c m×20cm。 2、预应力施工 1)、预应力孔道成孔 采用预埋金属波纹管成孔工艺。波纹管要求无损伤、不变形,用于制造金属波纹管的低碳钢带其厚度不宜小于0.3mm。置于现场的波纹管,下部每隔2m设一方木,使其离地30cm以上,并在四周设排水沟,防止波纹管进水生锈。 在绑扎钢筋骨架时,用Φ8钢筋焊成方形定位骨架。定位架沿梁长方向每50cm设一道,焊在构造钢筋上,使波纹管在浇注混凝土时不上下左右移动,保证波纹管位置准确。 2)钢束的下料、编束和穿束 钢束采用机械方法进行调直,不能损坏钢丝。 钢束下料用砂轮切割机。钢束下料长度既要满足使用要

预应力混凝土空心板施工方案

预应力混凝土空心板施 工方案 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

预应力混凝土空心板 A、预制空心板台座 先张法预应力台座,张拉台座为C25钢筋砼墩式结构,台面即底层为C25砼,表面为水磨石面层做成底模。张拉横梁用30mm钢板焊成,一端为固定端,设置拉杆长由端头到台面,以减少钢绞线的浪费,另一端为活动端。横梁设计验算最大张拉力时,挠度变形不超过2mm。为使台座具有足够的强度、刚度和稳定性,不致使台座承受全部预应力筋的拉力时,台座变形、失稳,在设计张拉台座结构时进行台座的稳定性和强度验算,使其抗倾覆安全系数大于,抗滑移系数大于。 B、钢绞线和钢筋制作安装 钢绞线和钢筋统一在钢筋棚内制作、编号和堆放,钢筋和钢绞线在施工前分批抽样进行物理性试验,其性能强度满足设计要求,经监理工程师认可才能使用。安装工作:先将U型钢筋分布倒放于台面作垫衬,再布钢绞线,然后预拉钢绞线,预拉前按设计将预应力失效胶管穿入两端钢绞线,扶正U型筋,开始绑扎安装。钢筋绑扎注意将扎丝头转向上、下两侧的四周,以防气囊取出挂破,同时特别注意内模定位筋制作和绑扎的准确性。 C、张拉与锚固 预应力钢绞线采用千斤顶进行单根单向张拉,并分两次进行,第一次为预拉,即提供绑扎钢筋,待钢筋绑扎完毕在浇筑砼前最后张拉到设计值。张拉预应力采取张拉力伸长值双控制施工。张拉程序为0→初应力→100%δcon(持荷2min,锚固)(δcon为张拉时的控制应力)。张拉中,实际伸长量在计算伸长量±6%范围内为正常,否则应查明原因,在锚固后,预应力筋对设计位置的偏差不得大于5mm。 锚固:张拉时锚固固定端和张拉端用锚环楔片锚固,卸张后梁体靠混凝土的握裹力锚固,锚固后的变形控制在6mm以内。 D、模板 底模为精细磨平的水磨石砼台面板(两边镶角铁)。边模为4米一节拼装的定型大块新制钢模侧模,安装模板时用龙门吊上的电动葫芦与人工配合,模板

桥梁预应力空心板梁吊装方案

CB01 施工技术方案申报表 (黄河水电[2012]技案6B010号) 合同名称:南水北调东线一期工程鲁北段工程小运河段工程标段6施工合同 说明:本表一式 4 份,由承包人填写。监理机构审批后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

南水北调东线一期工程鲁北段工程小运河段工程标段6 (合同编号:NSBD/LBD-XYH006) 预制空心板吊装方案 批准: 审核: 编制: 黄河水电工程建设有限公司 南水北调鲁北段小运河段工程项目经理部 二〇一二年八月二十四日

目录 一、技术指标 (1) 二、技术准备 (1) 三、空心板吊装方案 (1) 3.1起重机就位 (1) 3.2钢丝绳固定 (1) 3.3吊升 (2) 3.4对位 (2) 3.5校正 (2) 四. 吊装安全措施 (2) 4.1构件运输 (2) 4.2构件吊装 (2) 五、人员、设备计划 (4) 5.1人员计划 (4) 5.2主要设备、器材准备 (4) 附件:钢丝绳容许拉力计算书 (5)

一、技术指标 板梁角度:0o,5 o,10 o,15 o,20 o,25 o,30 o,35 o,40 o 预制板梁:长15.96m,高0.8m,吊装重量边板289 KN,中板227 KN 长19.96m,高0.95m,吊装重量边板393 KN,中板313KN 公路桥设计安全等级为一级,生产桥设计安全等级为二级。 二、技术准备 (1)空心板预制完成,吊装前吊装组应同质检部门进行联合检查,检查预制空心板外观尺寸、抗震栓位置等,以及桥台、桥墩的结构尺寸等,并对预制空心板编号进行核实,确定空心板运输顺序和安装位置。 (2)空心板在脱底模、移运、堆放、吊装时,混凝土的强度满足设计。 (3)安装空心板时,支承结构(墩台、盖梁)的强度符合设计要求。支撑结构和预埋件(包括预留锚栓孔、锚栓、支座钢板等)的尺寸、标高及平面位置均符合设计要求。 (4)空心板安装前已经检查其外形和构件的预埋尺寸和位置,其允许偏差符合设计规范。 (5)空心板的校正内容包括标高和平面位置。如存在误差可抹一层砂浆找平层进行调整。 三、空心板吊装方案 预制板梁厂装运采用两台50T汽车起重机进行吊装。现场吊装就位采用两台50T汽车起重机。根据预制场及吊装现场情况,各跨预应力空心板依次分别吊装;先进行左岸跨空心板的吊装,再进行右岸跨空心板的吊装,最后进行中跨空心板的吊装。各跨空心板从下游往上游依次进行吊装;各块空心板的吊装过程为:起重机就位→吊绳就位→吊升→对位→校正。 3.1起重机就位 进行边跨空心板吊装时,两台汽车起重机分别布置在边跨桥墩与桥台外侧;根据各孔空心板的吊装顺序,空心板就位每孔从下游侧向上游侧移动。 3.2钢丝绳固定 根据设计要求预制空心板安装采用兜底吊,吊点位置按照设计预留吊装孔

13米空心板梁吊装办法

聚财八路 13米空心板梁吊装方案 编制: 审核: 批准: 一、施工前的准备 1、认真阅读图纸,全面熟悉掌握有关施工图纸、设计变更、施工规范、设计要求、吊装方案有关技术资料,核对预制梁的空间就位尺寸和相互的关系,掌握好预制梁板的高度、宽度,预制梁板的型号、数量、几何尺寸,预制梁板的重量及预制梁板与支座间的连接方法。 2、掌握吊装场地范围内的地面、地下、高空的环境情况。 3、了解已选定的起重、运输及其它机械设备的性能及使用要求。 4、进行细致、认真、全面的方案和作业设计的技术交底。 5、安装机械设备的检查验收并进行安全技术交底;组织工程技术、质安、设备由关人员到现场进行作业的机具进行安全、技术检查验收,确保作业能安全顺利地进行,并对参与作业的人员进行安全技术的交底工作。 6、清点预制梁板的型号、数量。按设计和规范的要求认真复核轴线,水平标高,预埋件是否符合设计要求及施工规范,如有较大误差应及时处理。 7、提前整修好施工便道,提前画上安装轴线及预制梁轮廓线。 8、检查预制梁板的实际尺寸,吊孔的位置及预制空心板混凝土的外观质量。 9、按顺序组织施工人员、机械设备、材料进场,并对主要吊装设备进行必要的检查、维修、试车。 10、准备吊装用的绳索、吊具、及常用的起重工具。

11、吊装前应将吊机,半拖挂汽车行走路线的地方应平整压实,确保吊机、运梁车行走顺利及确保预制梁板在运输途中不损坏。 12、尽量在白天施工,但也要准备好夜间施工的一切措施,以备赶工。 13、支墩要搭设简易上落梯,以便吊装施工,预先做好临时支座和橡胶支座。 14、合理安排施工计划,做到随装随运,随运随卸,随卸随吊。 15、回填地面应填平压实,确保运梁车及吊车能安全通过。 16、为保证在桥梁施工及吊装的过程中不影响正常的交通,做好相应的围蔽及足够的警示标志,以保证行车安全、方便。场内运输地面已进行硬化处理,能满足运梁车顺利进入及吊装安全。 17、桥台处底基层水稳已摊铺、压实,便于半挂车行走运梁。 二、人员、设备配置 1、人员配置 2、机械设备配置 三、汽车吊、吊车辅助工具的选择及起重验算(具体以边梁为例)

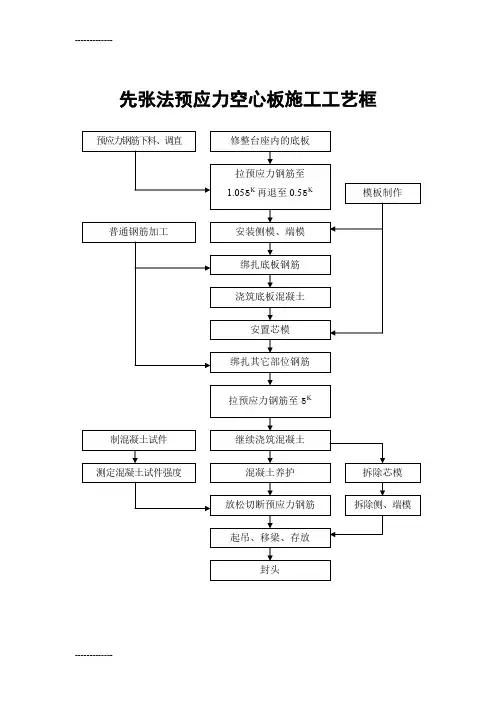

后张法预应力空心板梁施工工艺流程图

后张法预应力空心板梁施工工艺流程图

小主收集分享30句励志美文,闲暇时不妨看看。共勉(上) 1.不要生气要争气,不要看破要突破,不要嫉妒要欣赏,不要拖延要积极,不要心动要行动。 2.只有一条路不能选择――那就是放弃。 3.没有一种不通过蔑视、忍受和奋斗就可以征服的命运。 4.勇气不是感觉不到恐惧而是感觉到恐惧也继续做下去。 5.记住:你是你生命的船长;走自己的路,何必在乎其它。 6.不去追逐,永远不会拥有。不往前走,永远原地停留。 7.没有所谓失败,除非你不再尝试。 8.立志趁早点,上路轻松点,目光放远点,苦累看淡点,努力多一点,奋斗勇一点,胜利把名点,祝你折桂冠,成功新起点,幸福多一点,笑容亮一点。 9.要想让这个世界更快乐,其实轻而易举。为什么?只要对寂寞灰心者说几句真诚的赞赏的话就可以了。虽然你可能明天就忘记了今天说的话,但接受者可能珍视一生。 10.用我们的奋斗和梦想扬起青春的船帆,当我们努力拼搏地摇浆时,成功的闸门也会慢慢地再为我们打开,我们将享受一份青春的美好,收获一份成功的喜悦。 11.每天告诉自己一次:我真的很不错。 12.人生最大的挑战没过于战胜自己! 13.愚痴的人,一直想要别人了解他。有智慧的人,却努力的了解自己。 14.生命的道路上永远没有捷径可言,只有脚踏实地走下去。 15.只要还有明天,今天就永远是起跑线。

小主收集分享30句励志美文,闲暇时不妨看看。共勉(下) 1.火把倒下,火焰依然向上。 2.认真可以把事情做对,而用心却可以做到完美。 3.最后的措手不及是因为当初游刃有余的自己 4.现实很近又很冷,梦想很远却很温暖。 5.松驰的琴弦,永远奏不出时代的强音。 6.堕落;人生不在乎掠取多少,而在于追求过程的完美与卓越!磨练,使人难以忍受,使人步履维艰,但它能使强者站得更挺,走得更稳,产生更强的斗志。 7.敢于向黑暗宣战的人,心里必须充满光明。 8.梦想注定是孤独的旅程,路上少不了质疑和嘲笑,但那又怎样,哪怕遍体鳞伤也要勇往直前。 9.东西,让你羡慕,却不能拥有;有些错过,让你留恋,却终生遗憾。 10.这世界上没有绝对的感同身受能帮你的也只有你自己。 11.只要站起来的次数比倒下去的次数多,那就是成功。 12.活得失败的原因就是:讨厌自己明明不甘平凡,却又不好好努力。 13.人生应该树立目标,否则你的精力会白白浪费。 14.前方无绝路,希望在转角。 15.朋友,不要叹息命运的坎坷。因为大地的不平衡,才有了河流;因为温度的不平衡,才有了万物生长的春夏秋冬;因为人生的不平衡,才有了我们绚丽的生命。

后张法预应力空心板梁施工工艺流程图

后张法预应力空心板梁施工工艺流程图 美文欣赏 1、 走过春的田野,趟过夏的激流,来到秋天就是安静祥和的世界。秋天,虽没有玫瑰的芳香,却有秋菊的淡雅,没有繁花似锦,却有硕果累累。秋天,没有夏日的激情,却有浪漫的温情,没有春的奔放,却有收获的喜悦。清风落叶舞秋韵,枝头硕果醉秋容。秋天是甘美的酒,秋天是壮丽的诗,秋天是动人的歌。 2、 人的一生就是一个储蓄的过程,在奋斗的时候储存了希望;在耕耘的时候 储存了一粒种子;在旅行的时候储存了风景;在微笑的时候储存了快乐。聪明的人善于储蓄,在漫长而短暂的人生旅途中,学会储蓄每一个闪光的瞬间,然后用它们酿成一杯美好的回忆,在四季的变幻与交替之间,散发浓香,珍藏一生! 3、 春天来了,我要把心灵放回萦绕柔肠的远方。让心灵长出北归大雁的翅膀, 乘着吹动彩云的熏风,捧着湿润江南的霡霂,唱着荡漾晨舟的渔歌,沾着充盈夜 窗的芬芳,回到久别的家乡。我翻开解冻的泥土,挖出埋藏在这里的梦,让她沐浴灿烂的阳光,期待她慢慢长出枝蔓,结下向往已久的真爱的果实。 4、 好好享受生活吧,每个人都是幸福的。人生山一程,水一程,轻握一份懂 得,将牵挂折叠,将幸福尽收,带着明媚,温暖前行,只要心是温润的,再遥远的路也会走的安然,回眸处,愿阳光时时明媚,愿生活处处晴好。 5、 漂然月色,时光随风远逝,悄然又到雨季,花,依旧美;心,依旧静。月的柔情,夜懂;心的清澈,雨懂;你的深情,我懂。人生没有绝美,曾经习惯漂浮的你我,曾几何时,向往一种平实的安定,风雨共度,淡然在心,凡尘远路, 彼此守护着心的旅程。沧桑不是自然,而是经历;幸福不是状态,而是感受。 6、 疏疏篱落,酒意消,惆怅多。阑珊灯火,映照旧阁。红粉朱唇,腔板欲与 谁歌?画脸粉色,凝眸着世间因果;未央歌舞,轮回着缘起缘落。舞袖舒广青衣薄,何似院落寂寞。风起,谁人轻叩我柴扉小门,执我之手,听我戏说? 7、 经年,未染流殇漠漠清殇。流年为祭。琴瑟曲中倦红妆,霓裳舞中残娇靥。冗长红尘中,一曲浅吟轻诵描绘半世薄凉寂寞,清殇如水。寂寞琉璃,荒城繁心。流逝的痕迹深深印骨。如烟流年中,一抹曼妙娇羞舞尽半世清冷傲然,花祭唯美。邂逅的情劫,淡淡刻心。那些碎时光,用来祭奠流年,可好? 8、 缘分不是擦肩而过,而是彼此拥抱。你踮起脚尖,彼此的心就会贴得更近。 生活总不完美,总有辛酸的泪,总有失足的悔,总有幽深的怨,总有抱憾的恨。生活亦很完美,总让我们泪中带笑,悔中顿悟,怨中藏喜,恨中生爱。 支立、安装内模 绑扎上部钢筋 穿金属波纹管及定位固定 支立、安装侧模 安装端头模板 检测、校正模板 绑扎剩余钢筋 灌注砼 砼养护 拆模 穿预应力钢绞线 张拉、压浆 封端

预应力空心板梁预制施工方案及主要工艺

预应力空心板梁预制施工方案及主要工艺 一.施工方案 1、施工准备:板梁的施工准备主要包括预制场地的建设、拌合设备的安装、材料的储备及模板的制作加工等工作内容。 a、预制场建设:在临时征用地的范围内合理布置好材料堆放区,钢筋加工区,砼拌和区,梁板预制区等位置以及整个场地的硬化,在板梁底座砼的浇筑时应注意在梁端部底座位置进行布筋加强处理。 b、模板加工:板梁用的外模板采用专业厂家加工制作的组装式钢模,面板采用5mm钢板制作,一块模板面板应尽量减少焊接缝。面板采用槽钢横竖加劲。加劲与面板之间采用间断焊缝,每段焊缝长度为5cm,焊缝厚度不小于6mm,面板采用刨光处理。内模使用橡胶气蘘。模板使用前要检验模板的各部位的尺寸是否符合设计要求,并要注意模板表面的除污除锈工作。 2、钢筋制作与安装:使用的钢筋需有出厂合格证明并经过试验抽检合格,钢筋的存放必须分批分类并有防雨水,侵蚀等措施。钢筋的制作在钢筋加工集中进行,制作好的半成品及成品钢筋应分类堆放。钢筋在制作与安装时,应注意避免在结构的最大应力处设置接头,应可能使接头交错排列,接头间距相互错开的距离大于50cm,焊接点与弯曲处的间距应大于10d(d为钢筋直径),并除去焊接时存留的焊渣,焊缝长度应符合规范要求(即双面焊为5d,单面焊为10d)。 3、钢绞线安装(穿束): ◆钢筋绑扎时要注意将波纹管绑扎定位在钢筋结构上,波纹管的定位一定要按照施工图纸要求进行,施工时注意波纹管的定位钢筋应稳固准确,同时波纹管

的接头应密封严密,避免砼浇注时有水泥浆渗漏堵塞波纹管。如绑扎波纹管时波纹管的位置与钢筋发生冲突时适当挪移钢筋的位置。 ◆使用的钢绞线及锚夹具要有出厂合格证,运至现场后,亦应通过试验(按规范要求分批进行)合格后方可使用。钢绞线下料用砂轮切割机切割,钢绞线长度应严格按照图纸尺寸下料,钢绞线应分根梳理顺直,避免有缠绞扭麻等现象。穿钢绞线前要检查孔道内是否畅通、无水及其它杂物,注意避免划伤波纹管。在钢绞线装入管道后,管道端部开口应密封。 4、模板拼装:底板钢筋安装完后,先要进行内模的安装,内模安装时必须定位准确且安装牢固,特别要注意保证底板的厚度。待钢筋绑扎安装经复检合格后再进行侧模的安装。模板安装时应注意接缝严密、光顺、不漏浆,同时每次立模前将模板表面清理干净,去除污垢、不洁物,涂上适量脱模剂。 5、混凝土的浇筑: ◆砼浇注前应检查模板尺寸、各预埋件位置、予应力筋管道定位是否正确及所有固接件是否连接劳固。模板接缝采用涂石蜡新工艺处理。模板内的杂物、积水和钢筋上的污垢应清理干净。 ◆浇注的混凝土应严格按照试验室提供的配合比进行配料,各项材料均应检验合格,坚决杜绝不合格材料投入使用。浇注的过程中由专职的试验人员进行现场监控,对混凝土的和易性进行目测,经常性进行砼坍度测试,对于不合格的混凝土坚决不用。 ◆混凝土的浇注应按一定的厚度、顺序、和方向分段分层浇筑,从梁的一端一层一层循序进展至另一端向相反方向投料,并在距该端4-5m处合拢。分层下料、振捣,每层厚度不超过30cm。上层混凝土必须在下层混凝土振捣密实后方

13米后张法预应力空心板梁的施工

13米后张法预应力空心板梁 施工方案 1、概述 德昌高速公路余干互通连接线桥梁工程采用13米简支预应力空心板,为保证工程质量和速度,在施工中探索出切实可行的简便快捷施工方法,既保证了工程质量又保证了工程速度。 2、施工工艺 板梁施工流程:平整场地、铺设碎石垫层→测量放样(反拱度1.5厘米)→立模、底模角铁、预留管埋设→底模砼浇筑→底模钢板与角铁焊接→涂石腊隔离剂→绑扎钢筋→测放波纹管→钢绞线下料、穿入波纹管并编束固定→立侧模→安装锚具、底板封头模板安装→清理、浇筑底板砼→芯模安装固定→校正固定锚具封头模板→浇筑砼→养护→张拉、注浆、封头砼浇筑→安装。 3、施工质量控制 ①底模侧模 为保证板梁底面外观的光洁度和现浇底座再次利用减少成本考虑,底模采用现浇底座上薄膜垫底并抹黄油层处理,侧模采用钢模,

利用12槽钢和16圆钢对拉固定模板,保证尺寸准确封头板采用钢板制作,用镙丝固定于侧模上。 ②芯模 板梁设计时板两头是封闭的,钢筋为整体结构,内模不具备拆出的条件,因此解决内模是关键的技术问题,经过技术、经济等多方考虑,为提高施工板梁施工速度,减少浇筑时间,采用气囊,气囊进场后对其进行质量检查,合格后才能用于施工中。 ③波纹管 板梁预应力采用后张法施工,波纹管施工很关键,直接影响到板梁张拉质量,施工时按设计在底模上放样定位,用钢筋固定于钢筋骨架上,波纹管接头加套管用透明胶带纸包裹严密,以防止砂浆漏入波纹管内,焊接支架时焊渣不得掉在波纹管上防止弄坏管道。 ④钢筋、钢绞线 预应力板钢筋数量较少,施工时按设计图纸规范施工,防止由于施工不当造成裂缝。为方便以后的施工,避免波纹管在浇筑中变形,造成钢绞线无法穿入,在浇砼前预先穿入钢绞线,钢绞线下料时,用砂轮切断机切断,长度留张拉尺寸,钢绞线穿入后应在板俩头一一对称,防止缠咬在一起影响张拉,砼浇筑过程中振捣器不得碰到波纹管,在砼浇筑结束后终凝前板俩头用人工反复抽拔每根钢绞线,使每根钢

桥空心板梁预制施工方案

桥空心板梁预制施工方案 目录 一、编制依据 (2) 二、编制说明 (3) 三、工程概况 (5) 1、桥梁结构形式 (5) 2、工程数量 (5) 3、式梁板结构形 (5) 4、梁板预制计划工期 (6) 四、空心板梁预制施工方案 (6) 4.1预制场布置方案 (6) 4.2梁板预制方案 (8) 4.2.1梁板预制场设备、人员配置 (8) 4.2.2预制台座 (8) 4.2.3空心板梁预制作业流程 (8) 4.3主要工艺方案 (8) 4.3.1钢筋工程 (8) 4.3.2金属波纹管加工与安装 (11) 4.3.3模板工程 (12)

4.3.4混凝土工程 (14) 4.3.5预应力工程 (17) 4.3.6孔道压浆 (23) 一、编制依据 1、湖南长沙至湘潭高速公路(复线)两阶段施工图设计; 2、本单位对现场和周边环境的调查; 3、现行国家和交通部颁发各种相关的施工操作规程、施工规范和施工质量验收 标准;GBT 5224-2003 《预应力混凝土用钢绞线》、JTJ 041-2000 《公路桥梁施工技术规范》 4、现行国家和交通部关于公路工程施工技术法规和技术标准; 5、招标文件与本公司投标文件对本工程提出的施工工期及质量要求; 6、本公司ISO9002国际质量体系标准,质量手册体系运行程序等;本公司有关 施工技术、施工质量、安全生产技术管理、文明施工、环境保护等文件; 7、本合同段工程规模、工程特点、各节点部位的技术要求、施工要点以及本公 司在湖南高速公路工程的施工经验及公司的技术力量和机械装备;

8、公司对本工程确立的施工质量、工期、安全生产、文明施工的管理目标。 二、编制说明 1、本方案包括大云坡大桥、日塘坳中桥、石塘坡大桥、罗家冲大桥空心板梁预 制。 2、本方案中的钢绞线张拉理论伸长值计算依据设计图纸及规范给定的参数值,

空心板梁预制及安装施工方案

空心板梁预制及安装专项施工方案 二〇一四年十二月

目录 1、工程概况 .............................................................................................. - 2 -2空心板梁预制 ......................................................................................... - 2 -2.1、临时工程. (2) 2.2、预制梁台座布置 (3) 2.3、施工方法及工艺流程 (4) 3、空心板梁安装 .................................................................................... - 10 -3.1、准备工作.. (10) 3.2、支座安装 (10) 3.3、梁片运输 (10) 3.4、架设方法 (10) 3.5吊装安全保证措施: (11) 4、质量控制指标、检验频率和方法 .................................................... - 19 - 5、主要人员及机械配置 ........................................................................ - 20 - 6、安全、质量保证措施 ........................................................................ - 22 - 7、创优规划 ............................................................................................ - 23 - 8、文明施工和环保措施 ........................................................................ - 24 -

后张法预应力砼空心板梁预制施工方案

后张法预应力砼空心板梁预制施工方案

后张法预应力砼空心板梁预制施工方案 一工程概况: 1、编制依据: (1)S202威青线泊子桥至大孤山镇水井村段大中桥工程第X合同段图纸、招标文件、专用技术规范、补充设计文件、省道202线文登至乳山段改建工程黄垒河大桥施工图设计变更图纸等; (2)国家、交通部颁发的现行技术规范、规程、工程质量评定标准; (3)《公路工程标准施工招标文件(2009年版)》; (4)业主的相关指示及文件要求。 2、工程概况: 该大桥位于乳山市与文登市边界交汇处,跨黄垒河大桥,中心桩号K32+180.00,与路线交角为90度,16孔20m形式,钻孔灌注桩基础形式,桥梁全长326.54m,柱式轻型桥台,柱式墩,上部结构采用后张法预应力砼空心板梁形式,桥梁进出口采用锥坡围墙及桥头踏步形式。 后张法预应力空心板预制采用C50混凝土,封锚采用C40混凝土。全桥空心板共计192片,其中边板32片,中板160片。 3、主要工程量: 4、编制范围: S202威青线泊子桥至大孤山镇水井村段大中桥工程第二合同段K32+180.00黄垒河大桥后张法预应力空心板上部构造预制和安装。

二、施工组织机构 人员配备表

三、施工时间 2010年10月1日—2010年10月31日 四、施工工艺流程 空心板台座制作—钢筋绑扎—模板安装—C50砼空心板浇筑—空心板张拉—孔道压浆—C40砼空心板封锚—梁板移运—梁板安装 1、空心板预制的台座构造

此项工作已于先期施工准备工作中完成,各项指标经临理工程师验收合格,可以进行我合同段后张法预应力砼箱梁的施工。 梁板预制场地设在乳山市南黄镇项目部南侧,预制场西侧为乡村道路。 台座施工时,先按平面图进行放样。台座采用素混凝土结构,底宽根据施工图要求设置,厚度为20cm,中部预留反拱,按两次抛物线定位,台座底板为C25素混凝土,上铺4mm钢板,台座四周设4×4mm角铁作为台座边框,因梁板张拉后主要受力点为梁体两端,故台座底模两端增设40cm宽50cm厚砼加强点。 台座混凝土施工要求:振捣密实,表面需经多次收水,形成表面致密层。 台座外侧设龙门吊砼底座及滑动钢轨,横移轨道基础混凝土强度与台座相同。 2、模板及气囊构造 空心板侧模采用定制的钢模板,单块长度10m,空心板端模模板采用5mm钢板。模板顶每隔2m设锚固拉杆一道,模板底每隔1m设底模支撑一道。 模板安装前刷脱模剂,安装时,先在底板和顶板、侧壁钢筋绑扎的同时安装波纹管并定位,之后穿入钢绞线,上述工序结束后,安装外侧模模板及端模模板。 气囊采用5mm厚胶囊,长度为20.5m。 3、非预应力钢筋绑扎和波纹管安放 空心板钢筋成型:采用先期预制方法,然后运至梁板现场直接绑扎。绑扎时,要注意钢筋的间距,特别在底板和侧壁钢筋绑扎要采取临时的固定措施,气囊定位钢筋绑扎时采取必要的固定措施,防止砼浇筑过程中出现气囊上浮或底板、侧壁钢筋出现扰动现象。 在钢筋绑扎的同时,预应力波纹管也要随即放入,波纹管布设应严格按施工图所示坐标进行,保证位置准确,固定牢靠,波纹管定位采用短钢筋焊成的井字形定位架,定位架焊接在空心板纵筋伤上,曲线段0.5m一道,直线段1m一道,使波纹管在浇筑混凝土时不上下左右移动,保证波纹管位置的准确性。波纹管接头采取用大一号接头管,并用胶布缠绕,防止漏浆。 4、混凝土浇筑 空心板混凝土碎石粒径的选用应严格按照施工规范执行,先期进行配比设计和试拌,确定合适的混凝土水灰比。混凝土在搅拌站集中搅拌,浇筑中严格控制施工坍落度在设计坍落度允许范围内。

空心板梁施工方案.(DOC)

预应力混凝土空心板梁施工方案 第一章工程概况及预制方案 一、工程概况 本桥主梁为20m后张法预应力简支转连续空心梁共45片,预制梁施工在****大桥0#台后路基进行,共计5孔,45片采用现场预制,汽车吊安装的施工方法。 二、预应力混凝土空心梁 ㈠主梁预制 1、施工准备 ⑴平整场地场地平整压实,排水畅通,能满足施工过程中制梁、存梁、搅拌场地等需要。主要施工运输便道1250m路基宽度为4.5m,压实、固化,砂土路基,30cm厚砂粒。 ⑵铺设龙门吊轨道,根据梁场施工平面图,按照设计要求在轨道部分作好地基处理,铺设轨道。 ⑶其它设施,台座及轨道等部位铺设电力管线,做好防漏电工作。修好供水设施及进场道路。

2、施工机械设备、材料准备 ⑴投入制梁的主要施工机械(具): ⑵材料准备水泥、钢筋、钢绞线、砂、石、附加剂等主要材料,根据试验结果要求选择厂家和产地,由物资部门统一采购,进料时必须附有出厂合格证,并且由试验部门组织按规定抽样检查试验,合格后方可使用。

3.预制场布置安排 遵循“安全、紧凑、通畅”的原则,根据现场实际情况结合架梁施工方案,预制场地布置在****大桥0#台后一侧路基上完成预制梁工作。 2.制梁台座 该桥空心板梁预制台座采用砼临时台座,共设6个,上铺5mm 厚钢板,钢板与台座里预埋件焊接牢固。 5mm 钢板底板,8×4槽钢做肋,铺设在钢筋混凝土基础上。按设计要求设置反拱度,除考虑刚度、平整度及一般构造要求外,考虑预制梁张拉后,底模两端支点处将承受预制梁的全部重量。详见示意图:图1 图1 槽钢 钢板 混凝土基础土层 3.预制场起重设备 预制场内设起吊能力为150t 龙门吊两台。龙门吊走行系统均为电动自行。150t 龙门吊腿高8m ,拼装跨度28m ,起重横梁采用六四式军用梁,支腿采用六五式军用墩。150t 龙门吊主要负责****预制梁的移梁存放。 4.模板制作 (1)空心板梁底模。底模采用与结构等宽及等高的钢模板,钢模板厚度为5mm 。按设计图纸定型加工,场内组装,在台座上铺设底模时,预留外反拱,

10m钢筋混凝土空心板梁预制施工方案

10M钢筋混凝土空心板梁预制施工方案 一、工程概况 某标共有10m板钢筋混凝土板梁桥四座,10m钢筋混凝土空心板梁156根,其中80°板梁36根,110°板梁18根,90°板梁102根。 二、施工准备 1、施工配合比设计和砼、砂、石料、水泥、外加剂进场检验。试验室按规范要求制作施工配合比,10m钢筋砼板梁砼为C30。 按配合比要求进行石子、砂、水泥和减水剂,按规范要求取样检验。作好施工现场材料标识,只有检验合格的原材料才能用于工程施工。 2、钢筋进场和检验 钢筋进场后,立即取试件送检,并做好施工现场标识,检验合格的钢筋才能用于工程施工。 三、施工工艺流程图

四、10M钢筋混凝土空心板梁施工工艺 1、底模 底模制作8个。在40cm厚的灰土地面,填15cm厚石渣土,整平、压实后,浇筑10cm厚C15砼,作为底模基础,在基础上浇筑5cm厚砼作为底模,底模按设计图纸,设置1cm上拱度。底模两侧用5#角钢制作,角钢边贴上密质海绵,防止漏浆。角钢间焊接4mm厚钢板,充分除锈后,涂刷脱模剂,作为底模。底模钢板脱模剂采用工业石蜡,涂抹时用抹布轻抹一层,不污染钢筋,又能使底板清洁,保证板梁底板光滑明亮。 2、钢筋绑扎 板梁钢筋在钢筋棚内加工,按规格型号整齐堆放,作好标识,Φ22、Φ25、Φ10螺纹钢搭接采用电弧焊。 将板梁各型号钢筋运至施工现场绑扎,在绑扎中,4、4′号钢筋焊接在1号、5号钢筋上,焊接采用双面电焊,焊接长度不小于5d;标准边板G210号钢筋必须与8号钢筋牢固焊接在一起。标准边板T110号钢筋与7、7′号钢筋,11号钢筋与6号钢筋必须牢固焊接在一起。钢筋绑扎时,注意防雨防潮,防止底模钢板锈蚀。钢筋绑扎完成后,技术人员注意检查预埋钢板位置,防止钢板偏位。 3、模板支设 板梁侧模采用定型钢模,钢板面板采用4mm厚平整钢板,纵肋板5mm厚钢板,间距40cm/道,横肋采用5号槽钢,布置3道,整体性好,强度大,接缝

(整理)后张法预应力空心板梁施工控制要点.

后张法预应力空心板梁施工控制要点 前言 黑龙江省公路工程监理咨询公司承办鹤岗至哈尔滨高速公路伊春至绥化段建设项目B2总监办的监理任务, B2总监办负责A6合同段、A7合同段、A8合同段、A9合同段、C2合同段、A10合同段的监理服务工作。预制后张法预应力空心梁板(10m、13m、16m、20m)共3533片,其中10m空心梁405片,13m空心梁748片,16m空心梁589片,20m空心梁1791片,如何能够在施工中控制好梁板的质量,是梁板预制、安装,乃至通车后是否存在隐患的关键。至此,对空心梁板施工中的控制要点做以下阐述。 一、施工工艺流程图 后张法预应力空心板梁的施工经过历年的摸索推敲,已经具有一套比较成熟的施工工艺,在施工工艺上基本按照《公路工程施工工艺标准(桥涵)》(FHEC-2007)。具体施工工艺流程图见后附页。 二、对各标准备工作的要求 1、原材料 ⑴水泥检验:水泥应符合现行的国家标准,并附有制造厂商的合格证明,进场后2天内报验,接到合格通知后使用。 水泥保管、存放:各标段由于自行拟建水泥拌合楼,工程所用混凝土均自行拌合,故采用散装水泥,水泥到场后采用水泥罐保存。前期所用的袋装水泥则架空20cm,用防水材料严密包裹。存放不宜超过3个月,设标识牌表明检验状态。 ⑵黄砂检验:进场后2天内报验,接到合格通知后使用。 黄砂保管、存放:硬化场地,砌墙隔离,设置排水设施。堆放整齐,设标识牌表明检验状态。 ⑶碎石检验:进场后2天内报验,接到合格通知后使用。 碎石保管、存放:硬化场地,砌墙隔离。堆放整齐,设标识牌表明检验状态。 ⑷钢筋检验:应具有出厂质量证明书,进场后2天内报验,接到合格通知后使用。

桥预应力空心板梁张拉施工方案

桥预应力空心板梁张拉 施工方案 -CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN

洮惠渠小桥空心板张拉压浆施工工艺一、孔道清孔 张拉前应对锚垫板边清理干净,对多余波纹管进行切割,清理完成后用空压机进行孔道清孔,排出孔内残渣。二、张拉 (1)张拉前必须在张拉梁两端设置警示牌,严禁两端站人,防止张拉时钢绞线弹出伤人。 (2)张拉时检查接头的砼强度是否符合设计要求,千斤顶与油压表是否配对。 (3)安装锚环时尽量调整钢绞线顺直,对每一根钢绞线进行来回拉拨检查,使每一根钢绞线能自由活动。安装锚具时应尽量贴紧锚垫板。 (4)采用两端对称张拉,预应力筋采用Rby =1860Mpa,公称直径d=的高强度低松弛钢绞线,张拉必须在混凝土强度达到90%及混凝土龄期15天以上时方可张拉,且严格按设计控制应力σ。 (5)张拉采用穿心式液压千斤顶进行施工,对张拉控制数据及测量用尺进行校对无误后才可以进行开始。两端各配备2人施工,一个装千斤顶,另一个开机并且做记录。张拉时应同时进行,张拉时应及时记录油表读数及伸长量,第一根束张拉完成张拉第二根束间隔时间不能超过5分钟,并且认真

填写当天天气、气温及日期、梁板龄期及砼强度,整根梁张拉完成后,检查其伸长量与设计值是否有大出入,如有大出入必须通知监理工程师,分析原因后才能张拉。 三、孔道压浆 (1)张拉完成后在24小时内完成压浆,以免钢绞线锈蚀或松弛。 (2)为使孔道压浆流畅,并使浆液与孔壁良好结合,压浆前用压力水冲洗孔道,应尽量冲洗直至排出水色清净为止。(4)压浆机械应用活塞式压浆泵,压浆的压力控制到~。(5)孔道压浆采用标号水泥,水灰比控制在~之间,水泥浆强度不小于C50。 (6)水泥浆泌水率最大不超过3%,水泥浆自调制灌入孔道的延续时间,不宜超过30-45min。水泥浆在使用前和压浆过程中应经常搅动。 (7)压浆应缓慢均匀进行,比较集中和邻近的孔道,宜先连续压浆完成。 (8)压浆温度不得低于5℃,否则应采取保温措施,当气温高于35℃时,压浆宜在夜间进行。 (9)压浆时,操作工人应戴防护眼镜,以防水泥浆喷出时伤眼睛。压浆完成后及时清理现场,对有水泥浆污染空心梁

空心板梁预制施工方案资料讲解

空心板梁预制首件工程施工方案 一、工程概况 S253、S262保靖夯沙至吉首公路改建工程项目起点段位于保靖县,K0+000位于保靖县夯沙乡乡政府处,与湖南省规划的新增省道S253线对接;本项目终点接于在建永顺至吉首北互通连接线K3+700处,终点桩号为K13+653.117。此连接线为路基宽度8.5米的二级公路,全线共设置2处断链,累计断链长32.461,(1)K0+622.967=原K0+540,断链长82.697m;(2)K5+203.604=原K5+253.84,断链短50.256m,路线总长度为13.685km,其中保靖段4.082m(K0+000~K4+000),吉首段9.603km(K4+000~K13+653.117)。吉首段路基土石方49.737万m3,路面67.478k m2,隧道810m/1座,桥梁236m/5座:均为中桥,涵洞36道,其中盖板涵12道,圆管涵23道,金属波纹管涵1道,均为新建。 本次桥梁空心板梁预制首件工程拟选位置为:夯坨一桥第一跨第一片空心板梁;主要工程量为预应力钢绞线259Kg,C50混凝土8.4m3,C40混凝土0.33m3,HPB300钢筋407Kg,HRB400钢筋1102Kg。 二、施工方法及主要工艺 2.1施工工艺图

后张法预应力空心板梁预制施工工艺流程图 2.2、工艺要求 2.2.1、浇筑空心板混凝土前应严格检查伸缩缝、泄水管、护栏、支座等附属设施预埋件是否齐全,确定无误后方可浇筑。施工时,应保证预应力孔道及钢筋位置准确,控制混凝土骨料最大粒径不得大于20mm。浇筑混凝土时应充分振捣密

实,严格控制其质量。 2.2.2、为了防止预制板上拱过大,及预制板与桥面现浇层由于龄期差别而产生过大收缩差,存梁期不超过90d,若累计上拱值超过计算值8mm, 应采取控制措施。 2.2.3、空心板预制时,按1m一道在铰缝的侧模嵌上500mm长的φ6钢筋,形成 6mm凹凸不平的粗糙面。 2.2.4、空心板预制时,除注意按设计图纸预埋钢筋和预埋件外,桥面系、伸缩缝、护栏及其它相关附属构造,均应参照有关图纸施工,护栏预埋钢筋必须预埋在预制空心板内。 2.3、空心板梁施工工艺 2.3.1、钢筋制作安装 钢筋的制作在钢筋加工场地进行。底模清理好后即可进行底板钢筋的绑扎。应符合设计与规范要求。 波纹管与钢筋一起安装,波纹管的定位筋位置一定要安装正确,并且应绑扎牢固,防止混凝土浇筑时波纹管移位。 2.3.2、模板安装 内模和侧模用钢板制作成定型模板,以丝杆连接对拉支护。内模及侧模在模板精加工后运至施工现场经拼装合格后才能够使用,每一次使用前需要进行打磨和除锈。拼装完毕后,进行支护与调整。 2.3.3、混凝土的浇筑和养护 C50混凝土拟采用商品混凝土,在施工中采用斜分层浇筑的方式进行,即由梁的一端向另一端进行。混凝土振捣采用插入式振捣器与附着式振捣器配合进行。浇筑混凝土时,应经常检查模板、锚固端及预埋件,保证其位置及尺寸符合设计要求。在梁体混凝土浇筑完成并初凝后,应铺盖草袋或土工布防护,采用洒水自然养护,经常洒水以保持混凝土表面充分潮湿状态。 2.3.4、模板的拆除 梁体混凝土强度大于80%设计强度;梁体表面温度与环境之差≯15℃;风雪天气,气温将发生急剧下降时,不得拆模。
