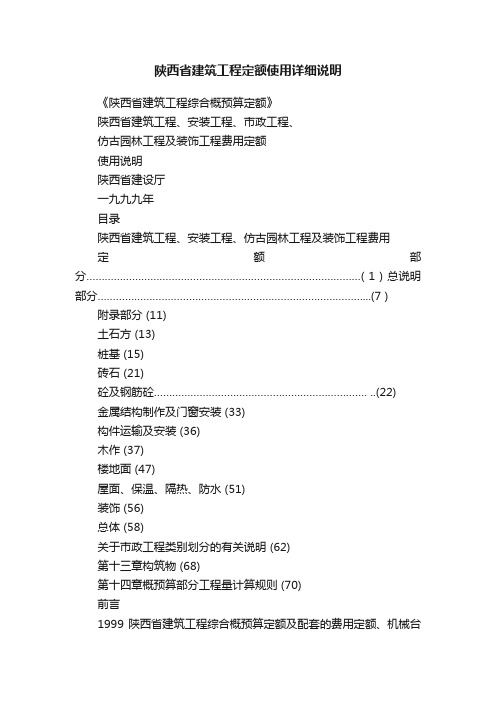

当前位置:文档之家› 陕西省建筑工程定额使用详细说明

陕西省建筑工程定额使用详细说明

陕西省建筑工程定额使用详细说明
陕西省建筑工程定额使用详细说明

《陕西省建筑工程综合概预算定额》

陕西省建筑工程、安装工程、市政工程、

仿古园林工程及装饰工程费用定额

使用讲明

陕西省建设厅

一九九九年

目录

陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用

定额部分………………………………………………………………………………( 1 )

总讲明部分 (7)

附录部分 (11)

土石方……………………………………………………………………

(13)

桩基 (15)

砖石............................................................................... (21)

砼及钢筋砼……………………………………………………………...(2 2)

金属结构制作及门窗安

装 (33)

构件运输及安装 (36)

木作……………………………………………………………………. ..(37)

楼地面…………………………………………………………………...

(47)

屋面、保温、隔热、防水…………………………………………..….

(51)

装饰……………………………………………………………………..

(56)

总体…………………………………………………………………….

(58)

关于市政工程类不划分的有关讲明 (62)

第十三章构筑物………………………………………………………………….(6 8)

第十四章概预算部分工程量计算规则 (70)

前言

1999陕西省建筑工程综合概预算定额及配套的费用定额、机械台班单价已颁布使用多年了,我办及各地市造价治理部门分不在西安各地市、县举办了多次学习班,通过全省上下认真学习、研究,对新定额及配套标准有了统一认识,也发觉了许多存在的问题,为了更好地贯彻新定额,我办在广泛收集全省各方面意见的基础上,组织各章主编讨论编写了“1999陕西省建筑工程综合概预算定额”;“陕西省建筑工程、安装工程、仿古园林工程及装饰工程费用定额”;“全国统一机械台班定额陕西省价目表”使用讲明,做为上述定额的补充讲明。

做为全省工程造价治理部门的我办对我省近年来在造价治理方面存在的一些需要统一认识的重要问题做了认确实研究和讨论,做出以下统一规定,希各部门的同志能遵照执行,共同管好建筑

经济市场,使之更加规范有序的向前进展,维护各方的经济利益。1.新定额颁布后做为我省建设工程的统一计价依据要贯彻使用到各项经济活动之中,并请各级招标治理部门能配合好新定额的贯彻落实工作,监督好投招标的各个方面的定额执行情况,要严格操纵好标底的编制、审定工作,关于任意提高和压低工程造价以及肢解工程现象能有效地加以制止,只有如此才能使操纵工程造价,爱护投招标各方的合法权益工作落到实处。

2.本届定额为配合市场经济的实际需要,做了与前几届定额有较大变化的子目和相应规定,对各级招标治理机构和部门提出了更高的要求,只有认真学习和理解才能对定额有全面准确的认识,对定额中的活口做出明确规定,以便准确标底价格,对投标报价能起到指导和统一作用,使招投标工作真正达到预期的目的。

3.为了更好地完善动态治理工作,现将省办与各地市工程造价治理部门在此项工作中的分工做如下明确,希各方共同遵守:省办负责西安市城郊六区范围内的动态调价系数测算并及时向各

地市提供测算标准工程以及测算内容,各地市在省办统一布置下做好各地、市、县资料收集和系数的测算工作,并按要求的时刻将测算情况报我办审批后公布各地、市(县)调价文件。

如各地市的专门情况需要个不处理时,也需先向省办提出和反映情况,经批准后才能公布地点执行文件。

4.新定额的许多牵扯地域特点的政策,例如购黄土、余土外运以及动态调价政策文件均是按西安市城郊六区范围以内条件制定的,因此凡在此范围内施工的甲乙双方均执行新定额及省办的有关政策,西安市城郊六区以外的地区、县按西安市或各地市工程造价部门的文件执行。

5.该使用讲明中的所有解释和规定与99定额有同等效力。往常学习班中凡有与此有抵触的解释和规定一律以本使用讲明为准。

陕西省建筑工程、安装工程、

仿古园林工程及装饰工程费用定额部分

一:陕西省建设厅陕建建发(1999)50号文件中应注意的几个问题:

手架的计算:

为了简化计算,决定以主体是否完成为计算界限,即1999年1月1日往常主体已完的工程,脚手架全部执行原定额标准,199

9年1月1日以后主体才完的工程,脚手架全部执行新定额标准(仍指工期在1年以上的跨年施工工程)。其余费用均以完成工作量做为执行新旧标准的分界限,希望各使用单位遵照此项计算原则做好跨年工程(1年以上)的新旧定额执行工作。

跨年工程是按一个单位工程的整体来考虑。但当跨年工程中甲方将其中的装饰部分单独分包出去时,(工程主体在99年1月1日往常已完)该分包部分应以新工程对待(即脚手架按新标准执行)。

什么增加4月1日那个时刻概念:

考虑到定额从发行到与用户见面由于各方面的缘故会有个时刻差,有些单位未接到新的标准已按老规定签定合同或办理了结算,为了减少工作中的扯皮和提高效率,因此将执行时刻延后到4月1日有利于提高定额的可操作性,也不阻碍整体全盘的执行时刻。

新费用定额适用于在我省施工的,执行我厅颁发的各种定额标准的所有工程:

即不论目前采纳何种定额标准,费用定额一律使用统一的新标准(新旧定额与费用标准的有机衔接均已在计算程序公式中解决了)。

二、建筑工程费用定额部分:

1.①适用范围第2条:机械土、石方中增加降水工程。

②适用范围第3条:人工土、石方工程中增加平坦场地、房心回填、室内外高差土方、钻探回填及灰土井桩。“灰土井桩”同时由第5条中删去。

③适用范围第6条:施工企业承包整栋建筑工程时,应将构件吊装、运输工程后删去机械打桩工程(机械打桩不论在何种情况下均应单独取费)以及灰土井桩工程(因为灰土井桩执行人工土方取费)。

④本次费用定额紧紧与定额章节配套,即列入人工土石方章节的子目一律按人工土石方取费;列入机械土、石方章的子目一律按机械土石方取费。

2.一般土建工程类不划分表:

工业建筑(单层)也适用于按跨度设计的单层公用设施工程。注4中第8条,关于层数的计算情况注意超高费中的新补充。关于一些设计专门、工艺要求复杂的结构套用类不划分表时存在一些个性问题以及专门施工情况(例如指施工单位工程中的分部分项工程部分),希能及时向我办反映,以便补充切实可行的指标。

三、安装工程费用定额:

其他直接费中的分子、分母是为了区不以人工费和直接费取费之用,其中分母专供以直接取费的炉窑工程使用。

四、仿古园林工程取费类不划分表:

有两个以上指标时,只要满足一个指标就可套用。

五、费用定额若干问题讲明:

1.第2条,关于安全、文明施工定额补贴费的计算方法:为了更好地落实创建文明工地,提高安全意识,经研究决定:该项费用在标底计算、投标报价以及概预算编制中一律做为应计费列入,工程结算时按具体情况和政策进行结算。以上计算方法也适用于养老保险统筹、四项保险费的计算,希各使用单位能遵守上述计算原则,保证以上政策性开支有资金保证。

2.第3条,建筑工程、安装工程、市政工程之间执行定额界限做以下补充讲明。

住宅区和厂区的给水管道、阀门井箱以接入市政管辖范围内的的水表井箱为界,水表井、箱连同水表井、箱以外的管道及阀门井箱执行市政定额,水表井箱以内管道及阀门井、箱执行安装定额和相应的建筑定额。

第6条,凡定额中同意计算半成品、成品的价差部分所发生的工

厂增值税,连同半成品、成品差价一起计入工程总差价位置做差价处理的使用范围的含义为:系指定额中的缺项或补充定额时如此处理。但关于有定额可套的的必须执行定额有关子目水平单价时不执行这一条,而应在价格中增加增值税,列入含税造价工程总价差位置。

综上所述,能计算工厂经费的外加工构件就能计算构件增值税,为了便于计算现将增值税率重申如下:

外加工产品增值税率

序号项目加工单位所属地区

西安市属县、镇非市区县镇

1.木门窗 5.66 5.56 5.35

2.砼构件 6.76 6.66 6.46

3.钢构件 5.51 5.41 5.20

4.差价 2.46 2.41 2.32

注:1.构件增值税的计算基础为:(定额基价+外购构件治理费)

2.差价增值税的计算基础为:规定可计算差价材料的差价总和。第7条,关于现场水、电费的划价及计算原则:

由于水、电费的地域性专门强,加之变化较快,因此

本次定额中的水、电费做为单调材料列出来,以供计算材料差价时使用,但按定额上的数量调整既苦恼又不能计算完全(有部分包括在机械费费内没有单列)因此定额中表现数量的目的要紧是告知能够计算差价,(价差中的单价依据)数量仍然先按本条中的计算方法执行,为了奖励施工企业自行安装水电表以节约水电用量,故规定凡是乙方自行安装水、电表时,能够按照水电表上的使用数量向甲方计算差价(施工企业由于承担预算水电费的开支因此不必担心乙方人为白费水电)反之本次定额加大了水电费的倒扣数量并由乙方承担价差部分的费用,目的依旧要达到现场水电费的尽量节约。

5.第9条,关于现场停窝工费的计算:

①具体公式中(现场经费+间接费)后应加“费率”机械台班停滞费为停滞单价。

②停窝工中的机械台班计算问题:

“中型机械系指卷阳机”而言,机械台班单价表中的大、中、小是指某种机械的型号分类、例如各种搅拌机的中、小等,但搅拌机按现场机械来划分时属小型机械不能计算停窝工费。请现场签证时务必注意,停窝工中的机械一般系指体积庞大、安装拆除、耗费工料较大,停工后也不能发挥效益损失较大的机械。木工机

械、搅拌机械以及机加工机械、钢筋加工机械等均不能计算停窝工。

6.关于概、预算定额编制治理费,由于我省实行的是向建设单位收取的政策,因此在施工企业工程造价取费程序表中没有列此项目。也未向施工企业颁发“施工企业收费资质”证明,我省从今年开始实行的是全部以工程结构形式取费,不分企业资质与隶属关系,实行同工同酬(装饰工程除外)、希到外省承担任务的施工企业能按本条精神向外省有关部门做解释,我办不再向出省企业出具此类证明。

7.第12条,签定工程总包合同时,注明建设单位直接将总包单位有能力施工的工程项目分包,总包单位可向建设单位收取分包部分直接费的5%(人工费的20%)的治理费损失费。且不对分包项目的结算和质量负责任。

8.第16条,关于职工养老保险及待业保险:

改为职工养老保险(内容包括离、退休职工的养老费和在职职工的养老保险金积存)

9.四城会车辆专用费经调查已属取消收费项目,因此本费用定额中不再列项,希大伙儿注意。

六、装饰工程费用定额:

1.装饰工程的间接费包括:现场经营和企业治理以及财务和其他费用内容、依照装饰工程的特点不再详细划项。

2.考虑到装饰工程工期短、材料费比例大、项目直接费高以及组建时刻短、包袱相对轻的具体情况,经研究决定:装饰工程执行甲方拨付预付款政策,假如甲方不拨付时,按费用定额若干问题讲明第1条相应规定办理。养老保险统筹将表八的A9×3.55%改为A9×2.5%收缴渠道同土建。

3.装饰设计费:

指被装饰单位托付装饰企业依照自己的需要绘制建筑效果图和施工图时,装饰企业按相应项目人工的15~25%协商收取装饰设计费,该费用放入价差位置。

4.装饰工程中的水、暖、电等安装执行我省现行安装价目表及其相应取费。1~3级企业执行安装3类工程;其他级执行四类工程取费。

5.装饰工程超高费:

单位:每平方米建筑面积

目单位建筑物总高度

30m

以内 40m

以内 50m

以内 60m

以内 70m

以内 80m

以内 90m

以内 100m

以内 110m

以内 120m

以内

超高费元 1.20 1.55 2.03 2.85 3.60 4.00 5.65 6.62 8.31 9.54

注:超高费计算规则同土建,装饰工程不计算塔吊增加费。6.装饰工程的脚手架费用使用附录四的相应项目。

7.装饰工程的动态调价系数随同同期的建筑、安装、市政仿古、园林调价系数一起公布执行。

10.最近有许多企业仍然向我办反映一些行政事业收费项目无法列项开支,经研究仍然严格按费用定额第10条精神办理,企业有权向收费部门索要收费许可证及标准向我办反映,由于本次费

用定额将此类行政事业收费均采取严格把关。不合理者,不合法者不能列项,希各方面都作好配合工作,杜绝乱收费现象。七、附表讲明:

①表一、一般土建工程取费程序:

外购砼构件治理费应为外购构件治理费,内容包括:砼构件、木门窗、金属构件按其构件定额制作基价做为计算基础。

注意:取费程序中的外购构件治理费在计算标底时应由投资方或招标治理部门作为一个施工条件在文件中明确,构件如何加工?在什么地点加工?远距是多少?等等。

②表八,人工调正系数其他(0.787—1)应为(0.788—1)

养老统筹保险费A9×3.55%应为A9×2.5%

总讲明部分

一、第六条,表头文字“现将Ⅱ类工程人工工日单价”应为“现将定额中平均人工工日单价组成分列如下”。

二、第七、八条,依照我们对新旧定额的定额水平和造价水平对

@四川2015定额说明--通用安装工程--册说明

通用安装工程--册说明 一、2015年《四川省建设工程工程量清单计价定额通用安装工程》(以下简称 本定额),全册共分为十三分册,包括: (一) A-------机械设备安装工程 B-------热力设备安装工程 C-------静置设备与工艺金属结构制作安装工程 (二) D-------电气设备安装工程 E-------建筑智能化系统设备安装工程 F-------自动化控制仪表安装工程 (三) G-------通风空调工程 H-------工业管道工程 J-------消防工程 K-------给排水、采暖、燃气工程 (四) L-------通信设备及线路工程 M-------刷油、防腐蚀、绝热工程 N-------措施项目 二、对特殊自然地理条件下进行施工的安装工程,作如下规定: 1.高原、高寒地区或地震烈度大于七度地区:(定额人工费+定额机械费)× 系数。 2.洞库安装工程:(定额人工费+定额机械费)×1.3。

三、安装与生产同时进行的增加费用按定额人工费的10%计取,全部为因降效 而增加的人工费。 四、在有害身体健康的环境中施工增加的费用按定额人工费的10%计取,全部 为因降效而增加的人工费。 五、为适应当前建筑安装工程的需要,本定额已将《全国统一安装工程预算定额》 中的某些未计价材料列入了计价材料内,或将某些计价材料作为未计价材料处理,因此,在使用时,未计价材料应以本定额所列项目和数据为准。六、本定额及相关配套文件与《全国统一安装工程预算定额》及配套文件不符时, 以本定额为准。 七、锅炉高压容器安装监督检测费,应列入建设单位管理费,由建设单位负责。 八、各分册管道定额的执行界线如下图所示: 1.供水管道:

山东省安装工程消耗量定额解释

省安装工程消耗量定额解释 共性问题 1、本定额的使用围“新建、扩建及改造工程”应如何理解?是否与修缮定额的围重复? 答:本定额所说的改造工程指工业技术改造工程或整体更新改造工程。所谓整体更新改造,指在已有建筑物或生产装置区,增加或重新更换完整、独立的功能系统安装工程。如:消防、给排水、通风空调、照明、热力设备等系统,而不是局部或系统中的一部分。对于局部和系统中部分安装工程的拆除、安装除另有说明外,应执行修缮定额,两者不重复。执行修缮定额时,对于修缮定额缺项的安装项目可以使用安装定额。 2、在执行消耗量定额时,如遇有缺项可否使用96综合定额和94安装估价表? 答:在执行消耗量定额时,如遇缺项,可以参照96综合定额和94安装估价表相关定额的消耗量进行计价。 3、材料、设备的水平及垂直运输是怎样考虑的? 答:水平运输是指安装物自施工现场施工单位仓库或现场指定堆放地点运至安装地点的水平运输。各册定额中除另有说明者外:设备水平运输按100m取定;材料、成品、半成品按300m 取定。执行定额时,不论施工现场的水平距离多少,均不作调整。 垂直运输是指安装物自设备安装现场基准面运至安装位置的垂直运输。垂直运输基准面,室以室地平为基准面,室外以安装现场地平面为基准面。除定额另有说明外,材料、成品、半成品构件等垂直运输按六层(或20m)计,超过部分的垂直运输,在高层建筑增加费中计取;设备垂直运输按10m取定,设备垂直运输如超过10m时,除定额已有明确规定外,可按第一册说明第六条第一款规定计。 4、消耗量定额中没有列出脚手架系数的安装工程,如何计取脚手架搭拆? 答:消耗量定额各册或章已规定了计取系数。个别没有列出且须搭设的脚手架工程费用,可按施工组织设计计算。 5、什么情况下计取洞库、暗室增加费? 答:洞库、暗室增加费指在没有自然采光、没有正常通风、没有正常运输行走通道的情况下施工,而进行补偿的施工降效费。地下室应计该系数,但地下室设有地上窗、洞口除外。 6、计取高层建筑增加费时,如遇层数和高度不一致时,应以层数还是高度为准? 答:计取高层建筑增加费时,高度和层数(含折算后的层数)满足一个指标即可。 7、计算建筑物的层数或高度时,应注意哪些情况? 答:计算建筑物的层数或高度时,应注意以下问题: (1) 地下室部分不能计算层数和高度; (2) 层高不超过2.2m时,不计层数;

电气安装定额的说明及计算规则(一)

《电气设备安装工程》定额说明及工程量计算规则 一、《电气设备安装工程》(以下简称本定额)适用于新建、扩建工程中10kV以下变配电设备及线路安装工程、车间动力电气设备及电气照明器具、防雷及接地装置安装、配管配线、电气调整试验等的安装工程。( 二、本定额主要依据的标准、规范有: 1.《电气装置安装工程高压电器施工及验收规范》GBJ147-90; 2.《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》GBJ148-90; 3.《电气装置安装工程母线装置施工及验收规范》GBJ149-90; 4.《电气装置安装工程电气设备交接试验标准》GB50150-2006; 5.《电气装置安装工程电缆线路施工及验收规范》GB50168-2006; 6.《电气装置安装工程接地装置施工及验收规范》 GB50169-2006; 7.《电气装置安装工程旋转电机施工及验收规范》GB50170-2006; 8.《电气装置安装工程盘、柜及二次回路接线施工及验收规范》GB50171-92; 9.《电气装置安装工程蓄电池施工及验收规范》GB50172-92; 10.《电气装置安装工程35kV及以下架空电力线路施工及验收规范》GB50173-92; 11.《电气装置安装工程低压电器施工及验收规范》GB50254-96; 12.《电气装置安装工程电力变流设备施工及验收规范》GB50255-96; 13.《电气装置安装工程起重机电气装置施工验收规范》GB50256-96; 14.《电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范》GB50257-96; 5.《建筑电气工程施工质量验收规范》GB50303-2002; 16.《电力建设安全工作规程(火力发电厂部分)》GL-5009.1-2002; 17.《民用建筑电气设计规范》JCJ/T16-2008; 18.《建筑照明设计标准》GB50034-2004; 19.《电力建设质量等级评定标准》。 三、本定额的工程内容除各章节已说明的工序外,还包括:施工准备、设备器材工器具的场内搬运、开箱检查、安装、调整试验、收尾、清理、配合质量检验、工种间交叉配合、临时移动水、电源的停歇时间。 四、本定额不包括以下内容: 1.10kV以上及专业专用项目的电气设备安装; 2.电气设备(如电动机等)本体安装及配合机械设备进行单体试运转和联合试运转工作。 五、起重机的机械部分以及电机的安装,执行C.A《机械设备安装工程》相关项目。 六、关于下列各项费用的规定: 1.脚手架搭拆费(10kV以下架空线路除外),操作物高度离楼地面>5m的,按超过部分定额人工费的15%计算,其中人工工资占25%;

《河北省安装工程12定额》定额解释

(河北省安装工程12定额)定额解释 发布日期:2015-8-19 第二册电气设备安装工程 1.总等电位端子箱安装执行第二册第四章中2-324还是执行第二 册第九章2-752? 答:按2-751或2-752. 2.桥架安装是否包含支架安装? 答:不包括支架安装。 3.第二册“电气设备安装工程”中“电缆沿垂直通道敷设”中垂直通道定义不明确,电井是否属于垂直通道? 答:一根电缆沿垂直的通道敷设,其垂直敷设长度超过20m(6层),即可套用“电缆沿垂直通道敷设”项目。 4.章节说明中“电缆沿垂直通道敷设高度超过20m(或6层),可套用沿垂直通道敷设项目”如果竖向如果是30m,套用垂直通道定额是整个30m还是30~20m(即超过部分套用垂直通道),此项是否可以明确一下? 答:指竖向敷设部分,即30m。 5.电缆工程量计算规则中,电缆敷设驰度、波形弯度、交叉的预留长度怎么计算?如:一根电缆两端连接配电箱,在桥架内敷设100m,穿管暗敷20m,进入每个配电箱的预留长度按3.5m考虑,那么这根电缆的敷设驰度、波形弯度、交叉的预留长度是多少? 答:本例中,电缆工程量=(100桥架+20暗敷+2×3.5预留)×(1+2.5%波形系数) 6.第二册“电气设备安装工程”工程量计算规则,第六条“预分支电缆(亦称母子电缆)敷设,不区分电力电缆芯数,按主电力电缆(母电缆)截面以‘100m/束’为计算单位计算”明确意思是否为计算预分支电缆时只计算母电缆长度,分支电缆如何处理? 答:定额是综合考虑的,分支电缆安装已包括在定额中。 7.第二册第八章说明中第十四条,因预分支电缆的电缆头费用已计入预分支电力电缆价格之内,故不再计取电缆头制作安装。请问:预分支电缆的电缆头和配电箱连接的接线工作如何计取? 答:电缆头安装已在预分支电缆安装中综合考虑。 8.定额中预分支电力电缆敷设没有区分敷设方式,请问:预分支电力电缆沿垂直通道敷设,应该怎么套用定额? 答:预分支电力电缆不区分敷设方式均执行同一项目。 9.第二册“2-543”“2-544”预管工程是否包括工作井的挖埋,与市政定额——排水工程——顶管工程有什么区别?管径不同时能否互套? 答:第二册中的顶管不包括工作坑的挖填,主要适用于电缆保护管短距离顶管或过小区道路顶管。 10.在实际结算过程中对暗装配电箱在主体结构施工时放一个木套箱存在分歧,审计单位认为木套箱在土建主体模板施工中已经包含,施工方认为木套箱由自己制作并在主体施工时配合安装,此项是否可以明

建筑安装工程费用定额

建筑安装工程费用定额总说明 一、自治区建筑安装工程费用定额(以下简称本费用定额)是在1998年《新疆维吾尔自治区建筑安装工程费用定额》的基础上,按照国家有关费用标准编制的规定、文件,并结合新疆实际情况进行编制的。 二、本费用定额是编制建筑安装工程概算、施工图预算、工程竣工结算的依据,是照、投标工程编制招标工程标底和投标报价的依据,是实行投资包干的计价依据。 三、本费用定额应与全国统一建筑工程基础定额、新疆维吾尔自治区建筑工程补充预算定额、2000年全国统一安装工程预算定额以及相应定额的2004年单位估价汇总表配套使用。 四、根据国家计委、建设银行计标(1985)352号文关于“间接费定额与直接费定额一般应配套使用,执行什么直接费定额,就采用相应的间接费定额”的规定。 1.自治区各级施工企业承担各项专业工程,应按承担专业工程的性质,执行各专业部制定的专业工程定额及相应费用定额; 2.自治区水利、电力、煤炭、华工、公路、铁路、有色金属等专业施工企业,承担专业工程的应执行专业工程费用定额,承担一般工业与民用建筑安装工程的应执行全国统一建筑工程基础定额、新疆地区建筑工程补充预算定额和全国统一安装工程预算定额及本费用定额; 3.中央各专业部专业施工企业进疆施工,承担一般工业与民用建筑安装工程,亦应执行本费用定额。 五、定额外签证用工费用,是指非正式工程项目的用工。如设计变更的返工用工,建设单位劳务用工及各种签证用工等。定额外签证用工单独计列,不再计取其他各项费用。 定额外签证用工单价18.47×(1+78%)×(1+3.3%)=33.96元/工日 六、本费用定额费用标准是按照工程类别制定的。 七、凡我区各建筑安装施工企业及外省来疆承揽工程的建筑安装施工企业一律按所承担的工程类别对照相应取费准计取费用。 八、本费用定额的适用范围: (一)建筑工程: 1.适用于新建、扩建、改建的工业与民用建筑工程的永久性和临时性的房屋和构筑物工程,建筑工程已综合了各类混凝土、钢筋混凝土构件、金属结构件、木作结构件的自制、安装、商品构件现场安装和运输的因素。 2.人工大型土石方工程:凡单位工程人工挖方或填方工程量超过一万立方米的为人工大型土石方工程;单独承揽的土石方工程且

全国统一安装工程预算定额说明第八册

第一章管道安装说明 一、本章适用于室内外生活用给水、排水、雨水、采暖热源管道、法兰、套管、伸缩器、安装。 二、界线划分: 1.给水管道: (1)室内外界线以建筑物外墙皮1.5m为界。入口处设阀门者以阀门为界; (2)与市政管道界线以水表井为界,无水表井者,以与市政管道碰头点为界。 2.排水管道: (1)室内外以出户第一个排水检查井为界; (2)室外管道与市政管道以室外管道与市政管道碰头井为界。 3.采暖热源管道: (1)室内外以入口阀门或建筑物外墙皮1.5m为界; (2)与工业道界线以锅炉房或泵站外墙皮1.5m为界; (3)工厂车间内采暖管道以采暖系统与工业管道碰头点为界; (4)设在高层建筑内的加压泵间管道与本章项目的界线,以泵间外墙皮为界。 三、本章定额包括以下工作内容: .管道及接头零件安装。 1. 2.水压试验或灌水试验。 3.室内DN32以内钢管包括管卡及托钩制作安装。 4.钢管包括弯管制作与安装(伸缩器除外),无论是现场煨制或成品弯管均不得换算。 5.铸铁排水管、雨水管及塑料排水管均包括管卡及托吊支架、臭气帽、雨水漏斗制作安装。6.穿墙及过楼板铁皮套管安装人工。 四、本章定额不包括以下工作内容: 1.室内外管道沟土方及管道基础,应执行《全国统一建筑工程基础定额》。 2.管道安装中不包括法兰,阀门及伸缩器的制作安装,执行定额时按相应项目另计。 3.室内外给水、雨水铸铁管包括接头零件所需的人工,但接头零件价格应另行计算。 4.DN32以上的钢管支架按本章管道支架另行计算。 5.过楼板的钢套管的制作、安装工料,按室外钢管(焊接)项目计算。 第二章阀门、水位标尺安装说明 一、螺纹阀门安装适用于各种内外螺纹连接的阀门安装。 二、法兰阀门安装适用于各种法兰阀门的安装,如仅为一侧法兰连接时,定额中的法兰、 带帽螺栓及钢垫圈数量减半。 三、各种法兰连接用垫片均按石棉橡胶板计算。如用其他材料,不做调整。 编制的。N102-3四、浮标液面计FQ-Ⅱ型安装是按《采暖通风国家标准图集》 五、水塔、水池浮漂水位标尺制作安装,是按《全国通用给水排水标准图集》S318编制的。第三章低压器具、水表组成与安装说明 一、减压器、疏水器组成与安装是按《采暖通风国家标准图集》N108编制的,如实际组成与此不同时,阀门和压力表数量可按实调整,其余不变。 二、法兰水表安装是按《全国通用给水排水标准图集》S415编制的。定额内包括旁通管及止回阀,如实际安装形式与此不同时,阀门及止回阀可按实际调整,其余不变。 第四章卫生器具制作安装说明 一、本章所有卫生器具安装项目,均参照《全国通用给水排水标准图集》中有关标准图集计算,除以下说明者外,设计无特殊要求均不作调整。

陕西省安装工程定额

陕西省给排水、采暖、燃气工程消耗量定额说明及工程量计算规则 陕西省给排水、采暖、燃气工程消耗量定额说明................................ 2004年《陕西省安装工程消耗量定额》 ................................... 2009年《陕西省安装工程价目表》 ....................................... 第一章管道安装........................................................... 第二章阀门、水位标尺及法兰安装........................................... 第三章低压器具、水表组成与安装........................................... 第四章卫生器具制作安装................................................... 第五章供暖器具安装....................................................... 第六章小型容器制作安装................................................... 第七章燃气管道、附件、器具安装........................................... 第八章其他.............................................................. 陕西省给排水、采暖、燃气工程消耗量定额说明 2004年《陕西省安装工程消耗量定额》 一、《陕西省安装工程消耗量定额》(以下简称“消耗量定额”),主要作为招标人编制标底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。 二、《陕西省安装工程消耗量定额》共分十四册,包括: 第一册机械设备安装工程第八册给排水、采暖、燃气工程 第二册电气设备安装工程第九册通风空调工程 第三册热力设备安装工程第十册自动化控制仪表安装工程 第四册炉窑砌筑工程第十一册通信设备及线路工程 第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程 第六册工业管道工程第十三册长距离输送管道工程 第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程 三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。 四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。 五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。 六、本消耗量定额是按下列正常的施工条件进行编制的: 1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。 2.安装工程和土建工程之间的交叉作业正常。

全国统一安装工程预算定额解释

全国统一安装工程预算定额解释汇编 第七册消防设备安装工程 1. 本定额与其他有关定额的分界是如何划分的? 答: 1)电缆敷设、桥架安装、装配管线、接线盒、动力应急照明控制设备、应急照明器具、电动机检查接线、防雷接地装置等安装:设备支架、底座、基础的制作安装及铁构件的制作等均执行第二册《电气设备安装工程》相应定额。 2)消火栓系统的管道、阀门安装;管道支架及钢套管的制作安装等;室外给水管道安装;水箱制安等均执行第八册《给排水、采暖、燃气工程》相应定额。 2)其他各种阀门、法兰安装;各种套管的制作安装;管道系统强度实验、严密性试验和冲洗等执行第六册《工业管道工程》相应定额。3)各种消防泵、稳压泵等机械设备安装及二次灌浆执行第一册《机械设备安装工程》相应定额。 4)各种仪表等的安装及带电讯号的阀门、水流指示器、压力开关、驱动装置及泄露报警开关的接线、校线等执行第十册《自动化控制仪表安装工程》相应定额。 5)泡沫液储罐、设备支架制安等执行第五册《静置设备与工艺金属结构制作安装工程》相应定额。 6)设备及管道除锈、刷油及绝热工程执行第十一册《刷油,防腐蚀、绝热工程》相应定额。

7)因本册定额只包括消防的专用设备、管道及各种组件等的安装,不足部分在使用其他有关册定额项目时,各种系数(如超高费、高层建筑增加费、脚手架搭拆费等)及工程量计算规则等均执行各册定额的相应规定。 8)各册定额之间的界限划分将下表: 各册定额之间的界线划分表

续表

续表

2.定额中超高费用是如何考虑的?超过部分如何计算? 答:垂直运输操作高度是按超过5m编制的,若操作高度超过5m时,其超过部分按定额规定高度系数计取。 3.消防系统调试的含义是什么? 答: 1)消防系统调试是指一个单位工程的消防全系统安装完毕且连同,为检验其达到验收规范标准所进行的全系统的检测、调整和试验。2)消防系统调试定额时按火灾自动报警装置调试和灭火系统控制装置调试两大部分编制的。这主要是由于一个单位工程的消防要求不同,其配制的消防系统也不同,系统调试的内容也就有所不同。例如:仅设火灾自动报警系统时,其系统调试只计算自动报警装置调试。若既有火灾自动报警系统,又有自动喷水灭火系统时,其系统调试应同时计算两个系统(即自动报警装置调试和水灭火系统控制装置调试)的调试。 4.消防系统调试工程量如何计算? 答: 1)自动报警系统:系统包括各种探测器、报警按钮、报警控制器组成的报警系统。分别按不同点数以“系统”为计量单位。其点数按多线制或纵向制报警控制器的点数计算。

安装工程定额

综合布线系统 说明 一、本章计价定额包括:双绞线、光缆、漏泄同轴电缆、电话线和广播线的敷设、布放和测试工程。 二、本章不包括的内容:钢管、PVC管、桥架、线槽敷设工程、管道工程、杆路工程、设备基础工程和埋式光缆的挖填土工程,若发生时执行《重庆市安装工程计价定额》第二册《电气设备安装工程》和土建工程相关计价定额子目。 三、本章双绞线布放计价定额是按六类以下(含六类)系统编制的,六类以上的布线系统工程所用计价定额人工费按相应子目用量增加20%计列。 四、在已建天棚内敷设线缆时,所用计价定额子目的人工费按相应定额的用量增加80%计列。 计算规则 一、双绞线缆、光缆、漏泄同轴电缆、电话线和广播线敷设、穿放、明布放以“米”计算。电缆敷设按单根延长米计算,如一个架上敷设3根各长100m的电缆,应按300m计算,以次类推。电缆附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。电缆进入建筑物预留长度2m;电缆进入沟内或吊架上引上(下)预留1.5m;电缆中间接头盒,预留长度两端各留2m。 二、制作跳线以“条”计算,卡接双绞线以“对”计算,跳线架、配线架安装以“条”计算。 三、安装各类信息插座、过线(路)盒、信息插座底盒(接线盒)、光缆终端盒和跳块打接以“个”计算。 四、双绞线缆测试以“链路”或“信息点”计算,光纤测试以“链路”或“芯”计算。 五、光纤连接以“芯”(磨制法以“端口”)计算。 六、布放尾纤以“根”计算。 七、室外架设架空光缆以“米”计算。

八、光缆接续以“头”计算。 九、制作光缆成端接头以“套”计算。 十、安装漏泄同轴电缆接头以“个”计算。 十一、成套电话组线箱、机柜、机架、抗震底座安装以“台”计算。 十二、安装电话出线口、中途箱、电话电缆架空引入装置以“个”计算。 第二章通信系统设备安装工程 说明 一、本章计价定额包括铁塔、天线、天馈系统,数字微波通信,卫星通信,移动通信,光纤通信,程控交换机,会议电话、会议电视等设备的安装、调试工程。 二、本章铁塔的安装工程计价定额是在正常的气象条件下施工取定的,本计价定额不包括铁塔基础施工、预埋件的埋设及防雷接地施工。楼顶铁塔架设,相应人工费上调25%。 三、安装通信天线: 1.楼顶增高架上安装天线按楼顶铁塔上安装天线处理。 2.铁塔上安装天线,不论有、无操作平台均执行本计价定额。 3.安装天线的高度均指天线底部距塔(杆)座的高度。 4.天线在楼顶铁塔上吊装,是按照楼顶距地面20m以下考虑的,楼顶距地面高度超过20m的吊装工程,按照本册说明的高层建筑施工增加费用计取。 四、光纤通信,光纤传输设备安装与调测计价定额10Gb/s、2.5Gb/s、622Mb/s 系统按1+0状态编制。当系统为1+1状态时,TM终端复用器每端增加2个工日,ADM分插复用器每端增加4个工日。 五、会议电话和会议电视的音频终端执行有关章节计价定额。 六、有关电话线、广播线的布放计价定额,执行第一章相关计价定额。

陕西省安装工程消耗量定额总说明

总说明 一、《陕西省安装工程消耗量定额》(以下简称“消耗量定额”),主要作为招标人编制标底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。 二、《陕西省安装工程消耗量定额》共分十四册,包括: 第一册机械设备安装工程第八册给排水、采暖、燃气工程 第二册电气设备安装工程第九册通风空调工程 第三册热力设备安装工程第十册自动化控制仪表安装工程 第四册炉窑砌筑工程第十一册通信设备及线路工程 第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程第六册工业管道工程第十三册长距离输送管道工程 第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程 三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。 四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了行业、地方标准以及有代表性的工程设计、施工资料和其他资料。 五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。 六、本消耗量定额是按下列正常的施工条件进行编制的: 1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。 2.安装工程和土建工程之间的交叉作业正常。 3.安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。 4.水、电供应均满足安装施工正常使用。 5.正常的气候、地理条件和施工环境。 七、人工工日消耗量的确定: 本消耗量定额的人工工日不分列工种和技术等级,一律以综合工日表示。内容包括基本用工、超运距用工和人工幅度差。 八、材料消耗量的确定: 1.本消耗量定额中的材料消耗量包括直接消耗在工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗。其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。 2.凡消耗量定额中“()”内所列的材料用量均为主材,应按当地的材料价格计算。 3.用量很少,对基价影响很小的零星材料,已计入其他材料费内。 4.

全国统一安装工程项目预算定额解释大全

更多企业学院: 《中小企业治理全能版》183套讲座+89700份资料《总经理、高层治理》49套讲座+16388份资料《中层治理学院》46套讲座+6020份资料《国学智慧、易经》46套讲座 《人力资源学院》56套讲座+27123份资料《各时期职员培训学院》77套讲座+ 324份资料

《职员治理企业学院》67套讲座+ 8720份资料 《工厂生产治理学院》52套讲座+ 13920份资料 《财务治理学院》53套讲座+ 17945份资料 《销售经理学院》56套讲座+ 14350份资料 《销售人员培训学院》72套讲座+ 4879份资料 全国统一安装工程预算定额解释汇编 电气部分 综合性问题解释 1. 脚手架搭拆费系数考虑了哪些因素?实际不发生是否计算?答:定额中的脚手架搭拆费,均采纳系数计算。各册算系数时已考虑一下因素: 1)各专业交叉作业施工时,能够互相利用已搭建的脚手架;2)施工时如部分或全部使用土建脚手架时,按有偿使用考虑;3)不管现场是否发生,包干使用。 2. 高层建筑是什么概念? 答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0 至檐口(或 最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入

口等)的建筑物。 3. 高层建筑增加费的内容是什么? 答:高层建筑增加费是指施工中施工高度超过6 层或20m 的人工降放,以及材料垂直运输增加的 费用。 4. 超高增加费高度如何界定? 答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0) 至操作物的距离。 5. 安装与生产同时进行增加费的概念是什么?如何计算? 答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产 条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产 和施工所采取的措施费用。 安装与生产同时进行增加费按人工费的10%计算。 6. 在有害躯体健康的环境中施工降效增加费的概念是什么?如何计算? 答:在有害躯体健康的环境中施工降效增加费,是指改扩建工程

设备安装工程定额说明

第二篇设备安装工程

设备安装工程说明 一、本定额根据国家和有关部门颁发的定额标准、施工技术规程、验收规范等进行编制。 二、定额适用于下列主要施工条件 1.设备、附件、构件、材料符合质量标准及设计要求。 2.设备安装条件符合施工组织设计要求。 三、本定额中人工、材料、机械台时等均以实物量表示。 四、本定额中材料及机械仅列出主要材料和主要机械的品种、型号、规格及数量,次要材料和一般小型机械及机具已分别按占主要材料费和主要机械费的百分率计入“其他材料费”和“其他机械费”中。使用时如有品种、型号、规格不同时,不分主次不作调整。 五、本定额未计价材料的用量,应根据施工图设计量并计入规定的操作损耗量计算。 六、本定额除各章说明外,还包括以下工作内容和费用 1.设备安装前后的开箱、检查、清扫、滤油、注油、刷漆和喷漆工作。 2.安装现场内的设备运输。 3.设备的单体试运转、管和罐的水压试验、焊接及安装的质量检查。 4.随设备成套供应的管路及部件的安装。 5.现场施工临时设施的搭拆及其材料、专用特殊工器具的摊销。 6.施工准备及完工后的现场清理工作。 7.竣工验收移交生产前对设备的维护、检修和调整。 七、本定额不包括的工作内容和费用 1.由厂家随设备供应的材料,如水轮发电机定子线圈用的绝缘材料、绑线、焊锡等。 2.属于厂家供应的设备部件,如设备连接螺栓、地脚螺栓、基础铁件等。 3.设备体腔内的定量填充物,如透平油、六氟化硫气体等。 4.鉴定设备制造质量的工作。

5.设备基础的开挖、浇筑、回填、灌浆、抹灰工作。 6.设备、构件的喷锌、镀锌、镀铬及要求特殊处理工作;由于消防工作的需要,电缆敷设完成后,需在电缆表面涂刷防火材料的费用。 7.材料的质量复检工作。 8.按施工组织设计设置在各安装场地的总电源开关及以上线路的敷设维护工作。 9.大型临时设施费用。 10.施工照明。 11.属厂家责任的设备缺陷处理或缺件所需费用。 12.机组和电力系统联合试运转期间所发生的费用。 八、使用本定额时,对不同的地区、施工企业、机械化程度和施工方法等差异因素,除本定额有规定外,均不作调整。 九、按设备重量划分子目的定额,当所求设备的重量介于同型号设备的子目之间时,可按插入法计算安装费。 B b c b a B C +---=A ) ())(( 式中 A —所求设备的安装费; a ——A 项设备的重量; B —较所求设备小而最接近的设备安装费; b — B 项设备的重量; C —较所求设备大而最接近的设备安装费; c — C 项设备的重量。 十、使用电站主厂房桥式起重机进行安装工作时,桥式起重机台时费中不计基本折旧费和安装拆卸费。

陕西省安装工程消耗量定额解释

陕西省安装工程消耗量定额》综合性问题说明 一、《陕西省安装工程消耗量定额》的适用范围 本消耗量定额适用于一般工业与民用建筑工程中的新建、扩建和改建项目实行工程量清单计价方式中的通用安装工程项目,而不适用于专业性较强的专业专用安装工程及房屋修缮项目中的安装工程。 二、编制依据及作用 1.编制依据 《陕西省安装工程消耗量定额》是在2000年《全国统一安装工程预算定额》的基础上,按照我省建设工程造价方面的计价标准,相关规定进行编制的。2.消耗量定额的作用 (1)消耗量是招标人编制建设工程招标标底的主要依据。 (2)消耗量定额是投标人对建设工程项目进行投标报价的参考依据。 (3)消耗量定额是招标人与中标人签订建设工程合同及办理工程竣工结算的主要依据。 (4)消耗量定额是合理确定及有效控制工程造价的主要依据。 (5)消耗量定额也是施工企业作为编制企业消耗量定额和自主投标报价的基础资料。 三、陕西省安装工程消耗量定额的内容 《陕西省安装工程消耗量定额》按照其安装的专业及相应内容共分为十四册。 四、关于《陕西省安装工程消耗量定额》中的人工、材料、施工机械、仪器仪表台班费用的确定。

1.关于人工费用的确定 (1)本消耗量定额中的人工工日不分工种和技术等级,一律以综合工日表示,其内容包括基本用工、超运距用工和人工幅度差。 (2)基本用工是指生产工人完成一定计量单位合格产品的施工工艺过程所消耗的基本工作时间。 (3)超运距用工是指消耗量定额中取定的材料、成品、半成品的水平运距超过规定的运距所增加的用工。 (4)人工幅度差是指各个工种之间的工序搭接、土建专业和安装专业之间的交叉、配合中不可避免的停歇时间,施工中水电维修用工,隐蔽工程验收质量检查掘开及修复的时间,施工现场操作地点的转移影响操作的时间,施工过程中不可避免的少量用工等。 (5)人工费用的确定。招标人在编制招标工程的标底时,按本消耗量定额取定的人工工日用量乘以人工工日单价25.73元,来计取人工费。而投标人在进行投标报价时,应参考本消耗量定额的人工工日用量或企业消耗量定额中的人工工日用量乘以投标人自行确定的人工工日单价来计取人工费。 2.关于材料费用的确定 (1)本消耗量定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料、和零星材料等,并计入了相应的损耗;其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点,到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗等。 (2)凡消耗量定额中“()”内所列材料的用量,均为主材,应按当时当地的材料价格另行计算其主材费用。

陕西01安装定额解释

陕西01安装定额解释 第一册《机械设备安装工程》 1.潜污电泵安装应套用旋涡泵安装相应定额项目,但定额中的人工、材料、机械应乘以0.15的系数。 2.设备安装中所用的地脚螺栓,应由设备制造厂配套供应,如果所购设备没有配带,需要施工单位加工或另外购买时,其地脚螺栓材料费应另行计算。 3.风机、泵等安装项目,凡施工及验收规范或者施工技术要求中规定对于风机、泵等必须进行拆装检查工作时,方可套用拆装检查定额项目。 第三册《热力设备安装工程》 1.设备本体范围内的管道是指由锅炉设备制造厂家设计并随设 备成套供应的管路。设备本体管道安装已包括在相应设备安装定额内,不得重复计算。 2.热力设备安装时配套的附属设备凡本册消耗量定额中未列入的,应执行其他相关册消耗量定额项目。 3.本册消耗量定额中均未包括设备基础灌浆工作内容,发生时应执行第一册《机械设备安装工程》中相应定额项目。 4.各类热力设备的维修,本册消耗量定额不适应,发生时由甲、乙双方按现场变更鉴证处理。 第四册《炉窑砌筑工程》 1.焦炉施工用的工作大棚属措施项目,发生时应按本册工程量计算规则中的相关规定计取。 2.执行本册消耗量定额,在计取管理费、利润时,均以人工费为取费基础。 第五册《静置设备与工艺金属结构制作安装工程》 1.本册消耗量定额中各类静置设备安装项目内均已包括地脚螺 栓的安装费,但未包括地脚螺栓的材料费,地脚螺栓主要按设备配带考虑,如果设备未配带,需要施工单位加工或购买时,其材料费应另行计算。 2.设备安装用金属桅杆的计取原则是:整体设备安装项目中,执行基础标高在10m以内,设备吊装质量80t及其以上,基础标高在10m以上至20m以内,设备吊装质量在60t及其以上,基础标在20m以上,设备吊装质量在40t及其以上的定额项目时,其定额内均未包括金属桅杆费用,应执行格架式金属桅杆安装、拆除相应项目,计取金属桅杆费用。 3.金属桅杆的拖拉坑工程量和吊装加固的工程量均按审批后的 施工组织设计或施工方案计算。 4.球罐及压力容器检验、安全监察费,本消耗量定额中均包括,应另行计算。

陕西省安装工程消耗量定额(2004)总说明

总说明 一、《陕西省安装工程消耗量定额》(以下简称:“消耗量定额”),主要作为招标人编制底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。 二、《陕西省安装工程消耗量定额》共分十四册,包括: 第一册机械设备安装工程第八册给排水、采暖、燃气工程 第二册电气设备安装工程第九册通风空调工程 第三册热力设备安装工程第十册自动化控制仪表安装工程 第四册炉窑砌筑工程第十一册通信设备及线路工程 第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程 第六册工业管道工程第十三册长距离输送管道工程 第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程 三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。 四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了作业、地方标准以及有代表性的工程设计、施工资料和其他资料。 五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。 六、本消耗量定额是按下列正常的施工条件进行编制的: 1、设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。 2、安装工程和土建工程之间的交叉作业正常。 3、安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。 4、水、电供应均满足安装施工正常使用。 5、正常的气候、地理条件和施工环境。 七、人工工日消耗量的确定:本消耗量定额的人工工日不分列工种和技术等级,一律以综合工日表示。内容包括基本用工、超运距用工和人工幅度差。 八、材料消耗量的确定: 1、本消耗量定额中的材料消耗量包括直接消耗在工作内容中的主要材料、辅助材料和零星材料等,并计入了相应损耗。其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点到操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。 2、凡消耗量定额中“()”内所列的材料用量均为主材,应按当地的材料价格计算。 3、用量很少,对基价影响很小的零星材料,已计入其他材料费内。 九、施工机械台班、仪器仪表台班消耗量的确定: 1、本消耗量定额的机械台班消耗量是按正常合理的机械配备和大多数施工企业的机械化装备程度综合取定的。 2、凡单位价值在2000元以内,使用年限在两年以内的不构成固定资产的工具、用具等,未进入本消耗量定额,应在建筑安装工程费用定额中考虑。 3、施工仪器仪表台班消耗量是按大多数施工企业的现场校验仪器仪表配备情况综合取定的,实际与定额不符时,除各章另有说明者外,均不调整。 十、关于水平和垂直运输: 1、设备:包括自安装现场指定堆放地点运至安装地点的水平和垂直运输。 2、材料、成品、半成品:包括自施工单位现场仓库或现场指定堆放地点运至安装地点的水平

全国统一安装工程预算定额解释汇编

全国统一安装工程预算定额解释汇编 电气部分 综合性问题解释 电气部分电气部分 1. 脚手架搭拆费系数考虑了哪些因素?实际不发生是否计算? 答:定额中的脚手架搭拆费,均采用系数计算。各册算系数时已考虑一下因素: 1)各专业交叉作业施工时,可以互相利用已搭建的脚手架; 2)施工时如部分或全部使用土建脚手架时,按有偿使用考虑; 3)无论现场是否发生,包干使用。 2. 高层建筑是什么概念? 答:高层建筑是指高度在六层以上的多层建筑(不含六层),单层建筑物自室外设计+0至檐口(或最高层楼地面)高度在20m(不含20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的建筑物。 3. 高层建筑增加费的内容是什么? 答:高层建筑增加费是指施工中施工高度超过6层或20m的人工降放,以及材料垂直运输增加的费用。 4. 超高增加费高度如何界定? 答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)至操作物的距离。 5. 安装与生产同时进行增加费的概念是什么?如何计算? 答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置

内施工,因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产和施工所采取的措施费用。 安装与生产同时进行增加费按人工费的10%计算。 6. 在有害身体健康的环境中施工降效增加费的概念是什么?如何计算? 答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应享受的工种保健费。 在有害身体健康的环境中施工时按人共费的10%计算降效增加费。 7. 水平运输距离定额时如何考虑的? 答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指定堆放地点运至安装地点的距离。定额综合取定为300m。 2)设备水平运输距离指自指定堆放地点运至安装地点的距离,定额综合取定为100m。 8. 如何理解垂直运输基准面? 答:室内以室内地平面为基准面,室外以安装现场地平面为基准面。 9. 设备、材料二次搬运如何计算? 答:定额中未包括材料二次搬运。 10. 材料损耗量包括哪些内容? 答:定额中材料损耗量包括内容如下:

安装工程定额说明()

总说明 一、本定额适用于煤炭工业新建、扩建、技术改造或整体更新改造项目中的机电设备、装置安装工程。其主要作用是在实施安装工程招(投)标过程中,为编制“工程量清单”和“清单计价”提供定额消耗量和计价依据,所以它既是编制工程预算文书和编制工程招投标文件的依据,也是编制设计概算指标的基础。 二、本定额是按下述正常施工条件进行编制的: 1.设备、材料构件等符合质量标准设计要求,且完整无损,质量合格,适于安装。 2.建筑物、安装地点及设备基础、预留洞等均符合安装工程要求。 3.安装现场所需的临时设施、运输条件、水电供应等均能适应安装工程施工。 4.施工安排合理、工艺操作便,矿建、土建、安装三类工程施工程序衔接正常,在与矿建、土建工程同时施工时,不影响安装工程正常作业。 5.地形条件和施工环境,均不影响安装工程正常安全施工和人员的身体健康。 三、本定额除各章另有说明外,均包括下列工作容: 1.安装主要工序:施工准备,设备、材料及工、机具的水平搬运,设备开箱、点件、外观检查,配合基础验收、铲麻面、划线、定位,起重机具装拆、清洗、吊装、组装、连接、安放垫铁及地脚螺栓,设备找正、调平、精平、焊接、固定、单机试运转。 2.人字架、三角架、环链手拉葫芦、滑轮组、钢丝绳等起重机具及其附件的领用、搬运、搭拆、退库等。 3.施工及验收规中规定的调整、试验及无负荷试运转。 4.与设备本体联体的平台、梯子、栏杆、支架、屏盘、电机、安全罩以及设备本体第一个法兰以的管道等的安装。 5.工种间交叉配合的停歇时间,临时移动水、电源的时间,以及配合质量检查、交工验收、收尾结束等工作。 四、本定额安装对象,除已明确为井下安装工程或个别章节另有说明外,一律是以国产设备在平地进行安装考虑的。对于“进口设备”的安装,可用1.2系数调整相应定额人工数。如在特殊环境与“非正常条件”下施工,可按下列规定进行调整: 1.本定额是按海拔标高小于2000m制定的;如果超过时,其人工和机械消耗量可按下表所列系数进行调整:

电气设备安装工程定额解释

第二册电气设备安装工程定额解释 1、本册适用于10kV 以下工业与民用新建、扩建和整体更新改造工程,请问10kV 以上架空线路及电力电缆工程、电气设备安装工程应如何执行? 答:10kV 以上的架空线路、电力电缆工程、电气设备安装等应参照电力部门规定执行。 2、计取本册脚手架搭拆费时有无操作高度要求?答:本册脚手架搭拆费为包干费,除定额中已考虑的(如10kV 以下架空线路)外均可计取,无操作高度要求。 3、册说明中第六条2 中的项目如何执行定额? 答:电气设备(如电动机等)配合机械设备进行单体试运转的工作已包括在机械设备安装中;联合试运转工作可按施工方案进行计 4、“高层建筑增加费”表下面的注如何理解?答:为高层建筑供电的变电所和供水等动力设备安装工程,如安装在六层以上时,作为计取高层

建筑增加费的基础;安装在六层以下时,不作为计取高层建筑增加费的基础。 5、本册说明中未涉及洞库、暗室增加费系 数,可否计取?答:该系数是对于没有自然采光、没有正常通风、没有正常运输行走通道时的情况下施工而进行补偿的施工降效费。本册也可计取。如在洞库、暗室内施工时,定额人工、机械消耗量增加15%。 6、变压器油过滤定额中包括取油样、配合 试验,是否包括油的化验和油样分析?答:变压器油过滤定额中不包括油的化验和油样分析。 7、互感器安装定额不包括抽芯,如需要抽芯检查,如何执行? 答:可按施工方案进行计算。 8、高压成套配电柜中“双母线柜”是否是指“带旁路母线的柜” 答:不是,带旁路母线柜系单母线柜的派生类型。 9、请问户表箱(电表箱)、明装配电箱如何

套用定额? 答:住宅户内电表箱、明装配电箱及各种配电箱均按半周长套用“成套配电箱”相应项目。 10、盘柜配线怎样计算?答:盘柜配线仅适用于盘柜上设备元件的少量现场配线,不适用于工厂设备的修、配、改工程。计量时分不同规格,以“10m ”为 计算单位计算。 11、定额第七章说明中:“滑触线及支架安装是按10m以下标咼考虑的,如超过10m 时按册说明的超高系数调整”,而册说明超咼增加量是5m以上可以计取,请问标咼在10m以下至5m以上部分是否考虑超高系数? 答:滑触线及支架安装定额中已考虑了5m 以上10m以下部分的高空作业因素;10m以上部分另按册说明的超咼系数调整。 1 2、电缆敷设定额中的步距“截面”是指“单芯截面”还是“多芯截面之和”? “截面400-800mm2的单芯电力电缆敷设按

相关主题
文本预览
相关文档 最新文档
