当前位置:文档之家› 铁路电力调度管理办法

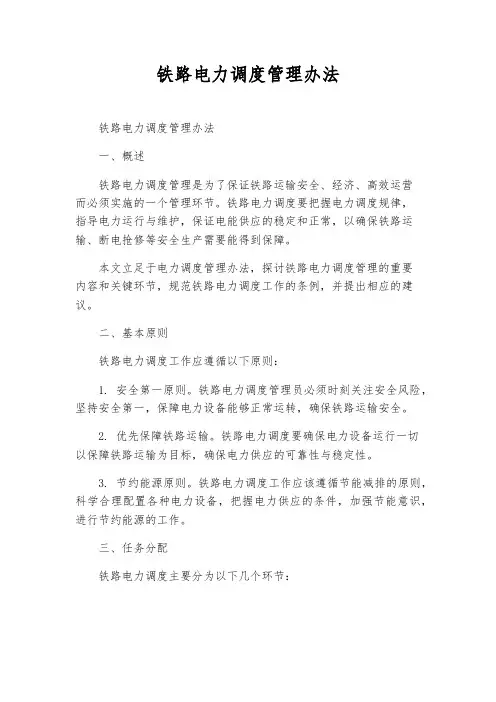

铁路电力调度管理办法

铁路电力调度管理办法
铁路电力调度管理办法

铁路电力调度管理办法

1、范围

本办法适用于铁路管内电力调度管理工作,是电力调度管理的

基本规则,各供电段及相关部门应严格执行。

2、规范性引用文件

下列文件对于本文件的应用是必不可少的。凡是注日期的引用

文件,仅所注日期的版本适用于本文件。凡是不注日期的引用文件,其最新版本(包括所有的修改单)适用于本文件。

《铁路电力管理规则》

《铁路电力安全工作规程》

《普速铁路供电调度规则》

《高速铁路供电调度暂行规则》

《铁路营业线施工安全管理办法》

《铁路局营业线施工安全管理实施细则》

《铁路局供电系统施工维修管理办法》

《铁路局客货共线电力远动管理办法》

3、总则

3.1为统一电力调度管理,规范电力调度工作制度,充分发挥

电力调度作用,确保安全优质供电和经济运行,根据《普速铁路供

电调度规则》和《高速铁路供电调度暂行规则》,结合实际,特制定本办法。

3.2本办法明确了铁路局、供电段电力调度组织管理、职责范

围和基本工作制度,电力调度设备配置、人员任职条件和基本要求。各供电段应结合本段实际,制定供电段电力调度实施细则。

4、组织管理和职责范围

4.1铁路电力调度管理由总公司供电调度、铁路局供电调度和

供电段电力调度三级组成,是铁路供电调度的重要组成部分,同时

也是铁路运输调度系统的组织部分。电力调度实行统一指挥、分级

管理,其机构设置在供电段,由供电段负责管理,业务上接受铁路

局供电调度的指导和管理。

4.2电力调度是供电段电力、给水设备运行监控中心,是电力、给水设备应急抢修和按计划组织生产的指挥中心,是供电段安全生

产工作的信息中心。

4.3电力调度员的主要任务是:在路局供电调度和供电段的指

导下,按照铁路供电调度规则、电力和给水设备管理规程、标准等

规定,正确组织铁路电力、给水设备运行、检修和故障抢修,及时

掌握铁路电力、给水设备的运行、检修和作业等信息;协调段内外

各专业、部门和单位关系,及时处理突发事件,最大限度地缩小停电、停水范围,迅速恢复供水供电,减少故障损失。

4.4供电段应成立抢修调度车间负责电力调度工作。电力调度

台应按铁路线别和枢纽分别设置调度台

(原则上每个调度台管辖铁路营业里程不超过500公里、不足200公里线路不单独设台),配齐配强调度人员,实行四班制值班制度、每台一人,每班设专(兼)职值班长。供电段抢修调度车间还

应设置计划、分析和电力远动系统维护工程师等人员。

4.5各级电力调度的职责范围

4.5.1铁路局供电调度(电力专业)

4.5.1.1严格执行国家、总公司和路局各项规章、文件、电报、命令和安全管理制度,并做好上传下达工作。

4.5.1.2按照管理权限发布Ⅰ级电力、给水设备应急响应(含

应急发电)的启动和结束命令,参加应急抢修指挥,做好抢修信息

收集和传递。直接指挥高铁电力设备的故障处理,参加有关调查分析。

4.5.1.3负责高铁电力设备的安全运行和远动倒闸作业,掌握

高铁电力设备运行方式、运行状态、供电质量、变配电所电源及负

荷情况。

4.5.1.4了解管内普速电力、给水设备分布和运行方式。

4.5.1.5审查批准高铁电力设备的施工、检修和抢修等作业,

核对停电范围、作业范围和安全措施,下达倒闸命令和作业命令。

4.5.1.6实施高铁电力变配电所的跨局越区供电事宜,协调普速电力设备的跨局送电和指挥跨段送电等事宜。

4.5.1.7掌握列车运行天窗及月、周和日停电计划,分析天窗和计划停电实施情况,与列车调度密切配合,提高天窗时间兑现率和利用率。

4.5.1.8汇总全局月、季、年度电力、给水设备故障、各种原因跳闸、天窗、任务等情况,针对存在的问题提出改进措施。

4.5.1.9掌握高铁沿线生产班组、车间值班情况及生产车辆运行、使用和技术状态;了解普铁沿线值班情况及生产车辆运行、使用和技术状态;办理发电机等大型设备的跨段使用和回送事宜。

4.5.1.10组织管内设备、车辆、机具和人员的跨段抢修调用。

4.5.1.11当高铁外部电源非正常停电时,及时与地方电业部门联系,查明原因,迅速恢复供电,上报有关部门。

4.5.1.12参与和地方电业部门及相邻铁路局签订、修订调度协议,明确设备分界、调度管辖范围及联系方式等,按协议规定完成相关工作。

4.5.1.13参与高铁电力工程竣工验收,参与高铁电力远动系统联调联试和试验,参与涉及改变高铁既有设备运行方式施工的安全技术措施的制定和审核。利用天窗时间,定期或不定期对高铁电力远动设备及其功能进行试验,验证其完好性,发生故障及时通知修复。

4.5.1.14收集、分析关系行车的高铁电力设备安全运行数据和

天气等有关信息,提出改进措施。每天不少于2次定时调阅高铁电

力远动监控对象运行参数,主要查询电力远动监控对象(车站和区

间信号、通信、信息等一级负荷,站房变配电所和无人值守变配电

所等)运行电流、电压、温度和当日电流、电压曲线,并对所有报

警信息进行逐项确认,及时发现设备隐患。

4.5.1.15掌握高铁电力设备维修、大修进度及改造工程完成情

况和存在问题,并及时报告。

4.5.1.16掌握每日电力、给水设备运行信息,按时填报日报,

按规定参加供电处交班会议。

4.5.1.17负责供电段电力调度的业务指导,做好普速电力、给

水设备施工、检修等作业计划的实施协调工作。

4.5.1.18完成领导临时交办的工作和任务。

4.5.2供电段电力调度

4.5.2.1严格执行国家、总公司和路局各项规章、文件、电报、命令和安全管理制度,并做好上传下达工作。

4.5.2.2按照管理权限发布Ⅱ、Ⅲ级电力、给水设备应急响应(含应急发电)的启动和结束命令,指挥事故抢修和故障处理,做

好抢修信息收集和传递。抢修结束后应及时整理抢修信息、填报

《牵引供电、电力故障速报》,参加有关调查分析。

4.5.2.3掌握管内电力、给水设备的分布情况、运行方式和安

全运行情况。熟悉管内主要设备性能和运行要求,了解外部电源、

水源、电力远动通道情况。

4.5.2.4审核批准普速电力设备的施工、检修和抢修等作业、

核对停电范围、作业范围和安全措施,下达倒闸命令和作业命令。

在停电作业实施前,按规定通知重要用户或督促设备管理部门通知

用户(具体负责通知范围由供电段自定)。

4.5.2.5掌握电力远动系统运行情况,按标准实施电力远动设

备倒闸操作作业。

4.5.2.6收集、分析电力设备安全运行数据和天气等有关信息,提出改进措施。每天不少于2次定时调阅电力远动监控对象运行参数,主要查询电力远动监控对象(车站和区间信号、通信、信息等

一级负荷,站房变配电所和无人值守变配电所等)运行电流、电压、温度和当日电流、电压曲线,并对所有报警信息进行逐项确认,及

时发现设备隐患。

4.5.2.7了解列车运行天窗,按规定汇总或配合汇总上报接触网、变配电所、电力、给水等设备施工月计划、维修周计划和日计划,分析计划实施情况,提高计划兑现率和利用率。

4.5.2.8汇总全段日、月、季、年度电力、给水设备故障信息、各种原因跳闸、天窗、生产任务情况,针对存在的问题提出改进措施。

4.5.2.9熟悉本段应急抢修制度、水电应急抢修预案以及抢修

材料、工具、车辆、应急发电机组等的分布情况。组织管内设备、

车辆、机具和人员的抢修调用。

4.5.2.10建立健全相关的技术资料和原始记录台帐。

4.5.2.11参加重点电力、给水新设备及改扩建工程的验收,对

水电系统的规划和建设提出建议。

4.5.2.12掌握沿线生产班组、车间值班情况和生产车辆运行、

使用及技术状态。

4.5.2.13做好电力远动主站设备的运行维护工作。

4.5.2.14当外部电源非正常停电时,及时与地方电业部门联系,查明原因,迅速恢复供电,并上报有关部门。

4.5.2.15负责路内相关单位的调度协议签订、参与和地方供电

部门调度协议签订,明确设备分界、调度管辖范围和联系方式,按

协议规定完成相关工作。

4.5.2.16掌握每日接触网、变配电所、电力、给水等设备运行

信息,按时填报日报,按规定参加供电段交班会议。

4.5.2.17完成上级交办的其它工作

5、电力调度应具备的条件和要求

5.1电力调度员应树立为运输服务的观念和全局意识,具备指

挥决策的素质和独立处理问题的能力,掌握相应的操作技能,熟悉

现场设备和电力、给水设备的运行、检修及故障处置等业务。

电力调度员应具有相应的技术理论、专业知识和中专及以上专

业文化程度,从事不少于2年电力专业的工作经历,身体健康,初

任年龄一般不超过35岁,具有高级技术等级、丰富专业知识和实践工作经验者可适当放宽。

5.2电力调度员在上岗之前必须经过培训、实习,通过考试并

取得电力调度员资格证后,方能担当电力调度工作。电力调度员应

定期深入管内现场调研、学习,了解设备运用状态和现场人员,掌

握第一手运行资料,电力调度下现场时间每年累计不少于15天。新任职电力调度员的岗前培训分为规章制度学习、跟班学习、现场学习、考试和跟班实习五个阶段,培训期不得少于半年。跟班实习期

间必须指定监护调度,监护调度应对其整个实习期间的工作负责。

5.3电力调度连续中断调度工作一个月以上者,至少见习3个

班次后,经调度主任批准方可重新担当值班工作。连续中断调度工

作三个月以上者,至少见习7个班次,并进行安全考试,合格后经

调度主任批准方可重新担当值班工作。

5.4电力调度员每两年脱产培训不得少于10天,每年进行一次

技术业务及《铁路电力安全工作规程》考试,合格者方可继续上岗。

5.5新建铁路在投入运行前,应提前6个月配齐电力调度人员,电力调度至少提前2个月参与工程单位联调联试工作和值班工作,

熟悉设备和操作,为正式投入运营做好准备。

铁路智能运输系统构成及作用

铁路智能运输系统构成及作用

铁路智能运输系统构成及作用 北京交通大学交通运输学院摘要:本文总结了国内外铁路智能运输系 统的研究进展,介绍了我国铁路智能运输系 统的主要构成及其作用,通过对铁路智能运 输系统构成及主要研究内容的分析,总结出 了ITS的实际意义。 关键词:智能交通;铁路智能运输系统;构成;作用 中图分类号:U29-39 文献标志码:A Composition and Function of Railway Intelligent Transportation System School of Traffic and Transportation,Beijing Jiaotong University,Beijing,100044,China Abstract: This paper summarizes the research progress of railway intelligent transportation systems, introduces the main components and their role in China's railway intelligent transportation systems, intelligent transportation system through the railway structure and main content of the analysis, summed up the practical significance of ITS. Keywords: Intelligent Transportation; RITS; Composition ; Function 铁路作为服务于社会的一种公共运输形式,其始终不变的目的是安全、迅速、可靠、准确和经济地运送旅客和货物。铁路作为社会的主导产业和新兴科学技术的推动者和体现者,在各国社会和经济发展中起着不可替代的作用。以货物重载化和客运高速化为典型特征和发展方向的中国铁路不仅是国民经济发展水平和国家综合科技水平的重要标志,而且是相关产业和技术发展的巨大推动力。 20世纪80年代以后,社会对铁路运输业的

铁路工程线安全管理措施

工程线安全管理措施 为便于组织好 铁路铺轨、架梁工作,进一步规范和加强各施工单位在工程线施工的安全管理,确保施工及行车安全,最大限度发挥运输效率,特制定 铁路工程线安全管理规定。 一、总 则 1.工程线行车坚持高度集中、统一指挥的原则。工程线内的行车组织工作由中铁二十一局集团山西中南部铁路通道ZNTJ-18标铺架项目部调度指挥中心负责,实行24小时值班制。 2.本标段内凡影响行车作业的施工(四电施工、线下剩余及附属工程施工等)均需严格执行本规定。 3.山西中南部铁路通道ZNTJ-18标工程线比照营业线管理办法执行,凡影响或妨碍正常行车的施工,施工作业前必须与山西中南部铁路通道ZNTJ-18标项目部工程指挥部签订施工安全协议,遵守相关规定,作业时服从调度指挥中心统一指挥。 4、山西中南部铁路通道ZNTJ-18项目部标成立调度指挥中心,建立管理体系,明确职责分工,协调各施工单位之间的关系。 5、山西中南部铁路通道ZNTJ-18标项目部制定施工计划申报及审批制度,任何人未经调度指挥中心同意不得随意变更施工及行车作业计划。 二、实施细则 1.管理组织机构 1.1 组织机构 1.2.职责分工 1.2.1 安质部:为工程线安全管理主管部门,全面负责工程线运营期内所有列车车辆及工程线范围内的安全管理工作。 1.2.2 调度室:在指挥部设调度室,配行车调度员1名,负责调度日班计划的编制,更具工调提报的次日施工计划,组织列车的开行; 指挥部调度中心丶梁场基地站、中间站、前方站。基地站工程列安质部 调度中心 工程指挥部 各使用部门负责人 铺轨队施工安全科 架梁队施工安全科 运输队 施工安全科

铁路道口安全管理办法(最新版)

( 安全管理 ) 单位:_________________________ 姓名:_________________________ 日期:_________________________ 精品文档 / Word文档 / 文字可改 铁路道口安全管理办法(最新 版) Safety management is an important part of production management. Safety and production are in the implementation process

铁路道口安全管理办法(最新版) 第一章总则 第一条为加强我库区铁路道口交通安全管理,确保人民生命财产安全和铁路运输畅通,依据国家有关规定,结合我公司实际,制定本办法。 第二条本库区内铁路道口的安全管理适用本办法。 第三条相关单位(有货车的)、库区内负责管理叉车的单位应经常教育所属人员遵守本办法,维护道口交通秩序。 第四条任何单位和个人均有维护铁路道口交通安全的义务,爱护铁路道口设施,对危害道口安全的行为有权制止、检举。 对维护铁路道口安全有功人员给予奖励。 第二章管理机构及其职能 第五条主要职责:检查库区内铁路道口安全设施;督促库区相关企业搞好员工铁路道口安全培训;负责分析道口事故发生的原因、

规律,制定防范措施;统筹安排、组织实施无人看守铁路道口的监护工作。 第三章铁路道口的安全设施 第六条道口两侧按国家有关规定设置道口标志、停车(止步)让行标志。(1,2站台道口设置无人看守铁路道口标志;在无人看守铁路道口标志上端设置叉形符号。) 第七条有人看守道口的设备、设施,必须齐全。 第八条道口按规定设置警示标志。4站台道口警示标志设在两侧道口标志的下方。 第九条道口附近备有必要的防火设备。 第四章铁路道口的安全管理 第十条铁路道口两侧五十米内,禁止堆放占道的物品;禁止建筑妨碍了望视线的建筑物或种植妨碍了望视线的树木等。 第十一条1,2站台道口为XXX与XXX两个单位共同看守的铁路道口,双方单位须签订安全协议。 第十二条道口铺面的维修和管理,以铁路外股钢轨以外2米为

《铁路供电远动系统运行维护管理规则》(2014)195

TG/GD107-2014 铁路供电远动系统运行维护管理规则 第一章总则 第一条铁路供电远动系统是保证铁路运输安全畅通的主要技术装备,是保障供电设备安全可靠运行的基础设施,是铁路供电系统的重要组成部分。为规范供电远动系统的运行维护管理,特制定本规则。 第二条供电远动系统包括牵引供电远动系统和电力远动系统。 第三条供电远动系统调度主站应集中设置总公司、铁路局,并按照高铁、普速两套系统分别设置。 高铁调度主站监控高速铁路牵引供电、电力设备运行。 普速调度主站监控普速铁路牵引供电设备运行。 普速电力远动系统调度主站应设置在供电段。 第四条本规则适用于调度主站集中设置在铁路局的供电远动系统管理。调度主站设置在铁路局管内其他处所的远动系统由各铁路局自行制定管理规则。 铁路总公司供电远动系统调度主站管理规则另行制定。 第五条本规则明确规定了供电远动系统设备运行维护管理的要求,供电调度使用供电远动系统还应执行《铁路供电调度规则》。

第二章一般规定 第六条总公司供电部、铁路局供电处是供电远动系统技术主管部门。 第七条总公司供电远动系统调度主站硬件设备及系统软件、应用软件由总公司信息中心负责维护。铁路局供电远动系统调度主站硬件设备及系统软件由信息技术部门负责维护,应用软件由供电部门负责维护,被控站设备由供电段(维管段)负责运行维护。 第八条供电远动检测室归属铁路局供电部门管理,应配备专业人员和必要的仪器、仪表、备品备件、试验设备(见附件1),建立模拟检测实验室,负责调度主站应用软件日常维护、状态监测,数据分析,定期对供电远动系统功能进行校验,及时发现、协调处理供电远动系统故障,保证系统正常使用。 第九条供电远动系统各部门维护人员应经过专业培训,持证上岗。 第三章职责分工 第十条铁路局供电处。 (一)负责全局供电远动系统的专业管理工作。 (二)负责协调相关部门进行供电远动系统的维护和故障处理。 (三)负责审批供电远动系统的投运、停用。

2021年智能铁路

1、智能铁路总体研究现状 欧阳光明(2021.03.07) (1)我国铁路发展及面临挑战 根据中国铁道部发布的《中国铁路中长期发展规划》,到2020年,为满足快速增长的旅客运输需求,将建立省会城市及大中城市间的快速客运通道,规划“四纵四横”铁路快速客运通道以及三个城际快速客运系统。其中,预计到2012年,中国将有1.3万公里高速铁路投入运营。省会城市都将通过快速客运专线连接,时速200公里以上的铁路线路将达到5万公里以上。预计到2020年,中国200公里及以上时速的高速铁路建设里程将超过1.8万公里,将占世界高速铁路总里程的一半以上。同时,中国铁路的运营里程仅占世界铁路的6%,却完成了世界铁路总运量的22%。 中国铁路目前正面临着有史以来最深刻的变革和社会经济发展所提出的越来越高、越来越多样化和越来越复杂的需求。目前和未来相当长的时期内,铁路运输系统所面临的挑战主要归结为几个方面:①在运输能力的保持与优化方面:需要提供集成化的列车运营管理系统、智能化的列车运行控制系统和智能化检测、诊断和维修系统以实现“高速度、高密度”的铁路运输。建立全国通用的铁路数据共享平台,实现铁路运输各子系统之间信息的高度共享和充分利用以及资源的优化管理。提供可靠的高速、宽带的车地高速数据接入手段,以实现铁路移动设备和固定设备间的一体化协同管理。

②在提高效率方面: 建立综合化的调度指挥系统,以实现运输、机务、电务等相关资源的综合利用,以便充分挖掘基础设施的潜力,提高调度指挥的效率和水平。提供面向局部和全国的客货运输营销决策支持体系,以增强铁路适应市场需求的能力、提高运营效率和效益。 ③在提高安全保障能力方面: 提供保障运营安全和维修效率的移动 设备和固定设备状态的实时检测、评估和维修支持的手段,以及在安全数据共享基础上的安全评估决策体系。提供完善的以状态实时检测系统为基础,以包括语音、数据、静态及动态图像传输系统为信息支持,以GPS/GIS为定位手段的具备快速响应能力的铁路防灾、救援、决策与指挥信息系统。提供基于图像识别技术的智能化平交道口监控和车站监控系统,以保障列车运行的安全和防止铁路与其它相关系统的冲突。 ④在提高服务品质方面:为旅客提供详尽的信息查询服务、客票电子交易服务及导航服务等,辅助旅客制定出行决策,以及提供相关信息在车站及车上的传输、显示等。为货主提供与货运资源相关的实时位臵、状态等信息查询服务,以满足货主对货运过程全程监督的需要。 面临这些需求和挑战,单纯依靠设备设施在速度和载重等方面的提高来提升铁路能力、效率、安全和服务已愈来愈受到限制。同时,随着运输能力瓶颈问题的逐步解决,铁路运输系统的优化和低成本运维等问题愈来愈显著。而且,客运专线已逐步成网,和既有线一起构成规模巨大的中国铁路网,网络化运营带来了信息获取共享、协同、优化和决策支持等空前复杂问题。因此,重新审视铁路发展

铁路安全管理制度

施工现场铁路安全管理制度 本工程地处铁路站场内,施工场地狭小,列车运行频繁。为加强施工现场铁路安全管理,保证每个作业人员的安全,特制定如下制度:1、进入施工现场必须有带班人员或班组长统一指挥行走路线,统一指挥施工。 2、施工人员通过道口和接触网下市,不准高举、肩扛工具、锹、棍棒、金属物等物品,必须水平拿着通过。 3、接触网下严禁打手机;严禁打雨伞通过。雷雨天气严禁在接触网附近逗留。 4、严禁相接触网、铁轨方向喷洒水;严禁在铁路边上大小便。 5、严禁攀登接触网支柱,在支柱上悬挂东西或晾晒衣物,严禁依靠支柱休息。 6、施工人员严禁破坏铁路设施;施工车辆严禁碰撞铁路设施和建筑物。 7、在铁路两边施工的车辆(包括挖掘机、装载机、吊车、工程车辆等),有机车通过时必须停止作业并关闭照明灯。 8、通过道口的任何车辆,车斗内、车辆外面严禁坐人。 9、在接触网左右,严禁距离接触网小于3米的车辆上作业。 10、施工人员严禁攀爬电力设施,接触网支柱,翻越铁路两侧的安全隔离网。 11、严禁攀登车皮、钻车皮,严禁在车皮下避风、避雨、休息,严禁在轨道上坐、卧或在铁路轨枕范围内行走。

12、施工人员在站场内严禁吸烟、点明火、焚烧杂物等。 13、施工人员进入作业地点必须穿戴好安全防护用品,不准疲劳和酒后上岗。 14、施工人员严禁向列车和接触网乱抛绳索、石块、工具等物品。 15、铁路两侧2米范围内严禁堆放材料、杂物或作业工具等物品。 16、严禁在地磅上行走。 17、各分包单位任何机动车辆通过道口时严禁超速行驶(5km/h),驶入站场内及施工作业区内后速度严禁超过15km/h。 18、严禁任何机动车辆在道口和接触网附近(3m以内)停车。 19、各分包单位车辆严禁在道口、接触网附近(3m以内)装卸货物等操作。 20、通过道口的运输车辆装载货物高度从地面算起不得超过(包括装载机通过必须把铲放平,挖掘机通过臂高不得超过。吊车、泵车通过把臂放平)。 21、道口防护栏杆关闭后严禁行人、摩托车、自行车、汽车抢道通过。 22、道口防护栏杆关闭后严禁任何人员私自开启。 23、任何特殊施工车辆(如挖掘机、吊车、装载机等)通过道口进入站内必须和道口工、现场管理人员联系并得到允许后方可进入。24、施工现场任何车辆的驾驶员必须有相应型号的驾驶证。无证人员不得驾驶车辆。严禁酒后、疲劳驾驶。 25、施工现场吊车、泵车作业时必须有专人指挥、看护。禁止靠近接触网作业。

广州铁路集团公司新建改扩建铁路专用线工程管理规定精编WORD版

广州铁路集团公司新建改扩建铁路专用线工程管理规定精编W O R D 版 IBM system office room 【A0816H-A0912AAAHH-GX8Q8-GNTHHJ8】

广州铁路(集团)公司文件 广师发〔2009〕129号 关于公布《广州铁路(集团)公司新建改扩建铁路专用线工程管理办法》的通知 集团各单位: 为了加强集团管内新建、改扩建铁路专用线工程的管理,规范建设管理程序,根据铁道部《铁路专用线与国铁接轨审批办法》(铁道部第21号令)和《关于进一步做好铁路专用线接轨有关工作的意见》(铁运函〔2007〕714号)精神,结合集团公司实际,制订了《广州铁路(集团)公司新建、改扩建铁路专用线工程管理办法》,现予以公布,请遵照执行。 二○○九年六月一日 广州铁路(集团)公司新建

改扩建铁路专用线工程管理办法 第一章总则 第一条为加强新建、改扩建铁路专用线、专用铁路(以下统称专用线)工程的管理,规范建设管理程序,根据《铁路运输安全保护条例》(国务院令第430号)、《铁路技术管理规程》、《铁路专用线与国铁接轨审批办法》(铁道部第21号令)、《关于进一步做好铁路专用线接轨有关工作的意见》(铁运函〔2007〕714号)和国家、铁道部有关法律、法规和规定,结合集团公司的具体情况,制订本办法。 第二条本办法所称专用线工程建设是指广铁集团公司管内(含合资铁路)新建、改扩建专用线工程的接轨申请、工程设计、项目审批、建设管理、验收交接等。 军事专用线的新建、改扩建接轨及建设工作按《铁路军事专用线修建和维修管理办法》(〔1980〕后联字9号)等规定执行。

铁路道口安全管理办法

铁路道口安全管理办法 第一章总则 第一条为加强我库区铁路道口交通安全管理,确保人民生命财产安全和铁路运输畅通,依据国家有关规定,结合我公司实际,制定本办法。 第二条本库区内铁路道口的安全管理适用本办法。 第三条相关单位(有货车的)、库区内负责管理叉车的单位应经常教育所属人员遵守本办法,维护道口交通秩序。 第四条任何单位和个人均有维护铁路道口交通安全的义务,爱护铁路道口设施,对危害道口安全的行为有权制止、检举。 对维护铁路道口安全有功人员给予奖励。 第二章管理机构及其职能 第五条? 主要职责:检查库区内铁路道口安全设施;督促库区相关企业搞好员工铁路道口安全培训;负责分析道口事故发生的原因、规律,制定防范措施;统筹安排、组织实施无人看守铁路道口的监护工作。 第三章铁路道口的安全设施

第六条道口两侧按国家有关规定设置道口标志、停车(止步)让行标志。(1,2站台道口设置无人看守铁路道口标志;在无人看守铁路道口标志上端设置叉形符号。)第七条? 有人看守道口的设备、设施,必须齐全。 第八条? 道口按规定设置警示标志。4站台道口警示标志设在两侧道口标志的下方。 第九条道口附近备有必要的防火设备。 第四章铁路道口的安全管理 第十条铁路道口两侧五十米内,禁止堆放占道的物品;禁止建筑妨碍了望视线的建筑物或种植妨碍了望视线的树木等。 第十一条1,2站台道口为XXX与XXX两个单位共同看守的铁路道口,双方单位须签订安全协议。 第十二条道口铺面的维修和管理,以铁路外股钢轨以外2米为界。2米以外由道路产权单位负责,2米以内由铁路产权单位负责。 第十三条专用线有调车作业的道口必须设置铁路道口自动信号并派人看守。 第十四条每年开展一次库区内的道口安全大检查活动,检查铁路道口设置状况,同时深入、广泛地宣传铁路道口安全法规。

铁路牵引供电调度规则

铁路牵引供电调度规则 颁发部门:铁道部 发布日期:1992-12-18 生效日期:1992-12-18 第一章总则 第1条供电调度是指挥电气化铁路运输的重要组成部分,各级供电调度是牵引供电设备运行、检修和事故抢修的指挥中心,也是电气化铁路安全供电的信息中心。 供电调度员是供电运行的指挥者,其主要任务是正确指挥牵引供电系统的运行;统一安排设备的停电检修;协调有关部门千方百计提高“天窗”时间兑现率和利用率;正确、果断地指挥故障处理,最大限度地缩小故障范围,减少事故损失,迅速恢复供电和行车;进行供电设备故障分析,提供准确的分析报告。各级供电调度员必须具备供电专业知识,熟悉管辖范围内供电设备的状况,密切联系群众,严肃认真、实事求是,不断提高指挥水平。 为加强供电调度管理,充分发挥供电调度的作用,特制定本规则。 第二章组织机构及职责范围

第2条供电调度系统由铁道部、铁路局、铁路分局供电调度和供电段生产调度组成,实行统一管理、分级负责。 铁道部供电调度指导各铁路局调度的工作。 铁路局供电调度指导各铁路分局调度的工作。 铁路分局供电调度直接指挥管内牵引供电设备的运行、检修和故障处理。 供电段(包括有牵引供电业务的水电段,下同。)生产调度,其业务受分局供电调度的指导。 第3条各级供电调度台的设置及人员配备标准、班制由各级根据工作需要自行确定。 第4条各级供电调度的职责范围 一、铁道部供电调度 1、掌握全路牵引供电设备及信号电源的安全运行状况;指导各局供电调度业务;协调各局之间的有关调度事宜。

2、审批牵引变电所跨局越区供电的方案;下达跨局使用移动变压器的命令,并督促有关部门尽快运达目的地和投入运行。 3、及时掌握接触网和信号电源非正常停电以及供电、电力人员重伤及以上的工伤情况。督促有关部门抓紧抢修,尽快恢复供电并迅速查清原因、落实责任、制定防范措施,尽早见诸实效。 4、负责指导涉及两个及以上铁路局的牵引供电设备故障抢修。根据铁路局请求或部内安排会同有关部门解决检修或处理故障所需跨局停、送电的有关事宜。当发生行车重大、大事故时指导铁路局做好抢修工作中涉及牵引供电业务的有关工作,促其尽快恢复供电,并立即通知主管领导和安监司值班人员。 5、当外部电源非正常停电时,及时与能源部电力调度联系(必要时报国家计委、国务院等),迅速恢复供电。 6、督促各局按时上报各种供电报表和供电段履历簿,及时汇总分析供电指标及“天窗”三率的完成情况并提出改进措施。 7、对全路牵引供电设备故障跳闸、弓网故障进行月、季、年度总结、分析,提出改进措施,必要时向全路通报。

高速铁路和城市轨道交通智能化系统应用与发展.

高速铁路和城市轨道交通智能化系统应用与发展 1、序言 2010年6月,在中国(长春)国际轨道交通与城市发展高峰论坛上,铁道部总工程师、中国工程院院士何华武介绍,今年国家将投入7000亿元加快高速铁路建设,计划新线投产4613公里。目前我国在建的高速铁路有1万公里,包括京哈、哈大、合福、京武、沪宁等多条线路。何华武还表示,目前我国投入运营的高速铁路已经达到6552营业公里。据悉,我国在今年将进一步扩大并完善铁路网布局,扩大西部路网规模,完善中东部路网结构,规划新建1万公里铁路。 预计到2020年,中国200公里及以上时速的高速铁路建设里程将超过1.8万公 里,将占世界高速铁路总里程的一半以上。 目前我国25个城市正在进行城市轨道交通的前期工作,总规划里程超过5000公里,总投资估算超过8000亿元。据了解,目前全国已开通城市轨道交通的城市有北京、上海、天津、广州、长春、大连、重庆、武汉、深圳、南京10个城市20条线,其中,北京、上海、广州三个城市近几年每年新增的线路长度都达到了30—50公里。“十五”期间,中国城市轨道交通建设投资达2000亿元。在“十一五”期间,全国特大城市的地铁和轻轨通车里程将超过1500公里,还将投资约6000亿元。据不完全统计,目前全国48个百万人口以上的特大城市中25个城市正在进行轨道交通的前期工作,总规划里程超过5000公里,总投资估算超过8000亿元。“在今后的20年内,轨道交通将始终处于高速发展时期,轨道交通建设不会减速,反而会提速,甚至现在根本不是减速的问题,而是发展太慢。” 2、高速铁路信息化数字化系统简介 高速铁路信息化数字化系统,也称高速铁路智能化系统,主要包括五个系统:通信系统、信号系统、电力系统、电气化系统和信息系统,其中前四个系统在行业内又 称“四电”系统。 1、通信系统是保障高速铁路安全、稳定、高效、舒适运营的基本设施,可满足高速铁路语音、数据和图像等综合业务通信的需要。它包括通信承载网、通信业务网和通信支撑网,是高速铁路安全运营和高效管理的信息基础平台,是能与既有铁路

铁路工程安全管理实施办法

安全管理实施办法 第一章总则 1、总则 1.1 为加强铁路工程建设安全生产管理,保障工程建设中人身和财产安全,维护工程建设的正常秩序,根据《中华人民共和国安全生产法》、国务院《建筑工程安全生产管理条例》等法律法规、铁路工程建设单位及安全生产的相关要求,结合本管段工程建设的实际情况,制定本办法。 1.2 项目经理部及各工区必须在接受政府监察、行业管理、对企业负责、在群众监督的基础上,遵循“安全第一、预防为主、综合治理”的方针,建立健全安全生产责任制,制定安全生产管理目标和长效的控制措施,在确保安全生产的前提下,实现质量、工期和经济效益等目标。 2、安全生产管理依据 2.1 《中华人民共和国安全生产法》(中华人民共和国主席令70号),《建筑工程安全生产管理条例》(中华人民共和国国务院令第493号)。 2.2 铁道部《铁路工程基本作业施工安全技术规程》(TB 10301-2009)、《铁路路基工程施工安全技术规程》(TB 10302-2009)、《铁路桥涵工程施工安全技术规程》(TB10303-2009)、《铁路隧道工程施工安全技术规程》(TB10304-2009)。 2.3 国家其它有关安全生产管理的法律、法规、标准等强制性文件。 2.4 铁路工程建设安全生产管理相关要求。 3、安全管理方针目标 3.1 安全工作指导思想 为认真落实国务院《关于进一步加强安全生产工作的决定》,全面实施《建筑法》、《安全生产法》、《建设工程安全生产管理条例》和《安全生产许可证条例》、《铁路工程施工安全技术规程》,强化组织领导,加强体系运行,改进监管方式,依法落实铁路建设各方主体安全责任,建立系统安全生产的长效机制,确保铁路工程建设安全目标的实现。

平交道口的安全防护详细版

文件编号:GD/FS-4371 (解决方案范本系列) 平交道口的安全防护详细 版 A Specific Measure To Solve A Certain Problem, The Process Includes Determining The Problem Object And Influence Scope, Analyzing The Problem, Cost Planning, And Finally Implementing. 编辑:_________________ 单位:_________________ 日期:_________________

平交道口的安全防护详细版 提示语:本解决方案文件适合使用于对某一问题,或行业提出的一个解决问题的具体措施,过程包含确定问题对象和影响范围,分析问题,提出解决问题的办法和建议,成本规划和可行性分析,最后执行。,文档所展示内容即为所得,可在下载完成后直接进行编辑。 道口是铁路与道路平面相交的主要形式。无论是“有人看守道口”或“无人看守道口”,都要求在铁路上铺面宽度不小于2.5米,并且直接与道路贯通。 道口,特别是“无人看守道口”,设备比较简单,往往使人产生无关紧要的错觉。因此,有的地方、有的单位不经批准就随意设置道口,造成许多额外的事故。1986年中国有关部门对新建铁路设置道口的条件,作了明确的规定: 两道口间的距离不宜小于2公里。 道口宜设置在望条件良好的地点。所谓“望条件良好”的一般要求是,道路机动车在距道口50米处,应能看到适当距离以外铁路上的火车。同时也要

求火车司机在800米以外能看见道口。 不符合上述第2条的要求及交通量较大的道口,可设人看守。 要切实保证道口安全,在道口处还应安设必要的防护设备。首先应安设铁路道口标志和护桩。有人看守的道口还要设置带有标志的栏杆或栏门、栏木。有条件的地方,夜间可安设红灯。在电气化铁路道口两侧,还应有限界架。其净高为4.5米,是专为防止道路车辆因装载过高,在穿越道口时引起触电或电路故障而设置的。另外,在距道口500~1000米处的铁路旁还应设置火车司机鸣笛标。 为了保证道口安全,一些成熟的新技术业已开始在道口设备上应用。如,道口自动信号及报警装置。在列车接近时,由于轨道电路的作用,道口自动信号的两个红色灯光交替闪烁显示和鸣响警铃,禁止行人

铁路调度系统

NiceE-6100在铁路调度系统中的应用 数字化的铁路调度系统是个全路联网的调度监控系统,采用数字化、网络化、信息化技术突破传统模式,极大的提升了工作效率,大大减轻了调度人员的工作强度。 系统组成: 该系统由主控机NiceE--6100、地面控制单元、信息采集单元、通信单元、显示单元和地面监控单元组成。由主控机向各单元发布指令和回传信息,生成系统输出到显示单元。 系统主要特点: 通过接收车站上报的列车运行信息,绘制实际列车运行图,自动编制、调整、下达阶段计划,并根据列车运行的速度、位置所在等情况对列车运行进行调度指挥,发布调度命令,调整列车速度、排路,精准到站时间。 列车调度员通过电脑作业,调整列车运行图,由计算机自动下达任务,程序将自动运行,包括自动扫绘实际运行图,自动生成、储存、打印行车日志,自动传送调度命令,自动校核车次号等功能。在调度集中区段,系统可远程调度,调度员在调度台上便可直接控制车站的连锁设备,进行远程作业,作到车站的无人值守,配以计算机辅助调度,可以实现按图排路,使整个运输调度工作跨上一个新台阶。 过去以调度命令的形式,调度员与值班员通过对话实施作业;现在列车调度员只需直接在电脑上调整好列车运行图,由计算机自动下达任务。劳动强度大为降低,安全性能和工作效率大为提高。大大减轻了行车调度员和车站值班员工作强度。优化了运输调度指挥管理手段、提高了调度管理水平和运输效率。 在实际应用中,集智达NiceE--6100作为主控机放置在总站调度室,各分站的信息通过的两个以太网口传输,第一个网口连接到主干网络, 与调度中心的网络连接并提供信息交换。第二个网口作为备份,由于信息十分重要, 不容许因中断所造成信息丢失。因此第二个网口连接成为备份网络使用,一旦主干网络断线可立即切换到备份网络。同时,因为所监视的路面和列车范围很广,无法在一个画面上进行实时路况监控和指挥命令下达,通过NiceE--6100预留的PCI插槽,插入一张PCI总线的双独立显示卡 (VGA+DVI) ,加上原本NiceE--6100上所连接的VGA,即可通过双VGA进行实时监看和及时操作。

铁路营运线施工及安全管理办法(标准版)

铁路营运线施工及安全管理办 法(标准版) Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production. ( 安全管理 ) 单位:______________________ 姓名:______________________ 日期:______________________ 编号:AQ-SN-0398

铁路营运线施工及安全管理办法(标准版) 一、总则 一、为加强铁路营业线施工安全管理,做到运输、施工兼顾,确保行车和施工安全,特制定本办法。 二、营业线施工系指影响营业线设备稳定、设备使用和行车安全的各种施工。 三、营业线施工必须把确保行车安全放在首们,坚持“安全第一,预防为主”的方针,影响营业线设备稳定、使用和行车安全的施工,必须纳入天窗,对影响行车和施工安全的每个环节,都必须强化管理,确保行车和施工安全。 四、营业线施工必须坚持运输、施工兼顾的原则,切实加强施工组织和施工期间的运输组织。积极推广使用先进的施工机具和科

学的施工方法,提高施工作业效率,有计划、有组织地进行各项施工。 二、施工组织领导 一、为加强营业线施工的组织领导,项目部各架子队应成立相应的施工领导小组。施工领导小组的职责: 1、负责审定施工计划、施工过渡方案和安全措施,组织召开施工协调会,协调并解决营业线施工、运输、安全等问题,做到运输、施工统筹兼顾,确保行车和施工安全。 2、负责施工现场的组织协调工作。检查施工前的准备工作,检查各项安全措施的落实,掌握施工进度,维护施工期间的运输秩序,协调解决施工各部门临时发生的问题。 3、施工结束后负责召开施工总结会,对施工情况旱灾行全面总结。 二、施工现场由项目部明确施工负责人,明确施工作业,并对施工现场的施工安全负责。各工班必须服从施工负责人指挥,按照完成施工任务,确保达到规定的列车放行条件。

[1995]107号铁运铁路专用线管理办法

铁路专用线专用铁路管理办法 发布单位:铁道部 文号:铁运(1995)107号 发布日期:1995年09月01日 生效日期:1995年10月01日 第一章总则 第一条铁路专用线、专用铁路(以下统称专用线)运输是铁路运输的重要组织部分。为加强专用线的管理,搞好路企协作,提高管理水平和工作质量,确保行车和货物安全,加速车辆周转,提高经济效益,依据《中华人民共和国铁路法》、《铁路货物运输规程》,特制定本办法。 第二条全国铁路(包括正式营业线、临管线)车站及专用线运输(军事专用线另有规定者除外),均应执行本办法。 第三条地方政府主管部门应加强对本地区专用线运输的协调工作。主要任务是: 1.协调专用线运输工作,搞好运输衔接和平衡,保障专用线和货场的畅通; 2.组织制定专用线共用的收费项目和费率; 3.组织专用线运输评比竞赛、经验总结等。 第四条铁路(含广铁集团公司,下同)、分局(含各总公司,下同)和站段应设有专人管理。铁路局对专用线应加强规划、监督和指导。铁路分局要搞好专用线运输组织和协调。车站应根据管理细则制定具体的管理制度和作业标准,落实保证安全的措施,完成专用线运输组织工作。 第五条专用线的运输组织工作和安全管理,要在站长的领导下统一进行。专用线产权单位要为专用线货运员提供必要的工作条件。 第六条站企双方应加强工作联系,研究与解决问题,组织业务人员学习规章,提高业务素质,总结经验,开展评比,进行奖惩,提高管理水平。 第二章专用线修建 第七条企业新建专用线的铁路运量,一般不低于每年30万t。 第八条新建铁路时,企业修建专用线,其前期可行性研究报告应报铁道部,接轨方案由铁道部批准。既有线上,新建、改扩建专用线,年运量超过50万t时,其可行性研究报告报铁道部。年运量50万t及以下按铁路局有关规定办理。 铁路主要繁忙干线的车站,新建、改扩建专用线,影响干线、车站、枢纽通过能力或专用线从正线出岔时,报铁道部批准。

铁路道口安全管理研究

铁路道口安全管理研究 发表时间:2018-10-01T18:13:56.640Z 来源:《基层建设》2018年第24期作者:庞景海 [导读] 摘要:随着经济社会的不断发展,村村通公路的不断延伸,以及铁路线路设备改造后,长大重载列车的开行,列车速度的提升,给道口安全管理带来了许多新问题、新情况,另一方面,职工素质整体不高,点多线长,安全基础薄弱,安全难于控制等诸多不利因素,困扰着道口安全。 绥化工务段黑龙江绥化 152000 摘要:随着经济社会的不断发展,村村通公路的不断延伸,以及铁路线路设备改造后,长大重载列车的开行,列车速度的提升,给道口安全管理带来了许多新问题、新情况,另一方面,职工素质整体不高,点多线长,安全基础薄弱,安全难于控制等诸多不利因素,困扰着道口安全。年初以来,负责滨洲、平齐、齐北线、富嫩和嫩林等134处正线道口的看守和监护任务的齐齐哈尔工务段,认真贯彻“三点共识”、“三个重中之重”的要求,以管理规范化、作业标准化为抓手,通过提升全员风险意识、准确研判风险点、抓好过程控制、突出应急处置,做好了新形势下的道口安全风险管理工作。 关键词:铁路道口;安全管理;研究 1道口的概念和性质 我国的《铁路道口管理暂行规定》中对道口的定义是“铁路上铺面宽度在2.5m以上,直接与道路贯通的平面交叉”。这里的道路指任何公路或向公共车辆及行人开放的道路或场地。以上概念都反映了道口的本质,即铁路与公路在平面上的相互交叉和使用上的对外开放,其本质已经构成道口交通冲突的充分条件,所以道口的概念在一定程度上就反映了道口安全的重要性。 长期以来人们习惯地将铁路道口视为铁路基础设施的一部分,进而认为其修建和维护,甚至道口事故的处理都应由铁路负责,这是不科学的。道口的设置是为了广大公众的出行方便,是向社会无偿开放的,具有明显的社会公益性。但由于铁路行车组织和列车运行的特点,在道口的使用上铁路具有优先使用权,所以又不能将它简单的归为社会公共设施或者铁路基础设施。基于以上考虑,道口应该是一种特殊的公共设施,具有铁路生产性和社会公益性的双重属性。”道口的这种特殊的双重性质也就决定了在道口的设置、维护,以及道口的事故处理上不应由铁路一家负责,在很多问题上铁路根本没有权力处理和协调,所以道口安全应由整个社会包括铁路、路政、市政和交管等部门共同承担。 2把握提升全员安全风险意识这个前提,不断强化安全风险教育 2.1全员培训,实施认知教育。一是普遍学。采取段统一培训、车间二次巩固、班组日常学习的方式进行系统学习,并利用每周的道口车间的周交班会、月末生产会等会议,加深对安全风险管理知识的理解。二是领会学。整理出安全风险管理的相关知识,编制学习计划,纳入干部职工的政治、业务学习计划中。为加深记忆,组织702名道口员参加了《安全风险管理考试》。结合干部日常包保检查,采取背包教学的方式,对学习和执行情况进行检查指导。三是深入学。针对盛部长“安全风险管理不是另起炉灶,另搞一套,而是在做好安全基础管理工作之上,进一步强化风险过程控制”的论述,先后3次由主管副段长主持召开专题会议,研究如何将道口现实安全和风险管理工作有机结合。 2.2举案说法,实施警示教育。一是编印教材说事故。身边人,身边事最具有教育意义,将5年来段及系统内因道口员违章导致的典型道口交通肇事,行车概况进行梳理、归类,编辑形成《道口警示案例汇编》,着重从道口员的角度出发,分析应吸取的教训是什么?如何避免类似问题发生。二是现身说法讲教训。在对苗头和倾向性的道口违章违纪现象,坚持拿猫当虎打的同时,还组织开展现身说法,让教训的受众面更宽更广。三是算账对比谈幸福。对因“两违”受到处罚的职工,都由道口车间主任、书记等包保干部实施一对一的包保谈心,化解抵触情绪,认清严管的意义。让职工自己算“两违”的经济账、名誉账、政治账和给家庭幸福带来的影响,让道口员知晓严管是幸福的基础,幸福是建立在遵章守纪上。 3铁路道口安全管理模式 道口行车是一个涉及道路交通系统和铁路运输系统的复杂动态系统,为确保道口安全,需要铁路、地方政府、市政和交通管制部门的通力配合,将道路交通管制方法和法规引入到道口行车管制中,形成多部门参与的道口安全管理模式,通过规范道口行车秩序和改善道口行车环境来确保道口安全。为了便于组织协调,应由铁路部门牵头与地方政府、路政、市政和交通管制等部门联合组成“道口安全管理委员会”。工作人员由各部门派胜任人员组成,并在关键时刻能代替所在部门直接行使权力。道口安全管理委员会为常设机构,由上至下逐层设置,各层次工作人员集中办公,主要负责道口安全的宣传教育、道口安全的检查和监督、道口安全状况评估、道口日常维护及道口事故处理等。 为解决多部门参与的道口安全管理模式的经费问题,应建立道口专用基金,资金来源可以按道口的铁路交通量和公路交通量按一定比例分别征收。基金的管理和使用由道口安全管理委员会负责。基金的主要用途为道口的日常管理和维护、道口预警和防护、设备的更新、道口看守人员工资,有关道口安全的宣传、教育,道口事故的处理。 4各部门职责的界定 《铁路道口管理暂行规定》中明确提出为确保铁路和道路运输的安全畅通,地方政府应支持、协助铁路部门做好道口的整顿、改造和管理工作。根据道口安全的影响因素,对道口安全管理模式中各部门的具体职责进行初步的界定。 4.1市政和路政部门。市政和路政部门主要负责改善和维护道口周围的交通环境。①道路。道口两端的道路要尽量取直,消除或尽可能减小坡度;在道口两端的机动车平均制动距离内或不小于5m的地点画出停车线,并在合适地点设置交通标志提醒机动车辆驾驶员注意减速;清除道口两端机动车驾驶员和机车司机停车视距内高于1.2m的建筑物和树木,提供良好的条件,通过规范的标志和标线引导行人和车辆。②道口照明。根据安全心理学,照明会影响人的认知过程。照明不好对人的观察力和思维能力等产生不良影响,容易使人犹豫不决、反应迟钝。道路交通实践也表明良好的照明可以降低事故率。所以改善道口周围的照明环境对道口安全十分重要。 4.2交通管制部门。据统计,在道口事故中有98%以上是由于机动车辆违章抢越道口造成的,根据交通心理学最有效的方法就是采用消极强化的办法,即把地方交通管制引入到道口的车辆管理中,通过规范的标志标线引起企图抢越道口司机的注意。除此之外,可以考虑在处于城镇和城郊交通量较大的道口设置与道口预警信号联锁的交通信号,在道口处若不按信号指示行车、停车,可按相应的道路交通管理条例进行处罚。将道口周围路段纳入地方交通管制范围,运用交通法规约束行人和驾驶员违章行为的发生,保证道口安全。

铁路营业线施工及安全管理办法 部号文

铁路营业线施工及安全管理办法 铁办[2007]186号 一、总则 第1条为加强铁路营业线施工、维修作业和施工安全管理,适应铁路大面积提速的要求,做到运输、施工兼顾,确保行车和施工安全,特制定本办法。 第2条营业线施工系指影响营业线设备稳定、设备使用和行车安全的各种施工,分为施工作业和维修作业。主要项目如下: 1.施工作业 (1)线路及站场设备技术改造,增建双线、新线引入、电气化改造等施工。 (2)跨越、穿越线路、站场,架设、铺设桥梁、人行过道、管道、渡槽和电力线路、通信线路、油气管线等设施的施工。 (3)在线路安全保护区内架设、铺设管道、渡槽和电力线路、通信线路、油气管线等设施的施工。 (4)在规定的安全区域内实施爆破作业,在线路隐蔽工程(含通信、信号、电力电缆径路)上作业,影响路基稳定的各种施工。 (5)在信号、联锁、闭塞、CTC、列控等行车设备上的大中修施工作业。

(6)线路大中修,路基、桥隧大修及大型养路机械施工作业,接触网大修作业。 2.维修作业 维修作业应利用“维修天窗”进行,作业开始前不需限速,结束后须达到正常放行列车条件。主要项目见附件1。 第3条营业线施工必须把确保行车安全放在首位,坚持“安全第一,预防为主”的方针,建设、设计、施工、监理、行车组织、设备管理等部门和单位必须严格执行《中华人民共和国安全生产法》、《铁路运输安全保护条例》、《建设工程安全生产管理条例》等有关规定。影响营业线设备稳定、使用和行车安全的施工,必须纳入天窗,对影响行车和施工安全的每个环节,都必须强化管理,确保行车和施工安全。 第4条营业线施工必须坚持运输、施工兼顾的原则,切实加强施工组织和施工期间的运输组织。积极推广使用先进的施工机具和科学的施工方法,提高施工作业效率,有计划、有组织地进行各项施工。 二、天窗和慢行处所的规定 第5条天窗是指列车运行图中不铺画列车运行线或调整、抽减列车运行线为营业线施工、维修作业预留的时间,按用途分为施工天窗和维修天窗,规定如下: 1.施工天窗:技改工程、线路大中修及大型机械作业、接触网大修时,不应少于180分钟。 2.维修天窗:电气化双线不应少于90分钟,单线不应少于60分钟;非电气化双线不应少于70分钟,单线不应少于60分钟。 维修天窗在时间安排上应与施工天窗重叠套用,除春、暑运,黄金周及铁道部调度命令停

铁路专用线专用铁路管理办法

. 铁路专用线专用铁路管理办法 (试行) 第一章总则 第一条铁路专用线、专用铁路(以下统称专用线)运输是铁路运输的重要组织部分。为加强专用线的管理,搞好路企协作,提高管理水平和工作质量,确保行车和货物安全,加速车辆周转,提高经济效益,依据《中华人民共和国铁路法》、《铁路货物运输规程》,特制定本办法。 第二条全国铁路(包括正式营业线、临管线)车站及专用线运输(军事专用线另有规定者除外),均应执行本办法。 第三条地方政府主管部门应加强对本地区专用线运输的协调工作。主要任务是: 1.协调专用线运输工作,搞好运输衔接和平衡,保障专用线和货场的畅通; 2.组织制定专用线共用的收费项目和费率; 3.组织专用线运输评比竞赛、经验总结等。 第四条铁路(含广铁集团公司,下同)、分局(含各总公司,下同)和站段应设有专人管理。铁路局对专用线应加强规划、监督

和指导。铁路分局要搞好专用线运输组织和协调。车站应根据管理细则制定具体的管理制度和作业标准,落实保证安全的措施,完成专用线运输组织工作。 专业资料word . 第五条专用线的运输组织工作和安全管理,要在站长的领导下统一进行。专用线产权单位要为专用线货运员提供必要的工作条件。 第六条站企双方应加强工作联系,研究与解决问题,组织业务人员学习规章,提高业务素质,总结经验,开展评比,进行奖惩,提高管理水平。 第二章专用线修建 第七条企业新建专用线的铁路运量,一般不低于每年30万t。第八条新建铁路时,企业修建专用线,其前期可行性研究报告应报铁道部,接轨方案由铁道部批准。既有线上,新建、改扩建专用线,年运量超过50万t时,其可行性研究报告报铁道部。年运量50万t及以下按铁路局有关规定办理。 铁路主要繁忙干线的车站,新建、改扩建专用线,影响干线、车站、枢纽通过能力或专用线从正线出岔时,报铁道部批准。 由企业新建或改扩建专用线引起的国铁接轨站和相关工程改扩建,其建设投资问题另行研究规定。

相关主题
文本预览
相关文档 最新文档
